跨部门团队最容易误判版本健康度的时刻,往往不是版本延期,而是看板上所有任务都显示“已完成”,测试却仍在等候,发布负责人也说不清哪些功能能上线。版本状态流程与规范的价值,不在于把状态名称统一得更漂亮,而在于让每次状态变化都对应一个可核验的事实,并能用数据识别等待、返工和风险究竟发生在哪里。
一、先讲结论:版本状态不是标签,而是一套可测量的交付协议
1. 版本状态必须回答三个问题
我判断一套版本流程是否有效,通常先看三个问题:现在处于哪个阶段?进入下一阶段需要什么证据?如果不满足条件,谁负责处理、多久升级?如果一个状态只表示“某人正在跟进”,没有明确进入条件、退出条件和责任人,它就不是有效的流程节点,只是把模糊工作换了个名字。
因此,版本管理指标不应该从“做了多少任务”开始,而应该从状态转换记录开始。任务数和完成率可以描述工作规模,却很难解释一个版本为什么卡住;状态进入时间、退出时间、退回次数、阻塞原因和状态责任人,才提供了分析交付路径的基础。
我的核心判断是:先把流程定义为可验证的交接协议,再把指标定义为对协议运行情况的观测。如果顺序反过来,团队很容易先做仪表盘、设目标值,最后发现不同部门对“已完成”的理解并不一致。
2. 一套可运行的版本流程至少有四类信息
第一类是状态,例如需求评审、开发中、待联调、测试中、待发布、已发布。第二类是转换条件,例如代码评审完成、测试报告通过、发布方案审批完成。第三类是责任关系,明确当前状态的执行者、验收者和超时后的升级对象。第四类是事件记录,包含状态变化时间、变化人、变更原因和关联工件。
只配好状态名称而不记录转换事件,会导致数据无法复盘。只记录事件而不约束转换条件,则容易出现状态快速流转但实际质量没有改善。两者缺一不可。
3. 先衡量瓶颈,再讨论目标
对跨部门版本,我优先看四组指标:端到端交付时间、各阶段等待时间、质量与返工、发布承诺兑现情况。前两组回答“慢在哪里”,第三组回答“为什么返工”,第四组回答“计划是否可信”。任务完成率、工时填报率等可以作为补充,但不适合单独作为版本健康结论。
如果团队尚未统一状态定义,第一阶段的目标应是提升数据完整性,而不是追求更短周期。若状态数据已经稳定,再分析中位数、分位数和阻塞时长,最后才考虑设置有上下文的改进目标。先让数据可信,再让数据可比,最后才让数据进入考核。

二、背景和真实场景:跨部门版本为什么会“看起来顺利,实际上卡住”
1. 一个版本不是一条任务清单,而是多条工作流的交汇点
在中大型组织里,一个版本通常同时经过产品、研发、测试、运维、安全、市场或客户成功等角色。每个部门可能都能完成自己的任务,但部门间的交接仍会形成等待。例如,研发提交了代码,测试环境却未准备好;测试确认功能通过,安全评估仍未完成;发布计划已批准,市场素材却没有定稿。
如果管理者只看个人任务的完成比例,很容易得出“大家都完成得不错”的结论。实际交付时间却取决于工作流之间的依赖关系,尤其是最后一项必须完成的条件。跨部门版本管理必须同时观察本地执行效率和端到端等待,不能把部门内高效直接等同于版本高效。
2. 状态名称相同,不代表业务含义相同
“待测试”可能表示代码已经部署到测试环境,也可能只是开发人员提交了测试申请;“已完成”可能表示开发工作结束,也可能表示验收通过;“可发布”有时表示技术上具备条件,有时还需要业务负责人批准。状态名相同、证据不同,会让跨团队报表出现虚假的可比性。
我建议在流程设计时,为每个状态写一句可验证的定义。例如,“待测试”不是“开发觉得可以测”,而是“代码已合并、构建成功、测试环境可访问、测试范围已附在关联记录中”。定义越可执行,后续指标越不容易被人为解释。
3. 版本延期经常是等待累积,而不是某个角色动作太慢
跨部门等待通常分散在几个不起眼的时间段:需求补充、接口确认、测试数据准备、缺陷回归、发布审批。每次只等待半天或一天,单看都不显著,叠加后却可能吞掉版本缓冲期。若只记录任务开始和结束,期间的工作时间与等待时间会被混在一起,团队就很难知道应该增加产能,还是减少交接摩擦。
这也是我不建议把“平均开发时长”当成版本交付效率的原因。它只覆盖流程的一部分,而且容易受到任务粒度和复杂度影响。对于跨职能交付,版本从承诺进入到可用状态的总时间,以及总时间在各状态中的分布,更有诊断价值。
4. 组织规模越大,状态治理越需要兼顾统一与弹性
中大型组织往往有多个产品线、区域、合规要求和发布节奏。强行要求所有团队使用完全相同的细分状态,可能让简单团队承担不必要的维护负担;完全放任各团队自定义,则无法做跨团队比较。比较可行的做法是统一少数“汇总阶段”和指标口径,同时允许各团队在内部增加子状态。
以 PingCode 这类面向中大型企业及百人以上组织的协作平台为例,实施时真正需要验证的,不只是能否配置状态,而是是否可以把需求、开发、测试、缺陷和发布记录关联起来,并保留状态变更历史、权限和统计口径。工具的配置能力只有落到流程责任和数据治理上,才会产生管理价值。
三、常见误区:这些数字看着完整,却可能把团队带偏

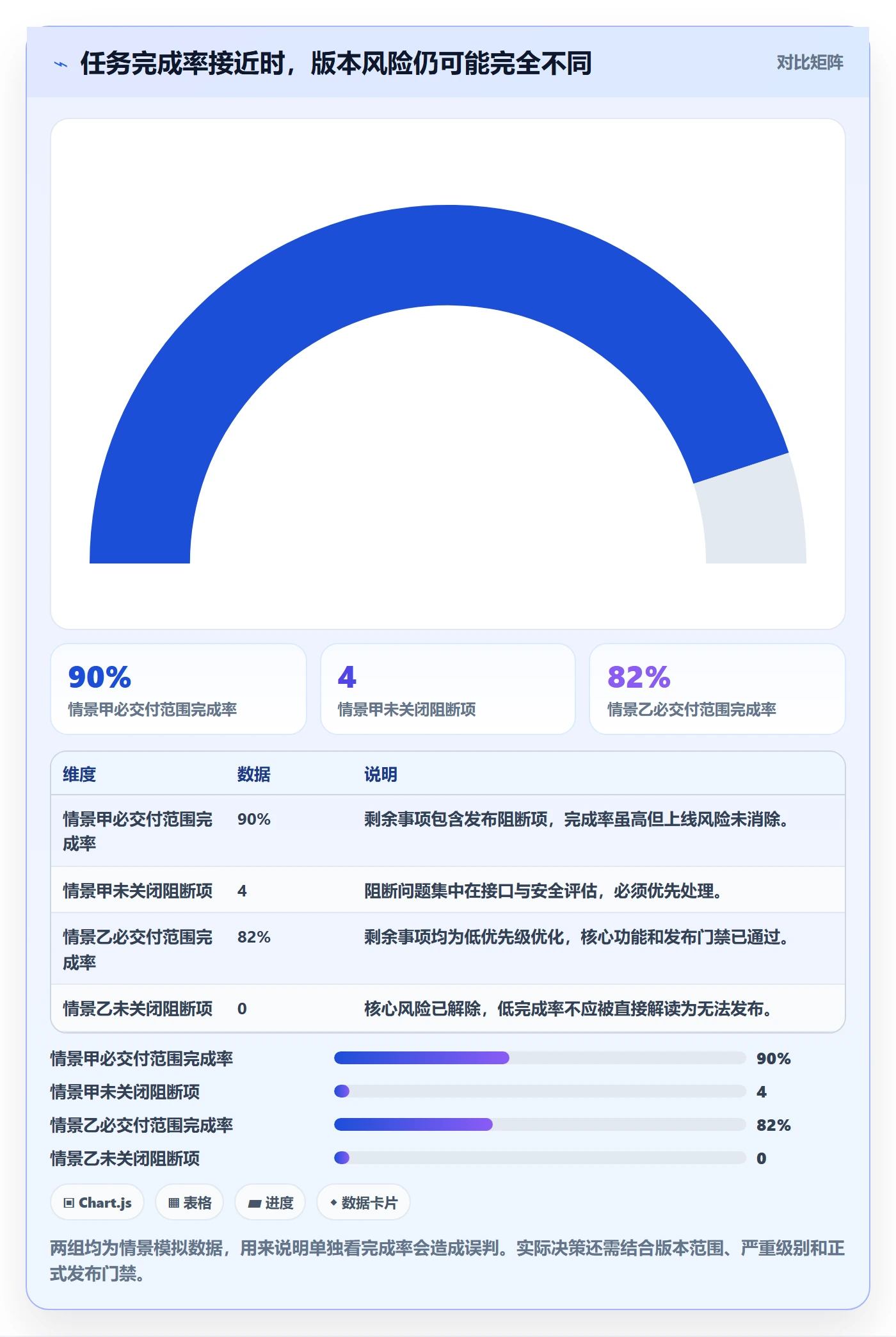

1. 用任务完成率代替版本健康度
任务完成率是一个有用但有限的指标。假设版本有100项工作,90项完成,剩下10项恰好是发布阻断缺陷、关键接口和合规审批,那么“完成率90%”并不意味着版本接近可发布。相反,如果剩余10项都是低风险文档整理,版本可能已经达到主要交付条件。
因此,完成率必须和工作重要性、依赖关系、阻断程度一起解释。推荐至少拆分为必交付范围完成率、阻断项未关闭数和版本范围变更率。不同业务可以采用不同风险权重,但必须让权重透明,不能用一个没有解释的总分掩盖关键风险。
2. 只看平均周期,忽略长尾版本
平均数可能被少量异常值拉高,也可能掩盖一批长期卡住的工作项。例如多数需求在一周内完成,但少数跨系统事项等待一个月,平均周期会告诉你“有所变慢”,却无法说明究竟有多少需求处于高风险区。
我会同时观察中位数和第85或第90百分位数,并按工作类型、优先级和团队切片。中位数反映典型交付体验,高分位数帮助发现长尾风险。统计样本过小时,不宜把高分位数当作稳定结论,应标注样本量并延长观察周期。
3. 把状态停留时间直接当作个人效率
状态停留时间可以帮助发现等待,但不能直接解释责任。一个事项在“待安全评估”停留三天,可能是评估队列拥堵,也可能是提交材料不完整、业务优先级较低,或审批人并非全职负责。把停留时长直接归因到某个人,会鼓励提前改状态、隐藏阻塞或拆分记录,反而降低数据质量。
更好的做法是把“实际工作时间”和“等待时间”分开,并记录等待原因、当前责任角色和阻塞起始时间。数据先用于找系统瓶颈,再与角色访谈和样本复核结合,最后才讨论需要调整哪项流程或资源安排。
4. 用更细的状态制造虚假的精确感
状态过粗,瓶颈看不见;状态过细,维护成本会上升,且多人会为了填表而更新。一个阶段如果没有独立的责任人、退出条件或改进价值,通常不值得单独建状态。团队可以先用少量统一状态,再通过阻塞标签、子任务或事件记录补充细节。
判断是否需要新增状态,我会问三个问题:这个阶段是否有独立的交付证据?是否有不同的责任角色或排队机制?单独统计它是否会带来具体决策?如果三个问题都答不上来,新增状态很可能只增加数据噪声。
5. 把缺陷数量当成质量的完整替代指标
缺陷数量受测试覆盖、用户量、缺陷发现渠道和记录习惯影响。缺陷多,有时表示质量差;也可能表示测试深入、反馈及时。缺陷少,也可能只是覆盖不足或问题未被记录。因此,缺陷数量应结合严重级别、逃逸阶段、修复时间、回归次数和版本暴露范围解释。
尤其需要区别“发现问题”和“问题流出”。发布前发现的缺陷可能提升风险可见性;上线后发现的严重缺陷则可能表明质量门禁或需求验收存在缺口。相同的数量,在不同阶段出现,管理含义并不相同。

四、专业判断逻辑:把流程、指标和决策连成闭环
1. 先画出端到端的状态流,再决定报表展示什么
分析之前,我会先从需求进入承诺的时间开始,画出直到发布可用的关键路径。可以是“待评审,已承诺,开发中,待集成,测试中,待发布,已发布”,也可以按组织实际增加安全评审或客户验收,但必须把返工、取消和暂停等路径画出来。
一条真实流程不是只包含顺利向前的主路径。被退回、重新打开、等待外部依赖、范围变更、取消发布,都会影响周期和可靠性。若只采集顺利完成的版本,报表会天然低估返工和失败。状态设计应让失败、暂停和回滚有明确表达,而不是把它们藏进备注。
2. 给每个状态定义进入条件、退出条件和时间口径
每个状态至少需要有一个进入条件、一个退出条件和一个责任角色。进入条件说明什么事实发生后可以进入;退出条件说明什么证据达到后才算离开;责任角色说明谁负责推动或验收。对“待发布”这类状态,还应明确等待审批期间的时间是否计入交付周期。
例如,“测试中”的进入条件可以是测试环境部署成功且测试范围确认;退出条件可以是必测项通过、阻断缺陷清零或取得有记录的风险豁免。若测试中出现阻断缺陷并退回开发,流程应记录一次退回事件,而不是覆盖原来的状态历史。这样才能统计返工轮数和质量门禁有效性。
3. 指标至少分成四层,避免一个数字承担所有解释
第一层是流动指标。包括端到端周期时间、阶段停留时间、在制品数量、等待比例和阻塞时长,用于判断交付是否顺畅。
第二层是质量指标。包括缺陷严重度分布、测试退回率、生产逃逸缺陷、回滚或热修次数,以及缺陷修复周期,用于判断快速推进是否以质量为代价。
第三层是计划指标。包括版本承诺兑现率、范围变更率、延期版本比例和发布窗口偏差,用于评估计划稳定性与预测能力。
第四层是数据治理指标。包括状态时间戳完整率、阻塞原因填写率、关联工件覆盖率和状态定义一致性抽查结果,用于判断前面三层结论是否可信。
4. 把团队可控项与外部约束分开分析
交付时间不全由执行团队决定。审批制度、第三方接口、环境可用性、客户验收和法规要求,都可能形成外部约束。专业分析不是把这些因素从数据中删除,而是分开标注并量化它们的影响。
例如,可以同时报告端到端周期时间和扣除明确外部等待后的内部周期时间,但要保留两者,不能只选更好看的那个。外部等待仍然是业务真实经历的交付时间;内部周期则帮助团队判断自身可改进空间。两种口径回答不同问题,不应互相替代。
5. 指标必须配有反指标和护栏
如果组织只奖励更短周期,团队可能把需求拆得过小、减少测试范围或推迟登记缺陷。若只看承诺兑现率,团队可能通过少承诺来得到漂亮结果。每个核心指标都应有至少一个质量或范围护栏,例如周期时间配合生产缺陷率,兑现率配合范围变更率,吞吐量配合返工比例。
这并非意味着每个团队都要建立复杂评分模型。更实用的做法是围绕一个改进目标,选一个主指标、两个护栏指标和一个数据质量指标。指标越多,解释成本越高;指标过少,又容易被局部优化。要让指标能够触发一次明确的管理动作。

6. 使用成熟度递进,避免一次性追求完美仪表盘
我建议把指标治理分为三个成熟度阶段。第一阶段解决“记录是否完整”:状态定义、责任人、时间戳和阻塞原因是否可用。第二阶段解决“问题在哪里”:阶段分布、退回路径、长尾周期和不同版本之间的差异。第三阶段才解决“改进是否有效”:比较措施实施前后的变化,并检查质量、范围和风险是否同时稳定。
如果第一阶段还没完成,却开始对各团队做排名,团队会把精力放在解释数据差异,而不是修复交付问题。若第二阶段没有确认瓶颈,就贸然增加人手或压缩审批,可能只是把队列从一个部门转移到另一个部门。
五、案例与数据观察:用一组模拟版本数据找出真正的堵点

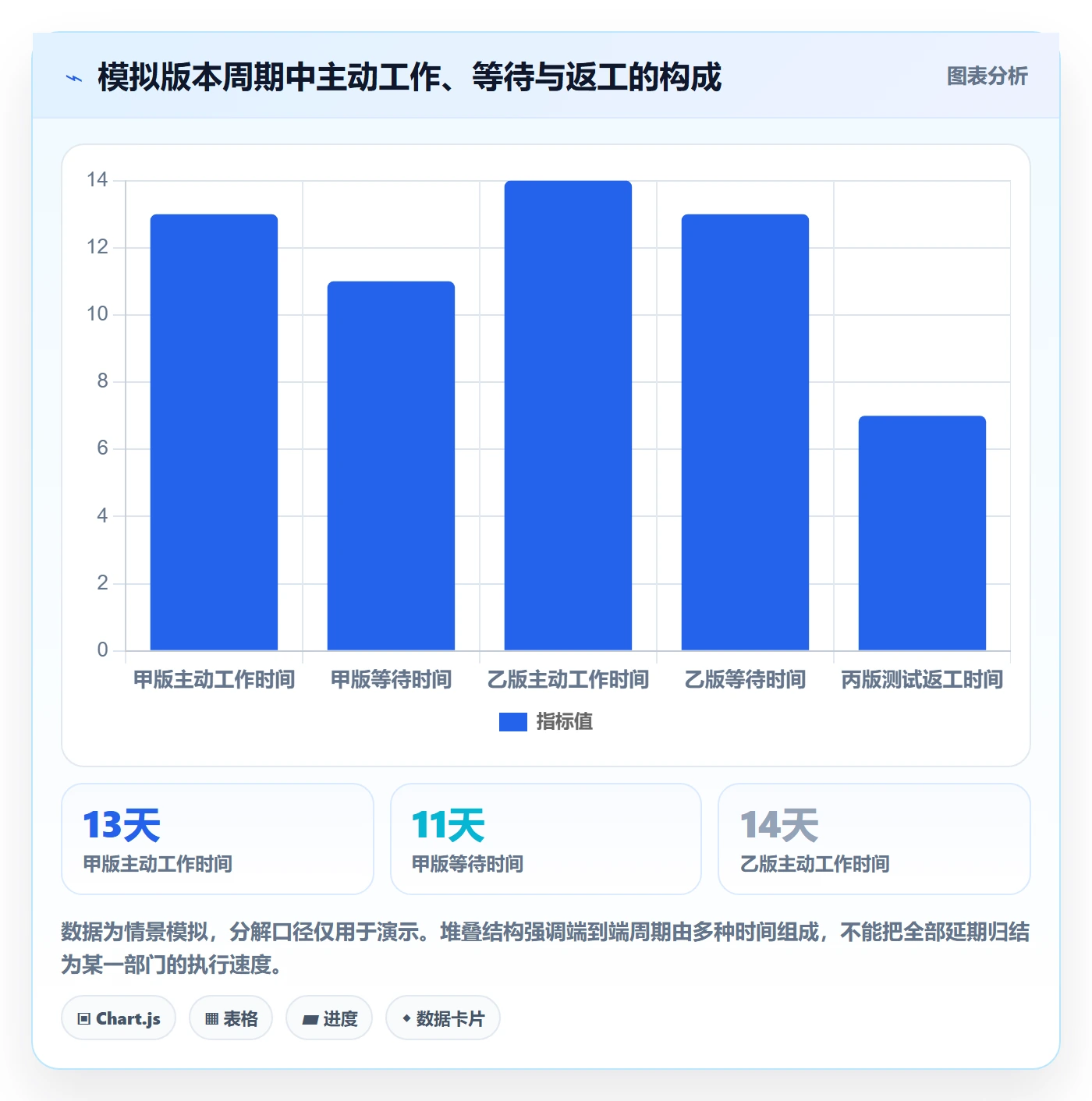

1. 情景说明:三条版本线,交付时间并不由开发时长决定
下面是一组用于演示分析方法的情景模拟数据,不代表任何组织的实际表现,也不是行业基准。假设某软件团队同时推进三个跨部门版本,每个版本都记录了从承诺到发布的日历天数,并将时间拆成主动工作、等待、测试返工和审批。
| 版本情景 | 端到端周期 | 主动工作 | 等待时间 | 测试退回 | 发布结果 |
|---|---|---|---|---|---|
| 甲:接口依赖较多 | 28天 | 13天 | 11天 | 4天 | 按期发布,范围缩减 |
| 乙:测试环境不稳定 | 34天 | 14天 | 13天 | 7天 | 延期6天,发布后有热修 |
| 丙:范围频繁变更 | 31天 | 12天 | 12天 | 7天 | 延期3天,需求拆分后交付 |
三条版本线的主动工作时间在12至14天之间,差距不大;端到端周期却达到28至34天。只看开发或测试人天,很难解释版本间的差别。等待与返工占据了相当比例,说明问题更可能在接口确认、测试环境、需求变更或交接条件,而不是简单的开发产能不足。
2. 按阶段拆分后,发现“待测试”比“开发中”更值得排查

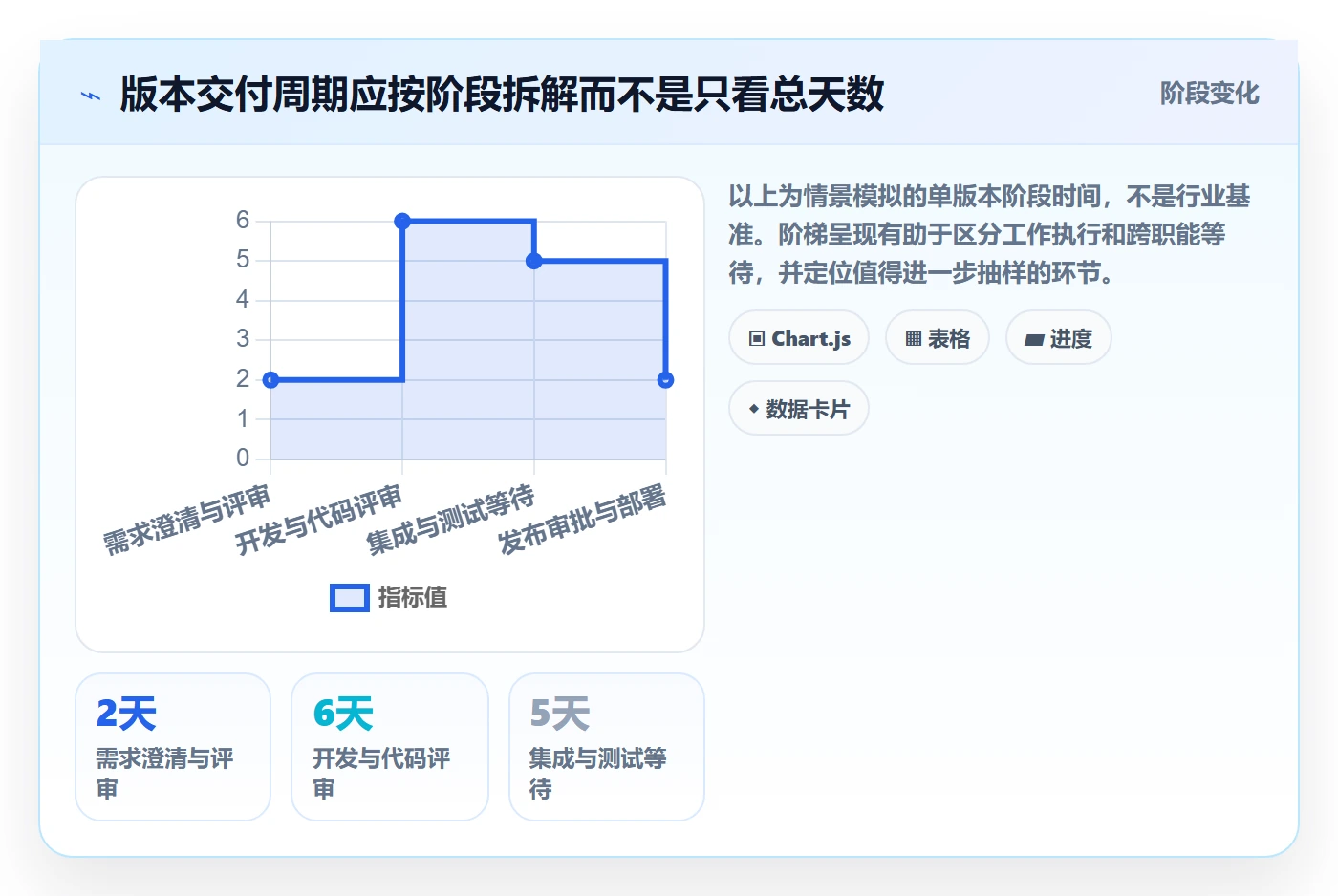

假设版本乙的阶段停留时间记录显示:开发及代码评审8天,等待测试环境和测试排队7天,测试执行与缺陷修复10天,发布审批及部署9天。团队最初可能认为“测试阶段太慢”,但进一步拆分后会发现,测试环境与排队已占7天,审批部署也占9天,真正的测试执行和修复只是其中一部分。
我会对每个长停留区间抽查样本,检查进入状态时是否具备开始条件、等待期间是否有人负责推进、退出时是否有验收证据。这样做通常比直接增加测试人员更有信息量,因为人员扩充无法自动解决环境不可用或审批排队。
3. 缺陷数据要按严重度、发现阶段和修复路径解读
假设版本乙有18个缺陷,其中3个高严重度问题在发布前发现,8个一般问题通过两轮回归关闭,另有1个上线后热修问题。这个分布不能简单总结为“缺陷很多”或“质量较差”。更有用的追问是:高严重度问题是否集中在某个接口?回归为什么重复两轮?上线后问题是否属于已知风险或新引入变更?
当退回次数集中在同一类验收条件时,改进方向可能是完善需求例子或测试数据;当缺陷集中在集成阶段,可能需要更早进行联调;当上线后问题来自未经回归的紧急变更,则应该检查发布控制和变更追踪。缺陷数只是入口,根因需要结合事件路径确认。
4. 用分布观察长尾,用中位数避免个别异常左右判断
若团队连续观察20项需求,交付周期中位数为12天,第85百分位数为26天,就不能只说“通常12天完成”。后一个数字提示有一部分需求经历了长尾等待。团队需要按需求类型、依赖数量、优先级和外部审批切分,再确定哪些长尾是必要约束,哪些来自可消除的排队或返工。
上述统计也必须说明样本范围和起止口径。例如“需求确认至发布”的周期与“开发开始至代码合并”的周期不是同一指标。比较不同团队时,若一个团队从需求承诺开始计时,另一个从开发开始计时,数字不能直接排序。


5. 做前后对比时,必须保留样本边界和业务背景

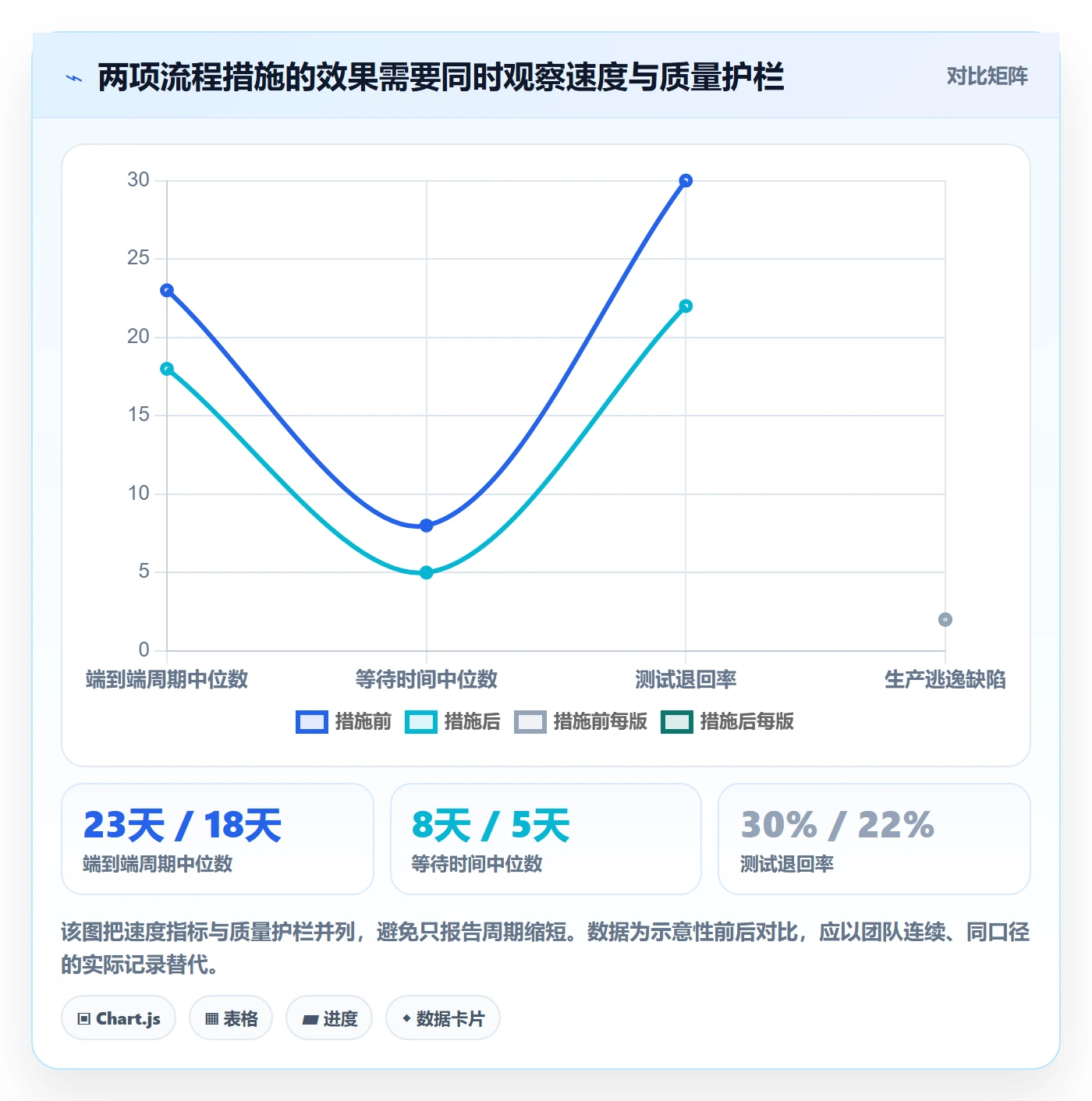

假设团队采取两项措施:提前冻结高风险接口、为测试环境设置每日可用性检查。改进前后各观察12个相近复杂度需求,端到端周期中位数由23天降至18天,等待时间中位数由8天降至5天,测试退回率由30%降至22%。这组情景模拟可以支持“措施值得继续验证”,但不能直接证明因果,因为样本量、版本复杂度、人员变动和需求结构都可能影响结果。
更稳妥的验证方式是记录措施实施时间、适用范围和同期变化,至少连续观察多个交付周期。若周期缩短但生产逃逸缺陷增加,说明改进可能以质量换速度;若等待减少但范围变更率上升,则需要进一步评估需求入口的控制是否被削弱。改进结论应同时说明收益和护栏变化。

六、不同情况下的行动建议:按团队成熟度和瓶颈类型推进
1. 状态定义混乱时,先建立最小可用规范
如果不同团队对“完成”“待测试”“可发布”的解释不一致,先不要建复杂的跨部门排名。选择一个常见版本类型,定义主流程状态、进入退出条件、责任角色和必填事件,试运行一个周期。复盘时重点检查状态是否被及时更新、退回是否留下记录、阻塞原因是否能被使用。
最小规范不等于最低标准。对关键状态,至少应保留状态变化时间、操作者、关联工作项、转换结果和退回理由。确有隐私或安全限制时,可以限制访问范围,但不要因此丢失分析所需的基本事件信息。
2. 流程已稳定但版本周期长,优先拆等待与在制品
若数据完整率较高,而端到端周期持续偏长,先按阶段看等待时间和在制品数量。多个事项同时堆在同一个状态,通常说明有队列限制、资源冲突、前置条件不足或优先级切换。此时,继续向团队增加并行任务可能扩大在制品,导致每项工作等待更久。
可以先做一轮价值流复盘:抽取近期完成和未完成事项,标注主动工作时间、等待时间、返工时间和外部等待。对最耗时的一个交接节点,设计小范围试验,例如每日一次环境就绪确认,或为关键接口设置提前评审窗口。一次只改少数条件,才更容易判断措施是否有效。
3. 频繁退回时,先查入口质量和验收证据
如果测试或验收阶段重复退回,不要立即用“加强测试”概括。先区分退回原因:需求条件未定义、开发偏离预期、环境或数据问题、测试用例覆盖不足、变更没有同步。不同原因对应不同改进措施,笼统增加测试时间可能延长周期,却不一定减少重复退回。
可以将退回事件统一分类,并要求每次退回关联一个可复核证据,例如失败用例、需求验收条件、构建版本或接口响应。连续观察后,优先处理发生频率高且修复成本大的原因,而不是只挑最容易统计的类别。
4. 版本延期但质量稳定时,评估计划和范围管理
若生产质量稳定、团队也没有明显返工,但版本经常延期,重点应转向承诺口径、范围变更和依赖识别。查看计划范围是否在承诺之后反复扩大,外部依赖是否在计划阶段遗漏,发布窗口是否与实际审批周期匹配。
组织可以把版本拆分为必交付范围、可延后范围和探索性范围,并在版本计划中标注相互依赖。发生范围变化时,记录变化时间、提出角色、影响项和重新评估结果。这样不是为了惩罚提出需求的人,而是让延期的形成过程可以讨论和改善。
5. 多团队差异很大时,先统一口径,再做横向对标
跨团队比较前,应确认团队是否使用相同的周期起止定义、状态映射、缺陷严重度规则、版本类型和工作项粒度。还要考虑产品复杂度、合规等级、发布频次和依赖数量。否则,简单排名会把不同工作条件误当成团队能力差异。
更实用的比较方式是分组对标:同类产品、相近发布节奏、相近风险等级内比较,并重点展示分布与改进趋势。管理者应把异常差异当成调查线索,而不是绩效结论。一个团队周期更长,可能是承接了更多集成或审批工作,不代表执行能力必然更弱。
6. 组织希望引入工具时,先验证治理闭环而不是功能清单
工具选型前,建议选一条实际版本流做端到端试点,验证需求、开发、测试、缺陷、发布是否能关联;状态历史是否可追溯;权限能否覆盖跨部门协作;报表能否按统一口径过滤;数据能否导出并接受抽样核对。
像 PingCode 这类面向中大型企业的管理平台,评估时应重点关注不同团队流程配置的统一边界、跨项目版本视图、审计记录、数据权限和规模化运营成本。演示环境中的看板好看,不代表真实流程数据能自动变干净。最有效的试点不是覆盖所有功能,而是拿一个有明确瓶颈的版本问题验证从记录、分析到行动的完整闭环。
七、指标与管理取舍:该追求统一、速度,还是灵活性
1. 统一状态与团队自治之间,需要分层而不是二选一
完全统一有利于汇总,但可能不适合不同产品线的实际工作;完全自治保留灵活,却增加数据映射和比较成本。较稳健的方案是设定组织级汇总状态,例如计划、执行、验证、发布、完成,并允许团队增加内部子状态。组织指标只使用经过验证的统一映射,局部改进仍可使用团队内部细节。
需要注意,映射不是把所有状态强行压平。例如某团队有独立的安全评估阶段,另一个团队没有。如果它对风险和周期有重要影响,应保留该阶段的观测,而不是为了汇总而从报表中消失。
2. 追求速度与保障质量之间,要用护栏而非口号平衡
周期缩短通常是有价值的,但不是任何代价都值得。若组织处于探索型产品阶段,快速验证可能比流程完整更重要;若涉及资金、安全、隐私或高可用服务,发布门禁和可审计性需要更高权重。流程不能仅根据“平均上线速度”设定同一套标准。
可以把版本分为不同风险级别,分别定义验证强度、审批要求和发布方式。低风险改动可采用轻量门禁,高风险改动则增加测试证据、回滚方案和审查要求。这样做不是给团队制造层级,而是把控制成本放到风险真正高的地方。
3. 追求准确数据与降低维护负担之间,明确哪些字段值得强制
所有字段都设为必填,会让一线人员为了完成操作而填写无意义内容;字段太少,又无法分析问题。判断字段是否必填,可以看它是否支撑一种具体决策。状态时间戳、版本关联、阻塞原因和退回理由,通常比冗长自由文本更容易用于分析。
对原因分类要保持适度。可以先采用少量通用类别,如需求不清、依赖等待、环境问题、审批排队、质量返工、资源冲突和外部约束,再允许补充说明。若分类超过一线人员能稳定理解的范围,填报一致性会下降,后续还得花大量时间清洗。
4. 追求跨团队可比与保留业务语境之间,优先保证口径透明
统一口径有助于管理层发现模式,但指标本身不应该消除情境。报表至少应注明统计周期、样本数量、工作项类型、周期起止点和排除规则。遇到异常值,既要检查是否是数据错误,也要看是否属于真实的特殊依赖或高风险版本。
当样本量不足时,宁可说明“目前不适合比较”,也不要用小样本排名制造确定性。管理数据的专业性,往往不在于提供更多小数位,而在于明确结论可以适用于什么范围、哪些条件下不能外推。
5. 个人责任与系统问题之间,避免把流程指标变成监控工具
状态数据可以帮助团队发现责任交接,但如果主要用于追问谁拖慢了版本,一线人员很快会学会优化状态记录而非优化交付。更好的治理方式是先以团队级指标识别瓶颈,再通过具体事件和访谈确认系统原因,必要时才讨论角色职责是否清晰。
当某个环节连续出现超时,首先检查队列容量、输入质量、决策权限和前置条件。只有在流程条件明确、资源与优先级合理的前提下,才有理由进一步讨论个人执行问题。这样既保留责任,也避免把组织设计问题误判为个体表现。

八、落地步骤与结尾:从一个版本开始,把状态变成持续改进的证据
1. 用四周试点建立一条可信的观测链
对尚未形成统一数据基础的团队,我建议先做一个四周试点,而不是一次性推广全组织。试点不需要覆盖所有状态,只需选一个常见、跨部门、能在短期内完成的版本类型,并明确观察目标,例如减少测试排队或提高发布承诺可信度。
- 第一周:定义口径。列出关键状态、进入退出条件、责任角色、周期起止点和退回规则,确保所有参与角色能用具体例子解释状态含义。
- 第二周:记录事件。开始采集状态变化时间、责任角色、阻塞原因、退回事件和关联工件。抽查少量记录,确认字段能被实际使用。
- 第三周:分析路径。计算端到端周期、各阶段停留、等待占比、退回次数和数据完整度。对最异常的阶段抽取样本,而不是只看总报表。
- 第四周:实施小改进。选择一个瓶颈,明确负责人、预期变化和质量护栏,并设定复查时间。避免同时更改多个环节,让结果仍可解释。
四周结束后,不必急着发布“效率提升百分比”。先确认样本是否足够、口径是否稳定、参与团队是否能复述指标含义。若数据质量尚未达标,下一轮应继续完善记录;若数据可信但没有明显瓶颈,再扩大样本或调整分析切片。
2. 建议保留一页版本健康卡,而不是堆满仪表盘
面向版本评审的健康卡可以控制在少数关键问题:范围是否稳定、阻断项是否清零、关键阶段是否超时、质量风险是否可接受、发布依赖是否就绪、关键数据是否完整。每项显示当前值、趋势、口径和责任人即可,不必把所有可计算字段都展示出来。
如果一个数字没有触发行动,就需要重新判断它是否值得长期保留。仪表盘不是管理成熟度的装饰品;它的作用是帮助团队更快做出有证据的决定,例如延期、缩小范围、增加验证,或改变交接机制。
3. 判断改进有效时,至少通过四项检查
- 同一指标的定义、起止时间和样本范围在前后保持一致。
- 改进措施确实作用于被识别的瓶颈,而非仅改变了状态填写方式。
- 速度变化没有伴随严重缺陷、回滚、范围失控或风险豁免增加。
- 样本量和观察周期足以支持判断,特殊版本与常规版本没有被混为一谈。
若这四项无法满足,结果可以作为观察线索,但不宜对外宣称为确定的效率提升。把边界讲清楚,比给出一个漂亮但不可复核的数字更有助于建立组织信任。
4. 最重要的下一步:选一个具体瓶颈,而不是先选一个漂亮指标
版本状态管理真正的起点,不是制定一份复杂指标词典,而是挑出一个经常发生、影响明确、可以在短期内验证的交付问题。例如,测试环境排队导致延期,关键接口晚确认引发返工,或者发布审批和技术就绪信息脱节。
围绕这个问题定义状态证据、采集时间与原因、设定一个主指标和必要护栏,然后用真实版本验证改进。等这条路径跑通,再把可复用的口径推广到更多团队。这样得到的规范不是纸面制度,而是从实际交付中生长出来的共同语言。
版本流程的价值,不是让所有团队走得一模一样,而是让关键差异可以被看见、被解释、被改进。下一步可以从最近一个延期版本开始,抽取它的状态变化记录,按阶段拆出主动工作、等待和返工,再找出耗时最高且可控的一个交接点。先解决一个真实堵点,往往比再增加十个指标更有用。
常见问题解答(FAQ)
1. 跨部门团队的版本状态流程应该怎么设计?
我在梳理研发、测试和业务的协作流程时,发现大家对“进行中”和“已完成”的理解经常不一样。状态是不是越细越好?我该怎么设计,才能既看清进度,又不让团队多填一堆字段?
建议先按决策需要设计状态,而不是照搬某个工具的默认流程。一个可落地的起点是:规划中、开发中、待测试、测试中、待发布、已发布、已取消;只有当“阻塞”需要单独统计和升级时,才增加阻塞状态。
每个状态都要明确进入条件、退出条件和责任人,例如“待测试”表示开发自测通过且交付测试材料,“已发布”表示生产环境部署完成并通过基本验证。试运行两周后检查状态停留时间和频繁退回情况:如果某状态几乎没人使用,或不同部门仍各自解释,就合并或重写定义。状态变化记录应自动留痕,避免靠人工回忆分析流程。
2. 分析版本管理时,哪些指标比“按时发布率”更值得关注?
我现在主要看版本有没有按计划发布,但这个数字有时很好看,团队却觉得交付很吃力。是不是还有指标能区分“按时但靠加班”与“节奏稳定”?这些指标应该怎么一起看?
按时发布率适合回答“计划是否兑现”,但不能单独代表交付健康。建议同时观察计划变更率、版本周期时间、阻塞时长、发布后缺陷率和紧急回滚率,并按版本类型或团队拆分,避免平均值掩盖差异。举例来说,一个假设团队连续统计 10 个版本,8 个按时发布,按时率为 80%;
但如果其中 6 个版本在冻结后仍新增需求,且发布后缺陷持续上升,那么问题更可能是范围控制或验证不足,而非排期本身。指标用于定位流程瓶颈,不宜直接作为个人绩效排名;否则团队可能通过缩小承诺、推迟登记缺陷等方式把数字“做漂亮”。
3. 版本延期时,怎样用数据判断是估时不准还是跨部门交接出了问题?
我遇到过版本延期后,各部门都说自己已经完成,最后却没人能说清楚时间花在哪里。我该从哪些记录入手,避免复盘变成互相归责?如果不同版本规模差异很大,还能直接比较吗?
先把延期拆成可验证的时间段:计划确认到开发开始、开发开始到提测、提测到测试通过、测试通过到发布,并保留每次状态变更的时间戳、阻塞原因和范围变更记录。假设两个版本都延期 4 天:一个是开发阶段超出估时 4 天,另一个是测试等待环境和确认需求累计 4 天,改进措施显然不同。
比较时不要只看总天数,应按版本规模、变更次数和依赖数量分组,必要时使用中位数而非平均数,减少单个异常版本的影响。复盘结论应落到具体规则,例如明确提测准入条件、约定跨部门确认时限,并在后续版本验证这些措施是否缩短了对应阶段的等待时间。
4. 如何判断版本状态流程是否真的提升了发布质量?
我担心增加状态和检查项之后,只是让流程看起来更规范,实际发布质量没有变化。应该观察多长时间、比较哪些数据,才能判断新流程值得保留?
把流程变更当作一个可验证的假设:例如“提测准入检查能减少测试阶段反复退回”。先记录变更前至少 6 个可比版本的提测退回次数、测试周期和发布后缺陷,再按相同口径跟踪变更后版本;若发布频率或版本规模明显变化,应分组比较,不能直接把前后差异归因于流程。
比如退回次数下降但测试周期变长,可能是前置检查有效,也可能是团队把问题推迟暴露;还要结合缺陷严重程度、回滚和紧急修复观察。若两三个迭代后指标没有改善,先检查定义是否一致、数据是否完整,再决定调整流程,而不是继续堆叠审批节点。
核心关键词
文章包含AI辅助创作:版本状态流程与规范:跨部门团队版本管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518558
读者评论
我们团队以前也把“已完成”当成开发结束,结果测试环境和审批经常没跟上。后来补了进入、退出条件,确实更容易定位等待点,但前提是大家愿意持续维护记录。
指标分层这个思路比较实用,尤其是把外部等待和内部周期分开。实际落地时还要注意样本量,项目数量少时,单个延期版本就可能把平均值拉得很高。
我比较认同不把停留时间直接归因到个人。我们遇到过审批材料不完整导致长期等待的情况,单看责任人很容易误判。建议再配合定期抽样复盘,避免数据只停留在报表层面。
