版本落地方案:跨部门团队开展版本管理的效率提升案例解析

跨部门版本管理最常见的失败,不是版本计划做得不够细,而是计划里写着“6月28日发布”,研发、测试、产品、运营和客服却分别理解成代码冻结、测试开始、功能上线、用户可见和问题兜底五个不同日期。版本落地方案要解决的,首先不是排期表怎么画,而是让所有团队对同一个版本边界、决策规则和完成标准达成一致。

一、先讲结论:版本管理要管住“交付承诺”,而不只是发布日期

1. 版本管理的核心对象不是日期,而是可验证的承诺

我判断一个版本管理方案是否有效,通常先看三个问题:团队是否说得清本版交付什么,是否知道变更由谁批准,以及是否能在发布日期前判断发布风险。只要其中一项含糊,版本计划就容易退化成一张不断改日期的甘特图。

一个可执行的版本承诺至少包含四项内容:交付范围、验收标准、责任人和时间窗口。范围回答“做什么”,验收标准回答“做到什么程度”,责任人回答“谁负责推进和确认”,时间窗口回答“何时允许进入下一阶段”。缺了其中任何一项,跨部门协作都要依赖临时解释。

因此,版本管理的第一原则是先定义边界,再讨论日期。如果范围仍在变化,却要求团队承诺精确到某一天,承诺看起来很明确,实际只是在把不确定性转嫁给执行团队。

2. 用三条规则判断方案是否真的落地

  • 版本有明确入口:需求不是随时进入当前版本,而是满足优先级、依赖和验收条件后才纳入。
  • 变更有明确代价:新增需求必须说明会挤出什么、增加多少风险,不能只登记“顺手加上”。
  • 发布有明确退出条件:达到质量和业务条件才发布;未达到时,延期、降级或分批发布都有预先约定的路径。

在中大型组织里,工具可以让流程可见,却不能替团队作出范围取舍。以 PingCode 这类项目管理平台为例,适合承载需求、迭代、缺陷、版本状态和跨团队依赖等信息;但工具里的状态字段如果没有对应的决策权和操作规则,系统只会更快地记录混乱。

3. 先看过程指标,再看最终发布日期

我不建议把“是否按期发布”作为唯一的版本效率指标。发布日期受市场窗口、合规审批、外部接口等因素影响,单看准时率会掩盖过程问题。更有诊断价值的指标包括范围变更率、关键依赖按期完成率、测试阶段缺陷回流率、发布准备耗时和上线后高优先级问题数。

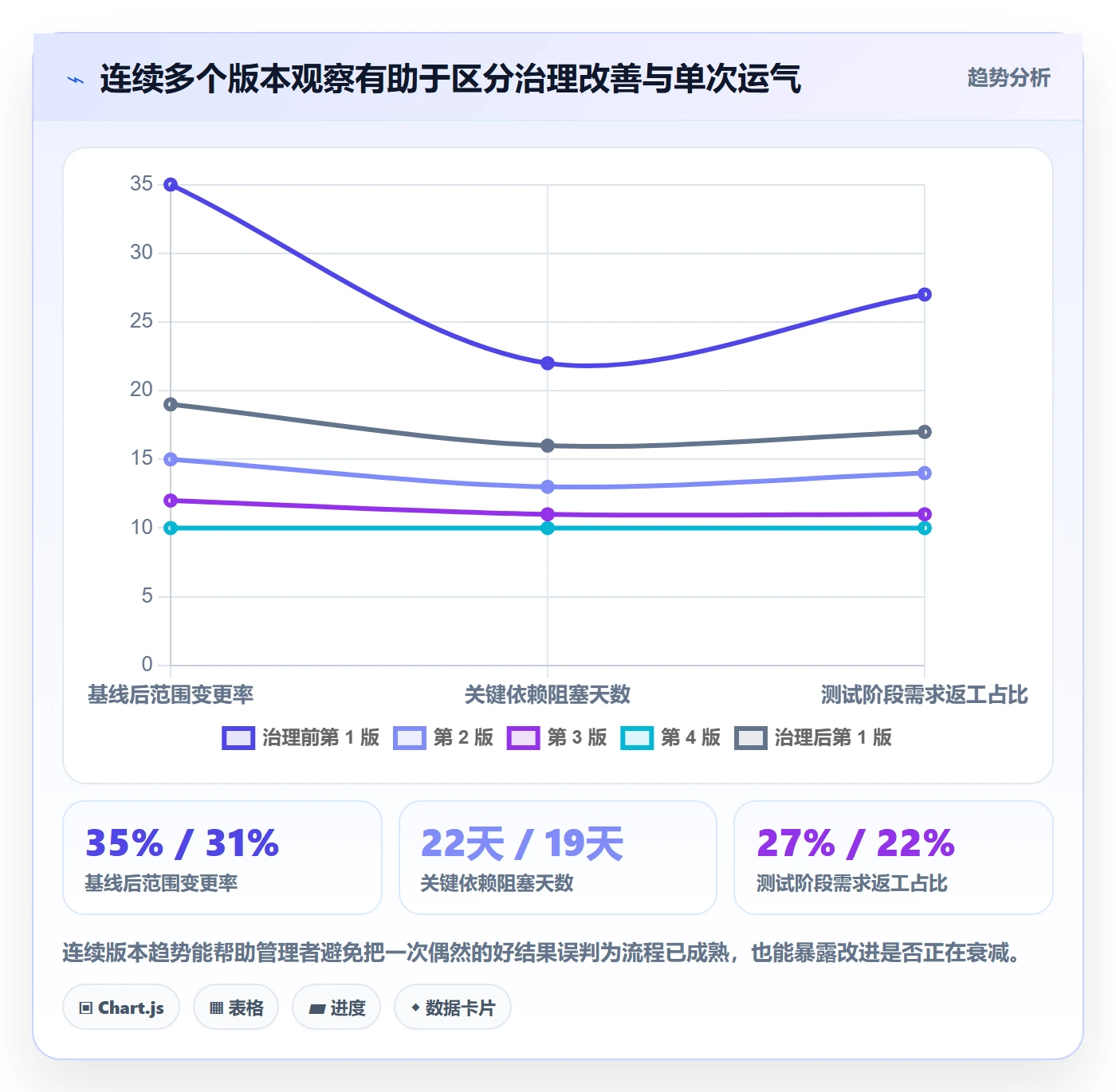

以下示意数据模拟了一个跨部门团队实施版本管理前后的过程变化,不代表行业基准。它强调的是:发布准时率可能变化不大,但范围稳定性和返工成本已经先改善。

版本落地方案:跨部门团队开展版本管理的效率提升案例解析

二、背景和真实场景:跨部门版本为什么容易失控

1. 一个典型的中大型团队协作场景

下面以一家约180人的企业软件团队为例。公司有产品、研发、测试、设计、实施、销售运营和客户支持等多个职能,核心产品每六周发布一次常规版本,期间还要处理客户定制、线上问题和法规适配。该案例中的组织和数值是为了拆解方法构造的情景模拟,不代表某家企业的真实经营数据。

版本启动时,产品团队希望尽早锁定需求,销售希望把客户承诺写进路线图,研发希望减少中途插单,测试希望拿到稳定构建,实施和客服则需要提前准备升级说明与问题答复。每个部门的目标都合理,但它们关注的时间点不同。

于是,原本看似简单的“六月版本”逐渐分裂成多个版本:产品口中的版本是功能集合,研发口中的版本是代码分支,测试口中的版本是可测构建,销售口中的版本是客户承诺,运维口中的版本则是可回滚的生产发布。这不是沟通态度问题,而是版本对象没有统一定义。

2. 真实摩擦发生在交接处,而不只发生在会议里

很多团队把跨部门协作问题归因于会议太少或沟通不充分,但我更愿意检查交接处是否有明确输入。需求交给研发时有没有验收条件,代码交给测试时有没有部署说明,测试交给发布负责人时有没有遗留风险,发布交给客户团队时有没有影响范围和应急口径,这些交接比会议数量更能解释延期。

在模拟场景中,需求评审记录完整,但多个需求没有明确外部依赖;研发按计划完成主体功能,测试却发现接口环境尚未准备;测试时间被压缩后,发布审核才发现客户迁移脚本没有验证。每个团队都完成了“自己那一段”,整体版本仍然不能安全发布。

这个现象说明,版本管理不是让每个职能各自报进度,而是把跨职能的前置条件串成一条可追踪的交付链。只要链路中一个关键节点没有负责人和完成证据,整条版本计划就存在隐性延期风险。

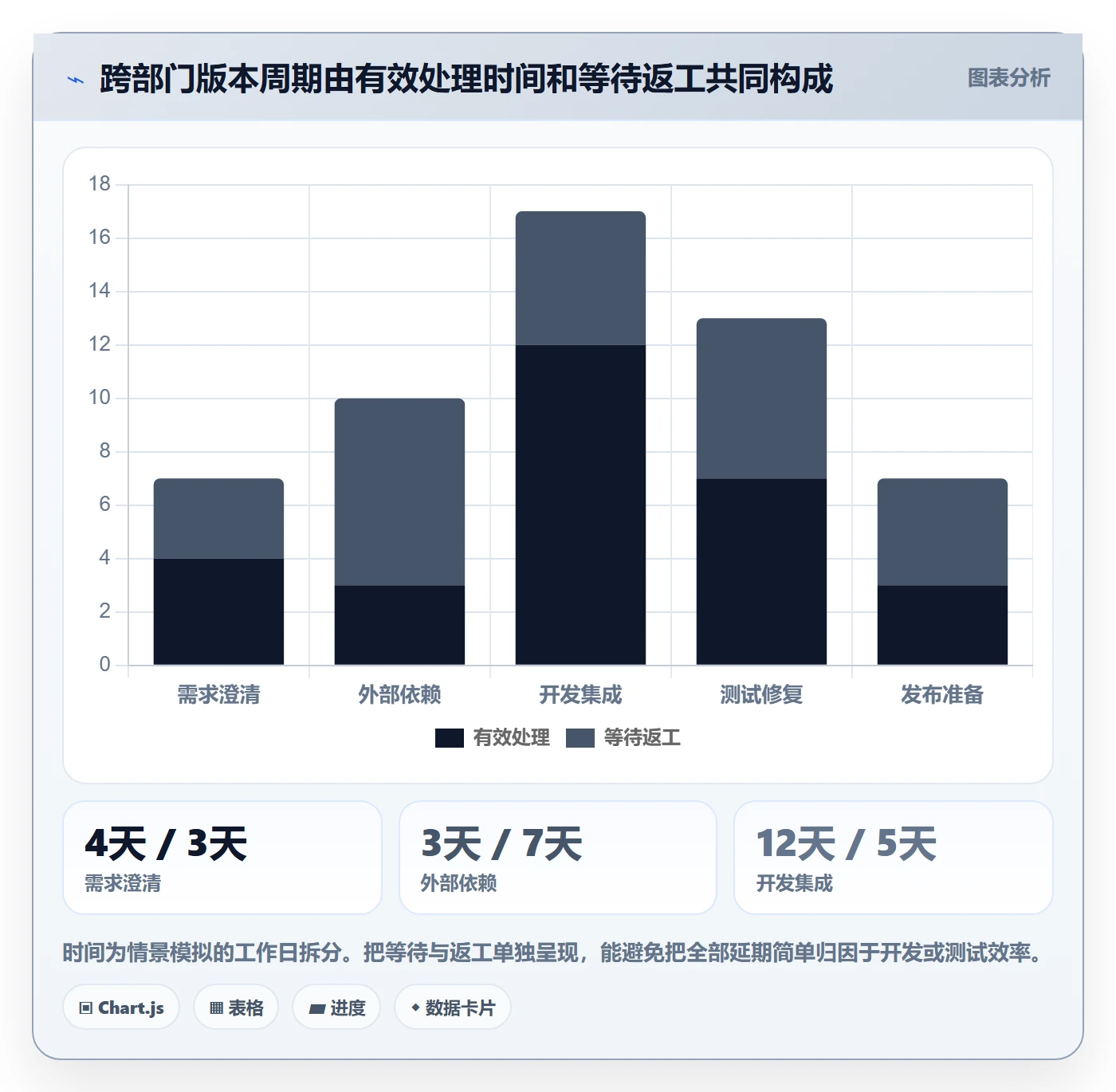

3. 用时间轴找出延误究竟发生在哪里

复盘延误时,不要只记录“测试晚了三天”。应该把工作拆成需求确认、依赖准备、开发完成、集成可测、缺陷修复、发布审批和生产验证等阶段,并记录每阶段的等待时间与返工时间。等待往往比实际处理更长,却很容易被“正在推进”掩盖。

下图是同一情景中的版本周期拆解。它不是用来给某个部门定责,而是展示总周期被等待与返工放大的方式。组织真正需要找的是可以在版本治理中提前识别和减少的环节。

版本落地方案:跨部门团队开展版本管理的效率提升案例解析

三、常见误区:为什么计划看起来完整,执行仍然反复返工

1. 把发布日期当作版本计划的起点

团队往往先定一个发布日期,再把需求往前倒排。这种做法只有在范围、依赖和资源都相对稳定时才可靠。如果日期先固定、范围后讨论,倒排出来的计划只是一个假设:需求能准时完成,外部团队会按期交付,测试不会发现重大问题,审批也不会增加额外时间。

更稳妥的做法是将发布日期视作一个约束窗口,而不是保证所有需求都必须塞进去的容器。先评估团队可用容量和交付风险,再决定本版承诺、候选需求和可移出范围。外部日期不能改时,应优先调整范围或交付方式,而不是压缩必要的验证环节。

2. 用“需求已评审”代替“需求可交付”

评审通过只说明参与者讨论过需求,不等于需求具备开发条件。一个需求如果仍缺少边界案例、数据迁移规则、接口责任人、权限约束或可验证的验收标准,后续团队只能在执行中补全这些信息。

我会把需求准入条件设得具体而有限,例如:问题和目标明确,验收条件可测试,跨团队依赖有负责人,设计和数据影响经过检查,优先级能够与其他候选需求比较。不是所有背景材料都要写成长文,但关键决策不能留在口头沟通里。

3. 把所有需求都标成最高优先级

“高优先级”如果没有比较规则,就不再能帮助团队做选择。常见结果是销售按客户紧急程度排序,产品按战略价值排序,研发按技术风险排序,最后每个需求都被标红。团队得到的是一张紧急事项清单,而不是容量有限时的取舍依据。

优先级应结合业务影响、时效性、合规要求、实现成本和失败风险来判断。必要时可以使用相对评分,但不要把评分伪装成精确预测。评分的作用是暴露分歧:一个需求为什么优先,是因为影响用户多、窗口即将关闭,还是仅因为它被反复催促?

4. 把“全部功能完成”作为发布门槛

很多版本延期,是因为团队默认只要有一项功能未完成,整版就不能发布。这会把低风险、低关联度需求与核心链路绑定。反过来,也有团队把发布日期看得过重,未完成的验收和质量检查被默认为可以事后补做。

正确的取舍不是简单地“延期”或“硬上”,而是将需求拆成可独立发布的能力,明确哪些是发布阻断项,哪些可以通过功能开关、分批开放或后续补丁处理。任何降级方案都必须保留质量和安全底线,不能用“先上线再说”取代风险评估。

5. 把工具上线误认为流程已经建立

项目管理平台能够统一事项、状态、负责人和时间,但不能自动解决谁有权冻结范围、谁批准插单、谁承担发布决策的问题。系统里如果有十几种状态,却没有明确状态转换条件,团队只会更努力地维护一套无法指导行动的表格。

以 PingCode 这类面向中大型组织的项目管理平台为例,我更看重它是否能支持需求与迭代关联、跨团队事项追踪、缺陷与版本关联、权限配置和过程数据回看,而不是仅仅看页面是否丰富。平台的价值取决于团队是否把实际决策规则映射到工作流中。

四、专业判断逻辑:先把版本切成可管理的边界

1. 先分清版本、迭代、发布批次和部署窗口

很多协作摩擦源于几个概念被混为一谈。版本是对一组交付内容及质量承诺的管理边界;迭代是团队在固定周期内组织工作的时间盒;发布批次是面向用户逐步开放的节奏;部署窗口则是系统实际进入生产环境的时间安排。它们可以重合,但没有必要强行相同。

如果团队每两周做一次迭代,却每六周集中发布,应该分别记录迭代完成和生产发布。若采用持续交付,也不代表没有版本管理,只是版本边界更多体现在变更集合、功能开关、发布记录和风险控制上。

在企业软件团队里,区分这些边界尤其重要。某个功能可以先部署但不开放,或者只向少量客户开放;此时部署已完成,业务发布却未完成。若管理报表把两者视为同一个节点,就无法解释用户体验和生产风险。

2. 用“必选、候选、可移出”建立范围弹性

我建议每个版本至少分成三层。必选项是法规、重大缺陷、合同或关键业务目标要求的内容;候选项是在容量和依赖允许时纳入的内容;可移出项是可以延后而不破坏主要业务目标的内容。这个结构不是给需求贴永久标签,而是为了在容量变化时快速决策。

版本容量也不应按理论工时全部填满。团队有维护、评审、支持和不可预见工作的现实负担。初期可以根据历史数据为缺陷修复、支持工作和风险缓冲预留容量,再用多个版本的实际情况校准。缓冲不是浪费,而是承认计划存在不确定性的管理成本。

常见的计划失真,是把所有可用人天都当成可承诺产能。人的工作会被代码评审、线上故障、跨团队答疑和环境等待打断。若没有历史吞吐量数据,先从较保守的承诺开始,观察实际完成情况,再逐步调整,比一次性把容量排满更可靠。

3. 把依赖做成有主人的交付项

“依赖某团队”不是可执行的计划。有效依赖至少包含提供方、接收方、交付物、期望日期、验收方式和升级路径。比如“接口联调依赖数据平台”过于含糊;“数据平台负责人在某日期提供指定字段的测试环境接口,接收方按约定用例验证,未按期则由项目负责人在当日启动替代方案”才接近可管理。

对关键依赖,我会进一步区分前置依赖和可并行依赖。前置依赖没完成,后续工作不能安全启动;可并行依赖则可以先用契约、模拟数据或桩服务推进。团队识别依赖的目的不是把风险登记得更完整,而是找到能让工作继续前进的替代路径。

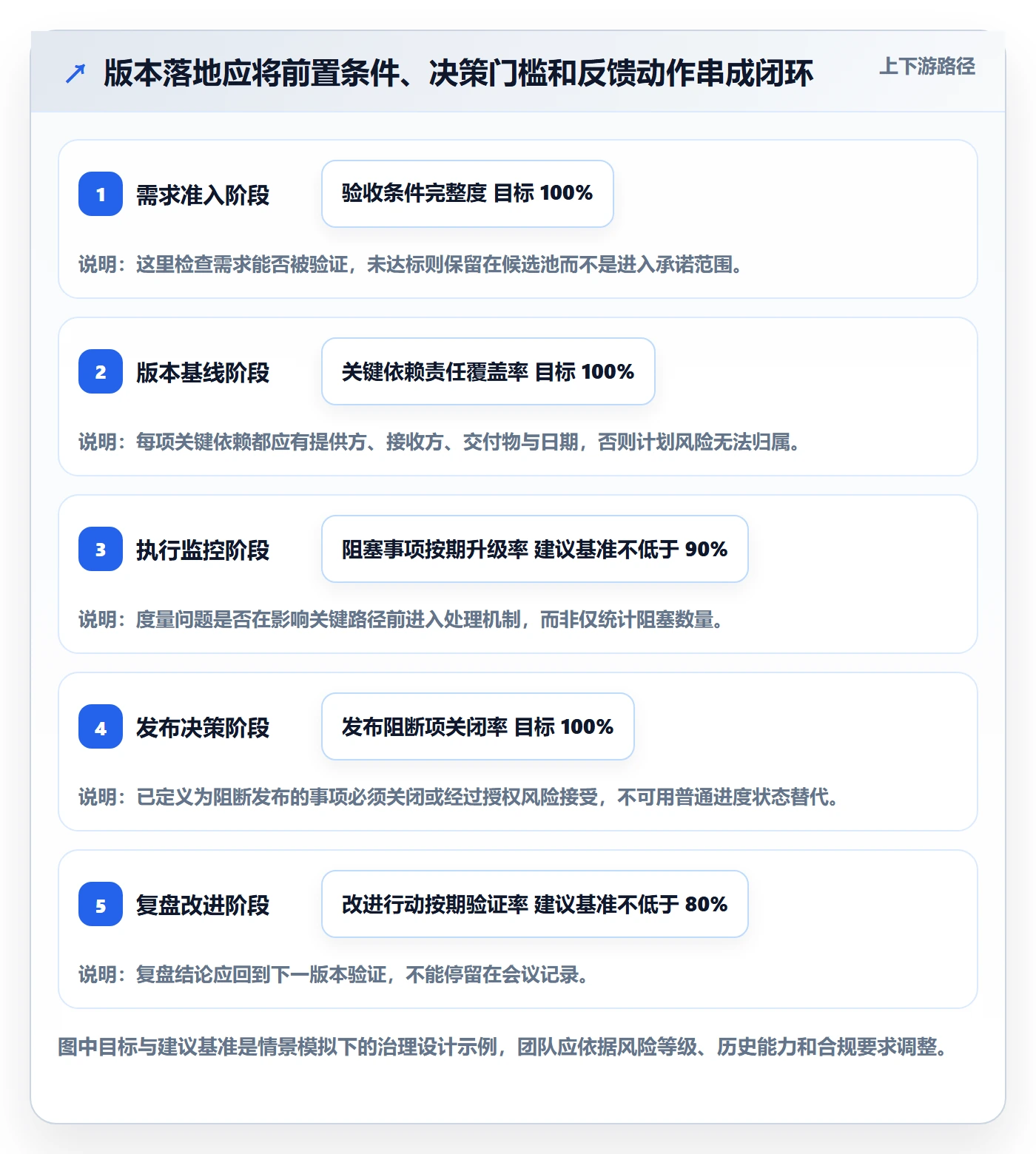

4. 用阶段门槛管理风险,不靠一次性审批

版本治理不是在启动会批准一次、发布会再批准一次,而应在风险发生变化时逐步确认。需求准入门槛检查范围是否可理解;开发启动门槛检查依赖和设计是否就绪;测试准入门槛检查构建是否稳定;发布门槛检查质量、回滚和沟通是否准备好。

门槛不应等同于僵化的审批层级。小范围低风险变更可以走轻量路径,高影响、高数据风险或涉及多个客户环境的变更则需要更严格的检查。治理的关键不是所有工作走同一条流程,而是不同风险承担相称的验证成本。

下表给出一个适用于多职能团队的阶段门槛示例。它描述的是决策条件,不是要求团队额外增加一轮形式化会议。

阶段 进入条件 必须形成的证据 未满足时的动作
需求纳入 目标清楚,优先级有依据,关键依赖有负责人 验收条件、范围说明、依赖清单 留在候选池,不占用本版承诺容量
开发启动 设计和技术方案达到可实施程度 接口约定、数据影响、风险项和责任人 拆分探索任务或先处理阻塞依赖
测试准入 构建稳定,部署方式和测试范围明确 构建版本、测试环境、验收用例 不把不稳定构建计入正式测试周期
发布决策 关键质量指标达到约定,回滚路径可用 缺陷清单、风险接受记录、发布与沟通方案 延期、缩小范围或分批开放

5. 让过程数据回答具体问题

指标设计应从决策问题出发。想知道范围是否频繁漂移,就看基线后的需求变更;想知道跨部门等待是否增加,就看依赖按期交付和阻塞时长;想知道质量成本是否向后转移,就看测试回流、生产缺陷和修复时间。

不建议用人均关闭事项数评价版本效率。不同事项大小差异很大,团队还可能通过拆分工作项、提前关闭后补做等方式让数字变好。度量应该帮助团队发现系统瓶颈,而不是把团队推向更漂亮、但不可信的报表。

五、案例拆解:一个六周版本如何从“各自排期”变成共同承诺

1. 案例边界和初始问题

继续使用前述180人组织的情景模拟。平台团队每六周发布一次版本,涉及三个产品小组、一个共享测试团队和两个外部依赖团队。每个版本通常有二十余项需求,另外还要吸收线上缺陷和客户紧急事项。过去的主要问题不是完全没有计划,而是基线不稳定、依赖晚暴露、测试开始时间经常被压缩。

团队先回看过去四个版本的项目记录,并把需求、缺陷、阻塞和生产问题按同一口径整理。由于记录不完整,个别数据无法精确还原,因此将缺失值标记为未知,没有用估算填成确定事实。初步观察发现:需求变更集中在版本中段,跨团队依赖的阻塞天数常被归入“等待研发”,发布准备事项则普遍在测试后期才开始。

这个诊断很重要。若直接要求“研发提高效率”,问题可能仍然存在,因为相当一部分时间并不是研发编码耗时,而是等待接口、重新澄清和反复回归。先找出瓶颈归属,才能选择合适的治理动作。

2. 第一阶段:用两周建立可比较的基线

团队没有一开始就重做所有流程,而是先确定版本编号、需求分类、状态定义和时间记录口径。每个需求都关联目标版本;每个依赖都有提供方和接收方;每个缺陷都记录发现阶段和严重程度。对于过去没有的数据,不补造历史值,只从新周期开始采集。

同时,团队明确“承诺范围”和“候选范围”不是一回事。需求进入候选池不等于已经承诺,只有达到准入条件且通过容量评估,才进入版本基线。这个改变减少了“会上提过,所以算答应”的误解。

以 PingCode 这类项目管理平台承载记录时,可以将需求、缺陷、迭代和版本信息形成关联,并通过统一字段减少跨团队重复登记。关键不在于把所有协作都搬进单一系统,而在于让一个版本的范围、变更、风险和结果能够沿着同一条记录链回看。

3. 第二阶段:把范围冻结改成有条件的变更控制

团队没有宣布“某日之后绝不接受任何需求”,因为线上故障、合规事项和重要客户风险确实可能需要插入。相反,他们把变更分成三类:阻断性紧急事项、价值提升型新增事项和纯优化事项。三类事项进入当前版本的条件不同,决策人也不同。

阻断性事项由产品、技术和业务责任人共同确认影响,并优先评估替代交付方式;价值提升型新增事项必须说明本版中要移出什么;纯优化事项默认进入后续候选池。重要的是,每次变更都记录变更原因、影响范围、代价和批准人。

这样做的结果不是完全没有变更,而是把变化从隐形插单变成显性选择。团队仍然可以响应紧急情况,但不再假装新增工作对原计划“没有影响”。

4. 第三阶段:前移发布准备,避免测试结束才开始协调

项目负责人把发布检查拆成可并行的准备项:部署顺序、数据库变更、功能开关、回滚步骤、客户沟通、客服答复、监控观察和责任人排班。它们不必等所有功能开发完成后才启动。对于尚未确定的内容,先标记风险和确认日期,而不是等到最后一周才发现无人负责。

测试团队也提前参与验收边界和高风险路径设计,而不是只在开发结束后接收任务。这样既能在需求阶段暴露不可测的表述,也能让开发团队理解哪些路径属于发布阻断条件。

该组织对高风险变更采用小范围验证和分批开放;低风险、可回滚的修复则走更轻量的验证路径。团队没有追求所有变更都具有相同的检查强度,而是依据影响范围与恢复难度分层。

5. 用结果观察改善是否来自流程,而非运气

下表中的数字是模拟案例的四版本观察值,目的是展示一种合理的复盘方式,不应被引用为真实企业的行业统计。观察时不能只比较一个改进前和一个改进后的版本,因为偶然因素会很大;至少要结合多期趋势、需求规模和外部依赖变化解释结果。

观察项 治理前四版中位数 治理后四版中位数 解释方式
基线后的范围变更率 32% 14% 候选需求与承诺需求分开后,新增工作开始显性挤占容量。
关键依赖按期完成率 68% 87% 依赖事项有具体责任人和交付条件,阻塞更早被发现。
测试阶段需求返工占比 24% 13% 验收条件前移,因理解不一致产生的退回减少。
发布准备平均耗时 5.5 个工作日 3.2 个工作日 准备任务提前并行启动,发布后期集中协调的时间下降。
上线后高优先级问题数 每版 4.0 个 每版 2.5 个 下降可能与风险验证改善有关,还需结合变更规模和问题分类复核。

这组结果不能证明所有改进都由版本治理单独造成。团队还要检查需求规模是否下降、上线范围是否变小、客户环境是否发生变化。若结果改善却没有过程证据,结论应保持克制。对管理者而言,可信的复盘比漂亮的百分比更有价值。

版本落地方案:跨部门团队开展版本管理的效率提升案例解析

6. 案例中最值得复用的不是百分比,而是决策顺序

这类改进最容易被误读成“把范围变更率降到某个数字”。实际上,团队的核心变化是先对齐版本边界,再记录基线,然后对变更讨论代价,最后用阶段数据判断治理是否有效。指标是观察窗口,不是追求目标本身。

如果团队为了降低变更率而拒绝处理真实紧急问题,指标变好了,业务风险却可能恶化。如果为了提高依赖按期率而把截止时间填得宽松,同样会得到失真的结果。因此每个指标都要配套反指标和定性复核,确保改善不是靠隐藏工作或降低质量换来的。

六、落地路径:从流程、责任到工具设置的具体做法

1. 第一步:用一页纸说清版本规则

我通常建议团队先写一页版本章程,而不是先绘制复杂流程图。它至少写明版本周期、适用团队、范围基线时间、需求准入条件、变更审批人、发布阻断条件和延期决策权。规则越短越好,但每条规则都要能转化为行动。

章程不必追求全公司一次统一。多产品线、不同风险等级的团队可以共享原则,但保留不同的节奏与审批深度。强行要求所有团队用同一套状态和周期,往往会让治理变成形式主义。

2. 第二步:画出交付链和关键依赖

对本版需求做依赖梳理时,不要只画团队之间的连线。应把依赖落到具体交付物和日期上,识别哪些工作可以并行,哪些是关键路径,哪些依赖存在替代方案。一个依赖如果没有接受方确认,就不能算作计划中的可靠输入。

对高风险依赖建立提前预警条件,例如接口未按期开放、测试环境不可用、数据样本不齐或外部审批未通过。预警条件要让团队在问题变成延期之前能采取行动,而不是在版本结束后用于解释结果。

3. 第三步:用有限的状态表达真实进展

状态字段的价值在于能回答下一步是什么。一个精简工作流可以是待澄清、已就绪、进行中、待验证、已验收和已发布。必要时增加阻塞状态,但必须要求填写阻塞原因、责任方、预计解除时间和升级动作。

避免把“代码完成”“测试通过”“已部署”和“已对用户开放”压缩成同一个完成状态。不同状态代表不同的承诺,过度合并会让报表显得进度很快,却使业务方无法判断真实可用性。

4. 第四步:把会议变成决策场,而不是状态朗读场

版本启动会的任务是确认目标、范围、依赖和风险;每周版本检查的任务是处理偏差、改变优先级和解除阻塞;发布评审的任务是接受风险、决定发布路径和指定观察责任人。会议若只是让每个人轮流念“正在进行”,信息可以异步呈现,会议时间应留给需要共同决策的事项。

会前要求参与者更新工作状态和风险,会中只讨论变化和决策。会后记录决策内容、责任人和期限。尤其是范围调整,必须同步受影响的测试计划、培训材料、客户沟通和发布说明,不能只修改需求列表。

5. 第五步:把复盘问题写成下一版动作

版本复盘不应该以“大家以后加强沟通”收尾。每个问题都要落成一项可验证的改进行动,例如“需求进入开发前必须有可执行验收条件”“外部依赖逾期一个工作日自动升级”“发布说明在测试准入阶段创建草稿”。

改进行动也要控制数量。每版选择两到三个对周期或风险影响最大的系统问题,明确责任人和检查时间。若一次复盘列出十几项改进却没有负责人,团队获得的只是更长的问题清单。

6. 工具配置应服务于工作链,而不是复制组织架构

组织选择工具时,重点检查是否能让团队看见跨职能关系,而不是只看各部门是否都有自己的看板。需求、任务、缺陷、版本、风险和发布记录最好能通过关联追踪,避免同一事项在多个文档里重复维护却互相不一致。

采用 PingCode 等项目管理平台时,可以先从一条真实版本链路试点:建立版本目标和范围,关联需求与缺陷,记录依赖及责任人,配置状态转换条件,输出版本风险视图。试点阶段先验证信息是否能支持决策,再扩展到更多团队,避免一开始就追求全组织字段统一。

工具治理还要关注权限和维护负担。谁能改版本基线、谁能关闭高优先级缺陷、谁能确认发布完成,都应有明确规则。若字段太多、重复录入太多,团队会在压力下绕开系统,最终导致平台数据与实际交付脱节。

版本落地方案:跨部门团队开展版本管理的效率提升案例解析

七、不同组织情况下的行动建议

1. 团队规模较小、依赖较少:先做轻量基线

如果团队只有一个产品小组,跨部门依赖少,短周期迭代已经稳定,就没有必要建立复杂的多层审批。先统一版本目标、范围边界、验收条件和发布检查清单,再把变更记录下来,通常已经能解决大部分沟通错位。

小团队的优势是决策快,风险是规则只存在于核心成员的记忆里。关键负责人休假或人员调整时,版本上下文容易断裂。把主要决策写进工作记录,成本很低,却能显著降低交接风险。

2. 100人以上、多产品线组织:强化依赖和权限治理

当多个产品团队共享平台、测试、设计、数据或运维资源时,单团队各自排期会造成局部最优和全局冲突。此时应建立跨团队依赖视图和统一升级路径,但不一定要统一每个团队的迭代周期。

在这类组织中,可以用 PingCode 这样的管理平台支持团队间信息关联和视图汇总,同时保留产品线必要的工作流差异。重点是统一关键术语、依赖字段、版本标识和风险口径,避免为了统一工具而强迫不同业务采用同一套执行节奏。

如果平台或基础设施团队是共享瓶颈,还需要设置容量分配和服务窗口。版本计划不能只按业务团队需求排序,也要看共享团队的实际可用容量、突发支持负担和维护任务。否则,所有团队都觉得自己已经排好计划,瓶颈团队却同时接到超出能力的承诺。

3. 客户定制和合同承诺较多:把客户交付与产品版本分层

企业服务团队常遇到客户承诺日期与标准产品发布节奏不一致。此时应该区分产品版本、客户配置、定制交付和部署批次,明确哪些成果能够进入标准产品,哪些只对特定客户开放,以及维护责任由谁承担。

如果每个客户需求都直接塞入主版本,产品路线图会被合同零散事项切碎;如果完全拒绝客户差异,商业承诺又难以兑现。更合理的办法是评估复用价值、维护成本和发布风险,决定做成标准能力、配置能力还是独立交付。

4. 合规或高风险系统:增加可审计证据和恢复验证

涉及数据安全、资金、医疗、关键基础设施或监管要求的版本,不能只靠团队自我声明“测试通过”。应保存需求变更记录、测试证据、风险接受记录、审批过程、部署记录和回滚验证结果,并确保责任角色相互制衡。

高风险环境中,发布时间窗口和审计材料往往是交付的一部分。要提前确认变更审批、数据迁移、备份恢复、访问控制和应急联系人,避免把合规审查压缩到上线前一天。风险越高,越应在计划阶段识别恢复路径,而不是只讨论如何成功发布。

5. 正在从瀑布式转向敏捷:不要把两套词汇叠加成双重流程

一些组织采用敏捷迭代后,仍然保留原有的长周期立项、逐级审批和大量周报,同时又增加冲刺会、迭代评审和每日同步,结果是会议与文档变多,决策速度反而变慢。

转型时要检查每个环节是否提供新的风险控制或业务价值。能够由工作记录替代的状态汇报就异步化;必须由授权人接受的风险仍保留正式决策;与版本范围重复的审批则应考虑合并。敏捷不是取消计划,而是缩短计划与反馈之间的距离。

八、不同情况下的取舍:速度、确定性与质量不能同时无限最大化

1. 外部发布日期固定:优先调整范围,而不是挤压验证

如果市场活动、客户合同或法规窗口让发布日期几乎不可移动,团队仍然有可以调整的变量:交付范围、发布批次、功能暴露方式和资源投入。首先把必选项与候选项分开,再评估哪些能力可用开关控制,哪些需求可以后移。

不建议用“测试时间缩短一半”作为默认补救措施。验证不足带来的损失可能远超延期成本,尤其在数据迁移、权限和核心交易路径上。只有经过风险分级并由有权负责人接受剩余风险,才可调整验证范围,而且必须记录原因和恢复方案。

2. 需求高度不确定:降低承诺粒度,保留探索时间

新业务或技术探索项目的需求可能在实施过程中变化,此时用固定功能清单承诺长周期日期,容易造成大量重排。可以先承诺一个明确的探索结果,例如完成原型验证、接口可行性测试或用户试用,再根据证据决定是否进入正式交付版本。

探索阶段的完成标准也要具体,例如要回答哪些问题、样本范围是什么、通过条件是什么、失败后如何处理。没有边界的探索容易成为无限延期;把探索当作正式交付却没有合理的不确定性缓冲,也会让团队承担不可能的承诺。

3. 外部依赖不可控:管理预警和替代路径,不承诺他人的确定性

如果依赖来自供应商、客户或另一个优先级更高的团队,单纯在计划中写一个日期并不能降低风险。应建立最晚决策时间、备选方案、模拟环境或降级路径,并尽早确认对方交付是否有可信证据。

当依赖逾期时,团队应根据影响采取行动:继续并行开发、缩小本版范围、切换技术方案或调整发布批次。若到临界点才开始找替代路径,往往已没有真实选择,只剩延期或冒险发布。

4. 发布风险高:更重视可逆性和小批量验证

对影响范围大、恢复成本高的变更,版本效率不应只看发布速度。分批开放、监控指标、回滚演练和责任人值守可以降低一次性暴露的风险。发布后的观察窗口也要纳入版本计划,不能把上线操作完成就视为整个交付结束。

可逆性不是万用解。数据结构不可逆、外部客户环境差异大或回滚本身有风险时,仍需更充分的预发布验证。团队必须先明确“出问题后如何恢复”,再判断分批发布是否真的降低风险。

5. 管理者要求精确承诺:给出区间和置信条件,而非虚假确定性

管理层需要做资源和市场决策,要求明确时间并不奇怪。问题在于团队是否把不确定性隐藏起来。对于依赖未确定、需求尚未冻结的项目,可以提供交付区间、关键假设和影响日期的风险因素,而不是报出看似精确、实际上无法兑现的单一日期。

当关键条件已经满足,范围稳定且历史吞吐量足够,团队才适合给出更高把握的日期承诺。若条件变化,应及时重算预测,并说明变化来自新增范围、依赖延误还是质量风险,而不是等发布日期临近再宣布延期。

版本落地方案:跨部门团队开展版本管理的效率提升案例解析

九、常见风险与复盘方式:避免把治理变成新的负担

1. 范围冻结变成拒绝变化

范围管理不是对变化说“不”,而是把变化的价值与代价放在同一张桌面上。如果所有变更都被禁止,业务会绕过流程,通过私聊、临时工单或线下承诺继续推进,导致正式计划失真。

真正有效的变更控制允许重要变化进入,但要求说明它替换什么、影响哪些团队、是否改变发布风险。团队可以在紧急事项上快速决策,也要在事后补齐决策记录和影响评估。

2. 指标目标导致行为扭曲

如果团队被要求不惜代价提高准时率,可能会通过缩小统计范围、降低需求难度或把缺陷归到下一版本来改善报表。如果要求降低缺陷数,也可能让问题发现时间延后。指标越重要,越需要设计相互制衡的观察项。

例如,准时率要与范围完成度和生产问题一起看;交付速度要和返工、质量及团队负荷一起看;缺陷数量要区分发现阶段、严重程度和变更规模。指标的作用是引发调查,不是替代专业判断。

3. 流程审批过多,变成排队系统

当每个小变更都需要多级审批,团队会把决策成本转化为等待。应按风险划分路径:低风险、可逆的变更采用轻量确认;涉及数据、权限、客户影响或不可逆操作的变更采用更严格审查。

审批人也要对时限负责。若关键决策长时间没人处理,流程就制造了新的瓶颈。可以指定替代授权人和升级时限,避免所有事项都堵在单一负责人手上。

4. 系统里有记录,团队却不再相信数据

重复填报、字段定义不同、状态长期不更新,会让项目平台逐渐失去可信度。管理者看到的是“完成”,执行团队却知道仍有未验证工作,最后只能靠私下消息确认真实进度。

应当定期抽样检查系统记录与实际交付是否一致,并删掉没有决策用途的字段。若团队必须维护一套正式平台和几套个人表格,通常说明信息模型或工作流设计存在问题,而不应立刻归咎于执行者不配合。

5. 用一次成功上线证明流程有效

一个版本按期发布,可能是因为需求恰好简单、关键人员加班或外部依赖偶然顺利。只有连续多个版本观察范围、等待、返工、质量和恢复表现,才能判断流程改进是否稳定。

复盘时我会追问三个问题:哪些风险比过去更早暴露?哪些决策变得更快或更清楚?哪些结果改善可能只是范围变化造成?如果只能回答“大家更努力了”,说明系统层面的改进证据还不够。

十、结尾:下一步先找出一个反复发生的交接问题

1. 从一个版本开始,而不是从一场全组织改革开始

跨部门版本管理真正的价值,不是让计划表更整齐,而是让团队在变化发生时知道如何判断、由谁决定、需要牺牲什么,以及怎样保护质量。能不能及时选择延期、拆分、降级或分批发布,通常比最初的排期是否精确更能体现管理成熟度。

如果你准备启动改进,下一步可以回看最近三个版本,选出最常出现的一类交接问题:需求不清、依赖逾期、测试返工、发布材料临时准备,或变更缺少代价评估。只选一个问题,定义指标口径,安排一次试点,并明确下个版本如何验证结果。

2. 用一张检查清单启动下一版

  • 本版目标是否能用业务结果或明确能力描述,而不是仅列出需求名称?
  • 必选范围、候选范围和可移出范围是否分开?
  • 每个关键依赖是否有提供方、接收方、交付物和日期?
  • 验收标准是否能够被测试或业务负责人实际确认?
  • 变更是否记录影响范围、替代项和批准人?
  • 发布阻断条件、降级方案和回滚路径是否提前定义?
  • 版本结束后是否会检查范围、等待、返工、质量和恢复结果?

最值得记住的判断是:版本管理不是消灭变化,而是让变化有边界、有成本、有负责人。当团队能够在同一套事实基础上共同做取舍,发布效率才会从“临近日期时集中救火”变成可持续的组织能力。

常见问题解答(FAQ)

1. 跨部门版本管理效率低,优先应该改工具还是改流程?

我们团队以前也遇到过类似问题:产品、研发、测试和交付各自维护一份版本清单,到了发布前我经常要花半天时间核对状态。我不确定这是协作工具选错了,还是本来就没有建立统一的版本规则,想知道应该从哪里下手。

我在一次跨部门版本落地中发现,效率低的首要原因通常不是工具功能不足,而是“版本完成”的定义不一致。产品把需求评审通过当作完成,研发把代码合并当作完成,测试把缺陷关闭当作完成,交付则把上线通知发出当作完成。四个部门使用的是同一个版本名称,却对应四种状态,任何工具都会因此产生信息错位。

我们先没有更换工具,而是把一个版本拆成五个固定门槛:范围确认、开发完成、测试通过、发布审批、上线验证。每个门槛只允许一个责任角色确认,并要求关联需求、缺陷和发布记录。调整前,项目经理每周平均花费约6小时人工汇总;调整后降到约2小时,版本延期原因也从“进度有问题”变成了可定位的具体环节。

我的判断是:如果团队连版本状态和责任人都无法用一句话说清楚,先改流程;如果流程已经统一,但信息仍然分散、无法追踪,再评估某项目管理工具是否能减少录入和同步成本。工具选择的优先级应该低于版本规则设计。

2. 跨部门版本计划如何设置冻结点,才能避免需求不断插入?

我负责过一个双周发布的项目,发布前一周仍然不断有人提出“顺手加一下”的需求,结果测试范围反复变化,研发和测试都很疲惫。我想知道版本冻结是不是意味着完全不允许变更,以及怎样判断一个临时需求是否值得破坏原计划。

版本冻结不应该理解成“冻结后任何需求都不能进入”,更合理的做法是冻结进入路径,而不是冻结业务判断。我们采用过一个简单的变更分级:影响线上故障、合规风险或关键客户阻断的问题,可以走紧急变更;影响范围较小但非紧急的需求,进入下一版本;无法量化价值、只有口头承诺的需求,暂不进入当前版本。

具体执行时,我们把发布时间倒推成三个节点。发布前5个工作日冻结需求范围,发布前3个工作日冻结代码,发布前1个工作日只允许处理阻断上线的缺陷。每次冻结后新增事项都必须填写影响项,包括开发工时、回归范围、上线风险和被挤出的原需求。

一次实际发布中,团队原本收到了11项临时需求,按这个规则评估后只保留2项,测试用例变更量从34条降到9条,最终没有发生延期。真正有效的不是设置一个“禁止变更”的日期,而是让变更成本显性化。过去临时需求看起来只占半小时开发时间,但它往往会带来接口回归、文档修改、验收延期和发布通知重做。

只有把这些连带成本写出来,业务方才会从“能不能加”转向“是否值得现在加”。

3. 如何判断版本管理优化是否真的提升了跨部门效率?

我们以前也会说“沟通顺畅了”“发布更稳定了”,但这些说法很难证明项目管理改进有效。我想建立一套不太复杂的指标,既能反映协作效率,又不会让团队为了填表而增加额外工作。

我不建议一开始就统计几十个指标。实际落地时,四个指标已经足够覆盖大部分问题:版本准时率、需求从确认到上线的周期、发布前临时变更数、跨部门等待时长。关键是给每个指标规定统一口径,例如“准时上线”必须以生产环境验证完成为准,而不能以代码发布为准。

我们曾经做过一次前后对比,改造前后各观察8个版本,结果如下:版本准时率由62.5%提升到87.5%;平均交付周期由18天降到13天;发布前临时变更由每版约9项降到3项;等待产品确认、测试环境和交付验收造成的非开发等待时间,由平均31小时降到14小时。

最有价值的发现是,开发工时几乎没有明显下降,但等待时间减少了,所以团队体感会明显变快。判断指标是否有用,可以看它能否指导下一步动作。比如准时率下降但等待时长不变,可能是估算或技术风险问题;等待时长升高,则应检查责任人和审批节点;临时变更多,说明需求入口或冻结规则失效。

指标不是用来评价谁做得差,而是用来判断版本流程卡在哪个环节。

4. 跨部门团队如何推动版本管理方案落地,避免最后变成项目经理一个人的维护工作?

我以前参与过一次流程改造,前两周大家都愿意配合,到了第三周,需求状态开始不更新,测试结果又回到群聊里,最后还是项目经理手工整理。我想知道怎样设计责任和使用方式,才能让版本管理成为团队习惯,而不是额外的行政任务。

最容易失败的做法,是让项目经理承担全部维护责任。我们后来把版本信息拆成“谁产生、谁确认、谁消费”三类责任:产品负责维护范围和优先级,研发负责更新实现状态,测试负责记录验证结论,交付负责确认上线结果,项目经理只负责检查节点是否完整,不替任何部门代填内容。

为了降低阻力,我们没有要求所有人学习完整系统,而是只规定每个角色必须完成两个动作。例如研发只需更新任务状态并关联代码提交,测试只需填写通过、阻断或待确认及对应缺陷,业务方只在范围冻结和验收节点确认。试运行的前两周,我们每天抽查10条任务,发现最常见的问题不是不会操作,而是不知道什么时间更新。

于是我们把更新动作绑定到现有会议:需求评审后更新范围,提测时更新开发状态,回归结束后更新测试结论,发布复盘时补充上线结果。还要设置一个“单一事实来源”。群聊可以用于讨论,但不能作为最终状态;会议可以用于决策,但决策必须回写到版本记录。经过一个月试运行,项目经理手工追问次数从每周约40次降到12次。

我的经验是,团队不会因为一份漂亮的流程图而改变习惯,只有当版本记录直接服务于评审、提测和发布这些已有动作,维护成本低于反复解释,流程才会真正留下来。

核心关键词

读者评论

陶
陶泽宇

我们团队以前也把发布日期当成唯一目标,结果一到测试阶段就频繁压缩时间。后来把接口、数据迁移和回滚方案单独列成交付项,延期明显少了。不过这套方法对小团队来说会增加不少维护成本,关键还是先挑最容易出问题的环节做。

郝
郝景行

文中把部署、发布批次和用户可见时间分开,这一点很实用。实际项目里最容易被忽略的是客服和实施准备,技术上线了,文档和应答口径却没跟上,客户仍然会认为版本没有准备好。

向
向书瑶

过程指标比准时率更能发现问题,我比较认同。但范围变更率也要谨慎解释,有些临时需求是外部政策或线上故障导致的,不能简单归为管理失控。最好同时记录变更原因和最终影响。

文章包含AI辅助创作:版本落地方案:跨部门团队开展版本管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518508

赞 (0)
飞飞飞飞
版本状态管理方法大全:跨部门团队版本管理风险控制落地清单
上一篇 1小时前
版本内容实操方法:跨部门团队提升版本管理效率的效率提升方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
