版本发布时间落地方案,真正要解决的不是“把发布日期写进日历”,而是让研发、测试、产品、运营、销售和客服对同一个日期作出一致承诺。跨部门团队最常见的失败,不是没人知道发布时间,而是每个部门都把“发布”理解成不同的事情:研发认为代码合并即完成,测试认为验收通过才算完成,运营把公告发出当作上线,客户成功则把客户可用当作正式发布。制度如果不先定义这些边界,排期表越精细,临近发布时反而越容易出现冲突。
一、核心结论:版本发布时间不是日期,而是一组可兑现的承诺
1. 先定义“发布”究竟指什么
我设计版本管理制度时,第一步不是讨论每月发几次,而是让相关部门分别回答:代码何时冻结、何时部署、何时对用户开放、何时发布公告、何时进入支持期。若这些动作被压缩成一个“发布日期”,团队就会在同一天争论“到底算不算发布”。
建议将“发布时间”拆成至少四个时间点:部署窗口、功能开放时间、对外公告时间、发布后观察期结束时间。对 SaaS 产品来说,代码可能先部署到生产环境,再通过灰度开关逐步开放;对客户本地部署产品来说,包交付、客户安装和客户验收可能相隔数天甚至数周。制度必须按业务模式明确口径。
我的判断是:组织首先要追求日期口径一致,其次才是日期稳定。一个被全员理解、允许按规则调整的发布日期,比一个看起来固定、实际每周都被私下改动的日期更可靠。
2. 用四层承诺代替单一发布日期
我通常把版本承诺分成四层:范围承诺、质量承诺、时间承诺和沟通承诺。范围承诺说明本次版本包含什么;质量承诺说明哪些缺陷与风险不可接受;时间承诺说明团队希望在哪个窗口完成发布;沟通承诺说明谁在什么时候向哪些对象说明变化。
四层承诺中,时间应当受到范围和质量约束,而不是反过来。若日期不可移动,团队就必须预先定义可以缩减的范围,以及绝不能降低的质量门槛。没有这两项,所谓“按时发布”通常只是把风险从项目组转移给客户和一线支持人员。
| 承诺层 | 必须回答的问题 | 制度中的落点 |
|---|---|---|
| 范围 | 哪些需求进入本次版本,哪些明确不进入? | 版本范围清单、变更审批、延期归属 |
| 质量 | 哪些测试、缺陷和风险必须达到门槛? | 准入条件、阻断条件、回滚条件 |
| 时间 | 发布日期是目标、窗口,还是对外承诺? | 日历、冻结时间、决策节点、变更通知 |
| 沟通 | 什么时间向员工、客户或合作方说明变化? | 公告责任人、受众范围、渠道与确认记录 |
3. 制度的目标应是让变化可控,而不是让计划永不变化
版本发布时间会受缺陷、依赖、合规审查、客户窗口和基础设施容量影响。要求团队“永远不改日期”,既不现实,也会诱发提前报喜、隐瞒风险和临时绕流程。成熟制度的标志不是没有变更,而是变更有证据、有权限、有影响评估,也有明确的对外口径。

二、背景与真实场景:跨部门团队为何总在临近发布时失去节奏
1. 同一版本里往往藏着多个部门的时间表
在中大型组织里,一个版本通常不是单一研发任务。产品团队要冻结需求,设计团队要交付最终稿,研发团队要完成代码与配置,测试团队要执行回归,运维团队要准备部署窗口,安全或合规团队可能还要完成检查,运营团队要备好公告与培训材料,销售和客户成功团队则要确认客户影响。
这些工作之间存在真实依赖。测试开始得太晚,可能是需求和接口迟迟未冻结;运维无法确认窗口,可能是上线方案还没有明确回滚步骤;客服材料没有准备好,可能是功能行为仍在变化。把所有任务都放在一个大计划里,却不标出“谁的交付是下一环节的输入”,就很难定位延迟来自哪里。
我会把版本计划视为一张依赖网络,而不是一串截止日期。关键问题不是“每个部门是否填了日期”,而是“上游交付是否在下游开始工作之前达到可用状态”。例如,设计文件提交不等于研发可以开工;接口文档存在也不等于测试能够构造稳定用例。
2. 目标发布日期与客户承诺日期可能不是同一类日期
内部目标日期适合用于调度和预测,可以在有证据时调整;客户合同、市场活动或硬件窗口绑定的日期,则可能具有更高的变更成本。制度应将日期标成“内部目标”“外部承诺”或“发布窗口”,而不是用同一种颜色或字段混在一起。
我见过一种很容易被忽略的风险:业务部门在立项时向客户承诺了具体日期,研发团队却只知道内部预计日期。临近上线时,研发提出延期,但销售团队已经安排了客户培训和验收。如果日期类型没有在立项阶段登记,组织就会误以为只是排期调整,实际上是在处理客户关系和合同风险。
3. 版本节奏要与交付方式匹配
连续交付型产品通常更适合小批量、稳定节奏和功能开关,避免将大量改动集中到一个高风险发布日。需要客户安装、现场验收或特定硬件配合的产品,则可能适合按客户窗口安排批次。监管审查、市场活动或重大迁移驱动的版本,往往需要更长的前置确认期。
因此,制度不能只写“每月发布一次”。它需要回答:哪些产品线按固定节奏走,哪些版本必须通过专项评审,哪些功能可以独立开关,哪些客户必须提前通知。若一家公司有多种交付模式,强行使用同一发布节奏,通常会让轻量团队被重流程拖慢,也让高风险版本缺少必要控制。
| 交付场景 | 主要约束 | 更适合的日期管理方式 |
|---|---|---|
| 持续在线服务 | 生产风险、流量变化、依赖服务 | 小批次发布、分批开放、明确回滚窗口 |
| 客户本地部署 | 客户安装能力、验收计划、环境差异 | 内部交付日期与客户安装窗口分开管理 |
| 硬件或现场项目 | 物料、现场资源、供应商协同 | 以里程碑窗口管理,并设置前置确认点 |
| 合规或重大迁移版本 | 审查证据、数据迁移、不可逆影响 | 专项发布评审,保留额外验证与回退时间 |
4. 以中大型团队的典型组织形态说明制度需求
以一个由产品、研发、测试、运维、市场和客户成功共同参与的团队为例,项目管理平台的价值不应被理解为“把所有人的任务装进去”。它更重要的作用,是把版本目标、需求范围、依赖关系、风险、决策记录和发布结果连接起来。PingCode 可作为这类中大型组织管理研发与项目协同的示例工具;在实际使用中,工具配置要服从组织的角色分工与发布制度,而不是让团队为了适配工具重新制造审批。
对 100 人以上的组织尤其如此:一个版本可能跨多个项目组、产品线和职能部门。团队规模增加后,口头同步的覆盖成本会上升,重复登记和口径不统一也会迅速放大。选择工具时,我会先验证版本对象能否关联需求、缺陷、测试、发布记录和责任人,再看报表是否能解释进度与风险,而不是先比较看板样式或功能数量。

三、常见误区:看似有流程,实际把风险留到最后一周
1. 把“目标日期”写成“承诺日期”
目标日期是当前信息下的计划,承诺日期则意味着组织愿意承担未兑现的代价。两者不应因为一个字段叫“发布日期”就被视为相同。计划初期的不确定性通常较高,越早对外承诺,越需要清楚说明适用范围、前提条件和变更机制。
实操中,我建议在项目启动时记录日期类型和置信等级。例如,“目标窗口:6 月第二周,范围尚待产品确认”比“6 月 12 日正式上线”诚实,也更有管理价值。随着范围、依赖和验证结果逐渐明确,再把日期升级为内部基线或外部承诺。
2. 用“全部完成”作为含糊的放行条件
“功能全部完成”没有操作定义。有人理解为代码已合并,有人理解为测试通过,有人认为文档、监控、告警和支持材料也必须就绪。模糊条件会让会议变成语义争论,也会让阻断风险被包装成“只差一点”。
更有效的做法是定义发布准入清单,并给每项设置可验证证据。例如,关键测试通过率、未关闭的阻断级缺陷数、回滚方案状态、数据迁移演练结果、告警责任人和客户通知状态。具体阈值应由产品风险、法规要求和组织容错能力决定,不能照搬其他公司的数字。
3. 把所有变更都交给项目经理临时协调
项目经理可以组织信息、推动评估,却不应单独承担范围取舍、质量豁免和客户承诺变更的全部责任。若制度规定“有问题找项目经理”,但没有明确谁能批准缩范围、谁能接受风险、谁负责客户通知,项目经理只能把冲突向上转交或私下折中。
我会要求每类决策都有一个最终责任角色。产品负责人决定需求价值和范围优先级;技术负责人评估实现与系统风险;测试负责人说明验证状态;发布负责人整合放行意见;业务负责人评估客户和市场影响。职责可以由同一人兼任,但不能让决策责任悬空。
4. 追求“按时率”,却不观察版本质量与变更代价
只看按时发布率,容易奖励过早承诺、压缩测试或把未完成事项转移到发布后。反过来,只追求零缺陷也可能让团队无限延迟。版本管理要看一组相互制约的指标:计划偏差、发布后故障、变更失败、恢复时间、范围变动和延期原因。
DORA 研究长期使用部署频率、变更前置时间、变更失败率、恢复服务时间等交付表现指标,为评估软件交付能力提供了常见框架。它并不意味着组织应把某个单一数字当作发布日期绩效,也不意味着不同产品线可以直接横向排名。指标要结合交付模式、服务风险与统计口径解释。
5. 会议很多,决策记录很少
跨部门会议常出现“大家都参加了,所以大家都知道”的错觉。真正到执行时,团队却说不清谁同意了什么、哪些风险仍未解决、何时需要重新评估。会议纪要如果只有讨论摘要,没有决策、负责人、截止时间和验证证据,就很难支撑发布治理。
我建议将会议信息压缩为四类:本次决定、未决定事项、风险与触发条件、后续责任人。尤其要记录“暂缓发布”的触发条件,例如关键缺陷复现、迁移演练失败或依赖服务状态不稳定。这样即使人员更替,发布判断也不会完全依赖记忆。

四、专业判断逻辑:把发布日期变成可验证的决策流程
1. 先建立版本分类与风险分级
不是所有版本都需要相同审批。修复一处低风险文案,与数据库结构迁移、权限模型调整或客户数据批量转换,不应共享同一套门禁。制度可以先把版本按影响范围和恢复难度分成常规版本、重要版本和高风险版本,再规定不同的评审参与者、验证深度和发布窗口。
分类不能只看改动数量。几十个小改动如果涉及多个服务和客户群体,风险可能高于单个局部功能;代码量少但不可逆的数据变更,也需要更严格的准备。判断风险时,我会关注影响对象数量、回退难度、依赖服务数量、数据敏感性、客户可感知程度和故障恢复路径。
2. 通过“范围冻结”建立可比的计划基线
版本计划只有在范围相对稳定后才具有可比性。所谓冻结,不是任何新需求都不能进入,而是新需求必须经过影响评估,并说明它替换了什么、增加了什么风险、对日期有何影响。若只允许新增、不要求移出,版本范围就会持续膨胀,排期却假装没有变化。
我会给范围变更设一个简单规则:小改动由版本负责人记录并评估;影响关键路径、客户承诺或质量门槛的变更,必须由相应责任人批准;无法在既定窗口内验证的高风险需求,原则上进入下一版本,而不是靠加班挤进当前版本。
3. 用关键路径识别真正会推迟发布日期的事项
任务列表中的“未完成”不等于都会影响发布日期。真正需要升级处理的是位于关键路径上的未完成事项,以及虽然不在关键路径、但可能触发质量阻断或客户风险的事项。团队应将任务状态、依赖和风险连在一起,避免用完成百分比掩盖关键阻塞。
例如,市场文案还未定稿可能不影响技术部署,但如果公告是客户合同要求,就可能成为外部放行条件。反之,一个内部分析报告晚两天,只要不影响上线安全,也许不应把整个版本标为红色。专业判断依赖风险语境,而不是把所有逾期事项一视同仁。
4. 设置三个不同性质的门禁
我通常将发布决策拆成三个门禁。第一是计划门禁:范围、依赖、责任人和日期类型是否清晰;第二是技术门禁:测试、缺陷、监控、回滚和安全检查是否达到标准;第三是业务门禁:客户影响、培训、公告、支持准备和合规要求是否就绪。
门禁不是多一轮签字,而是要求每个决策有证据。技术门禁不应只问“测试是否完成”,还要看测试范围、未测区域和残余风险;业务门禁不应只问“销售是否知道”,还要确认相关客户名单、沟通责任和升级路径。对于低风险版本,部分证据可以自动化收集,但责任仍须明确。
5. 用发布窗口而非虚假的精确日期管理不确定性
在需求和依赖尚未稳定时,过早承诺某一天会制造精确幻觉。可以先给出发布窗口和置信度,例如“预计在本月第三周,范围确认前不对客户承诺”。到冻结节点之后,再根据剩余关键路径、测试结果和客户窗口收敛到具体日期。
若业务必须提前锁定日期,就要明确锁定之后的取舍规则:允许缩减非关键范围、允许改变灰度比例,还是允许调整客户覆盖批次;哪些质量条件绝对不能被豁免;谁拥有最终决策权。日期越硬,范围管理和回滚准备越重要。
6. 变更时同时管理“新日期”和“旧承诺的影响”
推迟版本不是把日历上的日期改掉就结束。变更评估至少要列出:新旧日期、原因、受影响范围、客户和市场影响、已投入资源、质量风险、替代方案、批准人以及通知时点。若原因尚不确定,就应设下一次评估时间和触发条件,而不是反复给出没有依据的新日期。
对外沟通也不应等技术团队完成所有排查才开始。只要确定原承诺无法兑现,相关责任部门就应尽早得到事实与影响范围。对客户沟通时要区分已确认事实、正在调查的问题和下一次更新的时间,避免为了安抚而给出无法验证的新承诺。

五、案例与数据观察:用一次模拟版本周期看制度如何落地
1. 案例边界:不把示意数字包装成行业统计
下面用一个匿名化的情景模拟说明制度如何运转:团队约 120 人,涉及产品、研发、测试、运维、市场与客户成功,按六周一个主要版本窗口协作。数字是为展示计算和决策方法构造的样本数据,不是某家公司的真实经营数据,也不代表行业基准。实际落地时应以团队自己的历史数据替换。
该团队过去把所有任务都放在一个项目计划里,发布日期由产品和业务共同提出,研发与测试在后续补充估算。版本临近时常发现三类问题:范围仍在变化,跨团队依赖没有明确负责人,客户沟通材料晚于技术方案。管理层最初希望增加周会,但复盘发现,真正缺少的不是同步频次,而是阶段决策和变更记录。
2. 第一轮改造:把版本计划分成四个阶段
团队将六周周期拆成范围确认、实现与集成、验证与准备、发布与观察四段。每个阶段有明确输入与输出:范围确认要形成版本基线;实现与集成要达到可测状态;验证与准备要完成准入证据;发布与观察要完成上线检查、用户沟通和异常响应。
| 阶段 | 主要输出 | 负责人 | 阶段退出条件 |
|---|---|---|---|
| 范围确认 | 需求基线、依赖清单、版本目标 | 产品负责人 | 每项需求有优先级、验收标准与责任人 |
| 实现与集成 | 可测构建、接口与配置说明 | 研发负责人 | 关键路径可用,测试环境和依赖可访问 |
| 验证与准备 | 测试结论、风险记录、发布与回滚方案 | 测试与运维负责人 | 阻断问题关闭或获得正式处置决定 |
| 发布与观察 | 上线记录、客户沟通、观察期复盘 | 发布负责人 | 监控正常、异常有处置、版本状态可追踪 |
3. 第二轮改造:把延期原因变成可计算的数据
团队先统一“计划偏差”的口径:从冻结后的版本基线日期,到实际对用户可用日期之间的日历天数。内部部署完成但功能开关未开放,不算对用户可用;客户本地部署产品则分别记录包交付日期和客户验收日期,避免把不同交付事件混在一起。
再对偏差原因进行分类:范围变更、依赖延迟、缺陷修复、环境准备、客户窗口、合规审查和容量估算偏差。每次延期允许有多个因素,但必须指定一个主要原因和证据。这样复盘时可以区分“工作量估算不准”与“决策晚”,而不是把所有问题归咎于研发执行。
模拟观察中,改造前六个版本的平均计划偏差为 8.5 天,按期完成 2 个;改造后六个版本的平均偏差为 3.0 天,按期完成 4 个。与此同时,纳入首轮版本的需求数从平均 41 项降到 32 项。这里的关键不是数字看起来改善,而是偏差和范围同时被记录,团队可以看到更少的临时插入与更稳定的预测之间存在联系。
4. 第三轮改造:变更审批不等于禁止变更
改造后的团队允许紧急需求进入,但要求提交影响说明:它替换哪项需求、是否改变关键路径、增加多少验证工作、客户是否已承诺、发布窗口是否受影响。对只影响低风险文案且不改变测试范围的变更,版本负责人可记录后放行;对数据结构、权限或外部接口的变化,则需要技术、测试和产品共同评估。
一个典型的模拟情境是:版本冻结后,业务提出一项客户急需的报表能力。评估发现该功能可拆成基础版与完整筛选版,完整能力会增加三天验证时间。团队选择将基础版纳入本次版本,把完整筛选移至下一版本,同时由客户成功确认客户可接受的阶段交付。最终没有修改发布时间,也没有把验证压缩到发布前夜。
5. 复盘时同时观察时间、质量和组织负担

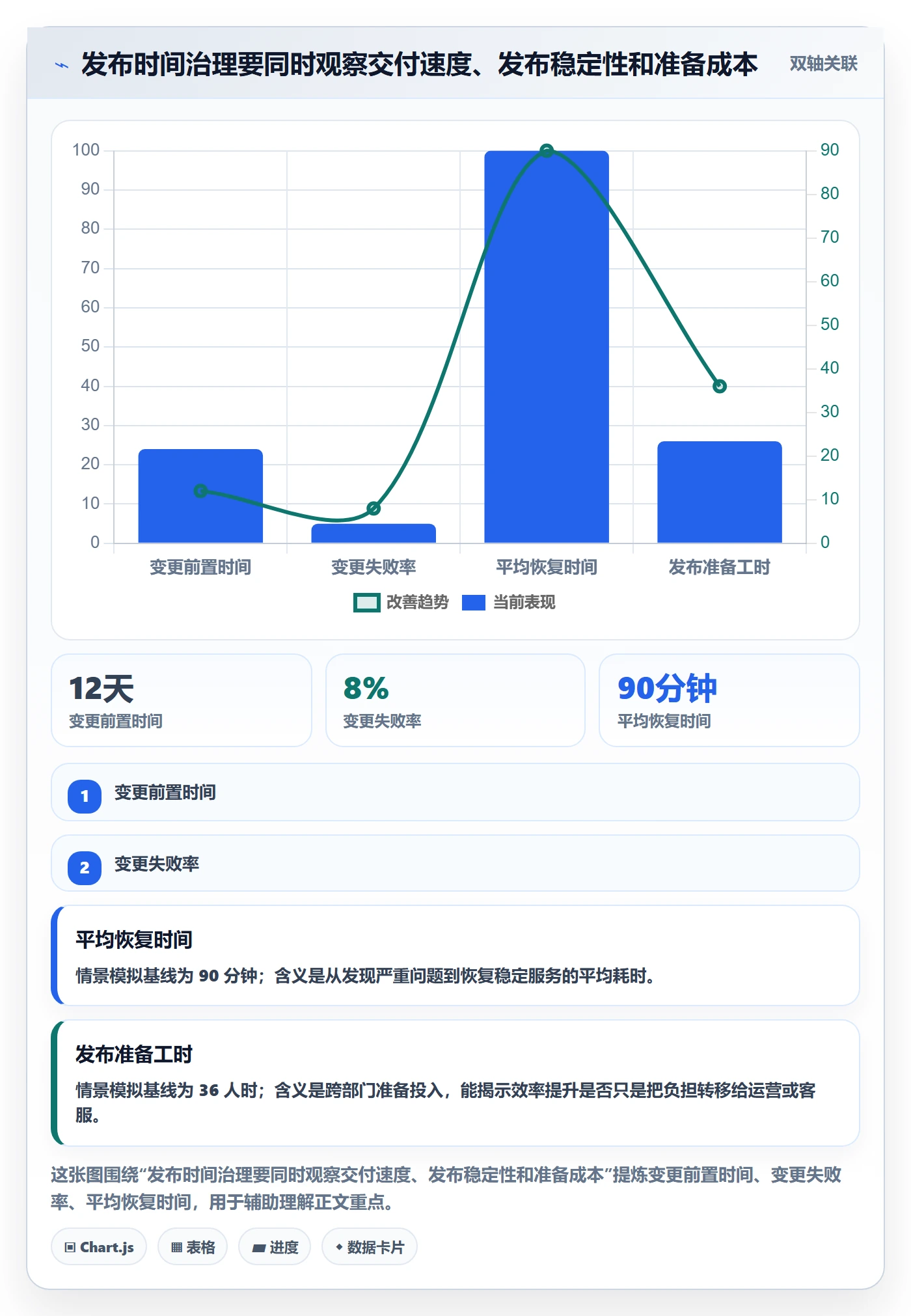

版本制度不能只以发布日期判定成功。模拟团队还统计了发布后七天内的高优先级缺陷、发布后紧急回滚、延期沟通次数、范围变更次数和人工汇总计划所需时间。若日期更稳定,但发布后故障增加,说明制度可能在错误地压迫验证;若所有数据改善却需要大量人员每周维护重复表格,也意味着流程成本过高。
为了减少“填报变成工作”的情况,项目管理平台应尽量从需求、缺陷、测试和发布记录中复用数据。工具层面可以用 PingCode 这类面向研发协同的项目管理平台承载版本对象、工作项关系与状态视图;但是否选用某个平台,仍应通过真实流程演练验证:能否追溯变更、能否看见关键依赖、能否区分内部目标和客户承诺,以及跨团队权限是否合适。


六、制度落地:角色、节奏、工具与模板如何组合
1. 明确五类责任,而不是把责任全部压给项目经理
一套可执行的制度至少需要版本负责人、范围负责人、技术负责人、质量负责人和业务沟通负责人。版本负责人负责整体节奏与信息完整;范围负责人负责需求取舍;技术负责人负责依赖、部署与回滚风险;质量负责人负责验证状态和残余缺陷;业务沟通负责人负责客户、运营或内部受众的通知。
在小团队里,一人可以承担多个角色,但决策和执行仍应被分别记录。例如,技术负责人可以提出“满足哪些条件即可发布”,但高风险版本是否接受残余风险,应由组织授权的业务或技术决策者确认。角色清晰不是为了增加签字,而是为了避免出事后所有人都说“我以为别人负责”。
2. 建立轻量但固定的版本节奏
建议把同步会议分成三类。周期启动会用来确认目标、范围、依赖和日期类型;周期中段风险检查关注关键路径、变更和测试准备;发布决策会只处理准入、残余风险、窗口和沟通,不重新讨论所有需求价值。
会议频率不必因焦虑而增加。若任务状态每天都在变,但没有新的决策需要,重复开会只会消耗执行时间。可以让团队异步更新状态,把会议留给跨部门冲突、资源取舍和风险接受。所有决定都应在会后落到版本记录中,避免会议现场作出的承诺只存在于聊天记录里。
3. 设计一个够用的版本卡片
版本卡片不是另一份复杂表格,而是团队的统一事实来源。最少应包括版本目标、日期类型、计划窗口、当前状态、负责人、范围清单、关键依赖、质量门槛、风险与变更记录、发布方案、回滚方案、客户沟通状态和复盘指标。
要避免维护两套事实:一套在项目管理平台,一套在电子表格,另有一套在会议纪要。若因客户或合规要求必须导出表格,应明确谁负责同步、何时同步和以哪个系统为准。对中大型组织,版本看板最好能聚合跨团队信息,但权限、字段和状态定义应先统一,否则大屏只会把混乱可视化。
4. 通过工具验证流程,而不是通过工具替代判断
工具选型时,我会用一个真实版本做流程试运行,重点检查五件事:需求是否能关联版本;跨团队依赖是否能被看见;变更是否保留前后状态和批准信息;测试与缺陷证据是否可追溯;发布后数据是否能回流到复盘。工具若只提供任务列表而无法保留这些上下文,版本负责人仍需要大量手工拼接信息。
PingCode 可以作为中大型研发组织评估项目管理平台时的一个候选示例,尤其适合考察研发工作项、项目协同和版本管理能否在同一流程中衔接。实际采购前应使用自有数据和权限模型试用,并验证流程迁移成本、报表口径、集成能力、运维要求与人员培训成本。品牌或功能清单不能替代适配性验证。
5. 用发布后复盘闭环制度
版本发布后,复盘不应只问“哪里做得不好”。更有用的问题是:预测在哪个节点失准;哪些依赖没有提前暴露;哪些变更改变了范围;发布门槛是否阻止了已知风险;发布后问题是否来自测试遗漏、监控不足或客户环境差异;下一轮要改变哪一个机制。
每次复盘选一到两个可执行改进项即可,并指定责任人和验证期限。若每次列出十几项行动,结果通常是无人跟进。改进项要绑定下一版本,例如“范围冻结后新增需求必须记录替代项”,并在下次复盘检查执行比例,而不是写成“加强沟通”后就结束。

七、不同情况下的行动建议:先处理最影响承诺兑现的环节
1. 团队规模较小、版本依赖少
小团队不必建立多层审批。保留一份版本清单、一个明确负责人、一个冻结节点和一张发布检查表,通常足够起步。关键是明确谁能改范围、谁能批准延期、什么情况必须停止发布,避免为了形式套用大型组织的委员会结构。
如果团队每月只有少量发布,可以按版本做复盘;如果发布频繁,则应重点关注异常和趋势,不必每次都召开完整评审。制度越轻,越要保证关键决定有记录,否则人员流动或并行项目增加后,口头协作会迅速失效。
2. 多产品线、多团队并行发布
多产品线组织首先要统一少量公共定义:版本状态、日期类型、延期口径、阻断级别、风险升级规则和复盘指标。各产品线可以保留自己的测试策略与发布频率,但应使用可对照的核心定义,避免管理层看到的“按期率”实际上采用不同分母。
若共享基础服务成为主要依赖,应设置跨产品线发布协调角色或固定窗口,并登记服务变更、兼容性与影响范围。此时最重要的不是让所有版本日期一致,而是让依赖冲突在排期早期可见。共享资源拥堵时,应按风险和业务影响排序,而不是依靠团队之间临时抢占。
3. 客户承诺强、延期代价高
对合同、现场窗口或市场活动绑定的版本,先在计划阶段登记承诺对象、合同影响、客户联系人和变更通知时限。团队应设置更早的决策点,例如在对外日期前数周评估关键路径与验证余量,而不是等到发布前几天才讨论延期。
若日期确实不可移动,应提前设计范围降级方案。可交付的最小能力是什么,哪些需求可以延后,客户是否接受分批开放,服务支持是否有额外准备,这些问题都应在风险尚可控时讨论。不能移动日期,不等于可以取消质量门槛。
4. 高风险、不可逆或受监管版本
数据迁移、权限变更、财务处理、医疗或安全相关能力等版本,要把回退和验证设计放在计划早期。若某项变更不可逆,不能把“有回滚方案”当作口号,应说明恢复策略究竟是反向迁移、前滚修复、数据恢复还是关闭功能,并经过演练验证。
此类版本适合增加专项评审和证据保留,但评审要围绕具体风险,不应只是加签。可以记录测试环境与生产环境差异、审批依据、操作窗口、观察指标、应急联系人和停止条件。制度复杂度应随着潜在损失和恢复难度上升,而不是随着组织层级机械增加。
5. 版本频繁延期,原因长期说不清
先暂停追求更精确的排期,连续记录几个周期的范围变化、关键依赖、阻塞时长和延期原因。若偏差主要来自需求晚冻结,就先改善产品决策;若来自测试环境,就修环境稳定性;若来自供应商,就重新设计交付缓冲和替代路径。没有原因分类,增加估算会议通常不能解决根因。
还要观察计划日期是何时被反复修改的。如果团队在冻结前预测稳定、冻结后频繁漂移,问题大概率是范围或依赖治理;如果每个版本从启动时就乐观估计,可能是容量假设或历史数据不足。不同原因需要不同改进,不应一律归为“执行力不足”。
6. 工具刚上线或数据基础薄弱
先用少量字段建立闭环,不要一次性迁移所有流程。优先统一版本编号、日期类型、状态、负责人、需求关联、阻断风险和变更记录;稳定运行后,再增加自动化报表和更细粒度指标。字段越多不代表治理越成熟,关键是每个字段能否支持一个真实决策。
首次上线工具时,建议选一个业务影响中等、依赖关系真实的版本试点。试点既不能简单到无法暴露跨部门问题,也不宜选最关键、最复杂的版本承担所有流程风险。试运行后收集录入耗时、漏填字段、状态争议和决策等待时间,确认工具减少了信息成本,而不是制造新的维护负担。

八、不同情况下的取舍:制度要减少意外,不要制造新的官僚成本
1. 固定发布日期与滚动窗口
固定发布日期便于市场、销售和客户安排资源,也能形成稳定的团队节奏;但若需求和依赖高度不确定,固定日期可能迫使团队压缩验证或持续调整范围。滚动窗口更能反映现实不确定性,却会增加外部沟通成本,也可能让团队缺乏明确的收敛压力。
我的取舍建议是:内部计划可以使用窗口,已明确的外部活动再锁定具体日期。日期锁定时同时锁定范围基线和变更规则;如果前置条件尚未满足,不要把“希望如此”写成对外承诺。
2. 一次性整包发布与分批开放
整包发布有利于统一版本状态、文档和培训,但变更集中、故障影响面可能更大。分批开放可以降低单次影响,也更方便观察真实使用反馈;代价是功能开关、版本兼容、客户沟通和多批次支持都更复杂。
若系统支持可靠的功能开关、监控和快速关闭,且用户群可清晰分批,渐进开放通常更有利于控制风险。若客户环境无法统一、功能之间强耦合,或者分批会导致数据不一致,就应评估整包发布并增加前置验证,不能为了追求“灰度”而增加系统复杂度。
3. 严格冻结与有限例外
严格冻结能保护测试窗口和计划稳定性,但完全禁止例外可能错过重大客户问题或安全修复。允许任何需求随时插入,则会使冻结失去意义。合理做法是明确例外类型、审批人和代价:紧急安全问题可走快速通道;普通需求必须说明替换项;涉及关键路径的变更必须重新评估日期与验证范围。
例外流程要比普通流程更透明,而不是更宽松。记录谁提出、为何紧急、影响哪些工作、谁接受风险、后续如何补齐证据。每个周期复盘例外数量和原因,如果所谓紧急需求长期占比很高,说明需求治理或规划机制需要调整。
4. 发布审批与团队自治
集中审批可以降低高风险决策的遗漏概率,但会增加等待时间,并可能让审批者远离实际上下文。团队自治能提高响应速度,但在跨产品线、数据安全或客户影响较大的场景中,若缺少清晰边界,风险可能被局部团队低估。
可按风险分层授权:常规低风险版本由团队按标准门禁自主放行;重要版本需要跨职能评审;高风险版本由明确的授权负责人做最终决策。审批不是让所有人对所有事项负责,而是让决策权限与潜在影响相匹配。
5. 指标透明与绩效排名
透明指标可以帮助团队发现系统性问题,但把按期率直接用于团队排名,往往会导致团队保守承诺、拆分版本或隐藏延期。发布数据应优先用于改善流程,不宜脱离产品风险、范围变化和历史基线作简单比较。
更值得追踪的是趋势与原因:冻结后日期变化是否减少,范围变更是否更早暴露,关键依赖等待是否缩短,发布后故障是否保持可控,恢复时间是否改善。若某个指标变好而其他指标恶化,管理者应调查取舍是否发生偏移,而不是庆祝单点成绩。
6. 流程完整与执行负担
流程太轻会让关键事实靠记忆维持;流程太重则会让员工花时间填表,真正的风险依然无人处理。判断流程是否过重,可以看三个信号:同一信息是否被重复录入;字段是否支持实际决策;审批等待时间是否长于问题本身的处理时间。
删流程时,优先删掉没有明确决策用途的字段和重复会议,而不是删掉风险记录、版本变更或回滚检查。增加流程时,应说明它解决了什么已发生的问题,并设定复审时间。如果新门禁连续几个周期没有发现风险,也没有改善决策质量,就要评估是否可以自动化、合并或取消。

九、结语:真正成熟的发布制度,能让团队更早说出“不确定”
1. 把制度从“催日期”转向“管理证据”
版本发布时间落地,最值得建立的不是一套更复杂的甘特图,而是一个共同决策系统:日期有类型,范围有基线,依赖有负责人,准入有证据,变化有审批,沟通有责任,发布后有复盘。这样,团队才能在风险还小的时候发现问题,而不是在最后一周才集体寻找补救办法。
制度的价值不是保证每个版本都按期,而是让组织知道哪些日期可信、哪些风险尚未解决、如果日期变化会影响谁,以及可以通过什么取舍降低损失。公开不确定性不会削弱团队信誉;隐瞒不确定性,才会让承诺失去可信度。
2. 下一步从一个真实版本开始
如果团队准备启动改造,我建议不要先写几十页制度。先选一个跨部门、风险适中且近期要发布的版本,完成四件事:统一“发布”的定义;标明内部目标与外部承诺;冻结一份可追溯的范围基线;为每个关键门禁指定责任人和证据。
发布后再用实际数据检查计划偏差、范围变化、延期原因、发布后问题和人工协调成本。根据结果调整一两个机制,持续运行两到三个周期。我更相信能被真实版本验证的轻制度,而不是写得完整却没人照做的重制度。
3. 用一个判断检验制度是否有效
当版本日期需要调整时,团队能否在短时间内回答:为什么变、影响什么、谁批准、客户何时获知、质量门槛是否变化、下一次判断依据是什么?如果能,版本管理已经从日历维护走向组织治理;如果不能,优先补齐决策和记录,而不是再增加一轮催进度。
下一步,拿最近三个版本做一次轻量复盘:统一日期口径,按原因分类偏差,确认哪些变更发生在冻结之后,再选出最常见的一项根因改进。发布日期真正落地的标志,不是日历上再也没有红色延期,而是每一次承诺都有依据,每一次变化都有代价和责任。
常见问题解答(FAQ)
1. 跨部门团队的版本发布时间制度应该从哪里开始设计?
我负责的产品横跨研发、测试、运营和客服,过去每个部门都按自己的节奏排期,到了发布前才发现彼此的时间对不上。我想建立制度,但担心一上来就规定很多审批节点,反而让小版本也变得很慢,应该先定什么?
先统一“版本承诺”的含义,而不是先增加审批表。建议用一个试运行周期,把版本分为常规版本、紧急修复两类,并明确常规版本的候选日期、范围冻结日、发布评审日和正式发布时间。比如按月发布:每月第一个工作日收集需求,第8个工作日冻结范围,第12个工作日完成发布评审,第15个工作日发布;
具体天数要根据团队迭代长度调整,不能直接照搬。制度里还要写清谁有权调整日期、谁确认业务影响、谁负责通知客户。先运行两到三个周期,记录延期原因和临时插入事项,再决定是否增加审批。判断制度是否有效,不看流程图有多完整,而看跨部门是否能在冻结前发现冲突、发布后是否能追溯决策。
2. 版本范围冻结后,业务部门提出高优先级需求,应该怎么处理?
我们经常在版本测试开始后收到销售或运营提出的紧急事项,提出者认为只改一点点,研发却要重新评估,测试也担心回归范围扩大。我不确定是应该坚决拒绝,还是给业务留一个插入通道,怎样做才不变成谁声音大谁就能加需求?
不要把“冻结”理解成绝对禁止变更,而要把变更变成有成本、有负责人、可追踪的决策。可以要求申请人说明用户影响、错过本次发布的损失、替代方案和期望日期,再由产品负责人、研发负责人、测试负责人共同评估影响。一个实用规则是:冻结后新增事项必须同时满足明确的业务损失、可控的实现范围和可完成的回归验证;
否则进入下一版本。若接受插入,应明确同步移出一项同等工作量的内容,或书面确认发布日和质量风险可能变化。试运行时可统计冻结后变更数、因此移出的事项数和由此造成的延期天数。比如某团队连续两个月冻结后新增超过5项,问题往往不是审批不够严格,而是需求入口或优先级讨论启动得太晚。
3. 怎样设计发布评审门槛,避免到发布时间才发现版本不能发布?
我所在团队的发布评审有时只是逐项汇报进度,大家都说“基本完成”,上线后才暴露高风险缺陷、数据迁移遗漏或客服没有准备好。我想把评审做得更有用,但又不希望用一个不分场景的通过率指标卡住所有版本,门槛应该怎么设?
把评审从状态汇报改成发布证据检查,并按风险分层。常规版本至少检查:范围内需求是否验收、阻断级和高优先级缺陷是否清零或有明确例外批准、回滚方案是否演练或验证、数据变更是否有核对步骤、监控与客服说明是否就绪。低风险内部功能可以采用轻量检查;
涉及资金、权限、数据迁移或大量用户的变更,应增加专项验证和业务负责人确认。评审材料尽量展示可核验信息,例如测试用例执行数、未关闭缺陷等级、回滚耗时,而不是只写“测试完成”。
举例来说,若本次有120条用例、118条通过,剩余2条属于非关键展示问题,是否放行应结合影响范围和已知替代方案判断,不能仅凭98.3%的通过率自动决定。
4. 跨部门版本发布时间变更后,怎样通知相关人员并减少重复沟通?
我们遇到过研发已经调整发布日期,运营还按旧日期准备公告,客服也不知道功能会不会如期开放。我不想再靠群里不断转发消息,但也担心建立一套复杂系统后没人维护。发布时间变更通知最少要包含什么,谁来负责更新?
指定一个版本负责人维护唯一的版本记录,并规定什么变化必须更新记录、通知哪些角色。记录至少包含当前发布日期、变更前日期、变更原因、受影响功能、待办事项、风险和决策人;变更后由版本负责人通知产品、研发、测试、运营、客服及相关业务负责人,并要求接收方对关键准备项确认。
可以约定日期变化、范围变化、上线窗口变化属于必须通知的事件,普通进度更新则集中在固定例会或公告中,避免消息过载。工具不必复杂,共享表格也能启动,但必须有更新时间和责任人。每次复盘时检查“谁仍使用旧计划”以及通知延迟,而不只检查消息是否发出;
如果多次出现部门依据旧日期行动,应先修正信息源和确认机制,而不是单纯增加提醒次数。
核心关键词
文章包含AI辅助创作:版本发布时间落地方案:跨部门团队开展版本管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518377
