Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

Release 管理低效,往往不是因为团队缺少“版本计划”,而是因为计划里的每个日期都没有对应到明确的交付条件:开发认为代码合并就算完成,测试认为回归通过才算完成,业务部门则可能直到上线前才发现培训、数据迁移或客户通知还没有准备好。跨部门协作中,真正有效的 Release 方法不是多开几次会,而是把版本目标、交付物、风险、决策人和退出条件放进同一套可追踪机制里。本文以一个 100 人以上组织常见的跨职能交付场景为例,给出可执行的 Release 流程、判断逻辑和模板;

文中的案例数值均为情景模拟,不代表任何企业的普遍统计结果。

一、先讲核心结论:Release 管理要管“就绪度”,不只是管日期

1. 版本日历不是版本管理本身

我判断一个团队的 Release 是否可控,通常不先看日历上有没有标出发布日期,而是追问三个问题:什么条件满足后才能发布?谁有权判断条件已经满足?条件不满足时,团队如何降级、延期或回滚?如果这三个问题没有明确答案,发布日期就只是一个愿望,不是可执行的承诺。

Release 是把一组变更从开发状态转成可交付、可部署、可验证、可恢复的过程。它既包含研发工作,也包含测试、产品、运营、客户成功、安全、数据、运维和管理者的协作。某个部门的“完成”,不能自动代表整个版本的“可发布”。

核心做法是把版本从一个日期,改造成一组有责任人、有证据、有判断门槛的就绪条件。日期仍然重要,但它是决策输入,而不是唯一的成功标准。发布日期可以调整,未验证的风险不能靠加班或口头承诺消失。

2. 一套轻量 Release 机制应当包括什么

对大多数跨部门团队,我建议从六个要素开始,而不是一上来就建设复杂流程:版本目标、范围基线、里程碑、质量门槛、发布决策、发布后观察。每个要素都应能回答一个具体问题,并能在版本记录里找到对应证据。

  • 版本目标:说明本次发布解决什么用户问题,如何判断价值已经交付。
  • 范围基线:列出承诺交付项、可选项和明确不纳入项,避免范围在执行中悄悄膨胀。
  • 里程碑:标记范围冻结、代码冻结、候选版本、发布评审、上线和观察期等关键节点。
  • 质量门槛:规定测试、缺陷、安全、性能、数据和回滚准备的最低要求。
  • 发布决策:明确谁提出发布建议、谁批准、哪些角色有权基于风险提出阻断。
  • 发布后观察:监测业务指标与技术指标,并预先写好停止扩大范围或回滚的触发条件。

团队可以把流程做得轻,但不能把责任做得模糊。若版本小、低风险,评审可以异步完成;若涉及数据迁移、计费、权限或大规模客户,必须增加更严格的验证和应急准备。流程的复杂度应随影响面和恢复难度变化,而不是所有版本一律走同一套审批。

3. 用“证据充分”替代“大家觉得可以”

我更愿意把 Release 评审理解为一次证据审查,而不是状态汇报。状态汇报回答“做了什么”,证据审查回答“为什么现在可以放行”。例如,“测试完成”不是充分证据;测试范围、通过率、未解决缺陷、未覆盖区域和风险接受人,才让别人能够判断测试是否足以支持发布。

同理,“回滚方案已准备”也不能只是一句文字。团队至少要明确回滚触发条件、执行步骤、预计耗时、数据是否可逆、由谁操作,以及回滚后怎样确认服务恢复。没有经过演练的恢复方案,是一项待验证的假设,不是已经存在的保障。

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

二、背景和真实场景:跨部门版本为什么容易在最后一周失控

1. 同一版本里存在多种“完成定义”

设想一家拥有产品、研发、测试、运营、客户成功和平台运维团队的企业,正在准备每月一次的业务版本。产品团队把需求确认视为完成;研发团队把代码合并视为完成;测试团队把主路径通过视为完成;运营团队需要素材、培训和公告;客户成功团队还要确认重点客户是否受到影响。

这些定义并不互相冲突,却会产生时间差。代码合并后仍可能需要联调,联调完成后仍可能需要回归,回归通过后仍可能等待数据脚本和发布窗口。若项目计划只记录一条“开发完成日”,各部门就会在不同时间理解同一个状态,最终在上线前集中暴露依赖。

这种情况在 100 人以上组织尤其明显:团队之间可能使用不同的工作流、不同的缺陷分级和不同的汇报节奏。PingCode 可以作为这类组织讨论版本协作的工具示例,但工具名称本身不能替代治理设计。无论团队使用哪类项目管理平台,关键都是让版本范围、事项状态、依赖关系、风险和决策记录能相互关联。

2. Release 失控通常不是一个大故障,而是一串小偏差

一个典型的失控过程往往从小变化开始:需求增加一项,接口晚两天,测试环境被其他团队占用,关键客户提出临时适配,最后又发现发布公告没有经过审核。每个单点看上去都可以靠协调解决,但它们累积后会压缩回归时间、提高上线风险,也让团队无法判断延期是否真的必要。

我会特别留意“看起来只是一个小改动”的事项。若改动触及共享接口、权限、数据模型、计费逻辑或多个客户共用的配置,它的风险不能按代码量估算。小改动可能有很大的影响半径;大改动若隔离充分、开关可控,也可能风险相对可管理。

3. 发布窗口的压力会放大信息不对称

临近发布时,各部门掌握的信息并不对称。业务负责人可能只知道客户承诺日期,研发负责人知道技术债和接口风险,测试负责人知道未覆盖场景,运维负责人知道变更窗口限制。若这些信息没有在同一个决策点汇总,管理者就容易基于最乐观的状态作出承诺。

因此,版本管理的作用不是消灭不确定性,而是让不确定性尽早可见。团队越早发现依赖和风险,越有空间换方案;风险越晚暴露,选择就越可能收缩为“带风险上线”或“临时延期”。

4. 版本节奏应按交付风险设计,而不是按行政习惯设计

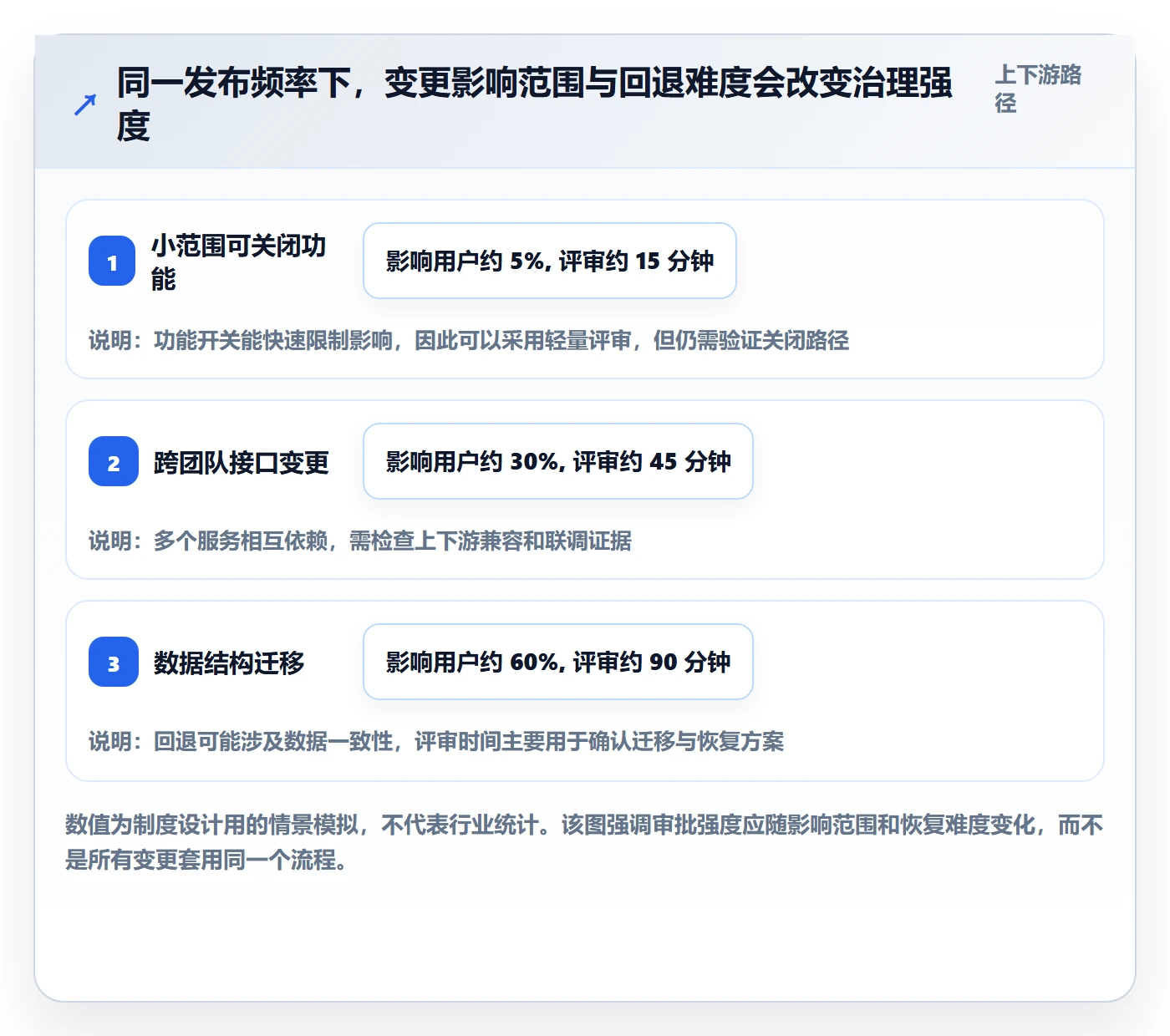

固定双周、月度或季度节奏有助于组织协作,但固定节奏不意味着每个版本都必须塞满内容。对于高风险变更,团队可以单独发布、分批开放或使用功能开关;对于低风险小改动,可以采用更频繁的小批量交付。节奏的价值在于形成可预测的协作窗口,不在于把不成熟的内容按时推上去。

可以用发布影响面、失败后的恢复成本、数据可逆性和外部承诺强度四个维度,决定版本采用轻流程还是强控制。影响面大、恢复成本高、数据不可逆、客户承诺强的版本,需要更早开始准备,也需要更严格的评审证据。

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

三、常见误区:看起来在管理版本,实际上只是在追着问题跑

1. 误区一:把发布日期当成唯一目标

把发布日期设为唯一目标,会诱导团队隐藏坏消息、降低验证范围,或者把未完成事项重新命名为“后续优化”。按期发布当然有价值,但如果上线后故障、投诉或返工成本显著增加,单看日期会得到错误的结论。

更合理的做法是把日期和质量门槛绑定。若门槛不满足,负责人需要给出延期、缩范围、分批开放或风险接受的选项,不能只问“还能不能赶上”。每个选项都应描述影响对象、剩余风险和需要谁做决定。

2. 误区二:范围冻结后不允许任何变化

范围冻结不是禁止变化,而是把变化变成有代价的决策。真正的问题不是新增事项,而是新增事项没有说明它替换什么、增加多少工作、挤压哪一段验证时间,以及谁接受由此带来的风险。

我建议设置变更请求字段:业务理由、客户或运营影响、估算工作量、依赖项、验证成本、是否影响上线窗口、替换或移除的事项、批准人。小修正可以由产品与交付负责人快速决策;影响主流程或共享能力的变更,则应回到版本评审。

3. 误区三:把状态百分比当作可交付证据

“开发完成 90%”通常无法帮助跨部门团队判断发布日期。它没有说明剩余 10% 是边缘文案,还是关键权限、性能验证或数据迁移。百分比容易制造精确感,却可能掩盖工作性质的差异。

相比单一完成率,我会检查未完成事项的类别和阻断能力:是否阻塞核心路径?是否涉及无法回滚的数据?是否依赖外部系统?是否需要客户确认?若剩余工作集中在发布链路的关键节点,即使总体完成率很高,版本仍未必具备发布条件。

4. 误区四:测试通过就等于可以发布

测试通过只说明在既定范围和环境中,执行过的验证达到了相应结果。它不自动证明生产配置正确、数据迁移可靠、客户通知完成、监控有效或回滚可行。测试结论需要与环境差异、未覆盖项、已知缺陷和业务验收一起阅读。

团队应明确测试证据的边界。例如测试环境与生产环境的配置是否一致,关键接口是否经过真实或等价数据验证,兼容性测试覆盖哪些版本,未关闭缺陷是否有业务接受人。把“测试通过”写成结论,却不写测试范围,是一种信息不完整。

5. 误区五:所有部门都参加所有会议

会开得多,不一定协作得好。若每次会议都重复念进度,关键风险反而容易淹没在状态描述里。高效的 Release 机制应区分异步更新、问题处理和决策会议:常规进度异步记录,跨团队阻塞由相关负责人短会处理,只有需要选择或接受风险的事项进入决策会。

把会议参与者按问题需要收窄,也能减少沟通成本。会议必须有输入、决策目标和记录人;无法在会上决策的事项,要说明缺少什么信息、由谁补充、何时再次判断。

6. 误区六:回滚只写一句“必要时回滚”

这句话没有回答如何回滚、回滚会丢失什么、数据怎样处理、谁发起、多久能完成。特别是数据库结构变更、数据迁移、外部消息投递和客户配置变化,代码回退不一定等于系统回到原状。

对于不可逆操作,团队应考虑兼容性迁移、先扩展后收缩、双写核对、分批处理或前向修复等方案。具体选择取决于系统结构,不能把“回滚”当成一张万能保险单。

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

四、专业判断逻辑:从版本范围到放行决策的六道关

1. 第一关:把版本目标翻译成可验证结果

一个有效目标不应只写“优化体验”或“提升效率”,而要说明用户是谁、当前阻碍是什么、发布后希望观察什么变化。例如,目标可以是“减少销售人员完成报价时的重复录入”,并进一步说明涉及的业务流程、观察指标和不在本次范围内的环节。

如果业务结果短期内无法直接测量,也应定义可验证的交付结果,例如核心操作路径完成率、关键接口响应时间、人工处理步骤减少数量,或目标客户的验收结果。指标不一定要复杂,但必须能帮助团队判断发布是否兑现了承诺。

2. 第二关:建立版本范围基线与依赖图

范围基线不是一份永远不变的需求清单,而是一个有版本号、有责任人的决策快照。每个交付项至少应能关联负责人、验收条件、依赖项、风险级别和预计验证方式。跨团队事项要标明提供方和接收方,避免出现“双方都以为对方负责”的空档。

我建议把依赖关系分成三类:技术依赖,例如接口、数据或环境;业务依赖,例如规则确认、价格审批或客户名单;运营依赖,例如培训、客服话术和公告。不同依赖需要不同的完成证据,不能都用一个“已沟通”状态代替。

3. 第三关:按影响和恢复能力分级

风险分级的目的不是制造更多标签,而是决定验证深度和审批路径。可以使用四个问题:变更影响多少用户或业务流程?失败后恢复需要多长时间?数据或外部副作用能否逆转?是否存在合同、监管或重要客户承诺?答案越不利,发布准备就越不能依赖临场协调。

风险等级不必追求数学上的精确。若组织需要量化,可建立一套内部评分,并声明它只是排序工具而非安全证明。分数相同的变更也可能需要不同控制:权限变更关注越权风险,数据迁移关注完整性,计费变更关注金额准确性。

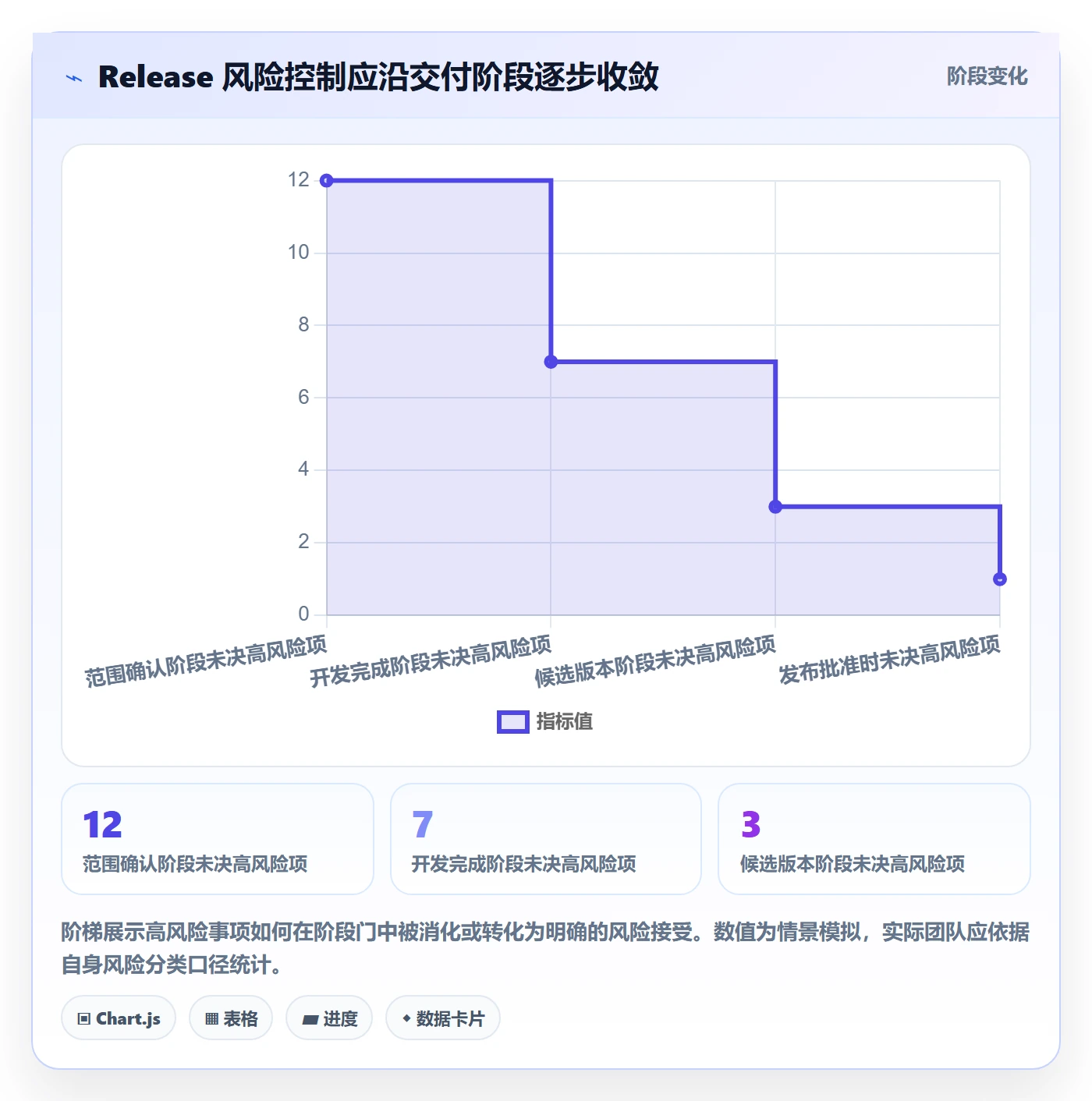

4. 第四关:设定阶段门,而不是堆积最终审批

把所有检查压到发布前最后一次评审,意味着问题发现得太晚。更稳妥的方式是在不同阶段验证相应风险:范围确认时检查业务定义,开发过程中检查接口和依赖,候选版本时检查功能和回归,发布前检查运营与恢复准备,上线后检查实际信号。

阶段 需要回答的问题 建议证据 常见责任角色
范围确认 目标和边界是否清楚? 目标说明、验收条件、明确不纳入项 产品、业务负责人
依赖确认 谁提供什么,何时可用? 依赖清单、接口约定、外部负责人确认 研发、平台团队、供应方
候选版本 核心路径是否经过验证? 测试报告、缺陷列表、环境差异说明 测试、研发、产品
发布准备 上线、监控和恢复是否可执行? 发布步骤、告警、回退或前向修复方案 运维、研发、安全
上线观察 实际表现是否符合预期? 技术指标、业务指标、客户反馈和事件记录 业务、运维、客户成功

5. 第五关:定义发布门槛和风险接受权

每个组织都需要明确谁可以批准发布,也需要明确谁可以提出阻断。建议由版本负责人汇总证据并给出建议;业务负责人确认业务目标和客户影响;技术负责人确认技术风险与恢复准备;测试或质量负责人说明验证覆盖和未决问题。具体组织结构可以不同,但角色的责任不能靠默认理解。

对未满足的门槛,应区分三种情况:可以通过缩小范围解决;可以通过临时控制降低风险;必须延期或停止发布。若风险被接受,必须记录风险描述、影响对象、缓解措施、批准人和复查时间。没有记录的“口头接受”,容易在故障后演变为责任争议。

6. 第六关:让发布后验证回到版本目标

上线成功不等于用户价值已经实现。发布后应检查系统运行、关键路径和业务结果。若监控只看错误率而不看用户流程,团队可能错过“系统没有报错但业务无法完成”的问题;若只看业务指标,也可能忽略技术问题正在逐步积累。

建议在发布计划里预先写明观察窗口、观测指标、负责查看的人和异常触发动作。观察窗口由业务周期和风险决定:交易高峰、批处理完成或客户关键操作可能比固定的“上线后两小时”更有意义。

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

五、可复制的 Release 流程:从准备到上线观察

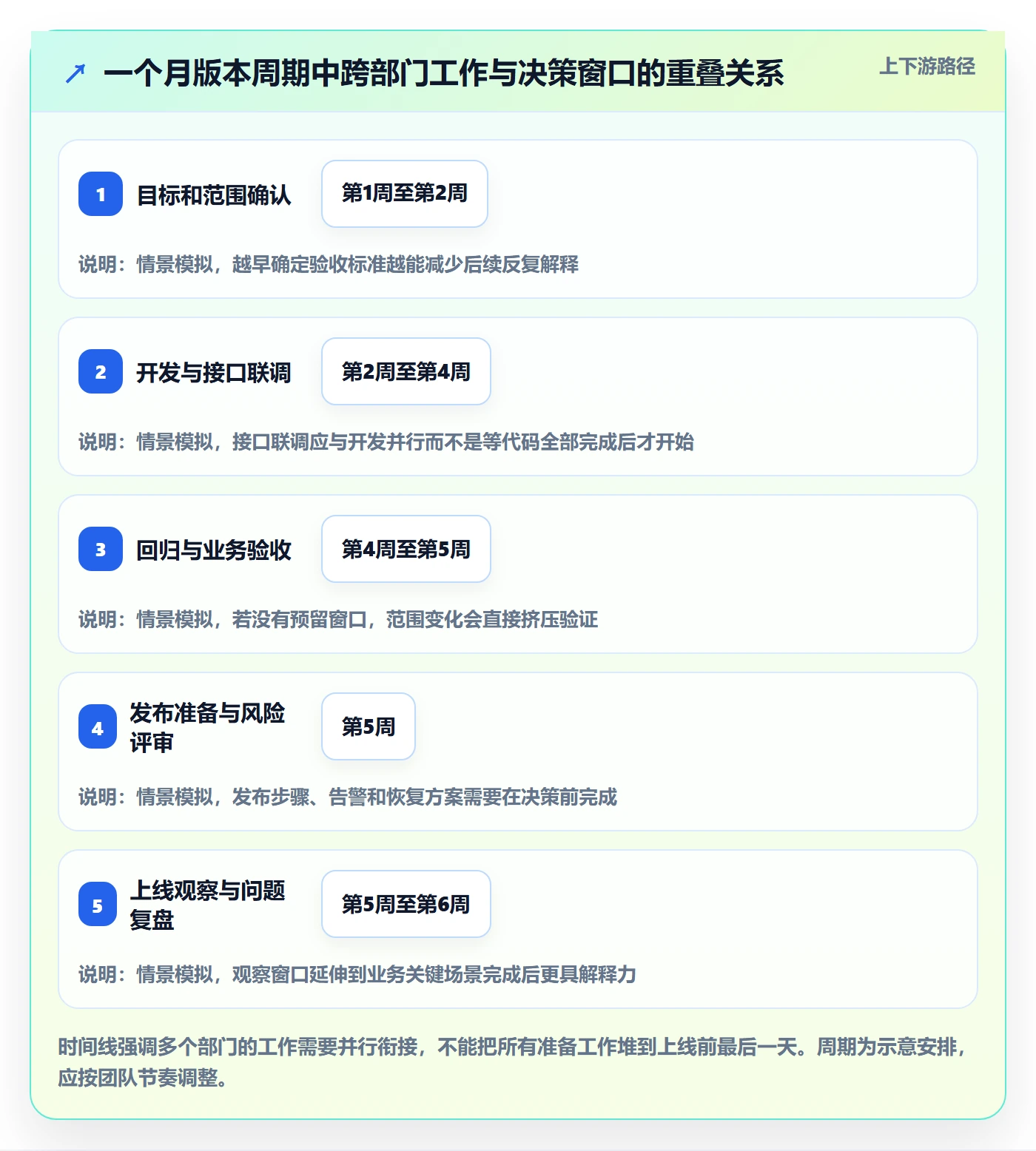

1. 发布前四至六周:定义目标、边界和依赖

准备期的重点不是把所有任务都排进日期,而是尽早识别不可压缩的工作。产品和业务负责人先对齐目标、范围和验收标准;研发团队识别接口、数据和架构依赖;测试团队给出验证策略;运营和客户成功团队识别通知、培训和重点客户安排。

如果版本周期较短,可以缩短准备窗口,但不要跳过依赖确认。跨部门版本的延期原因,常常不是研发任务没排,而是需要外部团队提供的数据、配置或审批没有进入计划。

2. 发布前两至三周:跟踪变更成本和阻塞

进入开发阶段后,每周至少更新一次范围变化、关键依赖、风险和预计验证时间。更新重点不是所有任务的颜色,而是与发布日期相关的少数事项:阻塞主路径的工作、外部依赖、未决设计、环境准备、测试数据和变更请求。

当新需求进入时,要求提出“替换什么”或“增加什么代价”。若只加不减,团队就要重新评估验证窗口、发布范围和对外承诺。管理者不应把新增工作当成无成本调整。

3. 发布前一周:收敛范围,进入候选版本验证

候选版本形成后,原则上停止引入非必要功能。确有高优先级变更时,应先评估代码影响、测试范围、部署步骤和回归时间,再决定是否替换现有范围。越接近发布,变更的验证成本往往越高,不能只看开发需要几小时。

这时应检查缺陷分级是否一致。严重缺陷的定义需要结合业务后果,而非只依赖技术表现:数据错误、权限泄露、主流程不可用和局部页面显示问题不能简单地使用同一套优先级。遗留缺陷要有影响说明、绕行方案和接受人。

4. 发布前一至两天:完成决策,而不是临时补材料

发布评审要提前看到材料,最好在会议前异步提交。决策会上聚焦未满足门槛、风险接受、发布窗口、分批策略和应急联系人。若材料没有准备好,评审不应演变成现场猜测;负责人应明确缺失证据和补齐时间。

如果使用线上评审,可以在版本记录中保留决策结论、参与角色、未决问题和批准时间。这样不仅便于追溯,也能避免不同部门对“批准了什么”产生不同解释。

5. 发布当天:执行预案,控制变更顺序

发布当天需要一个明确的变更负责人,控制操作顺序并确保每一步有人确认。若包含数据库、服务、配置、客户端或外部通知等多个环节,应按依赖顺序执行,避免某一部分已切换而另一部分尚未准备。

重要版本可以采用小范围灰度、分批开放或功能开关。每次扩大范围前都要有检查点,说明观察多长时间、看哪些指标、何种情况暂停。灰度并不自动降低风险;如果没有可区分的用户群、可用监测信号和停止开关,它可能只是分阶段增加暴露。

6. 发布后:关闭版本循环,留下下一次可用的信息

发布结束后,记录实际发布时间、变更内容、事件、异常、回退或修复动作,以及关键指标变化。若发生问题,复盘应聚焦系统原因和控制缺口:信息何时出现、为什么没有被看见、哪个门槛失效、怎样降低再次发生的概率。

不要把复盘变成寻找个人责任的会议。需要追责的行为与流程改进并非互斥,但如果团队只讨论“谁做错了”,就很难发现范围治理、环境准备、交接定义或决策权限上的系统性问题。

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

六、可直接使用的模板:让责任、风险和决策留在同一份记录里

1. Release 一页纸模板

一页纸的目的不是缩短信息,而是让决策者快速找到关键信息。它适合放在项目管理系统、共享文档或版本记录中;如果版本复杂,可从一页摘要链接到详细测试报告、部署手册和风险记录。

字段 填写要求 示例写法
版本名称与窗口 使用唯一标识,说明计划时间和时区 客户门户改版 R-2025-04,计划周四 20:00 至 21:00
版本目标 写用户问题与预期变化,不写空泛口号 减少企业客户提交服务请求时的重复填写
范围摘要 列出必须交付、可选交付和不纳入范围 必须交付:请求表单;不纳入:历史工单批量编辑
关键依赖 标注提供方、接收方、完成时间和证据 数据团队提供映射表,产品负责人确认字段口径
质量结论 说明测试范围、未解决缺陷和未覆盖项 主路径通过;旧版移动端兼容性仍有一项已接受限制
发布风险 描述影响、概率判断、缓解方式和接受人 旧链接可能失效;保留跳转规则并观察访问日志
运行与恢复 列出执行者、步骤、触发条件和恢复方案 由值班工程师启用功能开关;错误率超过阈值暂停扩大
发布后观察 明确指标、观察窗口、负责人和升级路径 观察首批企业客户提交成功率,客户成功团队收集反馈
决策记录 写明结论、批准角色、例外事项和时间 批准分批开放;保留一项低影响缺陷并安排下次修复

2. 版本范围与变更登记模板

范围登记表要能区分“承诺交付”与“正在讨论”。如果需求状态只有“未开始、进行中、完成”,管理者很难看到某项需求是否经过范围批准,也难以判断新增内容对测试和发布的影响。

事项 类别 业务价值 工作量与验证成本 依赖 决策 责任人
企业请求表单改版 承诺交付 降低重复填写 研发5人日,验证2人日 字段口径确认 纳入本次版本 产品负责人
新增客户自定义字段 变更请求 支持重点客户流程 研发3人日,验证3人日 权限模型评估 替换低优先级报表改动后纳入 业务负责人
历史记录批量清理 明确不纳入 降低存储冗余 需数据校验与恢复方案 数据团队评估 转入专项计划 数据负责人

3. 发布评审清单模板

清单不是为了让团队逐项打勾后自动放行,而是防止重要问题被遗漏。每个条目都应允许回答“是、否、不适用”,并对“否”和“不适用”说明原因或补充证据。

  • 版本目标、交付范围和不纳入项是否已确认?
  • 新增或变更事项是否经过影响评估,相关决策是否记录?
  • 跨团队依赖是否完成,未完成依赖是否有替代方案和负责人?
  • 核心路径、接口、数据、权限和兼容性是否按风险完成验证?
  • 未关闭缺陷是否逐项标注影响、绕行方式和风险接受人?
  • 部署步骤、配置变化、监控告警和变更窗口是否准备完成?
  • 数据迁移是否有校验方式,失败后如何停止或修复是否清楚?
  • 客户通知、客服话术、运营材料或内部培训是否已安排?
  • 发布暂停、缩小范围、恢复或前向修复的触发条件是否明确?
  • 上线后观察指标、观察人、升级联系人和复盘时间是否确定?

4. 风险登记模板

风险记录应当可执行,而不是只有一个颜色标签。红黄绿适合快速浏览,但需要配合实际影响描述。下表可以按组织需要增加概率、检测难度、风险等级或监管要求等字段。

风险描述 可能影响 出现信号 缓解措施 触发后的动作 接受人
新旧字段映射存在边界差异 部分客户记录展示不完整 抽样校验发现字段为空或错位 上线前抽样并增加校验日志 暂停扩大范围,修复映射后复测 业务数据负责人
下游接口响应时间波动 提交请求等待时间增加 接口延迟持续超过预设阈值 增加限流、告警和降级提示 关闭相关入口或切换备用路径 技术负责人
客服对新流程不熟悉 客户咨询处理变慢 上线后同类问题集中出现 提前发布内部说明并完成培训 启用专项答疑并评估是否暂缓推广 客户成功负责人

5. 复盘记录模板

复盘记录建议控制在能支持行动的范围内。不要只写“沟通不足”“测试不充分”,而要描述可以改变的具体条件,例如接口交付没有设置验收节点、候选版本生成太晚、测试数据与生产结构不一致。

  • 预期:本次版本目标、发布日期和风险假设是什么?
  • 实际:最终交付范围、发布时间、事件和业务影响是什么?
  • 偏差:哪些计划或判断与实际不符,最早何时出现信号?
  • 原因:流程、依赖、系统或决策机制中哪些条件促成了偏差?
  • 改进:具体动作是什么,负责人是谁,何时验证是否有效?

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

七、案例与数据观察:一支跨职能团队如何减少临门一脚的混乱

1. 案例边界与初始问题

下面用一个明确标注为情景模拟的案例说明方法如何落地。假设一家约 180 人的企业软件团队,涉及产品、研发、测试、平台运维、运营和客户成功,采用四周一个主要发布窗口。过去三个版本经常在上线前一周才集中确认缺陷、客户通知和接口依赖。

团队初始记录显示,版本事项状态分散在不同表格和聊天记录中;一些依赖没有提供方;发布评审常在临近窗口时才召开;测试结论缺少未覆盖范围;发布后问题没有统一归因。这里的“初始记录”是为解释方法构造的样本推演,不是公开调查或实际组织测量。

2. 先不换工具,先改决策结构

团队没有一开始就追求复杂自动化,而是先统一版本标识、范围基线、风险字段和阶段门。每个交付事项关联一个责任人和验收条件;跨团队依赖增加提供方与接收方;变更请求增加工作量、验证成本和替换项;评审会前要求异步提交风险材料。

在工具层面,团队可以用既有项目管理系统建立版本视图,也可以在适合中大型组织的项目管理平台中,把需求、缺陷、任务、风险和发布记录关联起来。以 PingCode 作为管理工具示例时,我会优先验证它是否支持团队实际需要的关联、权限、状态流转和报表,而不是只看界面演示或功能清单。

3. 用阶段门改变风险暴露时间

在调整后,团队把范围确认、接口准备、候选版本和发布评审设为四个关键检查点。检查点不要求所有问题都消失,而要求问题被归类、责任明确,并说明是否会影响发布日期或发布范围。被接受的风险也要有观察信号和应对动作。

例如,测试发现一个低频但影响范围较小的显示问题,团队可以在产品负责人确认、客服准备说明且不影响核心流程时接受遗留;若问题涉及错误计费,则不能用“出现概率低”轻描淡写,而要评估受影响金额、发现机制和修复能力。

4. 用结果指标检查改变是否有效

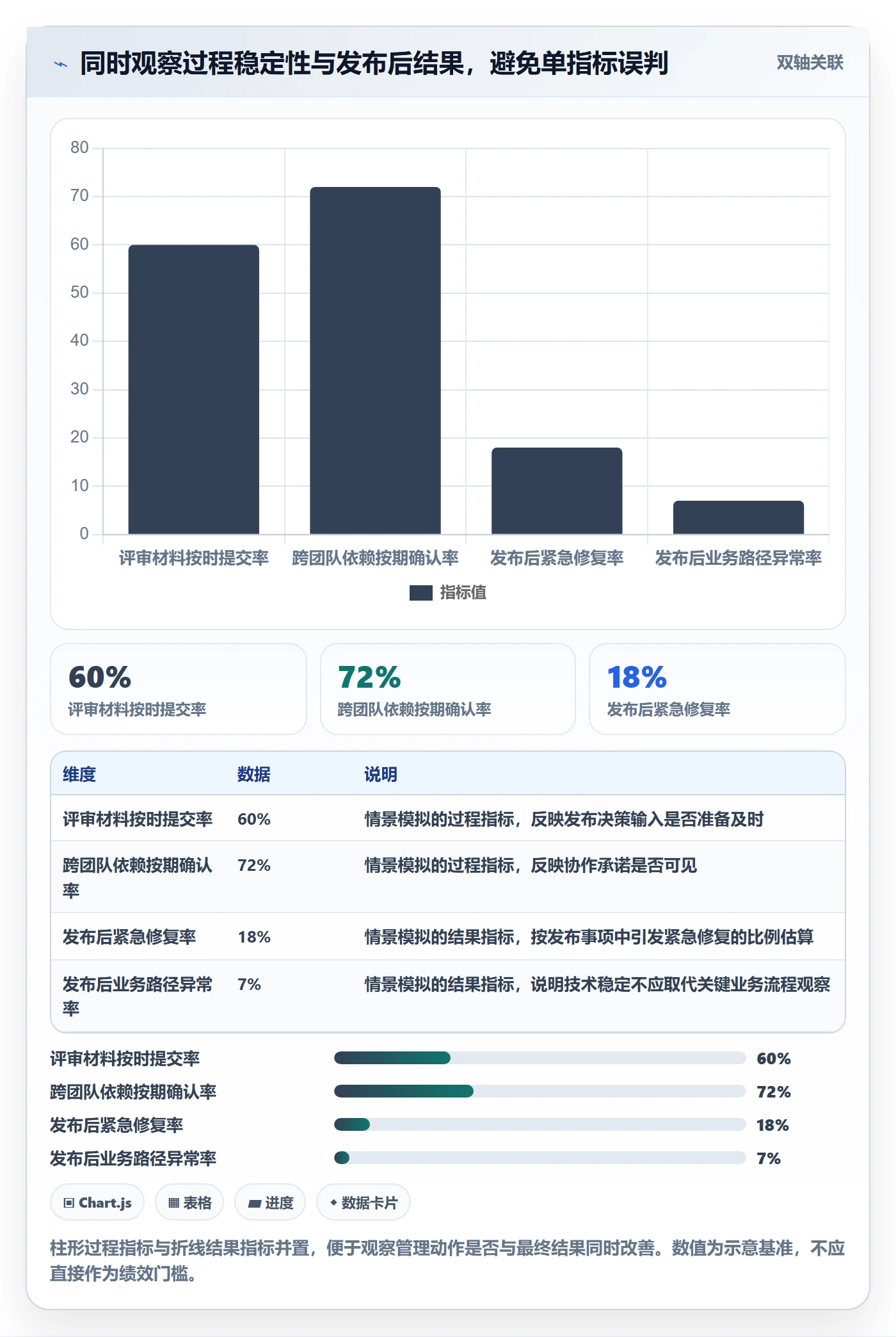

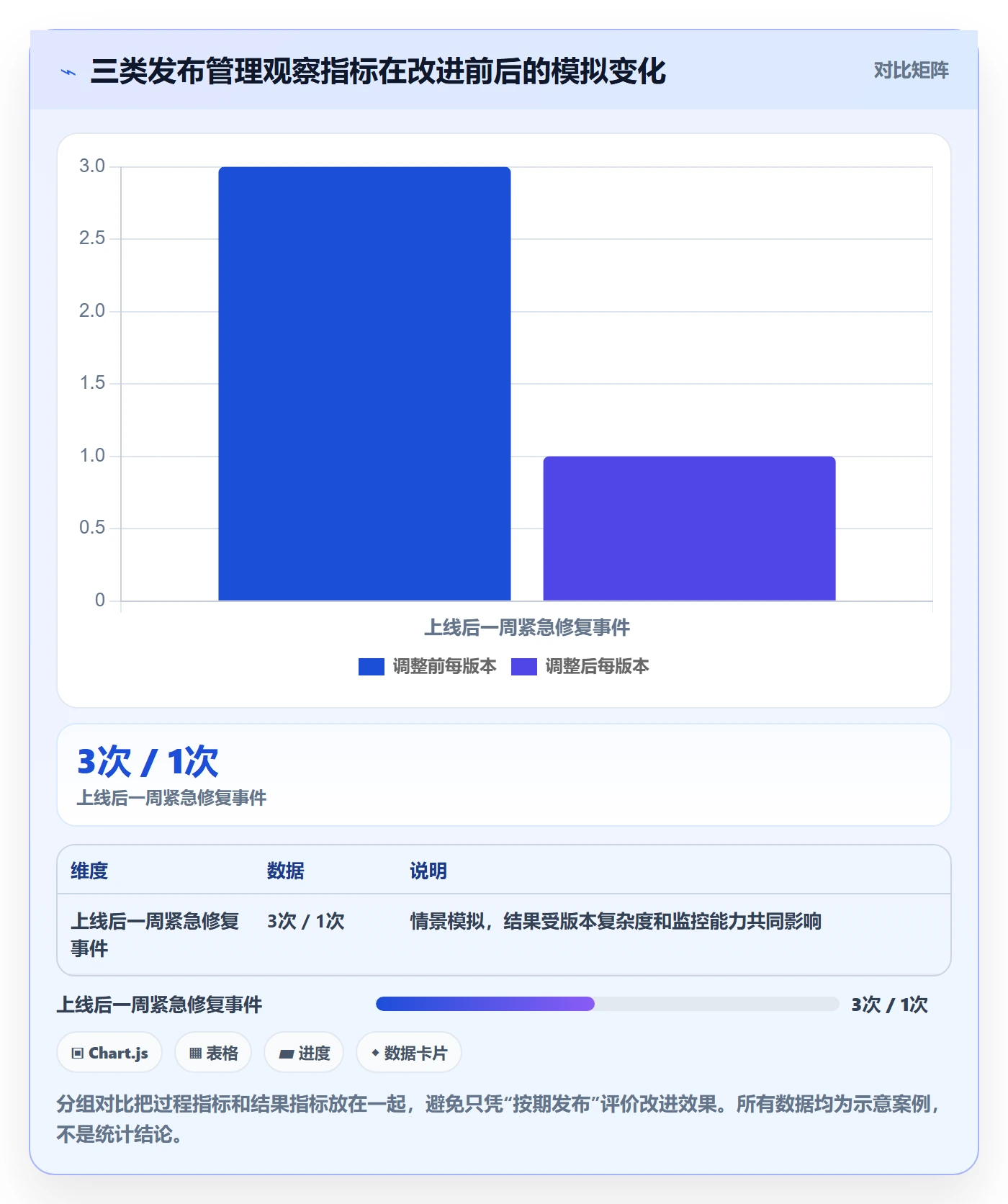

团队在三个模拟版本周期中观察四类结果:发布前一周新增的高优先级缺陷、未确认依赖数量、评审材料按时完成情况、上线后一周内需要紧急修复的事件。指标的用途不是证明某套流程“必然有效”,而是帮助团队判断改进是否带来更早的风险暴露和更少的临时决策。

观察项 调整前模拟值 调整后模拟值 解释方式
发布前一周新增高优先级缺陷 每版本8项 每版本4项 变化可能来自更早联调,也需结合版本复杂度判断
发布评审前仍未确认的跨团队依赖 每版本6项 每版本2项 反映依赖透明度改善,不等于所有依赖都已按时交付
评审材料按约定时间提交率 58% 88% 表示决策准备更稳定,但不单独代表决策质量更高
上线后一周紧急修复事件 每版本3次 每版本1次 需结合事件严重程度与监控覆盖变化解读

5. 不把模拟结果包装成普遍结论

这些数字只能说明一种观察框架:如果依赖提前显性化,临近发布才发现问题的机会可能降低;如果评审材料按时到位,决策者更容易讨论风险而不是现场追问信息。但这不意味着每个团队都能复制同样幅度的变化。

版本规模、技术复杂度、测试成熟度、组织授权和客户结构都会影响结果。团队应先建立自己的基线,再看趋势;若一个版本需求量翻倍,不能仅用紧急修复事件数量判断管理质量,还要看按需求量、变更风险或用户影响进行归一化后的表现。

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

八、度量与看板:选择能推动行动的指标

1. 不要只盯着发布日期命中率

按期率可以帮助团队识别计划稳定性,但它无法区分“计划估算准确”与“通过缩范围按期交付”,也无法反映发布质量。因此,建议搭配范围变化、缺陷、恢复能力、发布后业务结果和决策时效一起观察。

DORA 的软件交付表现研究常用于讨论交付速度与稳定性,其衡量维度包括变更前置时间、部署频率、变更失败率、失败部署恢复时间以及部署返工率等。团队可以借鉴这些维度,但要先统一自己的定义、统计边界和时间窗口;不能把名称相同的指标直接视为可横向比较的数据。

2. 建议按四层组织 Release 看板

  • 范围层:承诺事项数量、变更数量、延期或移出事项数量。
  • 流动层:事项从开发到验证的等待时间、阻塞时长、外部依赖按时完成情况。
  • 质量层:缺陷严重度、回归覆盖、变更失败、发布后修复或回退。
  • 业务层:关键用户路径完成情况、客户反馈、目标业务指标变化。

看板上的每个指标都应有定义:分子分母是什么,是否按版本或按周统计,跨版本比较时是否调整范围和复杂度。否则,团队很可能为改善数字而改变记录方式,而不是改善交付过程。

3. 区分领先指标和滞后指标

领先指标用于提前发现风险,例如未确认依赖数、评审材料提交及时性、候选版本生成时间、测试环境可用率。滞后指标用于检查结果,例如生产故障、紧急修复、用户投诉和业务流程失败。只看滞后指标会发现得太晚,只看领先指标又可能把“做了很多流程动作”误当成效果。

建议每个版本选少量指标,能够触发具体行动。例如依赖未确认数上升时安排跨团队决策;候选版本时间不断后移时重新评估范围;发布后某关键路径异常时暂停扩大灰度。没有触发动作的指标,通常只是展示信息,不是管理机制。

4. 对比不同发布节奏时,先比较风险暴露方式

高频发布和低频发布各有适用条件。高频、小批量变更可以缩小单次影响面,增加反馈频率,但要求自动化验证和运行监控比较成熟;低频、大批量发布便于协调统一窗口,却容易积累更多变更和依赖,使问题定位与回退更复杂。

因此,我不会简单建议所有团队“提高发布频率”。如果团队的自动化测试、环境治理和恢复能力不足,盲目加快节奏可能只会增加生产风险。更实际的路径是先拆小变更、提高可观察性,再逐步调整发布频率。

Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板

九、不同情况下的行动建议与取舍

1. 小团队、低风险、依赖少:先做最小闭环

如果团队人数较少、系统边界清楚、变更可逆,先用一份版本记录、一张变更清单和一次简短发布评审即可。重点是明确谁批准、怎样恢复、上线后看什么,不必为了形式设置多层委员会或复杂审批。

取舍在于:轻流程降低协作成本,但对个人记忆和关键人员可用性依赖较高。随着版本并行增加、成员轮换或依赖增多,要逐步把隐性知识沉淀到模板和系统记录中。

2. 中大型组织、多个团队并行:统一对象定义,不强推所有团队同一节奏

当组织超过百人、团队采用不同研发方法时,最先统一的应是版本标识、风险定义、依赖字段、决策记录和关键状态语义,而不是强制所有团队使用完全相同的迭代周期。不同业务单元可以保留自己的交付节奏,但组织层需要能看见关键依赖和风险。

取舍在于:标准太少,管理者无法汇总判断;标准太多,团队会花时间维护报表。适合的做法是统一最小数据模型,把具体流程留给团队,并由平台提供必要的关联和权限能力。选型时要用真实发布场景验证,而不是只根据功能列表决定。

3. 高风险、强监管或数据不可逆:降低单次变更的不确定性

涉及权限、财务、医疗、隐私、数据迁移或外部监管要求时,应强化审批证据、审计记录、测试环境一致性和恢复演练。若数据不可逆,团队需要考虑前向修复、双写核对、逐批处理和校验点,而不能仅依赖回退代码。

取舍在于:严格控制会增加准备时间和发布成本,但能降低不可恢复的后果。此类项目不应以“审批越多越安全”作为原则;每个控制点都要对应具体风险,避免审批流程繁重却没有实际验证能力。

4. 客户承诺日期固定:把“按时”拆成可选择的交付方案

客户日期不能轻易改变时,团队可以评估缩小范围、先发布基础能力、针对客户分批开放、暂缓非关键功能或提供临时流程。每个方案都应说明功能差异、客户影响、支持成本和后续补齐时间。

取舍在于:拆分交付能保护日期,但可能产生双轨支持、文档差异和后续迁移成本。若分阶段方案没有明确退出条件,临时安排很容易变成长期维护负担。

5. 发布频率高、团队自主性强:优先建设自动化与可观测性

高频团队应减少对人工会议的依赖,把重复检查转成自动化测试、部署校验、配置核对和告警。版本治理仍需保留,但不必每个低风险变更都召开正式评审。高风险变更则应触发更强的验证或人工审批。

取舍在于:自动化前期需要维护投入,错误规则也可能批量放行问题。自动化检查应有负责人、失败处理路径和定期回看,不能因为流水线显示绿色就假设所有业务风险都已覆盖。

6. 组织刚开始建立机制:先做三个版本的基线观察

如果团队从未系统记录 Release,不必急着设定过高的效率目标。先连续观察三个版本:范围变化何时发生、依赖何时确认、缺陷何时暴露、评审材料何时齐备、上线后发生什么。这个基线能帮助团队找到最值得改善的环节。

取舍在于:观察期可能让改进看起来不够快,但能避免凭感觉增加流程。若已经出现严重事故或明显合规风险,则不应等待三个版本,应立即补齐必要的风险控制,再同步建立基线。

7. 决定是否引入项目管理平台:用一个真实版本做验证

评估工具时,我建议选一个即将发布、跨部门参与且风险适中的版本做试点。验证事项包括:能否追踪范围变化、关联需求和缺陷、显示跨团队依赖、记录决策与风险、控制访问权限、导出复盘信息,以及让不同角色以合适的视图查看信息。

试点不要只看管理员是否能配置成功,还要观察一线成员是否愿意更新状态,负责人能否及时发现阻塞,决策者能否从同一记录判断发布准备情况。PingCode 可作为面向中大型组织和 100 人以上团队的产品示例进行评估,但是否适配应以团队实际流程、权限要求、集成需求和维护成本为准。

取舍在于:平台能减少信息散落与重复汇报,也会带来配置、迁移、培训和治理成本。工具不会自动修复定义不清的状态,更不会替组织决定谁承担风险。先统一决策逻辑,再让工具承载流程,通常比先购买工具、再期待它改变协作习惯更稳妥。

十、落地时最容易忽略的三件事

1. 给每个门槛设定证据负责人

“测试报告已完成”还不够,需要知道谁负责报告准确性,谁能解释未覆盖范围;“客户已通知”也要明确通知对象、时间和留存记录。责任人不是为了追究个人,而是为了让问题能够被及时澄清。

2. 把例外作为例外管理,而不是偷偷扩大常态

紧急修复可能需要走快速通道,但快速不等于不记录。至少保留变更原因、批准人、验证方式、影响范围和事后补充检查。若例外频繁发生,就说明计划机制或发布通道设计需要调整,不应让团队长期靠紧急流程维持交付。

3. 不要把团队比较变成排名竞赛

不同团队的系统复杂度、变更类型、客户影响和监管要求不同,简单比较发布次数或故障数量,容易诱导团队拆分统计或降低报告意愿。指标更适合用于团队内部看趋势、发现异常和验证改进,不适合脱离背景直接做绩效排名。

如果确实需要跨团队比较,至少要统一统计定义,并结合变更规模、风险等级、用户影响和服务边界解释差异。数据越容易影响绩效,越需要检查它是否会诱发错误行为。

十一、结尾:先让风险变得可见,再让版本变得可预测

跨部门 Release 管理的关键,不是把所有事情塞进一张更漂亮的甘特图,而是让每个承诺都能追溯到范围、责任、证据和风险。发布日期可以预测,质量门槛可以检查,风险可以被接受或缓解,发布后的结果也可以回到下一轮计划中。

如果你现在只准备做一件事,我建议从下一次发布开始,建立一份版本一页纸:写清目标、范围、依赖、质量证据、未决风险、发布与恢复方案、观察指标和决策人。先连续用三个版本,再根据复盘结果决定是否增加阶段门、自动化或项目管理平台能力。

我对 Release 效率的判断是:团队越早把“不确定”说清楚,越少需要在最后一周用加班掩盖它;管理机制的价值,不是保证每个版本都按原计划发布,而是让团队在风险变化时仍然能做出有依据的选择。

常见问题解答(FAQ)

1. 跨部门团队如何建立一份真正可执行的 Release 清单?

我每次准备发版,研发、测试和运营都说自己已经准备好了,可到了上线前才发现依赖项没人确认、公告也没写。我想知道,Release 清单到底应该包含什么,才能避免它变成一张没人认真看的表?

清单要围绕“能否做出上线决定”来设计,而不是把所有日常任务都搬进去。建议至少包含:版本范围、负责人、验收结果、跨团队依赖、上线步骤、回滚条件、对外通知和最终决策人;每项都要有明确状态和截止时间,不能只写“进行中”。

例如,一个版本涉及研发、测试、运营三个团队,可以把每项工作写成“事项|负责人|截止时间|完成证据|阻塞项”。“测试完成”应附上通过的用例比例和未关闭缺陷,而不是只打勾。清单中任何关键项没有负责人、完成证据或风险判断,都应视为未就绪。

清单的价值不在于字段多,而在于团队能据此判断是否发布、延期或缩小范围。

2. 跨部门 Release 计划怎么排,才能减少等待和临时插队?

我做版本计划时,研发给了开发完成日期,测试给了测试日期,但运营、客服和数据团队的准备时间经常被漏掉。等到发布日期临近,大家才发现彼此都在等对方,我该怎么把这些依赖排进计划?

不要只排功能开发和测试日期,要把“交付物之间的依赖关系”排出来。先列出每项变更的前置条件,例如接口稳定后才能联调、验收通过后才能培训客服、灰度结果达标后才能扩大流量;再为每个交付物指定负责人、最晚完成时间和逾期后的处理方式。

假设计划周五发布,周一确认版本范围,周二完成接口联调,周三结束验收并锁定候选版本,周四进行上线演练与通知确认,周五发布。这里的日期只是示例,重点是为高风险依赖留出缓冲,而不是把所有任务压到发布前一天。插入新需求时,应同步说明它会挤占哪个任务、影响哪个团队,并由版本负责人决定是否替换原范围;

没有影响评估的“顺手加一下”,不应自动进入当前版本。

3. Release 过程中怎样处理需求变更,既不拖慢版本,也不压住必要修复?

我担心版本范围一旦锁定,临近上线发现的问题也会被机械地推迟;但如果谁都能随时加需求,测试和上线节奏又会失控。有没有一种简单规则,能区分必须进入当前版本的变更和应该留到下一版的变更?

把范围锁定理解为“变更需要承担明确成本”,而不是绝对禁止修改。锁定后,新增项至少要说明用户影响、紧急程度、实现与验证时间、回滚方式,以及它替换掉的原有事项;由指定的版本决策人批准,并重新评估测试范围和发布时间。可以按影响分流:安全、数据正确性或核心流程故障通常需要立即评估热修复;

有绕行方案的低优先级体验改进,通常进入下一版本;涉及多团队接口或迁移的变更,即使实现很小,也应按高风险处理。举例来说,临近发布新增一项修改,如果它需要重新跑回归测试,就不能只看开发工时,还要把测试窗口和回滚验证算进去。判断标准是风险是否可控、验证是否充分,而不是提出需求的人是否着急。

4. 如何判断一次 Release 是否真正提升了版本管理效率?

我发现团队按时发版了,复盘时却说不清效率有没有提高:有时版本准时但线上问题变多,有时延期反而是因为提前发现了高风险问题。我应该记录哪些数据,才能区分真正的效率提升和单纯追求发版速度?

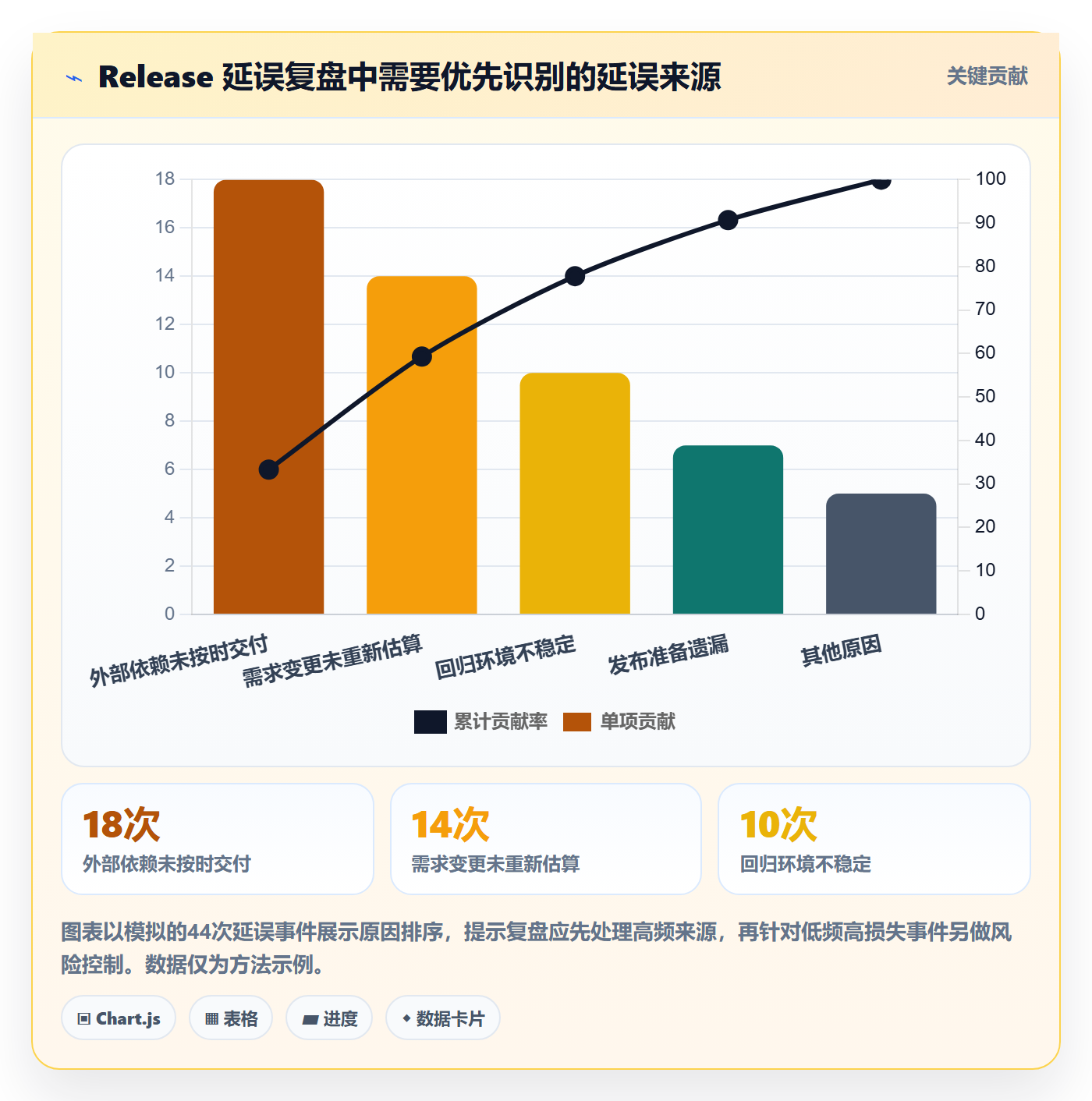

不要只看发版次数或准时率。建议同时跟踪计划变更率、发布延期原因、关键缺陷逃逸率、回滚或紧急修复次数,以及从范围锁定到发布所需的时间。每个指标都要配合原因分类,否则数字变化无法指导改进。

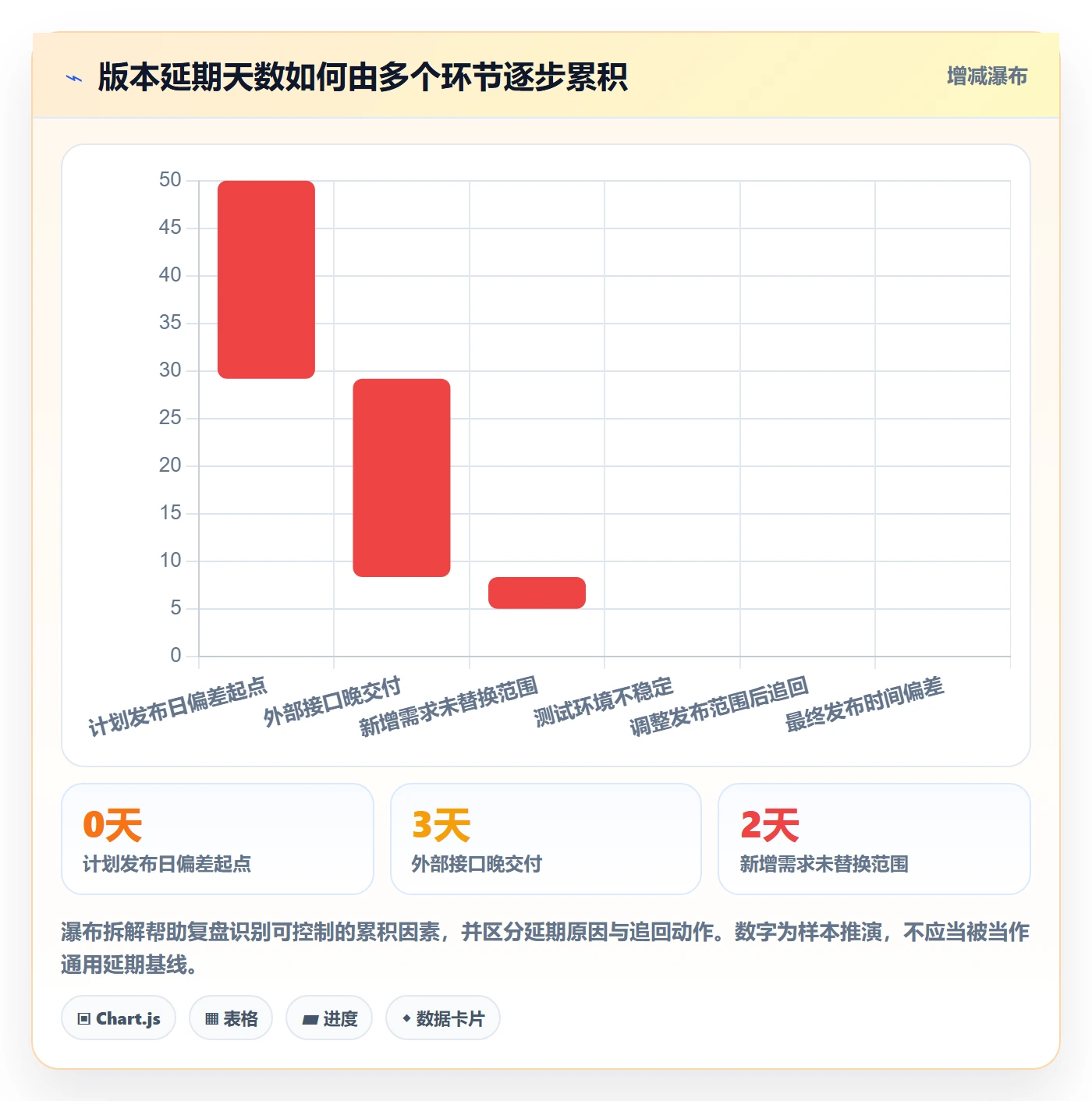

例如,连续几个版本中,计划变更率下降、延期原因从“临时依赖未确认”转向“主动拦截高风险缺陷”,同时线上严重问题没有增加,这比单纯缩短发版周期更能说明流程变好。复盘时选一到两个最常见的阻塞原因,指定负责人和下一版本要验证的改进动作;不要把指标用于简单排名。

团队要优化的是等待、返工和不可预期风险,而不是为了好看的准时率牺牲质量。

核心关键词

读者评论

陶
陶雨桐

把“回滚方案”落实到责任人、耗时和数据处理这点很实用。我们以前只写回滚步骤,真遇到迁移问题才发现数据无法直接恢复。

宋
宋若溪

证据门槛能减少上线前争论,不过小团队照搬六道关可能偏重。我更倾向按影响范围分级,低风险小改动走简化检查。

韦
韦知夏

范围变更要说明挤掉什么工作,这个思路值得借鉴。实际协作里还得给决策设时限,不然变更记录齐了,依赖方迟迟不确认,排期还是会卡住。

文章包含AI辅助创作:Release实操方法:跨部门团队提升版本管理效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518312

赞 (0)
飞飞飞飞
版本内容管理方法大全:跨部门团队版本管理流程优化落地清单
上一篇 2小时前
Release最佳实践:跨部门团队版本管理制度设计,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
