版本延期,表面上常被归因于开发进度;真正复盘时,我更常看到的是需求冻结时间不一致、测试环境没有准备好、发布批准人临时缺席,以及上线后没人明确负责验证。Release 做得好,不是把“发布按钮”按得更熟,而是让跨部门团队在同一套可检查的规则下,把一个版本从承诺、构建、验证、安全放行,直到观察和复盘完整走完。
Release怎么做?跨部门团队流程优化:版本管理从0到1
一、先讲核心结论:Release 是一套协作控制系统
1. 版本发布不是一个日期,而是一组有条件的承诺
我会先把 Release 定义为:围绕一组明确的产品变更,组织开发、测试、产品、运维、安全、客服和业务方共同完成交付与验证的过程。版本号只是标识,发布日期只是一个计划点;真正的发布对象,是一组范围、质量状态、风险等级和责任人都可追溯的变更。
如果团队只追问“哪天上线”,没有同时回答“上线什么、谁验收、失败时怎么退、上线后看什么”,那它拥有的只是日历上的日期,不是可执行的发布计划。日期可以被重新安排,责任和决策条件不能含糊。
2. 从0到1,先统一最小规则,不要先追求复杂流程
我建议刚开始建立版本管理时,先定义五件事:发布对象、版本范围、准入条件、决策角色、失败处置。每件事都必须能写进工单或版本记录里,而不是依赖某位项目经理在会议上口头提醒。
- 发布对象:版本包含哪些需求、缺陷、配置变化、数据库变更和依赖升级。
- 版本范围:哪些内容承诺本次交付,哪些明确不在本次范围。
- 准入条件:测试、性能、安全、兼容性和业务验收分别达到什么标准。
- 决策角色:谁提议发布,谁提供证据,谁批准高风险变更,谁负责执行。
- 失败处置:出现何种信号需要暂停、关闭功能、回滚或启动应急响应。
我对流程是否成熟的判断很简单:把项目经理从会议室拿走,换一个没参与过项目的人,他能不能从记录里说清楚版本状态、剩余风险、上线顺序和回退方式?如果不能,流程还没有真正落地。
3. 流程优化的目标,是减少意外等待,不是增加审批
发布流程经常被误解为“加几个审批节点”。但审批越多不代表风险越低。如果审批人没有看到风险证据,只是在表单上点同意,团队只是把等待时间变长了。
我更关注三类浪费:信息等待、重复确认和临门返工。版本信息散落在聊天、文档和个人表格中,会产生信息等待;同一问题由多个部门重复问,会产生重复确认;在上线前才发现数据迁移未演练,则会产生临门返工。

二、背景和真实场景:为什么跨部门版本容易失控
1. 部门各自完成任务,不等于版本整体就绪
我见过一种很典型的状态:开发说代码已合并,测试说主流程通过,产品说功能符合需求,运维却还不知道数据库变更需要停机;客服已经收到客户询问,但没有可对外解释的版本说明。每个职能都完成了自己的局部任务,版本仍然不能安全发布。
这不是某一个团队“不配合”,而是部门之间的交接条件没有被显式定义。开发以代码合并作为完成,测试以用例通过作为完成,业务以功能可用作为完成,运维则要考虑服务可恢复性。不同的“完成”没有对齐,必然在发布窗口集中暴露。
2. 一个常见的跨部门案例:周五晚上的紧急版本
下面的案例是我根据多个团队常见问题整理的匿名情景,不对应单一企业。某企业的线上业务准备在周五晚发布一项订单状态改造。产品确认需求已经冻结,开发完成代码,测试报告显示核心用例通过,业务方也安排了验收人员。
发布当天,运维发现新旧服务对同一字段的解释不一致;数据团队认为迁移脚本只在测试库运行过;客服没有收到受影响用户范围;业务负责人则以为该功能默认关闭。最终,团队先暂停发布,再用近两个小时核对配置、数据和通知内容。
这类事情最容易被写成“沟通不足”。我会继续追问:发布清单里是否要求确认字段兼容?迁移脚本是否有演练记录?功能开关的默认值由谁确认?客服材料最晚何时交付?如果这些问题没有对应的责任人和检查点,“加强沟通”只是无法验收的口号。
3. 发布窗口越短,越需要把决策前移
有些团队认为,缩短发布窗口就能减少影响;但如果决策条件没有前移,窗口越短,准备不足越容易被压缩成临时加班。发布当天不应该第一次讨论是否具备回滚条件,也不应该第一次确认谁能批准暂停。
我会将准备工作拆成两个时间尺度:发布窗口之外完成范围确认、验证证据、风险评估和回退演练;窗口之内只执行已经批准的步骤,并根据实时信号继续、暂停或回退。窗口应当是执行时间,不是补作业时间。
4. 组织规模改变后,靠人盯人的成本会快速上升
十几人的团队有时可以依靠一个经验丰富的负责人,口头追踪需求、测试和部署状态。团队超过多个产品线、多个研发小组或多个地域后,信息就很难靠单个人同步。负责人一旦休假,版本状态甚至会出现“没人敢说清”的情况。
面向中大型企业和100人以上组织,流程设计还要考虑权限边界、跨项目依赖、审计记录、环境差异和不同团队的发布节奏。可以使用 PingCode 这类项目管理平台,将需求、缺陷、迭代、版本和责任人关联起来;但平台不会替团队决定准入规则,工具只是让规则更容易执行与追溯。

三、常见误区:看似有流程,实际没有控制力
1. 把发布管理等同于版本号管理
语义化版本号、构建号和发布日期确实有用,但它们只解决识别问题,不能证明质量。一个版本号写得规范,不代表其中每个需求都经过验收,也不代表线上出问题时能定位到具体变更。
我建议至少区分三类标识:产品版本标识、可部署构建标识、发布批次标识。产品版本描述面向用户的变更集合;构建标识对应可复现的制品;发布批次记录某个时间段实际推送到哪些环境或用户范围。
2. 把“测试通过”当作所有风险都已消失
测试结论必须结合覆盖范围理解。“测试通过”可能意味着关键用例全部通过,也可能只代表计划内用例执行完毕,仍有兼容性、并发、数据恢复或第三方依赖风险。没有写出边界的通过结论,很容易被误读成没有风险。
我通常要求测试报告至少说明测试环境、版本标识、覆盖范围、阻塞缺陷、已知问题和未覆盖项。若风险无法消除,团队需要评估影响范围和缓解措施,而不是把风险藏在一行“已知问题”里。
3. 把冻结范围理解为从此不能修正任何问题
冻结的价值是控制变更,而不是禁止团队修复严重缺陷。冻结之后仍可能允许修复阻断性问题,但必须重新评估回归范围、交付风险和发布时间。没有规则的冻结会导致偷偷塞需求;过度僵化的冻结则会让明显的线上风险被迫等待。
我会要求每个冻结后变更记录四件事:为什么必须改、影响哪些模块、需要补做哪些验证、谁接受新增风险。若无法解释这四项,默认不进入当前发布范围。
4. 把审批通过当作责任转移
批准人签字,不表示执行团队可以停止判断。审批的作用是确认风险和行动方案已被授权,不是把所有责任推给最后点按钮的人。真正有效的审批记录,应该能回看当时掌握了哪些证据、哪些风险被接受、谁负责监控。
如果审批人只看到“申请发布”,却看不到影响范围、失败处置和验证指标,那这个审批节点应先改造,而不是再增加更多审批人。
5. 把回滚写成“必要时回滚”
“必要时回滚”听上去谨慎,实际上没有执行信息。回滚可能需要恢复程序版本、关闭功能开关、回退配置、修复数据或切换流量;其中数据变更未必能原路撤销。团队必须提前说明具体动作、执行人、耗时估计和不能回退时的替代方案。
我特别关注数据变更与程序回退是否兼容。程序可以切回旧版本,不代表旧程序还能读取新格式数据。凡涉及数据结构变化,都应设计向前兼容的过渡方案,或明确采用备份恢复、补偿脚本等替代路径。
6. 用“按时发布率”单独评价团队
按时发布率容易统计,但单独使用会带来错误激励:团队可能为了不让数字变差,压缩验证、把延期改名为范围调整,或者将风险推到线上。它必须与缺陷逃逸、变更失败、恢复耗时、发布后人工处理成本等指标一起观察。
Google Cloud 的 DORA 研究长期使用软件交付与运营表现指标帮助团队理解交付能力。具体指标定义和适用范围应以其公开资料为准;我不会把任何单一行业样本直接当作所有企业都必须达到的目标。对内部改进而言,趋势和口径一致性通常比追逐外部数字更重要。

四、专业判断逻辑:怎样判断一个版本是否可以发布

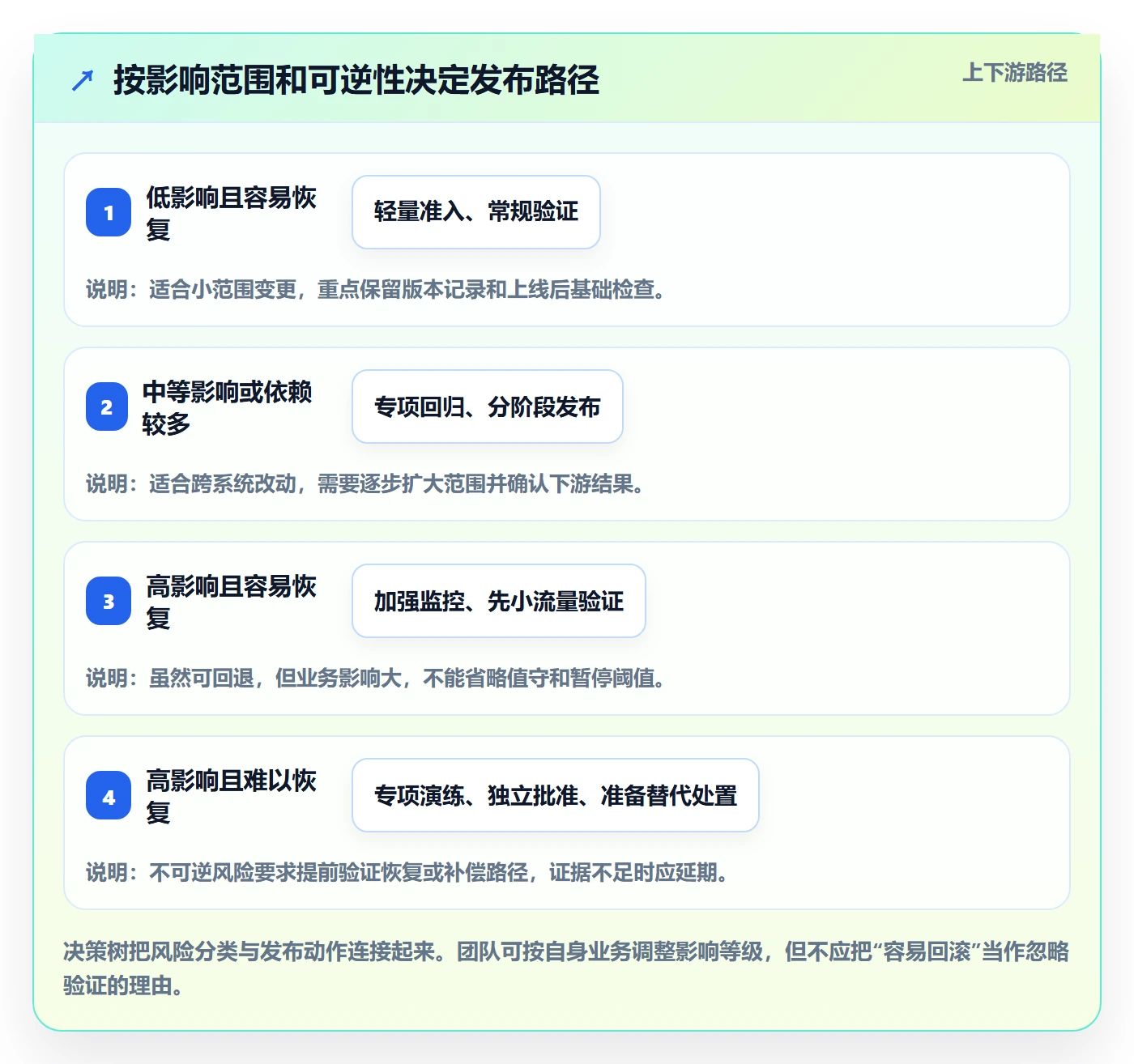

1. 先判断影响,再判断证据,不要只看版本大小
几行代码可能影响支付、权限或数据完整性;数千行代码也可能主要是低风险文案调整。发布风险不能只按需求数量或代码行数估算,我会综合业务重要性、变更范围、系统耦合、可发现性、可逆性和用户影响。
团队可以采用低、中、高三级风险分类。分级不求看起来精确,而是要让不同风险进入不同的准备路径。高风险变更需要更多证据和更严格的上线观察;低风险变更可以用轻量流程,避免所有版本都背负同样成本。
(1)低风险:影响范围小且容易恢复
例如非关键页面文案调整、隔离良好的内部配置变更。仍需完成基础检查、版本记录和上线验证,但通常不需要多部门参加长时间评审。
(2)中风险:涉及核心流程或多个依赖方
例如订单状态变化、权限规则调整、第三方接口升级。需要明确业务验收、回归范围、受影响系统、值守安排和回退条件,必要时分批开放。
(3)高风险:影响资金、数据、安全或广泛用户
例如支付链路变更、敏感数据处理、核心数据库迁移或全量流量切换。应增加专项评审、演练、明确的批准权限和更细粒度的监控门槛。若关键证据缺失,延期往往比带着未知风险上线更便宜。
2. 把准入条件写成可验证的门槛
“质量足够好”无法执行,“主流程通过”也太宽泛。准入条件要具体到谁能提供证据、证据在哪里、失败后怎么处理。下表是一个适合按风险裁剪的起始模板,不是所有团队都应原样照搬。
| 检查领域 | 发布前需要确认 | 可接受的证据 | 常见不通过情况 |
|---|---|---|---|
| 范围与需求 | 纳入项、排除项、验收标准已确认 | 关联需求清单、验收记录 | 有口头承诺但未入版本范围 |
| 构建与依赖 | 制品可识别,依赖版本明确 | 构建记录、制品校验值、依赖清单 | 测试版本与生产候选版本不一致 |
| 功能与回归 | 关键路径和受影响模块通过验证 | 测试报告、缺陷清单、自动化结果 | 阻断缺陷未关闭或未被正式接受 |
| 数据与迁移 | 迁移顺序、数据兼容和恢复路径明确 | 演练记录、脚本版本、校验结果 | 只在测试库运行,未估算生产影响 |
| 安全与合规 | 风险评估、权限和敏感数据处理已检查 | 安全测试结果、例外审批记录 | 高危项无人接受,也无缓解计划 |
| 运行准备 | 监控、告警、值守和服务沟通已就绪 | 监控面板、值班表、发布公告 | 出现异常后没人负责判断和响应 |
3. 用决策问题代替模糊的“Go 或 No-Go”会议
发布评审不应该变成每个部门轮流念一遍工作进展。我会将会议压缩到几个真正影响决策的问题:当前版本和计划版本是否一致?有没有未接受的阻断风险?上线范围能否控制?关键依赖是否就绪?异常触发阈值是什么?如果指标变差,谁有权暂停?
如果所有证据已经自动汇总,会议可以异步完成;只有风险存在冲突或需要取舍时,才安排同步讨论。会议时间少不代表管理松散,关键是让决策依据提前可见。
4. 为可逆性设计,而不是把安全寄托在“别出错”
发布过程中真正有价值的安全能力,是发现问题后能够限制影响,并尽快恢复到稳定状态。功能开关、逐步放量、兼容性设计、流量切分、备份校验和快速回退都属于可逆性设计。
不是所有系统都能做到秒级回滚。遗留系统可能需要手工执行补偿操作,数据迁移可能不可逆,第三方接口也可能没有沙箱。遇到这些边界时,要诚实记录恢复时间和风险暴露,而不是用“支持回滚”掩盖恢复方案尚未验证的事实。

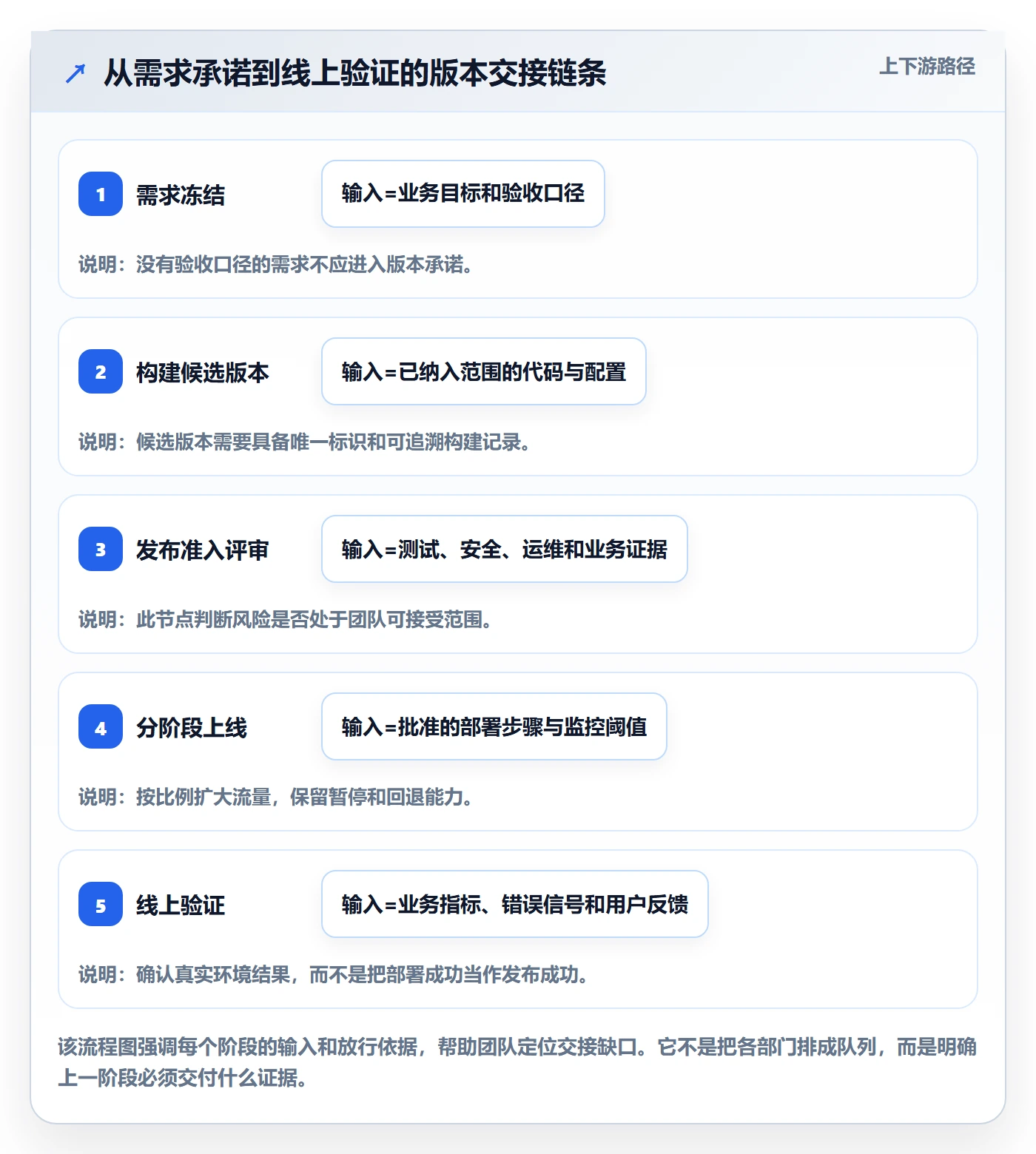

五、从0到1建立流程:把原则变成可执行的发布机制
1. 第一步:定义发布单元和唯一事实来源
先约定团队讨论的“一个版本”到底是什么。它可能按产品功能、服务、客户端、内部部署批次或客户群体划分。定义不清,团队就会发生同一件变更被多个版本重复跟踪,或者同一版本中的依赖无人认领。
接着选择一个事实来源,统一记录版本状态、需求清单、缺陷、构建信息、批准记录和发布结果。事实来源可以是项目管理平台、发布系统或经过治理的文档库;关键不是品牌,而是只有一个地方被约定为正式状态,其他沟通渠道只负责提醒和讨论。
2. 第二步:设计版本状态,不要让状态过多过细
从最小可用流程开始,我通常建议使用六个状态:计划中、准备中、候选验证、待发布、发布中、已完成。若中间发生暂停,可增加“已阻塞”或通过阻塞原因字段表达。状态太多会让团队争论名词;状态太少则无法识别责任交接。
| 状态 | 含义 | 责任人需要完成的动作 |
|---|---|---|
| 计划中 | 确定目标、范围和预期窗口 | 整理需求清单、依赖和初步风险 |
| 准备中 | 需求实现和发布准备并行进行 | 跟踪测试、环境、文档、运维及业务准备 |
| 候选验证 | 候选构建冻结,进入完整验证 | 确认构建唯一性、缺陷状态和测试证据 |
| 待发布 | 准入条件达到,等待执行窗口 | 确认值守人员、发布顺序和暂停阈值 |
| 发布中 | 按批准步骤实施变更 | 记录动作时间、执行结果和异常信号 |
| 已完成 | 线上验证通过或处置结论已确认 | 归档结果、遗留风险和改进项 |
3. 第三步:让需求、缺陷、版本和构建彼此关联
只有版本名称,没有条目级关联,无法回答“这个用户问题在哪个版本修复”。每条需求和缺陷应关联目标版本,发布记录应关联实际构建,构建再关联提交或制品。这样,当上线后出现故障,团队才可以从现象回溯到具体变更。
在 PingCode 等项目管理平台中,可以将需求、缺陷、迭代与版本关联管理,减少版本清单靠人工复制的机会。实施时要先统一字段、状态和责任规则,再考虑自动化报表;否则只会把混乱的数据更快地汇总起来。
4. 第四步:约定变更冻结和例外机制
冻结时间要根据团队节奏设定。比如,团队可以选择在候选版本形成后冻结常规需求,只接受阻断缺陷修复。具体提前几天并无普适答案:频繁发布、自动化程度高的团队可以较短;涉及多个系统、人工验证多的团队需要更长准备时间。
例外机制不能只有“负责人同意”。应要求记录变更理由、影响分析、补充测试、风险接受者和对发布日期的影响。这样既能为真正紧急的修复留出通道,也能看见所谓紧急变更是否正在成为常态。
5. 第五步:建立发布清单和执行脚本
清单的目标不是让人逐字打勾,而是避免关键动作被遗漏。每个步骤最好写清执行人、前置条件、完成证据和异常处理。对于重复执行的动作,优先自动化;对必须人工判断的步骤,记录判断标准和决策人。
- 确认版本范围、排除项、候选构建和发布窗口。
- 核对数据库变更、配置差异、依赖服务和功能开关。
- 确认验证报告、未关闭缺陷和已接受风险。
- 检查监控面板、告警路由、值守名单和沟通渠道。
- 执行备份、迁移演练或其他与变更类型相关的准备动作。
- 按照发布批次逐步实施,记录时间、操作人和结果。
- 验证业务指标和技术信号,达到门槛后再扩大范围。
- 发布完成后检查用户影响,并记录异常和后续事项。
6. 第六步:把发布后验证作为流程的一部分
发布动作结束,不等于发布成功。成功需要在真实环境中确认预期行为存在、关键业务没有异常、用户影响在可接受范围内。技术层面的服务健康和业务层面的功能结果需要结合判断。
例如,接口错误率没有上升,但订单完成率下降,可能说明技术请求仍然成功,业务流程却已经失效。反过来,某项内部告警短暂升高,也未必代表用户体验变差。团队要根据业务定义选择验证信号,不能让一个监控图替所有人做判断。

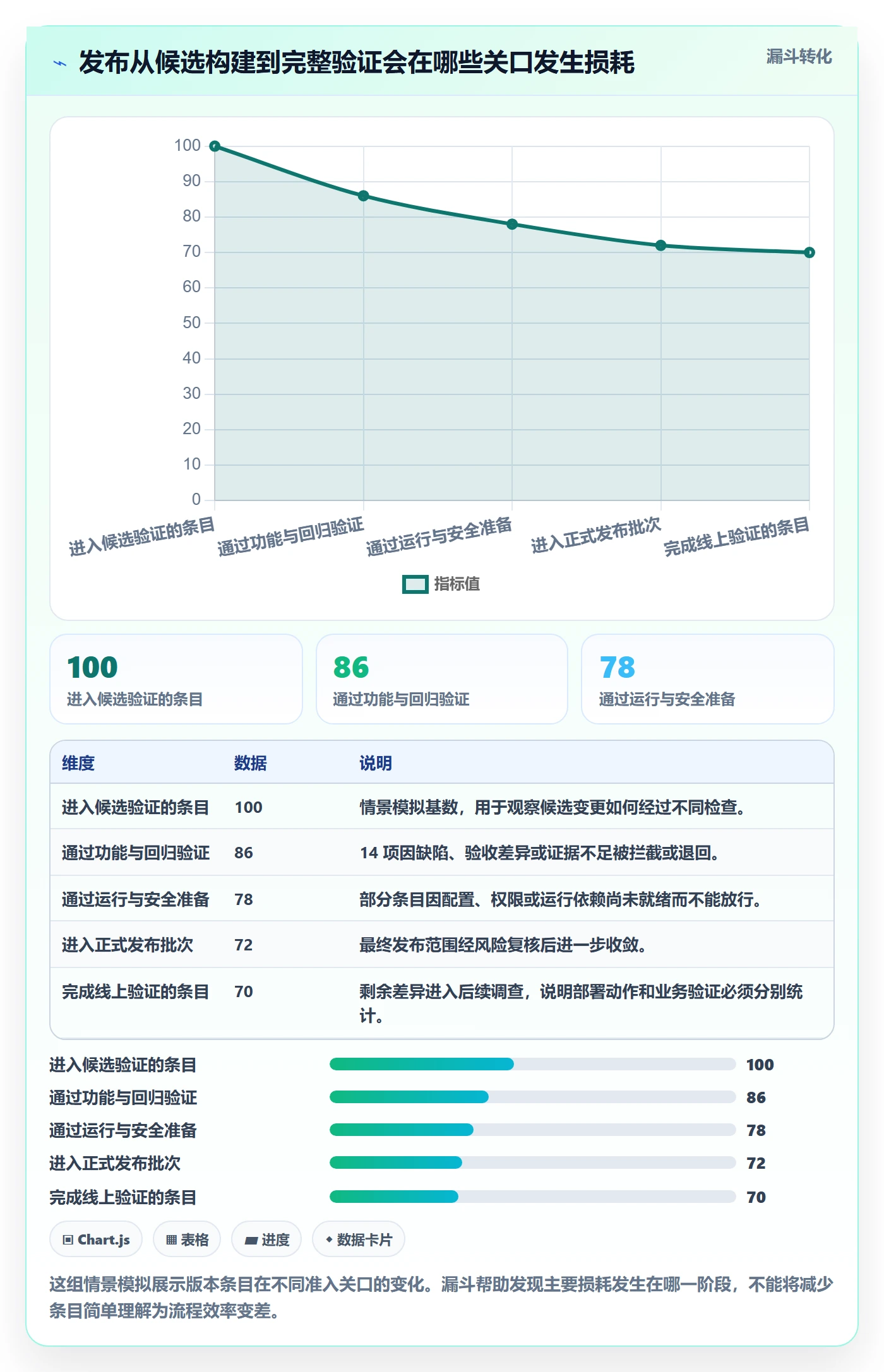

六、具体案例与数据观察:如何用一组版本检验流程是否有效
1. 案例设定:一支多职能团队面对频繁延期
以下数字是明确标注的情景模拟,不是某家企业的真实经营数据,也不是行业基准。我用它演示如何建立基线、找出等待来源并验证改进。团队由产品、开发、测试、运维和业务验收人员组成,服务一个线上核心业务,每月计划发布两次。
改进前连续四个发布周期的复盘显示,计划日期经常调整;延期原因被笼统记录为“需求变更”或“测试时间不足”;发布当天依赖个人逐一询问各部门。团队真正缺少的不是更密集的日报,而是能按版本追踪的准备状态和清晰的例外规则。
2. 第一个改动:统一范围清单,提前标出依赖
团队先把需求、缺陷和运维变更统一关联到版本,并要求每条记录明确验收人、依赖团队和预期环境。冻结时发现某项需求依赖另一个服务的字段调整,于是团队将联调安排前移,而不是等到候选版本才暴露接口不匹配。
这个动作没有增加复杂审批,却减少了重复询问。版本负责人能直接看到未确认的验收人、未就绪的环境和跨团队依赖。改进效果要看等待时间是否下降,而不是看清单字段变得多完整。
3. 第二个改动:把候选版本和正式发布批次分开
过去团队把“候选版本可测”误认为“已准备上线”。调整后,候选版本只代表进入集中验证,正式发布还要通过风险评审和环境检查。这样做的好处是,测试发现问题时不需要把整套计划推倒重来;团队可以修复后重新产生候选构建,并保留构建之间的差异。
候选版本必须对应可识别的制品,而不是“最新代码”。如果候选构建之后又混入未记录的改动,之前的测试证据就不再适用于新的构建。这个规则看似技术细节,却是很多“测试明明通过、生产却不是那个版本”问题的根源。
4. 第三个改动:用分阶段上线降低未知风险
团队将一项风险较高的功能设计为先内部启用,再面向少量用户,最后逐步扩大范围。每个阶段设定观察时间和继续条件。若关键业务指标偏离预期,先停止扩大范围;如果异常确认与新变更相关,再按预案关闭功能或恢复旧路径。
分阶段发布并不自动等于低风险。如果样本过小、业务指标延迟很长,或者不同用户群使用行为差异明显,短时间的“未发现问题”不代表全量安全。观察窗口应与业务事件周期匹配,涉及日结、账单或周期任务时,不能只看上线后几分钟。
5. 建立基线和改进目标,避免拿印象当成果

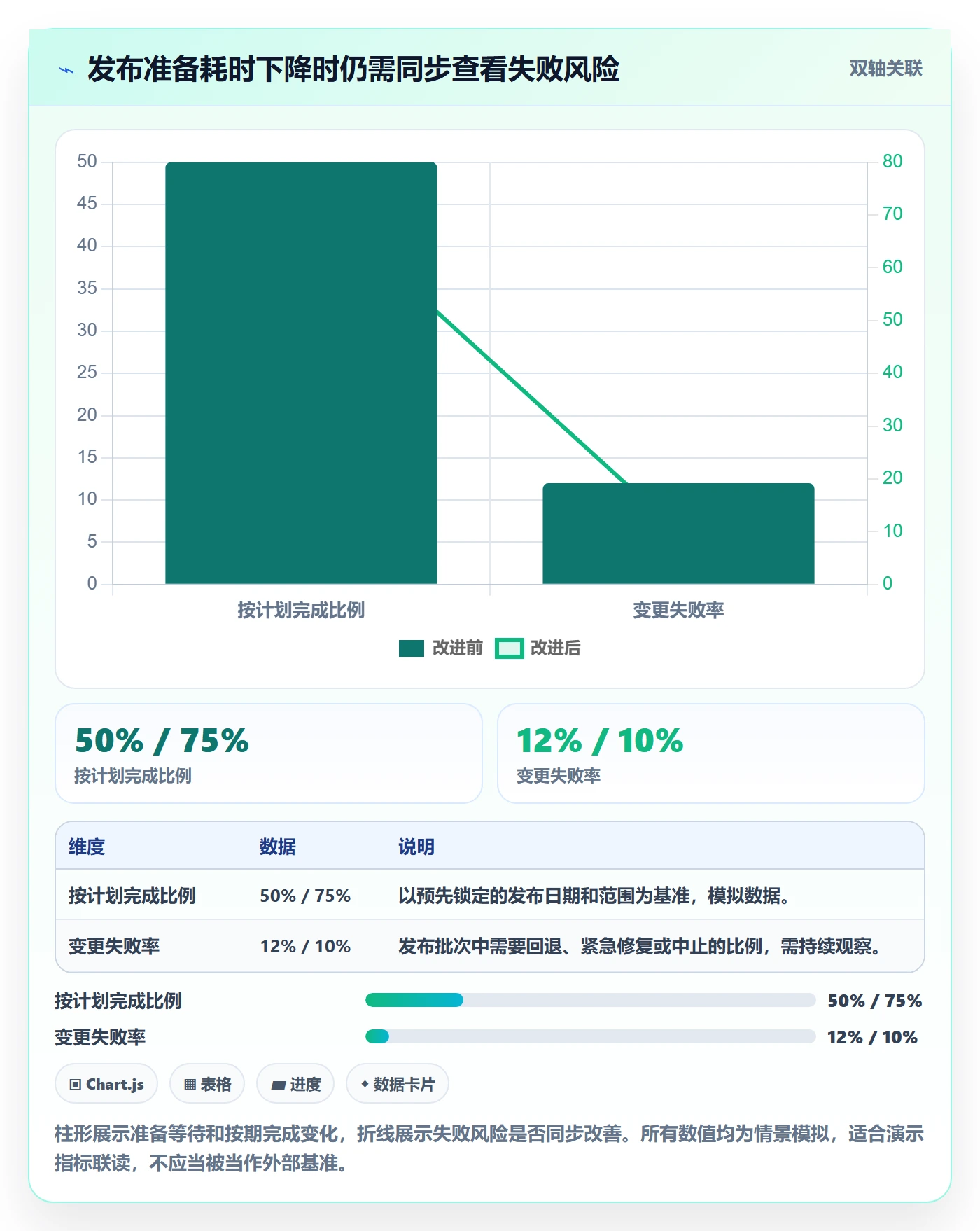

我会挑选少量口径稳定的指标,而不是一次性搭几十个仪表盘。以下模拟数据显示,团队在流程调整后,发布准备等待缩短、按计划完成比例提高,但变更失败率也需要一起监控。只有速度和质量同时观察,才知道改进是否转移了风险。
| 指标 | 改进前模拟基线 | 改进后模拟观察 | 阅读方式 |
|---|---|---|---|
| 按计划完成发布比例 | 4 次中 2 次,50% | 8 次中 6 次,75% | 样本仍少,先看方向,不作统计显著性结论 |
| 发布准备等待时间 | 平均 3.5 个工作日 | 平均 1.8 个工作日 | 以从候选构建就绪到可执行为口径 |
| 冻结后新增需求数 | 每版本平均 5 项 | 每版本平均 2 项 | 仍需分类判断紧急修复和范围漂移 |
| 发布后需人工紧急处置次数 | 每月 4 次 | 每月 2 次 | 以发布后 48 小时内的紧急处理为口径 |
| 变更失败率 | 发布批次中 12% | 发布批次中 10% | 统一失败定义,并避免小样本过度解读 |
6. 数据解读要看口径和样本,而不只看百分比
如果团队把延期改成缩小范围,按时完成比例会上升,但用户承诺可能并未改善。因此,按计划完成比例需要同时说明计划是何时锁定的、范围是否改变、延期是否重新计算。否则团队只是在优化报表口径。
发布后紧急处理次数也需要定义边界。一般缺陷、正常支持请求、发布直接引发的严重事故不能混为一类。建议为指标维护口径说明,明确数据来源、统计窗口、例外规则和负责人,并在每次复盘时检查口径是否被改变。
样本量尤其重要。四个周期的变化足以提示值得继续观察,却不足以证明流程调整必然造成全部改善。若团队同时更换了测试负责人、增加了自动化或减少了业务需求,必须在复盘中标记这些混杂因素。

七、按团队情况采取行动:流程要匹配风险与规模
1. 小团队、低风险产品:先建立轻量闭环
如果团队人数不多、系统边界清楚、发布频率高,可以从版本清单、测试结果、上线责任人、回退方式和发布后验证五项开始。不要先建设庞大的审批体系,先确保每次发布能回答“改了什么、验证了什么、出了问题怎么办”。
轻量流程的风险在于容易过度依赖个人。解决方式不是立刻增加层级,而是把关键约定写进模板,并安排一次团队成员互相替班演练。只要有人休假就无法发布,说明知识没有进入流程。
2. 多团队协作、依赖较多:先治理接口和节奏
如果一个版本要由多个产品线、服务团队或地区共同交付,最先要做的是建立跨团队依赖清单和共同的变更窗口规则。不要强求所有团队使用相同研发节奏,但要明确依赖交付时间、接口兼容要求、版本冻结关系和冲突升级路径。
对依赖关系,可以使用“提供方、消费方、交付物、最晚时间、验证方式、失败替代方案”六个字段。依赖不是写上另一个团队名称就算管理完成;对方需要交付什么、由谁验收,必须可执行。
3. 受监管或高可用业务:优先可审计和可恢复
金融、医疗、公共服务及其他受严格约束的业务,应优先保证变更授权、证据留存、权限隔离和恢复方案可审计。某些审批记录不是流程负担,而是合规和风险治理的一部分;但审批仍然应与风险匹配,避免低风险变更挤占高风险评审资源。
对高可用系统,发布策略要与架构能力相符。若系统没有可靠的流量切换、数据兼容和快速恢复能力,就不能仅凭流程文件宣称具备低风险灰度。先补基础设施和恢复演练,再扩大自动化发布范围。
4. 发布频繁但事故增加:不要继续压缩验证时间
如果发布更快了,故障和紧急修复却在增加,团队应先拆分失败类型:需求理解偏差、测试遗漏、构建不一致、配置错误、环境差异、依赖失效、监控延迟或回退失败。每类问题对应不同改进,而不是统一要求“多测一遍”。
如果主要问题是重复人工操作,可自动化构建与部署;如果是验收标准不清,应前移产品和业务确认;如果是回退不可行,应优先改造兼容性和数据方案。解决原因,比增加一个通用审批节点更可能有效。
5. 发布很少、单次影响大:建立更充分的演练机制
低频发布并不意味着低风险。核心系统每年只升级几次,团队可能因为缺乏手感而忘记操作步骤。可以在非生产环境做完整演练,核对权限、脚本、时长估算、监控和恢复动作,并安排未参与编写预案的人按照文档执行。
如果演练中必须依赖某位工程师临场解释,说明预案还不是可执行文档。特别复杂的系统不必追求完全自动化,但要把关键决策点、执行顺序和中止条件写清楚。
6. 使用项目管理平台时:先治理数据,再配置自动化
工具选型应围绕团队的真实约束:能否关联需求、缺陷、迭代和版本;能否保留审批与变更记录;是否支持权限边界和报表;是否便于跨团队共享;能否和代码、测试、部署系统衔接。功能清单很长,不代表实施成本低。
对于中大型企业和100人以上组织,PingCode 可以作为连接研发事项、版本计划和协作状态的项目管理平台之一进行评估。评估时应使用一个真实版本做试点,验证权限、字段、状态流转、历史追溯和数据迁移,而不是只让各部门看演示环境。
我通常建议先用一个产品线跑完两到三个发布周期,再决定是否扩展。重点观察填报负担是否下降、状态是否更可信、跨团队依赖是否更早暴露,以及发布复盘能否从系统记录还原过程。如果只是增加了重复录入,工具就没有解决协作问题。
八、不同情况下的取舍、常见问答与下一步
1. 固定发布节奏与按需发布,应该如何选择
固定节奏让相关方更容易安排验收、客服通知和运维值守,也方便团队比较每个周期的交付情况。代价是已完成的低风险变更可能需要等待窗口,且团队容易为了赶车把不成熟内容塞进版本。
按需发布能减少排队等待,但前提是自动化验证、环境管理和恢复能力足够稳定。如果每次发布都需要大量人工协调,按需发布会把频繁的小动作变成持续打断。多数团队可以采用混合方式:低风险改动按需发布,高风险改动进入固定窗口或专项计划。
2. 统一发布门槛与团队自主决策,如何平衡
统一门槛能降低跨团队协作成本,避免每个团队对“测试完成”的理解都不同。但统一标准也可能忽视不同系统的业务特点,导致低风险团队承担过多流程成本。
更实用的做法是统一底线、保留风险分级。比如所有版本都必须有唯一构建标识、责任人、验证记录和异常处置方式;高风险业务再增加专项审批、恢复演练和更长观察期。统一的是原则和记录,不一定是完全相同的步骤。
3. “零缺陷”与按风险接受已知问题,如何取舍
零缺陷听起来是优秀目标,却不适合当作所有发布的绝对门槛。团队应区分阻断性缺陷、重要缺陷和可接受缺陷,结合影响范围、替代方案、发现概率和修复风险做判断。低优先级问题有时可以延后,但接受决定必须留痕并告知受影响人员。
如果缺陷涉及资金、权限、隐私、数据准确性或关键安全控制,接受门槛必须更严格。不要因为发布日期已对外承诺,就把不可接受风险包装成业务取舍。延期的成本可以估算,未知的损失往往更难控制。
4. 发布完成后如何复盘,才能产生改进
复盘不是追责会,也不该只讨论“谁做错了”。我会要求团队回答:计划与实际差异在哪里?哪个风险最早出现但没有被识别?哪些信息交接发生了等待?上线后的信号是否及时?哪些动作应该自动化?下一次由谁在什么时间完成改进?
行动项要少而具体。一次复盘列出十几条“加强沟通、提高意识”,通常意味着没有找到可验证的根因。优先选择一到三个能改变下一次发布结果的动作,并在下一周期检查是否完成、指标是否变化。
5. 版本管理从0到1的30天落地安排
如果团队当前没有统一机制,我建议按四周推进。不要把流程建设和系统迁移一起做成一个大项目;先让真实版本跑通,再根据暴露的问题调整模板和工具。
- 第一周:建立基线。收集最近三到五个版本的计划日期、实际日期、范围变化、发布后问题和等待环节;明确哪些数据能可靠获取。
- 第二周:定义最小流程。确定版本状态、责任人、准入条件、例外机制和回退记录模板;由产品、研发、测试、运维和业务代表共同确认。
- 第三周:选一个版本试跑。把真实需求、缺陷、构建和发布步骤关联起来;记录每次等待和新增风险,不追求第一轮没有问题。
- 第四周:复盘并删减。保留能减少遗漏和等待的环节,删除没有决策价值的字段与审批;确定下一轮要验证的改进指标。
6. 常见问题:团队没有专职发布经理怎么办
不一定要马上设置专职角色。小团队可以由版本负责人轮值,但发布执行、质量证据和业务验收仍应由相应职能提供。负责人负责汇总状态和推动决策,不应替所有职能背书。
当发布量、产品线数量或跨部门依赖增长到现有负责人无法稳定协调时,再评估是否设立发布管理角色。判断依据应是实际协调工作量和风险控制需求,而不是组织架构是否“看起来成熟”。
7. 常见问题:什么情况下应该延期
如果存在未解释的重大风险、关键验证未完成、生产构建与候选构建不一致、恢复路径不可执行,或业务验收人和运维值守均未就绪,我倾向于建议延期。延期不是失败,而是团队识别到当前证据不足后的风险决策。
但延期也要有清楚的原因、影响范围和重新评估时间。若每次都在临近窗口才发现同类问题,真正需要修复的是准备过程,而不是反复把日期往后挪。
8. 常见问题:发布后多久才能关闭版本
没有对所有产品都适用的固定时长。对低风险内部功能,线上验证通过后即可归档;对涉及日结、周期账单、批量任务或复杂用户行为的改动,观察期应覆盖有代表性的业务周期。
关闭版本时至少记录实际发布范围、构建标识、上线时间、验证结论、未解决风险和关联事故。版本状态关闭,表示当前交付有明确结论,不表示此版本此后永远不会出现问题。
9. 下一步:从最近一次失败发布开始,而不是从空白流程图开始
现在就可以选最近一次延期、紧急回退或上线后人工处置较多的版本,复原它的时间线:谁在什么时候需要什么信息,信息从哪里来,等待多久,哪个条件直到最后才被发现。不要急着写一套宏大的流程,先找出一个重复发生的交接缺口。
随后把这个缺口变成具体规则,例如“候选版本必须关联可识别构建”“数据库迁移必须提供演练记录”“发布前需确认业务观察指标和暂停阈值”。跑完下一到两个周期后,再看等待、范围变更和发布后处置是否变化。
我的核心判断是:好的 Release 流程不是让所有版本走同一条更长的审批链,而是让风险越高的变更获得越充分的证据,让风险越低的变更少受无效等待。从0到1,先建立清晰的版本边界、可验证的准入条件和真实可执行的恢复方案;之后再用数据决定哪些环节值得自动化、哪些控制需要加强。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Release怎么做?跨部门团队流程优化:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518286
读者评论
我们团队以前也遇到过“测试通过但不能上线”的情况,后来发现问题主要在数据迁移和运维准备,而不是开发进度。文中把回滚拆成具体动作这一点很实用,尤其是涉及数据库变更时,单纯保留旧版本并不等于真的能回退。
风险分级的思路比较适合落地,但实际执行时最难的是确定谁有权给变更定级。若不同部门标准不一致,低风险项目可能被反复评审,高风险项目反而被低估,建议配合几个典型案例形成统一口径。
文章强调发布后的线上验证,这点容易被忽略。我们曾经部署成功后就关闭了值守,第二天才发现核心业务指标异常。相比增加审批人,我更认同提前约定观察指标、负责人和停止条件,这些内容更能减少临时判断。
