版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

版本发布记录最容易失真的时刻,往往不是上线当天,而是上线后有人问:“这个改动为什么进了生产?谁确认过?出了问题怎么回退?”如果答案散落在需求单、聊天记录、测试报告和运维工单里,团队看似留下了很多文档,实际上没有形成可追溯的发布记录。做好版本管理,关键不是把发布说明写得更长,而是让每次变更都能从需求、代码、验证、审批一路追到上线结果。

一、先讲结论:发布记录不是一篇说明,而是一条可验证的证据链

1. 一条合格记录要回答五个问题

我判断一份发布记录是否有用,不先看它写了多少字,而是看它能否快速回答五个问题:这次为什么发布、具体改了什么、谁验证过、什么时候由谁放行、发布后结果如何。缺一项,记录就可能只能用于“告知”,无法用于排障、审计或复盘。

这五个问题对应一条最小证据链:需求或缺陷编号指向变更来源;版本号和变更清单说明交付范围;测试结果说明验证依据;审批和部署时间说明责任边界;监控、回退或补救结果说明上线后的状态。一份好记录的价值,在于降低跨系统追问的次数,而不是增加一份需要维护的文档。

记录要素 必须回答的问题 常见证据 缺失后的影响
变更来源 为什么要做这次变更? 需求、缺陷、风险或合规事项编号 无法判断变更是否有业务依据
交付范围 具体发布了什么? 版本号、模块、功能项、数据库变更 无法界定影响面和责任范围
验证依据 上线前验证了什么? 测试结果、验收人、未解决问题 上线质量无法复核
放行与执行 谁批准、谁执行、何时完成? 审批记录、部署窗口、执行结果 关键节点只能靠口头回忆
上线后结果 上线后是否稳定,是否需要回退? 监控观察、用户反馈、回退或补救记录 发布流程无法从结果中改进

2. 先建立“最小闭环”,再追求自动化

团队刚开始治理发布记录时,常想一次性搭起完整平台、审批矩阵、自动化流水线和全套报表。我更建议先把闭环缩到最小:每个发布版本有唯一标识,每项变更能关联来源,每次上线有验证与放行证据,每次发布后有结果回填。

如果这四项仍要靠人在多个群里反复询问,先别急着做仪表盘。先把字段、责任人和截止时间定下来。工具可以减少复制粘贴,却不能替团队决定“谁对放行负责”。

3. 发布记录的核心指标是“可追溯”,不是“文档完整率”

文档完整率容易被填表行为美化:必填字段全部有内容,不代表内容足以支持判断。比如“测试通过”四个字看似完整,但没有测试范围、版本环境、执行人和例外项,出了问题仍然无法复核。

比起统计字段填满了多少,我更看重三类结果:抽查一条变更能否在几分钟内找到来源;一次事故能否在不依赖个人记忆的情况下还原发布时间线;下一次发布能否复用前一次的风险与回退经验。这些指标直接检验记录能不能被使用。

版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

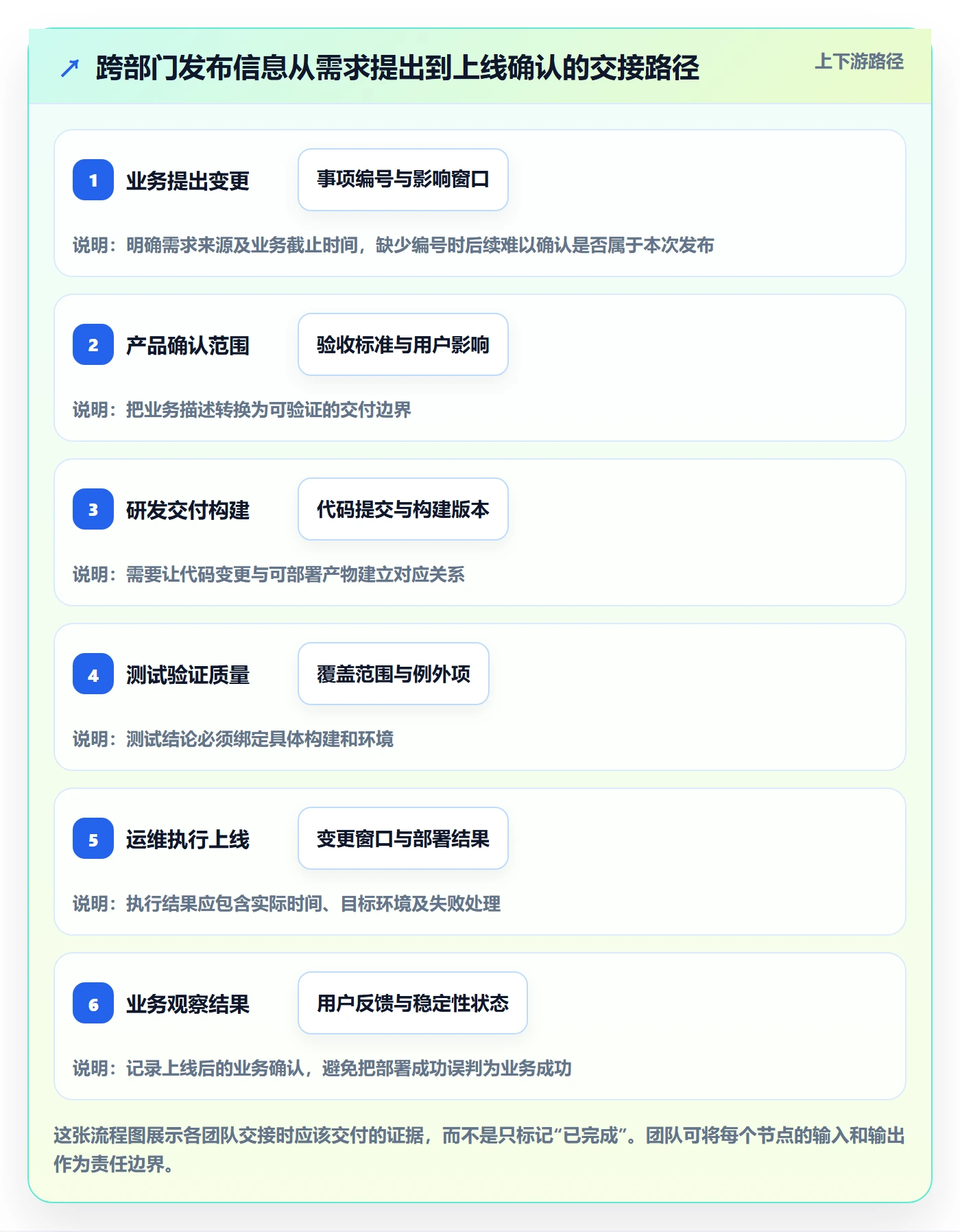

二、为什么跨部门发布记录容易失真:每个团队都完成了自己的任务,却没人拥有全链路

1. 一次发布跨越多个时间节奏

研发按代码合并节奏工作,测试按验证批次工作,产品按验收和业务窗口工作,运维按变更窗口工作,客服或实施则按客户通知和现场安排工作。每个团队都有自己的系统、术语和“完成”定义。

研发说“已合并”,不等于代码已经部署;测试说“通过”,可能只代表某一环境和某一范围;产品说“已验收”,不代表运维已经获得上线许可。若发布记录没有把这些状态翻译成同一条时间线,就会出现多人各自说得都对、整体状态却说不清的情况。

2. “完成”在不同岗位的含义并不相同

我会要求团队把状态词拆成可观察事件,而不是使用“差不多完成”“基本验证”这类模糊表达。举例来说,“测试完成”至少应能对应测试环境、构建版本、范围、结果和未覆盖项;“上线完成”则要能对应部署目标、执行时间、执行人和验证状态。

这不是为了把流程变复杂,而是为了避免同一个词被不同部门解释成不同事实。发布记录要记录事件,而不是记录主观感觉。

3. 临时沟通会制造“信息迁移损耗”

一个常见场景是:业务在群里提出紧急改动,产品把内容转给研发,研发在代码平台提交,测试在另一处补充结果,运维最后收到一张手工整理的发布清单。每次转述都会带来删减、改写和漏项,尤其容易漏掉影响范围、依赖条件和未解决风险。

团队不一定要把所有系统合并到一个平台,但必须确定唯一的发布主记录。其他系统可以保留原始证据,通过链接或编号关联到主记录。主记录负责串联事实,原始系统负责保存专业证据。

4. 发布频率越高,手工抄写越容易成为风险源

低频发布时,负责人可能记得每个变更的来龙去脉;高频发布时,靠记忆和人工拼表就会迅速失效。尤其是多个版本并行、热修复插队、不同客户分批上线时,团队很容易把“某次测试通过”误挂到另一个构建版本上。

这也是为什么发布记录不能只关注流程文档。版本标识、构建产物、部署环境和验证结果必须能够相互校验。否则记录看上去整齐,实际却无法证明被测的就是被发布的那个版本。

版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

三、常见误区:记录越多不等于管理越好

1. 把发布记录写成面向用户的版本说明

对外版本说明主要回答用户“有什么变化”,通常强调新功能、体验改进和已知问题;内部发布记录还需要回答“变更如何验证、谁批准、依赖什么、失败如何恢复”。两者有关联,但用途不同,不应要求一份文档同时承担全部责任。

如果用户需要一份简洁易读的更新公告,内部记录可以关联公告链接;如果审计或排障需要完整证据,则另行保留详细字段。把用户公告写得像运维工单,用户看不懂;把内部记录写得像宣传文案,工程团队无法追查。

2. 只记录成功发布,不记录例外和未完成项

团队容易记录“上线成功”,却不记录临时绕过的检查、延期的验证、尚未关闭的问题和补救计划。表面上发布记录很干净,实际风险被藏在发布后遗留事项里。

我更愿意看到一条明确的例外说明,例如“移动端回归未覆盖低版本系统,风险接受人是某岗位负责人,补测截止时间为某日期”,而不是把记录改写成“测试通过”。例外不是失败,隐瞒例外才会削弱决策质量。

3. 用“审批人越多”代替风险控制

多加几层审批不一定更安全。如果每个人都只点“同意”,却没有清楚的审查职责,审批只是把责任稀释。关键是把审批与风险类型关联:涉及数据库结构、权限、外部接口或不可逆数据操作的变更,需要的检查与纯文案调整显然不同。

我通常把审批拆成三类确认:业务确认是否可以在当前窗口交付;质量确认测试证据与未覆盖范围;运行负责人确认部署、监控和恢复条件。团队规模小的时候,一人可以兼任多个角色,但记录中仍应保留不同的判断内容。

4. 版本号有了,变更范围仍然不清楚

版本号能够识别发布批次,但不能自动说明这个批次包含了什么。若一个版本只挂了若干模糊标题,或同一条需求被多个版本重复记录,就无法判断哪些客户、模块或环境受到影响。

建议让版本号与变更清单、构建编号和部署批次建立明确关系。对于分阶段发布,必须记录“版本已经构建”与“哪些对象已经实际部署”之间的区别。

5. 把部署成功当成业务交付完成

部署命令返回成功,只证明执行环节没有报告失败,不代表关键业务路径正常。接口调用可能异常,数据迁移可能产生边界问题,用户权限也可能与预期不一致。

因此,发布记录要区分技术部署状态、服务健康状态和业务验收状态。上线后观测窗口可按风险和业务场景设置,不必所有变更都等待同样长的时间,但每次都应明确谁观察、观察什么、何时结束。

6. 为了“标准化”强迫所有变更填同一张长表

文案修正、配置调整、数据库迁移和核心支付链路变更,风险不同,所需证据也不同。统一基础字段是合理的,强迫所有场景填写同一套高风险检查项则会让团队疲劳,最后只剩形式化打勾。

更有效的做法是设置基础字段加风险触发字段。所有发布都有版本、来源、负责人、验证结果和部署状态;只有触发特定风险条件时,再要求填写数据备份、兼容性、回退演练或客户通知等项目。

四、专业判断逻辑:按风险决定记录深度,而不是按部门偏好决定

1. 先分清“变更对象”和“变更风险”

项目名称不能直接代表风险。一个看似很小的权限配置改动,可能影响全量用户;一项代码改动虽然涉及多个文件,却可能只影响内部低风险页面。我会先问变更影响什么,再问失效时的后果是什么。

可用四个维度做初筛:影响用户范围、故障后果严重度、恢复难度、外部依赖程度。每个维度可按低、中、高标记,不必一开始就设计复杂评分公式。重点是让高风险变更能够触发更多验证和更明确的放行责任。

2. 建议采用分层记录,而不是一张表装下一切

我倾向于把记录分为三层。第一层是所有发布都要有的摘要信息,方便团队快速检索;第二层是按风险触发的验证、兼容、数据和回退信息;第三层是事故复盘、例外审批和长期改进等扩展材料。

这样做的好处是,低风险改动不会被高风险表单拖慢,高风险变更也不会因为统一模板太简略而缺少关键证据。系统设计时可以通过条件字段、模板或关联子任务实现,而不必把所有内容塞进一屏。

风险等级 适用示例 最低验证要求 放行与恢复要求
低 非关键页面文案修正、内部低影响配置 变更范围核对、基础功能验证 负责人确认,保留常规恢复方式
中 核心页面交互调整、一般接口变更 相关回归、兼容范围确认、异常路径验证 业务与技术责任人确认,明确监控和补救时间
高 数据迁移、权限模型调整、关键交易链路变更 专项测试、数据校验、依赖检查及恢复演练 明确放行人、部署窗口、止损条件和回退决策人

3. 放行判断应看“证据是否足以支撑风险”,而不是只看状态灯

审批页面上的绿灯只能说明某些字段满足规则,不能替代专业判断。放行人应检查:验证对象是否与最终构建一致;测试范围是否覆盖高影响路径;遗留问题是否有人接受风险;部署窗口是否有足够资源;失败时是否知道如何停止或恢复。

对于高风险变更,“测试通过”不应成为唯一依据。还要说明测试的边界、未覆盖项和接受风险的责任人。没有证据时,正确状态不是“默认通过”,而是明确标记“待补证”或“经授权接受例外”。

4. 回退计划不是一句“必要时回滚”

很多回退说明看似存在,实际不可执行。真正可用的恢复方案至少要回答:回退到哪个版本、需要哪些权限、预计多久、数据是否可逆、由谁判断触发、回退后如何确认服务恢复。

某些数据迁移不可简单回滚,或回滚会造成二次风险。此时记录应描述替代方案,比如前向修复、关闭功能开关、限制入口、恢复备份或分阶段止损。回退不是固定动作,而是预先约定的恢复决策。

5. 指标设计要防止团队为了数字而填表

我会把指标分成过程指标和结果指标。过程指标包括来源关联率、按窗口发布率、验证证据可访问率、例外项按期关闭率;结果指标包括发布后故障率、回退率、变更导致的用户影响时长、事故定位耗时。

这些指标应按发布批次和风险类型分层观察。若只看总体回退率,低风险小改动会掩盖高风险变更的问题;若只追求按期发布率,团队可能把未完成的验证挤到发布之后。指标的作用是暴露流程瓶颈,不是给个人贴标签。

版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

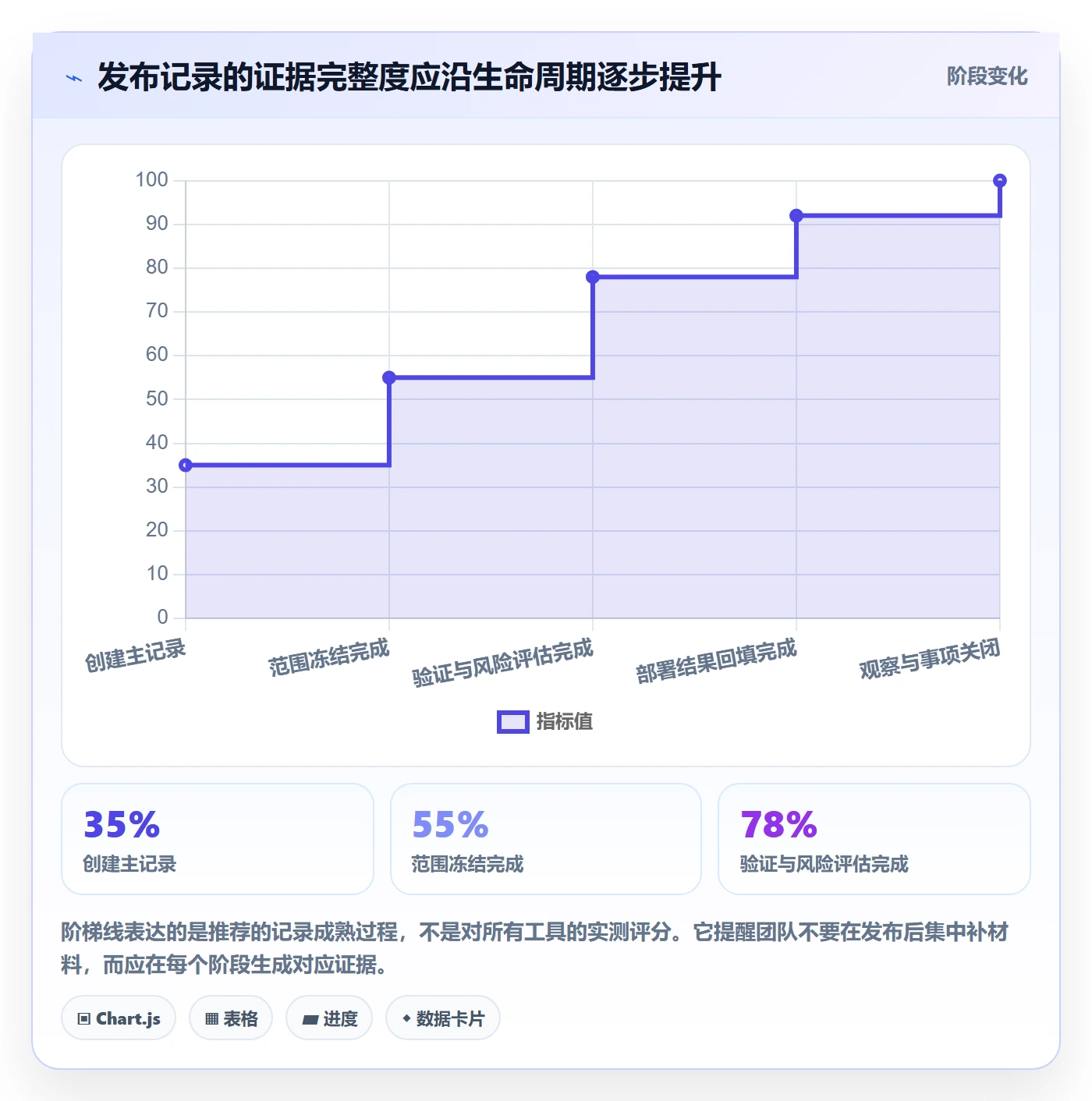

五、操作步骤:把发布记录做成团队每次都能执行的流程

1. 发布前:创建唯一的发布主记录

主记录应在发布计划形成时创建,而不是等上线完成后补写。它需要一个唯一标识,并能关联本次发布的需求、缺陷、风险事项、构建产物和部署批次。

如果团队使用某项目管理平台,可将发布主记录作为版本或交付对象,再关联研发任务、测试事项和运维变更。如果团队使用多个系统,也可以由一个主记录保存索引,链接到其他系统的原始证据。以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,实践中可以把版本、需求、缺陷和测试工作串联起来;具体流程仍要根据组织配置、权限边界与系统能力验证,不能把工具默认配置当成管理制度。

创建时至少填写版本标识、计划窗口、发布负责人、目标环境、范围摘要、业务联系人和初步风险等级。尚未确定的字段应标注负责人和补齐时间,而不是留白后无人追踪。

2. 发布前:冻结范围并检查关联关系

发布范围冻结不是禁止所有临时变更,而是要求临时变更有明确入口。冻结时间之后新增的事项,应标记为插入项,并补上原因、影响评估、验证方式和批准责任人。

发布负责人可以在范围核对时检查三件事:清单里的每项事项是否有来源;代码或构建是否对应正确事项;已排除事项是否明确标记为延期或撤回。没有这一步,很容易把“已经完成的需求”误当成“已经进入这个版本的需求”。

3. 发布前:完成风险检查和证据汇总

测试负责人不应只回填结论,还要说明验证所针对的构建版本、环境、测试范围和未覆盖项。对于外部接口、权限、数据结构或高可用链路,应按风险清单补充专项验证证据。

运维或发布执行人需要确认部署前提,例如凭据权限、变更窗口、依赖服务状态、备份情况、监控告警和恢复资源。涉及客户通知、培训或业务排班的发布,也应把这些外部准备作为发布条件,而不是上线后再协调。

4. 发布前:由各责任角色分别做“可放行”判断

放行前的确认不应变成一个大群里所有人回复“没问题”。产品或业务负责人确认业务范围和验收标准;测试负责人确认验证证据及遗留风险;技术负责人确认构建、依赖和技术风险;运维负责人确认执行窗口、监控与恢复条件。

若同一人兼任多个角色,可以合并审批动作,但建议分别记录判断依据。这样发生问题时,团队能定位当时缺少的是业务判断、质量证据还是运行保障,而不是笼统地追问“为什么大家都批了”。

5. 发布中:记录实际发生的时间和偏差

计划时间与实际时间应分开记录。每一个关键节点,例如开始部署、完成部署、健康检查、业务验证和放行观察结束,都应以实际发生时间为准。若有延迟、暂停或跳过检查,也要记录原因和决策人。

发布过程中不必把每条命令都复制进主记录,但应保存足以复核的执行日志、流水线链接或工单编号。出现异常时,记录处理动作、影响范围、临时措施和下一步负责人。不能只写“问题已解决”,却不说明怎样判断恢复。

6. 发布后:完成技术验证和业务确认

部署结束后,按发布前定义的检查点验证服务是否健康。技术检查可以包括关键接口、错误率、延迟、任务积压或数据一致性;业务检查则应验证关键业务路径、权限和用户可见结果。

观察窗口不必一刀切。低风险的内部改动可能只需短时确认;影响面大、恢复困难或业务峰值敏感的变更,可能需要延长观察或分阶段放量。关键是发布前就写清楚观察责任人、结束条件和异常升级路径。

7. 发布后:关闭未完成事项,避免风险成为“历史遗留”

有些发布已经完成部署,但仍有待补测、客户通知、数据复核或问题修复。它们必须有负责人、截止时间和关闭证据。建议把这些内容列为发布后事项,并在规定时间内回到主记录完成闭环。

如果同一类遗留事项反复出现,说明流程的前置条件可能不合理,或团队存在资源安排问题。复盘不应只问某个人为何没填字段,更要问任务为什么总被推迟到上线之后、工具是否让补录过于困难、决策是否给出了不现实的时间窗口。

8. 发布后:抽样复核,而不是靠培训保证质量

流程上线后,我建议先对每个发布批次做轻量抽查,重点看来源关联、实际构建、验证证据、审批责任、上线结果和遗留事项。抽查发现问题时,应把问题归类到字段设计、职责不清、系统断链或执行偏差,而不是简单要求大家“注意填写”。

培训能解释规则,抽查才能发现规则是否可执行。若团队需要反复培训同一字段,问题可能出在字段定义含糊、信息重复录入或系统入口不合理,而不一定是成员不认真。

阶段 主要责任 必须留下的记录 放行条件
计划与建档 发布负责人 版本标识、窗口、范围、责任人 发布对象可识别,来源可关联
范围冻结 产品与研发负责人 纳入、排除及临时插入事项 变更范围经过确认
验证与评估 测试与技术负责人 测试范围、结果、例外及风险 证据与最终构建相匹配
放行与部署 业务及运行责任人 批准依据、实际时间、执行结果 监控和恢复条件已准备
观察与关闭 业务、测试与发布负责人 健康状态、反馈、遗留事项 结果确认,后续事项有责任人

版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

六、案例与数据观察:用一次跨部门发布演练检验记录是否真正可用

1. 场景设定:一个版本同时包含功能、缺陷和配置变更

下面的案例是流程演练用的情景样本,不代表某家企业的真实统计。假设一个中大型软件团队准备发布一项业务流程改造,版本中包括三个功能需求、两个缺陷修复和一项配置调整,涉及研发、测试、产品、运维及客户支持。

团队原先用共享表格汇总发布事项,测试结论在测试平台,审批在群消息中,部署结果由运维单独记录。发布负责人需要在上线前手动核对信息,平均要问多个岗位才能确认一条变更是否真的进入版本。

2. 第一次演练暴露的不是“字段不够”,而是关系不清

第一次演练时,团队发现三个具体问题:一条修复关联了旧测试结果;一个配置改动没有明确的业务验收人;一项未覆盖的兼容性风险只在聊天记录里提过。主表字段其实不少,但来源与证据之间没有稳定关联。

我会把这类发现分成“缺字段”和“缺关系”。缺字段可以通过调整模板解决;缺关系意味着事项之间没有统一标识或没有明确的维护责任。后者通常更难修,因为它需要改变协作方式,而不只是增加输入框。

3. 第二次演练把“发布记录”改成“按事项追踪证据”

团队为每个事项设置唯一编号,并将编号关联到需求、代码提交、测试结果和部署清单。发布主记录只保存批次摘要和关键决策,详细证据仍留在各自专业系统中。未覆盖风险则必须填写接受人和补测期限。

演练后,发布会不再逐条口头确认“是不是这个版本”,而是直接检查几类例外:来源缺失、构建不匹配、测试范围不足、放行责任不明和恢复条件未准备。讨论从“找信息”转向“判断风险”,会议时间因而更有可能用于决策。

4. 试点数据怎么读,不能只看耗时下降

为了评估试点,团队记录三个批次的人工追问次数、发布准备耗时和证据关联率。下表中的数据为情景模拟示例,目的是说明指标设计方式,不应被当作行业基准或普遍承诺。真实试点应以团队自己的历史基线为对照。

观察指标 试点前示意值 流程调整后示意值 如何解释
发布前跨部门追问次数 每批次约18次 每批次约7次 减少的是查找和确认,不代表发布风险自动消失
准备发布记录的人工耗时 约6小时/批次 约2.5小时/批次 需核对是否把时间转移到其他岗位,而非真正减少工作
变更与验证证据关联率 约72% 约94% 反映证据可追溯性,最好同时抽查关联内容是否正确
上线后遗留事项按期关闭率 约60% 约85% 体现发布后责任与截止时间是否有效

5. 不要把试点改善直接归功于工具

如果试点中同时更换了工具、调整了审批规则、增加了专职发布负责人和新增了检查清单,就不能把全部效果归因于某一个系统。更稳妥的做法是分阶段验证:先统一编号与模板,再改进关联自动化,最后观察人工耗时和遗漏是否持续下降。

我会保留至少一个可比对周期,并记录发布规模、风险等级和团队人数等背景。否则两个周期的发布复杂度不同,单看平均耗时容易产生错误结论。尤其要查看中位数和高风险发布样本,避免少数异常批次扭曲整体结果。

版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

七、不同团队的行动建议:按规模、频率和风险选择落地方式

1. 小团队、低频发布:先统一命名和责任人

如果团队人数少、发布频率低,暂时没有必要引入复杂审批流。可以先使用一份短模板,固定版本标识、事项链接、验证结论、发布负责人、实际部署时间和上线结果。

关键是避免信息只留在某一个人的私人笔记或聊天记录里。哪怕使用简单表格,也应约定唯一主记录位置和维护责任人。达到一定发布频率后,再逐步加入风险分级、自动关联和历史检索。

2. 多团队并行、高频发布:优先解决标识和自动关联

当多个团队并行开发、持续交付或分批部署时,最值得优先解决的不是审批层数,而是事项编号、构建版本、部署环境和发布批次之间的关系。一个需求可能进入多个发布窗口,同一版本也可能分批部署,记录模型必须支持这种多对多关系。

团队可以先自动汇总代码、构建和测试证据,再让责任人确认例外与风险。自动化适合收集重复事实,不适合替代业务批准、风险接受和恢复策略判断。

3. 合规要求高、变更后果严重:把审计需要嵌入日常流程

金融、医疗、政务或其他受监管场景,往往需要证明谁在何时做了什么决定、依据是什么、事后是否修改。此时应关注权限控制、记录保留、变更留痕、审批不可抵赖性和证据导出能力。

不要等审计前临时补材料。应提前把审计问题翻译成日常字段与证据关系,并通过抽样演练确认能够还原一次发布。具体要求要以组织适用的法规、合同和内部控制制度为准,不能用通用模板取代合规解释。

4. 多租户或分批上线:分别记录“版本”和“部署批次”

对客户分批发布、区域分批部署或灰度放量的团队,一个版本可能对应多个实际部署时间。只记录“版本已上线”会掩盖不同客户的真实状态,也会让客服和业务团队无法确认某项功能是否已经对某个对象生效。

建议把版本定义为交付内容集合,把部署批次定义为实际执行对象和时间。每个批次记录目标范围、放量比例、观察结果和继续或停止的决策。这样版本与部署状态不会混为一谈。

5. 传统系统改造或人工操作多:把步骤与结果记录结合

有些环境无法完全通过流水线发布,仍需要人工操作、窗口协调或现场确认。此时不宜假装自动化已经覆盖全流程,而应清楚记录操作步骤、执行人、复核人、实际结果和异常处理。

对于高风险人工步骤,可以采用双人复核、操作前口头确认与事后证据归档。但要避免把双人复核变成机械签字;复核人应能识别操作对象、执行顺序和停止条件。

6. 工具选型:先看是否支撑工作关系,再比较界面和功能清单

挑选某项目管理工具或某项目管理平台时,我会优先验证几个具体场景:能否让版本关联需求和缺陷;能否保留测试结果与构建的关系;能否区分计划时间和实际时间;能否支持权限与审计;能否在发布后追踪遗留事项。

演示环境里“有字段”“有审批”并不代表适合团队。最好拿一个真实但脱敏的历史发布批次做验证,检查导入、关联、搜索、权限、报表和导出。若平台只能管理任务,却不能保存或链接关键证据,也可以采用组合方案,但必须明确主记录由谁维护。

7. 团队处于流程初期:先选一个真实发布做小范围试点

不要一开始要求全组织切换所有流程。选一个跨部门、有代表性的发布批次,先验证字段是否足够、责任是否明确、关联是否可用、发布后是否有人完成回填。试点结束后,复盘“最费劲的三步”,优先解决重复录入和责任空档。

试点选择要避开两个极端:过于简单的改动暴露不出协作问题,重大核心系统发布则可能带来过高试错成本。中等风险、涉及两到四个团队的发布,通常更适合验证最小闭环。

版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

八、怎么取舍:记录深度、发布速度与控制力度之间没有通用最优解

1. 记录越细,未来排障越容易,但当前维护成本也越高

增加字段会提升信息密度,也会增加填写和校验成本。关键是优先保留那些能支持决策、追责或恢复的字段,而不是追求“所有可能的信息都先存下来”。字段若多年没有被检索、复核或用于判断,应该审视其必要性。

我通常用一个问题筛字段:如果这个信息缺失,团队会不会无法判断是否放行、无法定位影响范围、无法恢复服务或无法证明决策依据?如果答案都是否定的,它可能不应成为所有发布的必填项。

2. 审批更多可以提高控制力,但也可能扩大等待时间

审批适合用于明确风险接受和责任边界,不适合用来替代前置质量控制。若一项普通变更需要多个没有明确审查职责的人排队确认,团队会开始绕流程,甚至把审批挪到发布后补做。

建议按风险设置门槛:低风险采用轻量确认;中风险要求业务与质量证据;高风险增加专项评估与恢复检查。审批路径应能够识别紧急例外,但例外必须留下授权人、原因、风险和补偿措施。

3. 自动化越多,重复工作越少,但错误关联也可能被快速放大

自动从代码和测试系统汇总信息,可以减轻人工整理负担;如果关联规则错了,自动化也会把错误证据更快地写入记录。上线前应抽样核对自动关联的准确率,关注重复事项、跨版本事项、回滚和热修复等边界情形。

不要把“数据自动填入”直接等同于“数据已验证”。对关键证据,可以保留人工确认或抽样复核;对低风险重复字段,则逐步提高自动采集比例。

4. 统一模板便于治理,差异化模板更贴近风险

完全统一的模板便于培训和统计,但可能把不同风险场景压平;完全自定义则会导致指标无法汇总、跨团队无法比较。较稳妥的折中方式是统一基础字段,按变更类型和风险触发扩展字段。

变更类型也不宜切得过细。如果团队需要在几十种模板中反复判断,模板本身就成为流程负担。先从少数真正影响验证和恢复策略的类型开始,再依据实际例外调整。

5. 追求发布速度时,不要取消控制,而要减少无效等待

发布周期慢,不一定是因为检查太多,也可能是信息准备得晚、责任人不清、重复审批或等待人工抄写。先把等待时间拆解为准备、决策、执行和观察,再判断哪一段真正需要控制。

对频繁且低风险的变更,可以通过预先授权、自动检查和短周期观察减少等待;对不可逆、高影响变更,应保留更充分的评估和恢复准备。速度与可靠性并非简单对立,流程设计的重点是把控制放在风险真正发生的位置。

版本管理如何做好发布记录?跨部门团队流程优化与操作步骤

九、把发布记录变成持续改进机制:从每次“填完”走向下次“用上”

1. 每次复盘只抓少量可执行问题

发布复盘很容易变成问题清单越写越长,最后没人跟进。我建议每次优先选一到三个最影响质量或效率的问题,并为每项问题指定负责人、完成时间和验证方式。

例如,与其写“加强沟通”,不如写“在发布范围冻结后,所有新增事项必须标记临时插入,并由测试负责人确认验证范围”。改进事项越具体,越容易在下一次发布中验证是否有效。

2. 复盘不仅看事故,也看“差一点出事”的信号

没有造成事故,不代表流程没有风险。临近窗口才发现构建不匹配、关键审批人失联、回退方案不可用或监控告警未配置,都属于值得记录的近失事件。

把这些信号纳入复盘,可以在损失发生前调整流程。团队应保护如实报告的环境,避免把暴露风险的人当成问题来源,否则大家会倾向于把不确定性隐藏起来。

3. 每月或每季度做一次记录质量抽样

抽样不必很重。可以随机挑选若干次发布,检查事项来源是否存在、验证证据能否打开、版本与构建是否一致、例外是否有责任人、上线结果是否回填。比起统计“表格填满率”,这类抽样更能发现记录能否被真实使用。

若抽样结果持续良好,再考虑减少重复字段或扩大自动化;若出现系统性缺口,应先修复流程设计。不要用更严厉的处罚掩盖模板或职责设计的问题。

4. 保留版本记录与后续事故、工单之间的联系

发布记录的生命周期不应在上线当天结束。后续缺陷、客户反馈、性能异常和回退事件,都可以关联回原发布批次。这样团队才能比较哪些变更类型更容易产生问题,哪些验证环节最值得加强。

关联的目的不是给发布团队贴“好坏标签”,而是找到能减少重复损失的改进点。数据解释必须结合变更规模、风险等级、用户范围和环境差异,不能只凭单一指标下结论。

5. 下一步建议:用一个发布批次验证四个闭环

如果团队现在还没有成熟流程,可以从下一次中等风险发布开始,依次检查四件事:每个变更是否有来源;每个验证结论是否绑定最终构建;每个放行决定是否有清楚责任人;每个上线结果与遗留事项是否有回填。

若这四项能稳定完成,再逐步增加风险分级、自动关联、分批部署记录和指标分析。不要先追求一套看起来完整的治理架构,而要先证明一条记录在真实场景中能帮助团队更快决策、更快定位、更安全恢复。

6. 最后的判断:发布记录质量取决于它能否改变下一次决策

我对发布记录的最终判断很简单:当发生问题时,它能不能让团队少问几轮“谁记得当时怎么做的”;当准备下一次发布时,它能不能让团队根据旧风险调整验证与恢复方案;当管理者需要看全局时,它能不能区分计划发布、实际部署和业务确认。

如果记录只是发布完成后的归档动作,流程就停留在文档层面。只有当记录成为放行依据、排障入口和改进素材,它才真正属于版本管理。先从一个真实批次建立可追溯闭环,再根据风险和发布频率决定要不要自动化、扩展审批或更换工具,这比一次性追求“流程最完整”更稳妥,也更容易落地。

常见问题解答(FAQ)

1. 版本管理中的发布记录应该包含哪些信息?

我现在每次发版都会写版本号、日期和更新内容,但上线后客服经常追问影响范围,研发也要翻提交记录确认改了什么。我想知道发布记录到底写到什么程度才够用,又不至于变成没人愿意维护的长文?

发布记录的目标不是复述所有开发过程,而是让研发、测试、产品、客服和运维能快速回答四个问题:发了什么、影响谁、如何验证、出问题怎么退。建议至少记录版本号与环境、计划和实际发布时间、需求或缺陷编号、用户可见变化、影响范围、验证结果、配置或数据变更、责任人与回滚方案。

一个实用判断标准是:值班人员不找原作者,也能在几分钟内判断是否需要回滚以及联系谁。提交记录可以保留技术细节,但发布记录应按用户和运营影响归纳;例如“优化订单查询”不够具体,最好写成“订单列表新增按状态筛选,影响运营后台,不影响移动端”。

2. 跨部门团队怎样避免发布记录在上线前临时补写?

我遇到过研发认为代码已经合并就算完成,测试等上线后才补结果,产品则在群里零散发变更说明。最后记录虽然补齐了,但没人能确认哪个版本对应哪次上线;我该把填写责任放在哪个环节?

不要把发布记录当成上线当天的一份文档,而应把它拆进已有交付流程:需求进入开发时关联变更编号,合并代码时补充技术影响,上测试环境后由测试填写验证结论,发布负责人在上线前确认范围和回滚条件,上线后记录实际时间及结果。每个字段应有明确责任人,避免用“大家共同维护”代替分工。

比如跨部门团队可约定研发负责变更项和配置差异、测试负责通过范围与未覆盖项、产品负责用户影响说明、发布负责人负责最终核对。若某个必填项缺失,发布单进入待确认状态,而不是靠群聊提醒补救。

3. 发布记录怎样写,才能让不同部门看到自己真正关心的信息?

我不想让同一份记录变成研发的提交说明,也不想让客服只能读到一堆技术术语。现在产品、测试、运维和客服关注点完全不同,我该怎么组织内容,才能减少上线前后的重复沟通?

建议保留一份统一事实源,再按读者组织摘要,而不是让各部门各建一份互相不一致的版本。开头用简短摘要说明用户可见变化、影响对象和需要采取的动作;后续分别列出技术变更与配置依赖、测试覆盖和未覆盖风险、运维监控及回滚步骤、客服可复述的用户说明。

比如一次登录流程调整,客服需要知道用户会看到什么提示,运维需要知道观察哪些错误率,研发需要知道涉及哪些服务。这样既减少重复抄写,也能避免不同部门使用不同的发布时间或影响范围。

4. 如何判断发布记录流程优化是否真的有效?

我所在团队已经要求每次发布填写记录,但字段越来越多,大家觉得只是增加行政负担。我想确认应该看哪些指标,才能知道记录是否帮助团队降低了风险,而不是只看文档有没有创建?

不要只统计记录创建率,因为它无法说明内容是否及时、可用。可以先连续观察一个月的基线,再看发布记录在上线前完成的比例、关键字段缺失率、上线后因信息不清导致的追问次数、回滚决策耗时,以及发布相关事故的定位时间。

举例来说,若记录创建率接近百分之百,但影响范围经常缺失、值班人员仍需逐个询问研发,流程就没有真正改善。可先挑一条发布频率较高的业务线试行两到四周,删掉无人使用的字段,保留能改变验证、通知或回滚决策的信息;指标用于发现流程阻塞,不宜变成惩罚个人的考核项。

核心关键词

读者评论

龚
龚泽宇

我们之前也遇到过测试通过但没绑定具体构建版本的情况,后来排查时花了不少时间核对。把构建编号和测试结果关联起来确实有用,不过老系统数据怎么补录会比较麻烦。

周
周文博

风险分层的思路比较实际。小改动如果也要走完整审批,很容易变成机械打勾;但谁来判断风险等级、遇到争议怎么处理,最好也提前约定。

戴
戴启航

上线后回填经常被忽略,尤其是夜间发布。我们试过指定观察人和截止时间,完成率有所改善,但还想知道怎样设置提醒,才能避免记录负担越来越重。

文章包含AI辅助创作:版本管理如何做好发布记录?跨部门团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518259

赞 (0)
