版本状态怎么做?跨部门团队实操方法:版本管理从0到1

版本状态做不好,最先出问题的通常不是流程图,而是同一个版本在产品、研发、测试、运维和业务部门嘴里各有一个意思:产品说“已发布”,测试说“还没验收”,运维说“正在灰度”,客服却已经按正式功能回复客户。版本管理从0到1,关键不是多设几个状态,而是让每个状态对应同一组可验证事实、明确责任人和下一步动作。下面我用一套适用于跨部门团队的落地方法,说明如何从混乱的版本叫法,建立能追踪、能决策、能复盘的状态机制。

一、先讲核心结论:状态不是标签,而是团队之间的交接协议

1. 一个状态必须同时回答四个问题

我设计版本状态时,不会先问“要设置几个状态”,而是先问:这个版本现在处于什么事实阶段?谁对当前阶段负责?什么证据能证明阶段完成?完成后由谁接手?如果一个状态回答不了这四个问题,它大概率只是看板上的装饰。

例如,“测试中”不能仅表示测试人员打开了测试任务。它至少要说明版本构建已冻结、测试范围已经确认、关键环境可用、测试负责人已接手。否则,开发还在频繁合并代码,测试却被要求给出版本结论,“测试中”只是在掩盖前置条件缺失。

我建议把版本状态定义为跨部门的交接协议,而不是某个部门内部的进度词。每次状态变化都应当带来责任变化、证据变化或决策变化。若三者都没发生,就没有必要新增一个状态。

2. 先用少量状态跑通闭环,再按瓶颈细分

从0到1时,通常用六个主状态足以覆盖一个版本的主路径:规划中、开发中、待验证、验证中、待发布、已发布。若团队经常遇到发布后观察、分批放量或紧急回滚,再增加“灰度中”“观察中”“已回滚”等状态。初始状态不要追求面面俱到,先保证每个版本都能从进入计划走到发布或取消。

这里的“少”不是为了让流程看起来简单,而是为了降低执行成本。状态越多,越容易出现两个状态含义相似、没人知道该选哪个、历史数据无法横向比较的问题。细分只有在它能改变行动时才值得做,例如“待发布”和“灰度中”有不同的审批人和风险控制要求,区分它们才有价值。

主状态 进入条件 当前责任人 离开状态的证据
规划中 版本目标、范围和预期窗口已提出 产品负责人或版本负责人 范围基线、依赖清单、初步风险评估
开发中 需求、技术方案和依赖已确认 研发负责人 代码合并、构建成功、变更清单完整
待验证 候选构建可用,测试范围和环境准备完毕 测试负责人 测试接收记录、版本号、环境与用例范围
验证中 测试正式开始,缺陷和结果持续记录 测试负责人 验收结论、遗留风险、质量门禁结果
待发布 质量门禁通过,发布条件和窗口已确认 发布负责人 审批记录、发布清单、回滚预案
已发布 生产环境变更完成 运维或发布负责人 线上验证、监控观察、业务确认结果

3. 状态之外,还要管理“结果”和“风险”

状态只能说明当前阶段,不能完整描述版本健康度。两个都处于“开发中”的版本,一个可能范围稳定、依赖清晰;另一个可能有关键接口未定、交付日期已经失守。若团队只看状态,很容易把“有状态”误认为“可控”。

我会把版本状态与风险字段、计划日期、实际日期、范围变更、发布结论配合使用。状态回答“现在在哪一段”,风险回答“可能在哪里卡住”,日期回答“与承诺相比偏差多少”,变更记录回答“为什么变成这样”。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

二、背景和真实场景:跨部门团队为什么会把“版本状态”说成不同语言

1. 同一个版本,实际包含多条并行工作流

一个面向客户的版本,不只是研发写代码。产品需要冻结需求,设计需要交付资源,研发要处理代码和依赖,测试需要准备用例与环境,运维要确认发布窗口,业务或客服还要准备通知、培训和问题处理口径。它们并非严格串行,许多工作同时发生,互相等待的地方才是管理难点。

因此,版本状态不应被理解为“所有人都在做同一件事”。它更像一个共同的总览坐标:让各部门知道版本当前处于哪个决策阶段、哪些任务仍未完成、谁有权推进下一步。具体工作仍需要各自的任务状态承接,不要把研发任务、测试用例、发布审批全部塞进版本状态里。

2. 典型冲突:版本已“发布”,但客户还不能用

我在梳理跨部门版本协作时,常见一种并不罕见的场景:研发把代码部署到生产环境后,就在群里宣布“版本已发布”;运维认为变更还在灰度观察;产品认为只有目标客户看到功能才算上线;客服则已经收到客户询问,却没有最终说明。每个人的说法都符合自己的局部职责,但团队缺少一条共同定义。

这不是沟通态度问题,而是“发布”这个词承担了太多含义:代码部署、功能开放、用户可见、全量放开、发布观察完成,被压缩成一个词。解决办法不是开更多会,而是把一个模糊状态拆成能指导行动的几个节点,或明确“已发布”的退出条件。

3. 版本状态从0到1,先选择一个有代表性的交付范围

第一次建立流程时,不建议一开始覆盖所有产品线、所有交付类型和所有例外场景。先挑一个每月都会发生、涉及产品研发测试运维的常规版本,通常比挑最复杂的重大改造更容易跑通。常规版本能让团队暴露真实的交接问题,又不会让特殊审批、跨地域发布等例外规则主导整个设计。

若组织使用 PingCode 管理研发协作,可以把版本作为交付对象,关联需求、研发任务、缺陷、测试结果和发布活动。重点不是把所有信息复制到一个页面,而是保证版本负责人能从版本记录追到交付证据,部门成员也能在熟悉的工作对象中维护实际进展。对中大型企业或100人以上组织,尤其要避免让版本信息只存在于个人表格和群消息中。

4. 先画交接链,不要先画审批链

很多团队设计版本流程时,首先画“谁审批谁”,结果做出了很完整的审批图,却没弄清楚测试何时接手、发布资料何时齐备、阻塞时由谁拉通。审批是治理机制的一部分,但版本管理的日常成本更多来自等待和信息不完整。

我通常先在白板或表格里写出四列:阶段、完成证据、责任角色、下一步接手人。之后再判断哪些节点需要审批,哪些只需要通知,哪些风险达到阈值时才升级。这样可以避免所有版本都走同样重的审批,也能把治理成本用在高风险交付上。

三、常见误区:状态越复杂,不一定代表管理越成熟

1. 把所有人的工作状态都塞进版本主状态

“需求分析中、原型评审中、开发中、联调中、测试中、业务验收中、发布中、复盘中”看起来很完整,但它可能把任务状态和版本阶段混在一起。一个版本的开发任务与测试任务可以并行;若版本只有一个主状态,团队就会纠结“开发还没结束,但测试已经开始,该选哪个”。

更稳妥的做法是:主状态描述版本所处的生命周期阶段,任务状态描述某项工作自身的执行进度。版本处于“开发中”时,可以同时有设计任务“待评审”、研发任务“进行中”、测试准备任务“已完成”。主状态不要承担每个任务的细节。

2. 用“百分比完成”代替阶段证据

“版本完成度85%”听起来直观,但不同部门的计算方法可能完全不同:有人按需求数,有人按工时,有人按任务数量,还有人根据感觉估计。若分母不固定,百分比就没有比较价值;即便分母固定,它也不能说明剩下的15%是不是关键路径。

我会优先展示可验证的状态与未完成项,例如“12项需求中10项已验收,2项阻塞;其中1项影响发布”。这比一个孤立的85%更能支持决策。百分比可以作为辅助趋势,但必须说明计算口径、权重和统计时间。

3. 允许状态倒退,却没有记录原因

状态倒退并不总是流程错误。测试发现范围缺口,版本从“待发布”退回“开发中”;灰度指标异常,版本从“观察中”退回“处理中”,都是合理的风险控制。真正的问题是状态改变没有原因、没有责任人、没有新的计划日期,导致历史轨迹无法解释。

我建议把状态倒退视为重要事件,至少记录触发原因、影响范围、决策人、下一次评估时间。若只保留最新状态,团队会失去复盘材料,也无法区分计划变更、质量失败和资源延误。

4. 状态名写得很多,完成定义却很少

“待验收”和“验收中”听起来有差别,但如果团队不知道“待验收”由谁接收、需要哪些材料、验收超时如何升级,这两个状态只是词汇差异。状态词本身并不会自动产生协作秩序,定义和动作才会。

每个状态至少写清入口条件、离开条件、责任人和异常处理。尤其要把“可以进入下一阶段”的证据写出来,而不是只写“确认完成”“质量达标”这种不可核验的描述。

5. 用统一流程压平所有版本的风险差异

文案调整、内部工具升级、数据库迁移和核心结算变更,不应因为都叫“版本”就接受同一套控制强度。流程过轻,高风险改动可能漏掉回滚和数据校验;流程过重,低风险变更则被审批等待拖慢。

我更倾向于“统一主状态、按风险分级管控”。主状态确保全组织读得懂,发布门禁、审批层级和观察时间则根据风险等级调整。这样既能横向汇总,也不必让所有交付都承担最高成本。

6. 状态更新依赖人工追问,系统里却没有事实来源

如果版本负责人每周都要逐个问“进展怎么样”,再手工把回答改成状态,状态就会变成滞后的汇报数据。更好的方式是让状态变化引用实际工作对象和证据,例如关联任务完成情况、测试结论、发布记录,而不是仅依赖会议口头确认。

工具不能替代判断,但能减少重复抄写。若使用某项目管理平台,应优先检验版本、需求、缺陷、测试与发布记录能否关联,以及变更历史是否可追溯,而不是先被看板颜色和自定义字段数量吸引。

四、专业判断逻辑:如何判断状态该合并、拆分或增加

1. 判断一个状态是否值得存在的五个问题

我会用五个问题评估状态设计。第一,进入该状态后,团队是否开始一类新的工作?第二,责任人是否发生变化?第三,该状态是否需要不同的证据或门禁?第四,管理者是否会据此作出不同决策?第五,团队是否能稳定地判断何时进入、何时离开?

如果五个问题里只有“看起来更细”这一项成立,就不应增加状态。如果责任、证据或决策发生实质变化,拆分通常是有益的。例如“待发布”与“发布观察中”分别要求发布准备和线上监测,参与角色和退出条件都不同,拆成两个状态更有价值。

2. 用转换规则替代模糊的状态描述

状态定义不只是名词解释,更要写转换规则。团队可以把它视为一张有向图:允许从哪里进入、由谁确认、必须提供什么证据、失败时允许退回哪里。未定义的跳转越多,成员越容易绕过门禁;完全禁止回退,则会鼓励团队隐瞒风险。

开始时不必把每条边都做成复杂审批。至少定义主路径、常见退回路径和取消路径。举例来说,“验证中”可以进入“待发布”,也可以因关键缺陷退回“开发中”;“已取消”需要说明取消原因和未完成工作如何处理,不应被当成普通的前进状态。

转换 必要条件 确认角色 不满足时的处理
规划中→开发中 目标、范围、依赖和主要负责人已确认 产品负责人、研发负责人 缺少范围基线时继续规划,不以口头承诺替代
开发中→待验证 构建可用,变更清单完整,环境与测试范围明确 研发负责人、测试负责人 构建失败或变更不可追溯时,不交给测试背锅
验证中→待发布 验收结论明确,遗留缺陷有处理决定,风险已评估 测试负责人、产品负责人 未解决风险需记录接受人和补救措施
待发布→已发布 窗口、发布清单、监控和回滚方案齐备,生产验证完成 发布负责人、运维负责人 线上验证未通过时进入异常处理,不提前关闭

3. 把阻塞时间从“状态停留时间”里单独看出来

一个状态停留时间长,不一定意味着执行慢。版本在“待验证”停了三天,可能是测试资源不足,也可能是测试环境未就绪;在“待发布”停了一周,可能是审批排期,也可能是客户窗口受限。只看停留时长会把不同原因混为一谈。

因此,我建议除了记录进入和离开时间,还记录阻塞开始时间、阻塞类别、阻塞责任方和解除时间。版本管理最有用的改进信号,常常不是“哪个部门平均做得慢”,而是“哪些交接条件反复不齐,导致多个部门共同等待”。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

4. 让风险等级决定控制强度,而不是决定状态名数量

版本风险至少可以从影响范围、可逆性、数据敏感度、依赖数量和故障恢复难度来判断。低风险文案更新可能只需要常规测试和发布确认;涉及核心交易或不可逆数据迁移的变更,则应增加演练、双人复核、分批放量和更长观察窗口。

我不建议为每一种风险都创造一套独立状态。更可维护的设计是保留共同主状态,再通过风险等级触发不同门禁。例如同样是“待发布”,高风险版本必须附回滚演练记录,低风险版本只需基础检查清单。

五、具体案例与数据观察:用12周试运行验证版本状态设计

1. 案例边界:模拟一家多部门产品团队的试运行

以下案例是情景模拟,用于展示如何验证流程,不代表某家企业的真实统计。假设一个约120人的企业产品团队,涉及产品、研发、测试、运维和业务支持,每月有多个交付版本。试运行选取12个连续版本、覆盖12周,先统一主状态和交接规则,不改动各部门原有任务流。

试运行前,版本信息散落在项目表格、群消息和发布记录中。团队每周花时间核对版本范围,测试接收时间不固定,发布完成后也没有统一的线上观察结束条件。试运行的目标不是声称工具上线就能提效,而是验证三件事:版本信息能否找到、交接是否更明确、延误原因是否更容易分类。

2. 建立试运行前的基线,避免只看上线后的感受

基线数据不必一开始就追求复杂。选取最近一段具有代表性的时间,记录版本从计划确认到发布的日历天数、待测试等待时间、发布前临时变更数、发布后紧急修复数,以及每周用于人工核对信息的小时数。统计范围和口径要写在表头,节假日和重大专项最好单独标记。

如果团队没有可靠的历史记录,不要补造精确数据。可以先用两到四周做前瞻性采样,至少记录每次状态转换时间和阻塞原因。样本量不足时,数据只用于发现流程问题,不用于给部门排名或绩效评价。

3. 试运行中采用“先自动记录、后人工校正”的方式

每个版本创建时指定唯一负责人、版本目标、计划窗口、风险等级和参与团队。进入状态时记录时间与依据;若系统可以从关联工作项同步信息,就尽量减少重复填写。版本负责人每周检查异常记录,不逐条代替成员更新所有任务。

在跨部门例会上,只讨论三类事项:超过阶段约定时间的版本、存在关键依赖的版本、需要管理层作出取舍的版本。状态正常的版本不逐个汇报细节。这样会议从“逐人报进度”转为“处理例外和决策”,避免状态系统制造新的汇报负担。

4. 用对照指标检查流程是否真的改善

试运行结束时,不要只比较“准时发布率”。如果计划日期频繁更改,准时率可以被人为美化;如果团队为了赶日期减少测试,表面提速可能带来更高的线上风险。至少同时观察交付周期、等待时间、范围变更、发布后缺陷和信息核对成本。

下面的数据是一个示意性情景推演,展示指标之间可能的变化关系。它不是行业平均值,也不应被直接用作团队目标。实际使用时,应以本团队采集到的基线和后续样本替换。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

5. 观察结果时,既看中位数,也看长尾

平均值容易被一两个超长项目拉高,建议同时查看中位数和第90百分位数。中位数描述常见版本的体验,第90百分位数能暴露少数版本的严重等待。若中位数变短但长尾没有变化,说明常规路径可能改善了,复杂依赖或高风险版本仍需要专项机制。

对周期数据还要区分工作日和自然日。跨周末或节假日的版本,如果简单按自然日比较,可能会让团队误判效率。建议固定统计口径,并将临时插单、重大故障、外部合规窗口等异常情况单独标注,而不是在数据结果出来后再选择性解释。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

6. 把“版本成功”拆成速度、质量和可预测性

版本按期发布不是唯一成功标准。至少要一起看三类结果:交付速度,例如从范围确认到生产发布的周期;质量,例如发布后缺陷、回滚或故障;可预测性,例如计划变更幅度、阻塞时间和关键依赖兑现情况。若速度变快但故障风险升高,流程不算真正改善。

DORA 等软件交付研究长期关注交付频率、变更前置时间、变更失败率和恢复时间等指标维度。借鉴这些维度的价值在于建立平衡视角,而不是直接照搬某个团队的行业基准。不同产品类型、发布规模和服务等级差异很大,团队应把指标用于学习和改善,而不是简单比较部门或个人。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

7. 数据异常要回到事件,而不是先找责任人

当某版本在“待验证”停留过久,不应直接得出“测试效率低”的结论。回看记录后,可能是测试环境不可用、交付物缺少部署说明、研发变更过多、业务验收范围临时扩大,也可能确实是测试资源不足。状态轨迹的价值,是把争论从印象拉回具体事件。

每次复盘优先找可改变的系统条件:入口标准是否不清、环境责任是否模糊、需求变更是否没有门槛、发布窗口是否过于集中。团队如果只靠催促和加班消除延迟,状态系统就成了监控人的工具,而不是改进协作的工具。

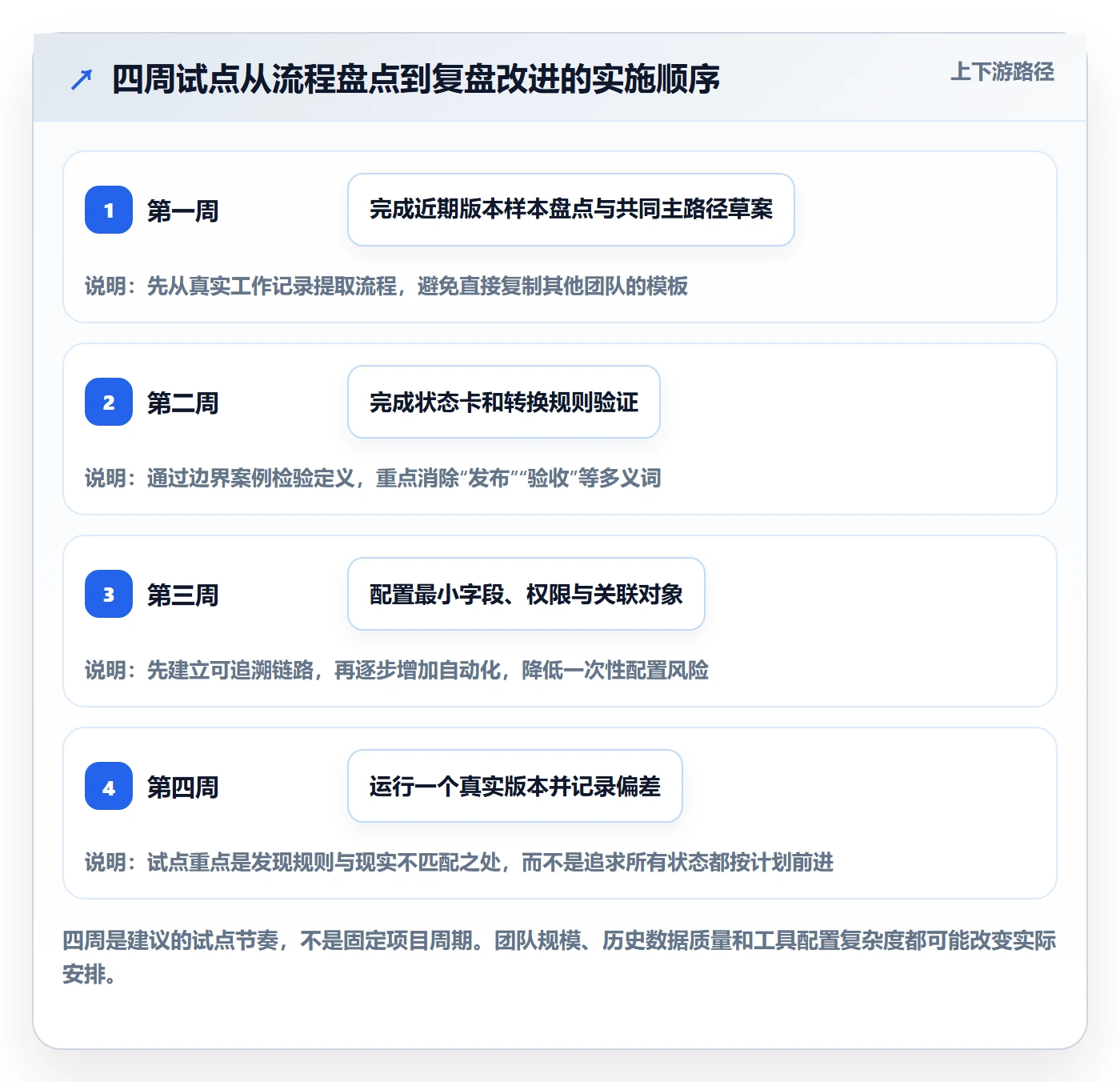

六、从0到1的落地步骤:四周建立可运行的版本状态机制

1. 第一周:盘点真实叫法,确定共同主路径

不要先开一场长会讨论理想流程。先收集最近十个左右版本的实际记录,整理团队正在使用的状态词、对应动作、等待节点和状态冲突。访谈产品、研发、测试、运维和业务代表,重点询问“你认为什么时候可以交给下一个部门”,而不是只问“你现在怎么命名”。

将重复含义的状态合并,把真实存在的交接节点保留下来。输出一张简明状态图和术语表,先覆盖常规交付路径。若某个节点只在极少数高风险场景出现,可以先作为例外门禁,而不是放进所有版本的主流程。

2. 第二周:写出状态定义、责任人和退出证据

每个主状态写一张“状态卡”,内容控制在团队能快速查阅的范围:状态解释、进入条件、当前负责人、退出条件、必须关联的记录、允许的下一状态、异常时怎么处理。不要把制度写成长篇宣言,执行者需要在工作现场快速回答“现在该做什么”。

用具体样例验证定义。拿一个测试通过但有低优先级缺陷的版本,判断它能否进入待发布;再拿一个代码部署完成但功能尚未开放的版本,判断是否算已发布。若团队答案不同,说明定义还不够清楚。

3. 第三周:在工具中配置最小字段和关联关系

从最少必需信息开始:版本名称、目标、负责人、计划窗口、当前状态、风险等级、关联需求或工作项、变更记录、发布结论。字段越多,填报负担越高;只有当字段会影响协作、查询、门禁或复盘时,才值得要求必填。

若使用 PingCode 等研发管理平台,可以先验证以下能力:版本能否关联需求和缺陷,状态变化是否保留历史,是否能按负责人和计划窗口筛选,发布信息能否回溯到具体变更。对于100人以上组织,还应测试权限、跨团队视图和历史数据导出,避免试点成功后才发现无法规模化治理。

4. 第四周:试跑一个真实版本,记录阻塞而不是追求完美

选择一个常规交付版本试跑完整生命周期。版本负责人每天只检查关键阻塞和异常跳转,不要求所有成员为试点重复维护两套数据。发现字段缺失或状态定义有歧义时,当场记录案例,周末统一修订,避免每遇到一个例外就增加一个新状态。

试点结束后做一次短复盘,至少回答:哪些状态转换最容易卡住?哪些证据经常缺失?哪些状态没人负责?哪些数据字段没人使用?如果一个字段连续几周不支持决策,可以删除;如果同一类阻塞反复发生,再考虑增加规则或自动化。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

5. 用例外管理保护团队专注时间

上线状态流程后,管理者容易要求所有版本都做完整汇报。更有效的做法是设定例外触发条件:计划日期偏差超过约定范围、关键依赖逾期、重大缺陷未解决、状态停留超出预期、发布风险等级上升,才进入例会重点讨论。其余版本由系统视图提供透明度即可。

“超出预期”要根据历史数据逐步校准。刚开始没有基线时,可以先用团队共同约定的临时阈值,例如某状态停留超过三个工作日就提醒,但要标注这是试点阈值,并在采样后调整。不要把建议值包装成普遍行业标准。

6. 保留变更历史,避免状态被事后改写

版本计划调整、范围变化、风险升级、发布窗口变更都应留有记录。一个简单的变更记录可以包含变更时间、原计划、新计划、原因、影响范围、决策人和后续动作。记录的目的不是追责,而是让未来的周期统计和复盘有上下文。

如果团队把计划日期直接覆盖为新日期,准时率和计划偏差就会失去意义。保留原始承诺日期与当前预测日期,能让团队区分“开始时估算不准”与“执行过程中发生变化”。这两类问题的改善方式并不相同。

七、不同情况下的行动建议:不要把同一套流程套给所有团队

1. 小团队、低风险、交付频率高

小团队可以从四到六个主状态开始,用轻量记录维持透明度。若成员彼此熟悉、交接路径简单,不必强制设置多层审批。把重点放在版本范围、负责人、计划窗口、测试结果和发布确认,只有实际发生的风险事件才增加字段。

这种场景的主要风险不是治理不足,而是流程成本超过协作收益。若每次小改动都要填十几个字段、参加两轮评审,团队会转而在工具外沟通。状态系统应尽可能靠近实际工作,让成员更新一次就能供相关角色使用。

2. 多部门、中大型组织、依赖关系复杂

中大型团队需要更明确的角色边界和跨团队视图。版本负责人负责总览和例外升级,各部门负责人对本部门证据负责,发布负责人对生产执行和观察结论负责。不要让一个项目经理代替所有角色维护事实,否则信息最终仍会变成单点人工汇总。

在这类组织中,版本状态要与需求、缺陷、测试、发布等工作对象建立稳定关联,并设置清晰的权限和变更审计。PingCode可以作为研发协作场景的示例,用来承载版本与工作项之间的关联;但是否适用,仍应通过团队的流程匹配度、数据治理需求、权限模型和集成能力来评估,而不能仅凭产品演示判断。

3. 强合规或高风险业务

强合规场景应把审批、证据和版本状态关联起来,而不是只在流程图中写“审批通过”。需要明确谁有审批权限、审批基于哪些材料、审批是否有有效期、材料变化后是否需要重新审批。数据迁移、权限变更、核心交易等高风险场景还应有回滚演练和恢复验证记录。

这类团队可以为高风险版本增加专门门禁,但不必把所有低风险版本都拖入同等复杂度。风险分级标准应由业务、技术、安全与运营共同确认,并定期复核;如果一个风险等级长期无人理解或不影响控制措施,就需要简化分类。

4. 外部客户窗口或多地区发布

如果发布受客户维护窗口、市场活动或多时区团队影响,状态定义必须区分“准备完成”和“窗口等待”。否则,准备工作都已完成的版本会长期停在“待发布”,管理者看不出它究竟是被内部阻塞还是在等待约定时间。

可以增加发布窗口字段、目标时区、客户通知状态和延期原因,但不一定新增很多主状态。窗口改变时保留原窗口与新窗口,并记录业务影响。对于多地区分批发布,还要明确每个区域的版本批次、验证结果和放量进度,避免一个总状态掩盖局部风险。

5. 维护型产品与紧急修复频繁的团队

维护型团队经常同时处理常规版本和紧急修复。可以共用主状态,但对紧急修复设置简化路径和补充复盘要求:哪些检查可以并行,哪些门禁不能跳过,事后何时补齐文档和测试证据,都要提前定义。

紧急不等于无记录。至少保留触发原因、影响范围、决策人、变更内容、验证方式和恢复方案。事后复盘要区分真正突发事件与长期规划不足,避免所有延误最终都被包装成“紧急”。

八、取舍:哪些信息值得标准化,哪些细节不该统一

1. 必须统一的是共同语言和关键交接点

跨部门组织需要统一版本主状态的含义、状态转换证据、计划日期口径、发布结果和风险定义。否则,不同团队的报表不能比较,管理者也无法判断一个版本是否真正进入下一阶段。统一语言的目的不是统一每个人做事的方法,而是让不同方法的结果能够对接。

团队还应统一最小数据集:版本唯一标识、目标、负责人、计划与实际时间、状态历史、关键关联项和最终结果。没有这些信息,后续很难回答“为什么延期”“哪些交接最常卡住”“变更是否带来更多线上问题”。

2. 不必统一的是部门内部的执行细节

研发任务如何拆分、测试用例如何编写、运维如何组织值班,不必全部变成版本主流程的一部分。只要这些环节能提供清晰的交接证据,部门可以保留适合自身的操作方法。把所有细节强行放进一张流程图,维护成本会迅速上升。

对工具的选择也应坚持这个原则。重点不是所有人都在同一个页面做所有事,而是版本负责人能看到可靠的跨部门视图,执行者能在自己的工作上下文中维护信息,并且重要变更能追溯。平台如果只让状态看起来漂亮,却无法减少重复维护和信息丢失,就没有解决核心问题。

3. 自动化适合规则明确、重复频繁的动作

适合自动化的动作包括:关联任务达到约定条件时提醒负责人、状态停留超时发出通知、发布记录生成后更新版本状态、关键字段缺失时阻止进入下一阶段。自动化可以减少漏项,但不能自动决定某个风险是否可接受,也不能替代业务对发布窗口的判断。

开始时优先做提醒和校验,谨慎设置自动跳转。自动状态流转若依赖的工作项数据不准确,可能让版本“看起来已经完成”,实际却没有经过责任人确认。高风险环节应保留人工确认和审计记录。

4. 不要用状态系统制造个人绩效排名

状态停留时间受依赖关系、范围不确定、环境质量、客户窗口和组织决策影响,不适合直接当作个人绩效指标。若成员知道某个状态时间会被用于排名,最容易出现的行为是提前改状态、拆分任务规避统计或隐瞒阻塞。

更合理的用途是发现流程模式:某类交付反复在测试接收处等待,可能需要改进入口标准;某类高风险版本的恢复时间偏长,可能需要增加演练。先用团队级数据找到系统性瓶颈,再决定改进措施,比从个人排名开始更有建设性。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

九、上线后持续改进:用趋势校准规则,而不是不断增加状态

1. 每月检查一次状态是否仍然有用

流程上线后,建议每月或每个发布周期检查一次:是否有状态长期没人使用?是否有状态被频繁跳过?是否出现多个状态表达同一件事?是否有大量版本卡在同一个节点?是否有人为了更新状态而重复填报?这些问题比“流程图够不够完整”更值得关注。

如果某状态在实际记录中几乎没有独立停留时间,且不会触发不同角色、证据或决策,可以考虑合并。如果一个交接节点重复造成延误,再考虑拆分或增加门禁。状态数量的变化应由观察到的问题推动,而非为了显得流程成熟。

2. 按原因分类阻塞,形成可以执行的改进项

阻塞原因不要设计得过细,以团队能稳定选择为准。初始分类可以包括:范围不清、依赖未完成、资源排期、环境问题、质量返工、审批等待、外部窗口、需求变更。每类原因最好指定可影响它的责任角色,但不要把“责任角色”误写成“问题归责对象”。

每月从出现频率高、影响周期大或风险高的原因中挑一到两个改进项,明确负责人、行动和验证指标。例如“测试环境问题多”还不够具体,应进一步定义环境可用率、问题响应时间和环境变更通知机制。

3. 对指标设定保护栏,防止局部优化伤害整体结果

任何单一指标都可能被优化到失真。缩短开发周期可能导致测试不足,提升准时率可能诱发改计划日期,减少状态停留可能让团队提前过门禁。因此要成对观察:速度与质量、完成量与返工、准时率与计划变更、自动化比例与人工异常。

指标也要有适用边界。不同风险级别、产品线和发布批次不宜直接混算;紧急修复、客户定制和常规功能版本最好分层看。团队规模发生变化、流程结构改变或工具迁移后,历史数据也要重新校准,不能假设所有时期天然可比。

4. 把复盘结果反馈到规则和培训中

如果成员持续把“已部署”当成“已发布”,说明术语和退出条件需要调整;如果状态跳转经常缺证据,可能是证据字段过难填写、工作对象没有关联,或培训没有覆盖实际场景。不要仅靠发一份规范文档解决问题,应该在真实交接点提供简短说明和示例。

状态机制成熟的标志,不是每个人都能背出流程图,而是成员遇到异常时知道该停在哪里、找谁判断、留下什么记录。新成员能通过版本页面理解当前进度,管理者能通过历史事件解释决策,复盘能形成可验证的改进行动,这才是流程真正进入组织日常的表现。

版本状态怎么做?跨部门团队实操方法:版本管理从0到1

十、总结:从“版本现在是什么颜色”走向“下一步由谁凭什么推进”

1. 版本状态设计的最低可用标准

一套可用的版本状态机制,至少要满足六点:主路径清楚;每个状态有进入和退出条件;每次交接有责任角色;关键证据可追溯;回退和取消有记录;发布结果能与质量和周期数据对应。缺少其中任何一项,状态都可能只是看板上的颜色。

从0到1不要求一次设计出完美流程。先用一个常规版本跑通最小闭环,再根据真实阻塞调整;先统一主状态和关键证据,再逐步增加风险门禁;先让数据可信,再讨论自动化和效率提升。流程的复杂度应由实际风险与协作成本决定。

2. 下一步怎么做

本周就可以选最近五到十个版本,整理它们经历的真实阶段、每次交接缺少的材料、等待时间最长的节点,以及“发布完成”在不同部门中的定义。然后选一个下月要交付的常规版本,建立一张状态卡,明确负责人、证据和异常路径,连续记录一次完整过程。

我的判断是,版本管理的第一目标不是让每个版本看起来都在推进,而是让团队能够解释为什么推进、为什么等待,以及下一步需要谁基于什么证据作出决定。当状态能减少猜测、暴露等待、保护质量并支撑复盘,它才从流程字段变成真正的协作基础设施。

常见问题解答(FAQ)

1. 版本状态应该设置哪些阶段?

我们准备把多个部门的版本进度统一起来,但研发、测试和业务团队对“进行中”“待发布”的理解不一样。我担心状态设得太细没人维护,设得太粗又看不出卡点,应该怎么定?

先按决策节点设状态,不要按每个岗位的工作动作设状态。一个跨部门团队可以从“规划中、开发中、待联调、测试中、待发布、已发布、已取消”开始:每次变更都应代表一个可核验的事实,例如测试负责人确认提测范围后,版本才从“开发中”进入“待联调”。“延期”通常不宜作为主状态,因为它会遮住版本实际处于开发还是测试;

更适合用延期原因和预计日期作为字段。试运行两周后,检查是否有状态长期无人更新、或同一状态实际包含多种决策的情况,再合并或拆分。

2. 跨部门版本状态由谁负责更新?

我们有研发、测试、产品和运营共同参与版本交付,开会时每个人都说自己只负责本环节,结果状态经常停留在上周。我想知道应该指定一个总负责人,还是让每个部门自己维护?

建议采用“一个版本负责人统筹、各环节负责人更新事实”的方式,而不是让一个人代替所有部门填状态。版本负责人通常由产品负责人或交付负责人担任,负责确认状态定义、追踪阻塞和推动决策;研发负责人更新开发完成时间,测试负责人确认测试结论,发布负责人确认上线结果。

比如某版本有 12 项交付内容,不能因为其中 11 项完成就整体标成“待发布”;应先约定必交范围和例外审批规则。每次状态变化至少记录更新时间、变更人和依据,连续两个工作日没有更新时再提醒对应责任人,避免靠会议追问。

3. 多个部门依赖同一版本时,怎样避免状态看起来正常但实际延期?

我们经常遇到研发说功能已完成,测试却因为接口或环境没准备好无法开始,版本看板仍显示“开发中”。我不确定是应该增加更多状态,还是把跨部门依赖单独记录,才能尽早发现风险。

不要只看主状态,还要把依赖和阻塞显式记录。每项关键依赖至少写明提供方、接收方、承诺日期和验收条件,例如“研发在周三提供可用接口,测试用例通过两条核心调用验证后确认”。若依赖未满足,版本状态可以仍是“开发中”,但要同时标记阻塞及预计影响;这样不会把工作阶段和风险状态混为一谈。

实际排查时,优先看“承诺日期已过但未验收”的依赖,而不是只看红黄绿标签。对关键版本,可每周检查一次依赖清单;进入联调前再做一次逐项确认,通常比临近发布时临时开会更有效。

4. 怎样判断版本状态管理是否真正改善了交付?

团队已经有状态看板,但管理者还是要逐个询问进展,版本延期也常常到最后才暴露。我想知道该看哪些数据,才能判断问题出在状态设计、更新习惯,还是排期本身不合理?

不要以看板上的状态数量或更新次数判断效果,优先观察三个结果:状态逾期未更新的比例、从开发完成到测试开始的等待时间、计划发布日期与实际发布日期的偏差。可以先用连续四周的数据建立基线,例如记录 20 个版本中有多少个超过两个工作日未更新,再试行新的责任规则四周并对比;样本较少时,不要把一次改善当成结论。

若状态更新及时但等待时间仍长,问题多半在资源或依赖排队;若延期集中发生在需求反复变更的版本,应补充范围冻结和变更审批,而不是继续增加状态。数据的价值在于指向下一项管理动作,而不是给团队排名。

核心关键词

读者评论

贾
贾梓萱

我们团队之前也遇到过“已发布”定义不一致的问题,后来把部署完成、灰度开始、全量开放和观察结束分开记录,客服确实更容易跟上。不过状态变多后,维护成本也会上升,关键还是要有人持续检查是否按规则更新。

曹
曹沐阳

文章把版本状态和任务状态区分开这一点比较实用。实际落地时我觉得还要提前约定紧急修复、临时回滚这类异常路径,否则正常流程设计得再清楚,遇到线上问题还是容易回到群里口头协调。

许
许思源

对小团队来说,六个主状态已经够用了,但不一定需要一开始就上完整系统。先用表格跑几轮,确认哪些交接信息真的会影响决策,再配置到某项目管理平台里,可能比直接堆字段更稳妥。

文章包含AI辅助创作:版本状态怎么做?跨部门团队实操方法:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/518152

赞 (0)
飞飞飞飞
版本计划落地方案:跨部门团队开展版本管理的入门指南案例解析
上一篇 53分钟前
版本管理版本教程:项目成员最佳实践,避坑指南
下一篇 51分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
