版本管理最容易失控的时刻,往往不是代码写不出来,而是发布前一天才发现:产品说的是“本月版本”,研发理解成“下个迭代”,测试手里却有第三份范围清单。要把版本从0做到1,关键不是先建一个版本号,而是让目标、范围、责任人、质量门槛和变更规则成为同一套协作约定。
版本怎么做?项目成员协同管理:版本管理从0到1
一、先讲核心结论:版本不是编号,而是一份可执行的交付承诺
1. 版本管理要回答五个问题
我判断一套版本管理是否真的建立起来,不看团队有没有版本列表,而看成员能不能快速回答五个问题:这次为什么发、准备交付什么、谁负责每项工作、达到什么条件才能发布、发生变化时由谁决定。
这五个问题分别对应版本目标、范围、责任、质量门槛和变更机制。任何一个问题没有答案,版本就容易变成“大家都知道要做,但没人能说清怎么算完成”的模糊集合。
一个可执行的版本通常至少具备:唯一标识、目标说明、计划窗口、范围清单、负责人、依赖关系、测试策略、发布条件和回顾结论。规模较小的项目可以把这些内容放在一页文档中,不必为了完整而上复杂流程。
2. 先建立最小闭环,不要先追求流程齐全
从0到1的第一步不是把所有流程都画出来,而是建立一个足以避免关键失误的闭环:定义版本、确认范围、拆分工作、持续跟踪、评估变更、验收发布、复盘偏差。
我更愿意把它称为“交付契约”。它不是法律意义上的承诺,而是团队共同确认的一组可检查条件。每个参与者都知道版本要达到什么结果,也知道哪些变化需要重新协商。
版本管理的第一目标不是让计划看起来整齐,而是让团队尽早发现承诺正在失效。如果版本偏差只在上线前被看到,管理动作已经太晚;如果偏差在需求进入、依赖确认或测试准备阶段被发现,团队还有选择空间。
3. 建议用“目标、范围、证据”三层组织版本信息
- 目标层:说明用户或业务为什么需要这次交付,以及希望改变什么。
- 范围层:列出纳入版本的功能、缺陷、技术任务和明确不做的事项。
- 证据层:说明如何判断已完成,例如验收结果、自动化测试、监控指标或业务验证。
这三层必须互相对应。只有目标,没有范围,团队无法排期;只有范围,没有证据,测试和产品容易各自解释“完成”;只有证据,没有目标,团队可能把大量资源用在低价值的清单上。
版本从0到1,建议先做到“每个版本能追溯、每个范围有责任人、每个发布有门槛”。这比同时追求多层审批、复杂评分和全自动看板更重要。

二、背景和真实场景:为什么“大家都在做版本”仍然经常交付失控
1. 同一个“版本”在不同角色眼里不是一回事
在产品经理看来,版本可能是一次面向用户的功能组合;在研发看来,它可能是一个迭代周期或一组代码分支;在测试看来,它是一批可验证的构建包;在运营看来,它则是一次需要配合公告、培训和反馈收集的上线窗口。
这些理解并非谁对谁错,问题在于团队把不同层级的事情都叫作“版本”。计划版本、开发迭代、代码分支、测试构建和生产发布之间若没有对应关系,任何一个角色都可能以为别人已经接住了工作。
例如,需求被排进“六月版本”,不等于它已经进入某个开发迭代;进入开发迭代,也不等于代码已经合并;代码合并,更不等于测试通过或生产发布。把这些状态混成一个“进行中”,进度看起来简单,风险却被藏起来了。
2. 一个典型的协作失真场景

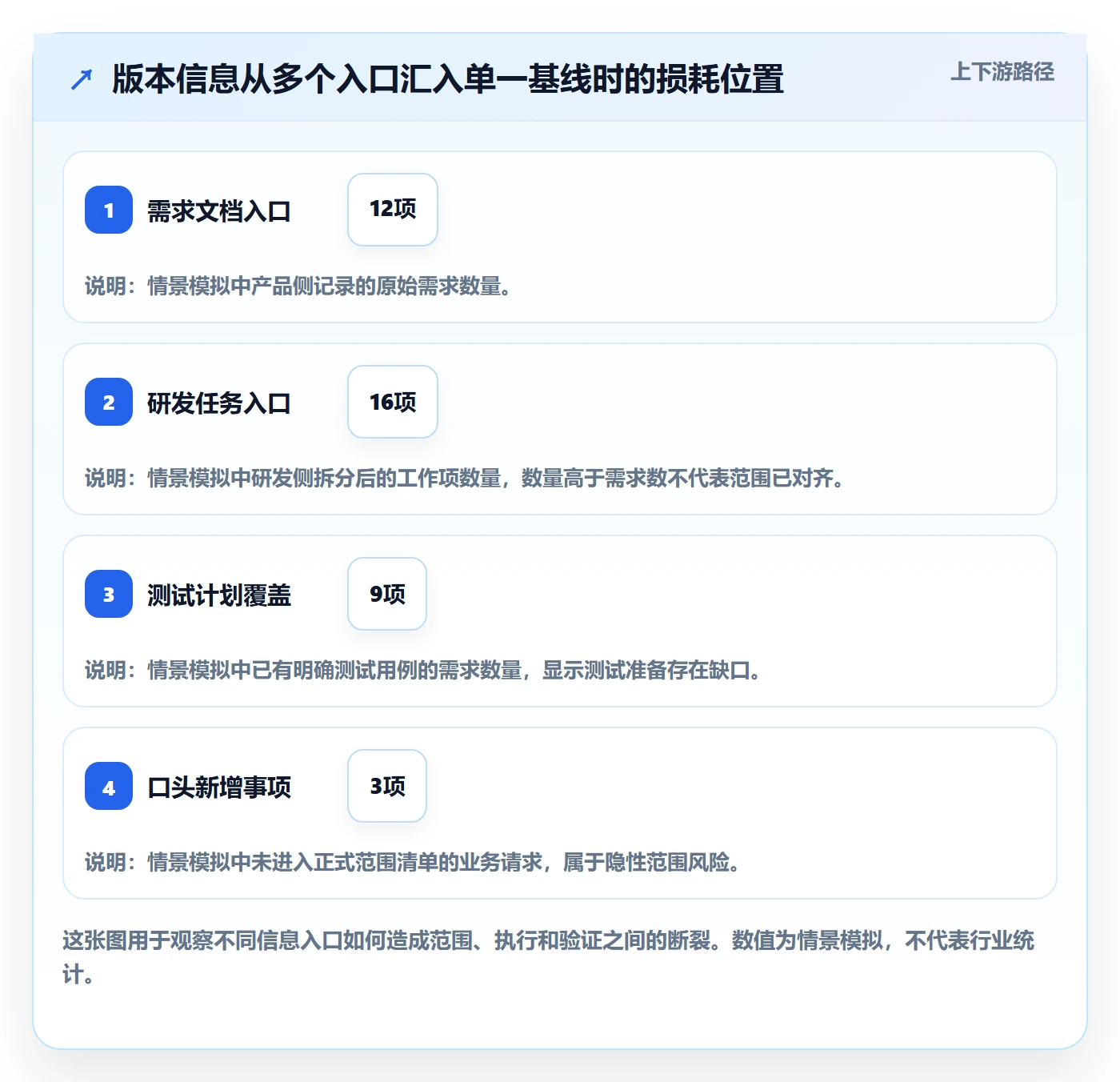

下面用一个明确标注为情景模拟的例子说明常见问题。某家约180人的软件团队,计划在月底交付一个客户管理功能包。产品文档列了12项需求,研发任务板上有16项工作,测试用例只覆盖了其中9项。
到发布前一周,团队才发现其中两项需求依赖权限服务改造,但权限服务的负责人并未参与版本评审;另有三项需求已被业务口头加入,却没有进入测试计划。由于“版本范围”散落在会议纪要、即时消息和个人表格里,没人能确定哪些变化是正式承诺。
这类问题表面上像是执行不力,根源往往是缺少单一可信的范围基线。即使成员都很负责,只要信息源不一致,团队就会把时间耗在反复确认、补录和解释上。
3. 版本协同的本质是减少跨角色的信息损耗
版本需要产品、研发、测试、设计、运维、业务或客户成功共同参与。每次交接都可能丢失背景、状态和决策依据。版本管理的价值,不只是让管理者看到进度,更是让下一位接手者知道自己要依赖什么、交付什么。
对于100人以上的组织,单靠会议记忆和群消息很难维持一致。团队规模扩大后,协作链条变长,跨团队依赖增多,口头约定的失效概率也随之上升。此时需要把重要信息落在可搜索、可追溯、可更新的工作系统里。
如果使用PingCode一类面向中大型研发组织的项目管理平台,可以把需求、缺陷、迭代、版本计划和责任人建立关联;具体能否实现某项流程,仍应以团队所用版本、配置方式和权限设计为准。工具负责承载事实,版本负责人仍需负责判断和协调。
4. 先识别信息断层,再决定是否需要增加流程
我通常先问团队三个问题:版本范围有没有唯一入口?新增事项有没有明确的决策人?测试、发布和业务验收是否能从同一份计划追溯到交付项?如果这三个问题回答不出来,先补齐信息链,比增加审批层级更有效。
对十几人的团队,文档加任务看板可能已经足够;对多条产品线、多团队并行的组织,可能需要版本关系、权限、依赖和报表能力。工具复杂度应该由协作复杂度驱动,而不是由组织想象中的成熟度驱动。

三、拆解常见误区:看似在管版本,实际只是在维护标签
1. 误区一:版本号建出来,版本管理就完成了
版本号只是标识,不是管理机制。团队可以有“2.4.0”“六月迭代”或“客户A交付批次”,但如果没有目标、范围、责任人和完成条件,这些名称只是方便搜索的标签。
版本命名应服务于团队识别和追溯。版本号规则可以简单,但必须稳定。例如,产品版本用于对外发布,迭代编号用于团队执行,构建号用于定位具体产物。不要强迫一个编号同时承担所有用途。
如果业务确实需要语义化版本号,可以采用主版本、次版本和修订版本的约定,并写清楚每一位数字何时变化。不同产品的兼容策略不同,不能把某种编号规范机械套用到所有项目。
2. 误区二:承诺越多,团队越有压力,交付就越快
把所有需求都塞进计划,短期看起来响应积极,实际上会降低完成率。范围过满后,成员开始多任务切换,测试准备被压缩,依赖事项被延后,最后通常由质量或发布日期承担代价。
版本承诺不是把所有“想做”改写成“必须做”。管理者要区分必须交付、可以延后和需要验证的事项,并公开说明取舍理由。计划里留出空间不是浪费,而是给不确定性留出缓冲。
不要把缓冲伪装成闲置工时,也不要把每个成员的全部可用时间都排满。会议、缺陷处理、代码评审、线上支持和跨团队沟通都是真实工作,不纳入容量估算,计划就会系统性乐观。
3. 误区三:需求冻结等于禁止任何变化
冻结的目的不是让业务无法调整,而是停止未经评估的隐性变化。市场窗口、合规要求或线上事故都可能要求调整版本范围。成熟的做法不是拒绝变化,而是让变化带着成本、影响和决策一起进入流程。
新增一项工作时,至少要说明它影响哪些既有承诺、需要多少额外工作、是否改变测试和发布安排、由谁批准。如果不做等量替换或明确延期,所谓“只加一项小需求”就可能把整个版本推向超载。
4. 误区四:任务完成率可以代表版本健康度
任务完成率很容易被误读。假设一个版本有20项任务,18项显示完成,完成率是90%;如果剩下两项恰好是核心流程、性能验证或安全检查,版本仍可能完全不具备发布条件。
完成率还会受到任务拆分粒度影响。把一项大工作拆成十个小任务,数字可能快速上升,却不一定增加用户价值。判断版本健康度,应同时看关键路径、未解决缺陷、验收覆盖、依赖状态和质量趋势。
5. 误区五:延期只能通过加人或加班解决
延期可能来自估算偏差,也可能来自需求反复、等待依赖、返工、环境不稳定或决策迟缓。没有识别原因就直接加人,容易增加沟通成本;延长工时则可能把疲劳和缺陷一起推向发布阶段。
当交付风险上升时,我会先判断哪一类工作阻塞了关键路径,再决定缩范围、拆批次、调整依赖还是延后日期。只有当瓶颈确实是可并行的执行容量不足,增加人力才可能有效。
6. 误区六:开一次启动会,所有角色就已经对齐
启动会能帮助团队建立共同语境,但会议结束后的状态仍会变化。需求被澄清、依赖延期、缺陷出现、负责人调整,这些都是持续过程。没有更新机制的启动会,只能保存会议当时的共识,不能保证之后的信息仍然有效。
因此,版本管理不能依赖一次性沟通,而要把决策记录、责任变更和范围变化沉淀下来。会议用于解决争议,系统或文档用于保存结论,两者职责不同。

四、专业判断逻辑:用一套可复用的规则做版本决策
1. 先判断版本是什么层级,再设定管理粒度
同一个组织里,至少可能存在产品发布版本、项目交付版本、开发迭代和构建批次。它们不必一一对应。一个产品发布版本可能跨多个迭代,一个迭代也可能包含多个产品模块的工作。
我建议先画出团队实际使用的层级关系,再决定哪些信息需要共享。产品层关注价值和对外承诺;项目层关注里程碑、依赖和资源;迭代层关注短周期交付;构建层关注代码和测试结果。
如果把不同层级都叫作“版本”,就应增加明确字段或命名规则,避免成员在沟通中把计划日期误当成发布日期,把开发完成误当成验收完成。
2. 用统一的准入条件控制版本范围
需求进入版本之前,至少应具备清晰的问题描述、预期结果、验收条件、优先级和责任人。涉及接口、数据迁移、安全或多团队协作的工作,还需要明确依赖方及其交付时间。
准入不是增加文书负担,而是把“是否准备好做”变成可讨论的判断。信息不足的需求可以留在候选池,不必急着排进版本。若业务要求先占位,也要标注假设和待确认事项,并给出最后确认期限。
验收条件最好描述可观察结果,而不是只写“功能正常”。例如,用户能否完成指定流程、异常输入如何处理、权限边界如何验证、迁移失败如何回退。越接近风险边界,验收条件越要具体。
3. 用容量而非愿望决定承诺
容量估算可以从近几个周期的实际交付能力开始,不必一开始追求精确预测。记录团队每轮投入、完成项、返工、支持工作和延期原因,再用历史范围估计下一轮可承诺工作量。
对尚无历史数据的新团队,可以先使用工作日历、成员可用时间、已知会议和支持负担做粗估,并将结论标注为暂定。第一轮的目标是建立测量习惯,而不是制造看似精确的数字。
容量还要按角色和技能拆解。团队总共剩余50人天,不代表某个稀缺岗位有足够时间。前端、数据、测试、安全评审等瓶颈岗位可能决定实际交付上限。
4. 把依赖和关键路径显性化
版本计划应区分“需要完成的工作”和“必须先发生的工作”。接口定义、测试环境准备、供应商交付、数据权限审批等往往不是核心功能,却可能决定关键路径。
每项重要依赖要标注提供方、接收方、最晚需要时间、当前状态和备用方案。只写“依赖平台团队”不够,因为没有具体交付物和日期,也就无法判断风险是否已经发生。
如果关键依赖没有确认,版本计划应显示为有条件承诺,而不是用一个确定日期制造虚假确定性。管理层可以选择接受风险、调整范围或投入协调资源,但不应把未知掩盖成绿色状态。
5. 建立可检验的完成定义与发布门槛
任务完成、需求验收、版本可发布是三个不同层次。团队应分别定义:工作项需要满足什么条件才能关闭,需求需要经过哪些角色验收,版本需要满足哪些质量、合规和运维条件。
常见发布门槛包括关键验收通过、阻断级缺陷清零、回归范围完成、部署步骤验证、监控与告警准备就绪、回滚方案明确。具体门槛应按业务风险调整,不应让所有版本套用同一张检查表。
高风险系统可能需要安全评审、灾备演练或分阶段放量;内部低风险工具则可能采用更轻量的验证。门槛太低会把风险推到用户侧,门槛过度则可能拖慢低风险改进,核心是风险与控制成本相称。
6. 变化必须进入决策,而不能只进入聊天记录
范围变更可以采用轻量的影响评估:新增价值是什么、工作量大约多少、影响哪些承诺、是否挤占测试和发布准备、决策人是谁。评估不要求每次精确到小时,但必须让成本和后果可见。
可以把变更分为三类:不影响承诺的细节澄清、需要等量替换的普通新增、必须立即处理的紧急事项。不同类别采用不同审批速度,避免把所有变化都当成紧急,也避免紧急事项被常规队列拖住。
真正成熟的变更管理,不是让变化变少,而是让每次变化都留下可解释的决策。当版本结果不理想时,团队才能判断问题来自判断失误、执行偏差还是外部条件变化。
7. 选择适合团队规模的协作载体
初创团队可以先用共享文档和任务看板,但要规定唯一入口、字段口径和更新责任。多团队协作时,手工同步会迅速变贵,需求、任务、缺陷、版本与发布记录最好能够互相追溯。
以PingCode为例,适合中大型研发组织讨论的重点,不是“功能多不多”,而是能否按团队实际流程承载需求、迭代、缺陷、版本及关联关系,并让成员看到自己需要的状态。部署方式、权限、集成和流程适配要在试点中验证,不能只凭演示判断。
工具选型时,我会安排一个真实版本做小范围试点,至少覆盖需求进入、任务拆分、测试反馈、变更记录和发布复盘。试点结束后再看信息重复录入是否减少、状态是否更可信、关键风险是否更早暴露。

五、案例与数据观察:从一份混乱清单走到可发布版本
1. 情景设定:先说明数据边界
以下案例是为展示方法构造的模拟项目,不是某家企业的真实绩效披露,也不代表任何工具的效果。团队包括产品、研发、测试和运维共18人,计划在六周内交付一个客户门户版本。
初始候选范围有24项:其中8项是用户可见功能,6项是体验优化,5项是缺陷修复,5项是技术和运维工作。团队初步估算总量约为92人天,但还没有扣除值班支持和跨团队依赖。

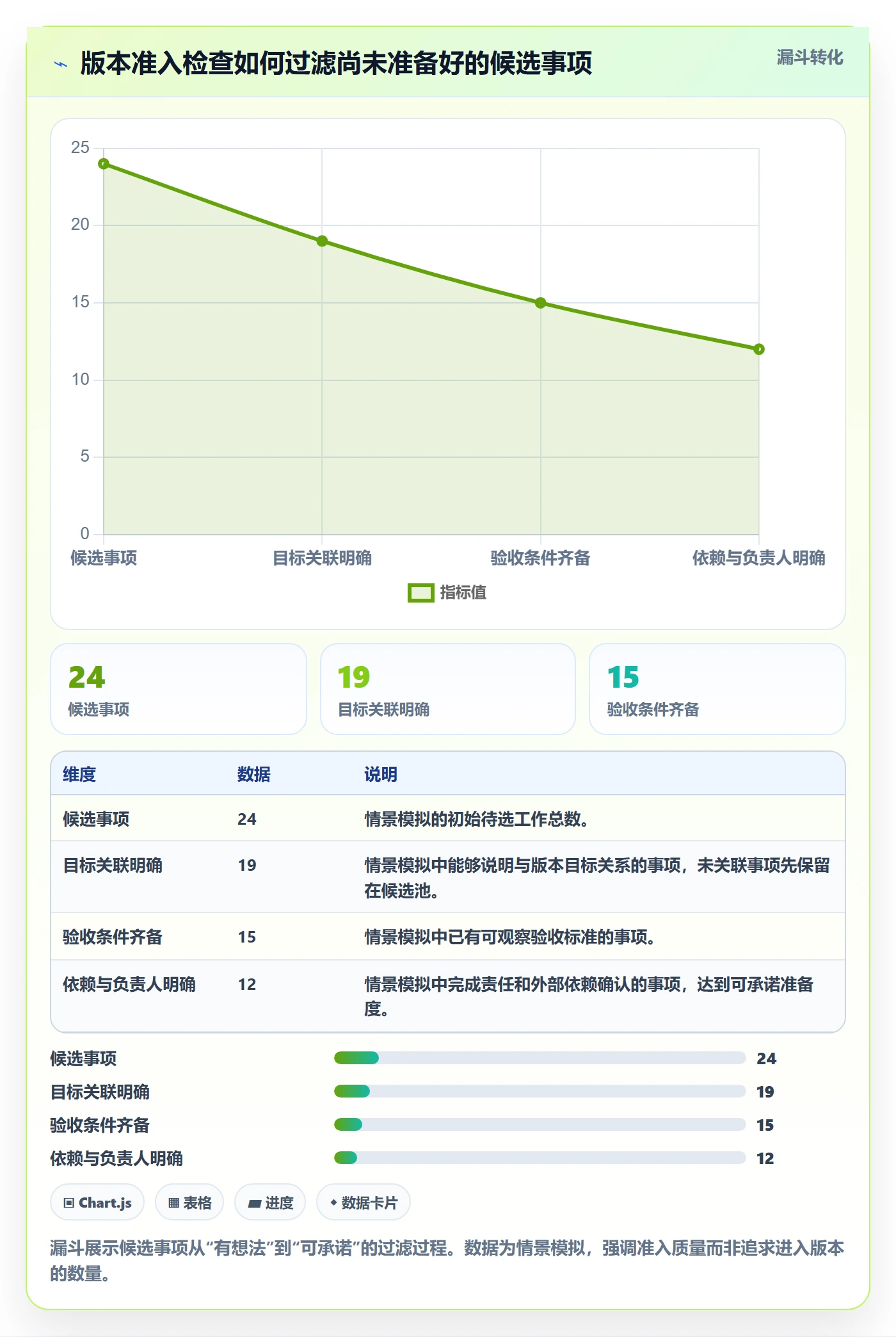

第一轮盘点发现,5项候选需求缺少验收条件,4项依赖外部接口,3项没有明确负责人。若直接按总量排期,团队会把“工作量有估算”误认为“工作已经准备好”。
2. 第一步:重写目标,避免用功能清单代替结果
团队把版本目标从“完成客户门户相关功能”改成“让试点客户能独立查看订单状态,并在异常时提交服务请求”。目标改写后,团队可以讨论哪些功能是完成核心路径必需的,哪些只是体验增强。
这一步改变了优先级排序。订单状态查看、异常请求提交和权限校验成为核心范围;部分展示优化被移到候选池;一个数据导出需求则因依赖尚未确认,暂不纳入承诺。
目标不是为了写一句漂亮口号,而是让范围取舍有共同依据。当业务方提出新事项时,团队可以先问它是否直接支持本次目标,再讨论它是否值得占用当前容量。
3. 第二步:按可交付切片拆分,明确责任和依赖
团队将核心流程拆成可独立验证的工作项:状态查询接口、页面展示、异常提交、权限检查、自动化回归和运维监控。每项工作都有负责人、预计完成时间、验收条件和依赖方。
拆分的标准不是任务越小越好,而是每项工作能否被独立跟踪和验证。若一个任务跨越多个角色却无法观察进度,可以继续拆解;若任务拆到过细,维护成本反而超过协作收益,就应合并。
其中接口团队承诺在第二周结束前提供测试环境。团队同时准备了模拟数据作为备用验证路径,避免接口晚到后测试完全停摆。这个备用方案并不能替代真实联调,但能提前验证页面状态和基础流程。
4. 第三步:用容量和风险筛选承诺范围

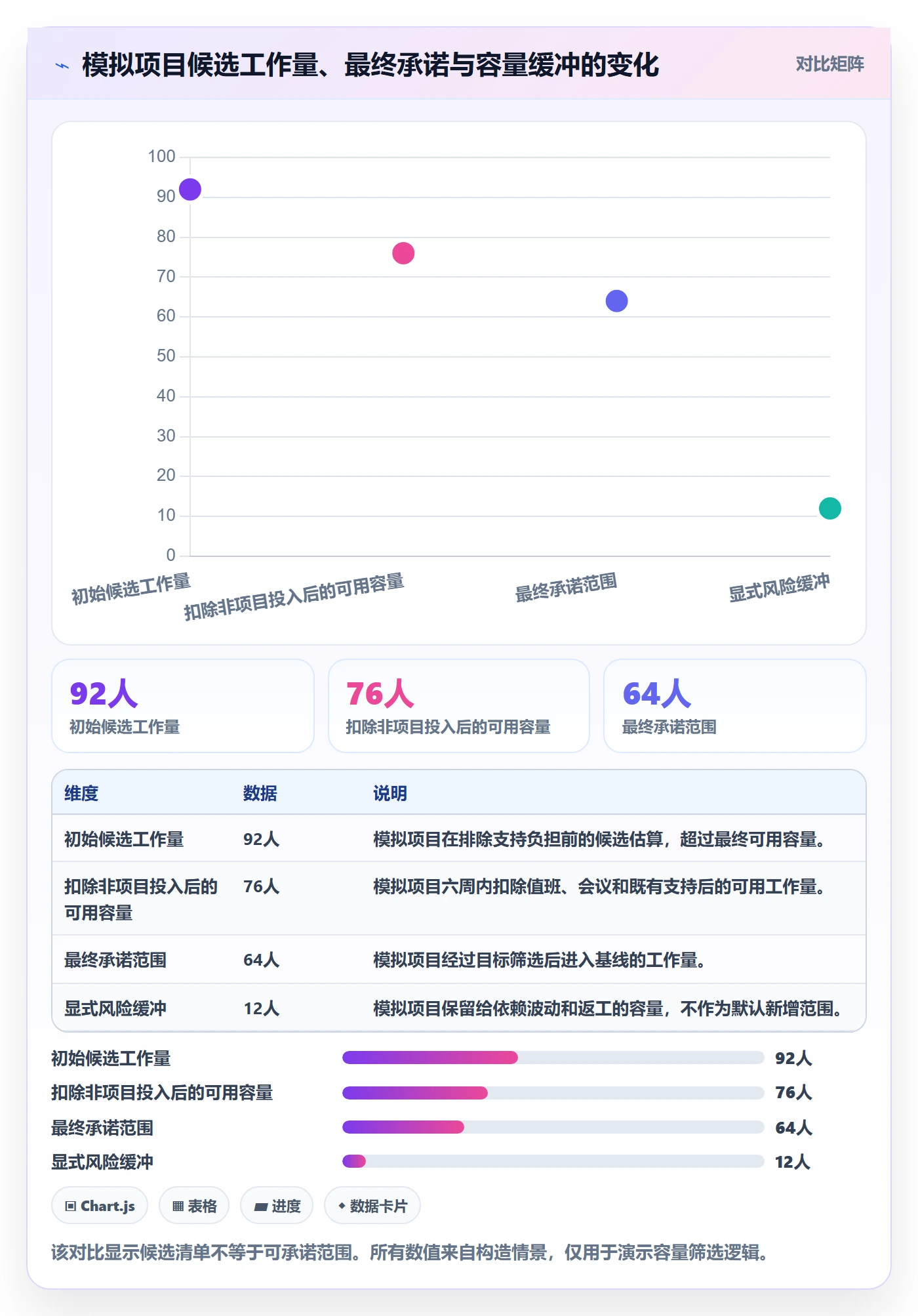

模拟团队有18名成员,但并不是18人都能全职投入。扣除休假、值班、例会和既有支持任务后,六周可用容量估算为76人天。团队将92人天的候选范围缩减到约64人天,并留出约12人天应对不确定事项。
这12人天不是额外塞入的“隐藏需求”,而是对既有经验的显式处理。如果缓冲没有被使用,团队可以在后续评审中决定是否拉入候选事项;如果发生返工或依赖等待,它就能减少对核心承诺的冲击。
团队还把工作按风险而非只按优先级排序。权限校验和订单状态准确性被列为高风险验证项,安排较早进行;样式优化虽然容易展示,却不能抢占核心流程的测试时间。
5. 第四步:设定范围基线和变更规则
版本计划在第二周评审后形成基线。基线包含已承诺事项、候选事项、排除事项、负责人、依赖日期和验收要求。每次新增范围必须记录决策人、影响和替换方案,口头承诺不能直接成为研发任务。

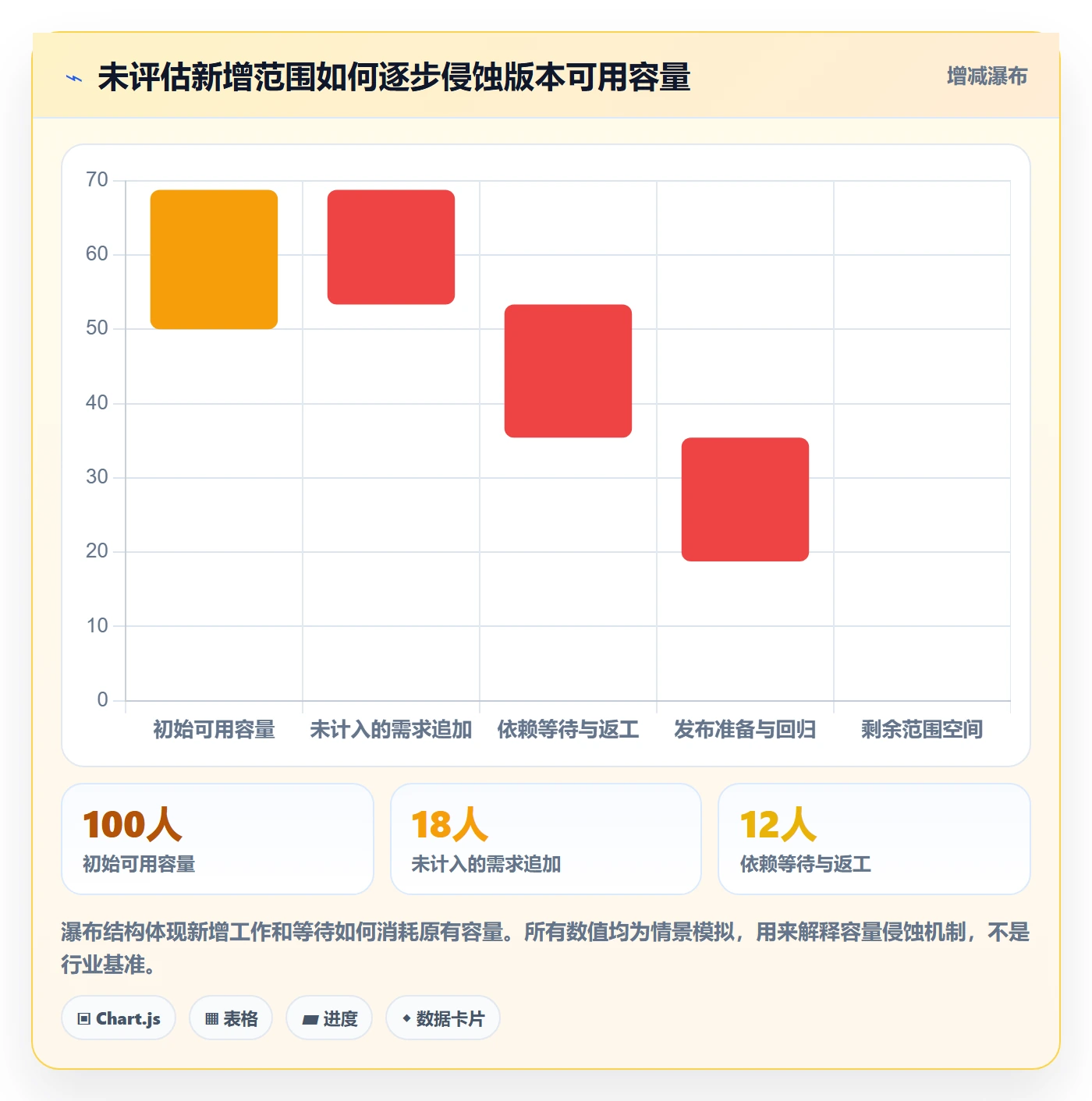

一周后,业务方提出加入一项紧急筛选能力。评估显示需要约6人天,并增加回归测试。团队判断该能力不影响本次核心目标,最终将其放入下一版本,而没有挤占当前版本的回归时间。
如果业务目标确实要求当期交付,团队也可以选择等量移出其他范围,或者调整发布日期。关键不是某一种选择总是正确,而是每个选项的代价都被看见。
6. 第五步:跟踪风险信号,不只看完成百分比

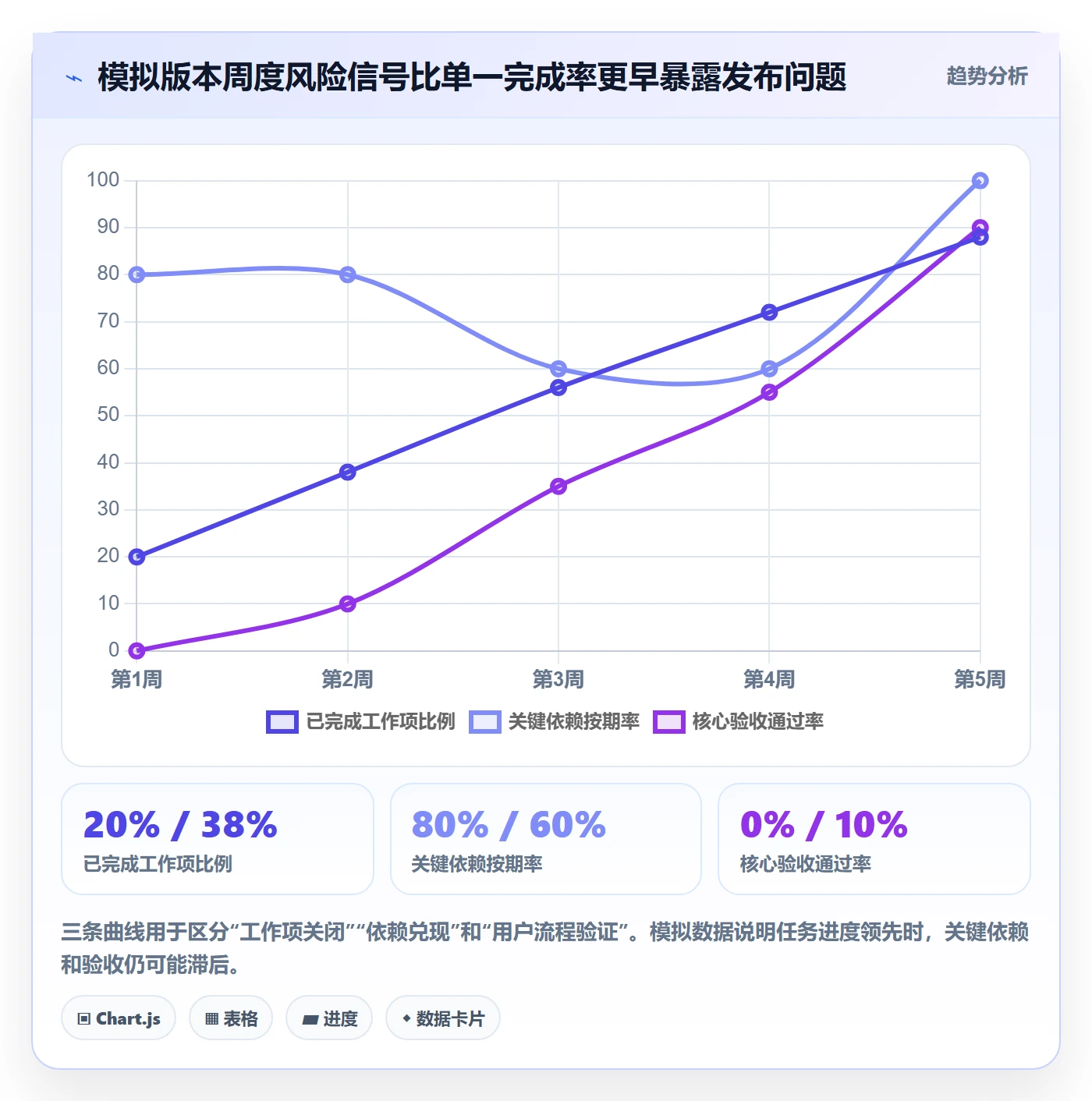

团队每周检查未完成关键工作、依赖状态、缺陷趋势、测试覆盖和范围变化。到第四周,接口延迟了三天,但模拟数据让页面和流程测试继续推进;团队随后将真实联调列为关键路径,并调整了回归计划。
如果团队只看任务完成率,可能会因为多数页面任务已关闭而误判项目健康。加入依赖状态和关键验收后,管理者能看到:普通任务进度不错,但真实数据联调还未通过,版本仍存在发布风险。
7. 第六步:发布后对照承诺复盘
模拟项目最终在计划窗口内完成核心功能,两个体验优化项转入下个版本。复盘记录了三个结论:验收条件提前补齐减少了测试返问;接口备用数据降低了等待期间的空转;范围变更有替换规则,避免了测试时间被悄悄挤压。
团队也发现估算仍有不足:运维监控和数据校验比预期多用了约4人天。下一轮不应简单把这4人天永久加进所有版本,而要判断差异来自首次建设成本、估算遗漏,还是可复用工作尚未沉淀。


六、从0到1的落地步骤:四周建立第一套可用版本机制
1. 第一周:统一术语和信息入口
先访谈产品、研发、测试和运维,找出大家口中的“版本”分别指什么。不要急于统一所有叫法,先把产品发布、开发迭代、测试构建和生产部署之间的关系画清楚。
随后选择一个真实版本作为试点,规定唯一范围入口。试点信息至少包含目标、计划窗口、范围清单、责任人、依赖、验收标准和决策记录。旧表格可以暂时保留,但要明确哪份是当前有效版本,避免双重维护。
在这一周里,先不要增加复杂审批。重点是让成员能找到最新信息,并能辨别“候选”“已承诺”“已完成”和“已发布”几个状态。
2. 第二周:完成范围梳理和容量评估
把候选事项按价值、紧急程度、风险和依赖进行讨论。优先级不宜只用一个数字解决所有问题,尤其要区分业务价值高但依赖未成熟、价值一般但风险必须先处理的工作。
估算时明确数据口径:是人天、故事点还是相对工作量;是单人投入还是团队工作量;是否包含测试、评审和部署。口径不一致时,精细数字没有可比性。
第一轮容量预测可以保守。对没有历史数据的团队,优先留出不确定性空间,再观察实际完成与计划之间的差异。连续几个周期后,团队才有条件建立自己的预测区间。
3. 第三周:建立跟踪节奏和风险升级机制
短周期团队可以每周进行一次版本风险检查,不必把所有任务逐条念一遍。会议重点放在范围变化、关键依赖、阻塞事项、验收缺口和需要决策的问题。
每个风险都应带有责任人和下一步动作。例如,“接口有风险”不是可执行描述;“接口负责人周三前确认字段,若未完成则启用模拟数据并由测试负责人调整联调顺序”才包含行动。
设定升级条件也很重要。关键依赖晚于约定日期、核心测试未按计划启动、阻断缺陷持续增加或需求频繁变更,都应触发重新评估,而不是等到版本末期才召开危机会议。
4. 第四周:做一次发布演练和复盘
在正式发布日期之前,演练构建、部署、验证、回滚和通知流程。团队不一定每次都需要完整的生产演练,但至少要确认发布负责人、操作步骤、监控信号、异常联系人和回滚条件。
发布后,复盘计划与实际的差异,不把讨论变成追责。需要回答:哪些假设错了、哪些风险发现太晚、哪些等待可以提前消除、哪些范围决策产生了返工、哪些门槛过严或过松。
复盘行动应少而具体。比如下一轮提前一周确认接口契约、把测试环境准备纳入版本准入、记录支持工作容量。不要只写“加强沟通”“提升质量”,因为这类结论无法验证是否落实。
5. 先用少量指标衡量机制是否变好
初期建议关注少数能驱动行动的指标:版本承诺完成率、范围变更次数、关键依赖按期率、缺陷逃逸情况和计划偏差原因。每个指标都要定义分子、分母、时间范围和排除条件。
承诺完成率可以用按基线交付的事项数除以基线承诺事项数,但需要区分需求价值和任务数量。范围变更次数可以帮助识别计划稳定性,却不能单独作为绩效指标,否则团队可能为了数字好看而拒绝合理变化。
若要借鉴DORA研究中的交付绩效思路,可以关注部署频率、变更前置时间、变更失败率和服务恢复时间等结果指标;这些指标适用于观察软件交付和稳定性,不宜直接替代项目级的范围、依赖和验收管理。

七、不同情况下的行动建议:按风险和协作复杂度选择做法
1. 十人以下、单团队、需求变化不大的项目
这类团队不必先上重流程。用一份共享版本说明和任务看板即可,明确版本目标、负责人、截止窗口、纳入范围、验收条件和发布清单。每周检查一次偏差,出现变更时更新同一份记录。
要避免的是“大家都在一个群里,所以信息天然一致”。群消息适合快速讨论,不适合作为长期范围基线。关键决定应在当天沉淀到计划入口,并标注决定日期和责任人。
如果版本只是内部试用或低风险小工具,可以采用较轻的测试门槛,但仍应保留恢复方案和用户反馈渠道。轻流程不等于没有规则,而是把规则缩到真正必要的部分。
2. 多团队、多个依赖方并行的项目
这类项目要把依赖管理放到版本计划的前面。建议为跨团队事项设置明确交付物、确认时间、接收方和替代方案,并通过联合评审确认关键接口与验收边界。
不要把每个团队自己的进度汇总成一张漂亮的总表,就认为协作已经完成。真正需要检查的是跨团队交付是否按顺序发生、阻塞有没有责任人、接口变动有没有影响下游测试和发布。
当版本跨越多个团队时,指定一位版本负责人协调整体承诺,但不要让负责人替代各专业负责人。产品负责目标和取舍,技术负责人判断实现和依赖,测试负责人判断验证充分性,发布负责人确认交付准备。
3. 强监管、高风险或涉及关键业务系统的项目
高风险项目要提高证据要求。需求变更、权限控制、数据迁移、审计记录、安全评审和回滚验证都可能需要形成可追溯记录。不能只靠口头确认,尤其是影响数据正确性、客户资金或核心服务连续性的事项。
发布门槛应与风险等级关联。高风险改动可以采用分阶段放量、双人复核、演练和更长观察窗口;低风险文案调整则不必承担同等审批负担。差异化控制比“一刀切加审批”更有效。
如果版本涉及法务或合规要求,应让相关责任方尽早参与范围确认,而不是等到临近发布再补审。合规评估往往影响数据流程、留存策略和验收标准,拖到后期会造成高成本返工。
4. SaaS产品或持续交付团队
持续交付团队未必按月发一个大版本,可以按功能开关、服务组件或用户群分批交付。此时版本管理要从“大包裹式发布”转向变更单元、部署批次和用户影响范围的追踪。
每个可独立部署的变更仍需明确风险、测试、监控和回退办法。小批量发布能够降低单次变更的影响面,但前提是自动化测试、部署能力和线上观察足够可靠。
对于频繁发布的产品,发布节奏不是唯一目标。部署得快但故障恢复慢,用户体验仍可能很差。应结合部署频率、变更失败率、恢复时间及用户反馈,判断速度和稳定性是否平衡。
5. 客户定制交付或项目型实施
客户项目需要把版本计划与合同范围、现场环境、客户验收和培训安排关联起来。研发内部说“已完成”,不一定等于客户环境可运行;客户说“要加一个字段”,也不一定只是小改动。
建议设置客户确认点:需求基线、方案确认、测试环境验收、上线窗口和最终验收。每次客户新增要求都要判断是否属于原范围,并记录对工期、费用、测试及培训的影响。
如果多个客户项目共享同一产品版本,要把通用能力和客户特例区分开。否则产品路线会被一连串定制请求切碎,后续维护成本远高于首次交付成本。
6. 使用项目管理平台的中大型研发组织
组织超过100人、项目跨多个研发团队时,建议先定义数据模型,再配置平台。哪些对象代表需求、缺陷、迭代、版本和发布记录?哪些关系必须可追溯?谁有权改变基线?这些问题比首页看板长什么样更关键。
以PingCode为例,可以把试点范围放在一个真实团队和一个真实版本中,验证需求到任务、缺陷到版本、测试结果到发布状态之间的关联是否符合组织习惯。要重点检查迁移、权限、报表口径、通知噪声和重复录入,而不只看功能演示。
不要一次性要求全组织切换。先选择协作复杂度适中、负责人愿意参与的团队,运行一个完整版本周期;确认流程确实减少信息损耗后,再扩展到其他团队。工具推广的核心是形成共同工作方式,而不是完成账号开通率。
八、不同情况下的取舍:版本管理没有唯一正确答案
1. 固定发布日期,还是固定范围
若发布日期受市场活动、合同或监管窗口约束,通常要固定日期、弹性调整范围。团队需要明确哪些事项是必须交付,哪些可以延期,并提前设置分阶段交付方案。
若范围受法规、合同验收或关键业务完整性约束,则可能需要固定范围、弹性调整日期。但这并不意味着可以无限延期,而是应尽早暴露风险、给出新的可信日期,并说明资源和依赖条件。
最危险的做法是同时把日期、范围和质量都锁死,却没有相应的容量和风险控制。团队表面上拥有明确目标,实际只能通过加班、削减测试或隐瞒问题来维持计划。
2. 统一版本节奏,还是由团队自主安排
统一节奏有利于市场沟通、跨团队规划和运维准备,但可能不适合所有组件。不同产品模块的风险、依赖和测试周期差异很大,强行同步会让低风险改动等待,也可能让高风险改动被时间表推着走。
团队自主发布更灵活,但要求更强的接口治理、自动化测试和运行监控。若这些基础设施尚不成熟,自由发布可能增加冲突和支持负担。可采取分层方式:大版本统一窗口,低风险修复走独立快车道。
3. 精细估算,还是区间预测
对稳定、重复、历史数据充分的工作,精细估算可能有帮助;对探索型需求、首次建设或依赖不确定的工作,给出区间通常比承诺一个看似准确的数字更诚实。
估算精度不应超过输入信息的精度。需求未澄清、接口未确认、团队刚组建时,报出精确到小数的工期并不会让结果更可靠,只会把不确定性藏起来。
我更看重团队能否解释估算假设,并在条件变化时及时更新预测。预测不是合同,也不是绩效分数,而是用于决策的当前最佳判断。
4. 轻量文档,还是平台化追溯
轻量文档成本低、上手快,适合团队边做边调整;但随着项目、人员和依赖增多,重复维护和信息过期会逐渐成为主要成本。平台化管理可以提高追溯和协作效率,但配置、培训和治理本身也需要投入。
是否平台化,应该比较两类成本:现在的信息损耗、重复录入和协调时间,是否已经超过工具建设和维护成本。如果团队还没有稳定术语和工作流程,先在平台里复制混乱,只会让混乱更可搜索。
比较稳妥的顺序是先统一最小字段和状态,再做小范围工具试点,最后决定是否扩展。工具迁移不是成熟度的证明,减少重复劳动、提高风险可见性才是结果。
5. 一次发布交付,还是分批次交付
一次发布有利于统一沟通和完整验收,适合功能紧密耦合、外部窗口明确或用户需要整体切换的场景;代价是变更集中,故障影响面可能更大,发布前的集成和测试压力也更高。
分批次交付能够缩小单次风险并更早获得反馈,适合功能可拆分、用户群可控、系统支持开关或灰度发布的场景;代价是需要管理兼容、配置差异、版本并存和支持文档。
选择时要问的不只是“哪种更快”,还包括功能能否独立验收、数据是否兼容、失败能否回退、用户是否能识别新旧行为。若这些条件不具备,分批发布未必比一次性交付安全。
九、结尾:从一个真实版本开始,把承诺变成可验证的协作
1. 版本管理的关键不是管住变化,而是看见代价
很多团队把版本管理理解成控制范围、盯进度或催交付。我更倾向于把它看成一种组织决策能力:团队能否在承诺、容量、质量和时间之间做清楚取舍,并让相关成员理解取舍结果。
计划偏差并不天然代表管理失败。真正值得警惕的是偏差长期不可见、范围变化不留痕、风险无人负责、发布条件靠临场解释。只要事实能够及时暴露,团队就仍有机会调整路径。
2. 下一步按这五项开始
- 选一个近期真实版本,不要从宏大流程设计开始。
- 写清版本目标、纳入范围、排除范围和验收条件。
- 核对容量、关键依赖、负责人和测试准备。
- 约定变更如何评估,以及谁有权做取舍。
- 发布后对照计划复盘,把一项具体改进带入下一轮。
如果团队只能先完成一件事,我建议先建立唯一可信的版本范围基线,并让每次变化都留下影响和决策记录。它不要求昂贵工具,也不要求完美估算,却能迅速减少“我以为你知道”的协作损耗。
版本从0到1,不是把所有流程一次搭齐,而是让一次交付从目标到验收都能被追溯、讨论和改进。先用一个真实版本验证这套约定,再根据规模和风险逐步增加能力,通常比先画出一张完美流程图更可靠。
常见问题解答(FAQ)
1. 项目版本从 0 到 1,应该先定版本号规则,还是先拆版本计划?
我刚开始管一个新项目,团队里有人想用 1.0、1.1,有人又按月份和迭代编号,讨论了半天还是没统一。我想知道到底该先定版本号,还是先明确每个版本要交付什么,怎样才能避免版本号越用越乱?
先定义版本的交付含义,再确定编号规则。版本号只是标签,不能替代范围和验收标准。可以先约定:每个版本都要有负责人、目标用户、交付范围、验收条件和计划日期;之后再采用团队容易理解的格式,例如“产品名-主版本.次版本.修订号”。
如果项目按固定迭代发布,也可以用“2025.06”这类年月格式,但要避免同时混用日期、功能名和随意递增的数字。一个可落地的起步做法是把首个版本定义为“最小可交付版本”,而不是把所有愿望都塞进 1.0。
举例来说,假设首版计划包含 12 项需求,评审后发现其中 4 项没有明确验收标准,就先补齐标准或移出本次范围。版本是否成立,应该看需求是否可验收、依赖是否明确,而不是看编号是否漂亮。
2. 版本计划怎样拆分,才能避免临近发布时不断加需求?
我每次排版本都会遇到类似情况:一开始说只做核心功能,开发到一半又有人提出“顺便加一个小改动”。这些改动单看不大,但最后经常挤压测试和修复时间,我想知道该怎么判断哪些能进当前版本?
把“是否进入版本”变成有依据的变更判断,而不是看需求提出者的职位或声音大小。建议每项需求至少记录业务价值、工作量、依赖、验收条件和不做的影响;版本中途新增内容时,同时写明它要替换掉什么,或由谁批准增加资源和延期。没有明确验收条件、依赖未确认的需求,不宜直接承诺进当前版本。
例如,一个 6 人团队计划两周迭代,可先按过去几轮实际完成量估算容量,并为联调、缺陷修复留出余量。假设团队通常完成约 30 个工作量点,本轮只承诺 24 点,剩余容量用于处理测试反馈和不可预见事项。这个数字不是通用标准,关键是根据实际完成记录校准;
若连续几轮临近发布都在加需求,应先收紧变更入口,而不是要求成员靠加班弥补。
3. 项目成员怎样围绕同一个版本协同,减少任务遗漏和互相等待?
我负责的项目里,产品、开发和测试各自维护一份进度表,开会时才发现有些功能还没提测,有些接口依赖也没人跟进。我不确定是流程太复杂,还是缺少一个统一的版本协作方式,怎样做才能让成员看见彼此的阻塞?
协同管理的重点不是增加会议,而是让版本、需求、任务和缺陷能够关联,并让每项工作有明确责任人和状态。建议在版本下维护需求清单,每项需求拆出设计、开发、联调、测试等必要任务;任务记录负责人、截止时间、依赖项和完成定义。
状态可以从“待开始、进行中、待联调、待测试、已完成”起步,不要一开始设计十几种难以区分的状态。每周至少检查两类信息:一是没有负责人或验收条件的工作,二是超过约定时间仍未推进的阻塞项。比如接口联调依赖后端提供测试数据,就应把提供数据作为有负责人、有日期的任务,而不是只写在会议纪要里。
选择某项目管理工具时,优先验证它能否按版本汇总进度、查看依赖和逾期事项,以及成员是否愿意持续更新;功能很多但更新成本高的工具,往往会让团队回到多份表格并行。
4. 首个版本发布后,怎么判断版本管理流程是否真的有效?
我担心团队把流程搭起来之后,只是多填了几个字段,发布结果却没有变好。首版结束后,我该看哪些数据,才能分辨问题出在计划、协作还是测试,而不是只凭大家觉得“这次挺忙”?
首版复盘不要只看是否按期发布,至少同时看计划兑现、质量和协作三个方面。可记录计划内需求完成率、临时变更数量、发布后严重缺陷数、阻塞项平均处理时间,以及从需求确认到上线的大致周期。指标用于发现问题,不宜直接拿单一数字考核个人,否则成员可能通过少报风险或拆小任务来改善表面数据。
例如,某团队首轮计划 10 项需求,按期交付 8 项,发布后一周出现 3 个高优先级缺陷。与其简单判定“版本延期”或“测试没做好”,不如检查剩余 2 项是否因依赖未确认而卡住,并追溯 3 个缺陷是否集中在同一类验收遗漏。下一轮只改最主要的一两个环节,再比较数据变化。
若每次复盘都能落到具体责任、行动和验证时间,版本管理才是在改善协作,而不是增加记录负担。
核心关键词
文章包含AI辅助创作:版本怎么做?项目成员协同管理:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517970
读者评论
文中把计划版本、开发迭代、测试构建和生产发布区分开,这一点很实用。我们团队以前经常把“代码合并”当成“可以上线”,后来发现权限、回滚和业务验收都还没完成。建议再补充一份小团队可直接套用的字段模板。
新增一项小需求”需要说明替代项或延期影响,这个判断很符合实际。不过有些紧急合规事项确实无法等量替换,流程里最好明确紧急变更的例外条件、审批人和事后复盘要求。
文章对任务完成率的提醒比较到位,但落地时还会遇到数据维护成本问题。若每项任务都要补依赖、证据和验收状态,成员可能觉得负担较重。小团队可以先抓核心路径和发布门槛,再逐步增加字段。
