版本计划最容易出问题的时刻,通常不是排期当天,而是“计划看起来已经定了”之后:需求还在变、关键成员同时被多个项目占用、测试时间被压缩,大家却仍把一个发布日期当作确定承诺。我的判断是,版本管理的核心不是把任务排进日历,而是让团队尽早看见承诺背后的人员、依赖和质量风险,并且约定风险出现时如何调整。

一、先讲核心结论:版本计划是风险控制机制,不是日期清单

1. 先确定计划要保护什么

项目团队制定版本计划,通常希望同时达成四件事:按时交付、范围可控、质量达标、成员负荷可持续。真正困难的是,这四个目标并不总能同时最大化。需求临时增加时,团队可能要在延期、削减范围、增加资源或接受风险之间选择。

因此,我不会把“发布日期已经填好”视为计划完成。一个可执行的版本计划至少要说明:本版本解决什么问题、哪些内容必须交付、哪些内容可以延后、关键依赖是谁、成员可投入多少、质量门槛是什么,以及触发变更后由谁决策。

2. 把承诺拆成条件,而不是只报一个日期

日期本身不说明计划是否可靠。比如“6月28日发布”可以是目标日期,也可以是对外承诺;可以基于全部需求完成,也可以只保证核心范围。若不说清楚这些前提,同一个日期会被不同角色理解成完全不同的承诺。

我建议把版本计划写成“日期+范围+条件”的组合。例如:6月28日为目标发布日期;核心流程和安全修复必须完成;报表增强属于可裁剪范围;若第三方接口在6月10日前未完成联调,则先发布不依赖该接口的功能。条件越明确,后续的调整越像决策,而不是临时甩锅。

3. 用风险信号,而不是忙碌程度判断进度

成员每天都很忙,不等于版本离交付更近。真正有用的信号包括未完成工作量是否持续增加、阻塞持续多久、关键任务是否集中在少数人身上、测试缺陷是否反复回流,以及范围变更是否超过团队处理能力。

我会把计划状态分为“可按原方案推进”“需要主动调整”“已触发承诺变更”三类。这样做不是为了制造红黄绿状态,而是让项目负责人明确下一步动作:继续观察、调用预案,还是正式变更日期或范围。

版本管理版本计划教程:项目成员风险控制,避坑指南

二、背景与真实场景:风险通常藏在计划表之外

1. 多项目共享成员时,计划容易出现“虚假容量”

在中大型组织里,一个开发、测试或架构成员常常同时服务多个项目。每个项目负责人可能都认为对方能投入三天,合起来却变成一周十五天。问题并不一定是成员不配合,而是组织没有把总需求与可用容量放在同一张视图里比较。

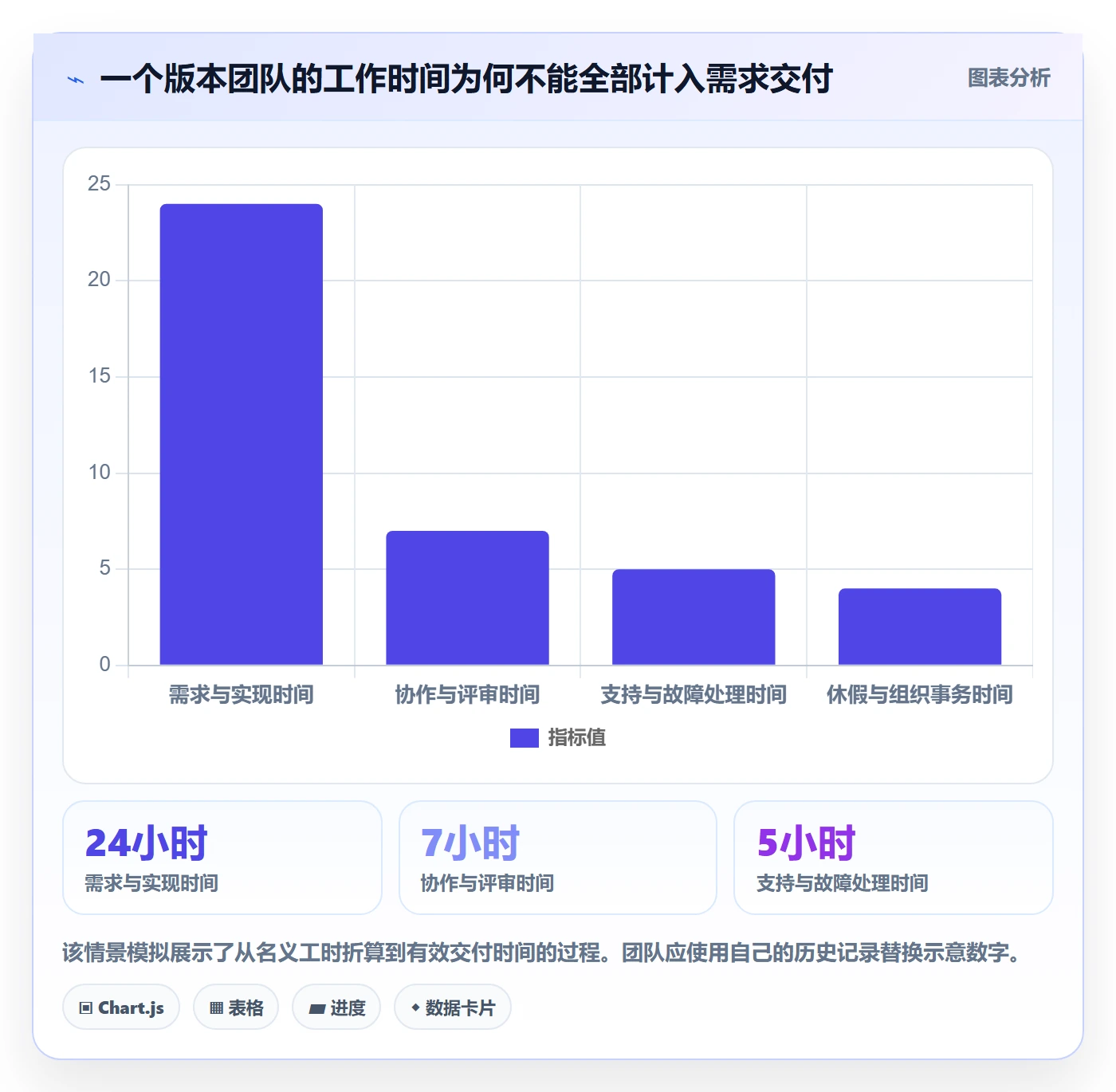

版本计划中的人力容量,不能简单用“成员人数乘以工作日”计算。会议、支持、代码评审、休假、生产问题和跨团队协作都会占用时间。若把每个工作日都当成可用于新需求的开发时间,计划从一开始就会高估产能。

2. 依赖项往往比团队内部任务更难控制

团队内部任务通常能直接沟通,外部依赖却可能受另一个版本、审批、供应商或测试环境影响。常见情况是:本团队功能已完成,联调环境还没准备好;接口文档已经发布,字段定义却仍在变化;安全评审排不上时间,发布窗口因此错过。

我会把依赖写成有交付物和验收口径的事项,而不是只写“等待某团队支持”。例如“6月12日前提供可调用的测试接口,返回字段与接口契约一致,失败响应可复现”。没有负责人、日期和验收标准的依赖,实际上只是一个尚未管理的风险。

3. 关键成员缺席会让计划出现单点失效

关键成员风险不只来自离职或休假,也可能来自临时故障处理、客户现场支持和其他项目的紧急任务。如果某个关键模块只有一个人知道如何发布、迁移或回滚,那么计划表上的“任务完成”并不能说明团队拥有可持续交付能力。

识别单点风险时,我会追问三个问题:是否只有一个人掌握实现细节?是否只有一个人能执行发布操作?这个人不可用时,团队能否在一个工作日内找到替代方案?如果答案是否定的,计划就应该安排知识转移、结对操作或明确的降级策略。

4. 版本范围会通过小变更逐渐失控

单个需求看起来很小,累积起来却可能改变整个版本的测试面和交付节奏。尤其是“顺手加一下”“只改一个字段”这类请求,容易忽略兼容性、权限、数据迁移、文档和回归测试成本。

控制范围不等于拒绝变化,而是让变化带着代价进入决策。每个新增项都应说明业务收益、开发与测试影响、依赖变化、替代方案,以及它挤掉了哪个已承诺事项。若没有明确取舍,团队实际上是在接受范围扩张,同时假装发布日期没有变化。

版本管理版本计划教程:项目成员风险控制,避坑指南

三、常见误区:看起来在管理版本,实际上在放大风险

1. 误区一:把所有成员都按满负荷排期

按每天八小时连续投入计算,纸面产能会很漂亮,但实际工作会被评审、沟通、支持和切换任务打断。尤其当成员并行参与多个版本时,频繁切换会带来额外的上下文恢复成本。计划越精确到小时,未必越准确。

我的做法是先统计团队最近几周的实际可交付时间,再按角色和工作类型拆分容量。没有历史数据时,可以先用保守估算,并在两个迭代后校准。容量估算的目标不是让计划塞满,而是降低承诺与现实之间的落差。

2. 误区二:把任务完成率当成版本健康度

完成了八成任务,不一定代表版本完成了八成。剩余两成可能恰好包括核心接口、安全修复、迁移脚本或关键回归测试。任务数量还会受拆分粒度影响:一个团队把工作拆成一百项,另一个团队拆成十项,完成率不能直接比较。

我更关注未完成工作的业务重要性、阻塞时长和后续路径。例如,剩余任务虽少,但依赖尚未验证,且影响上线回滚,那么风险仍然很高。团队应同时看范围完成情况、关键路径状态、缺陷趋势和发布准备度,而非只盯着单一百分比。

3. 误区三:把“缓冲”当成可以随意填充的空档

缓冲不是给低效预留的时间,也不是可以提前分配给新增需求的“闲置资源”。它用于吸收估算误差、依赖波动和不可预见工作。如果项目一开始就把缓冲全部承诺出去,遇到风险时团队只能靠加班弥补。

缓冲应放在关键路径和高不确定任务附近,而不是机械地给每个任务都加相同百分比。对于不确定性较高的接口联调,可以单独安排验证窗口;对于成熟、重复性强的任务,则不必套用同样的缓冲比例。

4. 误区四:任务延期就立即增加人手

增加成员不一定能让任务更快。新成员需要理解背景、环境和代码结构,原成员还要花时间解释;如果任务本身被外部依赖阻塞,更多人也无法让依赖提前交付。盲目加人有时只会增加协调成本。

在追加资源前,我会先判断延期属于容量不足、依赖阻塞、需求不清、技术不确定还是质量返工。只有当工作可拆分、任务边界清晰、协作成本低于新增产出时,增援才可能有效。若瓶颈是决策迟缓或环境不可用,优先解决瓶颈更有价值。

5. 误区五:风险登记表填完就算完成风险管理

一张表里写了“人员不足、需求变化、测试延期”,并不意味着风险已经受到控制。有效的风险记录至少要说明触发信号、影响范围、责任人、应对动作和复查时间。若没有触发条件,团队只能等到问题已经发生后再临时处理。

我通常区分“风险”和“问题”:风险是尚未发生但可能影响目标的事件,问题是已经发生并需要处理的事实。两者的处理方式不同。风险要监测概率和影响,问题要有负责人、解决路径和截止时间,混在一起容易让真正紧急的事项被稀释。

版本管理版本计划教程:项目成员风险控制,避坑指南

四、专业判断逻辑:把风险转换成可执行的选择

1. 先判断影响,再讨论发生概率

风险分析不必追求复杂公式,但要能帮助团队排序。一个简单做法是分别评估发生可能性和影响程度,再把高影响事项优先进入评审。影响不能只看任务工时,还要看是否卡住关键路径、是否影响核心用户、是否涉及安全与数据、是否会导致发布窗口错过。

例如,一个低概率的数据库迁移失败,若会导致数据不可恢复,影响就远高于一个高概率但可延后处理的界面细节。把每项风险都打成同样的“中风险”,表面上整齐,实际失去了决策价值。

2. 用触发条件替代模糊判断

“如果进度不理想就调整”没有可操作性。触发条件应尽量能观察、能复核。例如:关键接口连续两个工作日没有可用响应;关键路径任务预计完成时间晚于集成窗口三天;高优先级缺陷在发布候选阶段仍超过约定上限。

阈值不必一开始就完美,但必须由团队共同确认,并在复盘中校准。阈值过宽,团队发现得太晚;阈值过窄,则会频繁报警、损耗注意力。好的阈值能够让负责人知道何时拉齐相关方,何时启动范围裁剪,何时正式调整日期。

3. 把资源风险看成组合问题

成员风险不能只看个人任务量,还要看同时参与的项目数、技能稀缺程度、任务之间的切换频率和替代能力。一个人安排了三项任务,若三项都处在不同项目的关键路径上,风险往往高于四项都可并行、可替代的常规任务。

我会把成员容量至少拆成“承诺投入、实际可用、关键技能、替代人选”四个维度。这样可以区分是工时不足,还是某项技能集中在单人;前者要谈优先级和范围,后者则要补知识覆盖与操作备份。

4. 决策时先保留可逆选择

不确定性高时,先做小规模验证,通常比直接押注完整实现更稳妥。比如接口协议尚未稳定,可以先做契约测试和最小联通验证;迁移方案不确定,可以先在脱敏数据副本上演练;新需求价值尚未证实,可以先交付最小可用范围。

可逆选择的价值在于,团队能以较低成本获得信息。若验证结果不理想,仍有时间调整;若一开始就把所有资源投入完整方案,失败的沉没成本会让团队更难作出理性取舍。

5. 用统一的决策顺序减少争论

出现风险时,不要先争论“谁估算错了”。我建议按固定顺序讨论:事实是什么、影响哪些目标、有哪些可选方案、每个方案的代价是什么、谁有权决定、何时复查。这个顺序能把会议从责任追问拉回问题解决。

  1. 确认事实和证据,例如阻塞记录、缺陷趋势、剩余工作和实际可用容量。
  2. 标明受影响的范围、成员、依赖和发布日期。
  3. 至少提出两个可行方案,例如裁剪范围、调换优先级、增加验证时间或调整日期。
  4. 明确方案的风险承担方、决策人和复查时间。
  5. 将决定更新到版本计划,并同步给受影响成员和相关团队。

版本管理版本计划教程:项目成员风险控制,避坑指南

五、版本计划教程:从目标确认到发布复盘

1. 明确版本目标和成功标准

启动版本计划时,先用一段话写清楚本版本要解决的问题,以及哪些结果算成功。目标应尽量体现用户或业务变化,而不是只列“完成若干功能”。例如,目标可以是缩短某类业务流程的处理时间,或支持一个明确的客户场景。

同时要写明不在本版本处理的内容。排除项并非负面承诺,而是帮助团队管理期待。若版本目标过于宽泛,后续每个新需求都容易被解释成“本来就应该包含”。

2. 把需求分为必须、可裁剪和待验证

我通常把需求分成三层:必须交付的核心范围、条件允许时交付的可裁剪范围,以及价值或技术路径尚未验证的待验证事项。三类需求分别对应不同承诺,不能只用优先级数字代替解释。

必须项需要写清验收口径和完成条件;可裁剪项要注明裁剪后是否影响其他功能;待验证项则应先安排实验或技术验证,避免把未知事项直接承诺为确定交付。分类一旦完成,还应由业务、研发和测试共同确认。

3. 估算工作量时包含完整交付链

一个需求的成本不只有编码时间。还可能包括方案讨论、开发自测、评审、测试数据准备、接口联调、回归测试、发布检查、文档更新和上线观察。如果估算只覆盖实现阶段,计划就会把后半段工作挤到版本末尾。

可以按团队成熟度选择估算方法:小团队可以使用相对估算和短周期校准;跨团队或高风险版本则应拆解到可验证交付物,并说明估算区间。重点不是追求看似精确的数字,而是公开不确定性,避免把估算误写成保证。

4. 核对成员容量与技能覆盖

在排任务前,先收集成员在版本周期内的实际投入:休假、值班、固定支持工作、其他项目承诺和必要协作时间。对兼职投入的成员,要明确每周可用时间和响应预期,不能只写一个名字后默认其随时可用。

接着检查关键技能是否有备份。核心模块、数据库迁移、发布操作和回滚步骤,至少应有第二人能够理解并协助处理。若暂时无法形成备份,应将其作为明确风险,并安排演练或文档化任务。

5. 画出依赖与关键路径

依赖图不一定要用复杂工具。只要能回答“哪个交付物必须先完成,谁负责提供,最晚何时提供,延迟后有什么影响”,就有管理价值。特别要区分硬依赖与软依赖:硬依赖会阻断后续工作,软依赖可能有临时替代方案。

对关键路径上的事项,设置更早的检查点,而不是等到发布日期临近才发现问题。若某项依赖只能在最后阶段验证,计划应把这段等待时间和可能的失败处理时间一起纳入版本窗口。

6. 建立变更入口和决策规则

版本中途的需求变更应走统一入口。提交人需要提供业务原因、紧急程度、验收标准和期望时间;研发与测试评估影响后,由有权限的人决定接受、延后或替换其他范围。没有评估和决策记录的口头插单,最容易造成隐性加班与质量债务。

变更记录不用复杂,但应能还原“为什么改、改了什么、谁批准、挤掉什么、风险如何变化”。如果新增工作不替换任何已有范围,就要明确说明日期或质量目标是否相应变化。

7. 设置检查点与预案

检查点应围绕风险和交付物设置,而非单纯每天汇报做了什么。可在需求确认、接口联通、功能冻结、回归启动、发布候选和上线观察等阶段设置决策门。每个门都要有进入条件、退出条件和未达标时的动作。

预案至少覆盖三种常见情况:外部依赖延期、关键成员不可用、质量门槛未达标。预案可以是裁剪功能、调整顺序、启动替代人选、延后发布或分批上线。方案不必复杂,但要提前知道谁能拍板、通知哪些人。

8. 发布后复盘计划偏差,而不是只复盘结果

版本结束后,比较计划和实际时,不要只问“延期几天”。还应看范围变化次数、阻塞时长、测试阶段缺陷回流、成员投入偏差和临时支持占比。目的不是给团队打分,而是找出估算、协作和决策机制中可改进的部分。

复盘结果应转化为下个版本可执行的调整。例如,接口联调平均需要多出一个检查周期,就提前验证;某类任务经常漏算回归工作,就修改估算模板;关键知识集中在一人,就把知识转移列为计划任务。只有进入下一轮计划的改进,复盘才真正产生价值。

版本管理版本计划教程:项目成员风险控制,避坑指南

六、案例与数据观察:一个模拟版本如何避免末期失控

1. 场景说明:发布日期没有变,计划却需要重做

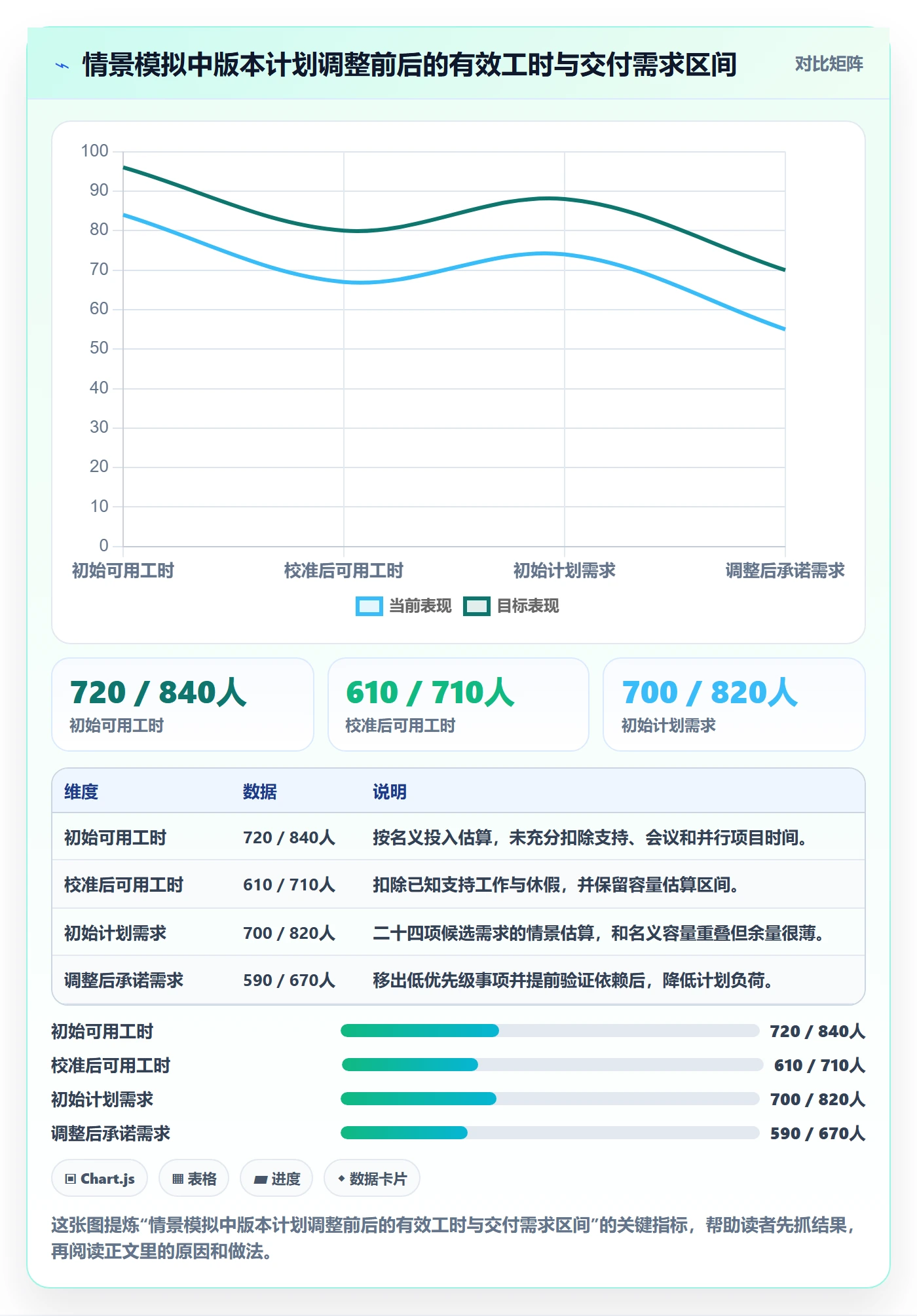

下面是一个情景模拟,不对应任何真实客户或组织。一个跨职能团队计划在六周后发布业务流程升级版本,涉及研发、测试、产品和外部接口团队。计划初稿列出二十四项需求,团队按成员总人数和工作日估算,认为可以按期完成。

进一步核对后发现,两名研发成员同时承担其他项目支持,测试人员还要负责日常回归;外部接口的测试环境预计在第三周才开放;另有三项需求缺少明确验收条件。原计划虽然没有立即延期,但关键路径没有留出接口失败后的处理窗口。

2. 风险识别:先找出计划中最脆弱的假设

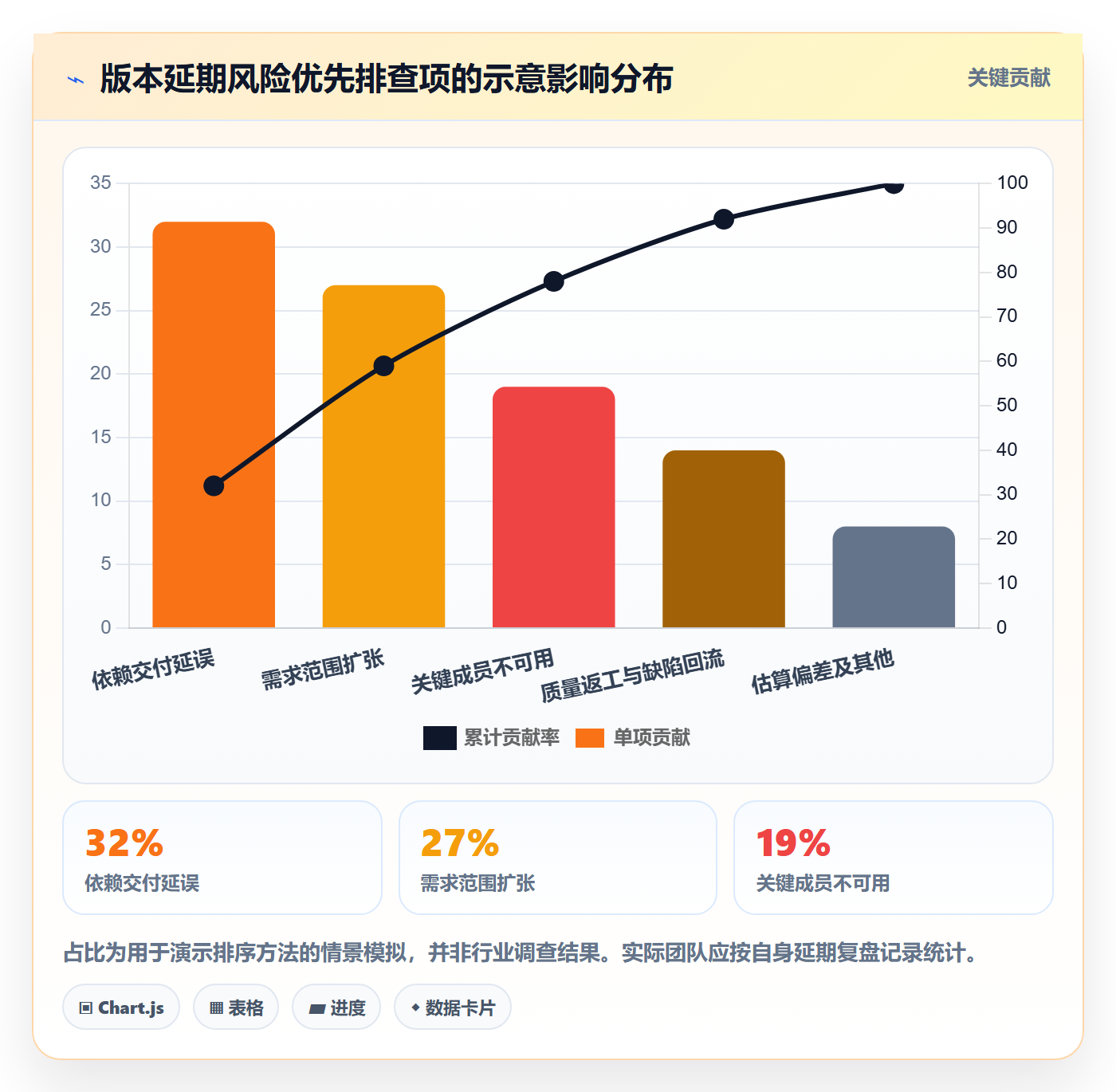

团队没有先追加人手,而是把计划假设逐条列出:成员每周可投入多少时间、接口何时具备测试条件、三项模糊需求是否必须交付、回归测试最少需要几个工作日。核对后,发现原估算把成员有效投入按满负荷计算,也把接口准备视作确定事件。

风险评估结果显示,接口环境未按期开放和关键成员被其他项目占用,对日期影响最大;三项验收标准不清的需求则容易在开发后期引发返工。团队因此把前两项设为高优先级风险,把需求澄清列为本周的进入条件。

3. 调整方案:范围、顺序和验证窗口一起改

团队保留核心流程和必要的安全修复,把四项低优先级报表增强移出本版本;同时提前安排接口契约测试,不等完整环境开放后才开始验证。产品负责人在计划中明确:若接口在第三周末仍不可用,本版本先交付不依赖该接口的核心流程,接口增强进入下一版本。

测试人员在开发早期参与验收标准评审,并按模块逐步验证,而不是等所有功能完成后集中测试。关键模块安排一名备份成员参与评审和发布演练。这样做没有凭空增加团队产能,而是减少了等待、返工和单点知识风险。

4. 结果怎么看:关注风险敞口,而不是夸大模拟数字

在这组情景模拟中,计划项从二十四项调整为二十项,其中四项被明确延后;接口验证提前到第三周,测试阶段保留了完整回归窗口。这里的关键不是“少做了四项”,而是每个裁剪动作都与日期承诺、依赖状态和质量要求一起讨论。

真实项目复盘时,我会比较版本开始与结束时的承诺范围、实际交付范围、阻塞天数、关键任务偏差和缺陷回流情况。若只看按期发布,很容易忽略团队是否靠长期加班完成;若只看延期,也可能忽略延期是为了保障数据安全或解决关键质量问题。

版本管理版本计划教程:项目成员风险控制,避坑指南

七、工具与成员协作:让信息可见,但不要把工具当裁判

1. 工具首先要呈现同一版本的事实

版本计划会涉及目标、需求、任务、缺陷、依赖、成员负荷和发布状态。如果信息分散在聊天记录、个人表格和会议纪要里,团队很难判断哪个版本是当前事实。工具的价值在于让计划变化可追踪,让不同角色看到一致的信息,而不是替团队自动做所有判断。

选择某项目管理平台时,我会重点看它是否支持需求与任务关联、版本范围管理、负责人和截止时间维护、依赖关系追踪、变更记录、缺陷关联以及权限控制。若团队只需要管理少量任务,轻量表格也可能够用;若多个团队共享成员、版本和依赖,信息关联能力会更重要。

2. 以 PingCode 为例:适合关注跨角色与跨项目协同

PingCode主要服务中大型企业及100人以上组织。对这类团队而言,工具评估不能只看单个团队能否创建任务,还要看需求、迭代、缺陷、版本和跨团队依赖是否能形成连续的追踪链。实际选型时,我建议先围绕一个真实版本做试运行,而不是只听功能演示。

试运行可以选一条完整交付链:需求提出、范围评审、任务拆解、接口依赖、测试缺陷、发布准备和复盘。观察不同角色能否在同一信息源中找到当前状态,变更是否留痕,管理者能否快速识别成员冲突和关键路径风险。具体能力应以产品当前版本、配置方式和企业实际需求为准,不宜仅凭功能清单下结论。

3. 把工具配置成团队流程,而不是复制组织层级

常见做法是把公司组织架构原样搬进项目系统,结果成员要跨多个空间找信息,版本状态也各自定义。更有效的配置原则是围绕交付关系组织信息:哪些需求进入哪个版本,谁负责交付,依赖哪个团队,缺陷影响哪个范围,决策由谁记录。

字段也不宜无限增加。若每次更新都要填十几项信息,团队容易只填必填项或长期不维护。先保留影响决策的字段,例如优先级、验收标准、风险状态、依赖方、目标版本和变更原因;其他信息应证明能改善决策后再增加。

4. 先试点,再决定是否标准化推广

试点不应选最简单、最没有依赖的项目,否则无法检验工具是否能支撑真实协作。也不要一上来选组织内最复杂的项目,以免问题来自流程、权限、迁移和工具配置的混合影响。可以选一个范围适中、成员角色齐全、版本周期清楚的项目,运行一个完整交付周期。

试点复盘可以看四类结果:信息更新是否及时、变更是否可追踪、成员冲突是否更早暴露、发布风险是否更容易定位。若只是增加了填报时间,却没有改善决策速度或风险发现时间,就应先优化流程配置,而不是要求团队继续多填表。

八、不同情况下的行动建议与取舍

1. 小团队、单一项目:先用轻量规则降低管理成本

团队人数少、依赖简单时,不必一开始建立复杂的风险模型。用一份共享计划记录版本目标、范围、负责人、依赖、风险和发布日期,再设置每周一次的风险检查,通常已经能解决大部分可见性问题。

取舍在于:轻量方式启动快、维护成本低,但当多个版本开始共享成员,或出现跨团队依赖时,人工维护容易遗漏。此时应优先补齐成员容量和依赖视图,而不是先增加更多报表。

2. 多团队共享成员:优先治理容量冲突和优先级

当同一批专家被多个团队同时预订,问题的核心往往不是个人效率,而是组织优先级没有统一。应由拥有跨项目视角的负责人协调优先级,明确关键成员服务哪些项目、各项目投入比例和临时任务的处理规则。

取舍在于:集中协调能减少隐性冲突,但会增加决策成本。若所有小任务都要高层审批,流程会变慢。可以只对关键技能、关键路径和超过一定工作量的冲突升级,其他情况由项目负责人按约定范围处理。

3. 强依赖外部团队:把联调时间前移

接口、供应商、审批或环境是关键依赖时,尽量把最小可验证动作提前,例如确认协议、拿到模拟数据、完成权限申请、验证连通性。不要把“对方承诺会按期提供”当作已经完成的风险控制。

取舍在于:提前验证需要投入前置时间,可能让团队暂时看不到完整功能进展;但它通常能换来更早发现不兼容问题的机会。若依赖方无法提前配合,就要明确降级方案和最晚决策点。

4. 发布日期固定:优先管理范围与质量门槛

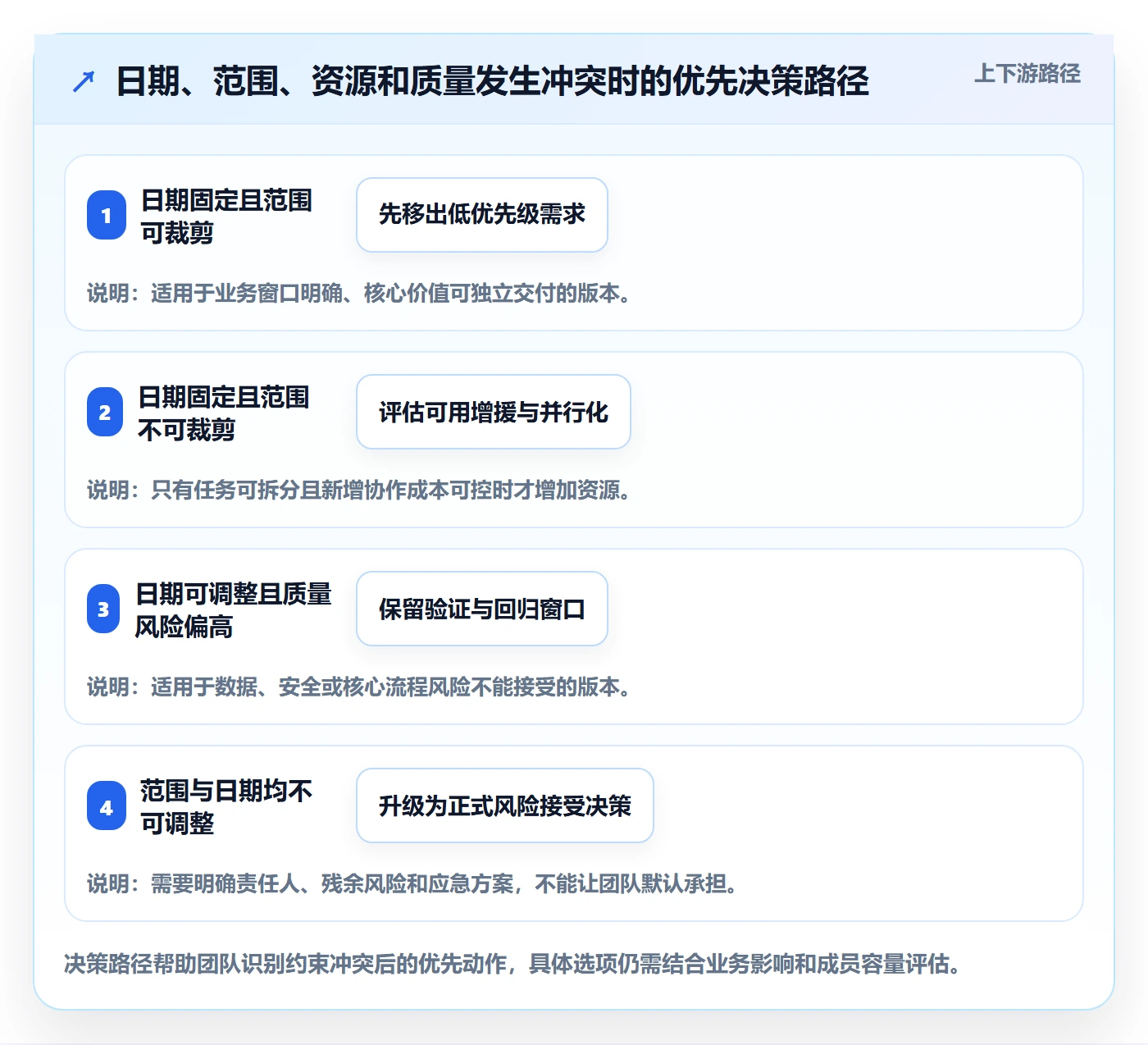

法规、市场活动或客户合同使发布日期难以移动时,计划重点应转向范围分层和质量底线。哪些功能可以降级或拆分发布,哪些缺陷绝对不能带入生产,哪些风险需要业务负责人接受,都必须提前写清。

取舍在于:日期固定不代表所有内容都必须保留。若范围不能裁剪、资源不能增加、质量不能降低,却仍要求日期不变,团队面对的是不可同时满足的约束。项目负责人要把这个冲突上升为正式决策,而不是把它隐藏在加班安排里。

5. 新技术或高不确定项目:先购买信息,再承诺范围

对新架构、新供应商或未知性能瓶颈,先安排概念验证、压测、数据迁移演练或安全评估。验证任务的产出不是“做了一个原型”,而是回答明确问题:性能能否达标、接口是否可行、成本是否可接受、失败时能否回退。

取舍在于:验证阶段会占用本可用于功能开发的资源,短期交付数量可能减少;但它能降低后期整体返工和延期风险。若业务窗口不允许先验证,就要明确增加的风险由谁接受,并设定更早的退出条件。

6. 质量风险偏高:不要用压缩测试换取表面准时

涉及数据迁移、权限、安全、资金或核心业务流程时,测试和回滚准备属于交付的一部分,不是可随意挤掉的尾部工作。可以缩小发布范围、分批开放或分阶段上线,但不应把尚未验证的关键风险伪装成“后续再优化”。

取舍在于:更严格的质量门槛可能导致范围变小或发布日期调整;换来的则是更低的生产事故风险和更可控的恢复路径。选择标准应基于影响程度和业务容忍度,而不是团队对发布日期的心理执念。

版本管理版本计划教程:项目成员风险控制,避坑指南

九、FAQ:版本计划中最常见的实际问题

1. 版本计划多久更新一次比较合适

没有适用于所有团队的固定频率。稳定团队可以按周检查计划,并在范围、依赖、成员容量或质量门槛发生变化时立即更新。风险高或依赖密集的版本,可以对关键路径设置更频繁的短检查点,但不必要求每个成员每天重复汇报相同信息。

2. 需求还没完全确定,能不能先排版本

可以先做粗粒度计划,但要把未确定事项标成假设或待验证项,并给出确认期限。不能把未知内容当成已承诺范围。尤其要明确如果假设不成立,团队会调整什么:范围、日期、方案,还是资源。

3. 成员估算和管理者要求不一致怎么办

先核对工作边界、依赖和容量口径,确认双方估算的是不是同一件事。再用拆解任务、历史记录或小规模验证补充证据。如果仍有分歧,应把估算区间和风险写入计划,由有决策权的人选择承诺强度,而不是简单要求成员接受一个没有依据的单点数字。

4. 版本中途新增紧急需求,怎么处理

先说明紧急性的业务依据,再评估开发、测试、依赖和回归影响。随后做明确取舍:替换同等工作量的范围、调整日期、增加经过验证的资源,或由业务方正式接受风险。新增项不应通过口头方式绕开计划变更。

5. 版本已经延期,复盘应该从哪里开始

从关键路径和最早的风险信号开始,而不是先找责任人。检查团队何时知道风险、当时有哪些证据、为什么没有触发调整、决策是否及时,以及哪些工作被低估。最后将原因转化为下一版本的检查点、估算口径或资源安排。

十、结尾:把风险提前变成选择

我对版本计划的独特判断是:计划不是为了证明团队能准确预测未来,而是为了让团队在未来偏离预期时,仍有时间作出清醒选择。只要范围、容量、依赖、质量门槛和变更规则都能被看见,团队就不必等到最后一周才在加班、延期和带风险发布之间被动选择。

下一步可以从正在进行的版本做一次小范围检查:列出必须交付范围,核对成员真实可用时间,找出三个最可能阻断关键路径的依赖,为每个风险写下触发条件和预案。再约定一次复查时间,并在风险变化时同步更新计划。先让计划诚实,再让计划精细;先让风险可见,再谈按期交付。

常见问题解答(FAQ)

1. 版本计划应该先定发布日期,还是先定版本范围?

我以前总觉得先把发布日期敲定,团队自然会围绕它排期,结果临近发布时才发现需求还在不断增加。我想知道,怎样安排版本范围和日期,才能避免计划看起来很完整、执行时却不断延期?

先定一个可讨论的目标窗口,再根据团队产能和已确认的工作量收敛版本范围;不要把未经评估的发布日期当成承诺。比如一个 8 人团队计划两周发布,先列出必需功能、修复项和候选项,估算剩余工作量,并扣除评审、联调和回归测试时间。若必需项已占满可用产能,就应缩减候选范围或调整日期,而不是把加班当作计划缓冲。

判断计划是否可靠,可以看每项工作是否有负责人、验收条件和估算依据,而不只看甘特图上有没有结束日期。

2. 项目成员变动时,怎样避免版本计划中的任务失去负责人?

我担心成员请假、转组或临时支援别的项目后,任务还挂在原负责人名下,大家直到联调时才发现没人接手。除了改一下任务负责人,还有什么办法能提前发现这种风险并把影响控制在版本发布之前?

版本计划中的负责人不能只是一个姓名,还应有明确的交接对象和依赖信息。对关键任务,至少记录负责人、备份人、当前状态、未解决问题和上下游依赖;成员变动时,由交接双方在任务上确认代码、文档、测试情况及下一步动作。

可以每周检查一次关键路径任务:若任务只有一名熟悉者、且没有可接手的人,就标为人员风险,并在发布前安排结对或知识交接。这样比单纯重分配任务更有效,因为换了负责人并不代表知识已经转移。

3. 版本范围已经确认后,新增需求应该怎么处理才不拖垮发布?

我遇到过需求方在开发中途提出一个看起来很小的改动,团队口头答应后,测试、文档和联调工作却一起增加。我想知道该不该一律拒绝变更,还是有一种既能响应业务、又不让版本计划失控的判断方法?

不必一律拒绝,但每次变更都要显式比较收益、工作量、依赖和验证成本。可以设置一个变更入口,由提出方说明业务价值和最晚需要时间,团队评估开发、测试、发布说明等完整影响,再做三选一:替换同等规模的低优先级事项、进入下一版本,或经负责人批准调整发布日期。

比如新增一个界面字段,若还牵涉接口兼容和历史数据处理,就不能只按前端开发工时估算。没有替换项、没有评估人、也没有决策记录的口头加需求,通常是范围失控的早期信号。

4. 版本管理中哪些风险信号说明计划需要立即调整?

我不想等到发布日期前几天才发现进度已经落后,但项目状态经常显示为“进行中”,看不出真正的问题。我想知道应该重点观察哪些信号,以及出现问题后怎样判断是加人、减范围还是推迟发布?

优先盯住会影响交付路径的信号,而不是只看任务完成百分比:关键依赖是否延期、阻塞问题是否持续增加、未通过的验收项是否集中在核心功能、回归测试剩余时间是否被挤占。可以约定触发条件,例如关键路径任务延期超过两天、阻塞问题连续两次周会未解除,或发布前仍没有可验证的候选版本,就启动重新评估。

处理顺序通常是先移除低价值范围,再调整资源和依赖,最后才改发布日期;若核心质量门槛未通过,不应为了守住日期而跳过验证。每次调整都同步更新范围、负责人和新决策记录,避免团队仍按旧计划行动。

核心关键词

读者评论

程
程婉清

多项目共用测试和架构人员时,单个项目的容量表很难反映真实占用。我觉得还得定期和各项目负责人核对投入,否则每个人的估算都合理,合起来却超出可用时间。

冯
冯浩然

触发阈值确实有帮助,不过阈值设定后还要有人及时更新依赖状态。我遇到过接口一直标记为“处理中”,直到联调窗口快结束才发现交付物不可用,光有风险表并不能替代持续确认。

邵
邵文博

文中的工时和风险占比明确说是示意数据,这点比较重要。团队若照搬这些数字,反而容易产生误判;最好先用几轮迭代的实际记录校准,再决定容量和缓冲怎么估。

文章包含AI辅助创作:版本管理版本计划教程:项目成员风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517958
