版本管理发布记录最容易被误解成“把这次改了什么写下来”,但真正影响交付质量的,往往不是记录写得够不够长,而是能不能回答三个问题:这个版本为什么发布、哪些项目成员完成了哪些关键工作、上线后结果是否符合预期。若发布记录无法把需求、代码、测试、发布动作和成员贡献串在一起,它就只是事后文字;若能把这些证据连起来,它才是团队复盘和下一轮决策的依据。

一、先讲结论:发布记录不是公告,而是可追溯的交付证据

1. 一份合格记录要回答五个问题

我判断一条版本记录是否有用,通常不先看措辞,而是检查它能否顺着证据回答五个问题:发布了什么、为什么发布、谁参与了交付、如何验证、结果如何。任何一个问题只能靠口头补充,说明记录链条还没有闭合。

这五个问题对应不同的决策场景。发布了什么,供用户和支持团队确认变化;为什么发布,供产品与业务校验目标;谁参与了交付,供项目负责人识别协作瓶颈;如何验证,供质量团队判断风险;结果如何,供团队决定继续推广、回滚还是修正。

版本记录的最小闭环不是“版本号+更新说明”,而是“目标,变更,责任,验证,结果”。记录不必每个字段都写成长段落,但必须能通过链接、编号或结构化字段找到对应证据。

2. 把“人”放进流程,但不要把发布记录做成绩效榜

标题里的“项目成员数据分析”容易让人误以为要统计谁提交最多、谁关单最快。我的判断恰好相反:成员数据首先用于理解协作过程,不应直接变成个人产出排行榜。提交次数多,可能意味着任务拆得细,也可能意味着返工多;缺陷关闭快,可能是问题简单,也可能是只处理了容易关闭的项。

更有决策价值的问题是:需求从提出到验收,在哪个环节等待最长?测试发现的问题集中在哪类变更?跨团队依赖是否反复成为阻塞?某个角色是否长期承担未被计划的发布工作?这些问题需要看流转、工作量与结果的组合,而非孤立地看个人数量。

3. 用“三层记录”兼顾阅读与分析

我建议将版本发布信息拆成三层。第一层是面向用户的简洁说明;第二层是面向项目成员的交付清单;第三层是面向管理和复盘的过程数据。三层可以关联,但不要把内部任务明细全部塞进用户公告。

  • 用户层:版本目标、重要变化、影响范围、使用提示和已知限制。
  • 交付层:需求、缺陷、代码变更、测试结果、发布责任人及审批状态。
  • 分析层:计划与实际偏差、等待时间、返工、缺陷逃逸和成员协作负荷。

若团队规模较小,可以先从前两层开始;若组织有多个产品线、多个发布窗口和跨职能协作,再逐步补充第三层。先把记录做准,比一开始堆出大量报表更重要。

版本管理发布记录全流程:项目成员数据分析与一文讲清

二、真实场景:为什么“发版了”不等于“交付完成”

1. 发布当天的三种信息往往分散在不同位置

一个常见场景是:产品在需求文档里写目标,研发在代码仓库里记录提交,测试在缺陷系统里记录验证,运维在发布平台里记录执行结果,项目负责人则在群聊里确认时间。每个系统都有局部真相,但版本复盘时没人能迅速拼出全貌。

这种分散本身并非错误。不同角色使用不同工具有现实原因,问题在于缺少稳定的关联键。版本号、需求编号、缺陷编号、发布批次、代码提交或构建编号,如果没有约定映射关系,团队只能依赖熟悉项目的人回忆和解释。

我处理版本复盘时,会先追问“哪些记录能相互跳转”,而不是先追问“我们该不该换工具”。如果需求到测试结果已有稳定链接,只是汇总页不够清楚,改模板可能就能解决;如果多个工具间没有共同标识,才需要优先补数据规范或集成能力。

2. 项目成员数据的核心价值在于解释过程

假设版本比计划晚了四天,只看个人任务关闭时间,容易得出“某位成员进度慢”的结论。若进一步发现,关键接口等待两天、需求范围在中途调整一次、测试环境不可用半天,延误原因就从个人表现变成了依赖与流程问题。

成员数据因此至少要同时包含角色、事项类型、时间节点和阻塞状态。它不是为了给每个人贴标签,而是为了判断交付系统是否把负担集中到少数角色、某类工作是否总是被低估,或者计划机制是否持续漏算评审、联调和发布准备时间。

3. 中大型组织需要把“可追踪”与“可治理”分开

当团队扩展到多个项目组后,统一字段很重要,但强迫所有团队使用同一套复杂流程也可能适得其反。中大型企业通常既需要公司级的版本可视性,也需要团队根据产品风险保留差异化门禁。组织层面要统一的是关键定义与数据接口,不一定是每一步操作完全一致。

例如,金融、医疗或基础设施团队可能需要更严格的审批与回滚证据;内部效率工具则可能采用较轻量的检查。使用 PingCode 这类面向中大型企业及百人以上组织的项目管理平台时,应重点验证项目、需求、测试、迭代和发布信息能否按组织治理要求关联,而不是只看是否提供了“发布记录”入口。

版本管理发布记录全流程:项目成员数据分析与一文讲清

三、常见误区:看起来有数据,未必能支持判断

1. 误区一:发布记录越长,信息越完整

把所有开发任务、内部讨论和提交信息复制进公告,看似“透明”,实际会让读者难以找到影响判断的重点。用户关心的是变化和影响;研发关心的是依赖和风险;项目负责人关心的是范围和状态。不同受众需要不同的视图,不应被迫阅读同一份大段流水账。

更稳妥的做法是采用摘要加关联明细:摘要说明版本目标、关键变化和注意事项;明细通过编号或链接指向需求、缺陷、测试报告与审批记录。完整性来自可追溯,不等于把所有原始信息复制到同一页面。

2. 误区二:提交次数可以代表贡献

提交次数受代码风格、仓库策略、合并方式和任务拆分影响。有人一天提交多次小改动,有人完成复杂设计后集中提交;直接排序会把工作方式差异误当作贡献差异。类似地,需求关闭数量也会受到任务粒度和业务难度影响。

若确实需要观察成员负荷,应先看任务类型与计划工时,再看实际投入、阻塞时间、返工情况和交付结果。需要强调的是,工时数据若来自个人估算,只能用于趋势和计划校准,不应被包装成精确绩效事实。

3. 误区三:缺陷越少,版本质量就越高

缺陷数量必须结合测试覆盖、变更规模、使用量和观察窗口解释。一个刚上线两天的小版本,缺陷数暂时为零,不意味着质量优于运行半年且持续暴露问题的版本。修复缺陷的速度也不能代替缺陷严重度和用户影响。

发布质量至少应同时观察发布前缺陷、上线后缺陷、回滚或热修次数、受影响用户范围以及发现渠道。若团队只统计“关闭了多少缺陷”,可能会激励快速关闭,而不是认真验证修复是否有效。

4. 误区四:只保留最终状态,不保留状态变化

一条任务最终显示“已完成”,却看不出它曾经等待评审三天、因验收标准变化返工两次,这种数据对流程改进几乎没有帮助。对过程分析而言,状态时间戳和变更原因往往比最终状态更有价值。

这并不意味着要记录每一次鼠标操作。团队只需保留关键节点,如进入开发、提交评审、进入测试、验收通过、发布完成,以及阻塞开始与解除时间。记录粒度越细,维护成本越高,应根据决策价值设定。

5. 误区五:把个人指标直接连接奖惩

当成员知道某个数字会被单独用于考核,行为就可能围绕数字优化:把大任务拆成多个容易关闭的小任务,减少主动暴露风险,或把复杂问题推给其他角色。数据没有失去价值,但解释方式改变后,数据可能诱导出错误行为。

我建议先把成员数据用于团队层面的负荷平衡、计划改进和协作诊断。若组织另有绩效评估机制,应建立多来源、长周期、带情境解释的评估方式,不能用单一版本的提交数、工时或缺陷数作结论。

版本管理发布记录全流程:项目成员数据分析与一文讲清

四、专业判断逻辑:先统一定义,再选择指标

1. 先明确版本边界与统计口径

同一个“版本”可能指代码版本、产品版本、发布批次或面向客户的功能包。如果团队不先定义边界,统计就会出现一个版本对应多个发布批次,或多个服务共用一个版本号的情况。报表看起来能出数,实际却无法对齐。

我建议至少明确四项:版本标识、发布批次、计划冻结时间、实际发布时间。若支持灰度、分批发布或多地域部署,还要区分“开始发布”“全量完成”和“回滚完成”等节点。版本号可以沿用现有规则,但统计口径必须写入团队约定。

2. 指标从决策问题倒推,而不是从系统字段倒推

若管理问题是“为什么承诺的范围总是完不成”,优先看计划变更、未完成事项和延期原因;若问题是“上线后为何频繁热修”,优先看变更风险、测试覆盖、缺陷发现阶段和回滚预案。不要因为系统能统计某字段,就把它当成关键指标。

一个实用的指标树可以分为四类:交付速度、交付稳定性、质量结果和协作负荷。每类先选一到两个指标试运行,再检查它们是否促成了行动。没有明确决策用途的指标,应暂缓建设。

判断维度 建议观察项 主要回答的问题 容易误读的情况
交付速度 需求周期时间、等待时长、按期完成率 事项从承诺到交付经历了多久,主要卡在哪里? 只看平均值会掩盖少数超长等待事项。
交付稳定性 计划变更率、范围完成率、发布频率 计划是否可靠,团队能否持续交付? 频繁发布不一定代表价值更高,也可能意味着过度拆分。
质量结果 上线后缺陷率、热修率、回滚次数 变更是否稳定,风险是否被提前发现? 需结合观察期、用户量与变更规模比较。
协作负荷 阻塞时长、跨团队依赖数、关键角色负荷 资源是否集中,协作是否成为瓶颈? 高负荷可能来自职责设计,不应简单归因于个人。

3. 采用“领先指标+结果指标”组合

结果指标告诉团队发生了什么,领先指标帮助团队提前干预。例如上线后热修率是结果指标;高风险变更比例、未完成评审项和测试环境故障则可能是领先信号。只看结果,团队通常要等问题发生后才复盘。

领先指标也不能被误当成结果。测试用例数量增加,不等于覆盖质量变好;风险标记增多,也可能说明团队更愿意主动暴露问题。指标需要配合抽样检查和趋势解释,避免把代理信号当成真实成效。

4. 对比时要使用同类版本与合理观察窗口

拿一个低风险维护版本和一个跨服务架构升级版本比较周期、缺陷或投入,结论通常没有意义。比较前应按版本类型、变更规模、依赖数量、风险等级和发布方式分组。小样本下,更适合看趋势和案例,不宜宣称显著提升或下降。

若团队每月只有一两个版本,可以按季度滚动观察,或把同类事项合并分析。对于上线后缺陷,必须规定观察窗口,例如发布后七天或三十天;窗口变化会直接影响指标数值,报表应明确展示统计范围。

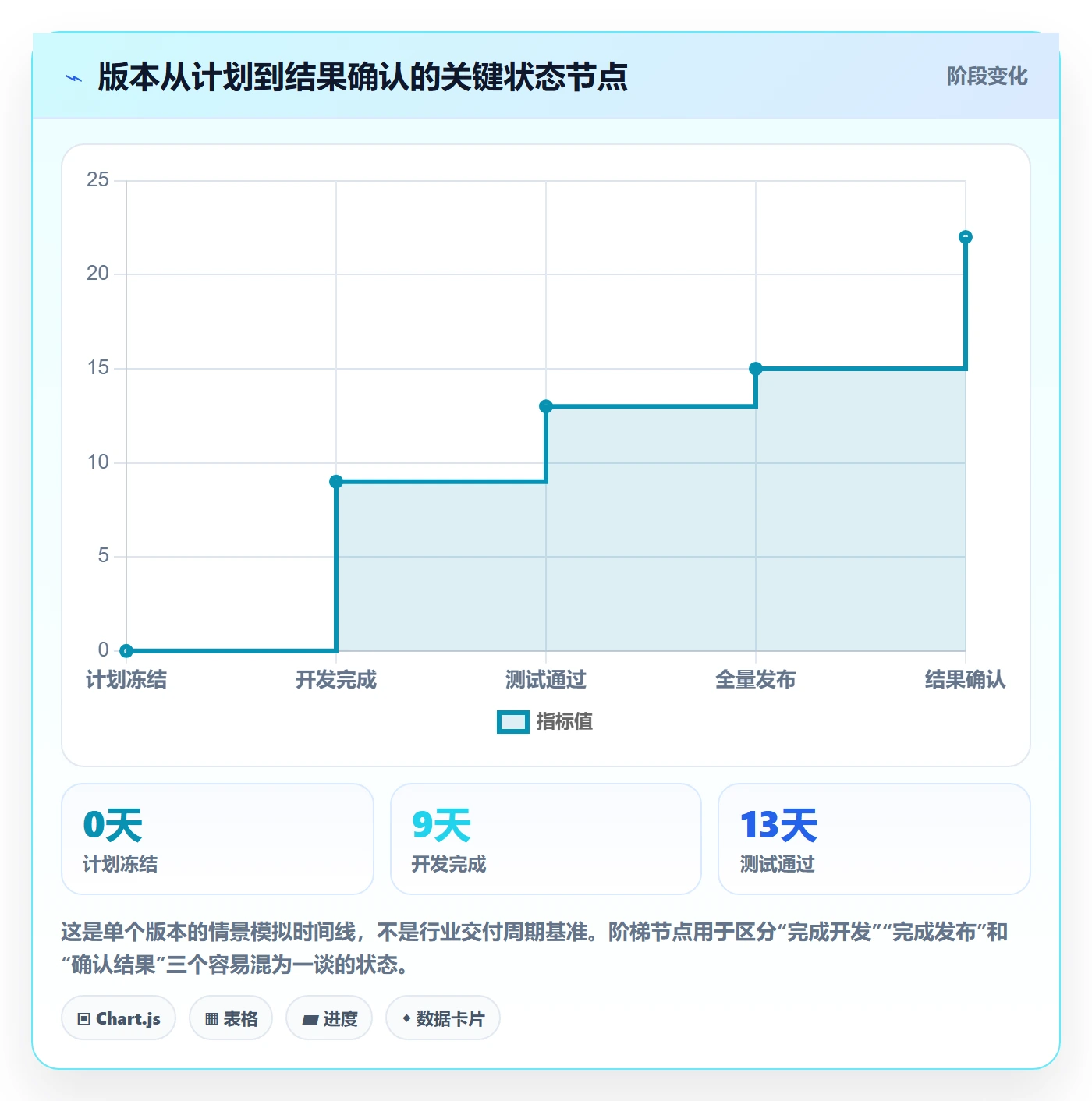

五、全流程拆解:从计划冻结到上线复盘

1. 计划阶段:先定义目标、范围与责任

版本启动时,不要只创建一个版本对象然后塞入任务。先明确本次版本解决的业务问题、目标用户、验收信号、计划范围、风险等级和负责人。目标如果无法描述为可验证的变化,后续即使按期发版,也很难判断是否真正交付了价值。

建议把每个纳入版本的事项标注类型,例如需求、缺陷、技术改进、合规工作或运营支持。再为事项明确负责人、协作者、验收人和依赖方。负责人不是“所有工作都自己做”,而是确保状态、风险和交接有人负责。

2. 需求与范围阶段:记录变更,不只记录最终清单

范围冻结之后仍可能新增紧急需求。强行禁止变更不现实,关键是记录变更发生的时间、提出原因、影响事项、审批人和对计划的影响。没有变更历史,复盘时会把实际执行范围误认为最初承诺范围。

我倾向于将变更分为新增、移出、替换和验收标准调整。新增事项尤其要说明它是合规要求、线上问题还是业务优先级变化;这能帮助团队判断延期来自估算偏差,还是来自有意接受的新工作。

3. 开发阶段:让任务状态表达真实工作流

状态不宜过多,但必须区分正在做、等待评审、等待依赖、待测试和已完成等实际阶段。若“进行中”包含开发、评审、联调和等人回复,团队便无法识别瓶颈,只能看到事项长期停留在同一栏。

跨团队依赖需记录依赖对象、承诺时间、阻塞开始时间和解除时间。没有这些字段,项目经理只能在会议上反复问进度。数据可先从关键阻塞事件开始采集,不必要求每个任务都填复杂说明。

4. 测试阶段:让验证结果指向具体变更

测试报告不能只写“测试通过”。至少要能关联被测版本或构建、测试范围、环境、执行时间、未通过项和豁免项。若某项因业务需要带风险发布,应记录决策人、影响面、补偿措施和处理期限。

对于复杂系统,质量证据可拆成自动化测试、人工验证、兼容性验证、性能检查和安全检查等类别。并非所有版本都必须执行全部项,但跳过的项目应有明确依据,避免团队把“没测”误记成“通过”。

5. 发布阶段:建立检查门禁与回滚证据

发布前检查清单应根据风险分级。低风险变更可能只需确认构建、关键用例和监控;高风险变更则需要审批、灰度策略、数据备份、回滚方案及值守安排。统一模板可以存在,但具体门禁应允许按风险等级启用。

发布执行记录至少包含执行人、时间、目标环境、构建标识、结果和异常处理。若发生暂停或回滚,不要只留下“发布失败”,还应记录触发信号、影响范围、恢复方式和后续负责人。

6. 发布后阶段:验证结果并安排复盘动作

发布完成只是技术动作结束,不是业务结果确认。团队还应检查关键功能是否被用户使用、错误率是否异常、客户反馈是否符合预期,以及灰度阶段是否满足扩量条件。观察指标要与版本目标相关,而不是每次复盘都泛泛看一遍所有大盘。

复盘应产出可执行事项,包括负责人、期限和验证方式。若结论是“加强测试”,需要进一步写明在哪类变更、哪个节点增加什么检查,以及如何证明问题减少。没有行动负责人和回看时间的复盘,通常只是一次信息汇总。

版本管理发布记录全流程:项目成员数据分析与一文讲清

六、成员数据分析:从个人数量转向协作结构

1. 先选能解释协作的成员维度

建议优先观察角色负荷、跨团队等待、工作类型分布、评审响应时间和返工参与环节。成员数据的首要目的,是发现流程是否把工作压在某些角色上,或某个环节是否缺少备份,而不是给个人做单项排名。

分析时可以按角色或团队聚合。比如分别查看产品、研发、测试、运维在一个版本中的事项数量与等待时长;如果测试等待显著增加,需进一步检查测试资源是否不足,还是开发提交集中在版本末期,不能直接得出“测试效率低”的结论。

2. 区分工作量、等待和返工

工作量描述做了多少事,等待描述工作被流程或依赖卡住多久,返工描述已完成工作因信息、质量或范围变化而重复处理。三者混在一起会导致解释失真。成员实际投入时间高,可能是工作复杂,也可能是频繁返工;周期长,也可能主要因为等待。

若系统无法可靠采集精确工时,可以先使用事项数、计划工时区间、状态停留时间和返工标记进行轻量分析。数据精度有限时,报告应明确说“估算”或“代理指标”,不要把它包装成精确劳动量。

3. 用分布看负荷,不只看平均数

一个团队平均每人负责六项工作,可能掩盖一人负责十五项、其他人负责两三项的情况。建议同时看中位数、分位数或成员负荷分布,并标出关键依赖是否集中在少数人身上。平均数适合概览,不足以发现尾部风险。

需要关注的不只是“谁最忙”,也包括关键知识是否单点集中、评审是否由少数人承担、假期或离职是否会造成版本停摆。若某一角色缺少替补,任务数量未必异常,但组织风险可能已经很高。

4. 使用成员数据时建立隐私与公平边界

成员数据涉及劳动过程与个人隐私,应遵循目的明确、最小必要、权限受控和透明告知原则。只采集解决业务问题所需要的字段,控制可见范围,并设定保存周期。不同地区与行业的合规要求可能不同,组织应由法务、人力和信息安全团队确认。

团队层面的改进报告通常应优先展示聚合结果。只有在确实需要排查具体交接、责任或授权问题时,才查看个人级明细,并保留合理的访问记录。能识别流程问题的数据,不应默认转化为监控员工的数据。

版本管理发布记录全流程:项目成员数据分析与一文讲清

七、案例与数据观察:一个模拟版本如何暴露交付瓶颈

1. 案例边界与数据口径

下面用一个匿名化的企业应用版本做情景推演,目的在于演示分析方法,不代表某个真实企业的已验证业绩,也不构成行业基准。版本计划周期为三周,纳入三十六项工作,涉及产品、研发、测试、运维和业务验收五类角色。

版本发布后复盘时,团队发现三十项工作按原计划完成,四项因范围变化移出,两项延后。发布窗口前集中发现九个缺陷,其中两个属于高优先级;上线后一周出现三次热修,其中两次与边界条件处理有关。

2. 第一轮分析:表面原因是测试拥堵,根因可能在交付前置工作

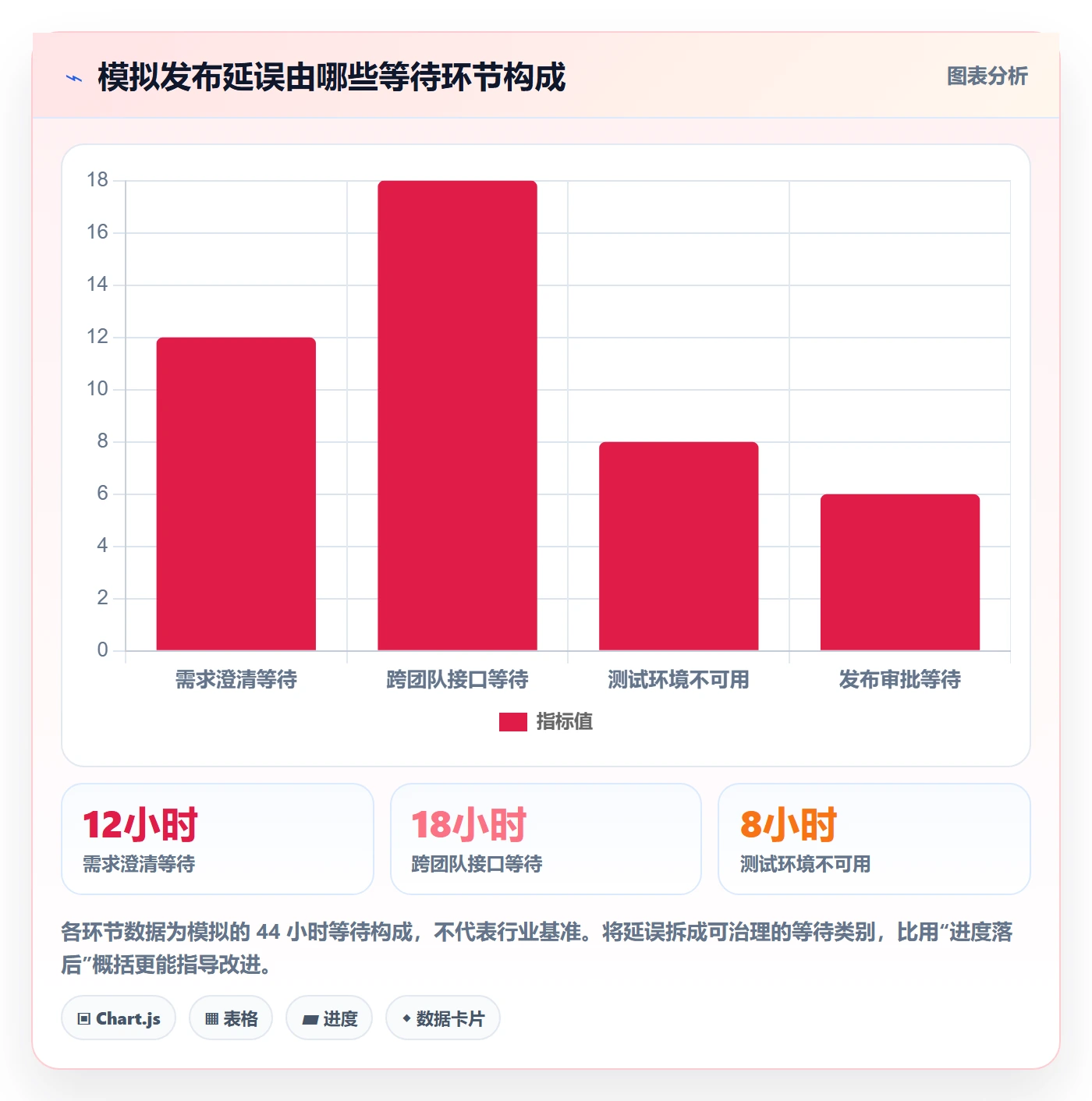

如果只看测试阶段的事项积压,团队可能会提出“多加一位测试人员”。但进一步查看时间线发现,六项需求在冻结后才补充验收条件,三项接口变更比计划晚两天合入,测试开始时大量事项同时进入验证。

因此,测试拥堵可能是前置输入不稳定造成的下游现象。增加测试资源或许能短期缓解,但若需求条件和接口交付仍晚到,新的资源也会集中等待,成本增加而系统性瓶颈未必消失。

3. 第二轮分析:用变更类别区分计划偏差

模拟的三十六项计划工作中,四项移出范围的原因分别是业务优先级变化、依赖未就绪和验收条件调整。将这些情况全部记作“未完成”,会把管理决策、外部依赖和执行偏差混为一谈。分类后,团队可以针对不同原因采取不同措施。

变更类别 模拟事项数 应记录的证据 后续行动方向
业务优先级调整 2 项 调整时间、决策人、替换范围 检查需求评审与版本承诺机制。
外部依赖未就绪 1 项 依赖团队、承诺日期、阻塞时长 建立跨团队交付确认与升级路径。
验收条件变更 1 项 原验收标准、变更内容、影响事项 在开发启动前补齐验收示例与边界条件。
执行延期 2 项 计划时间、实际时间、阻塞或返工原因 区分估算偏差、技术复杂度与资源冲突。

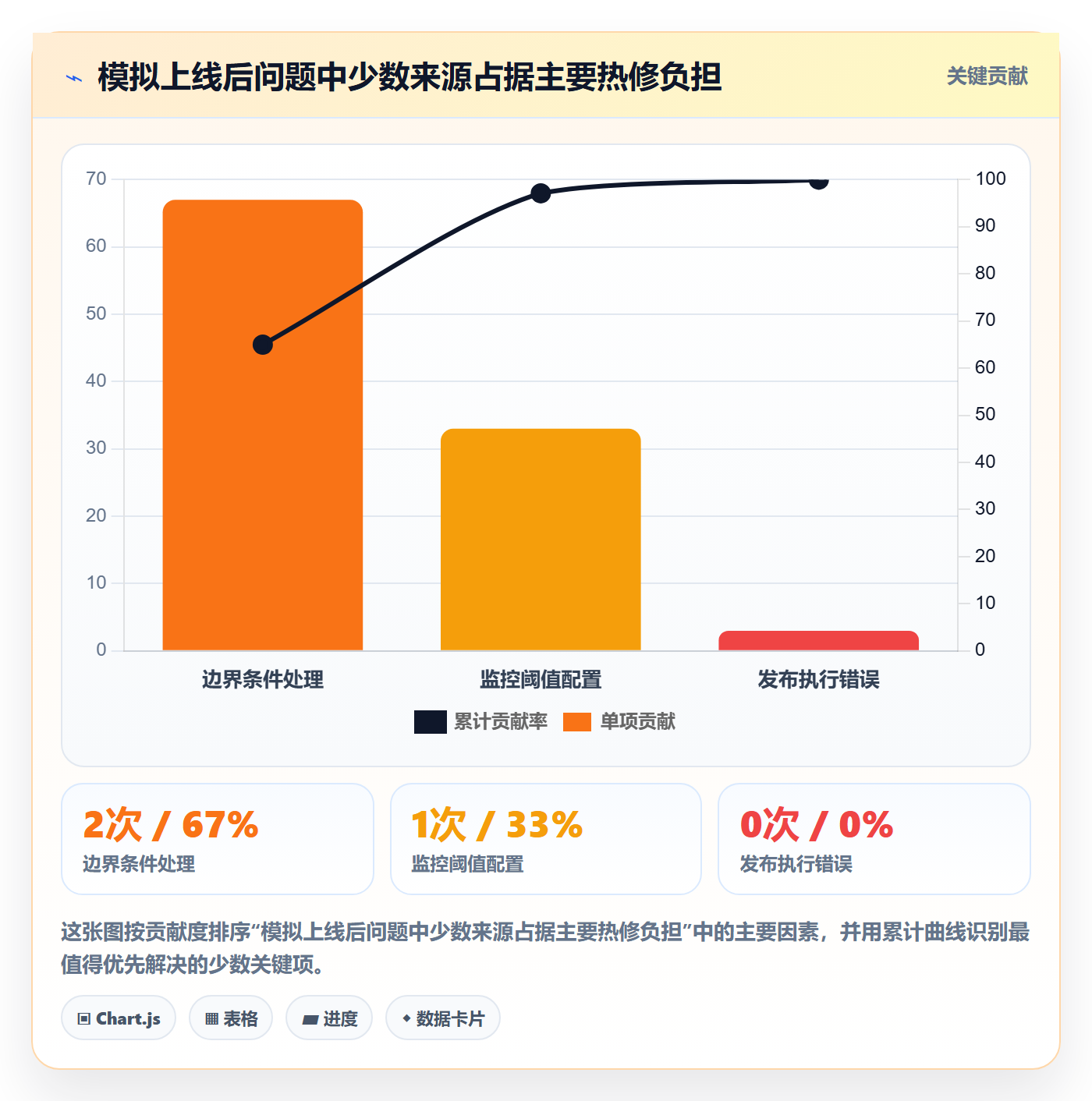

4. 第三轮分析:看热修对应的变更,而不是只看热修人数

三次热修中,两次关联到边界条件,一次关联到监控阈值。若成员报表只显示“某开发人员参与两次热修”,并不能说明问题出在个人。需要继续追踪对应需求的验收标准、测试用例、代码评审与上线观察,才可能找到可改变的环节。

模拟数据里,边界条件问题涉及的六项需求中,有四项在测试前没有明确反例验收用例。更有效的行动不是要求成员“更加仔细”,而是在特定类型需求的评审模板中加入边界值确认,并检查该规则是否降低同类缺陷。

版本管理发布记录全流程:项目成员数据分析与一文讲清

5. 复盘如何转成行动

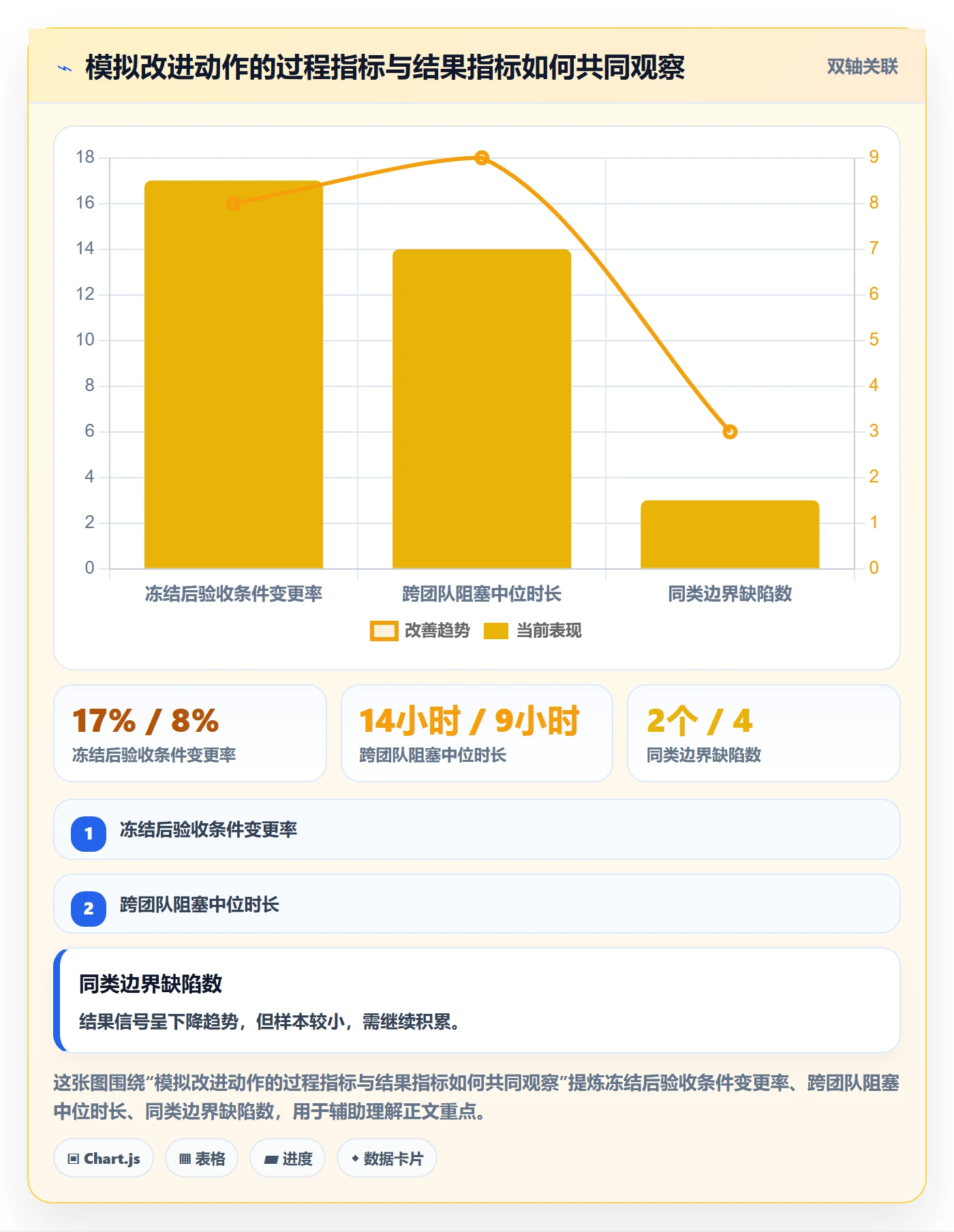

团队据此形成三个可验证动作:需求评审时补充边界场景;接口依赖需在版本冻结前确认交付日期;测试启动前检查验收标准和测试环境。每项动作都安排负责人、完成期限和验证方式,而不是只写“加强沟通”。

后续两个同类版本可观察三个结果:验收条件在开发后变更的事项比例、跨团队阻塞时长、同类边界缺陷数量。样本仍然有限,因此只能判断趋势是否改善,不能仅凭两个版本就断言措施已经稳定有效。

版本管理发布记录全流程:项目成员数据分析与一文讲清

八、落地方法:按组织成熟度分阶段建设

1. 小团队:先把关联键和模板做好

小团队不必先搭复杂数据仓库。先统一版本编号、事项类型、状态定义和发布模板,并确保每个版本都能关联需求、缺陷、测试结果与执行记录。用一张简单的版本清单,也可以覆盖大部分追溯需求。

启动时建议选择一个真实版本试跑,记录哪些字段没人维护、哪些字段无法指导决策。试跑结束后删掉低价值字段,保留真正用于确认范围、风险和结果的部分。模板不是越完整越好,而是持续有人愿意更新。

2. 多项目团队:统一核心定义,保留差异化门禁

多个项目组协作时,统一发布状态、风险等级、版本边界和关键时间点,有助于横向比较。与此同时,不同产品可按照风险选择不同测试与审批门禁。治理应让组织能够看清差异,而不是强行把差异抹平。

可以设立核心字段与扩展字段:核心字段必须一致,用于组织级统计;扩展字段由团队按产品特性增加。每个扩展字段都应有负责人和使用场景,避免时间久了成为无人理解的历史包袱。

3. 中大型组织:先治理数据语义,再追求自动化

当组织拥有多个研发工具或多个业务系统时,自动汇总之前必须统一对象定义。例如同一个任务是否允许同时属于两个版本,发布批次如何对应构建,测试通过由谁确认,数据缺失如何处理。语义不一致时,自动化只会更快地产生不一致报表。

评估 PingCode 等项目管理平台或其他系统时,我会把验证重点放在:是否能配置组织与项目层级、是否能关联需求与测试、是否支持权限和审计、是否能导出或集成必要数据、是否能保留历史状态,以及不同团队的流程差异能否受控。实际能力需通过试点验证,不能仅依据功能清单判断。

4. 建议的试点顺序

  1. 选场景:选择发布频率稳定、负责人明确、愿意复盘的一个团队,避免一开始覆盖所有产品线。
  2. 定口径:明确版本、批次、事项、缺陷、热修和观察窗口的定义,并指定字段责任人。
  3. 跑一个周期:从计划冻结到发布后观察完整记录,保留人工补充原因的空间。
  4. 复核数据:抽查事项关联、状态时间戳与发布结果,确认报表数字能回到原始证据。
  5. 删改字段:问每个字段“谁用它做什么决定”,无人使用的字段优先删除或合并。
  6. 再扩展:试点稳定后再推广核心口径,同时为高风险产品增加必要门禁。

若采用工具辅助,试点验收不应只看“能否生成报表”,还要看普通成员能否在日常工作中低成本维护数据、负责人能否发现异常、管理者能否追溯口径。若填报成本过高,最终再先进的分析面板也会依赖过期数据。

九、不同情形下的行动建议与取舍

1. 发布频率高、单次变更小

这类团队应优先减少发布准备的重复劳动,例如自动关联版本、构建和测试状态,设置轻量门禁,并把异常发布单独标记。逐条人工撰写长公告会拖慢节奏,适合用结构化模板生成简洁摘要。

取舍在于,过度精简可能让用户看不懂变化,过度详细又增加维护负担。建议按用户影响等级决定说明深度:普通维护只说明范围和注意事项;涉及数据迁移、权限变化或操作流程变化时,增加具体使用影响和回退提示。

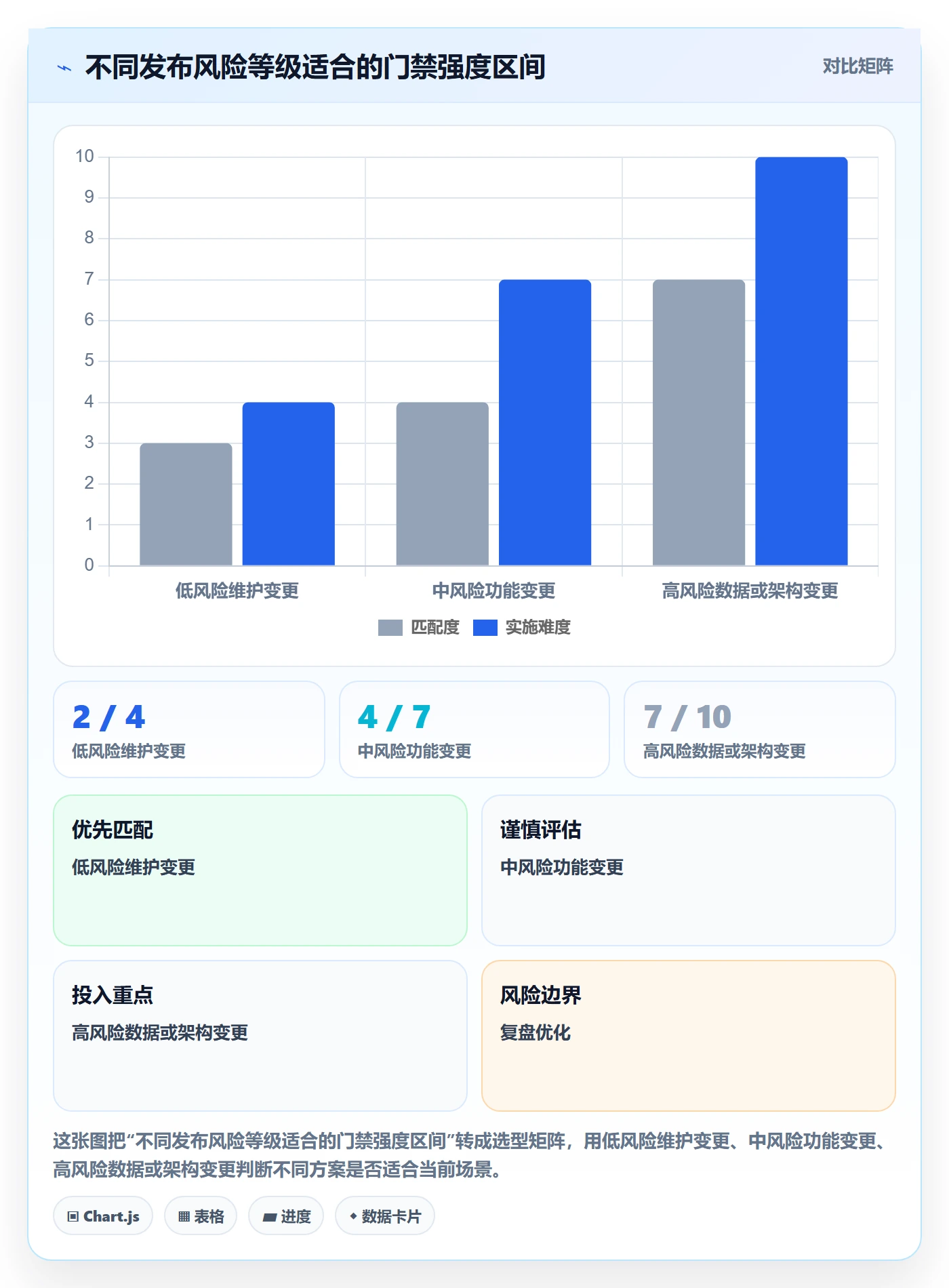

2. 发布频率低、单次风险高

这类团队的重点不是追求发布频率,而是强化需求基线、风险评估、审批、测试证据、应急预案和发布后观察。版本记录应能回答谁批准了风险、哪些测试没有执行、为什么接受例外,以及出现问题后如何恢复。

取舍在于,门禁过多可能让审批排队成为新的瓶颈。应依据风险分级设置门禁,并明确审批时限和授权替代人。低风险操作不必复制高风险流程,高风险变更则不应为了报表好看而省略验证。

3. 当前数据质量差、团队对监控有抵触

先暂停个人级分析,公开说明采集目的、权限与保存规则,并从团队层面的流程数据开始。通过一个具体问题证明数据能帮助减少返工或等待,比先发布成员排名更容易建立信任。

取舍是短期内无法获得精细的个人负荷视图,但这通常是值得的。没有可信度的数据,精度再高也无法用于决策;失去成员信任后,数据完整性还可能进一步下降。

4. 组织已有多个系统,暂时不能统一工具

不要把“统一系统”当成唯一解。可以先统一版本标识、事项编号和关键状态定义,通过链接、接口或定期导出建立最低限度的关联。先解决追溯断点,再判断工具整合是否能够减少维护成本。

取舍是跨系统汇总可能有延迟、字段映射需要维护,也无法立刻消除重复录入。但它适合先验证数据口径和决策用途,避免在需求尚不明确时投入大规模迁移。

5. 想把成员数据用于绩效或资源配置

用于资源配置时,可以观察角色级负荷、关键技能稀缺度和跨项目冲突;用于绩效评估则必须谨慎。个人结果应结合工作难度、依赖条件、角色责任、质量结果和长期贡献,并让被评估者有机会核对背景信息。

取舍是分析会更慢、更需要解释,但比用单一数值快速下结论更公平。发布记录的设计目标应是帮助交付,不应在没有透明规则和治理机制时悄然变成人员监控系统。

版本管理发布记录全流程:项目成员数据分析与一文讲清

十、结尾:先让记录能解释决策,再让数据看起来完整

1. 最值得坚持的原则

我对版本管理发布记录的核心判断是:它不是一个静态页面,而是一条能从承诺追到结果的证据链。发布说明帮助人理解变化,交付清单帮助团队确认责任,过程数据帮助组织解释差异,结果观察帮助团队知道是否真的解决了问题。

成员数据分析也不应从“谁做得最多”开始,而应从“交付为什么变慢、风险在哪里累积、工作负荷是否合理、改进是否奏效”开始。先看系统中的协作结构,再判断个人行为;先说明数据限制,再提出结论。

2. 下一步可以直接做什么

下一次版本启动时,先确认版本标识、发布批次、目标、范围和验收条件;在执行过程中记录关键状态、依赖阻塞、范围变更和测试证据;发布后再关联热修、用户反馈与业务结果。若只能先做一件事,就先为每项版本工作建立稳定关联编号。

版本结束后,用三十分钟核对三件事:计划范围和实际范围差在哪里,最长等待发生在哪个环节,发布后出现的问题是否能追溯到具体变更与验证记录。把答案转成一到三个有负责人、有期限、有验证方式的改进动作,下一轮再检查是否有效。

好的发布记录不一定更长,但一定更能解释“为什么如此”。当团队可以从记录中看见决策、协作、风险和结果,版本管理才真正从归档工作变成持续改进能力。

常见问题解答(FAQ)

1. 版本管理与发布记录全流程应如何设计?

我以前把版本号、上线日期和变更内容分别记在不同文档里,出问题时很难确认某项改动到底有没有上线。想把需求、测试、审批和发布结果串起来,但不确定记录到什么程度才既可追溯又不增加太多负担。

建议把发布记录设计成一条可回查的链路,而不是单独维护一张版本清单。每次发布至少记录版本号、计划与实际发布时间、发布范围、关联需求或缺陷、负责人、验证结果、审批状态、回滚方案和发布后异常;每项变更最好关联唯一编号,避免只写“优化体验”这类无法核对的描述。

实际流程可分为变更冻结、测试验收、发布审批、上线执行、结果核验和复盘六步。判断记录是否够用,可以做一次反向追溯:从线上问题出发,能否在几分钟内找到对应版本、责任人、测试证据和处理结论。若找不到,优先补齐关联关系,而不是继续增加无关字段。

2. 项目成员数据分析应该看哪些指标,才能判断发布协作是否顺畅?

我看过一些团队用提交数或关闭任务数给成员排名,但这些数字看起来直观,实际却可能把复杂任务和协作工作都忽略掉。我想知道哪些指标能帮助我发现流程堵点,而不是让团队为了数字赶工。

成员数据更适合用于发现流程问题,不适合直接当作个人绩效结论。可以按角色观察需求交付周期、评审等待时间、缺陷修复时长、发布后缺陷率和任务延期率,并按版本、任务复杂度及工作类型分组。举例来说,某团队的示例数据中,开发平均处理时间为3天,但从开发完成到测试开始平均等待2天;

这更像是测试资源或交接节奏的瓶颈,不应直接归因于开发效率低。还要记录统计口径,例如周期从何时开始、暂停状态是否计时、跨版本任务如何归属。若样本量太小或任务难度差异明显,应先用于团队讨论,不宜据此给成员排名。

3. 如何通过发布数据判断版本流程的主要风险?

我遇到过版本按时上线,但上线后接连出现问题的情况;也见过延期发布却并非团队执行差,而是审批和测试排队太久。我该把哪些数据放在一起看,才能分清是质量风险还是流程等待?

不要只看是否按期发布,至少把计划与实际发布时间、变更数量、延期原因、测试发现缺陷数、上线后缺陷数和回滚情况放在同一版本维度分析。比如连续三个版本都延期,若开发完成时间基本稳定、审批等待却逐次增加,改进重点应是审批规则或排期;

若延期集中在测试阶段,且上线后缺陷率也偏高,则应检查需求验收标准、测试覆盖和变更冻结执行情况。单个版本的数据容易受突发事件影响,建议结合最近数个版本看趋势,并将紧急修复与常规发布分开统计。指标的作用是定位风险来源,不能单凭一次延期或一次故障断定某个成员或环节失职。

4. 选择版本管理或项目管理工具时,怎样判断它是否适合发布协作?

我在挑工具时发现,功能清单看起来都很完整,但真正录入发布记录后,团队可能仍然要在表格、聊天记录和工单之间来回切换。我想在采购或迁移前做个小范围验证,具体应该测试哪些场景?

不要只按功能数量比较,建议用一个真实但范围可控的版本做试运行,覆盖需求关联、缺陷流转、测试验收、审批、发布通知和上线后追踪。重点观察三件事:一项变更能否从需求追到发布结果;成员是否需要重复录入同一信息;管理者能否按版本和角色筛选等待时间、延期原因及缺陷情况。

可以提前选取约20项需求或缺陷作为样本,记录迁移耗时、遗漏项和跨工具补录次数,再与现有流程对比。若工具能展示报表却无法说明数据口径,或发布记录无法关联到具体变更,报表价值会打折。最终选择应看它是否减少交接成本并提升追溯能力,而不只是界面是否丰富。

核心关键词

读者评论

严
严明远

我们团队以前也把发布说明当公告写,复盘时才发现需求、测试和上线记录对不上。后来统一了版本号和事项编号,查起来方便不少,但跨系统链接维护还是挺费工夫。

沈
沈静怡

成员数据确实容易被拿去做简单排名。我见过提交次数高的人未必承担最难的工作,反而是接口等待和临时支持没人统计。想问文中提到的负荷分析,实际落地时怎样减少额外填报?

肖
肖诗涵

上线后缺陷不能只看数量,这点很有体会。新版本至少要留出固定观察期,并按用户量和变更范围看结果;否则刚发布就宣布质量提升,依据不太充分。

文章包含AI辅助创作:版本管理发布记录全流程:项目成员数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517925

赞 (0)
飞飞飞飞
Release最佳实践:项目成员版本管理数据分析,常见问题
上一篇 4小时前
版本管理版本状态教程:项目成员数据分析,避坑指南
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
