版本状态落地方案:项目成员开展版本管理的效率提升案例解析

版本状态做得越细,版本管理不一定越高效。我复盘过一类中大型产品团队的版本协作:看板上有十多个状态,会议里却仍然反复确认“这个版本到底能不能发”。问题不是缺少状态,而是状态没有绑定可验证的条件、责任人和下一步动作。真正有效的版本状态落地方案,应当让项目成员在不等负责人解释的情况下,判断版本所处阶段、当前阻塞和放行条件。

一、先讲结论:状态不是标签,而是团队共同执行的规则

1. 版本状态的价值在于减少重复确认

我判断一套版本状态是否有效,通常不先看状态数量,而看三个问题:成员能否据此做出下一步动作,负责人能否据此识别风险,跨团队人员能否用同一标准判断是否放行。如果答案是否定的,哪怕看板配置得很漂亮,状态也只是装饰。

建议先把版本状态设计成一条有入口、有出口、有责任人的状态链。常见起点包括“规划中”“开发中”“测试中”“待发布”“已发布”,但这些名称并非标准答案。团队真正需要定义的是:什么证据支持进入该状态,谁负责推动,哪些情况必须退回,以及状态变化后谁会收到通知。

核心判断:状态应该描述版本当前可被验证的事实,而不是团队希望它达到的目标。例如,“待测试”应意味着开发范围已冻结、构建包可用、提测信息齐备,而不是开发人员口头说“差不多做完了”。

2. 先压缩状态,再补齐状态转移条件

对大多数项目团队,我会先从五到七个主状态起步。数量过少时,研发、测试和发布准备混在一起,管理者难以定位阻塞;数量过多时,成员会把时间花在选择状态上,甚至用“进行中”绕过流程。

这里的五到七个状态只是一种初始设计建议,不是行业统计结论。对于合规要求高、发布链路复杂的组织,主状态可以保持精简,同时用独立字段记录审批、环境、风险和发布批次,避免把所有细节都堆进主状态。

3. 先确定决策,再决定工具配置

在配置工具之前,我会要求项目负责人先说明状态要支持哪些决策:是否允许开发继续接需求,是否可以启动回归,是否达到发布窗口,是否需要升级风险。若团队无法说清状态变化会触发什么决策,先不要加状态或自动化规则。

以 PingCode 为例,中大型团队可以把版本、需求、缺陷、迭代与发布记录放在关联关系清楚的管理流程里,再按组织角色配置字段、状态流转和提醒。工具的作用是让规则可执行、可追溯,不是替团队发明规则。具体能力应以实际部署版本和配置权限为准。

版本状态落地方案:项目成员开展版本管理的效率提升案例解析

二、背景和真实场景:版本为何会成为协作盲区

1. 版本管理的难点通常出现在交接处

在产品研发协作中,版本往往同时关联需求承诺、代码集成、测试验证、发布窗口和客户沟通。每个环节都可能由不同角色负责,而“完成”在不同角色眼里并不相同:产品关心范围是否齐全,开发关心代码是否合并,测试关心缺陷是否满足放行标准,运维关心环境与回滚方案是否准备好。

如果没有共同状态定义,成员就会依赖聊天记录和口头确认。项目经理需要逐个询问,测试人员靠私聊获取变更说明,产品人员在多个文档之间核对版本范围。表面上每个人都很忙,实质上大量时间消耗在重新拼接同一份项目事实。

2. 典型场景:计划已确定,版本却持续漂移

下面用一个经过匿名化处理的情景案例说明问题。某中大型业务团队有约120名研发及产品相关成员,按双周节奏推进多个版本。一个版本原定周五发布,周三下午仍有需求未完成;部分缺陷已修复但未回归,另有一项外部接口变更尚未确认。

团队当时把版本统一标记为“测试中”,实际却包含四种事实:部分模块还在开发、部分功能已提测、部分缺陷等待验证、发布准备仍未开始。管理者看到状态后无法判断风险,测试人员也无法确定测试范围。这不是看板缺少颜色,而是一个状态承载了多个互不兼容的事实。

我们把问题拆成三个层面:一是版本整体阶段没有定义;二是需求和缺陷的完成度不能直接代表版本可发布;三是变更、风险和放行证据没有归入同一条可追踪链路。只有同时处理这三层,状态才会从“展示进度”转为“推动交付”。

3. 版本状态应覆盖版本层,不应替代工作项状态

需求可以处于待开发、开发中、已验收;缺陷可以处于待处理、修复中、待验证、已关闭。版本状态则回答另一个问题:这个交付批次现在处于什么阶段,团队是否可以进入下一阶段。

不要把需求状态、缺陷状态和版本状态混成一套字段。一条需求完成,不意味着整个版本已具备发布条件;版本进入“待发布”,也不意味着所有工作项都必须使用同一个状态名称。正确做法是让工作项状态汇总为版本判断提供证据,而不是彼此替代。

4. 版本状态需要连接计划、变更与发布结果

版本状态若只记录“开发中”或“已发布”,仍然无法解释版本为何延期、实际范围为何变化,以及发布后出现的问题是否与某项变更相关。建议为版本建立稳定标识,并关联需求、缺陷、构建、测试结果、审批记录与发布说明。

这类关联不必一开始做到全自动。团队可以先规定统一的版本编码、工作项关联字段和发布记录模板,再逐步接入自动同步。先让信息能被可靠地关联,再追求实时大屏和复杂报表,通常更省成本。

版本状态落地方案:项目成员开展版本管理的效率提升案例解析

三、常见误区:状态越多、自动化越多,不代表管理越成熟

1. 误区一:把每个动作都做成一个主状态

常见设计会出现“待排期、排期中、已排期、开发准备、开发中、代码完成、联调中、待提测、测试中、测试完成、待灰度、灰度中、待全量、已完成”等长链路。看上去颗粒度很细,但状态一旦超过成员日常判断能力,大家就会依赖负责人代为解释。

我会把状态与字段分开处理。版本主状态描述生命周期阶段;“灰度比例”“部署环境”“审批结论”“当前阻塞原因”适合成为字段或检查项。除非一个阶段会触发明显不同的责任交接或决策,否则不值得单独增加主状态。

2. 误区二:用百分比代替明确的验收证据

“开发完成80%”常被当作进度信息,但百分比容易制造虚假的精确感。对一个包含多个不同规模任务的版本而言,任务完成数量占比不等于工作量完成占比,更不等于发布风险下降了同样比例。

建议把进度拆成可核验对象,例如已完成需求数、未关闭高优先级缺陷数、回归通过率、未确认依赖数和发布检查项完成数。百分比可以辅助阅读,但不要让它单独决定是否放行。

3. 误区三:状态流转由一个人代替全员维护

若只有项目经理能修改版本状态,成员会把状态更新当成额外汇报任务,进度事实也会滞后到例会之后。反过来,如果所有成员都能不受限制地修改关键状态,版本又可能在缺少证据时被提前放行。

更稳妥的做法是把更新责任分散到事实产生的位置:研发负责人确认开发完成条件,测试负责人确认验证结果,发布负责人确认上线准备。关键状态可以设置审核或必填条件,但不应让一个协调角色成为所有信息的人工转录员。

4. 误区四:把自动化理解为“状态自动向前走”

自动化适合处理明确、稳定、可重复的规则,例如满足测试通过条件后提醒负责人核验,缺陷重新打开时将版本标记为风险关注,发布时间到达前检查发布清单是否齐备。自动化不适合替代需要专业判断的发布决策。

尤其要避免“所有需求完成就自动把版本改为待发布”这类规则。需求完成可能仍有高危缺陷、外部依赖、数据迁移或安全审批未完成。自动化可以汇集信号和提醒责任人,但关键放行应保留明确的责任主体与证据。

5. 误区五:只看按期发布率,忽略发布质量和变更代价

团队如果只奖励按期发布,容易通过删减测试、延后记录缺陷或把未完成事项挪到后续版本来维持表面准时。按期率必须与范围稳定性、发布后故障、回滚情况和紧急变更一起看,才有解释力。

同样,发布后故障增加并不必然说明状态流程失效。还需判断故障是否来自版本范围、环境差异、外部服务、数据质量或监控不足。状态管理可以提供追溯线索,不能替代根因分析。

版本状态落地方案:项目成员开展版本管理的效率提升案例解析

四、专业判断逻辑:如何设计一套能落地的版本状态

1. 从业务决策反推状态,而不是从工具菜单开始

我通常先问负责人:哪些节点会改变团队行为?如果版本进入某一阶段后,团队没有新增的决策、交接或风险检查,那么这个阶段很可能不需要成为独立状态。

具体可按以下顺序梳理:

  1. 列出版本从计划到发布后的关键决策点,包括范围冻结、开发交接、测试放行、发布审批和发布验证。

  2. 为每个决策点写出需要的证据,例如工作项清单、构建版本、测试结论、未关闭缺陷和回滚方案。

  3. 明确谁能提出状态变更、谁负责核验、谁对最终放行负责。

  4. 检查相邻状态是否带来不同动作。如果动作相同、责任相同、证据也相同,优先合并。

  5. 最后再把状态、字段、权限、提醒和报表映射到工具配置中。

2. 用状态卡片定义入口、出口与失败路径

每个状态至少要回答四件事:进入条件是什么,当前责任人是谁,退出条件是什么,条件不满足时如何处理。缺少退出条件的状态会变成停放区;缺少失败路径的状态则会迫使成员私下绕流程。

例如,“测试中”的进入条件可以是构建可部署、测试范围已确认、主要变更记录完整。退出条件可以是计划内验证完成、严重级别缺陷达到团队约定阈值、剩余风险已经有责任人和处置计划。若测试不通过,应退回开发或进入风险评估,而不是仍停留在“测试中”等待口头解释。

3. 区分主状态、风险状态与发布门禁

主状态回答“版本在哪个阶段”;风险状态回答“版本是否存在需要升级处理的问题”;发布门禁回答“进入下一阶段必须满足哪些条件”。把三者分开,能减少主状态数量,也能避免“风险中”这类状态掩盖版本实际阶段。

一个版本可以处于“测试中”,同时标记为“高风险”;也可以处于“待发布”,但因审批未完成而未通过发布门禁。此时团队既能看见生命周期位置,也能看见风险与放行障碍,不必用一个模糊状态表达多个维度。

4. 给状态变更设置最小必要权限

权限设计的目标不是限制协作,而是让关键承诺有责任归属。普通工作项可以由执行人更新,版本进入“已发布”或“已取消”等关键状态时,则应要求相应负责人确认。权限不必复杂到每个状态都单独审批,但要避免无责任的单人误操作。

对于规模较大的组织,还应定义跨团队升级机制。例如,外部依赖超过约定时间未确认,项目负责人可以将风险升级给领域负责人;发布审批超出时限,则按既定路径通知决策人。升级机制应基于明确的时限和影响,不要把所有逾期都变成高优先级警报。

5. 用状态停留时间发现流程堵点,而非追责个人

单看当前状态无法告诉团队流程是否顺畅。更有用的是观察每个版本在各阶段停留多久、等待时间占比多少、退回次数多少。停留时间异常,可能来自资源不足、环境等待、审批排队或入口质量差,不能直接等同于某个成员效率低。

因此,建议把“实际处理时间”和“排队等待时间”尽可能区分。测试阶段停留五天,如果其中四天在等待可用构建,那么问题并不在测试执行速度。将两者拆开,管理者才能采取对应动作。

6. 让状态规则具备例外出口,但不允许无痕绕过

任何状态流程都需要例外处理,例如紧急修复、安全补丁、监管要求或业务事故。若流程完全没有例外路径,成员会在系统外完成变更;若例外没有记录,又无法在事后审计和复盘。

我建议把例外设计为“可跳过哪些常规步骤、需要谁批准、必须补充哪些证据、多久内完成复核”。例外不是没有流程,而是另一条更短、更明确、留痕完整的流程。

版本状态落地方案:项目成员开展版本管理的效率提升案例解析

五、具体案例与数据观察:从“大家都说快好了”到可核验的版本状态

1. 案例边界与数据口径

以下案例为匿名化流程推演,不代表某家企业的公开经营数据,也不应被当作行业平均值。场景设定为一支约120人的产品研发组织,包含多个业务小组,按双周节奏发布。改造前后观察八个版本周期,重点记录版本状态准确性、协调耗时、提测退回和发布后紧急修复。

这里的“状态准确性”采用抽样核对口径:每周抽取版本记录,与需求、缺陷、构建及会议纪要中的事实对照,判断系统状态是否与实际阶段一致。“协调耗时”是项目成员因确认版本范围、进度和阻塞所用的会议与消息处理时间估算,不包含实际开发和测试工时。

在企业环境中,若使用 PingCode 等项目管理平台,团队可以把版本与需求、缺陷及发布记录进行关联,再按约定字段统计状态变化。数据口径必须先统一,不能因为工具上有报表,就默认报表中的数字天然可比。

2. 改造前:状态统一,事实分散

改造前,团队只有“未开始、进行中、已完成”三个版本状态。大多数版本进入“进行中”后,不再更新具体阶段。每周例会需要项目经理逐个询问开发、测试和产品,确认哪些需求已完成、哪些缺陷仍未关闭、发布计划是否变化。

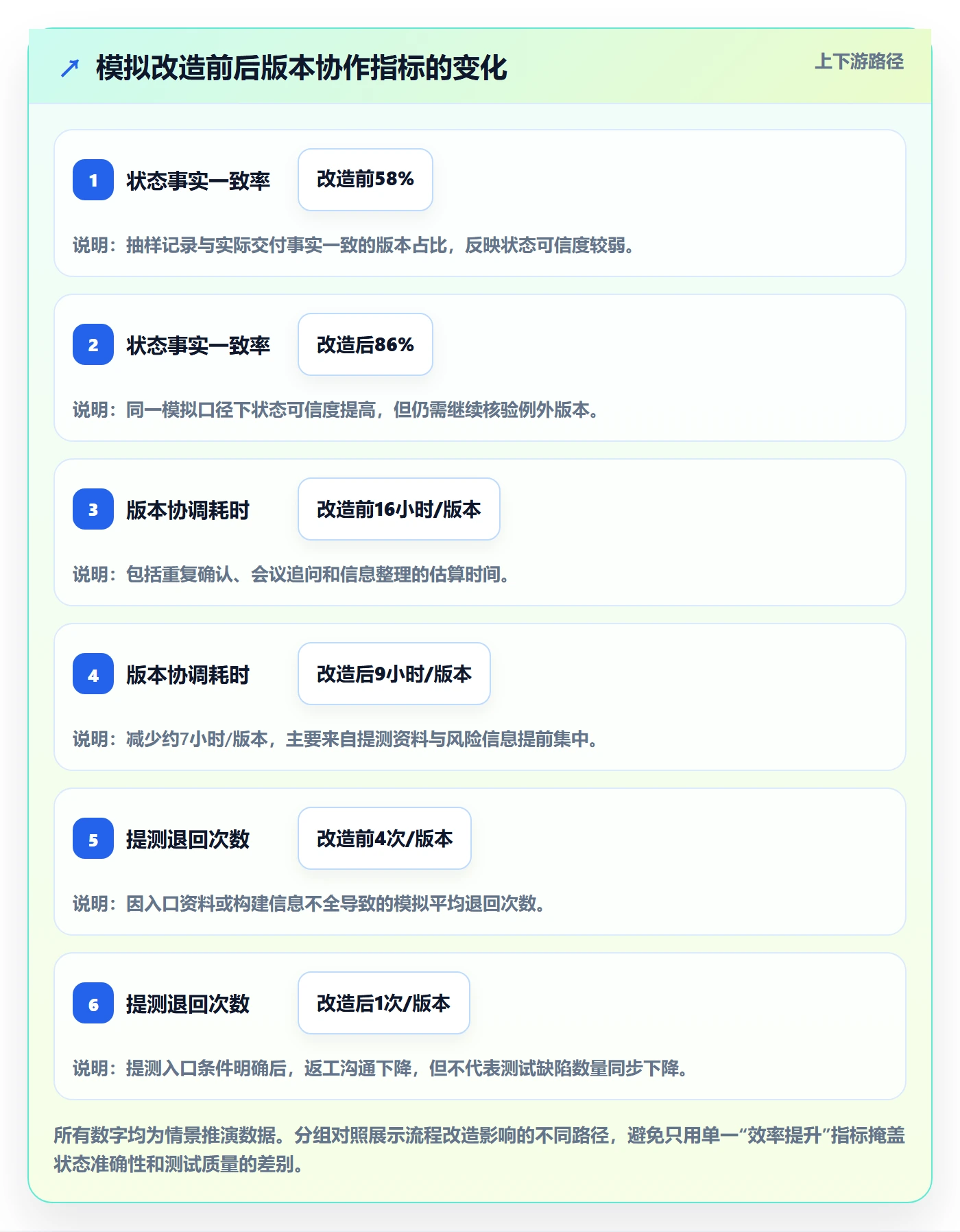

在八个周期的模拟基线中,版本状态与抽样核对事实一致的比例为58%;每个版本平均发生12次范围或进度重复确认;因提测信息不完整造成的退回平均为4次;每个版本用于协调的时间约为16小时。以上均为场景推演值,用于展示测量方法,不代表外部真实客户数据。

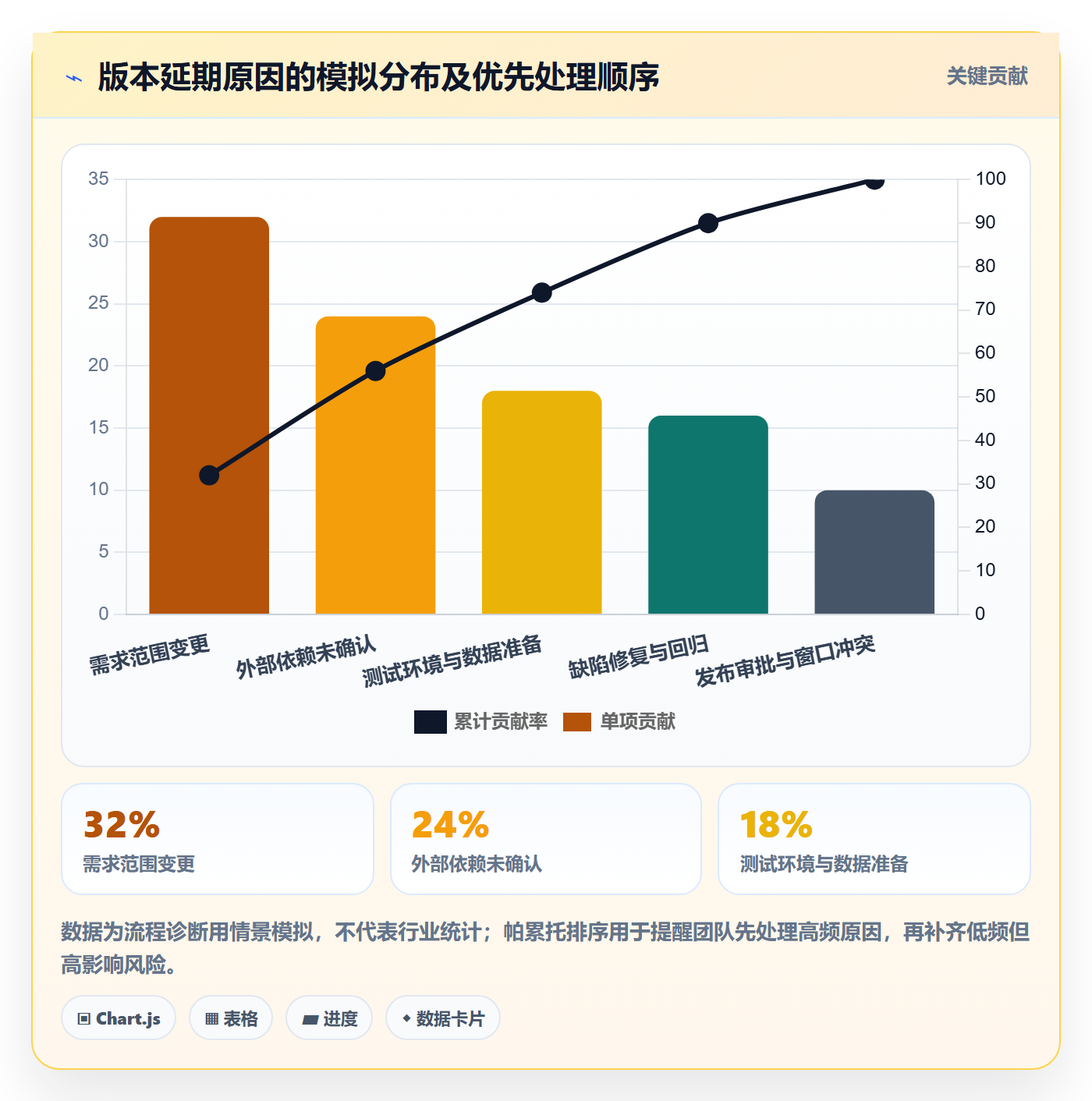

更关键的发现是,版本延期并非都由开发速度造成。项目复盘中,范围变更和外部依赖占主要原因;测试环境准备和审批窗口也会造成等待。团队此前却只盯着“开发完成率”,因此没有及时看到真正的瓶颈。

3. 改造动作:先建立共识,再配置工具

第一步是把“进行中”拆解为“开发中、测试中、待发布”,并补上“规划中”和“已发布”。团队没有增加“测试准备中”“回归中”“灰度中”等主状态,而是将环境、验证轮次和灰度比例放入字段或发布检查项。

第二步是为状态制定入口和出口条件。比如进入“测试中”前,必须关联当前版本范围、确认构建可用、提供变更说明;进入“待发布”前,必须有测试结论、未关闭缺陷评估、审批记录和回滚安排。每个条件都指定对应角色,避免项目经理逐项代填。

第三步是建立变更基线。版本范围冻结后,新增需求必须说明业务原因、工作量影响、测试影响和是否替换已有范围。团队保留紧急例外,但要求记录批准人和事后复核时间。

第四步才是工具配置。以 PingCode 为例,可以根据团队权限将版本记录、需求与缺陷关联起来,并配置状态字段、必填信息和提醒规则。配置上线前先让一个小团队试跑,验证字段是否能被理解、提醒是否过量,再决定是否推广到其他团队。

4. 改造后:改善不只体现在状态看板

同一情景推演中,改造后抽样状态准确性提升到86%;每个版本重复确认下降到5次;提测信息退回由4次降至1次;协调耗时从约16小时降到约9小时。需要强调,这些数字是基于上述场景构造的示例,不是经第三方审计的客户成效。

我们更看重的变化不是“省了几小时”,而是团队能提前看到风险。版本进入测试阶段时,未确认依赖和缺陷风险仍然可见;测试负责人不必重新整理提测范围;发布负责人可以依据同一份检查项判断放行条件。

改造后仍有两类版本延期。一类是业务方在冻结后提出高优先级变更,另一类是外部服务提供方未按承诺交付。状态流程不能消灭这些不确定性,但能更早展示影响、说明责任边界,并支持团队讨论延期、缩小范围或启用替代方案。

5. 数据不应只做前后对照,还要看变化来自哪里

简单比较改造前后的平均值,容易把版本规模、团队经验、节假日和外部依赖变化误认为流程收益。更稳妥的做法是同步记录版本工作项数量、变更次数、缺陷严重程度、发布类型和依赖数量,再将相近复杂度的版本进行比较。

如果团队版本样本很少,建议把数据用于发现问题,而不是直接用于考核。例如,连续三个版本都在“测试中”停留过久,可以检查构建质量、测试资源与需求入口;但不能仅凭一次停留时间异常就判断某个角色表现不佳。

版本状态落地方案:项目成员开展版本管理的效率提升案例解析

6. 怎样判断改善是否可持续

一次流程调整后,建议至少观察四到八个版本周期,并记录状态准确性、阶段停留时间、状态退回率、变更频次、提测退回原因和发布后问题。若某项指标改善而另一项恶化,需要回到工作过程解释,不要只挑好看的数据汇报。

例如,平均协调耗时下降,但发布后高优先级问题上升,可能说明团队减少沟通时也削弱了验证;提测退回减少,但测试阶段时间显著变长,可能是入口质量改善后测试集中发现更多问题,也可能是测试资源不足。指标需要组合解释,不能孤立地决定成败。

版本状态落地方案:项目成员开展版本管理的效率提升案例解析

六、不同情况下的行动建议:按团队成熟度分层落地

1. 小团队或单一产品线:先把事实说清楚

如果团队规模较小、版本数量有限,先不要追求复杂审批和多层级自动化。用五个左右的主状态,配上一份版本范围清单、提测条件和发布检查项,通常比搭建复杂流程更容易坚持。

小团队的关键在于让更新足够轻。可以约定研发负责人更新开发阶段,测试负责人更新验证结论,发布负责人记录上线结果。每周安排一次短时核验,重点讨论异常版本,不必要求所有人重复汇报系统里已完整记录的信息。

2. 100人以上组织:先统一跨团队语义和责任边界

对于超过100人的组织,多个团队可能使用相同状态名称,却各自理解不同。管理层看到同一张跨团队报表时,容易把不同口径当成可直接比较的数据。因此要先统一版本主状态的含义,同时允许各团队在字段、检查项和内部子流程上保留必要差异。

在这类场景中,PingCode 可作为项目管理平台的示例,用于承载跨团队版本关联、工作项跟踪、权限和流程配置。实际落地时,建议先选两到三个业务差异较大的团队做试点:一个常规迭代团队、一个依赖较多的团队、一个发布风险较高的团队。试点的目标是验证规则边界,而不只是验证工具界面。

跨团队治理应设立状态口径负责人,但不意味着由中心团队替所有成员更新数据。中心角色维护定义、权限和数据规范,各交付团队对自己产生的事实负责,避免流程平台化后反而增加人工汇报链条。

3. 高合规或高风险业务:把证据链纳入状态门禁

金融、医疗、政务或涉及敏感数据的系统,版本状态需要与审批、审计、测试证据和回滚准备形成可追溯关系。仅有“测试通过”这类文字结论通常不够,还要明确测试范围、执行时间、责任人、未解决风险及审批依据。

这类组织不一定需要更多主状态,但通常需要更严格的转移校验。可根据风险等级设置不同门禁:低风险常规变更走标准路径,高风险变更增加安全评估、业务审批或分阶段放量。例外路径要保留批准记录和事后复核。

4. 高频发布或持续交付团队:减少人为等待,强化自动信号

发布频率高的团队,若每个工作项都等待项目经理手动推动状态,会形成新的排队点。可以让构建、测试或部署结果自动回写到相关记录,并在关键失败时通知责任人。但仍要明确哪些信号能自动更新事实,哪些决策必须由人确认。

例如,流水线通过可以记录构建成功,自动化测试通过可以更新验证证据;但是否允许灰度扩量、是否回滚、是否接受已知风险,通常仍需要有授权的人判断。自动化应减少机械同步,而不是把责任模糊化。

5. 多供应商或外部依赖复杂的团队:把等待对象纳入版本视图

当版本依赖供应商接口、外部数据、其他业务部门或共享平台时,内部工作项全部完成也不代表版本准备就绪。建议为关键依赖记录承诺时间、当前状态、影响范围、替代方案和升级联系人,并在版本状态判断中显式展示依赖是否阻塞。

如果外部依赖无法按时确认,项目负责人需要基于影响作出取舍:延期整体版本、缩小当前范围、启用兼容方案,或在风险可接受且审批完整的前提下分阶段发布。仅把依赖标记为“跟进中”,不会让风险消失。

6. 正在从电子表格迁移到平台的团队:先迁移规则和标识

迁移时常见做法是把历史表格字段全部复制到新工具,结果新系统比旧表更复杂。建议先确定哪些历史信息仍有决策价值,哪些字段只是过去遗留的手工记录。保留版本编码、范围、关键变更、发布结果和责任信息,其他低价值字段可以归档而非强行同步。

上线前要给成员一页式说明:状态定义、更新时机、必填证据、异常处理和求助渠道。首个周期安排流程观察者记录卡点,发现字段难填、提醒过多或责任不清时及时调整。工具迁移不是一次性导入任务,而是一次流程校准。

七、不同情况下的取舍:效率、控制与可追溯性不能同时无限增加

1. 状态颗粒度:精确描述与维护成本之间的取舍

状态越细,理论上越容易定位阶段;但每增加一个状态,也增加成员理解、更新和报表解释成本。若团队无法稳定区分两个相邻状态,增加颗粒度不会提升透明度,反而会带来大量误填。

我的取舍标准是:只有当新状态对应不同责任人、不同决策或不同风险检查时,才考虑加入主状态。若只是多一个工作动作,优先使用字段、清单或工作项状态表达。

2. 自动化强度:减少人工操作与保留判断空间之间的取舍

低风险、重复且证据明确的动作,适合自动化;涉及业务影响、未解决风险和用户体验的决定,应由授权角色判断。自动化规则越多,越要安排维护责任人,定期清理过期条件和无效通知,否则提醒噪声会让成员忽略真正重要的风险。

可以先自动化提醒,再自动化数据同步,最后才考虑自动触发状态变化。对于发布、回滚和范围冻结等高影响决策,除非有清晰、可验证且经过审批的规则,不要追求完全无人值守。

3. 集中治理与团队自治:统一可比口径,保留业务差异

完全集中治理会让流程贴近管理报表,却可能忽视不同产品线的实际工作;完全自治则让跨团队数据失去可比性。更可行的方式是统一最小公共标准,例如版本标识、主状态语义、关键风险字段和发布结果口径,让团队在内部子流程中保留必要差异。

管理者需要的通常不是所有团队使用完全相同的每一步,而是能够可靠回答:版本处于什么阶段、关键风险是什么、预计何时交付、是否满足放行要求。其他细节由团队根据技术架构和业务风险决定。

4. 按期交付与范围稳定:面对变更时不能只保一个数字

冻结范围有助于测试规划和交付预测,但业务环境变化时,拒绝所有变更也可能造成更高的业务损失。团队应为变更建立影响评估,而不是简单地把变更视为管理失败。

评估至少包括用户价值、工作量、测试影响、依赖风险、对原范围的替换关系和发布时间影响。重要变更可以加入当前版本,但要同步调整范围或时间,并留下决策依据。这样团队评估的是实际承诺,而非表面上的“原计划未变”。

5. 过程数据与个人考核:监控瓶颈,不制造状态表演

状态停留时间、缺陷数量和按期率很容易被用于个人排名,但这些数据受任务复杂度、依赖、优先级和团队协作影响。若直接绑定绩效,成员可能更关注让数据好看,而不是及时暴露风险。

更适合的用途是流程改进:识别等待、退回和重复确认的来源;比较同类版本;验证某项规则是否有效。个人责任应结合具体事实判断,例如是否及时报告阻塞、是否按约定补齐证据,而不是简单用一个状态天数下结论。

6. 轻量流程与审计要求:按风险分层,不要全员套用最高门槛

所有版本都走最严格审批,看似降低风险,实际上会使低风险变更排队,重要审批也被淹没。所有版本都走快速通道,则可能漏掉真正需要控制的高风险变更。

可建立风险分级:常规变更使用轻量检查,高风险变更增加审批和验证,紧急变更走留痕完整的例外路径。分级标准应可解释、可复查,避免项目负责人凭感觉决定哪些流程可以跳过。

八、下一步怎么做:用四周把方案从文档变成习惯

1. 第一周:盘点现有状态和真实用法

先收集团队正在使用的版本状态、表格字段、例会问题和私聊确认内容。不要只看流程文档,要抽查最近几个版本的实际记录,观察状态是否与真实工作一致、哪些信息需要反复询问、哪些阶段长期无人更新。

盘点时可以把问题分成三类:名称重叠、退出条件缺失、事实来源不清。每个问题都附上实际例子,例如“版本已显示测试中,但仍有需求未合并”,这样讨论会从抽象争论转向可验证的流程缺口。

2. 第二周:完成状态卡片和责任矩阵

为每个拟保留的状态写出入口、退出、责任人、证据和失败路径。然后邀请产品、研发、测试、发布或运维角色一起评审,重点检查交接处:谁确认提测可用、谁判定缺陷风险、谁有权批准发布。

评审后做一次反例测试:假设需求未冻结、构建失败、高危缺陷未关闭、供应商未确认、发布窗口临时取消,流程是否能明确显示当前状态、阻塞责任和下一步动作。如果只能靠“找项目经理问”,规则仍未完成。

3. 第三周:在一个试点团队配置并模拟异常

选一个版本数量适中、成员愿意参与复盘的团队试跑。先配置最少必要的状态、字段、关联和提醒,再用两个历史版本回放流程,验证状态能否还原事实,报表能否回答管理者真正关心的问题。

模拟异常时要特别检查退回和例外路径。状态如果只能一路向前,成员遇到真实风险时就会另建表格或用聊天记录替代系统。允许退回不代表流程失败,关键是记录退回原因、责任交接和重新放行条件。

4. 第四周:复盘使用成本和数据质量

试点结束后,不只询问成员“好不好用”,还要核对系统数据与实际事实。统计状态更新延迟、必填字段缺失、提醒处理率、提测退回原因和协调耗时,找出规则本身的摩擦点。

如果成员频繁漏填同一字段,可能是字段价值不清、填写时机不对或信息已在别处存在;如果提醒无人处理,可能是提醒对象错误或频率过高。不要先归因于成员不配合,应先检查流程设计是否合理。

5. 建立持续改进的月度检查

流程上线后,每月检查一次状态定义与实际业务是否仍然匹配。重点关注新增加的人工状态、长期停留的版本、绕开流程的例外、重复字段和失效提醒。版本管理不是一次性配置项目,而是一套需要随着产品、组织和发布模式变化持续调整的协作协议。

如果使用 PingCode 等管理平台,建议由业务流程负责人和平台管理员共同维护:前者判断规则是否有效,后者确保配置、权限和数据关联能支撑规则。不要把所有变更都交给工具管理员,也不要让业务规则只存在于个别项目经理的经验中。

6. 最终验收:用五个问题判断状态是否真正落地

  • 新加入项目的成员能否看懂当前版本阶段,而不需要私聊多个人确认?

  • 状态变化是否能说明是谁在什么证据下做出的判断?

  • 负责人能否从版本记录中识别阻塞、风险和下一步动作?

  • 出现变更、退回或紧急例外时,流程是否能留痕并说明影响?

  • 团队能否用同一口径复盘交付效率与质量,而不把单一指标当成全部结论?

如果五个问题中有两项以上回答是否定的,先修规则和责任,不要继续增加状态、报表或自动化。一个可执行的轻量流程,通常比一套没人维护的复杂体系更能提高版本管理效率。

版本状态落地方案:项目成员开展版本管理的效率提升案例解析

九、结语:让每个版本状态都能回答一个真实问题

1. 版本状态不是进度装饰,而是协作的公共语言

版本管理效率的提升,不来自把状态做得更漂亮,而来自减少成员对同一事实的重复解释。状态、证据、责任和动作彼此对应时,团队才能更早发现交付偏差,也能更明确地决定继续推进、调整范围还是延期。

我最看重的不是版本看板上有多少颜色,而是当一个成员看到“测试中”时,是否知道版本为什么能进入测试、谁在验证、什么条件下才能离开;当负责人看到“待发布”时,是否能找到真实的放行证据和剩余风险。

2. 下一步从一个近期版本开始,而不是先做全组织大改造

选择一个即将启动的版本,列出当前状态、责任人、入口条件、出口条件和例外路径。先用一页纸让产品、研发、测试和发布角色达成共识,再决定如何映射到 PingCode 或其他项目管理平台。

试跑一个周期后,检查状态事实一致率、重复确认次数、提测退回原因和发布后问题。若信息更透明、维护成本可接受、风险更早暴露,再逐步推广到相邻团队。真正成熟的版本状态方案,不是让所有项目看起来一样,而是让不同项目都能用可信的事实做出更好的交付决策。

常见问题解答(FAQ)

1. 版本状态应该如何设计,才能让项目成员快速判断当前进展?

我在团队里经常看到版本状态越设越多,大家更新时反而要先猜该选哪一个。有没有一种简单的设计方法,能让成员一眼看出版本卡在哪里,同时避免状态和实际工作脱节?

先从决策需要出发,而不是从流程图出发。一个常见的研发版本可以先设置“未开始、进行中、待验证、已发布、已取消”五种状态;如果团队确实需要区分测试阻塞,再增加“待修复”,但不要把“开发中”“联调中”“代码已合并”等所有动作都做成全局状态。状态越多,成员越容易用错,管理者也越难判断实际进度。

可以给每个状态写清进入条件和负责人。例如,“待验证”意味着开发已完成、交付物可供测试;“已发布”意味着生产环境部署完成并经过确认。试运行两周后,抽查状态与实际工作的匹配度:若 20 个版本中有 5 个状态不准确,先检查定义是否含糊、更新入口是否麻烦,再决定是否增加字段或培训,而不是继续堆状态。

2. 如何用版本状态减少跨角色追问和重复确认?

我负责协调开发、测试和产品,常常要在群里反复问“这个版本现在到哪一步了”。状态看起来已经填了,但成员还是各自理解,我想知道怎样把状态真正变成协作信号,而不是多填一列数据?

关键不在于状态名称,而在于每次状态变化是否能触发明确的下一步。建议为每个状态规定责任人、必要信息和交接动作:例如版本从“进行中”转为“待验证”时,开发负责人补充构建编号、变更摘要和已知风险;测试负责人接手后确认是否开始验证。这样,状态同时回答“谁在处理”和“下一步是什么”。

一个可复用的试点方法是选一个迭代周期,记录版本状态变化前后,成员为确认进度发出的重复消息数量,以及从交付到测试接手的等待时间。比如某团队试点前一周记录到 18 次进度追问,试点后降到 11 次;这只能说明协作摩擦有所减少,不能直接证明整体效率提升,最好同时检查延期率和漏交接次数。

3. 版本状态上线后,怎样判断效率是否真的提升?

我准备推动团队统一版本状态,但担心最后只是把原来的口头汇报搬到系统里,填报工作增加了,项目却没有更快。应该看哪些指标,才能分辨这次改动是否有效?

不要只看“状态填写率”,它只能说明大家有没有填,不能说明流程是否更顺。建议上线前后各观察至少两个迭代周期,重点比较版本从启动到发布的周期时间、状态停留时间、跨角色交接等待时间、因状态不准确导致的返工,以及临近发布时的延期比例。对于小团队,先用表格抽样记录也足够,不必一开始就搭复杂报表。

例如,某 8 人团队试点前后各观察两个迭代,发现“待验证”平均停留从 2.4 天降到 1.6 天,但版本总周期只缩短了 3%。这可能表示测试交接变快了,但瓶颈仍在开发或需求变更。要结合具体环节解释数据,并标注同期是否调整了人员、需求范围或发布节奏,避免把相关变化误判成状态方案的效果。

4. 多个项目的版本状态不一致时,应该统一还是允许差异?

我所在的团队有产品研发、客户交付和运维项目,大家对“完成”的理解并不一样。统一一套状态可能不够用,每个项目各设一套又很难汇总,我该怎样在可比较和贴合实际之间取舍?

更稳妥的做法是统一汇总层、保留执行层差异。所有项目至少映射到一组共同的管理状态,例如“未开始、处理中、待验收、已完成、已取消”,用于组合视图和管理汇报;具体项目可以在“处理中”下区分开发、联调或部署,但这些细分状态不必强行推广到所有团队。

试点时先挑两个差异明显的项目,检查每个细分状态能否明确映射到共同状态,以及汇总后是否仍能回答管理问题。如果某个细分状态无法改变责任分配、风险判断或下一步行动,它通常不值得单独保留。

采用某项目管理工具或某项目管理平台时,也应先验证状态映射、权限和历史记录能力,再决定是否迁移全部项目,避免为了统一界面而牺牲一线成员的实际可用性。

核心关键词

读者评论

陈
陈梦琪

我们之前也把“开发完成”和“待测试”拆得很细,后来发现提测材料是否齐全比多一个状态更有用。把构建包、变更说明和测试范围设成必填后,退回次数确实少了些。

侯
侯依诺

主状态和风险标记分开这点比较实用。不过团队常见的问题是风险没人主动更新,最后还是要靠项目经理追问。除了设置责任人,是否还需要规定风险多久未更新就提醒?

薛
薛明远

按期发布率单独看容易失真,这个感受很明显。我们曾经为了赶窗口把部分事项挪到下一版,报表看着准时,后续却多了不少补丁和沟通成本。

文章包含AI辅助创作:版本状态落地方案:项目成员开展版本管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517865
