版本状态怎么做?项目成员效率提升:版本管理从0到1

版本状态做得越多,项目未必越清楚:如果“开发中、测试中、待发布、已发布”只是几列看板,成员仍然要靠私聊确认版本能不能提测、问题算不算阻塞、发布时间是否可信。真正能提升效率的版本管理,不是把状态名称补齐,而是让每个状态对应一项明确决策、一组进入条件和一个责任人。

版本状态怎么做?项目成员效率提升:版本管理从0到1

一、先讲结论:版本状态是协作规则,不是标签装饰

1. 先把状态和决策绑定

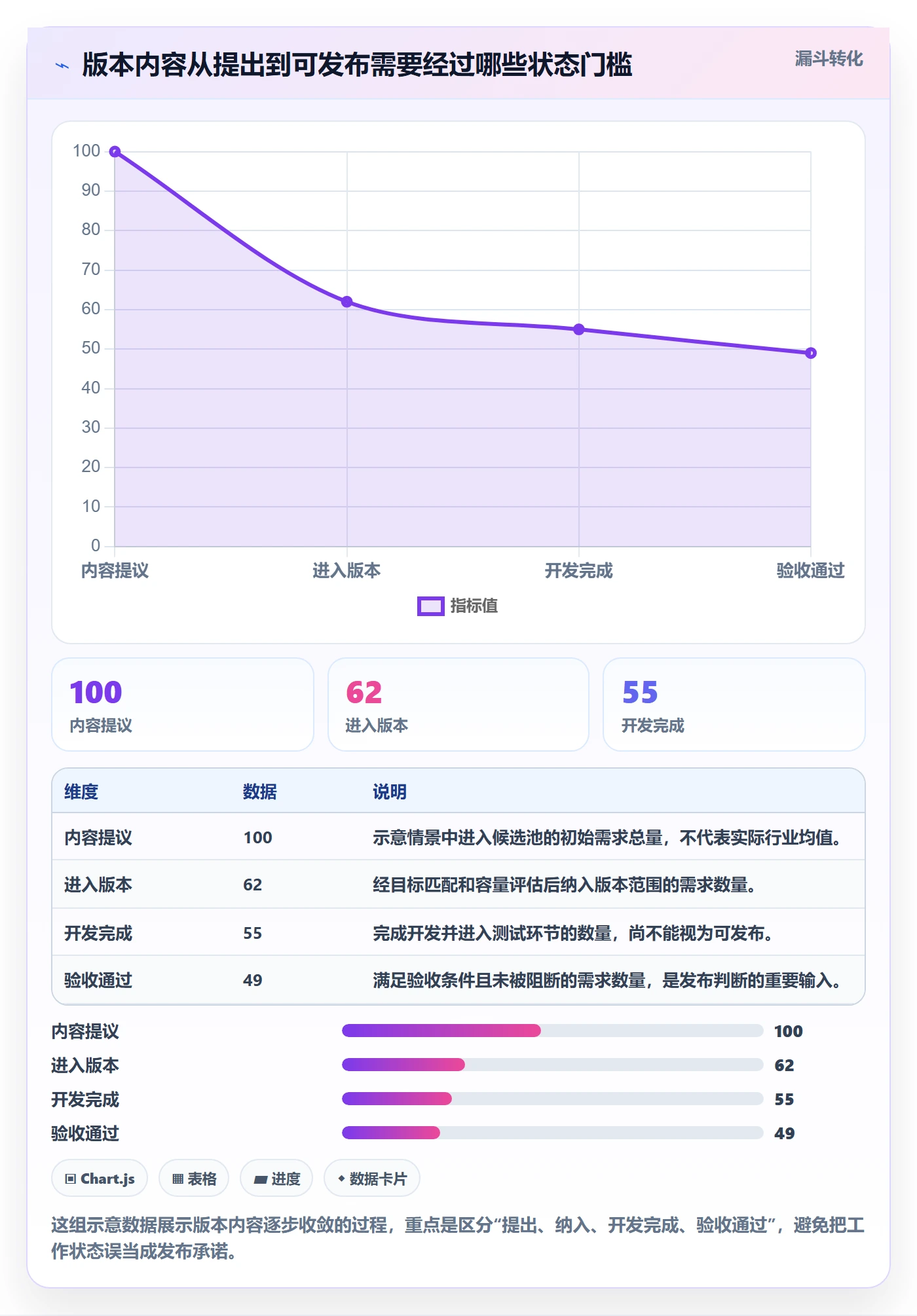

我判断一套版本状态是否有效,通常不先看它有几种颜色,而是问团队成员三个问题:现在版本处于什么阶段?下一步由谁推动?什么条件满足后才能进入下一阶段?如果三问要靠翻聊天记录才能回答,状态字段再丰富也只是“看起来有管理”。

可执行的版本状态,应当把版本从计划、开发、验证到发布的决策过程显性化。每个状态需要有进入条件、退出条件、责任人和异常处理方式。一个状态不能只是“我觉得差不多了”,而要有团队能够共同核对的事实。

例如,“测试中”并不等同于有人开始点测试按钮。更可靠的定义是:本次交付范围已冻结,构建包可用,核心测试环境已就绪,测试负责人已接收版本,已知风险和未完成项已登记。条件缺一项,就应该停留在“待提测”,而不是为了让看板好看而提前移动状态。

2. 状态数量控制在团队看得懂的范围

从零起步时,我通常建议先用六个主状态:规划中、开发中、待验证、验证中、待发布、已发布。另设“暂停”或“取消”作为异常状态,不把每个团队习惯都塞进主流程。状态越多,成员越容易把时间花在判断选哪一列,而不是推动交付。

六个状态不是行业标准答案,而是一个适合多数产品研发团队讨论的起点。团队要根据发布方式合并或拆分:持续交付团队可能需要区分“已合并”和“已部署”;有严格审批的团队则可能需要单独呈现“待审批”。只有当两个阶段的责任人、进入条件或决策内容明显不同,拆分状态才有价值。

状态 这个状态回答的问题 主要责任人 建议的退出条件
规划中 本次版本打算交付什么 产品负责人、项目负责人 范围、目标、依赖和日期假设已记录
开发中 团队正在实现哪些已承诺内容 研发负责人、任务负责人 范围内任务完成或明确标记为延期、移出
待验证 版本是否具备交给验证团队的条件 研发负责人 构建可用、变更说明齐全、提测条件满足
验证中 已知风险是否得到评估 测试负责人 关键用例通过,缺陷达到约定门槛
待发布 是否可以按发布策略进入生产环境 发布负责人、业务负责人 审批、回滚方案、监控和通知准备完成
已发布 实际交付是否完成并可核验 发布负责人 生产环境验证完成,版本记录已归档

表里的“责任人”不是让一个人包办全部工作,而是明确谁负责推动状态变更、召集判断、补齐信息。执行任务仍由具体成员承担。这样可以避免版本卡住时,所有人都觉得“应该有人处理”,最后没人确认下一步。

3. 先建立最小闭环,再扩展治理细节

版本管理从零到一,不需要第一天就建设复杂审批、自动化和几十个字段。先让计划范围、版本状态、负责人、目标日期、风险记录和发布结果形成闭环,团队就能比依靠群聊推进更可靠地协作。

我的建议是把第一阶段目标设为“同一个版本只有一个可信位置”。成员可以讨论细节,但版本状态、范围变更、阻塞原因和最终发布时间,必须回到统一记录中。否则看板显示一个日期、群里说另一个日期、个人表格又有第三个版本,系统只是在复制混乱。

版本状态怎么做?项目成员效率提升:版本管理从0到1

二、为什么团队会需要版本管理:问题往往出在信息分散

1. 版本并不是一个日期,而是一组交付承诺

团队口中的“这个版本”,经常混合了几种不同对象:一组功能、一轮迭代、一个构建包、一次生产发布,甚至一个对客户承诺的日期。它们彼此有关联,却不一定是一回事。若不先区分,版本状态就会被迫承担过多解释任务。

比如产品负责人说“功能已经进版本”,可能指需求已经纳入计划;研发说“版本完成”,可能指代码已合并;测试说“版本可发”,可能指主要用例已通过;运维说“版本已发”,则可能指生产部署完成。四个人使用同一个词,实际在描述四个不同节点。

因此,第一项治理工作不是设置状态,而是约定“版本”在团队语境里的对象边界。建议至少区分计划版本、候选构建和生产发布记录。版本可以承载目标与范围,构建标记可测试的产物,发布记录说明实际部署和验证结果。

2. 常见现场:看板完成率很高,发布准备却很差

我在复盘交付协作时,常见到一种反直觉情况:开发任务完成率已经很高,版本却没有进入可测试状态。原因通常不是成员不努力,而是“完成”口径不统一:任务卡片关闭了,代码还没集成;代码集成了,测试环境尚未准备;测试通过了,发布说明和回滚准备仍然缺失。

另一个常见场景是临近发布日期才发现关键依赖没有到位。需求团队认为依赖方已经承诺,依赖方却只是在群聊中表示“应该没问题”。没有明确依赖负责人、确认日期和降级方案,版本计划就只是愿望日期。

状态体系的作用,是把这些风险尽量提前暴露。它不是替代沟通,而是让沟通聚焦在需要决策的地方:范围是否冻结、缺陷是否接受、依赖是否兑现、发布是否可回滚。

3. 适用于中大型组织的额外考虑

当组织规模超过一百人,项目往往不再是一个小组内部的简单串联。多个产品线、共享服务团队、测试平台、合规和运维可能共同影响交付。此时版本状态除了服务执行,还要提供跨团队可读性,减少“需要逐个问人才能拼出全貌”的成本。

以 PingCode 这类面向中大型企业及百人以上组织的项目管理平台为例,落地时应先把版本对象、需求、任务、缺陷和发布记录之间的关联规则谈清楚,再根据实际流程配置字段和权限。工具能够承载团队约定,但不能替团队决定什么叫范围冻结、谁有权接受风险。

具体能力会随产品版本、组织配置和流程设计而变化。因此,我不会仅凭产品名称就假设所有字段、自动化或报表都已经具备,而会先用小范围样例验证:成员能否找到当前版本、负责人能否识别阻塞、管理者能否追溯变更。

4. 版本流程的真实价值是缩短“找答案”的时间

团队常把效率理解为少填几个字段、少开几次会。但我更关注成员为了回答一个交付问题,需要跳转多少处、问多少个人、等待多久。若状态与证据统一,成员能从版本记录直接看到范围、缺陷、依赖和发布准备,效率收益往往先体现在少重复确认,而不是某个单一任务突然变快。

这也是为什么状态定义不能只服务管理者。若普通成员更新状态很费劲,或更新后无法帮助自己和上下游做事,数据最终会变成“为了报表而填”。状态的价值要能被执行者当天感知,比如知道哪些任务真正阻塞提测、哪些变更会影响发布时间。

三、常见误区:状态看起来齐全,协作仍然失灵

1. 把每个环节都做成一个状态

一些团队从复杂流程图开始,把“待排期、已排期、待开发、开发中、代码评审、待集成、集成中、待测试、测试中、待修复、待回归、待发布、发布中、观察中、完成”全部做成版本主状态。问题是,一张版本卡片并不能准确表达里面数十项工作各自的细节,主状态会变成混合进度。

更好的做法是分层表达:版本状态反映整体阶段,需求和任务反映执行进度,缺陷反映质量风险,发布记录反映生产交付。只有当某个子阶段确实改变了版本的决策责任或风险等级,才值得提升为版本状态。

2. 用状态颜色替代退出条件

“绿色代表正常、黄色代表风险、红色代表延期”看起来直观,却不能解释为什么红,也不能告诉团队谁要做什么。颜色适合快速识别,不适合替代具体事实。把“风险”写成“依赖接口预计晚两天,负责人某某,降级方案为关闭新入口”,才有行动价值。

我会要求状态旁边至少有三类信息:当前阶段、下一决策点、阻塞事实。颜色可以作为辅助,但不能让成员只能通过颜色猜测项目发生了什么。

3. 把计划日期当成承诺日期

版本计划中常有目标日期、预计日期和对外承诺日期。三者的含义不同。目标日期是团队希望达到的时间;预计日期是根据当前工作和风险推算的判断;承诺日期是组织愿意对内部或客户承担责任的时间。若系统只留一个“发布日期”,所有人就会把不同性质的日期当成同一个承诺。

建议至少记录日期类型或可信度,并标记最后评估时间。早期估算不应被误解成最终承诺;一旦范围、依赖或缺陷风险变化,负责人应更新预计日期及原因,而不是悄悄把目标日期改掉。

4. 只管状态变更,不管范围变化

版本做着做着增加需求,是常态。真正的问题不是变化本身,而是变化没有留下记录,导致团队仍按原承诺解释进度。新增一项需求可能只增加半天工作,也可能牵涉数据迁移、兼容性和额外验收。没有影响判断,版本状态就无法反映真实风险。

每次范围变化至少要记录变化内容、提出人、批准人、对日期或质量的影响、是否替换已有范围。若新增内容进入版本但不移出任何内容,团队实际上是在接受范围膨胀;这项决定应该明确,而不是由执行成员默默吸收。

5. 追求百分之百准确的完成率

完成率很容易制造虚假的确定感。版本里十项任务完成九项,不代表版本已经完成百分之九十;剩下的一项如果是数据迁移、权限控制或核心支付路径,它可能决定整版能不能发布。

我更愿意同时看数量进度和风险结构:未完成事项有多少、其中多少是关键路径、是否存在高严重度缺陷、外部依赖是否确认。单一完成率可以用于概览,但不能代替发布判断。

版本状态怎么做?项目成员效率提升:版本管理从0到1

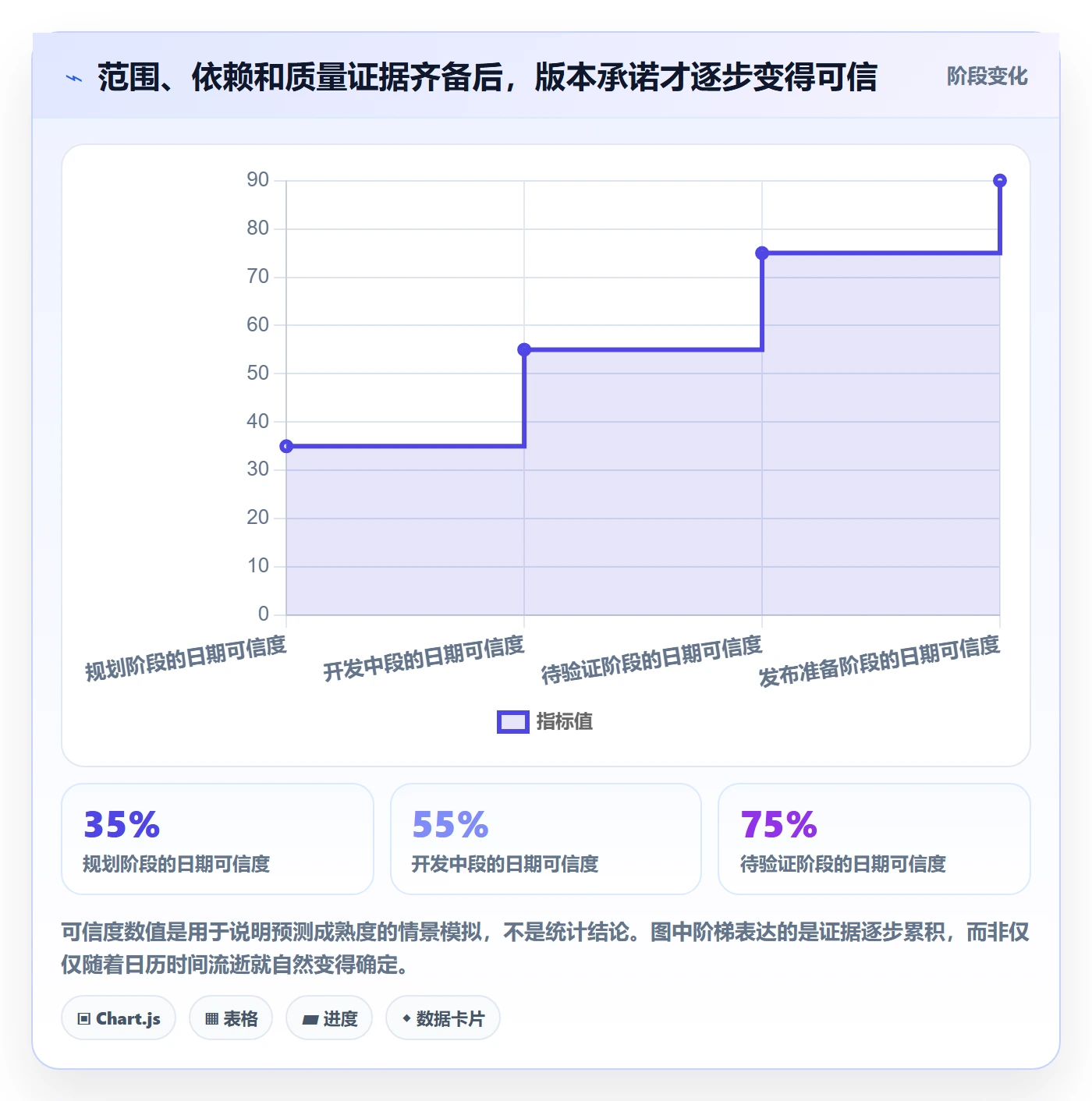

四、专业判断逻辑:用四道门判断版本是否可以前进

1. 第一扇门:范围是否足够清楚

范围清晰不代表需求永远不变,而是当前团队知道本版本承诺什么、哪些内容不在本版本、变化需要谁批准。范围清单可以关联需求或交付项,也可以在版本记录中给出稳定的摘要。只写一句“优化体验”,无法支撑日期评估和验收判断。

进入开发阶段前,我建议为每项关键交付补充可核验的验收条件。条件不一定要写成很长的规格说明,但应能让产品、研发、测试对“做完”达成一致。特别是权限、数据、兼容性和异常场景,不应只依赖主流程描述。

2. 第二扇门:依赖是否有明确的兑现方式

依赖信息至少包括依赖对象、对方负责人、所需交付物、最晚确认时间和无法按期提供时的替代方案。只写“等接口”或“等设计”,不足以支持项目决策,因为团队无法判断该依赖是否正在按计划推进。

当依赖没有负责人或日期时,不要把它当作已确认条件。可以继续做不受影响的工作,但版本预测应标注不确定性。这样做并不是消极,而是防止团队把未验证的假设包装成承诺。

3. 第三扇门:质量证据是否适配风险

测试通过率不是发布质量的全部。对低风险文案修改,抽样验证或自动化检查可能已足够;对涉及资金、权限、隐私或数据迁移的改动,团队需要更充分的测试证据、回滚预案和业务验收。验证强度应与影响面匹配,而不是所有版本套用同一张勾选表。

在状态规则中,最好写“哪些缺陷阻断发布”,而不只写“缺陷都处理完”。例如,阻断级缺陷必须关闭;高严重度缺陷必须由指定负责人接受风险;低严重度缺陷可记录为已知问题并明确后续处理版本。严重度定义要在团队内部达成一致。

4. 第四扇门:发布是否可控、结果是否可追溯

发布准备至少要回答:谁执行发布、何时执行、影响哪些用户或服务、如何监控、失败时如何回滚、谁负责对外通知。若这些信息分散在不同聊天群里,发布状态就不能代表组织已经准备好。

“已发布”也需要可核验标准。可以要求记录生产环境部署完成时间、实际版本标识、关键验证结果和异常情况。若发布采用灰度或分批开放,应区分“已部署”和“已全量开放”,避免状态一次跳到最终结果,掩盖中间风险。

5. 用决策门而不是主观感觉做状态转换

我建议团队把每次状态变更视作一次小型交接:上一阶段需要交出什么证据,下一阶段谁接收,未满足条件时如何记录。这样能减少“我已经做完了”和“我还没收到可以开始”的争论。

决策门 要核对的证据 不满足时的动作
进入开发 范围、验收条件、依赖、优先级 退回规划,明确缺失信息和补齐责任人
进入验证 可用构建、变更清单、环境、提测说明 保持待验证,列出阻碍项和预计补齐时间
进入待发布 关键用例、缺陷风险、审批、回滚及监控方案 暂停发布决策,区分技术问题与业务风险
确认已发布 部署记录、生产验证、异常处置、通知结果 保留发布中或部分发布状态,避免提前结项

版本状态怎么做?项目成员效率提升:版本管理从0到1

五、具体案例:把“快发布了”变成可验证的判断

1. 案例背景与数据口径

下面用一个虚构但贴近实际协作的案例说明方法。某业务团队由产品、研发、测试和运维共十二人组成,维护一项面向内部客户的业务系统。团队每三周计划一次版本,服务同时有功能更新、缺陷修复和数据接口调整。

案例里的数值全部是情景模拟,用于演示如何观察流程变化,不代表任何特定公司的真实经营数据,也不应直接当作行业基准。真实团队应先记录自己的基线,再比较改造前后的同口径指标。

改造前,团队把版本记录放在共享表格,任务在不同项目空间,缺陷在测试清单,发布确认则通过聊天完成。每次临近发布,项目负责人都要收集各方进度。问题不是大家没有做事,而是信息没有稳定关联到同一个版本。

2. 改造前:状态更新快,答案确认慢

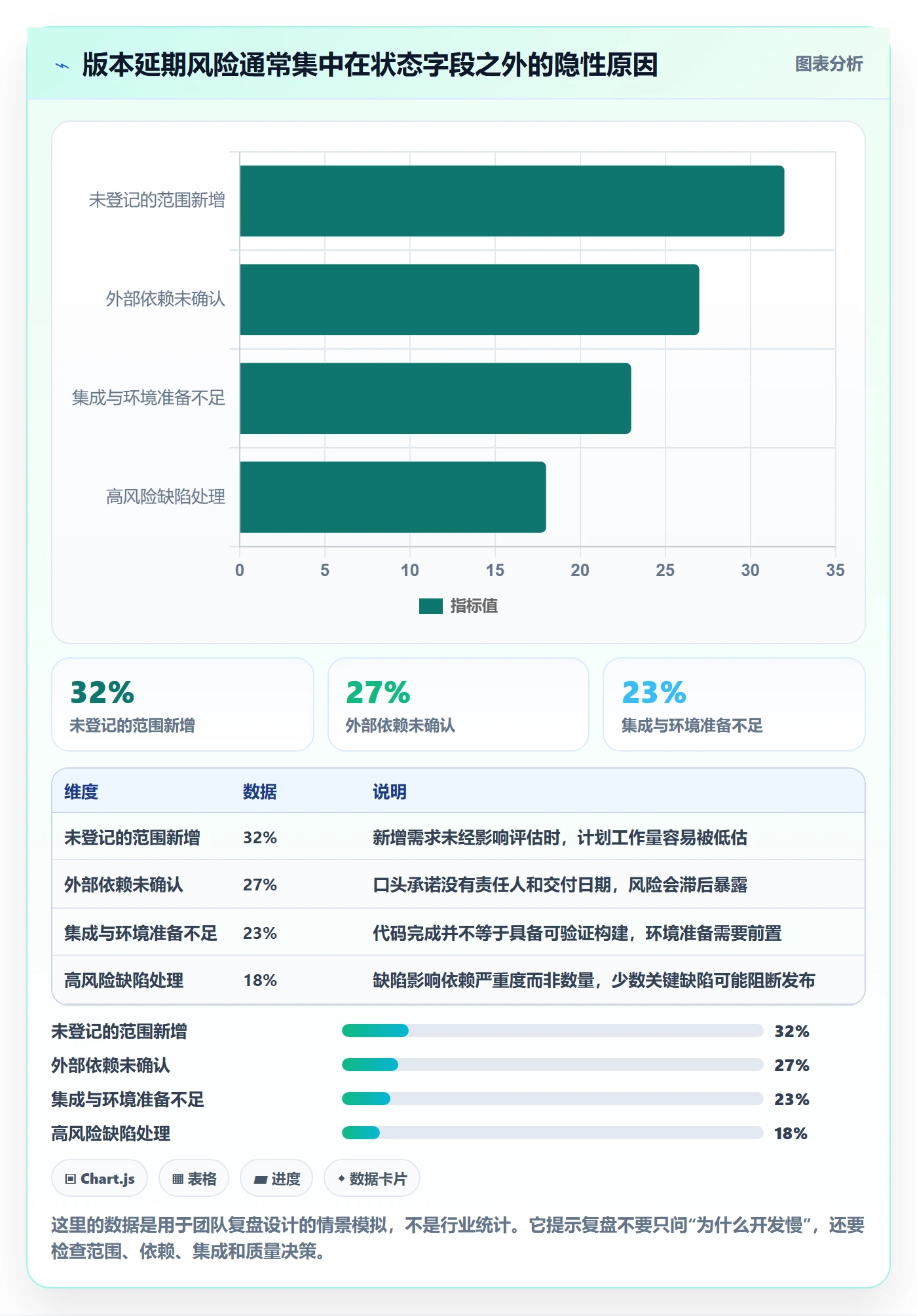

复盘发现,过去六个发布周期中,有四次在计划发布日期前两天仍未确认完整范围;三个周期的测试开始时间晚于计划;两个周期出现“已完成”任务在集成阶段重新打开的情况。负责人平均要花约四小时整理一次版本情况,数据是团队按工作记录回溯估算。

延迟原因里,最值得注意的不是研发任务超时,而是提测条件没有统一:有时构建包已生成,但版本说明未齐;有时测试环境已准备,代码尚未完整集成;还有一次关键依赖接口的字段变更没有同步到测试用例。团队原先把这些都归成“测试晚了”,无法找到可操作的改进点。

为避免把估算伪装成精确测量,负责人给每项复盘记录注明时间范围和证据来源:任务历史、发布群消息、缺陷记录和成员访谈。对于无法确认的原因,标记为“待验证”,不强行归类。这个习惯比追求好看的数字更重要。

3. 改造动作:先统一交接条件,不先加审批

团队第一周只做三件事。第一,把一个版本对应的需求、研发任务、缺陷和发布记录关联到同一处。第二,写出“待验证”和“待发布”的进入条件。第三,指定版本负责人,每周两次检查阻塞项,不要求所有任务每天重复汇报。

第二周开始,团队增加了范围变更记录。新增需求需要说明收益、工作量估计、是否替换原范围以及谁批准。对外日期不因每一次计划调整而自动改变,而由项目负责人根据范围、依赖和测试风险给出最新预测。

团队使用 PingCode 作为管理平台示例时,可以把这种治理思路落实到版本、需求、任务、缺陷和发布信息的关联上;但先验证流程,再配置工具。若现有配置无法方便地呈现某项关系,先用轻量字段或约定验证价值,不必为了“系统化”一次性造出复杂流程。

4. 改造后:成员减少重复对齐,但不代表所有指标都自动改善

在情景模拟的后续三个周期里,版本负责人整理一次状态的时间从约四小时降至约两小时;提测前条件一次满足的比例从约五成提高到接近八成;计划日期前两天仍存在未确认范围的次数,从六个周期中的四次降到后续三个周期中的一次。

这些数据只能说明方法可能带来改善,不能据此推断工具本身造成了结果变化。团队规模、需求难度、人员熟悉度和依赖稳定性都会影响表现。更可信的做法是持续记录相同指标,观察多个周期,同时记录流程改动和异常背景。

团队也遇到代价:前两周成员觉得多了几个字段;一次紧急热修复因为完整流程不适用,状态出现过短暂滞后。团队随后增加“紧急变更”处理规则,允许先按应急路径执行,但要求在事后补齐版本关联、原因和验证记录。流程因此变得更灵活,而不是把例外硬塞进常规状态。

版本状态怎么做?项目成员效率提升:版本管理从0到1

5. 案例最重要的发现:信息完整比状态移动快更关键

团队一开始以为状态改造的目标是让任务更快进入下一列,后来发现真正的改善来自交接质量。状态不变但风险解释清楚,往往比状态快速变绿更有价值;“待验证”停留一天并不可怕,没人知道为什么停留才是协作问题。

同时,负责人不再把“日期延后”视为唯一失败信号,而是区分提前暴露的风险与临近发布才发现的风险。计划调整得早且依据明确,可能比按时发布但带着未知问题更健康。版本管理的重点不是维持承诺表面不变,而是让承诺能随证据合理更新。

六、从0到1落地:按顺序把状态、规则和工具搭起来

1. 第一步:先选一个真实项目做试点

选择一个有明确交付周期、跨角色协作但风险可控的项目。不要选最简单、完全没有依赖的任务,否则看不出流程价值;也不要一开始选合规要求最复杂、影响面最大的系统,以免团队把试点成本误判为所有项目的常态。

试点前,记录当前版本数量、平均协调耗时、提测延误情况、范围变更次数和关键缺陷处理方式。基线不必完美,但必须写明统计口径和时间范围。例如,“协调耗时”只统计负责人汇总版本状态的时间,不把全部会议时间混进去。

2. 第二步:定义版本对象和命名方式

版本命名要帮助成员识别产品、时间或发布序列,避免依赖个人临时取名。命名规则不必追求唯一美观,但应有稳定性,且避免同一版本在工单、构建系统和发布记录中出现不同称呼。

若团队采用语义化版本号,可参考 Semantic Versioning 2.0.0 对主版本、次版本和修订版本的约定。但版本号规则解决的是如何表达兼容性变化,不等于项目交付流程。内部迭代号、候选构建号和生产版本号要分别定义,不能混为一谈。

3. 第三步:写一页状态字典

状态字典不需要做成长篇制度。每个状态写清五项内容:状态含义、进入条件、退出条件、责任人、异常时的处理方式。成员遇到分歧时,能够用这页规则解决,而不是每次都让项目经理临场裁决。

字典字段 应回答的问题 示例写法
状态含义 这张版本记录现在代表什么事实 待验证:研发交付已提交,但验证尚未正式开始
进入条件 满足什么才允许进入 构建可用、变更清单完整、测试环境可访问
退出条件 完成什么才允许离开 测试负责人接收版本并开始约定范围的验证
责任人 谁组织判断并维护状态准确 研发负责人发起,测试负责人确认接收
异常处理 条件不满足时如何呈现 维持待验证,登记缺项、负责人和预计补齐时间

4. 第四步:只配置必须字段,避免一次性过度设计

最小字段建议包括:版本名称、版本目标、负责人、状态、目标日期、当前预测日期、范围关联、风险与依赖、最后更新时间。根据行业和发布模式,再考虑审批编号、环境、变更窗口、数据迁移方案或客户通知等字段。

每个字段都要回答“谁会据此采取什么行动”。如果没人读取、没有触发决策,也无法帮助复盘,就暂时不要加。字段不是越多越专业;维护成本一旦超过实际决策价值,团队会开始复制粘贴或随手填写。

5. 第五步:设定少量自动提醒,不自动替人批准

可以先自动提醒目标日期临近但范围未冻结、阻塞项超过约定时间、待验证状态缺少构建链接、发布前缺少回滚方案等情况。提醒应指向责任人和下一步动作,而不是重复广播“请及时更新”。

涉及风险接受、范围取舍、质量豁免和生产发布的决策,不建议完全由自动化规则代替。自动化适合检查条件是否齐备,最终接受何种风险仍需要有权限的负责人作出判断并留下记录。

6. 第六步:跑完两个周期再决定是否扩展

第一个周期看团队是否理解状态、是否能按条件交接;第二个周期看这些规则是否减少重复确认、提前暴露风险。不要在试点刚启动时就追求所有项目统一,也不要因为第一周字段填得不完整就立即增加审批层级。

试点结束时,至少回答四个问题:成员找当前版本信息是否更快?阻塞是否更早被看到?状态变更是否有证据?记录负担是否可接受?如果前三项没有改善、第四项明显变差,就要调整状态和字段,而不是单纯要求大家“提高执行力”。

版本状态怎么做?项目成员效率提升:版本管理从0到1

七、按团队类型调整:相同状态名称,不同治理重点

1. 小团队或早期产品:优先降低维护成本

十人以内、产品变化快的团队,不必复制大型企业的审批链。可先保留四个主状态:计划中、执行中、验证中、已交付,再用标签或字段标注阻塞、风险和发布批次。重点是保证每项承诺有负责人,临时变更有记录。

小团队需要警惕另一种极端:所有信息都依赖创始人或项目负责人脑内记忆。短期看似灵活,人员稍有变动就无法追溯。最小版本记录可以很轻,但版本目标、范围和实际结果不应只存在于某个人的聊天记录里。

2. 多团队并行:加强依赖和汇总规则

多团队共享平台或服务时,主版本状态应保持精简,各团队可以维护自己的执行状态,但需要约定统一的汇总口径。例如,一个核心子系统未完成时,整体版本是否仍可处于“验证中”?答案要依据发布影响面,而不是看哪个团队的进度百分比更高。

对于跨团队依赖,建议把承诺拆成可交付事项,标记提供方、接收方、验收人和最晚时间。管理者应关注的是“关键依赖能否按时间进入下游”,而非简单汇总各团队的状态颜色。

3. 强监管或高风险业务:增加证据链而非只增加审批

金融、医疗、公共服务或涉及敏感数据的系统,可能需要更严格的变更记录、审批、测试证据和审计追踪。此时状态流程应与组织已有的安全、合规和变更管理要求对齐,避免项目团队再造一套冲突的规则。

审批数量增加不一定意味着控制更强。若审批人看不到变更范围、风险评估、验证结果和回滚方案,审批只是点击通过。高风险流程的核心是证据完整、职责分离清楚、决策可追溯,并且紧急变更有事后审查机制。

4. 持续交付团队:把版本状态和部署状态分开

持续交付团队可能每天多次部署,传统“每月一个版本”的主流程不再适用。可以把开发里程碑、候选构建、生产部署和功能开放分别管理。功能已部署但未对用户开放,不应简单记为“已发布”;灰度中的功能也要记录当前覆盖范围和回退条件。

这类团队需要把监控指标和发布记录关联起来,但不要为了自动化而忽略业务验证。部署成功说明系统接受了变更,不等于用户价值已经实现,也不等于线上没有异常。

5. 紧急修复:允许走快速路径,但不允许没有记录

故障修复往往要求先恢复服务,常规状态审批无法完整照搬。团队可以定义应急状态或独立流程:指定应急负责人、记录影响范围、实施必要验证、执行发布和回滚判断,再在约定时限内补齐缺陷关联、原因和复盘结论。

紧急流程不是“什么都不用记录”的特权。它只是将部分前置手续后移,并明确后续补齐责任。若紧急版本持续增多,就要复盘常规交付为何无法及时发现风险,而不能把例外路径当成日常流程。

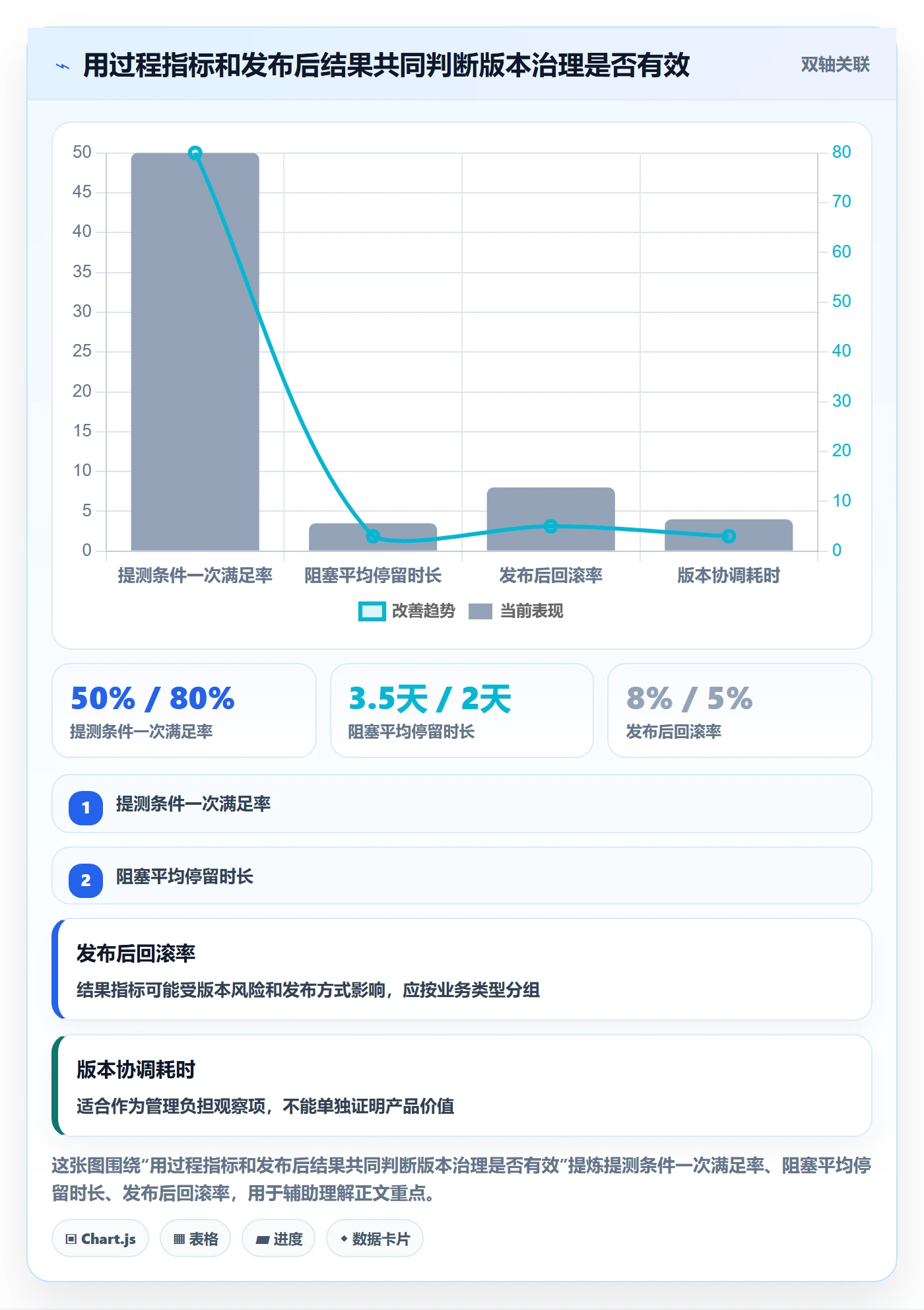

八、衡量是否有效:不要只盯着版本准时率

1. 过程指标看阻塞是否更早出现

版本准时率受范围稳定性、需求质量、外部依赖和资源变化影响,单独使用容易诱导团队通过推迟记录风险来保持表面达成。过程指标更适合帮助团队改善,例如待验证状态停留时长、依赖逾期数量、范围变更未评估比例。

指标必须有明确计算口径。待验证停留时长,是从条件齐备并正式交接开始计算,还是从研发第一次把状态改成待验证开始计算?两种算法反映的责任环节不同。先固定定义,再看趋势。

2. 结果指标看交付质量和实际影响

结果指标可以观察发布后缺陷、回滚、生产异常、发布后补丁以及目标功能采用情况。结果指标通常滞后于过程变化,但能检验流程是否只让看板更整齐,还是确实改善了交付质量和用户体验。

如果发布后缺陷增多,应检查变更风险、测试覆盖和发布范围,而不是直接增加所有项目的审批。若协调耗时下降但回滚率上升,说明团队可能以牺牲验证换取速度,指标之间需要一起解释。

3. 为每个指标写清使用边界

我通常会要求指标定义附带三句话:它帮助回答什么问题?不能单独证明什么?哪些情况下需要分组比较?例如,平均提测时长不能直接证明研发效率,因为工作复杂度差异可能很大;按需求类型、风险等级或团队分组,才更有解释力。

指标 适合回答的问题 不能单独说明什么 建议观察周期
提测条件一次满足率 研发到测试的交接是否完整 不能代替测试质量或缺陷严重度 至少覆盖数个版本周期
阻塞平均停留时长 团队处理显性阻塞是否及时 不能说明所有隐性等待都被登记 按阻塞类型持续记录
范围变更影响评估率 新增和移出内容是否经过决策 不能判断变更本身是否合理 按版本统计并抽查记录
发布后回滚率 上线结果是否稳定 不能直接区分代码质量、环境和外部原因 按业务风险和发布类型分组

4. 先做趋势判断,再做团队间比较

不同团队的系统复杂度、发布频率和风险承担不同。横向比较版本准时率,容易把职责不同的团队排出“好坏”。更稳妥的方法是先看一个团队自身的基线变化,再判断流程变化和指标变化是否具有合理联系。

例如,连续几个周期看到“依赖逾期更早暴露,临近发布的范围变更减少,协调时间下降”,这比单独声称“效率提升百分之二十”更有决策价值。若数据波动明显,应检查样本数量、版本复杂度和人员变化,不要急着下结论。

版本状态怎么做?项目成员效率提升:版本管理从0到1

九、不同情况下怎么取舍:流程完整度和速度并非二选一

1. 交付频繁、单次影响较小:降低每次变更成本

如果团队交付频繁,且单次变更影响范围小,可以压缩人工审批,强化自动化验证和发布后监控。版本记录保留变更范围、构建标识和生产验证即可,不必让每次小改动都走大型发布评审。

不过,低影响不能只凭团队感觉认定。应看服务依赖、用户范围、数据影响和回滚能力。一个看似简单的配置变更,若会影响所有客户或历史数据,仍需要更严格的检查。

2. 发布窗口固定、依赖众多:提前管理承诺与风险

有固定发布窗口的团队,应更早冻结范围,明确哪些内容是必须交付、哪些可以移出。临近窗口增加需求时,必须同步判断是否替换其他事项,否则风险被隐藏在更高的工作负载中。

发布窗口越窄,依赖确认越要提前。把关键依赖的预计交付时间、接收验证时间和替代方案登记出来,比单纯增加发布日前的状态会议更有用。

3. 用户承诺严格:日期可信度比计划表整齐重要

面向客户承诺日期的团队,不能让每一次内部排期都自动变成对外日期。建议把内部目标、当前预测和正式承诺区分开,并规定哪些角色可以变更正式承诺。延期时应同步原因、影响、替代方案和下一次更新时间。

对外沟通不等于把不确定性全部隐藏。合理表达当前预测和风险,往往比到最后一刻才宣布延期更能建立信任。团队要保证的是承诺决策有依据,而不是永远不调整日期。

4. 团队成熟度较低:先统一概念,再追求自动化

如果成员对“任务完成、版本完成、发布完成”的理解都不一致,先用样例和复盘统一定义。此时上线复杂自动化只会把分歧固化进系统,成员可能被迫点击规则,却仍不知道规则为何存在。

等团队能稳定执行最小流程,再自动化提醒和数据汇总。自动化的好坏,不看规则数量,而看它是否减少重复劳动、提前暴露异常,且不会把团队带入机械填表。

5. 组织已经有审批体系:避免建立重复控制

如果企业已有变更管理、安全评审或发布审批,项目版本状态应链接或引用既有结果,而不是重新发明一套审批。重复控制会增加等待时间,也容易导致一边批准、一边仍不知道另一边的状态。

但“已有流程”不意味着项目团队无需追踪。版本记录仍要显示审批是否完成、由谁负责、是否存在附加条件。项目管理与治理流程各自解决不同问题,关键是能够互相追溯。

十、下一步怎么做:用一个周期验证版本管理是否真的有用

1. 明天就可以完成的四项动作

不用等工具采购或流程委员会开会。团队可以先找当前版本,写明版本目标、负责人、范围清单和当前状态;再把“下一次状态变更需要哪些证据”列出来;随后登记当前阻塞和外部依赖;最后指定一名负责人在固定时间更新版本预测。

  1. 选定一个正在推进的版本,统一版本名称和记录入口。
  2. 把当前承诺范围与候选需求分开,标出新增、移出和待确认事项。
  3. 为“待验证”和“待发布”各写一条可核验的进入条件。
  4. 记录当前阻塞、责任人、预计解决日期和替代方案。
  5. 本周期结束后复盘协调耗时、范围变更、提测交接和发布结果。

2. 一周内检查规则是否过重

一周后,观察成员是否需要重复录入同一信息、是否不知道该选哪个状态、是否因为状态更新而产生额外会议。出现这些情况时,先判断定义是否不清或系统入口分散,不要立刻把原因归为成员不配合。

同时抽查几次状态变更:是否有进入依据?接收方是否知道任务已交接?阻塞是否有下一步?如果这些问题都能快速回答,说明状态体系开始支持执行;如果只看到颜色变化,就需要重新定义规则。

3. 两个周期后做保留、合并或拆分

一个状态如果连续两个周期都没有独立决策价值,可以考虑和相邻状态合并。若同一状态长期包含两类不同责任、不同进入条件或不同风险决策,可以拆分。状态结构不是一次定终身,而是由实际协作证据持续校正。

扩展到更多团队前,先确认试点规则能否被其他团队理解,哪些字段是共用的,哪些是业务特有的。统一的是语义和交接原则,不一定是每个团队完全相同的流程细节。

4. 最后的判断:让状态帮助成员做决定

一套好的版本状态,不一定最复杂,也不一定最严格。它的价值在于让成员无需反复追问,就能判断当前阶段、剩余风险和下一步动作;让管理者看到的不只是进度颜色,还有承诺背后的证据;让团队在日期或范围变化时,能及时作出知情取舍。

如果只能记住一个原则,我会选择:不要问“状态应该有几种”,先问“每次状态变化需要做出什么决策,谁依据什么证据负责”。从一个真实版本开始,记录基线,定义交接条件,跑完两个周期,再决定是否扩展。版本管理从零到一,不靠增加表格完成,而靠把协作中的隐性假设变成团队看得见、能验证、可调整的规则。

常见问题解答(FAQ)

1. 版本状态应该设置哪些阶段?

我在搭版本流程时最纠结的是,状态设少了看不出卡点,设多了又像给团队增加填表工作。到底要不要把开发、测试、发布准备都拆成单独状态?

建议先用能支持团队决策的最小状态集,而不是把每个操作都做成状态。一个常见的起步方案是“规划中、进行中、待验收、已发布、已取消”:规划中表示范围和负责人尚未全部确认;进行中表示已有工作项进入执行;待验收表示开发范围已冻结,正在测试或业务验收;已发布表示版本已部署且结果经过确认;

已取消则保留原因和决策记录。若测试周期长、发布审批多,再把“待验收”拆成“测试中”和“待发布”。判断标准很简单:一个状态变化是否会触发不同的负责人、动作或决策?如果不会,通常不值得单独设状态。

2. 版本状态在什么条件下才能流转?

我担心版本状态被随手改成“已发布”,但实际上还有缺陷没处理,或者发布后没人确认线上结果。状态流转需要哪些明确条件,才能避免看板好看、实际进度却对不上?

给每次流转设可核对的门槛,并指定谁有权确认,比要求成员凭感觉更新可靠。比如从“规划中”到“进行中”,至少确认目标、负责人和纳入范围;从“进行中”到“待验收”,要求范围内的工作项完成、阻塞项有处理结论;从“待验收”到“已发布”,要求验收通过、发布记录可查、部署结果确认。

以一个 8 人团队、3 周一个版本为例,可以约定发布前 2 个工作日冻结新增需求,之后只接收经负责人批准的高优先级变更。这样状态反映的是证据,不是乐观估计。

3. 怎样用版本管理看出成员效率,而不是只看完成数量?

我看到有人建议按每人完成的任务数比较效率,但不同任务大小差别很大,拆得越碎看起来完成得越多。我想知道版本数据该怎么用,才能发现真实的协作瓶颈,又不把它变成个人排名?

不要用单一任务数量给成员排名。版本管理更适合定位流程问题:例如比较计划纳入与实际完成的工作项、延期项比例、待验收停留时间,以及版本变更次数。假设某版本计划 24 项,最终完成 20 项,其中 4 项延期;如果这 4 项都卡在外部依赖,结论应是依赖确认太晚,而不是直接认定执行者效率低。

建议连续观察至少 3 个版本,并按工作类型或规模分组;只有当同类工作反复出现等待、返工或临近发布集中堆积,才进一步调整分工、评审或排期。

4. 版本结束后要复盘哪些数据,才能让下一版更准?

我过去做完版本就直接开下一轮,过几周又遇到类似延期,却说不清问题出在哪里。复盘时哪些数字值得记,怎样避免复盘变成追责会或单纯补文档?

每个版本结束后记录少量能改变下一轮决策的数据即可:计划与实际完成范围、临时加入和移出的工作项、延期原因、缺陷返工情况,以及从开发完成到验收通过所用时间。比如连续 3 个版本都在最后两天加入需求,且伴随验收等待增加,就应优先调整需求冻结规则或验收资源,而不是简单要求成员“提高效率”。

复盘最好围绕一个可验证的改进动作,例如下一版提前锁定验收人,并比较等待时间是否下降;没有后续验证的数据,只是记录,不算改进。

核心关键词

读者评论

朱
朱亦辰

我们团队以前把“测试中”当成测试开始就能更新,后来发现构建包和环境没准备好,状态反而误导了人。把提测条件写清楚确实有用,不过最好也规定谁来确认条件齐备。

罗
罗可欣

日期分目标和预计这点很实际。我们之前只维护一个发布日期,需求变更后没人敢改,最后计划看着没变,实际早已延期。补充日期评估时间和调整原因,可能比再加几个状态更有帮助。

戴
戴俊杰

六个主状态适合作为起点,但不同团队的交付方式差异挺大。持续部署的项目如果还要手动维护一堆字段,更新负担也会变重;我觉得先挑一个小项目试跑,确认信息确实能减少追问,再推广更稳妥。

文章包含AI辅助创作:版本状态怎么做?项目成员效率提升:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517821
