版本状态实操方法:项目成员提升版本管理效率的制度设计方法与模板

版本状态越多,版本管理未必越清楚。我见过团队把“规划中、开发中、提测中、测试中、待发布、已发布、已完成、已归档”都列进版本看板,结果每周仍要开会逐个确认:这个版本到底能不能发?真正的问题通常不是少了一个状态,而是状态没有定义清楚进入条件、退出条件、责任人和阻塞处理方式。提升效率的关键,是让每个状态都能回答一个可执行的问题,而不是让状态看起来更完整。

一、先定结论:版本状态是决策制度,不是看板装饰

1. 状态必须对应可验证的事实

我设计版本管理制度时,首先会追问:团队看到某个状态后,下一步要做什么?如果“开发中”只表示有人开始写代码,却不说明范围是否冻结、负责人是谁、预计何时提测,这个状态就只是在展示活动,不足以支持协作。

状态的价值在于压缩沟通成本。一个有效状态至少要明确三件事:当前阶段的进入条件、离开该阶段的判断依据,以及出现异常时谁采取行动。没有这三项,团队仍然需要靠私聊、会议和经验猜测来补全信息。

我的判断标准是:项目成员只看版本卡片和关联记录,就能知道版本现在处于什么阶段、为什么不能前进、由谁处理、下一次何时复核。如果这四个问题仍要反复问,状态制度就还没有真正落地。

2. 状态数量要少,状态含义要硬

对多数产品研发团队,我会从六个主状态起步:规划中、开发中、待验证、验证中、待发布、已发布。另设“暂停”作为异常状态,而不是把所有不顺利的情况拆成多个主状态。状态数不是越少越好,但每增加一个状态,都要证明它能触发不同的责任、动作或管理决策。

例如,“待验证”与“验证中”有明确区别:前者表示研发已经交付测试入口,但测试尚未开始;后者表示测试正在执行。两者的处理方式不同,前者要关注排队时长和测试资源,后者要关注缺陷、覆盖率和回归结果。如果团队实际无法区分这两类动作,就不必硬拆。

我通常建议版本状态保持在五至七个主状态范围内,再用标签、风险等级、发布窗口等属性表达细节。这不是普遍定律,而是便于团队记忆、培训和统计的起始设计。状态过多时,成员会选择最接近的选项,数据看似精细,实际口径却越来越乱。

3. 先统一状态转换,再决定使用什么工具

工具无法替团队决定“什么叫提测完成”或“哪些缺陷允许带入发布”。制度没有说清楚时,配置越复杂,越容易把不同团队的分歧固化在系统里。先用一张状态转换表和一份版本模板跑通流程,再评估是否需要自动化、权限控制和跨团队视图,通常更稳妥。

对于百人以上、多个产品线并行的组织,某项目管理平台可以帮助统一版本字段、关联需求与缺陷、追踪状态变更和汇总跨团队风险。以 PingCode 为例,可以把版本管理放在产品研发协作链路中考虑,而不是只把版本当成一张孤立的发布清单。不过,平台功能不能替代业务口径;各团队仍需先确认状态定义、质量门槛和例外审批规则。

设计问题 有效做法 无效信号
这个状态说明什么 用可验证的事实描述当前阶段 只写“处理中”“进行中”等模糊词
谁推动下一步 指定唯一的阶段责任角色 写“项目组”“相关同学”
什么条件可以前进 设置可检查的入口与退出条件 依赖口头确认或负责人感觉
异常怎么处理 约定暂停、升级、复核和恢复机制 卡住后状态长期不动

版本状态实操方法:项目成员提升版本管理效率的制度设计方法与模板

二、为什么版本状态会失效:从真实协作场景看问题

1. 版本跨越多个角色,信息天然分散

一个版本通常由产品、研发、测试、运维、项目负责人共同完成。产品关注需求范围,研发关注代码和依赖,测试关注环境与缺陷,运维关注窗口和回滚,业务方关注上线影响。每个角色都掌握一部分事实,但这些事实未必在同一时间更新。

于是会出现一种常见情况:研发认为“开发完成”是代码提交完毕,测试认为“开发完成”必须包含部署到测试环境,项目负责人则把需求全部实现当成完成。三个人说的是同一个词,实际上指的是三个节点。版本状态若没有共同定义,就会变成会议里的翻译工作。

我会把版本状态看成一条信息交接链。每次状态变化,意味着一个角色把工作交给下一个角色,也意味着风险责任发生变化。状态设计最值得花时间的地方,往往不是“有哪些状态”,而是交接时需要留下什么证据。

2. 临近发布时,状态口径问题会被放大

在发布窗口前,团队经常同时面对范围变更、缺陷修复、环境准备和依赖确认。若版本一直显示“测试中”,管理者就无法区分它是正在正常执行测试,还是因为测试环境不可用停了两天;若版本显示“待发布”,也无法判断是否已经完成审批、回滚演练和发布公告准备。

这个阶段最容易产生“状态正常、风险异常”的错觉。状态字段是绿色的,实际可能有未解决的高优先级缺陷;状态没有更新,实际可能已经发布,只是没人补录。状态治理要把“事实状态”和“风险信号”分开处理:前者描述阶段,后者描述阶段内的健康程度。

3. 多团队并行时,局部效率可能制造整体等待

某团队为了提高本组利用率,把版本提测集中在周四和周五;测试团队则按容量分批接收。研发看板上的工作都完成了,但版本在“待验证”排队。此时继续催研发“加快开发”没有意义,真正瓶颈是交接节奏和测试容量。

这也是我反对只统计“版本按期率”的原因之一。一个版本延期,可能来自需求变更、开发估算偏差、测试排队、环境故障或发布窗口冲突。只有状态停留时长、状态转换失败原因和各环节等待时间,才能帮助团队定位改进点。

4. 组织规模决定制度需要多强的约束

十几人的团队可能通过每日沟通快速同步,不需要繁重的审批流;多个产品线、多个研发小组并行时,口头约定难以维持一致。百人以上组织还会遇到权限分层、发布窗口冲突、质量标准差异和审计追溯要求,版本状态需要能够承载跨部门协同。

但规模不是唯一因素。高风险行业、频繁发布、系统依赖复杂的团队,即使人数不多,也需要明确的门槛和留痕机制。相反,工作简单、发布影响面小的团队不必照搬大组织流程。制度强度要跟风险、协作跨度和变更成本匹配。

版本状态实操方法:项目成员提升版本管理效率的制度设计方法与模板

三、常见误区:看起来更规范,实际上更难协作

1. 把所有工作状态都塞进版本状态

版本不是需求、任务、缺陷、构建和发布动作的集合状态。若将“需求评审中、编码中、代码评审中、冒烟测试中、回归测试中、灰度中、观察中”等全部放进版本状态,版本看板就会混合不同粒度的信息。

我更倾向于让版本状态表达阶段,让任务、缺陷和发布记录表达具体活动。例如版本处于“验证中”,其中可以有若干测试任务、多个缺陷和一条环境部署记录。这样既保留版本视角,也不必让版本状态跟着每个子任务频繁抖动。

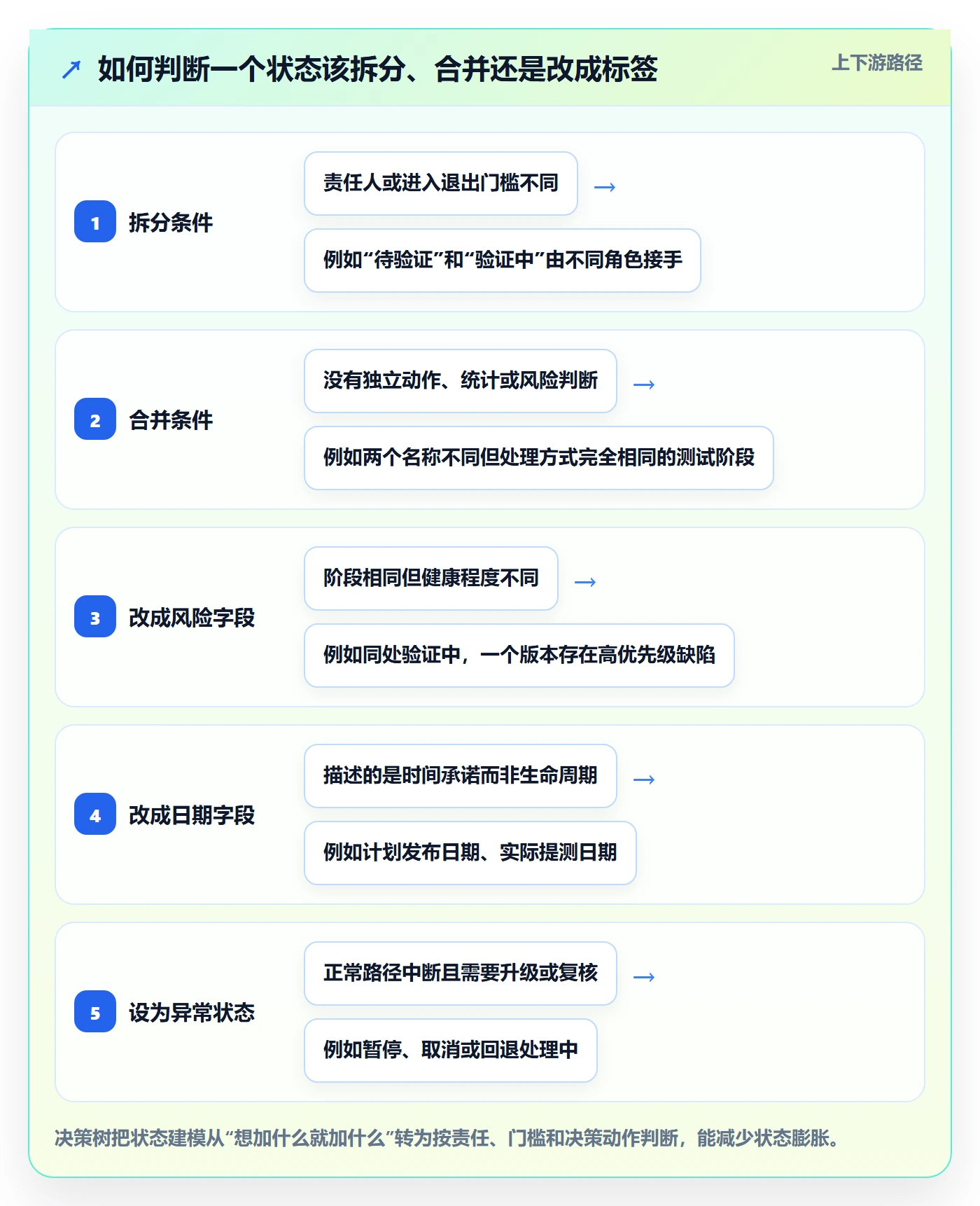

判断是否应该新增一个状态,可以问:新增状态会不会改变责任人、进入条件、退出条件、统计口径或管理动作?如果答案全是否定的,更适合新增字段、标签或子流程,而不是状态。

2. 把状态当作进度百分比

“开发中”不等于完成了百分之五十,“测试中”也不表示离发布只剩最后一步。阶段名称描述的是工作所处位置,不是精确进度。若管理者需要进度估算,应单独定义范围完成度、未完成工作量或关键里程碑,不要用状态名称代替百分比。

尤其要避免“待发布”被理解为“肯定会在今天发布”。它只说明版本通过了约定的发布前检查,是否能在具体时间发布,还可能受到窗口、业务审批、外部依赖和线上风险影响。阶段与承诺日期应分开记录。

3. 允许多人随意改状态

开放所有成员修改所有版本状态,短期看起来灵活,长期会导致数据可信度下降。研发可以把版本改成“待发布”,但测试是否认可质量门槛?项目成员可以标记“已发布”,但线上是否实际完成?如果没有角色边界,状态就只是个人判断。

这不意味着每个状态都要走复杂审批。更实际的方式是按转换动作设置责任:研发负责人提交“待验证”,测试负责人确认进入“验证中”,发布负责人确认“已发布”。对于小团队,可以由一人兼任多个角色,但制度仍要写明谁对该判断负责。

4. 只追求按期率,不看范围和质量

团队可以通过削减需求、降低测试覆盖或把缺陷留给后续版本来提高按期率。单看按期率容易鼓励不健康行为。版本管理至少要同时观察计划达成、范围变化、缺陷风险、回滚或热修复,以及交付周期。

按期率也要定义分母。按首次计划日期、最新承诺日期还是冻结后的基准日期计算,结果可能完全不同。我的做法是保留基准计划和每次调整记录,分别观察“原计划兑现情况”和“最新承诺兑现情况”,不让计划被反复改写后看起来始终准确。

5. 失败后只改状态,不记录原因

版本卡在“验证中”四天,如果原因是环境故障、测试排队、需求补充或缺陷返工,改进方案完全不同。只记录状态,不记录阻塞原因,团队只能看到“慢”,却不知道应该增加测试容量、改善环境稳定性,还是控制范围变化。

建议设一个简洁的阻塞原因字段,提供有限选项并允许补充说明,例如需求未明确、研发未交付、环境不可用、依赖团队等待、缺陷未关闭、发布审批未完成。选项不要无限扩张,初期五至八类通常够用,季度复盘时再根据实际分布调整。

误区 容易造成的后果 修正方式
状态越细越专业 成员难记、更新滞后、口径分裂 按责任变化和决策价值判断是否拆分
状态代表完成百分比 管理者误判剩余工作与发布日期 进度、范围和阶段分开记录
全员可改全部状态 状态可信度下降,责任无法追溯 明确转换责任和必要权限
只看按期率 诱发范围缩水或质量让步 组合观察质量、范围、等待与交付周期
阻塞只写备注 原因无法汇总,复盘只能凭印象 结构化记录原因并保留补充说明

四、专业判断逻辑:从交接、风险和证据设计状态

1. 先确认管理对象:产品版本、发布批次还是迭代

很多状态争议并不是流程没设计好,而是团队把不同对象混称为“版本”。产品版本可能包含多个迭代交付;发布批次可能只打包一部分需求;迭代则有固定时间窗口,未必等于可部署版本。制度设计前,先用一句话写清楚对象定义。

例如:“版本是一次具有独立范围、验证结果和发布决策的交付单元。”如果团队实际采用按需发布,则版本可能更接近部署批次;如果是固定周期发布,则版本可能对应阶段性产品交付。对象不同,版本状态的起点和终点也不同。

2. 用四个问题筛选每一个状态

  1. 当前事实是什么?例如代码已集成、测试尚未开始,或者发布已完成、仍在观察期。
  2. 谁对该事实负责?明确一个主责角色,其他人可以协作,但不能模糊最终判断人。
  3. 凭什么进入下一状态?列出可检查的工作成果、质量结果或审批记录。
  4. 超过多久需要提醒或升级?为容易卡住的状态设置时限或复核机制,而非让版本无限停留。

如果某个状态不能回答这些问题,它可能只是描述性的标签,不应该承担流程控制职责。反过来,如果同一个状态里包含两套不同的进入条件、不同的责任人和不同的阻塞处理方式,就值得考虑拆分。

3. 区分主状态、风险状态和日期字段

一个版本可以处于“验证中”,同时风险等级为“高”,预计发布时间为下周三。若把这些信息都揉成一个状态,例如“高风险测试中”“延期待发布”,看板会变得难统计,也不方便跨项目比较。

  • 主状态:描述生命周期阶段,如规划中、开发中、验证中、待发布、已发布。
  • 风险等级:描述版本健康程度,可使用低、中、高,并附风险说明。
  • 计划日期:描述计划提测、计划发布、实际发布时间等时间点。
  • 阻塞原因:描述当前无法前进的具体原因,允许单选分类加文字补充。
  • 结果标记:描述取消、回退、热修复等异常结果,不宜与正常主流程混为一谈。

4. 让入口和出口条件能够被检查

状态条件不必写成一套庞大制度,但要避免“基本完成”“测试通过”“准备好了”这类无法核对的词。可执行的条件通常包含具体对象、检查方式和责任人。例如“所有纳入范围的需求均已关联验收结果”“阻断级缺陷为零”“发布负责人已确认回退方案和窗口”。

状态转换 进入条件 退出条件 主要责任人 证据位置
规划中→开发中 版本目标、范围、负责人和基准日期确认 开发任务已拆分,依赖和风险有记录 项目负责人、产品负责人 版本说明与关联需求
开发中→待验证 进入开发阶段且范围已确认 代码集成、构建成功、测试说明齐备 研发负责人 构建记录、变更说明
待验证→验证中 研发交付完成并提交验证请求 测试接单,环境和数据可用 测试负责人 测试计划、环境记录
验证中→待发布 验证执行开始且范围受控 约定门槛达成,遗留风险获批准 测试负责人、发布负责人 测试结果、缺陷清单
待发布→已发布 发布审批和窗口确认完成 发布成功并完成线上观察 发布负责人 发布记录、观察结果

5. 异常状态要能恢复,不是把问题藏起来

“暂停”适合表达版本暂时无法按正常路径推进,例如外部依赖失效、重大风险待决策、业务优先级调整。暂停时必须填写原因、决策人、复核日期和恢复条件。若只把状态改成暂停,却没有复核日期,它就会成为项目的长期储藏室。

“取消”与“暂停”也不能混用。取消表示组织已经决定不再完成当前版本;暂停表示仍可能恢复。取消后需要保留未交付范围的去向,是并入后续版本、重新规划还是永久移除。只有明确去向,才能避免取消的版本需求继续在其他版本里重复出现。

版本状态实操方法:项目成员提升版本管理效率的制度设计方法与模板

五、案例推演:用一个多团队版本验证制度是否有效

1. 案例背景与数据口径

下面使用一个情景模拟案例,说明如何验证状态制度。假设某软件团队有三个研发小组、一个共享测试团队,每两周安排一次版本交付。此前版本卡片只有“未开始、进行中、已完成”三个状态,项目负责人每周开两次协调会,仍要逐项追问是否提测、是否阻塞、能否发布。

该团队在四周内梳理版本对象、统一状态定义,并在后续八周试运行。以下数字是用于演示的样本推演,不是行业基准或外部调查数据。团队评估时应按照自身数据口径重新计算,不应直接把示例目标当成普遍标准。

2. 先发现瓶颈:多数延期来自交接等待

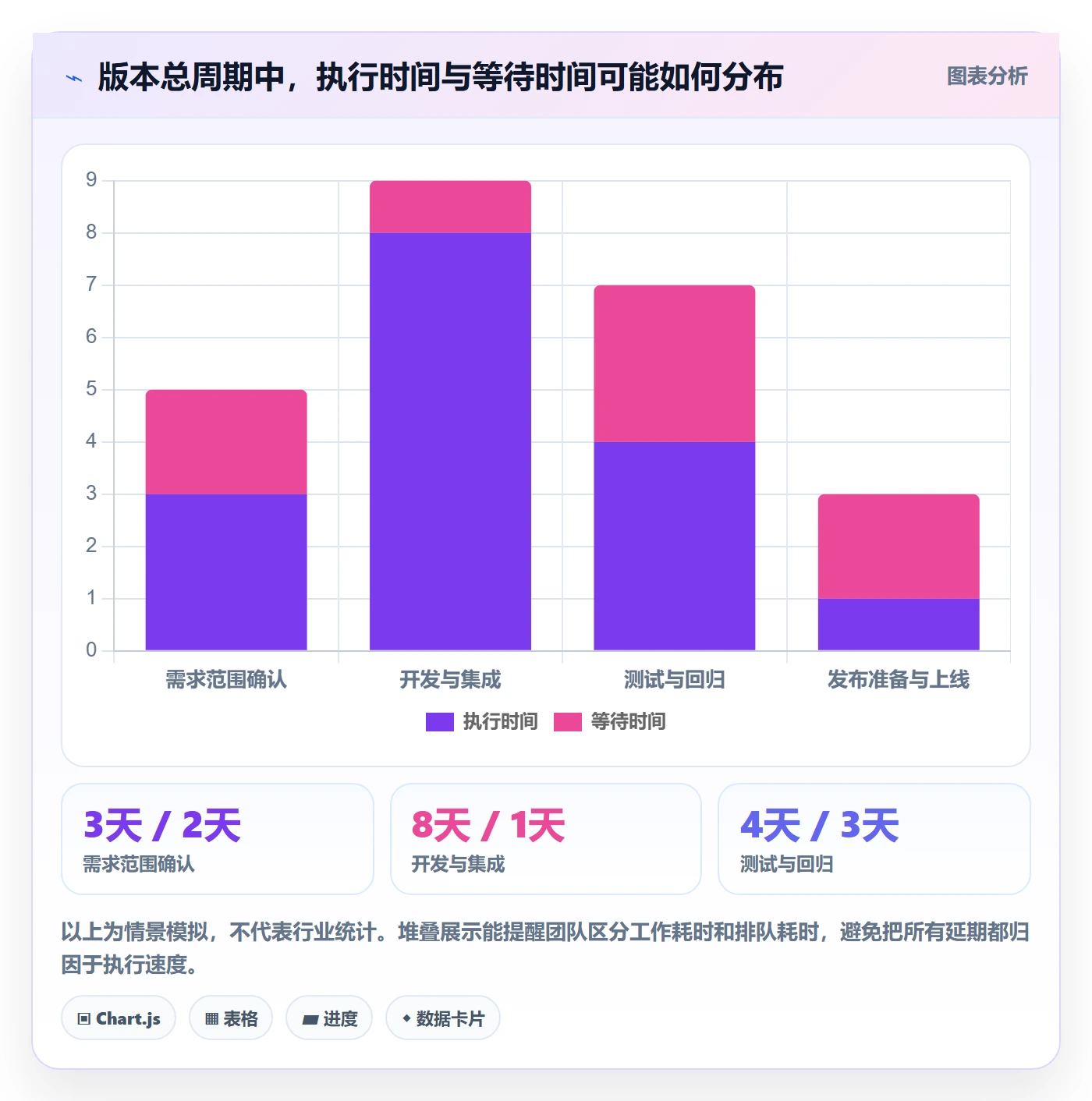

试运行前,团队抽取了连续八个版本做回看,将总周期拆成实际执行时间和等待时间。样本推演显示,开发执行平均耗时约九个工作日,测试执行平均四个工作日;但测试前等待和发布审批等待合计约六个工作日。原先大家主观上觉得“开发经常晚交”,数据却提示,交接与窗口安排也是重要因素。

这个发现改变了改进顺序。团队没有先要求研发加快,而是要求版本进入“待验证”时必须附带构建号、范围清单和已知问题;测试团队设置接单人和预期开始时间;发布窗口则提前确认。状态制度因此不只是记录进度,也让等待原因变得可见。

3. 试运行后的观察:会议变少,不等于工作变少

在八周的样本推演中,团队把状态更新与证据提交放到日常流程中,取消了部分逐项报进度的协调会。假设试运行前每周两次例会各四十五分钟,六名核心成员参加,会议投入为每周九个人时;试运行后改为一次三十分钟风险会,仍由六人参加,另有少量异步补充。会议时间下降,但变更记录、版本说明和缺陷处理并没有减少。

这项变化的价值不是“少开会”本身,而是把会议从询问事实改成处理例外。若状态数据不可靠,减少会议只会让风险更晚暴露。试运行期间应把未及时更新率、状态返工率和漏报风险一同观察,避免把会议缩短误当成效率提升。

观察指标 试运行前样本推演 试运行后样本推演 口径说明
版本状态更新时间 平均 3.2 个工作日 平均 0.8 个工作日 从可识别阶段变化到系统记录的时间差
待验证平均排队时间 2.6 个工作日 1.5 个工作日 从研发提交验证到测试开始的工作日数
版本协调会议投入 每周约 9 人时 每周约 3 人时 按参会人数乘会议时长计算,不含准备时间
发布后七日内热修复比例 约 17% 约 12% 热修复版本数除以已发布版本数,需结合样本规模解读

这些指标不能单独证明制度造成了改善。版本规模、人员经验、发布复杂度和季节性需求都可能影响结果。因此,团队应同时记录版本数量、范围变化和重大事件,并把数字当作改进线索,而不是绩效排名工具。

版本状态实操方法:项目成员提升版本管理效率的制度设计方法与模板

4. 复盘不只看均值,还要看长尾版本

平均等待时间下降,不代表每个版本都更顺畅。团队还要找出停留时间最长的版本,检查它们是否集中在特定产品线、依赖团队或发布窗口。若平均值改善但最长等待没有变化,可能说明常规版本变快了,少数复杂版本仍缺少升级路径。

我建议对高风险版本单独复盘,至少核对:哪次状态转换超时、阻塞原因是否及时更新、是否有人负责升级、范围是否在关键阶段变更、例外是否经授权。找长尾不是为了追责,而是为了识别平均数掩盖的制度缺口。

版本状态实操方法:项目成员提升版本管理效率的制度设计方法与模板

六、落地步骤:从小范围试跑到组织级制度

1. 选一个流程边界清楚的版本类型试点

不要一开始就把所有产品线、维护版本、紧急修复和平台升级纳入同一套规则。先选一个发布频率稳定、团队成员愿意配合、主要角色齐备的版本类型,跑完至少两个完整周期。试点范围太大,问题出现时很难判断是制度问题、工具问题还是业务差异。

试点时要明确统计周期、版本样本、负责人和退出标准。例如先运行八周,跟踪状态更新时间、等待时间、阻塞原因完整率和发布后缺陷情况。退出标准可以是“状态口径无重大争议、关键转换有证据、异常版本能够按规则升级”,而不是追求所有指标都达到一个未经验证的数值。

2. 共同编写状态字典,不由单一角色闭门设计

版本字典应由产品、研发、测试和发布相关角色共同评审。项目负责人负责推动,业务负责人确认优先级和例外边界,研发与测试确认技术门槛,发布负责人确认窗口与回退要求。涉及多个团队时,最好明确一个流程所有者,负责维护规则和处理定义冲突。

每个状态只需要写清楚名称、定义、进入条件、退出条件、主责角色、必填信息和超时处理。成员看得懂、能执行,比制度文档写得宏大更重要。建议把规则限制在一到两页主文档,详细操作说明放到附录或模板里。

3. 先运行人工流程,再做自动化

新制度初期适合人工更新并记录问题。团队还没验证字段是否有用、责任是否合理时,立即建立大量自动化规则,容易制造“系统看起来很严格、实际上大家绕着走”的局面。

当核心口径稳定后,再逐步自动化低风险、重复性动作。例如关联构建成功记录后提醒研发提交验证;版本进入待验证超过约定时限后提醒测试负责人;缺陷达到发布门槛时提示发布负责人复核。自动化的目标是提醒和减少遗漏,不应替代必须由专业角色作出的质量判断。

4. 建立轻量例会和例外升级机制

版本例会不应逐个念状态。会前由成员更新事实,会中只讨论红色风险、超时状态、跨团队依赖、范围变更和需要决策的事项。普通版本采用异步查看,负责人在固定节奏内更新;高风险版本进入短时同步评审。

升级规则可以按风险和停留时间组合设置。例如待验证超过约定工作日且无接单人,升级给测试负责人;待发布阶段出现阻断级缺陷,立即暂停发布决策;暂停版本到复核日期仍无结论,升级给业务负责人决定恢复、改期或取消。具体时限应按组织节奏设定,不要照抄示例。

5. 用回顾持续删除无效规则

制度不是越写越厚越成熟。每个季度检查一次:哪些状态从未被使用,哪些状态转换总靠人工解释,哪些字段长期空缺,哪些提醒被忽略,哪些门槛带来大量无意义审批。能删的状态要删,没人使用的字段要删,不再对应风险的流程要简化。

我会把“制度的维护成本”也作为效率指标。如果成员每次更新版本要填十几个字段,系统数据却不能用于判断风险或复盘,就说明制度设计过重。高质量治理不是增加填表,而是让少量信息真正改变决策。

  1. 第一个周期:统一版本对象、主状态和角色定义。
  2. 第二个周期:记录状态停留时间、异常原因和质量结果。
  3. 第三个周期:调整不合理门槛,自动化重复提醒。
  4. 季度回顾:删除无效状态,检查指标是否被错误激励。

七、不同情况下的方案取舍

1. 小团队与大型组织,不应采用同样的流程重量

小团队通常可以选择六个主状态、少量必填字段和一次异步周检查。若每个人都参与全流程,角色可以兼任,但每次转换仍要明确谁作出判断。小团队最该避免的是先引入复杂审批,再让团队花时间维护流程本身。

百人以上组织则需要更强的标准化:状态字典统一、权限边界清晰、版本与需求及缺陷关联、跨团队依赖可追踪,并支持按产品线或发布窗口汇总风险。可以采用统一的核心状态加团队扩展字段,而不是强求所有业务拥有完全相同的工作细节。

在这种场景下,某项目管理平台可能有助于把版本、需求、缺陷、测试和发布记录连接起来。以 PingCode 为例,中大型企业可以评估其是否满足多团队协作、权限管理、流程配置和数据汇总需求;评估时应使用真实版本样本验证,而不是只看功能清单。团队也要确认配置维护由谁负责,避免平台上线后流程规则无人治理。

2. 高频发布与低频大版本,状态重点不同

高频发布团队更重视流动效率和自动化门槛。每个版本状态应尽量轻,关注构建、测试结果、部署状态和线上观察。人工审批只留给真正高风险的变更,避免每次小改动都走同一套重流程。

低频大版本通常涉及范围管理、跨团队依赖、业务验收和发布窗口,规划与冻结规则更重要。可以保留较细的阶段检查,但应明确哪些需求已经纳入基线,哪些变更会影响发布时间,避免到测试阶段才发现范围持续膨胀。

3. 低风险产品与高风险系统,质量门槛不能照搬

低风险产品可以接受更轻的发布检查,例如核心功能验证、关键缺陷确认和基础回退措施。高风险系统可能需要更严格的测试覆盖、审批留痕、灰度、回滚演练和观察期。状态流程的差异应该来自风险差异,不是来自团队偏好。

如果不同产品线确实有不同门槛,可以让主状态保持一致,在版本模板中配置不同的退出条件。这样管理层能够横向理解“验证中”“待发布”等共通阶段,同时专业团队仍能满足各自的安全、稳定性或合规要求。

4. 轻量工具、表格与协作平台的选择边界

表格适用于单团队、低频、字段少、权限要求低的场景。它启动快、学习成本低,但当版本与需求、缺陷、构建记录之间需要双向追踪,或者多个团队并行维护时,表格容易出现重复录入、版本冲突和历史记录不完整。

通用协作工具适合先验证流程和建立共享视图。专业研发管理平台更适合关联需求、缺陷、测试、发布及权限审计要求较高的组织,但配置和治理投入也更大。选择工具时,我会让团队用一个真实版本做端到端演练:从规划建档、范围变更、提测、缺陷处理,到发布后观察,检查每一步是否能留痕、是否需要重复填报。

场景 推荐起步方式 优先观察的风险 不建议的做法
小团队、发布频率低 简化状态表和固定模板 责任不清、信息更新滞后 为形式完整设置多级审批
多团队、共享测试资源 增加待验证队列和接单责任 排队时间、容量冲突、依赖等待 把所有等待都归为研发延期
高频发布、自动化程度高 轻主状态加自动校验提醒 流水线失败、线上观察和回退 每次发布都走人工重审批
高风险或强审计要求 设置质量门槛、权限和审批留痕 例外批准、证据完整、风险未关闭 让“紧急”成为长期绕过规则的通道
多个产品线、百人以上组织 统一核心口径,允许受控扩展 定义漂移、跨线汇总失真、平台维护责任 强推完全相同的细节流程

5. 统一口径与团队自治之间的取舍

完全统一的好处是统计容易、培训简单;代价是可能压平不同产品线的风险与交付方式。完全自治的好处是灵活;代价是状态名称相同却含义不同,组织级汇总无法比较。

较稳妥的折中是“核心状态统一、局部字段可扩展、转换规则有边界”。例如统一规划、开发、验证、待发布和已发布的定义,团队可以增加灰度批次、硬件环境、数据迁移窗口等专业字段,但不能随意改写核心状态的意义。扩展项应有负责人和复审周期。

6. 指标透明与绩效排名之间的取舍

状态停留时间、延期率和缺陷情况适合用于流程改进,不宜未经校正就用于个人排名。把指标直接绑定个人绩效,成员可能延迟建档、提前关闭版本、减少缺陷记录或把延期改成范围调整,导致数据越来越漂亮、真实问题越来越难见。

指标要尽可能用于团队诊断。若确实需要绩效考核,必须先明确版本复杂度、依赖风险、范围变化和质量约束,并由多个指标共同评估。更重要的是保留原计划和变更历史,让“按期”不因反复改日期而失去意义。

八、可直接采用的制度模板与检查清单

1. 版本状态制度模板

模板字段 填写内容示例 设计提醒
制度名称 产品研发版本状态与转换规则 明确适用流程,不要把所有工作类型混在一起
版本对象定义 具有独立范围、验证结果和发布决策的交付单元 明确是否等于发布批次或迭代
适用范围 常规产品版本;紧急修复另按快速通道执行 列出例外类型和批准人
主状态 规划中、开发中、待验证、验证中、待发布、已发布、暂停 主状态尽量有限且定义稳定
阶段责任人 每个状态转换指定一名主责角色 角色可兼任,但最终责任不可空缺
进入与退出条件 以交付物、检查结果、审批或记录为依据 避免“基本完成”“原则上通过”等模糊语句
必填信息 版本目标、范围、负责人、基准日期、风险和依赖 只保留能支持决策和追溯的字段
超时升级 超过约定工作日未接单,由阶段负责人复核 结合团队节奏设置,明确升级对象
例外管理 说明风险、影响、批准人、有效期限和补救计划 例外必须可追踪,不应变成默认流程
指标口径 周期、按期率、范围变更率、阻塞时间、发布后缺陷 明确分子、分母、统计范围和数据来源

2. 单个版本卡片模板

  • 版本名称:使用可识别且不重复的命名规则。
  • 版本目标:用一至三句话说明交付价值和预期结果。
  • 范围基线:关联需求清单,标记已纳入、待定和明确排除的内容。
  • 版本负责人:指定对整体协调负责的人员。
  • 阶段责任人:分别填写研发、测试、发布等关键阶段的主责角色。
  • 计划日期:记录基准提测日、基准发布日期和实际日期,不覆盖历史计划。
  • 当前状态:只使用定义好的主状态,不用备注替代状态。
  • 风险等级:低、中或高,并说明最重要的风险与缓解措施。
  • 阻塞原因:选择标准分类,必要时补充具体影响和预计解除时间。
  • 发布门槛:记录缺陷标准、验收要求、发布审批和回退要求。
  • 变更记录:记录范围、日期和风险变化的时间、原因、影响及批准人。
  • 发布后观察:记录观察周期、关键指标、异常和最终结论。

3. 版本状态日常检查清单

项目成员可以在提交状态更新前检查以下项目。清单的目的不是增加形式,而是减少“状态更新了,别人仍不知道发生了什么”的情况。

  • 当前状态是否与实际工作阶段一致?
  • 状态发生变化时,相关成果或记录是否已经具备?
  • 当前阶段责任人是否明确,下一步负责人是否已接手?
  • 计划日期是否与最新风险相符,原始基准是否保留?
  • 是否存在尚未记录的范围变化、依赖或高优先级缺陷?
  • 如版本被阻塞,是否填写原因、影响、责任人和复核时间?
  • 如果要发布,质量门槛、审批、窗口和回退措施是否完成?
  • 发布后是否记录线上观察结果,而不只是把状态标为已发布?

4. 每周版本复核会议议程模板

  1. 会前:版本负责人更新状态、风险、阻塞原因和预计日期。
  2. 确认变化:只核对本周状态转换、范围变化和关键日期变化。
  3. 处理超时:查看停留时间超过约定阈值的版本,判断需要资源、决策还是升级。
  4. 核对风险:讨论阻断级缺陷、外部依赖、测试环境和发布窗口冲突。
  5. 明确行动:每项行动写清负责人、完成时间和验证方式。
  6. 会后:记录决策和例外批准,不在会议结束后依赖口头记忆更新。

5. 版本治理指标模板

指标 计算口径 适合回答的问题 常见误用
状态更新滞后时间 实际阶段变化至系统记录的时间差 状态是否足够及时可信 只看平均值,忽略长期不更新版本
阶段停留时间 进入某状态至退出该状态的时间 哪个阶段更容易等待或返工 把不同复杂度版本直接比较
范围变更率 冻结后新增或移除范围占基线范围的比例 计划稳定性如何 把必要变更一律视为管理失败
基准计划兑现率 按首次冻结计划完成的版本数除以样本版本数 最初承诺的准确程度 允许反复改期后仍按最新日期计算
最新承诺兑现率 按当前有效承诺完成的版本数除以样本版本数 当前执行计划的可信度 不保留原计划,掩盖计划漂移
阻塞原因完整率 有结构化原因和责任人的阻塞版本数除以阻塞版本数 团队是否能识别等待根因 只追求填写完整,不复盘原因分布
发布后缺陷率 约定观察窗口内出现缺陷的发布版本数占比 发布门槛是否有效 忽略缺陷严重度和版本规模

建议同时观察领先指标与结果指标。状态更新滞后、测试排队时间和阻塞原因完整率属于过程信号;发布后缺陷、回滚、热修复和用户影响属于结果信号。过程指标改善而结果恶化,可能是门槛过松;结果暂时良好但等待不断增长,则可能只是积压尚未暴露。

九、下一步怎么做:把状态制度变成团队的共同语言

1. 先做一次状态盘点

把当前所有状态、标签和常用口头表达列出来,统计每种状态最近一个周期的使用频次、停留时间、修改角色和转换方式。对于从未使用、含义重叠或没有独立动作的状态,优先合并;对于承担关键责任交接的阶段,补齐进入和退出条件。

2. 用两个真实版本走查规则

选择一个顺利版本和一个发生延期或返工的版本,逐步回放每次状态变化。检查规则能否解释当时发生的事情,是否能看出谁负责下一步,是否能定位阻塞原因。若规则只能解释顺利案例,遇到异常就要靠临时会议,这套制度还没有完成验证。

3. 运行两个周期,再决定是否上自动化

先用统一模板试跑两个完整周期,重点观察状态是否及时、转换证据是否可用、成员是否愿意填写、指标能否揭示等待根因。确认字段和门槛确实帮助决策后,再配置提醒、权限或汇总视图。不要为了展示“流程已经数字化”而先做复杂配置。

4. 我的最终判断:管理效率来自减少猜测,而非增加状态

版本状态制度是否有效,不能用状态数量、流程图复杂度或系统配置页面的长度来衡量。它真正的价值,是让团队少猜一次“现在到哪一步”,少开一次只为确认事实的会议,早发现一个被掩盖的风险,并让每个交接都有清楚的责任和证据。

对项目成员而言,最值得先做的不是申请更多状态,而是为现有状态补上三句话:谁负责、凭什么进入、什么条件可以离开。如果团队能用这三句话解释每个关键阶段,再把风险、日期和异常单独记录,版本看板就会从进度展示工具,变成真正可执行的协作制度。

下一步可以从当前最常发生争议的一个状态开始,例如“开发完成”或“待发布”,邀请产品、研发、测试和发布负责人共同定义入口、出口和证据。跑完两个版本后复盘实际等待时间与异常原因,再决定要不要拆分状态、调整门槛或引入平台能力。先把一个交接做清楚,通常比一次性重做整套流程更能提升效率。

常见问题解答(FAQ)

1. 版本状态应该如何设计,才能避免“状态太多没人维护”或“状态太少无法管理”?

我所在的团队曾经把版本状态细分为“规划中、需求评审、开发中、联调中、测试中、待发布、已发布、已关闭”等十多个状态,但实际使用两周后,成员经常把任务停在“联调中”,项目负责人也无法判断到底卡在开发、环境还是测试。我想知道,版本状态到底应该按什么原则设计,既能反映真实进度,又不会增加维护负担?

我在实际梳理项目时发现,版本状态不是越细越专业,而是要服务于三个判断:版本现在处于哪个阶段、谁对下一步负责、是否存在需要升级的问题。一个状态如果不能触发明确动作,就不应该单独存在。比较稳妥的做法是采用“主状态少、辅助字段细”的设计。

主状态建议控制在6个以内,例如:未启动、需求准备、开发中、验证中、待发布、已发布。像“阻塞原因、当前负责人、预计完成日期、风险等级”这类信息放到辅助字段中,而不要继续拆成“环境阻塞”“接口阻塞”“等待产品确认”等状态。我曾对一个包含28个版本、120多项需求的团队做过状态清理。

原先有11个主状态,成员每周平均需要手工解释约35次版本状态;合并为6个主状态并增加3个辅助字段后,状态争议在第三周下降了约60%。关键原因不是状态数量减少本身,而是每个状态都绑定了进入条件和退出条件。例如,“验证中”的进入条件是开发任务已完成、测试环境可用;

退出条件是核心用例通过率达到约定值,或由项目负责人明确批准延期。可以用下面的判断表设计状态:未启动对应“尚未形成可执行任务”;需求准备对应“范围和验收标准未冻结”;开发中对应“至少有一项开发任务进行中”;验证中对应“代码已提交且进入测试或验收”;待发布对应“发布条件满足但尚未执行”;

已发布对应“线上验证完成并完成版本归档”。如果一个状态没有对应的负责人和动作,它大概率只是看板上的装饰。

2. 版本状态变更需要设置哪些审批和流转规则,才能防止成员随意修改?

我们以前允许项目成员直接修改版本状态,结果出现过开发人员把版本改成“待发布”,但测试环境实际上还没有准备好;也有项目负责人为了让周报好看,提前把版本改成“已发布”。我想建立一套不拖慢交付、又能保证状态可信的流转制度,应该怎样划分权限和审批节点?

我更建议把版本状态管理设计成“轻审批、强证据”,而不是所有状态都走层层审批。真正需要控制的是跨阶段的关键节点,例如从需求准备进入开发、从验证中进入待发布、从待发布进入已发布;同一阶段内的日常进展则不应设置审批,否则成员会绕过制度或直接不更新。在一次版本流程改造中,我把状态变更分为三类。

第一类是自动或半自动变更,例如版本下所有必需任务完成后,系统提示可以进入验证中;第二类是角色确认变更,例如开发负责人确认代码完成,测试负责人确认验证结果;第三类是风险性变更,例如延期、跳过测试、紧急发布,必须由项目负责人留下原因和补救措施。这样既减少了审批数量,也让关键节点有证据可追溯。

权限可以按“提出、确认、批准”三层划分。成员可以提出状态变更,模块负责人确认本模块条件是否满足,项目负责人只审批跨阶段或有风险的变更。对于“已发布”状态,最好由发布负责人或运维负责人确认,而不是由任意成员修改。一个实用规则是:任何状态变更都必须带有时间、操作者、变更原因和关联交付物;

涉及延期时,还要填写新的日期和责任人。我建议不要把审批通过率作为唯一指标。更有价值的是观察“状态回退率”和“状态被纠正次数”。如果一个版本从待发布回退到验证中的比例超过15%,通常说明进入待发布的门槛过低,或者测试结果没有被纳入状态判断。

制度的目标不是让所有人都按按钮,而是让状态一旦出现,就足以支撑项目决策。

3. 怎样用版本状态识别延期风险,而不是等到截止日期到了才发现项目失控?

我以前主要看版本完成百分比和剩余任务数,但这两个指标经常给出错误的安全感:任务完成了80%,版本仍可能卡在一个关键接口;剩余任务只有3项,也可能都是高风险验收项。我想知道,版本状态应该结合哪些数据,才能提前识别延期风险?

判断版本风险不能只看完成比例,必须同时看时间消耗、关键路径和状态停留时间。我在项目复盘中最常用的三个信号是:某状态停留时间超过历史基线、关键任务长期没有负责人动作、版本完成比例与有效交付物不匹配。

例如,一个版本计划周期为20个工作日,开发中停留了12天,表面完成率达到75%,但核心接口、数据迁移和上线回滚方案仍未完成,这个版本不能被判断为低风险。相反,一个版本只完成了55%,但剩余任务都是低复杂度文案和后台配置,且核心链路已经验证通过,实际风险可能更低。

因此我会把任务分成关键任务和普通任务,分别计算进度,而不是对所有任务简单平均。可以采用一个简单的预警公式:状态风险分等于停留超期分、关键任务未完成分、阻塞任务分和日期偏差分之和。比如,状态停留超过该阶段历史中位数的1.5倍记2分;关键任务未完成记2分;存在超过48小时未处理的阻塞记2分;

预计完成日期晚于计划日期记1分。总分达到4分就进入黄色预警,达到6分进入红色预警。这个公式不需要复杂系统,使用版本台账也能执行。我曾在一个连续交付项目中按周统计状态停留时间。数据显示,版本在“验证中”停留超过4个工作日时,最终延期概率约为正常版本的2.3倍;

如果同时存在两个以上未关闭阻塞项,延期概率进一步明显上升。这个发现比单看完成率更有用,因为它能告诉负责人应该干预哪里:补测试资源、缩小范围、解决环境问题,还是重新承诺日期。制度上应规定每周至少一次“状态异常复核”,但不要逐条追问所有任务。

只筛选停留超期、关键任务未完成、负责人缺失和计划日期变化的版本,会议时间通常可以控制在30分钟以内。状态管理真正的价值,是把项目经理的注意力从“谁填了进度”转移到“哪个阶段正在消耗异常时间”。

4. 如何建立一套可直接落地的版本状态管理模板,让不同项目使用同一套规则?

我们团队有多个项目,产品、研发和测试各自维护表格,字段名称和状态含义都不一样,导致管理层每周汇总时需要人工翻译。以前也尝试过统一模板,但模板字段太多,成员填了几天就开始漏填。我希望得到一套足够完整、但不会增加太多日常工作的版本管理模板,应该保留哪些字段和检查动作?

我建议把模板拆成“版本主表、状态变更记录、风险检查清单”三部分,而不是把所有内容堆在一张表里。版本主表负责让管理者快速判断当前情况,状态变更记录负责追溯,风险检查清单负责保证关键动作没有遗漏。日常填报只维护主表,只有发生状态变化或风险事件时才补充另外两部分。

版本主表至少保留这些字段:版本名称、目标日期、当前状态、版本负责人、开发负责人、验证负责人、关键范围、完成率、关键任务数、未关闭阻塞数、风险等级、预计发布日期。这里最容易被忽略的是“关键范围”和“预计发布日期”。没有关键范围,团队会通过削减需求制造虚假的完成率;

没有预计发布日期,管理层无法判断项目是否正在滑坡。状态变更记录建议使用固定格式:变更时间、原状态、新状态、变更人、变更原因、关联交付物、下一步动作、下一步负责人、下一次检查时间。这样记录一次通常只需要1到2分钟,但能避免周会中反复追问“为什么改状态”。

风险检查清单可以设置为五项:范围是否冻结、关键任务是否有负责人、测试环境是否可用、上线方案是否确认、回滚方案是否验证。只要有两项未完成,版本就不应进入待发布。为了验证模板是否可用,我通常先选一个真实版本试运行两周,而不是一开始就全团队推广。

重点观察四个数据:字段填写完整率、状态回退率、周会解释时间、延期预警提前量。一个合格模板的目标不是字段填写率达到100%,而是让管理者在5分钟内回答四个问题:当前到哪一步、为什么停在这里、谁负责下一步、是否会影响发布日期。

如果团队已经在使用某项目管理工具,可以把主表字段映射为版本属性,把状态变更记录映射为操作日志,把风险清单设置为进入待发布前的必填检查项。若工具不支持强制校验,也可以用固定命名、下拉选项和每周抽查实现。模板越简单,越容易持续;规则越明确,越不依赖某个项目经理的个人经验。

核心关键词

读者评论

徐
徐承宇

我们团队之前也把状态拆得很细,后来发现大家更新口径不一。把提测交接条件写清楚后,至少少了不少来回确认;不过状态停留多久提醒一次,还得结合团队节奏调整。

贾
贾舒然

按期率确实容易被范围变更影响。我们现在同时留原计划和最新承诺日期,复盘时更容易看出是估算偏差还是中途改了范围,但维护记录也增加了一点工作量。

韦
韦可欣

我比较认同把阻塞原因单独记录。测试排队和环境故障处理方式差别很大,光看版本卡在验证阶段没什么帮助。原因选项最好定期清理,不然最后又会变成一堆没人统一使用的分类。

文章包含AI辅助创作:版本状态实操方法:项目成员提升版本管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517765

赞 (0)
飞飞飞飞
版本发布时间管理方法大全:项目成员版本管理制度设计落地清单
上一篇 4小时前
版本计划最佳实践:项目成员版本管理效率提升,常见问题
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
