版本计划失控,往往不是因为团队不会填日期,而是因为“谁决定做什么、谁负责交付、什么条件算完成”没有被写成共同规则。我的判断是,版本管理从0到1,第一步不是搭一张排期表,而是建立一套小而清楚的成员制度:让需求有入口、优先级有依据、容量有上限、变更有代价、上线有门槛。否则,计划越精细,越容易把不确定性伪装成确定性。
版本计划怎么做?项目成员制度设计:版本管理从0到1
一、先讲结论:版本计划的核心是建立可执行的共同承诺
1. 版本计划不是日期表,而是一组可验证的承诺
我把版本计划看成团队对一次交付做出的阶段性承诺。它至少要回答五个问题:版本要解决什么问题、哪些事项进入范围、谁对每个环节负责、出现变化由谁决策、什么证据能证明版本可以发布。
如果计划只有“需求名称、负责人、开始时间、结束时间”,那它仍然只是一张排期表。任务看起来都有日期,却没有定义验收标准、依赖关系和决策权限,风险就会在临近发布时集中暴露。
版本管理从0到1,不是先把所有流程做全,而是先让一条最小交付链路稳定运转。对大多数团队,这条链路包括需求准入、版本目标、容量评估、责任分配、过程跟踪、发布验收和复盘。
2. 先建立最小制度,再逐步增加流程
我建议初始制度先明确六项内容:固定的版本节奏、唯一的需求入口、明确的版本负责人、可解释的优先级规则、团队容量上限、发布准入条件。每一项都要能回答“谁在什么时候做什么”,而不是只留下抽象原则。
例如,“优先级由业务判断”不够可执行;更好的说法是:“产品负责人收集业务影响证据,项目负责人评估交付风险,版本评审会确定纳入、延后或拒绝,紧急插入需要指定决策人批准并记录被挤出的事项。”
流程的价值不在于多,而在于减少重复争论。一个规则如果不能帮助团队更快做决定,或不能降低返工、等待和遗漏,就不应急着写进制度。
3. 计划质量要同时看范围、容量与风险
很多团队只盯着“计划完成率”,于是不断把未完成事项移到下一个版本,报表上的完成率看似稳定,真实交付能力却没有改善。我更愿意把版本计划质量拆成三组信号:承诺是否稳定、交付是否可预期、上线后是否达到目标。
一个版本即便按时发布,如果核心需求被删减、缺陷集中延期处理、上线后需要大量补救,也不能简单算作成功。因此,计划评审时要同时看范围变化、关键路径、测试准备度和发布后验证,而不是只看结束日期。
| 观察维度 | 建议记录的内容 | 它能回答的问题 |
|---|---|---|
| 范围稳定性 | 基线事项、增加事项、移出事项及原因 | 团队是否频繁改变承诺 |
| 交付可预测性 | 承诺事项完成比例、延期原因、关键依赖状态 | 计划和实际交付之间的偏差来自哪里 |
| 发布质量 | 验收结果、阻断缺陷、回滚或补丁情况 | 交付的成果是否达到上线门槛 |
| 业务结果 | 目标指标、观察周期、数据责任人 | 发布是否解决了原本要解决的问题 |
这四类信息不必一开始全部自动化,但必须在版本复盘中能找得到。没有过程记录,复盘就只能依靠记忆;记忆往往会把系统性问题说成“这次比较特殊”。
二、背景和真实场景:为什么“排得出来”不代表“交得出来”
1. 一个典型的版本失控场景
我在项目诊断中经常遇到一种相似情形:团队有产品、研发、测试和业务代表,也有任务系统,甚至每周开进度会,但临近发布日期时,仍然说不清哪些事项是必须交付、哪些只是期望完成。
更麻烦的是,成员对“版本”这个词的理解并不一致。业务把它理解为一批需求上线,研发把它理解为代码合并窗口,测试把它理解为回归周期,管理者则把它理解为一个对外承诺的日期。大家都在谈版本,实际上谈的是不同对象。
这类场景的典型症状包括:需求在开发中途追加;测试阶段才发现验收口径不一致;一个关键成员同时承担多个版本;发布日固定但范围不断膨胀;延期原因被统称为“工作量估算不准”。问题不是某个人不努力,而是团队缺少能约束决策的制度。
2. 版本计划的上游是需求治理,下游是发布治理
计划不是孤立环节。上游如果没有明确的需求入口,版本池就会被临时消息、会议纪要和个人承诺填满;下游如果没有验收和发布规则,团队就会把“开发完成”误当成“可以交付”。
因此,我会先画出从需求提出到上线观察的完整链路,再确定每个节点需要的输入和输出。一个简洁的链路可以是:提出问题、澄清价值、评估依赖、版本决策、拆分交付、验证验收、发布观察、复盘调整。
每个节点都应留下轻量证据。例如,需求澄清阶段有目标用户和问题描述;评估阶段有粗略工作量和依赖;版本决策阶段有取舍记录;验收阶段有通过条件;发布后有目标指标的观察结果。
3. 先分清版本、迭代、里程碑和发布窗口
名称混用会制造管理噪声。版本可以代表一组具有明确目标的交付范围;迭代通常是团队内部的工作节拍;里程碑是需要达到的阶段成果;发布窗口则是实际部署或对外开放的时间安排。它们可以重合,但不必天然等同。
例如,团队可以每两周完成一次迭代,却每月对外发布一次;也可以对高风险功能先做内部灰度,再在正式发布窗口扩大范围。若组织把每个迭代都强制包装成完整对外版本,可能会增加发布管理成本;若长期只做大版本,又容易积累集成和验收风险。
在建立制度时,我会要求团队用一句话定义自己的版本对象,并在计划、会议和系统字段中保持一致。定义不需要宏大,关键是让成员知道“这个编号对应什么承诺”。
4. 版本节奏要符合依赖和风险,而不是只追求整齐
固定节奏能降低协作成本,但不是所有团队都适合统一的发布频率。面向用户的功能团队可能按月组织版本;涉及硬件、合规审批或跨部门迁移的项目,可能需要按阶段里程碑管理;高频服务则可能使用持续交付节奏,并通过变更窗口、灰度和回滚机制控制风险。
我判断节奏是否合适,主要看三件事:需求从提出到决策需要多久、交付物的依赖能否独立拆分、发布失败的影响是否可控。版本频率不是越高越先进,而是要让团队能用可接受的成本及时获得反馈。
| 团队特征 | 更适合的节奏 | 主要管理重点 |
|---|---|---|
| 需求较稳定、团队规模较小 | 固定短周期版本 | 限制范围、及时验收 |
| 跨部门依赖较多 | 版本节奏加阶段里程碑 | 关键依赖和决策时点 |
| 上线风险高、审批链较长 | 分阶段交付与明确发布窗口 | 准入材料、验证和回退方案 |
| 服务具备自动化交付能力 | 持续交付或小批量发布 | 自动化质量门槛、监控和回滚 |
三、常见误区:看起来有计划,实际没有形成管理闭环
1. 误区一:把所有需求都塞进计划,显得“有回应”
需求进入计划不等于需求被承诺。很多团队为了避免拒绝业务请求,把所有事项都放入一个版本,再让成员自行协调优先级。结果不是每项都按时完成,而是优先级最高的少数事项也被打断。
更好的做法是把需求分成不同状态:待澄清、待评估、候选、已承诺、已延期、已拒绝。只有通过价值、依赖、容量和验收标准检查的事项,才进入承诺范围。其余需求保留在候选池,而不是伪装成计划任务。
拒绝或延期也应有解释。比如“价值与当前目标不匹配”“依赖尚未具备”“容量已满”“风险无法在本窗口验证”。清楚的理由比沉默更能建立协作信任。
2. 误区二:用人天相加代替容量评估
把每个任务的估算人天相加,不能直接得出版本容量。团队成员会被会议、支持工作、代码评审、故障响应和跨项目协作占用;不同技能也不能简单互换。一个版本需要的不是“总人天足够”,而是关键角色在关键时间有可用容量。
例如,研发估算有30人天,不代表团队一定能在一个月内交付30人天的需求。如果核心接口只有一名工程师能修改,测试环境还要与其他项目共用,那么真实瓶颈可能是单点技能或环境等待,而不是总工时。
因此,容量评估要先减去不可用于项目工作的时间,再检查角色和依赖分布。初期可用历史实际交付量做参考,但不要把过去最高产的周期当作常态承诺。
3. 误区三:把负责人写上去,就认为责任明确
一个需求通常需要产品、研发、测试、运维和业务共同参与,但“负责人”字段往往只能装下一个人。如果没有区分决策责任、执行责任和验收责任,责任人就会变成消息转发者,真正的决策仍然无人承担。
我的建议是为版本建立角色约定,而不是只给每条任务加一个名字。版本负责人对范围与节奏负责;产品负责人对目标和验收口径负责;技术负责人对方案、依赖和技术风险负责;测试负责人对验证策略和质量证据负责;发布责任人对发布窗口、回退准备和观察安排负责。
一个人可以承担多个角色,但每项关键决策必须有唯一的最终责任人。尤其要明确谁能批准插入需求、谁能接受风险、谁能决定停止发布。
4. 误区四:用“百分比完成”掩盖真实阻塞
“完成80%”听起来积极,却可能没有可比较的含义。有人按任务数量计算,有人按工时计算,有人按主观感觉估计。只要算法不同,进度曲线就无法支持决策。
我更建议把进度拆成可验证状态:未开始、进行中、等待依赖、待评审、待验证、已完成。涉及关键路径的事项,还要记录阻塞对象、预计解除时间和需要的决策。团队不需要精确到每小时,但应能识别“正在做”和“无法继续做”的区别。
5. 误区五:发布日不变,范围随便变
固定日期本身不是问题,问题是团队把“日期不能变”误解为“所有需求都必须留下”。当日期不可移动时,范围就应该成为主要调节阀;若范围和日期都不可变,团队实际上是在把质量、加班或未披露风险当成隐性缓冲。
相反,如果范围必须完整交付,发布日期就要根据依赖、测试和审批状态调整。计划评审必须明确哪些约束可以变化,哪些不能变化。否则,成员无法做理性的取舍。
6. 误区六:把复盘做成责任追究会
如果复盘只问“是谁没按时完成”,团队会学会隐藏问题、推迟暴露风险。有效复盘要追查机制:为什么问题没有更早出现?哪个决策点缺少信息?哪个依赖没有明确负责人?估算偏差是偶发还是重复模式?
这不代表取消责任。故意绕过流程、隐瞒已知风险当然要处理;但对于流程不完整、能力不足或依赖变化,首先要修正系统条件。只有这样,复盘才能减少下一次同类问题。
四、专业判断逻辑:把成员制度设计成决策规则
1. 先定义版本目标,再讨论需求清单
每个版本先写一句目标陈述,说明要改变什么,而不是简单罗列要做什么。比如“降低新客户首次配置时的人工支持量”,比“增加配置向导、调整提示文案、补充帮助页”更能帮助团队做取舍。
目标陈述至少包括目标对象、希望改变的行为或结果、观察指标和时间范围。若结果无法在发布后立即量化,也可以先约定领先指标,例如任务完成率、关键步骤耗时或支持请求类型。
目标不是承诺某个结果一定发生,而是为需求排序提供共同标准。当新需求进入时,团队可以问它是否支持当前目标;如果不支持,就要明确它属于合规、稳定性或其他必须优先处理的类别。
2. 用“价值、紧迫性、依赖、成本、风险”筛选候选需求
我不建议把需求评分公式包装成科学结论。评分的作用是暴露分歧,而不是代替判断。团队可以对价值、紧迫性、依赖、交付成本和失败风险分别做粗粒度评估,再讨论评分差异背后的证据。
例如,业务影响高但依赖不具备的需求,不一定应该立即进入当前版本;工作量小但会阻塞其他事项的底层改造,可能比表面价值更高的功能更值得优先做。评估结果应同时包含结论和理由。
| 评估维度 | 需要核实的问题 | 常见的误判 |
|---|---|---|
| 业务价值 | 影响哪些用户、流程或指标,有什么证据 | 把提出者级别当作价值大小 |
| 紧迫性 | 错过当前窗口会造成什么损失 | 把“希望尽快”当作不可延期 |
| 依赖条件 | 接口、数据、审批、环境是否准备好 | 只看本团队任务,不看外部等待 |
| 交付成本 | 工作量、技能、测试、迁移和维护成本是多少 | 只计算编码,不计算验证和上线 |
| 失败风险 | 故障影响、可回退性、监控能力如何 | 只估算开发难度,不估算业务损失 |
3. 成员制度至少要覆盖六种角色责任
小团队不需要复杂的组织架构图,但需要清楚地分配责任。一个人可以兼任,但不能让关键责任处于空白状态。以下角色是责任维度,不意味着必须对应六个不同岗位。
- 版本负责人:维护目标、范围、节奏和风险清单,组织决策并推动结论落地。
- 需求负责人:解释用户问题、业务价值、验收口径和优先级依据。
- 技术负责人:识别技术方案、架构影响、依赖、迁移和回退风险。
- 交付负责人:拆分任务、协调资源、暴露阻塞并跟踪关键路径。
- 质量负责人:制定验证策略、记录缺陷风险、确认发布准入证据。
- 发布责任人:安排部署、沟通窗口、监控观察和必要的回退动作。
需要特别注意,版本负责人不等于“所有事项都由他做”。制度要赋予其协调和召集决策的权力,同时把业务取舍、技术风险接受和发布批准交给相应责任人。
4. 用决策权限表解决“谁说了算”
我建议把常见决策写成一张权限表,避免每次临时找领导。表中需要区分提出建议、提供评估、最终批准和被通知的人。决策人越多不一定越民主,反而可能导致所有人都能否决、却没有人负责结论。
| 决策事项 | 建议提出者 | 最终决策者 | 必须留存的依据 |
|---|---|---|---|
| 需求进入版本 | 需求负责人、业务代表 | 版本决策人或评审组 | 价值、依赖、容量、被挤出事项 |
| 范围变更 | 提出变更的责任人 | 版本负责人;涉及目标时由业务决策人批准 | 新增原因、影响范围、成本与取舍 |
| 技术风险接受 | 技术负责人 | 指定的技术或业务风险责任人 | 风险影响、缓解措施、接受期限 |
| 发布或停止 | 发布责任人、质量负责人 | 发布授权人 | 验收证据、阻断问题、回退准备 |
5. 为团队容量设置缓冲,不要把每个工时都卖出去
容量估算的第一步是计算可用工作时间,第二步是校正角色瓶颈,第三步才是决定承诺范围。日常支持、会议、休假、评审和维护任务都要进入估算;不确定性越高,预留缓冲的必要性越高。
如果没有历史数据,可以先用情景模拟。例如,一个八人团队在两周周期里,名义工作时间是80人日,但扣除例会、支持和休假后,可用于版本任务的时间可能明显低于名义值。这个数字不能直接套用到所有团队,应由团队记录实际情况后校正。
容量缓冲不是偷懒空间,而是对变化成本的承认。若每个成员长期接近满负荷,少量意外就会造成排队、切换和延期;如果缓冲长期过大,则需要检查估算方式、团队负载或需求储备是否匹配。
图中的数字为情景模拟,用于展示从名义工时到可承诺容量的折算过程,不代表行业基准。团队应以自己的工时记录、支持任务和历史交付数据重新估计。

五、版本管理从0到1:一套能落地的执行步骤
1. 建立唯一需求入口并补齐最小信息
需求可以来自客户、销售、运营、管理层、技术债或线上问题,但进入版本评审前都应汇入同一个可查询的入口。入口不一定是一款工具,也可以先用共享表单;关键是不要把聊天记录当作正式需求库。
每条候选需求至少要写清问题、目标用户、预期影响、验收条件、提出人、紧急原因和依赖。材料不足的需求先进入待澄清状态,不应通过口头承诺直接变成开发任务。
统一入口不意味着所有事项都走同一套长流程。线上故障、合规要求和探索性想法的处理方式可以不同,但必须有各自的标签、优先级规则和决策路径。
2. 设定版本目标和时间边界
版本目标确定后,再给出时间范围。时间边界要考虑团队交付节奏、外部审批、发布窗口和验证周期。若外部日期强约束,要提前说明可调整的是范围还是质量之外的其他条件,不能把所有限制都留到最后才谈。
目标不要写成一串任务清单。可以按“谁的什么问题,希望发生什么变化,如何观察”表达。目标越清楚,版本评审越容易判断需求是否属于本次交付。
如果版本包含多个完全不同的目标,要考虑拆分版本或分阶段交付。一个版本目标太多,常常意味着优先级并未真正做出取舍。
3. 评估依赖,识别关键路径
任务排期前,先把跨团队接口、数据准备、环境、审批、采购、迁移和培训等依赖列出来。依赖要有提供方、接收方、所需日期、交付内容和延误后的替代方案。只写“等待某部门配合”并不够。
关键路径上的任务应该优先获得资源和更频繁的状态确认。非关键任务即使稍有延误,也未必影响发布日期;关键任务晚一天,可能会压缩测试或培训时间。进度跟踪应关注影响链,而不是平均关注所有任务。
对于外部依赖不确定的事项,要设定最晚决策点。到点仍未准备好,就执行预先约定的替代方案、缩小范围或调整日期,而不是无限期等待。
4. 按可验收结果拆分工作
拆分任务的目标不是把工作拆得越碎越好,而是让团队能尽早验证方向、暴露依赖、估算剩余工作。一个任务如果跨越多个角色和很长时间,中间没有可检查成果,就很难及时发现偏差。
功能可以按用户流程、业务场景或技术边界拆分,但每个子项应有清晰的完成条件。避免把“开发完成”当作唯一验收标准;必要时要包含测试结果、文档、监控、数据迁移或培训材料。
拆分后应检查是否出现过度并行。多人同时依赖一个未完成的接口,表面上进度很忙,实际会造成大量等待和返工。减少在制品、先打通关键路径,通常比把所有工作同时启动更有效。
5. 建立计划基线,并记录变化
评审通过后,保存版本目标、承诺范围、责任人、关键日期和验收条件,形成一个可比较的基线。基线不是禁止变化,而是让变化可见、可解释、可追溯。
每次增加事项,都要记录新增理由、影响的工作、需要谁批准,以及是否挤出原有范围。若只是不断追加而不移除任何事项,团队应把它视为范围变更,而不是“顺手加一下”。
当范围变化确实合理时,不必为了维护原计划而拒绝。但要同步调整容量、日期或其他事项,并明确新的承诺版本,避免新旧计划同时存在、成员各自引用不同版本。
6. 用短频跟踪解决阻塞,而不是汇报表演
跟踪会议不应让每个人轮流复述任务列表。会议要集中回答:关键目标是否偏离、什么阻塞正在扩大、哪些决定必须今天完成、哪些风险需要升级。无阻塞的工作可以异步更新,会议时间留给需要协作的事项。
状态更新建议包含四个要素:当前事实、与基线的差异、影响范围、下一步和责任人。比如“接口联调未开始”是事实;“预计晚两天并挤压回归窗口”是影响;“由某责任人在周三前完成字段确认”才是行动。
若关键任务连续多个跟踪周期没有变化,要停止接受模糊的“正在推进”,转而检查具体阻塞、等待对象和恢复条件。状态字段的目的不是给任务上色,而是帮助团队采取行动。
7. 发布前用准入条件做最后检查
发布准入条件应在计划初期确定,而不是临近上线时临时增加。通常需要确认:关键验收用例通过、阻断级缺陷处理完成或有明确风险批准、迁移和配置准备就绪、监控与回退方案可执行、相关人员知道发布安排。
准入条件要按风险分级。低影响文案调整不一定需要和资金处理功能一样的验证强度;高风险变更则可能需要灰度、额外审批、双人核对或更长观察期。规则应匹配失败代价。
发布授权人需要有权停止发布。若制度只允许批准、不允许叫停,质量负责人即使发现风险,也只能留下提醒,制度就没有真正控制风险。
8. 发布后验证目标,并把经验写回计划规则
发布不是终点。版本目标中的指标要在约定时间内观察,避免上线后马上转向下一批工作,无法确认本次交付是否有效。观察周期可以是数天、数周或一个业务周期,取决于指标变化速度。
复盘重点包括目标是否达成、计划偏差来自哪里、哪种依赖反复成为瓶颈、哪些需求在执行中被频繁重解释、发布问题是否可提前发现。复盘结论要落实为下一版规则变更、责任人和检查时间。
如果连续几版都出现同一种延期,不要继续把原因写成“估算偏差”。应检查容量模型、需求准入、评审时点、外部依赖承诺和团队是否被多项目并行占用。

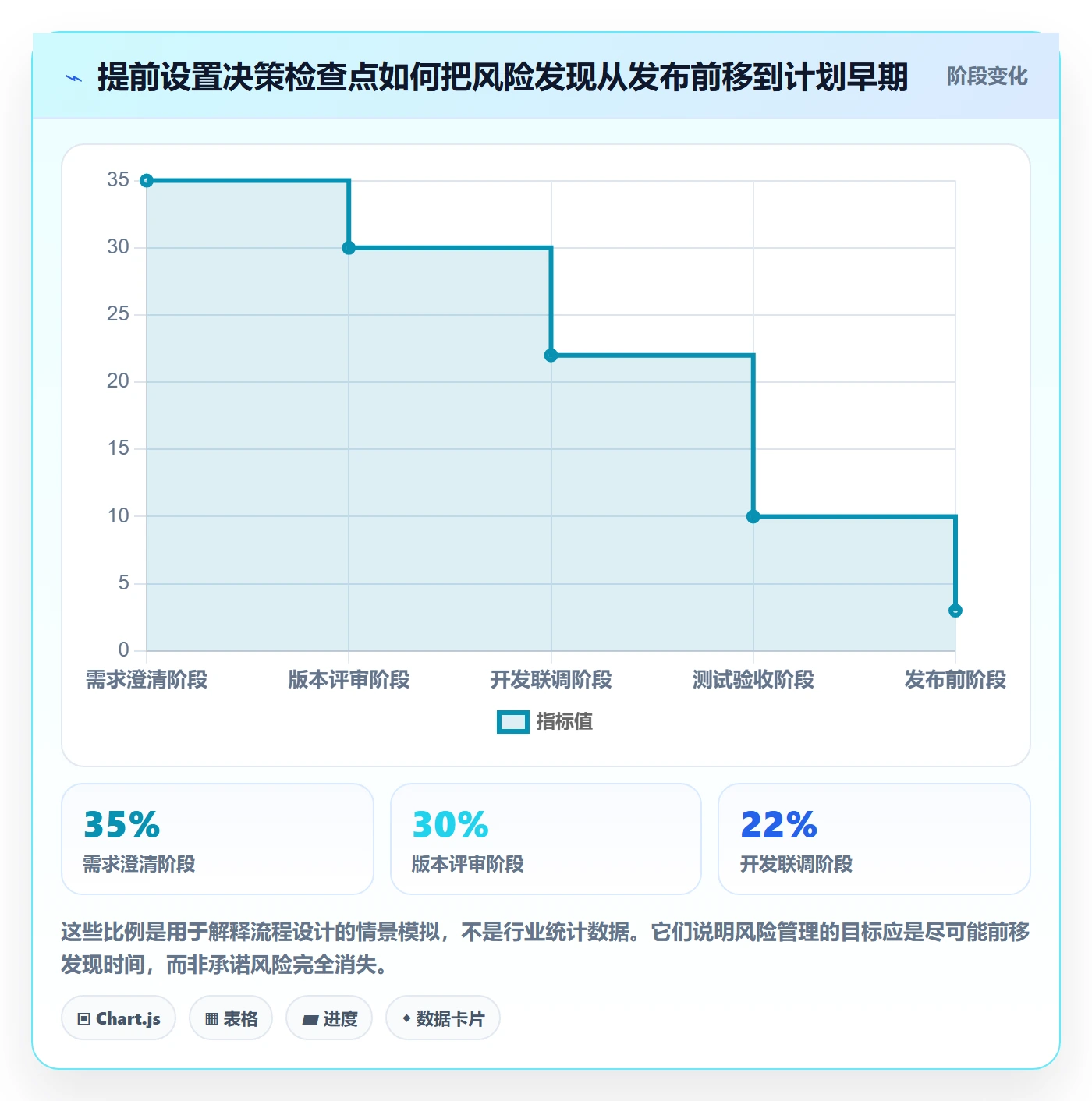

下图为情景模拟的阶段流程,不是对某个组织实际交付时间的统计。它展示每个阶段预留检查点的价值:越早发现信息缺口,越不需要在发布前用加班补救。

六、案例和数据观察:用一支跨职能团队演示如何改造计划
1. 案例边界:这是匿名化情景推演,不是公开客户数据
为了避免把经验判断伪装成真实行业基准,下面的数字是匿名化场景下的模拟数据,用于展示制度改造前后的观察方法。团队设定为一个跨职能产品小组,包含产品、研发、测试和业务支持角色,负责一项持续演进的业务服务。
改造前,团队用共享表格排期,需求来自多个渠道;业务临时插入事项后,通常直接在群里通知;测试阶段才集中确认验收口径。为了赶上对外承诺日期,未完成事项会被移到下一周期,但没有一致的延期分类。
改造目标不是承诺“效率提升多少”,而是先解决三个可观察问题:版本范围变化是否可追溯、延期原因是否能分类、发布准入是否有证据。这样做能区分制度是否真正建立,而不是仅仅换了一个工具。
2. 先建立基线,再观察变化
模拟中,团队选取连续四个周期作为改造前观察窗口,再选取四个周期作为初步运行窗口。周期内记录计划事项、临时新增事项、按承诺完成事项、延期原因、发布阻断问题和复盘行动项。
在实际项目里,四个周期未必足以得出稳定结论,尤其当周期长度、需求难度和外部依赖差异很大时。团队应同时看趋势和上下文,不能因为某个周期表现好就宣布制度成功。
更重要的是保持口径一致。例如,“按承诺完成”必须按基线范围计算,不能把中途移出范围的事项从分母里悄悄删除;若变更确实经批准,就单独记录变更原因和对结果的影响。
3. 示例结果:可追溯性可能先改善,交付率未必立刻上升
在这个情景推演中,制度建立后,团队能够更早识别范围变化,延期原因也从笼统的“工作量大”细分为需求澄清、外部依赖、容量冲突、技术返工和验证不足。即使短期完成比例没有大幅上升,管理者也更容易判断下一步该修哪里。
这是一个容易被忽视的顺序:可见性通常先于绩效改善。如果没有原因分类,团队可能会误以为流程没有效果;但实际上,先能解释差异,才有条件减少差异。
下表中的数值完全是示例数据,不能作为团队目标或行业对标。它展示的是一组可能的观察方式:改造前后要比较同一口径,并把范围变化、交付比例和发布问题放在一起看。
| 观察项 | 改造前示例 | 运行初期示例 | 应如何解读 |
|---|---|---|---|
| 周期内新增事项占基线事项比例 | 约30% | 约15% | 新增减少可能来自入口和变更审批改善,也要确认是否存在需求被转到线下。 |
| 按承诺完成事项比例 | 约62% | 约74% | 模拟中有所改善,但应检查需求难度、范围口径和周期条件是否相近。 |
| 延期原因有明确分类的事项比例 | 约35% | 约90% | 这是制度可见性的变化,不等于延期本身已经消失。 |
| 发布前发现的阻断问题 | 每周期约5项 | 每周期约3项 | 需结合问题严重程度和上线后缺陷,避免单看数量得出质量结论。 |
4. 观察图表时,先辨认改善来自哪里

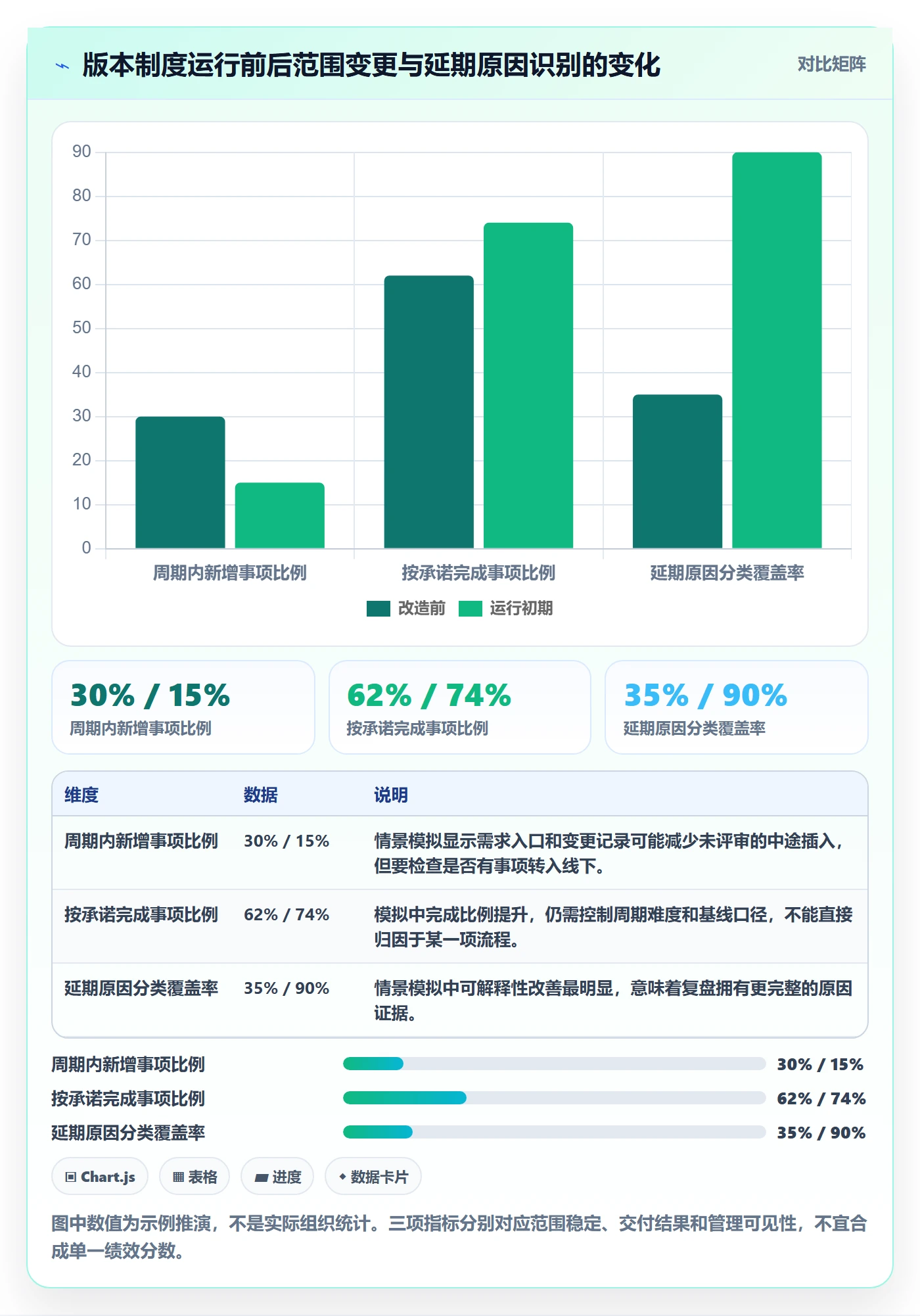

以下图表继续使用情景模拟数据。它将“范围变化率”和“延期原因可分类率”拆开呈现,因为两者代表不同机制:前者反映承诺稳定程度,后者反映团队解释偏差的能力。若将它们合并成一个综合分数,反而会掩盖真实变化。

5. 不能只看单周期结果,要看连续周期的波动
一次准时发布,可能来自需求简单、依赖顺利,也可能来自团队加班;一次延期,也可能是团队主动拒绝带风险上线。判断制度有没有改善,应看连续周期中承诺范围是否更稳定、重大偏差是否更早暴露、上线后的补救成本是否下降。
建议把计划偏差按原因做帕累托分析,识别占比最高的少数原因。例如,若大部分延期反复来自外部依赖,就应改造依赖承诺机制,而不是继续要求研发“提高估算准确率”。如果主要问题是验收口径后置,则应把需求澄清和验收设计提前。
如果团队当前数据质量很低,第一阶段的目标可以只是建立基线和统一分类,而不是马上设定强制完成率。绩效指标一旦过早绑定奖金或排名,成员就会倾向于调低承诺、隐藏风险或拆分口径,数据失去改进价值。
七、工具如何承载制度:以中大型团队的协作方式为例
1. 工具要让规则可执行,不是替团队决定规则
管理软件可以帮助团队集中保存需求、版本、任务、缺陷、责任人和状态记录,但它不能替团队回答哪些需求值得做、什么风险可以接受、谁有权改变承诺。先确定规则,再配置字段和流程,顺序不能反过来。
对100人以上、存在多个团队和共享依赖的组织,版本管理通常需要跨项目看范围、资源和依赖。如果每个团队用自己的表格和状态定义,管理者很难判断冲突在哪里,成员也会花时间复制状态。此时,统一的协作平台才更有价值。
以PingCode为例,可以把需求、版本、任务、缺陷和协作记录放在同一工作链路中,让团队围绕版本目标查看承诺范围、责任人、状态和风险。具体可用能力取决于组织采用的产品配置和实际部署方式,不能假设每家团队拥有完全相同的流程或功能。
2. 先配置必要对象,再考虑自动化
我通常建议先把关键对象统一起来:需求记录、版本记录、任务或子项、缺陷、风险、决策记录和发布检查项。对象之间要能追溯,例如某个缺陷关联到哪个需求、哪个版本,某次范围调整由谁批准。
字段数量要克制。刚起步时,需求记录至少保留目标、提出人、优先级、验收条件和依赖;版本记录保留目标、负责人、时间范围、基线和发布状态;风险记录保留影响、概率判断、应对动作、责任人和检查时间。
只有当团队连续使用并证明字段有决策价值,才考虑自动化提醒、状态流转或报表。如果团队连“已完成”含义都没有统一,自动流转只会更快地传播不一致。
3. 面向多团队协作,优先解决横向可视性
中大型组织的难题常常不是单团队任务跟踪,而是多个团队共享同一依赖。例如,平台团队提供接口,业务团队承诺上线,数据团队提供报表,测试团队共享环境。每个团队内部看起来都有计划,组合起来却可能冲突。
因此,工具设计应优先回答:哪些版本依赖同一团队、关键资源是否冲突、外部交付日期是否一致、风险是否有升级路径。跨团队视图不能取代团队自治,但需要让冲突在承诺之前可见。
如果组织尚未统一工作对象,先做小范围试点:选择一个跨团队版本,统一需求入口、责任字段、变更记录和发布检查,再观察是否减少重复同步和信息遗漏。不要一开始就推动所有部门一次性切换所有流程。
4. 报表应服务于决策,避免把仪表盘做成装饰
管理者常要求很多图表,但每张图都应对应一个问题。范围变更趋势用于判断承诺是否稳定;阻塞龄期用于识别等待过久的工作;缺陷分布用于发现质量风险;容量负载用于识别角色冲突;目标指标用于检查交付是否有业务结果。
如果一个图表没有明确读者、决策动作和刷新责任,它大概率只会增加维护成本。对于初始版本,优先做少数能影响行动的视图:版本范围与变化、关键路径与阻塞、发布准入状态、风险清单和复盘行动项。
工具的成熟度最终不由仪表盘数量决定,而由信息是否能在关键决策前被看见决定。若会议上仍然要重新收集各团队状态,说明系统视图还没有成为共同事实来源。
八、不同情况下怎么行动:按团队规模、风险和成熟度调整
1. 小团队或新项目:先用轻量制度建立闭环
团队人数少、依赖简单时,不需要立即设计多层审批。先指定版本负责人和业务决策人,建立唯一需求入口,限制版本范围,保存基线,并在发布后复盘即可。流程最好能在一页说明清楚。
小团队尤其要避免过度记录。若每个低风险任务都要填大量字段,成员会把制度看成行政负担,最终转回私聊和口头承诺。只记录能帮助决策和复盘的信息。
当团队连续数个周期出现同类问题,再增加对应控制点。例如,多次漏掉外部审批,就增加审批依赖字段;多次临近发布才发现验收争议,就要求需求在评审前提交验收条件。
2. 多团队或100人以上组织:先统一语言和边界
规模较大的组织应先统一“版本、需求、缺陷、上线”等核心概念,以及最低限度的状态、优先级和责任定义。不要追求所有团队使用完全一样的开发方法,但要让跨团队协作时对关键对象的理解一致。
其次,建立组合视图和升级机制:共享资源冲突由谁协调,需求跨团队时谁对交付边界负责,计划变化到什么程度需要上升到组合决策。若每个局部都能自行加需求,整个组织的总容量就没有真正的上限。
对中大型企业,可用PingCode这类项目管理平台承载跨团队的需求、版本、任务和风险信息,但要先明确数据归属、权限、流程例外和指标口径。工具部署完成不等于制度落地,角色培训和管理者行为也必须同步调整。
3. 高风险交付:把质量和回退放在计划前段
涉及资金、隐私、安全、合规或关键运营流程的版本,不能把测试和审批视为末端工作。计划阶段就要明确验证范围、数据迁移方案、回退条件、监控信号、审批责任和演练安排。
高风险交付的版本范围通常应更克制。一次性纳入太多互相耦合的变更,会让故障定位和回退复杂化。可以考虑分批开放、灰度验证、功能开关或阶段性验收,但要确保这些机制真实可用,而不是文档里写了一个方案。
如果风险责任人不愿意明确接受剩余风险,团队就不应默认为可以上线。把“没有人反对”当作批准,是高风险项目里常见的制度漏洞。
4. 需求变化快的业务:保留调整能力,但约束插入成本
变化频繁的团队不适合把版本范围锁得过死,但也不意味着任何需求都能随时插入。可以设置固定评审窗口、紧急通道和容量预留,让团队在保持响应力的同时看见变化代价。
紧急通道要定义触发条件,例如明确的客户影响、合规要求、线上故障或错过窗口后的高额损失。申请人还要说明要替换的范围,或说明为何这次变更可以消耗预留容量。
如果每个业务请求都被称为紧急,紧急通道就失去意义。每个季度或若干周期要复盘紧急事项的来源,判断是外部变化不可避免,还是需求管理和承诺机制没有发挥作用。
5. 依赖多且不确定:把承诺拆成阶段性承诺
当外部依赖无法一次确认时,不要硬把完整交付日期写成确定承诺。可以先承诺探索、接口确认或可行性验证的阶段成果,再根据结果决定是否进入后续交付。
阶段性承诺并非推卸责任。每个阶段都应有明确交付物、决策时间和退出条件。例如,先验证数据可用性和接口稳定性;若条件不满足,则触发替代设计或调整范围,而不是无限延长“等待中”。
依赖的风险越高,越要给决策留出提前量。若直到发布日期前才确认外部条件,团队已经没有足够空间重新设计或缩小范围。
九、不同情况下的取舍:没有一种版本制度适合所有团队
1. 固定发布日期与固定范围,通常不能同时保证
计划设计中最重要的取舍之一,是明确时间、范围和质量的约束关系。若发布日期由法规或市场窗口固定,通常要允许范围分层,确保核心事项优先交付;若范围必须完整,则需要保留时间调整空间。
质量不应被当作默认的缓冲项。通过缩减回归、跳过审批或省略回退准备来保住日期,可能把当前延期风险转成更大的上线风险。真正成熟的计划会提前说明可调节项,而不是在最后一周临时牺牲质量。
2. 详细计划与快速反馈,适用边界不同
高度不确定、需要探索的工作,过早把每项任务排到具体日期,容易制造虚假确定性;依赖稳定、合同边界明确或审批要求严格的工作,则需要更细的里程碑和证据要求。
我会采用分层计划:近期工作细化到可执行任务,中期工作保持目标、依赖和容量区间,远期只保留候选方向和关键假设。随着证据增加,再逐步提高计划粒度。
这不是不做计划,而是让计划精度匹配信息精度。尚未验证的工作,不应被包装成精确工期;已经明确的关键路径,也不应长期停留在模糊目标。
3. 固定节奏与临时发布,选择依据是失败代价
固定发布节奏容易协调、培训和沟通,但可能让低风险修复等待窗口;临时发布更灵活,却要求自动化测试、监控、回退和审批机制更成熟。若这些条件缺失,高频发布只会把风险从批量累积改成频繁暴露。
团队可以采用混合方式:固定节奏承载常规需求,严重问题走紧急发布路径,紧急路径必须满足更严格的影响判断和审批要求。是否适合,应看发布过程的失败代价和恢复能力,而不是跟随行业口号。
4. 统一流程与团队自治,取舍在于接口标准化
组织层面应统一跨团队协作必需的信息,如目标、责任、依赖、版本边界和风险升级方式;团队内部如何拆任务、开会频率和工程实践,可以在不影响协作的前提下保留差异。
过度统一会把组织流程变成最低公约数,压制团队改进;完全自治又会让跨团队状态无法对齐。较好的边界是“接口统一、方法可选”:上游和下游知道需要什么信息,团队可决定如何完成内部工作。
5. 指标透明与绩效考核,不能混为一谈
版本数据首先是改进工具,不应一开始就拿单一完成率考核个人。个人无法控制全部依赖,完成率也可能通过降低承诺、拆分任务或调整分母来美化。数据透明的目标应是定位系统约束,而不是制造排行榜。
如果组织确实需要绩效评价,应结合责任边界、工作难度、风险暴露质量、协作贡献和结果影响,避免把团队层面指标直接归咎于个人。指标一旦被激励机制扭曲,就要重新审视口径和用途。
十、落地清单:用30天建立第一版版本管理制度
1. 第一周:统一术语和需求入口
先选定一个试点团队或一个正在启动的版本,明确版本、迭代、里程碑和发布窗口的含义。把散落在群聊、表格和邮件中的需求汇入唯一入口,并规定最低必填信息。
这一周不要急着追求报表。先检查成员是否知道哪些需求仍在澄清、哪些已经承诺、哪些被拒绝或延期。只有状态一致,后续数据才有意义。
2. 第二周:确定目标、角色和容量估算口径
为试点版本写出目标陈述,指定版本负责人、需求负责人、技术负责人、质量负责人和发布责任人。角色可以兼任,但要明确最终决策权。
同时记录团队实际可用时间、固定支持工作、关键角色负载和外部依赖。容量估算先用粗粒度区间,不要假装精确到小时。最重要的是记录估算依据,以便周期后校正。
3. 第三周:建立基线、变更规则和发布门槛
评审候选事项,确认版本范围和关键路径,保存承诺基线。为中途变更设置审批方式、需要记录的信息和替换规则。明确什么情况必须升级、什么情况可以由版本负责人直接处理。
写下发布准入条件和回退方案。若某项条件暂时无法满足,标出责任人和最晚完成时间;不能到发布前才发现检查清单里有无人负责的事项。
4. 第四周:跟踪一次真实交付并复盘制度
使用短频跟踪暴露阻塞,记录范围变化、决策和原因。版本结束后,评估目标、交付偏差、发布质量和复盘行动项,而不是只问是否按时。
30天的目标不是让所有项目从此不延期,而是建立一套可重复、可检查、能纠偏的共同方式。试点后保留有效规则,删除没有决策价值的字段,再决定是否扩大到更多团队。
最后,我想强调一个容易被忽略的判断:版本管理真正成熟的标志,不是团队能把每项任务都预测得很准,而是团队能更早发现预测正在失效,并且知道谁有权调整、调整什么、如何解释代价。下一步可以从一个真实版本开始,写清目标、基线、责任人和变更规则;当这四件事第一次被完整记录,版本管理才算真正从0走到了1。
常见问题解答(FAQ)
1. 版本计划从0到1应该怎么做?
我第一次负责把零散需求整理成版本计划时,最困惑的是:需求都说“很急”,到底怎么排才不至于每周改一次?如果团队没有历史数据,我该先定发布日期,还是先定版本范围?
先不要从发布日期倒推一张看起来很满的排期表,而要先明确版本要解决的用户问题,再确定范围、依赖和验收条件。可以用一个6周版本做起点:第1周梳理需求与依赖,第2至4周开发,第5周联调和测试,第6周修复、验收与发布;
假设团队有8人,扣除会议、支持和请假后,按每人每周约4天有效投入计算,6周约有192人日,再预留15%至20%缓冲,计划容量约为154至163人日。把需求按“必须有、可以延后、暂不做”分层,只有必须有的内容进入承诺范围。这个估算不是通用产能公式,首次执行后要用实际完成量校准;
如果团队过去两次版本都低于计划完成量,下一轮应缩小范围,而不是要求成员加速。
2. 项目成员制度怎么设计,才能让版本管理不变成多人互相等?
我在团队协作里经常看到,计划表上每项任务都有名字,但遇到范围变更、延期或验收争议时,大家还是不知道谁能拍板。我想把职责分清楚,又担心角色设计得太复杂,小团队根本执行不了。
成员制度不必先按部门画复杂矩阵,先把关键决策和交付责任分开。一个小团队至少明确四种责任:版本负责人维护范围、时间和风险;需求负责人确认优先级与验收标准;任务负责人对具体交付和状态负责;发布负责人检查发布条件、回滚方案和通知。一个人可以兼任多个角色,但每个决策只能有一个最终负责人。
例如,需求变更由需求负责人判断价值,版本负责人评估对时间和容量的影响,最后由约定的决策人决定替换哪项范围。判断制度是否有效,不看角色名称有多少,而看延期、验收和变更发生时,团队能否在一个工作日内找到明确的决策人。
3. 版本中途不断插入需求,应该怎么控制范围?
我遇到过版本开始后,销售、客户支持和内部团队都提出新需求,每一项单看都不大,最后却把测试时间挤没了。我不确定是应该一律拒绝,还是给紧急需求留一条进入版本的通道。
不要把范围控制做成“不能改”,而要让每次变更都显出代价。设置一个简短的变更入口,记录需求理由、影响用户、期望时间、估算工作量和不做的风险;再由需求负责人和版本负责人共同判断。可以约定:新增需求若超过版本剩余容量的5%,必须同时移出等量工作;
若涉及安全、合规或线上故障,可走紧急通道,但要记录谁批准以及被挤出的内容。比如版本剩余20人日时,新增一项估算为4人日的需求,不应被当成“只占一点时间”,而应明确减少其他工作或接受发布日期变化。真正要控制的不是需求数量,而是团队是否在不知情的情况下承担了额外承诺。
4. 怎么判断版本计划排得合理,发布后又该复盘什么?
我以前会把“按时发布”当成版本成功的主要标准,但有时虽然准时上线,关键功能却没人使用,或者发布后问题很多。我想知道该记录哪些指标,才能分辨是计划失准、执行受阻,还是版本目标本身选错了。
同时看交付预测、质量和目标结果,不要只看是否按期。每个版本至少记录计划与实际完成的工作量、需求变更次数、延期项数量、发布后缺陷数,以及版本目标对应的用户行为或业务指标。举例来说,若计划完成率只有70%,但主要原因是两项外部依赖晚到,问题在依赖管理;
若完成率接近100%,发布后缺陷却明显增加,可能是测试窗口被压缩;若交付稳定但目标指标没有改善,就要重新检查需求假设。复盘时把问题归到可行动的原因,并为下一版只选一两个改进项,例如提前确认依赖或给回归测试固定时间。连续观察三次版本趋势,比用单次结果给成员贴标签更有决策价值。
核心关键词
文章包含AI辅助创作:版本计划怎么做?项目成员制度设计:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517720
读者评论
我们之前也把负责人填得很完整,但需求变更时没人知道谁有权拍板。后来明确插入需求必须说明影响范围和被挤出的事项,争论少了些。
容量不能只按人天算这点很实际。我们团队测试和运维经常被临时事务打断,按理想工时排计划基本都会延期;用历史交付情况估算更靠谱,但遇到人员变动时还是要重新评估。
文中强调版本目标和发布后指标,我认同。不过有些内部改造很难直接对应业务指标,实际执行时可能需要同时记录稳定性、维护成本等收益,不然容易被短期需求挤掉。
