版本发布会上,管理者最常听到的两句话是“这次按期上线了”和“线上暂时没出问题”。但这两句话都不足以判断 Release 流程是否健康:按期上线可能靠最后一周加班换来,暂时没出问题也可能只是缺陷尚未暴露。真正值得追问的是:从需求进入发布范围到变更安全到达用户,等待了多久、在哪一步返工、上线后付出了什么代价,以及团队能否稳定复现这次结果。
我更愿意把 Release 指标看成一组管理诊断工具,而不是一张发布排行榜。核心指标至少要同时覆盖交付速度、流程稳定性、上线质量和业务结果;每个指标都要有明确分母、时间边界和数据来源。否则,发布次数可以被拆小,准时率可以被重新定义,缺陷率也可以因为漏记而变漂亮。本文以中大型组织常见的多团队发布场景为背景,给出一套可落地的指标口径、判断方法和改进路径。文中的案例数据均为情景模拟,用于说明分析方式,不代表任何平台的实测效果。
一、先把核心结论说清楚:Release 管理不是追求“发得更多”
1. 管理者应看四类指标,而不是一个发布成功率
我建议将版本管理指标分为四层:交付流动、发布可靠性、变更质量和业务兑现。交付流动回答“工作从提出到可用走了多久”;发布可靠性回答“团队能否按承诺、按计划完成”;变更质量回答“上线造成了多少失败和修复”;业务兑现回答“发布后是否产生了预期价值”。
这四层不能互相替代。交付快但回滚多,说明速度建立在风险上;准时率高但需求频繁砍掉,说明计划兑现不等于价值兑现;缺陷少但发布周期很长,也可能是团队用过度审批换来表面稳定。管理者要看组合关系和变化趋势,而不是单项排名。
| 管理问题 | 优先观察的指标 | 需要同时检查的条件 |
|---|---|---|
| 需求交付是否变慢 | 变更前置时间、发布周期、等待时长 | 工作类型、优先级、团队边界是否变化 |
| 发布承诺是否可信 | 计划兑现率、范围变更率、延期率 | 承诺基线是否冻结,变更是否留痕 |
| 上线是否安全 | 变更失败率、回滚率、线上缺陷率 | 观察窗口、严重级别、故障归因规则 |
| 发布是否有业务价值 | 目标达成率、功能采用率、业务指标变化 | 发布前基线、对照组、影响因素 |
我通常先问管理者希望改善哪一个决策,再决定看哪些指标。若目标是减少交付等待,先拆分等待时间;若目标是降低生产事故,先核对失败变更的定义和观察周期;若目标是提升版本承诺可信度,就要先固定承诺基线。指标不应为了“仪表盘完整”而采集,而应当能改变某个具体决策。
2. 指标必须配套定义、分母和责任边界
一个可用的指标至少需要说明四件事:统计对象是什么,时间从哪里开始、到哪里结束,分母如何计算,数据由谁维护。例如“发布成功率”可以指部署任务成功率,也可以指发布后在观察期内未发生回滚或严重故障的变更比例。两种口径回答的是不同问题,不能放在同一张趋势图里比较。
建议建立一份简洁的指标字典。每个指标写清口径版本、生效日期、数据表或系统来源、例外处理方式和负责人。定义发生变化时,不要直接把新旧口径拼接成一条连续趋势;应在图表上标注口径断点,必要时回算历史数据。
3. 不设单一“健康分”,避免把局部优化误判为整体进步
将周期、缺陷、回滚和业务收益压成一个总分,容易让不同性质的风险互相抵消。例如,周期缩短 20% 并不能自动抵消严重事故增加。若组织确实需要汇总视图,我会把它设计成分层信号:速度和质量分别展示,任何一项触发红线时都不允许由其他项的好成绩抵消。
对于管理层月报,宁可呈现四张小图并解释变化,也不要给出一个看起来精确、实际上掩盖权衡的“Release 健康指数”。管理判断的价值,在于看见冲突并做出取舍,而不是把冲突藏在一个分数里。
二、为什么版本管理数据经常失真:发布现场比流程图更复杂
1. 版本不是一个日期,而是一条跨角色的工作流
在中大型组织中,一个版本可能同时涉及产品、研发、测试、运维、安全、合规和业务验收。需求进入范围后,还会经历设计澄清、开发、代码评审、测试、变更审批、灰度、全量发布和效果观察。任何一个环节的等待,都可能被管理层误读为“开发效率低”。
因此,单看开发开始到代码完成的时长,无法解释用户何时真正得到价值。真正影响用户的往往是端到端时间:从工作项达到可执行状态,到功能在生产环境可用。中间每次进入待评审、待环境、待审批或待业务确认,都应留下可追溯状态和时间戳。
我在设计 Release 看板时,会先画出真实状态流,而不是照抄组织架构图。一个状态如果没有明确进入条件、退出条件和负责人,它就很难支持可靠的周期分析。状态过多会造成维护负担,状态过少又会把排队和实际作业混为一谈,关键是拆出能触发管理动作的等待节点。
2. 固定节奏发布与持续发布,指标不能用同一把尺子
每两周发布一次的业务系统,天然会积累一批变更;面向用户持续交付的服务,可能一天发布多次。前者更需要看版本范围稳定性、窗口准备度和跨团队依赖;后者更需要看单次变更失败率、部署自动化和恢复时间。直接比较两种模式的发布频次,往往没有管理意义。
跨团队依赖也会造成周期长短差异。一个工作项可能在开发完成后等待共享测试环境三天,另一个则因外部接口未就绪卡住一周。若只统计总周期,团队会倾向于把等待归咎于“研发慢”;拆分作业时间与等待时间后,管理者才知道该调整人员容量、环境供给还是依赖协议。
3. 组织规模越大,发布数据越容易出现“口径漂移”
同一家企业可能同时存在产品版本、服务版本、移动端版本、数据模型版本和基础设施变更。某些团队把热修复算作新版本,另一些团队把它算作原版本补丁;有的团队以部署完成为发布成功,有的团队要等观察窗口结束。指标名称相同,不代表数据可比。
PingCode 面向中大型企业及 100 人以上组织的协作场景中,版本、工作项、缺陷、迭代和交付过程常常需要跨团队关联。管理者如果只看单一项目空间的版本列表,就可能漏掉共享服务、跨项目依赖和发布后的缺陷回流。更稳妥的做法,是先统一关键对象的关联规则,再把组织级视图建立在可追溯的工作项和发布记录上。
4. 版本范围的“悄悄变化”会让准时率失去解释力
例如,版本原计划包含 40 个工作项,临近发布时移出 8 个;最后 32 个按期上线。如果只看“版本是否按日期发布”,准时率是 100%。如果同时看承诺范围兑现率,结果就不同。移出项未必代表管理失败,可能是主动降风险,但必须记录原因和决策时间。
我会把“按期发布”和“承诺范围兑现”分开统计。前者衡量日历承诺,后者衡量范围承诺。对于发布窗口严格、业务依赖强的项目,两者都重要;对于探索性产品,范围调整本身可能是正常适应,重点应放在调整是否及时、是否有依据,而不是把所有变化都惩罚化。
三、常见误区:看起来数据丰富,实际无法指导行动
1. 把发布次数当成团队产能
发布次数受发布策略、系统架构、风险等级和合并规则影响。一个团队可能把一批变更合并在每月一次发布,另一个团队每周滚动发布;次数更多不等于交付价值更多,也不等于开发效率更高。若把发布频次直接用于团队排名,团队很容易通过拆分低风险变更“刷次数”。
我会把发布频次当成流程形态指标,而不是绩效指标。它可以帮助判断团队是否从批量发布转向小批量交付,但必须结合变更规模、用户影响、失败率和恢复时间。如果频次上升、单次变更规模下降、质量保持稳定,才可能说明交付方式更细粒度;单看次数没有足够证据。
2. 把按期率当作版本管理能力的总成绩
准时发布既可能来自计划能力,也可能来自压缩测试、冻结范围过早、延期需求被排除或临时加人。若只奖励按期率,团队会倾向于制定保守承诺,或者在版本到期前移除难项。因此,准时率必须搭配范围变更率、延期原因分布和质量结果解释。
更有管理价值的问题是:哪些因素导致原计划无法兑现?是需求准备不足、共享资源冲突、环境不稳定,还是中途发生高优先级插入?不同原因需要不同改进。把所有延期归为“执行不力”,通常会让真正的系统性阻塞继续存在。
3. 只看缺陷总数,不看严重度、发现阶段和暴露时长
缺陷数量容易受到测试深度、用户规模、反馈渠道和缺陷记录习惯影响。测试阶段发现 30 个低严重度问题,不一定比上线后发现 3 个造成数据损坏的问题更糟。更重要的维度包括严重度、缺陷逃逸阶段、受影响用户范围、从发现到修复的时间,以及是否重复发生。
还要避免把“缺陷关闭数”当作质量改善证据。关闭数量可能只是历史积压减少,未必代表新版本质量更好。分析版本质量,应将缺陷关联到引入它的变更或版本,并用固定观察窗口比较,而不是将不同周期的累计总数直接并列。
4. 把部署成功等同于变更成功
部署流水线返回成功,只能说明技术执行步骤完成,不代表功能正常、用户可以使用,也不代表业务指标没有受到负面影响。变更失败可能表现为回滚、热修复、功能关闭、重大故障、数据修复或发布后被迫降级。只记录显式回滚,会漏掉大量“部署成功但运营失败”的情形。
我建议组织明确“失败变更”的纳入范围,并设置轻重等级。比如,发布后需要紧急修复的严重缺陷可纳入;纯文案调整或不影响用户的轻微问题是否纳入,则由组织结合风险承受能力决定。关键不是把范围设得最宽,而是定义稳定、透明且能支持比较的规则。
5. 迷信行业基准,把差异当成落后
行业研究可以提供参考框架,却不应被直接当作企业的绩效线。DORA 的软件交付性能研究长期围绕交付速度和稳定性展开,常见维度包括变更前置时间、部署频率、变更失败率和服务恢复时间等。组织可以借用这些维度思考,但应以研究机构公布的当期定义为准,不能把不同时期、不同样本口径的数据拼成硬性目标。
业务类型、合规要求、系统耦合度和发布风险不同,都会影响指标分布。关键交易系统的变更节奏不能照搬内容型服务;高频实验产品也不必以低频系统的发布次数作为目标。基准的作用是提出问题,而不是代替本组织的风险判断。
四、专业判断逻辑:先定义问题,再选择指标和观察窗口
1. 从管理决策倒推指标,而不是从系统字段正推报表
我会先让管理者把“希望改善什么”说成可执行的决策问题。例如:“如何减少跨团队等待?”比“我要一个发布效率仪表盘”更具体;“如何降低高严重度变更失败?”也比“如何提高发布成功率”更可操作。前者能决定需要采集哪些状态和依赖数据,后者容易得到一张漂亮但无用的图。
随后把问题拆成原因、过程和结果。减少等待,要看等待发生在哪个环节、受哪些输入条件影响、等待是否被并行工作抵消;降低失败,要看失败发生在部署、配置、数据迁移还是用户验证阶段,以及恢复路径是否足够快。指标应当能够连接到改进动作。
2. 使用端到端周期,但把作业时间和等待时间分开
变更前置时间通常需要明确起点和终点。常见做法是从工作项进入可执行状态开始,到变更在生产环境可用结束;也有组织从代码提交开始计算。两种口径都可以成立,但回答的问题不同。前者更接近用户等待价值的时间,后者更接近工程变更的交付时间。
端到端周期最好拆成主动作业时间与等待时间。主动作业时间包括实际开发、评审、测试和部署;等待时间包括排队、环境等待、审批等待和外部依赖等待。若总周期上升而作业时间稳定,改进重点通常不是要求工程师“做快点”,而是缩短排队、减少批量交接或提高环境可用性。
对长尾数据要特别谨慎。平均周期可能被少数超长工作项拉高,也可能掩盖大多数工作的真实体验。建议同时看中位数、较高分位数和样本数,并按工作类型、风险等级或团队分组。若样本量过小,分位数会剧烈波动,应标记为观察值而非趋势结论。
3. 质量指标需要统一失败定义和观察窗口
变更失败率的基本思路,是在选定窗口内导致生产修复、回滚、紧急关闭或其他明确失败结果的变更数量,除以同一窗口内的生产变更总量。公式看起来简单,实际难点在于归因:一次故障可能由多个变更共同触发,也可能在发布数天后才暴露。
我建议先采用可执行的组织口径,而不是追求理论上完美的因果归因。给每次生产变更分配唯一标识,记录发布时间、相关工作项、故障级别、处置动作和关联变更。对于暂时无法确认原因的事件,先标记“待归因”,不要为了保持指标好看而排除。
观察窗口应结合系统风险和用户反馈周期设置。窗口太短,晚发缺陷被漏掉;窗口太长,后续变更与原版本混杂。可以对高风险业务设更长观察期,同时在报表中区分“窗口已完整”和“仍在观察”的版本,避免把尚未成熟的数据误认为最终结果。
4. 可靠性指标要区分“发生概率”和“恢复代价”
变更失败率衡量失败变更占比,但不直接说明影响严重程度;恢复时间则更关注从服务受损到恢复的耗时。一次低概率、长时间、影响面广的事故,和多次短暂、自动恢复的小故障,不应只用一个数表示。建议将发生频率、严重度、影响范围和恢复时间分开呈现。
当变更失败率没有明显变化,但恢复时间持续下降,说明回滚、功能开关、监控告警或应急协作可能更有效;反过来,故障次数下降而恢复时间变长,也可能意味着问题被发现得更晚或处置路径更复杂。管理者需要结合事件复盘,而不是仅看某个百分比是否向下。
5. 业务结果要设置发布前基线,避免把相关性说成因果
版本发布后,活跃用户、转化率、处理时长或收入可能变化,但同期还可能发生营销活动、价格调整、季节波动和外部事件。单纯比较发布前后两个数字,不能证明变化由该版本导致。若发布目标明确,尽可能在发布前定义业务指标、基线周期、目标值和分析窗口。
在具备条件时,可以使用分批发布、灰度组或对照组比较;无法随机分组时,至少记录同期重大活动和系统变化。业务指标不一定适用于每个技术版本,但当版本投入以业务价值为理由时,就应有对应的验证方式。否则,团队只能证明“交付了”,不能证明“值得交付”。
五、指标体系怎么搭:从最小可用口径开始
1. 先建立一张指标字典,避免同名异义
指标字典无需一开始做成庞大数据治理项目。建议先选 8 至 12 个关键指标,把定义、计算方式、数据来源、统计周期、责任人和例外处理方式写清楚。对管理层而言,稳定的口径比看板数量更重要;对执行团队而言,数据采集不能依赖每次发布后手工补填一堆字段。
| 指标 | 建议定义 | 常见误读 | 适合触发的行动 |
|---|---|---|---|
| 变更前置时间 | 工作项达到可执行状态至生产可用的时长 | 把代码提交至部署完成当作唯一口径 | 拆分等待节点,处理排队与依赖 |
| 发布频率 | 固定周期内进入生产的发布或变更次数 | 次数越多就代表价值越高 | 观察批量大小与交付方式变化 |
| 变更失败率 | 导致明确生产修复或回退结果的变更占比 | 只把显式回滚算作失败 | 定位高风险变更类型与防护缺口 |
| 服务恢复时间 | 从影响发生到服务恢复的时间 | 用故障发现时间代替恢复时间 | 改进检测、回退和协同响应 |
| 范围变更率 | 基线确定后新增或移出范围的工作项比例 | 所有范围变更都视为管理失败 | 分析插入、依赖和需求成熟度 |
以上口径是可供组织讨论的起点,不是唯一标准。尤其是“发布”的统计单位,要明确是一次生产部署、一次服务变更、一次业务版本,还是一次用户可见功能上线。若一个发布包含多个服务,应记录聚合关系,避免把一个版本误算为多个独立结果。
2. 把发布事件与工作项、缺陷和事故关联起来
要回答“哪类变更更容易失败”,至少需要让生产变更能追溯到相关工作项;要回答“某版本为何延期”,需要将范围调整和延期原因关联到版本;要回答“线上问题是否由本次发布引起”,需要有故障事件与变更的关联链路。关联不一定要求复杂平台,但必须使用稳定标识,不能只依靠标题文本模糊匹配。
在 PingCode 等项目管理平台的协作场景中,可以围绕版本、迭代、工作项、缺陷和交付记录建立关联视图。实际落地时,我会先检查字段是否足够简洁、状态是否真实反映工作流,再评估看板能否支撑管理问题。不要为了展示报表而增加十几个无人维护的必填项;自动采集能覆盖的尽量自动采集,人工补充仅保留真正需要判断的归因信息。
3. 保留数据质量检查,而不是默认所有字段都可信
一个月做一次轻量核验,往往比上线后才发现历史数据不可用更省成本。可以检查版本是否缺少基线日期、工作项是否没有状态时间、缺陷是否未关联引入版本、生产变更是否缺少唯一标识、故障是否只有结果没有处置记录。先把缺失率做出来,再决定要不要用这些数据评价流程。
数据质量也要分层。用于趋势观察的数据可以允许少量缺失并标明样本覆盖率;用于问责或绩效的指标则需要更严格的完整性、可审计性和口径控制。不适合绩效考核的数据,不应因为已经进入看板就自动升级成考核指标。
4. 从单团队趋势扩展到组织级比较,先做可比性校正
组织级对比前,应先按系统风险、交付模式、工作类型和样本规模分组。否则,承担基础设施升级的团队可能因为变更风险更高而被排在后面;探索型团队可能因为频繁实验而出现较多功能调整;稳定维护团队则可能因发布少而显得周期偏长。未经校正的排名容易产生错误激励。
可以先做同团队纵向对比,再做相似业务单元横向对比。横向比较的目的应是发现值得交流的实践,而不是直接判定优劣。若两个团队的失败定义、观察窗口或发布单位不一致,应先暂停排名,补齐口径后再讨论数据。
六、具体案例:如何从一张“按期发布”报表找到真正的瓶颈
1. 情景设定:两个季度的模拟数据
设想一家拥有 180 名研发、测试与产品人员的企业,多个业务团队按月发布,部分公共服务由共享平台团队维护。管理层发现,连续两个季度的版本按期率保持在 90% 左右,但业务部门仍抱怨功能交付慢,发布前经常加班,偶尔还会出现紧急修复。下表是为了展示分析方法构造的情景模拟数据,并非外部调研或真实客户数据。
| 观察维度 | 季度甲 | 季度乙 | 初步解读 |
|---|---|---|---|
| 版本按期率 | 91% | 90% | 表面稳定,无法单独说明流程改善 |
| 基线范围兑现率 | 84% | 73% | 按期发布背后,移出范围的工作增加 |
| 变更前置时间中位数 | 18 天 | 22 天 | 用户等待价值的时间延长 |
| 发布前等待测试环境 | 中位数 2.1 天 | 中位数 4.8 天 | 共享环境容量成为显著阻塞 |
| 上线后紧急修复比例 | 6% | 9% | 范围压缩并未同步降低质量风险 |
如果管理层只看按期率,可能会得出“版本管理稳定”的结论;加入范围兑现率和等待时间后,问题变成了“团队通过缩减承诺维持发布日期,且共享测试环境排队加剧”。这并不证明环境是唯一原因,但足以明确下一步要检查容量、预约规则、测试数据准备和跨团队冲突。

2. 进一步拆解:别把所有延期归因于开发阶段
假设团队抽取了季度乙的 60 个延期或移出范围工作项,按主因初步归类:测试环境排队 21 项,外部依赖未就绪 14 项,需求澄清晚 11 项,开发工作量偏差 8 项,其他原因 6 项。该分类仍需复核,因为一个工作项可能同时有多个原因;但它已经指出,环境和外部依赖合计占 58%,远高于单纯工作量偏差。
这时管理者不应立即宣布“测试环境是根因”,而应验证三个问题:排队是否集中在某几个服务或时段;等待期间团队能否做其他工作;延期是否与环境预约、数据准备或共享资源冲突相关。如果多个证据都指向同一节点,再考虑增加环境容量、隔离高优先级测试或调整发布节奏。
3. 用流程时间线定位瓶颈,而不是单靠会议复盘

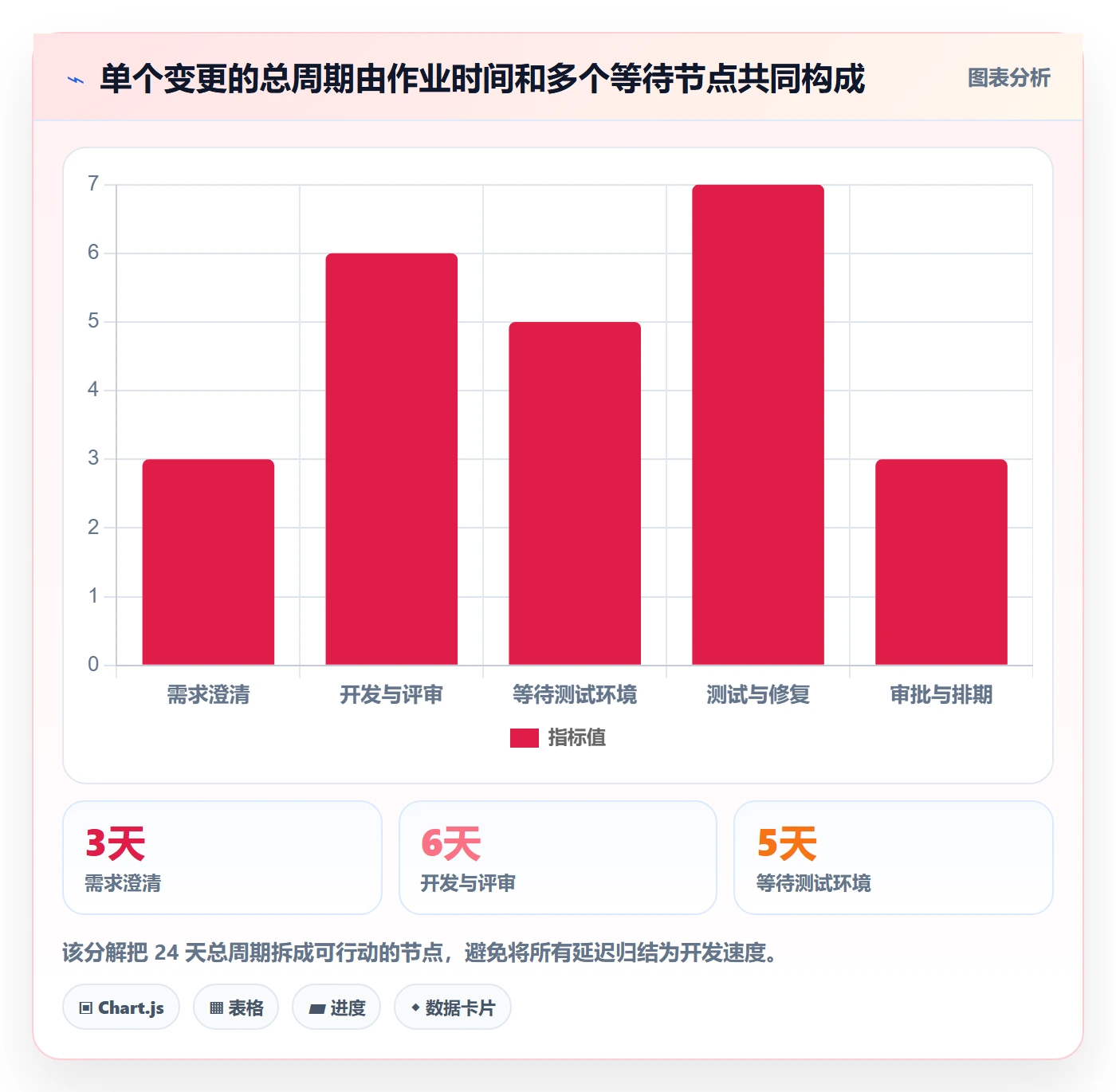

对一个工作项,假设从进入可执行状态到生产可用共耗时 24 天,其中需求澄清 3 天、开发与评审 6 天、等待环境 5 天、测试与修复 7 天、审批与排期 3 天。团队容易记住“测试做了七天”,却忽略环境等待五天和审批排队三天。流程时间线能把争论从印象转成可验证的节点。
有了时间线后,还要观察不同工作项的分布。如果少数高风险变更占用环境时间,应考虑隔离测试窗口;如果大多数工作都卡在审批队列,则需要审查审批是否按风险分级。流程优化不必先追求全员提速,先处理反复出现且可控的等待通常更有效。

4. 用改进实验验证原因,而不是一次性全面改流程
团队可以选择一个服务和两个发布周期做小范围实验:将共享测试环境预约提前到迭代中段;为低风险变更设独立测试时段;在工作项进入开发前完成接口依赖确认。实验前记录基线,包括环境等待中位数、范围兑现率、紧急修复比例和团队额外加班时长。实验后按相同口径比较,并记录期间是否有人员、需求规模或系统架构变化。
如果环境等待显著下降,但紧急修复比例升高,说明可能把时间压力转移到了验证质量;如果范围兑现改善、缺陷和加班不变,实验更可能真正消除了等待;如果几个指标都没有变化,就应重新检查瓶颈判断,而不是继续扩大措施。实验的价值不在于证明管理者最初的想法正确,而在于快速排除错误假设。
七、不同情况下的行动建议:先处理最值得解决的那一类问题
1. 发布周期偏长,质量却稳定
如果变更前置时间偏长、失败率稳定,先拆分作业与等待,重点检查需求确认、评审队列、测试环境、审批和跨团队依赖。不要先要求团队增加加班或压缩测试,因为这些做法未必触及真正的等待来源。
可执行的动作包括限制过大的在制品数量、提前暴露依赖、减少无差别审批、让低风险变更走轻量路径,并为共享资源设定可见的排队规则。每次只改一到两个关键环节,观察周期、返工和质量是否同步变化。
2. 发布频率较高,但回滚或紧急修复增加
这通常提示小批量发布能力与风险控制没有同步成熟。应检查变更是否可独立回退、数据库迁移是否向后兼容、功能开关是否可用、监控是否能及时识别影响,以及灰度扩大是否有明确条件。发布更频繁不意味着每次都应追求更快扩大流量。
对高风险变更,可以采用分阶段放量、自动健康检查和明确的停止条件;对低风险变更,则尽量减少重复人工确认。若失败主要集中在某类配置、数据迁移或共享组件,应针对变更类型建立检查清单,而不是给所有发布增加同一层审批。
3. 按期率偏低,但中途插入需求很多
这时要区分计划质量和优先级变化。记录基线确定时间、插入时间、插入原因和被挤出的工作项;按业务紧急程度区分法定要求、线上事故、重要客户需求和常规请求。若所有插入都被标成“紧急”,分类便失去意义。
管理者可以设定明确的插入通道和容量上限,并决定超过上限时由谁批准、哪些既有工作被替换。若业务环境确实高度不确定,就不要用刚性范围兑现率评价团队;可改为看响应时间、已承诺工作的稳定性和优先级调整透明度。
4. 缺陷多,但上线后事故少
先检查缺陷的严重度、发现阶段和重复率。测试阶段发现问题增加,可能是测试覆盖改善,也可能是需求质量下降;若严重度低、逃逸率下降且修复周期缩短,未必是坏消息。相反,如果缺陷总数下降,但上线后高严重度故障上升,就不能把“缺陷变少”当作质量改善。
可以把缺陷按引入阶段、发现阶段、影响等级和根因分类,优先处理高严重度逃逸缺陷与重复根因。不要要求团队降低缺陷登记量,这会伤害数据可信度。质量指标的目标是让风险被更早看见,而不是让表格里的数字变小。
5. 业务指标没有明显变化,团队却持续投入发布
首先检查发布目标是否在启动前明确,功能是否真正被目标用户使用,埋点和数据口径是否可靠。功能上线但采用率很低,可能是推广不足、入口不清楚或用户并不需要;业务结果无变化,也可能是指标选择不敏感或观察期不合适。
如果连续多个版本都无法验证目标,建议缩小发布范围,先用可逆、低成本的实验验证假设。对于基础设施、安全和合规类工作,短期业务指标不一定直接增长,应改用风险降低、恢复能力、合规覆盖或运维成本等适配指标,而不是强行要求所有版本证明收入贡献。
6. 组织刚开始建设版本数据体系
初期不要一次性追求全量自动化。先选一个业务单元和一类发布,统一发布对象、时间边界、失败定义和工作项关联;连续记录两个到三个周期,确认字段可维护、数据能解释,再扩大范围。过早铺开全组织,往往会同时暴露口径冲突、系统差异和维护责任缺失。
如果管理层急于看结果,可以先提供“可信但有限”的视图:说明样本范围、数据覆盖率和不能回答的问题。比起用不完整数据生成看似精确的全组织排名,这种透明度更能建立信任。
八、不同情况下的取舍:速度、风险和治理成本不能同时无限优化
1. 高频小批量与低频大版本,取舍在自动化和变更协调成本
高频小批量发布的优点是单次变更较小,问题更容易定位,价值可以更早交付;代价是需要可靠的自动化测试、部署管道、观测能力和回退机制。若每次发布仍要大量人工操作,高频只会增加协调负担和人为错误机会。
低频大版本更容易集中验收、组织跨部门培训和协调外部窗口,但批量变更越大,问题定位和回退的复杂度通常越高。对于强依赖、强监管或硬件联动的系统,低频可能有现实约束;此时要通过更早的集成测试、分层冻结和风险演练降低大包发布的集中风险。
2. 严格审批与风险分级,取舍在控制强度和等待时间
统一审批流程易于管理,却可能让低风险变更排队,也会让高风险变更在大量常规申请中失去关注。按风险分级能把有限的专家审查资源集中到高影响变更,但需要清晰的分类规则、可审计记录和抽查机制。
如果组织处于监管要求明确的行业,审批要求不能仅凭效率诉求删减;更适合做的是明确哪些控制是法规要求,哪些是历史习惯,哪些可以自动化执行。把审批规则与变更风险、系统等级和数据影响关联,通常比简单增加或取消审批更稳妥。
3. 组织级统一口径与团队自治,取舍在可比性和业务适配
完全统一便于汇总,但可能忽略不同系统的发布方式;完全自治则会让组织级对比失去基础。较实用的做法是统一少数核心定义,例如生产变更、失败变更、工作项关联和观察窗口原则,同时允许团队保留补充指标,并在报表中明确适用范围。
对管理层而言,核心指标要足够一致,才能发现组织级风险;对团队而言,局部指标要足够贴近实际,才能用于改进。不要把“统一”理解成所有团队必须采用完全相同的状态流,也不要把“自治”理解成指标名称可以随意解释。
4. 指标进入绩效考核与用于流程改进,取舍在激励和数据真实性
某些指标一旦和奖金、晋升直接绑定,行为可能迅速改变,但改变的未必是流程本身。按期率绑定考核可能导致保守承诺;缺陷数绑定考核可能导致少报缺陷;发布频率绑定考核可能导致无价值拆分。指标容易被优化,尤其是定义模糊、分母可操纵的指标。
建设初期,我更建议先把数据用于团队自我改进和管理诊断,经过多个周期验证稳定性之后,再讨论是否用于组织目标。即使纳入目标,也应采用组合指标、异常说明和定期复核,并保留不因单个数字自动定责的机制。管理者要考察的是团队是否诚实暴露风险、是否形成持续改进,而不只是曲线是否漂亮。
九、落地路线:用十二周建立可解释、可行动的 Release 指标
1. 第一阶段:确定问题和口径,不急着铺满看板
第 1 至 2 周,选择一个管理问题作为试点,例如“为什么版本延期”或“为什么变更失败后恢复慢”。确认发布单位、起止时间、观察窗口、失败定义和责任边界,并邀请产品、研发、测试、运维与业务代表共同确认。没有共同认可的定义,后续数据争议会消耗大量精力。
产出物可以是一页指标字典、一张真实状态流图和一份数据缺口清单。此阶段不必追求图表复杂,重点是确认每个关键字段是否可获得,是否能追溯到原始记录。
2. 第二阶段:建立最小数据链路,先验证可信度
第 3 至 6 周,为试点发布建立版本与工作项关联,记录基线范围、生产发布时间、范围变更、缺陷和故障事件。若能从流水线或交付系统自动取数,就优先自动采集;若需要人工补充,字段应少且含义明确,并明确谁在什么时间填写。
每周检查数据覆盖率和异常值。例如,版本结束时间早于开始时间、生产变更没有关联版本、缺陷没有严重级别、延期原因全部相同,都是需要复核的信号。先修正采集链路,再对趋势下结论。
3. 第三阶段:做一次诊断复盘,选择一个可验证的改进
第 7 至 9 周,选取一个有代表性的周期,按工作类型和关键节点拆分周期、范围变化、缺陷逃逸与失败结果。复盘会议围绕“证据支持什么判断、哪些判断仍不确定、下一步如何验证”展开,而不是先找责任人。
每轮只挑一到两个影响最大的可控瓶颈,设置基线、预期变化和停止条件。例如,试行风险分级审批后,如果审批等待下降但高风险漏检增加,就要停止扩展并修正规则。明确失败条件,能减少“只报告成功、不报告副作用”的倾向。
4. 第四阶段:决定扩展、调整或停止
第 10 至 12 周,检查改进是否在其他团队也适用,数据口径是否可以横向复用,维护成本是否能接受。试点有效但只适用于某类服务时,应保留边界,不必强行推广。若效果无法解释,先排除样本变化、发布范围变化和数据缺失,再决定是否继续。
组织级看板可以分成三层:管理层查看趋势、异常和风险;项目负责人查看版本计划和依赖;团队查看工作项流动、等待原因和复盘行动。每个视图只回答该层级需要做的决策,不要把所有字段塞进同一张大屏。

十、给管理者的最终判断:把指标变成下一次更好的发布
1. 一次发布复盘至少回答五个问题
发布完成后,我建议管理者和团队围绕以下问题复盘:承诺范围与实际范围差异在哪里;端到端周期中最长的等待节点是什么;上线后出现的缺陷或故障是否与本次变更有关;出现问题后多久恢复、哪些机制发挥作用;本次发布目标是否通过用户或业务数据得到验证。
- 如果范围变化大,先看基线何时确定、谁批准变化、变化由什么触发。
- 如果周期偏长,拆分作业时间和等待时间,避免把流程阻塞归咎于个人速度。
- 如果线上风险上升,区分变更失败频率、影响范围与恢复代价。
- 如果业务结果不明确,检查目标、基线、埋点和观察窗口是否在发布前准备。
- 如果数据缺失严重,先修复采集和责任机制,不要急着把指标用于考核。
复盘最终应留下少量行动项,每项都要有负责人、完成时间、验证指标和回看日期。没有验证条件的行动项只是愿望;行动项过多则会摊薄注意力。一次发布复盘能推动一项经过验证的流程改进,通常比产生十条无人跟进的“经验总结”更有价值。
2. 采用“速度与稳定性双观察”,但不追求虚假的平衡
速度与稳定性并非只能此消彼长。小批量、自动化测试、渐进放量和快速回退,可能同时改善交付速度与风险控制;但在自动化和可观测性不足时,单纯提高发布频率往往会放大风险。指标的任务是揭示这种条件关系,而不是预先宣称速度和质量一定能同时提升。
因此,我会把速度、失败和恢复分别画出趋势,并标注重要流程变更。若速度改善、失败率稳定、恢复时间下降,说明系统能力可能在增强;若速度改善但失败与恢复代价同时上升,就需要重新评估发布粒度、测试防护和变更风险分类。管理判断必须尊重数据中的代价。
3. 下一步先做一件小事:选一个版本,重建它的完整数据链
不要从购买工具或重做所有流程开始。先挑一个近期版本,收集其承诺范围、工作项状态时间、生产变更、缺陷、故障处置和业务目标,核对每条记录能否互相追溯。用这个版本验证指标定义是否说得通,再确定未来一到两个周期需要补哪些数据。
如果连一个版本都无法解释“需求何时准备好、在哪里排队、何时真正对用户可用、上线后付出了什么代价”,组织就还不适合做跨团队排行榜。先把事实链建立起来,再做比较、预测和考核。Release 管理的成熟,不是仪表盘上的数字越来越多,而是团队越来越早发现风险,管理者越来越少依赖猜测做决策。
4. 最后的管理原则:让数据描述系统,不要让数据审判个人
发布结果是多角色、多依赖和多约束共同作用的结果。若指标只用于追责,团队会隐藏延期、缺陷和失败;若指标能帮助识别等待、修复反馈机制并验证改进,数据才会逐渐可信。管理者应该追问流程怎样让失败更可能发生,而不是看到一次失败就立刻寻找一个人承担全部责任。
下一步可以从三个动作开始:选定一个试点业务单元;统一变更前置时间、范围兑现率和变更失败率的定义;在下一次版本复盘中拆出等待时间与故障恢复时间。三件事做扎实后,再决定是否增加业务价值指标、组织级比较或更复杂的预测模型。一套真正有效的版本指标体系,不是让每次发布看起来都成功,而是让组织在成功和失败之后都能更准确地知道为什么。
常见问题解答(FAQ)
1. 企业发布流程中,哪些版本管理指标最值得管理者持续关注?
我想用数据判断发布流程是不是在变好,但指标一多就容易变成报表堆砌。我该优先看哪些指标,才能发现真正影响交付和稳定性的问题?
建议先看四项:发布频率、按计划发布率、变更失败率和平均恢复时间。它们分别反映交付节奏、计划可靠性、发布风险和故障处置能力。指标口径要先统一,例如“发布”是否包含热修复,“失败”是否包括发布后回滚或紧急修复;否则不同团队的数据无法比较。
可以按服务或团队观察连续数周的趋势,不宜把单月排名直接用于绩效考核。
2. 如何计算变更失败率,避免把发布风险算错?
我发现有的团队把回滚算失败,有的只统计线上事故,最后同一张报表里的数字根本不能比较。我应该怎样定口径,才能让这个指标真的帮助改进流程?
可将变更失败率定义为:导致回滚、紧急修复或服务降级的生产变更数,除以同期生产变更总数。分子应明确事件归因和观察窗口,例如发布后七天内确认与变更有关的问题;分母则要统一是否计入配置变更、基础设施变更和热修复。举例来说,30次生产变更中有3次触发上述处置,失败率为10%。
这个数字适合结合变更规模、服务关键性和故障影响解读,不能只看百分比就断定团队表现好坏。
3. 发布周期变长时,怎样判断瓶颈是在审批、测试还是部署?
我看到版本从开发完成到上线的时间变长,但只看总耗时,无法知道问题卡在哪一步。我应该记录哪些时间点,才能找到值得优先改进的环节?
把流程拆成可核对的阶段时间:代码或需求进入发布范围、测试开始、测试通过、审批完成、部署开始和上线验证完成。对每个阶段统计中位耗时及高分位耗时,例如第90百分位;平均值容易被少数长时间等待掩盖。若审批中位数不高但第90百分位很长,可能是少数变更长期等待;
若测试耗时普遍上升,则应进一步检查环境排队、缺陷返工或测试范围变化。时间戳应来自流程记录,而不是事后估算。
4. 管理者怎样设定发布指标目标,避免团队为了数字牺牲质量?
我担心一旦把发布频率设成硬目标,团队就会为了多发版而拆分统计,或者减少必要验证。设目标时,我该怎样兼顾交付速度、稳定性和业务影响?
先用一段稳定口径的数据建立基线,再由团队结合服务风险设定改进目标,不要直接套用跨行业的统一数字。速度指标应与质量指标成对观察,例如发布频率同时看变更失败率和恢复时间;还应关注发布造成的用户影响、回滚次数及未完成验证的变更。
若频率上升而失败率、恢复时间和用户影响持续恶化,说明流程改进并未带来更好的交付。指标用于发现系统性阻塞和推动复盘,不宜单独作为个人奖惩依据。
核心关键词
文章包含AI辅助创作:Release流程与规范:企业管理者版本管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517540
读者评论
我们之前也把准时率当主指标,后来发现临近发布移出范围的需求没算延期,数据看着不错,业务方却觉得承诺不准。把范围变更单独记录后,讨论才具体起来。
等待时间拆分很有用,不过状态细到什么程度确实难拿捏。我们曾加了不少审批、环境状态,维护成本上升,最后不少人忘记更新。可能要先只记录能对应明确改进行动的节点。
缺陷归因到具体变更,在服务耦合较高时不一定容易。一次线上问题可能涉及多个版本和配置调整,若强行归给单一团队,指标反而会引发争议。文章提到先标记待归因,我觉得这比急着算出失败率更稳妥。
