一次版本发布延期,表面上可能是测试没完成,根因却常常是大家对“当前版本处于什么状态”各有一套答案:产品把它当作待发布,研发认为还在开发,测试已经开始回归,管理层却以为风险可控。版本管理落地的关键,不是把状态名称列得更细,而是让每个状态都对应明确的进入条件、责任人、证据和退出动作,并能在真实协作中被一致执行。
一、核心结论:版本状态要管决策,不是管颜色
1. 一套能落地的状态,必须回答四个问题
我判断一个版本状态设计是否有效,通常不先看流程图有多少个节点,而是逐项检查四件事:这个状态表示什么事实、什么条件允许进入、谁负责推动下一步、什么证据可以证明已经完成。四个问题中只要有一个答案模糊,状态就容易变成看板上的装饰。
例如,“测试中”不能只表示测试人员已经打开测试任务。它至少应说明测试范围已确认、构建版本可用、核心环境就绪、已知阻塞已登记。否则,一个版本即便挂着“测试中”,也可能仍在等待研发交付,无法支持管理者判断真实进度。
我的核心建议是:先设计状态的业务含义,再设计状态名称;先约束转换条件,再考虑自动化。状态数量不是成熟度指标。对多数企业而言,覆盖计划、开发、验证、发布准备、已发布和终止等关键决策的精简流程,比一个包含十几个节点却无人遵守的流程更有管理价值。
2. 版本状态的价值在于减少不确定性
版本管理不是给版本贴标签,而是让不同角色对交付事实形成共同认知。管理者要知道承诺是否可信,研发负责人要知道依赖和阻塞,测试负责人要知道验证范围,发布负责人要知道上线条件是否满足。状态只有能缩短这些角色之间的确认链路,才真正发挥作用。
一个实用的状态系统,应当能回答:版本当前处于哪个阶段、离下一阶段还差什么、谁拥有下一步动作、哪些风险可能改变日期、哪些内容不能随版本一起发布。若管理者仍需要每天逐个询问负责人才能获得这些答案,说明流程数据没有形成可靠的信息源。
下图使用情景模拟说明,状态定义清晰后,信息质量和沟通成本可能如何变化。数字是用于方案评估的示意值,不代表行业统计或任何特定企业的实测结果。

3. 先约定“事实状态”和“管理判断”不是一回事
“开发中”“测试中”“已发布”是事实状态;“健康”“有风险”“需升级”是管理判断。把两类信息混在同一条状态流里,会产生难以维护的状态组合,例如“风险测试中”“延期开发中”“健康待上线”。状态越长,报表越难解释,团队也越容易绕过规则。
我更建议用两条相互关联但彼此独立的维度:一条记录生命周期阶段,一条记录风险等级或信心等级。这样,版本可以同时处于“测试中”和“高风险”,但流程节点仍然清楚;风险变化也不必通过反复改状态来表达。
二、背景和真实场景:为什么版本状态会在规模扩大后失灵
1. 小团队靠口头同步,大组织需要可追溯的共同语言
在十人左右的团队里,版本负责人可能每天都能和产品、研发、测试面对面交流。很多信息即使没有进入系统,也能靠记忆和即时沟通补齐。但当团队扩展到多个产品线、多个研发小组和不同发布节奏时,口头约定就会出现边界:某小组认为“待发布”意味着代码冻结,另一小组却把它理解为已进入发布审批。
当一个版本涉及多个服务、跨区域团队、外部依赖或合规审批时,管理者需要的不再只是“谁说进度正常”,而是能追溯的事实:哪些交付项已完成,哪些尚未验证,某项延期对整体发布的影响是什么。状态的含义若没有组织级约定,团队数量越多,局部理解差异累积得越快。
采用 PingCode 这类面向中大型企业和百人以上组织的项目管理平台时,管理者应关注的不是“能不能新增状态”,而是状态规则能否适配组织的产品层级、团队边界、权限要求和审计需要。具体能力应以实际部署版本和配置为准,不能仅凭状态字段的数量判断是否适用。
2. 一个版本往往同时承载目标、范围、风险和承诺
在不少企业里,“版本”并非单纯的代码包。它可能代表一个对客户承诺的交付批次,也可能是内部里程碑、法规整改窗口、移动端商店上架计划,或者一组跨团队的服务变更。不同角色在同一个对象上处理的是不同问题,因此状态设计必须先明确版本管理的对象边界。
如果管理的是“产品发布版本”,就要关注范围冻结、验证、发布批准、上线观察和回退。如果管理的是“研发迭代”,就可能更关注需求承诺、开发完成和测试反馈。把这两种对象混为一谈,常见结果是开发迭代已结束,业务发布却还在审批;系统显示完成,管理者仍无法确认客户何时能用到功能。
3. 需要识别三个不同步的时钟

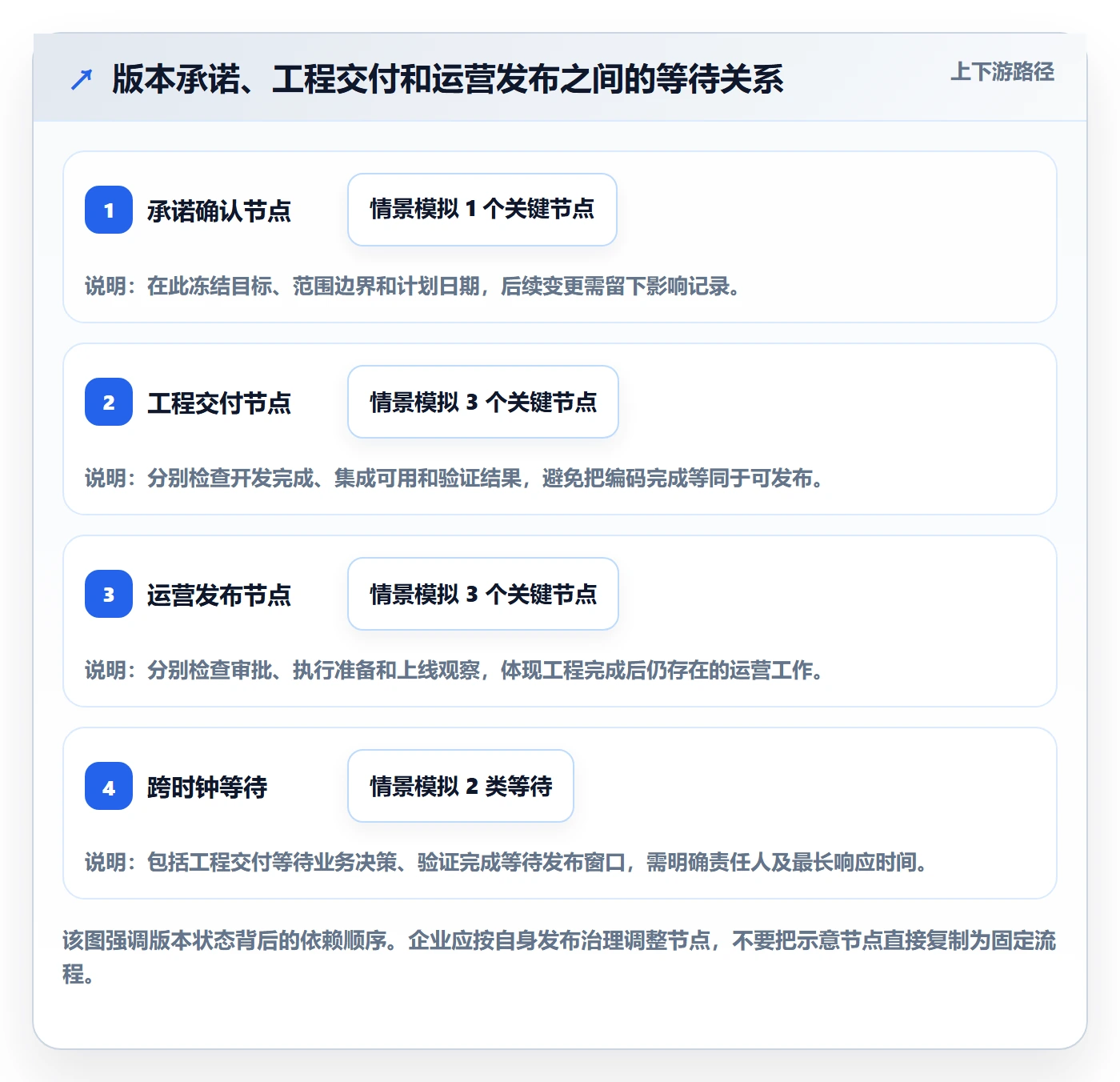

版本管理经常失控,并非因为团队没有计划,而是因为不同流程各自按照不同节奏运行。产品范围在一个时间点变化,代码交付按另一个节奏推进,测试与发布审批又有自己的周期。看板上的一个“进行中”无法表达这三只时钟是否同步。
- 承诺时钟:何时确定版本目标、交付范围和对外日期。
- 工程时钟:何时完成开发、集成、测试及缺陷修复。
- 运营时钟:何时完成变更审批、部署准备、客户沟通和上线观察。
管理者不必为每只时钟单独设计一套状态,但至少要能识别它们之间的等待关系。工程工作已经完成而审批尚未开始,和代码仍未合入,对发布日期的影响完全不同。若报表只显示一个百分比,关键差异就会被压平。

4. 先定义管理对象,再讨论工具配置
工具配置通常是团队最容易着手的部分,却不是最重要的部分。配置前要确认:一个版本是否对应一个可部署单元;跨服务发布是否允许共用版本;同一版本是否可能分批对不同客户开放;紧急修复是否沿用原版本或创建独立版本。对象边界不清,后面的状态、权限和报表都会被迫承担本不属于它们的解释工作。
我建议选取最近三次发布记录做一次反向检查:分别追踪版本从提出到上线的每个决策点,观察哪些状态真实改变了工作,哪些状态只是为了填字段。用真实记录而不是会议室里的理想流程来设计,通常更能暴露组织的实际约束。
三、常见误区:看起来更精细,实际更难管理
1. 把状态数量当成管理成熟度
一种常见做法是把每个小动作都变成一个状态:待评审、评审中、待排期、已排期、开发中、联调中、待提测、测试中、待验收、待发布、发布中、观察中。它们不一定错误,但如果不同状态之间没有独立决策或责任切换,用户就要花时间维护字段,却得不到新的管理信息。
判断某个状态是否值得保留,我会问:它是否代表一项重要的业务事实?是否改变责任人、允许执行的动作或风险判断?管理者是否会据此做不同决策?若三个问题的答案都是否定的,通常可以把它作为任务、子阶段或时间戳来记录,而不是新增版本状态。
2. 用“完成百分比”代替阶段证据
“版本完成了 80%”听起来直观,却没有说明剩余 20% 是一个低风险文档任务,还是一个尚未通过的关键支付链路验证。不同团队对完成率的计算方法也可能不同:有人按任务数量,有人按工时,有人按主观进度。数字看似可比,口径往往不可比。
若管理者需要一个总体视图,可以保留完成率作为辅助指标,但不能让它单独决定版本健康度。至少应同时展示范围完成、测试通过、严重缺陷、未关闭阻塞和发布时间信心。对重要业务版本,关键路径上任何未验证的交付项都可能比全量任务的平均完成率更重要。
3. 让版本状态承担风险等级的工作
为了突出风险,有些团队会创建“延期”“阻塞”“高风险”等生命周期状态。短期看这很醒目,长期却造成状态含义混乱:同一版本究竟是“测试中”还是“阻塞”?风险解除后要改回哪个状态?历史上从哪个阶段进入阻塞,又如何比较不同版本的阻塞时长?
更稳妥的做法是把阶段与风险分开。阶段回答“工作走到哪里”,风险回答“交付把握有多大”。风险字段可以配合原因、影响范围、责任人、应对动作和复查日期;当风险升高到需要管理决策时,再触发升级流程,而不是改变生命周期状态。
4. 允许状态跳转,却没有定义例外规则
有些系统把状态配置得非常自由,任何人都能将版本从计划直接改为已发布。自由并不必然是问题,问题在于异常路径没有留下理由和责任。紧急修复、法规要求和客户事故确实可能需要跳过常规环节,但跳过不等于免除证据。
对例外,我主张使用“允许快速通道,但必须补齐决策记录”的原则。记录至少要包括跳过了什么检查、由谁批准、风险如何接受、何时补做验证以及是否需要复盘。若例外频繁出现,应该调整流程本身,而不是把所有流程门槛逐渐设成可选。
5. 将状态自动化等同于流程治理
自动规则能减少重复操作,却无法替团队判断证据是否可信。例如,最后一条子任务关闭后自动把版本设为“开发完成”,并不能证明所有代码已进入目标分支;所有测试用例标记通过,也不一定意味着测试范围覆盖了高风险场景。
自动化应建立在可靠的数据关系和清晰责任之上。先验证任务、缺陷、构建、测试结果和发布记录之间的关联,再决定哪些条件适合自动转换。对无法机器验证的管理判断,应保留人工确认,并明确确认人必须检查什么。

6. 只展示版本状态,不展示版本内容的变化
状态从“测试中”变成“待发布”并不意味着版本范围没有变化。如果中途新增需求、移除交付项、替换技术方案或改变发布对象,版本承诺的可信度可能已经发生改变。管理看板只显示阶段,容易让人误以为版本一直沿着原计划前进。
因此,版本范围变更应有独立记录,至少包括变更前后内容、提出理由、影响的日期与风险、审批人,以及是否需要重新评估测试范围。管理者关注的不只是“目前在哪个状态”,还要看到“这个状态是基于哪一版范围得出的”。
四、专业判断逻辑:如何设计既可执行又可审计的状态体系
1. 从管理决策倒推状态节点
不要先问“行业里有几个状态”,先列出管理者必须作出的决定:是否批准进入开发、是否接受范围变更、是否允许进入正式验证、是否接受已知风险、是否批准发布、是否宣布观察期结束。每个真正需要不同决策的节点,才可能值得成为独立状态或阶段门。
接着要检查每个决策的输入信息。如果进入测试前需要构建产物、测试范围和环境,那么这些就是阶段门的必要输入;如果只是负责人点击确认,却没有依据,这个状态只是流程形式。状态模型不是为了增加审批,而是把关键决策的证据要求显性化。
2. 先试做精简模型,再按痛点增加节点
我通常建议从六个生命周期阶段开始验证:规划中、开发中、验证中、发布准备、已发布、取消或终止。它们只是起点,不是标准答案。若组织需要单独识别“待审批”,可以增加该阶段;若审批只需记录一个时间戳且不改变责任,也可能用审批字段更合适。
每增加一个状态,都要说明它比相邻状态多提供了什么管理信息。若“开发中”和“联调中”的责任人、准入条件和下一步动作完全相同,就应考虑合并;若“发布准备”涉及独立的审批、部署窗口和回滚方案,则保留这个阶段可能有明确价值。
3. 给每个状态写一张“状态契约”
状态契约不是长篇制度,而是一张供参与者快速查阅的规则卡。它把定义、准入、责任、证据和退出条件放在一起,避免仅靠状态名推断流程。不同产品线可有补充条款,但核心字段应尽量保持一致。
| 契约字段 | 应回答的问题 | 示例:验证中 |
|---|---|---|
| 状态含义 | 当前发生了什么事实? | 目标构建已交付,约定范围的验证正在执行。 |
| 进入条件 | 满足什么才可以进入? | 构建可用、测试范围确认、环境就绪、阻塞项已登记。 |
| 责任角色 | 谁负责推动和报告? | 测试负责人推进验证,版本负责人协调跨团队依赖。 |
| 必要证据 | 如何证明状态属实? | 构建标识、测试记录、缺陷链接、范围版本号。 |
| 退出条件 | 满足什么才可以进入下一阶段? | 关键用例结果达标,严重缺陷有明确处置,剩余风险已评估。 |
| 例外路径 | 什么情况下可跳过或退回? | 紧急修复经授权后可缩短流程,但须登记补测计划和风险接受人。 |
这张契约卡的重点不是例子里的具体阈值,而是让每个团队能把抽象状态转换为实际动作。阈值应由业务关键性、法规要求、客户影响和团队风险承受能力共同决定,不宜把某个团队的标准直接复制到全公司。
4. 把状态转换设计成可解释的“门”,而不是单向流水线
版本流程看起来像从左到右推进,但现实中会发生退回:测试发现关键缺陷后,版本可能重新进入开发;发布审批失败后,可能回到准备阶段;需求目标变化后,计划中的版本可能被拆分或取消。若系统只允许单向推进,团队会用错误状态绕过流程,历史也会失真。
我建议明确允许的主要路径,并把退回原因记录为结构化信息。例如,“验证中退回开发”要选择缺陷修复、构建失效、范围变化或环境问题等原因。退回不是流程失败;没有原因、没有责任人、无法估算影响的退回,才是管理问题。
对于高度自动化的团队,可以按证据触发转换;对于风险较高、受监管或发布影响大的场景,应由明确角色确认阶段门。也可以采用混合方式:系统检查硬性条件,负责人确认业务判断。关键是团队知道哪些规则是机器校验,哪些判断仍需专业人员作出。

5. 同时设计正常路径、回退路径和终止路径
许多流程图只画“计划,开发,测试,发布”,默认所有版本都会按计划走到底。真实管理还需要回答:范围被撤销怎么办?外部依赖失效怎么办?发布窗口错过怎么办?多个版本合并或拆分怎么办?这些情形若没有明确处理方式,管理者会看到一批长期停留在“进行中”的过期版本。
- 正常路径要说明阶段门和证据。
- 回退路径要说明原因分类、责任人和重新进入条件。
- 暂停路径要说明暂停原因、复查日期和暂停期间的资源处理。
- 终止路径要说明批准人、未完成工作处置和历史数据保留方式。
- 合并或拆分要说明原有范围如何映射到新版本,避免重复统计。
终止状态尤其容易被忽视。若团队害怕把版本标为取消会被误解为失败,就可能让已无业务价值的版本长期挂在计划中。应把“取消”视为正常管理结果,与“失败”分开表达,并记录作出决定时的依据。
五、案例与数据观察:一个跨团队版本如何从“看起来正常”变得可管理
1. 先说明案例边界,避免把示意数据当成行业结论
以下是我用来说明流程诊断方法的匿名化情景案例,参数经过简化,属于样本推演,不代表某家企业的真实业绩。场景是一家有多个研发小组的企业,版本涉及产品、研发、测试、运维和业务审批;团队原先采用统一的“进行中,已完成”式简化状态,日常依赖会议追问补全信息。
此处以 PingCode 作为项目管理平台的示例语境,讨论的是中大型组织如何把版本、任务、缺陷、测试和发布决策建立关联。具体状态配置和字段能力应结合实际环境验证;平台并不会自动替企业定义责任边界,也不能代替业务负责人接受风险。

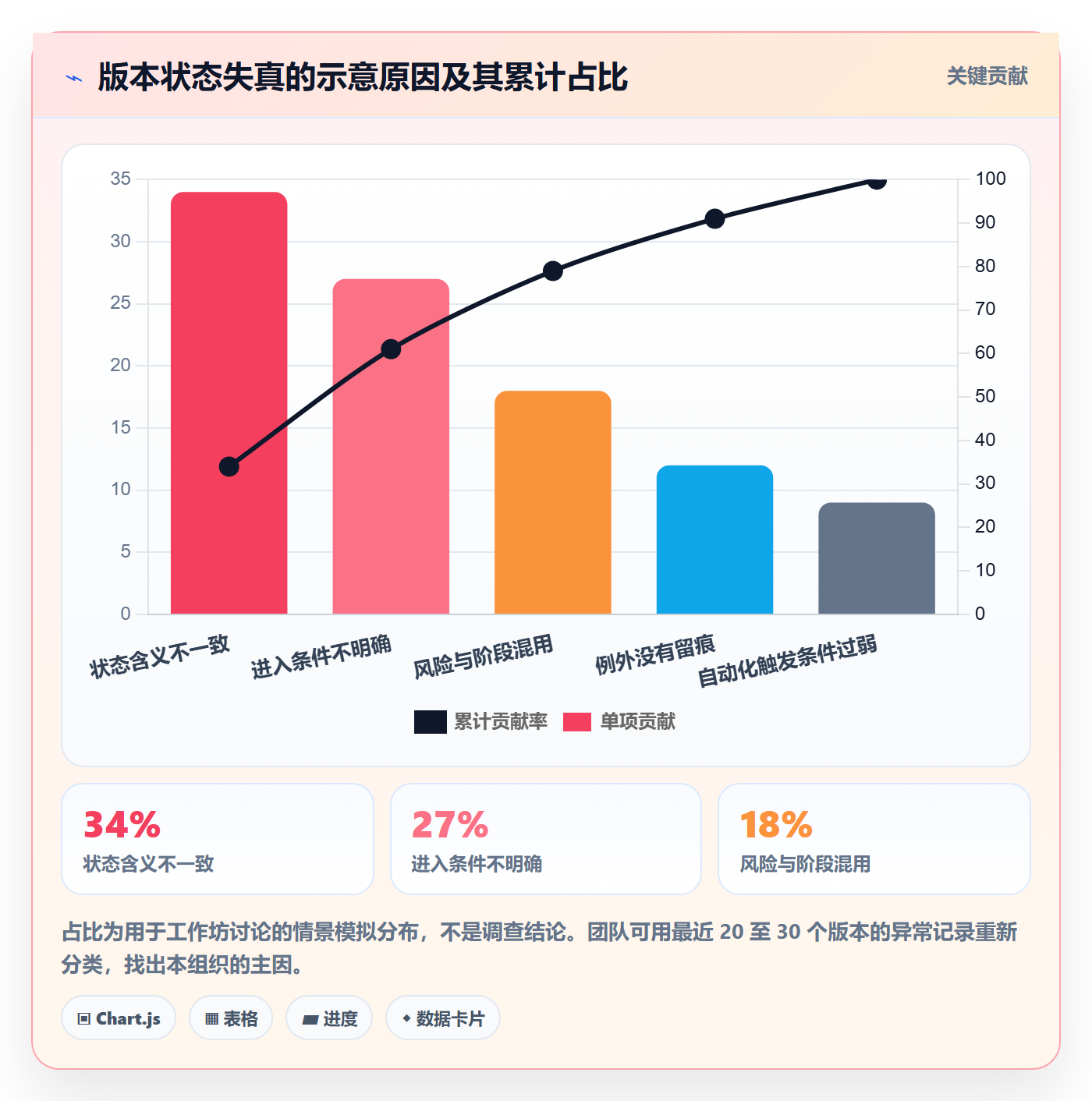

2. 诊断发现:同一个状态名背后有三种事实
在这个情景中,团队先抽取最近 12 个版本做桌面复盘。虽然“测试中”只有一个名称,实际却至少代表三类情况:开发仍在提交改动、测试已经执行但范围不完整、验证结束但等待业务验收。版本看板呈现的是同一颜色,会议里讨论的却是三种不同问题。
复盘还发现,约有三分之一的版本变更没有明确记录影响范围;测试阶段平均存在两项尚未闭合的责任事项;跨团队阻塞通常在周会上被发现,而不是在状态转换时暴露。这里的比例是情景推演数据,目的在于展示诊断时应看哪些信号,而不是声称企业普遍存在相同情况。
团队没有马上增加大量状态,而是先把“验证中”定义为构建已交付、范围已确认且验证正在进行;把“发布准备”定义为验证结论已形成、残余风险已接受、部署计划与回退方案已具备。对于待业务验收的情况,团队使用验收记录和责任字段区分,不再让它隐藏在泛化的测试状态中。
3. 改进动作:少加状态,多加进入证据
诊断后团队先做了四项改变。第一,为每个版本指定唯一的版本负责人,其他职能负责人保留各自任务责任;第二,为关键状态写明进入条件和最小证据;第三,将风险等级与生命周期状态分开;第四,任何范围变更必须关联到版本日期、测试范围和审批记录。
其后才配置提醒与规则。例如,版本进入验证阶段时检查构建标识和测试范围是否存在;进入发布准备时检查未关闭的高严重度缺陷是否有处置决策;发布完成后记录实际发布时间和观察窗口。自动化只检查可验证字段,不自动替管理者判断风险是否可接受。
这套设计的关键不是把所有流程搬进工具,而是让工具中的状态变化能够指向具体证据。若信息仍散落在聊天记录、会议纪要和个人表格里,系统里的状态再完整也只是表面一致。
4. 结果应看过程指标,也看决策质量

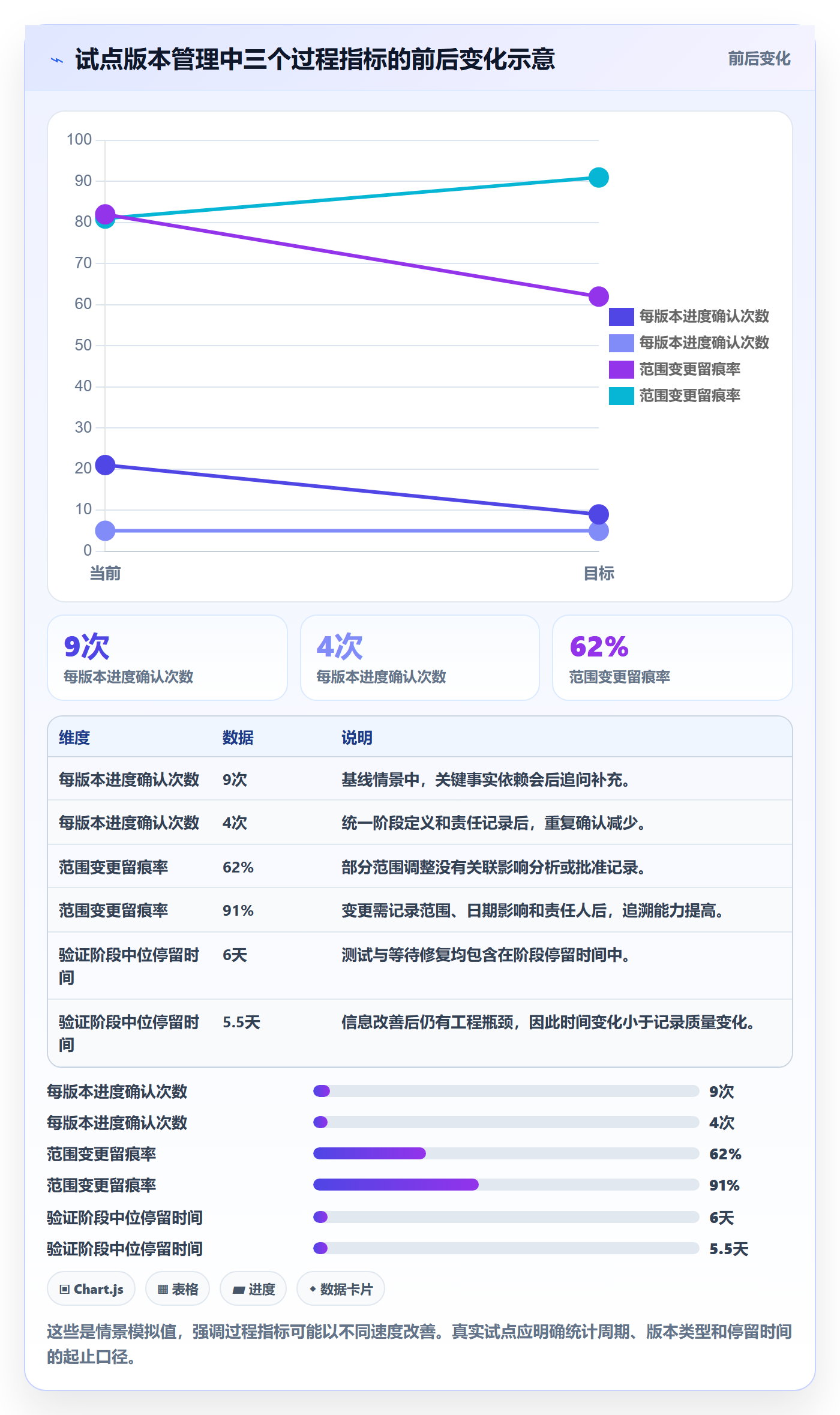

在试运行阶段,团队跟踪的不是“状态字段填写率”这一项,而是几个互相补充的指标:关键阶段的平均停留时间、状态退回比例、范围变更记录完整率、发布前未决风险数量,以及管理者从提出问题到找到责任人与证据所需的时间。这样可以判断流程是否减少了不确定性,而不是只增加了填报动作。
以下数字是用于展示评估方法的情景模拟。假设试点运行八周,确认信息从平均每个版本 9 次追问降到 4 次,范围变更留痕率从 62% 提高到 91%,但验证阶段中位停留时间仅从 6 天降到 5.5 天。这个结果并不矛盾:信息透明度可能先改善,工程瓶颈却仍需单独治理。

5. 不要把试点改善误读成因果证明
版本状态优化常与其他动作同时发生,例如补充测试资源、减少并行工作、改变发布节奏或增加管理检查。即使试点指标变好,也不能简单断言全部改善都由状态模型造成。更可靠的做法是记录同期变化,按版本类型分组,并比较试点前后的口径是否一致。
我建议把试点目标设为“验证规则是否被理解和执行”,而不是承诺某个百分比的效率提升。若流程执行率不高,先访谈使用者:是状态定义含糊、切换成本太大、权限不匹配,还是团队根本不需要这个节点?答案不同,改法也不同。
6. 通过异常样本验证制度,而不是只看顺利发布
正常版本最容易让流程显得有效。真正能检验设计质量的是高风险版本:严重缺陷未关闭、发布日期改变、依赖团队延迟、发布后需要回滚、业务临时增加范围。试点期间应至少复盘一到两个异常样本,检查状态是否及时反映事实、管理者是否收到足够信息、例外是否留下可追溯决策。
如果团队没有遇到异常版本,不必为了测试流程制造风险,可以用历史记录做桌面演练。重点是确认每类异常都有可执行的处理方法,而不是只在制度文档中写一句“按实际情况处理”。
六、落地路线:从盘点到推广的六步实施法
1. 盘点现状:先收集版本事实,不先开状态设计会
实施第一周,我通常先收集最近一个季度的版本清单、延期记录、范围变更、重大缺陷、发布审批和回滚事件。每个团队至少选取几类代表性版本:按期发布、延期发布、临时取消、紧急修复。若只听管理者描述“理想流程”,很容易忽略一线团队实际使用的旁路。
这一步的产出不是流程图,而是问题清单:哪些信息无法在系统中找到,哪些状态名有多种解释,哪些决定需要反复开会,哪些阶段没有明确责任人。用事实盘点,可以避免把已有流程中的每个习惯动作都固化为新规则。
2. 定义版本对象和范围边界
明确一个版本到底代表什么,哪些事项应关联到它,哪些事项应留在迭代、项目或变更单层面。一个版本如果包含多个独立部署单元,是否允许部分发布?多个产品共享基础服务时,如何记录共同依赖?如果版本拆分,原始目标和新目标如何保持关联?这些决定应在状态配置前完成。
建议制作一张简短的对象关系图,标出版本与需求、任务、缺陷、构建、测试、变更审批之间的关联,并指定哪个对象是信息源。若团队不确定“哪个记录才算准”,管理报表迟早会出现多套数字。
3. 设计最小状态集和阶段门
状态集应覆盖版本生命周期中的关键决策,避免把任务级动作照搬到版本层。建议先用一个产品线或一个跨团队项目试运行,保留足够简单的状态名称,并配套一页状态契约。每个节点都要写清楚进入条件、退出条件、责任人和必需证据。
此阶段要特别审查状态是否过度细分。将两个状态合并的代价通常不高;把大量含义相似的状态投入使用后再清理,则会影响历史报表、自动规则和团队习惯。先从必要节点开始,观察一个完整周期后再决定是否扩展。
4. 配置责任、权限和数据关联
状态设计完成后,再配置谁能创建版本、谁能改变关键状态、谁能批准例外、哪些信息对跨团队角色可见。权限应遵循“能推动工作的人看得到所需信息,能接受重大风险的人承担相应决策责任”的原则,而不是为了减少操作方便就让所有人拥有同等修改权。
关联数据要先选最小必要集合。通常可从版本目标、负责人、计划日期、当前阶段、风险、范围项、阻塞、构建或测试证据、实际发布时间开始。不要一开始就增加几十个必填字段,否则用户会为了通过表单而填入低质量内容。
5. 小范围试点,并安排每周复盘
试点周期建议覆盖至少一个完整的版本交付循环。每周检查三件事:状态是否准确反映事实、阶段门是否被理解、规则是否增加了实际决策价值。复盘参与者应包含版本负责人、研发、测试、发布或运营代表,不能只由流程设计者自我验收。
若有人绕过状态更新,不应先将其视为态度问题。要检查实际工作是否发生在工具之外、状态切换是否需要重复输入、自动规则是否误触发、审批人是否不在日常协作路径中。把真实阻力解决后,再讨论执行责任,通常更有效。

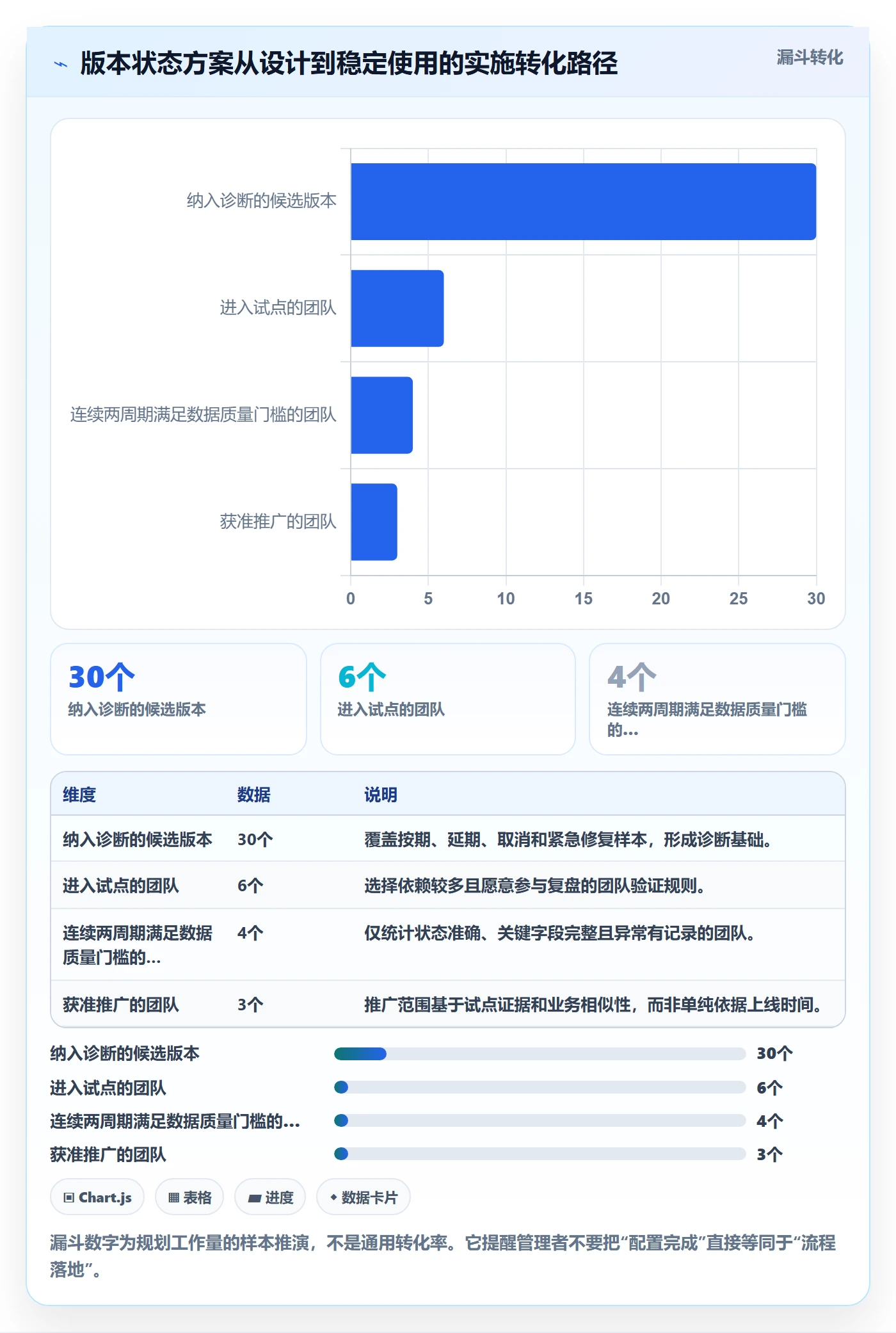

6. 设定推广门槛和退出条件
试点通过后,才推广到相似业务;不同发布模式应允许保留必要差异,但核心状态含义、风险定义和数据口径应尽量统一。推广前需准备状态词典、操作说明、常见异常路径、角色说明和指标定义,避免只培训“按钮在哪里”。
流程也应有退出机制。若某一状态连续两个周期没有支持任何决策、没有改变责任且没有有效数据用途,应评估合并或删除;若新业务模式出现了真实的审批门或风险边界,再增加节点。治理流程不是一次性定稿,而是需要有规则地演进。

七、指标与治理:管理者应该看什么,不应该追什么
1. 用一组互补指标代替单一进度百分比
版本仪表盘要同时服务于管理决策和一线改进。管理层可看按期交付趋势、关键风险、范围变化和发布结果;团队可看阶段停留、阻塞原因、缺陷流转和等待时间。两类视图共享同一套事实数据,但展示粒度不必完全相同。
| 指标 | 建议口径 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 计划日期兑现率 | 按原始承诺日期或调整后日期分别统计,清楚标记口径 | 承诺是否稳定,日期变化是否频繁? | 只用最终调整后的日期,会掩盖反复延期。 |
| 阶段停留时间 | 统计版本进入和离开某阶段的时间差,并区分中位数与长尾 | 瓶颈主要出现在哪个阶段? | 平均值容易被少数超长版本拉高。 |
| 范围变更率 | 统计版本承诺后新增、移除或替换范围的情况 | 交付目标是否稳定,变更是否被治理? | 变更多不一定代表管理差,未记录才不可解释。 |
| 退回比例 | 按阶段和退回原因分类,区分正常修复与流程缺陷 | 哪些准入条件不足,哪些质量问题重复出现? | 低退回率不必然代表质量高,也可能是团队不愿记录。 |
| 风险关闭时长 | 从风险登记到处置、接受或关闭的时间,按风险等级分层 | 重大风险是否及时进入决策? | 只统计关闭数量会鼓励过早关闭风险。 |
| 发布后异常率 | 按发布后固定观察窗口统计严重异常,并按业务影响分层 | 发布门槛和线上观察是否有效? | 版本规模、用户暴露范围不同,不能直接裸比。 |
2. 关注分布和长尾,不只看平均数
版本的平均阶段停留时间可能掩盖少数长期卡住的项目。举例来说,八个版本很快通过验证、两个版本因外部依赖停留数周,平均值未必能清楚指出管理风险。管理者应同时关注中位数、较高分位值和超时版本清单,并按版本类型、风险等级和团队边界分层。
指标定义还必须明确计时起点、终点、暂停时是否计入、被取消版本如何处理。例如,验证阶段的时间若包含等待外部测试环境,就应同时记录等待原因;否则团队可能被错误归因。指标是发现问题的入口,不是自动判责的结论。
3. 用有限的治理节奏让状态保持可信
我建议建立三级节奏。团队层每周维护版本事实和阻塞;产品线或项目层定期审查范围、依赖与风险;管理层按月或按发布周期看趋势、例外和资源取舍。若管理者每天都要逐项检查所有版本,通常说明系统缺少风险筛选或团队责任边界不清。
对于高风险版本,可以设置触发式升级条件,例如关键路径任务延期、严重缺陷未处置、发布窗口变化或外部依赖失约。具体阈值应由组织自行确定,并保留业务差异。门槛太低会造成提醒疲劳,门槛太高则会让升级失去提前量。

4. 防止指标被“优化成好看”
当团队被单一指标考核时,行为会围绕指标发生变化。例如,为了提高按期率而频繁调整承诺日期;为了降低阶段停留时间而提前切换状态;为了减少高风险数量而把风险定为中低等级。指标一旦脱离证据和复盘,就会从管理工具变成表演目标。
应对方法不是不设指标,而是使用互相制衡的指标组合。按期率要和日期变更次数一起看,缺陷关闭率要和重新打开率一起看,状态推进速度要和退回比例、发布后异常率一起看。还要定期抽样核对记录与实际事实是否一致。
5. 明确数据所有者和质量责任
每个关键字段都应有数据责任人。版本负责人维护目标、日期和整体风险;职能负责人维护各自交付证据;流程治理角色负责定义口径、抽查质量和推动改进。若大家都能改状态但没有人负责其准确性,系统很快会出现“信息人人可改、问题无人负责”的局面。
责任不意味着所有信息都由一个人填写。相反,应让最接近事实的人维护数据,再由版本负责人确认整体一致性。管理者无需逐条代替团队更新记录,但需要对关键阶段门和重大例外承担决策责任。
八、不同场景的行动建议与取舍
1. 小团队:优先解决沟通盲区,不要复制大企业审批链
十几人的团队通常不需要为每个动作单独设置审批状态。可以采用简化生命周期,重点维护版本目标、负责人、计划日期、阻塞和发布结果。只要口头同步仍可靠、风险可快速暴露,就没有必要因为工具支持而把流程复杂化。
但小团队也不应忽略范围变化和发布记录。成员少不等于信息永远共享;人员请假、项目并行、客户承诺变化时,缺少记录一样会造成误判。建议保留最小状态契约,确保新加入的协作者能理解版本当前事实。
2. 多团队或百人以上组织:统一关键语义,允许局部节奏差异
组织规模扩大后,首先统一状态的核心定义、风险等级、版本对象和日期口径,再让业务线决定是否需要额外阶段。若每条产品线都自行定义“已完成”,管理层就无法可信地横向比较;若强制所有业务走完全相同的审批路径,又会压制不同产品的真实节奏。
比较稳妥的做法是建立“共同核心加本地扩展”:核心状态含义和统计口径保持一致,业务线可增加经过评审的局部阶段,但必须说明新增状态解决什么问题、由谁维护、是否进入组织级报表。这样既保持共同语言,也不把治理变成一刀切。
3. 高风险或受监管业务:强调证据链和例外审批
金融、医疗、工业控制、隐私敏感或其他高风险场景,版本状态应能够追溯测试依据、审批意见、变更记录和发布结果。不能只记录“通过”,还要能够回答谁在何时基于什么信息作出决定。流程可以更严格,但每个额外门槛都应对应具体风险。
这类团队应谨慎使用自动跳转。系统可以验证字段是否齐全、审批是否完成、构建是否匹配,但风险接受、影响评估和业务批准通常需要明确责任人。紧急通道可以存在,却必须有授权边界、补充验证时限和事后复盘要求。
4. 高频 SaaS 或持续交付团队:状态轻量化,强化部署与观察信号
对于高频发布团队,若每次变更都走冗长的人工审批,流程可能比产品风险本身更重。可以把版本状态做得更轻,重点连接构建、自动化测试、部署批次、功能开关、监控和回滚信号。发布前的判断应由可靠的自动化证据支撑,而不是重复填写相同信息。
不过,高频并不代表风险小。若变更影响核心交易、数据迁移或大范围客户,仍应提高验证和审批要求。更合适的做法是按变更风险分级:低风险路径快速通过,高风险路径增加检查,而不是让所有发布都承受同一种流程成本。
5. 项目交付与客户版本:把承诺、交付和验收分开看
面向客户的版本可能涉及合同约定、实施计划、客户验收和业务培训。技术上已部署,不一定代表客户已经可用;客户验收未完成,也不一定代表研发交付未完成。建议区分工程发布状态和客户交付状态,避免一个状态承载技术事实与商业结果两种含义。
如果同一版本分批开放给不同客户,要记录目标客户群、启用条件和批次,而不是只标记“已发布”。管理者应能判断发布覆盖率、仍未开通对象和未开通原因。对于需要客户确认的场景,验收结果与技术上线证据应并列保存。
6. 管理者的取舍:宁可少一点预测,也不要制造虚假确定性
状态模型不可能消除不确定性。外部依赖、需求变化、技术风险和客户决策都可能改变计划。管理者真正要做的是区分“已知事实”“基于证据的判断”和“尚未验证的假设”。如果团队被要求给出精确日期,却没有范围稳定度和风险信息,系统只会制造更精确的错觉。
版本状态也存在清晰取舍:状态更细,可能带来更具体的责任切换,但维护成本上升;自动化更强,可能减少重复操作,但误触发风险增加;统一程度更高,可能利于集团治理,却可能不适配特殊业务。应根据管理价值和使用成本评估,而不是追求流程表面上的完整。
7. 可以直接执行的 30 天启动方案
若团队准备开始落地,我建议用四周完成一次可验证的小试点,而不是一次性重构全公司的流程。每周有明确产出,遇到无法确认的规则先标记为待验证,不要用未经讨论的假设当制度。
- 第一周:盘点样本。选取近期 10 至 20 个版本,覆盖按期、延期、变更和取消场景,整理状态歧义、阻塞和追问记录。
- 第二周:形成规则。明确版本对象、核心状态、状态契约、风险维度、例外路径和最小数据字段。
- 第三周:试运行。选择一个业务相对典型的团队,在真实版本上使用新规则,记录绕行情况、更新成本和阶段等待原因。
- 第四周:复盘取舍。检查数据准确性、责任清晰度、决策速度和异常处理能力,决定保留、合并或调整哪些状态,再确定下一批推广对象。
30 天并不是要求所有问题都解决,而是建立一条可验证的改进路径。若试点期间发现关键证据始终无法获得,先解决数据来源;若阶段规则明确但团队不执行,先检查流程与工作方式是否冲突;若信息透明却交付仍然延期,则转向资源、依赖或范围治理,不要继续堆叠状态。
九、常见问题 FAQ
1. 版本状态通常设置几个最合适?
没有适用于所有企业的固定数量。若团队尚未形成共同规则,我会从少量能代表关键决策的生命周期阶段开始,再根据真实管理需求增加。状态能否改变责任、证据要求或决策动作,比数量本身更重要。
2. “待发布”和“已发布”之间是否需要“发布中”?
如果部署过程持续时间较长、存在分批发布、审批确认或回退风险,“发布中”可能有价值;如果部署几乎瞬时完成且没有独立管理动作,则可以记录部署时间和结果,不一定需要单独状态。要根据发布过程是否产生新的决策需求判断。
3. 版本延期后应该改状态,还是只改日期?
延期本身是计划变化,不应自动变成新的生命周期阶段。应更新计划日期,同时保留原始承诺日期、变更原因、影响范围和批准记录;若版本正在某一阶段,则继续保持真实阶段,并更新风险或信心判断。这样才能区分“延期但持续推进”和“因阻塞停滞”。
4. 是否应该让每个任务状态自动决定版本状态?
不建议只根据任务完成比例自动推进版本。任务状态适合提供输入,版本状态还需要检查范围、构建、测试、风险和审批等条件。可以自动校验明确的硬性规则,但对关键业务判断应保留负责人确认,并记录判断依据。
5. 同一套版本状态能否用于所有产品线?
可以统一核心语义,不必强求每条产品线拥有完全相同的细节。对组织级报表重要的阶段、风险等级和日期口径应尽量一致;业务差异确实改变责任或决策时,允许增加扩展状态。新增前要说明使用范围和维护成本。
6. 如何判断状态流程已经落地,而不是只完成了配置?
至少观察一个完整版本周期,并检查状态与实际工作的吻合度、关键证据完整度、异常路径可追溯性和管理者获取事实的时间。若字段填得齐,但状态仍需靠会议纠正,或风险只在口头沟通中出现,就不能认为流程已经稳定落地。
7. 项目管理平台能否直接解决版本状态混乱?
平台可以承载状态、责任、关联数据、提醒和历史记录,但不能替企业决定版本对象边界、阶段门槛、风险接受权和例外政策。选型时应验证工作流是否可配置、权限是否适配、数据是否能关联、历史是否可追溯,同时评估团队的实际维护成本。
8. 怎么处理长期停留在“进行中”的版本?
先确认版本是否仍有业务价值,再识别它是被阻塞、暂停、范围变化、等待外部决定还是已经事实上取消。为其指定复查日期和责任人;若决定终止,按规则关闭并保留原因。不要为了看板清爽,随意把它改为完成。
十、结语:让状态成为证据入口,而不是进度装饰
1. 先让组织对“现在发生了什么”达成一致
版本管理最值得投入的部分,不是把状态设计得漂亮,而是让状态成为可靠的事实入口。每个阶段都能解释进入条件、责任人、证据和下一步决策;风险有独立表达;范围变化有记录;异常路径能被复盘。做到这些,管理者才有条件讨论日期、资源和取舍,而不是先花时间确认每个人说的“进行中”是不是同一件事。
2. 下一步从一组真实版本开始
请先挑选最近几个有代表性的版本,逐个问:状态是否准确?转换时依据什么证据?谁负责下一步?范围和风险是否留痕?若这四个问题无法在记录中回答,就先补定义和责任,不急着增加状态或自动化。
好的版本状态体系,不承诺不出延期;它让团队更早看见延期可能发生在哪里,管理者更清楚哪些事实已经确认、哪些风险仍待处理,以及现在应该作出什么取舍。从小范围试点开始,用真实异常检验规则,再按证据逐步推广,比一次性铺开一张复杂流程图更可靠。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:版本状态最佳实践:企业管理者版本管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517490
读者评论
我们团队以前把“开发完成”直接按任务关闭率计算,后来发现代码合入和集成验证经常还没做。把进入条件写清楚后,状态才比较能反映真实进度。
阶段和风险分开我觉得有用,但维护两套字段也会增加负担。最好只要求高风险版本补充原因、负责人和复查时间,避免普通版本也填一堆信息。
跨团队发布时,最难的常常不是状态名称,而是范围临时变更后谁来重新确认测试范围和日期。文章提到留变更记录很实际,不过还需要明确由哪个角色发起复核。
