版本状态落地方案:企业管理者开展版本管理的协同管理案例解析

版本状态管理最常见的失败,不是状态太少,而是同一个“已完成”在研发、测试、产品和管理层口中代表四件不同的事:代码写完、测试通过、可以发布,或者已经上线。企业一旦把这几种含义塞进一个状态字段,版本看板看起来井然有序,交付风险却仍藏在状态背后。本文给出一套可执行的版本状态落地方案,并用一个明确标注为情景模拟的中大型企业协同案例,说明状态如何连接责任、证据、决策和发布结果。

一、先讲核心结论:版本状态是管理约束,不是进度装饰

1. 状态的价值在于让组织做出一致决策

我判断一套版本状态是否有效,不先看状态数量,而先问三个问题:当前谁负责推进?进入下一状态需要什么证据?如果条件不满足,谁有权阻止流转?这三件事答不出来,状态名称再精致,也只是看板上的颜色标签。

版本管理要解决的不是“项目现在到哪了”这么简单,而是让团队对版本范围、质量风险、发布窗口和业务承诺形成共同判断。状态应当是这些判断的简洁结果,而不是用来替代判断的万能字段。

我的核心建议是:把版本状态设计为少量、单向、可审计的主流程节点;把质量门禁、发布准备度和风险级别拆成独立字段。状态回答“生命周期走到哪一步”,门禁回答“是否满足进入下一步的条件”,风险字段回答“还需谁关注什么”。三者混在一起,后续统计和责任追溯都会失真。

2. 先统一边界,再讨论工具配置

状态治理要先对齐“版本”的对象边界。对有些组织来说,版本是一个产品发布批次;对另一些组织来说,它是一个包含多个服务、功能开关和数据库变更的交付集合。如果对象边界不同,团队对“版本完成”的判断必然不同。

我通常建议先写清楚一句话:一个版本记录究竟代表什么交付承诺,以及它是否包含上线后的观察与复盘。定义清楚之后,再决定状态、字段、权限、自动化和报表,不要反过来先照搬某个工具的默认流程。

3. 评估版本治理要看决策质量,而非看板整齐度

版本管理落地后,管理者最需要确认的不是“有多少版本按时完成”,而是计划变化是否更早暴露、发布风险是否更可见、异常升级是否更及时、上线后问题是否能追溯到版本和决策。只统计按期率,团队可能通过缩小范围、推迟登记或修改日期来美化结果。

因此,状态方案应同时服务于执行和复盘:执行时提供下一步行动依据,复盘时保留变更、审批、质量和上线证据。后文的流程和指标都围绕这两个用途展开。

二、背景和真实场景:为什么团队越大,版本状态越容易失真

1. 同一个版本,往往穿过多条工作链

在中大型组织里,一个版本可能同时涉及产品需求、研发任务、测试计划、基础设施变更、数据迁移、客户沟通和运维值守。每条工作链都有自己的完成标准,版本却只有一个最终承诺。没有共同状态机制时,各团队只能维护自己的表格和群消息。

我在版本治理诊断中常看到一种典型场景:研发负责人说“开发完成”,测试负责人说“还有两个高优先级缺陷”,运维说“回滚预案未验证”,业务负责人却已经根据原计划对客户承诺上线日期。大家不是不努力,而是使用了不同的事实来源。

这类问题在组织规模扩大后会放大。一个团队可以靠口头同步弥补流程缺口;多个产品线、多个交付团队和共享平台并行时,口头信息既难以追溯,也无法支撑管理层比较不同版本的风险。

2. 版本计划会变化,状态机制必须容纳变化

版本不是从计划日期到上线日期的一条直线。需求可能被拆分或移出,缺陷可能改变发布范围,依赖团队可能延迟接口,监管或客户要求也可能临时改变。成熟的状态机制不是假设计划永远正确,而是让变更有入口、有影响评估、有责任人。

如果团队只能通过改版本日期来处理延期,管理层就看不出延期究竟源于需求增加、依赖未满足、质量问题,还是资源冲突。日期变化本身不是问题;日期变化没有原因、影响范围和决策记录,才是治理问题。

3. 一个看板无法替代多视角协同

研发团队关心工作是否可执行,测试团队关心覆盖是否充分,管理者关心承诺是否可信,运维团队关心上线是否可控。把所有人的关注点压缩成一个“版本状态”,必然导致字段含义过载。

更有效的做法是保留一个统一的生命周期状态,同时让不同职能用各自的检查项提供证据。统一的是版本决策语言,不是要求所有团队采用完全相同的任务拆分方式。

三、常见误区:状态越多、自动化越多,不一定越成熟

1. 把工作阶段、质量结论和发布结果混成一条状态链

常见流程会出现“开发中,测试中,测试通过,待上线,已上线,稳定运行,关闭”等连续状态。表面上很完整,实际上把工作阶段、质量判断和上线后的结果混成了一条线。某次测试失败时,团队不知道该退回“开发中”,还是继续保持“测试中”;上线后发现问题时,又可能把已上线版本改成“处理中”。

我更倾向于把“工作生命周期”与“发布结果”分开。生命周期描述版本从提出到关闭的治理过程;发布结果描述该版本在某个环境或窗口中的实际结果,例如成功、部分发布、回滚或取消。这样既保留历史,也避免用回退状态覆盖已经发生的事实。

2. 用“已完成”替代验收证据

“开发完成”不是可验证的标准。它可能意味着代码已经提交,也可能意味着代码已合并、构建通过、代码评审完成。若没有明确的完成定义,同一个字段在不同团队之间不可比较。

建议为每个关键状态设定最小证据,而不是要求所有团队上传大量文档。例如进入“待发布”前,至少要有范围确认、测试结论、未解决风险、部署负责人和回滚方案。证据可以来自关联工作项、自动化流水线记录或审批记录,不必重复复制到多个表单里。

3. 把所有例外都做成新状态

项目延期、等待外部依赖、暂停发布、客户暂缓、紧急插单,都可能被团队要求新增状态。短期看,这似乎能准确描述情况;长期看,状态列表会越来越长,统计口径却越来越难维护。

我的判断标准是:只有当某种情况改变了版本的责任边界或下一步控制动作时,才值得独立成为主状态。单纯说明原因的内容,更适合放在阻塞原因、风险类型、暂停原因等字段中,并保留起止时间。

4. 用强制自动流转掩盖流程定义不清

自动化可以减少重复操作,却不能替组织决定什么叫“测试通过”。如果门禁条件含糊,自动化只会更快地把错误状态传播到看板和报表里。尤其要警惕以任务全部关闭作为版本可发布的唯一条件,因为不同任务的重要性和验证方式并不相同。

适合自动流转的通常是确定性强、数据来源可靠的动作,例如构建成功后更新构建结果,或在审批完成后记录审批时间。需要评估业务影响的动作,例如是否接受遗留缺陷、是否变更对外承诺,仍应由有权限的人明确决策。

5. 只考核按期率,诱发“状态美化”

如果管理者只盯着版本是否按期,团队可能会倾向于推迟登记范围变化、提前关闭任务,或者把未解决风险留在备注里。表面按期率变好,真实风险却更晚暴露。

我建议把按期表现与范围变更、延期原因、发布后问题和回滚情况一起看。指标不是用来给团队贴标签,而是帮助识别计划能力、依赖管理和质量控制中哪一段需要改进。

四、专业判断逻辑:从对象、状态、门禁和权限搭建治理骨架

1. 先定义版本对象及其边界

版本记录应当有稳定的唯一标识,并至少明确产品或服务、目标发布日期、版本负责人、目标环境和范围基线。对于跨多个服务的版本,还应能记录各子系统的交付责任,避免一个总版本状态掩盖局部延期。

版本与需求、缺陷、变更单、测试计划、部署记录之间应建立关联。关联的目的不是追求“所有数据都在一个页面”,而是让管理者能沿着版本找到支持决策的证据,减少手工汇总和口头确认。

2. 采用少量主状态,给每个状态明确进入和退出条件

多数组织可以从六个主状态开始:规划中、范围确认、交付中、发布就绪、发布中、已关闭。若组织有严格的上线审批要求,可把“待审批”设计成独立状态;若审批只是发布就绪检查的一部分,则可保留为门禁,不必新增状态。

主状态 管理含义 建议的进入条件 主要责任角色
规划中 建立交付意图,但范围和承诺尚未冻结 有业务目标、候选范围、初步负责人 产品负责人、版本负责人
范围确认 团队对本版本要交付什么形成可追踪基线 范围、关键依赖、目标窗口和验收口径已评审 产品、研发、测试共同确认
交付中 工作正在完成,风险与变化持续更新 任务拆分完成,责任人和验证方式明确 研发负责人及各工作流负责人
发布就绪 满足发布决策所需的质量与运营条件 测试结论、风险接受、部署与回滚安排齐备 发布负责人、质量或运维代表
发布中 版本正在按批准方案部署或逐步放量 发布窗口获批,执行人与监控方案明确 发布负责人
已关闭 发布结果已确认,后续动作有归属 结果、遗留事项、复盘或观察安排已记录 版本负责人

每个状态都要有退出条件。比如“发布就绪”不能因为所有任务都勾选完成就自动通过,而应确认测试覆盖范围、未解决风险的接受人、生产变更窗口和回滚条件。条件不满足时,版本可以继续停留在当前状态,并显示阻塞原因。

3. 把门禁拆成可检查的准备度清单

门禁应针对“下一步是否安全”,而不是重复描述版本处于哪个阶段。可以将发布就绪拆成质量、范围、运营、合规和沟通五组检查项,再按系统风险设置必要项和条件适用项。

  • 范围门禁:版本包含项与排除项可追踪,临时变更已评估对测试和发布日期的影响。
  • 质量门禁:关键测试已完成,未解决缺陷有等级、影响、缓解措施和接受人。
  • 运营门禁:部署步骤、监控指标、回滚条件和当班联系人明确。
  • 依赖门禁:外部系统、数据迁移、配置开关及跨团队交付状态已核实。
  • 合规与沟通门禁:适用的审查已完成,受影响用户、客户支持或内部团队已收到必要信息。

准备度不是简单地把检查项打勾。高风险缺陷可能仍被接受,但必须说明接受理由和责任人;某个检查项如果不适用,也应留下不适用的判断依据。这样做既允许业务取舍,也避免“全绿”掩盖风险。

4. 设置状态流转权限与例外审批

状态流转权限不应完全交给单一项目经理,也不应让任何参与者随意修改。比较稳妥的方式是按决策类型授权:版本负责人维护范围和计划,测试或质量角色提交质量结论,发布负责人确认执行安排,风险接受由业务或技术责任人批准。

例外流程要轻量,但不能没有。临时插入高优先级需求、接受高影响遗留缺陷、跳过常规发布窗口,都应记录原因、影响、批准人和后续补偿动作。例外不是流程失败;没有记录、没有授权、没有复盘的例外才会演变成组织惯例。

5. 保留历史,不用覆盖方式“修正”过去

版本计划日期、范围基线和状态发生变化时,应保留变更记录及原因。否则回顾时看到的只是最新值,无法区分原计划是否可靠、何时发现偏差、管理者何时调整承诺。

如果工具支持变更日志或审计记录,应明确哪些字段变化需要留痕。若暂时不支持完整审计,至少记录关键日期、范围变更、风险接受和发布决策。治理成熟度可以逐步提高,但重要决策不应只存在于聊天记录中。

6. 让状态定义与数据采集方式相匹配

要提前确认状态信息来自哪里:人工选择、关联工作项汇总、流水线事件,还是审批结果。可自动获取的事实尽量不重复手填;需要管理判断的内容不应伪装成自动指标。

以测试结果为例,系统可以自动汇总已执行用例、失败数和流水线状态,但是否接受某个遗留缺陷,仍需要明确的责任人做风险判断。把“机器能检查什么”和“组织必须决定什么”分开,是减少错误自动化的关键。

五、协同管理案例:用情景模拟检查方案是否经得起实际运行

1. 案例边界与数据说明

下面的案例是依据常见企业交付问题构造的情景模拟,不是某家企业的公开实测结果,也不代表任何工具的效果承诺。模拟对象是一家拥有约 180 名产品、研发、测试和运维人员的企业,多个团队共同维护一套面向企业客户的业务平台。

该组织每月有多个版本窗口,跨团队依赖较多。此前各团队分别用表格、即时消息和任务系统跟进,版本负责人每周需要手工收集进度。模拟的目的,是验证状态模型能否改善信息可追溯性,而不是用虚构数据证明某个产品一定有效。

2. 改造前:最费时间的不是更新状态,而是核对事实

情景基线设定为每月 12 个版本记录。每周汇总一次版本情况,负责人平均花费约 7 小时收集信息和追问;其中约 3 小时用于确认“开发完成”是否等于测试通过,另外约 2 小时用于核对范围是否已经变化。

另一个显著问题是风险发现时间偏晚。模拟中,版本进入原定发布周后才暴露的关键依赖问题占全部已记录依赖问题的 35%;这一比例不是行业统计,只是用于展示“风险靠近发布日才被看见”会怎样影响决策。真实组织应先用自己的历史记录建立基线。

最初的症状不是状态太少,而是状态字段不包含责任人、阻塞原因和证据链接。看板显示“测试中”,管理者仍要逐个询问测试范围、失败项是否影响上线,以及遗留缺陷由谁接受。

3. 改造方案:不先换工具,先缩短事实核对链

模拟中的第一步是统一六个主状态,并为“范围确认”“发布就绪”和“已关闭”定义进入条件。状态变化时,版本负责人不再手工复制所有任务明细,而是关联需求、缺陷、测试结论和发布记录。

第二步是新增少量结构化字段:目标窗口、阻塞原因、风险等级、范围变更原因、发布结果和风险接受人。字段数量刻意控制,避免团队为了填表而制造大量低价值文字。只有影响流转或复盘的信息才进入必填项。

第三步是设置协同节奏:每周例会只讨论红色风险、状态停滞和需跨团队决策的事项,不逐项朗读所有版本;发布前进行准备度评审;发布后补充结果和遗留事项。讨论对象从“进度怎么样”转向“哪些证据还缺、谁需要作出什么决定”。

4. 示例数据:用同一口径比较改造前后

为说明如何评估落地效果,下表给出一组情景模拟数据。假设改造运行 12 周,并以同类版本、相近发布频率比较管理工作量和信息质量。正式评估时,企业应说明样本范围、剔除规则和数据采集方式,不能将不同类型版本直接混为一组。

观察指标 模拟基线 运行 12 周后 解释口径
每周版本信息汇总耗时 约 7 小时 约 3 小时 减少的是核对与汇总时间,不等于交付总工时下降。
发布周才发现的依赖问题占比 35% 18% 模拟中,依赖负责人和阻塞状态前置后,更多问题在计划阶段暴露。
具有明确风险接受人的遗留缺陷占比 约 50% 约 90% 目标是让风险有决策归属,不是要求遗留缺陷数量归零。
按时关闭且结果记录完整的版本占比 约 60% 约 82% 该指标同时要求关闭及时和结果可追溯,不能只看日期。

这组数据的管理含义是:版本状态治理首先降低“确认事实”的成本,再通过更早暴露依赖问题改善决策窗口。它不能单独证明研发生产率上升,也不能证明发布质量必然提高;要判断质量变化,还需要结合变更失败、恢复时间和发布后缺陷等结果指标。

版本状态落地方案:企业管理者开展版本管理的协同管理案例解析

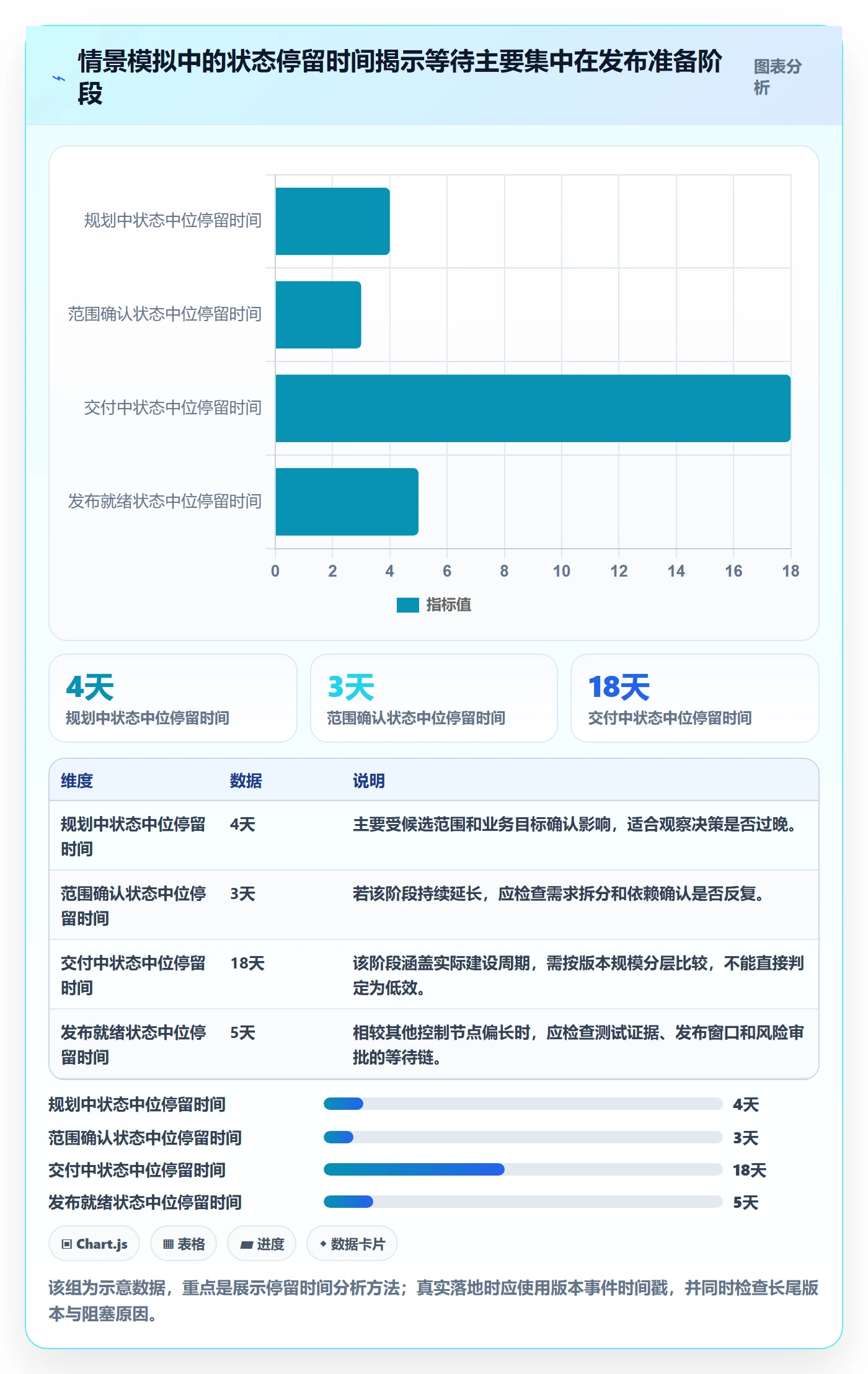

5. 用版本停留时间找到流程瓶颈

只看版本当前状态,通常看不到流程哪里在等待。更有价值的做法是统计各状态的停留时间,并按产品线、版本类型和阻塞原因分组。比如“发布就绪”停留很久,可能不是审批人拖延,也可能是测试证据缺失、运维窗口冲突或范围仍在变动。

建议同时看中位停留时间和长尾版本数量。平均值容易被少数异常版本拉高或压低;只看中位数又会掩盖最危险的极端案例。对管理者而言,停留超过预设阈值的版本更适合作为例会的风险清单,而不是把所有版本都摆上会议议程。

版本状态落地方案:企业管理者开展版本管理的协同管理案例解析

6. 工具选择:协同平台解决记录问题,治理规则解决决策问题

对于 100 人以上、跨团队协作较多的组织,版本信息往往分散在需求、研发、测试和交付流程中,选用能够承接协同关系、权限和可追溯记录的平台,会比继续扩张个人表格更容易形成统一视图。以 PingCode 为例,评估时应把关注点放在团队是否能围绕版本建立关联工作项、维护流程和责任记录,而不是只看是否有一个名为“版本”的页面。

我不会仅凭产品名称或演示页面判断平台适不适合。采购或试点前,应拿真实流程验证:能否按角色控制关键流转,能否追溯范围变化和审批决定,能否展示阻塞和风险,能否与现有研发、测试和发布流程衔接,数据导出和权限设计是否满足企业要求。具体功能、部署模式和集成能力需以供应方当前说明及实际测试为准。

平台是记录和协同的载体,不是流程责任人。若企业尚未明确版本定义、门禁和风险接受权,先采购再期待工具自动形成治理,通常会得到更多字段和更多报表,却没有更一致的决策。

六、指标与复盘:判断状态方案是否真的改善了交付

1. 同时看流动效率、质量结果和治理透明度

版本治理指标至少分三类。流动效率关注从范围确认到发布所需时间,以及不同状态的等待;质量结果关注发布失败、回滚、恢复和上线后缺陷;治理透明度关注范围变更、风险接受、责任人和结果记录是否完整。

这些指标不能彼此替代。交付周期变短,可能来自流程等待减少,也可能来自缩小版本范围;发布失败率下降,可能来自质量改善,也可能来自更保守的发布策略。管理者需要将指标与版本规模、风险等级和产品类型一起解释。

2. 参考 DORA 指标,但不要照搬单一排名

DORA 的软件交付研究长期关注交付速度与稳定性,常见的软件交付表现指标包括变更交付速度和稳定性相关度量,例如变更前置时间、部署频率、变更失败率及恢复时间等。不同报告和时期对指标口径、命名及组合方式可能有所调整,企业引用时应查看对应版本的原始资料。

我建议把这类指标当作分析框架,而不是给团队排名的万能分数。比如部署频率高,不自动等于业务价值高;恢复时间短,也不能替代对用户影响范围的复盘。对企业版本管理而言,必须进一步解释这些结果与版本范围、发布策略和变更风险之间的关系。

3. 给指标设定口径和责任人

每个指标都应有明确的统计对象、起止时间、异常剔除规则和数据来源。比如“版本交付周期”从范围确认还是从需求提出开始?紧急修复与常规版本是否放在同一组?取消的版本计不计入?如果这些问题没有答案,月度趋势就可能只是统计口径在变化。

指标负责人未必是交付负责人。数据平台或流程负责人可以维护口径,版本负责人解释业务背景,管理者负责采取行动。让被考核的团队独自定义口径,容易产生利益冲突;让所有口径都由中央团队决定,又可能脱离业务实际。

4. 通过组合指标识别表面改善和真实改善

如果版本按期率上升,但范围变更率、上线后缺陷和回滚同时上升,改善可能只是把问题推到了发布后。如果状态停留时间下降,但风险记录完整度也下降,则可能是团队跳过了必要检查。指标变化必须能被过程证据解释。

可将发布结果按版本风险等级分组,避免高风险平台版本和低风险内容更新相互抵消。还可以单独观察“临近发布的范围变化”和“发布后短期问题”,它们通常能揭示计划与验证环节之间的断点。

版本状态落地方案:企业管理者开展版本管理的协同管理案例解析

5. 把复盘变成流程调整,而不是个人追责

版本复盘应聚焦可改变的系统原因:需求是否过晚冻结,依赖是否缺少负责人,测试环境是否不稳定,审批是否集中在最后一刻,风险接受是否缺少授权。只问“谁导致延期”,通常会促使团队隐藏坏消息。

复盘输出应落到少量可验证的改进项,并指定责任人和检查时间。例如,将“加强沟通”改写为“跨团队依赖在范围确认前指定交付负责人,连续两个发布周期检查逾期比例”。这样下一轮才能判断改动是否有效。

七、不同情况下的行动建议:按组织成熟度分阶段落地

1. 小团队或流程尚未统一:先做最小可用版本

如果团队规模较小、版本频率不高,先不要引入复杂审批。选用四到六个主状态,明确版本负责人、范围基线、阻塞原因和发布结果即可。用一两个发布周期观察哪些信息经常需要反复追问,再决定是否增加字段或门禁。

这一阶段的重点不是追求系统自动化,而是形成共同词汇。若团队连“版本包含什么”和“什么条件算发布完成”都没有共识,增加更多状态只会增加维护负担。

2. 中大型、多团队协作:建立共同主流程和差异化门禁

对 100 人以上、多个产品线或共享平台参与的组织,建议建立统一的主生命周期,同时允许不同风险类型配置不同门禁。低风险、可独立回滚的变更可以走轻量流程;涉及数据迁移、核心交易或合规影响的版本,则需要更严格的评审和观测安排。

组织可以设立版本治理负责人或跨职能工作组,负责维护状态定义、字段口径、例外机制和指标。这个角色不应替代项目或产品负责人,而是确保不同团队对关键决策使用同一套规则。

3. 强监管或高可用场景:加强证据链和发布结果记录

金融、医疗、基础设施等高约束场景,应把审批记录、验证证据、操作责任和回滚结果纳入版本关联信息。门禁可以更严格,但必须区分监管强制项、企业内部控制项和可调整的实践项,避免把所有习惯都包装成合规要求。

发布前审批不是风险控制的全部。还应记录部署执行、关键监控变化、异常处置和恢复决策。否则审计只能证明“有人批准”,无法说明批准时依据了什么信息,发布后是否按计划执行。

4. 高速迭代团队:避免把版本状态变成发布频率的瓶颈

持续交付团队可能一天多次发布,不适合为每次小变更召开完整版本评审。可以将较小的交付单元关联到发布批次或变更记录,按风险触发控制,而不是让状态流转成为每次部署的人工障碍。

这里仍需要清晰的版本关联方式。若团队把“持续发布”理解为无需记录范围和结果,线上问题就很难追溯到具体变更。轻量治理的核心是减少不必要的人工审批,不是放弃责任和证据。

5. 已有工具但执行不一致:先审计实际行为

如果企业已经配置流程,却发现团队绕过状态或维护多份表格,不要立即归咎于执行力。先检查状态是否过细、字段是否重复、权限是否合理、更新是否需要多次录入,以及管理报表是否能回答实际问题。

抽样查看最近 10 到 20 个版本通常比召开大型制度会议更有效。对照系统记录、发布记录和团队实际操作,找出状态跳转与真实决策不一致的节点。先修正最常见的两三个摩擦点,再逐步收紧治理要求。

6. 正在更换协同平台:先迁移定义和责任,再迁移历史数据

更换平台时,常见错误是先导入全部历史字段,再重新配置流程。结果是旧系统中的临时字段和过时状态被原样复制,组织把历史混乱固化到新系统里。

建议先确定新流程的主状态、关键字段、权限和指标口径,再决定历史数据需要完整迁移、摘要迁移还是归档查询。对审计、合同或合规要求明确的记录,需先确认保存期限和可追溯要求;对失去业务价值的临时备注,不一定值得全部搬迁。

八、不同情况下的取舍:统一到什么程度,严格到什么程度

1. 状态统一与团队自治之间的取舍

全组织完全统一,便于汇总和对比,但可能与不同产品的交付方式冲突;各团队完全自治,执行灵活,却让跨部门管理失去共同语言。可行的折中是统一主状态、关键字段和结果口径,允许团队在子任务、测试步骤和局部门禁上保留差异。

判断哪些内容应该统一,可以问:它是否影响跨团队协作、管理层决策、风险审计或企业级统计?如果答案是肯定的,优先统一;若只是团队内部的工作细节,通常可以保留自治。

2. 自动化与人工判断之间的取舍

自动化最适合重复、规则清晰、数据源可靠的动作,例如同步构建结果、更新测试执行状态、提醒停滞版本。涉及业务风险接受、范围取舍和客户承诺的判断,不宜仅靠规则自动做出。

自动化的成本也要纳入评估:规则维护由谁负责,关联数据异常如何处理,流程变更时是否需要同步改造,误触发是否可以回滚。若自动化仅减少少量点击,却增加大量规则维护,不一定值得实施。

3. 强门禁与交付速度之间的取舍

强门禁能降低特定风险,但会增加等待与审批成本。门禁应按风险分层:关键系统、不可逆数据操作和高影响变更需要更强证据;可快速回滚、影响范围小的变更可以采取轻量验证和上线后监控。

不要把“所有版本都走最严格流程”当作安全。过度门禁可能使团队绕开正式流程,或者把大量低风险决策推迟到少数审批人手中。更合理的是让控制强度与影响面、可恢复性和不确定性相匹配。

4. 指标透明与考核压力之间的取舍

指标透明可以帮助团队发现系统性问题,但直接把单一指标绑定个人绩效,容易诱发规避行为。按期率、部署频率或缺陷率都需要上下文,不宜单独作为团队价值的代理变量。

早期最好把指标用于诊断和学习,待口径稳定、异常处理规则成熟后,再讨论与管理目标的关系。即便进入考核,也应采用多指标和定性复核,避免团队为了一个数字牺牲长期质量。

5. 全量追溯与信息维护负担之间的取舍

高风险业务需要更强的审计链,但不是所有版本都要写同样长度的报告。采用分层记录更现实:所有版本保留范围、责任人、状态变化和结果;高风险版本增加验证证据、审批依据、监控和恢复细节。

如果字段没人维护,记录完整性看似提高,真实性反而下降。每新增一个必填项,都应明确它支持什么决策、谁使用、数据能否自动获取,以及缺失时会造成什么风险。

九、落地路线图:从一次小范围试点走向组织级治理

1. 第一个阶段:对齐定义和当前痛点

选择一条有代表性的产品线,访谈产品、研发、测试、运维和管理者,收集近期版本的状态、延期原因、范围变化和发布后问题。重点找出反复出现的信息断点,而不是试图把所有管理问题都纳入版本流程。

输出物可以很简单:版本对象定义、主状态清单、关键门禁、责任矩阵、三到五个核心指标。试点开始前,明确数据口径和基线周期,避免上线后再回头解释“改善了多少”。

2. 第二个阶段:用真实版本验证状态能否承载决策

试点至少覆盖数个完整交付周期,包含正常发布、延期、范围变更和遗留风险等不同情况。不要只挑流程最顺利的版本做演示,否则方案上线后遇到例外仍会失效。

每周复查状态停留、字段缺失和例外处理,观察管理者是否减少重复追问,团队是否能更早暴露依赖问题。遇到流程摩擦时,先判断是定义错误、角色不清、工具操作成本过高,还是团队缺少必要能力,再决定改规则还是做培训。

3. 第三个阶段:稳定指标口径和治理边界

试点结束后,不要只比较按期率。回看信息汇总耗时、依赖暴露时点、关键风险记录、发布后问题和版本范围变化,确认哪些变化可能由流程造成,哪些受版本类型或人员调整影响。

如果数据样本太少,就明确标注为方向性观察,而不要对外宣称因果关系。流程治理的可信度来自口径透明,而不是来自数字看起来足够漂亮。

4. 第四个阶段:扩展时按风险和产品形态分层

试点规则稳定后,再扩展到其他产品线。不同团队可以采用统一的主状态和关键字段,同时维护差异化门禁。对于共享服务、跨境系统、客户定制项目等特殊交付类型,先验证版本对象是否仍适用,不要机械复制标准流程。

每个季度或每个主要发布周期回顾一次状态定义。只有当某种例外反复出现,并且要求改变责任或决策动作时,才调整主流程;否则优先通过字段、视图、提醒和权限解决。

5. 试点结束的判断标准

试点是否成功,不应由“系统上线”或“所有人完成培训”来定义。更有意义的检查包括:跨团队是否对关键状态有一致理解,发布前决策是否有证据支撑,风险是否更早暴露,版本结果是否能够追溯,管理者是否减少了人工核对。

如果流程让团队花更多时间填表,却没有减少追问、延迟发现或责任争议,就应承认设计需要调整。有效治理不是增加流程存在感,而是让必要的决策发生在更合适的时间,并留下足够证据。

版本状态落地方案:企业管理者开展版本管理的协同管理案例解析

十、管理者下一步怎么做:先把最危险的模糊点变成可检查事项

1. 本周可以完成的三项动作

第一,抽取最近 10 个已发布版本,检查“已完成”“可发布”和“已上线”是否被不同团队混用。对每个版本记录实际的发布结果、遗留风险和版本负责人,找出状态与事实不一致的节点。

第二,组织一次 60 分钟的跨职能工作坊,只讨论三个问题:版本记录代表什么、进入发布就绪需要什么证据、谁可以接受未解决风险。把争议写下来,不要在会议中急着增加更多状态。

第三,选择一条产品线试行主状态和最小字段集,设定 2 到 3 个完整交付周期的观察窗口。提前选好信息核对耗时、依赖问题暴露时点和结果记录完整度等指标,并说明它们只是诊断信号,不是立即用于个人考核的分数。

2. 什么时候应该增加治理强度

如果版本影响多个团队、发生过高影响回滚、涉及不可逆数据操作,或组织需要满足明确审计要求,应增加风险评审、审批记录和发布后观察要求。治理强度应由潜在损失和可恢复性决定,而不是由管理层对“流程要严格”的抽象偏好决定。

如果主要问题只是版本负责人每周重复追问信息,通常先统一字段、关联记录和状态定义即可;不必立即新增审批层级。先解决信息透明,再判断是否存在真正的授权缺口。

3. 什么时候应该简化而不是加码

如果团队大量通过线下表格绕过流程,状态经常停留在同一节点,必填字段被复制粘贴,或管理者仍然只相信聊天消息,应优先检查流程负担和数据真实性。此时增加检查项通常会让绕行更严重。

简化不等于删掉控制。删减时要保留那些能够回答“范围是什么、谁承担风险、如何发布、结果如何”的信息;可以删除重复填写、无人使用和无法核实的字段。

4. 结尾:让版本状态成为组织的共同事实

我对版本状态落地的判断始终是:成熟度不由状态数量决定,而由组织能否在风险变大之前看见偏差,并让有权限的人基于证据作出取舍决定。状态栏只是入口,真正的治理能力来自清晰的对象边界、可信的过程证据、明确的责任和可复盘的发布结果。

下一步不必从采购或全员宣贯开始。先拿一组真实版本,核对状态与事实是否一致;再选定最小主流程,明确发布就绪的证据和风险接受人;最后用几个交付周期验证信息是否更早到达决策者。能让一次关键版本少一次临时追问、少一次无依据放行,才是版本管理真正开始落地的标志。

常见问题解答(FAQ)

1. 企业如何设计真正能落地的版本状态,而不是只把状态改成“进行中”和“已完成”?

我负责过一次多团队版本管理改造,最初大家都认为增加几个状态就能解决延期问题,结果状态越多,项目成员越不愿意更新。我想知道,版本状态到底应该按什么原则设计,才能既让管理者看得懂,又不增加一线人员的填报负担?

我在实际梳理版本流程时发现,最容易踩的坑不是状态太少,而是把“工作阶段”和“管理结论”混在了一起。例如“开发中”“测试中”属于工作阶段,“有风险”“已延期”属于管理判断,二者混用后,管理者无法判断项目究竟卡在哪里。比较稳妥的做法是把版本状态控制在6至8个,并且让每个状态只回答一个问题。

一个可执行的设计是:规划中,需求范围是否确认;开发中,编码是否进行;待提测,是否具备测试条件;测试中,缺陷是否在收敛;待发布,发布材料和审批是否齐全;已发布,是否已经完成上线验证;已关闭,是否完成复盘和遗留问题处理。

我曾将一个团队原来的12个状态压缩到7个,配套增加“风险等级”和“延期原因”两个独立字段。两周后,版本状态更新率从约68%提高到94%,因为成员不再需要判断“开发完成待联调”和“联调完成待测试”究竟属于哪一个复杂状态。

我的判断是:状态数量不是越少越好,关键是每个状态都必须有进入条件、退出条件和责任人。落地时建议建立一张状态定义表:状态名称、进入条件、退出条件、责任角色、最长停留时间、超时动作。比如“待提测”的进入条件是代码合并、构建成功、冒烟用例通过;

最长停留时间设为1个工作日,超过后自动提醒开发负责人和项目经理。这样状态才是协同机制,而不是页面上的彩色标签。

2. 版本管理中,产品、研发、测试和运营如何围绕同一套状态协同,避免各自维护进度表?

过去我遇到过这样的情况:产品认为版本已经完成,研发认为只是代码完成,测试认为还有十几个高优缺陷,运营却已经按发布日期准备公告。大家都在更新自己的表格,但没有任何一个状态能代表真实进度。企业应该如何设置跨部门的协同规则?

版本状态必须绑定“交接条件”,而不能只绑定某个部门的主观判断。我通常会把一次版本交接拆成四类证据:范围证据、代码证据、质量证据和发布证据。没有证据,就不能推进到下一个状态。例如,从“开发中”进入“待提测”,至少需要需求范围冻结、代码分支合并、构建包生成、数据库变更说明齐全;

从“测试中”进入“待发布”,则需要阻断级和严重级缺陷清零、回归结果通过、发布说明和回滚方案完成。这样的规则能避免“研发说做完了,测试说不能发”的争议,因为争议会转化为对交付条件的核对。在一次跨部门协同试运行中,我们把版本卡片作为唯一主记录,取消了研发群里的手工进度汇报。

每个角色只负责维护自己拥有的字段:产品维护范围和验收标准,研发维护构建与技术风险,测试维护缺陷和回归结果,运营维护发布窗口与公告。试运行前,项目经理每周平均花约6小时汇总进度;规则稳定后,这个时间降到约2小时,且延期版本的提前识别率明显提高。

建议在某项目管理平台中配置三类提醒:状态停留超时提醒、前置条件缺失提醒、关键角色未确认提醒。尤其要避免所有提醒都发给项目经理,否则平台只是把人工催办数字化。正确做法是让系统先提醒当前责任人,超过约定时限后再升级给项目负责人,最后才进入管理层视图。

3. 企业已有大量历史版本和旧项目数据时,如何迁移到新的版本状态方案,避免引发团队抵触?

我们公司已经积累了几百个历史版本,名称、状态和负责人都不统一,直接重建会丢失上下文,不重建又无法统计。我担心迁移项目会变成一次大规模数据清洗,最后团队觉得麻烦,新的规则也没人愿意执行。应该怎样控制迁移成本?

不建议一开始就迁移全部历史数据。我的经验是,版本管理改造失败的常见原因,是把“数据完整性”误认为“所有历史字段都必须清洗”。真正影响当前决策的,通常只有近6至12个月仍有追踪价值的版本,以及尚未关闭的长期项目。可以采用分层迁移。

第一层迁移当前进行中的版本,只保留版本名称、目标日期、负责人、当前状态、范围、风险和未关闭问题;第二层迁移最近一个周期内已发布的版本,用于复盘交付周期和缺陷情况;第三层历史版本只保留归档快照,不强行补齐缺失字段。这样既保留追溯能力,也不会让团队陷入无止境的数据补录。

我在一次迁移测试中,先抽取30个版本做映射,发现原有“已完成”实际包含四种情况:代码完成、测试完成、已上线和已验收。若直接一对一转换,统计结果会被严重扭曲。因此我增加了“历史状态说明”字段,并把无法确认的记录标为“历史归档”,不强行推断。

这个决定看似降低了数据完整率,却提高了报表可信度,因为不确定数据比错误数据更容易误导管理者。迁移前还应做一次状态映射表,例如“开发完成”映射为“待提测”,“测试通过”映射为“待发布”,“上线完成”映射为“已发布”,但所有自动映射都要抽样复核。

建议先在一个业务线试运行两周,观察状态更新耗时、异常数量和团队反馈,再扩大范围。对旧数据采取“可追溯优先、完整性次之”的原则,通常比一次性清洗全部历史数据更容易成功。

4. 如何用版本状态数据判断延期风险,而不是等到发布日期临近才发现项目失控?

以前我们主要看发布日期和完成百分比,但这两个数字经常看起来正常,直到最后一周才集中暴露问题。我想知道,哪些状态数据最适合用来提前识别延期,管理者又该如何区分正常波动和真正的风险?

版本延期通常不是在发布日期当天发生的,而是在某个状态停留时间持续异常时已经形成。相比单看完成百分比,我更看三个指标:状态停留时长、前置条件缺失率和缺陷收敛速度。状态停留时长适合发现流程堵点。例如,一个版本平均在“待提测”停留0.8个工作日,如果某个版本停留超过2个工作日,就应进入黄色预警;

若超过3个工作日,且没有明确阻塞原因,则升级为红色风险。前置条件缺失率则用来识别“看起来完成、实际不能交接”的版本。缺陷收敛速度可以用近三天新增缺陷与关闭缺陷的比值判断,如果连续三天新增数高于关闭数,发布日期即使没有变化,也不应被视为稳定。

在一次试行中,我们把版本风险规则从“延期超过3天才提醒”改成“关键状态超时即提醒”。结果并没有增加大量无效告警,因为提醒只针对超过历史基线的异常状态。一个版本在测试阶段连续两天出现高优缺陷新增量上升,同时回归通过率从92%降到76%,系统便将其标记为高风险。项目团队提前调整范围,最终只延期1天;

如果等到原发布日期前再处理,预计至少会延期一周。建议管理层每周看一张简洁的版本风险表,至少包含:版本目标日期、当前状态、已停留天数、未关闭高优缺陷、前置条件完成率、风险负责人和下一步动作。不要把所有字段都塞进管理报表。

我的判断是,管理报表的价值不在于信息最多,而在于能让负责人在5分钟内回答三个问题:哪里正在变慢、为什么变慢、谁在什么时候处理。

核心关键词

读者评论

刘
刘静怡

我们以前也把“测试通过”和“可以发布”放在一个状态里,出问题时才发现没人记录遗留缺陷是谁接受的。把责任人和证据补上确实有帮助,但清单最好控制长度,否则大家容易只顾着打勾。

韩
韩静怡

情景模拟明确标了假设数据,这点比较稳妥。实际落地时我会先选一条产品线试跑,重点观察范围变更和依赖风险是否更早暴露,而不是一开始就拿按期率评价团队。

于
于文博

发布中遇到回滚后如何保留原发布记录,文中提到区分生命周期与发布结果,方向合理。我们现在靠备注追踪,复盘时不太好查;想知道不同环境分批发布时,结果字段怎么设计才不至于过于复杂。

文章包含AI辅助创作:版本状态落地方案:企业管理者开展版本管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517469

赞 (0)
飞飞飞飞
版本管理发布记录全流程:企业管理者最佳实践与一文讲清
上一篇 1小时前
版本管理版本内容教程:企业管理者数据分析,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
