版本发布时间管理最容易被低估的地方,不是“日期填错了”,而是团队把计划发布日期当成已经承诺的发布日期:研发按代码完成时间排期,测试按回归窗口排期,市场按公告时间排期,客户成功却按合同和客户预期答复。等到临近上线,大家才发现说的不是同一个“发布时间”。企业管理者要提升效率,首先要把版本发布从日历事件改造成有准入条件、有责任人、有变更规则、有回滚方案的管理流程;工具可以帮助协同,但不能替团队替代判断。
一、先讲核心结论:发布时间不是一个日期,而是一组承诺
1. 先把四种“时间”分开
我建议管理者在讨论版本计划时,先要求团队明确究竟在谈哪一种时间。一个常见版本至少有四个时间字段:计划发布时间、发布窗口、实际发布时间、发布完成时间。它们看似接近,管理意义却不同。
- 计划发布时间:团队当前根据范围、资源和风险作出的预测,用于排期,不宜直接对外承诺。
- 发布窗口:允许执行发布操作的时间范围,例如周二 20:00 至 22:00,通常需要考虑客户活跃时段、值班安排和外部依赖。
- 实际发布时间:新版本开始对用户可用的时间。灰度发布时,应说明是首批用户可用,还是全量用户可用。
- 发布完成时间:监控、验证、数据迁移和发布后确认均结束的时间。它常常晚于版本对用户开放的时间。
把这四个字段混成一个“发布日期”,会让管理报表看起来很整齐,却无法回答关键问题:团队是否按计划启动?是否按窗口完成?用户何时真正获得功能?上线后的风险观察持续了多久?
2. 版本准入条件比日期更重要
一个日期只有在范围、质量、依赖和责任都可核验时,才有管理价值。发布日期不能替代发布准入条件。管理者真正需要看到的是:哪些内容进入版本、哪些条件必须满足、谁有权批准例外、若条件不满足如何处理。
我的判断是:版本按期率不是发布管理的第一指标,未经评估的承诺比例才是。一个团队即使按期发布率高,如果靠临时砍范围、压缩验证、把缺陷留给下一版本来达成,数字好看也不代表管理有效。
因此,建议把版本状态设计为“规划中、范围冻结、候选发布、已批准、发布中、验证中、已完成、已回滚或取消”等明确状态。状态变化要有条件和记录,不要仅靠群聊中一句“可以发了”。
3. 先设决策门,再谈效率提升
发布时间治理应当用少量决策门,避免两种极端:一是所有事项都开会审批,流程拖慢;二是任何人都能临时改日期,造成协作失序。通常可以把决策分成范围确认、候选版本验收、发布批准、发布后观察四个节点。
每个节点只回答一个问题:本次发布的内容是否清楚?质量门槛是否满足?风险是否已被接受?发布结果是否已验证?当问题拆清楚,管理者不需要逐条追问任务细节,也能判断版本是否适合进入下一阶段。

二、背景和真实场景:为什么发布时间会变成管理问题
1. 不同部门使用同一个词,却在表达不同承诺
在中大型组织里,产品团队说“月底发”,可能指功能开发完成;研发团队说“月底发”,可能指代码合并;测试团队说“月底发”,可能指回归结束;销售团队说“月底发”,可能已经对客户承诺可用。表面上大家一致,实际上对发布日期的定义并不一致。
这种语义错位通常不会在计划会上暴露,而是在临近上线时变成冲突。销售问能否给客户演示,研发回答代码已完成,测试却指出关键路径尚未验证。问题不是某个人沟通不努力,而是组织没有规定哪个状态可以支持哪一种对外表述。
我会把“内部预计”“已进入发布窗口”“已批准对外承诺”“已经正式上线”分开管理。尤其是销售和客户成功需要引用日期时,应该只读取经过授权的对外承诺字段,而不是从任务备注或讨论记录里自行推断。
2. 版本越多,日期失真越容易被掩盖
小团队可能每月发布一次,负责人靠记忆就能追踪。但当产品线增加、团队并行、客户部署方式不同,单一时间表很快失效。 SaaS 产品可能持续交付,私有化客户可能按变更窗口部署,移动端还受应用商店审核影响。不同交付形态不能强行套用同一套“每月某日上线”的规则。
发布日期失真还有一个隐蔽来源:版本名称、迭代周期和实际交付批次混用。例如一个版本号对应多个灰度批次,或一个迭代包含多个独立上线点。管理看板若只显示版本标题和一个日期,就会把不同风险压缩成一个看似简单的数字。
中大型企业常需要把“版本”拆成产品版本、发布批次、部署环境和目标客户范围。不是为了增加字段,而是为了回答“谁在什么时候拿到什么变化”。某项目管理平台可以承载版本、需求、缺陷、测试和发布记录的关联,但字段设计仍要基于企业交付方式。
3. PingCode案例:适合把跨团队发布信息放在同一条链路里
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织。对这类组织,版本发布时间治理的难点往往不是缺少日历,而是需求、迭代、测试、缺陷、发布计划分散在不同协作空间。管理者应关注工具能否把这些对象关联起来,并让状态变化留下可追溯记录。
例如,一个版本可以关联需求清单、缺陷列表、测试结果、负责人、发布窗口和发布后验证记录。管理者查看版本时,看到的不应只有“预计 6 月 28 日”,还应能判断:范围是否冻结、关键测试是否通过、阻塞缺陷是否关闭、运维值班是否确认。
但我不会因为工具支持版本管理,就直接认定发布流程已经成熟。工具的作用是减少信息搬运和状态误读,不是自动让需求变稳定,也不是替管理者决定是否接受风险。若团队没有统一的状态定义,把流程照搬进软件只会让混乱变得更数字化。
4. 以多客户部署为例,固定发布日期未必是最佳方案
设想一家企业软件团队同时服务云端客户和多个私有化客户。云端功能可能先灰度给 5% 用户,再逐步扩大;私有化客户则需要约定停机窗口、备份、兼容性验证和现场配合。对云端来说,版本“上线”可能是一次渐进过程;对私有化交付来说,发布日期更像一个客户项目节点。
如果公司只统计一个“版本发布时间”,云端全量发布和客户环境部署就会被混在一起。更合理的做法是区分产品发布批次与客户部署计划,并用共同的版本标识建立关联。这样既能管理产品的交付节奏,也能管理客户侧的实施承诺。
这里的关键不是增加更多会议,而是让承诺与对象匹配:对内管理开发和验证进度,对外管理客户可获得时间,对运维管理执行窗口。每种承诺都应有自己的责任人和变更机制。

三、常见误区:看起来在管日期,实际上在制造噪声
1. 把计划日期当成承诺日期
计划日期是一种预测,不是保证。预测可以随着新信息更新;承诺则意味着组织接受了相应的资源、范围和风险责任。两者不分,团队会陷入两种坏结果:要么不敢更新日期,导致看板长期失真;要么频繁改日期,业务部门不再相信任何计划。
我建议在系统和会议语言中明确标注日期类型,例如“内部目标日”“发布窗口”“已批准客户承诺日”。如果目前只有一个日期字段,至少要在字段说明、状态规则和对外沟通模板里讲清楚它的性质。
2. 用固定频率替代发布判断
“每两周发布一次”可以形成节奏,却不能自动证明每两周都适合上线。固定频率有助于降低协调成本,但若关键测试未完成、迁移方案未验证或依赖服务未就绪,硬按周期发版只是在把风险包装成纪律。
更稳妥的做法是把发布节奏与发布准入分开:节奏规定团队何时评估、何时冻结、何时申请窗口;准入规定必须满足哪些质量和运行条件。节奏可以稳定,具体内容和发布决定仍须根据证据作出。
3. 认为开发完成就等于可以发布
代码完成只说明开发活动达到某个节点,不代表用户可安全使用。上线还可能涉及自动化测试、兼容性验证、数据迁移、监控告警、权限配置、部署脚本和回滚演练。缺少这些环节,发布日期只是把未完成事项推到生产环境里。
管理者应要求团队对“完成”作出可验证定义。至少需要知道:验收标准是否通过、阻塞缺陷是否关闭、遗留问题是否被风险接受、依赖服务是否就绪、发生异常时谁负责决策。
4. 用平均按期率掩盖延期原因
按期率只能描述结果,不能解释结果。若一个团队一年发布 12 次,按期 9 次,按期率是 75%;但剩余 3 次可能分别因为需求范围扩大、关键依赖延迟、质量问题暴露。三种原因对应完全不同的改进措施。
此外,按期率也容易被人为“优化”:把目标日期反复向后挪,或者在版本范围被大量削减后仍然算按期。统计时应保留原始基线日期和当前预测日期,并区分范围变化、依赖变化、质量拦截和资源变化。
5. 临时插入需求,却不调整日期和范围
新增需求不是免费的。它会占用开发、测试、评审和发布验证能力。若管理者批准插入,却不明确删减什么或承担何种延期风险,团队只会在末端用加班补齐不可见的成本。
我更推荐用“变更交换”处理临时需求:新增内容必须说明业务价值、影响范围、验证成本,并明确是替换原范围、推迟版本,还是接受更高风险。没有交换条件的插入,本质上是把决策成本推给执行者。
6. 把工具字段填满,当成流程已经建立
字段越多不等于管理越好。若每个版本需要填几十项信息,但团队不清楚谁维护、何时更新、哪个字段会触发决策,最后就会形成“为了报表而填表”。关键字段应少而有用,且能影响下一步动作。
对 100 人以上的组织,适合先建立最小版本信息集:版本范围、目标日期、日期类型、负责人、当前状态、阻塞项、发布窗口、风险等级、实际发布时间和发布结果。等团队稳定使用,再按部署复杂度增加客户批次、审批记录或合规证明。

四、专业判断逻辑:怎样判断一个发布日期是否可信
1. 从日期倒推依赖,而不是从愿望正推排期
“希望月底上线”是目标,不是计划。要判断日期可信度,我会从发布窗口倒推必须完成的工作:上线准备、回归验证、候选构建、范围冻结、开发完成以及关键依赖确认。每个节点都要有责任人和最晚完成时间,不能只写一个总日期。
倒排不是鼓励把每个任务估到小时,而是让团队看见关键路径。若安全评审、第三方审核或客户变更窗口不可压缩,就应在日期讨论时显式列出,而不是等到最后才发现它们决定了上线时间。
2. 用历史偏差校准,而不是追求精确预测
估算不是承诺,历史数据也不是对未来的保证,但它能让计划少一点主观乐观。团队可以统计过去若干版本的范围变化率、测试阶段缺陷发现量、依赖延期天数和实际发布时间偏差,再把这些信息用于新版本评估。
若团队连续几个版本都在范围冻结后增加工作,就不应简单要求“估准一点”,而应检查冻结机制是否有例外、业务需求是否过早定稿、测试资源是否被并行项目挤占。数据的价值在于定位系统性原因,不在于给个人贴标签。
3. 区分可控不确定性与外部不确定性
有些风险团队可以通过流程降低,例如测试环境准备不足;有些风险来自外部,例如应用商店审核、客户现场窗口、供应商接口变更。管理者应把两类风险分开:前者要改进执行系统,后者要增加缓冲、准备替代方案或明确承诺边界。
把所有不确定性都写成“预留两天”不够专业。缓冲应关联具体风险:审核可能延迟时,提前提交材料;客户窗口固定时,准备可选日期;数据迁移风险高时,安排演练和恢复验证。缓冲不是万能空白,而是有依据的风险准备。
4. 用风险分级决定审批深度
低风险的小版本不需要沿用重大升级的审批流程。相反,涉及数据库结构调整、权限模型变更、关键客户迁移或跨区域部署时,就应提高审核强度。流程应随影响范围和可恢复性变化,而不是对所有发布一刀切。
| 发布情形 | 典型风险 | 建议决策方式 | 必要证据 |
|---|---|---|---|
| 低风险修复 | 影响范围小,回滚简单 | 团队负责人按既定规则批准 | 基本回归结果、变更说明、监控项 |
| 常规功能发布 | 影响多个用户流程 | 产品、研发、测试共同确认 | 验收结果、已知问题、用户通知计划 |
| 高风险基础变更 | 迁移、权限、核心服务或兼容性影响 | 跨职能发布评审,明确风险接受人 | 演练记录、回滚条件、值班安排、监控阈值 |
| 客户定制部署 | 客户环境差异和窗口约束 | 产品交付与客户负责人联合确认 | 环境清单、客户确认、备份与恢复方案 |
5. 先问能否安全延后,再问能否冒险提前
许多团队在发布日期临近时只问“能不能赶上”,很少问“若延期,业务损失是什么”。如果版本没有明确的外部承诺、窗口也可调整,延期一天可能比带着未验证风险上线更划算。反过来,如果涉及法规截止、客户合同或市场窗口,提前准备替代方案和范围收缩机制可能更重要。
决策不应被“延期就是失败”绑架。真正成熟的管理,是团队能尽早暴露风险,让组织在成本还可控时做取舍。晚一天发现问题,往往比早一天承认不确定性贵得多。

五、具体案例与数据观察:用一次版本复盘找到真正的损耗
1. 情景案例:一个版本为何“按期”,却仍然让客户失望
以下是用于说明管理方法的情景模拟,不是某家企业的公开业绩。某企业软件团队计划在 6 月 28 日发布一个功能版本,产品团队把它标记为“月底上线”,研发按计划完成主要代码,测试在最后一周发现两个高风险缺陷,发布窗口因此推迟。
销售团队此前已经告诉客户“6 月底可用”,客户把这句话理解为生产环境可以使用。最终团队在 6 月 28 日发布了不含部分功能的版本,表面上发布日期没有变化;但客户需要的关键流程仍不可用。内部报表显示按期,客户体验却是延期。
复盘后发现,问题不是测试“发现太晚”,而是对外承诺早于范围冻结和发布批准。团队把内部目标日期当成客户可用日期,且没有定义部分上线是否算完成。若只看按期率,管理者可能会得出错误结论:团队效率不错,客户预期管理不好。
2. 把过程节点还原,才能看到损耗发生在哪里
在这个情景中,真正有价值的不是争论谁说错了,而是把计划和实际节点摆在同一张时间线上。若范围冻结晚于原计划,关键测试才会被挤压;若对外承诺发生在批准之前,客户预期就无法随风险变化调整。

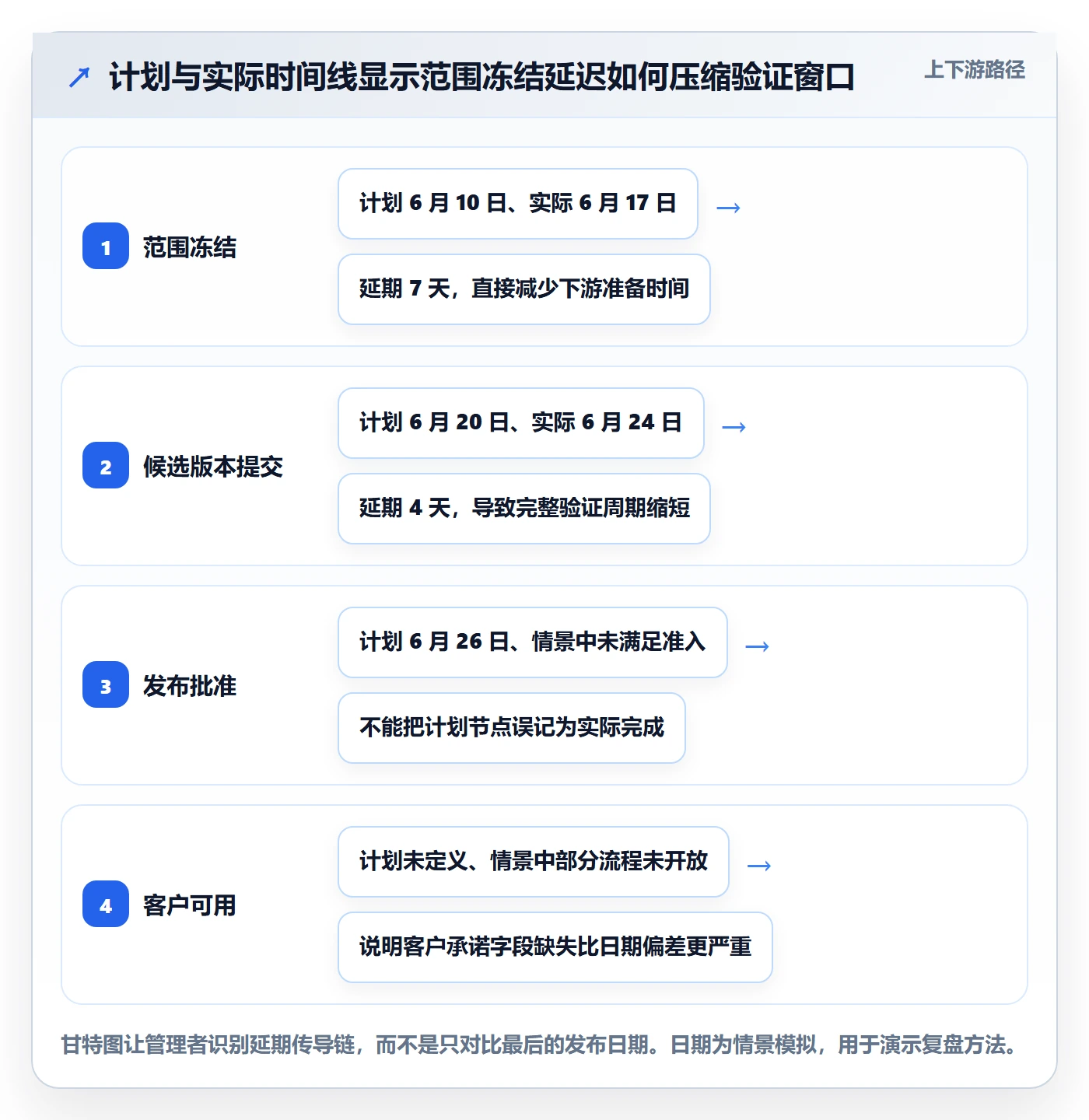

| 管理节点 | 计划时间 | 情景实际时间 | 复盘判断 |
|---|---|---|---|
| 范围冻结 | 6 月 10 日 | 6 月 17 日 | 范围晚冻结 7 天,测试准备窗口被压缩 |
| 候选版本提交 | 6 月 20 日 | 6 月 24 日 | 开发完成不等于候选版本可验收 |
| 发布批准 | 6 月 26 日 | 未通过完整准入 | 高风险缺陷未关闭,团队选择缩减范围 |
| 对外客户可用 | 未定义 | 部分客户流程未开放 | 承诺对象和实际交付对象不一致 |
3. 复盘应区分预测误差、执行偏差和定义偏差
预测误差是计划估算与实际所需时间之间的差异;执行偏差是团队未按已确认的节点行动;定义偏差则是双方对“上线”“完成”“可用”的含义不同。三者需要不同措施,不应统统归因于“沟通不充分”。
在情景案例里,范围晚冻结属于流程与决策问题;缺陷导致范围缩减属于质量和风险问题;客户认为功能可用、团队认为版本已发布属于定义问题。若只要求大家多开会,无法解决任何一个结构性原因。

4. 设计一个小而有效的复盘指标集
团队不需要一开始就追求复杂的成熟度模型。建议先保留以下指标,并为每个指标写清口径。口径不一致时,跨团队比较没有意义,数字越精细反而越容易误导。
- 基线日期偏差:实际发布开始时间与首次批准的基线日期相差多少天,同时保留日期调整次数。
- 范围变更率:冻结后新增或移除的工作量,占冻结时范围的比例。
- 发布准入一次通过率:首次申请发布时满足准入条件的版本比例。
- 发布后回滚率:发布后触发回滚或暂停扩量的版本比例,并按原因分类。
- 承诺准确率:已批准的对外可用日期与实际可用日期之间的偏差,不能拿内部预测混算。
- 延期原因分布:范围变化、质量拦截、依赖延迟、资源冲突、环境问题分别统计。
对管理者而言,最值得追踪的不是所有指标都越高越好。例如,准入一次通过率突然升高,可能是质量改善,也可能是团队不再如实暴露风险。任何指标都要和行为变化、缺陷情况、客户反馈共同解释。
5. 用小样本建立基线,但不要把它伪装成行业标准
企业内部数据通常比外部平均值更有决策意义。可以先选连续 6 至 10 个版本作为观察样本,按统一口径记录计划日期、批准日期、实际开始时间、范围变更、准入结果和发布后异常。样本不大时,只做趋势和原因分类,不要过度解读细小百分比变化。
如果企业还没有数据,可以在一个季度内建立基线。管理者要接受基线期存在“看起来更差”的可能:以前没人统计时,延期、范围变化和回滚可能只是不可见;开始记录后数字上升,不一定代表组织变糟,也可能只是问题终于被看见。

六、落地教程:建立可执行的版本发布时间流程
1. 第一步:定义版本对象和日期字段
先确定组织里的“版本”是什么:是产品的一个交付批次、一个开发周期、一次客户部署,还是一个可对外发布的功能集合。若多个概念都叫版本,管理者应先统一命名,必要时分别建立产品版本、发布批次和客户部署计划。
日期字段建议从最小集合开始:计划日期、批准窗口、实际开始时间、实际全量可用时间、发布完成时间。若团队有灰度机制,再增加灰度启动时间、扩量节点和停止条件。字段的价值不在于完整,而在于能准确回答不同角色的问题。
2. 第二步:建立版本范围清单和冻结规则
每个版本都需要有可读的范围清单。清单不必是繁复文档,但每个项目至少应有负责人、验收标准、依赖对象和当前状态。范围冻结不是“从此不能改”,而是改动必须经过明确的影响评估。
建议规定冻结后的变更需要回答四个问题:业务价值是什么?增加多少开发与验证工作?会挤掉什么原有范围?发布日期或风险是否需要调整?如果无法回答,变更不应被默认为“顺手加一下”。
3. 第三步:用发布准入清单替代口头确认
发布准入清单应短而具体。高风险发布可以有更完整的检查表,常规版本则保持简洁。清单最好以证据为单位,而不是以“已沟通”“已确认”这种难核验的表述为主。
- 版本范围已确认,重要需求具备可验证的验收结果。
- 阻塞级缺陷已关闭;未关闭缺陷有明确风险接受人和处理时间。
- 关键依赖服务、数据迁移和部署环境已经验证。
- 发布窗口、执行人、监控责任人和值班安排已确认。
- 回滚触发条件、操作步骤和恢复验证方式已经准备。
- 客户通知、内部公告和支持团队材料已与实际范围一致。
4. 第四步:把发布窗口与业务影响绑定
发布窗口不能只由研发方便决定。对面向用户的服务,应结合用户活跃时段、业务高峰、维护窗口和支持团队值班能力。对客户环境部署,则要考虑客户现场人员、备份窗口、变更审批和业务不可用时间。
不同类型的版本不必共用一个窗口。低风险补丁可以使用常规窗口,高风险基础变更应选择可获得足够支持的时段。若发布操作依赖少数关键人员,管理者应确认人员可用,而不是只看日历上有空档。
5. 第五步:发布中明确暂停和回滚条件
发布中最容易出现的管理失误,是大家都知道“有问题就停”,却没有定义什么算问题。可操作的规则应该包括监控指标、观察周期、触发阈值、决策人和执行责任人。条件越明确,现场越不需要临时争论。
灰度发布尤其需要分阶段扩大范围。每次扩量前,检查错误率、关键业务成功率、延迟、资源使用和用户反馈。如果条件不满足,应暂停扩量;达到回滚阈值,则按预先演练过的方案处理,不要把回滚当成失败而拖延。
6. 第六步:发布后记录真实结果
发布完成不代表管理闭环结束。团队应记录实际开始、各批次可用时间、异常、回滚或暂停扩量情况,以及发布后仍待处理事项。对客户部署,还需记录客户环境和确认结果。
发布结果可以按“成功、部分成功、暂停、回滚、取消”分类,并说明判定标准。这样下次排期时,团队可以知道哪些版本看似发布了,实际却留下了重大后续工作。
7. 第七步:让工具承担提醒和追溯,不替代判断
在某项目管理平台或类似协作工具中,建议将版本和需求、缺陷、测试、负责人、审批记录关联起来。通过自动提醒处理临近窗口、阻塞缺陷和未完成检查项,减少人工追问;通过变更记录追溯日期和范围为何调整。
如果使用 PingCode 这类面向中大型组织的协作平台,可以先选择一个产品团队或一条交付链路做试点,把版本状态、责任边界和准入清单跑通。不要一上来把所有部门都纳入复杂流程,也不要为了展示工具能力而复制一套无法执行的审批矩阵。

七、不同情况下的行动建议:不要让一套流程覆盖所有团队
1. 小团队、发布频率低
如果团队规模较小、发布频率低,先不用建设复杂审批。建立一张版本清单即可,字段包括范围、负责人、计划日期、风险、验收状态、发布窗口和发布结果。每次发布前用 15 分钟逐项确认,并保留延期原因。
小团队的核心风险往往不是流程缺失,而是关键知识集中在一两个人身上。至少要让另一位成员知道发布步骤、回滚方式和监控入口,避免唯一负责人临时不可用时,版本完全无法推进。
2. 多团队并行、依赖关系复杂
多个团队共同交付时,重点应从“每队报一个日期”转向“共享依赖何时稳定”。建立依赖清单,明确提供方、接收方、交付内容、接口变更冻结时间和风险升级路径。管理者需要看到关键路径,而不是只看到各团队的绿灯。
如果每个团队都按期,但整体版本仍延期,问题通常在接口和集成阶段。此时应增加集成验证的提前量,推动依赖团队在范围冻结前确认契约,而不是等所有代码完成后才第一次联调。
3. SaaS 持续交付、没有传统大版本
持续交付不意味着不需要版本管理,而是需要把发布对象从大版本转为变更批次、功能开关和灰度阶段。每项变更应能追踪到代码、测试、上线批次和用户范围,避免“每天都在发布,所以没有人负责发布”。
对于功能开关,建议记录开关所有者、开放范围、关闭条件和清理期限。长期不清理的开关会增加系统复杂度,也会让团队误以为功能已经正式交付。
4. 私有化交付或客户窗口固定
客户环境部署往往不能只用内部研发节奏决定日期。要提前确认环境版本、网络和权限、备份、停机窗口、客户联系人、现场支持和恢复方案。客户签字确认的窗口与内部计划日期应分别保存,避免误把内部排期当作客户同意。
如果客户可选窗口有限,建议先锁定窗口,再倒推内部准备节点。若内部质量条件未满足,应尽早告知并提供新选项,而不是等到窗口前一天才通知客户。
5. 涉及高风险变更或合规要求
金融、医疗、政务等对审计、数据安全或可追溯性要求较高的场景,应把审批证据、测试记录、变更说明和操作记录纳入发布档案。发布日期只是档案中的一部分,不能替代责任链和风险记录。
这类场景不应为了追求自动化而跳过人工判断。自动化适合执行检查、采集证据和提醒;风险接受、例外批准和回滚决策仍应由明确授权的角色承担。
6. 发布延期已成为常态
当多个版本连续延期,先暂停增加新的报表指标,做一次原因分类。检查范围冻结后变更、关键依赖确认时间、缺陷发现阶段、并行工作量和环境准备情况。连续延期通常不是某个环节“再努力一点”就能解决,而是计划系统把不确定性藏起来了。
若主要原因是范围变更,优先修订变更规则;若是测试阶段集中暴露缺陷,优化早期验证和集成;若是资源冲突,限制关键人员并行任务;若是外部窗口,调整承诺方式和缓冲策略。改进要对准原因,不能一律要求团队加班。

八、不同情况下的取舍:日期、范围、质量和风险如何平衡
1. 日期固定时,优先缩范围,不要静默压质量
若日期由法规、合同或重大市场节点固定,团队通常需要调整范围。可以把需求分成必须交付、可延后和实验性内容,确保核心用户路径稳定。减少范围应明确告知相关方,不能继续用完整功能的说法对外宣传。
静默压缩测试时间看似保住了日期,实际把风险转移到用户和支持团队。若确实需要接受质量风险,应说明影响、缓解措施、监控方式和责任人,并由有权限的人作出决定。
2. 范围固定时,日期应反映真实准备成本
如果核心范围不能删减,日期就应根据依赖和验证结果调整。管理者要把“晚一点交付”和“带着已知高风险上线”的成本放在一起比较。用户受影响、恢复困难、数据不可逆的变更,通常需要更保守的发布判断。
日期变更要尽早发生。越早更新,销售、客户成功、支持和客户越有机会调整计划;越晚才宣布,组织承担的往往不只是开发延期,还有信任损失和沟通成本。
3. 风险可控且回滚容易时,可以采用渐进发布
当功能可以通过开关控制、用户范围可以分层、监控反馈足够及时,渐进发布能降低一次性全量上线的风险。它适合可观测、可隔离、可恢复的变化,不适合把没有验证的重大数据迁移包装成“先灰度看看”。
渐进发布的代价是需要更好的监控、值班和版本追踪能力。如果没有人在发布后观察指标,或者无法迅速关闭功能,灰度就只是分批暴露风险,并没有真正提高安全性。
4. 业务窗口不可错过时,要提前设计替代路径
节日活动、客户切换窗口或法规节点可能无法随意改期。此时应提前准备最小可用范围、降级方案、回滚计划和沟通模板。关键决策不能等到发布前一天才做,应在候选版本阶段讨论范围收缩条件。
替代路径不是鼓励降低标准,而是预先明确“哪些功能可延后、哪些风险不能接受、哪些条件触发停止”。当风险真的发生时,团队依据已有规则执行,而不是被时间压力推着做临时决定。
5. 不要用单一按期率奖励团队
若绩效只奖励按期发布,团队可能倾向于少报风险、减少验证或把延期成本转嫁给下一版本。更平衡的评估应同时看承诺准确性、范围稳定性、发布质量、客户影响和风险暴露及时性。
我更愿意奖励“在风险还可控时及时调整承诺”的团队,而不是只奖励“最后一天仍然按原日期上线”的团队。前者让组织有决策空间,后者有时只是把问题延迟到上线以后。
6. 复杂流程与快速响应之间要保留分级通道
所有发布都走重大变更审批,会让流程成为瓶颈;所有发布都走快速通道,则会让高风险变更失去保护。建议按影响范围、恢复难度和业务关键性设定不同通道,并定期复核分类是否合理。
紧急修复可以走快速通道,但必须补齐事后记录和复盘。快速不等于无记录,紧急也不等于没有责任人。把例外路径写清楚,反而能减少团队在真正紧急时的犹豫。
九、管理者可直接使用的检查清单
1. 计划阶段检查
- 本次版本的交付对象是什么,是产品批次、客户部署还是内部迭代?
- 当前日期是内部预测、发布窗口还是已经批准的客户承诺?
- 核心范围是否有负责人、验收标准和依赖关系?
- 是否存在固定外部窗口、审核周期或不可压缩的前置条件?
- 日期估算是否参考了团队自身的历史偏差,而不是只依赖乐观估计?
2. 冻结和候选阶段检查
- 范围冻结后是否发生变更,变更是否说明替换项或日期影响?
- 候选版本是否通过关键路径测试,阻塞缺陷是否清零?
- 尚未关闭的问题是否有风险接受人、用户影响说明和后续计划?
- 跨团队依赖、环境、数据迁移和客户准备是否有证据支持?
- 是否明确了发布成功的定义,而不是只说“部署完成”?
3. 发布和复盘阶段检查
- 执行窗口、值班人员、监控指标和暂停条件是否明确?
- 回滚步骤是否可执行,恢复后如何验证是否写清楚?
- 实际发布时间按什么口径记录,灰度和全量是否区分?
- 客户和内部支持团队收到的信息是否与实际范围一致?
- 复盘是否识别了可改变的系统原因,而非只寻找个人责任?
4. 第一个月的落地顺序
如果企业目前还没有统一流程,我不建议先做全公司级制度。第一个月可以只选一条交付链路:第一周定义版本和日期字段;第二周收集最近几个版本的延期与范围变化;第三周试运行发布准入清单;第四周复盘哪些字段真正帮助决策,再决定是否扩展。
这一步的目标不是立刻提高某个数字,而是让团队能够用一致口径回答:当前日期是什么性质、什么条件尚未满足、若延期或缩范围由谁决定、实际结果如何。能稳定回答这四个问题,才算有了可扩展的管理基础。
十、结论:管理效率来自减少误解,而不是压缩所有流程
1. 独特观点:发布时间管理的核心资产是可撤回的承诺
管理者常把效率理解为更快地批准日期、更少地延期、更频繁地发布。我认为更关键的能力,是组织能够在证据变化时及时修正承诺。一个计划若不能更新,只会让团队隐瞒风险;一个承诺若没有边界,就会把内部预测变成外部债务。
版本发布时间不是日历上的一个点,而是范围、质量、依赖、窗口、客户预期和风险接受共同形成的决策结果。工具能让信息更透明、记录更完整,但流程是否有效,最终取决于组织是否愿意让真实状态比“看起来按期”更重要。
2. 下一步怎么做
如果你是企业管理者,可以从最近一个版本开始,核对计划日期、批准窗口、实际发布时间和客户可用时间是否被混为一谈;再选取连续几个版本,按范围变更、依赖延迟、质量拦截、资源冲突和环境问题分类复盘。
接着建立一份不超过十项的准入清单,明确每项证据的负责人和例外批准人。若组织规模超过 100 人、跨团队依赖较多,可以在 PingCode 或类似某项目管理平台中关联版本、需求、缺陷、测试和发布记录,先用一个团队验证流程,再逐步推广。
最值得优先改的,不是“怎样让团队永远不延期”,而是“怎样尽早知道日期已经不可信”。当组织能及时看见变化、清楚说明取舍,并把承诺与实际交付对齐,发布时间才会从压力来源变成真正可管理的经营信息。
常见问题解答(FAQ)
1. 版本发布时间到底应该怎么定,才能提升企业管理效率?
我负责多个项目时,发现大家经常把开发完成日、测试通过日和对外发布时间混在一起,导致临近发布才发现资源和风险都没有准备好。我想知道,一个适合企业管理的版本时间表,究竟应该包含哪些关键节点?
不要只填写一个“发布时间”,而要把版本拆成至少五个节点:需求冻结日、开发完成日、测试准入日、发布候选版本日和正式发布时间。实际管理中,单一日期无法反映版本是否真的可发布,因为开发完成并不等于风险收敛,测试通过也不等于运维和客户支持已经准备好。比较稳妥的排期方式是倒推法。
假设正式发布时间为周五 20:00,可以将周三设为发布候选版本日,周二设为测试准入截止,上一周五完成需求冻结。对于中等复杂度的企业版本,我通常会预留约 20% 至 30% 的缓冲时间,而不是把全部工作时间排满。
例如一个计划周期为 10 个工作日的版本,真正用于编码和联调的时间控制在 7 至 8 天,剩余时间用于缺陷修复、回滚准备和临时需求评估。建议在版本表中增加“节点、负责人、准入条件、延期影响”四列。只有当每个节点有明确的完成标准,发布时间才具有管理价值。
比如测试准入不能写成“开发差不多了”,而应写成“主流程已联调、阻塞级缺陷为零、数据库变更脚本已评审”。这种做法看似增加了记录工作,但能显著减少管理者反复追问进度的时间。
2. 版本发布时间教程中,需求冻结应该设置在哪个时间点?
我经常遇到业务部门在版本临近发布时追加需求,产品经理觉得只是小改动,开发团队却认为会影响测试范围。我想知道需求冻结是不是越早越好,以及冻结之后出现紧急需求时应该如何处理?
需求冻结不是简单地“禁止新增需求”,而是把新增需求从默认流程切换为例外流程。时间点过早,会让团队为了赶冻结日期而仓促定义方案;时间点过晚,则会让测试范围不断变化。对两周左右的迭代版本,通常可以在正式发布前 5 个工作日冻结需求;对涉及多个系统联动的版本,建议提前 7 至 10 个工作日冻结。
我更建议采用分层冻结,而不是一次性冻结。第一次冻结锁定业务目标和范围,第二次冻结锁定交互、接口和数据库方案,最后一次冻结只允许修复缺陷,不再接受功能变化。这样既能保留早期调整空间,也能避免测试阶段持续变更。冻结后确实会出现紧急需求,但不能由单个负责人直接口头批准。
可以设置一个四项判断表:客户或合规影响、延期损失、开发工作量、测试回归范围。只有当紧急需求的收益明显高于延期或回归风险时,才允许插入当前版本;否则进入下一个版本。一个实用规则是,若新增需求预计占用当前版本剩余开发时间的 10% 以上,或会影响两个以上核心模块,就默认顺延,而不是强行塞入。
管理者真正需要控制的不是“有没有变更”,而是变更有没有留下决策记录。记录变更原因、影响范围、批准人和新的发布时间,后续才能判断延期究竟来自需求不稳定、估算偏差,还是团队执行问题。
3. 企业发布版本时,如何判断延期还是按计划上线?
我曾经见过团队为了维护发布时间,带着明显缺陷上线;也见过一些版本因为少量低风险问题被无限延期,最后业务方失去耐心。我想建立一套不依赖个人情绪的判断标准,知道什么情况下必须延期,什么情况下可以带问题发布。
判断是否延期,不能只看缺陷数量,而要看缺陷对核心业务链路、数据完整性和回滚能力的影响。建议将问题按四个维度评估:影响用户数量、影响业务金额或合规责任、是否存在替代操作、是否可以快速回滚。可以使用一个简单的决策矩阵。
阻塞登录、数据丢失、权限越权、计费错误、核心流程无法完成等问题,即使只有 1 个,也应优先延期。影响少量用户、存在人工绕行方案、不会造成数据污染的问题,可以在明确公告和负责人后上线。纯视觉问题、低频提示文案问题,通常可以进入后续修复版本,但必须登记截止时间,避免低优先级问题永久积压。
我建议把“可发布”定义为三个条件同时满足:核心业务链路通过,发布后 30 分钟内有监控和负责人值守,出现异常时能在预设时间内回滚。很多团队只做了前一个条件,却没有准备后两个条件,所以看起来测试通过,实际上仍然不具备上线能力。
一个简单的量化方法是设置发布评分:核心链路通过率占 40%,高优先级缺陷风险占 30%,回滚和监控准备占 20%,客户支持准备占 10%。评分不是为了制造虚假的精确度,而是帮助管理者把争论从“我觉得能发”转移到“哪些风险尚未关闭”。如果回滚脚本没有演练过,哪怕缺陷数量很少,也不建议在高峰期发布。
4. 如何用版本管理工具减少企业管理者反复催进度的问题?
我发现自己每天花很多时间询问“开发到哪了”“测试能不能开始”“这个问题谁负责”,但会议结束后仍然无法判断版本是否按计划推进。我想知道,版本管理工具应该如何配置,才能真正减少沟通成本,而不是增加填表工作?
工具能不能提升效率,关键不在字段数量,而在于是否把管理者最关心的三类信息自动暴露出来:当前版本距离发布时间还有多远、哪些任务正在阻塞、哪些变更可能影响承诺。配置时不建议一开始建立十几个状态,通常用“待开始、进行中、待验证、已完成、已关闭”五个状态就够了,另外单独标记阻塞项和延期项。
版本页面至少应固定展示五个指标:计划任务数、已完成任务数、未关闭高优先级缺陷数、阻塞任务数、预计完成日期。比如一个版本共有 80 项工作,完成 56 项,看起来完成率为 70%,但如果剩余 24 项中有 8 项是核心接口联调,实际风险可能高于完成率显示的水平。
因此不能只看进度百分比,还要看未完成工作的权重和依赖关系。我建议采用加权进度,而不是任务数量进度。可以把普通任务设为 1 分、跨模块任务设为 3 分、核心架构或数据迁移任务设为 5 分,再用“已完成权重 ÷ 总权重”计算进度。
对于 100 分总权重的版本,如果完成 70 分但剩余 30 分全部集中在数据迁移和回归测试,管理者就应立即调整资源,而不是继续等待日报。同时要设置自动提醒:任务超过预计完成日仍未关闭时提醒负责人;高优先级缺陷新增时通知版本负责人;版本距离发布时间 48 小时仍有阻塞项时触发升级。
这样管理者只需要处理异常,不必每天逐人询问。判断工具是否有效,可以观察两个数据:发布前临时会议时长是否下降,以及延期原因能否在系统中被追溯。如果这两个指标没有改善,通常不是工具功能不够,而是状态定义、责任人或更新纪律没有建立起来。
核心关键词
文章包含AI辅助创作:版本管理版本发布时间教程:企业管理者效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517379
读者评论
我们团队以前只记录一个“上线日期”,结果研发、测试和客户成功各自理解不同。后来拆成计划日、发布窗口和实际可用时间,沟通确实顺了不少。现在更难的是维护这些字段,责任人不明确时,系统里的信息很快又会滞后。
文中把按期率和范围变更、缺陷拦截分开统计,这点比较实用。我们曾经为了保住季度目标,把高风险问题留到后续版本,表面按期,后续却花了更多时间处理投诉。相比追求漂亮数据,保留原始日期和延期原因更有参考价值。
多客户部署的场景不太适合只看一个版本日期,尤其私有化交付还受客户窗口、备份和现场配合影响。实际落地时,我认为不必一开始设计太多字段,先把客户批次、责任人和回滚条件管起来,等流程稳定后再扩展会更容易执行。
