Release怎么做?企业管理者实操方法:版本管理从0到1

Release 最容易失控的时刻,往往不是发布当天,而是发布前两周:需求还在插队,测试环境里有三个候选包,销售已经向客户承诺日期,研发却说“这个版本差不多好了”。这时管理者需要的不是再开一次进度会,而是一套能回答“交付什么、何时冻结、谁能放行、出问题如何回退”的版本管理机制。本文把 Release 当作从需求承诺到生产验证的一条可追溯交付链,拆解企业如何从零建立这套机制。

一、先讲核心结论:Release 管的是交付承诺,不只是发版动作

1. 先把 Release 与版本、构建、部署分开

在不少企业里,“版本”“构建”“发布”被混着说,导致计划、测试和上线记录无法对齐。我通常先把四个概念说清楚:版本是面向用户或业务的交付承诺;构建是某个时间点从代码和配置生成的可部署产物;部署是把产物放到某个环境;Release 则是围绕一个交付目标组织需求、质量、审批、上线和反馈的管理过程。

例如,“移动端 4.2”可以是一个 Release;它可能经过多个构建包,在测试环境反复部署,最终只把经过验证的某个构建部署到生产。若团队把每次构建都叫“发版”,管理者就难以分辨:本周是在交付一个新版本,还是只是在修复同一版本的候选包。

我的判断是:版本号不是版本管理的核心,版本边界才是。版本边界要回答哪些变更算在本次承诺里、哪些不算,什么状态代表已冻结,什么证据足以放行,以及出了问题能否准确识别受影响的用户、服务和数据。

2. Release 的最小闭环有六个要素

从零开始不需要先采购复杂工具,也不必一开始就设计几十种状态。只要管理对象、负责人、时间节点、准入条件、放行决定和事后反馈能够闭环,版本管理就已经有了骨架。

  • 交付对象:本次版本包含哪些需求、缺陷修复、配置变更和依赖升级。
  • 责任人:谁对版本范围负责,谁对测试结论负责,谁有生产放行权。
  • 关键时间:计划日期、范围冻结日、候选构建日、发布窗口和复盘时间。
  • 准入标准:测试覆盖、严重缺陷、兼容性、数据迁移和回退准备达到什么条件。
  • 放行记录:哪个构建经过谁批准,在什么环境、以什么方式上线。
  • 反馈闭环:上线后观察哪些指标,异常由谁处理,哪些问题进入下一轮改进。

这六项中,最容易被忽略的是“放行记录”。上线群里一句“可以发了”不是可靠记录。至少要能回溯到版本范围、构建标识、验证结果、批准人和发布时间。团队规模扩大后,靠聊天记录拼事实,成本会迅速高于建立一张结构化发布单。

3. 管理者先盯住三个结果指标

Release 管理不是追求“每次都按期”,因为按期上线一个未经验证的版本并不算成功。我更关注三个结果:承诺范围的交付可靠性、上线后变更失败比例、从范围冻结到生产可用的周期。它们分别反映计划是否可信、质量门禁是否有效、流程是否过度等待。

如果当前没有历史数据,不要把示意值写成企业现状。可以先用四到六次发布建立基线,再设定改进目标。下方数值为情景模拟,用来演示观察方法,不代表行业平均水平。

Release怎么做?企业管理者实操方法:版本管理从0到1

二、背景和真实场景:为什么版本管理会从“项目问题”变成“经营问题”

1. 小团队靠默契,大组织靠显式约定

十几人的团队可能靠口头同步完成发布:开发知道哪些功能合并了,测试知道最新包在哪,负责人也能在群里找到相关人。但组织扩大到多个产品线、多个研发团队、共享服务和不同客户环境时,默契就会变成隐性依赖。一个团队的延期可能改变另一个团队的接口验证窗口,局部变更也可能影响共用服务。

管理者常见的误判是把这种问题归结为“大家沟通不够”。沟通当然重要,但更根本的原因是信息没有固定载体和责任边界。团队需要的不是更多会议,而是明确版本范围、依赖关系、状态转换和异常升级规则。

2. 一个典型场景:功能已完成,版本却仍不能放行

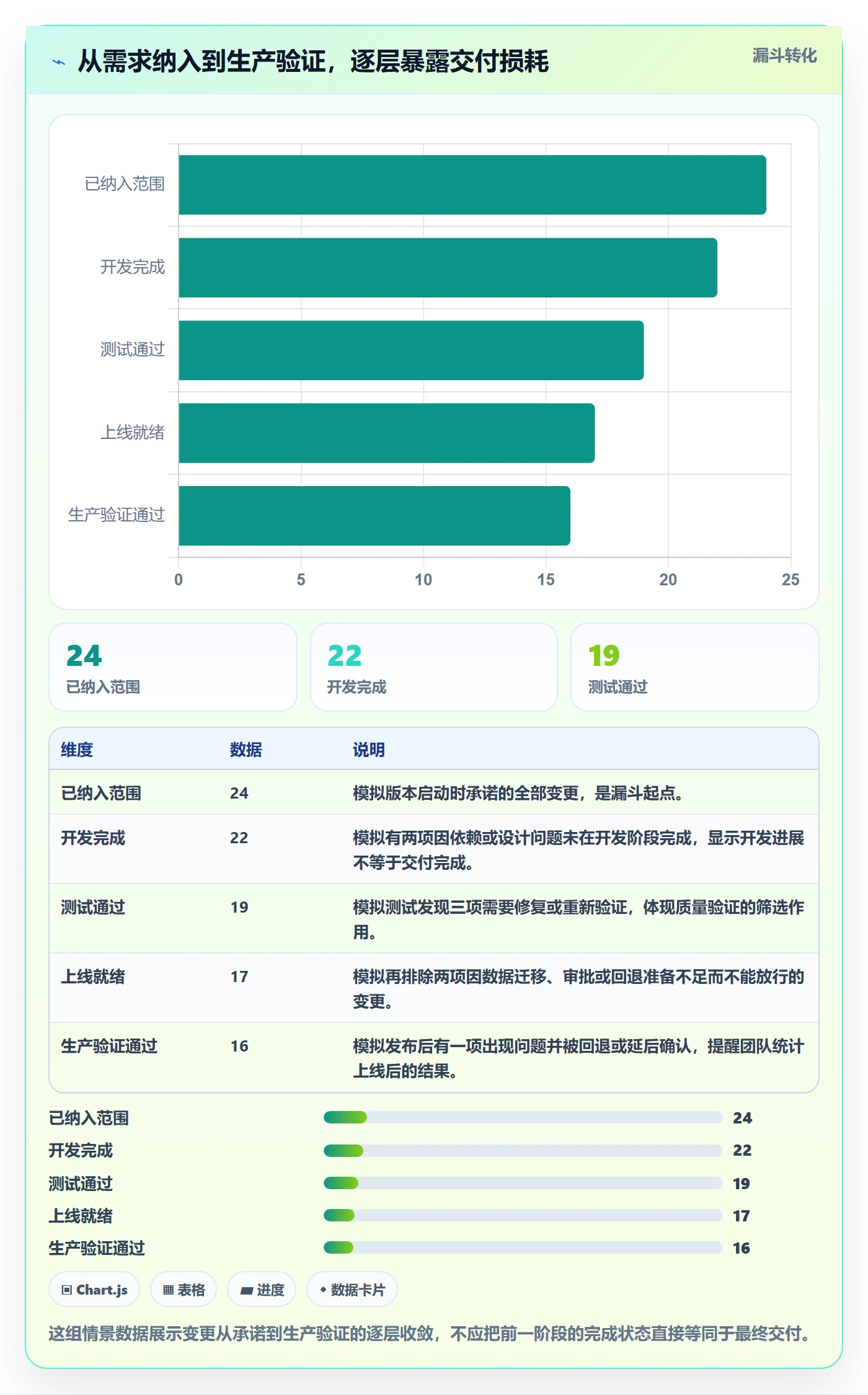

下面用一个情景模拟说明。某企业计划每月发布一次业务系统版本,版本中有 24 项变更:16 项业务需求、5 项缺陷修复、3 项技术升级。发布日期前一周,研发认为开发完成率已达 95%,管理层因此判断版本基本稳了。测试却发现接口依赖方还未提供稳定环境,数据迁移脚本没有在接近生产规模的数据上演练,且一个关键需求的验收口径仍有争议。

这类版本不是“测试拖慢了进度”,而是前面的计划把开发完成误当成整体可交付。对 Release 来说,需求明确、依赖可用、环境就绪、数据方案验证、监控和回退准备都属于交付条件。将这些条件前置,往往比临近上线时追问“为什么还没测完”更有效。

我建议把版本进展从单一完成百分比拆成阶段状态。需求进入版本、开发完成、测试通过、上线就绪和生产验证是不同事件。只报一个“完成率”,会掩盖关键路径上某个阻塞项的真实影响。

Release怎么做?企业管理者实操方法:版本管理从0到1

3. 发布节奏会改变管理方式

月度大版本、每周小版本、每日持续交付,不是先进与落后的简单排序。低频发布容易集中测试和审批压力,也可能让单次变更影响范围过大;高频发布缩小单次变更,但要求自动化测试、监控、回滚和责任响应更成熟。组织应根据业务风险、系统耦合、客户承诺和运维能力选择节奏,而不是追求看起来更敏捷的频率。

对于中大型企业和 100 人以上组织,版本管理通常还需要跨团队协调。以 PingCode 为例,可以把需求、缺陷、迭代和发布信息纳入可追踪的工作流,减少计划、执行与验证之间的断层。工具本身不会自动让发布可靠;关键仍是团队先定义版本边界、字段口径和审批责任,再用平台固化这些约定。

三、常见误区:看起来在管版本,实际上只是在管表面进度

1. 误区一:给版本起了名字,就算有版本管理

“春季版”“客户版”“大版本”只是标签。如果没有稳定的范围清单、状态定义和变更规则,版本名字不能帮助团队做决策。特别是同一需求被同时放进产品版本、客户交付单和研发迭代,容易出现重复统计,或在一个视图里显示完成、另一个视图里仍未验收。

解决办法不是增加更多命名规则,而是先明确一个交付对象的唯一标识,再让需求、缺陷、构建和发布记录关联到它。必要时可区分面向用户的版本名称与内部构建号,但两者要能映射,不能互相替代。

2. 误区二:开发完成率高,版本风险就低

开发完成率通常是较早出现的进度指标,不是放行证据。一个需求可能代码已合并,却缺少集成验证;一个数据库变更可能脚本已写,却没有验证锁表时间;一个功能可能测试通过,却没有准备灰度开关和告警规则。

我会把“完成”拆成可检查的状态,而不是依赖个人主观判断。比如,“开发完成”意味着代码评审通过并已进入指定分支;“测试通过”意味着规定范围的测试执行完成且阻断问题关闭;“上线就绪”意味着生产变更步骤、监控、回退和业务通知均有负责人。

3. 误区三:范围冻结等于任何变更都不能进

冻结不是阻止合理变更,而是把变更的代价显性化。临近发布日期新增需求,可能挤占回归时间、增加接口风险或改变培训材料。真正有效的冻结机制应允许例外,但要求提交人说明业务价值、影响范围、验证成本和被替换掉的工作项。

我通常建议实行“进入一个,明确退出一个”的规则:冻结后新增高优先级事项,必须指定替换项或明确延期影响。紧急安全修复可以走例外通道,但不能只因为某位负责人临时要求就绕过评估。这样既避免僵化,也避免范围无声膨胀。

4. 误区四:上线审批签字越多,风险越低

审批人数增加,不代表风险控制变强。若每个审批人都只看一行“测试已完成”,责任就会被稀释。审批应对应具体风险:业务负责人确认范围与影响,测试负责人确认验证结论,运维或平台负责人确认部署与回退条件,安全或数据负责人只在涉及相应风险时参与。

有些组织把审批设计成“人人都能否决、无人负责决策”。我建议明确最终放行人和不可妥协的阻断条件。审批的目的不是把责任分散出去,而是让有权承担风险的人依据证据作出决定。

5. 误区五:一次性把流程做得很完整

从零开始就设计几十个状态、多个委员会和复杂模板,通常会让团队绕开流程。初期应先覆盖最常见的发布路径,再对高风险变更增加控制。对于没有数据库迁移、外部依赖或客户定制的低风险内部工具,流程可以轻;涉及支付、权限、个人信息或大规模数据迁移的版本,门槛应明显提高。

流程复杂度应随风险和组织规模增长,不应随管理者的焦虑增长。能用清楚的准入条件解决的问题,不要用更多会议解决;能由系统自动检查的字段,不要每次依赖人工提醒。

四、专业判断逻辑:用风险、范围和可逆性决定发布策略

1. 先判断变更风险,而不是先套发布模板

同样是一个 Release,新增文案、升级底层数据库和调整权限模型的风险并不相同。管理者可从影响面、变更复杂度、可观测性、回退难度和业务时段五个维度判断。评分可以帮助排序,但不能取代专业判断;尤其是安全、合规和数据完整性风险,不适合简单用平均分稀释。

判断维度 低风险信号 高风险信号 管理动作
影响面 单一模块、有限用户 共享服务、多产品线或全量用户 明确受影响对象,分批或灰度上线
变更复杂度 局部配置或小范围修复 跨服务、接口或核心流程调整 增加集成验证和依赖方确认
可观测性 有明确指标、告警和日志 问题发生后难以定位 上线前补齐监控和验证信号
回退难度 可通过开关或前一版本恢复 涉及不可逆数据变更 先演练恢复方案,必要时分阶段迁移
业务时段 低峰期且有支持人员 结算、促销或关键运营窗口 避开高风险窗口或准备专项值守

如果变更不可逆,发布策略就不能只问“能不能回滚代码”,还必须问数据是否能恢复、旧版本是否兼容新数据、回退后业务状态是否一致。代码回退不等于业务回退,这是很多发布预案中最关键的盲点。

2. 采用风险分层,避免所有版本走同一条路

可以先设低、中、高三档,要求团队把每档的准入条件写成可验证事项。低风险版本走标准自动化检查;中风险版本增加专项测试、依赖确认和灰度观察;高风险版本增加演练、业务负责人参与和明确的停止条件。分层的价值不是标签,而是让控制措施与风险相称。

风险等级 典型变更 放行证据 发布策略
低 局部文案、隔离模块修复 自动化检查通过、无阻断缺陷 常规窗口发布,发布后短时观察
中 跨模块功能、兼容性调整 集成与回归通过、依赖方确认 分批发布,设定观察指标和停止阈值
高 权限、核心数据、支付或基础设施变更 专项测试、恢复演练、明确业务批准 分阶段变更,安排值守并预设决策点

这张表是管理框架,不是通用合规标准。企业应结合行业监管、内部风险政策和系统架构调整。真正需要统一的是判断过程和证据,而不是强行让所有系统使用同一套阈值。

3. 把“放行”设计成证据门,而不是感觉门

每个放行条件最好写成“谁检查什么、在什么位置留下什么证据”。例如,“测试通过”过于宽泛;“指定测试集执行完成,阻断级缺陷为零,剩余已知问题有业务接受记录”就更可操作。若条件不能被他人复核,审批人只能相信口头汇报。

我建议为每次发布设置一张精简的 Release 记录,至少包含版本范围、构建标识、验证状态、未关闭风险、发布窗口、放行人、回退方案和观察负责人。大型组织可在 PingCode 等项目管理平台中把这些信息与需求、缺陷和迭代关联,避免手工复制多份清单造成版本不一致。

4. 用“可逆性”决定发布粒度

发布粒度不是越小越好。把一个强耦合功能拆成多个独立上线步骤,可能造成中间状态不可用;反过来,把多个无关变更捆成一个大包,则扩大故障定位范围。判断粒度时,我会问:变更能否独立验证?失败能否独立停止?上线后能否独立回退?若三项都能,拆分通常有利于控制风险。

对不可逆数据迁移,应考虑先扩展兼容能力,再迁移数据,最后移除旧路径。这样的分阶段策略会增加短期工程工作,却能降低一次性切换的故障半径。是否值得,需要比较额外维护成本与失败影响,而不是只看代码行数或发布次数。

五、具体案例与数据观察:从“发完再看”转向有边界的试点

1. 情景案例:一个 120 人研发组织如何启动版本管理

以下是情景模拟,不代表某家企业的真实内部数据。某企业有 120 名研发与测试人员,分布在四个产品团队,月度发布,但各团队对“完成”的定义不同。管理者第一次梳理时发现:版本计划表里只有功能名称和负责人,测试结论留在测试报告,部署记录在运维工单,业务验收则散落在沟通工具中。

我不会建议这类组织立刻建立复杂的发布委员会。试点先选一个依赖较多、但业务风险可控的产品线,用两个发布周期验证字段和流程。第一个周期重点建立范围基线与阻塞项可见性;第二个周期再加入冻结例外、发布证据和上线后观察。这样可以避免流程设计与实际工作脱节。

2. 试点前后要比较“过程损耗”,不能只比较发布时间

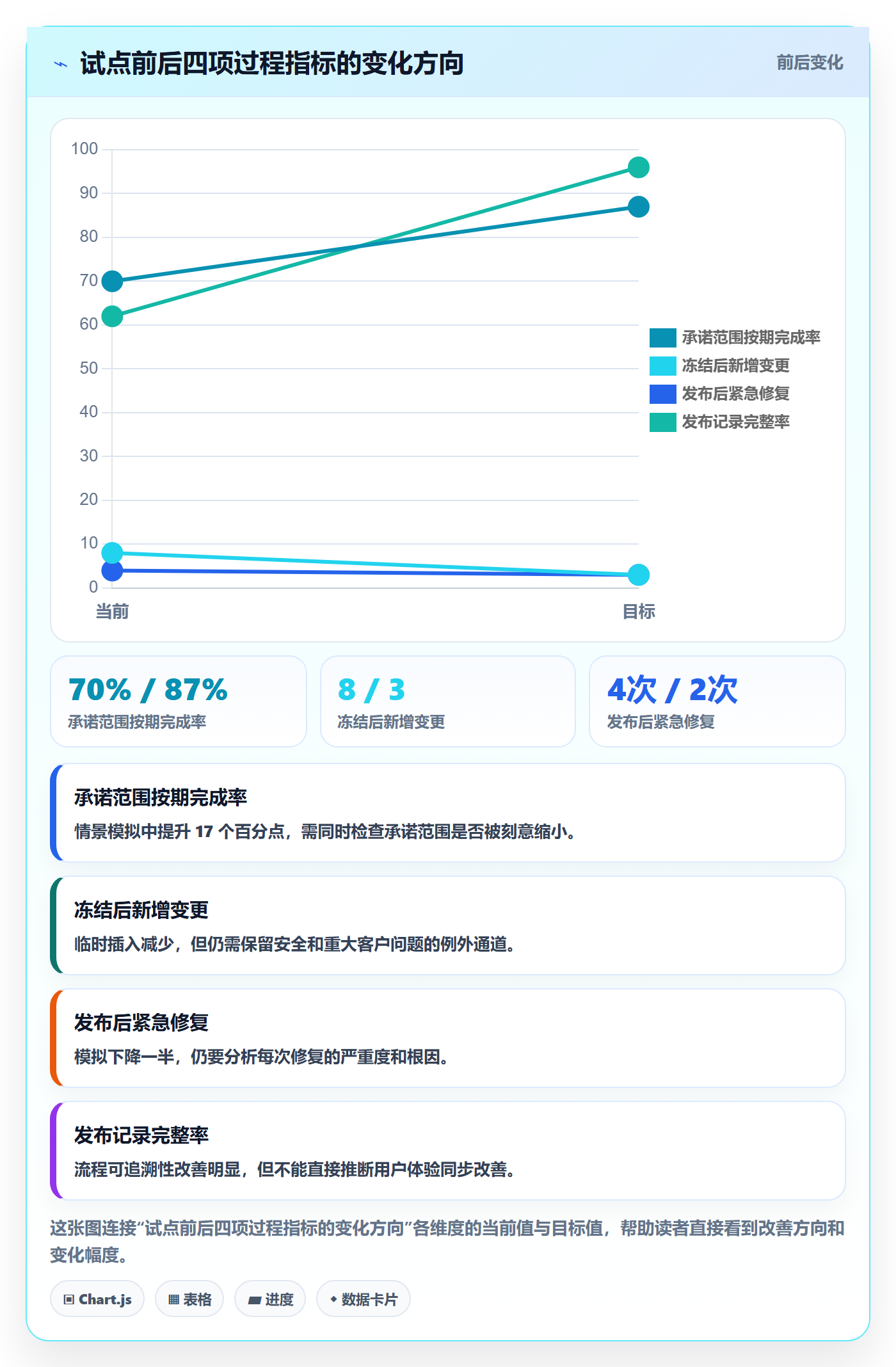

假设试点前,版本计划包含 30 项变更,最后 21 项按承诺交付;冻结后新增 8 项,其中 3 项挤占回归时间;上线后出现 4 次紧急修复。试点后,团队并不一定能把交付周期立刻压短,但如果承诺范围完成率提高、冻结后插入减少、发布后紧急修复下降,就说明管理控制更有效。

下表中的数据是情景模拟,用于示范如何设计前后对比。实际执行时应统一统计口径,至少比较多个周期,并标记团队规模、版本风险和业务窗口等背景因素。单个版本的波动不应被解释为流程改进的因果证据。

观察项 试点前模拟 试点后模拟 解读方式
承诺范围按期完成率 70% 87% 观察范围计划与执行是否更一致,不应通过少承诺来制造改善。
冻结后新增变更 8 项/版本 3 项/版本 观察临时插入是否减少,并核对紧急变更是否仍得到及时处理。
发布后紧急修复 4 次/版本 2 次/版本 观察上线质量变化,同时区分产品缺陷与外部环境问题。
发布记录完整率 62% 96% 观察关键证据是否可追溯,不代表业务质量自动达标。

Release怎么做?企业管理者实操方法:版本管理从0到1

3. 指标要防“看起来变好”的副作用

只看按期率,团队可能通过把难需求移出版本来改善数字;只看缺陷数量,团队可能少报问题;只看平均交付周期,少数高风险版本可能被平均值掩盖。因此我建议每个核心指标搭配一个反向约束指标,至少从效率、质量和范围三个方面交叉观察。

例如,承诺范围按期完成率上升时,同时检查版本范围规模和需求延期比例;上线失败比例下降时,同时检查缺陷漏报和回滚演练覆盖;周期缩短时,同时观察测试深度与严重问题数量。指标不是绩效装饰,而是帮助管理者发现系统行为是否发生偏移。

4. 复盘要定位机制缺口,不要只找个人责任

一次发布事故可能由多种因素共同导致:需求验收条件不明确、测试环境与生产差异、部署顺序错误、告警未触发或回退脚本未演练。复盘应沿变更链路追问“哪个信号本应提前暴露”“哪个控制点没有生效”“为什么流程允许风险继续向后传递”。如果结论只有“加强沟通、提高责任心”,下一次大概率仍会发生。

复盘还应区分可控和不可控因素。外部服务中断不一定能避免,但依赖降级策略、超时设置和故障发现时间通常可以改进。可执行的改进项要有负责人、截止日期和验证方式,而不是只记录会议结论。

六、从零到一的实施方法:用两个发布周期搭出可运行机制

1. 第一步:盘点现状,先找出信息断点

我通常不从画流程图开始,而是抽查最近三次发布。对每次发布追踪需求来源、承诺范围、代码或构建标识、测试结论、上线时间、异常处理和用户反馈。如果其中任意一项只能依赖某个人回忆,就把它标为信息断点。

盘点时不要只问流程负责人,也要分别问产品、研发、测试、运维和业务代表:什么情况下你会认为版本已就绪?谁能改变范围?发生问题时你去哪里找准确版本信息?答案差异本身就是管理现状,不是员工理解能力的问题。

2. 第二步:定义最少字段与状态

起步阶段字段要少而关键。建议版本记录至少有版本名称、目标日期、负责人、范围清单、状态、依赖项、风险级别、构建标识、放行结论和发布后观察结果。字段如果没人维护,就先问它是否真的用于决策;不要因为“以后可能有用”就全部塞进表单。

状态也应遵循“每个状态能触发一个管理动作”的原则。例如,规划中意味着范围仍可讨论;执行中意味着已进入开发与验证;冻结意味着新增变更需要评估;待放行意味着证据齐备但尚未获批;已发布意味着生产变更完成;观察中意味着业务指标仍在观察窗内。状态过细却没有动作,只会增加维护负担。

3. 第三步:建立范围冻结与例外处理

冻结日不是日历上的装饰,而是团队承诺从“可以调整”切换到“变更需承担代价”的节点。冻结前,需求必须满足验收口径明确、依赖识别、估算完成和负责人确认。冻结后新增事项要说明紧急程度、影响对象、测试成本、被替换事项及延期影响。

建议设置固定的变更决策人,而不是让每个新增需求都临时拉群讨论。对紧急安全问题和生产事故,可启用快速通道,但事后仍要补齐变更记录、验证结论和复盘。快速通道应缩短决策时间,不应取消责任和证据。

4. 第四步:设定上线门禁和失败停止条件

上线门禁最好分成“必备条件”和“风险接受条件”。必备条件包括指定测试完成、阻断级缺陷处理、构建可识别、发布步骤确认和责任人到位;风险接受条件则允许有已知问题,但必须明确影响、缓解措施和接受风险的人。

停止条件要在上线前写清楚,例如关键业务指标越过阈值、错误率持续上升、数据一致性校验失败或核心依赖不可用。具体阈值应来自系统基线和业务容忍度,不能直接照抄别的企业。没有预先约定停止条件,现场就容易把“再观察五分钟”变成拖延决策。

5. 第五步:上线后观察,并把反馈回写到版本

发布不是结束。上线后应有明确观察窗口,安排业务、研发和运维负责人,监测与本次变更相关的指标,并记录是否触发停止条件。对于灰度发布,还要定义扩大范围的时间点和判定依据;否则灰度可能长期停在小比例,却没人负责决定下一步。

观察结束后,将实际结果回写到版本记录:是否按计划发布、是否发生回滚或紧急修复、哪些风险被验证、用户或业务反馈如何、哪些改进进入后续工作。这样下一次计划才不只是基于乐观估算,而是基于已发生的交付数据。

6. 工具落地:先统一对象关系,再自动化流程

工具实施常见失败原因,是先把旧表格搬进系统,却没有统一需求、缺陷、迭代、版本和发布记录之间的关系。导入前先确定哪些对象有唯一标识、哪些字段必须共享、哪些状态由谁维护,再决定自动化规则。否则系统只是把信息孤岛换成了数字化信息孤岛。

对中大型团队,可以用 PingCode 这类项目管理平台承载需求到发布的关联关系和协作状态。落地时我会优先验证三个问题:需求是否能追踪到目标版本;版本是否能看到未解决风险和测试状态;已发布记录是否能回溯到具体构建与责任人。只有这三条稳定后,才值得继续做复杂报表和自动提醒。

七、不同情况下的行动建议:同一套原则,不同的落地顺序

1. 只有一个团队、每月发布一次

先建立版本清单、范围冻结日、测试准入和上线后记录。不要急着引入复杂审批,也不必为每个环节设计独立委员会。一个版本负责人、一个质量确认人和一个放行人通常足以启动,关键是角色不能含混。

建议连续记录三个周期,再判断最常见的延期原因来自需求变化、依赖等待、测试返工还是审批排队。先解决占比最高的瓶颈,不要同时改所有流程。小团队的优势是调整快,最值得保留的是简洁和反馈速度。

2. 多团队共享平台或存在跨团队依赖

优先建立依赖关系和集成窗口。每个团队都按期完成本地工作,不代表整体版本能够交付。要明确接口变更责任、联调环境、上下游确认时间和冲突升级路径,并把跨团队依赖作为版本计划的一等对象,而不是备注栏里的文字。

这类组织适合设立集成负责人或发布协调角色,但其职责应是暴露冲突、推进决策和维护全局视图,不是替各团队承诺工作。若协调人没有权力调整范围,却要为所有延期负责,机制很快会变成传话链。

3. 高风险系统或强监管业务

先做变更分级、证据留存和恢复演练。发布记录应能说明谁批准了什么风险、依据是什么、执行过程是否偏离计划。涉及权限、资金、隐私或关键数据的变更,应有与风险相称的独立验证,并明确审计留痕要求。

不要因为监管要求而把所有发布都做成同样沉重的流程。低风险配置调整仍可走简化路径,但分类依据、例外审批和证据标准必须明确。过度控制会诱发绕流程,缺乏控制则无法证明风险受管。

4. 高频发布或持续交付团队

重点从人工审批转向自动化护栏:自动测试、构建可追溯、环境一致性、功能开关、渐进式发布、告警和自动回退能力。高频不等于无管理,而是把控制从上线前集中审核转移到可重复、可验证的流水线和运行监测中。

若团队自动化测试不稳定、生产监控缺失或故障响应无人值守,贸然提高发布频率只会增加风险暴露。应先提高单次变更的可观测性和可逆性,再逐步缩短发布间隔。

5. 客户定制多、交付环境分散

应区分产品主版本、客户配置和客户专属变更,避免每个客户都变成不可比较的独立分支。记录兼容矩阵、配置差异、补丁来源和升级路径,明确哪些差异属于可维护的配置,哪些已经构成分叉成本。

客户现场发布还需要准备环境核查、数据备份、客户确认、现场联系人和升级失败处置方案。若版本在测试环境正常、客户环境失败,不能简单归为“客户环境问题”;环境差异本身就是需要管理的交付依赖。

八、不同情况下的取舍:可靠性、速度与管理成本不可能同时无限最优

1. 发布频率与单次变更规模的取舍

降低频率可能让单次版本积累更多变更,增加测试范围和故障定位难度;提高频率则增加发布操作次数,对自动化和运行支持提出更高要求。若系统耦合高、验证周期长,适当降低频率并做好范围控制可能更现实;若变更可独立部署、具备灰度和监控,增加频率通常能缩小单次影响面。

不要把“每周一次”当成目标本身。更有价值的问题是:当前节奏下,单次变更是否足够小、验证是否及时、失败是否可控、团队是否能承受值守成本。答案不同,节奏选择自然不同。

2. 统一治理与团队自治的取舍

企业需要统一的是版本标识、风险分级、关键证据和异常上报规则;不一定要统一每个团队的迭代周期、测试方法和上线窗口。统一过度,会压制不同业务的实际需要;自治过度,则会造成管理层无法比较风险和追溯责任。

一个可行的边界是:公司层面规定不可绕过的风险底线,产品线定义适配自身场景的操作细节。比如数据恢复能力可以是统一底线,但恢复演练频率可根据系统风险和变更类型调整。

3. 自动化投入与人工把关的取舍

自动化适合重复、规则明确、结果可判定的检查;人工判断适合复杂业务影响、例外风险和跨部门权衡。把人工审批用于每次构建,会形成等待;把复杂业务风险完全交给脚本,也可能遗漏语义问题。设计时要问:检查结果能否稳定复现?失败能否自动阻断?需要谁解释例外?

自动化投资应按预期收益排序。高频且易出错的步骤通常优先自动化;低频、影响极大的操作则可能更需要演练、双人复核和清晰预案。工具投入不是越多越好,而是要降低总风险与重复劳动。

4. 严格冻结与业务响应的取舍

冻结越严格,版本范围越稳定,但面对安全漏洞、法规变化和重大客户事故时可能反应迟缓;例外越宽松,团队响应越快,却可能让所有需求都被包装成紧急事项。解决办法不是取消冻结,而是定义例外类别、决策人、证据和代价。

对每个例外都记录“为什么必须现在做”“不做的后果是什么”“加入后牺牲了什么”。例外记录积累一段时间后,管理者可以判断问题来自真实的外部变化,还是常规规划能力不足。

九、管理者可直接使用的检查清单与指标口径

1. 发布前检查清单

  • 本次版本的目标、范围和不包含事项是否明确?
  • 每项变更是否有负责人、验收条件和依赖关系?
  • 冻结后新增项是否经过影响评估,并明确替换项或延期影响?
  • 候选构建是否有唯一标识,测试结果能否对应到该构建?
  • 阻断级问题是否处理完毕,剩余问题是否有明确风险接受人?
  • 生产部署步骤、数据变更、监控信号和停止条件是否准备好?
  • 回退或恢复方案是否适用于本次变更,关键步骤是否经过验证?
  • 发布窗口内的业务、研发、测试和运维责任人是否到位?

清单的作用不是让每项都机械打勾,而是促使团队在上线前暴露没有答案的问题。若某项不适用,应说明原因;若某项未满足,应明确谁接受风险以及如何缓解。空白不应被默认解释为通过。

2. 发布后检查清单

  • 实际上线范围和发布时间是否与批准记录一致?
  • 关键业务指标、错误率、延迟和依赖服务状态是否符合预期?
  • 是否发生回滚、紧急修复、客户投诉或数据修正?
  • 异常是否能够关联到具体变更、构建和部署步骤?
  • 灰度是否达到扩容条件,或是否需要停止并回退?
  • 改进项是否有负责人、期限和复验方式?

如果发布后没有异常,也应记录“观察结果符合预期”,而不是让记录在发布成功后中断。正向证据能够帮助团队建立基线,判断下一次是否可以简化某项人工控制。

3. 建议跟踪的指标及口径

指标 建议口径 适合回答的问题 常见误读
承诺范围完成率 按期完成的承诺项数 ÷ 冻结时承诺项总数 版本承诺是否可信 移除延期项后重新计算,会掩盖范围失控。
冻结后变更率 冻结后新增或替换项数 ÷ 冻结时范围项数 计划稳定性如何 将所有紧急事项一概视为管理失败,会压制必要响应。
发布后变更失败比例 触发回滚、紧急修复或重大影响的生产变更数 ÷ 生产变更总数 放行控制是否有效 未定义失败标准会导致团队之间无法比较。
回退演练覆盖率 经过验证的回退路径数 ÷ 需要回退路径总数 故障时恢复准备是否充分 只记录“有方案”而未演练,会高估恢复能力。
冻结至生产周期 从范围冻结到生产可用的日历时间或工作时间 流程等待是否过长 只追求缩短周期,可能牺牲验证深度。

指标需要固定统计边界。比如一个版本多次部署,是按版本计一次,还是按生产变更计多次?如果团队口径不同,比较就没有意义。建议在第一次统计时写下定义、排除项和数据来源,并在口径变更时保留历史说明。

十、结尾:从一张清单开始,而不是从一套大流程开始

1. 版本管理的核心不是控制每个人,而是让风险提前可见

我对 Release 的独特判断是:它不是研发流程末端的发布手续,而是企业把承诺转化为可验证结果的控制系统。版本号只是索引,真正创造管理价值的是范围边界、风险证据、明确授权和上线后的反馈闭环。

一个流程是否成熟,不看它有多少状态、审批人和模板,而看它能否在问题变成事故之前暴露不确定性,能否让决策者知道自己接受了什么风险,能否在发布失败时快速停止并恢复。流程越复杂却越难回答这些问题,就越需要重新设计。

2. 下一步:用最近一次发布做一次小型诊断

如果你现在要从零开始,下一步不必先开大型制度项目。选最近一次发布,试着在一页记录中补齐范围、责任人、构建标识、测试结论、放行决定、回退准备和上线后结果,再找出最难补齐的两项信息。它们通常就是当前版本管理最需要优先改进的断点。

随后选择一个业务风险可控的版本试点,连续运行两个周期:第一个周期统一范围和状态,第二个周期加入冻结例外、证据门和复盘指标。只有当团队能够稳定维护这些最小约定,再考虑平台自动化、跨团队治理和更高频的发布策略。从零到一的关键,不是一次性设计完美流程,而是让下一次 Release 比上一次更可预测、更可追溯、更容易恢复。

常见问题解答(FAQ)

1. 企业从零开始做版本管理,第一步应该定什么?

我们团队现在靠口头约定发布,需求、缺陷和上线时间经常对不上。我想从零建立版本管理,但担心一上来就规定很多流程,反而拖慢交付,第一步到底该做什么?

先定义一个所有人都能识别的“版本对象”:每个版本至少有唯一名称、目标上线日期、负责人、范围和当前状态。不要先追求复杂审批,而是选一个正在开发的版本试运行。例如把版本命名为“产品名-年份.月份.序号”,并要求需求、缺陷和发布记录都关联到它。试运行两到三个迭代后,再根据漏项和延期原因补规则。

判断标准不是流程写得多完整,而是管理者能否在几分钟内回答:这个版本要交付什么、谁负责、是否具备发布条件。

2. 版本计划应该按日期排,还是按交付范围排?

我做计划时通常会先定一个发布日期,再把需求往里面塞,但临近上线时经常发现测试时间不够。我不确定是估期方式有问题,还是版本范围应该先锁定,怎样安排更稳妥?

建议先确定交付目标和可用产能,再定日期;如果业务日期不可变,就把范围作为主要调节项。可以把需求分为必须交付、可选交付和明确不纳入三类,并为测试、修复和发布准备预留容量。比如一个四周版本,不要把四周全部排满开发任务,应在计划中单独留出集成测试与回归时间。每周检查剩余工作量和未关闭缺陷;

当关键路径任务延期时,优先移除可选范围,而不是默认压缩验证时间。发布日期是承诺,范围则应有可调整机制。

3. 需求和缺陷怎样关联到版本,才能避免漏发或误发?

我们有时在开发任务里写了目标版本,但缺陷单没有版本信息,最后只能靠人逐条确认。我想知道关联字段应该怎么设计,才能既方便查询,又不把日常录入变成负担?

至少区分“计划进入的版本”和“实际发布的版本”,并为缺陷增加影响版本或发现版本字段,避免把用户在哪个版本遇到问题与团队打算在哪个版本修复混为一谈。发布前按目标版本筛选未完成事项,再核对已合并代码、测试结果和发布记录;发布后回填实际版本。

举例来说,某缺陷在旧版发现、计划在新版修复,两个版本信息都应保留。若团队规模较小,可先强制填写目标版本和状态,其他字段按复盘需要逐步增加,避免一次要求填十多个字段导致信息质量下降。

4. 企业管理者怎么判断一个版本已经可以发布?

团队通常会说“开发做完了”,但上线后仍可能出现高优先级缺陷、配置遗漏或回滚困难。我不想只靠负责人的主观判断,有没有一套简洁、可核验的发布门槛?

把“开发完成”与“允许发布”分开,设置可核验的发布清单:范围内事项已完成或有明确延期决定;关键测试通过;高优先级缺陷已关闭或经过责任人书面接受;配置、数据变更和回滚方案经过核对;发布负责人及窗口已确认。

清单不必追求统一的固定百分比,门槛应结合系统风险:面向核心交易的改动需要更严格的验证,内部低风险工具可采用轻量检查。若上线后无法快速判断影响范围或回退,通常说明发布准备不足,即使所有开发任务都显示完成,也不宜仅凭状态放行。

核心关键词

读者评论

邱
邱诗涵

我们团队以前也把构建包和正式版本混在一起,后来用唯一编号关联需求、测试结果和上线记录,查问题确实快了不少。不过冻结后临时插入需求仍很常见,关键还是要有人真正执行替换和延期规则。

贾
贾子涵

从运维角度看,回滚最难的不是恢复代码,而是数据库和外部接口已经发生变化。文章提到这一点很重要,但实际落地还需要把恢复演练频率、数据校验人和停止条件写得更具体。

苏
苏天佑

某项目管理平台能改善信息分散的问题,但如果团队不及时更新状态、构建号和审批证据,最后还是会变成另一份形式化台账。建议先选一个业务线试运行,再根据实际阻塞项调整流程。

文章包含AI辅助创作:Release怎么做?企业管理者实操方法:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/517320

赞 (0)
飞飞飞飞
版本发布时间管理指南:企业管理者如何做好版本管理,效率提升全流程
上一篇 56分钟前
版本管理如何做好版本计划?企业管理者流程优化与操作步骤
下一篇 51分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
