版本管理最容易失控的时刻,通常不是团队没有版本号,而是同一个版本在不同人的表格里处于不同状态:研发认为“已提测”,测试认为“缺少环境”,产品认为“功能还没冻结”,管理层却在会上听到“本周可以上线”。版本管理真正要解决的,不是给版本贴标签,而是让每个角色基于同一组事实,判断版本现在在哪里、下一步由谁推进、什么条件下可以继续。
一、核心结论:版本状态不是标签,而是协作契约
1. 状态必须同时回答三个问题
我判断一个版本状态体系是否可用,通常先看它能不能回答三个问题:当前版本处于哪个阶段;进入下一阶段必须满足什么条件;如果条件不满足,谁负责处理。只写“进行中、已完成、已发布”,却没有准入条件和责任人,状态就只是看板上的颜色,不是管理机制。
因此,版本状态应被设计成一组协作契约。状态代表事实,入口条件代表门槛,退出条件代表交付结果,责任人代表推动者。管理层看到状态后,应能据此判断风险和资源,而不是再开一轮会核实“这个完成到底是什么意思”。
核心结论是:状态少而清楚,门槛明确且可验证,例外有路径,历史可追溯。与其设计十几种看似精细的状态,不如先把需求承诺、研发执行、测试验证、发布准备、上线观察这几个关键交接点管好。
2. 状态流程建议从“承诺”走到“验证”
对于有产品、研发、测试、运维和业务参与的团队,我通常建议先采用一条可落地的主流程:规划中、已承诺、开发中、待测试、测试中、待发布、发布中、已发布、已关闭。暂停、取消和回滚不应被塞进主流程里伪装成正常阶段,而应作为异常状态或结果状态单独处理。
这套流程不是要求所有组织照抄。小团队可以合并“待测试”和“测试中”;发布频率高的团队应把灰度和全量发布拆开;受监管业务则需要增加审批、证据留存和变更窗口。关键不是状态名称完全一致,而是每次交接都能找到清楚的进入条件。
| 阶段 | 状态表达 | 关键问题 | 主要责任角色 |
|---|---|---|---|
| 规划 | 规划中 | 范围、目标和依赖是否明确 | 产品负责人、项目负责人 |
| 承诺 | 已承诺 | 是否纳入正式版本,是否具备容量 | 产品、研发负责人 |
| 执行 | 开发中 | 代码、配置和依赖是否按计划推进 | 研发负责人 |
| 验证 | 待测试、测试中 | 提测材料、环境、验收标准是否齐备 | 研发、测试负责人 |
| 发布 | 待发布、发布中 | 发布条件、窗口、回滚方案是否具备 | 发布负责人、运维 |
| 结果 | 已发布、已关闭 | 线上结果是否符合预期,问题是否收敛 | 业务负责人、项目负责人 |
3. 管理层关注的不是状态数量,而是决策信号
管理层最需要的并非每个任务的细枝末节,而是能够改变决策的信息:版本是否仍有按期发布的把握;关键依赖是否失控;风险是否需要跨部门协调;是否应削减范围、增加资源或调整窗口。状态体系应该把这些信号显性化,而不是让管理者从几百条任务里自己推断。
版本管理也不等于项目管理的全部。它只负责一个重要切面:把一组需求、缺陷、代码变更、测试结果和发布动作绑定到同一交付对象上。一个版本可以关联多个项目,也可以只是一个产品的一次迭代;范围应由业务边界决定,不应被工具中的字段结构反向绑架。
二、背景与真实场景:为什么“看起来完成”仍可能无法发布
1. 典型冲突发生在跨角色交接处
在中大型组织里,版本不只是研发团队的内部安排。产品需要确认范围,研发需要评估容量,测试需要准备环境,运维需要核对发布窗口,业务方还要安排培训或客户沟通。每个团队都有自己的工作节奏,但版本只有一个最终结果:能否在约定范围和时间内安全交付。
一个常见场景是:版本看板显示开发任务完成率接近百分之百,测试团队却还没拿到稳定构建包;另一种场景是测试通过,但数据库变更方案、监控告警或回滚脚本尚未确认。此时,“开发完成”与“可以上线”之间存在真实的交付缺口。
如果状态定义只覆盖研发内部,那么管理层看到的进度会系统性偏乐观。不是团队在故意报喜,而是每个角色都用自己熟悉的口径表达“完成”。版本管理的价值,正是把这些口径统一到可验收的阶段门槛上。
2. 版本不是一条直线,而是带分支的状态机
理想流程看起来像一条线,真实流程却会发生退回、暂停、拆分、取消和回滚。例如,测试发现严重缺陷,版本从测试中退回开发;外部依赖延迟,版本进入暂停;业务优先级变化,部分需求从本版本移出;上线后出现故障,版本进入回滚或热修复处理。
这些情况不应被当作流程失败而隐藏。成熟的管理方式不是假设项目永不偏离,而是让偏离有记录、有责任人、有重新进入流程的条件。若团队为了让看板“好看”而把阻塞事项留在原状态,管理层收到的就不是进度,而是经过修饰的叙述。
下面的示意数据呈现一类常见的交付路径变化。它是用于解释流程管理的情景模拟,不代表行业统计。重点不是某个比例是否适用于你的团队,而是开发完成之后仍有多道需要明确验收的交接。

3. 规模越大,版本状态越需要跨团队共识
人数增加后,口头同步的成本会快速上升。一个由十几人组成的小组,站会里就能问清关键事项;当多个产品线、共享服务团队和区域业务共同参与,一个版本可能同时依赖多个团队的交付。此时,每个人都知道“自己做完了什么”,却不一定知道“整体是否已经具备交付条件”。
对于 100 人以上的组织,版本状态通常要同时服务执行团队和管理层:执行团队需要看到任务级阻塞和责任人,管理层需要看到里程碑、风险与决策请求。以 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台为例,使用价值不应只看能否建立版本字段,还应看需求、迭代、缺陷、测试与发布信息能否关联起来,并支持不同角色使用一致的口径协同。
工具能提供记录和视图,但不能替团队决定什么叫“可发布”。如果组织没有统一门槛,换任何平台都只会把分歧从会议室搬到系统里。因此,流程定义要先于自动化配置,工具落地则要服务于已经明确的协作规则。
三、常见误区:状态越多,不代表管理越细
1. 把“完成率”当成版本健康度
任务完成率是一个方便但危险的指标。它只反映已登记工作中有多少被标记为完成,不说明工作是否覆盖完整范围,也不说明测试质量、发布准备和线上结果。若团队把完成率当作唯一进度指标,最容易出现“任务都关了,版本却仍不能上线”。
我更愿意把完成率与关键门槛一起看:范围冻结率、提测准入率、严重缺陷数量、发布检查项完成率、关键依赖按期率。单个指标容易被误读,多项指标之间的矛盾反而能暴露真实风险。比如完成率很高但提测准入率低,问题可能不在研发效率,而在测试交接或构建稳定性。
2. 把状态当成工作量分类
“开发中”不是所有未完成工作的收纳箱。需求尚未澄清、等待第三方接口、代码正在实现、评审未通过,都是完全不同的问题。如果都被放在同一状态,管理者无法知道应该协调产品、研发、供应商还是架构团队。
解决办法不是无限增加状态,而是保留少量主状态,并使用阻塞原因、风险等级、下一步动作和责任人补足信息。状态回答“在哪一阶段”,阻塞原因回答“为什么没有推进”,责任人回答“谁推动解阻”。把这三个维度混成一个状态字段,通常会导致状态爆炸。
3. 把“已发布”当作“已成功”
部署完成只是技术动作,不等于业务成功。发布后可能有错误率升高、关键流程转化下降、客户反馈集中或数据迁移异常。若版本一上线就标记关闭,团队失去追踪线上结果的窗口,也容易把发布故障排除在项目复盘之外。
对风险较高的版本,应明确观察期和关闭条件。低风险内部工具可以用较短观察周期;涉及支付、权限、数据迁移或大范围客户的变更,则应按业务风险设置更严格的监控和复核。观察期不是形式主义,而是发布决策的一部分。
4. 为每个角色创建一套状态口径
产品称“已完成”可能意味着需求范围已定,研发称“已完成”可能意味着代码合并,测试称“已完成”可能意味着验收通过,运维称“已完成”可能意味着发布记录归档。若每个角色都维护自己的状态,跨部门报告就只能靠人工翻译。
不同角色可以拥有不同视图和权限,但底层状态定义应一致。产品负责人看需求和范围,测试负责人看验证项,管理层看里程碑与风险;这叫按角色呈现同一事实,不是为每个角色制造不同事实。
5. 用审批数量制造控制感
状态变更审批并非越多越安全。若每次从“开发中”改为“待测试”都需要多人逐级批准,团队会绕开系统或集中补录,数据最终失真。审批应该放在真正改变风险和承诺的节点,例如版本范围冻结、生产发布批准、重大变更或回滚决策。
日常状态流转更多适合依赖可检查的条件和自动校验。例如,缺少测试报告时不允许进入“待发布”;没有回滚方案时,高风险变更不能通过发布准备检查。把审批留给管理判断,把规则校验交给流程,通常比凡事签字更有效。
四、专业判断逻辑:如何设计一套可执行的状态体系
1. 先定义版本对象,再讨论状态名称
版本状态混乱,往往是因为团队还没说清楚“这个版本究竟是什么”。它可能是某个产品的月度迭代、一个客户项目的交付包、一组微服务的联合发布,也可能是移动端应用的商店版本。对象边界不清,需求、缺陷、代码和发布动作就无法形成稳定关联。
我建议先写清四项定义:版本包含哪些产品或服务;范围由哪些需求和缺陷组成;版本计划由谁维护;什么事件代表版本完成。若一次发布跨多个系统,应明确主版本与子版本的关系,避免一个子系统已上线就把整体版本误标为完成。
2. 用入口条件和退出条件定义状态
一个状态不是一句描述,而是一组可检查的事实。以下表格提供一个起点,组织可以根据发布风险和研发模式调整,不必把每条检查项都配置成系统硬门槛。
| 状态 | 进入条件 | 退出条件 | 常见责任人 |
|---|---|---|---|
| 规划中 | 有明确目标、候选范围和负责人 | 范围、优先级及初步容量达成一致 | 产品负责人 |
| 已承诺 | 关键需求有验收标准,主要依赖已识别 | 开发启动,任务与责任人可追踪 | 产品、研发负责人 |
| 开发中 | 开发任务已拆分,环境和依赖可用 | 代码合并、构建可用,提测材料齐备 | 研发负责人 |
| 待测试 | 构建版本、变更说明和测试范围已提供 | 测试团队确认接收并开始验证 | 研发、测试负责人 |
| 测试中 | 测试环境可用,验收条件可执行 | 关键用例通过,阻断级缺陷清零或有正式处置 | 测试负责人 |
| 待发布 | 测试结论、发布方案、监控和回退方案齐备 | 发布窗口确认并获得必要批准 | 发布负责人 |
| 发布中 | 发布计划、影响范围和应急联系信息明确 | 部署结果和健康检查达到预定条件 | 运维或发布负责人 |
| 已发布 | 目标环境完成部署,关键服务可用 | 观察期结束、问题收敛、结果已复核 | 业务、研发、运维 |
退出条件要尽量写成可观察的动作或证据,而不是“相关人员确认无误”。比如“测试完成”可以定义为关键用例通过、阻断缺陷为零、剩余缺陷有负责人和处置期限。这样做不是不信任专业人员,而是让跨团队协作不依赖每次重新解释。
3. 将主状态、风险状态和结果状态分开
状态体系最好至少区分三种信息。主状态描述生命周期阶段;风险状态描述当前健康度,如正常、关注、阻塞;结果状态描述最终结局,如已发布、取消、合并到其他版本或回滚。把“阻塞”当成生命周期阶段,容易造成解除阻塞后不知道回到哪里;把“取消”当作普通完成,也会掩盖计划变化。
例如,一个版本可以处于“测试中”,风险状态为“阻塞”,阻塞原因是共享测试环境不可用,责任人是环境平台主管。管理层一眼能看出它走到哪个阶段、为什么停住、需要谁行动,而不是只看到一个含糊的“暂停中”。
4. 设定清晰的异常路径
异常路径至少要覆盖暂停、范围变更、取消、延期、紧急发布和回滚。每条路径都应回答:谁可以发起;需要记录哪些原因;原计划如何更新;是否需要重新评估容量、测试和审批;异常解除后回到哪个状态。
尤其是范围变更,不能只在版本备注里补一句“临时增加”。新增事项会影响容量、测试组合、发布风险和其他承诺。若版本中途变化,建议记录变更前后范围、发起人、决策时间、影响评估及是否调整发布日期,避免复盘时只剩下“感觉工作量变大了”。
5. 依据风险分层设置门槛
门槛并不适合一刀切。内部低风险文案调整、影响单一业务线的功能、涉及核心交易或大规模数据迁移的变更,应该有不同的检查强度。风险分层可以考虑用户影响范围、数据可逆性、依赖数量、故障影响时长和监管要求。
下表是一个建议基准,不是通用行业标准。团队可以先用它讨论风险,再用历史事故和变更结果校准分级,避免所有发布都走最重流程,也避免高风险变更与普通更新使用同一套轻量检查。
| 风险等级 | 典型变更 | 建议门槛 | 观察方式 |
|---|---|---|---|
| 低 | 内部页面文案、无状态配置调整 | 基础验证、变更记录、责任人明确 | 发布后抽查关键功能 |
| 中 | 单业务流程功能、有限用户范围调整 | 测试结论、监控项、发布与回退方案 | 分批发布并观察核心指标 |
| 高 | 交易链路、权限模型、数据结构迁移 | 专项评审、演练、批准、明确止损阈值 | 灰度验证、专人值守、逐步放量 |
五、案例与数据观察:一份版本台账怎样变成决策依据
1. 情景案例:问题不是开发慢,而是交接定义缺失
下面用一个匿名化的情景模拟说明判断方法,不将其包装成某家企业的真实统计。设想一个约 160 人的产品研发组织,多个团队共用测试环境,每两周计划发布一次。过去管理会上常出现“开发基本完成”,但版本仍反复延期,团队初步归因于估时不准。

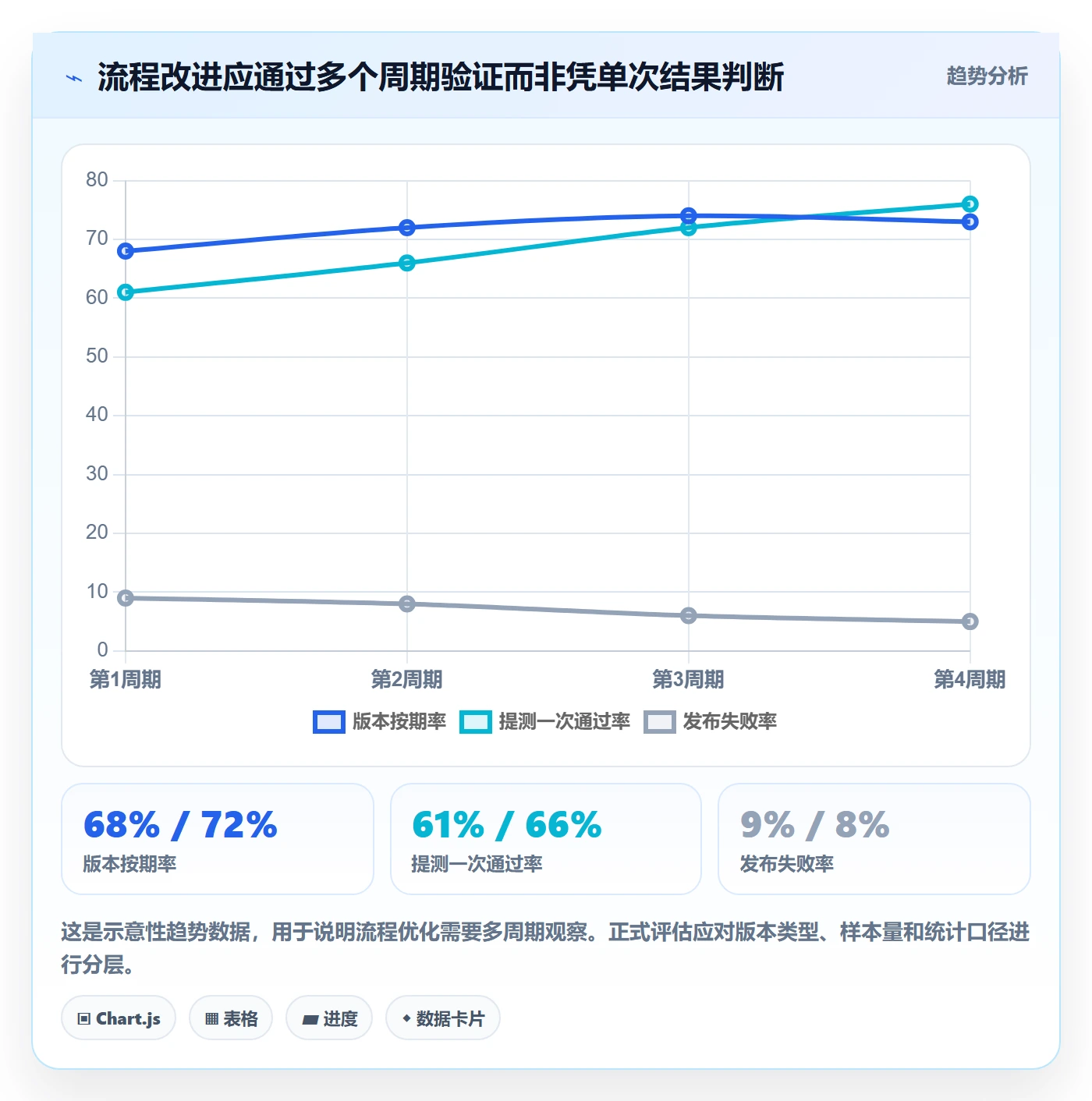

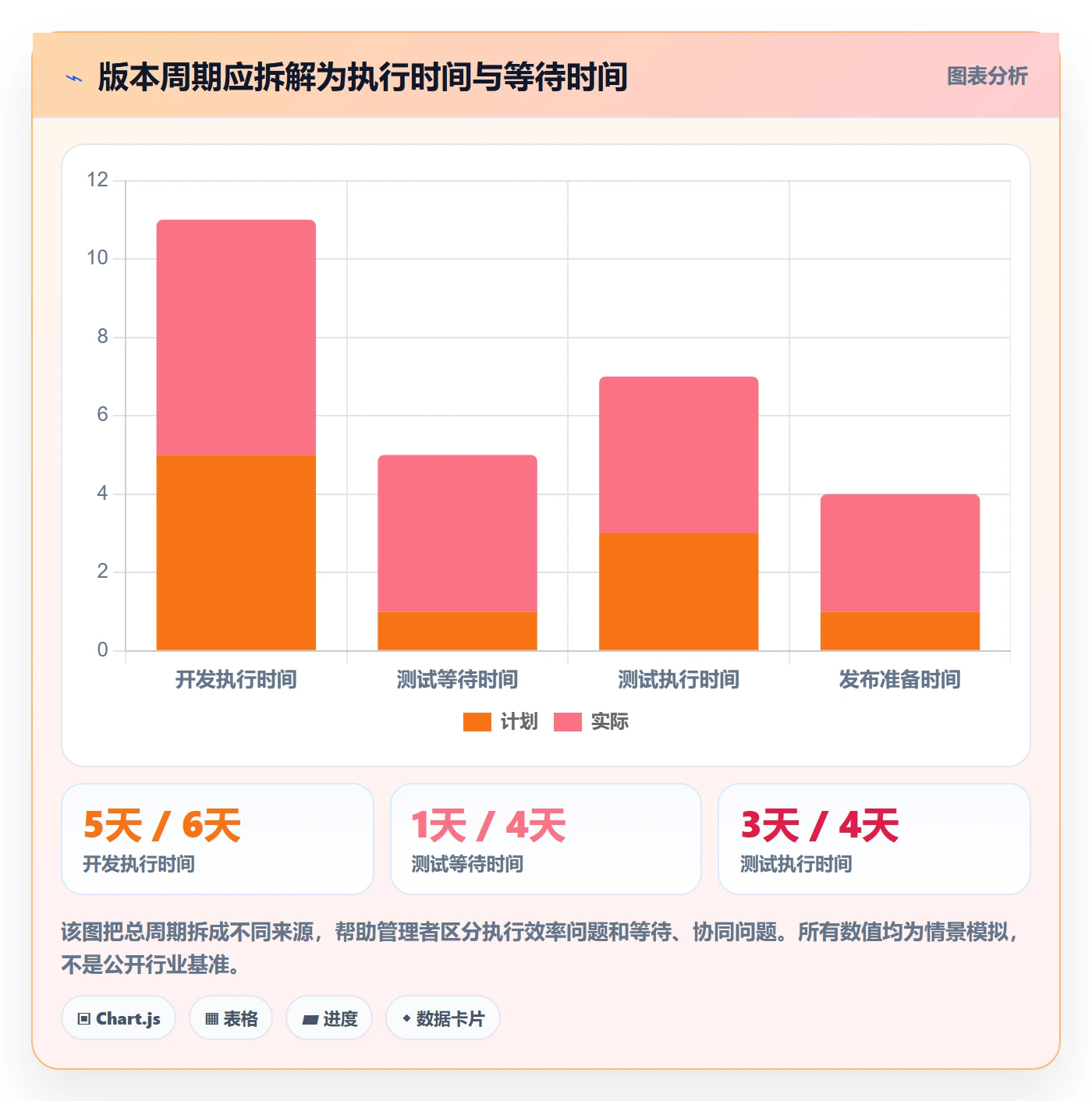

把版本的阶段时间拆开后,问题可能呈现为另一种结构:开发时间并非唯一瓶颈,等待测试环境、提测材料返工、依赖团队响应和发布窗口冲突,才是计划偏差的重要来源。若只继续压缩开发排期,短期看板数字可能更好,实际交付却未必提前。
以下数据为情景模拟,目的在于展示如何从周期构成中找改进点。正式使用时,应从团队自己的系统记录中提取时间戳,并定义统一的统计口径,例如起算点、暂停时间是否剔除、版本拆分如何计入。

2. 先查分布,再决定改哪条流程
总平均周期容易掩盖少数极端版本。比如大部分版本按期完成,少数跨团队版本因为依赖等待而拖延;此时统一增加研发人力,可能既不能解决依赖,也会提高并行工作量。建议同时看中位数、分位数和延期版本构成,尤其关注高分位周期,以发现长尾阻塞。
按期率也需要明确口径。计划日期是否允许基线变更?被业务主动取消的版本算不算延期?范围缩减后按期发布是否算达成?若这些边界未统一,不同部门会用各自算法汇报,数字看似精确,实际不可比较。
3. 用变更记录解释计划为什么偏离

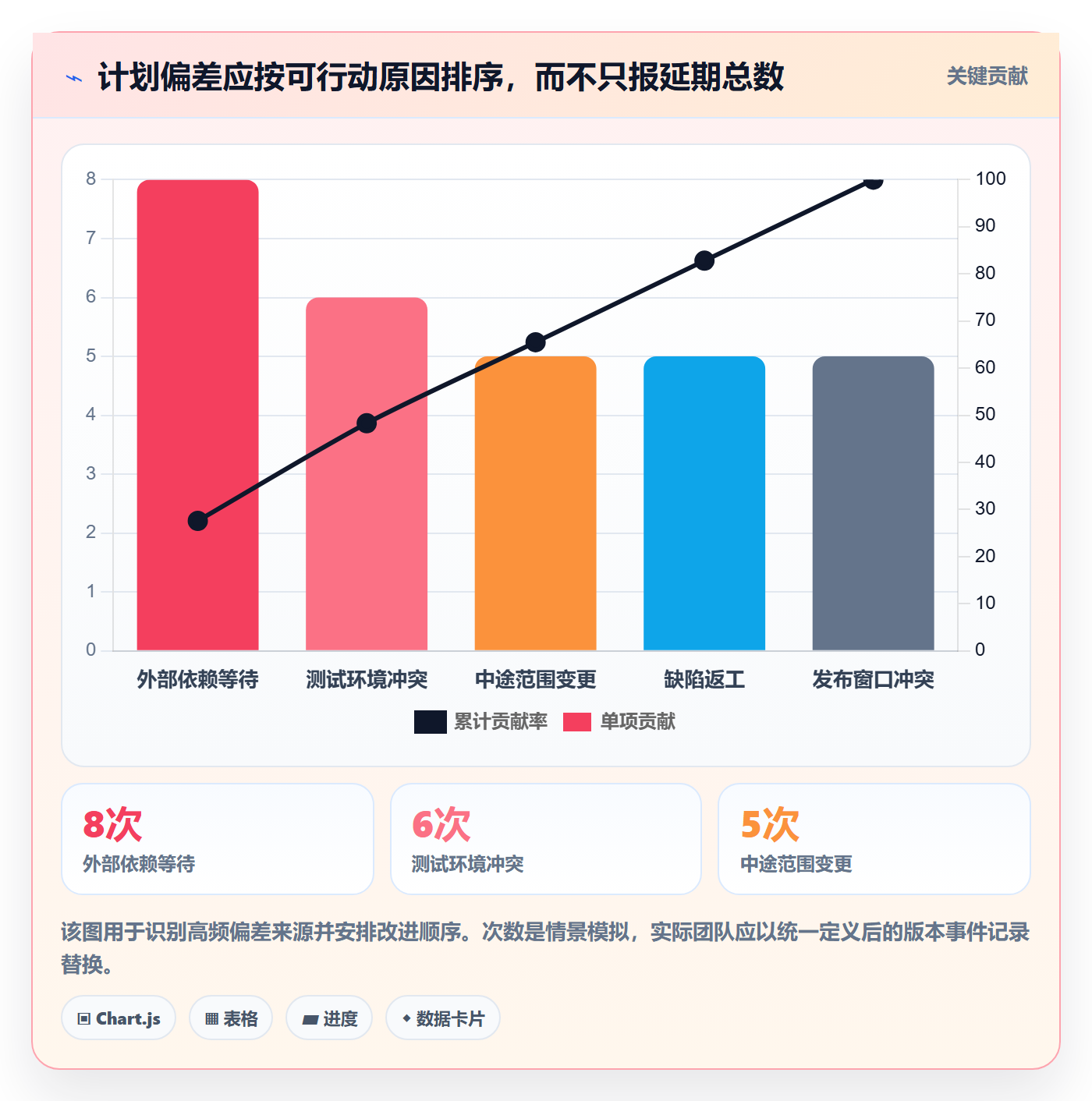

在情景案例中,假设连续六个版本里有三个发生计划发布日期调整。若团队只统计“延期三个”,管理层知道结果,却不知道要采取什么措施。若进一步记录调整原因,例如外部依赖、范围变更、环境等待、缺陷返工和发布窗口冲突,就能判断问题是否集中在少数可治理环节。
下图使用假设数据展示原因分类方式。真实团队不应为了填满分类而强行归因;应允许“未明”暂时存在,并通过复盘补齐证据。分类价值在于找到下一步调查方向,而不是把责任简单归到某个部门。

4. 看状态停留时间,找到流程的“拥堵段”

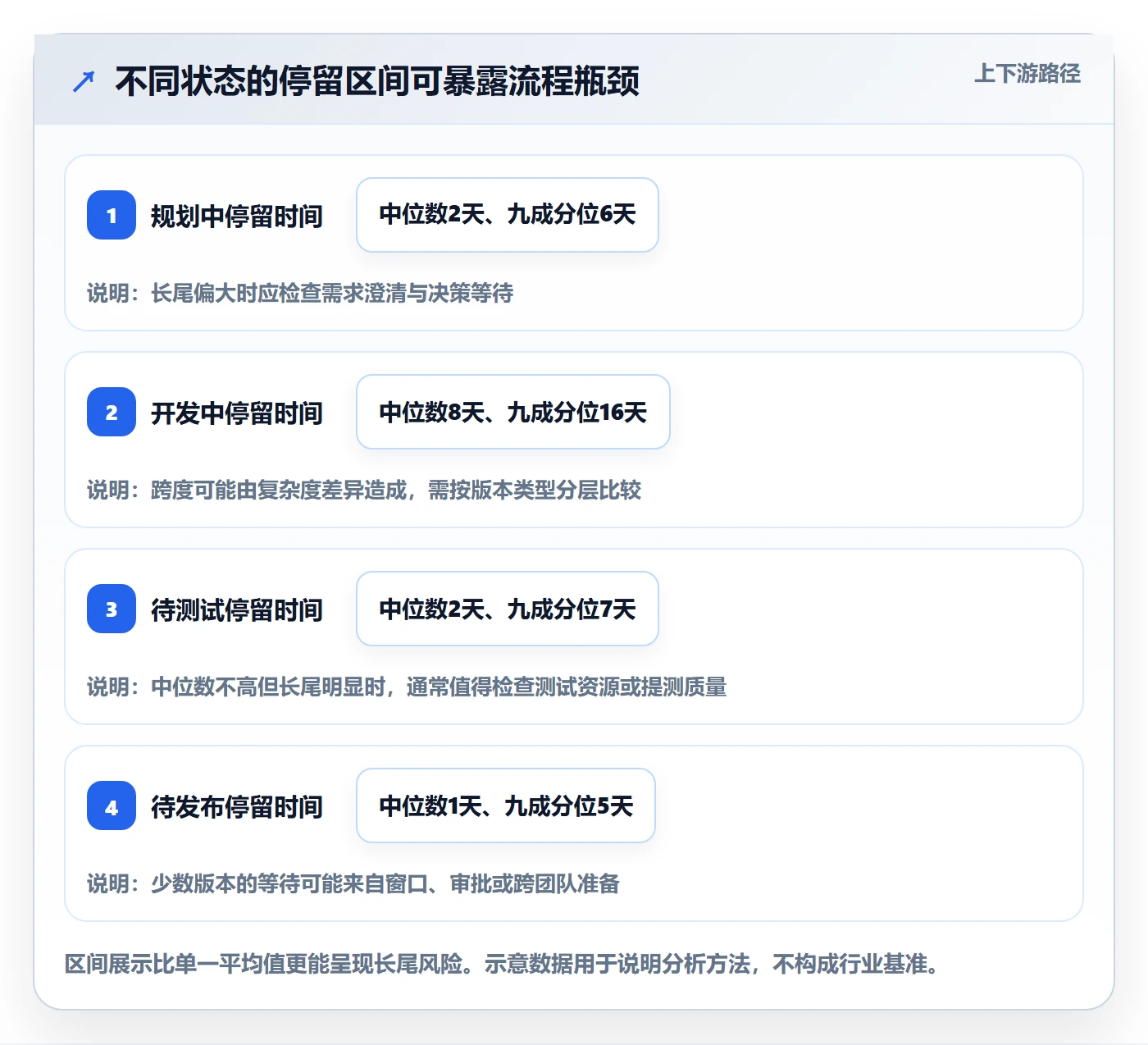

与其只看版本当前状态,不如计算各状态停留时间。开发中停留时间长,可能是任务拆分不合理、依赖阻塞或容量不足;待测试停留时间长,可能是测试资源或提测质量问题;待发布停留时间长,则可能与审批、窗口或发布准备有关。停留时间是诊断线索,不是直接的绩效排名。
建议至少观察每个状态的中位停留时间、较长尾部版本数量、超时版本占比和超时原因。若只看平均值,个别极端情况会扭曲结果;若只看中位数,又可能看不到高风险长尾。两者结合,才能兼顾常态表现与异常版本。

5. 管理层看板应减少“解释型汇报”
一个有用的版本看板,不是把所有字段都摆出来,而是让管理者迅速回答四个问题:计划是否可信;当前最大风险是什么;谁在处理;需要何种决策。若会上仍要逐条询问“这个为什么红、红了多久、谁负责”,看板就没有把协作信息组织好。
可以将版本视图分成三层:第一层是管理层的里程碑、健康度和决策请求;第二层是团队负责人关注的依赖、阻塞和阶段周期;第三层是执行者的任务、缺陷、验收项和证据。三层数据应来自同一套记录,只是展示粒度不同。
六、不同角色如何协同:让状态变更带着责任前进
1. 管理层:负责取舍,不代替团队更新状态
管理层不应成为每一次状态变更的审批节点。其职责是设定目标优先级、明确资源边界、处理跨部门冲突,并对重大范围和风险做取舍。管理层需要看到的不是“所有任务都按计划”,而是偏差出现时是否及时暴露、是否有明确选项、是否有人负责推动。
当版本有延期风险,汇报不应只说“可能延期”,而要说明影响范围、原因证据、已尝试措施、可选决策及其代价。例如:保持范围可能需要调整日期;保持日期可能需要削减低优先级需求;保持两者都不变则需要补充资源,并说明新增资源何时能产生效果。
2. 产品负责人:管理承诺边界和范围变化
产品负责人的核心动作不是不断把需求塞进版本,而是维护版本目标、优先级和验收标准。进入“已承诺”前,应确认需求是否足够清楚、业务价值是否明确、关键依赖是否已识别。范围变化时,需要判断它是否值得挤占现有承诺,并与研发和测试一起评估影响。
产品负责人还要避免把未完成的需求描述包装成“暂时不影响排期”。如果验收条件尚未确定、关键流程仍在讨论,团队就应记录为待澄清,而不是提前进入开发并在后期通过返工支付成本。
3. 研发负责人:为交付条件负责,而不只为代码负责
研发负责人需要推动任务拆解、技术依赖确认、构建可用性和提测材料准备。若代码完成但部署脚本、配置说明或数据迁移方案缺失,版本仍未达到团队定义的交接条件。研发负责人也应及时报告技术风险,不要等到测试阶段才暴露早已存在的依赖问题。
对跨服务版本,建议明确每个子团队的交付状态和集成负责人。主版本不能只依赖各团队口头承诺“差不多完成”,而应通过可运行的集成构建、接口验证或替代方案,确认依赖在目标环境中的表现。
4. 测试负责人:管理验证范围与风险,而不只是执行用例
测试负责人应在版本承诺阶段参与风险识别,明确测试范围、环境需求、关键验收路径和时间窗口。若测试在版本后半段才知道需求变化,团队会把测试排队误判成测试效率问题,实际根因可能是计划阶段缺少测试输入。
测试结论也不宜只有“通过”或“不通过”。应区分关键路径是否通过、未解决缺陷的严重性、已知限制和建议的发布范围。业务负责人和管理层据此决定是否接受残余风险,而不是把专业判断压缩成一个无法解释的颜色。
5. 运维与业务角色:提前进入发布准备
运维不应等到测试通过后才第一次看到版本。对于涉及基础设施、配置、数据迁移和容量变化的发布,部署方式、监控指标、应急联系人和回退条件需要提前设计。业务方则应在发布前准备客户沟通、运营安排、培训和支持渠道。
提前协同不代表所有角色从规划阶段就参加每场会议。更高效的做法是根据风险和依赖设置检查点:低风险版本采用轻量确认,高风险版本提前评审关键方案。这样既避免信息过晚,也减少不必要的会议负担。
6. 用责任矩阵避免“大家都负责,所以没人负责”
建议每个关键阶段只设置一个最终责任人,参与者可以有多位,但对交付结果的最终推动者必须明确。下表是角色分工示例,组织可按产品与发布模式调整。
| 关键动作 | 最终负责 | 协同角色 | 需要留下的记录 |
|---|---|---|---|
| 确认版本目标与范围 | 产品负责人 | 研发、测试、业务 | 目标、范围、验收条件 |
| 确认容量与技术依赖 | 研发负责人 | 架构、依赖团队、产品 | 估算、依赖、风险与责任人 |
| 确认提测准入 | 研发负责人 | 测试负责人 | 构建号、变更说明、测试范围 |
| 确认验证结论 | 测试负责人 | 研发、产品 | 用例结果、缺陷、残余风险 |
| 批准高风险发布 | 指定发布决策人 | 运维、业务、安全 | 发布方案、监控、回退条件 |
| 确认观察期关闭 | 业务或产品负责人 | 研发、运维、客服 | 线上结果、异常处理、复盘结论 |
七、行动建议:按组织成熟度逐步落地
1. 小团队:先把交接说清,不急着建复杂审批
团队人数较少、系统依赖简单时,先建立六到八个主状态即可。重点是明确版本负责人、范围冻结时间、提测条件、发布条件和异常处理方式。先用一份精简版本模板跑两三个周期,再根据实际卡点增加字段,比一开始配置几十个状态更稳妥。
小团队可以采用低成本的复盘方式:每个版本结束后记录计划与实际周期、最大偏差、返工原因、线上问题和一个最值得改进的动作。不要一次列出十几个改进项,优先选一个能在下个版本验证的改动,例如提测材料检查或依赖承诺日期。
2. 多团队组织:统一定义,保留团队差异
多个团队协同时,应先统一状态语义、版本标识、关键时间戳和风险分类,再允许不同团队保留适合自身的子流程。统一的是跨团队交接契约,不一定是所有团队内部完全相同的工作方法。
例如,移动端团队可能需要商店审核阶段,后端团队可能有灰度与逐步放量阶段。它们可以在团队内部使用不同子状态,但都应映射到组织层面可理解的“待发布、发布中、已发布”阶段,并明确主版本的整体完成条件。
3. 高风险业务:为控制点投入更多成本
涉及资金、隐私、核心交易、医疗或关键基础设施的版本,应把风险分级、审批责任、回退策略和证据留存纳入流程设计。发布前要确认的不只是“测试通过”,还包括影响范围、故障检测方式、止损阈值、数据恢复策略和事件响应联系人。
但高风险不等于所有变更都采取同一套重流程。可以根据影响范围和可逆性区分标准变更、常规变更和重大变更,对低风险重复操作采用预先授权,对不可逆或高影响变更执行专项评估。这样才能兼顾安全与交付效率。
4. 选择管理工具时:先验收流程,再比较功能
选工具时,我会先拿真实版本案例做一轮走查,而不是从功能清单开始。选一个跨团队、有延期风险、含缺陷和发布动作的版本,检查工具是否能呈现范围、状态、责任人、阻塞原因、测试结果与发布信息之间的关联。
可以按以下步骤进行评估:
-
挑选两个真实版本:一个正常交付,一个曾经延期或发生回滚。
-
分别模拟产品、研发、测试、运维和管理层的查看路径。
-
检查状态变更是否有记录,范围变化是否能追溯,阻塞是否能关联责任人。
-
确认管理视图能否从版本总览下钻到具体问题,而不需要重复录入数据。
-
评估权限、审计、集成、部署方式和数据治理要求是否符合组织实际。
-
用小范围试点验证团队是否愿意持续维护数据,再决定是否扩大使用。
评估 PingCode 等研发管理平台时,建议把“版本状态能否建立”作为基础能力,而不是最终标准。更值得验证的是需求、迭代、缺陷、测试和发布能否连成可追溯链路;不同角色是否能共享同一事实;管理层是否能基于风险和依赖进行决策;平台是否适合组织的权限、部署和治理要求。
5. 先设观测基线,再谈自动化优化
在自动化之前,至少连续记录几个版本周期的关键节点时间、范围变化、阻塞原因、测试结论和发布结果。若没有基线,就很难判断流程调整究竟缩短了等待,还是只是改变了状态填写方式。
建议从少量指标起步:承诺范围变更率、版本按期率、各状态中位停留时间、提测一次通过率、发布失败率、回滚率和线上问题关闭时间。指标不必全部用于绩效考核,更多时候它们是定位系统性问题的诊断工具。

八、不同情况下的取舍:没有一种流程适合所有版本
1. 快速迭代与充分审批如何平衡
快速迭代的收益是缩短反馈周期,代价是需要更成熟的自动化测试、监控和回退能力。审批密集可以提高可见性,却可能延长交付周期并诱发线下绕行。我的判断是:审批应集中在高风险决策点,日常流转应尽可能依赖明确规则和自动校验。
如果团队尚未具备可靠监控和快速回滚能力,贸然追求高频发布并不明智;如果发布风险较低、验证自动化成熟,仍把每次变更都放进多层会议审批,也是在用管理成本抵消工程能力。流程强度应随风险和可逆性变化,而不是随组织层级机械增加。
2. 统一流程与团队自主如何平衡
统一流程让管理层可以比较和协调,但过度统一会忽视不同产品、技术栈和发布机制的差异。团队自主可以贴合实际,却可能让跨团队依赖变得不可读。比较稳妥的边界是:组织统一核心定义、关键门槛和数据口径;团队自主细化内部工作方式和低风险状态。
如果某团队确实需要额外状态,应说明它解决的业务问题,以及如何映射到组织级状态。若一个新状态不能改变责任归属、决策方式或风险判断,它很可能只是增加了维护成本。
3. 精细指标与数据负担如何平衡
更多数据并不必然带来更好管理。若每次状态更新都要求填写大量字段,团队会延迟更新、随意选择或在月底集中补录。优先采集能够直接支持交接和决策的信息:负责人、下一步、阻塞原因、关键日期和验证证据。
指标应分层使用。团队可以保留更细的工程数据,管理层只看能触发行动的汇总信号;同一个指标也要清楚标注口径和时间范围。不要为了形成排行榜,把不同复杂度、不同风险的版本硬放在同一个序列里比较。
4. 手工管理与自动化规则如何平衡
人工判断适合处理例外和需要业务权衡的情形;自动化适合重复、明确、可验证的规则。比如,系统可以提醒版本超过目标日期、关键缺陷未关闭或提测材料缺失;是否削减范围、接受残余风险或更改发布时间,则需要有权责的人员作出判断。
自动化规则上线前,先确认数据可靠。若负责人字段经常为空、状态更新不及时,自动提醒只会制造更多噪声。可以先从少量高价值规则开始,观察提醒是否减少遗漏,再逐步扩展,而不是把所有可能的检查都变成强制门禁。
5. 短周期指标与长期质量如何平衡
缩短周期和提高按期率是有价值的,但如果通过减少测试、推迟缺陷修复或把问题留给线上支持来实现,短期效率会损害长期质量。版本复盘应同时看交付速度、返工、线上缺陷、客户影响和团队负担,避免只奖励速度而忽略后续成本。
对不同类型的版本,应采用不同的成功定义。探索性功能更关注反馈速度和假设验证;稳定性改造更关注故障率和恢复能力;合规变更更关注证据完整和风险控制。一个版本是否成功,不能只由发布日期是否达成来决定。
九、结尾:把状态设计成能推动行动的共同语言
版本管理的独特价值,不在于把每个版本放进一条漂亮的流程图,而在于让不同角色少猜测、少重复确认,并在风险尚可处理时及时发现偏差。状态如果不能改变下一步行动,它只是记录;状态如果能明确门槛、责任和决策,它才是管理工具。
下一步可以从一个正在进行的版本开始:确认版本对象和范围,列出当前状态的进入与退出条件,标注每个交接点的责任人,再记录一次延期或阻塞的真实原因。先用数据跑过两三个周期,找出等待最长、返工最多或决策最慢的环节,再决定是否增加状态、审批和自动化。
不要先问“还缺几个状态”,先问“下一次交接,接收方凭什么相信它已经准备好”。当这个问题有清楚、可验证的答案,版本状态才能真正连接管理层的决策与团队的执行。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:版本管理版本状态全流程:管理层协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516975
读者评论
我们之前把“开发完成”当成版本进度,结果几次到发布前才发现测试环境和回滚方案没准备好。后来把提测、待发布的准入项单独列出来,会上少了不少口径争论。
小团队状态太细确实维护不动,我们把待测试和测试中合并了,但保留阻塞原因和责任人。比单纯增加状态更实用,关键还是有人及时更新。
文中把已发布和已关闭分开,我觉得对高风险业务有必要。不过观察期多长、哪些指标算稳定,最好按产品特点定,不然也容易变成一项没人认真检查的流程。
