版本状态管理最容易失控的时刻,通常不是版本发布失败,而是团队里三个人对“当前版本状态”给出三种答案:项目经理说已经提测,测试负责人说还有阻断缺陷,客户成功却已经通知客户下周上线。版本状态管理方法大全,真正要解决的不是给版本多加几个标签,而是让状态成为可验证的协作约定:谁在什么条件下推进版本、依据什么证据、失败后退回哪里,以及谁有权做例外决策。
一、先讲核心结论:状态不是标签,而是决策门槛
1. 版本管理制度的核心是让决策可重复
我设计版本状态管理制度时,会先问一个问题:如果当前负责人今天休假,另一个人能不能只看系统里的信息,就判断版本能否进入下一阶段?如果答案是否定的,问题往往不在于状态名称不够细,而在于进入条件、责任人和证据没有写清楚。
“开发中”“测试中”“已发布”看起来直观,但它们只表达大致位置,并不自动说明质量是否达标、是否允许对外开放、是否还有未解决风险。成熟的状态模型需要同时回答四件事:版本处于什么阶段、阶段完成标准是什么、谁负责确认、未达标时如何处理。
因此,状态管理不能只靠看板颜色或口头约定。每个状态都应该对应一个可执行的判断规则。例如,“候选发布”不是“开发觉得差不多了”,而是代码冻结、关键测试完成、阻断缺陷清零、回滚方案验证等条件同时成立后,才允许进入的状态。
2. 状态数量要少,门槛定义要硬
我通常建议从六到八个主状态起步:规划中、开发中、待验证、候选发布、已发布、观察中、已归档。若团队需要更细的过程信息,可以用子状态、标签或风险字段表达,不必把每一个操作动作都变成主状态。
状态越多,表面上越精确,实际维护成本越高。一个团队如果需要培训半天才能解释状态差异,或同一个版本在不同项目中被赋予不同含义,状态体系已经开始妨碍协作。判断状态是否过细,不看名称数量本身,而看它是否改变责任人、审批动作、风险处理或下游决策。
3. 先统一事实来源,再谈自动化
版本信息可能散落在项目管理工具、代码仓库、测试平台、发布流水线和群聊中。制度设计的第一步不是把所有系统打通,而是明确每类事实由哪里产生:代码提交以仓库为准,构建结果以流水线为准,缺陷以缺陷系统为准,业务放量结果以发布记录或监控平台为准。
当事实来源确定后,再决定哪些状态可以自动推进、哪些必须人工批准。自动化适合处理清晰、可机器验证的条件;涉及业务风险、客户影响和跨部门承诺时,应保留明确的责任人决策。

二、背景和真实场景:版本状态为什么会在交接处失真
1. 状态冲突通常发生在团队边界,而不是单个岗位内
在多团队协作中,开发、测试、运维、产品和客户团队使用同一个版本名称,却可能指向不同对象。开发说“版本已完成”,可能指代码合并;测试说“未完成”,可能指回归测试尚未通过;运维说“未发布”,则可能指生产环境尚未部署。每个人都没有说错,错在制度没有规定“完成”对应哪个事实。
这种冲突会形成隐性成本:会议反复确认、重复测试、发布窗口错过、客户承诺提前、问题发生后难以还原决策过程。更麻烦的是,团队可能通过增加审批来应对不确定性,结果状态仍然不准确,只是等待时间更长。
2. “已发布”不是一个足够精确的状态

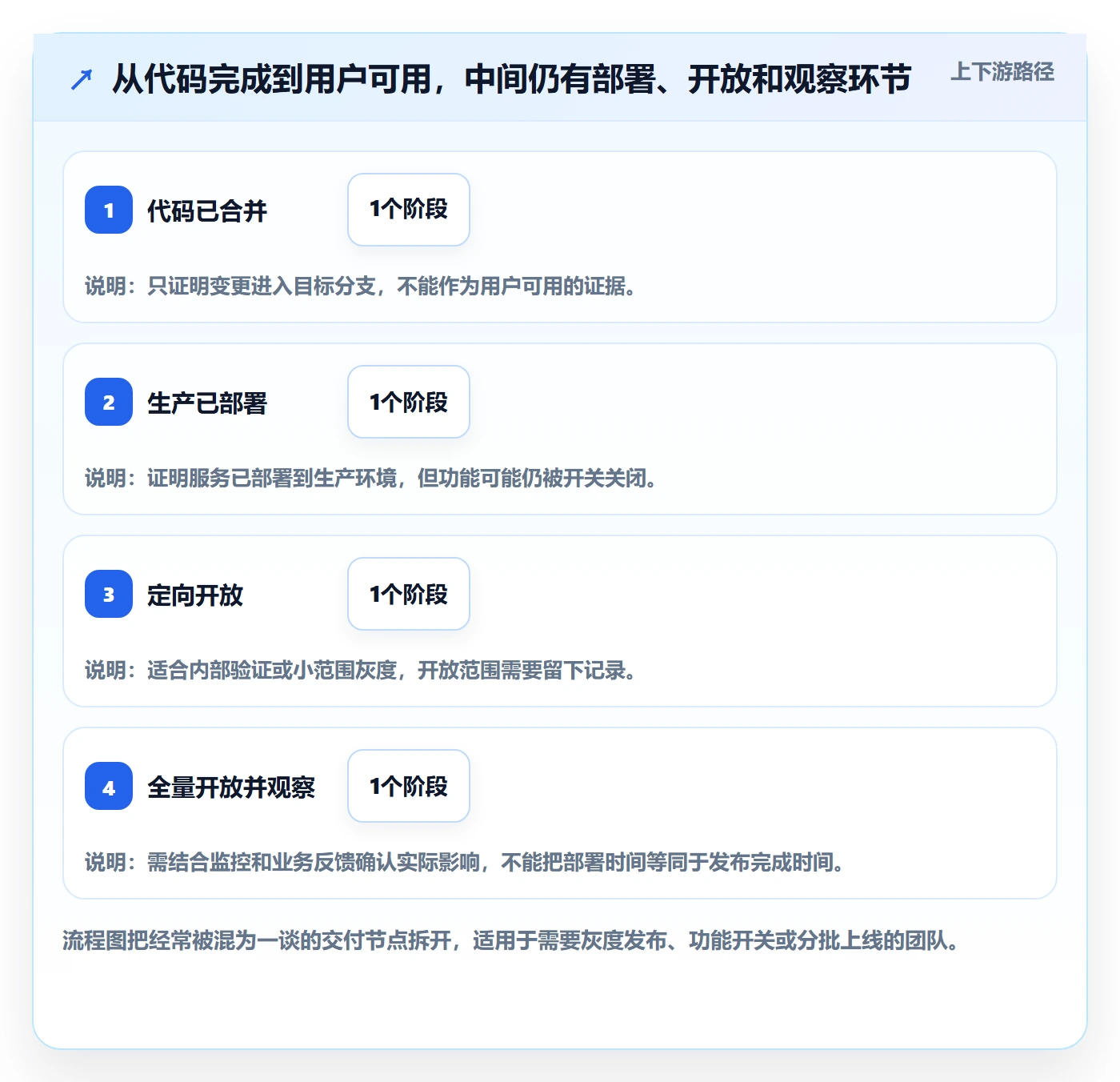

对软件产品而言,部署到生产环境不等于所有用户都能使用。功能可能通过开关控制,只对内部账号开放;也可能按区域、租户或百分比逐步放量。因此,单独使用“已发布”容易混淆部署、启用和全面开放。
我更倾向把这三个事实拆开记录:部署状态、功能开放范围、观察结论。主状态可以保持简洁,具体发布范围则用字段表达,例如“生产已部署、内部用户开放、目标用户放量10%”。这样既避免状态膨胀,也能让客服、销售和运维看到准确边界。
3. 组织规模会改变状态制度的重点
小团队通常靠高频沟通弥补流程缺口,制度重点是避免关键信息只存在于个人记忆。中大型企业或超过100人的组织,交接链条更长、系统更多、审批角色更多,制度重点则转向权限边界、证据留存、跨团队口径和例外治理。
以采用 PingCode 的团队为例,可以把版本作为跨项目协作对象,关联需求、缺陷和迭代信息,并根据组织现有流程配置状态与字段。工具能承载规则、提醒责任人、汇总进度,但不会自动替团队决定“哪些缺陷可以带入发布”或“谁能接受延期风险”。这类规则仍需由业务与技术负责人共同定义。
如果团队已经使用其他某项目管理工具,也不必为了制度而迁移平台。先评估能否表达状态流转、权限控制、字段校验、关联工作项和审计记录;只有现有系统无法承载关键规则时,才需要评估工具调整。
4. 管理制度要区分标准流程和紧急通道
所有版本都走完全相同的审批流程,看似公平,实际可能让低风险修复等待过久,也可能让高风险变更沿用普通流程而被低估。比较稳妥的做法是先定义版本类型和风险等级,再决定审批深度。
例如,文案修正、内部配置和数据结构变更,不应默认使用同一种发布门槛。低风险变更可以简化审批,但必须保留影响范围、验证记录和责任人;高风险变更则需要更严格的测试、回滚演练和跨团队确认。

三、常见误区:流程看起来完整,执行时却没有判断力
1. 状态名称很多,进入条件却仍是口头约定
“开发中、开发完成、待联调、联调中、待测试、测试中、测试完成、预发布、待上线、上线中、已上线、已验收”可能让看板很热闹,但如果每个状态都没有明确进入条件,团队只是把模糊信息切成了更多格子。
检查状态是否有用,可以逐个追问:谁在这个状态承担责任?进入状态需要什么证据?离开状态触发什么动作?超时后由谁处理?如果这四个问题都没有明确答案,该状态大概率是装饰性字段,应该合并或重新定义。
2. 把“没有人报告问题”当成“已经通过”
测试未反馈,不等于测试通过;发布窗口内无人提出异议,也不等于风险已确认。沉默可能代表没人看见、责任不清或信息没有送达。制度应规定“通过”的明确证据,例如自动化测试报告、人工验收记录、缺陷清单和审批时间。
对于高风险版本,最好采用“未确认不放行”的规则;对于低风险变更,可以采用限时确认,但要明确超时升级路径和默认决策。两者不能混为一谈,否则团队要么因为等待所有人回复而停滞,要么因为默认放行而承担未知风险。
3. 只看缺陷总数,不看缺陷等级和影响范围
发布前有20个低优先级缺陷,并不必然比存在1个数据丢失风险更严重。缺陷数量需要结合严重等级、受影响用户、绕行方案、发生概率和可恢复性判断。将“未关闭缺陷数”作为唯一发布门槛,容易导致团队为了清零而关闭问题,或把风险从正式缺陷挪到备注中。
更有效的做法是定义阻断级别和例外流程。例如,严重级缺陷必须清零;高优先级缺陷只有在业务负责人接受风险、测试验证绕行方案、回滚方案明确后才能例外放行。例外不是降低标准,而是把风险接受过程显性化。
4. 以审批数量代替控制质量
审批人越多,不代表风险越低。多人重复检查同一份材料,会增加等待时间,却未必覆盖新的风险。每个审批角色都应有独立判断职责:测试负责人确认验证充分性,运维负责人确认部署与恢复条件,业务负责人确认用户影响和时间窗口。
若审批只剩“点同意”,团队实际依赖的是签字形式,而不是控制机制。可以通过抽样复盘审批意见、检查证据完整性和统计驳回原因,判断审批是否真正发现问题。
5. 把自动化当成制度本身
工具可以在条件满足时自动变更状态,但自动化的准确性取决于数据和规则。例如,流水线成功不代表回归测试覆盖充分;缺陷数量为零也可能只是团队未及时录入问题。自动化适合减少重复核对,不适合掩盖责任缺失。
在自动流转之前,至少要确认字段由谁维护、数据从哪里产生、失败如何回退、误触发如何纠正。对于影响线上用户的状态变更,应保留审计记录,并避免一个错误字段直接触发不可逆操作。

四、专业判断逻辑:怎样设计一套可执行的状态模型
1. 先确定管理对象,再确定状态
团队常把版本、迭代、构建、部署批次和功能开关混成一个对象。版本通常代表一组计划交付的变更;构建代表可部署的软件产物;部署批次代表某次环境变更;功能开关代表用户可见功能的开放控制。它们之间有关联,但状态不应互相替代。
如果一个版本包含多个部署批次,版本状态可能是“观察中”,某个部署批次却已经“完成”。如果一个功能随版本部署但暂未开放,也要能表达“已部署、未启用”。先定义对象边界,才能避免状态字段承担过多含义。
2. 为每个状态写清五项规则
我建议用一张“状态定义卡”描述每个主状态,而不是只维护一张状态名称表。定义卡至少包含入口条件、责任角色、必备证据、允许操作和退出路径。需要时再加最长停留时间、自动化规则及例外条件。
| 状态 | 进入条件 | 主要责任人 | 必备证据 | 失败或超时处理 |
|---|---|---|---|---|
| 规划中 | 范围、目标和负责人已确认 | 产品负责人 | 范围说明、目标版本、依赖清单 | 范围不清则退回需求澄清 |
| 开发中 | 开发任务已拆分并分派 | 技术负责人 | 任务关联、分支或提交记录 | 依赖阻塞超过约定时间则升级 |
| 待验证 | 代码进入目标分支,构建可用 | 测试负责人 | 构建记录、测试范围、变更说明 | 构建失败或范围不明则退回开发 |
| 候选发布 | 关键测试通过,阻断缺陷清零 | 发布负责人 | 测试结论、风险清单、回滚方案 | 门槛未满足则返回待验证 |
| 已发布 | 生产部署完成,发布范围已记录 | 运维或发布负责人 | 部署批次、时间、影响范围 | 部署异常则进入回滚或故障处理 |
| 观察中 | 关键监控和业务验证已启动 | 值班负责人 | 观察窗口、指标阈值、反馈渠道 | 触发阈值则暂停放量或回滚 |
| 已归档 | 观察期结束,遗留事项有归属 | 版本负责人 | 复盘结论、遗留事项、最终范围 | 仍有未决风险则保持观察或转专项跟踪 |
3. 让状态和证据一一对应
状态字段回答“现在在哪一步”,证据字段回答“为什么可以在这一步”。两者应分开维护。比如“候选发布”可以关联测试报告、缺陷清单、回滚演练记录;“已发布”则关联部署批次、发布时间和放量范围。
证据并不意味着每个流程都要上传大量文档。能关联系统记录就优先关联;无法结构化记录的判断,再使用简短的审批说明。目标不是材料越多越好,而是让事后复盘能够还原决策依据。
4. 设计状态迁移,而不是只画单向流程
真实交付不会永远沿着“开发中,测试中,已发布”单向前进。候选版本可能因为回归失败退回开发,已发布版本可能因监控异常暂停放量,观察期内也可能需要回滚。状态图必须包含退回、暂停、取消和紧急恢复路径。
每条迁移都要说明发起人、触发条件和通知对象。退回不是流程失败,而是控制机制发现风险后的正常动作。如果团队认为状态回退会影响绩效,成员就会倾向于维持表面进度,隐藏真实问题。
5. 用风险分层决定门槛,不要一刀切
风险判断至少考虑变更影响范围、数据可逆性、用户可见程度、依赖系统数量和恢复时间。对于可快速回滚、影响小的变更,可以简化人工审批;对数据迁移、权限变更、计费逻辑或关键链路调整,则应增加验证和审批。
我更看重“降低风险的方法是否匹配风险”,而不是“流程是否看起来严密”。一个低风险变更有十层审批并不专业;一个高风险变更只凭开发者口头保证也不专业。

五、具体案例和数据观察:用一轮试点检验制度是否有效
1. 一个跨团队发布的情景复盘
以下案例是用于展示方法的情景模拟,不是对某家企业的真实披露。某企业产品、研发、测试和运维团队合计约120人,版本按月规划,但线上修复可能随时插入。团队原先只有“开发中、测试中、已上线”三个状态,版本信息分散在任务系统、测试表格和群消息里。
试点复盘最近12个版本后,团队发现三个典型问题:有4个版本的测试范围无法从版本记录中还原;3次发布通知早于生产部署确认;2次上线后问题的回滚责任人不明确。表面上版本大多按期发布,真正的风险集中在交接证据和放量记录。
2. 试点只新增三个关键字段
团队没有一开始重建所有流程,而是保留原来的主状态,新增风险等级、发布范围和证据链接三个字段。随后把“测试完成”改为“待候选发布”,只有测试结论、阻断缺陷状态和回滚方案都齐备,版本负责人才能推进。
对于生产发布,另加一个部署批次记录,区分“生产已部署”和“用户已开放”。这让客户团队可以查询实际开放范围,运维也能在异常时快速找到对应批次。最初一周仍有人把“已部署”误填成“已全量开放”,团队通过每日抽查纠正字段定义,而不是继续增加新状态。

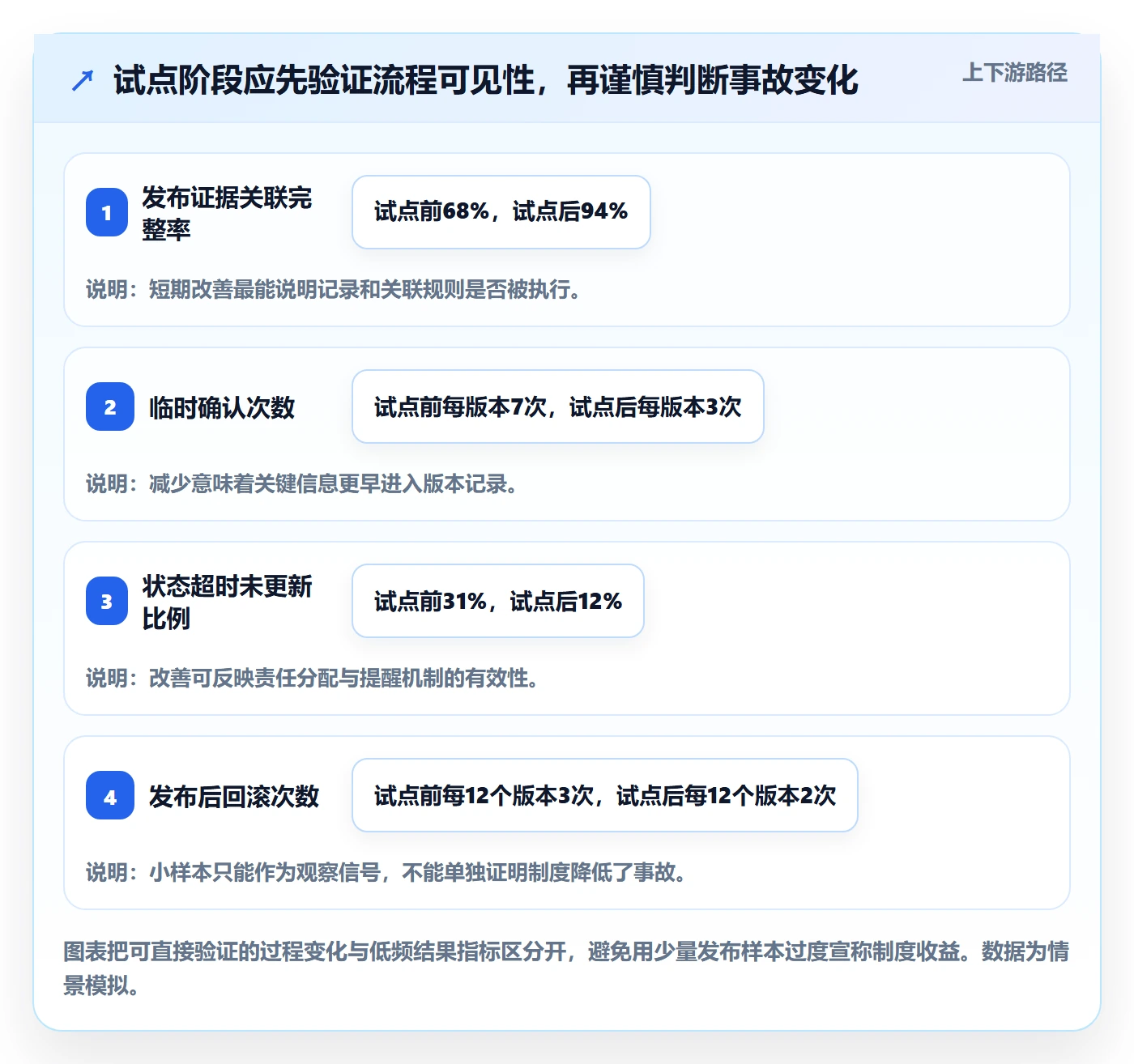

3. 用可观测指标判断试点成效
制度是否有效,不能只看成员是否按时更新状态。我建议同时观察状态更新及时率、证据关联完整率、发布等待时间、上线后回滚次数和版本预测偏差。过程指标能定位执行问题,结果指标能检查规则是否真正减少风险。
下表采用情景模拟数据说明评估方法。试点前后的差异不能直接推广为普遍行业结论;真实团队应统一统计口径,至少覆盖多个发布周期,并区分版本复杂度和风险等级。
| 观察指标 | 试点前 | 试点后 | 解读方式 |
|---|---|---|---|
| 发布证据关联完整率 | 68% | 94% | 衡量版本记录能否找到测试、审批与部署证据 |
| 发布前临时确认次数 | 每版本平均7次 | 每版本平均3次 | 观察信息是否提前结构化,而非依赖临时追问 |
| 版本状态超过24小时未更新比例 | 31% | 12% | 反映责任人和提醒机制是否有效 |
| 发布后回滚次数 | 每12个版本3次 | 每12个版本2次 | 样本量偏小,需结合问题严重度和发布范围解释 |
| 版本状态争议会议耗时 | 每周约4小时 | 每周约2小时 | 评估口径统一是否减少重复核对 |
这里最值得关注的不是回滚次数从3次降到2次,而是证据完整率和临时确认次数的变化。12个版本的样本不足以证明事故率稳定下降,但已经能够检验制度是否让交接更清楚。若只盯着回滚次数,团队容易把低频、强随机结果误当成制度成效。

4. 建立基线时避免三个统计陷阱
第一,统计口径要固定。“发布延期”是相对原计划日期、最终承诺日期,还是发布窗口开始时间?口径变化会让趋势失去可比性。第二,分母要写清楚,按版本、部署批次还是发布动作计算,结果可能完全不同。
第三,不要只统计成功推进的版本。被取消、冻结、回滚或延期的版本也应进入分析,否则团队只看见顺利样本。对于重大事故,可以单独复盘;对于一般偏差,则按月查看趋势和高频原因。

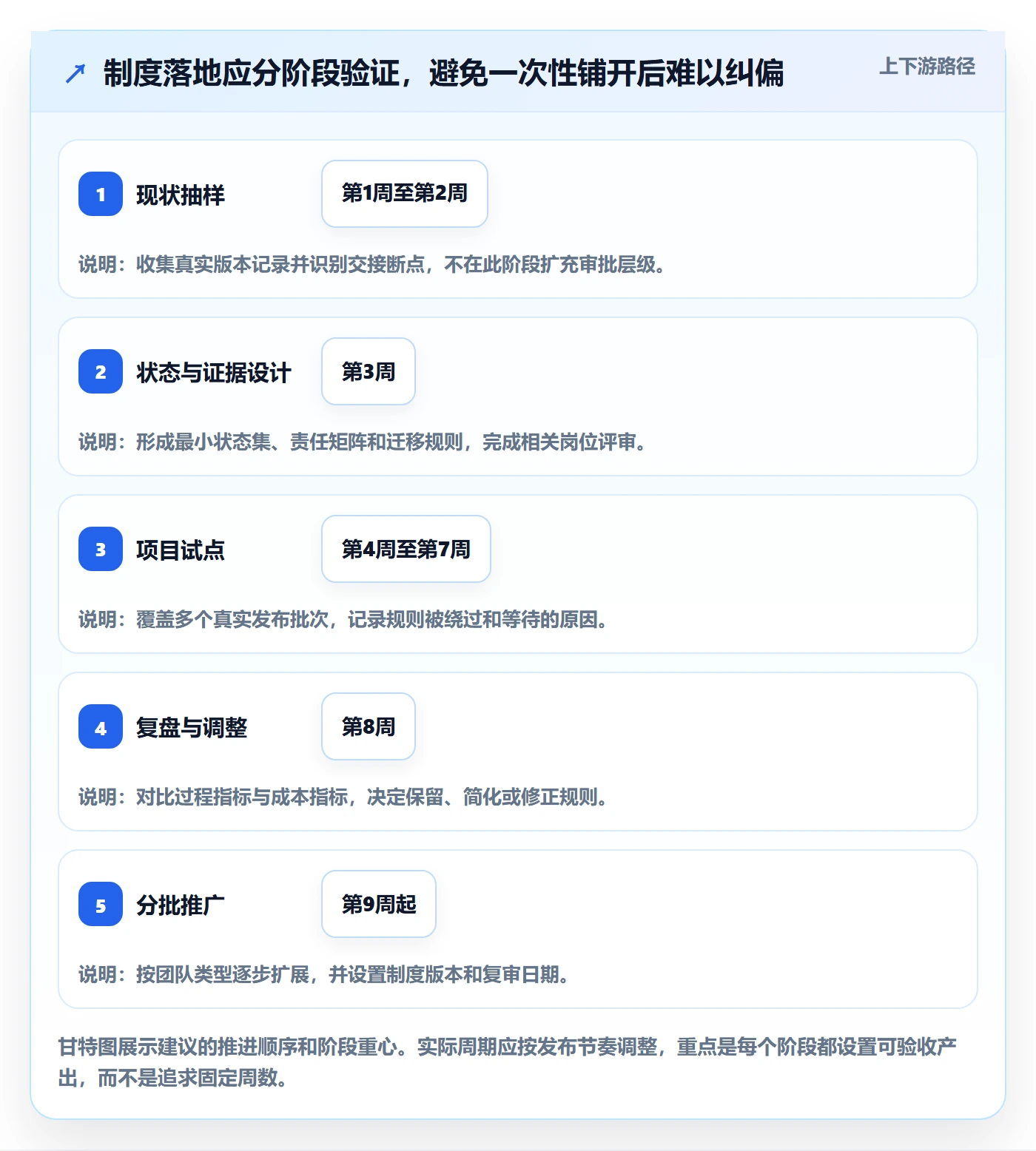

六、制度设计落地清单:从试点到稳定运行
1. 第一阶段:梳理当前流程和对象
不要先开会讨论“理想流程”,先收集最近三到六个月的真实版本样本。挑选按期发布、延期、紧急修复、灰度失败和回滚案例,画出实际发生的节点,记录谁做了什么判断、当时依据是什么。
- 列出版本、构建、部署批次和功能开放范围等管理对象。
- 抽取不同风险等级的历史版本,记录状态变化和等待时间。
- 标出信息断点:状态不一致、证据找不到、负责人不明确、审批重复。
- 统计当前工具能提供哪些字段、权限、关联关系和审计能力。
- 明确本轮试点要解决的两个或三个主要问题,不追求一次解决所有流程。
2. 第二阶段:先定义最小可行状态集
第一版制度应尽量短,先让团队形成共同语言。对多数产品交付团队,可从规划中、开发中、待验证、候选发布、已发布、观察中、已归档七个主状态开始。若业务类型不同,可以调整名称,但应保留进入条件、责任人和证据要求。
再将状态设计为“主状态加维度字段”:主状态表达生命周期,风险等级表达控制强度,发布范围表达用户影响,阻塞原因表达等待事项。这样可避免用大量状态名表达多种互相独立的信息。
3. 第三阶段:建立状态迁移表和权限规则
每条迁移规则都要说明发起角色、核验角色、所需证据、自动化条件和拒绝后的去向。权限不是为了限制操作,而是避免责任边界模糊。例如,测试负责人可以确认验证结论,但不应单独接受业务风险;业务负责人可以接受业务影响,但不应代替技术团队确认回滚可行。
对于状态修改权限,应保留人工纠错通道,但要求填写原因。系统自动变更的状态也要有可追溯记录,包括触发规则、输入字段和时间。否则一旦自动化误判,团队无法定位是规则错误还是数据错误。
4. 第四阶段:挑选真实项目进行短周期试点
试点最好选择一个跨职能、发布节奏稳定、风险中等的项目,而不是只挑流程最简单的团队。周期可覆盖两到三个发布批次,足以观察成员是否理解规则,也能发现状态名称和字段设计中的歧义。
试点期间每周检查三类问题:哪些字段没人维护,哪些门槛被绕过,哪些审批没有产生有效判断。每次调整都记录原因,避免因为一次紧急情况就给主流程叠加永久规则。
5. 第五阶段:复盘指标并决定扩展范围
试点结束时,不要只问“大家觉得好不好用”。应对比试点前后的证据完整率、状态超时比例、发布等待时间、例外次数、回滚记录质量和团队额外维护成本。若记录完整了但发布等待时间明显增加,要分析新增检查是否必要,还是责任安排不合理。
扩展前还要确认例外场景能不能运行:深夜紧急修复如何审批?负责人不在线时谁能代决策?发布失败后如何恢复状态?未完成观察的版本能否归档?制度只有在不理想场景中也有清晰路径,才算真正落地。

七、不同情况下的行动建议与取舍
1. 小团队:用轻流程换取明确责任
十几人的团队不一定需要复杂审批矩阵。可以由版本负责人统一维护状态,由开发和测试分别确认各自证据,发布前用简短检查清单确认影响范围与恢复方案。关键不是增加角色,而是避免同一个人既修改版本状态、又独自确认全部风险。
小团队可以减少主状态数量,但不应省略回滚记录和用户影响说明。人员少不代表风险少,尤其当核心系统由少数成员长期维护时,文档和证据更需要便于替补人员接手。
2. 多团队或100人以上组织:优先治理口径与权限
规模较大的组织,应先统一状态语义、字段口径、角色权限和跨系统关联规则,再讨论各团队的个性化字段。总部层面可以定义必要的共同门槛,团队层面则保留与业务相关的补充步骤。
PingCode 这类面向中大型团队的项目管理平台,可以用于承载跨团队版本对象、工作项关联、责任分工和过程记录。选型时应验证实际配置是否支持团队所需的状态流转、权限、提醒和数据追溯,不能仅凭产品介绍判断匹配度。若工具无法与现有代码、测试或发布系统形成可靠关联,也要评估集成成本和维护责任。
大型组织的取舍在于统一与灵活:统一过度会让所有团队排队等待,灵活过度则导致状态无法横向比较。建议统一定义风险分级、关键状态和审计要求,把非关键环节交给团队配置。
3. 发布频率高:减少人工确认,增加自动化校验
每日发布或持续交付团队,不适合让每一次发布都经过长链路人工审批。可以由流水线自动校验构建、测试、安全扫描和部署结果,满足条件时自动推进状态;人工重点处理异常、风险接受和影响范围判断。
这种模式的代价是必须维护自动化质量。测试覆盖不足、环境不一致或扫描规则噪声过多,都会让自动化变成虚假的安全感。应定期抽查自动通过的样本,并分析被人工豁免的比例。
4. 低频、高风险发布:宁可准备充分,也不要压缩恢复决策
金融、医疗、关键基础设施或涉及重要数据的版本,通常需要更完整的影响分析、权限审查、恢复演练和发布后观察。流程较长并非天然低效,关键要确保每个环节提供不同证据,而不是多层重复签字。
需要取舍时,优先保留可以显著降低不可逆风险的控制,例如备份验证、数据迁移演练和回滚边界确认;可以简化的通常是重复审批、重复填写和无法产生新信息的汇总材料。
5. 存在紧急修复:建立有边界的例外通道
紧急流程应规定适用条件、授权人、最低验证要求、上线后补录时限和复盘方式。它不是普通流程的“跳过按钮”,而是针对时间约束的风险处置流程。若紧急通道长期占发布总量的很高比例,应优先调查为何计划流程无法覆盖真实业务,而不是继续把例外当常态。
建议记录每次例外的原因、批准人、验证范围、影响对象、回滚准备和事后补录完成时间。出现连续例外时,按主题分析:是否需求入口混乱、依赖管理不足、发布窗口不合理或责任人缺位。
6. 当工具能力有限:先用规则补足,不要马上迁移
某项目管理工具若不能自动校验所有条件,仍可以通过必填字段、模板、权限约定和周期性抽查建立基础控制。需要手工维护的环节,应明确责任人与检查频率,并估算每月维护成本。
如果核心规则无法记录、状态变更不可追踪、版本与缺陷及发布记录难以关联,且人工补偿成本持续上升,再评估更换或整合某项目管理平台。迁移不是制度设计的替代品;没有清晰状态语义,换工具只会把旧混乱搬到新系统。

八、结尾:先让状态可信,再让流程变快
1. 版本状态制度是否有效,看三个问题
第一,团队是否能用同一套规则解释版本当前处境?第二,状态变化是否有对应证据和责任人?第三,发现条件不满足时,团队能否安全退回、暂停或走例外通道?这三个问题有明确答案,制度就具备了执行基础。
版本状态管理最容易被误解为流程设计,实际上它首先是事实管理。状态的价值不是让看板更整齐,而是减少各岗位对事实的争论,让风险在上线前被看见,让上线后的决策能够追溯。
2. 下一步从最近一个版本开始
我建议先选一个近期要发布的版本,画出它从规划到观察结束的真实路径。为每次状态变化补上责任人、进入条件和证据链接,再记录哪些信息仍要靠群聊询问。不要先追求完整制度,先用一个真实版本验证规则能否被团队读懂、执行和纠正。
当团队能稳定回答“为什么可以进入下一状态”,再逐步增加自动化、风险分层和跨系统集成。好的版本管理不是状态越来越多,而是每一次状态变化都更可信、更可解释,也更容易在出错时恢复。
常见问题解答(FAQ)
1. 版本状态应该设置多少个,怎样避免状态越分越细?
我在设计团队版本流程时,常看到有人把“开发中、开发完成、待联调、联调中、待测试、测试中、待发布、已发布”全部设成状态,后来还想加“测试阻塞”和“等待产品确认”。状态越多,流程就越清楚吗?我该用什么标准判断一个状态是否值得单独存在?
状态管理的目标不是复刻每个人的工作动作,而是让团队能快速回答三个问题:版本现在处于哪个阶段、下一步由谁负责、什么条件允许继续流转。可以先用六个状态试运行:规划中、开发中、待验证、验证中、待发布、已发布;“阻塞”不一定单独建状态,更适合做标记并记录原因、责任人和预计解除时间。
判断是否新增状态,可以看它是否改变责任人或准入条件。比如“待验证”表示开发负责人已提交可验证版本,且测试范围、构建包和变更说明齐备;“验证中”表示测试负责人已接手。若两个名称之间没有不同的负责人、动作或验收条件,通常不值得拆分。
以一个每周发布、约十人的团队为例,先运行两周,统计状态停留时间和反复退回次数;只有当某个阶段长期无法定位责任或等待原因,才考虑细分。
2. 每个版本状态的进入和退出条件应该怎么写,才能减少口头确认?
我希望版本流程不只是看板上的几个标签,而是真的能让开发、测试和发布人员按同一套规则协作。现在团队经常出现“开发说好了、测试说包不对、发布又说说明没补”的情况,我应该把哪些条件写进状态规则?
把状态定义写成可检查的准入条件,而不是“完成开发”“测试通过”这类容易各自理解的描述。可以在版本制度中明确:进入“待验证”前,必须有可访问的构建包、变更清单、影响范围、已知问题和自测结论;进入“待发布”前,必须满足约定的测试通过率、无未处理的发布阻断问题,并确认回滚方案与发布窗口。
每条规则最好同时写明提交者、确认者和证据位置。例如开发负责人提交构建包与变更清单,测试负责人记录验证结论,发布负责人核对发布窗口和回滚步骤。判断依据应是可追溯记录,而不是群聊中的一句“没问题”。初期不必追求复杂审批;先把最容易引发返工的三项材料设为必填,连续观察一个月,再根据实际漏项补规则。
3. 紧急修复和临时插单,怎样纳入版本管理又不拖慢发布?
线上问题出现时,团队常常先改代码、先发包,事后才补版本记录;但如果每次都等完整评审,又担心修复窗口被耽误。我想知道怎样区分真正的紧急情况,并在快速处理后补齐必要的管控?
紧急通道应按影响和时限触发,而不是由提出者自行决定。可以约定:出现核心功能不可用、数据风险或大范围用户受影响时,允许走快速修复;一般缺陷、需求临时变更和单个用户的低影响问题仍进入常规排期。
快速修复至少记录问题编号、影响范围、修复提交、验证结果、批准人和目标版本,缺少其中任何一项都不应把版本标为已发布。例如修复后先在受控环境验证关键路径,再由指定负责人批准发布;发布后一个工作日内补齐变更说明、回归范围和回滚结果。每月复盘紧急版本占比、从确认到恢复的耗时以及事后补录完成率。
如果紧急版本长期超过总发布量的约一成,或同类问题反复进入快速通道,优先检查需求分级、测试覆盖和发布节奏,而不是简单加审批。这个比例是团队设定的预警起点,不是适用于所有组织的硬性标准。
4. 怎样判断版本管理制度真的落地了,而不是大家只更新了状态?
制度发布后,团队的看板看起来很完整,但我还是不确定版本是否更可控。有些状态更新得很勤,却依然经常延期、临近发布才发现缺项。我应该观察哪些数据,多久复盘一次,才能判断问题出在流程还是估算?
不要只看状态更新率,因为状态填得完整不等于交付更稳定。建议从三个维度观察:版本计划日期与实际发布日期的偏差、各阶段停留时间、退回或阻塞原因。再加一项记录完整率,例如抽查最近十个版本,统计是否都有负责人、变更清单、验证结论和发布结果。小团队可每两周复盘一次,重点看趋势,不必用单个版本给个人排名。
如果版本总在“待验证”停留,通常应检查构建可用性、测试资源和交接材料;如果“验证中”反复退回开发,重点检查验收条件、变更范围和回归策略;如果所有阶段都按时但发布日期仍偏差大,则可能是计划容量或外部依赖估计不足。先选连续四周的数据建立基线,再设改进目标,例如降低中位等待时间或减少缺少发布材料的版本数。
指标的作用是定位流程瓶颈,不是鼓励团队为了好看而提前改状态。
核心关键词
文章包含AI辅助创作:版本状态管理方法大全:实施团队版本管理制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516705
读者评论
我们团队以前把“已发布”当成部署完成,客服据此通知客户,后来才发现功能开关还没开放。把部署状态和用户开放范围分开记录,确实能减少这种误会。
阻断缺陷清零作为门槛比较直观,但实际项目里缺陷等级经常有争议。制度最好也规定谁来定级、意见不一致时由谁拍板,否则门槛还是会变成口头协商。
小团队未必需要一开始就上很多状态。我更愿意先把责任人和必备证据写清楚,再看哪些交接反复出问题,按实际需要补状态,避免维护流程本身变成负担。
