版本延期,很多时候不是开发速度慢,而是团队直到上线前才发现:需求没有冻结、测试环境不一致、发布责任人缺位,甚至“这个版本到底包含什么”都没有统一答案。版本管理从 0 到 1,真正要建立的不是一张排期表,而是一套能把目标、范围、质量、发布和复盘串起来的运行机制。本文从实施团队常见的交付场景出发,拆解如何用最小流程建立版本管理,并说明不同团队规模、交付节奏下应该怎样取舍。
一、先讲结论:版本管理不是“给需求排个日期”
1. 版本管理要同时管住五件事
我判断一个团队有没有真正的版本管理,不看它有没有版本号,也不看计划表做得多精细,而看五个问题能不能得到一致回答:这次版本要解决什么问题?哪些需求确定进入?谁对交付结果负责?什么条件下允许发布?发布后如何判断版本成功?
如果这些问题只能由项目经理临时解释,或者研发、测试、实施各自维护一份名单,那么团队拥有的只是多个局部计划,并没有一套共同的版本机制。版本管理的核心,是让不同岗位围绕同一份范围和同一组门槛协作。
我的建议是先建立“版本目标,范围基线,交付状态,发布门槛,复盘结果”五个闭环,再逐步增加工具和规则。流程越复杂,不代表管理越成熟;如果规则不能减少重复确认、临时插单和上线返工,它就只是额外负担。
2. 从 0 到 1,先做最小可运行流程
初建版本机制时,不必先设计几十个状态,也不必一上来制定跨部门审批制度。先让每个版本有一张可追溯的版本卡片,明确目标、负责人、时间窗、范围、风险、质量门槛和发布结论。再规定需求如何进入、何时冻结、变更如何处理、发布后如何复盘。
这套最小机制的目的不是让管理者多看几张表,而是减少团队在交付过程中反复确认同一件事。版本范围变化时,受影响的人能及时知道;测试发现阻断问题时,团队知道谁来决策;上线后出现异常时,能够还原当时的版本内容和审批依据。
3. 先定义成功,再讨论排期
版本计划常从“下个月做哪些需求”开始,结果计划看起来完整,却没有说清为什么做。我的判断顺序通常相反:先说清业务结果,再把结果拆成可交付范围,最后估算周期和资源。若业务目标本身不明确,排期再精确也只是把不确定性写进日历。
例如,“完成客户权限升级”并不是一个足够清楚的版本目标。更可执行的表达是:让多项目客户能够按角色配置访问范围,并在试点客户中验证权限配置错误率和实施配置耗时是否下降。目标越能被验证,需求取舍和发布判断就越有依据。
二、背景和真实场景:实施团队为什么容易在版本上失控
1. 实施交付不是单纯的软件研发节奏
实施团队通常面对的是多个客户、多个环境和多种交付约束。一个版本可能既包含产品功能,也包含客户定制、数据迁移、部署适配、培训和验收工作。研发团队看到的是代码何时完成,实施团队还要关心客户何时具备测试条件、现场人员何时到位、旧系统数据能否迁移。
这导致“开发完成”与“客户可用”之间存在明显距离。若团队只用研发完成率衡量版本进度,就容易把环境准备、客户确认、文档更新和上线验证这些关键工作留到最后。版本管理必须覆盖从需求确认到客户验收的完整交付路径,而不是在代码合并时结束。
2. 一个典型的版本失控场景
下面的场景是我用于流程推演的匿名化案例,不对应某一家企业的真实经营数据。某实施团队同时服务 6 个客户,计划每 6 周发布一个版本。版本启动时排入 18 项需求,研发按时完成其中 15 项,表面完成率达到 83%。但上线前一周,两个客户提出紧急兼容要求,测试环境又因配置差异返测,最后只有 11 项按计划交付。
复盘时,团队一开始把原因归结为“需求变多了”。逐项回看后发现,问题不止是插单:18 项需求里有 5 项没有明确验收标准,3 项依赖客户提供数据,2 项涉及旧版本兼容却没有指定验证环境。版本范围并非在途中才变化,而是从一开始就没有形成可靠基线。
这类情况在实施组织中很常见:计划表里有负责人和日期,却缺少进入版本的条件;测试有用例,却没有对应部署配置;客户需求有记录,却没有明确谁有权改变承诺。流程优化的重点因此不是“要求大家更守计划”,而是把缺失的决策节点补上。
3. 版本问题往往是协作接口问题
我会把一次延期拆成“输入质量、范围稳定性、执行可见性、验证充分度、发布准备度”五个层面。需求描述不清是输入问题;冻结后不断加入新事项是范围问题;任务状态没人更新是可见性问题;测试环境与生产环境不一致是验证问题;部署脚本、回滚方案和客户通知缺失则是发布准备问题。
这样拆解的价值在于避免把所有问题都归给某一个岗位。开发延期有时是技术估算偏差,也可能是需求迟迟未确认;测试返工有时是用例不足,也可能是范围变更没有同步。只有把问题定位到流程接口,改进才不会变成简单追责。

4. 组织规模会改变问题形态
小团队的难点通常是角色重叠:一个人既收集需求,又排期、测试、协调上线,信息容易存在个人脑中。中大型组织的难点则是交接成本:产品、研发、测试、运维、实施和客户成功分别有自己的工作队列,任何一个节点的范围变化都可能传播不及时。
在 100 人以上的组织里,单靠口头同步难以维持一致性。团队需要明确版本的唯一记录位置、变更决策权限以及跨团队同步规则。像 PingCode 这类项目管理平台,可以用于关联需求、迭代、缺陷和发布事项;但工具只能承载机制,不能替团队决定什么叫“范围冻结”或“达到发布条件”。
三、常见误区:看起来像管理,实际没有降低风险
1. 误区一:版本号越规范,管理越成熟
版本号可以帮助识别交付物,却不等于版本内容可追踪。团队如果只有“V2.4.1”这样的编号,却说不清它包含哪些变更、修复了什么问题、适用于哪些客户环境,那么编号只是标签。
版本命名规则应当服务于识别和兼容判断。对外发布的产品版本、客户专属补丁、内部测试构建可以采用不同标识,但必须能从标识或关联记录中查到对应内容。不要为了追求统一而设计过度复杂的编号体系,先保证版本与交付清单一一对应。
2. 误区二:把所有需求都塞进一个大版本
大版本看起来更有仪式感,也容易向管理层展示“做了很多事”,但范围越大,需求之间的依赖越多,验证面也越宽。一个涉及权限、报表、数据迁移和移动端适配的大版本,任何单一模块的延误都可能拖住整体发布。
我更倾向于按可验证的业务结果切分版本,而不是按功能菜单或部门切分。若某项能力可以独立交付并产生价值,就应评估是否拆成小版本或灰度发布。若功能必须配套才能满足客户验收,则应将依赖写入版本计划,不能在执行中才发现它们必须捆绑。
3. 误区三:冻结范围等于不允许变化
冻结的作用不是禁止变化,而是让变化有成本、有判断、有记录。客户现场出现法规变化、严重缺陷或关键业务阻断时,当然可能需要调整版本范围。问题在于,如果任何人都能随时加需求,团队就无法判断原计划是否仍然成立。
有效的变更机制至少要回答四件事:变更提出人是谁、业务价值是什么、会挤掉什么工作、由谁批准。若只是增加一项而不调整时间、资源或其他范围,所谓“变更评估”就没有实际意义。
4. 误区四:完成率高,就说明版本健康
任务完成率是一种滞后指标,而且很容易被拆任务的方式影响。把一个大需求拆成 20 个小任务,可能让完成率快速上升,却没有证明核心功能已通过验收。临近发布时,未完成工作的复杂度往往比数量更重要。
因此,我不会只看“完成了多少项”,还会看关键路径剩余工作、阻断缺陷、需求验收通过情况、环境就绪程度和高风险依赖。团队可以同时保留完成率,但必须把它放在一组指标中解读,而不是当成版本是否可发布的唯一答案。
5. 误区五:流程越多,控制力越强
在每个阶段增加审批,容易制造一种“风险已被管住”的错觉。实际工作中,审批人如果没有明确决策标准,往往只是点击通过;审批链越长,信息越容易延迟,责任也可能变得模糊。
我判断一个流程节点是否值得保留,会问三个问题:它是否阻止了某种明确风险?它是否由有信息和权限的人完成?它产生的记录能否帮助后续决策?如果三个答案都是否定的,这个节点大概率只是流程摩擦。
6. 误区六:上线成功就不必复盘
“顺利上线”只说明发布动作没有明显失败,并不能说明版本目标实现。功能上线后,客户是否真正启用、实施配置是否更快、支持工单是否下降,才决定交付是否产生了预期价值。
复盘也不应变成找责任人的会议。应该检查计划假设是否准确、变更是否及时、哪些验证发现了问题、哪些风险没有被识别。一次低成本复盘能改变下一版本的估算方式和门槛,比写一份漂亮的总结更有价值。
四、专业判断逻辑:用一套清晰的门槛决定版本怎么走
1. 先把版本目标写成可验证的结果
一个可用的版本目标通常包含对象、变化和验证方式。比如“改善导入体验”太宽泛;“让实施人员能在 10 分钟内完成 5000 条标准数据导入,并能定位失败行”就更容易拆解和验证。
目标不一定都要写成收入或转化指标。对内部交付团队而言,减少重复配置时间、缩短故障恢复时间、提高验收一次通过率,也可以是合理目标。关键是目标能指导取舍:如果一个需求与目标关系很弱,就不应仅因“客户提过”而自动进入版本。
2. 建立需求进入版本的准入条件
需求进入版本前,至少应有问题背景、目标用户、预期结果、验收条件、依赖关系和责任人。对实施项目,还要补充客户环境、数据准备、部署约束和验收参与人。信息暂时缺失的需求可以留在候选池,但不要把它当作已承诺交付。
团队不需要在第一次讨论时就把所有细节写完。更实际的做法是设置“候选,待澄清,已承诺”三个管理层次:候选用于收集机会,待澄清用于补足信息,已承诺才进入版本基线。这样既保留需求入口,也减少不成熟事项对排期的污染。
3. 用范围基线保护计划,而不是保护面子
范围基线是某一时间点团队共同认可的交付清单,不意味着之后不能改变。每次变更都应记录新增、删除或调整的事项,以及对周期、资源、测试和客户承诺的影响。这样在版本结束后,团队才能区分估算误差与范围漂移。
如果变更影响关键路径或客户承诺,必须由相应责任人做出取舍;如果只是低风险的文案修正,可以走轻量路径。不同变更不应使用同一套审批强度。对小改动过度审批会拖慢交付,对高风险变化不做评估则会放大事故概率。
4. 把发布门槛写成可检查的条件
“测试完成”“没有严重问题”都不够具体。团队要把发布门槛转成可检查项,例如关键验收用例通过、阻断级缺陷为零、升级和回滚方案已验证、目标环境部署成功、变更说明已确认、客户通知责任人已安排。
不同产品和项目可以设定不同门槛,但要避免临发布时临时改变标准。对于高风险版本,应扩大兼容验证、灰度范围和观察窗口;对于低风险文案调整,可以采用更轻量的验证。门槛的目的,是让风险与控制成本匹配。
5. 版本节奏应按不确定性设计
固定节奏有利于建立协作习惯,但不代表所有工作都适合相同周期。需求成熟、依赖较少的维护工作可以采用短周期;依赖客户数据、第三方系统或复杂迁移的项目,需要预留验证窗口和决策缓冲。
我通常把计划周期分成三类时间:明确执行时间、依赖等待时间和风险缓冲时间。若团队把三者混成一个“预计工期”,就容易误以为所有时间都可由执行人员控制。实施类工作尤其要把客户配合和环境准备单独列出来,否则内部排期再精密也无法兑现。

6. 责任要落实到决策,不只是执行
很多团队有负责人名单,却没有决策权限说明。项目经理可能负责推进,却无权拒绝插单;测试负责人能发现风险,却无法阻止不满足门槛的发布;客户接口人承诺了时间,却没有确认研发容量。责任若只有“做事情”,没有“作判断”,遇到冲突仍会回到临时协调。
建议明确三类角色:版本负责人对整体交付节奏负责;范围决策人对优先级和变更负责;质量负责人对验证结论和发布风险负责。小团队可以由同一人兼任多个角色,但决策记录仍应区分,避免“谁都参与、无人拍板”。
7. 让工具记录决策链,而不只是任务状态
当团队从几十人发展到多个交付小组时,单靠会议纪要和即时消息容易出现信息断层。工具中应能从版本追到需求、缺陷、测试结果、变更记录和发布说明。这样当客户问“这个问题在哪个版本修复”时,团队不必依赖某位同事的记忆。
使用 PingCode 或其他项目管理平台时,我会先检查它是否支持团队现有的工作流:需求是否能关联迭代,缺陷能否追到版本,发布事项是否有责任人,仪表板是否能看到阻断风险。不要因为工具功能很多就把所有模块都启用;先让关键链路可追踪,再依据真实使用情况扩展。
五、具体案例与数据观察:用情景推演验证流程是否有效
1. 案例设定:6 周版本周期,多个客户并行交付
以下数据是情景模拟,用于演示版本机制建立前后的观察方式,不代表真实企业实测,也不应当作为行业基准。设定一支 24 人的实施与研发协作团队,服务多个客户,每 6 周形成一个可交付版本。团队原先靠周会和共享表格跟进,需求变更、测试缺陷和客户验收分散记录。
改进的目标不是追求某个漂亮的完成率,而是验证四件事:范围变更是否更可见、关键风险是否更早暴露、发布准备是否更完整、客户验收是否更少返工。为此,团队把“需求准入、范围基线、变更记录、发布检查、复盘”作为第一阶段改造内容。

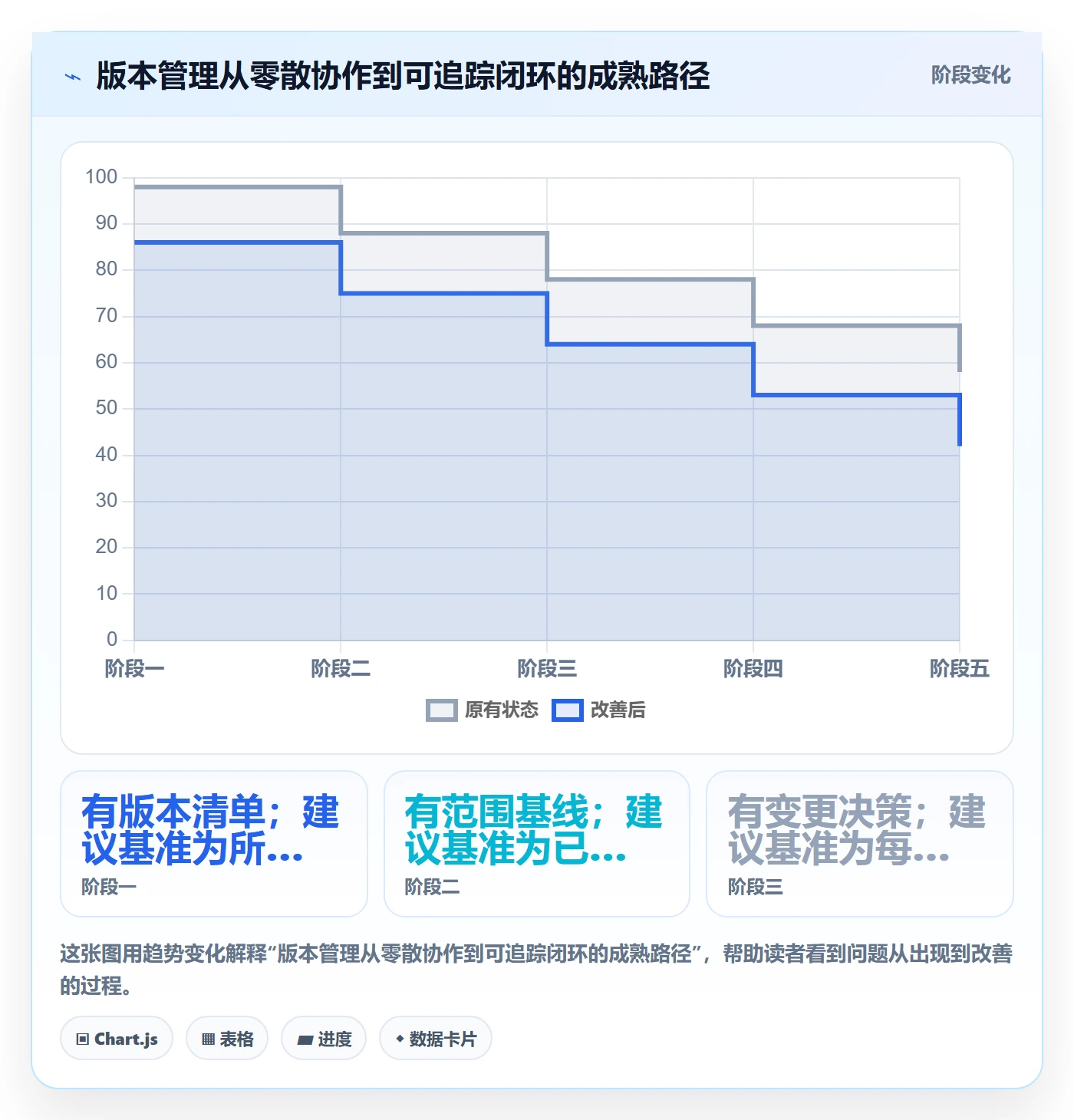

2. 改造前:任务很多,版本状态却不清楚
在模拟的改造前周期中,版本计划包含 20 项需求,周期中新增 7 项、移出 3 项,但变更原因没有统一记录。临近上线时,团队通过会议才发现其中 4 项依赖客户提供数据,2 项没有明确验收人。版本最终交付 14 项,另有 6 项延期或转入后续版本。
单看“交付 14 项”无法判断表现好坏。更有解释力的问题是:新增事项是否挤掉了原范围?未交付事项是否在发布前就被识别?环境问题是否有责任人?客户验收是否有明确结论?如果这些问题没有记录,下一轮计划就无法利用本轮经验。
3. 改造后:用明确准入和变更记录减少临时惊讶

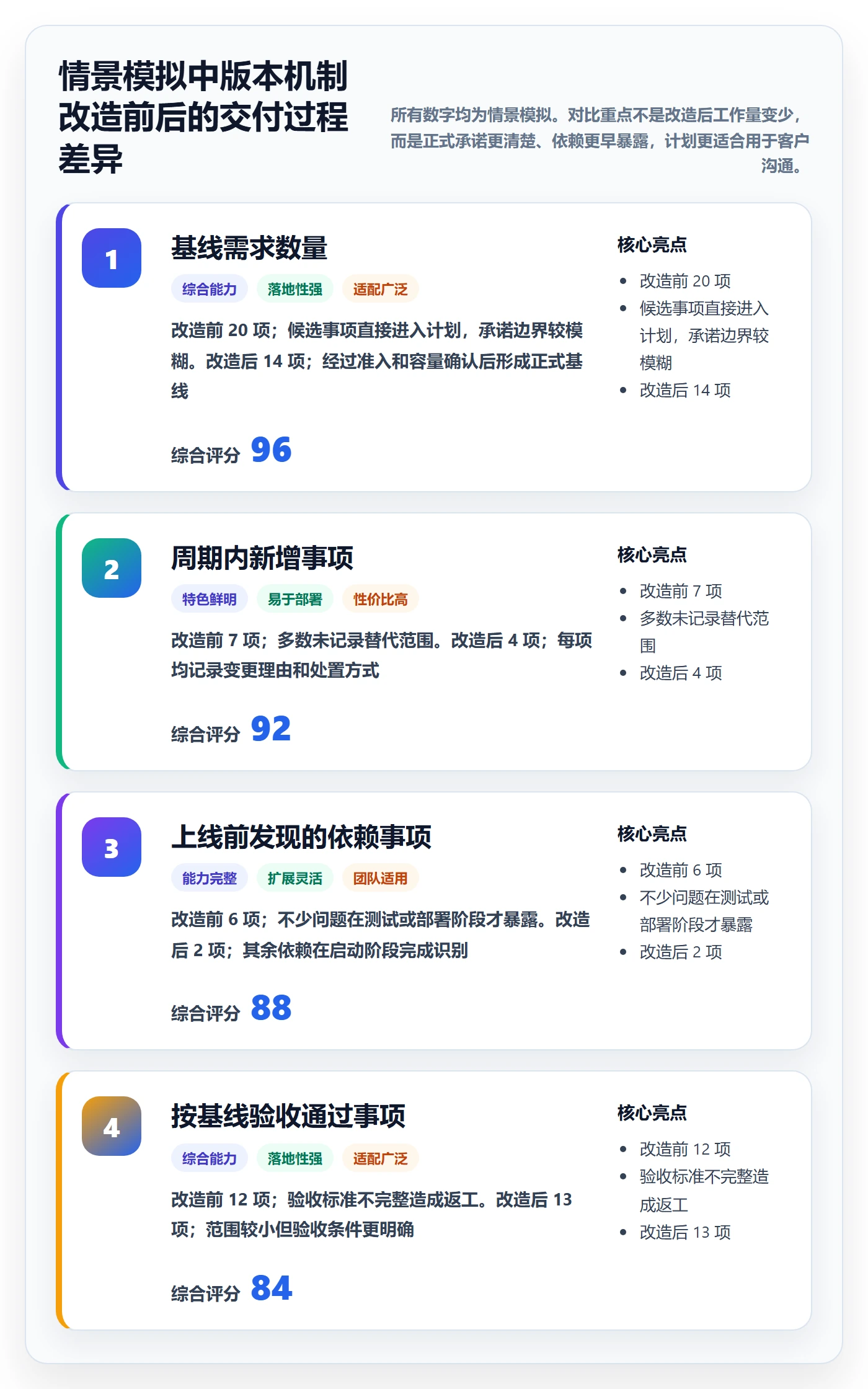

改造后的模拟周期仍然安排 20 项候选事项,但只有 14 项进入版本基线,其余事项留在候选池或等待澄清。周期中出现 4 项变更,其中 2 项替换了低优先级工作,1 项被延至后续版本,1 项经评估后按紧急修复路径处理。测试环境和客户数据依赖在启动阶段就有责任人。
这并不意味着改造后一定“交付更多”。它改变的是团队对承诺的理解:基线内事项可以被检查,基线外事项不能悄悄混入;新增需求必须说明替代关系;风险在计划阶段显性化,而不是上线前集中爆发。流程效果要看不确定性是否下降,而非简单追求每周期塞进更多任务。

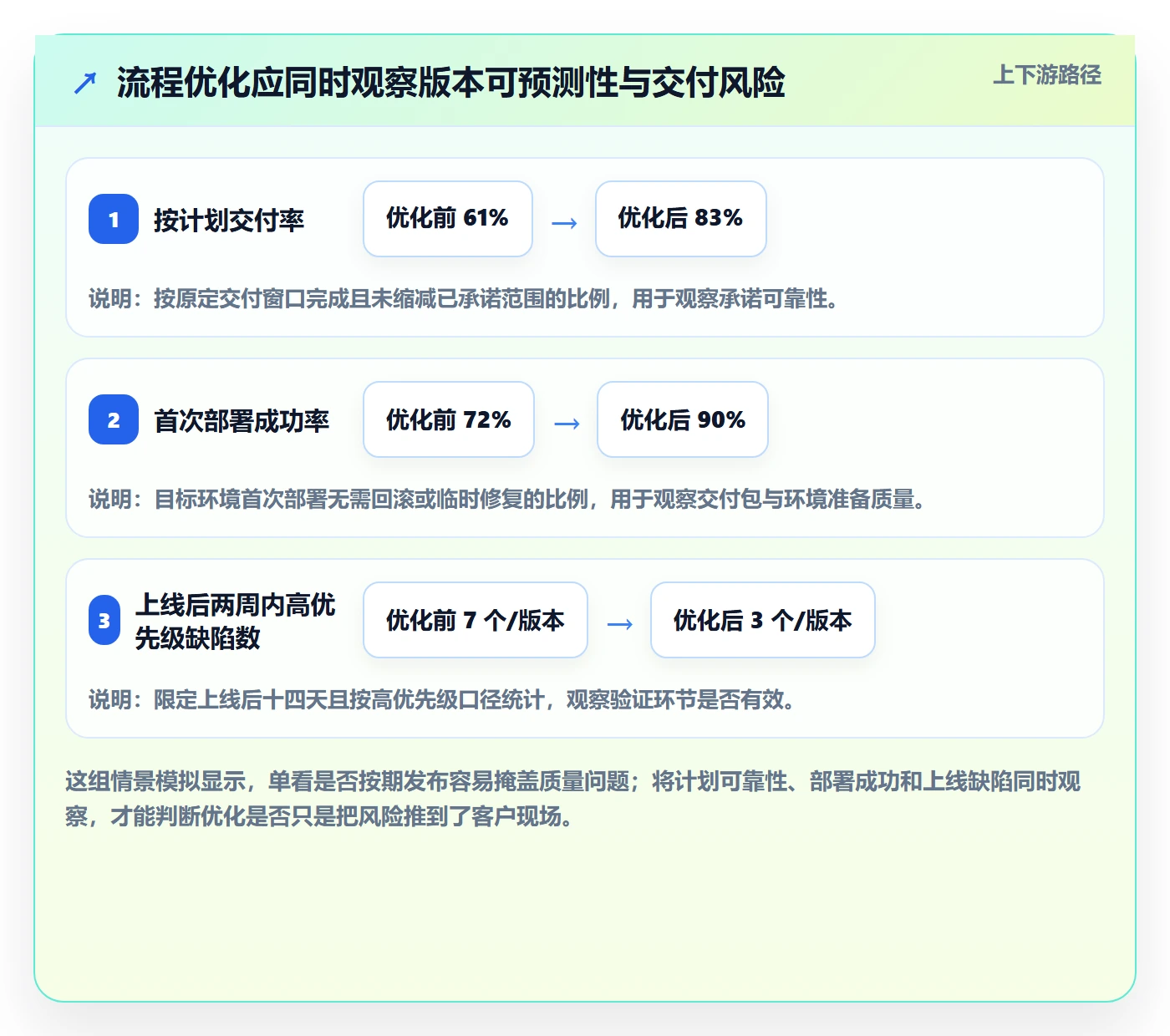

4. 指标观察要配合口径,避免“数字看起来变好”
版本指标容易被口径影响。比如“需求完成率”按任务数计算,可能被拆分方式改变;“缺陷数”可能因测试深度增加而短期上升;“按期率”如果把延期事项从基线中移除,结果会显得更好。因此每个指标都要写清分母、统计时间和排除条件。
我建议初期只保留少量指标,并且为每个指标写明它要触发什么行动。若一个指标连续变化却没有影响任何决策,先检查它是否必要。指标不应成为团队的装饰性报表,也不应变成用单一数字评价个人绩效的工具。

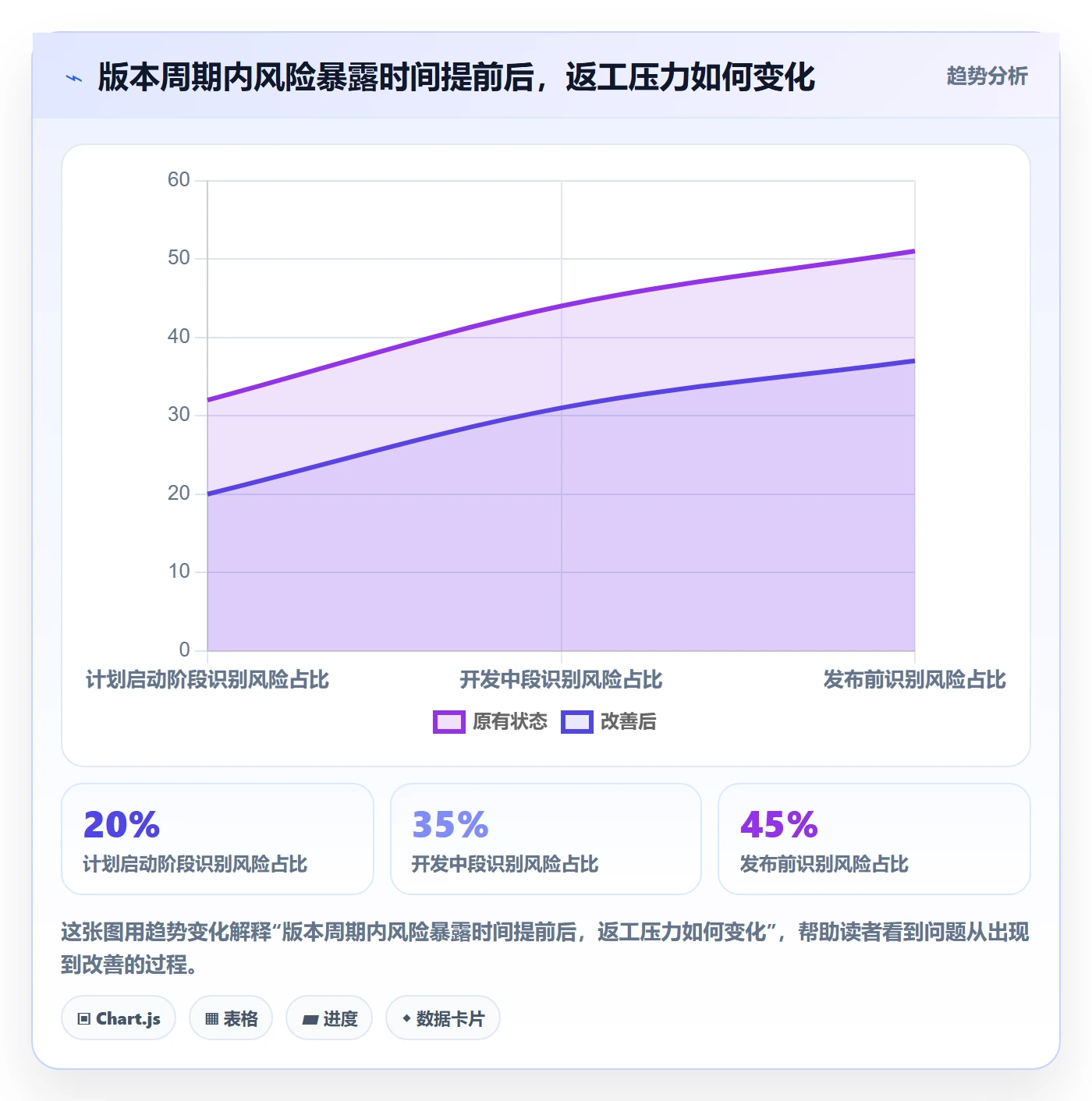

5. 适合从哪些指标开始
第一阶段可以观察范围变更率、基线需求验收通过率、关键依赖按时就绪率、发布检查完成率和上线后缺陷回流情况。它们分别反映计划稳定性、需求质量、实施准备度、发布纪律和交付结果。
如果团队当前连版本内容都无法准确还原,不必急着计算复杂的预测准确率。先保证每项需求有版本归属、每次变更有记录、每次发布有结论。数据基础稳定后,再分析周期趋势和客户差异。

6. 复盘要记录假设和决策,不只记录结果
版本结束时,我会把复盘分成四个问题:哪些计划假设成立,哪些不成立;哪些变化是合理响应,哪些是流程失守;哪些质量门槛真正拦住了风险;哪些动作对客户结果产生了可观察影响。这样复盘才会回到下一次计划,而不是停留在“沟通需要加强”。
例如,若环境等待时间总是超出估算,下一周期就把环境准备列成前置依赖,并明确最晚就绪日;若验收标准反复由客户补充,就在需求澄清阶段安排客户确认;若缺陷集中在某类兼容场景,就提高对应验证覆盖。每项改进都要指定责任人和检查周期,否则复盘结论很快会失效。
六、从 0 到 1 的落地步骤:先稳定,再优化
1. 第一步:盘点现状,不要先买工具或改流程
先抽查最近 3 个版本,尽量还原计划范围、实际交付、变更次数、延期原因、验收结论和上线后问题。若团队没有可靠记录,就访谈产品、研发、测试、实施和客户接口人,确认信息在哪些环节丢失。
盘点的目的不是给过去打分,而是找出最常发生、且团队能够改变的断点。若主要问题是需求未澄清,先优化准入;若主要问题是客户环境等待,先改善依赖管理;若版本内容无法追踪,先建立记录关联。不要同时改十件事,避免无法判断哪项措施有效。
2. 第二步:定义统一的版本对象
每个版本至少要记录版本名称、目标、负责人、计划窗口、范围基线、重要依赖、质量门槛、发布结论和复盘链接。对于多客户实施场景,还应记录适用客户、部署环境、配置差异和客户验收责任人。
版本对象不必一开始做得复杂,但必须有唯一记录位置。团队可以使用项目管理平台、共享表格或现有内部系统;关键不是系统名称,而是参与交付的人是否知道去哪里看当前版本结论,以及变更后如何更新。
3. 第三步:建立需求分层和准入规则

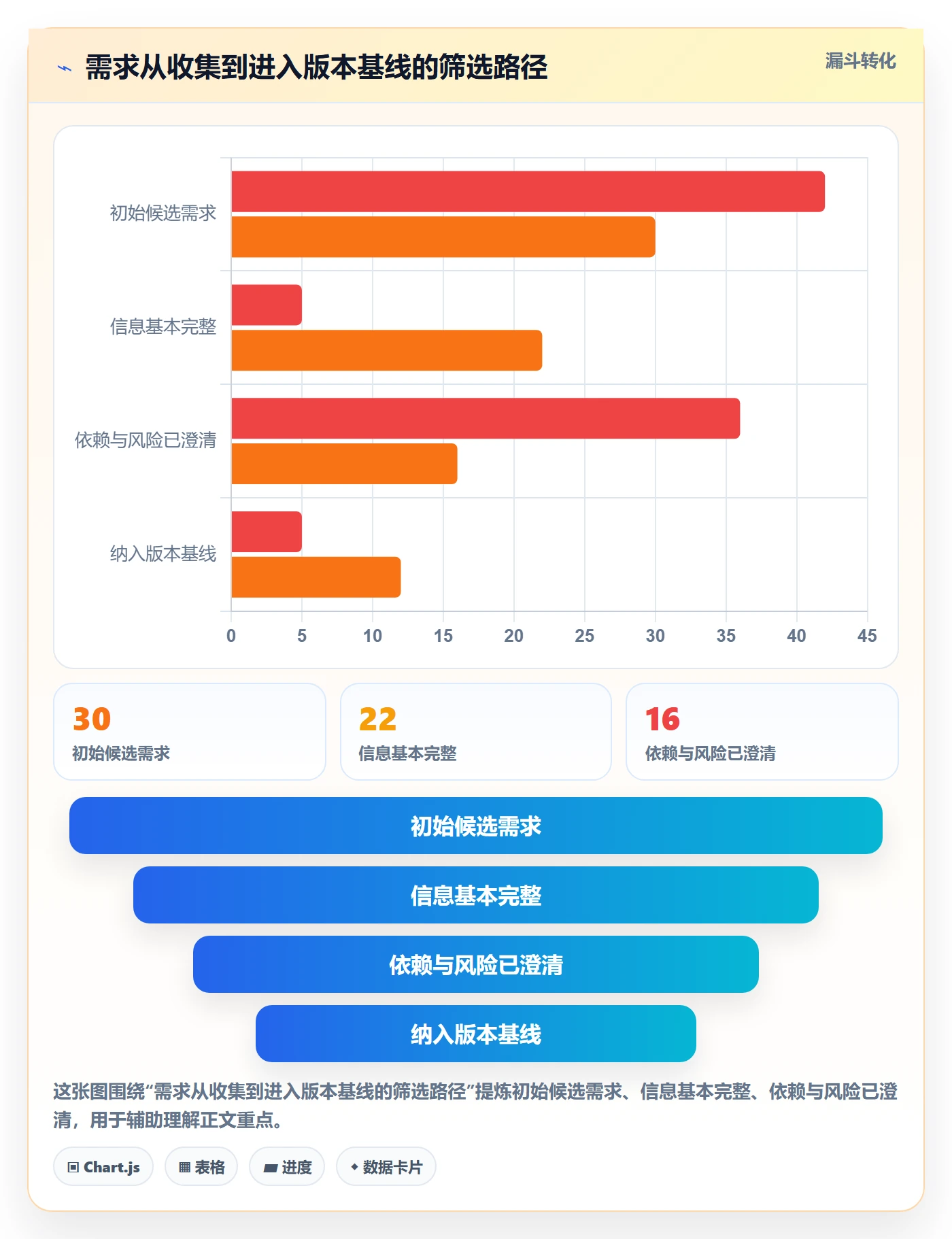

把需求区分为候选、待澄清、已承诺和已交付等状态。每个状态要有进入条件和退出条件。例如,候选需求只要求记录来源和问题;待澄清需求需要补齐目标、验收和依赖;已承诺需求必须经优先级和容量评估。
不要让“已排期”成为含义模糊的状态。它可能代表有人提议,也可能代表管理者承诺,或者只是暂时放进计划。词义越模糊,后续责任争议越多。状态名称要表达真实决策,不要为了看起来完整而制造过多阶段。
4. 第四步:设定计划会议和变更决策节奏
版本启动会议应集中讨论目标、范围、依赖、容量、风险和发布门槛,而不是逐条朗读任务。建议把会前材料提前共享,会议只处理有分歧或需要决策的事项。若每次会议都从头梳理所有背景,通常说明信息没有形成稳定记录。
版本执行中可以设置固定的变更评估窗口。紧急事项则走快速决策,但仍需记录影响和批准人。会议节奏不必完全一致:团队可按周检查风险,也可在关键里程碑检查。重要的是风险出现后,决策不会等到下一次例会才发生。
5. 第五步:把发布检查做成明确清单
发布前至少检查版本内容、测试结论、部署步骤、回滚方式、配置差异、数据备份、客户沟通、支持人员安排和发布观察窗口。涉及多环境部署时,应记录每个环境的验证状态,不能因为某个测试环境通过就默认所有客户环境安全。
清单不能替代判断。某项检查未完成时,团队要说明风险是否可接受、由谁批准、如何补救。若清单只负责勾选,没有风险决策,那么它仍然只是形式化表格。
6. 第六步:复盘后只选少数改进项
每个版本的复盘不要列出十几条“以后要注意”。优先选一到三项能够验证的改进,例如把需求澄清完成时间提前、减少无替代方案的临时插入、让高风险客户环境在发布前完成演练。
改进项应带有负责人、检查时间和判断标准。下一个版本开始时先回看上一轮承诺是否完成。如果同一问题连续出现,却从未转化为流程调整,说明复盘没有进入管理闭环。

七、不同情况下的行动建议:流程不能一刀切
1. 团队不足 10 人,靠协作快速交付
小团队通常不需要复杂的审批矩阵。建议用一个统一版本清单、一位版本负责人、明确的需求准入条件和简短发布检查表。每周用 20 至 30 分钟检查范围变化、阻断风险和客户依赖,避免靠长会议维持信息同步。
小团队最值得优先解决的是“口头约定没有留下记录”。如果某项需求因为客户现场问题插入,就在版本清单里说明它替代了什么;如果发布门槛例外放行,就记录谁批准以及如何补验证。轻流程不等于无记录,而是只记录会影响承诺和风险的事实。
2. 团队在 10 至 100 人,已有多个并行项目
这个阶段往往出现共享资源冲突:测试、实施顾问、架构人员被多个版本同时需要。建议建立跨项目容量检查和依赖视图,避免每个项目都按局部最优排期,却共同争抢同一批人员。
版本负责人需要定期确认跨团队依赖状态,而不能只看自己项目的任务板。若一项依赖不能按期提供,应尽早调整范围或顺序。这个阶段可以引入统一状态定义和模板,但不建议要求所有项目使用完全相同的周期长度。
3. 组织超过 100 人,存在多个产品和交付团队
中大型组织需要治理的是规则一致性与局部灵活性之间的平衡。建议统一版本记录的必填信息、关键状态定义、重大变更权限和发布风险标准;具体迭代长度、估算方式和团队仪式可以保留差异。
如果组织使用 PingCode 等项目管理平台,应优先建设从需求、迭代、缺陷到发布的关联关系,并明确哪些字段是跨团队必填、哪些由团队自主管理。管理层仪表板要展示风险和决策需求,不要只展示每个团队的完成率排名。
4. 客户需求变化频繁,现场交付压力大
高变化场景不适合把所有需求锁死到长期计划中。可以将工作分为稳定承诺区和弹性处理区:前者对应明确目标与验收范围,后者预留一定容量处理紧急问题。预留比例应根据历史变更和交付风险校准,而不是随意拍一个数字。
当弹性容量用完时,必须触发取舍:增加资源、延长周期、减少原范围或拒绝新增事项。最危险的做法是既不调整日期,也不减少范围,只要求团队“想办法”。这会把风险从计划表转移到质量和人员负荷上。
5. 产品迭代频繁,但客户需要稳定版本
可把内部开发节奏与客户交付节奏分开管理。研发持续集成并不代表客户每次都要升级;客户可以按稳定窗口接收经过验证的版本。需要重点管理兼容性、升级路径、维护期限和差异化配置。
若多个客户停留在不同版本,应建立版本支持策略,并明确哪些版本接受安全修复、哪些版本需要升级后才能获得新功能。没有支持策略时,团队容易长期维护大量分支,形成隐性成本。
6. 首次建立版本流程,团队对流程有抵触
不要先以“规范化”为名增加填表工作。先选一个项目或一个版本试运行,记录每个新增步骤花费的时间,以及它减少了哪些返工和重复沟通。让团队看到规则能解决真实问题,再扩大范围。
流程抵触有时不是态度问题,而是流程设计没有接住一线工作。例如要求每周更新状态,却没有说明更新到什么粒度;要求审批变更,却没有明确审批人何时响应。改造流程时应邀请实际执行者一起试跑,删掉无法产生决策价值的动作。
八、不同情况下的取舍:管理效率和控制风险之间如何平衡
1. 速度与范围稳定性
紧急客户需求可以快速进入,但必须清楚它挤掉什么。若业务机会窗口确实重要,缩小原范围可能比延期更合理;若新需求只是“顺手加上”,维持基线通常更稳妥。所谓灵活,不是所有请求都答应,而是快速做出有依据的选择。
团队要接受一个现实:资源、时间和范围无法无限同时扩张。任何新增承诺都应该对应资源增加、时间调整或范围替换。拒绝显式取舍,只会让团队在后期用加班和质量风险来偿还。
2. 标准化与客户差异化
标准化能降低维护和测试成本,但实施场景可能确实存在法规、部署方式和业务流程差异。我的判断原则是:差异能否通过配置解决,是否会影响主干升级,是否具有多个客户的共性价值,长期维护成本由谁承担。
如果差异只服务单一客户、且未来难以复用,应该在承诺前明确它属于定制交付,并评估维护责任;如果多个客户都需要,可能值得沉淀为产品能力。不要把每个客户要求都永久写入通用版本,否则产品主线会逐渐被少数特殊场景拖慢。
3. 完整验证与快速发布
高风险变更需要充分验证,但验证范围也要有重点。影响权限、数据结构、计费或关键业务链路的改动,应优先覆盖兼容、回滚和异常路径;低风险界面文字调整,则不必套用同等强度的全量回归。
如果团队选择缩短验证,应同时说明缩短了什么、保留了哪些保护措施、如何监控上线结果。快速发布不是取消质量责任,而是用灰度、回滚和运行监控降低暴露面。对无法快速回滚的高风险操作,发布决策应更谨慎。
4. 统一流程与团队自主权
跨团队统一规则有助于管理层看清全局,但统一到过细会抑制团队适配自身工作。建议统一对象定义、关键责任、变更记录和发布风险底线;团队自主选择具体会议频率、任务拆分习惯和周期长度。
判断是否需要统一某条规则,可以看它是否影响跨团队协作、客户承诺或风险控制。若只是团队内部的工作偏好,没有必要强制所有人采用同一种做法。治理规则应管住接口,不应替代团队的专业判断。
5. 过程指标与结果指标
过程指标能较早提示风险,结果指标能检验交付价值。只看结果,问题可能到上线后才被发现;只看过程,团队可能按流程完成所有动作,却没有改善客户结果。因此应组合使用,但指标数量要克制。
当指标出现冲突时,不要机械选择一个数字作为答案。例如交付速度提高但上线缺陷增加,说明需要检查风险是否被转移;验收通过率提高但交付周期显著拉长,则要看增加的验证是否值得。指标之间的张力本身就是决策信息。
6. 工具投入与流程成熟度
工具可以提高信息关联和可见性,但如果需求口径、状态定义和责任权限都未明确,系统只会更快地放大混乱。工具选型前先把最短交付链路画清楚,再验证平台能否支持必要的关联、权限、通知和报告。
不必把所有历史数据一次性搬入新系统。可以从当前活跃版本开始,保证新增信息质量,再决定是否迁移历史内容。迁移成本、维护成本和一线使用成本都应纳入评估,不要只比较功能清单。
九、可直接使用的版本模板与检查清单
1. 版本卡片字段
- 版本名称与识别方式:让团队能够区分正式版本、测试构建和客户专属交付。
- 版本目标:说明要改善的业务结果,以及如何判断目标是否实现。
- 版本负责人:指定对整体进度、跨团队协调和状态更新负责的人。
- 计划窗口:记录启动、范围冻结、测试、发布和观察的时间安排。
- 范围基线:关联正式承诺的需求、缺陷和交付事项。
- 依赖与风险:写明客户、环境、数据、供应商和跨团队依赖,以及责任人和最晚就绪时间。
- 质量门槛:定义测试通过、缺陷等级、兼容验证、回滚和客户验收要求。
- 变更记录:记录提出人、理由、影响、取舍、决策人和决策时间。
- 发布结论:记录是否发布、适用范围、例外风险和后续观察事项。
- 复盘链接:关联实际交付、未完成原因、问题回流和下一轮改进项。
2. 版本启动检查
- 目标是否能被客户或业务负责人理解并验证?
- 已承诺需求是否具备清楚的验收条件?
- 范围是否与团队实际容量匹配?
- 关键依赖是否有负责人和最晚就绪时间?
- 高风险兼容场景是否已经识别?
- 客户测试和验收人员是否已确认?
- 版本中哪些事项可以延后,哪些事项属于必要交付?
3. 变更评估检查
- 变更解决的业务问题是什么,是否存在更小的替代方案?
- 会影响哪些已承诺事项、测试范围和客户时间?
- 需要增加资源、延长周期,还是替换既有范围?
- 是否涉及数据迁移、权限、安全或兼容风险?
- 由谁作出决定,相关团队和客户如何获知?
4. 发布前检查
- 发布内容是否与当前基线和批准变更一致?
- 关键验收和回归用例是否通过?
- 阻断级问题是否已解决,遗留问题是否有明确接受人?
- 部署、配置、数据备份和回滚步骤是否验证?
- 目标客户环境是否完成必要验证?
- 客户通知、支持安排和发布后观察是否到位?
5. 复盘输出
复盘输出不必很长,但至少要有实际交付结果、范围变化、延期或返工原因、发布后问题、客户验收反馈和改进责任人。对于无法用数据判断的结论,可以标明待验证假设,不要把推测写成事实。
若团队使用工作管理平台,可以把版本卡片与需求、缺陷、测试和发布记录关联起来。这样复盘时不必重新拼接各处信息,也能保留决策背景。工具里的字段和流程应服务于上述检查,而不是为了展示系统配置的复杂度。
十、结尾:真正的版本能力,是把不确定性提前变成选择
1. 从管日期转向管承诺
版本管理做得好,不是每次都能按最初日期、交付最初范围。真实业务会变化,客户依赖会延迟,技术风险也会暴露。成熟团队的差异在于:变化出现时,能及时说明影响、做出取舍并同步承诺,而不是等到最后一周才发现原计划已经失效。
版本管理的价值,不是消灭变化,而是让变化有边界、让风险可见、让决策可追溯。如果流程只增加填表和审批,却没有减少临时惊讶、重复确认和上线返工,就还没有解决核心问题。
2. 下一步先做一件小事
如果你的团队还没有版本管理,从最近一个正在执行的版本开始:列出正式承诺范围、目标、负责人、关键依赖、验收门槛和变更记录。再选一个最常见的失控点,设计一条可以在下个版本验证的改进规则。
不要一开始追求完整制度,也不要把工具上线当作改造完成。先让团队能够准确回答“这个版本交付什么、为什么交付、什么情况下发布、变化由谁决定”,再逐步优化节奏和指标。版本管理从 0 到 1,真正的起点不是版本号,而是团队第一次对承诺形成共同且可检查的理解。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:版本怎么做?实施团队流程优化:版本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516597
读者评论
我们之前也把客户配合时间算进研发排期,结果数据迟迟没到,计划看起来一直在延期。后来单独标注依赖方和最晚反馈时间,至少能早点判断是否需要调整范围。
发布门槛写得具体确实有用,不过实施项目里客户环境经常和测试环境不完全一样,光有用例通过还不够。我觉得最好把目标客户环境的验证责任和时间也提前落到人。
小团队照搬完整审批流程容易增加负担。我们尝试只对影响交付日期、客户承诺或关键路径的变更做评估,低风险调整留记录即可,执行起来顺畅不少。
