版本发布时间一再推迟,表面上看是排期不准,真正的问题往往出在“什么叫可以发布”没有统一答案:研发认为代码已合并,测试认为缺陷尚未清零,业务认为公告已经发出,运维却还没拿到回滚方案。版本发布时间管理的核心,不是把发布日期写进日历,而是让团队能用一致的门槛判断是否具备发布条件,并在风险超出承受范围时及时暂停。
版本发布时间流程与规范:研发团队版本管理最佳实践关键指标
一、先讲结论:发布时间是结果,不是研发团队的单一目标
1. 把“按时发布”拆成三个可管理的问题
我建议把版本发布时间拆成三个问题:团队是否按承诺时间交付、发布内容是否达到质量门槛、发布后是否能在可接受时间内恢复。三个问题缺一不可。只看发布日期,会把延期伪装成按时;只看缺陷数,会鼓励团队无限延长测试;只看部署成功率,又可能漏掉用户侧故障和业务数据异常。
一套有效的版本管理机制,应同时管理计划、质量、发布执行和发布后反馈。发布日期是计划兑现的结果,版本范围变更、阻塞时长、测试覆盖、发布窗口、回滚能力和生产稳定性,才是能提前干预的过程变量。
我的判断标准是:发布日可以调整,但调整必须有证据、有责任人、有影响评估;发布不能因为日历到了就自动通过,也不能因为某个角色没有明确反对就默认通过。
2. 区分承诺日期、目标日期和实际发布时间
很多团队的版本计划表只有一个“发布日期”,导致计划变化后无法判断究竟是延期、提前还是重新排期。我会至少保留三个字段:目标发布日期、承诺发布日期、实际发布时间。目标日期用于团队内部估算;承诺日期是对业务、客户或其他团队的正式预期;实际时间则记录生产环境中版本真正开始对用户生效的时间。
如果涉及分批发布,还应记录“开始发布”“达到目标流量比例”“全量完成”三个时点。单纯记录流水线显示成功的时间,可能掩盖版本已经部署但功能仍关闭、数据迁移尚未完成,或只有少数用户能访问的事实。
3. 用一组指标避免“按时交付”的假象
我不会把所有结果压成一个版本准时率。更实用的指标组合包括:计划兑现率、发布日期偏差、范围变更率、变更失败率、失败部署恢复时间、发布后缺陷率和发布审批等待时间。它们分别回答“计划是否可信”“交付过程是否稳定”“发布质量如何”“流程是否造成不必要等待”。
下表中的阈值是团队设定的建议起点,不是行业统一标准。低风险服务可以追求较高频率和较短等待;强监管、硬件联动或数据迁移复杂的系统,应把审批和验证时间纳入计划,不能为了追求指标而削弱控制。
| 指标 | 建议口径 | 它能回答什么 | 使用时的边界 |
|---|---|---|---|
| 计划兑现率 | 按承诺日期完成的版本数 ÷ 到期版本数 | 团队对外承诺是否稳定 | 需同时披露取消、拆分及范围缩减 |
| 发布日期偏差 | 实际发布时间减承诺发布时间,按天或小时统计 | 偏差方向、幅度与波动 | 提前发布不能自动算作优质交付 |
| 变更失败率 | 导致回滚、热修复或生产故障的变更数 ÷ 生产变更数 | 版本变更带来的生产风险 | 需统一“失败”的事件定义和观察窗口 |
| 失败部署恢复时间 | 故障确认至恢复服务的时长 | 止损和恢复能力 | 与发现时间分开记录,避免掩盖告警迟滞 |
| 发布后缺陷率 | 观察窗口内归因于版本的有效缺陷数 ÷ 版本交付量 | 上线质量是否改善 | 不能只看缺陷总数,需按严重度、用户影响分层 |
| 发布门禁等待时间 | 进入待审批状态至审批完成的时间 | 治理是否形成流程瓶颈 | 需区分合理审查与无效排队 |

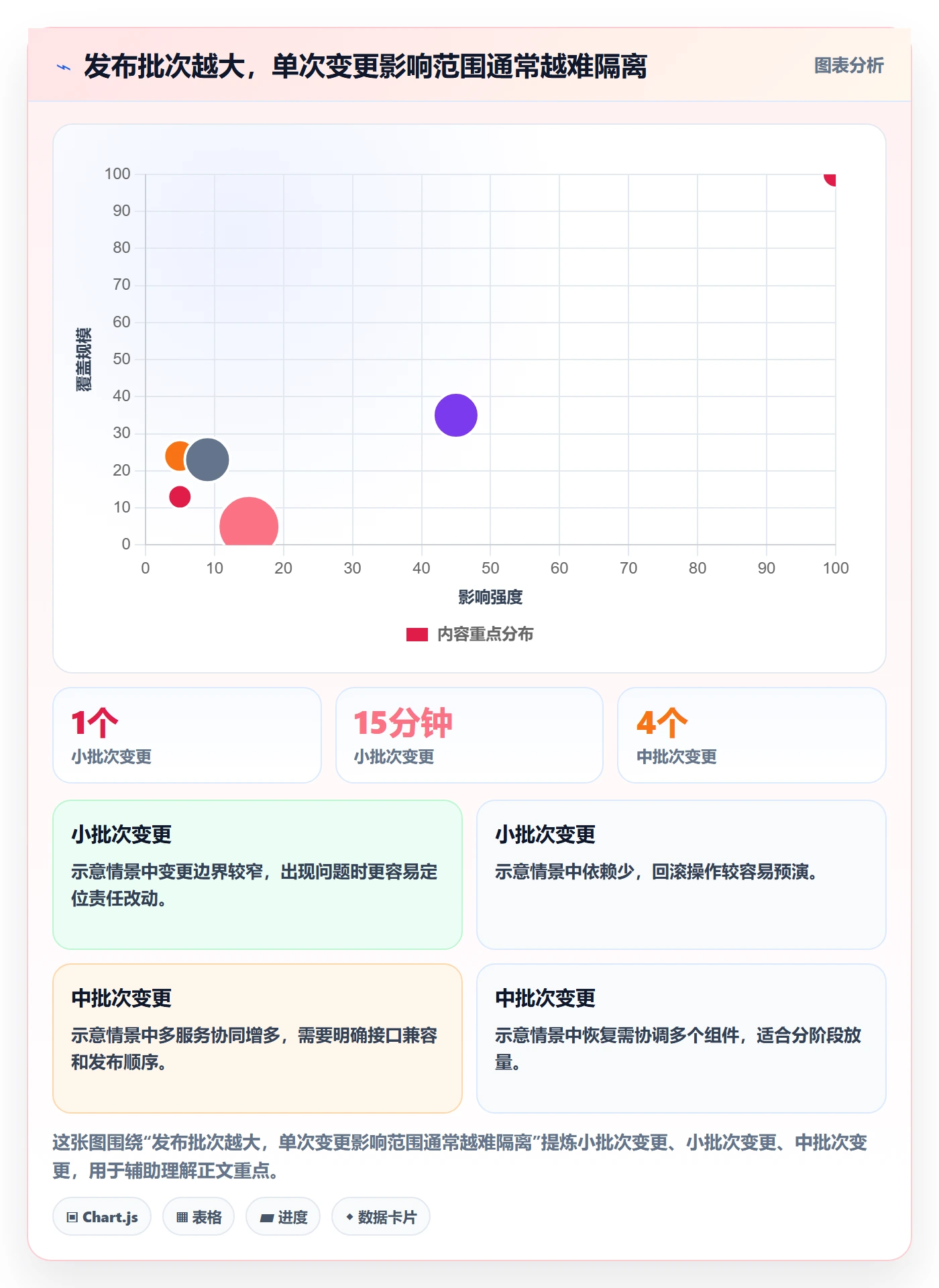

图中的数字是用于解释指标关系的情景模拟,不代表行业统计。它展示了为什么按时率应与变更失败率、恢复时间一起看:仅提高按时率,可能只是团队缩小了发布范围,或者把风险留给生产环境。

二、背景与真实场景:版本日期为什么会在临近发布时失去可信度
1. 计划从需求承诺开始,风险却常在集成阶段集中暴露
版本延期常见的表象是“测试发现问题”,但问题不一定由测试造成。需求范围未冻结、接口约定未确认、依赖团队没有承诺交付时间、测试数据未准备、生产变更需要额外审批,都可能在版本后半段才被看见。此时团队已经把发布日期对外承诺,任何一个未完成项都会变成整体延期风险。
如果团队只在发布前一周开一次“版本准备会”,会议往往会变成状态汇报:每个人都说自己的任务快完成了,却没人能说明剩余风险是否会改变发布结论。更好的做法是把发布风险拆成可追踪的依赖、验证项和决策点,并在风险仍有处理时间时暴露出来。
2. 不同团队对“完成”的定义通常并不相同
产品负责人可能把“功能可演示”视为完成;研发把代码合并视为完成;测试把关键用例通过视为完成;运维把变更审批和回滚预案齐备视为完成。每一种定义都有业务依据,但它们不是同一个状态。版本管理需要把这些状态显式连接起来,而不是寄希望于团队成员自动理解彼此的标准。
我会把工作项状态至少拆为“开发中、待集成、待验证、达到候选版本条件、待发布、已发布、观察中”。这不是为了增加流程字段,而是为了回答:现在的完成究竟是代码完成、验证完成,还是生产交付完成?如果团队规模较小,可以合并相邻状态,但不要把“开发完成”和“生产发布完成”混成一个状态。
3. 版本的交付边界取决于依赖关系,而不只是代码数量
一个改动可能只涉及几十行代码,却依赖数据库结构变更、消息协议升级、移动端应用审核或外部供应商接口。相反,一个代码量较大的纯内部改动,如果有成熟自动化测试、可独立回滚且不影响数据结构,风险可能较低。因此,按故事点、代码行数或工单数量判断版本风险都不充分。
我更关注依赖图:哪些组件必须同时发布,哪些改动可以独立启用,哪些数据操作不可逆,哪些服务存在兼容窗口。版本越依赖多个系统同窗变更,日程就越容易受外部因素影响;这类版本应提前完成接口契约、联调环境和回退策略确认。
4. 发布节奏要服从业务形态和风险,不要照搬固定周期
高频在线服务可以把发布拆成小批量、可观察的变更;季度结算、设备固件升级、银行清算或需要客户现场配合的系统,可能必须遵循明确窗口。所谓“最佳发布时间”,不是每周一次或每天一次,而是风险和交付能力匹配的节奏。
对于 100 人以上、存在多个产品线和共享平台的组织,发布冲突往往不是某个团队排期不认真,而是共用服务、环境、审批角色或客户窗口形成了系统性约束。选择某项目管理平台时,应评估它能否串联需求、版本、缺陷、依赖、审批和发布记录,而不是只看有没有甘特图或看板。

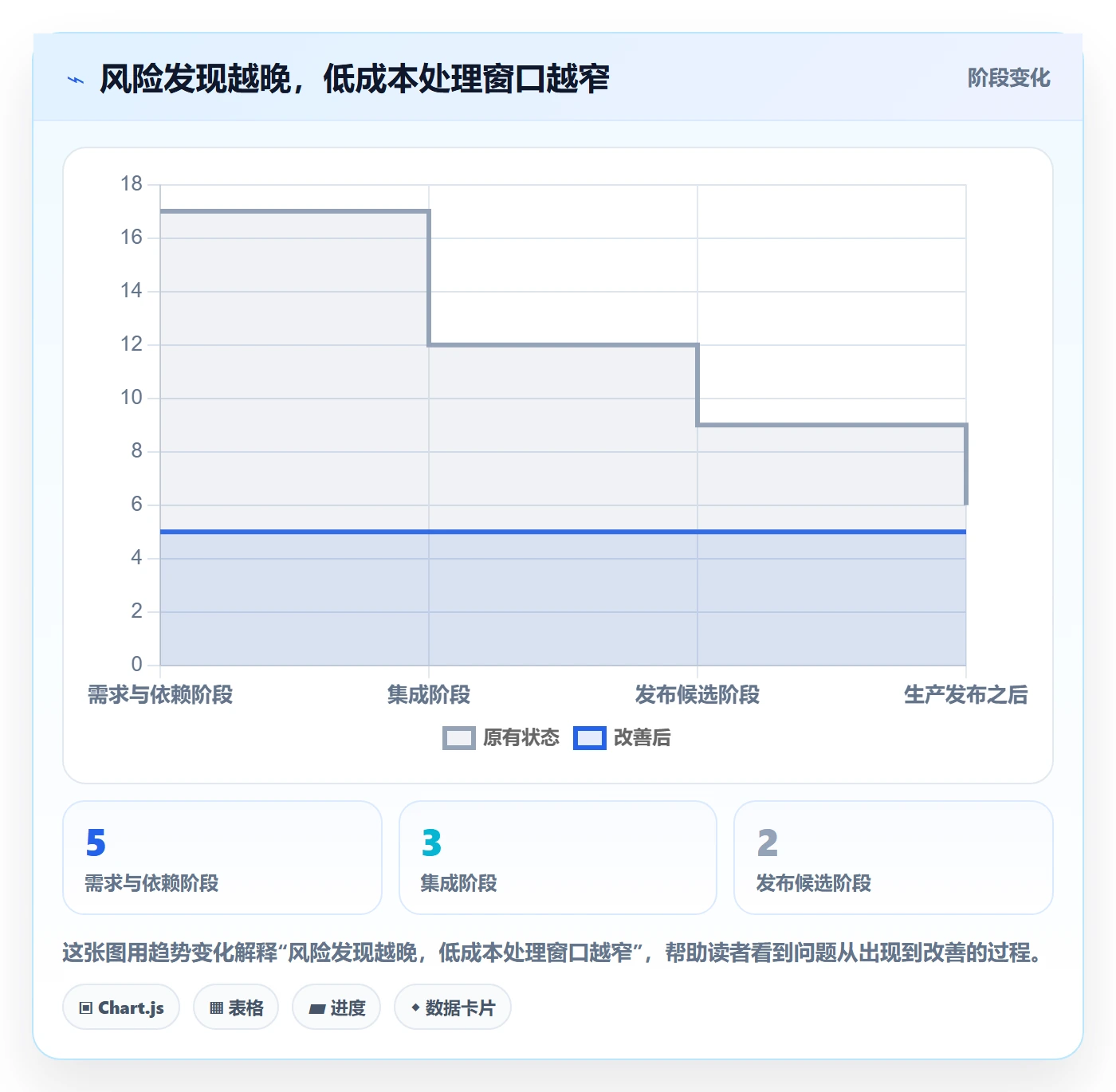

图中的时间点为情景模拟,用来展示风险发现越晚,可选的应对空间通常越小。它不是对所有团队延期成本的统计结论,团队可以用自己的历史记录替换。

三、常见误区:看起来规范,实际却让日期更不可信
1. 把发布日期当成团队绩效指标
如果团队考核只看是否按时发布,成员会自然倾向于提前报一个过于宽松的日期、临近发布时删减难以察觉的范围,或者把未解决问题转移到发布后。结果是准时率变好,用户体验和后续维护成本变差。
日期适合用于协同和承诺,不适合单独用于评价个人或团队能力。复盘时应区分估算偏差、需求变更、外部依赖、技术风险和决策延迟。对于团队无法控制的审批等待或供应商交付,应该记录为系统约束,而不是简单归因于研发“执行力不足”。
2. 把“代码冻结”误解成所有变更一律禁止
代码冻结有价值,但它本质上是一个风险控制规则,不是仪式。若冻结后仍允许未分类、未审批的代码进入主分支,冻结只是日历上的标记;若冻结后连修复高危安全问题都不允许,又会让流程失去安全出口。
我建议定义冻结范围、例外类别、批准角色和验证要求。例如,普通功能不再进入候选版本;高优先级缺陷修复需说明影响面和测试证据;安全紧急变更走单独审批并保留回滚方案。冻结的目标是控制变更风险,不是制造“冻结已完成”的汇报状态。
3. 把发布审批做成多人逐级点确认
多级审批不等于高质量治理。如果审批人没有明确责任边界,或审批材料没有统一格式,审批会变成排队。技术风险由谁确认、业务窗口由谁确认、数据迁移由谁确认,应该分别定义;不需要对所有版本强行走完全相同的审批链。
审批应检查决策所需证据,而不是重复检查别人已经确认过的内容。低风险、可回滚的小变更,可以采用自动化门禁和事后抽查;涉及数据不可逆操作、核心交易或合规边界的版本,则需要更严格的人工评审和演练。
4. 用“测试通过”代替生产就绪
测试通过只能说明已执行的测试达到预期,并不能自动证明生产配置正确、监控有效、流量切换安全或回滚可用。版本发布前还需要确认环境差异、配置变更、数据库兼容、告警阈值、服务依赖、客服通知及运维交接。
我会把“测试完成”和“生产就绪”分开记录。对于纯前端文案修正,生产就绪检查可以很轻;对于数据库迁移或跨服务协议变更,则必须验证向前兼容、灰度策略、备份和恢复步骤。门禁应按风险分层,避免所有版本都背负同等重量的检查项。
5. 只看平均值,忽略少数极端延期和事故
平均发布日期偏差可能很好看,但少数高影响版本可能延期数周;平均恢复时间也可能掩盖一次持续数小时的重大故障。建议同时看中位数、较高分位数和异常事件列表,并按产品线、风险级别、变更类型分别分析。
样本量少时,不应把百分比做成精确的团队排名。某团队一个季度只有四次生产发布,失败一次就会得到 25% 的失败率。此时应看具体事件、样本范围和趋势,不要把随机波动包装成确定结论。
四、专业判断逻辑:先确定风险,再确定流程和门槛
1. 用影响范围与可逆性划分发布风险
发布风险评估不是复杂打分竞赛。我通常先问两个问题:失败时影响多少用户、业务或数据?发生问题后能否迅速回退或关闭?影响越大、恢复越难,验证和审批就应越充分。新功能由开关控制、数据结构兼容且可独立回滚,通常比全量替换核心交易逻辑风险低。
团队可以在此基础上加入变更复杂度、外部依赖、观察能力等维度。评分只用于帮助排序,不应被误认为客观精确。若团队把风险评为低,但没有日志、监控和回滚路径,判断本身就不成立。
| 风险等级 | 常见特征 | 发布策略 | 必备控制 |
|---|---|---|---|
| 低 | 影响面小、可快速回滚、无数据结构变化 | 自动化门禁通过后发布 | 变更记录、基础监控、责任人 |
| 中 | 涉及多个组件或有限用户群,回滚需要协调 | 分批发布并设置观察点 | 兼容性验证、灰度条件、回滚步骤 |
| 高 | 核心业务、数据不可逆操作或外部依赖复杂 | 单独评审,必要时分阶段执行 | 演练、备份验证、业务确认、升级联系人 |
2. 发布门禁应该是可验证的条件,不是形容词
“测试充分”“质量稳定”“风险可控”都不是可执行门槛。门禁应能由具体证据支持,例如关键路径测试通过、阻断级缺陷为零、数据库迁移在预生产环境验证、核心指标看板可用、回滚脚本经过演练。
门禁条件也要写清适用范围和例外机制。若要求所有普通缺陷为零,团队可能会为了清单干净推迟低风险版本;若允许带缺陷发布,却不区分严重度和影响范围,门禁又失去意义。适合的规则是明确哪些问题阻断发布,哪些问题可接受但须登记责任人和修复期限。
3. 以阶段门控制决策,不要把流程写成一条长审批链
发布流程可分为计划确认、范围收敛、候选版本验证、生产就绪、执行发布、观察复盘六个阶段。每个阶段都应有进入条件、输出物和退出决策。这样,某个团队不需要等到最终发布会才知道依赖未完成,也能在中途调整范围或发布日期。
阶段门不是要求所有工作按瀑布方式串行。自动化测试、文档准备、客服培训和监控配置可以并行推进;真正需要串行的是有明确依赖关系的工作,例如数据库结构必须先兼容,才能逐步切换新版本。
4. 用观察窗口确定发布完成,而不只看部署动作结束
部署成功不等于业务健康。对关键变更,应预先定义观察指标、观察时长和停止条件。比如监控错误率、核心交易成功率、延迟、队列积压或数据一致性;如果任何一个关键指标突破阈值,应暂停扩量、关闭功能或回滚。
观察窗口不必固定为同一个时长。低风险配置变更可能只需要较短观察,高峰交易业务则应覆盖关键负载周期。若问题只在批处理、结算或特定客户流程出现,过短的观察窗口会给团队一种虚假的安全感。
5. 指标要能支持决策,不能只用于展示
每个指标都应有清楚的定义、数据来源、责任人、统计周期和触发动作。例如,发布日期偏差超过约定范围时,团队应检查需求变更和外部依赖;失败部署恢复时间增加时,应检查检测延迟、回滚依赖和应急权限;发布后缺陷率上升时,应按缺陷严重度和变更类型拆分。
如果一个指标连续几个周期变差,却没有人因此改变流程、资源或决策,那么它大概率只是报表字段。指标面板不是治理本身,价值来自它让团队更早发现偏差并采取行动。
下图为建议的示意基准,用于说明小批量交付和较大批量发布的风险结构差异,不应直接当作团队目标。发布批次的理想大小取决于系统架构、自动化能力和故障隔离能力。

五、流程与规范:从版本计划到发布后复盘的可执行做法
1. 计划阶段:先确认范围、依赖和日期属性
在版本进入正式计划时,我建议先形成一张轻量版本卡片,而不是先填一个日期再逐步往里面塞需求。卡片至少包含版本目标、候选范围、目标日期、承诺日期、依赖团队、风险等级、发布负责人和验收标准。
范围也要区分“必须交付、预期交付、可延期”。如果所有事项都被标成必须项,版本就没有弹性;如果没有关键范围定义,团队会在日期压力下随意删减内容,业务方也无法判断变更的真实影响。
- 明确业务结果:说明该版本解决什么问题,避免用工单数量代替业务目标。
- 确认依赖:列出接口、环境、数据、供应商和审批等外部条件,并给每项指定负责人和最晚确认时间。
- 说明范围弹性:标记必须项、可选项和拆分方式,提前约定范围变更的决策人。
- 设置日期类型:内部目标日期与对外承诺日期分开记录,避免估算时间被误用为客户承诺。
- 标注风险和假设:说明排期依赖哪些前提,前提变化后需要触发重新评估。
2. 开发阶段:用滚动预测取代一次性承诺
版本开发期间,发布日期不是不可触碰的数字,而是依据新信息不断校准的预测。每周或每个迭代周期更新未完成工作、阻塞原因、依赖状态和质量风险。若关键路径延迟,应尽早比较缩小范围、增加资源、拆分发布或调整日期的成本,而不是等到测试阶段才宣布延期。
滚动预测不等于每天改发布日期。频繁改日期会破坏协作信任。更稳妥的做法是保留承诺日期,同时显示当前预测日期和变更原因;当风险跨越预先约定的阈值时,由版本负责人发起影响评估和决策,而不是静默覆盖旧计划。
3. 候选版本阶段:只接收经过分类的变更
进入候选版本后,所有新增内容应标明目的、风险、测试证据和是否影响发布范围。候选阶段最危险的不是修复本身,而是“不知道到底改了什么”。如果构建产物不能对应明确的代码版本、变更清单和测试结果,团队就很难定位故障,也无法保证回滚到已知稳定状态。
建议为每个候选构建记录唯一版本号、代码提交或制品标识、变更清单、自动化测试结果、人工验证结论和已知问题。候选版本被替换时,应说明原因并重新评估受影响的测试,而不是仅仅把新包上传到同一个位置。
4. 生产就绪阶段:检查发布所需的证据
发布负责人不应只收集“已完成”的口头确认。准备材料应能快速回答:发布什么、影响谁、谁负责、何时执行、如何验证、异常时如何停止、回滚到什么状态。对于高风险版本,演练记录比一份没有实际验证过的回滚文档更有价值。
- 确认版本范围、制品标识和生产配置,确保发布对象唯一。
- 检查阻断级缺陷、关键路径测试和必要的安全、性能或兼容性结论。
- 验证监控、告警、日志和业务指标能在发布后及时发现异常。
- 确认灰度比例、观察周期、扩量条件和暂停阈值。
- 明确回滚或关闭功能的操作人、权限、执行步骤和预期恢复时间。
- 通知客服、业务运营、客户成功或相关值班人员,说明影响和升级路径。
5. 发布执行阶段:把每一步变成可观测事件
发布执行记录应能还原时间线:开始操作、部署完成、功能启用、流量扩展、观察通过、全量完成。若出现异常,还要记录发现时间、判断时间、停止扩量时间和恢复时间。只有这样,团队才能区分问题是发布失败、监控发现太慢,还是恢复决策拖延。
不同发布方式的控制点不一样。蓝绿发布重点是流量切换与数据兼容;金丝雀发布重点是样本量、代表性和扩量条件;功能开关重点是开关权限、状态监控和关闭后的兼容行为。不要只因某种方式听起来先进,就在没有相应监控和回退能力时强行采用。
6. 发布后观察与复盘:将结果连回原计划
发布完成后,先核验用户可见结果和关键业务指标,再更新版本状态。对于异常版本,复盘重点应放在事实和机制:哪个信号最早出现、为什么没有及时发现、谁掌握决策权、恢复路径为何耗时、哪些门禁能在事前发现问题。复盘不是追责会议,也不是写“加强沟通”就算完成。
版本结束后应把计划与实际对照:哪些内容按期交付,哪些被移出,延期由什么原因造成,预测在哪个阶段开始失准。持续积累几轮后,团队才能识别自己真正的瓶颈是需求波动、联调等待、测试环境、审批还是生产恢复能力。
下面代码块是一个发布记录模板示例,字段可以按组织流程删减。它强调版本范围、证据、决策和回滚信息应可追溯,而不是规定团队必须使用某种工具或格式。
release:
version: "2025.04.2"
target_date: "2025-04-18"
committed_date: "2025-04-22"
risk_level: "medium"
owner: "发布负责人"
scope:
included:
"订单状态查询优化"
"运营后台权限调整"
deferred:
"历史数据批量导出"
gates:
blocking_defects: 0
critical_path_tests: "passed"
rollback_verified: true
monitoring_ready: true
rollout:
strategy: "canary"
stages: ["5%", "25%", "100%"]
stop_conditions:
"核心交易成功率低于约定阈值"
"错误率连续两个观察周期超限"
decision:
status: "go"
approver: "值班发布负责人"
evidence_link: "内部发布记录地址"

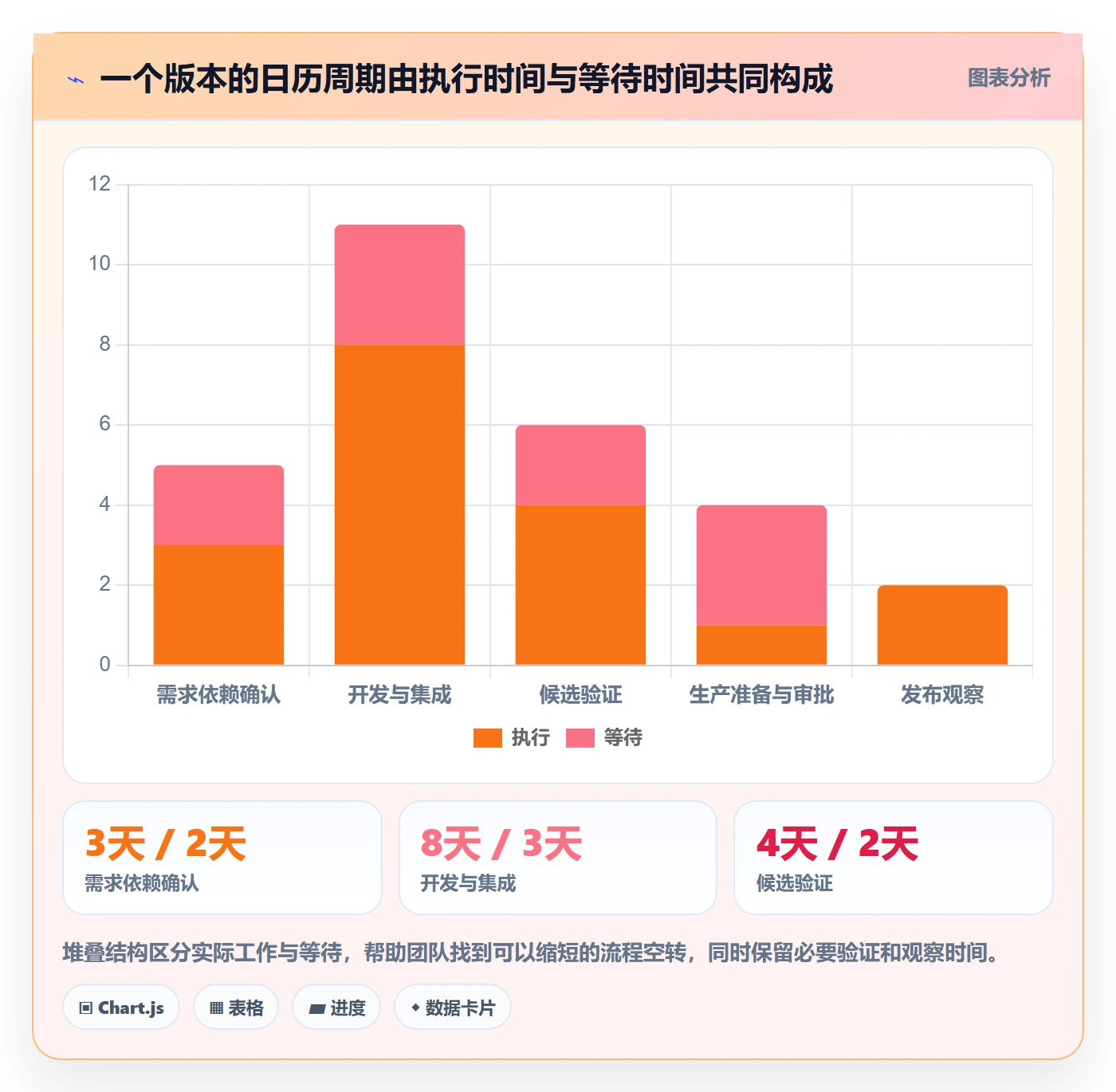

下图为一组模拟流程周期数据,展示前置准备、候选验证和生产观察如何共同构成发布总周期。团队应把自身等待时间和实际工作时间分别统计,避免把“日历耗时”全归因于研发编码。

六、具体案例与数据观察:用一次模拟复盘说明指标如何改变决策
1. 情景说明:看似延期,实际是多个小风险叠加
以下是为说明判断方法构造的模拟案例,不是某家企业的真实数据。假设一支约 120 人的研发组织,多个产品团队共用身份服务、测试环境和发布审批角色。过去一个季度计划了 12 个版本,6 个按承诺日期发布;3 个延期,2 个按期但临时移除部分范围,另有 1 个发生生产问题并紧急修复。
如果只看“按期发布 6 个”,计划兑现率是 50%。但若把按期但缩减范围的 2 个也算作按期,结果会变成 67%。两个数字都可能正确,差别在统计口径。团队必须明确自己统计的是“日期兑现”还是“日期与承诺范围同时兑现”,否则不同团队的看板无法公平比较。
2. 复盘发现:版本失败不是最后一周才开始
模拟复盘显示,12 个版本中有 7 个在发布前两周仍未完成关键依赖确认;4 个版本在候选阶段新增或替换了高影响改动;3 个版本的回滚步骤没有在预生产环境演练。发布前最后一周出现的延期或事故,只是这些问题集中暴露的时点,不是它们的起点。
进一步检查等待时间后,团队发现共享测试环境排队和审批材料不完整造成的等待,比编码工作本身更能解释日期偏差。若把所有偏差都归咎于“研发估算不准”,就会把真正可改进的系统瓶颈留在原地。
3. 指标重新定义后,团队的决策更具体
团队把计划兑现率拆成“日期兑现率”和“日期加范围兑现率”;把发布失败拆成回滚、热修复、用户可见故障三类;把恢复时间拆成发现、判断和执行三个区间。这样做之后,讨论从“为什么又延期”转成了“哪些版本在依赖确认环节失去预测能力”“哪些变更进入候选阶段后还在扩大范围”。

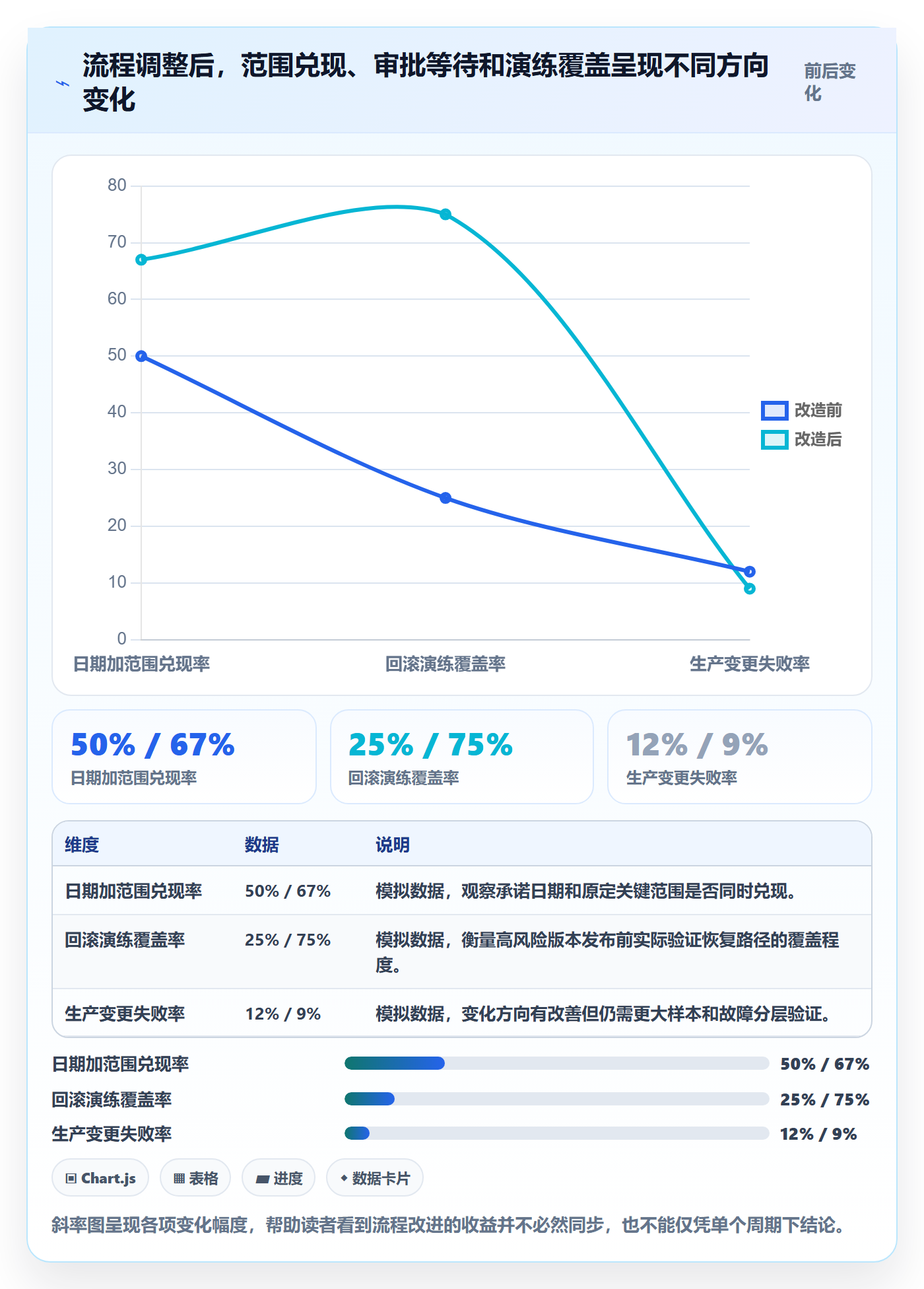

团队随后试行三项调整:关键依赖在计划阶段指定负责人和截止时间;候选阶段对新增变更实行分级批准;高风险版本必须演练回滚。示意观察结果为,连续两个周期后,日期加范围兑现率从 50% 提升到 67%,发布审批中位等待时间从 2.5 个工作日降至 1.4 个工作日,模拟样本中的回滚演练覆盖率从 25% 提升到 75%。这些数据只用于演示如何验证动作,不代表这三项措施必然带来相同比例的改善。
4. 不要把前后变化直接归因于一项流程改造
如果版本数量、团队人员、发布复杂度或业务需求都发生变化,单纯比较改造前后数字会产生误判。更稳妥的做法是记录变更类型、风险等级和样本量,尽可能对比相近产品或相近周期,并结合具体事件解释变化。
例如,审批等待缩短不一定意味着审批效率提高,也可能是高风险版本变少;回滚演练覆盖率上升也不等于实际恢复时间一定下降。每个指标都应配套验证问题:是否改变了行为?行为是否改变了结果?结果是否同时满足安全和业务要求?
下图给出该模拟案例的前后观察,重点不是展示漂亮的上升曲线,而是提醒团队区分“发布过程指标”与“结果指标”。实际使用时应附上样本数、统计口径和改动说明。

七、不同情况下的行动建议与取舍
1. 小团队、低风险产品:优先减少不必要的发布等待
小团队通常不需要完整的多级发布委员会。若系统影响面有限、变更容易回滚,可以把计划评审、质量门禁和发布确认合并为轻量检查。重点放在清晰的版本范围、自动化测试、制品追踪、监控和回退能力上。
这类团队的取舍是:减少审批成本,但不能省略发布记录和责任人。若发布失败后没人知道由谁暂停扩量、谁有权限回滚,流程轻并不等于灵活,只是把风险留给临场发挥。
2. 多团队共享平台:优先治理依赖和变更协调
共享服务多、发布频繁的组织,难点通常是依赖冲突、环境排队和变更窗口不透明。此时要维护跨团队依赖视图、兼容性约定、共享环境日历和高风险变更清单。重点不是要求所有团队同步发布,而是尽量让服务能够向后兼容、分阶段演进。
在 100 人以上组织中,项目管理平台可以用于关联需求、版本、缺陷、依赖关系和审批记录。以 PingCode 这类面向中大型组织的管理平台为例,评估时应重点验证跨团队关系追踪、权限与流程配置、数据汇总能力是否匹配现有治理模式;不要仅凭功能列表判断它能否解决发布协同问题,尤其要用真实的跨项目场景做试点。
这类组织的取舍是:增加跨团队可见性,可能带来更多状态维护成本。字段和流程应围绕实际决策设计,不能为了形成统一看板,要求每个团队维护大量无人消费的数据。
3. 高合规、高影响系统:优先保证证据链和可恢复性
涉及财务、医疗、关键基础设施、个人敏感信息或不可逆数据变更的系统,发布门槛应明确审批责任、操作留痕、测试证据、备份恢复和应急授权。必要时将发布窗口与业务运营安排同步,确保故障时有明确的升级与沟通路径。
这类团队的取舍是:发布速度可能降低,审计和风险控制成本上升。若把每项变更都按最高风险执行,流程会失去区分能力;应根据影响面和可逆性分层,而不是让低风险文案改动与核心数据迁移经过同一条重流程。
4. 发布后问题多,但团队尚未建立可靠监控
如果问题通常由客户投诉或人工巡检发现,先不要急着增加审批层级。优先补齐能反映用户影响的监控、日志和告警,并明确谁负责观察、达到什么条件暂停发布。没有检测能力的发布门禁,往往只能增加发布前的主观确认,却无法提升生产环境的发现速度。
这类团队的取舍是:建设监控需要投入时间,也可能暴露现有数据质量问题。但它能缩短故障发现时间,让团队知道发布是否真正改善用户体验。监控应围绕业务关键路径配置,避免堆积大量无人响应的告警。
5. 版本经常因需求变化而延期
如果延期主要来自版本中途新增范围,重点应放在需求变更规则和范围透明度,而非继续细化研发估算。可以明确变更发起人、业务价值、影响评估、替换或延期选项,并要求变更后更新承诺范围。紧急业务需求可以进入版本,但必须显式说明它替代了什么或增加了什么风险。
这类团队的取舍是:范围控制可能降低临时插单的便利性,但能让优先级决策回到业务层,而不是由研发团队默默加班吸收所有变化。若确实必须保留高弹性,就应降低发布日期承诺的确定性,并对外清楚标注预测区间。
6. 团队追求更高发布频率时
提高频率不应直接转化为“每周必须发几次”。先检查变更是否能拆小、自动化测试是否可靠、部署是否可重复、问题是否可观测、回滚是否可执行。缺少这些基础时,强制增加发布次数只是把人工操作变得更频繁。
这类团队的取舍是:小批量发布通常能缩小单次变更影响范围,但需要更成熟的自动化和监控投入。若业务允许且故障隔离能力不足,可以先从低风险服务试点,再逐步扩展,而不是一次性要求所有产品线按同一频率交付。
八、总结:可靠的发布时间,是风险被提前管理后的结果
1. 记住三条判断原则
第一,发布日期不是质量证明。按时发布只有与范围兑现、生产质量和恢复能力共同观察,才有解释价值。第二,门禁不是越多越安全,门禁必须与风险匹配,并检查真实证据。第三,复盘不是寻找最后一个犯错的人,而是找到最早可以发现风险、最容易改变结果的节点。
版本发布时间管理的独特视角在于:它管理的不是“日期”,而是团队对未来的可信预测,以及面对不确定性时的决策能力。版本计划越能暴露依赖和假设,团队越有机会在延期变成事故之前调整范围、资源或发布策略。
2. 下一步先做一次轻量基线盘点
不要一开始就部署复杂流程或追求完整指标体系。先取最近 8 至 12 个版本,统一承诺日期、实际发布时间、范围变化、发布后问题和恢复记录的口径;样本不足时,先标注限制,不做团队排名。
- 核对每个版本的承诺日期和实际生效时间,区分部署、启用和全量完成。
- 整理延期、范围移除、回滚、热修复和用户可见故障,给每项标注原因与影响。
- 找出最常发生的两个等待或风险节点,确认它们是否由依赖、审批、环境或验证能力造成。
- 挑选一个低风险版本试行清晰的门禁、观察窗口和回滚记录。
- 一个发布周期后检查数据是否改变了决策,再决定是否扩展流程和工具。
如果下一次版本评审只能新增一项内容,我会优先要求团队写清“哪些条件一旦不满足就停止发布,以及停止后由谁决定延期、缩范围或回滚”。这句话比再增加一张状态表更能改变发布现场,也更能让发布日期重新成为可信的协作承诺。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:版本发布时间流程与规范:研发团队版本管理最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516392
读者评论
我们团队以前只记一个发布日期,后来把目标、承诺和实际发布时间分开后,延期原因确实更容易复盘。不过字段太多也会增加维护成本,最好先从最常变动的几项开始。
恢复时间这个指标挺有用,但故障确认的起点容易有争议。我们后来把告警触发和人工确认时间都记下来,才看出有些问题不是修得慢,而是发现得晚。
灰度发布并不总能解决风险,尤其是涉及数据迁移时,回滚步骤未必真的可用。上线前做一次恢复演练,比在表格里写了回滚方案更让人放心。
