研发团队的版本管理效率,往往不是被“写版本说明”拖慢,而是被一条没有证据链的变更拖垮:需求已合并、测试却不知道要回归什么;发布窗口到了,负责人还在确认哪些提交属于本次版本;上线后出现问题,团队又无法快速判断影响范围。真正有效的版本内容管理,不是把变更列表写得更长,而是让每一项变更都能回答四个问题:为什么改、改了什么、验证了什么、出了问题如何退回。
版本内容实操方法:研发团队提升版本管理效率的风险控制方法与模板
一、先讲核心结论:版本内容不是发布文案,而是风险控制界面
1. 版本管理的目标不是“记录发布”,而是让发布可判断、可验证、可回退
我判断一个团队的版本管理是否成熟,不会先看它有没有发布说明模板,而会先看发布负责人能不能在十分钟内回答:本次版本包含哪些用户可感知变化,哪些系统组件受影响,哪些验证尚未完成,发生故障时由谁决定暂停或回滚。
如果这些答案散落在需求卡片、代码合并记录、测试报告、聊天消息和个人记忆里,团队就不是缺一份文档,而是缺少一条从变更提出到上线观察的追踪链。文档写得再整齐,也无法补回没有被记录的决策。
我的核心判断是:版本内容管理的最小有效单元,不是“一个版本号”,而是“一项变更及其证据”。版本号只是容器;风险判断依赖的是变更与需求、代码、测试、部署、监控、回退方案之间的关联。
2. 把版本内容拆成三层,避免一份说明承担所有任务
很多团队把发布说明、内部变更清单和风险审核表混成一份文档,结果用户看见了太多工程细节,工程师又找不到必要的操作信息。我通常将版本内容分为三层,分别服务不同决策。
- 用户层:说明用户能获得什么变化、需要采取什么行动、是否存在已知限制。
- 交付层:说明版本包含哪些需求、缺陷修复、技术变更及其验收状态。
- 控制层:说明上线顺序、监控信号、风险负责人、暂停条件和回退路径。
三层之间必须能够相互追溯,但不必写在同一个页面。一个用户功能可能对应多个工程任务;一个工程任务也可能影响多个功能或服务。强行一一对应,会让变更关系被简化得不真实。
3. 效率来自减少反复确认,而非压缩记录
版本模板的价值不是让每个字段都填满,而是让重要问题在进入发布窗口前被回答。团队如果靠删掉验证和回退字段来缩短填写时间,得到的是“文档更短、上线确认更慢”;如果把重复信息自动从需求和流水线带入版本记录,才是把记录成本真正降下来。
在下文的案例推演中,我会用一个中型研发团队的模拟数据说明方法效果。所有数字均是用于展示计算逻辑的情景模拟,不代表行业统计,也不应被直接当作外部基准。实际团队应以自身过去数个发布周期的记录建立基线。

二、背景和真实场景:版本混乱通常从“看起来只是小改动”开始
1. 高频发布团队最容易忽视变更之间的组合风险
单项功能经过测试,不等于它与同版本其他变更组合后仍然安全。一次发布可能同时包含数据库字段调整、权限策略修改、客户端升级、缓存策略变化和配置切换。每一项单独看都通过了测试,但它们之间可能存在执行顺序、数据兼容或回滚冲突。
我会特别关注“横跨多个边界”的变更:例如接口字段同时被服务端和客户端消费,权限规则同时影响后台与移动端,或者数据库迁移会改变旧版本程序的读取行为。这类变更的风险不一定来自代码规模,而来自依赖链长度和回退难度。
因此,版本说明里只写“优化接口性能”是不够的。至少需要说明受影响的服务、接口或用户群,使用了什么验证方式,以及旧版本调用是否仍然兼容。
2. 临近发布才发现范围不清,通常是归集机制出了问题
一个典型场景是:需求评审时约定某项功能进入本周版本,开发中又追加了两个修复;其中一个修复合并到了发布分支,另一个仍在主干。发布负责人从聊天记录里确认范围,测试人员则按需求列表执行回归。两份清单看上去都合理,却不是同一份事实。
这种场景表面上像沟通不充分,深层原因往往是变更没有统一的归集规则。例如合并请求没有关联需求编号,缺陷修复没有标注目标版本,或者版本候选清单依赖个人手工复制。只要团队仍靠人记住“哪些代码算进哪个版本”,范围漂移就会反复发生。
3. 上线后的追查成本,常常高于上线前的整理成本
如果某次发布造成异常,团队需要快速回答三个问题:哪个变更最可能相关、谁能解释设计意图、怎样恢复到已知安全状态。若版本记录没有关联代码提交和部署批次,排查就会退回到“猜测,询问,比对日志”的低效循环。
我建议把“事故时能否在短时间内定位责任变更”作为版本管理的实际验收标准之一。可以用过去事件做桌面演练:随机挑一个线上异常,让值班人员仅凭版本记录找出涉及需求、提交、测试结果和回退步骤。如果演练中仍需要大量私聊补信息,版本链路就没有真正闭合。

三、常见误区:这些做法让版本说明变长,却没有让发布更安全
1. 把提交记录直接复制成发布内容
提交信息服务于代码协作,通常写给开发者看;发布内容服务于用户、测试、运维和决策人,关注点完全不同。像“重构订单模块”“调整缓存配置”这样的描述,无法说明用户影响、兼容范围或风险边界。
提交记录可以作为追溯入口,但必须经过归纳。把多条技术提交归并为一个可理解的变更,再补上影响对象、验证方式和限制条件,才形成有用的版本内容。
2. 只统计新增功能,不统计风险性变更
版本说明容易偏向“做了什么新功能”,而把配置变化、依赖升级、权限调整、数据修复和技术迁移放在角落里。对用户来说,功能变化可能最显眼;对发布风险来说,底层变更有时更重要。
我会要求版本候选列表至少标记变更类型:用户功能、缺陷修复、兼容性、数据结构、基础设施、配置、安全或依赖升级。类型本身不能替代风险评估,但能避免团队只盯着功能数量。
3. 用“测试通过”替代测试范围说明
“测试通过”不是完整证据。它没有说明在哪个环境、覆盖了哪些路径、使用何种数据、哪些边界条件未测,也没有说明变更与其他组件的交互是否纳入验证。
对关键变更,我至少会记录测试范围、执行环境、结果链接和未覆盖项。如果测试因环境限制只能验证核心路径,结论应写成“核心路径通过,旧客户端兼容性未覆盖”,而不是笼统写“已测试”。
4. 把“可回滚”当成一句状态,而不是经过验证的方案
代码回退不一定能恢复数据状态。数据库迁移可能是不可逆的,消息队列中的事件可能已经被消费,外部调用可能已经产生实际副作用。即便可以重新部署旧程序,也不代表系统能回到发布前的业务状态。
回退方案必须说明回退对象、触发条件、执行步骤、数据处理方式和责任人。涉及不可逆操作时,还要考虑前向修复、功能开关、流量切换或分阶段迁移,而不能只写“必要时回滚”。
5. 用统一风险等级掩盖不同风险来源
把所有变更简单标成高、中、低,容易制造一种“已经量化”的错觉。权限变更的风险可能来自影响用户面,数据库迁移的风险可能来自回退复杂度,依赖升级的风险可能来自未知兼容性。不同风险来源需要不同控制动作。
风险分级可以帮助排序,但要保留风险因子和应对措施。若高风险变更已经通过灰度和回退演练,其剩余风险可能低于一个没有验证的中风险变更;等级不能代替具体判断。
6. 把模板字段越加越多,最后谁也不愿维护
模板不是合规表格。字段必须对应一个具体决策、操作或追溯需求,否则就可能变成形式性填写。若一个字段长期没人查看、不会触发任何动作,也不参与复盘,应考虑删除或改为自动生成。
我建议每个新增字段都回答一个问题:“缺少这个信息时,哪一类人会在什么情境下做错什么决定?”如果团队说不出场景,这个字段暂时不值得进入必填项。

四、专业判断逻辑:如何评估一个版本到底能不能发
1. 先看变更影响面,再看变更数量

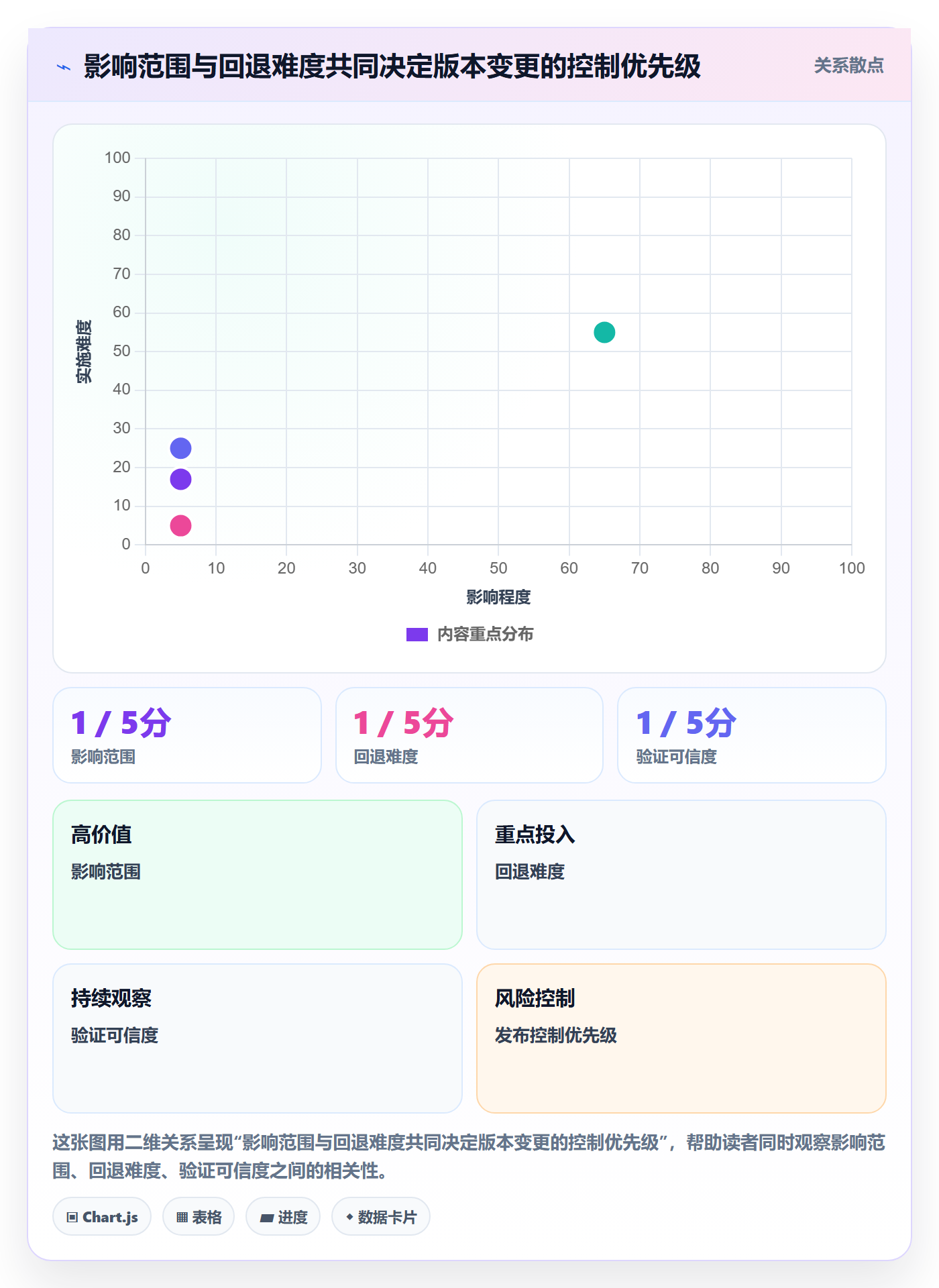

版本中有多少项变更,不足以判断风险。十项互不相关的小文案修正,可能比一项涉及身份认证和权限数据迁移的变更更容易控制。实际评估时,我会先问影响面:涉及多少用户、服务、数据表、外部接口、地区或客户端版本。
团队可以用四个维度初筛:影响范围、变更复杂度、可逆程度、验证可信度。每个维度不必设计精密算法,但要有统一的判断描述。例如“影响范围大”可以定义为跨多个服务或覆盖全部用户,而不是由评审者凭感觉打分。
2. 把风险拆成固有风险与剩余风险
固有风险是变更在没有额外控制时可能造成的影响;剩余风险是完成测试、灰度、监控和回退准备后仍然存在的风险。研发团队不应只问“这项变更危险吗”,还应问“为了把风险降到可接受,需要哪些控制动作”。
例如,一项高影响面的数据库变更,可以通过先扩展字段、兼容旧读写逻辑、分批迁移、监控数据质量、最后清理旧字段来降低剩余风险。若业务窗口不允许分阶段执行,团队就要明确接受更高风险,或者选择延期。
3. 使用可观察信号,而非主观信心作为发布门槛
“开发觉得没问题”“测试觉得差不多”都是有价值的专业意见,但它们不能替代可观察信号。应明确哪些指标在上线后可能先变化,变化到什么程度就暂停扩量或回退。
不同产品的指标不一样。在线服务可能关注错误率、延迟、支付成功率或任务积压;内部系统可能关注关键流程完成率、权限拒绝数或数据对账差异。指标应与变更的失效方式对应,而不是每个版本都机械套同一张监控清单。
4. 用“发布决策矩阵”把判断变成动作
风险分数若没有对应动作,只是标签。团队可以设置清晰的决策边界:满足哪些条件可以正常发布,哪些情况要灰度,哪些情况必须延期,哪些情况必须有负责人书面接受剩余风险。
| 决策状态 | 典型条件 | 推荐动作 | 必须留下的记录 |
|---|---|---|---|
| 正常发布 | 影响范围明确、关键验收通过、回退路径可执行 | 按既定窗口上线并观察 | 变更范围、验证链接、观察指标 |
| 限制发布 | 风险可控但影响范围较大,或部分边界尚未覆盖 | 灰度、分批开放或使用功能开关 | 灰度对象、扩大条件、停止条件 |
| 延期发布 | 关键测试缺失、依赖未确认、回退方案不成立 | 缩小范围或延后窗口 | 阻断原因、补齐负责人、重新评审时间 |
| 紧急例外 | 故障修复必须快速上线,但验证条件不完整 | 采用最小修复、双人复核和加强监控 | 例外原因、风险接受人、事后复盘项 |
决策矩阵的关键不是分成几档,而是让每档对应明确动作。若团队每次评审仍要从头争论“高风险到底意味着什么”,就说明标准还没有转化为操作规则。

5. 版本冻结要冻结范围,不要冻结事实更新
所谓版本冻结,通常是停止随意加入新需求,而不是停止修正版本记录。冻结后仍然可能发现测试缺陷、配置差异、依赖风险或上线时间变更,这些都应及时更新到版本记录中。
我建议冻结规则明确三件事:什么类型的变更可以例外进入、由谁批准、进入后哪些测试必须重跑。若没有例外机制,团队可能把紧急修复藏在非正式渠道;若例外没有复测要求,冻结也就失去了意义。
五、实操案例:用模拟数据演示一次版本范围收敛与风险控制
1. 案例背景:不是追求零故障,而是缩短发现和决策时间
下面用一个虚构的B2B协作产品团队做流程推演:研发、测试、产品和运维共约120人,每两周发布一次主版本,日常也会有小范围修复。团队过去遇到的问题包括版本清单多处维护、测试范围不一致、上线前临时补充依赖信息。
这里的“120人”和后文的时间、比例均为模拟值,目的是展示如何计算改进前后的变化。真实团队应先导出最近6至10次发布的记录,统一统计口径,再决定是否采用相同的控制点。
2. 先建立基线:把发布过程的耗时拆开
团队没有只统计“发布总耗时”,而是将准备阶段拆成范围归集、信息核对、风险评审、测试确认和上线观察。这样做是为了区分:延误来自系统执行慢,还是来自发布前反复找人确认。
| 环节 | 改进前模拟值 | 主要耗时来源 | 拟采取的控制 |
|---|---|---|---|
| 范围归集 | 平均7.5小时 | 任务、代码和版本清单分别维护 | 要求变更关联任务,并自动生成候选范围 |
| 信息核对 | 平均5小时 | 反复询问负责人、环境和依赖状态 | 在变更记录中固定责任人和依赖字段 |
| 风险评审 | 平均3小时 | 风险描述笼统,会议中临时补材料 | 会前提交影响面、验证证据和回退条件 |
| 测试确认 | 平均6小时 | 测试范围不一致,重复执行与确认 | 按变更类型生成回归范围并记录未覆盖项 |
3. 改造流程:不先换工具,先统一“变更身份证”
团队先给每个进入版本候选集的变更分配稳定标识,并要求该标识关联需求或缺陷、代码合并记录、测试结果和版本号。这里的重点不是增加编号,而是让每个环节能指向同一个变更对象。
随后,团队增加三个进入发布候选池的条件:目标版本明确、负责人明确、验收标准可验证。技术变更可以没有直接用户需求,但仍需说明动机、影响范围和完成标准。条件不满足的事项可以继续开发,却不能默认为已经进入发布范围。
4. 发布前演练:从候选清单到决策记录

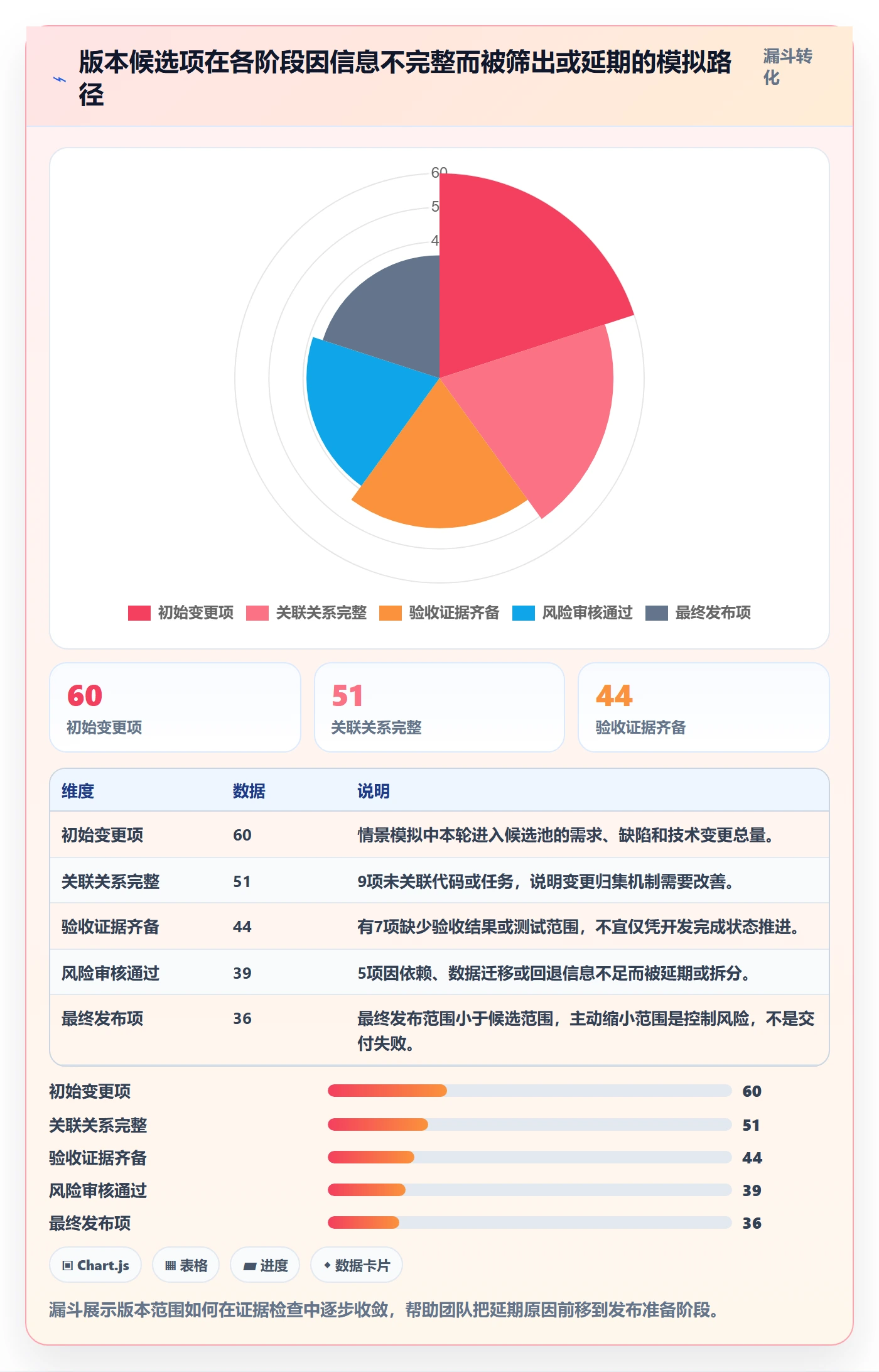

模拟的第一个发布周期中,候选清单包含42项变更。通过关联检查发现6项没有可追溯的代码记录,测试复核又发现5项缺少边界条件说明。团队没有把这些问题都留到会上,而是分别指定责任人,在发布评审前完成补齐或拆出本次范围。
在风险评审中,一项涉及数据字段迁移的变更虽然功能测试通过,但旧客户端兼容测试不足,回退步骤也无法恢复已写入数据。团队选择先发布兼容读取逻辑,暂缓清理旧字段,并将数据迁移拆到后续窗口。这不是因为变更“得分太高”,而是因为控制动作能显著降低不可逆风险。

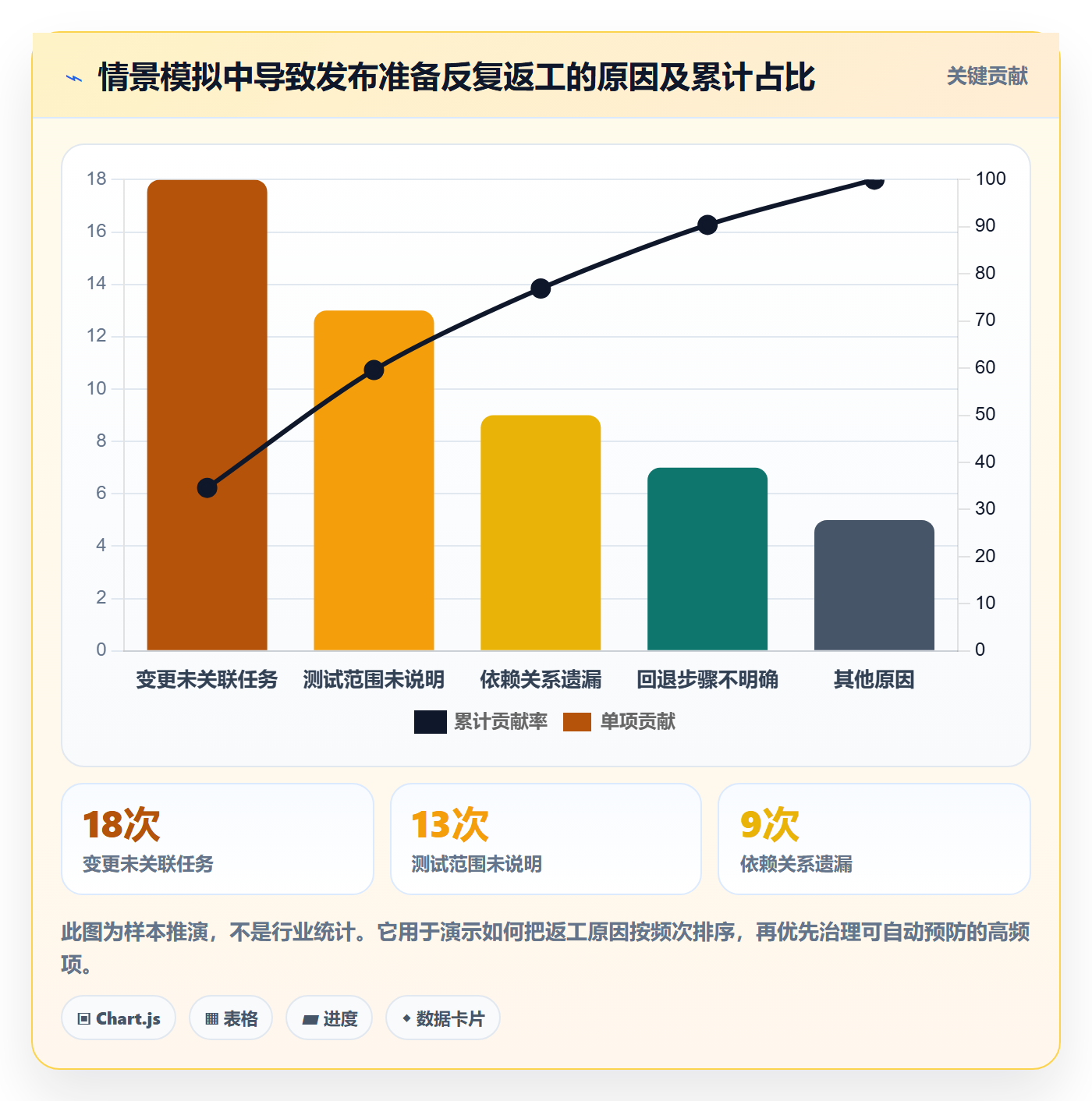

5. 上线后复盘:测量返工和风险暴露,而不只数发布次数

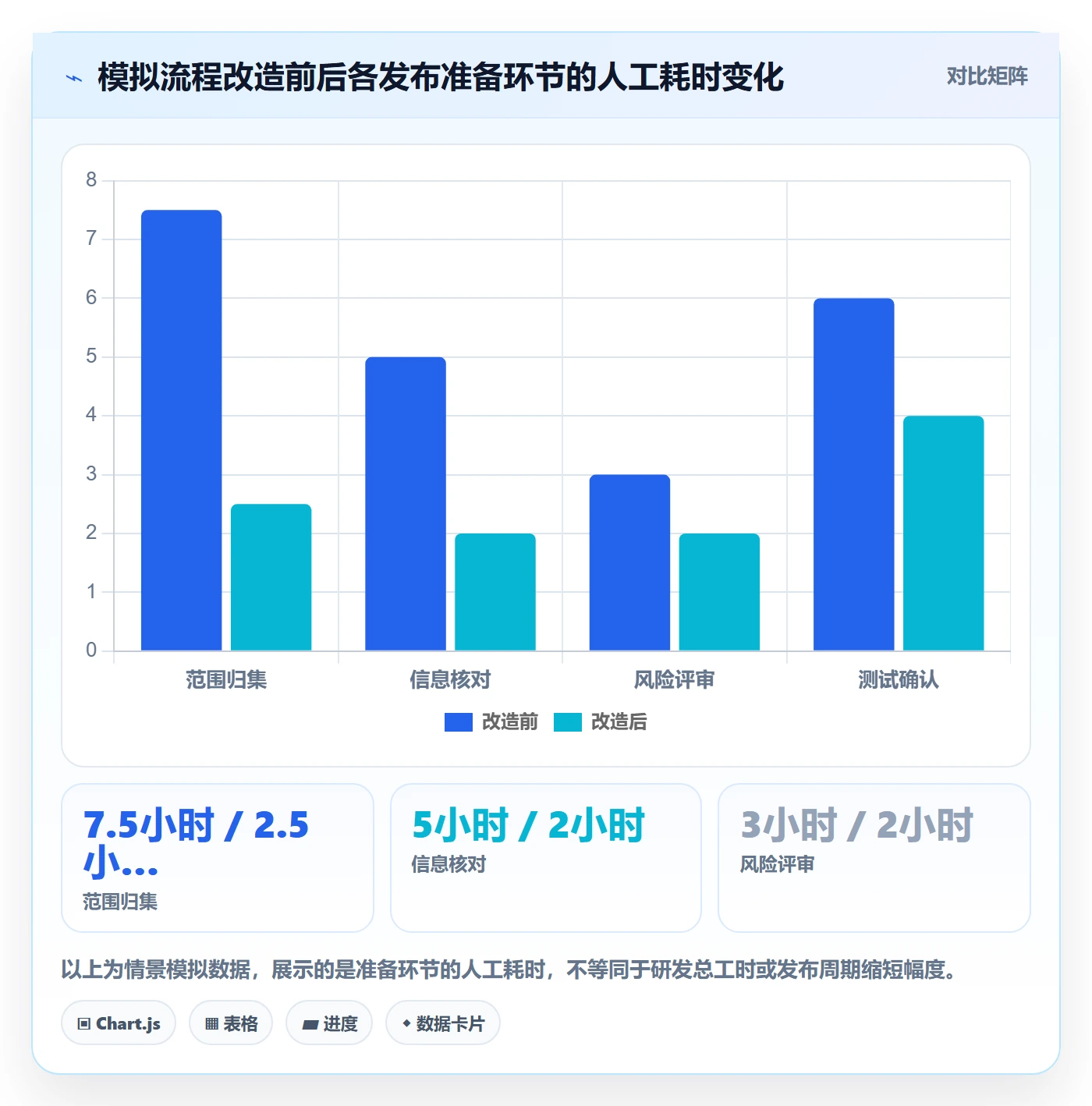

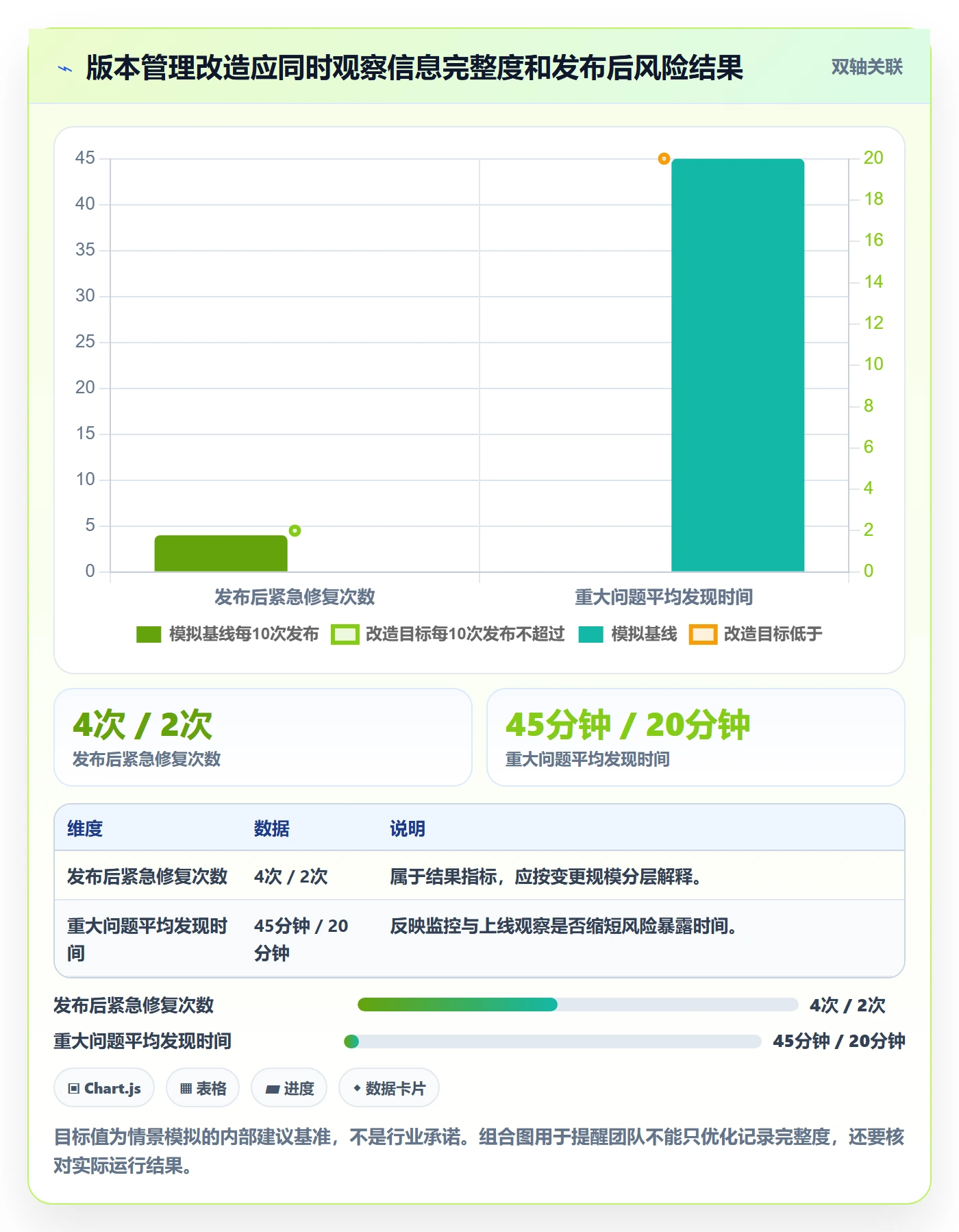

四个模拟发布周期后,团队记录到范围归集从平均7.5小时降到2.5小时,信息核对从5小时降到2小时,测试确认从6小时降到4小时。数据只用于展示预期观察方式,不应直接外推到其他团队。
更值得关注的是,发布前被发现并延期或拆分的变更增加了。这并不必然说明流程变差;如果过去这些风险会在上线后才暴露,那么提前识别反而是控制能力提高。团队要同时观察变更按期率、发布后回滚率、严重问题数和风险前置发现比例,避免只追求“按时发布”。

六、可直接使用的版本内容模板:让记录能支持判断和追溯
1. 版本主记录模板:一页说明这次发布的边界
版本主记录适合做发布决策入口。用户发布说明可以从中提取面向用户的内容,但内部风险字段不应全部复制给用户。以下模板可以按团队规模删减,前提是保留范围、验证、风险、回退和观察信息。
| 字段 | 填写要求 | 示例写法 |
|---|---|---|
| 版本标识与窗口 | 明确版本号、计划窗口、实际窗口和时区 | 版本R-2025.06;计划周四20:00;实际以变更公告为准 |
| 发布目标 | 写本次版本主要解决的用户或业务问题 | 降低批量导入失败率,并补齐失败行定位能力 |
| 变更范围 | 关联需求、缺陷、技术变更和代码记录 | 包含导入校验优化、错误提示修复;不包含旧任务重算 |
| 影响对象 | 列出服务、客户端、数据、用户群或外部依赖 | 影响管理后台导入流程;不影响移动端只读查询 |
| 验收与测试 | 说明测试范围、环境、结果和未覆盖项 | 覆盖单文件和批量导入;未覆盖超过指定容量的压力场景 |
| 风险与控制 | 说明可能失效方式及对应控制动作 | 若错误率上升,暂停灰度并关闭新校验开关 |
| 部署与回退 | 说明执行顺序、回退对象、数据处理和责任人 | 先部署服务,再开放10%流量;回退时关闭功能开关 |
| 上线观察 | 记录监控指标、观察时长和决策责任人 | 观察导入成功率、接口错误率和任务积压;值班负责人确认扩量 |
2. 单项变更卡片模板:让每个风险都有对应证据
版本主记录告诉团队整体情况,单项变更卡片则负责追踪具体变更。若团队使用项目管理平台,可以把任务、合并请求、测试记录和发布版本关联起来;若暂时没有系统化平台,也可以先用结构化表格建立最小可用流程。
- 变更名称:避免只写“优化”“升级”,应能识别实际对象。
- 变更原因:说明用户问题、技术债、合规要求或故障背景。
- 变更类型:选择功能、修复、数据、兼容性、配置、安全或依赖等类别。
- 影响范围:列出受影响的服务、用户、数据和接口。
- 成功标准:写可验证结果,避免“体验更好”这类不可判定描述。
- 验证证据:关联测试结果、自动化报告、评审记录或演练结果。
- 未覆盖项:明确还不知道什么,不要用“无”掩盖未评估内容。
- 失效信号:说明上线后哪些数据或行为变化代表风险出现。
- 回退或缓解:列出回退步骤、功能开关、流量切换或前向修复方案。
- 责任角色:分别记录变更负责人、验证负责人和发布决策人。
3. 发布决策记录模板:保留为什么发、为什么延期
发布决策最容易被忽略的是“当时为什么这么决定”。出现问题后,团队可能只记得最终结果,却忘了当时有哪些信息、哪些风险被接受。决策记录不需要写成长篇会议纪要,但要保留关键依据和责任归属。
| 记录项 | 建议内容 |
|---|---|
| 评审结论 | 正常发布、限制发布、延期发布或紧急例外 |
| 关键依据 | 已验证事实、尚未确认事项和影响判断的约束 |
| 剩余风险 | 可能发生的失效方式及其业务影响 |
| 补偿控制 | 灰度范围、监控频率、人工核查或暂停条件 |
| 风险接受人 | 能够承担业务后果并作出决策的负责人 |
| 复核时间 | 何时检查控制措施是否有效,何时决定扩大或撤回 |
4. 把模板做成系统字段时,先从自动化和必填条件开始

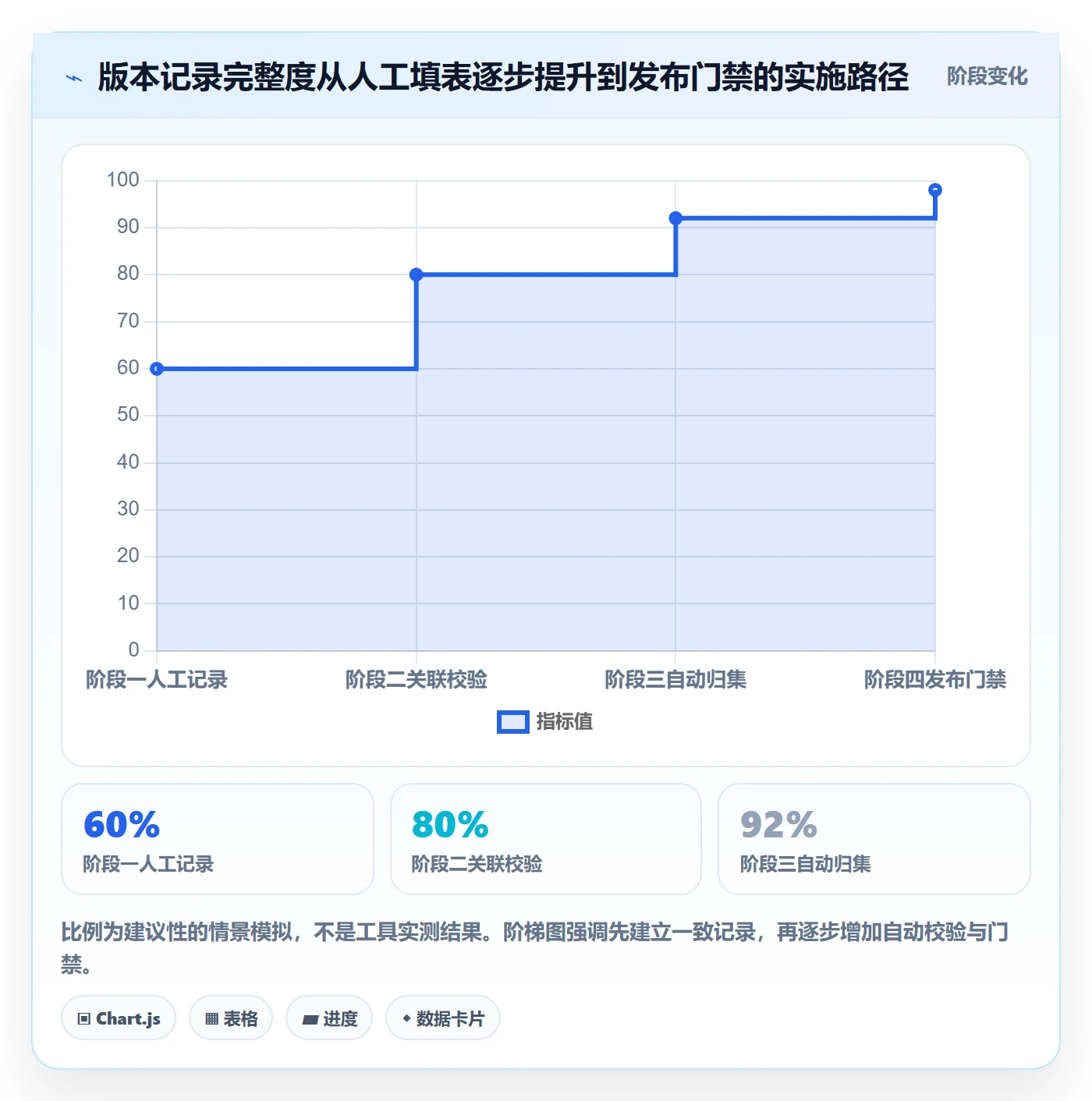

团队规模扩大后,表格容易出现版本不一致、链接失效和字段重复维护。某些研发组织会使用项目管理平台,将需求、缺陷、迭代、测试任务与发布记录建立关联;以PingCode为例,适合中大型企业及100人以上组织在较复杂的研发协作场景中管理工作项和流程。工具是否适用,仍要结合权限、集成、部署方式、审计要求和团队现有流程评估,不能因为产品功能齐全就假定流程自然成熟。
无论选择何种工具,我都会优先自动化三个环节:从关联工作项生成版本候选列表;从流水线带入构建和测试结果;在发布审批前检查缺失字段和未关闭阻断项。比起一次性定制几十个字段,这三项通常更直接地减少重复录入和漏项。

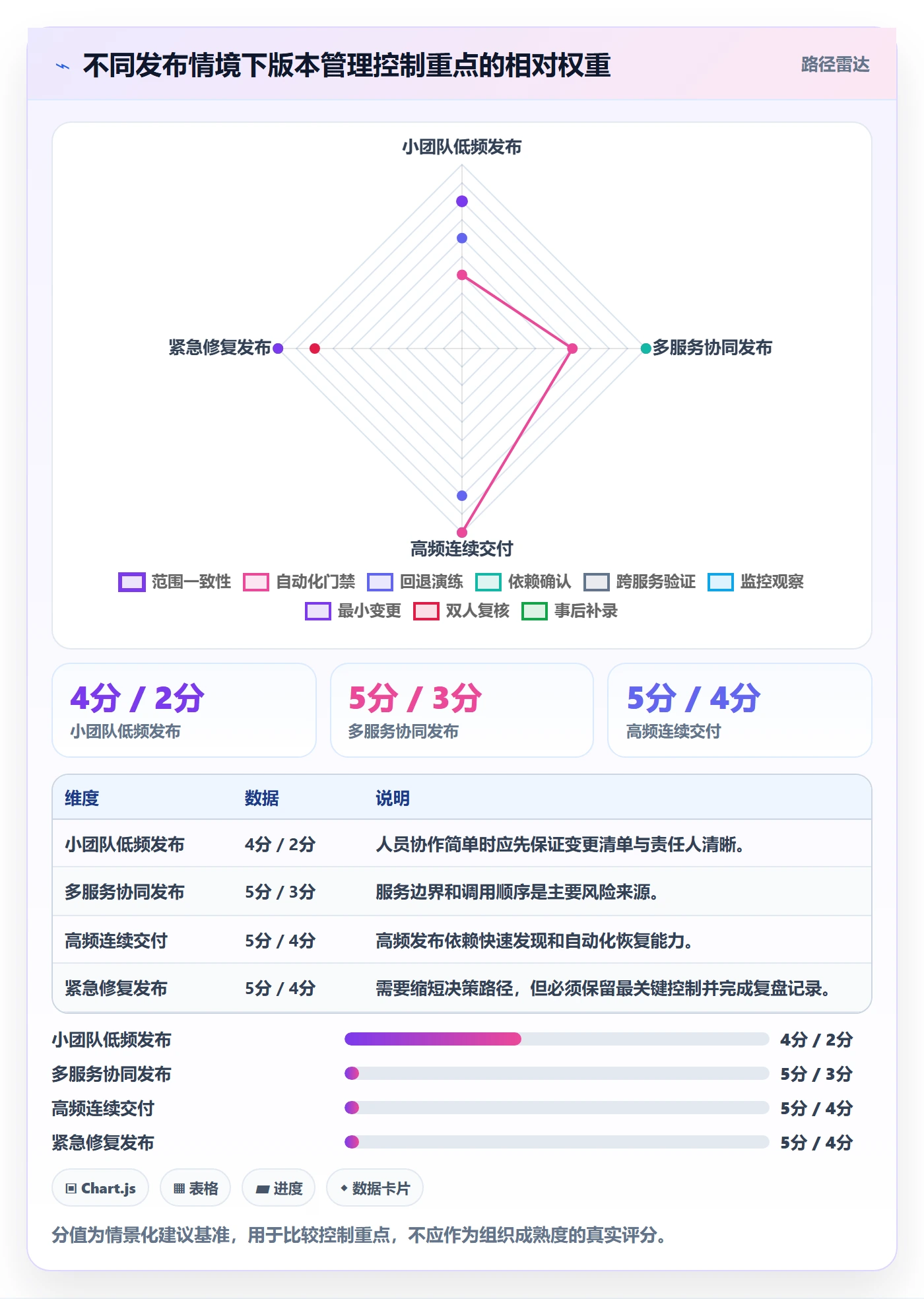

七、不同团队和发布情境下的行动建议与取舍
1. 小团队或低频发布:优先做到范围一致和责任明确
团队人数较少、系统依赖简单、发布频率不高时,不必复制大型组织的审批链。最小做法可以是一份版本主记录、一张变更清单、一个明确的发布负责人,以及一次上线后检查。
取舍在于,轻流程对个人经验依赖较高。团队应至少保证“主要变更能追到代码和验证结果”,并记录任何临时插入的修复。若发布风险集中在某位工程师的记忆里,人员轮换或休假就会暴露问题。
2. 中型团队或多服务架构:先治理依赖和版本边界
当多个小组共同交付、服务之间存在调用依赖时,最需要的不是更多审批,而是清楚的依赖地图与版本边界。主版本可以拆成服务级变更集合,再由发布负责人检查跨服务兼容、接口顺序和联调证据。
取舍在于,版本记录会增加协调成本。团队应先对高耦合服务建立共享检查项,不要要求每个服务提交同样冗长的材料。低风险、独立部署的组件可以采用轻量规则,高耦合组件则执行更严格的评审。
3. 中大型企业和100人以上组织:重点是统一口径、权限和审计
在跨部门研发组织中,版本风险经常来自流程断点,而不是单个工程师遗漏。产品、研发、测试、安全、运维和业务团队可能使用不同的状态定义;如果“已完成”“已验证”“可发布”没有统一含义,同一个版本在不同团队眼里就会有不同边界。
这类组织可以通过统一工作项类型、发布状态和风险字段建立共同语言,再逐步配置自动化检查与审批权限。采用PingCode或其他项目管理平台时,应特别验证工作流能否匹配组织实际、历史数据能否迁移、权限能否覆盖不同项目边界,以及审计记录是否满足内部要求。
取舍在于,统一标准会降低局部灵活性。若所有团队都被迫使用同一套审批深度,低风险团队会觉得流程过重。因此更合理的方式是统一“记录口径和最低控制要求”,而将审批层级按影响范围和回退难度配置。
4. 高频连续交付:把发布拆成可观察的小步,而不是堆积成大批次
高频发布并不天然安全。若变更粒度大、开关缺失、监控没有对应失效模式,频繁上线只会让问题定位更困难。团队应将功能开关、灰度比例、自动化测试、部署回滚和告警联动纳入版本控制。
取舍在于,小批次降低单次变更的爆炸半径,却会增加部署和观察次数。只有当自动化验证足够可靠、责任轮值明确、线上指标可用时,频繁发布才可能降低整体风险。
5. 紧急修复:控制流程可以缩短,但关键证据不能消失
生产故障期间,不应要求团队完成与常规版本完全相同的文档流程。可以缩短评审、减少上线范围、由两人复核最小修复,并在上线后补充完整记录。但必须留下故障编号、修改对象、验证方式、风险接受人和回退或缓解路径。
取舍在于,事后补录容易被遗忘。团队应设置明确补录时限,例如故障缓解后一个工作日内完成,并在复盘中检查例外流程是否被滥用。紧急通道是为了应对异常,不应变成绕过常规质量门槛的长期捷径。

八、落地路线与效果验证:从一轮发布开始,逐步形成稳定机制
1. 第一周:梳理最近发布,而不是先设计理想流程
选择最近三至六次发布,回看范围如何确定、哪些信息临近上线才补齐、哪些问题导致延期、上线后是否出现与变更相关的异常。不要一开始就追求完整的流程再造,先找出重复出现的两个或三个断点。
可以建立简单的基线:版本准备人工耗时、变更关联完整率、关键测试覆盖率、发布后回滚次数、上线后重大问题数。统计口径要固定,例如“准备耗时”是从候选清单冻结到可审批,还是从首次整理版本范围开始,不能每次换算法。
2. 第二至第四周:试运行最小模板,并保留例外记录
先在一个团队或一个产品线试行版本主记录和单项变更卡片。要求记录进入候选范围的变更,不要在全组织同步增加大量审批。每次发布后收集团队反馈,确认哪些字段真正帮助了决策,哪些字段只是重复复制。
对未完成信息设置不同处理方式:低风险字段可以提醒,高风险字段可以阻断;紧急修复可以走例外,但要登记风险接受人和补录期限。这样比“所有字段一律必填”更有操作性,也更容易被团队接受。
3. 第二个月:将重复劳动交给自动化,把判断留给人
当字段和流程相对稳定后,再接入代码仓库、构建流水线、测试报告和监控系统。自动化适合负责收集事实、校验缺失、触发通知;是否接受剩余风险、是否延期、是否扩大灰度,仍需要有授权的人员依据业务影响作出判断。
自动化门禁要有明确的失败处理方式。若检测发现版本中有未关联的合并记录,应能定位责任项;若测试报告不可用,应区分“测试失败”和“测试结果未接入”;若监控信号不达标,应明确暂停扩量还是回退,不能只发一条无人处理的告警。
4. 用领先指标和结果指标共同判断流程是否改善
只看事故数量不够。严重事故可能低频发生,短期内无法说明流程变化是否有效;只看字段完整率也不够,因为团队可能为了达标填入无意义内容。应同时看领先指标和结果指标。
- 领先指标:变更关联完整率、发布前测试证据齐备率、风险项按时关闭率、回退演练覆盖率。
- 过程指标:范围确认耗时、发布评审补充信息次数、因信息缺失导致的延期比例。
- 结果指标:发布后缺陷率、回滚或紧急修复次数、重大问题平均发现时间、平均恢复时间。
- 平衡指标:发布频率、按期率、人工记录时间和研发人员对流程负担的反馈。
如果关联完整率上升,但记录耗时也大幅上升,说明自动化或字段设计需要改进;如果发布后问题没有减少,但风险前置发现比例提高,可能说明流程更早暴露了原本隐藏的问题。指标之间出现矛盾时,应先检查口径和样本,而不是急于宣布成功或失败。
5. 设定效果观察窗口,避免用单次发布下结论
版本管理改造通常需要跨多个发布周期观察。一次发布恰好没有事故,不足以证明流程有效;一次发布发生故障,也不一定说明流程无效,关键要看团队是否更快识别、限制影响、定位原因并恢复服务。
我建议把改造前后至少六至十个相近发布周期作为观察窗口,并按变更规模、风险类别和发布类型分组。大版本与小修复不应直接比较平均准备时间;涉及数据迁移的发布,也不应与纯文案调整混在同一组评价。

九、FAQ:关于版本内容管理的常见问题
1. 每次发布都必须有完整的版本说明吗?
不一定。用户可见的发布说明可以根据产品和发布类型选择是否对外发布,但内部变更范围、验证证据、风险判断和部署信息应按风险保留。一次小型修复可以使用轻量记录;涉及数据、权限或跨服务依赖的变更,就不应因为没有对外公告而省略控制记录。
2. 如何判断某项变更应该进入当前版本还是延期?
不要只看开发是否完成。先确认验收标准、依赖关系、测试范围和回退可行性,再比较当前窗口的风险控制能力。如果剩余风险可以通过缩小灰度、功能开关或额外监控降低,可以限制发布;如果关键证据缺失且没有有效缓解方式,延期通常比临时放行更稳妥。
3. 版本清单应该由谁负责维护?
版本负责人应对整体范围和发布决策记录负责,但每项变更的技术信息应由变更负责人提供,测试结论由验证负责人确认,风险接受由有相应授权的业务或技术负责人完成。把所有字段都交给一个发布协调人手工填,短期方便,长期会让信息失真且形成单点依赖。
4. 研发团队什么时候需要使用管理平台来做版本管理?
当工作项、代码、测试、发布信息需要跨团队同步,手工维护的清单开始频繁出现漏项、重复和权限问题时,就可以评估管理平台。选择时先验证流程是否支持团队实际协作方式,再看集成、权限、审计、数据迁移和维护成本,不应只比较功能列表。
5. 回退方案无法真正恢复数据时怎么办?
先承认“代码可回滚”不等于“业务状态可恢复”。团队可以采用向前兼容的分阶段迁移、功能开关、流量切换、备份恢复或前向修复,并在发布前演练适用路径。如果上述方式都不可行,就需要由业务和技术负责人明确接受剩余风险,或选择拆分变更、调整窗口。
十、结尾:把版本内容做成可追溯的决策链,而不是事后补写的说明
版本管理真正的价值,不在于每个版本都有一份漂亮文档,而在于团队能够在发布前识别边界,在发布中控制影响,在发布后快速定位和恢复。版本内容越接近真实交付过程,团队越少依赖临时会议和个人记忆。
我最看重的判断标准是:随机抽取一项上线变更,团队能否从版本记录找到它的业务理由、代码位置、测试证据、潜在失效信号和回退责任人。如果做不到,优先修复追踪链;如果已经做得到,再考虑自动化、风险分级和更精细的发布治理。
下一步不必先采购工具或重写流程。选取最近一次发布,按本文的变更卡片补齐范围、验证、风险和回退信息;统计一次归集耗时与信息缺口;再挑一个高风险变更做回退桌面演练。用一轮真实发布检验模板是否帮团队更快作出正确决策,再决定哪些字段值得固化、哪些步骤值得自动化。
常见问题解答(FAQ)
1. 研发团队如何用版本范围冻结减少临近发布时的需求变更?
我经常遇到版本快上线了,业务方又提出几个“很小”的需求,结果测试范围被打乱,原定发布日期也开始摇摆。想知道范围冻结到底该怎么执行,才能既控制风险,又不把合理的紧急需求一概挡回去?
不要把范围冻结理解为“冻结后任何需求都不准进”,而要把它设成有明确例外条件的变更机制。可在计划阶段记录每项需求的负责人、验收标准、依赖项和预估工作量;进入开发中后,新增需求必须说明业务影响、延期成本和测试影响,由产品、研发、测试共同评估。
一个实用的判断规则是:如果变更会挤占回归测试时间、影响关键依赖,或无法在版本截止日前完成验证,就放入下一版本。比如原计划留出两天回归窗口,新增需求预计占用一天开发和一天测试,便不能只看开发工时,还要判断是否会把回归压缩到不足。
范围变更记录至少包含提出人、变更原因、影响评估、审批结论和目标版本,避免口头承诺造成隐性扩容。
2. 版本风险清单应该记录什么,才能真正用于发布决策?
我见过风险表里写着“接口可能有问题”“测试时间紧”,但到了发布会上仍然没人知道该怎么处理。我想把风险清单做得更可执行,应该记录哪些字段,怎样区分需要关注的风险和必须阻止发布的问题?
风险项要能支持行动,而不只是描述担忧。建议记录风险事件、触发条件、影响范围、发生概率、影响等级、责任人、缓解动作、截止时间和验证证据;其中触发条件和验证证据最容易被漏掉。
例如“支付接口风险”太宽泛,可以改成“上游接口在高峰时段连续三次响应超过两秒,可能导致支付请求超时”,并指定负责人在预发布环境完成压测,附上结果和告警记录。可用概率与影响各按一至五分评估,乘积达到十二分以上时要求负责人给出缓解方案;
但涉及数据丢失、权限越界或无法回滚的风险,即使分值不高也应设为发布阻断项。这个分级是团队的管理阈值,不是通用标准,需结合业务损失和历史事故调整。
3. 研发团队怎样设置版本发布门禁,避免测试通过但上线仍出事故?
我有过测试用例通过率看起来不错,发布后却因为配置差异或监控缺失出现故障的情况。现在我不确定发布门禁该检查哪些项目,也担心门槛太多会拖慢每次上线,应该如何取舍?
门禁应围绕“上线后能否发现问题、能否控制影响、能否恢复”设计,而不是只看测试通过率。建议至少检查:核心验收项通过、阻断级缺陷清零、数据库变更已验证、配置差异已复核、关键指标有监控、回滚或前向修复方案经过演练。可以把门禁分为自动检查和人工确认:自动化测试、构建产物校验和静态检查由流水线执行;
高风险数据变更、灰度范围和业务验收由指定负责人确认。若一个门禁连续多个版本未发现问题,可评估是否自动化或降低人工步骤;但数据安全、资金、权限等高影响项不应因赶进度跳过。记录每次门禁失败原因和耗时,连续观察数个版本后再调整,避免凭感觉增加流程。
4. 版本上线前如何制定回滚方案,判断什么时候应该回滚?
我担心回滚方案写成一句“有问题就回退”并不能解决实际问题:数据库已经变更、用户数据已经写入时,代码退回去也未必安全。我想知道回滚计划至少要准备哪些内容,发布后依据什么信号决定回退?
回滚方案要针对变更类型设计,至少写清回滚触发条件、决策人、操作步骤、预计耗时、数据处理方式和验证方法。代码发布可以准备上一稳定版本及配置恢复步骤;数据库变更应优先采用向前兼容的做法,例如先新增字段、完成读写切换后再考虑删除旧字段,避免代码回退后无法读取新数据。
发布期间可观察错误率、核心接口延迟、关键业务成功率和客服反馈,并预先设定阈值;例如核心接口错误率连续五分钟超过基线两倍,且影响关键用户流程,就触发暂停扩量和回滚评估。具体阈值应依据历史基线确定,而不是照搬固定数字。每次发布后记录实际恢复耗时,并定期演练;
如果回滚步骤从未验证,文档本身不能证明方案可用。
核心关键词
文章包含AI辅助创作:版本内容实操方法:研发团队提升版本管理效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/516063
读者评论
我们之前也遇到过测试说通过、上线后才发现旧客户端没覆盖的情况。把未覆盖项写清楚确实有用,不过最好还能直接关联测试记录,不然版本页面又多一份手工维护。
从运维角度看,回退方案最容易写得含糊。尤其数据库变更,退代码不等于数据能恢复。文中提到前向修复和分阶段迁移,这部分比单纯列风险等级更贴近实际。
这套做法对发布频繁、跨服务协作的团队挺合适,但小团队照搬完整模板可能负担过重。我更倾向于先抓变更关联、验证范围和回退责任人,再根据事故复盘逐步加字段。
