版本状态落地方案:研发团队开展版本管理的流程优化案例解析

很多研发团队并不是没有版本状态,而是状态栏里写着“开发中、测试中、已发布”,开会时却仍要逐个追问:谁在等谁、什么条件没满足、延期会不会影响客户。版本状态落地的关键,不是把流程图画得更细,而是让每个状态都对应一个可观察的事实、一个明确的责任人和一个可执行的下一步。本文以一支多团队协作的研发组织为情景案例,拆解如何从状态定义、变更控制、发布门禁到复盘指标,建立一套真正能被使用的版本管理流程。

版本状态落地方案:研发团队开展版本管理的流程优化案例解析

一、先讲结论:版本状态不是标签,而是团队共同遵守的承诺

1. 先回答“状态为什么存在”

如果一个状态不能帮助团队回答“现在发生了什么、谁要采取什么动作、满足什么条件才能往下走”,它大概率只是管理装饰。版本管理的目标不是把任务搬进更多列,而是把跨团队协作中的等待、风险和决策显性化。

我通常把版本状态看成一组经过约定的业务事实。例如,“待发布”不能只表示开发完成,它至少要说明代码已冻结、测试结果可查、发布负责人已确定,并且上线窗口已经确认。缺一项,就还不能把版本推进到这个状态。

核心结论是:状态应该由准入条件决定,不能由个人感觉决定。状态数量可以少,转换规则必须清楚;状态名称可以简洁,状态背后的责任和证据不能含糊。

2. 建立最小可用的状态闭环

对于多数研发团队,我建议先从以下主链路开始,再根据实际风险增加例外状态,而不是先设计一个覆盖所有想象场景的复杂流程。

  1. 规划中:版本目标、范围、负责人和计划窗口已经建立,但需求仍允许调整。
  2. 开发中:版本范围已初步确认,开发任务正在执行,变更需要登记和评估。
  3. 测试中:候选构建已可测试,测试范围、环境、数据和责任人明确。
  4. 待发布:发布门禁通过,版本包、回退方案、发布窗口及通知对象齐备。
  5. 已发布:生产环境部署已完成,并经过约定的线上验证。
  6. 已关闭:观察期结束,遗留问题、数据记录和复盘动作已处理或明确转交。

这条主链路不能替代“阻塞”“暂停”“取消”等异常处理。异常状态应作为对主链路的补充,并配套原因、责任人和重新进入主链路的条件,避免把“卡住了”伪装成“还在进行”。

3. 用准入条件替代口头判断

实际落地时,我会先把每次状态转换写成“输入证据,责任角色,决策动作,输出记录”。比如,从测试中转为待发布,输入证据包括测试结论、未关闭缺陷清单、变更摘要和回退验证结果;输出记录则是发布审批结论和最终构建版本。

这里有个容易被忽略的原则:状态转换不是填写动作,而是决策动作。如果系统允许随意点击状态,团队就会用状态表达愿望;如果转换时要求提交必要信息,状态才可能表达事实。

转换 最低准入条件 主要责任角色 缺少条件时的处理
规划中 → 开发中 版本目标、范围负责人、初步排期已确认 产品负责人、研发负责人 留在规划中,记录未决事项和决策期限
开发中 → 测试中 可部署构建、变更列表、测试范围和环境准备完成 研发负责人、测试负责人 按模块标记未就绪项,不用“整体已提测”掩盖缺口
测试中 → 待发布 测试结论、风险接受记录、回退方案和发布窗口齐备 测试负责人、发布负责人 阻断发布,或由有权限角色明确接受风险
待发布 → 已发布 生产部署完成,关键验证项通过 发布负责人、值班负责人 记录部署失败或部分成功,进入回退或处置流程

若团队规模较小,责任角色可以由同一个人兼任,但不能因此省略责任定义。关键不是增加审批层级,而是确保每个关键判断有人负责、判断依据可追溯。

二、背景和场景:为什么“看起来都有状态”,现场仍然混乱

1. 典型问题不是状态太少,而是状态代表了不同含义

在一个典型的多团队研发场景中,版本看板上显示“测试中”,研发人员可能理解为代码已经提测;测试人员可能理解为测试环境已就绪;产品人员则可能以为版本已经进入最终验收。表面上大家看的是同一个状态,实际上说的是三件不同的事。

这样的语义错位会延伸成一连串管理问题:计划会上无法判断真实进度,风险出现时没人知道谁该推动,版本延期后也难以分辨是需求变更、开发延迟、环境故障还是测试等待造成的。

另一个常见场景是同一版本包含多个模块。模块甲已经通过回归,模块乙还在修复高优先级缺陷,版本负责人却只能选择“测试中”或“待发布”其中一个总状态。总状态既不真实,也不能解释局部差异。

2. 版本管理的难点在于跨角色交接

研发、测试、产品、运维或发布管理角色,关注的不是同一组事实。研发关心构建是否稳定、代码是否冻结;测试关心范围、环境和缺陷风险;发布人员关心窗口、依赖和回退能力;产品关心目标是否兑现及用户影响。

因此,版本状态的设计不是简单地把部门流程串起来,而是把跨角色交接中的“交付物”说清楚。交接点没有证据,下一位角色就只能重复询问;交接点没有负责人,问题就可能在多人之间悬空。

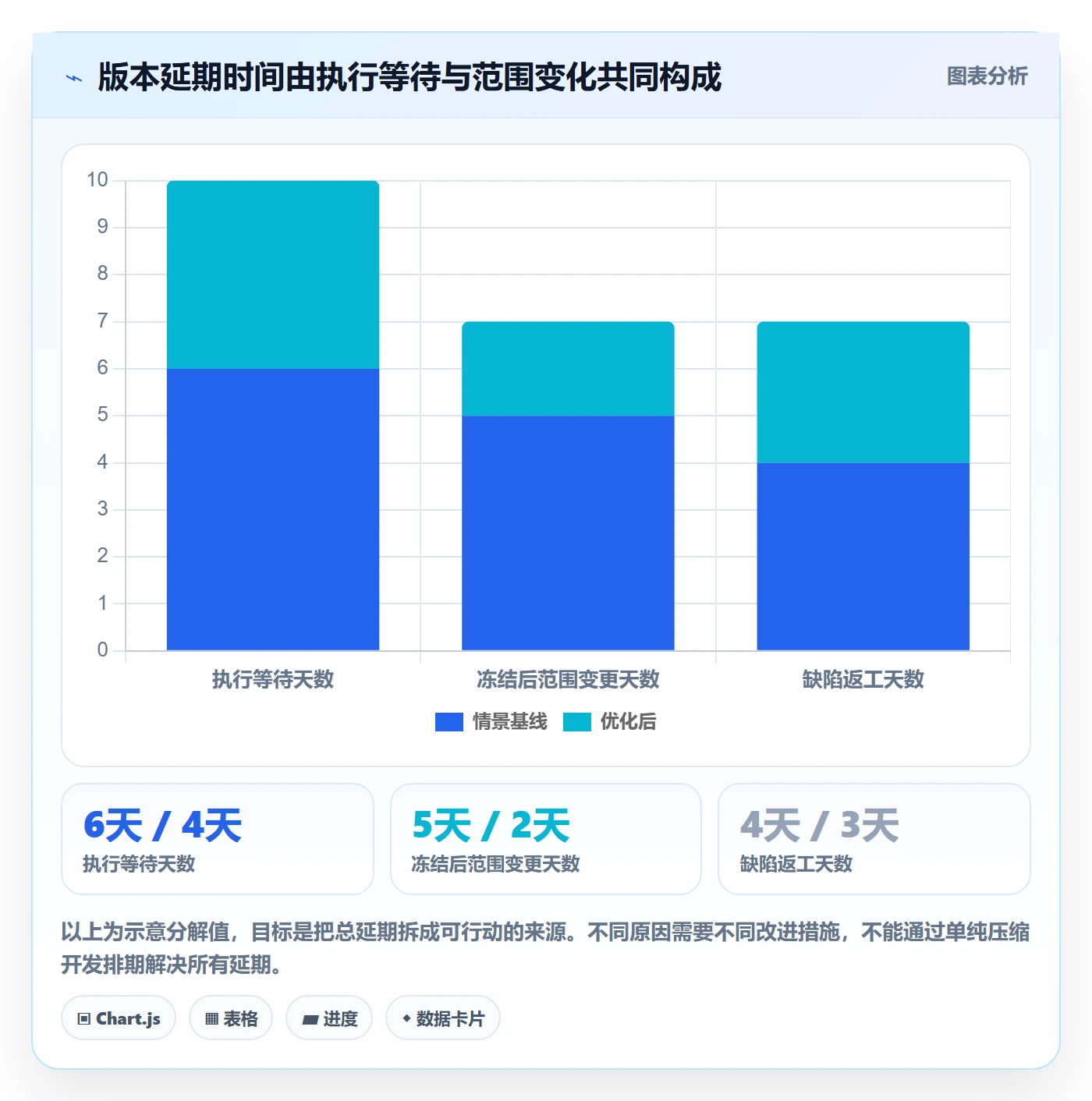

下面的示意数据用于说明状态语义统一后,等待时间可能如何变化,并非行业统计,也不是任何单一组织的真实调查结果。案例设定为约40人的研发团队,涉及产品、研发、测试和发布协作,统计周期为连续12周。

版本状态落地方案:研发团队开展版本管理的流程优化案例解析

3. 先分清版本、发布批次与构建产物

不少团队把“版本”同时用来指代业务承诺、发布窗口和软件包,随后就会出现一个版本多次上线、一次上线包含多个版本、版本号和部署批次对不上的情况。要让状态可执行,先要统一管理对象。

  • 产品版本:承载一组用户价值、需求范围和目标窗口,例如某季度的主要功能交付。
  • 发布批次:一次实际投产行动,可能包含一个或多个产品版本,也可能只发布其中一部分。
  • 构建产物:可被部署和追溯的代码或软件包,必须能关联提交、流水线和环境。

状态首先应该附着在明确的对象上。产品版本可以处于“开发中”,但某个构建产物已经通过测试;发布批次可以“已完成”,但版本中的延期需求仍未关闭。混用这些概念,会让状态在跨团队沟通时失去指向。

三、常见误区:流程越细,不等于版本越可控

1. 误区一:状态越多,信息就越精确

把“待开发、开发中、待联调、联调中、待提测、测试中、待回归、回归中、待发布、发布中”拆成十多个状态,看起来颗粒度更细,但如果团队不知道状态的进入条件和退出条件,实际只是把模糊从一个大状态分散到了多个小状态。

状态过多还会增加维护成本。成员要花时间判断选哪个状态,管理者则要记住不同团队的解释。最糟糕的结果是看板上每一列都有人,大家却仍依赖会议口头同步。

判断是否需要新增状态,不看它是否“听起来专业”,而看它是否带来不同的责任动作、风险判断或统计口径。如果新增状态没有改变任何一项,就优先使用字段、标签、检查清单或子任务表达细节。

2. 误区二:把“阻塞”当成一种普通进度

有些团队让版本长期停留在“开发中”,再在备注里写“依赖接口”“等测试环境”“等业务确认”。这样做会把可执行工作和外部等待混在一起,管理者看不到真正的瓶颈。

更合理的做法是保留主状态,同时增加阻塞标记,并要求填入阻塞类型、影响范围、责任人和下一次检查时间。是否需要独立的“阻塞中”状态,取决于团队是否需要单独追踪暂停时长,以及该状态是否会触发不同的升级机制。

阻塞不能成为永远不用解释的停靠点。超过约定时间仍未解除,就要升级、改期、缩小范围或移除依赖,而不是每天更新一句“持续跟进”。

3. 误区三:用百分比代替证据

“开发完成90%”看似容易汇报,但它通常没有统一分母:有人按需求数估算,有人按工时估算,有人按个人主观判断估算。剩下的10%可能恰好是最难联调、最具风险的部分。

比起主观完成度,我更愿意看可核验的事实:计划需求中多少已完成、多少仍在开发、多少已进入测试;高优先级缺陷数量如何变化;构建是否连续稳定;阻塞项最长等待多久。事实指标不一定更好看,但能支持决策。

4. 误区四:把“已发布”当成“已成功”

部署脚本执行完毕,不代表发布成功。服务可能仍有错误率上升、关键路径异常、数据同步失败或用户侧问题。若“已发布”只依赖发布人员点击完成,团队就会把技术操作完成误认为业务结果达成。

我建议明确“部署完成”和“发布验证完成”是否为两个不同节点。对于风险较低、部署即生效的变更,可以用验证清单作为同一状态的必填条件;对于高风险或逐步放量的业务,可以独立设置观察阶段,规定观测时长、指标阈值和回退判断人。

5. 误区五:用审批层级弥补流程定义不清

当发布风险难以判断时,组织容易增加审批人,试图通过多人签字获得安全感。审批人增加并不会自动提高判断质量。如果没有统一的风险证据和决策边界,审批就可能变成“大家都看过,但没人真正负责”。

更有效的控制方式是把风险分类、门禁条件和例外授权写清楚。一般风险由标准流程处理;超出阈值的风险才升级;紧急发布可以走应急通道,但必须记录原因、授权人、验证计划和事后复盘要求。

四、专业判断逻辑:怎样决定状态、门禁和颗粒度

1. 用“动作差异”判断是否需要一个新状态

我会用四个问题筛选状态:进入该状态需要什么证据?谁承担主要责任?该状态触发什么动作?什么条件允许离开?如果团队对其中任何一项都答不出来,新状态还没有设计成熟。

把状态设计看成“管理动作的边界”,比看成流程图中的方框更有效。一个状态的价值,不在于它能描述多少细节,而在于它能否减少下一步的不确定性。

判断维度 可以成为独立状态的情况 不必增加状态的情况
责任是否变化 交由另一角色接手,且需要明确交付证据 仍由原角色处理,仅需补充执行细节
决策是否变化 需要新的放行、冻结、取消或风险接受决策 只是同一决策下的子任务进展不同
统计是否有独立意义 团队要单独分析等待时间或失败率 拆分后不会改变任何管理判断
退出条件是否清楚 有可验证的完成门槛或明确的例外处理 只能凭个人感觉判断“差不多可以”

2. 决定版本状态和工作项状态的关系

版本状态与任务状态不应强行保持一一对应。一个版本包含多个需求、缺陷、技术任务和依赖项,任务进度可以分散,版本状态则应反映版本整体所处的管理阶段。

例如,版本进入测试中,并不意味着所有任务都必须显示“已完成”。它意味着进入测试所需的可测试范围已交付,并且未完成项的边界已被识别和接受。如果任务状态和版本状态完全同步,团队会为了让版本看起来“前进”而人为修改任务。

建议建立聚合规则:版本状态由关键门禁和风险条件驱动,而非由任务完成百分比简单计算。任务数据负责说明内容进度,版本数据负责说明整体交付阶段,两者相互关联但用途不同。

3. 用风险分级决定门禁强度

并不是每个版本都需要同样严格的审批。一个只调整内部文案的低风险发布,和涉及资金、权限、数据迁移或核心交易链路的版本,不应该被同一套重门禁拖慢,也不应该享有同样宽松的控制。

我建议至少从影响范围、失败可逆性、外部依赖、数据安全和用户可见性几个维度评估风险。风险等级不能只用于贴标签,还要映射到测试范围、审批角色、灰度方式、观察时间和回退条件。

风险等级 典型特征 建议控制方式 不建议做法
低 影响范围小、可快速回退、外部依赖少 自动化检查、简化验收、标准发布窗口 为每次小改动召集多人会议
中 影响多个模块或一部分用户,回退需要协调 关键路径测试、发布负责人确认、明确监控和回退人 只凭功能测试通过就直接放量
高 涉及核心交易、敏感数据、不可逆迁移或大范围用户 专项评审、演练、分批放量、明确停止阈值和决策授权 用普通版本流程处理重大风险变更

风险分级只是流程控制入口,不是风险结论。高风险版本也可能管理良好,低风险版本也可能因环境或依赖失控而升级。每次变更范围发生显著变化,都应重新判断风险等级,而不是沿用立项时的判断。

4. 区分“状态事实”与“管理预测”

“测试中”是当前事实,“预计周五发布”是预测,“有较大概率延期”是风险判断。三者应该分别记录。把预测写成状态,会让计划被误认为承诺;把风险藏在备注里,则会让决策者错过干预窗口。

我建议状态字段回答“现在在哪一阶段”,计划日期回答“预计什么时候发生”,风险字段回答“什么可能阻止它发生”。三个信息可以关联,但不要互相替代。

5. 指标优先测量流动,不要追求看板好看

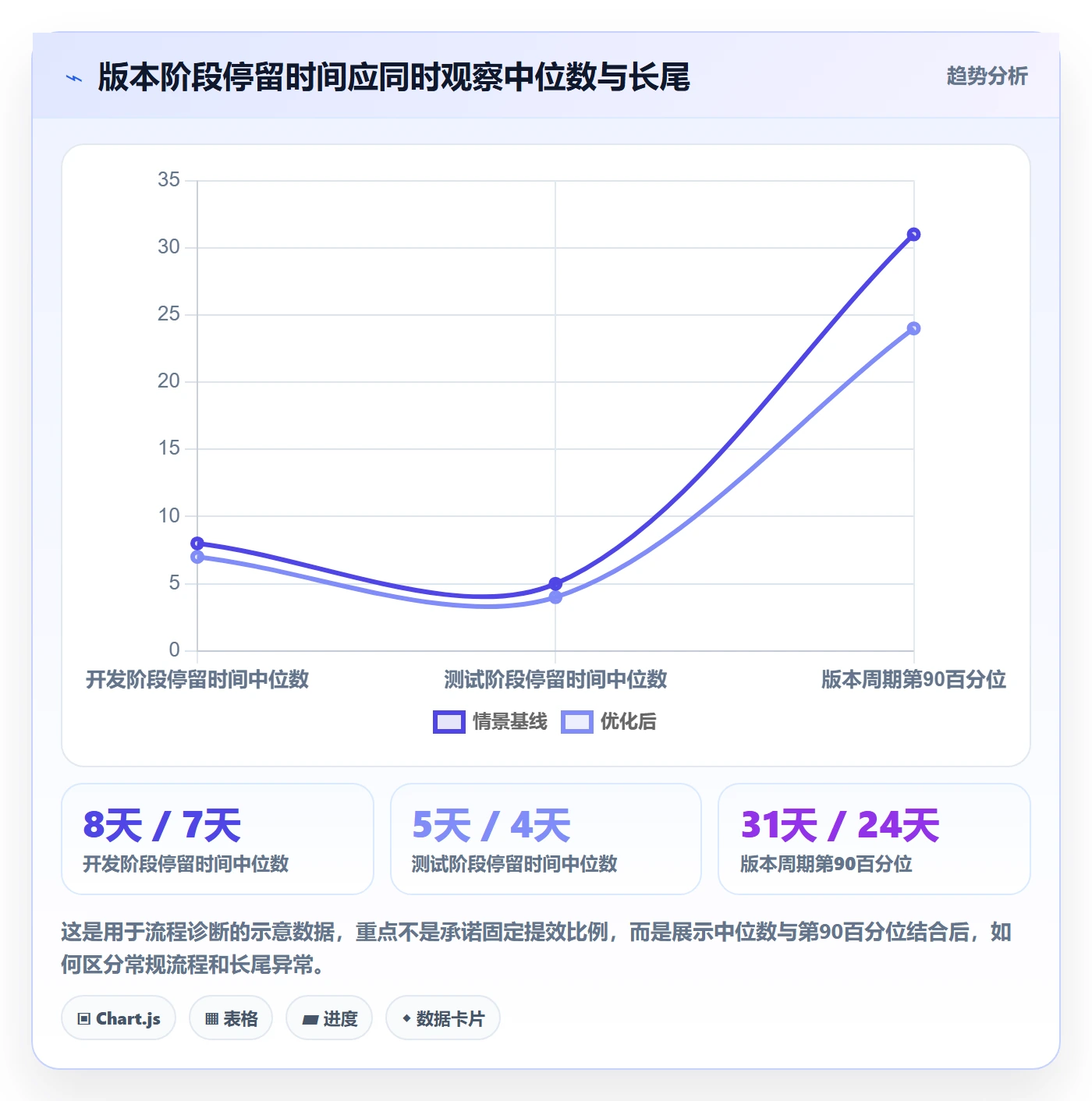

如果团队希望验证状态优化是否有效,可以从四类数据入手:阶段停留时间、状态回退次数、交接等待时间和发布后的失败处置。指标应支持诊断,而不是用来给个人排名。

Google Cloud 的 DORA 研究长期关注软件交付表现,并在研究体系中使用部署频率、变更前置时间、变更失败率和恢复时间等指标。版本状态设计可以帮助团队改善这些数据的可观察性,但不能把某一状态流程直接等同于高绩效;组织规模、系统复杂度、服务边界和采样口径都会影响结果。

尤其要避免只看平均数。版本周期往往存在长尾:大多数版本按期完成,少数版本因依赖、返工或审批等待拖延很久。中位数、分位数和极端案例结合起来看,通常比一个平均周期更能揭示流程问题。

版本状态落地方案:研发团队开展版本管理的流程优化案例解析

五、案例拆解:一支多团队研发组织如何把状态从“看板装饰”变成发布依据

1. 案例边界:先说明数据是什么、不是什​​么

以下案例是用于说明方法的匿名化情景推演:团队约40人,分成产品、后端、前端、测试和平台支持等角色;每月有数个版本或发布批次;改造前的主要问题是状态解释不一致、提测资料缺失、发布风险依赖会议补充。

文中的工时、天数和比例均为情景模拟值,目的是演示如何建立基线与追踪变化,不代表行业平均,也不应直接作为其他公司的绩效目标。真实项目应先导出自身连续数个周期的数据,再按团队规模和版本类型分层比较。

2. 第一步:画出实际工作流,而不是理想流程

团队没有先讨论“应该有几个状态”,而是回看过去两个季度的版本记录,挑出按期、延期、回退和紧急发布等不同样本。对每个样本逐项还原:何时确认范围、何时首次可测、谁发现阻塞、何时形成发布结论、上线后多久完成验证。

这一步通常会发现,流程图之外还存在大量“隐形状态”:等产品确认、等接口联调、等测试环境、等外部审批、等发布窗口。它们未必都要成为系统状态,但必须知道它们发生了多久、由谁推动、会不会影响版本目标。

团队最终保留六个主状态,并为阻塞与紧急发布增加结构化信息。需求和缺陷仍维持自己的工作项状态,不再强迫它们与版本状态同步。

3. 第二步:把状态准入条件写成可检查清单

试点期间,团队先把关键转换条件放进版本模板和评审清单。比如进入测试中前,要提交构建编号、变更清单、测试环境和测试负责人;进入待发布前,要有测试结论、未关闭缺陷说明、回退方案和窗口确认。

这些字段不是越多越好。第一版只要求能阻止高风险信息缺失的内容。若某个字段在连续多个版本中从未影响决策,可以重新讨论是否保留;若某项信息经常在会议上临时补齐,就说明它可能应该前移到状态转换门禁。

4. 第三步:建立“版本,发布批次,构建”关联

团队把业务版本、实际发布批次和构建产物分别记录,并要求每次部署都能回溯到对应构建。这样,即使一个版本分两次上线,或一次发布包含多个版本中的部分内容,仍能回答“哪一批代码在什么时间进入了哪个环境”。

这里不要求所有团队都立即建设复杂的自动化集成。第一阶段可以通过稳定的版本号、构建号和发布记录实现基本追踪;第二阶段再把代码仓库、流水线、测试结果和发布系统关联起来。先保证信息一致,再追求自动化完整。

5. 第四步:用小范围试点校准门禁

试点没有一次覆盖所有业务线,而是选择一个依赖关系相对清晰、发布频率稳定的团队,连续运行数个版本。每次状态转换后记录两个问题:门禁是否拦住了真实风险?是否有字段只增加录入负担却不改变决策?

某些门禁在首次使用时会显得“严格”,但未必意味着流程设计失败。真正需要关注的是阻断原因是否合理。如果大量版本因为同一个非关键字段被卡住,门禁可能过度;如果重大缺陷仍能绕过状态转换,门禁又可能不足。

6. 第五步:以结果验证流程,而非以“填完表”验收

情景模拟中,团队设置了连续12周的观察窗口。评估重点不是状态填写率,而是提测等待、待发布阶段反复退回、紧急变更比例、上线后需快速回退的次数,以及版本风险是否更早暴露。

示意结果显示,提测材料一次齐备率从约62%上升至86%,待发布阶段因缺少信息而退回的次数从每月约7次降至3次,发布前临时新增的范围变更从每个周期约5项降至2项。这些数值仅用于说明评估方式,实际效果必须由团队自己的记录验证。

关键的观察不是某个比例变得更漂亮,而是异常能否更早被发现。若资料齐备率上升,但延期仍集中发生在环境等待或外部依赖上,下一步改进应转向环境与依赖管理,而不是继续加状态。

版本状态落地方案:研发团队开展版本管理的流程优化案例解析

7. 把问题归因到流程节点,而不是归因到“配合不好”

复盘时,团队将异常分为范围变化、开发返工、测试环境、外部依赖、审批等待、发布失败和线上验证七类。这样可以避免“协作不顺”“沟通不足”这类无法行动的结论。

如果提测材料完整,但测试开始仍然延迟,问题可能是环境容量或测试排期;如果测试发现缺陷后版本多次回到开发中,问题可能是需求边界或代码质量;如果待发布等待最长,问题可能是发布窗口或审批授权。状态数据的真正价值,是把抽象抱怨拆成可处理的原因。

六、落地步骤:从规则草案到团队习惯的八周路径

1. 第一阶段:收集事实与定义对象

第一周不要急着改系统。先收集历史版本、发布批次、构建号、状态变更记录和延期原因,确认团队所说的“版本”具体指什么。对数据缺失的部分标注缺失,不要为了显得完整而追填无法核实的时间。

访谈时建议让不同角色分别描述一次真实版本的交接过程,重点问:“你在什么情况下认为可以交给下一角色?”以及“过去一次返工最早能在哪个节点发现?”不同角色的答案差异,就是状态设计需要解决的核心问题。

2. 第二阶段:设计最小状态集和字段

第二周产出一页状态定义表,不先写厚重制度。至少包含状态含义、进入条件、退出条件、责任角色、必填信息、异常处理和指标口径。对每个字段说明是决策必需、追踪必需还是纯备注,减少为了“以后可能有用”而堆积字段。

状态集应覆盖主链路,但不必囊括所有工作动作。比如“正在执行回归测试”可作为测试任务的状态,“测试中”则作为版本阶段;两者处在不同层级,不应重复建模。

3. 第三阶段:设定权限和例外通道

第三周明确谁可以发起、批准和撤销关键状态转换。转换权限不一定都归管理者:团队可以授权研发负责人确认提测,测试负责人确认测试结论,发布负责人确认部署完成。关键是权限和责任匹配。

例外通道要有清晰边界。紧急发布可以缩短等待,但不能取消基本风险记录。至少要记录紧急原因、影响范围、授权人、验证安排和事后补齐时限。例外流程如果比标准流程更轻松、更常用,说明标准流程可能设计得过重,或紧急定义过宽。

4. 第四阶段:配置工具与验证数据质量

第四周再把规则配置到现有协作系统中。系统能力不够时,先用模板、必填字段和自动提醒补足;不要为了追求工具功能而把流程设计反过来。对于中大型团队,可评估某项目管理平台是否支持版本对象、权限、字段校验、变更记录、跨项目关联和报表导出。

以 PingCode 为例,在适配其团队现状时,可以重点评估版本与工作项的关联、流程状态配置、权限边界、字段校验及跨团队可见性。它主要服务中大型企业及100人以上组织,对这类团队而言,系统价值更多在于将多团队协作规则、追踪关系和历史记录放在一个可管理的工作流中,而不是仅仅提供一个状态看板。实际选型仍应通过试点验证功能与组织流程是否匹配。

无论使用何种工具,都应避免“系统里有字段、实际没人维护”。上线前可抽查一批历史和试点记录,检查同一个状态是否被不同团队按不同方式解释,关键字段是否能被真实填出,报表是否能还原版本的实际路径。

5. 第五阶段:试运行并每周校准

第五至第七周,用真实版本试运行。每周看三类问题:状态是否能准确反映事实,门禁是否拦住了有价值的风险,记录成本是否明显增加。不要只让流程负责人检查,要让实际交接双方一起判断。

如果成员频繁通过备注绕过必填字段,先查字段是否不合理;如果同一状态下的停留时间差异巨大,先查是否应拆解不同的等待原因;如果关键风险一直到发布前才出现,回头检查测试范围和变更控制是否前移。

6. 第六阶段:根据证据扩展,而不是一次全面铺开

第八周复盘试点结果后,再决定扩大范围、简化字段或调整门禁。团队可以把规则分为“所有版本必须遵守”“高风险版本额外要求”和“特殊场景例外处理”三层,避免让低风险发布承担高风险项目的全部流程成本。

扩展前应确认数据定义稳定。比如“发布成功”究竟以部署完成为准,还是以部署完成并通过线上验证为准;“延期”是相对最初计划,还是相对最近一次基线计划;如果口径每周变化,趋势图就没有可比性。

七、不同情况下怎么选:团队规模、发布方式和风险决定流程形态

1. 小团队、单服务、低发布风险

小团队可以采用少量状态和轻量清单。若开发、测试和发布由同一批成员协作,过多的交接审批会制造形式成本。状态可以集中在规划、开发、验证、待发布和已发布几个阶段,关键控制放在构建可追溯、测试结论和回退方案上。

取舍重点是减少录入而不丢失事故复盘所需的信息。低风险并不意味着不用记录,而是允许通过自动化检查替代人工审批,允许同一角色兼任多个职责,但应保留版本范围、构建标识、验证结果和异常记录。

2. 多团队、多服务、依赖关系复杂

规模扩大后,单一版本状态不够表达各服务的真实进度。此时可以保留一个整体版本主状态,同时管理组件或子版本的状态、依赖关系和阻塞原因。整体状态由关键路径和风险条件决定,不宜简单地取所有子项的平均完成度。

要特别注意“一个团队的已完成”不等于“整体可交付”。跨服务协议、数据结构兼容、环境窗口和发布顺序可能成为关键路径。版本管理应能回答:哪些组件必须先完成,哪个依赖当前最可能拖延,以及出现部分成功时如何继续或回退。

3. 持续交付、频繁部署的团队

持续交付团队不一定适合把每个小变更都包装成一个重型“版本”。可以把日常变更和对外发布计划分开:代码变更通过自动化流水线逐步合并,面向用户的功能开启、放量或公告则通过发布批次管理。

对这类团队而言,状态更需要与流水线事件和功能开关配合。手工逐项更新“开发中、测试中、已发布”可能带来延迟数据;但自动化也不能替代业务验收和风险判断。适合自动推进的步骤应有明确、可机器验证的条件,涉及业务影响的决策仍应有人负责。

4. 固定窗口发布、审批要求较强的组织

固定窗口发布通常更依赖冻结日期、变更控制和发布协调。状态设计要明确冻结后新增需求如何处理,哪些缺陷允许进入,哪些变更必须重新评估,避免“冻结”只是日历上的日期而没有实际约束。

审批要求较强的组织,不应把审批记录只当签字附件。应把审批对应的对象、风险依据、审批结论和有效范围关联到版本或发布批次。否则,即便有很多审批记录,仍无法确认它批准的是哪个构建、哪一组范围和哪种风险。

5. 多地区或多租户分批发布

若版本按地区、租户或客户分批发布,建议区分“版本已具备发布资格”和“某一批次已发布”。用一个总状态表示全部对象,会让已经成功的批次和仍待观察的批次混在一起。

管理时要记录批次范围、放量比例、观察时长、停止阈值和回退路径。分批发布的优势是限制风险扩散,代价是运营和监控复杂度上升。没有可靠的观测能力和明确的批次责任人,分批只会把不确定性延长,而不是降低风险。

八、指标和复盘:用数据发现流程瓶颈,不用数据制造问责

1. 建立能解释业务过程的指标组合

状态落地后,团队可以按三个层次观察。第一层看流动:版本从规划到发布用了多久,各阶段停留多久;第二层看稳定性:发布失败、快速回退、线上缺陷和紧急变更如何变化;第三层看预测能力:原计划与实际交付的差距,范围变化出现的时间点,以及风险提前量。

一组指标不能覆盖所有组织,但至少要写清定义。比如“发布后缺陷率”可以按版本数、变更数或用户影响事件统计,三种口径含义不同;“按期率”也要说明基线计划是否允许修改。数据表面相同,口径不同就不能直接横向比较。

下表中的指标组合用于情景诊断,不是通用绩效标准。它的重点是把“快不快、稳不稳、可预测吗”拆成不同问题,避免一个数字代表一切。

观察维度 建议指标 能回答的问题 需要配合的解释
流动效率 阶段停留时间中位数、周期第90百分位、交接等待时间 常规路径和长尾分别卡在哪里 按版本类型、规模和风险分层
交付稳定性 变更失败率、回退次数、发布后紧急修复数 速度提升是否以稳定性为代价 明确失败事件与观察窗口定义
范围控制 冻结后新增范围数、范围变更影响人天 计划偏差来自执行还是范围不断变化 区分必要调整和计划管理失效
数据质量 状态缺失率、转换信息一次齐备率、构建关联率 看板是否足以支持真实决策 不要把填报完整率当作交付绩效

2. 重点关注冻结后的范围变更

版本延期经常被简单归咎为“开发估算不准”,但实际原因可能是范围持续扩张。冻结日期之后每新增一项需求,都会带来重新评估、测试覆盖变化和发布风险。只统计延期天数而不统计范围变化,会错误地把管理问题归到执行团队。

团队可同时记录冻结后新增项数、紧急变更比例、每次变更带来的测试影响,以及最终被移出版本的内容。数据不必用来阻止所有变更,而是让变更的成本显性化,帮助决策者判断“现在加进去”是否值得。

版本状态落地方案:研发团队开展版本管理的流程优化案例解析

3. 组合看速度与稳定性,避免单指标优化

如果组织只奖励更快发布,团队可能缩小测试范围、降低风险披露或把验证推到线上;如果只看缺陷数量,团队又可能不愿承接复杂但有价值的变更。指标必须成对或成组阅读:速度与失败率、按期率与范围变化、发布频率与回退成本。

以版本周期缩短为例,先问周期减少发生在哪个阶段。如果减少主要来自测试阶段被压缩,但线上回退增加,这不是流程改善;如果减少来自等待审批和材料补齐,而测试覆盖与线上稳定性保持在可接受范围,才更可能是流程摩擦下降。

4. 用复盘找系统原因,而不是追责最近的人

发布失败复盘应回答:风险最早何时可见?当时有哪些证据?为什么现有门禁没有识别?决策由谁做出,依据是否充分?恢复过程花了多久,哪些动作可以自动化?这些问题关注的是系统如何支持判断,而不是寻找一个人承担全部责任。

复盘必须转成有负责人和期限的改进项,并在后续版本里验证。没有验证的改进项只是会议纪要;重复发生的问题,说明组织没有建立有效的反馈闭环。状态管理的最终价值,正是把经验沉淀为下次可以执行的控制条件。

九、取舍与避坑:什么应该管,什么不应该管

1. 该强制的,是会影响放行判断的信息

版本范围、责任人、构建标识、测试结论、关键风险、发布窗口和回退路径,通常直接影响是否可以进入下一阶段。对高风险版本而言,这些信息可以设置为必填或自动校验。

不应强制的,是暂时没有决策用途的装饰字段。过多的必填信息会让成员用无意义内容应付系统,也会降低真正重要字段的可信度。每个字段都应能回答“谁会用它做什么判断”。

2. 该自动化的,是确定且可验证的动作

构建成功、自动化测试完成、代码扫描结果、部署状态和监控告警,可以在条件成熟时由系统回写,减少手工更新和时间戳偏差。自动化应建立在稳定的对象关联和可靠的数据源之上,否则只会更快地传播错误状态。

业务风险接受、范围取舍和异常发布授权涉及上下文判断,不宜为了减少人工操作而全部自动化。合理的自动化目标是消除重复录入和机械检查,而不是消除责任决策。

3. 该统一的,是定义;不必统一的,是所有团队的执行细节

多团队组织需要统一状态名称、关键口径、风险级别和审计要求,才能跨团队沟通和汇总。但不同服务的发布方式、测试深度和观察周期可以不同。统一原则不等于所有团队必须使用完全相同的流程长度。

如果一个共性流程导致部分团队绕行,组织应检查是执行不严格,还是标准流程没有覆盖业务差异。可以保留统一主链路,同时配置经审批的轻量路径或高风险路径,并要求这些路径的适用范围清楚、数据仍可比较。

4. 工具选型要看流程闭环,不只看看板截图

评估管理工具时,我建议用真实业务任务做演示,而不是只看销售演示中的理想流程。让供应商或内部管理员实际操作:新建版本、关联需求和缺陷、执行状态转换、阻断不满足条件的操作、查看历史记录、生成跨团队报表。

需要核验的关键点包括:权限能否按角色和项目配置,字段是否支持条件校验,状态变化是否留下审计记录,版本与发布批次是否能关联,报表能否导出并解释数据口径,接口是否满足已有研发工具链的集成要求。还应确认数据迁移、权限治理和管理员培训的实际成本。

如果组织超过100人、涉及多个产品线和跨团队依赖,工具是否能承载复杂关系和权限边界,会直接影响版本流程能否持续运行。此时评估 PingCode 或其他某项目管理平台时,应先选一条真实版本链路做小规模试点,再根据数据完整性、使用负担和决策支持效果判断是否扩展,而不是只比较功能清单长度。

5. 预留流程变更成本与退出机制

任何流程都会增加一定成本:填写信息、维护字段、培训团队、清理旧数据、调整报表和处理例外。若只计算流程带来的收益,不计算维护成本,就很容易得到“加上所有门禁最好”的结论。

建议为试点设置复核日期。到期后逐项判断:哪些门禁拦住了真实风险,哪些字段没有被使用,哪些例外路径过于频繁,哪些团队确实需要不同的配置。流程不是一次上线后永不改变的制度,而是一套需要用数据持续校准的协作规则。

十、下一步行动:从一条真实版本链路开始验证

1. 本周可以完成的三件事

第一,选取最近一个有代表性的版本,复原从范围确认到线上验证的真实时间线,标记每一次等待、退回和临时决策。不要先判断责任,先把事实摆出来。

第二,把当前状态逐一写出进入条件、退出条件、责任人和必要证据。凡是无法回答“什么情况下可以进入下一状态”的状态,先标记为待澄清,不急着配置进工具。

第三,确定一个最小指标集:各阶段停留时间、提测信息一次齐备率、冻结后范围变更、发布失败或回退次数。先建立可靠基线,再讨论目标值,避免把未经验证的行业数字直接变成团队考核线。

2. 试点通过的标准

一个试点是否成功,不应只看成员是否都完成培训,或看板是否全部填满。更有意义的判断包括:不同角色对状态含义的理解是否一致;关键转换所需证据是否能被及时提供;重大阻塞是否比过去更早暴露;管理者是否能从记录中还原版本为什么延期或放行。

同时要检查副作用:维护状态是否明显增加了研发负担,团队是否开始在系统外建立第二套真相,紧急流程是否被滥用,低风险变更是否被高风险门禁拖慢。只有收益超过成本,流程才值得推广。

3. 最后的专业判断

我对版本管理的判断标准很简单:当版本出现延期或发布异常时,团队能不能不靠临时拉会,就说清楚“原计划是什么、何时发生了什么变化、谁做了什么决策、现在需要谁采取什么行动”。如果还不能,问题未必是状态少,而可能是证据、责任和决策边界没有进入工作流。

真正有效的版本状态,不是让项目看起来更有秩序,而是让风险更早出现、交接更少猜测、发布结论更可追溯。下一步不必先采购复杂工具,也不必先重画全公司的流程。挑一个真实版本,明确一个状态转换的证据门槛,连续观察数个交付周期,再根据数据决定保留、简化还是扩展。这比一次性设计“完美流程”,更容易得到团队真正愿意遵守的版本管理方案。

常见问题解答(FAQ)

1. 研发团队的版本状态应该如何设计,才能既清晰又不增加流程负担?

我所在的团队现在用“未开始、进行中、已完成”管理版本,但我总觉得这些状态太粗,无法看出版本是否已经提测、是否卡在验收。我想优化状态,又担心状态一多,大家只是机械改字段,实际协作反而更慢。通常哪些状态值得保留?

先按团队需要作出的决策来设状态,而不是照搬一套看起来完整的流程。一个匿名化的优化场景中,团队原有的“进行中”同时包含开发、联调和测试,周会上经常要逐项追问;梳理之后保留“待排期、开发中、待提测、测试中、待发布、已发布、已取消”七种状态,并把“阻塞”作为单独标记,而不是再拆出多个含义相近的状态。

这个划分的关键依据是:每次状态变化,都要能说明责任人是否变化、下一步动作是什么。比如“待提测”意味着开发负责人已提交可验证版本,测试负责人接手;如果只是代码写完但构建未通过,就不应进入该状态。试运行时可以观察两周:若某个状态长期无人使用,或团队无法一致判断何时进入,就合并或重命名。

状态数量不是成熟度指标,能减少追问和误判才是。

2. 版本状态变更需要设置哪些准入和退出条件?

我遇到的问题是,同一个“待发布”状态,有人理解为测试通过,有人理解为已经排好上线时间,还有人认为发布完成才算进入。我想制定状态规则,但不希望每次流转都要开会审批。怎样设置门槛,才能让流程清楚又不拖进度?

给每个状态定义一个可核对的进入条件和一个明确的交接动作,通常比增加审批节点有效。比如进入“待提测”前,代码评审已完成、构建成功、关键测试范围已标注;进入“待发布”前,验收结论已记录、发布负责人和窗口已确认、回滚方案可用。可以用一个轻量表单承载这三项信息,普通变更由负责人确认,高风险变更再走额外评审。

一个可用于试点的检查口径是抽查最近20个版本:有多少版本缺少验收记录、状态与实际进度不符,或上线后找不到责任人。若这些问题下降,而版本平均等待时间没有明显增加,门槛大致合适;如果大量工作卡在填写信息而非技术验证,应删减字段,而不是再加审批。

3. 需求变更、延期和紧急修复应该怎样纳入版本管理?

我最困惑的是版本计划经常变:测试中临时加需求、发布日期延期,线上又可能需要紧急修复。如果直接改版本状态,历史计划就看不出来;如果每次都新建版本,列表又会越来越乱。怎样处理这些情况,才能保留依据又不让维护成本失控?

把“版本身份”和“版本计划”分开记录:版本号或内部标识用于追踪交付对象,计划日期、范围和风险作为可留痕的变更记录更新。需求在冻结点之后加入时,记录变更原因、提出人、影响范围,以及是挤出原范围还是推迟交付;延期时保留原计划日期并追加新日期和原因,不要只覆盖旧值。

紧急修复则明确关联受影响的已发布版本,并单独记录验证与回滚结果。这样复盘时才能区分“开发慢”与“范围持续扩大”。试点中可每周统计计划变更次数、变更后延期天数和紧急修复占比;这些数字上升时,优先检查需求冻结规则和发布风险评估,不要简单归因于个人执行力。

4. 如何判断版本管理流程优化是否真的有效,是否需要更换项目管理工具?

我准备推动团队优化版本流程,但担心最后只是多填几个字段,实际交付并没有变好。现在也在考虑要不要换某项目管理工具,可我不知道该先看哪些指标,怎样把流程问题和工具能力不足区分开。有没有一套低成本的试行与评估方法?

先用现有工具跑一个小范围试点,再判断工具是否构成瓶颈。选一个交付节奏稳定的团队,连续记录四周的版本按期率、从开发完成到提测的等待时间、状态信息不一致的工单比例,以及发布后紧急修复数量;同时抽查每周约10条记录,确认数据不是靠事后补填。

若状态定义清楚后,等待时间仍集中在依赖协调、测试资源或审批上,问题主要在协作机制;若团队无法关联版本与需求、无法保留变更历史,才有证据评估工具能力。试点前后还要尽量保持团队和交付类型一致,否则数字变化可能来自项目难度不同。

选择新平台时,用真实版本演练需求变更、延期、回滚和跨团队交接,比只看功能清单更能判断是否值得迁移。

核心关键词

读者评论

向
向嘉宁

我们之前也把版本状态拆得很细,后来发现大家更新状态的时间比处理阻塞还多。现在只保留几个关键节点,另外记录责任人和预计解除时间,周会上确实少了些来回确认。

夏
夏星宇

文中把产品版本、发布批次和构建产物分开管理这点很实用。我们曾遇到同一版本分两次上线,事后查问题时很难对应到具体包;想知道小团队最少需要保留哪些关联字段。

陈
陈舒然

状态门禁如果都靠人工填写,忙的时候容易变成补记录。我们目前只对构建、测试结果等能自动采集的证据做自动校验,风险接受和回退判断仍由负责人确认,维护成本会低一些。

文章包含AI辅助创作:版本状态落地方案:研发团队开展版本管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515939
