版本管理最容易出问题的时刻,通常不是团队不知道“当前版本是什么”,而是产品、研发、测试和客户成功各自说的“已完成”并不相同:产品经理认为需求冻结了,研发认为代码合并了,测试认为还差回归,销售却已经把上线日期告诉客户。要把版本状态全流程真正管起来,关键不是多设几个状态,而是让每个状态都对应明确的进入条件、责任人、证据和下一步动作。
一、先讲核心结论:版本状态是决策门,不是进度标签
1. 状态的价值在于约束行动
我判断一套版本管理流程是否有效,通常不先看状态栏有多少颜色,而是检查团队能不能回答四个问题:现在处于什么状态?为什么能进入这个状态?谁有权推进或退回?进入下一状态之前还欠什么证据?如果这四个问题没有一致答案,状态再细也只是在给混乱换名字。
版本状态至少要承担三种职责。第一,表达版本所处阶段;第二,规定此阶段允许发生什么变化;第三,为跨角色协作提供决策依据。例如“测试中”不仅意味着测试人员正在执行用例,也应意味着测试范围已经明确、构建版本已锁定、阻塞级缺陷有处理规则。
因此,版本状态不是一条纯粹的进度线,而是一组带有准入条件的决策门。产品经理要做的不是追求状态名称完整,而是把状态背后的责任、证据和变更规则设计完整。
2. 先区分版本、需求、构建和发布
许多团队出现状态争议,是因为把不同对象混为一谈。版本是一个交付范围或发布单元;需求是版本要承载的业务能力;构建是可部署的软件产物;发布则是把某个构建开放给指定用户或环境。四者有关联,但状态不应该互相代替。
例如,版本可以已经“发布”,但某项需求仍处于“灰度验证”;某个构建可以“构建成功”,但版本仍处于“测试中”;一个需求可以从当前版本移出,却不代表整个版本被取消。把这些状态混用,报表看上去顺畅,实际决策却会失真。
| 管理对象 | 它回答的问题 | 典型状态示例 | 常见混淆 |
|---|---|---|---|
| 版本 | 一批交付范围现在走到哪一步 | 规划中、开发中、测试中、待发布、已发布 | 把“需求全部完成”当成“版本已经可发布” |
| 需求 | 单项业务能力是否已完成 | 待评审、已确认、开发中、验收通过 | 需求验收通过就认为整个版本无风险 |
| 构建 | 可部署的软件产物是否可用 | 构建中、构建成功、验证失败 | 构建成功就被当作上线成功 |
| 发布 | 功能是否向目标用户开放 | 待发布、灰度中、全量、回滚 | 发布时间等同于用户可见时间 |
3. 最小可用状态集通常比完整状态树更有效
对于多数有固定迭代节奏的产品团队,我建议先从八个核心状态开始:规划中、已承诺、开发中、冻结候选、测试中、待发布、已发布、维护中。需要取消时使用“已取消”作为终态,并要求记录原因;不建议把取消做成普通的顺序阶段。
这八个状态不是行业标准,也不是所有团队都必须照搬。它们的价值在于覆盖从“还没承诺”到“进入维护”的关键决策,并把“正在做”和“已经可以交付”分开。小团队可以合并部分阶段,大型组织则应围绕风险控制增加灰度、审批或合规验证节点。

二、背景和真实场景:为什么版本状态会在跨团队协作中失灵
1. 一个版本往往同时承载业务承诺和技术风险
在一百人以上的产品研发组织中,一个版本通常涉及产品、设计、研发、测试、运维、数据、销售或客户成功等角色。产品经理可能对外承诺目标窗口,研发负责人要确认依赖和容量,测试负责人要判断覆盖范围,运维则关注发布风险。每个角色关注的“准备好了”都不相同。
这也是为什么版本状态不该只由产品经理单方面维护。产品经理可以负责版本定义和范围决策,但测试是否通过、发布是否完成、监控是否正常,需要对应的专业角色提供证据。状态的权威性来自共同认可的规则,而不是某一个人在会议里宣布“可以了”。
2. 计划日期、状态和承诺等级是三种不同信息
“预计六月发布”是计划日期;“测试中”是当前状态;“对客户承诺六月发布”则是承诺等级。把三者塞进一个字段,常见后果是日期一改就被误认为状态回退,或者状态显示“已承诺”却没人知道承诺对谁生效。
我建议版本记录至少分开维护目标窗口、当前状态和承诺级别。目标窗口用于排期,状态用于协作,承诺级别用于风险管理。外部承诺越强,变更审批和影响通知就越严格;但这不意味着对外承诺后不能调整,而是必须把调整原因、受影响对象和补救方案记录下来。
3. 版本状态需要与需求范围、风险和依赖联动
一个版本进度正常,不等于风险已经受控。假设计划中的二十项需求有十八项完成,但剩下两项分别是登录权限改造和关键数据迁移,那么“完成率百分之九十”并不能代表版本接近可发布。决定风险的往往不是未完成项数量,而是未完成项的业务关键度、依赖位置和替代方案。
因此,版本状态旁边至少要能看见范围变更、阻塞事项、关键依赖和未关闭缺陷。产品经理要把状态从“进度汇总”升级为“决策入口”:看状态时,能知道哪些事实支撑它、哪些风险仍可能改变它。
| 当前信号 | 可能的误判 | 应补充检查 |
|---|---|---|
| 需求完成率较高 | 认为版本风险低 | 未完成需求是否阻塞主路径或数据迁移 |
| 代码已合并 | 认为开发已经结束 | 构建是否稳定,配置和依赖是否齐备 |
| 测试用例通过率高 | 认为可以直接发布 | 高风险场景、兼容性和回滚路径是否验证 |
| 日期仍在计划内 | 认为承诺可靠 | 范围是否变化,关键负责人和环境是否就绪 |
4. 状态管理的本质是减少信息翻译成本
当团队没有统一规则时,项目会上常出现这样的对话:“开发差不多了”“测试还有一点”“应该能按时”“到底算不算完成?”这些词没有可核验的边界,每个人都要在会议中重新翻译一次状态。规模越大,参与角色越多,翻译成本就越高。
状态设计的目标不是消灭沟通,而是让沟通聚焦于例外。日常情况下,团队依据同一套规则更新状态;只有出现阻塞、范围变化、质量门槛未达标或外部风险时,才需要升级讨论。好流程减少重复问答,坏流程则制造更多字段和更多解释。

三、常见误区:看起来更精细,实际更难协作
1. 状态越多不代表管理越成熟
有些团队把每个动作都单独设成状态:待排期、已排期、待开发、开发中、开发完成、待提测、测试中、测试完成、待上线、上线中、上线完成。状态数量增加后,字段维护负担也增加,跨角色交接却不一定更清晰。
我会用一个简单测试判断某个状态是否值得独立存在:它是否改变责任人、准入条件、可执行动作或决策权限?如果答案都是否定的,它大概率只是备注或子任务信息,不值得成为版本级状态。真正有价值的状态边界,通常伴随责任转换、风险变化或承诺变化。
2. 用百分比替代状态,容易制造虚假的确定感
版本进度写成百分之八十,听起来很精确,但如果计算口径不一致,这个数字就不具备决策意义。有人按需求数量计数,有人按故事点计数,有人把“开发完成”算作完成,有人要等验收通过才算完成。分母和完成定义不同,百分比不能横向比较。
如果需要进度指标,必须明确统计口径。例如按已验收的承诺需求数除以当前基线需求数,还是按已完成工作量除以估算总量。范围变化后,还要说明分母是否同步变化。否则团队可能通过增加分母或提前打勾,让趋势看上去变好。
3. 把“开发完成”当作版本完成
开发完成只说明实现工作达到某个阶段,不自动说明功能可用、质量可接受或发布准备就绪。代码可能尚未合并,配置可能没有进入目标环境,兼容性可能未验证,文档和运营准备也可能缺失。
所以我更倾向于把“开发完成”作为需求或任务的状态,而不是版本的终态。版本要进入待发布,至少要核对关键需求验收、严重缺陷、发布清单、回滚方案和责任人。具体门槛应按产品风险调整,不能用一个“开发完成”替代完整发布判断。
4. 状态可以随意跳转,会让流程失去审计价值
如果任何人都能把版本从“规划中”直接改成“已发布”,状态就只剩下自由文本的外观。特殊情况下允许跳转是合理的,例如小型修复可能不需要完整的预发布阶段,但必须记录跳转原因、审批人和补充证据。
常规路径应该明确,例外路径也应该存在,但不能把例外当默认。一个实用的规则是:常规状态转换由责任角色更新;跨越质量门槛、修改对外承诺或跳过阶段时,需要增加理由和复核记录。
5. 把上线时间当成发布状态
发布不是一个瞬间。对于有灰度、分批开放、区域差异或功能开关的产品,“已经上线”可能只对一部分用户成立。若版本状态只有“待上线”和“已上线”,团队无法区分部署完成、灰度开始、全量完成和观察期结束。
不必把每个发布动作都放进版本状态,但需要在发布记录中独立记录目标环境、用户范围、开始时间、完成比例、异常情况和回滚决定。版本状态可以保持简洁,发布事件则要足够具体。
6. 取消版本却不记录原因,会丢失组织记忆
取消或延期并不必然意味着管理失败,隐藏取消原因才会让团队反复踩同一个坑。原因可能是战略调整、关键依赖不可用、合规要求变化、关键指标未达标,也可能是范围估算偏差。不同原因对应不同改进动作。
产品经理应区分“版本取消”“需求移出版本”和“版本延期”。三者的影响范围不同:取消意味着整个交付单元不再继续;移出意味着部分范围重新排期;延期意味着交付目标仍存在但时间调整。把三种情况压成一个“暂停”,会影响计划复盘和资源判断。
| 误区 | 短期看起来的好处 | 长期代价 | 改进方向 |
|---|---|---|---|
| 状态设置过细 | 看板显得信息丰富 | 维护成本上升,状态含义重叠 | 只保留改变责任、准入或决策的状态 |
| 只看完成百分比 | 便于汇报单一数字 | 口径不一,风险被平均值掩盖 | 披露分母、完成定义和范围变化 |
| 开发完成即版本完成 | 看起来交付速度快 | 测试、发布和用户验证缺位 | 将开发、验收、发布分别管理 |
| 允许任意跳转 | 应急时操作灵活 | 质量门槛和审计记录失效 | 保留例外路径并强制记录理由 |
四、专业判断逻辑:如何设计一套可执行的版本状态机
1. 从决策问题反推状态,而不是从工具字段开始
设计状态前,我会先问:团队在哪些节点需要做出不同决策?例如,什么时候可以对外承诺范围?什么时候开始严格控制变更?什么时候允许进入发布准备?什么时候可以把版本视为进入维护?每个不同决策点,才有可能需要一个独立状态。
如果两个状态之间没有不同的权限、检查项或下一步动作,就考虑合并。如果一个状态里同时存在两种完全不同的责任,例如“开发中”既包含需求澄清又包含代码实现,就考虑拆分,或把子阶段放到需求层管理。这样的判断比照搬某个模板更可靠。
2. 给每个状态定义五项内容
一个可执行的状态定义,至少包括名称、进入条件、责任角色、必须证据和允许动作。退出条件也应写清楚,否则状态容易变成长期停留的容器。特别要说明哪些变化允许在本状态发生,哪些必须退回上一个决策点。
| 字段 | 需要回答的问题 | 示例:冻结候选 |
|---|---|---|
| 进入条件 | 满足什么条件才能进入 | 核心范围有负责人,依赖已确认,主要方案经过评审 |
| 状态责任人 | 谁负责维护状态真实性 | 版本负责人维护,研发与测试负责人提供证据 |
| 必须证据 | 哪些记录可支持判断 | 版本范围清单、依赖列表、已知风险和目标窗口 |
| 允许动作 | 本阶段可以做什么 | 修订估算、确认边界、处理阻塞,不随意新增承诺 |
| 退出条件 | 什么发生后进入下一状态 | 范围基线确认,关键资源到位,开发计划可执行 |
3. 用“状态转换规则”管理回退和例外
版本状态通常不是只向前走。测试发现重大缺陷,版本可能从“待发布”退回“开发中”;灰度异常可能从“发布中”回到“待发布”或进入“回滚中”。回退并不代表流程失败,它是状态机对现实变化的正常响应。
真正需要控制的是无理由回退和无记录跳过。每次关键转换都应留有时间、操作者、原因、影响范围和关联证据。对于高风险版本,还要记录决策人及其接受的剩余风险。这样事后复盘才能分清是执行失误、判断偏差还是外部条件变化。
4. 让状态的治理强度随风险变化
不是每个版本都需要同样多的审批。一个面向内部用户的小型文案修正,与涉及支付、隐私、数据迁移或核心权限的版本,风险水平不同,治理成本也应不同。若所有版本都要经过重型审批,团队会绕开流程;若所有版本都按轻量流程处理,高风险版本又缺少保护。
可以用影响范围、失败后果、可逆性和依赖复杂度评估版本风险。低风险版本采用简化门槛;中风险版本检查测试、监控和回滚;高风险版本增加安全、合规、数据和业务负责人会签。风险分级应明确触发条件,避免每次临时争论“这次算不算高风险”。

5. 把度量指标放在状态旁边,而不是塞进状态里
版本状态回答“现在在哪个阶段”,指标回答“执行质量和风险如何”。例如阻塞时间、范围变更率、严重缺陷数、回滚耗时、承诺日期偏差,都适合作为状态旁边的度量,而不是再增加一批状态名。
指标必须服务具体决策。若团队看到“阻塞事项平均关闭时间为四天”,却不知道哪些事项影响关键路径,这个平均值帮助有限。建议同时看总量、年龄、严重度和责任人;对延期分析还应区分可控原因和外部原因,避免用一个指标惩罚团队或粉饰结果。
6. 为状态设定明确的停止条件
一个容易被忽略的问题是:版本什么时候可以停止管理?“已发布”并不一定意味着观察结束。如果核心指标尚未稳定、灰度仍在进行、缺陷待确认,版本还需要保留观察责任。可以设置“维护中”或明确的观察期结束条件,例如关键监控稳定、未出现高优先级故障、业务验收完成。
停止条件不是为了让状态树更复杂,而是为了防止发布后责任突然消失。达到停止条件后,版本负责人完成交接,问题转入常规维护或下一迭代,版本记录保留发布结果和遗留事项。
五、具体案例和数据观察:以一支中大型产品团队的流程推演为例
1. 场景设定:一百二十人团队的季度版本
以下案例是用于说明方法的情景推演,并非某家公司的实测数据。假设一家有一百二十名员工的企业软件团队,产品、研发、测试、运维和客户成功共同参与季度版本。团队使用PingCode这类研发管理平台承载版本、需求、缺陷和迭代信息,重点不是某个工具的功能名称,而是把同一套状态规则落到协作记录中。
该团队计划交付二十四项需求,涉及权限改造、报表升级和接口稳定性优化。历史上,需求在开发后期仍持续加入,测试阶段才发现外部依赖未到位,版本会上经常出现“还能不能按原计划上线”的重复确认。团队希望减少计划漂移,同时保留紧急修复空间。
2. 先建立版本基线,再决定什么算承诺

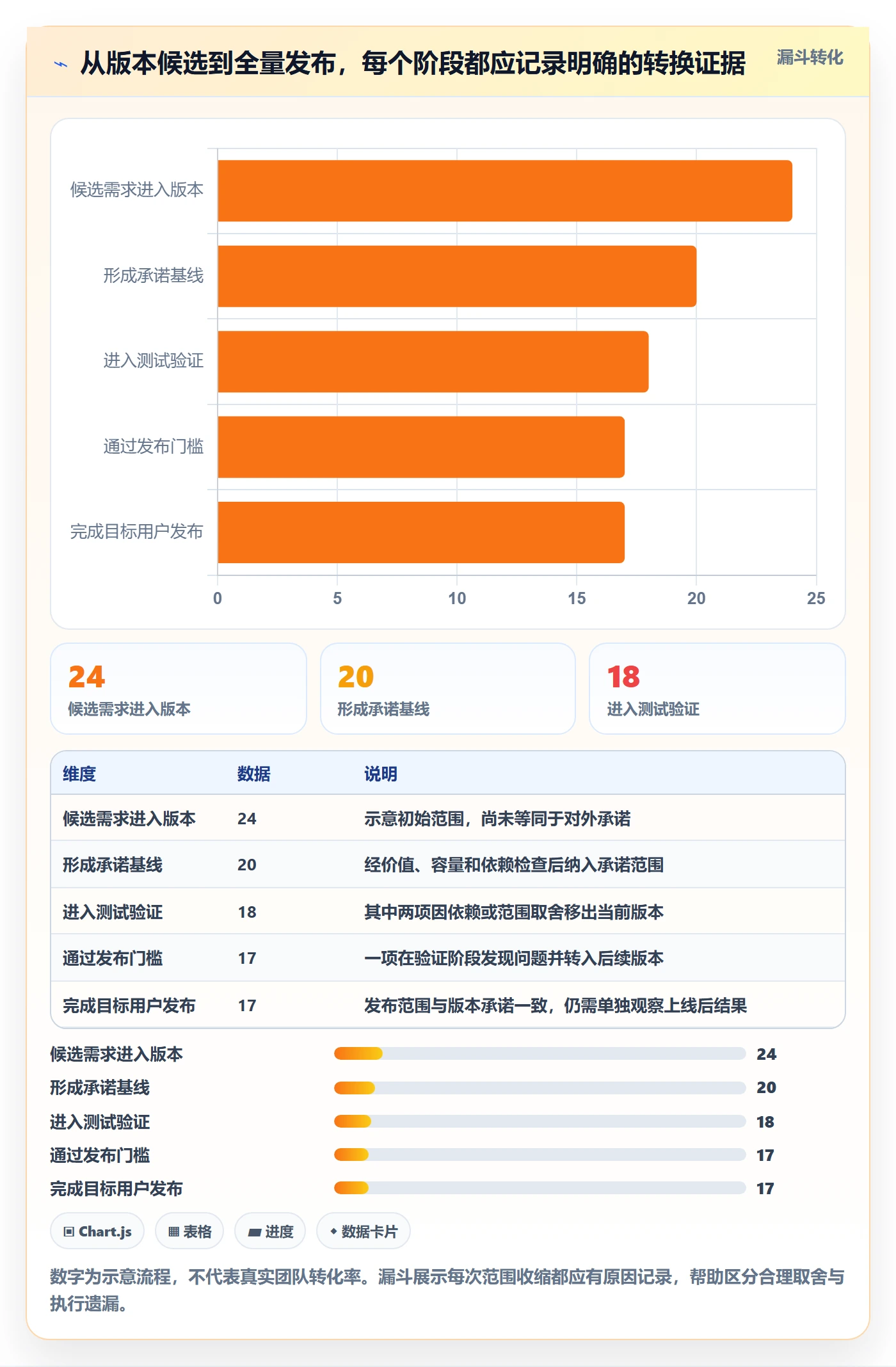

团队先把需求分为三类:必须交付、目标交付和候选项。必须交付项进入版本基线,目标交付项可因风险或容量调整,候选项不对外承诺。产品经理为每项需求标记业务价值、负责人、依赖和验收方式,并要求关键依赖有明确责任人与目标日期。
这一步的关键不是把需求锁死,而是建立一个可以比较的初始版本。如果后续新增需求,必须说明它替代什么、增加多少工作量、影响哪个验证窗口。没有基线,范围变化就无法被识别;没有替代关系,团队只会不断叠加承诺。
3. 用状态转换会议替代重复报进度
团队约定每周只在发生状态转换时进行版本级决策。进入“已承诺”时确认范围与资源;进入“冻结候选”时盘点剩余风险和依赖;进入“测试中”时确认构建、测试范围和环境;进入“待发布”时审查质量门槛、回滚方案和发布责任。
普通进度更新则通过任务记录完成,不再要求每个人在会上逐条复述。会议时间用于解释差异、决定范围取舍和处理阻塞。这样的安排并不保证项目一定准时,但会让团队更早看见偏差,减少到临近上线才集体发现问题。
4. 观察模拟指标时,关注趋势而非单次结果
在这个推演中,团队按四个版本周期观察范围变更率、严重缺陷遗留数和版本日期偏差。范围变更率按冻结后新增或替换的承诺需求数除以冻结时基线需求数计算;严重缺陷遗留数只统计发布门槛定义的高优先级缺陷。指标口径事先写明,避免复盘时临时改变解释。

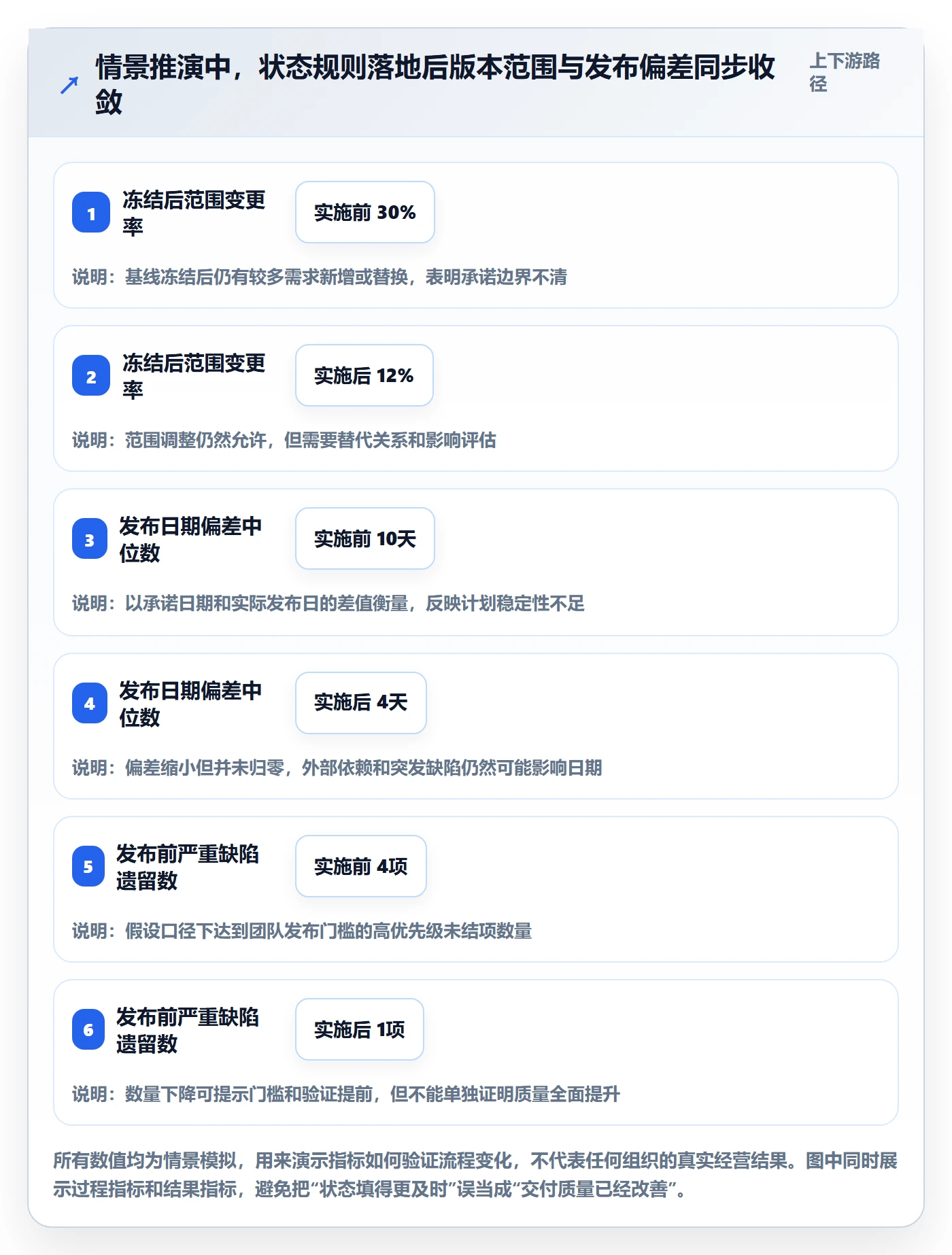

假设实施三轮后,冻结后的范围变更率从百分之三十下降到百分之十二,发布日期偏差中位数从十天降到四天,发布前仍遗留的严重缺陷从四项降到一项。这些数字仅为情景模拟,不能当作平台效果或行业基准。它们真正说明的是:当范围、风险和状态规则一致时,团队可以观察流程是否正在改善。
| 观察指标 | 实施前情景值 | 实施后情景值 | 口径与解释 |
|---|---|---|---|
| 冻结后范围变更率 | 30% | 12% | 新增或替换的承诺需求数除以冻结时基线需求数 |
| 发布日期偏差中位数 | 10天 | 4天 | 实际发布日与当期承诺日期的差值中位数 |
| 发布前严重缺陷遗留数 | 4项 | 1项 | 按团队定义的高优先级缺陷门槛统计 |
| 状态争议会议耗时 | 每周约90分钟 | 每周约45分钟 | 仅统计版本状态、范围与准入条件相关讨论 |

5. 识别数据背后的因果,不把相关性当成果

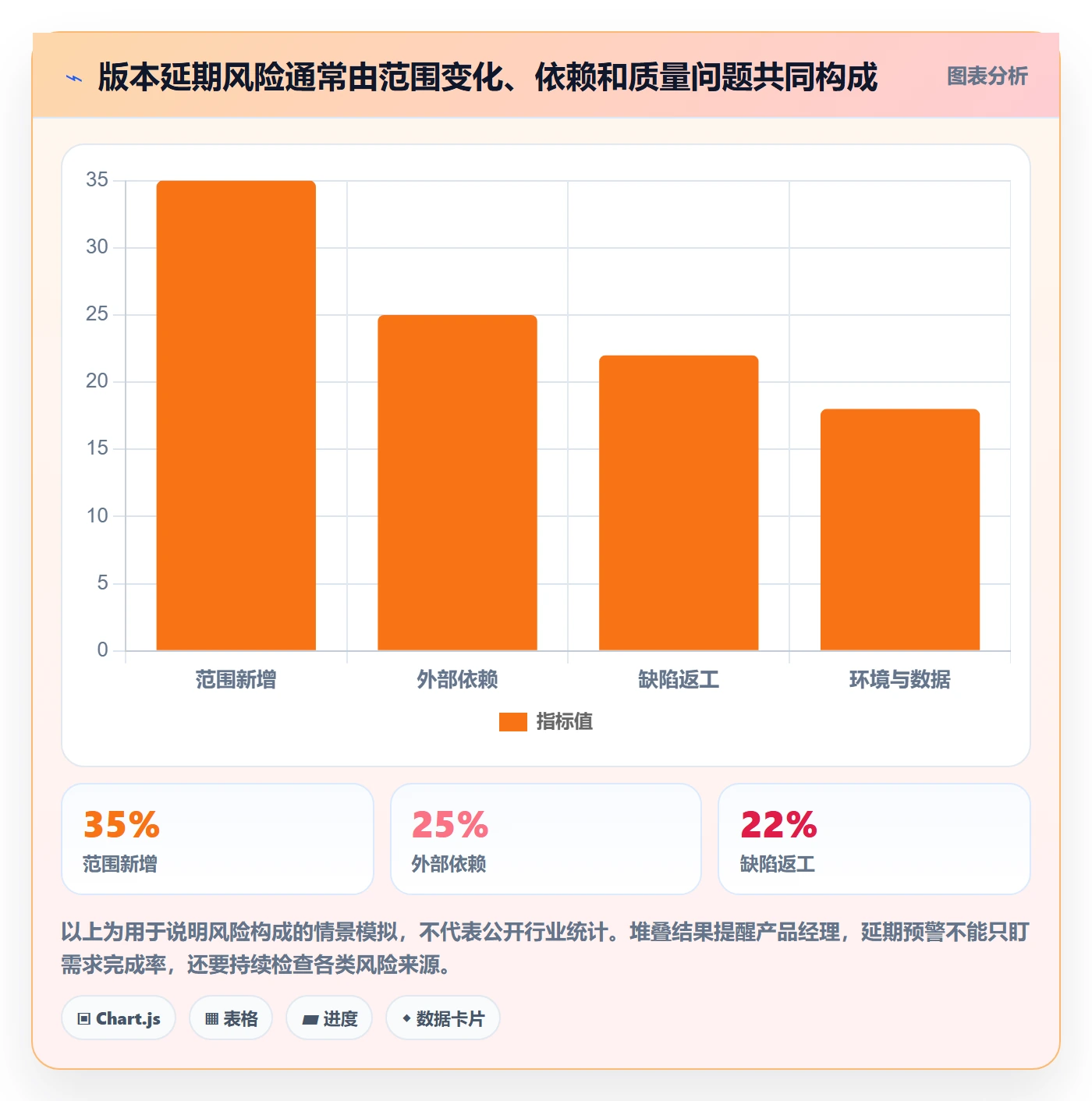

如果范围变更率下降、发布日期偏差也下降,不能立即断言是状态管理造成的。同期可能发生了团队扩编、外部依赖改善、需求复杂度降低或产品策略稳定。复盘时应查看具体版本的变更原因、缺陷类型和依赖处理时间,确认改善机制是否真的发生。
例如,范围变更减少但严重缺陷增加,可能说明团队为了守住日期把需求过早冻结,却没有提供足够验证;发布日期更稳定但用户采用率下降,可能说明按时发布并没有解决业务价值问题。状态管理的成果必须与质量、用户结果和业务目标共同判断。
6. 工具的作用是固化规则,不是替团队做判断
以PingCode这类管理平台为例,团队可以把版本、需求、任务、缺陷和发布记录建立关联,并按自身流程配置字段、权限、提醒和报表。真正需要先做的是定义状态和准入规则,再决定哪些字段值得配置。若先追求复杂配置,团队往往会把原有混乱搬进系统。
对于百人以上组织,还要考虑跨团队视图、角色权限、审计记录和指标口径。不同部门可以保留局部工作方式,但版本级的关键状态、风险定义和发布记录应有统一约定。工具选型时,建议用一个真实版本试跑,而不是只看演示页面是否整齐。

六、不同情况下的行动建议:按团队节奏和风险选择落地路径
1. 小团队:先定义责任和边界,不要先建复杂审批
如果团队人数少、角色重叠、发布频率高,建议先采用五到六个状态,例如规划中、开发中、验证中、待发布、已发布、维护中。负责人可以兼任多个角色,但要写清楚每个门槛由谁确认,尤其不要让“开发者认为完成”自动等同于“业务可接受”。
小团队的重点是信息可见和异常可追溯,而不是设置层层审批。每个版本只需维护目标、范围、负责人、关键风险和发布结果;等到跨团队依赖增多、回滚成本上升,再增加冻结、灰度或合规检查。
2. 多团队协作:统一关键语义,允许局部执行差异
多个团队共同交付一个版本时,不必强迫所有团队使用完全相同的任务流程,但必须统一版本级状态、里程碑、发布门槛和风险等级。否则甲团队的“测试完成”可能只是功能测试通过,乙团队的“测试完成”却包含兼容性与回归,两边汇总后失去比较意义。
可以建立一份组织级状态字典,定义状态含义和最小证据;各团队在本地流程中保留自己的子状态。组织看板只汇总必要的统一字段,避免把所有团队的细节强行压进一张大表。
3. 高频发布产品:版本状态与发布事件分开管理
持续交付或每天多次发布的团队,传统“一个版本走完一条长流程”可能过于笨重。此时可以把版本作为需求或目标集合,把每一次部署记录为独立发布事件,分别追踪构建、环境、用户范围、监控和回滚结果。
产品经理需要关注的不是版本状态每天变化多少次,而是目标范围是否持续可见、变更是否有追溯、发布事件是否可回滚、用户结果是否反馈到下一轮决策。高频发布并不意味着不需要治理,而是把治理从大版本审批转为轻量、连续的控制。
4. 强监管或高风险产品:把证据要求写入状态门槛
涉及医疗、金融、隐私、身份权限或关键基础设施的产品,应把合规和安全证据放入准入条件,而不是等到上线前临时补材料。高风险场景需要明确风险负责人、验证环境、变更审批、数据处理记录和应急预案。
当证据要求较重时,流程时间自然会增加。产品经理应在规划阶段把审查周期纳入排期,而不是把它当作“流程拖慢了开发”。如果业务时间窗口无法满足完整验证,应进行范围缩小、分阶段发布或延期,而不是悄悄降低门槛。
5. 旧系统迁移:先统一词义,再迁移历史数据
从多个表格或旧工具迁移时,常见诱惑是先把所有数据批量导入,再慢慢整理。更稳妥的顺序是先统一状态定义、历史字段映射和缺失数据处理规则,再选取一个近期版本试迁移,验证关系、权限和报表口径。
历史数据不完整时,不要用推测值伪装精确状态。可以标记“历史状态未知”“日期缺失”或“来源待核实”,并区分新流程数据与旧记录。迁移成功的标准不是记录数量全部进系统,而是用户能正确理解关键记录的含义。
6. 管理层希望看报表:先确定决策,再挑指标
管理层通常想知道是否按时、风险在哪里、哪些版本需要资源支持。产品经理应先问每个报表要触发什么决策,再选择指标。若看到红色状态后无人负责采取行动,颜色只是装饰;若一个数字不能改变资源分配、范围取舍或风险接受,它可能不值得常驻首页。
建议把指标分成三层:版本结果指标,如日期偏差和发布后质量;过程指标,如冻结后变更率和阻塞时长;诊断指标,如缺陷来源、依赖等待和返工原因。管理层看前两层,团队复盘时进一步查看诊断数据。
七、不同情况下的取舍:流程严谨度、速度与灵活性的平衡
1. 状态简化与信息细化之间的取舍
状态越少,团队越容易理解和维护,但某些关键交接可能被隐藏;状态越多,过程看起来更细,却可能产生重复字段和更新负担。我的判断标准是:状态承担阶段语义,字段承担细节信息,记录承担历史证据。不要为了看见一个细节就新增状态。
例如“灰度百分之十”通常属于发布范围字段或发布事件记录,不必成为所有团队版本状态;但如果灰度阶段需要独立审批、观察和回滚决策,那么把“灰度中”设成状态就有价值。边界取决于它是否改变决策和责任。
2. 固定冻结与持续变更之间的取舍
冻结范围可以保护测试时间和发布稳定性,但过早冻结可能让产品错失真实用户反馈;持续变更可以提高响应速度,却会挤压验证窗口并制造承诺漂移。团队不应把“永不变更”当作成熟,也不应把“随时可加”当作敏捷。
更实用的做法是区分基线范围和弹性范围。基线范围的变更需要说明替代项和影响;弹性范围允许在容量上限内调整,但不对外作强承诺。冻结时间点应结合验证周期和发布风险确定,而不是只按日历习惯设置。
3. 统一流程与团队自治之间的取舍
组织统一规则有利于跨团队协作和汇总,但统一过度会忽略产品风险和交付方式差异。完全自治则容易导致状态语言不一致、数据无法比较。可行的折中是“核心统一、细节自治”:组织统一关键状态、风险等级、日期定义和发布记录,团队决定本地任务状态和执行仪式。
如果某团队要求偏离统一规则,应说明差异解决了什么业务问题、会影响哪些组织级指标、如何提供替代证据。自治不是无需解释的豁免,而是有边界的流程设计权。
4. 自动化提醒与人工判断之间的取舍
自动化适合提醒逾期、发现缺字段、通知状态变化和汇总基础指标;人工判断适合评估业务风险、接受残余风险和调整范围。若把所有决策自动化,系统会把复杂情境压成僵硬规则;若全靠人工,状态更新容易漏掉,决策过程也难追溯。
我建议先自动化低判断成本、高重复频率的动作,再逐步扩展。对于自动阻止状态转换的规则,要先验证误报成本和例外机制。规则过严导致用户不断绕过系统时,自动化并没有提高治理,只是把问题转移到了线下。
5. 发布速度与可回滚性之间的取舍
如果发布过程可以快速回滚,团队可以在较低风险下提高发布频率;如果数据迁移不可逆、依赖复杂或用户影响范围大,则需要在发布前投入更多验证。产品经理要比较的是失败概率、失败影响和恢复成本,而不是只比较上线快慢。
可回滚并非一句“有开关”就足够,还要确认开关覆盖目标功能、状态数据兼容、回滚后数据如何处理、谁有权限执行、执行后如何验证。对于不可逆操作,应该设计备份、补偿或分阶段迁移方案,并把验证成本纳入排期。
6. 质量门槛与业务窗口之间的取舍
业务活动、法规日期或客户窗口有时确实不能任意延期,但时间紧迫不等于可以忽略风险。可以通过减少本次范围、限制用户范围、增加现场监控、延长观察期或准备人工替代流程降低风险。若这些手段仍不能把风险控制在可接受范围内,延期可能是更负责任的决定。
做取舍时,记录谁接受了什么风险、依据是什么、补偿措施何时完成。这样一方面支持快速决策,另一方面避免事后把集体决策归咎于某个执行者。版本管理的成熟,不是从不延期,而是能够解释为什么继续、为什么缩小范围、为什么停止。

八、下一步怎么做:用一个版本完成最小闭环
1. 先做一次版本状态盘点
找出最近三个版本,逐一记录当前状态名称、实际含义、更新责任人、进入条件、退出条件和状态停留时间。特别标记那些需要会议反复解释、多人使用不同含义、长期停留却没有下一步动作的状态。
不要急着删字段。先区分问题属于状态设计、数据维护、角色责任还是决策机制。若状态定义清楚但没人更新,解决办法是明确责任和提醒;若大家都更新却理解不同,才需要统一词义或调整状态结构。
2. 选出最影响决策的状态边界
大多数团队不必一次重做全流程。优先选一个最常造成损失的节点,例如从开发转测试、从测试转发布,或从候选范围转对外承诺。为这个节点写清楚进入条件、证据、责任人和例外处理,再让团队按真实版本试跑。
一次只改少量规则,更容易判断变化是否有效。若同时更改状态、工具、组织职责和指标,结果变好或变差时都难以找到原因。流程改进也需要可验证的基线。
3. 让团队在真实版本中验证规则
试跑期间,记录状态转换发生的日期、触发原因、缺失证据、退回次数、等待时间和新增范围。重点观察规则是否让风险更早暴露,是否减少重复确认,是否增加了不必要的等待。用户绕过流程或线下补表,也应视为流程设计的反馈,而不是简单归咎于执行不力。
试跑结束后,召开一次短复盘:哪些门槛真正阻止了错误承诺?哪些字段没人使用?哪些例外反复出现,说明常规流程不适配?据此删减、合并或补充规则,而不是默认第一版流程已经正确。
4. 建立一页版状态说明
版本流程最好能用一页说明核心状态、准入证据、责任角色和异常路径。若新加入的产品经理或测试负责人无法在几分钟内说清“现在该做什么”,流程就还没有真正可操作。说明文档不是培训材料的替代,而是帮助日常协作快速对齐的工作约定。
工具配置应跟着这份说明走。字段、权限、自动提醒和报表都应有明确用途;没有对应决策或行动的配置,先不做。等规则稳定后,再考虑扩展自动化和跨团队报表。
5. 用三类结果判断是否值得推广
推广前,不只看团队是否按时更新状态。至少观察三类结果:决策效率是否改善,例如状态争议会议耗时;交付可预测性是否改善,例如冻结后变更率和日期偏差;质量与用户结果是否保持或提升,例如严重缺陷、回滚和用户反馈。
如果更新更及时但会议变长,说明流程可能增加负担;如果日期更准但缺陷更多,说明质量门槛可能被削弱;如果风险更早暴露、范围取舍更有依据、发布后的结果也可追溯,才有充分理由推广到更多团队。
6. 最后把状态和复盘连起来
每个版本结束后,产品经理应把承诺基线、实际交付、状态转换、范围变化、发布情况和用户结果放在一起复盘。不要只讨论“为什么晚了几天”,还要检查风险何时出现、当时有哪些信号、团队采取了什么行动,以及流程是否帮助大家及时做出更好的选择。
版本状态管理的独特价值,不是让团队看起来更有秩序,而是让选择变得可解释、可比较、可复用。下一步可以从最近一个真实版本开始,挑出最模糊的状态边界,写下它的进入条件、责任人和证据,再在下一轮交付中验证。状态少一点没关系,含义必须一致;流程可以灵活,但每一次重要取舍都应留下依据。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:版本管理版本状态全流程:产品经理最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515777
读者评论
我们团队以前按需求完成数算版本进度,后来发现关键依赖卡住时,整体百分比还是很好看。现在会把阻塞项单独列出来,比单看进度数字更能帮助排期。
小团队如果每次状态变更都要补很多材料,执行起来容易流于形式。我觉得可以先把发布前必须确认的几项设清楚,其他记录按风险和产品复杂度逐步增加。
灰度发布时,版本显示已发布并不能说明所有用户都能用。我们后来把部署完成和全量开放分开记,出了问题也更容易判断影响范围。
