版本管理失控,通常不是因为团队没有版本号,而是因为版本号背后没有统一的承诺:销售以为某功能本月上线,研发认为它只是进入开发,测试却把它当作必须通过验收的范围。要把版本计划真正落地,我会先问三个问题:这个版本服务什么目标、哪些工作可以进入、什么条件下允许发布。版本管理不是给需求贴标签,而是把目标、范围、时间、质量和发布责任连成一条可追溯的决策链。

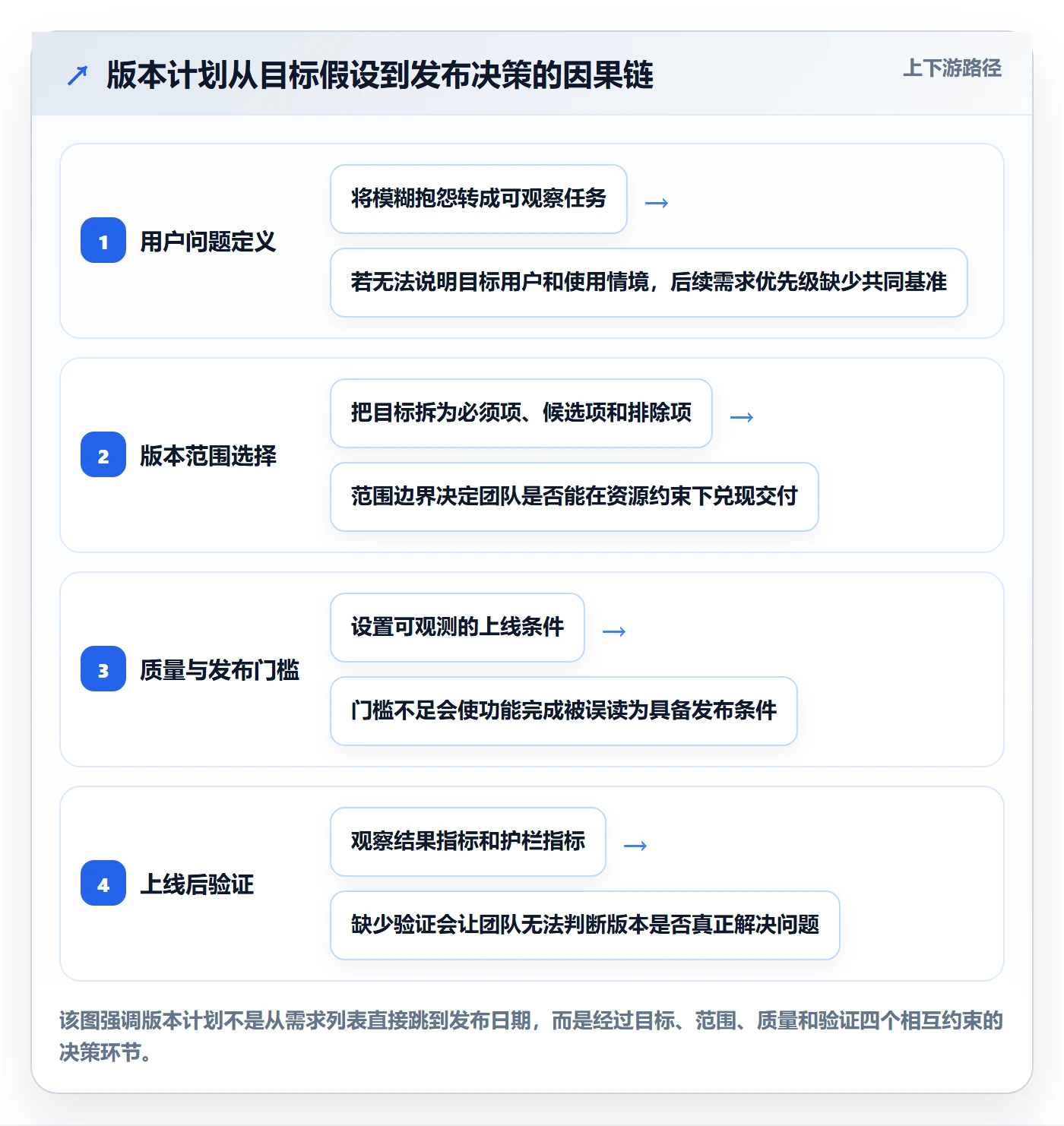

一、先讲核心结论:版本计划是一套承诺机制,不是一张排期表
1. 先把“版本”从编号还原成业务承诺
版本号只是标识,版本计划才是约定。一个可执行的计划至少要说明:版本要解决什么业务问题,计划交付哪些结果,哪些需求明确不在范围内,目标发布日期是什么,出现风险时由谁决策,以及如何判断可以发布。
我判断一份版本计划有没有用,不看它是不是排得很细,而看团队能不能据此回答同一组问题。如果产品、研发、测试、运营对版本范围的说法不同,计划就还没有形成共识;如果计划只写“月底上线”,却没有退出条件和变更规则,那它更接近愿望清单。
版本计划的核心产物不是时间表,而是一个可审计的承诺基线。基线至少包含目标、范围、关键依赖、风险、里程碑和退出条件。日期可以调整,但调整必须留下原因、影响和批准人,不能悄悄改掉原先的承诺。
2. 用五个问题检验版本计划是否完整
- 目标:本版本要改善哪个业务指标、用户任务或经营问题?
- 范围:哪些需求必须交付,哪些只是候选,哪些明确延期?
- 产能:团队在扣除维护、缺陷、会议和假期后,实际能完成多少工作?
- 风险:技术依赖、外部接口、数据迁移、合规和灰度条件是否有负责人?
- 退出:达到哪些质量、运营和回滚条件,才允许发布或宣布完成?
如果其中任一问题只能得到“到时候再看”,就应该把它登记为待决策事项,而不是用乐观估算填空。版本计划的价值,在于尽早暴露不确定性;它不负责让不确定性消失。
3. 把计划拆成三层,避免把所有东西塞进一张表
我建议将版本信息分成三个层次。第一层是产品路线图,描述季度或更长周期的方向;第二层是版本计划,明确某次交付的目标、范围和里程碑;第三层是迭代执行计划,记录团队每周或每个迭代实际要完成的工作。
这三层彼此关联,但不能互相替代。路线图不是对具体日期的保证,版本计划不是所有任务的逐日排期,迭代计划也不该被拿来代替跨团队的发布承诺。层级越清晰,需求变化时越容易判断该调整哪一层。
| 计划层级 | 主要回答 | 典型时间范围 | 主要责任人 |
|---|---|---|---|
| 产品路线图 | 先解决什么问题,为什么现在做 | 季度至年度 | 产品负责人及业务决策者 |
| 版本计划 | 这次交付什么,何时具备发布条件 | 数周至数月 | 产品经理、研发负责人、测试负责人 |
| 迭代执行计划 | 本周期由谁完成哪些工作 | 一至数周 | 交付团队 |
二、为什么版本计划容易失真:从真实场景看问题
1. “月底上线”背后可能藏着四种不同的理解
在企业软件交付中,“月底上线”经常同时指四件事:代码合并完成、测试通过、部分客户可用、所有客户默认启用。它们的风险、准备工作和责任人都不同。如果会议纪要只留下一个日期,团队看似达成一致,实际上只是把歧义推迟到了临近发布时。
我会要求团队在计划中把“上线”拆成可观察的状态,例如代码冻结、内部验证、灰度开放、全量发布、运营验收。每个状态都要有进入条件和退出条件。这样,当某项工作延期时,团队可以讨论是否调整灰度窗口,而不必马上把整个版本判为失败。
尤其在面向多个客户或多个区域的产品中,发布并非单一动作。配置开关、租户范围、数据迁移、文档更新、客服培训和回滚准备,可能分别由不同团队负责。计划里如果只排研发和测试,遗漏项会在发布窗口集中暴露。
2. 产品经理最常遇到的三类版本冲突
- 目标冲突:业务希望拉新,研发在处理稳定性,运营要求补齐客户定制,最终一个版本承载过多目标。
- 范围冲突:销售把“已沟通”当成“已承诺”,产品把“已评审”当成“已排期”,研发则把“已排期”理解为“需求已冻结”。
- 节奏冲突:版本日期由市场活动倒推,但关键依赖没有完成条件,日期固定后只能不断压缩测试或删减验收。
这些冲突不是靠更频繁地开会解决的。会议能同步信息,却不能代替决策权。产品经理需要把冲突转成选项:保留目标日期并缩小范围、保持范围并调整日期,或者增加资源但接受更高的协调成本。每种选项都要说明代价。
3. 一个典型的计划失真场景
以下是用于说明流程的模拟案例,不代表某个组织的真实统计。一支跨职能团队计划在六周后发布客户权限管理能力,最初把十二项需求全部列为“本版本”。评审时发现其中三项依赖身份服务升级,两项涉及历史数据迁移,另有两项需要客户成功团队准备操作指南。
如果仍按十二项需求整体承诺,计划就把依赖风险藏进了一个日期。团队将需求按业务目标拆成“权限可配置”“历史数据兼容”“管理体验优化”三个结果,并把身份服务升级设为前置门槛。首发范围保留前两项中可独立验证的最小闭环,体验优化进入候选范围,数据迁移采用分批验证。
这个案例的关键不在于“砍需求”,而在于把相互依赖的工作显性化,让每个承诺都有验证路径。范围收窄之后,业务方能知道首发版本实际解决什么问题,测试团队也能围绕关键路径设计验收,而不是对十二项清单逐条打勾。
4. 规模越大,越不能把版本管理等同于一张共享表
小团队可以通过口头沟通处理不少临时变化;当产品线、研发团队、客户交付和合规流程增多后,同一需求可能同时出现在多个计划中,状态也容易不一致。对中大型企业和百人以上组织,版本计划需要有统一的信息源、权限边界和变更记录。
某项目管理平台可以承载目标、需求、缺陷、发布节点和负责人之间的关联,但工具不会自动生成正确的管理机制。以 PingCode 这类服务中大型组织的项目管理产品为例,真正值得关注的不是页面上有多少字段,而是能否让需求、版本、测试结果和发布记录追溯到同一条链路,并让不同团队看到适合自己的视图。
如果工具里只有版本名称和日期,没有范围基线、依赖关系、决策记录和变更原因,那么它只是把原来的混乱数字化。先统一管理规则,再配置工具字段,通常比先搭一套复杂看板更有效。
三、常见误区:看起来像计划,实际上没有控制力
1. 误区一:版本号越规范,管理就越成熟
版本号可以帮助识别发布物,但它不说明交付价值,也不说明风险状态。团队即使采用严格的主版本、次版本和修订版本规则,如果没有需求范围和发布门槛,仍然无法判断某个版本是否准备好。
对外部软件,语义化版本规则可以帮助用户理解兼容性变化;对内部业务系统,版本编号可能只是发布序号或产品线标识。不要为了形式统一,让不同产品强行使用同一套编号语义。应先明确版本号服务谁,再决定规则。
2. 误区二:先把需求排满,再用加班填补缺口
计划超载通常不是执行力不足,而是估算时只计算了“写代码”的时间,没有计入澄清需求、技术设计、联调、回归测试、部署准备、故障修复和支持现网的工作。把团队名义人数乘以工作日,不等于有效产能。
我会把已知维护和协作工作先从可用产能中扣除,再讨论新增范围。若团队没有历史数据,可以先用一到两个周期记录实际投入,不要把最乐观的估算直接作为承诺。加班可以应对偶发情况,不应该成为版本模型里的常规产能。
3. 误区三:需求冻结等于禁止任何变化
完全禁止变化不现实,也可能让团队错过重要客户反馈或安全问题。真正需要控制的不是变化本身,而是变化进入版本后对目标、日期、成本和风险的影响。一个有纪律的团队可以接受变更,但不接受未经评估的变更。
当新需求提出时,产品经理要比较它与现有范围的价值和成本,优先考虑等量替换:加入一项,就明确移出或延后哪一项。若业务选择扩容或延期,也要让决策人承担相应后果,而不是把影响隐性转嫁给研发和测试。
4. 误区四:所有需求都要精确估算到小时
早期需求通常有较高不确定性,精确到小时容易制造虚假的确定感。估算的精度应与决策需要匹配:路线图阶段用相对规模和区间,版本范围形成后再做团队估算,进入迭代后才细化到任务级别。
如果一个复杂需求依赖外部接口、数据迁移或未知技术方案,我更愿意先安排短周期的探索任务,产出接口验证、风险清单或方案对比,再把后续工作纳入承诺。先买到信息,再做大额承诺,往往比反复争论估算值更省成本。
5. 误区五:测试阶段才开始谈质量门槛
质量门槛如果到测试阶段才确定,团队很可能只能在“延期”和“带风险发布”之间选择。需求评审时就应该明确验收条件、关键兼容范围、性能目标、数据校验方式和回滚方案;研发设计阶段则要识别可测试性和监控要求。
质量不是测试团队单独承担的工作。产品负责定义用户结果和验收边界,研发负责设计与实现质量,测试负责验证策略与缺陷风险,运维或平台团队负责部署和运行状态。若责任边界不清,缺陷数量就会被误当成质量的全部解释。
四、专业判断逻辑:用一套准入、分层和变更规则做决策
1. 先确定版本类型,再选择管理强度
不是所有版本都需要相同流程。常规功能版本、紧急修复版本、平台升级版本和客户定制交付,面对的风险不同。把它们都塞进同一套审批流程,会让低风险变更过度复杂,也会让高风险发布缺少必要检查。
| 版本类型 | 主要目标 | 重点风险 | 建议控制方式 |
|---|---|---|---|
| 常规功能版本 | 交付产品能力与业务改进 | 范围膨胀、跨团队依赖 | 基线评审、阶段验收、变更评估 |
| 紧急修复版本 | 恢复服务或降低重大风险 | 验证不足、引入回归问题 | 缩短审批但保留必要测试与回滚 |
| 平台或架构版本 | 升级底层能力与技术基础 | 兼容性、迁移和长尾影响 | 分阶段迁移、试点验证、兼容窗口 |
| 客户交付版本 | 满足特定客户或合同约定 | 定制分支、后续维护成本 | 区分通用能力与专属配置,明确支持边界 |
2. 需求进入版本前,做四道准入检查
- 价值可说明:需求要能对应用户任务、经营目标、风险控制或合同约束,不能只写“客户提出”。
- 验收可执行:描述完成后的可观察行为,避免“体验更好”“性能更优”等无法验证的表述。
- 依赖可追踪:列出前置服务、数据、权限、外部团队和决策事项,并给出责任人和预期完成时间。
- 成本有区间:标记工作量区间或复杂度等级;未知部分先做探索,不把风险假设当作确定工期。
如果需求不满足准入条件,可以保留在候选池,但不应该进入承诺范围。产品经理要清楚区分“收集到”“已分析”“已评审”“已排期”和“已承诺”几种状态。状态名称越模糊,跨团队误解的概率越高。
3. 用分层范围管理应对不确定性
我通常把版本范围分为承诺项、候选项和明确排除项。承诺项是达成版本目标的必要工作;候选项只有在风险和产能允许时才进入;排除项则是团队主动说明本次不做的事项。最后一类尤其重要,因为它能减少外部对沉默的错误解读。
还可以进一步区分“必须交付的业务结果”与“实现该结果的方案”。如果目标是让管理员能控制关键权限,具体交互方式可能在用户验证后调整,但权限控制和审计能力未必可以删掉。计划应优先锁定结果和约束,而不是过早冻结每个实现细节。
当团队面对高度不确定的需求时,可以采用探索项加交付项的结构:探索项负责在限定时间内验证关键假设,交付项只有在假设成立后才成为后续承诺。这样能避免把“尚未证明可行”的方案排进确定日期。
4. 产能估算要从净产能出发
净产能不是总人数乘工作日。它需要扣除假期、现网支持、已知技术债、会议协作和固定维护,再考虑不同角色之间不可替代的约束。团队有十名工程师,并不意味着任何工作都能按十人同时并行;瓶颈可能集中在一个架构师、一个测试环境或一个数据团队。
有历史交付数据时,可观察最近数个可比周期的完成量、未完成原因和返工情况。没有数据时,先用保守区间做计划,并在周期结束后校准。估算应服务于决策,不该变成考核个人速度的工具,否则团队会有动机报低风险、藏复杂度。
一个实用做法是把版本计划中的工作拆成三类:新功能、质量与稳定性、运营维护。三类都占用产能,且比例会随产品阶段变化。处于快速试错期的团队可能把更多资源放在新功能;成熟系统或高可用服务则需要为缺陷治理和运行维护留出稳定空间。
5. 设置里程碑和发布门槛,而不是只盯最终日期
版本里程碑应能揭示计划是否正在偏离,而不是仅仅制造几个汇报节点。常见节点包括范围基线、方案验证、开发完成、功能冻结、测试通过、灰度观察和全量发布。每个节点要有明确交付物和判断标准。
- 范围基线:承诺项、候选项、排除项及关键依赖已确认。
- 开发完成:功能代码、必要日志、配置和自测结果达到约定要求。
- 测试准出:关键路径通过,严重缺陷为零,遗留缺陷有明确接受人和处置计划。
- 发布准出:监控、回滚、数据备份、客服通知和发布责任人均已准备。
- 发布验收:观察窗口结束,核心业务指标稳定,已知问题和后续动作完成交接。
发布门槛不意味着每次都要求零缺陷。更现实的做法是按严重度和业务影响设置规则:阻断关键流程的缺陷不可接受;低影响问题是否延期,应由明确的风险接受人决定。团队需要记录例外,而不是把例外变成默认流程。
6. 变更评估至少回答“换什么、影响谁、谁批准”
版本基线建立后,任何新增需求或关键依赖变化,都应该触发轻量影响评估。评估不必写成长报告,但至少要说明变更价值、工作量区间、对既有范围的挤占、对日期和测试的影响,以及提出与批准的人。
如果变更来自安全漏洞、法规要求或重大客户故障,响应优先级可能高于常规产品需求。但这不代表可以忽略评估:团队仍需说明采取热修复、单独发版、版本替换还是暂缓,避免紧急事项无边界地挤入正在冻结的版本。
五、落地全流程:从目标确认到发布复盘
1. 阶段一:确认版本目标和成功标准
启动计划时,先确认版本服务的主要业务目标。目标要足够具体,能够解释为什么现在做,也能帮助团队在范围冲突时排序。例如,与其写“优化管理体验”,不如明确“减少管理员完成一次权限配置所需的步骤,并降低误授权风险”。
成功标准要区分结果指标和交付指标。结果指标可能是任务完成率、人工处理耗时或错误发生率;交付指标可能是关键需求验收通过、灰度范围完成或缺陷准出。交付完成不一定意味着业务结果已经改善,两者应分别观察。
如果业务目标依赖的数据暂时不可得,就先定义代理指标和补数计划。不要为了让计划看起来完整而编造精确目标值。基线不清时,可以先做小范围试点,确认数据口径,再逐步建立可比较的指标。
2. 阶段二:整理候选需求并做价值排序
需求来源可能包括用户反馈、销售承诺、运营问题、数据分析、技术治理和合规要求。进入候选池之前,应统一记录来源、受影响用户、问题证据、预期结果、紧急程度和依赖。来源不是价值本身,但有助于追问需求为何提出。
排序时不建议只用一个复杂公式给需求打分。分数看起来客观,却可能把依赖、战略窗口和风险容忍度压成一个数字。更稳妥的方式是先按硬约束筛选,再比较价值、成本、置信度和时机;重要决策保留文字理由。
如果必须快速排序,可以用高、中、低等级表达价值与不确定性,并把高价值、高不确定的事项优先安排探索。价值高但依赖未解的需求,不应因为分数高就直接成为承诺项。
3. 阶段三:拆分需求,识别依赖和最小闭环
大需求应拆成能够独立验证的交付切片,但不能为了拆得小而把业务闭环拆断。每个切片要能说明用户得到什么、如何验收、依赖谁。涉及权限、数据和工作流的功能,通常需要同时检查正向流程、异常路径和已有客户兼容性。
依赖最好记录为明确关系,而不是在描述中留一句“需平台配合”。需要写清依赖对象、提供内容、对接人、最晚需要时间、验证方式和失败后的替代路径。跨团队依赖若没有负责人,实质上就是没有计划。
4. 阶段四:形成范围基线与日期区间
范围评审时,产品、研发、测试及相关业务团队应共同确认承诺项、候选项和排除项。日期可以给出目标窗口,而不一定在早期就承诺单一日。成熟度不足时,给出区间并说明缩窄区间所需的信息,比虚构一个精确发布日期更可信。
日期承诺的置信度应随证据增加而提高:需求尚未澄清时,只做方向性估算;方案验证完成后,确认主要技术路径;依赖到位并完成团队估算后,再形成更可靠的发布窗口。若业务活动要求硬日期,就必须同步讨论可调整的范围和可接受的质量边界。
5. 阶段五:按节奏检查风险和范围漂移
版本状态不应该只在周会汇报“完成百分比”。我更关注剩余工作、关键依赖、阻塞时间、缺陷趋势和未决决策。完成百分比容易掩盖尾部工作:九成代码完成,仍可能卡在数据迁移、兼容验证或发布审批。
团队可以约定固定节奏检查风险,例如每周一次短会,聚焦红色事项和需要决策的问题。对稳定事项不必重复念清单;对偏离基线的工作,要说明影响和建议选项。会议结论应回写到版本记录中,避免口头决定与系统状态分离。
6. 阶段六:测试准出、发布准备和灰度观察
发布准备应覆盖产品功能之外的运行条件,包括部署脚本、数据备份、权限配置、监控告警、操作手册、用户通知和回滚演练。具体检查项取决于系统风险,但至少要有一位明确的发布负责人和一条可执行的回退路径。
对于影响面较大的版本,优先考虑分批发布或灰度验证。灰度期间,观察重点应预先确定,例如错误率、关键任务完成情况、工单变化和资源使用。若没有明确停止条件,灰度就只是小范围上线,不构成有效的风险控制。
如果团队无法自动回滚,也应至少明确人工回退步骤、预计耗时、数据一致性处理和责任人。回滚不是失败的象征,而是发布策略的一部分。不能回滚的变更,需要在发布前提高验证强度并准备补偿方案。
7. 阶段七:复盘兑现质量,而非追责个人
版本复盘不应只问是否按期。还要比较计划范围与实际范围、预测工作量与真实投入、原定依赖与实际等待、缺陷在流程中的发现阶段,以及发布后的业务结果。这样才能知道偏差来自估算、需求变化、环境阻塞,还是执行质量。
复盘的输出应是可验证的改进项,例如“下一版将数据迁移验证提前到方案阶段”,而不是“加强沟通”“提高质量意识”。每项改进要有负责人、期限和验证方式。没有后续检查的复盘,只会增加文档,不会改善系统。
六、案例与数据观察:用模拟数据说明怎样发现计划风险
1. 一个六周版本的范围调整案例
下面的数字是情景模拟,用于展示决策方法,不是行业统计或任何组织的真实绩效。一支企业产品团队计划六周交付客户权限能力,初始候选范围为十二项需求。评审后发现,三项依赖身份服务改造,两项涉及历史数据迁移,另有两项缺少可执行的验收标准。
团队先把需求按用户目标重组,再确认最小可用闭环:管理员可以创建角色、分配权限、检查结果并保留操作记录。身份服务改造作为关键前置依赖,迁移能力分成试点验证和后续扩展,验收不清的两项回到需求澄清阶段。
最终,团队把六项列入承诺范围,三项列为候选,三项明确排除。承诺范围的工作量由原先估算的约四十八人天调整为三十六人天,团队为系统测试和发布准备保留约九人天,并把候选项的进入条件写成“前置服务验证完成且关键路径测试通过”。这些数字仅用于案例推演,实际产能应由团队历史数据校准。
| 计划阶段 | 承诺需求数 | 关键依赖数量 | 计划安排 | 判断变化 |
|---|---|---|---|---|
| 初始版本草案 | 12 项 | 5 项未分级 | 六周全部交付 | 范围完整,但承诺依据不足 |
| 依赖评审后 | 6 项 | 3 项关键依赖有负责人 | 核心闭环进入承诺,迁移拆分验证 | 把未知风险从日期中分离出来 |
| 方案验证后 | 6 项,候选 3 项 | 关键依赖已验证 2 项 | 候选项按准入条件决定是否加入 | 计划从“全做完”转为“先兑现目标” |
这类调整的收益不是看起来减少了多少需求,而是把团队的判断依据从“大家觉得来得及”变成了可检查的条件。如果前置服务没有按期完成,团队可以在里程碑处及时选择替代方案,而不是等到最终测试阶段才发现整个计划失效。

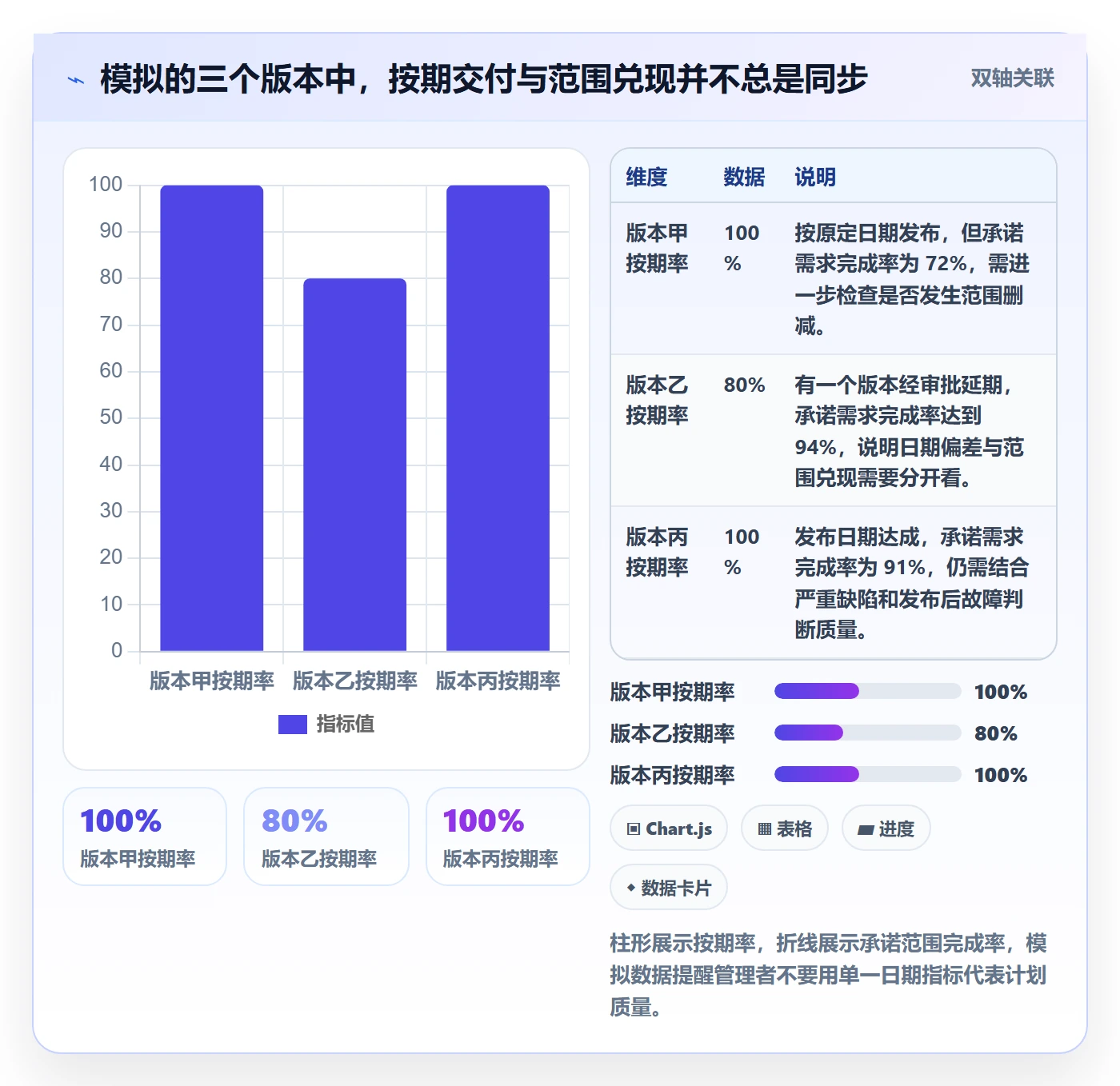

2. 不要把“按期率”当成唯一计划质量指标
一个版本按期发布,可能是因为范围被悄悄删减,也可能是因为测试窗口被压缩。反过来,日期调整也可能是团队及时暴露重大风险、避免了更高的上线成本。因此,准时率需要与范围兑现、质量、变更、发布后表现一起解读。
在团队内建立指标时,我会先确认定义和分母,再讨论目标。例如“按期率”究竟按原始日期还是经批准的基线计算;“需求完成率”是否只统计承诺项;“缺陷密度”按功能点、需求数还是版本规模归一。口径不一致时,跨版本比较没有意义。
| 观察维度 | 建议指标 | 能回答的问题 | 容易误读的地方 |
|---|---|---|---|
| 计划稳定性 | 基线变更次数、变更工作量占比 | 承诺范围是否持续漂移 | 变更少不一定好,也可能意味着问题被压住 |
| 交付兑现 | 承诺项完成率、延期工作量 | 团队是否交付了计划中的关键结果 | 不能把候选项与承诺项混为同一分母 |
| 质量表现 | 严重缺陷数、回滚次数、发布后故障 | 交付是否以不可接受的风险换取日期 | 缺陷数受测试范围和上报习惯影响 |
| 业务结果 | 任务完成率、人工处理耗时、用户采用率 | 版本能力是否真正解决问题 | 需要明确观察窗口和对照基线 |
下图依然是模拟数据,目的在于展示指标之间可能出现的权衡:原计划日期没有变化,不代表范围兑现和质量都良好;范围收敛后,按期率可能改善,但仍要用发布后指标确认结果。

3. 通过偏差归因找到真正的瓶颈

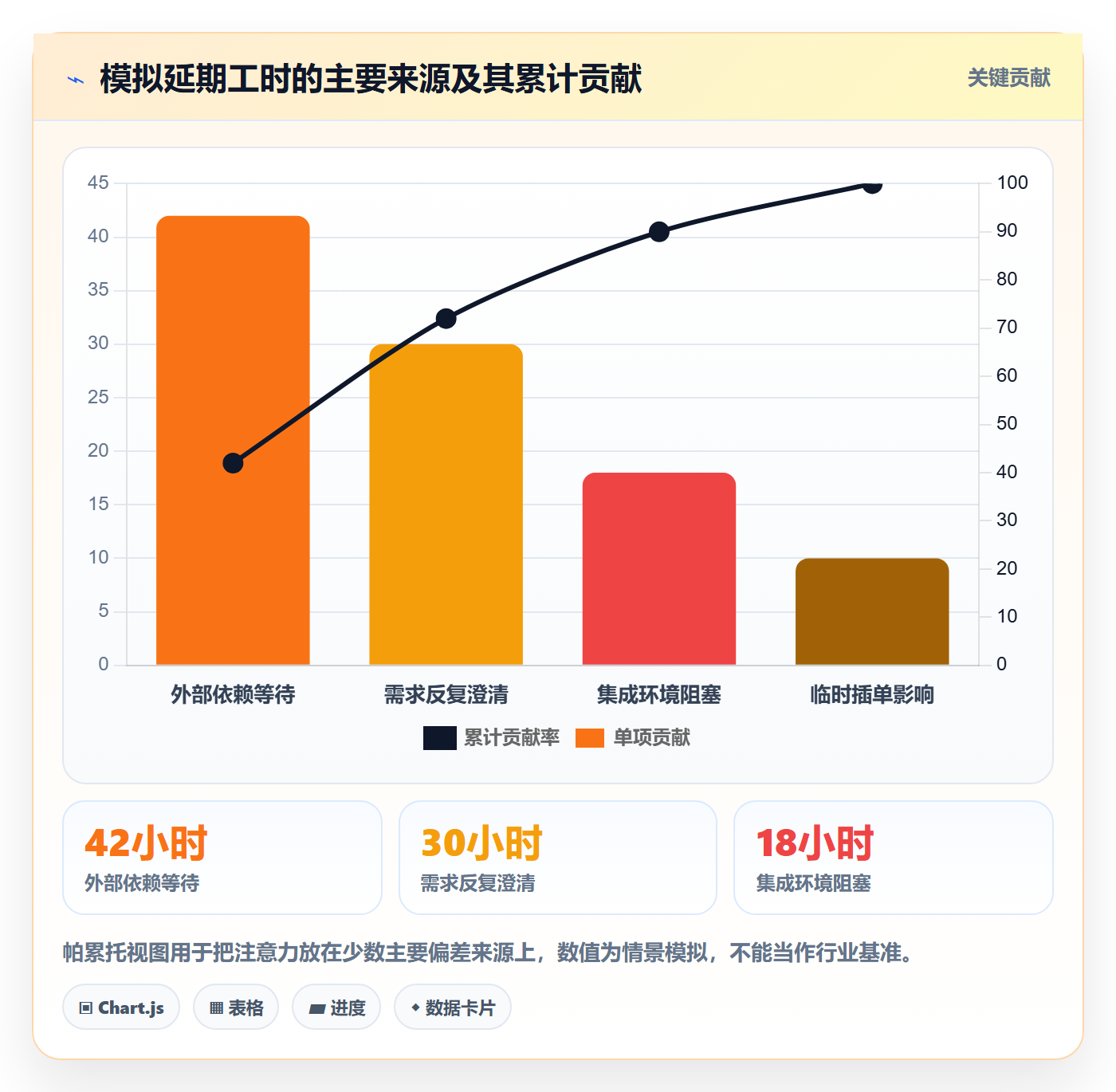

复盘时,可以把延期工作量按原因分类,例如需求澄清、外部依赖、技术返工、测试环境、临时插单和产能变化。分类的目的不是给某个团队贴标签,而是区分系统性问题和偶发事件。若连续多个版本都被同一依赖阻塞,真正的改进可能是调整接口治理,而不是要求项目经理每天催进度。
当某一类偏差占比持续升高时,优先检查它发生的时间点和可预警信号。需求反复变化往往能在需求澄清阶段看到迹象;集成延期通常能通过依赖交付物和接口验证提前暴露;质量返工可能与验收条件不清或测试介入过晚有关。

4. 用领先信号代替临近发布时的惊讶
版本风险往往先表现为过程信号,而不是发布日期突然失守。关键依赖长期没有确认、需求验收标准缺失、阻塞事项持续不关闭、测试环境晚于开发就绪、候选项不断转成承诺项,都是可能的领先信号。
领先信号不能直接证明版本会失败,但能触发核查。例如“阻塞事项超过五个工作日”不应自动变成红灯,却可以要求负责人说明下一步、影响范围和替代方案。团队应选择少数可行动的信号,避免堆出几十个没人查看的仪表盘。
七、不同情况下的行动建议:按组织规模、风险和节奏调整
1. 小团队、单一产品、发布频繁
小团队不必建立多层审批。可以用简洁的版本记录包含目标、承诺范围、主要依赖、发布条件和复盘结果。团队应保持信息透明,但避免为了“规范”而给每项小改动增加繁琐流程。
如果产品能持续部署,版本计划可以关注目标窗口和功能切片,而不是等一大批功能集齐后统一发布。对于低风险改动,采用自动化测试、功能开关和小流量验证;对影响核心数据或关键流程的变化,再提高评审和回滚要求。
2. 中大型组织、多团队并行
多个团队共享平台或数据服务时,需要明确跨团队依赖的管理机制。建议设置统一的版本日历、依赖登记和决策升级路径,但不要让中央团队替各业务团队估算所有工作。各团队对自己的承诺负责,平台或项目治理角色负责暴露冲突和协调窗口。
工具层面,应确保需求、版本、缺陷、测试和发布记录之间可以关联,且重要变更能追溯到决策。对使用 PingCode 等项目管理平台的组织,可以先从一个产品线试点:统一状态定义和字段口径,再逐步扩展报表。不要一开始就追求全公司统一的大而全流程。
规模化管理还需要区分团队视图与管理视图。团队要看阻塞、待办和验证状态;管理者要看关键目标、跨团队依赖、范围变化和风险趋势。只给管理者搭大屏、不给执行团队解决日常协作问题,系统很快会沦为填报工具。
3. 合同交付、法规约束或固定市场窗口
如果发布日期受到合同、法规或外部活动约束,必须更早明确不可变条件和可调整条件。哪些内容属于合同必要范围,哪些可以分阶段交付,客户验收依赖什么证据,哪些变更需要正式沟通,都要在计划前期列清楚。
硬日期不是压缩一切工作的理由。更合理的做法是拆分必须交付的合规或合同闭环与可后置的体验优化,提前安排验收演练、数据核对和发布审批。若资源不足,应尽早通过范围调整、并行支持或日期协商解决,而不是到最后一周把风险全部转给测试。
4. 高风险系统或影响核心业务的数据变更
对资金、权限、交易、医疗或关键运营数据等高风险系统,版本管理应更加重视影响分析、兼容方案、审计记录和回滚验证。发布门槛要与风险后果相称,不能直接套用普通功能版本的轻量检查表。
涉及数据结构变化时,应检查新旧版本兼容、历史数据处理、失败重试和重复执行安全性。能采用双写、影子验证或分批迁移时,先在有限范围内验证数据一致性,再扩大影响面。变更无法简单回滚时,必须提前设计补偿流程和恢复演练。
5. 需求经常变化、业务目标尚不明确
如果业务目标还在探索,固定数月的详细范围计划可能带来高昂的返工。此时适合采用短周期目标和滚动计划:近期范围具体、远期主题保留弹性;每个周期依据用户反馈和数据重新排序,但保留已经做出的变更决策记录。
滚动计划不是随时改计划的借口。团队仍要设定稳定窗口、变更负责人和优先级规则。频繁改动如果持续挤占交付时间,应该回到业务目标层面检查:是否目标冲突、决策权分散,或需求入口没有统一负责人。
八、不同情况下的取舍:没有万能模板,只有显式代价
1. 固定范围、固定日期和固定质量,不可能同时没有代价
在资源和风险不变的情况下,范围、时间、质量之间存在约束。范围变大,通常需要更多时间或资源;日期提前,可能需要缩小范围或承担更高风险;质量门槛提高,也需要投入验证和修复时间。所谓“范围不动、日期不动、质量不降”,如果没有新增产能或流程变化,通常只是把代价隐藏起来。
产品经理的任务不是假装约束不存在,而是把选择摆到决策桌上。可以保留核心闭环、延期非关键能力、增加资源或改变发布方式;每种选择都有成本。方案比较要说明影响对象、风险和后续维护,不要只比较“哪一个更快”。
| 决策选项 | 主要收益 | 主要代价 | 适用条件 |
|---|---|---|---|
| 缩小首发范围 | 保住关键日期和质量验证时间 | 部分用户价值延后兑现 | 需求可拆分,核心闭环仍完整 |
| 调整发布日期 | 保留范围并增加验证时间 | 影响市场窗口或客户承诺 | 质量风险高于日期成本,且仍可协商 |
| 增加资源或并行团队 | 可能加快独立工作 | 协调、培训和集成成本上升 | 任务可并行,瓶颈不是关键专家或共享依赖 |
| 分阶段发布 | 降低单次发布影响面 | 增加配置、监控和运营复杂度 | 具备灰度、监控和快速止损能力 |
2. 追求预测稳定,还是追求快速响应
稳定计划有利于跨团队协作、客户沟通和资源安排,但可能降低临时响应速度;灵活计划更能适应新信息,却可能让依赖团队和外部客户不断承受变化。选择取决于产品环境,不存在天然更先进的一边。
我的判断是:变化成本高、依赖多、发布风险大的项目,应该提高基线稳定性,把探索和承诺分开;用户反馈密集、功能可独立开关、发布成本较低的产品,可以提高滚动调整频率。无论选哪种,都要清楚说明计划何时可以变、由谁批准、变更如何传递。
3. 做大版本,还是保持小批量发布
大版本便于集中发布说明、协调客户培训和验收,但会积累更多集成风险,并让问题定位变复杂。小批量发布能缩小单次变化范围、提早验证假设,却要求自动化测试、发布能力、监控和运营支持更加成熟。
如果系统缺乏自动化验证和安全回滚能力,盲目追求高频发布可能只是把风险拆成更多次;如果团队长期等待“大版本窗口”,却没有可靠的集成测试,也并不会因为发布次数少而更安全。应根据交付能力逐步改变批量,而不是仅用频率当成熟度指标。
4. 追求工具统一,还是保留团队差异
统一工具有助于汇总跨团队依赖和管理口径,但强行统一所有状态与流程,可能让不同类型的团队产生大量例外。建议统一关键实体和必要字段,例如版本目标、承诺范围、负责人、依赖、状态和变更记录;具体迭代节奏和团队看板则保留适度差异。
工具选型时,优先检验真实工作流:需求能否关联版本,版本能否关联测试和发布记录,变更能否记录决策,跨项目数据是否有权限控制,历史数据能否导出。演示中漂亮的图表不如一次端到端试用有说服力。
九、可直接使用的版本计划模板与启动检查
1. 版本计划最小模板
以下模板刻意保持精简,适合先从一个产品或团队试运行。团队可以按风险增加字段,但每增加一项,都要能说明它会支持什么决策,避免为了“完整”而填入无人维护的信息。
| 计划字段 | 填写要求 | 示例说明 |
|---|---|---|
| 版本名称与目标窗口 | 使用统一标识,注明目标日期或区间 | 明确是灰度窗口还是全量发布窗口 |
| 业务目标 | 说明目标用户、要解决的问题及预期结果 | 避免只写功能名称或部门诉求 |
| 承诺范围 | 列出必要交付项及验收条件 | 每项可以追踪负责人和测试证据 |
| 候选与排除范围 | 写清进入条件与本次不做的事项 | 减少临近发布时的范围争议 |
| 依赖与风险 | 标出责任人、时间点、影响和替代方案 | 跨团队事项不能只写团队名称 |
| 里程碑与退出条件 | 描述可验证交付物和准入准出标准 | 避免只记录会议日期 |
| 发布与回滚 | 说明灰度、监控、停止条件及恢复方法 | 按系统风险决定检查深度 |
| 变更与决策记录 | 保留原因、影响、决策人和后续动作 | 让调整过程可追溯、可复盘 |
2. 版本启动前的十分钟检查
- 目标能否用一句话说清,且不只是“交付若干功能”?
- 承诺范围是否与候选项、排除项分开?
- 每项承诺是否有可执行的验收条件?
- 关键依赖是否有人负责,并有可检查的交付时间?
- 估算是否扣除了维护、协作、测试和发布准备?
- 团队是否知道哪些变化需要重新评估基线?
- 测试准出条件是否在开发前明确?
- 发布监控和回滚方式是否有人验证过?
- 业务方是否知道日期窗口与范围承诺的差别?
- 复盘时准备观察哪些交付和业务指标?
3. 从下一个版本开始的实施顺序
如果团队目前没有成型流程,不要先引入复杂的审批矩阵。先选一个即将启动的版本,写明目标、范围分层、依赖、关键里程碑和发布门槛;然后在执行中记录变更原因与偏差;版本结束后,再用实际数据修订估算和检查项。
第二步是让跨职能成员共同评审计划,重点不是逐条审核每个需求,而是找出目标冲突、不可控依赖和不能验证的承诺。第三步再把信息放进合适的项目管理工具或平台,确保日常执行只需维护一份可信数据,而不是同时更新多张互相冲突的表。
如果团队已使用 PingCode 等项目管理平台,可以先选一个代表性版本验证需求、版本、测试、缺陷和发布记录能否连通,再决定是否扩展到更多项目。工具配置应从真实决策问题出发:谁需要看到风险,谁可以批准变更,哪些状态需要自动提醒,而不是先追求字段数量或报表丰富度。
十、结语:计划不是预测未来,而是让团队更早看见代价
1. 用可追溯的承诺替代看似精确的日期
版本管理最容易被误解为“把发布日期排准”。但复杂交付中,日期只是许多约束之一。真正有用的计划,能让团队看见目标与范围的关系,识别依赖与风险,说明变更由谁承担,并在结果出现偏差时找到可改进的环节。
我更看重一份计划是否诚实:不把候选项伪装成承诺,不把未知依赖藏进乐观日期,不把质量风险留给测试阶段,也不把业务价值简化为按期完成。计划可以调整,决策必须留痕;目标可以变化,变化的代价必须被看见。
2. 下一步先做三件小事
- 为下一个版本写出一个明确业务目标,并区分承诺、候选和排除范围。
- 找出三个最可能影响日期的依赖或风险,为每项指定负责人、验证节点和替代方案。
- 版本结束后,对照原始基线复盘范围兑现、质量结果和偏差来源,选一个具体流程改进点。
版本计划的成熟度,不取决于表格有多复杂,而取决于团队能否在变化发生时做出一致、可解释、可追溯的选择。从下一个版本开始,把目标、范围、依赖和退出条件写清楚,再用真实交付结果逐步校准,这比一次性设计一套完美流程更可靠。
常见问题解答(FAQ)
1. 产品经理如何从需求池制定可执行的版本计划?
我手里有一批客户需求、缺陷和内部优化项,大家都说重要,但研发资源只有两个迭代。我想知道版本计划到底从哪里开始,怎么避免最后变成按谁催得急就先做谁的清单?
先把需求转成可比较的候选项,而不是直接排日期。每项至少记录用户问题、影响范围、预期收益、紧急程度、估算工作量、依赖项和验收条件。一个实用的初筛方式是先问:不做会造成什么可验证的损失?做完后用什么信号判断有效?答不上来的项目先补信息,不急着进入版本。
比如一次规划中有12项候选需求,团队估算总量为28人日,而下个版本可用容量只有20人日,应先明确取舍,不要把12项全写进计划再期待加班补齐。对需要多人并行的项目,还要把联调、测试和发布准备纳入容量。版本计划不是需求愿望清单,而是经过容量约束和价值判断后的承诺。
2. 版本范围什么时候冻结,变更需求又该怎么处理?
我经常遇到版本已经开始开发,销售或客户又提出一个看起来很急的需求。直接拒绝担心影响业务,直接塞进去又会挤掉测试时间;我想建立一个团队能执行的变更规则,而不是每次都靠产品经理临场协调。
冻结的目的不是禁止变化,而是让变化的代价可见。可以在版本启动时确定范围基线,并约定一个变更评审门槛:新增事项必须说明业务影响、截止时间、依赖关系和预计工作量,同时明确它将替换哪项原计划工作,或由谁批准增加容量。举例来说,版本剩余容量为6人日,新需求评估为4人日,但还需2人日回归测试;
如果没有对应的替换项,实际挤占的可能不是“空闲时间”,而是测试缓冲。对生产故障、安全问题等高风险事项,可设快速通道,但仍需记录决策和受影响范围。若一周内多次临时变更,重点应复盘需求入口和优先级机制,而不是只要求团队提高执行速度。
3. 版本计划中应该设置哪些里程碑,才能让延期更早暴露?
我以前只盯版本发布日期,临近发布才发现接口联调、数据迁移和验收都没完成。现在想把计划拆得更细,但又担心每天追进度让团队陷入填表;哪些节点值得跟,怎样判断风险已经不是普通波动?
里程碑应对应可验证的状态,而不是笼统的百分比。通常可设置范围确认、关键方案评审、开发完成、集成联调完成、验收通过和发布就绪等节点,并为跨团队依赖单独标注负责人及最晚交付时间。判断风险时,优先看关键路径上的未完成事项、阻塞持续时间、缺陷趋势和剩余测试窗口。
例如计划发布前5天,核心接口仍未联调,且高优先级缺陷连续两天没有下降,这比某个任务显示完成度为80%更能说明延期风险。建议每周做一次版本风险检查,临近发布后提高频率,但只追踪偏差、阻塞和决策,不要求所有人重复汇报任务细节。里程碑的价值是让团队尽早改变方案,而不是制造更密集的状态更新。
4. 版本发布后,产品经理怎样判断这次版本是否成功?
版本上线后,团队往往只看有没有按时发布、有没有严重故障,但我不确定这些能不能代表版本真正有价值。比如一个功能顺利上线,却几乎没人使用,我应该复盘什么,下一版又该据此做什么调整?
把成功拆成交付质量和业务结果两层。交付质量可看是否按承诺范围发布、关键缺陷数量、回滚或紧急修复情况;业务结果则要回到版本立项时设定的目标,例如功能采用率、任务完成时间、转化变化或支持请求量。指标应在开发前定义基线、观察周期和数据来源,否则上线后很容易挑一个看起来好看的数字解释成功。
比如版本目标是让用户更快完成某项操作,可以对比上线前后的中位完成时长,并按用户类型检查差异;若使用率低但使用者效率明显提升,问题可能在触达或适用人群,而不一定是功能本身。发布后安排一次短复盘,记录目标达成情况、计划偏差原因和后续动作,并把结论带入下一轮优先级评估。
核心关键词
文章包含AI辅助创作:版本管理版本计划全流程:产品经理落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515662
读者评论
我们之前也把“上线”当成一个日期,结果灰度和全量发布的理解不一致。拆成几个状态后确实好沟通些,不过每个状态谁来确认,最好也提前写清楚。
净产能这点很有感触。团队常被临时支持和回归测试打断,按人数排期基本都会偏乐观;但如果没有过去几轮的记录,预留比例也只能先粗略估。
范围变更时采用等量替换比较公平,不过实际项目里业务方常不愿意明确放弃旧需求。有没有什么办法能让取舍结果和决策责任留痕,而不是最后又变成团队自行消化?
