同一团队连续三个版本都按时发布,未必意味着版本管理健康:如果每次都靠临近上线冻结需求、周末加班和发布后紧急修复,准时率反而掩盖了流程失控。产品经理看版本数据,不能只问“有没有按期上线”,还要追问范围何时变化、等待耗在哪里、质量问题从哪里逃逸,以及上线后用户是否真的得到价值。
一、核心结论:版本管理不是数发布次数,而是管理承诺与结果
1. 先把版本分析的对象定义清楚
我建议先区分三个常被混在一起的对象:产品版本是面向用户或业务承诺的一组能力;开发迭代是团队组织工作的时间盒;部署批次是代码进入生产环境的技术动作。三者可以关联,但未必一一对应。一个产品版本可能经历多次部署,一次部署也可能同时服务多个版本目标。
如果团队把迭代次数直接当成产品版本数,或者把部署成功当成版本成功,数据就会在口径上失真。分析前应明确版本边界、计划冻结时间、纳入统计的需求类型、线上问题观察窗口,以及“发布完成”究竟指代码上线、功能可用,还是目标用户已经能够使用。
2. 用四类指标回答四个经营问题
我通常把版本管理指标分成四层:计划可信度回答承诺是否稳定;交付流动回答工作是否顺畅;质量风险回答发布是否安全;产品结果回答上线是否产生价值。四层指标要能从同一个版本追溯到需求、任务、缺陷、发布记录与用户行为,而不是各自形成一张互不相认的报表。
- 计划可信度:版本承诺完成率、范围变更率、预测偏差。
- 交付流动:需求周期时间、等待时间占比、阻塞时长、并行工作量。
- 质量风险:发布后缺陷密度、变更失败率、回滚率、问题恢复时间。
- 产品结果:目标功能采用率、关键流程转化、用户反馈变化及业务结果。
真正有效的看板不需要把几十个指标都放在第一屏。我的做法是先固定一项北极星结果,再选一到两项过程指标和一项风险护栏。比如“新功能七日采用率”作为结果指标,同时观察范围变更率与发布后严重缺陷率,避免只为提高上线速度而牺牲质量。

3. 指标必须带口径、时间窗和责任动作
一个裸数字无法指导决策。比如“版本完成率为 80%”,至少还要说明按需求数、估算工作量还是承诺价值计算;统计对象是全部需求还是冻结范围;逾期需求是否算未完成;统计周期按计划发布日期还是实际发布日期。口径不同,80%可能分别代表健康、危险,甚至毫无意义。
每项指标都应配套一个可触发的动作。例如,范围变更率连续两次高于团队基线,就检查需求入口和变更审批;需求周期时间的第 85 百分位明显拉长,就查阻塞与并行工作量;发布后严重缺陷增加,则先收紧发布风险,再讨论提速。
二、背景与真实场景:为什么“按期发布”经常不是好消息
1. 版本承诺通常在信息不完整时形成
产品经理在规划时面对的是需求价值、研发容量、依赖团队、测试资源和市场窗口等多种不确定性。需求往往先以一句业务目标进入排期,经过评审才发现权限、数据迁移、兼容性或合规要求尚未确认。若团队只记录最终发布日期,不记录这些条件何时成熟,就很难解释计划为什么偏移。
版本计划也常受到组织节奏影响:销售承诺、活动窗口、合同节点可能先于需求澄清发生;跨团队依赖又会把不确定性转移到别人身上。此时,单纯要求团队“提高准时率”,通常只会诱发缩小测试范围、将未完成事项改名为后续优化,或在报表上重置计划日期。
2. 典型现场:发布日准时,版本价值却延期

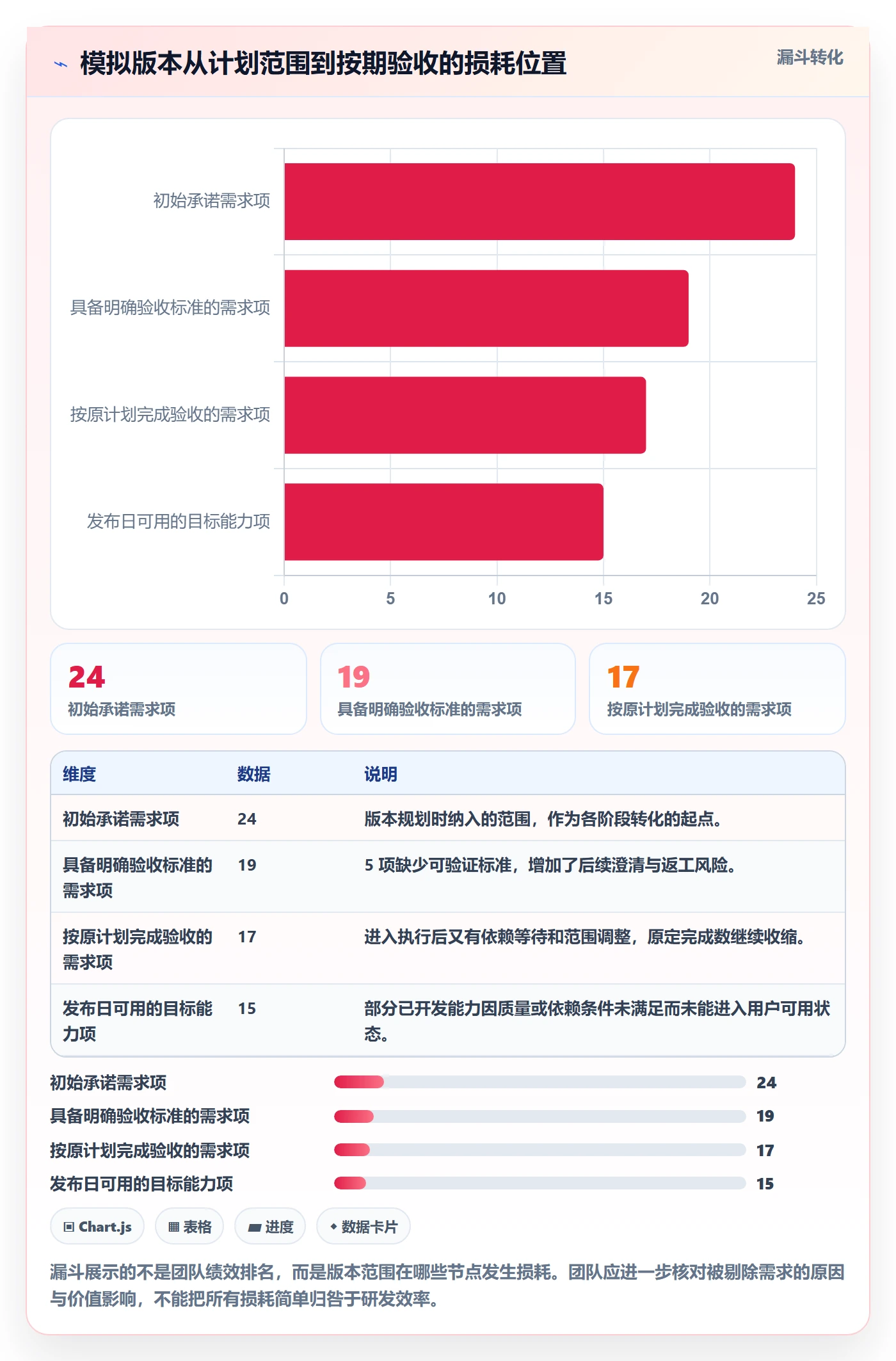

下面用一个情景模拟说明数据如何揭示表面准时背后的问题。某 120 人研发组织计划在 8 周内发布一项面向企业管理员的权限管理能力,初始范围 24 个需求项。发布日当天完成了主流程,但审计日志和批量配置能力转入后续版本,线上还出现了需要紧急修复的权限边界问题。
如果只看发布是否发生,这个版本可以被标记为“按时上线”。但复盘发现,冻结后新增或替换了 7 项需求,4 项需求在开发阶段等待外部接口或安全确认超过一周,测试阶段发现的高优先级缺陷中,有一部分来自验收规则不完整。团队的真正问题不是发布日期失守,而是版本承诺持续漂移,且关键前置条件没有被显式管理。
3. 先观察路径,再评价结果
我会把版本拆成“进入计划,需求就绪,开发完成,测试验收,发布,结果观察”几个节点,记录每个工作项进入与离开节点的时间。这样可以区分实际工作时间和等待时间。需求在研发手里停留十天,不等于研发用了十天;它可能有三天在等产品确认、两天等接口、两天排队测试。
版本分析的核心价值,往往不是指出哪个角色慢,而是识别组织系统中反复出现的等待。若同一依赖团队在多个版本都形成瓶颈,问题应从协作机制、容量规划和依赖提前量处理,而不是每个版本临时催办。

三、常见误区:看起来直观的数字,可能把团队带偏
1. 把准时率当成版本健康度
准时率适合衡量计划承诺的稳定程度,但它并不等于价值交付或质量安全。若团队通过反复调整计划日期来“守住”准时率,或者在发布日期当天发布一个功能不完整的最小切片,准时率会变好,用户得到的结果却可能变差。
更稳妥的做法是把计划日期分成基线日期和当前预测日期,并保留每次变更记录。准时率按最初批准的基线计算,预测准确性则比较不同时间点的预测与最终结果。日期可以调整,但历史不能被覆盖;否则团队失去学习预测误差的机会。
2. 用需求数量或故事点比较团队产能
不同需求的复杂度、风险和拆分习惯差异很大,单看需求项数量,容易鼓励把大需求拆成更多小项;单看故事点,也会受团队估算尺度影响。故事点适合团队内部讨论相对复杂度,通常不适合跨团队做产能排行榜,更不适合直接用于个人绩效评价。
观察趋势时,可以用工作项类型、规模区间、服务等级和团队自身历史做分层。例如分别看常规需求、缺陷修复和紧急请求的周期时间,而不是把它们混成一个平均数。若团队更换了估算方式或流程阶段,还要在图表中标记口径变更,避免把统计制度变化误读为效率提升。
3. 用平均值掩盖长尾等待

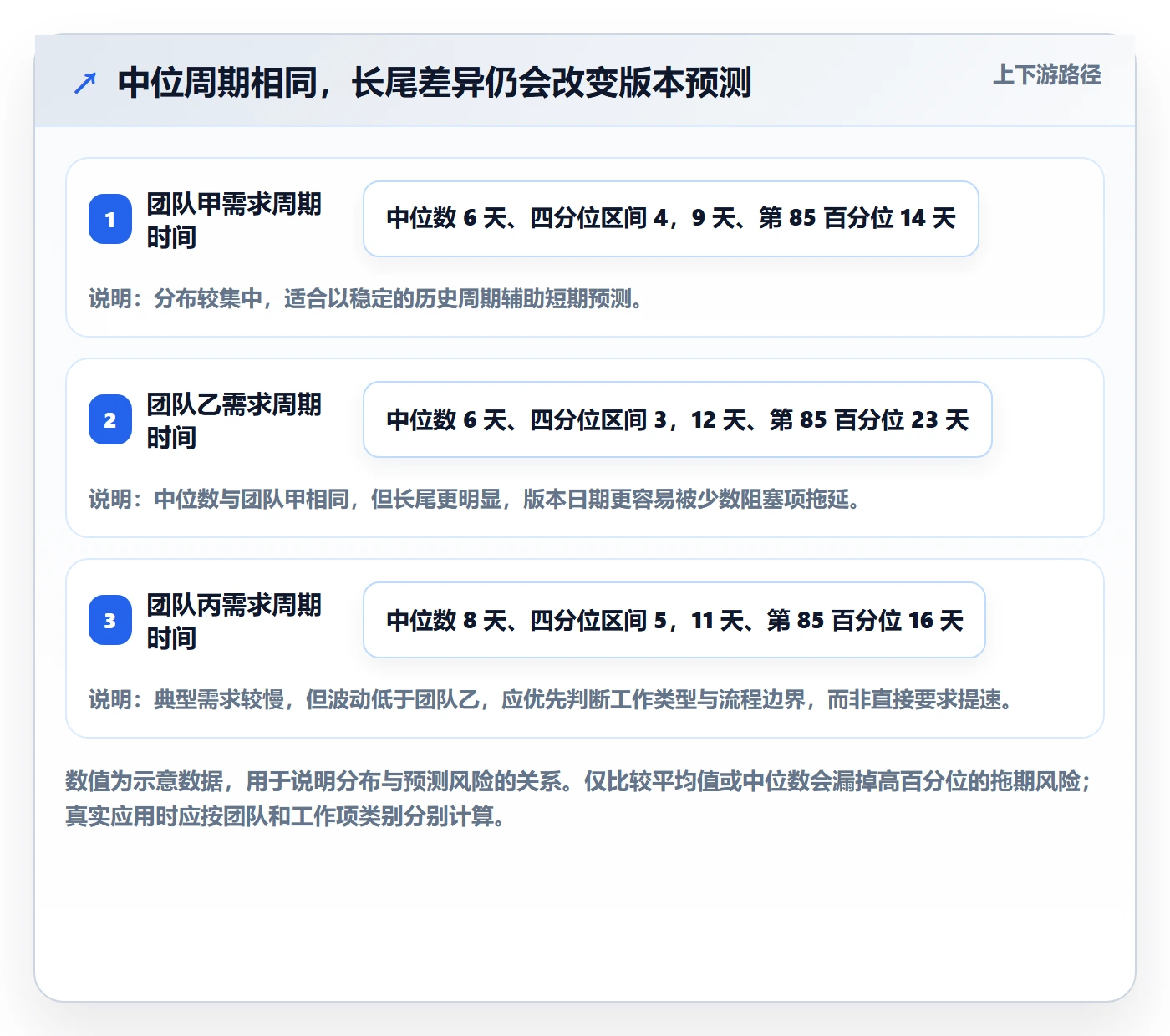

平均周期时间会让少数严重阻塞被大量快速完成的小任务稀释。对版本管理而言,真正影响预测的常是长尾:需求的中位周期时间可能只有 6 天,但第 85 百分位达到 23 天,说明有一批工作项遇到依赖、返工或优先级切换。
因此,周期时间至少同时看中位数和高百分位数,并结合未完成工作项观察。平均数回答“典型工作大致多久”,高百分位数帮助判断“有多大概率拖住版本”。对于计划承诺,后者通常更有提醒价值。
4. 把发布频率当成越高越好
发布频率只有在部署风险、用户影响和产品形态相匹配时才有解释力。面向内部用户的低风险功能,可能适合小批量高频发布;涉及数据迁移、监管审批或复杂硬件依赖的版本,则需要更严格的准入和回滚准备。频率不能脱离变更失败率、恢复时间与用户影响范围单独评价。
Google Cloud 的 DORA 研究长期关注软件交付与运营表现,并持续调整研究框架与指标定义。引用相关指标时,应回到原始定义和适用范围,而不是把外部组织的分组阈值复制为本团队的硬性目标。团队内的趋势和业务风险通常比跨组织排名更值得用于行动。
5. 把发布后缺陷全部归因于测试
缺陷逃逸可能来自需求歧义、技术设计、测试数据、环境差异、监控缺失、上线策略或用户操作预期不一致。若只统计“测试漏了多少”,团队会倾向于增加测试数量,却不一定减少缺陷根因。缺陷分析要至少保留严重级别、发现阶段、影响范围、根因类别和修复耗时。
缺陷率还需要分母。可以按每个版本的已交付需求、用户会话、变更次数或观察天数计算,但不同分母回答的问题不同。一个功能复杂度更高的版本出现更多缺陷,不必然说明团队退步;没有记录暴露量,就不应把缺陷总数直接当作质量结论。

四、专业判断逻辑:从指标定义走到可执行的决策
1. 先明确决策问题,再选指标
指标不是先把系统里能导出的字段全部做成图,而是先问管理者要作什么决定。要判断版本是否能如期发布,重点看剩余范围、剩余容量、依赖状态和历史完成分布;要决定是否扩大试点,重点看质量护栏、用户采用与支持负荷;要改进流程,则看等待时间、返工和流入流出变化。
我会要求每个指标对应一个明确的问题、一个可能动作和一个负责人。例如,“依赖等待时长上升”不是结论,而是提示团队检查依赖方确认时间、接口就绪条件和升级机制。没有对应动作的指标,即使图表漂亮,也不应长期占据复盘时间。
2. 定义版本承诺完成率与范围变更率
承诺完成率可以按“按计划完成验收的基线工作项数 ÷ 冻结时纳入基线的工作项数”计算,也可以按工作量或业务价值加权。按数量计算容易理解,但大小需求权重相同;按价值计算更贴近目标,却依赖相对稳定的价值评分。团队应选择一种主要口径,并同时披露工作项数量,防止加权分数掩盖范围问题。

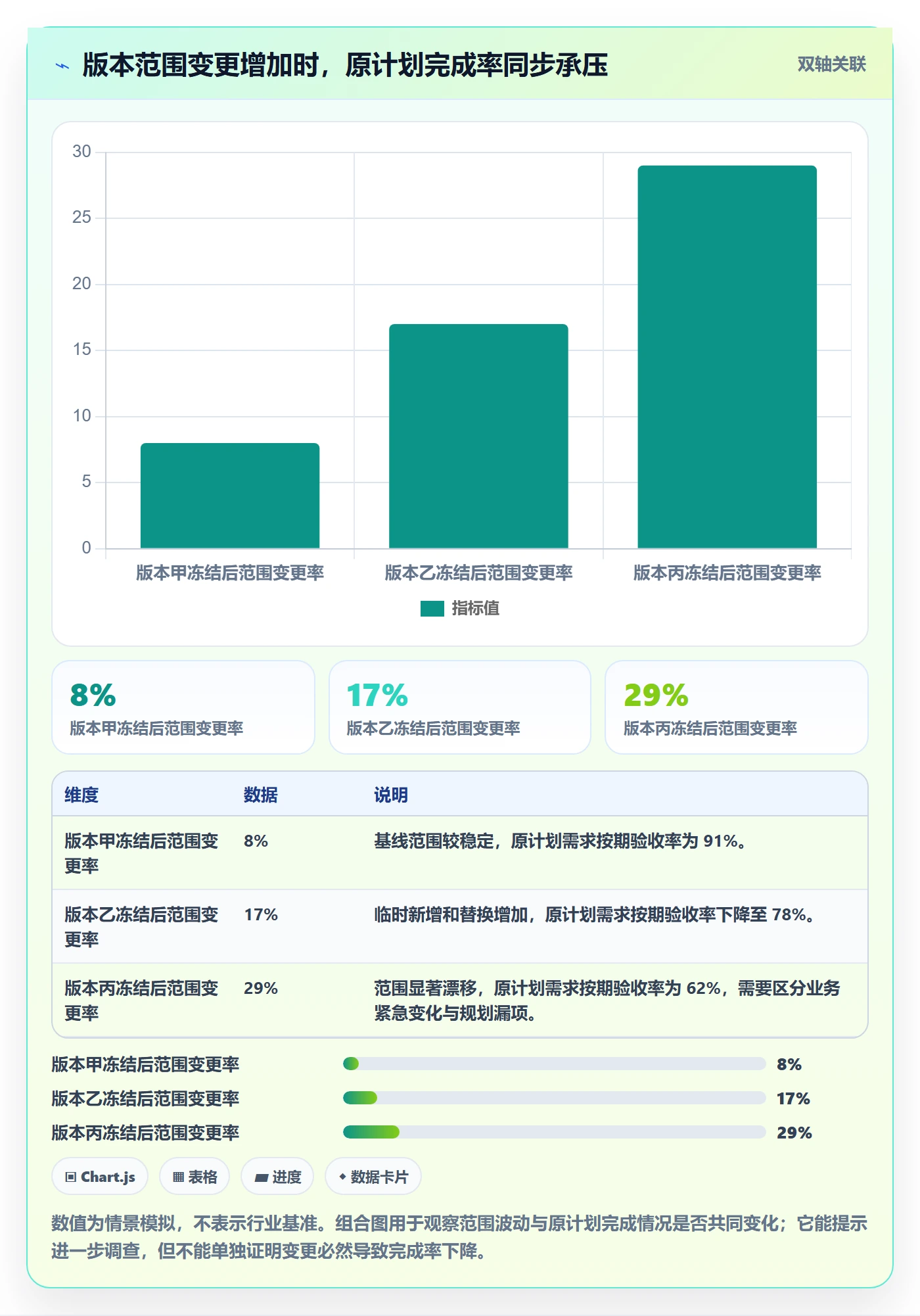

范围变更率可以按“冻结后新增或替换的工作项数 ÷ 冻结时基线工作项数”计算。新增、删除、替换应分别记录。紧急监管事项与普通需求插入的业务合理性不同,建议按变更原因分类,而不是把所有变更都当作管理失败。对外部不可控变化,关注响应机制;对反复出现的内部漏项,检查需求发现与规划过程。
计划冻结并不意味着需求永远不能改。它的作用是建立一个可比较的基线,让变更的成本和价值透明。若新需求价值高于被替换项,调整可能是正确决策;但应记录新增范围、被挤出的事项、发布日期影响和批准人,避免团队默默吞下额外工作。
3. 用周期时间与等待时间定位过程瓶颈
周期时间通常从工作项进入团队承诺的工作状态开始,计算到完成验收或达到约定终态的时间。不同团队的起点定义可能不同,因此要把状态映射固定下来。若某需求从“待排期”开始计时,周期就包含了需求池等待;若从“开发中”开始,反映的是另一段路径,二者不能直接对比。
等待时间占比可以按“未发生有效处理的阻塞或排队时长 ÷ 全周期时长”估算。它需要团队对等待原因做轻量记录,例如等待产品澄清、外部接口、测试环境、安全评审或业务验收。记录不必精细到分钟,但至少要能识别频繁出现的前几类阻塞。
4. 质量指标采用护栏思维,而非单项竞赛
发布后质量建议组成一个小型指标组:严重缺陷发生率反映用户风险,回滚率反映发布稳定性,恢复时间反映故障处置能力,缺陷逃逸阶段帮助定位流程缺口。每项指标都应有严重程度定义和观察窗口,例如上线后 7 天或 30 天,不能有的版本看三天、有的版本看一个月再横向比较。
如果小团队一年只有少数大型发布,百分比很容易因一个事件剧烈波动。此时应同时展示事件数和影响范围,必要时使用滚动周期或多版本合并观察。不要因为统计波动就隐藏事故,也不要仅凭一次偶发问题推断流程长期恶化。
5. 将产品结果与交付活动分开验证
交付团队可以负责功能可用性和质量,但产品结果通常受推广、客户结构、价格、培训和季节性影响。上线后采用率低,不应立刻断言功能失败;先检查目标用户是否看见入口、是否具备权限、是否理解使用方式,再看核心任务是否完成、关键流程转化是否变化。
建议在规划时为每项重要能力写下一个可验证假设:目标用户是谁、要解决什么行为问题、预期改变哪个事件或结果、观察多长时间、有哪些外部因素。上线后比较目标用户与未触达用户,或采用分阶段发布,能比单纯看全站总量更接近因果判断。

五、案例与数据观察:用一个模拟复盘看出真正的约束
1. 案例口径与数据边界
以下案例是情景模拟,用于展示分析方法,不是任何企业的真实统计。某中大型企业研发组织约 120 人,产品经理、研发、测试、安全与运维共同参与版本交付。团队使用 PingCode 等项目管理平台记录需求、任务、缺陷和迭代信息;具体字段配置应以组织实际系统为准,不代表某个平台自动提供了本文所有分析结果。
团队连续观察三个 8 周版本,基线需求项分别为 24、26、25 项。上线日三个版本都没有整体延期,但基线完成、范围变化、缺陷风险和采用情况差异明显。为了避免把数量相同误认为价值相同,团队另行标注了关键业务能力,并将缺陷按严重程度与发现阶段分类。
2. 三个版本的数据对照

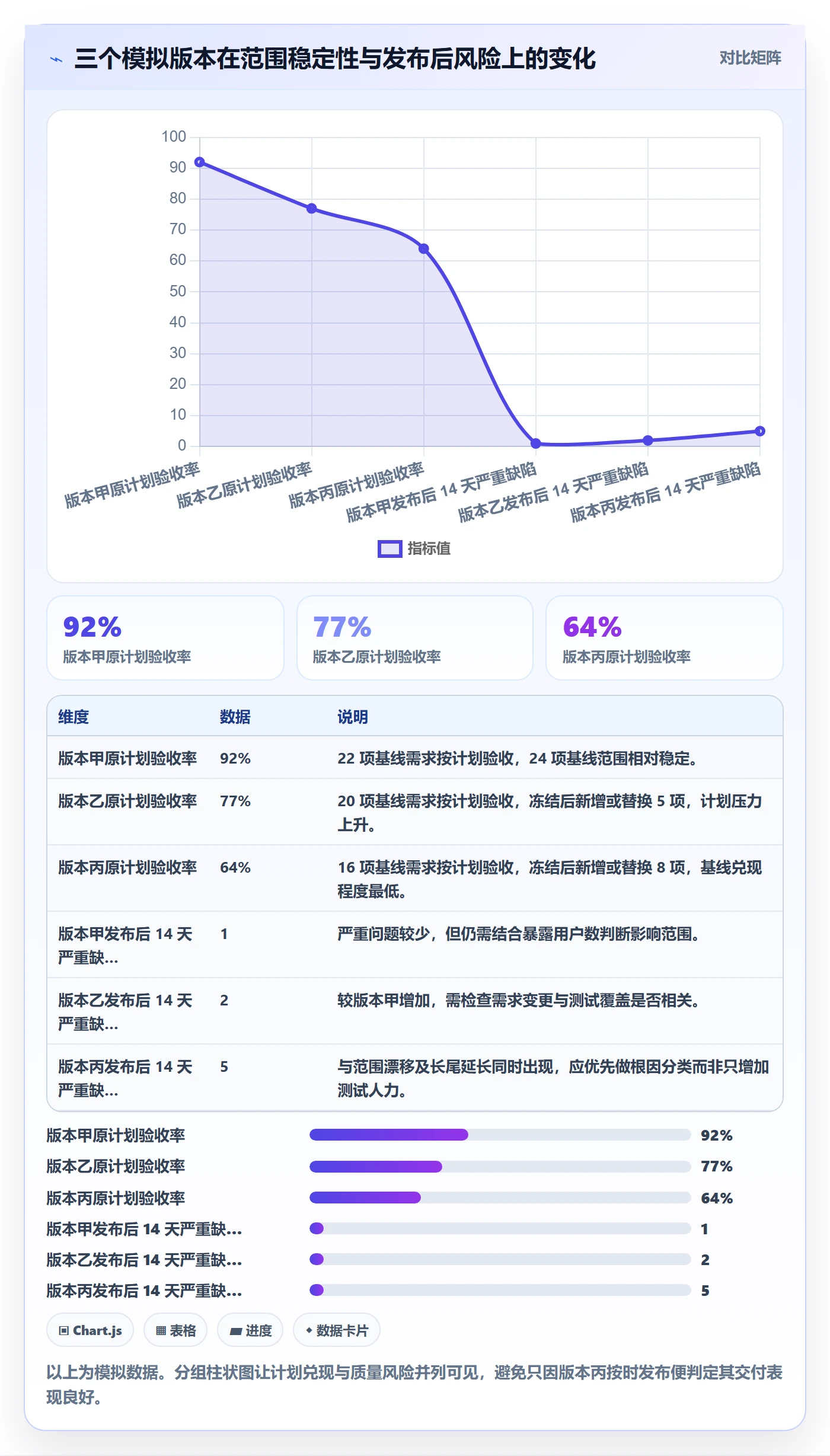

| 观察维度 | 版本甲 | 版本乙 | 版本丙 | 解释口径 |
|---|---|---|---|---|
| 冻结时基线需求项 | 24 项 | 26 项 | 25 项 | 版本正式确认时的工作项基线 |
| 按原计划完成验收 | 22 项 | 20 项 | 16 项 | 只统计基线项,不把后加需求计入分子 |
| 冻结后新增或替换 | 2 项 | 5 项 | 8 项 | 反映范围变化,不直接等同于无效需求 |
| 第 85 百分位周期时间 | 15 天 | 19 天 | 25 天 | 从团队承诺状态到验收完成的高百分位时间 |
| 发布后 14 天严重缺陷 | 1 起 | 2 起 | 5 起 | 按统一严重级别定义统计,不以普通反馈替代 |
| 目标用户 14 天采用率 | 34% | 29% | 18% | 以符合目标条件的活跃用户为分母 |
从表面看,三个版本都按期发布;但版本丙的基线完成数更低、范围变化更多、周期长尾更长、严重缺陷更多,目标用户采用率也最低。这个组合比单看准时率更值得管理者关注。它可能意味着范围不稳定、依赖未前置、验收与质量条件不足,也可能叠加了推广不足,需要继续拆因,而不是直接贴上“团队能力下降”的标签。

3. 从数据关联走向原因验证
我不会因为版本丙的范围变更多、缺陷也更多,就直接断言“范围变化造成缺陷”。先把 8 项变更按原因分层:客户紧急需求、法规要求、规划遗漏、验收补充、技术依赖暴露。再看缺陷是否集中在变更项,是否属于边界条件遗漏,或是否源于上线环境差异。只有根因链条能被证据支持,改进动作才有针对性。
例如,模拟复盘发现 3 项变更来自客户现场的权限规则,2 项来自前期未确认的审计要求,其余为原有需求细化。团队进一步发现,安全评审在开发中后段才开始,导致部分设计返工;同时,批量权限功能缺少明确的异常处理验收项。于是改进重点不是禁止变更,而是将安全评审前移,并在需求就绪条件中纳入异常场景与数据权限验收。
4. 区分预测偏差与执行偏差
版本偏差大致有两类:预测偏差是起初对工作量、依赖或风险判断不准;执行偏差是已知条件具备,却因优先级频繁切换、阻塞处理迟缓或缺少协作而没有完成。两者需要不同的管理动作。预测偏差要改善估算、历史数据和风险缓冲;执行偏差则要改善在制品限制、依赖升级和团队协作。
复盘时可以逐项问:需求何时进入基线?验收条件何时确认?外部依赖何时被识别?阻塞多久后升级?计划调整时有无交换范围?如果这些时间戳在管理平台中没有记录,先不要急着建立复杂模型;补齐少量关键节点,往往比增加更多看板更有价值。

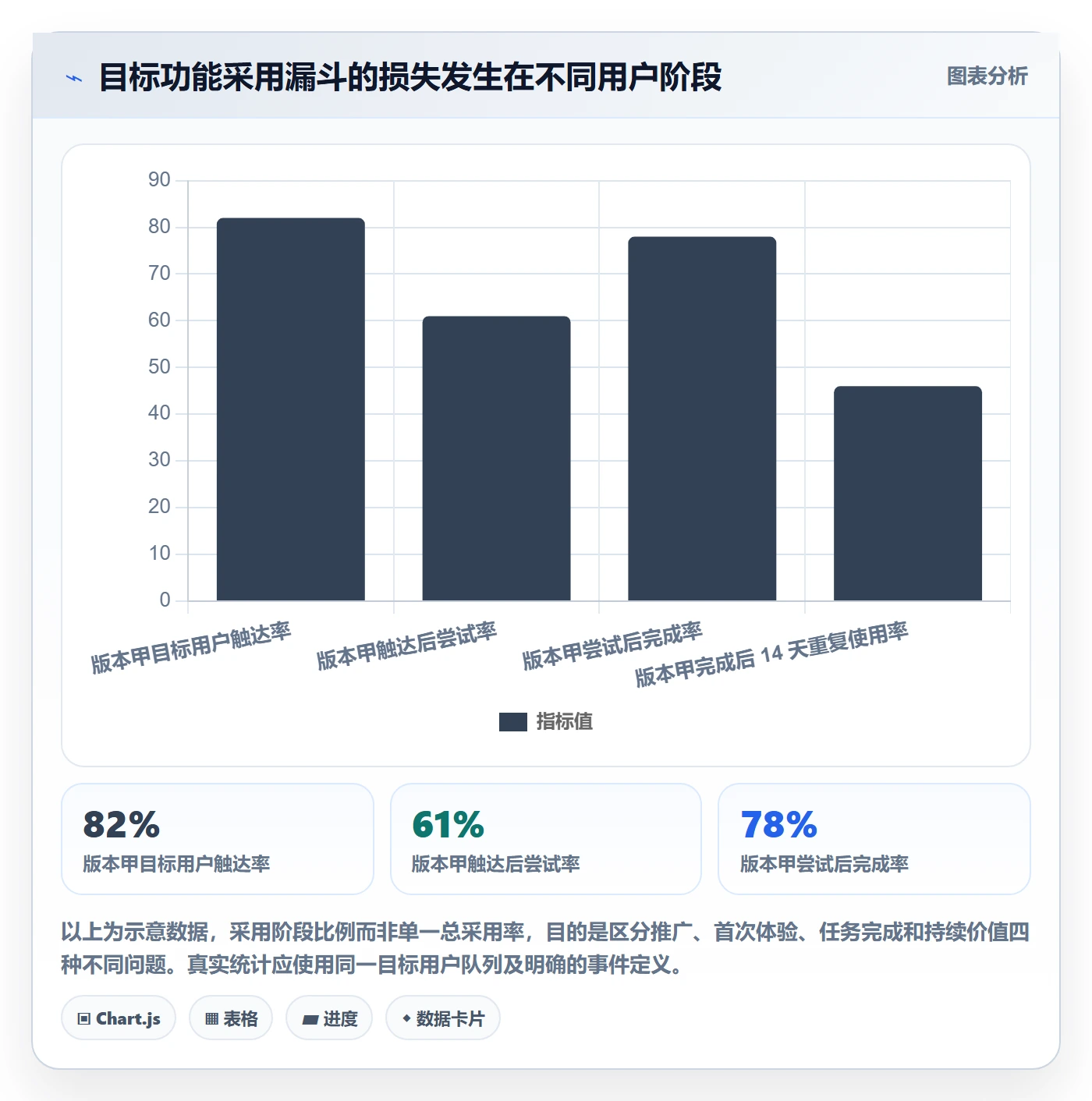

5. 结果指标要考虑用户暴露与观察窗口
目标用户采用率从 34% 降到 18%,看起来像产品结果恶化,但还需核对目标用户是否定义一致、功能是否全量可见、客户是否完成配置、采用事件是否埋点完整。若版本丙只向少数试点客户开放,分母应是符合试点条件且已触达的用户,而不应直接使用所有企业账户。
我倾向于同时看“触达,尝试,完成,重复使用”四步。触达率低,问题多在发布沟通和入口可见性;尝试率低,可能是价值表达或权限配置问题;完成率低,常见于流程复杂或能力缺口;重复使用低,则需验证功能是否解决了高频痛点。这样,产品经理能把“采用率低”转成可以执行的诊断路径。

六、指标体系落地:从字段、流程到版本复盘
1. 先建立最小可用的数据模型
版本管理不需要一开始就做数据仓库。最小数据模型可以包含版本、工作项、变更记录、依赖、缺陷、发布批次和产品事件七类对象。每个对象有稳定标识,才能把“某需求加入哪个版本、何时发生变化、由哪个发布批次交付、上线后关联哪些问题”串起来。
- 版本对象记录基线日期、当前预测日期、目标用户、业务目标和范围冻结时间。
- 工作项对象记录类型、负责人角色、进入关键状态的时间、验收结果和优先级。
- 变更对象记录新增、删除、替换、原因、提出时间、批准人及被挤出的范围。
- 依赖对象记录依赖团队、前置条件、承诺时间、实际完成时间和阻塞原因。
- 缺陷对象记录严重程度、发现阶段、影响用户、根因类别和恢复时间。
- 发布批次与产品事件记录上线范围、灰度比例、回滚情况,以及目标功能触达和使用行为。
在采用 PingCode 或其他项目管理平台时,我会先检查字段能否被一致填写、状态能否反映真实流程、关联关系是否可追溯,再考虑图表自动化。若团队在不同项目里用“已完成”表达开发完成、测试通过和正式可用三种状态,系统再强大也无法提供可信的端到端周期数据。
2. 设立少而关键的状态时间戳
要分析流动,至少需要需求准备就绪、进入开发、开发完成、测试验收、发布可用等节点。状态不宜无限细分,否则记录负担变重,团队会为了填表而填表。可以先用现有流程状态映射关键节点,把例外状态和等待原因通过简短字段补足。
若工作项频繁跨团队流转,记录每次转交时间会有帮助;若团队规模较小、协作简单,则先记录阻塞开始和结束即可。数据粒度应服务于具体决策。例如无法判断谁导致等待时,不必记录到个人分钟级;如果合规流程要求可审计,则应保留明确的审批与确认时间。
3. 建立版本预测的滚动机制
发布日期不是规划会结束后就不再更新的数字。团队可以每周用已完成工作量、剩余范围、历史周期分布和未解除依赖重新估计风险。对于成熟的看板流程,可使用历史吞吐量或周期时间分布进行概率预测;对于需求变化频繁的团队,先滚动确认“最可能完成范围”和“必须交付范围”,通常比伪精确到某一天更诚实。
预测报告应同时呈现基线日期与当前预测区间,并说明主要风险。若计划只有“预计 6 月 15 日上线”,没有“有多少概率按期、关键依赖是什么、延迟时先缩哪部分范围”,就不是风险预测,而只是一个日期字段。
4. 固定版本复盘的会议输入与输出
复盘不应从“大家觉得这次怎么样”开始。会前先准备基线与实际差异、范围变更清单、周期分布、阻塞原因、线上质量事件、用户结果和数据质量说明。会议聚焦解释异常与选择行动,不逐条读报表,也不把个人情绪当成流程证据。
- 确认统计口径和观察窗口,先处理数据是否可比。
- 识别偏差最大的两个环节,避免把所有问题平均摊开。
- 从工作项样本追查时间线,验证阻塞、返工或决策延迟。
- 选出不超过三项改进动作,写清责任角色、截止时间和验证指标。
- 在下一个版本检查动作是否改变了过程,而不只看目标数字有没有变好。
5. 用数据质量指标约束看板可信度
版本数据也需要自身的质量检查。可观察必填字段完整率、状态时间戳缺失率、变更原因分类覆盖率、需求与发布关联率,以及重复或无效工作项比例。若“变更原因未知”占比很高,范围变更率就难以解释;若发布批次无法关联需求,产品结果与交付项也无法建立可信联系。

七、不同情况下的行动建议:指标要服从产品形态与风险
1. 新产品或新团队:先建立基线,不急着定目标
新团队缺少稳定历史数据时,不应把成熟团队的周期、吞吐量或发布频率作为硬指标。先连续记录三到五个可比较的交付周期,确认需求类型、状态口径和团队边界基本稳定,再建立本团队的中位数、分位数和常见阻塞基线。
这一阶段的重点不是追求漂亮数字,而是回答“哪些工作最常卡住”“预测误差来自哪里”“什么样的需求适合进入同一版本”。如果业务急需目标,可以先设风险阈值,例如严重缺陷不得超过约定范围,或者高风险依赖必须在进入开发前确认;阈值需标为管理约定,不要伪装成行业通用标准。
2. 需求变化频繁:管理变更成本,而非禁止变更
市场试验、客户定制或法规变化较多的产品,不适合把范围冻结理解为禁止调整。建议将版本目标分为不可妥协的核心结果、可交换的范围和可延后增强项。变更进入时明确影响:替换什么、增加多少工作、是否动发布日期、是否改变质量风险。
如果紧急插单长期占用容量,可设置专门的应急容量或独立服务通道,并定期观察应急工作占比和原因。若应急需求频繁来自同一来源,进一步判断是业务特性,还是前期需求收集、客户沟通或问题管理机制不足。
3. 高可靠或受监管产品:先设安全门,再讨论速度
涉及资金、隐私、医疗、工业控制或关键基础设施的产品,版本分析应把风险分级、审计留痕、数据迁移验证、回滚能力和事故恢复放在前面。发布频率可以较低,但发布流程必须清晰可验证。速度提升不能以绕过安全审查或缩短必要观察窗口为代价。
可以按变更风险设不同准入条件:低风险界面调整走轻量流程;权限、数据结构或关键算法变化增加专项评审和灰度;不可逆迁移要求备份、演练和回退方案。这样不是对所有工作一刀切加流程,而是把控制投入集中在潜在损失最大的变化上。
4. 多团队依赖复杂:重点看依赖提前量和阻塞分布
中大型组织里,单团队周期时间往往解释不了端到端交付。需要记录依赖何时提出、何时确认、何时可用,以及等待发生在哪一方。若依赖总在版本中后段才暴露,说明规划时的依赖识别不足;若已提前识别却长期等待,则要讨论跨团队容量承诺和升级规则。
可以设立跨团队版本视图,但避免只做一张汇总进度表。更有价值的是展示关键路径、未决依赖年龄、阻塞影响的基线范围,以及延期对用户承诺的影响。依赖的“已完成”也要有验收定义:接口文档发出,不等于接口能力已经可集成。
5. 小批量持续交付:按变更风险看待发布批次
持续交付团队可能每天部署多次,传统“一个版本一个发布日期”的指标不再适用。此时可将产品目标版本与部署批次分开追踪:目标能力属于哪个业务目标,代码经过哪些生产变更上线,用户何时实际获得功能。功能开关、灰度比例和实验分组可以帮助控制风险与评估效果。
小批量发布并不自动降低风险。若每次变更缺少自动化验证、可观测性和回滚策略,频繁部署反而可能增加事故处理负担。应同时看每次变更的影响范围、变更失败率、恢复时间和实际用户暴露,而不是只庆祝部署次数增长。
6. 业务目标短期难量化:用领先信号和证据等级
有些能力的业务效果需要数月才显现,例如底层平台改造、合规能力或内部效率工具。此时可先设领先指标:目标流程是否完成、人工步骤是否减少、错误率是否下降、支持请求是否变化。领先指标不是最终价值的替代品,应在规划时约定何时补充长期结果验证。
建议将证据分为三层:系统事件证明行为发生;用户研究解释行为原因;业务数据验证结果变化。三类证据互相补足。若采用率上涨但业务结果没变化,可能功能使用没有改变关键行为;若业务数据变好但事件数据缺失,则因果链仍不稳固。
八、指标取舍与下一步:少量可信数据,胜过完整但没人相信的仪表盘
1. 哪些指标适合放在管理层看板
管理层看板适合呈现少量可以触发资源和优先级决策的指标,例如关键版本目标状态、预测风险区间、严重质量风险、重大依赖和上线后业务结果。详细缺陷列表、每个工作项状态和个人任务耗时,通常更适合团队内部诊断,不应将管理层看板变成监督个人的工具。
对产品经理而言,核心不是让每项数据都显示绿色,而是让风险足够早地出现。若版本目标必须延期,提前两周暴露并调整范围,通常比发布日期前一晚才承认失败更有管理价值。透明预测不是降低要求,而是给组织留下选择空间。
2. 哪些指标不宜用于跨团队排名
故事点、需求完成数、发布次数和缺陷总数通常不适合脱离团队背景比较。不同团队的服务对象、系统风险、依赖数量、产品阶段和工作类型差异很大。强行排名会诱发拆分工作项、改变估算尺度、压低缺陷等级或回避高风险任务,最终让指标本身失去可信度。
跨团队比较可以聚焦共同流程的可控部分,例如依赖响应时间、发布审批周期、严重事故恢复机制,但要校准服务等级与工作类别。更稳妥的用途是找出差异并提问:“为何某类变更的等待更短?”而不是直接得出“谁的团队表现更好”。
3. 速度与稳定性冲突时如何取舍
如果业务窗口明确且延迟成本高,可以优先保护核心价值范围,把低价值增强项移出版本;如果质量风险接近不可接受阈值,应先缩小发布暴露面、灰度或延期,而不是压缩必要验证;如果主要问题是需求等待,应先减少并行工作和澄清阻塞,而不是要求研发加班。
取舍应写成明确的交换关系:延期几天换取哪些风险下降;减少哪些范围保住核心目标;增加多少投入能解除关键依赖;采用灰度能覆盖多少用户且保留什么回滚能力。只有把代价摆出来,产品、研发和业务负责人才能共同承担决策,而不是让团队在执行阶段默默吸收矛盾。
4. 建议的 30 天启动顺序
- 第一周:明确产品版本、迭代和部署批次的边界,统一基线冻结、验收完成和严重缺陷的定义。
- 第二周:在现有系统中补齐版本关联、关键状态时间戳、变更原因和依赖状态,不先增加大量新字段。
- 第三周:建立一页版本视图,展示基线兑现、范围变化、周期分布、严重质量事件和一个产品结果指标。
- 第四周:选择一个偏差最大的版本做样本复盘,追踪实际时间线,形成不超过三项改进动作。
- 下一个版本:验证改进是否改变等待、变更或质量过程,并检查数据质量;没有证据改善时,调整假设而不是只提高目标数字。
5. 最后的判断:把版本指标当成组织的反馈系统
版本管理数据真正有价值的地方,不是证明某个团队足够忙,也不是给每个人贴上高低标签,而是让组织看见承诺是如何形成、偏差何时出现、成本由谁承担,以及用户结果是否兑现。一个健康的指标体系既能保护团队免于不合理承诺,也能让管理者尽早发现价值、质量和交付之间的冲突。
下一步可以从最近一个已完成版本开始:找出基线、范围变更、阻塞、质量事件和目标用户结果五类证据,先核对口径,再追查两个最大偏差。不要急着建几十张图,也不要先立一个漂亮的准时率目标。先让版本从“按期没按期”的结论,变成一条可以复盘、预测并改进的证据链。
常见问题解答(FAQ)
1. 产品经理做版本管理数据分析,最应该关注哪些关键指标?
我负责的版本数据不少,但每次复盘都只看按期率和需求完成数,感觉解释不了版本为什么总是延期。我想知道哪些指标能把计划、变更和交付质量串起来,而不是堆一张看起来很专业的报表。
建议先看四组指标:交付结果看按期发布率和计划需求完成率;计划稳定性看版本中途新增、移出需求的比例;交付效率看从需求确认到上线的周期;上线质量看缺陷密度、严重缺陷数和回滚率。比如某团队连续复盘 8 个版本,发现按期率只有 62%,但进一步拆分后,延期版本中有 70% 在冻结后新增了需求。
此时问题更可能出在变更控制,而不是研发速度。指标应服务于定位原因,不能只把数字排成排行榜。
2. 版本按期率应该怎么算,计划日期变更后还算按期吗?
我发现团队有时会在临近发布时把计划日期往后改,报表里的按期率因此变高了,但实际交付体验并没有改善。我不确定应该以最初承诺时间还是最后一次更新时间作为统计口径,才能避免数据失真。
建议同时保留基线按期率和调整后按期率,不要覆盖最初承诺日期。基线按期率可按“在原计划发布日期当天或之前实际发布的版本数 ÷ 到期版本总数”计算;调整后按期率则使用经审批的最新计划日期计算。
举例来说,10 个到期版本中有 6 个按初始日期发布,2 个获批延期后按新日期发布,那么基线按期率是 60%,调整后按期率是 80%。两者差距能反映计划偏差和变更治理情况。延期需要记录原因、审批时间及影响范围,否则调整后的数字容易变成美化结果。
3. 如何衡量版本需求变更,避免把合理调整误判为团队失控?
我所在的项目经常在版本进行中加入紧急需求,也会移除优先级下降的事项。只统计新增需求数量似乎不公平,因为有些调整确实是业务变化导致的;我想知道怎样判断变更是否已经影响版本稳定性。
不要只数新增条目,建议按工作量统计变更,并区分变更来源。可计算“冻结后变更率 = 冻结后新增或移出的需求估算工作量 ÷ 冻结时承诺的总工作量”。例如某版本冻结时为 100 人日,之后新增 18 人日、移出 8 人日,按变更工作量绝对值计算,变更率为 26%;
同时应单独标记法规、线上故障等外部驱动变更。若多个版本持续高于团队设定的警戒线,例如 20%,就进一步检查需求冻结时间、决策链路和紧急事项入口,而不是直接归咎于执行团队。该阈值是管理起点,应根据团队历史基线校准。
4. 版本发布后,产品经理应该用哪些指标判断这次交付是否成功?
我以前把上线当作版本工作的终点,只要功能发布就算完成。后来发现有些版本上线后缺陷不少,使用情况也不理想;我想建立一套不会只奖励“按时发出”的复盘方式。
把发布结果与上线后的质量和目标表现一起看。至少记录上线后 7 天或 30 天内的严重缺陷数、回滚或紧急修复次数,以及该版本核心功能的实际使用率或目标指标变化。举例:一个版本按期发布,但 7 天内出现 2 个高优先级缺陷,且目标功能使用率只有预期的一半;
另一个版本晚 3 天发布,却没有严重缺陷并达到业务目标。后者未必更差,关键要结合延期成本、质量风险和业务收益判断。复盘时应在发布前明确目标指标、观察窗口和数据口径,避免上线后再挑选有利数字。
核心关键词
文章包含AI辅助创作:版本流程与规范:产品经理版本管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515567
读者评论
我们复盘时也遇到过基线日期被不断改写的问题,后来保留初始计划和每次预测日期,才看清偏差从哪一周开始扩大。只是紧急需求最好单独分类,不然范围变更率容易显得失真。
周期时间看高百分位确实比只看平均数更能发现卡点。不过团队规模小、版本样本少时,单个异常需求就可能把分位数拉高,可能还要结合具体工作项核对。
采用率作为结果指标挺有用,但新功能上线初期会受用户触达范围影响。若没区分实际看见功能的人和全部用户,低采用率未必能说明功能本身没有价值。
