版本管理最容易失控的时刻,往往不是代码出错,而是团队里有人说“这个需求应该已经进了本次发布”,另一个人却拿不出确认记录。要把发布记录管理做好,产品经理不能只维护一张版本清单,而要建立一条可核对的证据链:为什么发布、发布什么、谁批准、如何验证、出了问题怎样止损,以及上线后如何确认结果。
一、先讲结论:发布记录不是发布通知,而是风险控制的证据链
1. 版本号只回答“叫什么”,不能回答“发生了什么”
团队常把版本管理理解成给软件命名:先有 2.4.0,再有 2.4.1,最后把更新内容写进公告。这个做法能帮助用户辨认版本,却无法支持发布决策。真正需要回答的问题包括:某项需求是否进入版本、它依赖什么、谁验收了、上线后出现什么异常,以及异常影响了哪些用户。
因此,我会把发布记录定义为一份可追溯的变更账本。它把需求、代码或配置变更、测试证据、审批结果、上线批次、监控信号和后续处置串联起来。只要这条链有一处断裂,团队就可能在故障发生后花大量时间还原“到底发布了什么”。
发布记录的价值不在于字段多,而在于它能否支持三个动作:发布前判断风险,发布中确认状态,发布后快速定位与复盘。若一份记录不能帮助团队做出这些动作,它更像公告草稿,不是管理工具。
2. 把发布管理拆成四种控制,而不是一个审批按钮
我通常把版本管理拆成范围控制、质量控制、变更控制和反馈控制。范围控制明确“本次包含什么、明确不包含什么”;质量控制确认测试、验收和回滚条件;变更控制约束发布窗口、审批人与操作顺序;反馈控制则用真实运行数据验证上线是否达到预期。
| 控制类型 | 核心问题 | 必须留下的记录 |
|---|---|---|
| 范围控制 | 哪些变更被纳入,哪些被排除 | 需求清单、版本归属、范围变更原因 |
| 质量控制 | 什么证据足以说明可以发布 | 测试结果、验收结论、已知缺陷、回滚条件 |
| 变更控制 | 何时发布,由谁执行和批准 | 发布窗口、审批记录、操作人、时间戳 |
| 反馈控制 | 上线后如何判断成功或失败 | 监控指标、用户反馈、异常处置、复盘结论 |
这四类控制相互补位。只做范围记录,无法证明质量;只做审批,无法证明审批者看过哪些证据;只写上线成功,也无法证明用户侧效果符合预期。记录要能把“决定”和“依据”放在一起。
3. 发布质量看可恢复性,不只看发布前的完美度
没有团队能用测试消灭所有风险。产品经理更现实的职责,是让变更足够小、风险足够透明、异常足够快被发现,并且存在可执行的止损路径。一个有明确监控、灰度策略和回退条件的发布,通常比一份写满“测试通过”的记录更能控制风险。
我会优先追问:如果关键指标恶化,谁有权暂停?暂停后用户会看到什么?数据是否需要补偿?回滚会不会破坏数据库兼容性?这些问题比“审批单是不是都点了通过”更接近真实风险。

二、为什么版本记录会失效:真实场景通常发生在交接处
1. 需求在计划内,发布时却没有人确认最终范围
一个常见场景是,产品经理在迭代计划里写了 12 项需求,开发过程中有 2 项延期、1 项被替换,另外又临时插入 2 个线上修复。最后公告仍沿用最初的计划,测试报告却按实际构建版本生成。此时,团队手里有多份看似完整的材料,却没有一份说明最终交付范围。
这类问题的根因通常不是团队不认真,而是计划范围和发布范围没有被明确区分。迭代计划是意向,发布清单是实际交付事实。两者可以不同,但差异必须有时间、原因和决策人,否则上线后无法判断变更是经过评估的调整,还是未经控制的遗漏。
2. “测试通过”没有口径,测试结论无法复用
“测试通过”这句话通常藏着很多未说明的条件:测试环境是否接近生产环境、覆盖了哪些用户路径、哪些浏览器或设备被排除、第三方依赖是否真实接入、压力测试是否覆盖峰值。若记录没有口径,下一次故障时便无法判断是测试漏测、环境差异,还是发布后条件发生变化。
所以,我会要求测试结论至少附带测试范围、构建标识、环境、执行时间、阻断问题状态和已知限制。没有必要把所有测试日志复制进发布记录,但要能通过链接或唯一编号找到原始证据。
3. 多团队协作时,依赖关系比功能清单更容易被遗漏
一个看起来很小的前端改动,可能依赖新的接口字段、权限策略、埋点事件或数据迁移。某团队认为自己只改了展示层,另一个团队却认为接口已经兼容,结果上线顺序一旦错开,用户就会看到空白页面或旧数据。功能清单本身看不出这种风险,依赖图和发布顺序才看得出来。
因此,跨团队发布必须记录“谁先、谁后、什么条件满足后才能继续”。依赖关系不能只写团队名称,还要写依赖对象、兼容性要求、验证责任人和失败时的处置方式。尤其是接口、权限、账务、数据迁移和外部服务,应独立标识。
4. 发布成功不等于业务成功
系统返回成功、部署任务完成、服务健康检查通过,只能证明技术动作完成,不一定意味着用户获得了预期价值。一个支付流程可以顺利上线,但支付完成率下降;一个搜索优化可以正常部署,但零结果查询变多。若发布记录没有业务观察窗口和指标,团队容易把“部署完成”误当“发布成功”。
我会把发布状态与业务结果分开记录:部署状态说明系统动作,运行状态说明服务健康,业务状态说明用户行为或目标指标。三者的判断人、时间窗和证据来源并不相同。

三、常见误区:看起来更规范,实际上不一定更安全
1. 把版本号当成版本管理
语义化版本号常用于表达兼容性变化,例如主版本、次版本和补丁版本各自承担不同信号。但版本号本身不包含业务范围、影响对象和风险状态。产品经理需要约定团队的命名规则,却不能把“命名正确”当成“变更受控”。
对用户来说,版本号还可能被客户端缓存、应用商店审核或服务端部署策略影响。一个版本号也可能对应多个灰度批次。更稳妥的做法是同时使用面向用户的版本号与内部唯一构建标识,并在记录中说明二者关系。
2. 把发布说明写成营销文案
面向用户的发布说明应该易读,但内部风险记录不能只写“体验优化”“性能提升”“修复若干问题”。这类表述无法支持排查。内部记录应能定位到具体功能、影响范围和变更证据;面向用户的说明再把技术细节翻译成用户能理解的价值。
同一份变更通常需要两种语言:内部使用可检索、可追踪的事实表述;外部使用清晰、诚实、避免过度承诺的说明。把两者混在一个字段里,往往导致内部信息过于含糊,或者用户公告暴露不必要的实现细节。
3. 把审批通过当作风险已经消失
审批只是责任确认和决策留痕,不是自动产生安全性的机制。审批者如果没有看到影响范围、未解决问题、监控计划和回滚条件,签字本身没有多少判断价值。审批流程过长也可能形成“大家都批了,但没人真正负责”的扩散效应。
我倾向于把审批拆成明确的问题,而不是堆叠节点:业务负责人确认范围与价值,技术负责人确认变更和依赖,质量负责人确认验证充分性,发布负责人确认窗口与止损准备。低风险小变更可以简化审批,但不能删掉必要的证据。
4. 把所有变更塞进一个大版本,认为发布次数越少越稳
少发布不必然低风险。把多项互不相关的变更攒在一起,会扩大故障归因范围,让回滚变得更困难,也增加测试组合数量。反过来,频繁发布如果每次变更范围小、自动化验证可靠、可快速回退,也可能更容易定位问题。
关键不是追求发布次数多或少,而是控制单次变更的复杂度和恢复成本。对于高风险业务,发布频率要服从验证能力和业务窗口;对于可隔离的小功能,拆小批次可能更利于观察。没有统一适用于所有团队的最佳频率。
5. 用“已知问题”替代风险处置计划
记录已知缺陷很重要,但如果没有影响用户、临时规避方式、责任人、修复期限和升级条件,已知问题只是把风险命名,并没有控制风险。特别是账务、权限、个人数据、订单状态等问题,不能因为“已知”就默认可以带病上线。
我会区分阻断缺陷、可接受缺陷和观察项。阻断缺陷必须修复或停止发布;可接受缺陷需要业务责任人明确接受,并写出边界;观察项可以在上线后继续跟踪,但必须有指标、负责人和关闭期限。

四、专业判断逻辑:先判断风险,再决定记录深度与发布门槛
1. 用影响、可探测性和可恢复性评估变更
我不会只根据需求大小给发布定风险等级。一个改动只有几行代码,却可能影响全量登录;一个大功能如果只对少量内部用户开放,影响范围反而可控。判断时至少看三个维度:影响有多大、异常能否及时发现、发现后能否恢复。
影响评估可覆盖用户规模、业务关键性、数据敏感度和财务后果;可探测性看监控是否能在用户投诉前发现异常;可恢复性看是否能够关闭开关、回滚版本、补偿数据或切换备用路径。任一维度明显偏弱,都应提高发布门槛。
| 风险等级 | 典型特征 | 建议控制 |
|---|---|---|
| 低 | 局部文案或隔离功能;不涉及关键数据和公共接口 | 常规测试、变更记录、发布后抽查 |
| 中 | 涉及多个用户路径、权限或外部依赖;影响范围可限制 | 专项回归、分批开放、明确监控和责任人 |
| 高 | 涉及核心交易、数据迁移、认证授权或不可逆操作 | 跨角色评审、演练、灰度、明确停止阈值与恢复方案 |
风险等级不是给团队贴标签,而是帮助决定“需要什么证据”。同一个团队也可能在不同版本里采用不同门槛。若某个版本的业务影响高、恢复代价大,即便开发周期很短,也不应沿用低风险流程。
2. 用“变更范围 × 失败代价 × 发现速度”确定发布策略
实用的判断方法,是把变更范围、失败代价与发现速度放在一起看。范围越大,受影响对象越多;失败代价越高,越需要更强的预防;发现越慢,用户暴露时间越长。三者中任何一项上升,通常都应增加灰度、监控或人工确认。
这不是一个精确的风险计算器,而是一种避免单维判断的讨论框架。若团队希望量化,可以给每个维度设定 1 至 5 分,并在高风险变更上触发评审;分数用于排序和提问,不应伪装成精确概率。

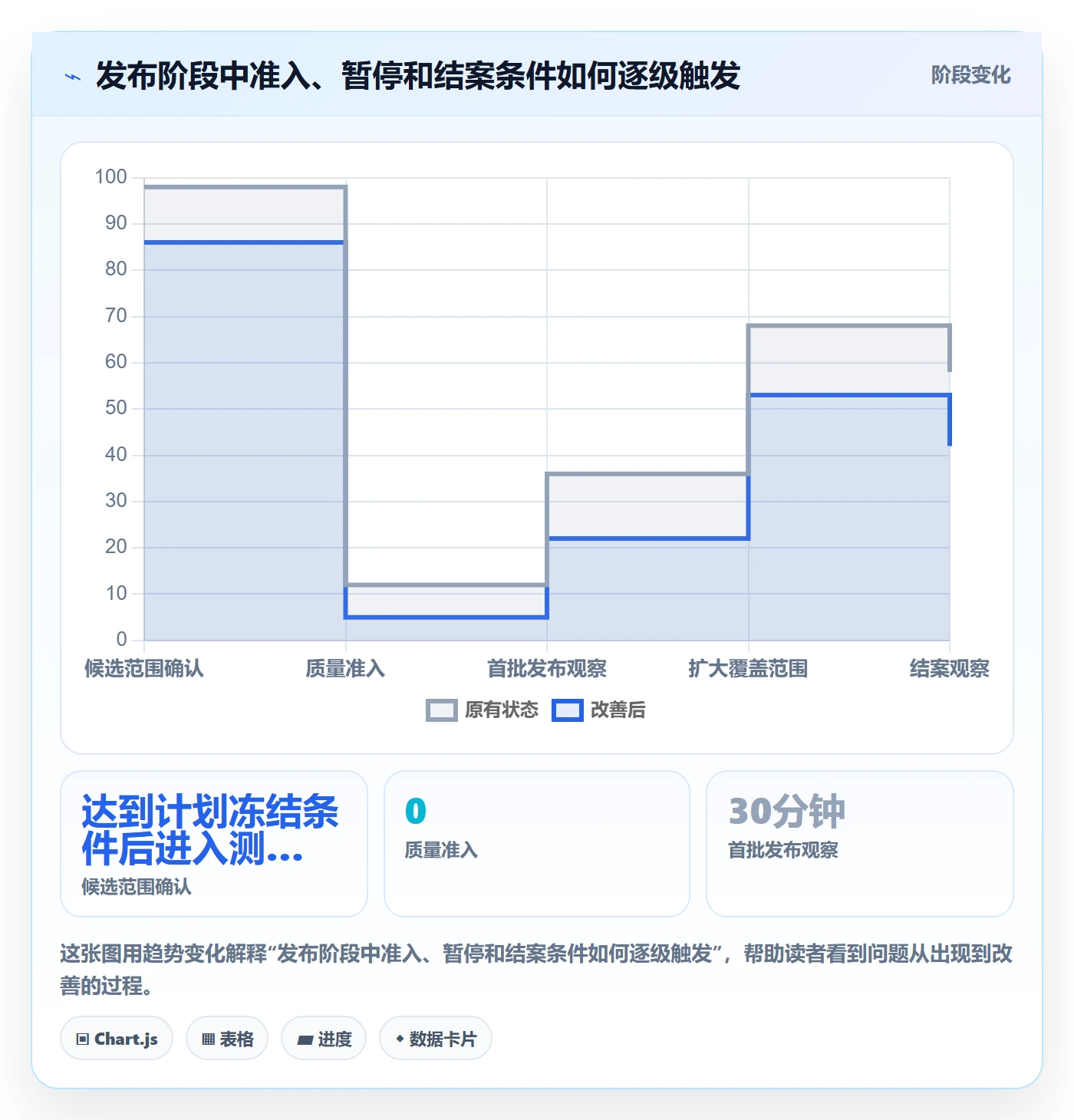

3. 设定准入、暂停、回退和结案四种门槛
发布控制不能只设一个“通过”门槛。我会分别定义准入门槛、暂停门槛、回退门槛和结案门槛。准入门槛决定是否开始发布;暂停门槛用于停止扩大批次;回退门槛决定何时恢复旧状态;结案门槛确认观察期结束且后续行动已落实。
门槛要尽可能可观察。例如“错误率明显升高”太含糊,可以改成“核心接口错误率连续 10 分钟高于发布前基线 2 倍,且超过业务约定上限,暂停后续批次”。具体阈值取决于系统基线,不能把示例数字直接复制到所有业务。
4. 把记录深度和风险匹配,避免流程过重
低风险变更不需要走高风险审批的全部步骤。对小范围、可逆、无关键数据影响的修改,可以采用轻量模板,核心是版本归属、验证结果、责任人和发布后检查。对高风险变更,则要补足依赖图、数据兼容方案、演练结果、监控阈值和业务应急联系人。
如果所有变更都要求填写同样多的字段,团队会用复制粘贴应付流程;如果所有变更都只需勾选“已测试”,风险记录又会失去区分度。成熟流程应当让低风险变更更快,让高风险变更更透明。
五、案例与数据观察:一个 120 人产品团队如何把发布范围对齐
1. 场景设定:版本计划、修复单和上线批次互相脱节
下面是一个情景模拟案例,用于展示方法,不代表某家公司真实数据。某 B2B 产品团队有约 120 人,产品、研发、测试和运维分属多个小组,每两周安排一次主要版本发布。团队使用 PingCode 作为协作管理示例,按照需求、缺陷、版本和负责人组织记录;具体流程仍需按组织实际配置,不能把工具本身视为风险控制的替代品。
该团队的问题不是没有工具,而是需求计划、测试记录和生产发布各自维护。发布前一天,产品经理发现计划中的 10 项需求有 2 项尚未完成,测试团队又报告 1 个高优先级缺陷,运维侧则有 2 项紧急修复准备插入。原来的版本清单没有说明哪些可以替换,也没有标出回滚依赖。
2. 先建立唯一关联,再补齐决定依据
团队先为每次发布建立唯一发布编号,并将需求、缺陷、技术变更和构建标识关联到该编号。每项记录至少说明归属状态、责任人、验收结果和依赖对象。这样做的目的不是增加编号,而是确保复盘时可以从生产构建反查具体变更。
接着,产品经理把计划范围与实际范围拆开维护。计划清单保留初始承诺,发布清单只记录已确认进入的内容;被移出的需求写明原因和下一步安排,临时插入项则说明影响、测试范围和谁批准了变更。
在 PingCode 这类面向中大型团队的协作平台中,可以把需求、缺陷、版本和发布任务建立关联,让不同角色查看同一变更事实。实际字段、权限和流程需要由组织按安全、审计与协作要求设计;不能假设工具自动证明某项变更已安全上线。
3. 对临时变更设置“进入条件”,而不是谁着急谁插入
案例团队为临时插入项设置四个问题:是否影响核心用户路径、是否存在已知替代方案、能否在剩余时间完成针对性回归、若失败能否独立回退。只要任一问题没有明确答案,默认不进入当前批次,除非业务责任人记录例外批准及接受的风险。
这项规则的关键在于把“紧急”与“可以上线”分开。紧急说明处理优先级高,不代表验证可以省略。若问题严重到必须立即修复,可以采用独立补丁或受限开关,减少与常规版本的耦合。
4. 用发布后观察验证记录是否真的有用
上线后,团队并不把部署任务显示成功作为结案条件,而是观察约定的技术指标和业务指标。技术侧关注错误率、延迟、队列积压和任务失败;业务侧关注核心流程完成率、异常工单和关键用户反馈。指标基线、统计窗口和责任人均在发布前写明。
情景模拟中,团队在一次发布后发现某接口错误率上升。由于记录关联了具体变更和发布时间,值班人员能先暂停后续开放,再按批次确认影响对象。这个示例不能证明某种工具或流程一定带来固定收益,但能说明关联记录如何缩短“先弄清发生了什么”的时间。

5. 用数据观察流程是否有效,不用“表单完成率”自我表扬
发布管理常见的表面指标是表单完成率,但表单全填不代表信息真实或可用。我更关注变更失败率、回退触发率、上线后问题发现时间、发布范围变更率、事故中可追溯到责任变更的比例,以及发布后业务指标偏离基线的次数。
DORA 的软件交付研究长期使用交付频率、变更前置时间、变更失败率和失败部署恢复时间等指标观察交付能力。使用这些指标时,需要遵循原有定义并结合团队上下文;它们用于观察系统和流程表现,不适合直接作为个人绩效排名,也不能仅凭单个指标判断团队优劣。
安全治理方面,NIST 的 Secure Software Development Framework(SSDF)强调将安全实践嵌入软件开发生命周期。对发布记录的启发是:安全检查、依赖处理和变更证明应尽量进入日常流程,而不是等到上线前再临时补签。不同组织应结合行业法规与数据敏感性确定控制深度。

六、把全流程落到执行:从计划冻结到复盘关闭
1. 计划阶段:先定义交付目标,再承诺功能范围
版本计划不要只列功能名称。每个候选项应有业务目标、验收方式、依赖和粗略风险判断。目标如果是降低注册流失,就要说明观察哪个用户路径、什么时间窗和什么变化算有效;目标如果只是满足合规要求,则记录适用规则、证据要求和责任人。
计划阶段还要标注“不在本次范围内”的项目。这看似多余,实则能减少利益相关者把讨论过的想法误当成承诺。对于尚未明确验收口径或依赖未确认的需求,应保留候选状态,而不是为了让计划表看起来完整而提前放入确定范围。
2. 开发阶段:让变更从产生时就有归属
开发开始后,需求、缺陷、配置变更和数据脚本应关联到版本或发布编号。临时调整必须记录谁提出、为何调整、影响哪些验收项。若变更跨团队,责任团队、接口契约和部署顺序也要明确,避免发布前才发现双方对兼容性理解不同。
产品经理不需要替研发记录每个技术细节,但要保证业务变更有稳定的身份标识,并推动关键技术变更能链接到对应记录。对于只在生产环境操作的配置变更,也要纳入版本账本;“不是代码”不代表“没有发布风险”。
3. 测试阶段:把测试结论绑定到确切构建
测试报告必须能识别测试对象。若测试报告对应的是候选构建 A,而生产实际部署的是构建 B,即使二者只差一个配置,也要说明差异及其验证结论。记录应包括测试环境、范围、重要路径、未测项目、阻断缺陷和验收责任人。
对高风险流程,应重点验证异常路径、权限边界、数据迁移和回退后数据一致性。只测试“正常用户顺利完成操作”远远不够。测试环境无法覆盖生产依赖时,要把差异作为风险,而不是默认为测试通过等同于生产安全。
4. 发布准备:举行一次以证据为核心的决策检查
发布检查不是逐项念表,而是快速确认四件事:最终范围是否冻结、剩余问题是否有人接受、异常时谁有权停止、关键依赖是否准备好。检查的目标是暴露未解决的不确定性,不是把所有参与者拉到会上听一遍进度。
如果低风险发布可以异步完成,就不必强制开会。高风险发布则应确认决策人在线、值守窗口覆盖观察期、依赖团队可响应,并且各方看的是同一份发布记录。重要决策要保留时间、决策者和依据,口头同意不应成为唯一证据。
5. 发布执行:按批次推进,并把暂停权交给现场负责人
分批发布时,记录每批对象、开始和结束时间、放量条件、观察指标以及继续或暂停的责任人。不要只写“灰度 10%”,还要说明这 10% 是按用户、实例、租户还是流量比例计算,以及遇到异常时如何停止扩大范围。
现场负责人需要有明确的暂停权,不能等所有层级逐一确认后才停止扩量。若团队担心过度回退,可以设置“先暂停、再判断”的动作:停止新增暴露面,保留现状供排查,在约定时间内由技术和业务负责人决定恢复、继续或回退。
6. 发布后:把运行结果和业务结果分别结案
结案前确认部署状态、服务健康和业务结果。部署状态看任务是否完成;服务健康看错误率、延迟和资源是否可接受;业务结果看用户行为或目标指标是否偏离预期。三类结果都应注明观察窗口,避免把短期波动过度解释为发布成败。
如果上线后发现问题,应记录发现时间、影响范围、临时处置、根因判断和永久修复。若没有发现问题,也要记录观察证据和遗留事项。复盘的目的不是寻找一个“犯错的人”,而是判断流程里哪个条件没有被看见、哪个控制没有起作用。

七、不同团队、不同风险下的行动建议
1. 小团队或早期产品:先解决“唯一事实来源”
小团队通常不需要先搭建复杂审批体系。最优先的是让全员知道本次发布的唯一记录在哪里,实际范围由谁维护,临时插入如何确认,出现问题如何找到负责人。工具可以是简单看板或文档,关键是每次发布都使用同一套字段与标识。
如果团队人数少、系统可快速回退,可以把流程压缩为一个轻量检查单:范围、构建、测试证据、发布人、监控、回退方式。不要为了“像大公司”而设置多层审批;流程越重,越容易出现私下绕过。
2. 百人以上组织:重点处理跨团队一致性和权限边界
当团队超过百人,项目并行、职责分工和环境数量会增加,单靠一个产品经理记住所有变化不现实。此时需要统一发布编号、字段定义、角色权限和状态口径,明确谁可以修改范围、谁可以批准例外、谁可以触发暂停。
可用 PingCode 这类协作平台承载跨角色关联,但治理重点仍是组织规则:不同团队是否使用同一套状态定义,需求与发布是否能互相反查,审批是否能够查看实际证据,权限变更是否可审计。工具能帮助形成协作链条,却不能代替负责人作出风险判断。
3. 高监管或数据敏感业务:优先保证可审计和可恢复
医疗、金融、政务或处理敏感数据的业务,发布记录要考虑审批依据、访问控制、数据变更、供应链依赖和证据保留期限。具体要求应由合规、信息安全和法务团队依据适用规则确认,不能把通用模板当成法律合规意见。
高监管场景还要检查回退是否会造成数据不一致。代码回滚并不一定能恢复已经写入的新数据,可能需要向前修复、补偿交易或双向兼容。发布前应明确“代码可回退”和“业务数据可恢复”是两个不同问题。
4. SaaS 与移动端:将部署、放量和用户可见版本分开记录
SaaS 服务可以部署一次、分批开放;移动端则可能受应用商店审核、用户更新速度和客户端兼容周期影响。因此,版本号、服务端部署批次、功能开关和用户实际可见状态要分别记录,不能假设它们同步发生。
移动端尤其要关注旧版本客户端与新服务端之间的兼容性。产品经理应确认最低支持版本、强制升级策略、灰度范围和不兼容时的用户提示。服务端修复完成不代表所有用户已经获得修复,结案时间要反映真实用户覆盖情况。
5. 紧急修复:缩短流程,但不取消关键控制
紧急修复最需要的是快速判断影响与止损路径。可以简化常规会议、文档和非必要审批,但至少保留变更标识、问题影响、最小测试证据、批准人、发布人、监控项和回退条件。紧急处理结束后,应在约定时间内补齐复盘,而不是让例外流程永久化。
如果故障持续恶化,先止损可能比完成全套文档更重要。但“先处理”不等于“永远不留记录”。建议事后明确谁补录、何时补录、由谁核对,以免组织把事故期间的临时动作误当成正常发布方式。

八、不同情况下的取舍:把资源花在最难恢复的错误上
1. 发布速度与审批深度:不是二选一,而是按风险分层
审批越多不一定越安全,因为复杂流程可能导致信息复制、责任稀释和绕行;审批越少也不一定越敏捷,因为没有证据的快速发布可能把成本转移到事故处理。我的取舍原则是:低风险变更自动化和轻审批,高风险变更增加证据评审,而不是所有变更一律加节点。
判断流程是否过重,可以观察审批等待时间、例外比例和重复填写字段。如果团队频繁绕过流程,通常说明控制点设计不贴合工作,而不应第一反应是再加审批。流程应让正确行为更容易,让例外行为更显眼。
2. 记录完整度与维护成本:记录关键事实,不复制所有材料
发布记录不必收纳每个测试日志、代码差异和讨论消息。它应保存稳定索引、关键结论、责任人和证据链接。原始材料留在适合的系统中,发布记录负责把它们组织成可检索的链条。
需要谨慎的是链接的长期可访问性。权限调整、项目归档或系统迁移都可能让证据失效。高风险发布应确认记录保留策略,并对关键结论保存必要摘要,避免几年后只剩下打不开的链接。
3. 灰度与全量发布:灰度只有在能观测、能暂停时才有意义
灰度发布并不是天然安全。若分组规则不清、样本太小、关键指标没有统计能力,或者团队无法在异常时停止扩量,灰度可能只是把问题分散发生。灰度是否值得做,要看能否隔离用户、观察差异并及时采取行动。
对低流量产品,按比例灰度未必能在合理时间内积累足够信号;可考虑按租户、内部用户或业务场景分组。对高流量系统,则要避免只看整体平均值,因为局部用户群的异常可能被总体数据掩盖。
4. 回滚与向前修复:根据数据状态决定,不要默认回滚最安全
代码回滚适合变更可逆、旧版本兼容当前数据的情况。若新版本已写入不可逆数据,回滚可能使系统进入更不一致的状态,此时向前修复或补偿操作可能更稳妥。发布记录必须写清方案触发条件,而不是只留一句“必要时回滚”。
我建议把回滚演练与真实发布的风险等级匹配。高风险变更要验证恢复步骤是否可执行,包括谁有权限、需要多长时间、是否影响用户和数据,以及回滚后如何验证。没有演练过的回滚方案,只能算假设。
5. 统一模板与团队自治:统一底线,允许局部加严
组织需要统一字段和状态口径,才能跨团队追踪;但每个业务领域的风险不同,也需要团队补充本地要求。较好的方式是设定不可删减的最低记录集,再允许高风险团队增加数据恢复、合规证据或供应商依赖等字段。
统一的应是概念、标识和责任边界,而不是每个团队必须使用完全相同的审批路径。若模板无法表达某类关键风险,应调整模板;若只是个别低风险场景不需要某字段,可以通过明确规则减负,不能靠默认留空形成无声例外。

九、发布记录模板:让每个字段都能支持一个决定
1. 发布基本信息
- 发布编号与版本:使用唯一发布编号,并关联用户可见版本号、内部构建标识。
- 目标与范围:记录业务目标、纳入需求、排除需求及范围变化原因。
- 计划时间与实际时间:分别记录窗口、开始时间、结束时间和延期原因。
- 负责人:明确产品、技术、质量、发布执行和业务值守责任人。
2. 变更与验证信息
- 变更类别:需求、缺陷修复、配置、数据迁移、依赖升级或基础设施调整。
- 影响范围:受影响用户、业务流程、系统模块、接口和数据对象。
- 验证证据:测试范围、环境、结果、未覆盖项、验收人及证据链接。
- 已知问题:影响、规避方式、风险接受人、修复负责人和计划日期。
3. 执行与恢复信息
- 发布策略:全量或分批、分组规则、放量条件和观察窗口。
- 监控与阈值:关键技术指标、业务指标、基线、异常阈值和数据来源。
- 暂停与恢复:暂停权限、回退或向前修复条件、执行步骤和验证方式。
- 结案结果:运行状态、业务观察、事故或用户反馈、未完成行动和复盘链接。
字段的数量不是成熟度指标。每个字段都应回答一个管理问题:是否能判断是否发布、是否能快速定位问题、是否能找到责任人、是否能确认结果。若一个字段从未被使用,也无法帮助决策,就要考虑删除或改为条件字段。
4. 用一页发布卡片展示决策摘要
执行人员不应在发布窗口里阅读几十页资料。建议为每次发布生成一页摘要,展示范围、风险等级、质量门槛、关键依赖、当前状态、暂停条件和负责人;更深的测试与技术材料通过链接展开。摘要不是替代证据,而是让现场人员快速找到证据入口。
发布记录还要区分“计划值”和“实际值”。例如计划发布 6 项,最后实际发布 5 项;预计放量 30 分钟,实际观察 50 分钟。保留差异有助于复盘估算准确性,也能避免事后把计划状态改写成实际状态。
十、下一步怎么做:先从最近一次发布的复盘开始
1. 用一小时检查最近一次发布是否可追溯
不必先购买工具或重写流程。选最近一次普通发布,尝试从一个生产构建反向追到需求、测试、审批、操作人、监控和结案结果。把每次需要临时询问同事才能找到的信息标出来,这些就是记录链的真实断点。
随后选一次风险较高的发布重复检查,重点看数据变更、依赖顺序、暂停权限和恢复方案。普通发布暴露的是协作问题,高风险发布暴露的是控制缺口,两者不一定相同。
2. 先统一三个最小约定,再逐步扩展
- 统一唯一标识:发布编号能关联需求、缺陷、构建和部署批次。
- 统一范围状态:候选、确认进入、延期、取消和实际发布有明确区别。
- 统一止损条件:每次高风险发布都写清暂停阈值、负责人和恢复路径。
这三项约定能先解决“发布了什么、谁负责、异常怎么办”三个核心问题。运行一个月后,再根据事故、等待时间和重复劳动,决定是否引入更细的字段、自动化校验或跨系统关联。
3. 每月复盘流程效果,而不是只检查填写率
建议按月观察变更失败率、故障定位耗时、发布范围变化率、回退触发原因和关键记录缺失类型。将这些数据与业务季节性、流量变化和团队结构一起解释,不要把下降或上升直接归因于模板改版。
如果表单填写率很高但事故仍无法快速定位,问题可能是字段没有连接到实际证据;如果记录缺失集中在临时修复,问题可能是紧急流程难以使用;如果回退方案经常不可执行,则需要演练和架构层面的改进,而不是要求产品经理多写几段说明。
4. 把发布管理从“记录工作”转为“组织学习”
每一次发布都会验证团队对依赖、风险、用户行为和恢复能力的假设。记录如果只用于追责,团队会倾向于隐藏不确定性;记录如果用于改进决策,团队才更愿意暴露边界、补充证据和复盘失败。
我最看重的不是版本列表是否整齐,而是团队能否在两分钟内回答:本次实际变更是什么、为什么敢于发布、什么信号会让我们停止、出了问题怎样恢复。版本管理的成熟度,最终体现在组织缩短不确定性暴露时间、缩小故障影响面和持续验证业务结果的能力上。
下一步,挑选最近一次发布,沿着“需求,变更,测试,决策,部署,观察,复盘”逐段追踪。先修复最影响定位和恢复的两个断点,再把有效做法固化进模板或协作平台。不要先追求一套看起来完整的流程;先让下一次发布比上一次更容易判断、更容易停止,也更容易复原。
常见问题解答(FAQ)
1. 产品经理如何定义版本范围,避免发布前不断加需求?
我每次临近发布都会遇到临时需求,业务方说改动很小,研发也觉得顺手能做,但最后测试时间被挤掉了。我想知道,版本范围到底该怎么定,才能既留出调整空间,又不让发布变成无限加塞?
先把版本目标写成可验收的结果,而不是功能清单,例如“让新用户能独立完成首次配置”,再按目标筛选需求。每项需求记录价值、工作量、依赖和验收标准,并设定冻结点:冻结后只接受阻断核心流程的缺陷、合规要求或明确的高优先级事故。可以用一个示例规则起步:计划周期为两周时,至少预留两天用于回归和修复;
冻结后新增需求必须说明替换掉哪项已排期工作。判断依据不是需求听起来有多小,而是它是否引入新的代码路径、数据变更、权限规则或跨团队依赖。
2. 版本号、发布日期和发布记录应该分别管理什么?
我看到团队有时把版本号当发布日期用,有时又在发布记录里只写几条功能名称。出了问题后,我很难确认用户在哪个版本受到影响,也不知道这次发布究竟改了什么。有没有一套不复杂、但能追溯的记录方法?
把版本标识、发布时间和变更说明分开维护:版本标识用于唯一定位构建产物,发布时间记录实际部署时间,发布记录说明用户可感知的变化及运维注意事项。建议每条记录至少包含版本号、计划与实际发布时间、变更项、影响范围、关联需求或缺陷、验证结果、回滚条件和负责人。发布前核对一次构建产物与记录中的版本号;
发布后补录实际时间和异常情况。这样做的判断依据是,排查故障时需要回答“哪个版本、何时、影响什么、如何恢复”,单写功能名称无法支撑这些问题。
3. 产品经理怎样评估发布风险,而不是只看需求优先级?
我以前会把高优先级需求排在前面,但发布后才发现有的改动涉及权限、历史数据或多个外部系统,风险比普通页面功能高很多。我该怎么把这些隐患提前暴露出来,并据此决定是否延期?
在需求评审时额外检查变更半径,而不只看业务优先级:是否涉及数据结构、权限边界、支付或关键交易、外部接口、批量迁移,以及失败后能否回退。可用低、中、高三级登记风险,并为高风险项指定验证证据,例如迁移演练结果、接口兼容测试、灰度监控指标和回滚步骤。
一个实用的延期判断是:若关键风险没有可验证的缓解措施,或回滚路径尚未演练,就不要因为发布日期临近而默认放行。风险等级不是精确概率模型,重点是让团队在发布决策前看见影响范围和未解决的不确定性。
4. 发布前检查、灰度和回滚怎么形成完整的风险控制流程?
我所在的团队有发布检查表,但经常是上线前临时勾选,灰度期间也没有说清楚看哪些指标。真遇到错误时,大家还要现场讨论是否回滚。我想把这些环节串起来,怎样设计才不会只是多一份文档?
把流程拆成发布前、发布中和发布后三个有负责人、有证据的关口。发布前确认测试范围、数据备份或迁移验证、监控告警、影响用户和回滚步骤;发布中按预先约定的批次扩大流量,并观察错误率、关键任务成功率及核心业务指标;发布后记录实际结果和未解决问题。
示例做法是先对内部或小比例用户开放,观察一个约定窗口,再决定是否扩大范围;若错误率超过团队基线、关键流程成功率明显下降,或数据一致性异常,就暂停扩量并按预案回退。具体阈值应依据系统历史基线设定,不能照搬固定百分比。
核心关键词
文章包含AI辅助创作:发布记录管理指南:产品经理如何做好版本管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515470
读者评论
我们团队以前也有版本清单,但临时修复一多就很难还原最终范围。后来把构建号、上线批次和变更原因放在一起,排查确实快了不少。不过记录维护成本会上升,最好根据风险分级,不必所有小改动都走同样流程。
文章提到部署成功和业务成功要分开,这点很有感触。我们曾经监控显示服务正常,但某个核心转化指标上线后下降,过了几小时才发现。实际执行时,指标阈值、观察时长和谁负责判断,往往比写进模板更难落实。
依赖和回滚是最容易被低估的部分,尤其涉及数据迁移时,代码回退不代表数据能恢复。现在我会要求发布前单独确认兼容方案和补偿路径,但仍有个疑问:跨团队项目里,谁来拥有最终的停止发布权限,最好提前明确。
