版本发布延期,往往不是开发“做得慢”,而是团队把需求完成、代码合并、测试通过、发布审批和用户可用误当成同一个日期。一个常见后果是:项目计划写着周五发布,测试团队理解为周五提测,运维团队理解为周五晚部署,业务团队却在周一才准备通知客户。版本管理的落地关键,不是再增加一张排期表,而是把“版本是什么、何时算发布、谁确认、延期如何处理”变成所有角色共同执行的规则。
一、先讲核心结论:发布时间不是一个日期,而是一组受控承诺
1. 把版本状态和发布时间拆开管理
我判断一套版本管理是否可执行,首先不看它有没有甘特图,而看团队能不能回答两个问题:当前版本处于什么状态?对外承诺的时间是哪一个时间?状态描述版本的成熟度,日期描述团队的计划,两者相关,但不能互相替代。
例如,“开发完成”不代表测试完成,“测试通过”也不代表已经具备生产发布条件。若项目只用一个“预计上线日”表达全部进展,团队就会把进度风险藏到最后一刻。更稳妥的做法,是同时记录开发完成日、代码冻结日、候选版本日、发布窗口和正式可用日。
我的核心结论是:发布日期应当是经过条件校验的承诺,不是项目启动时拍下来的愿望。计划阶段可以有目标日期,但只有满足范围、质量、依赖、审批和回退条件后,目标日期才适合升级为对外承诺。
2. 用三个日期表达计划成熟度
项目经理可以将时间信息分成三层。第一层是目标日期,用于资源规划和跨团队对齐;第二层是预测日期,根据实际进度和风险持续更新;第三层是承诺日期,在发布门禁通过后用于客户沟通、业务排班和运营准备。
如果团队处于探索期,目标日期可以是区间,例如“本月第三周”;进入开发中期后,再依据剩余工作量与依赖状态形成预测日期;到发布范围冻结、关键测试通过、回退方案演练完毕,才确认承诺日期。日期从模糊到明确,应该有依据,不应只靠会议上声音最大的人拍板。
下面的数值是情景模拟,用于说明计划成熟度变化,不代表行业平均水平。重点不是从 20 天变成 5 天,而是发布日期越接近,日期的证据越充分,调整机制也越明确。

3. 用统一定义结束“到底什么时候算发布”的争论
不少团队的发布日期争议,表面是排期问题,实质是词义不一致。研发说“代码已发”,测试说“验收通过”,运维说“生产部署完成”,业务说“用户已经能使用”。如果没有统一定义,每个人都可能认为自己说的是对的。
我建议在版本规则中明确三种时间:部署完成时间,指目标环境已完成部署;功能可用时间,指目标用户可以实际使用;公告生效时间,指客户或内部用户收到正式通知并按此安排工作。对于灰度、分批开放或功能开关控制的产品,这三个时间尤其可能不同。
二、背景和真实场景:版本发布为什么容易在最后一周失控
1. 多团队协作让“一个版本”变成多个交付边界
小团队发布一个功能,可能只需要研发和测试确认;中大型组织的版本通常还涉及产品、设计、数据、运维、安全、客服、销售和客户成功。不同团队需要的不是同一个日期:研发关心代码冻结,测试关心候选版本稳定,运维关心变更窗口,业务关心培训和客户通知。
当项目经理只维护一条“上线日期”,上下游就会把各自的准备工作挤到同一周。结果往往不是大家一起完成,而是某个关键输入迟到后,后续工作连续压缩:测试时间被压缩,审批临时补齐,客户说明匆忙编写,最终把风险留给生产环境和一线团队。
2. 发布计划应从依赖链而不是日期倒推
我通常从“用户何时能用”开始倒推,但不把倒推结果直接当承诺。先列出开放功能所需的最晚输入,例如需求确认、接口联调、数据迁移方案、权限检查和客户通知,再识别哪些工作有前置依赖,哪些可以并行,哪些一旦晚于截止点就会影响发布窗口。
例如,一个功能的研发已经完成,但测试环境的数据脱敏还没审批;另一个功能代码就绪,却依赖外部系统提供稳定接口。两者在任务列表里都可能显示“剩余工作少”,但它们的日期风险完全不同。项目经理需要管理的是依赖的可用性,而不只是任务完成百分比。
3. 版本节奏的价值在于稳定输入,不在于追求固定频率
固定发布节奏可以减少临时沟通成本,但固定频率不等于固定范围,更不等于任何情况下都必须上线。若团队每两周发布一次,却没有容量边界、冻结规则和延期门槛,只是把混乱按两周重复一次。
相反,某些企业级产品适合按月设置常规窗口,同时保留高优先级缺陷的紧急通道;某些硬件、合规或客户部署项目,则需要按验收节点组织发布。选择节奏时,我更关注团队能否持续完成验证、用户是否适应变更,以及未发布内容是否会积压成难以控制的大包。
下表展示的是情景模拟中的交付链路,不是对任何企业的统计。它说明发布日期延误经常由上游输入波动开始,最后表现为发布窗口错过;只盯着最终日期,容易错过更早的预警点。
| 交付节点 | 负责角色 | 应确认的输入 | 常见失控信号 | 项目经理的检查动作 |
|---|---|---|---|---|
| 需求冻结 | 产品与业务负责人 | 范围、验收口径、优先级 | 需求仍在群聊中持续追加 | 记录新增项影响,并明确纳入本版或后续版 |
| 技术准备 | 研发与架构负责人 | 接口、数据、环境、依赖方 | 关键依赖没有负责人或交付时间 | 把依赖登记为有截止时间的工作项 |
| 测试准入 | 研发与测试负责人 | 可部署构建、测试数据、变更说明 | 提测后仍频繁改包或缺少验收用例 | 设置准入条件,不符合就不启动正式测试计时 |
| 发布候选 | 研发、测试、运维 | 范围清单、缺陷状态、回退方案 | 发布范围仍变动,回退只能口头说明 | 冻结候选版本并检查执行人、步骤和验证点 |
| 生产发布 | 变更负责人和业务代表 | 窗口、审批、监控、用户沟通 | 值守安排、告警阈值或通知对象不明确 | 发布前逐项确认,发布后保留观察与复盘时间 |
4. 100 人以上组织要额外处理“信息版本不一致”
当参与者超过百人,项目风险经常不只是某项任务延期,而是不同团队拿着不同版本的计划。产品路线图写着月底,项目群里传着周四,运维变更单填着周五夜间,客户成功已经通知了客户。每一份信息都可能有来历,却没有唯一的生效版本。
对于这类组织,我会建议指定一个发布计划的权威入口,并规定谁有权修改承诺日期、修改后要通知哪些角色、历史变更如何留痕。可以使用 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台作为协作载体,但工具本身不能替代规则:字段、权限、通知和审批仍需根据实际流程、版本能力与组织治理要求验证配置。
三、常见误区:看起来在管版本,实际上只是在记日期
1. 把“计划发布日期”当成对外承诺
项目启动时填了一个日期,之后所有人都围绕这个日期证明自己没有延期,是最常见也最危险的误区。早期信息不足,计划日期只能表达期望;如果不允许根据新证据调整预测,团队就会通过隐藏风险、压缩测试或把工作移到发布后,制造“按期完成”的表象。
我会要求日期变更时同步说明三件事:变化来源是什么、对范围和质量的影响是什么、下一次决策点在哪里。日期变化本身不是管理失败;没有解释的日期变化、反复变化却不改变决策方式,才说明计划机制失灵。
2. 用“完成百分比”代替可验证的准入条件
“研发完成 95%”对发布判断帮助有限,因为剩下的 5% 可能只是文案调整,也可能是关键路径上的数据迁移。百分比适合观察趋势,不适合作为质量门槛。版本是否能进入测试、是否能进入候选、是否可以生产部署,应使用可检查的条件判定。
例如,测试准入可以要求构建可部署、变更清单完整、关键验收用例已准备;发布候选可以要求阻断级缺陷清零、重要接口验证通过、回退步骤可执行。条件需要与产品风险匹配,不应把清单越做越长,最后只剩勾选。
3. 以“缺陷数下降”证明版本已经安全
缺陷数量受测试覆盖、缺陷记录习惯、功能范围和测试时长影响。一个版本的缺陷数下降,可能是问题减少,也可能是测试还没深入、缺陷被合并记录或高风险路径尚未覆盖。单一数量不能推出系统风险下降。
我的判断通常结合缺陷严重程度、开放时长、复现稳定性、影响用户范围、关键链路覆盖率和近期变化量。特别是发布前新增的高严重度缺陷,比一个较大的历史遗留列表更值得关注;后者至少已有边界,前者往往意味着变更仍不稳定。
4. 把代码冻结理解为停止一切变更
冻结不是让团队什么也不做,而是收紧进入本版的变更规则。发布期间可能仍要修复阻断缺陷、更新部署脚本或补充必要配置,但每一项都应说明风险、验证范围和批准人。若“冻结”没有例外机制,团队会私下绕过;若例外没有记录,冻结就只剩口号。
5. 只在发布当天安排检查和沟通
发布当天再确认谁值守、谁通知客户、出现异常找谁,是把可提前解决的问题留到高压时段。发布准备应提前完成,发布窗口主要用于执行已验证的计划,而不是临时寻找决策人、补写变更说明或询问回滚联系人。

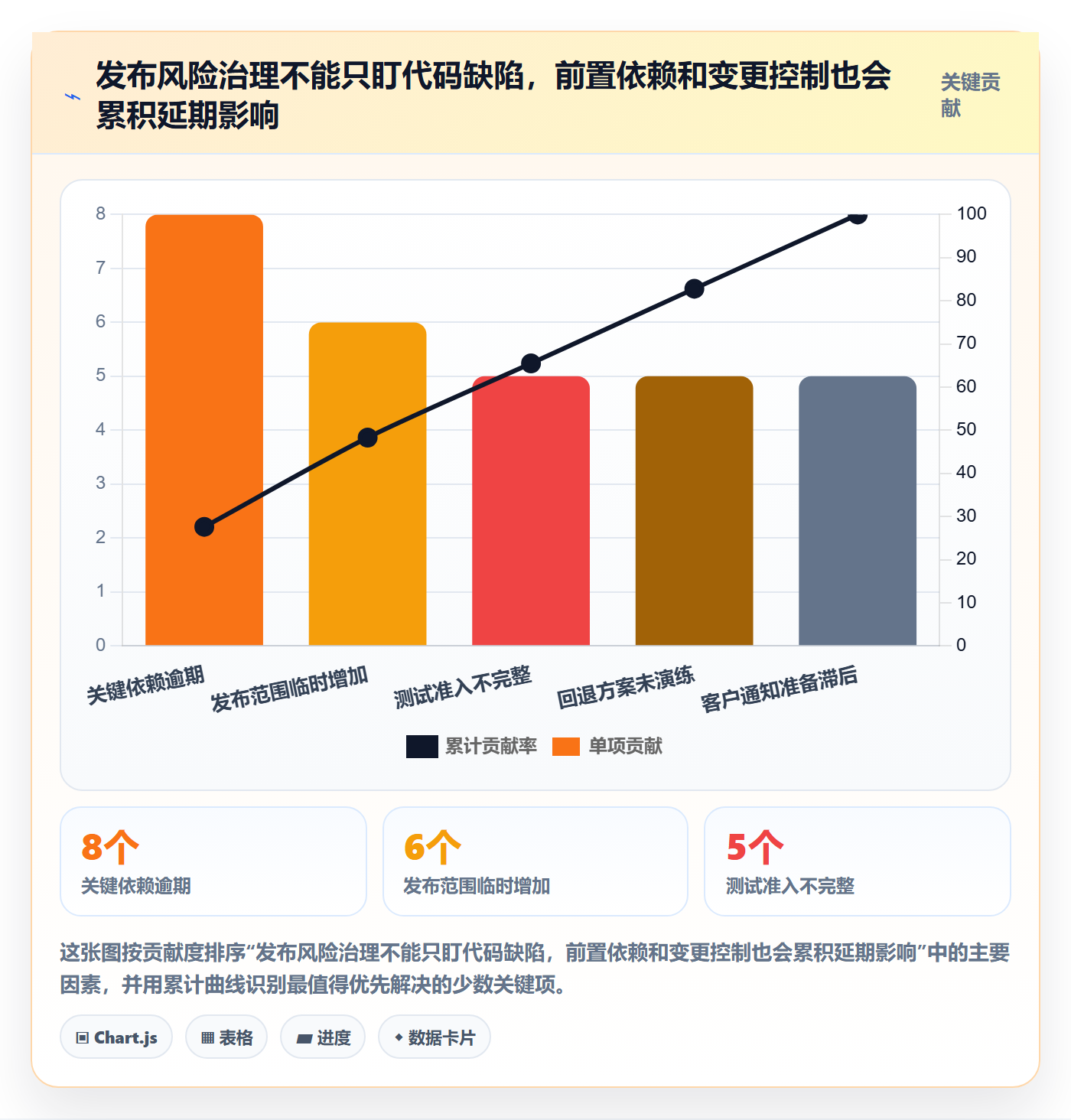

以下为情景模拟的风险结构示例,目的是说明发布事故并不只来自代码缺陷。接口依赖、范围变化和回退准备不足,可能在不同阶段形成不同类型的风险,项目经理应根据自身历史记录调整风险项和权重。

四、专业判断逻辑:怎样决定一个版本能不能按计划发布
1. 先判断日期类型,再判断日期是否可信
我会先确认讨论的是目标日期、预测日期还是承诺日期。若团队连日期类型都没统一,那么争论“能不能按期”没有意义。随后再看日期依据:剩余工作量是否拆到可验收层级、关键依赖是否有明确负责人、测试时间是否基于真实范围、外部窗口是否已经预留。
可信日期不是精确到某一天就可信,而是主要不确定性已被识别,并且有对应的处理方案。对于尚未验证的依赖,可以给出条件式判断,例如“在接口方于某日交付稳定环境的前提下,目标窗口仍可保持”。条件必须清楚到能被检查,不能用“资源到位后”这种没有责任人的表述。
2. 以关键路径和缓冲识别真正的延期风险
任务清单里最忙的团队不一定是关键路径所在团队。关键路径关注的是哪些活动一旦延迟就会直接推迟最终可用时间。比如测试环境、第三方联调、安全评估、数据迁移演练,都可能比开发任务本身更影响窗口。
我不会把所有工作都加一段同样长的缓冲,而会将缓冲放在不确定性较高、恢复成本较大的节点附近。若依赖可并行且替代方案明确,缓冲可以较小;若依赖方不可控、无法提前验证,缓冲就应更保守。缓冲不是隐瞒进度的“藏身处”,需要解释其覆盖的具体风险。
3. 设置发布门禁,而不是靠会议气氛做决定
发布门禁是可复核的决策条件。每个门禁都应说明检查对象、通过标准、负责人和失败后的动作。门禁不能只写“质量达标”,而要说明哪些用户路径、哪些严重度缺陷、哪些依赖状态构成“达标”。
| 门禁阶段 | 至少确认的内容 | 未通过时的处理 | 决策责任 |
|---|---|---|---|
| 需求准入 | 范围、用户价值、验收条件、依赖方 | 拆分范围或移入后续版本 | 产品负责人和业务负责人 |
| 测试准入 | 可部署构建、测试环境、用例和数据 | 暂不启动正式测试,明确补齐时间 | 研发负责人和测试负责人 |
| 候选版本 | 高风险路径验证、缺陷分级、变更清单 | 修复后回归或缩小发布范围 | 版本负责人和质量负责人 |
| 生产放行 | 审批、窗口、监控、回退、值守和通知 | 延期、分批开放或切换到替代方案 | 变更责任人及业务授权人 |
4. 把“可回退”变成可执行的风险降低措施
回退方案不是文档里写一句“必要时回滚”。项目组需要明确触发条件、执行人、预计时长、数据兼容性、回退后的验证步骤,以及无法回退时的降级方案。涉及数据库结构变化或不可逆数据处理时,单纯恢复旧版本代码可能无法恢复服务。
对于风险较高的变更,可以考虑小流量灰度、分批启用或功能开关,但这些手段也有成本:需要监控指标、分群规则、权限控制和停止策略。若团队没有足够能力持续观察灰度数据,灰度可能只是把风险分散到更多时间段,并未真正降低风险。
5. 用决策记录避免“发布会”变成信息补课会
发布决策会上,我希望看到的是少量需要拍板的例外,而不是让十几个人第一次了解版本范围。材料至少应包含版本目标、范围清单、关键路径、未关闭风险、质量门禁结果、发布时间定义、回退步骤和决策请求。
会议结论要记录“发布、带条件发布、缩小范围、延期”中的哪一种,并明确条件、责任人和复查时间。尤其是带条件发布,必须说明条件未满足时自动转为什么决策;否则条件只是装饰性文字。
五、落地教程:从版本建档到发布复盘的完整操作
1. 第一步:建立版本档案和唯一编号
每个版本都应有唯一标识、负责人、目标用户、计划范围、目标窗口和当前状态。编号规则不必复杂,但要避免同一版本在不同系统中出现多个简称。对于长周期项目,可以在大版本下拆分可独立交付的小版本,避免一个大版本承载所有承诺。
版本档案应区分“计划内范围”和“候选范围”。计划内范围反映团队准备交付什么;候选范围则是经过验证、可能进入发布的内容。只有候选范围经过门禁确认后,才适合作为生产发布清单。
2. 第二步:为每项内容定义验收条件和依赖
版本项不能只写一句功能名称。至少要有业务价值、验收标准、责任人、依赖事项和风险等级。验收标准应能被验证,例如“某类用户完成某个操作后看到预期结果”,而不是“体验优化完成”这种无法判定的描述。
依赖也要明确到对象与时间:由哪个团队提供什么输入、最晚何时提供、未按期交付时采用什么替代方案。没有负责人和应对动作的依赖,只是一条备注,不是可管理的计划。
3. 第三步:建立版本状态机
状态名称应反映真实阶段,并规定进入条件。一个可供团队调整的基础状态机可以是:规划中、开发中、集成验证、候选发布、已发布、已关闭。团队可增减状态,但不宜让状态多到每次更新都要猜选哪个。
每次状态变化都应有触发证据。例如,从“开发中”进入“集成验证”,需要构建可部署并且主要开发项完成;从“候选发布”进入“已发布”,需要生产验证通过,并记录部署完成与功能可用时间。这样管理者看到的不是颜色变化,而是可以追溯的成熟度。
4. 第四步:设置日期字段和变更记录
至少分开维护目标日期、预测日期、承诺窗口、实际部署时间和实际可用时间。任何关键日期变更都要留原因、影响范围、提出人、批准人和通知对象。历史日期不要被覆盖掉,否则团队无法复盘估算偏差究竟来自范围变更、依赖延迟还是执行效率。
对于日期更新频繁的项目,建议设定固定更新时间,例如每周一次滚动预测;重大风险出现时即时更新。固定节奏可以减少“每天改日期”的噪声,例外更新则避免团队等到例会才暴露阻塞。
5. 第五步:将发布准备拆成责任清晰的清单
- 范围检查:确认进入本版与移出本版的内容,记录变更影响及批准情况。
- 质量检查:确认高风险路径、关键验收项、缺陷分级和未关闭问题的接受人。
- 环境检查:确认目标环境、配置、数据、访问权限及依赖服务状态。
- 运维检查:确认部署顺序、监控告警、值守人员、回退或降级步骤。
- 业务检查:确认培训材料、用户通知、客服口径、客户影响和生效时间。
- 决策检查:确认发布授权、例外审批、未满足条件的后续动作。
每一项都应有负责人和截止时间。清单的价值在于暴露缺口,不在于把“已完成”堆成一页。如果某项不适用,应由责任人说明原因,而不是默认勾选通过。
6. 第六步:发布后安排观察窗口和复盘
版本部署完成不等于管理工作结束。发布后要根据风险设置观察窗口,检查错误率、关键业务成功率、性能、队列积压或人工工单等与业务相关的信号。指标需要与变更目标匹配,不能只看服务是否存活。
复盘不应只在事故后进行。即使版本顺利发布,也可以比较计划与实际时间、范围变化、阻塞等待、测试返工和发布后问题。复盘的目的不是给个人贴标签,而是找到下一版可改变的约束,例如依赖确认太晚、准入条件不清或外部沟通启动过迟。

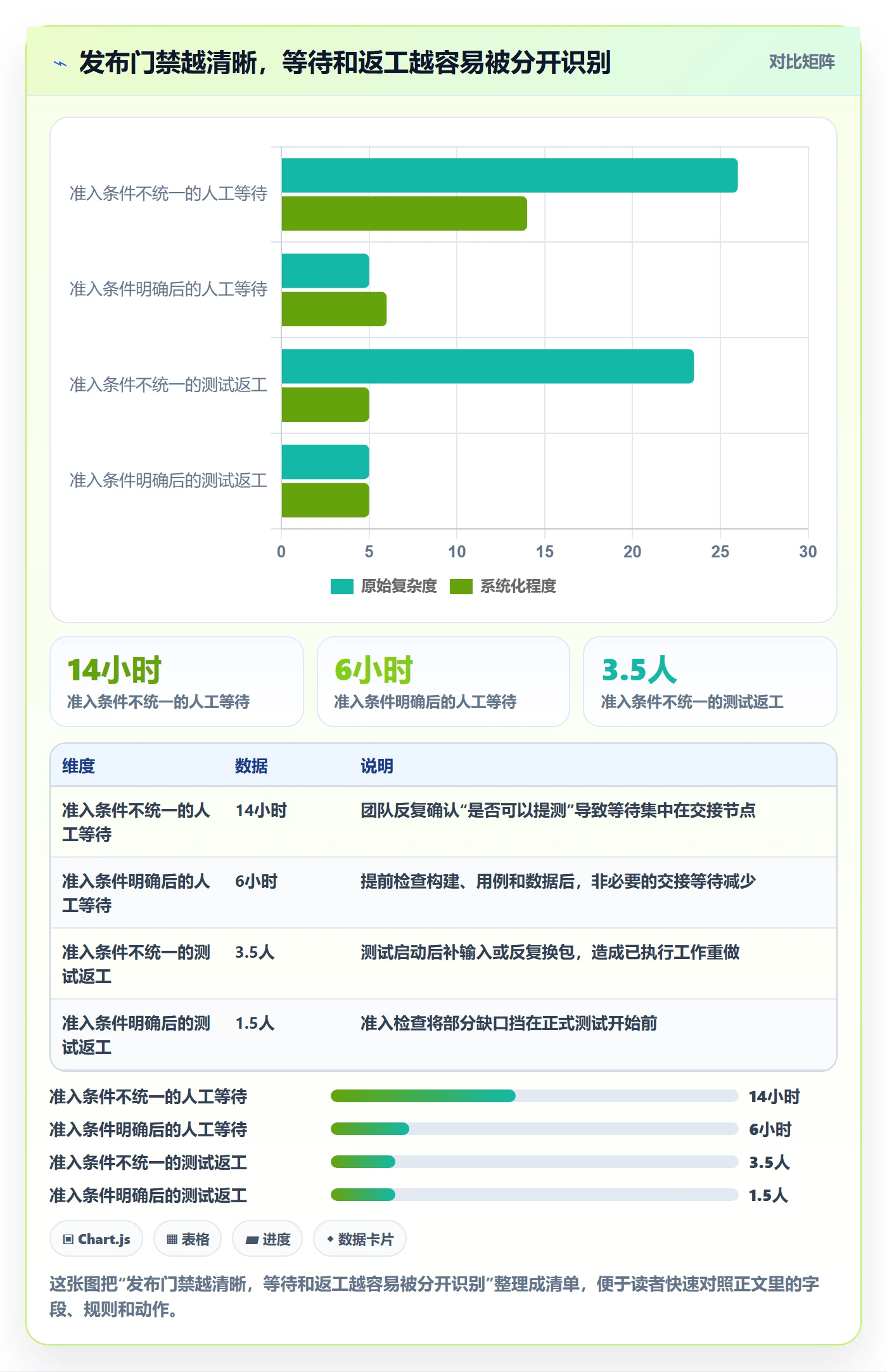

下图数值为情景模拟,用于展示门禁完整度如何改变人工等待和返工,并非任何平台的实测效果。团队可以用自己的工单时间戳替换这些值,重点观察等待是否前移、返工是否减少,而不是追求图上的特定数字。

六、案例推演:一次“按期上线”为什么仍可能是失败
1. 项目背景与最初计划
以下是一个为保护实际组织信息而构造的情景案例,数值用于演示判断方法,不对应特定企业的真实经营结果。一家拥有多个业务团队的企业计划在月底发布客户权限改版,涉及管理端、移动端、数据迁移和客户通知,初始计划只有一个日期:月底正式上线。
开发团队按期完成主要功能,但接口联调晚了两个工作日;测试期间又发现旧数据的权限继承规则存在边界情况。项目状态会上,研发仍报告“整体完成 90%”,业务团队则已按月底安排客户培训。若继续用原计划推动,团队需要在最后几天压缩回归测试和通知校验。
2. 第一次判断:不要问“能否赶上”,先拆风险
我会把风险拆成四类:功能风险、数据风险、发布风险和用户沟通风险。功能风险看关键路径是否验证;数据风险看迁移结果是否可复核、失败如何恢复;发布风险看窗口与回退是否可执行;沟通风险看客户是否会在功能可用前被错误告知。
接下来把问题分成可切分与不可切分。若移动端功能不依赖本次权限迁移,可能可以移出本版;若数据迁移与管理端权限改版必须共同生效,就不能为了按期上线而只发布其中一半。范围切分的依据是功能依赖和用户影响,而不是哪一项最容易从计划里删掉。
3. 第二次判断:用发布选项而不是二选一
项目负责人可以比较四种方案:完整发布、缩小范围后发布、分批灰度、整体延期。每种方案都要写出收益、风险、额外成本和触发条件。整体发布不是天然最完整,延期也不天然最安全;关键是选择最符合用户风险与恢复能力的方案。
| 方案 | 预期收益 | 主要风险 | 适用前提 |
|---|---|---|---|
| 完整发布 | 一次交付全部计划价值 | 测试窗口压缩,数据边界风险集中暴露 | 关键测试已通过,迁移与回退已验证 |
| 缩小范围后发布 | 保留已验证的核心价值 | 拆分后体验可能不完整,需明确后续承诺 | 功能之间可独立,移出项有替代流程 |
| 分批灰度 | 降低一次性影响范围,逐步观察真实行为 | 需具备监控、分群和快速停止能力 | 数据兼容,灰度期间新旧流程可并存 |
| 整体延期 | 保留完整测试与客户准备时间 | 业务窗口、客户安排和依赖团队计划受影响 | 风险无法通过拆分或分批方式隔离 |
4. 第三次判断:把承诺日期与技术部署日期分开
案例团队最终决定先完成数据迁移演练,再对内部小范围用户开放,满足监控条件后扩大范围。技术部署与客户公告不再使用同一个时间点:先完成内部验证,再依据观察结果通知外部用户。这不是为了延迟宣布,而是让公告承诺建立在已验证的可用性上。
这个方案能成立,有一个重要前提:旧权限流程在灰度期间仍可用,且新旧数据规则兼容。如果新旧流程不能并存,灰度方案就可能把复杂性推给用户;此时应优先考虑完整验证后再发布,不能为了看起来渐进而制造双轨风险。
5. 案例复盘:看按期与否之前,先看是否守住边界
复盘时不只记录“延期两天”或“按期上线”,而要检查承诺是否建立在充分证据上。若团队通过缩小范围按期交付,并清楚告知剩余功能的安排,可能比全量上线但留下数据隐患更成功;若项目没有实现目标价值,也不能单凭部署成功就判定表现良好。
我建议在复盘中记录计划窗口、实际部署、功能可用时间、范围变更次数、关键依赖等待、发布后问题和回退演练结果。连续多个版本后,团队才能判断瓶颈究竟在估算、依赖、测试容量还是审批机制,而不是凭一次事件改变整个流程。
七、数据观察:用少数指标看出发布管理是否真的变好
1. 先建立基线,避免为了指标而制造指标
很多团队上线管理流程后,第一反应是增加十几个指标。但数据越多,采集和解释成本越高,最后可能没有人用于决策。我的建议是先回答管理问题:日期是否更可信?等待发生在哪个交接点?延期是否源于新增范围?发布后问题是否减少?每个问题选择一个主指标和必要的辅助指标。
发布准时率可以观察承诺管理,但必须明确分母与延期定义。例如,按最初承诺日期计算,与按批准后的最新承诺日期计算,结论可能完全不同。不能通过不断修改承诺日期来提高准时率,也不能把业务主动批准的范围调整与团队执行失误混在一起。
2. 指标定义比漂亮的仪表盘更重要
- 承诺日期命中率:按正式批准的承诺窗口统计,并保留初始目标日期供复盘。
- 预测偏差:比较某个固定检查点的预测日期与实际可用日期,观察预测能力是否改善。
- 范围变更率:统计冻结后新增、删除或替换的版本项,并按原因分类。
- 发布后问题率:以统一观察窗口内的严重问题数或受影响用户比例衡量,不用总问题数简单替代。
- 等待时间:记录依赖交付、审批、环境准备等等待,不把等待都算成开发耗时。
- 回退准备覆盖率:统计高风险变更中经过验证的回退或降级方案比例。
3. 采用组合视角,避免单指标造成误判
如果承诺日期命中率提高,但发布后严重问题也增加,说明团队可能通过压缩验证换取表面准时。如果测试返工减少,但版本交付周期明显变长,则要检查门禁是否过度、等待是否转移到了前端。如果范围变更率下降,但用户价值也下降,可能是团队不敢调整范围,而非需求管理真的成熟。

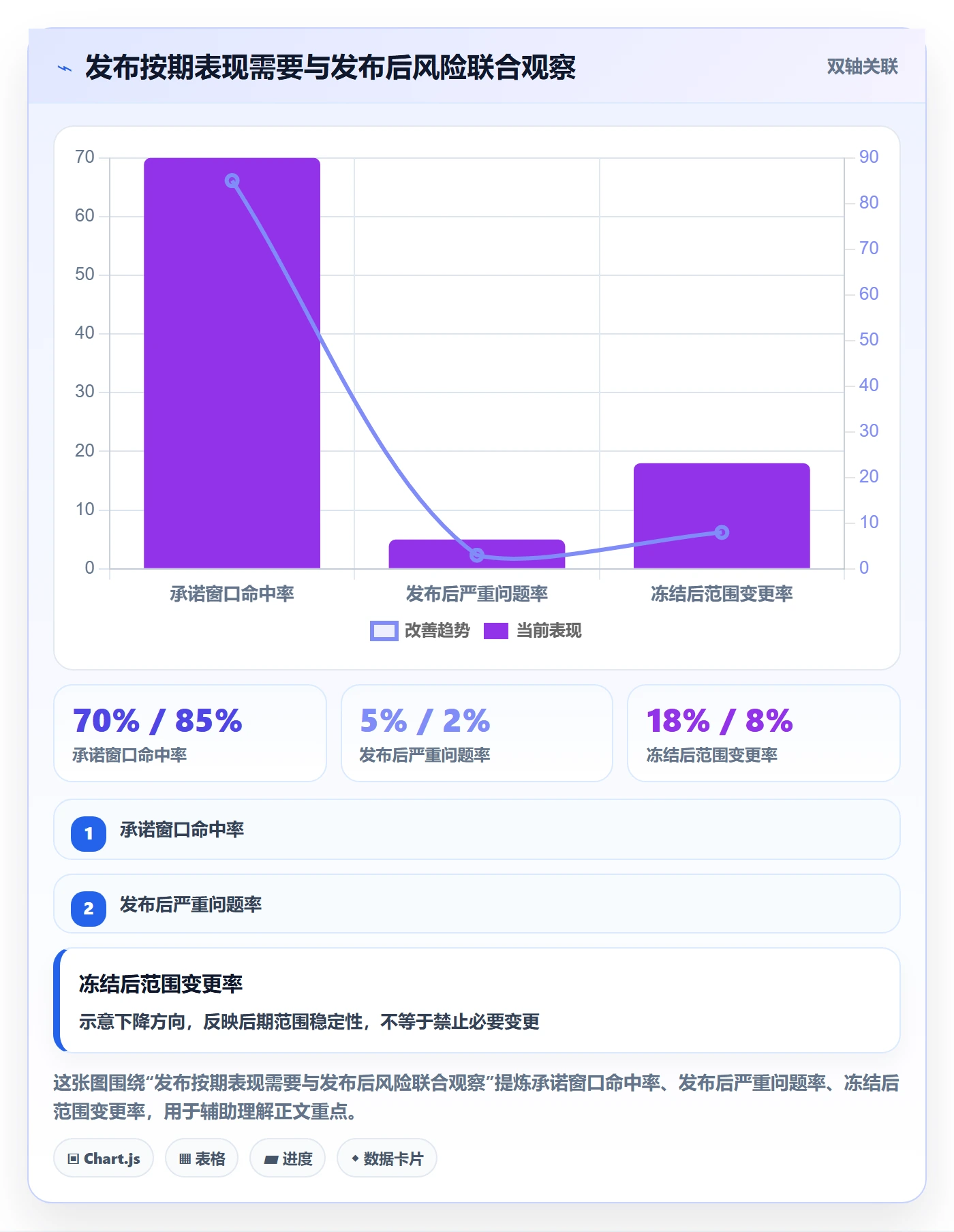

下面的图是建议基准的情景模拟,不应作为跨企业绩效排名。它展示一个更合理的观察方式:准时率与发布后风险需要一起看,日期承诺质量改善不能以质量损失为代价。

4. 用分布而不是平均值找到流程的长尾问题
平均发布周期可能掩盖少数极慢版本。假如大多数版本在常规窗口内完成,少数版本却因外部审批或数据迁移拖延很久,团队应该分别识别常规交付与高风险交付,而不是只根据平均值缩短排期。
我会观察周期分布、延期原因分布和等待时间分布。若大量版本的开发时间相近,等待审批的时间却差异很大,改善重点就不是要求研发“再快一点”;若高风险功能集中引发回退,则要检查风险分级和验证策略,而非一味增加所有版本的测试天数。
八、工具与协作:平台能承载流程,但不能替团队作出判断
1. 先确定管理对象,再决定要不要换工具
如果团队只有少量版本、角色固定、依赖简单,一张结构清楚的表格加稳定例会可能足够。若版本跨多个团队、权限和审批复杂、需求与缺陷分散在多个空间,表格就容易出现数据重复、历史不可追溯和通知遗漏,此时才有必要评估项目管理平台。
选工具之前,我会把真实工作流画出来:谁创建版本、谁维护日期、谁负责门禁、谁能批准延期、谁需要接收变更通知。工具是否支持组织需要的权限、审计、集成、报表和数据治理,要通过实际方案验证,不能仅凭产品页面上的功能名称判断。
2. 对中大型团队,优先验证跨项目依赖与变更留痕
100 人以上的组织通常不缺任务列表,真正困难的是跨项目依赖、责任边界、变更追踪和信息同步。以 PingCode 为例,可以把它作为评估项目管理平台时的候选对象,重点验证版本、需求、缺陷和项目计划之间能否按组织实际方式关联,以及日期变更、权限、审批和报告是否满足治理要求。
这里需要把产品举例与功能承诺区分开:不同部署方式、套餐、版本和配置可能存在差异,采购或迁移前应安排业务场景验证。建议用一个真实项目做试点,让项目经理、研发、测试和运维分别走一遍从计划到发布的关键流程,再决定是否推广。
3. 用试点验收而不是功能清单验收
试点项目不应以“字段都配好了”作为成功标准。更有价值的检查是:新成员能否找到当前有效日期?负责人能否看见关键依赖逾期?版本变更后相关角色能否及时收到通知?发布复盘是否能还原日期、范围和决策变化?这些问题能回答,才说明工具真正进入工作流程。
试点期间要记录迁移成本、培训时间、数据清理工作和日常维护负担。如果原有流程非常简单,平台可能带来额外管理成本;如果多个项目反复发生信息不一致、审批无法追溯或依赖漏报,平台化带来的可见性就可能抵消成本。

九、不同情境下的行动建议与取舍
1. 小团队、低风险、发布内容较少
先用轻量规则,不必一开始搭建复杂审批。建议统一版本编号、目标与预测日期、范围清单、提测条件和发布负责人,并保留日期变更原因。发布后做简短复盘,重点看计划偏差来自估算、依赖还是临时插单。
这类团队的取舍是少流程换速度,但要避免信息只存在于项目经理脑中。只要出现多项目并行、成员频繁切换或用户通知跨团队,就应重新评估现有方式是否还能可靠传递状态。
2. 多团队协作、依赖较多、变更频繁
重点投入依赖管理、范围冻结和日期变更通知。每条关键依赖要有人负责,有交付期限和备用方案;每次范围变更都评估测试、审批和沟通影响。可以设置固定发布节奏,但要为紧急修复和高风险变更定义不同路径。
这类团队的取舍是多花一些前期协调时间,换取后期更少的等待与返工。如果所有变更都必须走同一套冗长审批,流程会成为新的瓶颈;应按风险分级,普通变更快速通过,高风险变更增加验证。
3. 面向外部客户、有合同或监管要求
要将客户承诺、技术部署、功能可用和公告时间分开记录,并明确谁有权对外确认日期。合同、监管或重大客户窗口若有约束,应把外部条件列为关键依赖,而不是藏在会议纪要里。对延期的通知也要预先设计,避免项目组在风险已确定后才临时措辞。
这类团队的取舍是降低日期灵活度,换取客户和合规边界的确定性。不能为了保住内部准时率而隐瞒风险;也不必把每个技术动作都转化为对外公告,重点是给出准确、可兑现的用户影响信息。
4. 数据迁移、基础设施或不可逆变更
应把演练、备份、数据校验、回退限制和故障降级作为版本主体的一部分,而不是上线前的附加事项。发布计划需要考虑观察窗口和恢复时间,重大变更可以安排在具备业务值守能力的时段,并预先明确何种信号会暂停扩大范围。
这类团队的取舍是更长准备周期换取更低的不可逆风险。若回退成本极高,团队就不能把“可以回滚”当作万能安全网,应优先通过演练、兼容性设计、分段迁移或缩小变更范围减少一次性暴露。
5. 版本范围仍不确定或需求持续探索
不要过早承诺一个精确发布日期。可以承诺验证节点、阶段目标和下一次决策时间,例如先承诺完成技术验证或用户试点,再根据结果确认正式窗口。这样做不是逃避计划,而是承认不确定性仍然存在,并为它设置可管理的边界。
这类团队的取舍是放弃短期内看起来确定的日期,换取探索过程中的真实反馈。对外沟通时,应明确哪些信息已经确认、哪些仍待验证、何时更新,避免把内部探索计划误包装成最终交付承诺。
十、最后的执行清单:把教程变成团队习惯
1. 发布前检查八个问题
- 当前讨论的是目标日期、预测日期还是承诺日期?
- 版本范围是否有唯一清单,新增与移出是否留痕?
- 关键依赖是否有负责人、截止时间和应对方案?
- 测试准入与发布门禁是否有可验证条件?
- 部署完成、功能可用和公告生效是否被区分?
- 回退或降级方案是否包含触发条件、执行人和验证步骤?
- 发布后谁观察哪些信号,出现异常由谁决定停止或恢复?
- 日期或范围变化后,哪些角色必须收到通知?
2. 用四周建立最小可行机制
第一周先统一版本定义、日期口径和角色责任;第二周选一个真实版本试运行范围清单、依赖登记和测试准入;第三周补上发布门禁、回退检查和用户沟通;第四周复盘数据,删掉没人使用的字段,保留能提前暴露风险的规则。
如果组织规模较大,不要同时强制所有项目改流程。先选一个依赖多、但风险可控的项目作为试点,观察信息是否更一致、等待是否更早暴露、决策是否更快。试点的目的不是证明工具或模板正确,而是找到本组织的实际约束。
3. 用结果验证机制,而非用表格数量验证管理
一个有效机制应让团队更早知道日期可能变化,能说明变化为什么发生,也能明确采用延期、缩小范围或分批发布中的哪种方案。若表格越来越多,风险却仍在发布前一天才暴露,说明流程记录了信息,却没有建立决策闭环。
我最看重的不是“每个版本都按最初日期上线”,而是团队是否能在不确定性出现时及时更新预测、诚实管理承诺、保护必要质量,并让受影响的人有时间调整。版本发布时间管理的成熟度,最终体现在组织如何处理变化,而不只是如何填写日期。
下一步可以从正在筹备的一个版本开始:先分清目标、预测和承诺日期,再列出范围、关键依赖、准入条件与回退责任。跑完一次发布后,用真实记录修正规则。与其先追求一套完美流程,不如让下一次版本的风险比上一次更早被看见、决策更有依据、承诺更值得信任。
常见问题解答(FAQ)
1. 版本发布时间应该按什么口径确定?
我在排版本计划时,经常发现开发说的“做完了”和业务理解的“能发布”不是一回事。到底应该把哪一天登记为版本发布时间,才能避免团队各自报出不同日期?
先区分三个时间:代码完成时间、生产环境部署时间、用户可用时间。对用户承诺时,应使用“用户可用时间”;如果只是部署到生产环境但功能仍受开关控制,就不能把部署日当作正式发布时间。
比如一个示例版本计划为 6 月 10 日代码冻结、6 月 12 日完成回归、6 月 13 日部署、6 月 14 日上午开放给用户,那么对外发布时间应写 6 月 14 日。排期时从可用时间倒推,并为验收、灰度和回滚预留缓冲;
如果历史上测试常超期,就用团队自己的延期数据校准缓冲,而不是机械地套用固定天数。
2. 版本号、版本范围和发布时间怎样一起管理?
我想把版本计划放进项目管理流程,但担心版本号只是一串标签,需求还是会不断塞进来。有没有一种简单规则,既方便研发识别改动大小,也能让项目经理守住本次发布范围?
可以把版本号、发布范围和目标日期作为一组信息管理。采用语义化版本时,示例中的 2.4.0 可代表增加兼容的功能,2.4.1 可代表修复问题,3.0.0 则用于不兼容变更;具体规则要先由团队统一,不能只看数字。每个版本建立范围清单,至少包含需求或缺陷编号、负责人、验收条件和风险等级。
比如 2.4.0 原定包含 12 项需求,冻结时已有 10 项通过验收、2 项高风险未完成,就应评估延期或把未完成项移到下一版本,而不是为了保住版本号临时降低验收标准。
3. 在项目管理工具里落地版本发布时间,最少要配置哪些字段和流程?
我不想为了版本管理先搭一套很复杂的流程,但只记录一个发布日期,到了临近发布时又常常没人说得清哪些事项还没完成。最少需要哪些字段、状态和责任人,才能让团队及时发现风险?
轻量落地时,建议每个版本记录版本号、目标可用时间、范围清单、发布负责人、当前状态和风险说明;每个需求或缺陷关联到一个版本,并有负责人、验收条件和完成状态。版本状态可设为计划中、开发中、冻结、验证中、已发布、已取消,发布负责人负责维护版本状态,事项负责人负责更新交付情况。
实际检查时不要只看“已完成”数量,还要抽查验收证据和未关闭缺陷。例如 20 项工作中有 18 项显示完成,但其中 3 项没有测试记录,就不应把版本判定为可发布。字段越多并不必然越可控,关键是每个字段都有人更新,并能触发明确的决策。
4. 版本临近发布时间时出现延期风险,项目经理应该怎样决策?
我最担心的不是版本延期本身,而是团队为了赶日期,把高风险问题带进生产环境,或者临时删掉功能却没有同步相关方。出现延期信号后,我该按什么顺序判断是延期、缩范围,还是继续发布?
先把未完成项按影响分级:数据丢失、安全风险、核心流程不可用通常属于发布阻断项;文案瑕疵或有可靠替代方案的问题则可评估后处理。然后比较两个方案的代价:延期会影响哪些客户承诺和依赖项目,缩范围会损失哪些业务价值,带问题发布又会增加多少故障与回滚风险。
举例来说,若 8 项范围中 1 项核心支付流程未通过回归,应优先阻断或移除该功能;若它与其他功能解耦,可以缩范围按期发布,但要更新版本说明、验收范围和后续补发日期。任何调整都要记录决策人、原因、影响对象和复核时间,避免口头改期导致团队继续按旧日期执行。
核心关键词
文章包含AI辅助创作:版本管理版本发布时间教程:项目经理落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/515039
读者评论
我们之前也把“上线日”当成一个日期,后来发现客户通知和生产部署经常错开。把功能可用时间单独记下来后,沟通确实少了些歧义,不过还得有人持续维护,不然表格很快就过期。
发布门禁有帮助,但清单太细容易变成逐项打勾。我更倾向于把阻断级缺陷、关键路径覆盖和回退演练设为硬条件,其余项目按版本风险调整,避免流程比发布本身还重。
文章提到关键依赖很实际。我们有过代码按时完成,却因外部接口环境迟迟不可用而错过窗口的情况。想请教,依赖方不给明确交付日期时,预测日期通常怎么设才不至于显得过于乐观?
