Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

Bug 管理做得好不好,不看系统里有多少条缺陷,也不看负责人每天催了多少次,而看团队能不能在有限时间内,把真正影响用户和交付的风险准确识别、分配、修复并验证。一个常见的反常识是:缺陷单越多,项目未必越透明;如果复现条件不全、优先级失真、状态长期不更新,缺陷列表反而会把真正的发布风险埋起来。本文从项目负责人的视角,拆解 Bug 如何定义、分级、流转、复测和复盘,并给出可直接执行的操作步骤。

文中涉及的项目数据均为情景模拟,用于演示判断方法,不代表行业统计或真实客户数据。

一、先讲结论:Bug 管理的目标不是“清零”,而是控制风险

1. 先把 Bug 管理目标说清楚

项目负责人容易把 Bug 管理简化成一句话:“尽快修完所有缺陷。”这句话听起来积极,却经常导致错误动作:团队把时间平均分给所有问题,工程师被低价值缺陷打断,测试人员反复验证尚未准备好的修复,项目状态看起来很忙,关键风险却没有下降。

我更建议把目标定义为:在约定的质量门槛内,优先消除影响用户、业务连续性、数据正确性和发布决策的风险。这意味着有些 Bug 必须马上处理,有些可以进入下一迭代,还有些应当经过复现验证后关闭或合并。每一条缺陷都需要有依据,而不是只凭提交者的焦虑程度排序。

因此,好的 Bug 管理至少要同时回答四个问题:问题是否真实且可复现;影响范围和损失是什么;谁负责在什么时间前采取行动;修复后如何证明问题已经解决且没有引入新问题。只完成“登记”并不等于管理完成。

2. 用风险闭环代替缺陷清单

一个可用的闭环通常包含发现、记录、分级、分派、修复、验证、关闭和复盘。闭环不是要求每条缺陷都经历相同长度的流程,而是确保每一次状态变化都有明确依据。比如,生产环境中出现大面积支付失败,需要先止损、回滚或切换方案,完整的根因分析可以随后补齐;而低频的文案错字,则不应占用同等级别的响应资源。

项目负责人要管理的是缺陷背后的风险、依赖和决策,不是替每个工程师盯着每一条工单。负责人能否看清高风险缺陷的责任人、截止时间、验证条件和发布影响,比缺陷总量更能说明管理是否有效。

3. 不要用单一数字证明质量

未关闭 Bug 数只能说明某个时间点的存量,不能独立说明质量好坏。存量上涨,可能是新版本发现问题的能力提高;存量下降,也可能是团队为了赶发布把问题标记为“暂缓”或“无法复现”。如果只追求未关闭数下降,团队就容易优化数字,而不是优化产品质量。

我会把缺陷数量与严重度、发现阶段、处理时长、重开率、逃逸率和用户影响放在一起看。不同项目还要增加业务特有指标,例如支付失败次数、数据修复工时、关键路径失败率。指标应帮助团队做决定,而不是变成惩罚个人的排行榜。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

二、背景和真实场景:为什么项目越到后期,Bug 越容易失控

1. 缺陷不是单纯的技术问题

Bug 常常跨越产品、研发、测试、运维和业务团队。测试人员发现“订单状态没有更新”,研发可能认为这是消息延迟,产品可能认为状态提示不清,业务则关心用户是否重复付款。大家描述的是同一现象,却在讨论不同层次的问题。

如果项目负责人只把缺陷丢给研发,缺少业务影响、复现环境和预期行为,工程师就必须先重新调查问题是什么。之后即便修复了代码,也可能没有解决用户真正遇到的困难。缺陷单的质量,直接影响判断和协作成本。

2. 典型场景:版本冻结前出现一批问题

下面用一个情景模拟说明。某个企业应用计划在周五发布,周二测试集中发现 36 条问题:其中 3 条可能造成数据错误,5 条影响主要业务流程,12 条属于局部功能异常,16 条是体验或文案问题。项目群里最显眼的是“36 条待修复”,但负责人真正需要回答的是:哪些会阻断发布,哪些有规避方案,哪些必须验证,哪些可以透明地延后。

如果按提交顺序处理,团队可能先修复截图上最明显的文字问题,再处理偶发但影响面大的数据问题。如果按提交人的职级或声音大小处理,优先级也会失真。正确做法是先让团队用统一标准识别影响范围、损失程度、发生概率和修复风险,再把资源投向最有价值的处理顺序。

3. 项目后期的隐性成本来自等待和返工

缺陷处理时间不等于编码时间。一个修复可能只需两小时,但从发现到有人确认、从分派到开始处理、从提交到环境部署,都可能累计数天。项目负责人如果只问“开发什么时候改完”,就看不到队列、依赖、环境和验收口径造成的等待。

因此,建议把处理周期拆成阶段:发现到分级、分级到认领、认领到修复完成、修复完成到验证、验证到关闭。阶段拆开之后,才能判断问题是人手不足、描述不完整、代码依赖复杂,还是测试环境排队。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

4. Bug 信息不完整,会把成本转嫁给所有下游角色

一条只写“页面报错,请看一下”的缺陷,表面上登记很快,实际上把补充信息的成本转给了接手者。研发需要追问账号权限、浏览器版本、操作路径和日志时间;测试需要重新找到现场;负责人还要判断这条问题是否影响发布。重复追问不仅浪费时间,也会让原始问题无法稳定复现。

我会把“第一次提交是否可行动”作为缺陷质量的重要观察项。可行动不等于每个字段都填满,而是接手人不用猜测,就能判断问题表现、复现方式、预期结果、影响范围和必要证据。

三、常见误区:看起来在管 Bug,实际是在制造噪声

1. 把严重度、优先级和处理时限混为一谈

严重度描述问题造成的影响,例如数据丢失、核心流程阻断或视觉偏差;优先级描述团队应该多快处理它;处理时限则是团队的响应约定。三者相关,但不是同一个概念。

一个影响范围很窄的严重问题,可能因为有可靠的替代操作而暂时不阻断整个发布;一个单点看似轻微的问题,如果出现在高频关键路径上,累计影响也可能很大。项目负责人应分别记录影响等级、处理顺序和时间承诺,避免只写一个“高、中、低”让不同角色各自理解。

2. 把所有“无法复现”直接关闭

“无法复现”是当前证据不足,不是缺陷不存在。网络波动、时区、权限差异、缓存状态、数据竞争和低概率并发问题,都可能导致问题暂时消失。直接关闭,会把调查责任变成提交者的负担,也可能让真实风险沉入历史记录。

更稳妥的做法是记录已尝试的复现条件、观察窗口和日志线索,并判断问题是否有再次出现的可能。低影响且多次无法复现的问题可以关闭,但应保留重新打开的依据;高影响问题则需要继续采集证据或安排监控。

3. 把“已修复”当作“已解决”

代码提交、合并或部署,只能证明某种技术动作发生过,并不能证明用户问题消失。修复可能没有进入验证环境,测试数据也可能不覆盖出错条件;更常见的是,主路径好了,边界条件仍然失败。

缺陷关闭必须依赖可观察的验证结果。至少说明在什么环境、使用什么数据、执行什么操作,得到什么结果。对高风险问题,还要覆盖相邻路径和回归范围,而不是只点一次按钮就关闭。

4. 用“修了多少条”替代“风险下降多少”

一周关闭 80 条小问题,并不一定比关闭 3 条数据一致性问题更有价值。按数量考核容易鼓励拆分工单、抢修简单项,也会让工程师回避需要跨模块协调的复杂缺陷。

我建议把工作量指标用于容量规划,而不是用来评判个人贡献。发布决策则应重点检查高风险缺陷、关键路径覆盖、遗留问题的接受人和补偿措施。项目负责人需要知道“剩下的风险是什么”,而不是只知道“团队今天做了多少件事”。

5. 把重复问题拆成多个工单,导致根因被淹没

多个页面出现相同的权限校验错误,可能来自一个共享组件;同一个问题也可能在不同环境、不同用户群中呈现出不同症状。简单地全部合并,会丢失影响范围;全部拆开,又会让研发重复处理。

可以设置一个主缺陷记录根因和修复方案,再用关联缺陷记录受影响模块、版本和用户路径。这样既保留问题的扩散范围,也能避免重复估算和重复修复。

四、专业判断逻辑:怎样决定一个 Bug 该不该马上处理

1. 先判断问题是否成立

在讨论优先级前,先确认这到底是缺陷、需求变化、配置问题、数据问题还是使用误解。判断依据不是提交人的身份,而是当前产品行为是否违反已确认的需求、接口约定、业务规则或安全要求。

如果预期行为没有写清,就不要仓促给研发定责。项目负责人应召集产品、业务和技术快速确认:旧行为是什么,新行为是否已被承诺,是否影响兼容性,现阶段采取修复还是补充需求说明。很多“Bug 争论”本质上是验收标准缺失。

2. 用影响、概率、可规避性和修复风险综合评估

我通常从四个维度形成判断,而不是把它们机械地压成一个分数。第一,影响:是否触及数据正确性、安全、合规、资金或核心流程。第二,发生概率:是稳定出现、特定条件出现,还是尚无可靠复现。第三,可规避性:用户能否通过安全、明确的替代步骤继续完成工作。第四,修复风险:改动是否可能波及共享组件、历史数据或其他版本。

这些维度要先说明事实,再做取舍。例如,“每天出现 2 次”需要注明监测范围和用户量;“影响很大”要明确影响对象及后果;“可以绕过”要说明绕过步骤是否安全、是否适用于所有用户。没有证据时,要标注未知,而不是把未知默认为低风险。

3. 建立项目自己的严重度和响应约定

严重度等级不必追求行业统一。不同产品的核心风险不同:金融系统要特别关注资金与账务一致性,数据平台要关注丢失和污染,内部协作系统可能更重视权限边界和关键流程可用性。重要的是团队对等级定义有共同理解,并且能用实例校准。

等级 判断特征 常见处置方式 项目负责人的检查点
阻断级 核心业务不可用、数据严重错误、安全或合规风险明确 立即止损,评估回滚、关闭功能或紧急修复 责任人、止损方案、影响范围和恢复验证是否明确
高 主要流程受损,影响一类重要用户,替代方案有限 纳入当前发布决策,明确修复或有条件放行 截止时间、复测范围和发布接受人是否明确
中 局部功能异常,有可控替代路径,影响范围有限 根据容量进入当前迭代或下一迭代 是否存在承诺日期、依赖或累积影响
低 体验、文案或低频边缘问题,对业务结果影响较小 进入待办池,按价值和成本安排 是否值得修复,是否与其他问题合并处理

表格给的是起点,不是绝对标准。阻断级问题即使只影响少数用户,也可能因为涉及资金、安全或不可逆数据而必须升级;反过来,影响很多用户的轻微体验问题,也未必需要中断发布。项目要预先约定响应时间和升级路径,不能等事故发生后再争论谁有权决定。

4. 把发布判断从“有没有 Bug”改成“剩余风险能否接受”

没有缺陷的系统几乎不存在,尤其是功能复杂、持续迭代的产品。真正可执行的发布判断是:已知问题是否影响约定的门槛;风险是否有负责人接受;回滚或补偿方案是否可用;监控和支持人员是否准备好。

我会要求每个未解决的高风险缺陷都带有明确的决策记录:继续修复、带风险发布、延迟发布或通过临时措施隔离。决定可以不同,但不能把“暂时不处理”伪装成“问题已解决”。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

五、具体操作步骤:从发现到关闭,项目负责人怎么做

1. 第一步:统一入口,减少口头缺陷

缺陷从群聊、邮件、会议和测试平台同时进入,会产生重复、遗漏和版本信息不一致。项目负责人可以规定一个主入口,紧急问题允许先口头升级,但要求在约定时间内补录记录。这样既不耽误止损,也保留后续追踪和复盘所需的证据。

入口不一定意味着所有人必须使用同一种界面,而是要确保问题最终进入同一套可查询的工作流。对于跨团队项目,工具选择应关注权限、通知、历史记录、关联需求和报表能力,避免缺陷事实散落在多个表格和聊天窗口里。

2. 第二步:按模板记录,确保接手人能行动

缺陷标题写“模块或动作 + 可观察现象”,例如“批量导出:筛选日期后文件仍包含筛选范围外的数据”。标题应描述现象,不要直接写未经验证的原因,例如“缓存代码有问题”。原因可以在调查后更新。

正文至少记录环境、前置条件、复现步骤、预期结果、实际结果、影响范围和证据。证据可以是截图、录屏、日志片段、请求编号、发生时间或测试数据标识。涉及个人信息、密钥或敏感数据时,必须先脱敏,不能把真实凭证直接附在缺陷单里。

  1. 环境:版本号、部署环境、浏览器或设备、必要的配置差异。
  2. 前置条件:账号角色、数据状态、开关配置、依赖服务状态。
  3. 复现步骤:按实际操作顺序编号,避免“正常操作后报错”这类模糊描述。
  4. 预期与实际:分别写清应发生什么、实际上发生什么。
  5. 影响与证据:受影响用户或流程、发生频率、截图或日志索引。

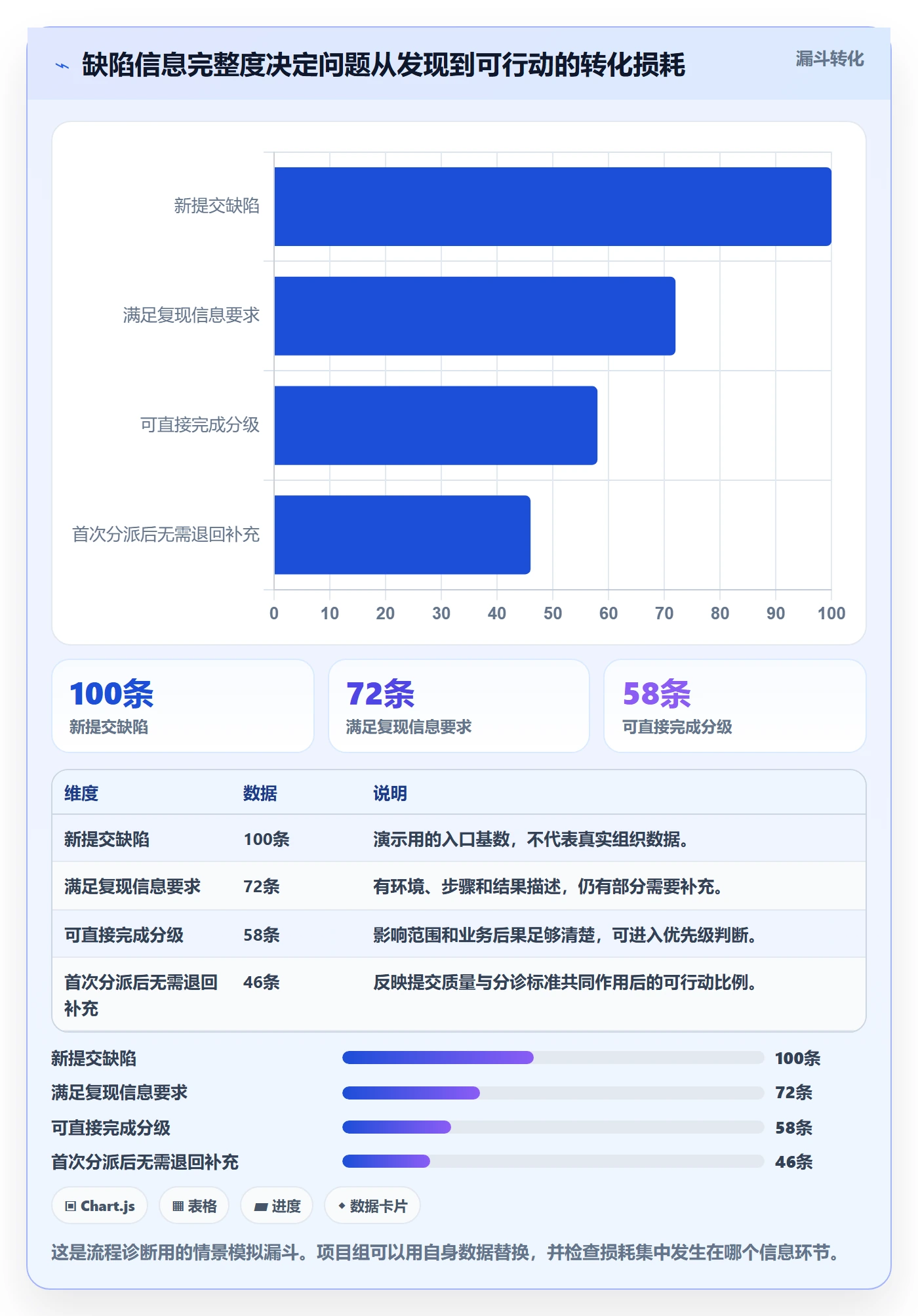

我会抽查“第一次提交可行动率”:新提交的缺陷中,有多少在没有反复追问的情况下,能够被正确分级和分派。这个指标不是用来责怪提交者,而是判断模板、培训和产品验收标准是否足够清楚。

3. 第三步:先分诊,再分派

缺陷分诊建议设固定节奏,例如每日一次短会,发布前按风险增加频次。分诊的目标不是集体讨论每一条代码细节,而是快速回答:问题是否成立、严重度如何、谁负责调查、是否阻断当前发布、下一次更新时间是什么。

对于信息不足的问题,指定一个人补证据,并给出期限;对于重复问题,建立主记录并关联其他表现;对于需求争议,安排产品或业务确认;对于环境故障,先区分平台故障与产品缺陷。不要让问题因为“等某人有空”而长期停在未分派状态。

4. 第四步:明确唯一责任人和协作人

协作人可以有多个,但每条缺陷要有一个当前责任人。责任人并不等于所有工作都必须由他亲自完成,而是负责推动问题进入下一阶段,并及时说明阻塞。没有唯一责任人,多个团队容易互相等待;责任人不清时,项目负责人就会成为默认的人工路由器。

分派时要核对组件归属、代码所有权、服务依赖和发布节奏。若问题涉及多个团队,可以先指定牵头人,再建立关联任务;不要简单把工单抛给一个团队,期待他们自动找到所有协作者。

5. 第五步:设置状态流转和时间承诺

状态设计应体现决策,而不是堆砌名词。一个精简流程可以是:新建、待分诊、处理中、待验证、已关闭、暂缓、无法复现。若团队需要“待产品确认”或“等待部署”等状态,应确保每种状态都有责任人和下一步动作。

每条高风险缺陷至少要有下一次更新时间。它不一定是最终修复时间,但必须让相关人员知道什么时候能获得新信息。时间承诺应根据实际容量和依赖确定,不要为了让看板好看而填一个无法兑现的日期。

6. 第六步:修复时记录影响范围和回归范围

修复说明不应只有“已处理”。工程师需要简要记录改了什么、涉及哪些模块、是否有数据库变更、是否影响兼容性、是否需要配置或迁移。测试人员则应根据这些信息设计复测路径,而不是只重复最短复现步骤。

当改动涉及共享组件、权限逻辑、缓存、并发或数据迁移时,回归范围应比单个故障点更大。负责人不需要替测试设计全部用例,但要确保影响分析有人负责,且重大边界条件没有因为赶发布时间被跳过。

7. 第七步:验证后关闭,保留可复查依据

验证记录应包括验证版本、环境、测试数据、操作路径和结论。高风险缺陷可以要求第二人复核;影响范围大的问题,应在接近真实的环境或通过监控验证,而不是仅凭开发机测试结果关闭。

若复测失败,应重开原缺陷并附上失败证据,避免另建一条相同问题导致历史断裂。若修复后出现不同症状,可以关联新缺陷,说明两者关系和责任边界。状态不是装饰,历史状态应能还原团队当时做过什么判断。

8. 第八步:发布前做风险审查,发布后做反馈闭环

发布前的缺陷审查,重点不是把清单从上到下读一遍,而是检查阻断级和高风险项、暂缓项、未验证修复、回滚准备、监控告警和业务接受人。每项遗留风险都要有明确的接受者,不能仅由“项目组”笼统承担。

发布后要观察与缺陷相关的错误率、用户反馈、工单量和关键业务指标。若故障再次出现,应把生产反馈关联到原问题,调整严重度和根因结论。这样缺陷管理才连接了测试阶段与真实运行阶段,而不是在发布那一刻结束。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

六、案例与数据观察:一次版本冲刺如何从“追数量”转向“降风险”

1. 案例设定:36 条缺陷,只有少数真正阻断发布

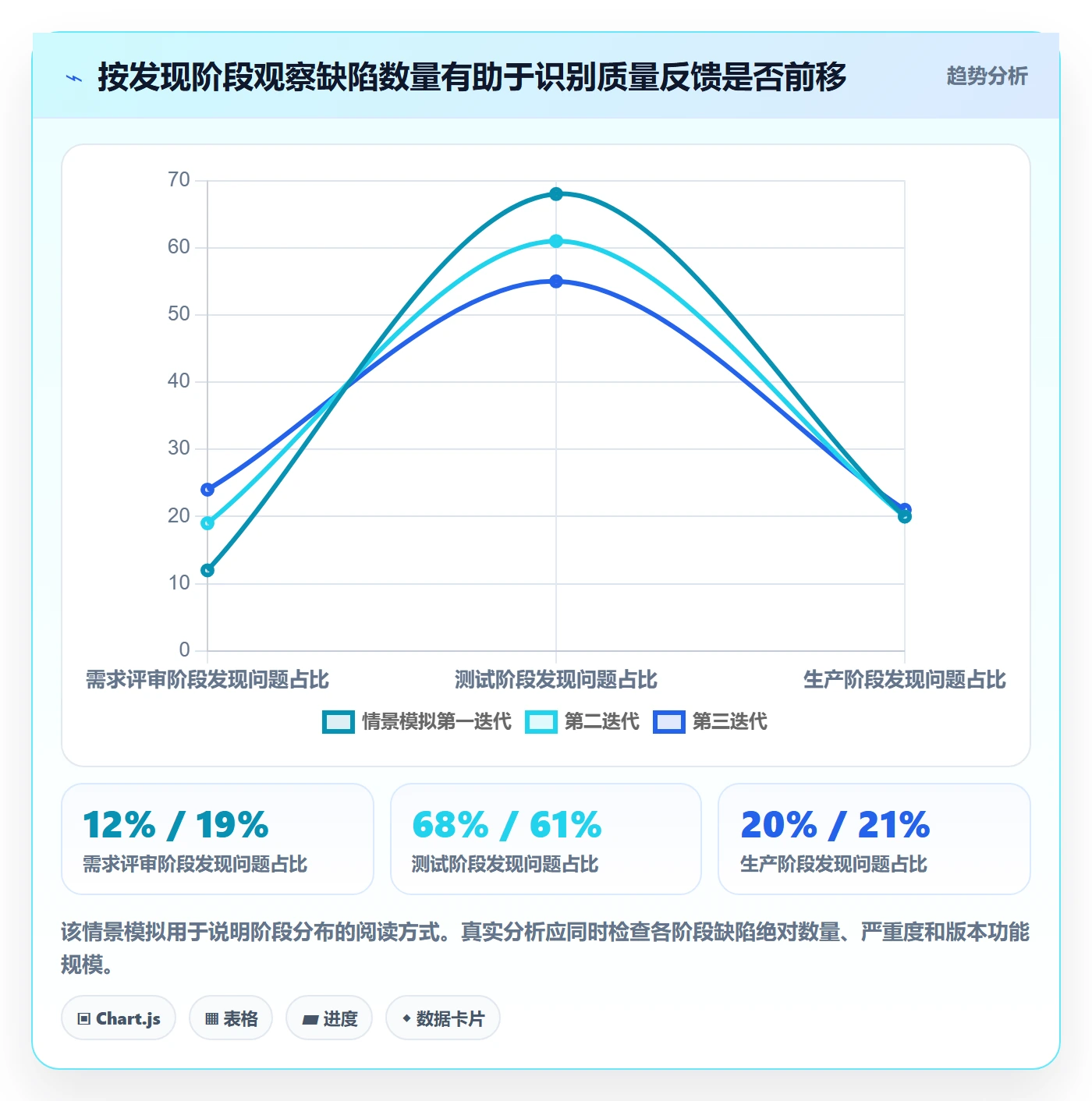

以下是用于演示方法的情景模拟,不是实际客户案例。某团队在发布前一周登记 36 条问题:3 条数据正确性问题、5 条主要流程问题、12 条局部功能问题、16 条体验问题。开始时,团队以“关闭条数”为每日目标,工程师优先处理容易修复的界面问题,核心流程问题则因依赖接口确认而持续等待。

项目负责人重新梳理后发现,3 条数据问题中有 1 条会造成重复扣款风险,另外 2 条只影响内部报表刷新时点;5 条主要流程问题中,2 条有安全的替代路径,1 条依赖外部服务。团队于是把处理顺序从“按提交时间”调整为“先止损高影响风险,再解除主要流程阻塞,最后批量处理体验项”。

2. 调整管理动作,不是增加会议数量

负责人没有要求每天开更长的缺陷会,而是做了三项改变。第一,缺陷分诊只讨论影响、责任人、下一步和时间承诺;第二,外部依赖单独设联系人和更新时间;第三,测试人员在修复提交前先确认复测条件,减少版本部署后才发现信息不足的情况。

团队还把 16 条体验问题按共同组件归类,其中 7 条来自同一个日期控件的交互差异。修复方式从逐条打补丁改为统一组件处理,同时要求复测相关页面。这个决定增加了短期回归工作,却减少了同类问题在后续版本重复出现的概率。

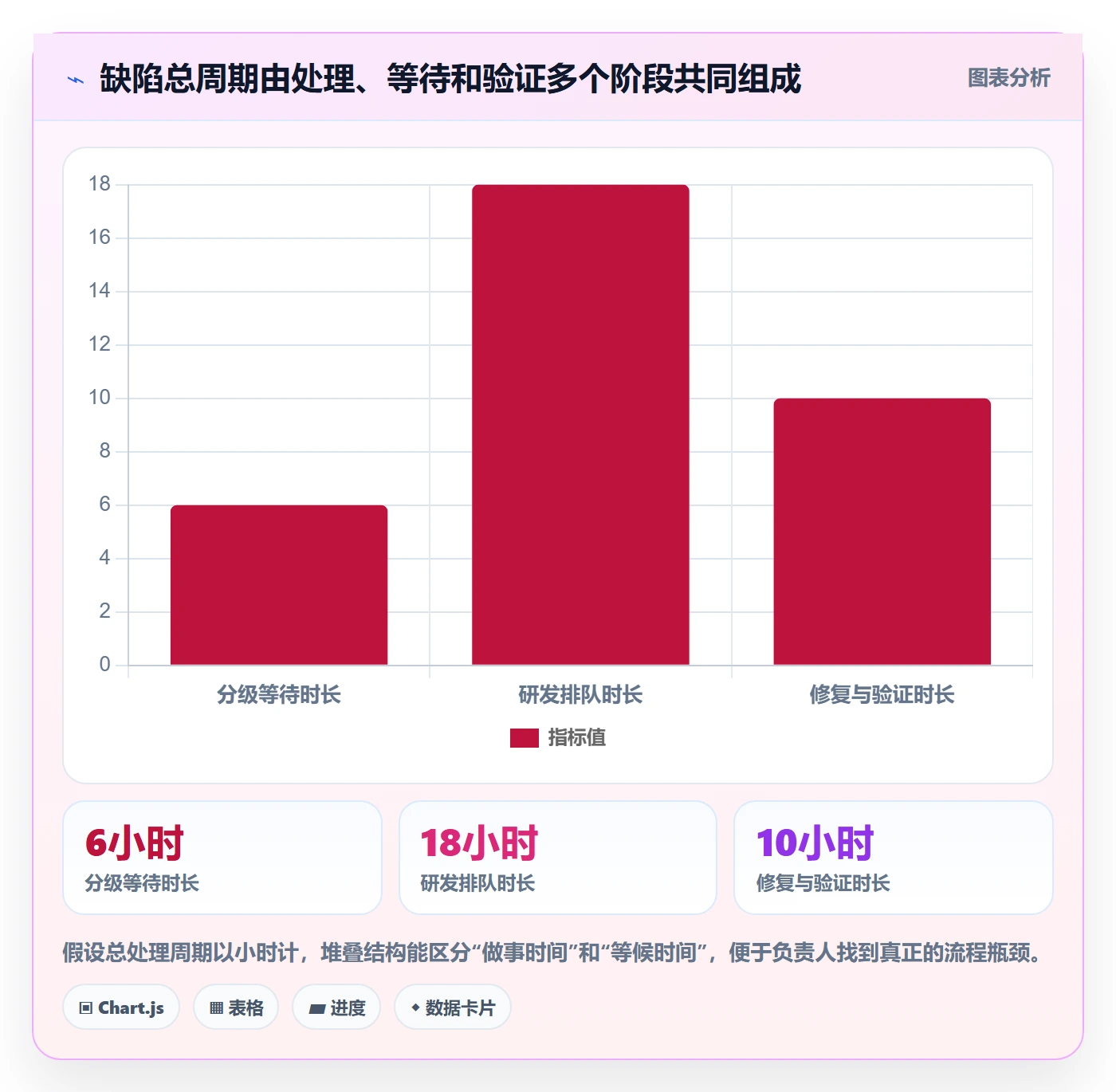

3. 看处理时间分布,而不只看平均数

假设该团队在改进前的情景数据中,缺陷从新建到关闭的中位数为 3.8 个工作日,平均值为 6.1 个工作日。两者差距说明少数长期挂起的问题明显拉高了平均值。负责人进一步拆阶段,发现主要等待发生在“缺陷待认领”和“修复待验证”,不是编码工作本身。

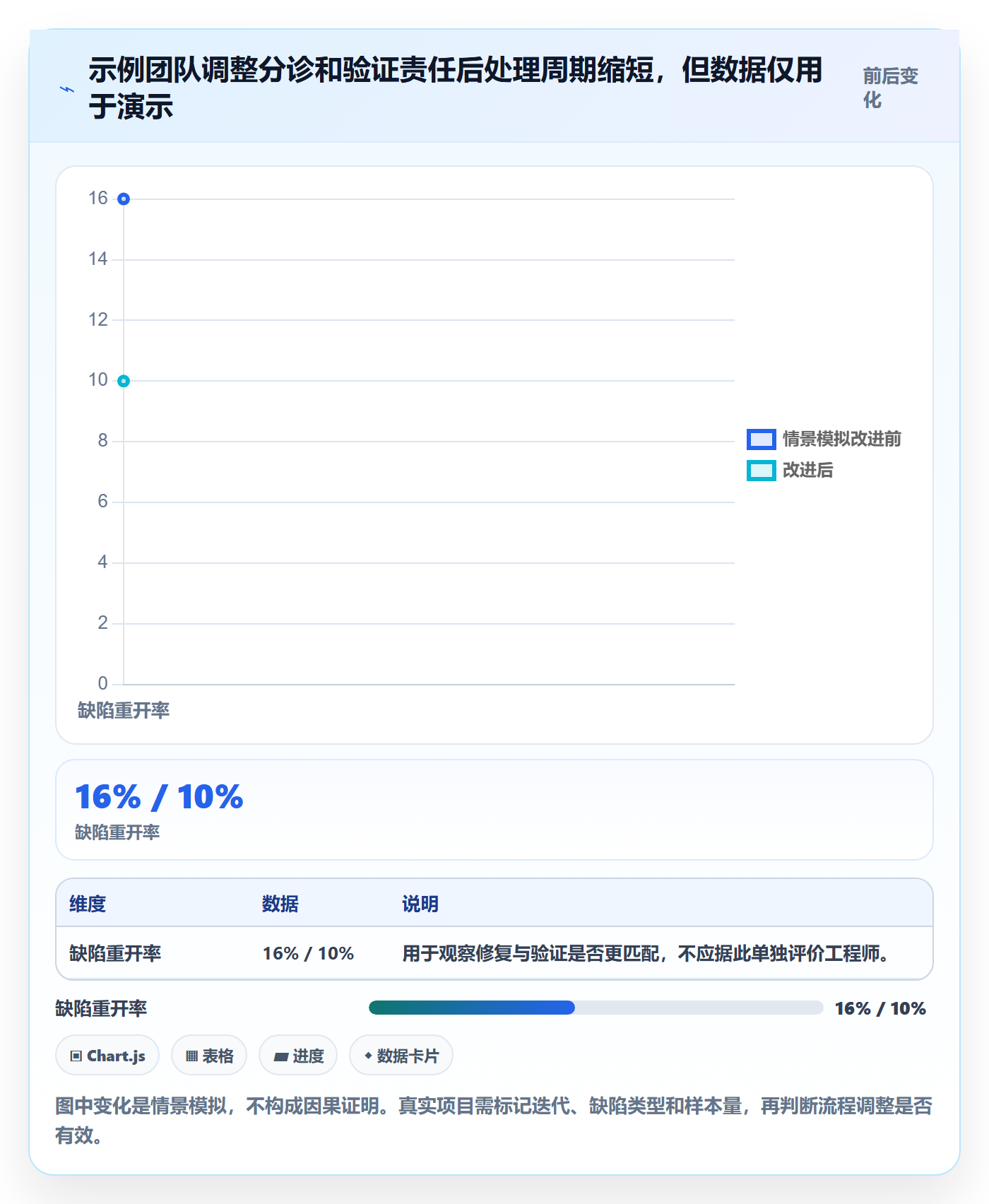

经过一个迭代,团队设定了每日分诊时段,明确待验证责任人,并要求高风险问题在受阻时及时升级。模拟观察中,中位处理周期降至 2.6 个工作日,重开率从 16% 降至 10%。这些数字只用于展示可能的测量方式,不能直接当成其他团队的目标。若缺陷复杂度、发布节奏和团队规模不同,结果也会不同。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

4. 发布决策看遗留风险,而不只看关闭数量

发布前,团队仍有 9 条未关闭问题,但其中没有未接受的阻断级风险;2 条高风险问题有明确规避方案和责任人;其余问题已安排下一迭代或通过产品决策接受。与“必须清零”相比,这种发布审查更接近真实决策,因为它说明了剩余问题的性质、影响和补偿方式。

这个案例的关键不是处理速度一定提升了多少,而是判断口径变得可复查。团队能说清楚为什么先修这条、为什么另一个问题暂缓、暂缓后由谁承担风险,以及什么证据会触发重新升级。项目负责人最应争取的,不是每周多关几条,而是让下一次决策少依赖猜测。

5. 用帕累托视角找重复来源

当同类缺陷反复出现时,逐条关闭只能消化结果。负责人需要追问缺陷从哪里产生:需求歧义、设计遗漏、代码复杂度、测试覆盖不足、环境差异,还是发布配置错误。根因分类不需要一开始就很精细,但要能支持改进,例如区分“需求验收条件不清”和“实现偏离已有条件”。

如果少数模块贡献了大部分高风险缺陷,应优先检查模块复杂度、变更频率、接口稳定性和负责人交接,而不是平均给所有模块增加测试任务。集中资源处理缺陷来源,通常比统一加流程更有效。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

七、工具与协作:工具应该让风险更清楚,而不是多一张看板

1. 先定工作流,再挑工具

工具不能替代判断标准。若严重度定义不一致、责任人缺失、状态没人更新,再好的看板也只是把混乱可视化。项目负责人应先确定团队需要的入口、字段、状态、权限、提醒、关联关系和度量口径,再验证工具能否支持这些流程。

选择时尤其要检查:缺陷是否能关联需求、测试用例、版本和发布记录;不同角色是否能看到适当信息;通知是否可配置且不过载;历史变化是否可追溯;报表能否按模块、严重度和阶段拆分。工具功能再多,如果关键数据无法稳定沉淀,就无法支持复盘。

2. 中大型团队需要治理能力,不只是任务录入

当团队规模超过一百人,或组织包含多个产品线、研发团队和测试团队时,缺陷流程的难点通常从“如何新建一条问题”转变为“如何跨团队保持一致,同时保留各团队的必要差异”。这时要重视权限模型、工作流配置、跨项目关联、统一报表和组织级度量。

例如,PingCode 可作为中大型企业的项目管理与研发协作平台案例,用于组织需求、迭代、缺陷和测试等工作之间的关联。评估这类平台时,我会先拿真实流程做小范围试点:让产品、研发、测试共同跑一轮从缺陷提交到验证关闭的闭环,再确认权限、提醒和报表是否符合团队治理要求。不要只看功能列表或演示环境。

工具评估应以实际工作路径为中心。可以选一个跨团队模块、一个发布周期和一组真实问题做试运行,观察重复录入、状态遗漏、跨项目追踪和报表维护是否减少。若试点仍依赖大量人工同步,说明字段设计或流程映射还需要调整。

3. 把字段控制在“能判断、能行动、能复盘”

字段过少,缺陷无法分级;字段过多,提交者会复制粘贴或随意填值。我的建议是先保留关键字段:标题、环境、复现步骤、预期与实际、影响范围、严重度、优先级、责任人、状态、目标版本、验证结果。其余字段只有在能影响决策或复盘时再增加。

例如,若团队经常需要分析用户影响,可以增加受影响客户或功能路径;若问题与外部依赖有关,可以增加依赖方和更新时间。若某个字段连续多个迭代都没人用于判断、统计或协作,应考虑删除或改成自动采集。

4. 自动化适合重复判断,不适合代替风险决策

自动化可以做状态提醒、超期通知、重复标题提示、版本关联、测试失败回写和高风险升级提醒。但“是否接受风险发布”“某问题是否属于需求变化”“修复是否足以关闭”,往往需要上下文和责任人判断,不宜完全交给规则引擎。

自动化上线前要先定义异常处理方式。例如,若自动识别的组件归属错误,谁能改;若机器人提醒过多,如何调整阈值;若状态同步失败,哪里可以发现。没有监控和回退机制的自动化,会把隐性错误扩散得更快。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

八、不同情况下的行动建议与取舍

1. 生产故障:先限制影响,再补齐流程

生产环境出现问题时,优先级顺序通常是确认影响、止损、恢复服务、验证恢复、沟通用户和追查根因。项目负责人不应要求团队先把缺陷字段填得完美,也不应在服务仍受影响时争论责任归属。

但紧急处理不等于不留记录。恢复后要补齐发生时间、受影响范围、临时措施、最终修复和后续行动。若出现重复事故,还要检查监控是否发现得太晚、回滚是否可执行、值班升级路径是否清楚。

2. 发布前发现高风险问题:明确三种决策

若高风险缺陷没有可靠规避方案,应优先考虑延迟发布、关闭受影响功能或回滚候选版本。若存在可验证的安全替代路径,可以考虑带条件发布,但必须明确接受风险的人、用户沟通方式和复查时间。

第三种情况是问题影响有限、修复风险高于遗留风险。此时可以暂缓修复,但要记录理由、监控信号和重新升级条件。比如,只要生产监控达到某个故障阈值,就立即回滚或关闭功能。没有触发条件的“先观察”,容易变成无人负责的拖延。

3. 需求频繁变化:先区分缺陷和变更

需求变化快的团队,常见争论是“这是 Bug 还是新需求”。可按已确认的验收条件、已发布行为和版本承诺判断:若当前实现偏离了明确约定,倾向于缺陷;若新的预期是在约定之后新增,倾向于需求变更。边界不清时,应记录决策依据,而不是用工单类型替代产品判断。

取舍上,团队可以允许小范围的解释性调整,但必须说明是否影响排期、回归范围和用户承诺。若所有新增诉求都以“修 Bug”名义进入当前迭代,项目容量和质量数据都会失真。

4. 小团队或早期产品:保持轻量,但不能放弃证据

人少、迭代快的团队不一定需要复杂审批和多层状态。使用简洁看板、统一模板和每日短分诊,通常就能覆盖大多数协作需要。但即使只用一张表,也要保留责任人、优先级、复现步骤、修复版本和验证结论。

轻量不等于靠记忆。团队成员一旦轮换、问题跨迭代或用户反馈延迟出现,口头记录就难以支撑判断。小团队最值得保留的是清晰的事实和决策痕迹,而不是完整复制大组织的流程。

5. 多团队、大型组织:标准化核心字段,保留本地流程

大型组织如果让每个项目自行定义严重度、状态和关闭条件,组织报表就无法比较;若所有团队被迫使用完全相同的细节流程,又会产生大量无效字段和绕行操作。更现实的做法是统一核心词汇与风险口径,允许团队按业务特性增加本地字段和审批。

核心标准可以包含严重度定义、状态语义、必填信息、风险接受记录和关闭条件;本地差异可以包含组件归属、业务影响标签、验证步骤和发布节奏。项目治理的目标是让关键风险可汇总,而不是让每个团队的日常工作长得一模一样。

6. 资源不足时:明确延后什么,以及由谁承担

当修复能力不足时,不能靠“全部加急”解决。负责人应先保护数据、安全、合规和核心业务链路,再评估高频用户路径;低影响体验问题可以排后,但要考虑集中修复或合并处理。若有外部依赖,及时说明依赖方、等待时间和备用方案。

延后问题需要有重新评估的时间点。用户量上升、问题复现频率增加、替代路径失效、影响模块扩大,都可能改变原优先级。优先级不是永久标签,而是基于当前证据做出的阶段性决策。

7. 不同方案的取舍:没有一种缺陷流程适合所有团队

方案 适合情况 优势 主要代价
所有问题都进入统一分诊 跨团队协作多、重复问题多、需要统一报表 口径一致,容易发现依赖和风险集中点 低影响问题可能等待分诊,会议设计不当会增加负担
高风险问题快速通道 线上故障多、发布窗口紧、核心业务连续性要求高 减少高风险问题的等待,便于快速止损 需要明确升级标准,否则大量问题会被滥用为紧急项
团队自治分级 团队成熟、模块边界清晰、业务差异大 决策快,流程贴近本地场景 跨团队比较和组织级报表难度增加
集中质量治理 强监管、多产品线、发布风险需要统一审查 有利于统一标准和审计追溯 若授权不足,可能形成审批队列和责任外移

我通常建议采用“统一风险词汇、分层处理路径”:所有团队共享严重度、关闭条件和风险接受记录;阻断级问题走快速升级,高风险问题进入发布审查,普通问题由团队按迭代容量管理。这样既能让组织看懂风险,也不至于让每条小问题都经过中央审批。

九、如何验证管理有没有变好:看流程指标,也看用户结果

1. 选择少量指标,先明确口径

指标不宜一开始就堆满仪表盘。项目负责人可以先从首次可行动率、高风险响应时长、缺陷处理周期中位数、重开率和生产逃逸问题数中选取几项。每项指标都要明确起止时间、排除条件、按版本还是按月份统计,以及数据来自哪里。

例如,“响应时间”可能指创建到首次有人查看,也可能指创建到责任人确认;“处理周期”可能包括等待验证,也可能不包括。若口径不同,团队之间的对比没有意义。宁可先用简单但一致的指标,也不要用精确到小数点却无法解释的数据。

2. 将指标用于找系统问题,而不是贴标签

重开率上升,可能是验收条件不清、回归范围不足或测试环境不一致;处理周期变长,可能是依赖排队或版本部署频次下降;生产逃逸缺陷增加,可能是风险评审不足,也可能是新功能复杂度提高。指标是调查入口,不是结论本身。

如果把个人关闭数量与绩效直接绑定,团队可能拆分工单、争抢简单任务或过早关闭问题。更稳妥的方式是以团队和流程为单位观察趋势,再结合案例复盘,找出流程中可改变的因素。

3. 关注趋势和分层,不迷信跨团队排名

不同团队的缺陷类型、用户规模、测试阶段、版本频率和业务风险都不同。一个负责基础设施的团队,少量缺陷可能影响面极大;一个内容型产品的团队,数量多但单条影响较小。未经调整的横向排名,容易奖励低风险业务、惩罚复杂业务。

更有价值的比较,是同一团队在流程调整前后的变化,或同一产品线不同模块在相近条件下的差异。必要时按严重度、模块、发现阶段和缺陷来源分层,避免总体平均掩盖问题。

Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤

4. 把复盘行动落实到流程变化

复盘不能只得出“加强沟通”“提高测试意识”这类无法验证的结论。每个行动项应明确责任人、完成时间、要改变的具体机制和验证方式。例如,将关键接口变更加入自动契约检查;补充某类权限组合测试;或在缺陷模板中增加会影响优先级的业务字段。

行动项也需要复查。如果一个改进措施连续几个迭代都没有执行,可能是责任人没有资源、方案成本过高,或措施并未解决根因。复盘的价值不是写一份总结,而是让同类问题下一次更容易被预防、发现或止损。

十、负责人可以直接执行的检查清单与下一步

1. 今天就能做的 30 分钟检查

如果团队当前缺陷管理混乱,不必先重建整套流程。负责人可以先抽查最近 20 条未关闭问题,核对下面几件事:是否有清晰复现步骤;是否写明业务影响;是否有唯一责任人;是否有下一步和更新时间;高风险问题是否有发布决策;已修复问题是否附验证证据。

把抽查结果按问题类型归类。如果大多数问题缺复现信息,就先改模板和提交指导;如果责任人缺失,就简化分派规则;如果很多问题停在待验证,就确认测试容量和部署节奏;如果高风险问题没有接受人,就建立发布风险审查机制。一次只改最主要的瓶颈,避免同时引入过多流程。

2. 两周内建立最小可用闭环

  1. 统一一个缺陷入口,并规定紧急口头升级后的补录要求。
  2. 确定团队自己的严重度定义、响应时限和升级路径。
  3. 采用包含环境、步骤、预期、实际、影响和证据的最小模板。
  4. 指定分诊负责人和固定分诊节奏,高风险问题及时升级。
  5. 为每条未关闭缺陷明确责任人、下一步和更新时间。
  6. 定义修复、验证、关闭和暂缓的证据要求。
  7. 选取少量指标,连续观察至少一个迭代,再判断流程是否有效。

如果团队已经使用项目管理平台,不要为了流程变化马上迁移工具。先利用现有能力配置字段、状态、关联关系和报表;只有当跨团队追踪、权限治理、历史审计或自动化能力无法满足要求时,再评估替换或扩展方案。迁移本身也有数据清理、权限重建、用户培训和报表重做成本。

3. 给发布决策留下清楚的记录

发布前,对每条尚未解决的高风险问题记录四件事:当前证据是什么;最坏的合理影响是什么;采用了什么止损或规避措施;谁接受剩余风险,以及何时重新评估。若这些问题答不出来,通常说明风险还没有被真正管理。

这份记录不需要写成冗长报告,但要能让未参加会议的人看懂当时为什么发布、为什么延迟,或者为什么选择暂缓某项修复。可追溯的决策比“会上讨论过”更有价值,也能减少团队换人后的重复争论。

4. 最后的判断:缺陷管理成熟,意味着更少的意外,而不是更多的流程

我判断一个团队的 Bug 管理是否成熟,不看看板有多少列,也不看流程文档写得多完整,而看三个结果:重要问题是否更早被发现;高风险问题是否更快得到明确决策;发布后是否更少遇到本可以预防的重复故障。

如果缺陷单越来越多,但项目负责人仍说不清发布风险,管理就没有真正改善。如果流程变得更轻,团队却能更准确地描述问题、分派责任、验证修复并解释遗留风险,那么管理才是在变好。Bug 管理的核心不是把每个问题都尽快从列表里移走,而是让问题从出现到决策的每一步都可理解、可验证、可负责。

下一步,先抽查最近 20 条未关闭缺陷,找出最常见的一个断点:信息不完整、优先级失真、无人负责、验证缺失,还是风险无人接受。只针对这个断点做一次小改动,再用一个迭代的数据验证效果。这样比一次性引入复杂流程,更容易获得团队真实采用,也更能持续降低项目风险。

常见问题解答(FAQ)

1. Bug 缺陷单需要包含哪些信息,才能减少来回沟通?

我提 Bug 时经常觉得“页面坏了”已经说清楚了,但开发同事还是会追问账号、操作路径和预期结果。到底哪些信息是必填的,才能让问题尽量一次复现?

一条可执行的 Bug 单,至少应包含标题、环境、前置条件、复现步骤、实际结果、预期结果和证据。标题写成“结算页选择优惠券后金额未更新”,比“金额有问题”更利于快速判断;复现步骤按编号写清每次点击和输入,实际结果与预期结果分开描述。

截图或录屏要能对应到具体步骤,涉及账号时使用测试账号,不要粘贴密码、令牌等敏感信息。可以把这些字段做成提交模板;如果问题无法稳定复现,也应写明复现次数和大致概率,例如“连续操作 10 次出现 3 次”,而不是笼统标注“偶现”。

2. 项目负责人如何判断 Bug 的优先级和严重程度?

我负责的项目里,大家常把自己遇到的问题都标成最高优先级,结果修复队列失去区分度。有没有一种既能反映业务影响、又不单纯靠职位或声音大小排序的方法?

建议把严重程度和修复优先级分开:严重程度描述故障影响,优先级描述团队何时处理。判断时先看是否阻断核心流程、影响多少用户、有没有可行绕行方案,以及是否涉及资金、数据安全或合规风险。可采用四档示例:P0 为核心业务全面中断或重大数据风险,立即响应;P1 为关键流程受阻且无可靠绕行,当天处理;

P2 为局部功能受影响、存在替代路径,进入近期迭代;P3 为轻微体验或文案问题,排入常规计划。每个团队的定义应结合业务调整,并记录判级理由;有明确影响范围和证据,比只写“紧急”更能减少争议。

3. Bug 从发现到关闭,项目负责人应该如何安排处理步骤?

我经常在群聊里看到缺陷后直接安排开发,后来才发现问题重复、信息不全,或者修复并没有真正解决原场景。想建立一套不复杂的流程,哪些节点不能省?

可以按“登记,初筛,分派,修复,验证,关闭”推进。初筛时检查是否重复、信息是否足以复现,并确认影响与优先级;分派时明确负责人和目标版本;开发修复后补充原因、改动范围和验证方式;测试或提交人按原步骤复测,并检查相关边界场景,再决定关闭或重开。

负责人不必逐条代替团队操作,但应盯住无负责人、超期未更新、反复重开这几类风险。小团队可每天安排一次 10 分钟缺陷分诊;缺陷量较大时,再按优先级和责任模块维护队列,避免所有问题都挤在群聊里。

4. 怎样判断 Bug 是否真正修好,关闭后还要不要观察?

我遇到过缺陷单显示已修复,但上线后用户仍能复现,或者同类问题换了入口又出现。除了按原步骤点一遍,验收时还需要检查什么,哪些情况应该重开?

关闭前至少验证三件事:原复现步骤不再触发问题;相关输入边界或相邻流程没有引入回归;修复版本、测试环境和验证结果都记录清楚。若问题受缓存、并发、定时任务或真实数据影响,仅在本地环境通过不足以证明已解决,应在接近生产的环境补测,必要时上线后观察一段约定时间。

原问题仍可复现、只修好部分场景、或修复引入了新的业务错误,都应重开并附上新的证据。负责人还可以每月看一次重开率和重复缺陷比例:指标上升时,优先检查需求验收标准、复现信息和回归覆盖,而不是简单要求开发“更仔细”。

核心关键词

读者评论

许
许晴

我们团队以前把“高优先级”当成严重度用,结果排期时经常争论。把影响程度和处理时限分开后好一些,不过响应时间最好结合值班和团队规模约定,不能只设标准不看人手。

黄
黄明远

无法复现”不直接关闭这点很实用。遇到偶发问题时,我们会补上发生时间、账号和日志线索;但观察多久才算可以关闭,文章里还可以给个更具体的判断例子。

龚
龚云舟

重开率确实比单看关闭数量更能发现验证问题。我们还会按模块看重开原因,否则整体比例不高,也可能掩盖某个模块反复修坏的情况。

文章包含AI辅助创作:Bug / 缺陷如何做好Bug?项目负责人效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/514922

赞 (0)
飞飞飞飞
严重程度管理指南:项目负责人如何做好Bug / 缺陷,流程优化全流程
上一篇 55分钟前
优先级管理方法大全:项目负责人Bug / 缺陷效率提升落地清单
下一篇 54分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
