Bug / 缺陷如何做好关闭?项目负责人制度设计与操作步骤
一个缺陷被改成“已关闭”,不等于问题真的结束了。更危险的情况是:开发人员认为代码已修复,测试人员认为验证通过,项目负责人却不知道修复版本是否进入生产;几天后,同一问题以“新缺陷”的名字再次出现。要做好缺陷关闭,关键不是让状态流转得更快,而是让每一次关闭都有证据、责任人和可追溯的边界。
一、核心结论:关闭不是一个按钮,而是一项可审计的决策
1. 先把“关闭”定义清楚
我设计缺陷流程时,会先追问一个问题:谁有权确认这个问题已经解决?如果答案只是“提交代码的人”,制度大概率会把修复动作误当成结果。代码提交说明做过什么,测试证据说明验证了什么,发布记录说明用户何时能获得修复,这三者不能相互替代。
更可靠的定义是:缺陷关闭,代表组织已经按约定完成分类、修复或处置、验证、发布状态确认、风险记录和责任交接。对于无需修复的缺陷,也必须留下明确的处置理由和批准记录。关闭表示问题在当前约定范围内得到处理,而不表示相关风险从此绝对为零。
2. 用四个问题判断能不能关闭
- 问题是否可复现、可定位?若报告不完整,应先补齐环境、版本、操作步骤和实际结果,不能用“无法复现”掩盖调查尚未完成。
- 处置决定是否明确?需要修复、暂缓、重复、非缺陷、无法复现或不修复,必须有对应理由与审批边界。
- 修复是否经过独立验证?验证范围应覆盖原始失败路径、相关回归面和受影响版本,不能只验证开发者刚刚修改的那一行。
- 用户或下游团队是否知道结果?涉及发布、文档、数据修复、运维配置或客户沟通的缺陷,关闭前要确认对应动作有人接手。
这四个问题不能全部用一个“通过”状态代替。比如,测试已通过但修复尚未发布,内部可以标记为“待发布”,却不应对业务方宣称用户已经获得修复。对线上事故而言,临时止损、根因修复和长期预防也应分开记录。
3. 制度目标不是追求关闭率,而是降低错误关闭
单看关闭数量,团队很容易出现“月底集中关单”“低优先级先关”“测试未完成先关、之后再重开”等行为。真正有管理价值的目标,是让缺陷在正确的阶段被正确的人处理,并且尽早暴露不确定性。
因此,我通常把制度目标写成三句话:不让未验证的修复冒充已解决,不让未决风险从记录里消失,不让团队用状态美化替代真实交付。关闭率可以作为观察量,不能单独作为绩效指标。

二、为什么缺陷会反复打开:从真实协作场景看关闭难点
1. 常见现场不是没人负责,而是每个人负责一小段
在跨开发、测试、产品、运维的项目里,缺陷通常会经过多人,但没人天然拥有端到端结果。开发负责修改,测试负责验证,产品负责业务影响,运维负责上线窗口,项目负责人负责协调。如果制度只写“开发修复、测试关闭”,发布、数据补偿、客户告知就容易成为无人认领的尾项。
我见过一种典型的断点:测试环境验证通过后,缺陷被关闭;发布计划临时调整,修复没有进入生产;之后业务人员再次报障,团队以为是新问题,又重新排查。表面上看是重复报错,实质上是缺陷记录没有区分“修复已验证”和“修复已交付”。
2. 缺陷越多,状态定义越重要
小团队可以靠口头同步补足流程漏洞,规模扩大后,这种做法很快会失效。十几个人时,测试人员可能知道某修复还没上线;几百人、多条产品线并行时,成员很难凭记忆知道一个缺陷对应哪个分支、发布批次或客户环境。
这也是为什么面向中大型组织、尤其是百人以上团队的项目管理平台,需要把缺陷关联到版本、迭代、需求、测试记录和发布计划,而不是只保存一个状态字段。以 PingCode 这类面向研发协作的平台为例,选型时我会重点检查它能否支撑这些关联关系、权限边界和审计记录;具体能否满足需求,应通过真实流程演示验证,而不是只看功能清单。
3. 关闭标准要适应不同缺陷类型
一个按钮样式错位和一个账务金额计算错误,不能使用同一套风险门槛。前者可能由测试负责人确认后关闭;后者可能需要业务、财务、研发和运维共同确认修复结果、历史数据影响及补偿策略。
因此,统一的是底线,不是所有细节。每类缺陷都要有最低关闭条件,严重度越高、影响面越大、恢复成本越高,越需要增加验证人、证据类型和审批层级。低风险问题不能被流程压得过重,高风险问题也不能为了赶进度走捷径。

三、常见误区:这些“看起来省事”的做法会制造管理债
1. 把“已修复”直接当成“已关闭”
提交代码、合并分支、部署到测试环境,都只是处理过程中的证据。它们不能证明原问题已消失,更不能证明相邻功能未受影响。关闭记录至少要能回答:在哪个版本验证、谁验证、执行了哪些关键步骤、结果是什么。
如果团队确实需要快速结束研发侧工作,可以拆分状态:开发完成、待验证、验证通过、待发布、生产确认、关闭。状态不必多到令人困惑,但必须区分“工作完成”与“问题对用户已解决”。
2. 把“无法复现”当作结论
“无法复现”可能意味着报告质量不足、环境差异、数据条件缺失、问题概率低,也可能意味着调查资源不足。它不是根因分析,也不等于缺陷不存在。
合理做法是写清楚尝试过的版本、设备、账号权限、数据条件、操作次数和日志范围,并设置复查条件。例如“目前未复现,保留观察;若同一用户在指定版本再次出现,自动重新进入排查”。如果证据不足,就让记录保持待补充或观察状态,不要把不确定性藏进关闭状态。
3. 把“重复缺陷”合并后删除上下文
重复报告确实需要去重,但“重复”不意味着两个报告的用户、版本、影响和出现时间完全相同。把新报告简单删除,会丢掉受影响范围扩大、复现条件变化等重要信息。
我建议保留每条报告,并通过“重复于主缺陷”建立关联。主缺陷记录根因与修复方案,重复项保留各自的客户、版本、时间和影响证据。这样后续才能判断问题是否扩散、是否复发,以及修复是否覆盖所有受影响分支。
4. 用关闭率给个人或团队排名
关闭率容易被操纵:把疑难问题拆成更多小单、把高风险问题延后建单、把未验证事项提前关闭,都会让数字变好看。它还忽略了问题严重度、修复难度、重复发生和用户影响。
关闭率可以用于趋势观察,但不宜直接决定个人奖金或团队排名。若发现关闭率突然上升,应同时检查重开率、逾期率、线上逃逸缺陷、缺陷年龄分布和抽样审计结果。一个指标只能说明一部分事实,不能代表质量本身。
5. 把“修复成功”误解为“根因已经消除”
增加空值判断可能止住崩溃,却没有解决上游数据为什么为空;手动重跑任务可能恢复业务,却没有消除重复扣款风险。对于严重缺陷,必须区分症状修复、根因修复和预防措施。
不是每个小缺陷都要做完整根因分析。我的判断标准是:问题是否造成用户损失、数据损坏、安全或合规风险、重复发生,或暴露出流程系统性漏洞。若答案为是,关闭前要明确是否需要后续改进项,并为改进项指派负责人和截止时间。
四、专业判断逻辑:什么情况下可以关,什么情况下必须暂缓
1. 先分清“处置结果”和“当前状态”
关闭制度最容易混淆两件事:最终怎么处理,以及事情现在走到哪一步。前者是处置结果,例如已修复、重复、非缺陷、接受风险;后者是过程状态,例如待补充、待排期、开发中、待验证、待发布。
把两者混成一个状态字段,会导致“已关闭”承载太多含义。比如“不修复”可能是经业务批准接受风险,和“已修复并上线”显然不是一回事。系统设计上,应尽可能分别记录处置分类与流程状态;若工具限制无法拆分,至少要在关闭原因和审批记录中明确。
| 处置结果 | 可以关闭的必要条件 | 常见证据 | 不应遗漏的风险 |
|---|---|---|---|
| 已修复 | 修复版本明确,独立验证通过,发布状态符合流程要求 | 测试记录、提交或构建关联、版本号、发布单 | 生产环境尚未部署,或部分客户仍运行旧版本 |
| 重复缺陷 | 已关联主缺陷,重复项的新增影响信息已保留 | 主缺陷编号、相同表现说明、差异说明 | 问题扩散到不同版本、客户或业务链路 |
| 非缺陷 | 需求、设计或配置依据明确,并由合适角色确认 | 需求链接、产品决策、操作说明或配置记录 | 用户理解偏差实际暴露了文档或交互问题 |
| 无法复现 | 已记录调查范围与复查条件,不能只写结论 | 环境、数据、日志、操作次数和尝试结果 | 低频高危问题被过早结束 |
| 接受风险或暂不修复 | 有权限的业务负责人批准,影响、期限和替代措施清楚 | 风险评估、批准记录、监控或缓解方案 | 风险责任人离职、延期失效或条件发生变化 |
2. 关闭门槛由影响、概率和可逆性共同决定
我不会只看严重度标签。判断关闭门槛时,至少要评估四个维度:影响范围、发生概率、后果可逆性、发现后的恢复成本。影响小但无法恢复的数据损坏,可能比高频但容易绕开的页面错位更需要严格验证。
可用一个简单的风险分层来决定证据要求,而不是把所有问题都送去层层审批。以下分层是可调整的管理方案,不是行业统一标准。
- 低风险:影响局部、容易回滚、没有数据或安全后果。由修复人自测、测试人员抽查或按团队约定验证。
- 中风险:影响关键流程或多个模块,需要独立测试,检查相邻功能和目标版本。
- 高风险:涉及资金、权限、安全、隐私、关键数据或大范围中断。需要负责人批准验证范围,并确认发布、监控和回滚方案。
3. “不修复”也需要完整关闭条件
因为成本过高、功能即将下线、业务接受风险而不修复,是合理的管理选择;没有记录理由、没有批准人、没有复查日期,才是不合理的做法。
一个合格的不修复记录,应包括风险描述、受影响用户、替代操作、决策人、决策日期、有效期限及重新评估触发条件。若产品范围、用户规模、法规要求或技术环境变化,原有决策可能失效,应自动回到评估队列。

五、项目负责人制度设计:把责任、权限和证据写进规则
1. 明确每个角色的决策边界
项目负责人不是所有缺陷的技术裁判,也不应该替测试人员签字。项目负责人的主要职责,是确保分级规则、责任人、时限、升级路径和跨团队交接有效运行。技术判断交给具备相应能力的人,业务风险由有授权的业务角色接受。
| 角色 | 主要责任 | 不应单独决定的事项 |
|---|---|---|
| 报告人或客服 | 提供现象、环境、影响对象和联系信息 | 不凭个人判断宣布问题已修复 |
| 缺陷分诊人 | 去重、分类、补齐字段、建议优先级和负责人 | 不替业务批准重大风险豁免 |
| 开发负责人 | 分析原因、实施修复、完成自测、标明影响范围 | 不单独批准自身高风险修复的最终关闭 |
| 测试负责人 | 制定验证范围、执行独立验证、记录失败与通过证据 | 不替代发布负责人确认生产部署 |
| 产品或业务负责人 | 判断业务影响、验收预期、批准接受风险 | 不直接覆盖技术安全或合规要求 |
| 项目负责人 | 处理优先级冲突、逾期升级、发布协同和流程审计 | 不以行政催办替代专业验证 |
2. 建立轻重分层的审批机制
所有缺陷都要项目负责人逐条审批,成本太高;任何人都能关闭,则风险太大。更实用的办法是按风险设置授权边界:低风险问题由执行角色按规则关闭,中风险问题需要测试或产品确认,高风险问题要求相应领域负责人批准,并留下完整记录。
如果团队规模较小,可以由项目负责人兼任分诊人,但应避免同一个人同时提出修复、验证修复并批准高风险关闭。若资源确实不足,至少引入交叉复核或抽样审计,记录这是临时控制措施,而不是把职责冲突当作正常制度。
3. 把关闭证据定义为最小必填集
字段不是越多越好。字段太多会让团队机械填写,最终出现大量“已确认”“符合预期”等没有信息量的文本。每个缺陷至少应保存以下信息:唯一标识、标题、影响版本、环境、复现步骤、预期与实际结果、严重度、优先级、责任人、处置结果、修复版本、验证人、验证范围和关闭时间。
高风险问题还应增加:根因、受影响用户或数据范围、回滚方案、监控信号、业务批准人、风险接受期限,以及生产确认记录。字段应跟风险挂钩,不要让简单文案问题填写十几项事故复盘信息。
4. 规定时限,但不要把响应时间伪装成修复承诺
服务时限最好分开定义首次响应、分诊、修复计划、验证和升级。例如,严重线上问题可以要求短时间内确认负责人和止损措施,但这不等于承诺在同样短的时间内彻底根治。若把“响应时间”写成“解决时间”,团队会倾向于给出不可靠承诺,或通过改状态规避超时。

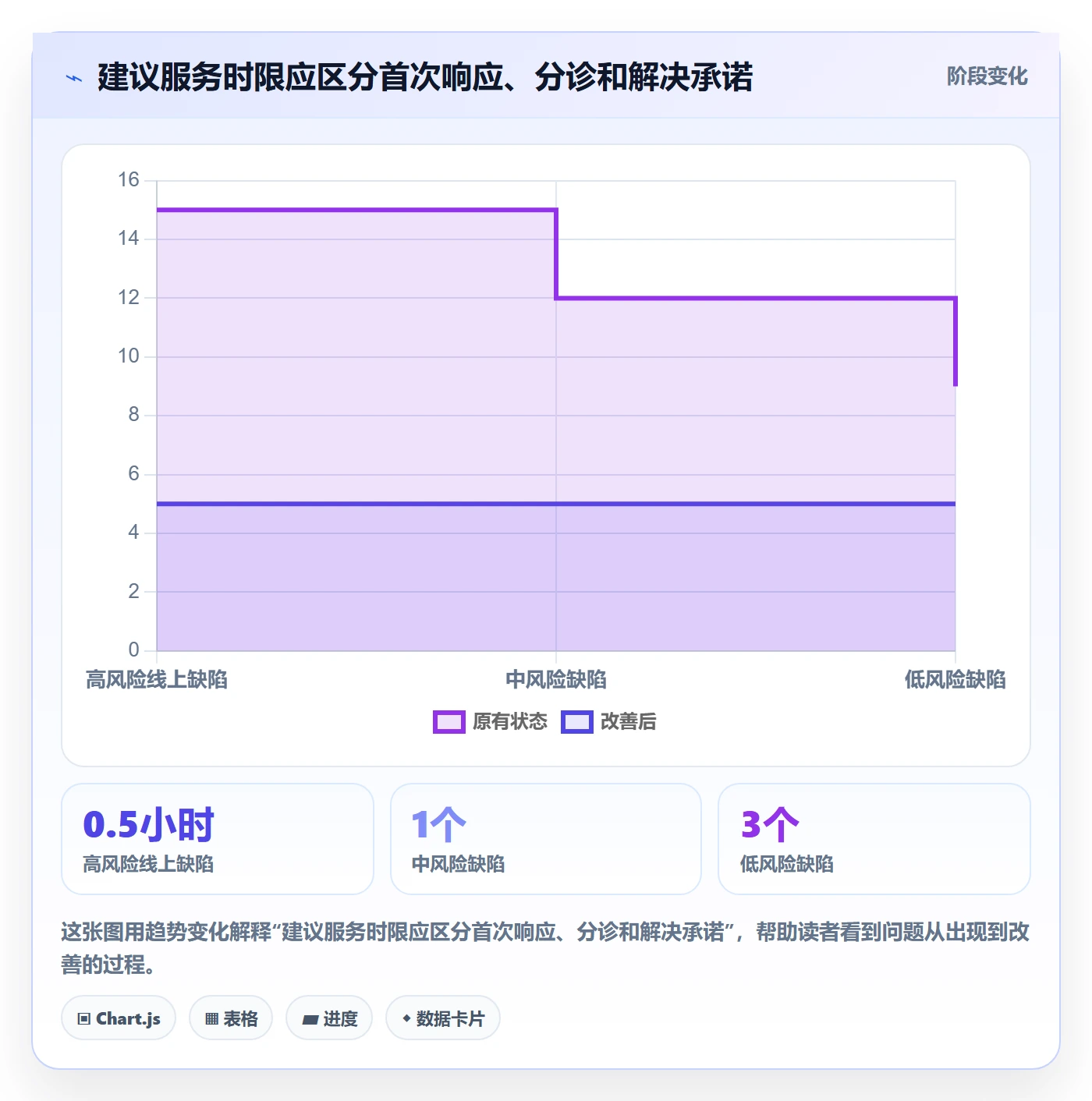

下面是一组用于制度讨论的建议基准,适合做起点,不是行业平均值。上线后应按团队工单量、发布频率和业务影响调整。
- 高风险线上缺陷:30 分钟内确认接单人,2 小时内给出止损或调查计划;根因修复时间根据事故复杂度单独承诺。
- 中风险缺陷:1 个工作日内完成分诊,明确排期或补充信息责任人。
- 低风险缺陷:3 个工作日内完成分类,可进入常规迭代或说明暂不处理原因。
- 待补充缺陷:设定报告人补充期限;到期未补充时转为“等待信息”,而不是默默关闭。
5. 设定重开条件与审计机制
重开不是失败,也不是对开发人员的惩罚。只要原问题在约定环境和版本中再次出现,或者验证发现修复造成回归,就应重新打开原缺陷或建立关联缺陷,并保留此前处理记录。
项目负责人可以每周抽查高风险关闭项、每月检查重开案例和逾期项。抽查重点不是挑错,而是识别制度哪里制造了错误激励:是复现步骤不清、验证范围不足、发布信息断裂,还是不修复决策没有到期提醒。

六、操作步骤:从缺陷进入到有证据地关闭
1. 第一步:登记时先让问题可被复现
受理人不需要一次写出根因,但要尽量保存原始事实。缺陷标题写现象,不写推测;例如“提交订单后状态停留在处理中”,比“接口缓存导致状态更新失败”更适合初始报告,因为后者可能在调查前就把团队带入错误方向。
- 记录发生时间、产品版本、环境、设备或浏览器,以及账号权限。
- 写出最短复现路径,并分别记录预期结果和实际结果。
- 附上日志、截图、请求标识或数据样例,注意脱敏个人信息与密钥。
- 说明影响对象、频率、是否有临时绕行方案,以及首次发现来源。
2. 第二步:分诊去重,判断是否进入缺陷流程
分诊不是把所有报告都塞进开发队列。先判断它是产品缺陷、需求变更、配置问题、操作咨询、环境故障还是重复记录。不同类型需要不同负责人;把需求变化当缺陷,会让迭代计划被隐性改写,把真实缺陷当培训问题,则会损害用户信任。
如果报告信息不足,不要直接判定“无效”。应指定补充责任人和截止时间。若确认重复,保留新报告并关联主缺陷;若为需求行为争议,链接到产品决策依据;若无法确认,就进入待调查而不是做确定性结论。
3. 第三步:评估风险与优先级
严重度描述问题后果,优先级描述处理顺序,两者不应混为一谈。严重度可能很高,但受影响版本很少且存在安全绕行;优先级可能因此调整,但严重度事实不应被改低。反过来,一个单用户问题若影响关键客户或合规节点,也可能需要提高优先级。
分级时记录判断理由,尤其是降级、延期和不修复的原因。项目负责人要处理的是资源和承诺的冲突,而不是要求团队把不方便的缺陷改成低优先级。
4. 第四步:开发修复并说明影响范围
修复记录至少说明变更落在哪个分支或版本、影响哪些模块、是否需要数据库脚本或配置变更、是否存在兼容性风险,以及怎样回滚。对于低风险改动,可以简化说明;对于权限、资金、数据迁移和核心链路问题,不应只写“已修复”。
开发自测应覆盖原始复现路径和关键边界条件。比如修复“重复提交”问题,不只要验证正常提交成功,还应验证连续点击、网络超时后重试、刷新页面后状态恢复等情形。测试范围来自风险假设,而不只是来自代码改了几行。
5. 第五步:由合适的人独立验证
独立验证的意义不在于形式上换一个人,而在于从用户路径和预期结果重新检查。验证人应确认测试环境、版本和数据条件与问题相符;若与报告环境不同,要明确说明差异以及为何仍可接受。
验证结果必须区分通过、失败、阻塞和部分通过。部分通过不能写成通过;若无法覆盖某个场景,应记录剩余风险和批准人。验证失败时,记录失败步骤和日志,重新打开原缺陷,避免另建一张单据导致历史断裂。
6. 第六步:确认发布、业务交接和关闭
若团队的关闭定义包含生产解决,就要确认目标版本已发布、部署范围符合预期,并完成必要的业务通知。若组织把“验证通过”作为研发流程关闭点,则必须明确另有发布状态或交付记录,避免利益相关者误以为修复已对所有用户生效。
关闭前由责任人核对最小证据集,系统可要求关键字段完整,高风险缺陷要求额外批准。关闭说明尽量用可读语言描述结果,不要只写“完成”“OK”。例如:“在 4.8.2 版本验证退款状态回写;覆盖重复请求与超时重试;发布窗口为周四晚;历史异常订单由运营清单单独处理。”
7. 第七步:观察重开、复发和遗留风险
关闭之后,仍要关注相同症状是否再次发生。高风险缺陷可设置观察期,例如发布后 24 小时或一个业务周期;观察期长度应看业务波动,而不是一刀切。监控没有报警,不代表没有问题,还要考虑日志覆盖、用户反馈和数据核对。
如果相同问题复发,应复盘是修复不完整、回归不足、分支遗漏、部署不全还是根因判断错误。复发记录既是质量信号,也是流程证据。不要简单把它归咎于“开发粗心”,否则组织会错过系统性改进机会。
- 发现并登记:保留原始现象与环境证据。
- 分诊与定级:判断类别、影响、优先级和责任人。
- 分析与修复:记录原因、改动范围和自测结果。
- 独立验证:覆盖原路径、边界条件和回归范围。
- 发布与交接:核对版本、部署、业务通知及数据处置。
- 关闭与观察:满足门槛后结束处理,并监控重开和复发。

七、案例与数据观察:一次“已修复但没解决”的流程复盘
1. 案例背景:错误状态没有进入真实业务闭环
以下是用于说明制度设计的匿名化合成案例,并非对某一家企业的真实数据披露。一个中型业务系统出现订单偶发性停留在“处理中”的问题。开发修改后在测试环境通过,缺陷随即关闭;但线上仍有少量旧版本实例,部分订单还需要人工补偿。
第一次关闭时,记录只有“代码修复,测试通过”。没有写明验证版本、部署范围和历史数据处理人。两天后客服再次报障,团队重新建单;新旧问题被当作两个故障,排查时间重复消耗。问题不是某个人没做事,而是关闭定义只覆盖了代码和测试,没有覆盖交付与补偿。
2. 复盘后做了三个调整
- 把状态拆为“修复完成、待验证、验证通过、待发布、生产确认、关闭”,避免研发侧完成被误读为用户侧解决。
- 订单类缺陷必须写明受影响数据范围、是否需要历史数据核查,以及由谁执行补偿。
- 高风险缺陷由测试负责人确认功能验证,发布负责人确认部署覆盖,业务负责人确认异常数据处理。
这套调整没有要求每个问题都多开会议,而是把额外控制集中到可能造成业务损失的类别。简单展示问题仍走轻量流程;状态错乱、资金、权限和数据完整性问题则走强化关闭门槛。
3. 用指标验证改动,而不是凭“感觉流程更好了”
团队可以先选连续 6 至 8 周作为观察窗口,比较制度实施前后的中位关闭周期、重开率、待发布积压、高风险缺陷证据完整率和线上重复报障率。不要直接比较两个周期的关闭总量,因为版本规模、需求量、发布频率和缺陷严重度可能不同。
示意性地说,如果重开率下降,但待发布缺陷显著增加,说明验证质量可能改善,交付环节却成为新瓶颈;如果关闭周期缩短而线上复发上升,则很可能是团队把时间压力转移到了验证阶段。指标必须联合解释,并按严重度、产品线和版本分组。

八、不同情况下的行动建议与制度取舍
1. 小团队:用明确责任代替复杂审批
十人左右的团队通常不需要复杂的多层审批,但需要一位缺陷分诊负责人和一条明确的重开规则。让开发承担修复和自测,测试或产品承担独立确认;若人员不足,可以互相交叉复核高风险问题。
小团队最值得投入的是统一缺陷模板和每周短会。会议只处理需要决策的事项:优先级冲突、长期待处理、高风险关闭、反复重开。逐条朗读所有工单会让会议变成状态播报,不能替代系统记录。
2. 中大型组织:优先治理跨团队交接与权限
百人以上组织的主要风险通常不只是“缺陷太多”,而是同一缺陷跨产品线、版本、团队和环境流转时丢失上下文。应统一严重度定义、必填字段和状态语义,同时允许不同业务线补充专属验证条件。
采用项目管理平台时,我会先拿真实历史案例做演练:能否从缺陷追到需求、代码变更、测试记录和发布版本;能否按角色限制关闭权限;状态变更是否有审计轨迹;高风险项能否触发升级。以 PingCode 一类平台进行评估时,也应按这组场景验证,而不是仅比较界面或功能数量。
3. 线上事故:先止损,再分别关闭不同工作流
线上事故往往同时包含恢复服务、修复根因、数据补偿、客户沟通和预防改进。不要把这些都塞进一个“修复完成”的勾选框。可以用事故记录管理总体事件,再把代码修复、数据修复、监控补充和流程改进拆为相互关联的工作项。
如果临时绕行恢复了服务,事故可以进入恢复状态,但根因修复仍应保持开放。项目负责人需要明确对外口径:服务恢复不等于根因已消除;根因修复完成也不等于历史数据已补齐。
4. 外部客户报告:把“用户确认”作为证据之一,而不是唯一证据
客户确认有价值,特别是定制环境或复杂业务流程;但用户未回复不一定代表问题仍存在,用户说“好了”也不一定证明所有场景均已覆盖。团队应先完成内部验证,再按约定通知客户,并记录是否需要客户侧确认。
如果客户长期不响应,可以按服务约定关闭当前支持单,同时保留内部缺陷验证和复开路径。客户沟通状态与技术缺陷状态可以关联,但不要用其中一个取代另一个。
5. 安全、隐私、资金与数据缺陷:宁可多一道核验
这类问题的后果可能不可逆。关闭前应确认影响范围、日志和证据保存、敏感信息处置、权限审计、回滚可行性,以及是否触发合规或客户通知义务。即使当前无法复现,也不能只凭低频就关闭。
团队需要在速度和风险之间取舍时,应把风险接受权交给有授权的人,并记录有效期限。技术团队可以建议“不修复”的成本和后果,但不应替业务或合规角色默默承担风险。
6. 资源紧张时:优先保留高价值证据
当测试时间不足,不应假装完成了全面回归。可以根据影响面做风险抽样,明确哪些路径已覆盖、哪些未覆盖、为何接受剩余风险,以及后续监控方式。诚实标记“部分验证”比勾选“验证通过”更能帮助负责人做决策。
可削减的是低风险事项的审批层级和重复填写,不应削减的是高风险缺陷的独立验证、数据影响评估和责任批准。流程优化的目标是让重要控制更集中,而不是让所有控制一起消失。

九、指标体系:用一组信号判断关闭制度是否有效
1. 先定义指标口径,避免团队各算各的
没有统一口径的指标只会制造争论。比如“重开率”要明确统计时间窗、是否包含误操作重开、同一缺陷多次重开如何计数;“关闭周期”要说明从首次登记到关闭,还是从进入修复到验证完成。
| 指标 | 建议口径 | 主要用途 | 单独使用的风险 |
|---|---|---|---|
| 中位关闭周期 | 从首次登记到符合关闭定义的时长,按严重度分组 | 发现队列和流程等待变化 | 可能被大量简单缺陷掩盖长尾高风险事项 |
| 重开率 | 关闭后约定观察期内重开的缺陷数除以关闭数 | 检查验证质量与关闭标准 | 重开定义不清会导致数据失真 |
| 逾期未处理量 | 超过约定响应或更新时间仍未更新的缺陷数 | 发现责任断点和队列积压 | 可能诱发无效更新或提前关单 |
| 高风险证据完整率 | 满足规定证据与批准要求的高风险关闭项比例 | 检查制度执行质量 | 字段填满不代表证据真实有效 |
| 线上逃逸缺陷率 | 按约定口径统计上线后发现的缺陷,按版本或功能分组 | 检视测试策略与发布风险 | 产品复杂度与报告渠道变化会影响趋势 |
2. 看分布和趋势,不只看平均数

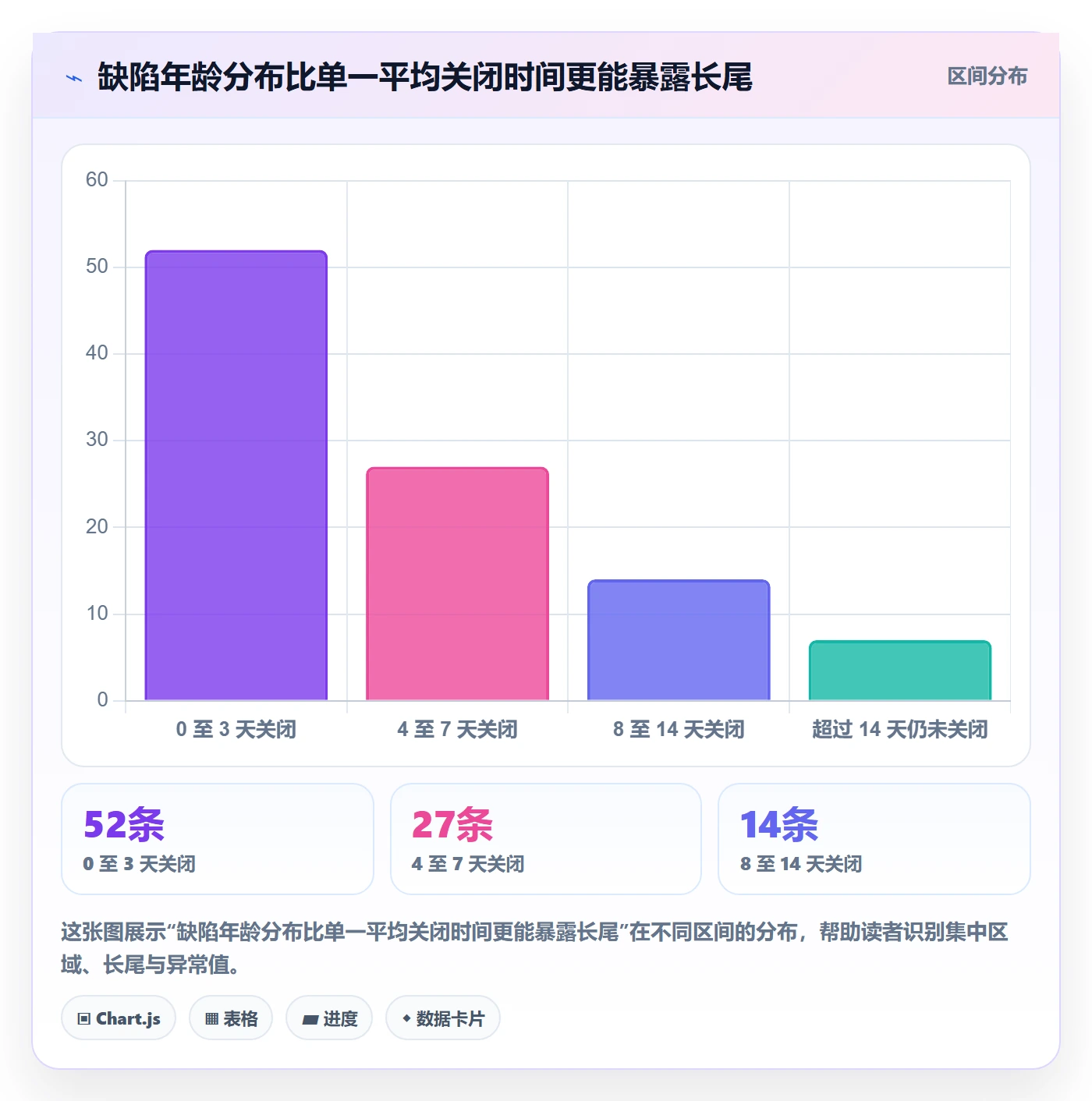

平均关闭时间容易被少数长期挂起事项拉高,也可能被大量一小时关闭的小单拉低。中位数能描述典型体验,百分位数则能帮助观察长尾;同时应看缺陷年龄分布,例如 0 至 3 天、4 至 7 天、超过 14 天的存量。
按严重度、缺陷来源、产品线、版本和处置结果分组,通常比只看全组织总数更能定位问题。若重开集中在某类浏览器或某条数据链路,修订验证模板可能比要求所有团队“更认真”有效得多。
3. 用反指标防止指标被优化错方向
如果团队把关闭周期作为唯一目标,可能牺牲验证;如果只看重开率,团队可能减少重开而选择新建单;如果只看逾期率,成员可能频繁刷新状态却没有推进。因此,每个目标指标至少配一个反指标。
- 关闭周期下降时,同时观察重开率、生产复发和验证覆盖情况。
- 关闭数量增加时,同时观察高风险积压、缺陷严重度结构和重复报告。
- 逾期量下降时,抽查状态更新是否对应真实行动。
- 线上逃逸缺陷下降时,核对报告渠道和监控覆盖是否发生变化。
这里没有一个适用于所有组织的“理想关闭率”。业务类型、发布频率、用户规模和缺陷定义都会影响指标。更稳妥的做法是先建立自己的基线,再观察趋势、解释波动并验证改进效果。

十、可以直接落地的制度模板与下一步行动
1. 项目负责人可直接采用的关闭原则
- 没有验证证据,不标记为已验证;没有发布证据,不声称已对用户解决。
- 无法复现必须说明调查范围、限制条件和复查触发器。
- 重复缺陷保留原记录,并关联主缺陷,不删除新报告的影响信息。
- 不修复或接受风险必须有授权人、理由、有效期限和重新评估条件。
- 高风险缺陷必须有人独立验证,并确认回滚、监控和业务交接。
- 关闭后发现原问题复发,应重新打开或建立关联,保留完整历史。
2. 一份精简关闭记录示例
团队可以把下面内容作为关闭说明的参考结构。它不是固定格式,关键是让后来接手的人读完后知道修了什么、如何验证、目前还有什么边界。
处理结果:已修复,目标版本 4.8.2。
修复范围:调整订单状态回写逻辑,覆盖超时重试路径。
验证证据:测试环境验证正常提交、连续重试与页面刷新后状态一致;测试记录关联至缺陷。
发布状态:生产发布计划为周四晚,发布负责人已确认覆盖实例。
遗留事项:历史异常订单由运营按清单核对,负责人为业务支持组,完成日期为周五。
关闭确认:测试负责人确认功能验证,业务负责人确认历史数据处理安排。
3. 试运行两周,再按证据修制度
不要一开始就把流程做成几十条规则。先选一个产品线或一个迭代试运行两周,观察字段填写质量、待验证积压、重开原因、高风险审批耗时和团队反馈。若某个字段连续被复制粘贴、没人据此做决策,就应考虑删除或改成条件必填。
试运行结束后,项目负责人应挑选三类案例复盘:一次顺利关闭、一次被重开、一次通过接受风险关闭。讨论重点不是找责任人,而是检验规则能否帮助团队做出更好的决定。制度只有能解释真实案例,才不是文档上的装饰。
4. 最后的判断:关得快不如关得有边界
做好缺陷关闭,不是追求每张单据尽快消失,而是让组织知道问题到了哪一步、谁承担下一步、什么证据足以支持当前判断、还有哪些风险没有消除。状态只是协作界面,真正的控制来自清晰授权、独立验证和发布交接。
下一步可以从最近 20 条已关闭缺陷开始抽查:检查是否有验证人、版本、处置理由和发布状态;挑出 3 条重开或线上复发案例,找出它们共同缺失的证据;最后只改一条最能减少误关闭的规则,并运行两周。与其一次性建设庞大流程,不如先堵住最常见的那个闭环断点。
参考依据与数据口径说明
本文中的流程原则强调可追溯、独立验证、风险分层和责任交接,可与软件测试过程标准及测试术语体系中的缺陷记录、测试执行和结果报告概念对照理解。具体落地时,应以组织采用的标准版本、合同要求、安全合规制度和产品风险为准。
文中图表里的数值均已标注为情景模拟或建议基准,用于解释分析方法,不代表行业调查结果,也不构成外部基准排名。团队若要设定目标值,应先统一统计口径,再用自身历史数据建立基线。
常见问题解答(FAQ)
1. Bug关闭前必须满足哪些条件?
我以前以为开发说“已修复”就可以关单,后来发现测试环境通过、线上仍复现的情况并不少见。到底要检查哪些证据,才能避免缺陷被过早关闭?
建议把“已修复”与“可关闭”分开:前者是开发完成修改,后者是责任人确认缺陷在约定环境中不再复现,且没有遗漏影响范围。关闭前至少核对复现步骤、修复版本、验证环境、验证结果和必要的回归范围;涉及线上故障时,还要确认生产环境表现及监控结果。
可以在缺陷单中要求填写“验证版本”和“验证结论”,并附日志、截图或测试记录。比如,一个只在特定浏览器和旧数据条件下出现的问题,不能只凭新建数据下验证通过就关闭。判断标准不是流程字段是否填满,而是另一个人能否根据记录复核这次关闭决定。
2. 项目负责人制度怎么设计,才能避免缺陷没人跟或互相甩锅?
我负责的项目里,缺陷经常在开发、测试和产品之间来回转派,表面上每个人都处理过,最后却没人对结果负责。我想设置项目负责人,但担心负责人变成所有问题的“接锅人”,应该怎么划分职责?
负责人应对缺陷从发现到关闭的流转负责,不等于亲自完成修复或验证。建议每条缺陷始终有一名当前负责人,并明确提出者负责信息完整性、开发负责人负责修复与影响说明、验证人员负责复测、项目负责人负责分派、超时升级和关闭条件检查。负责人变更时,必须同步记录交接原因、下一步动作和完成时限,避免只改姓名、不交背景。
实际操作中,可用“一个缺陷、一个当前负责人、多个协作角色”的规则;例如开发修复后由负责人明确指定验证人,而不是默认缺陷会自动回到测试队列。这样问责针对的是推进和交接,而不是把所有技术责任压给一个人。
3. 从发现Bug到关闭,项目团队可以采用什么操作步骤?
我想给团队定一套简单、能执行的缺陷处理流程,但担心流程太重,大家为了填字段反而拖慢修复。哪些步骤是真正影响关闭质量的,哪些信息又应该在不同阶段补充?
可采用“登记,分级,定责,修复,验证,关闭”的六步流程。登记时记录环境、版本、复现步骤、预期与实际结果;分级时按用户影响和业务风险确定优先级,不要只按提出人的紧急程度排序;定责时指定当前负责人和下一步期限;修复时记录变更版本及影响范围;验证时按原步骤复现,并补测高风险关联路径;
最后由负责人依据证据关闭。一个可执行的示例是:阻断核心业务的缺陷当日完成分派和处置计划,普通缺陷在一个工作日内明确负责人及预计处理时间。具体时限应按团队发布节奏调整,重点是每个阶段都有明确的下一步,而不是要求所有缺陷填写同样冗长的表单。
4. 缺陷关闭后又被发现,应该重开还是新建?
我遇到过缺陷关闭几天后,用户在另一个环境里再次报出相同现象;团队有人主张重开,有人认为应该新建,以免影响已完成的统计。怎样判断更合理?
如果问题与原缺陷属于同一根因、同一影响范围,且原定验证条件下仍能复现,优先重开原单,并记录复现环境、版本和关闭时未覆盖的条件。若表面现象相似,但根因、模块或影响范围不同,则新建缺陷,并关联原单,避免把不同问题混在同一条记录中。判断时先对比复现步骤、发生版本、受影响对象和修复改动;
不能仅凭标题相似就重开,也不能为了保持关闭率好看而拆单。团队可跟踪重开率和关闭后短期复发率:例如连续几个迭代重开集中在同一模块,通常说明验证范围、需求澄清或修复评审存在系统性缺口,应改流程,而不是只要求测试人员“测得更仔细”。
核心关键词
文章包含AI辅助创作:Bug / 缺陷如何做好关闭?项目负责人制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/514890
读者评论
我们之前把测试通过就当成关闭,后来才发现修复没进客户使用的版本。现在会把待发布单独列出来,确实少了不少重复排查。
无法复现”这块我觉得还得看问题类型。偶发的线上数据异常,光记录尝试过哪些环境可能不够,最好也明确谁负责观察、观察多久,否则容易一直挂着。
流程分得太细也可能增加维护成本。小团队未必需要每种缺陷都走审批,按风险设门槛比较实际;关键是高风险问题别让提交修复的人自己确认关闭。
