关闭怎么做?跨部门团队入门指南:Bug / 缺陷从0到1

Bug 被标记为“已关闭”,不等于用户的问题真的消失了。跨部门团队最常见的返工,不是修复速度太慢,而是测试认为“验证通过”就能关单,研发认为“代码已合并”就能关单,产品却还在等业务确认。要把缺陷从发现带到可靠关闭,团队需要先统一关闭的定义,再明确证据、责任人、验证环境和重新打开的条件。

一、先讲核心结论:关闭不是一个按钮,而是一组可验证的条件

1. 关闭的判断对象是用户影响,不是任务动作

我在设计缺陷流程时,通常先问团队一个问题:“如果这条记录现在关闭,谁能拿出证据说明用户原来的问题已经解决?”如果答案只有“代码提交了”“研发说改好了”或“测试点了通过”,那这条缺陷还没有形成完整的关闭依据。

关闭意味着团队已经验证:原问题在约定的版本、环境和操作条件下不再出现;修复没有引入已知的高风险副作用;记录中留下了足够信息,让后续接手的人能看懂为什么关、由谁确认、在哪个版本确认。

所以,我建议把关闭定义为“满足验收条件后的状态变更”,而不是“处理流程的最后一个按钮”。状态只是结果标签,证据才是关闭决策的基础。

2. 先统一最小关闭条件

团队刚从零搭建缺陷流程时,不需要先画一张复杂的状态图。可以先定四条最小规则:修复版本明确、验证环境明确、复现步骤完成回归、验证结果留痕。高风险缺陷再增加产品或业务确认,以及关联影响范围的检查。

  • 修复版本:说明问题在哪个构建、发布包或部署批次中处理。
  • 验证环境:记录环境名称、客户端或服务端版本、必要的配置条件。
  • 验证结果:按原复现步骤操作,记录通过、失败或无法验证,不用“看起来正常”替代结论。
  • 责任确认:说明谁执行验证、谁有权关闭,避免多人都以为对方已经验过。
  • 风险补充:如果修复可能影响邻近功能,记录回归范围和未覆盖项。

这五项并不意味着每条缺陷都要写成长报告。低风险问题可以用结构化字段快速完成,高风险问题则应多留一层证据。流程的目标不是把字段填满,而是让关闭决定能被别人复核。

3. 缺陷关闭至少要分清四个结果

“关闭”在日常沟通中经常被用来指代不同结局。为了减少争议,我会把结果区分为“修复并验证关闭”“重复记录关闭”“不修复并经确认关闭”“无法复现后暂时搁置”。它们不能共用同一个含义,否则统计出来的关闭率没有解释价值。

结果类型 适用情况 关闭前必须留下的依据 之后是否可能重新处理
修复并验证关闭 缺陷已改正,原场景验证通过 修复版本、验证环境、测试结果 新证据出现时可以重开
重复记录关闭 已有一条主记录描述同一问题 主记录编号、重复依据、独有补充信息 通常转到主记录跟踪
不修复关闭 风险可接受,团队决定不投入修复 影响说明、决策人、接受风险的理由 影响变化后可重新评估
无法复现后搁置 信息不足或环境已变化,暂时无法验证 已尝试的条件、缺失信息、恢复处理的触发条件 获得新证据后继续处理

这里最重要的区分是:“不修复”不是“已修复”,“无法复现”也不是“问题不存在”。如果工具的状态名称无法表达这些区别,就用关闭原因、标签或自定义字段补足,并在报表中拆开统计。

二、背景和真实场景:跨部门为什么容易在最后一步卡住

1. 同一条缺陷,三个部门可能在回答三个问题

一个用户反馈“订单提交后页面一直转圈”,业务人员关心的是订单有没有生成、客户是否重复提交;测试人员关心的是按步骤是否还能复现;研发人员关心的是请求在哪个服务节点失败。三方讨论的对象看似相同,实际判断标准并不相同。

如果记录只有一句“提交页面卡住,已修复”,研发可能按接口超时完成代码变更,测试可能只在内部环境检查页面,业务却没有确认订单状态和重复提交风险。每个人都完成了自己理解的工作,但团队还没有完成同一个问题的闭环。

2. 跨部门缺陷流转中,责任容易在交接处消失

缺陷通常会经过报告人、 triage 负责人、研发、测试、产品或业务代表。流程每多一个交接点,就多一次信息丢失的机会。常见情况是研发只回复“已修”,测试不知道该测哪个构建;测试发现验证环境版本不一致,却没有明确把记录退回给谁;业务人员在群里确认了影响消失,却没有把结论写回缺陷记录。

我判断流程是否成熟,不只看状态有多少,更看每次状态变化是否交代了三件事:谁接手、下一步做什么、什么条件下算完成。缺少其中任何一项,状态流转就容易退化成“把球传给下一个人”。

3. 先建立一个小而完整的闭环

对于刚开始建立机制的团队,我通常建议先跑通一条典型路径:提交缺陷、补齐信息、判断优先级、分派处理、提交修复、测试验证、关闭或重开。先用真实工作检验路径,再考虑增加审批、自动化和复杂分支。

下面的图是流程设计用的情景模拟,不是行业统计。它的价值在于展示:等待并不只发生在研发修复阶段,信息补充和验证交接也可能占去大量日历时间。

关闭怎么做?跨部门团队入门指南:Bug / 缺陷从0到1

4. 规模越大,规则越要明确,但不等于状态越多越好

在几十人的团队里,大家可能通过口头沟通补全上下文;到了多个产品线、多个研发小组和不同测试环境并行时,口头信息很难稳定传递。对于 100 人以上、跨部门协作较多的组织,统一字段、权限和报表能减少重复解释,但复杂流程也会放大配置错误的影响。

如果团队使用 PingCode 一类项目管理平台,可以把缺陷状态、字段、负责人和验证信息纳入同一条工作流,避免散落在群聊、表格和个人笔记中。平台能帮助团队记录过程,但不能替团队决定什么叫“已验证”,关闭标准仍需要业务、产品、研发和测试共同约定。

三、常见误区:为什么“关了单”仍然会返工

1. 把“代码已合并”当作“缺陷已关闭”

代码合并只说明改动进入了某个代码分支,不必然说明它已经进入目标环境,也不代表原问题在目标环境中消失。修复可能没有被打包、部署失败、配置没有同步,或者只解决了其中一种触发路径。

如果研发完成后直接关闭,至少应确认团队约定的验证方式。对于测试资源有限的小团队,可以由开发人员做自测并附上结果,但要清楚标记为“开发自测”,不要伪装成独立测试验证。

2. 把“测试通过”当成不用说明环境

“测试通过”缺少重要上下文:在哪个构建上测、用什么账号、数据状态是什么、是否开启特定配置、浏览器或设备版本是否影响结果。过几周出现回归时,团队可能连原来的通过条件都无法复现。

记录环境不等于粘贴一长串机器信息。通常保留能影响缺陷的关键信息就够了,例如应用版本、环境名、终端类型、关键配置和测试数据特征。信息应服务于复核,而不是堆积日志。

3. 把“无法复现”当成“没有缺陷”

无法复现是一种当前证据状态,不是对问题真假的最终判断。用户反馈可能来自已经消失的临时故障、权限差异、旧版本、特定数据,或者偶发并发问题。直接关闭会把“团队暂时没找到”误写成“用户从未遇到”。

更稳妥的做法是记录已尝试的条件,并明确下一步需要什么信息:时间范围、请求标识、账号角色、操作录屏或样本数据。若约定时间内没有补充,可以转为“信息不足”或“待观察”,而不是把结论包装成已修复。

4. 把“不修复”藏在关闭动作里

有些缺陷确实不值得立即修复,例如只影响低频旧设备,修复可能引入更大的兼容风险,或业务决定在下一次整体改版中一并处理。问题不在于不修,而在于没有记录谁接受了风险、影响了哪些用户、何时重新评估。

一条不修复记录至少要说清:当前影响、发生概率、绕行办法、接受风险的决策人,以及触发重新评估的条件。否则后续人员只看到“已关闭”,却不知道这是经过权衡,还是单纯被遗忘。

5. 用关闭率鼓励快速关单

单独追求关闭数量,容易诱导团队关闭重复单、搁置难复现问题,甚至把未验证的修复提前标为完成。关闭率可以作为流程观察指标,但不能单独衡量质量,更不能直接等同于团队绩效。

我更愿意同时观察首次验证通过率、重开率、从报告到首次响应时间、从修复到验证的等待时间,以及按关闭原因拆分的数量。指标之间相互校验,才能看出“关得快”究竟意味着效率提高,还是把风险留给用户。

6. 把所有缺陷都套进同一套验证深度

一个文案错别字和一个可能造成重复扣款的问题,不应该采用完全相同的关闭流程。验证深度应跟影响范围、发生概率、可逆性和修复风险匹配。流程太轻会漏风险,流程太重会让低风险缺陷排队等待不必要的审批。

可以把验证要求分成基础、加强和高风险三档。基础档核对原步骤;加强档增加邻近功能回归;高风险档增加业务确认、数据核对和发布后观察。分档不是为了给缺陷贴更多标签,而是让有限的验证资源用在更可能造成损失的地方。

四、专业判断逻辑:怎样判断一条 Bug 是否真的可以关闭

1. 先判断记录描述的是不是一个可验证的问题

一条可处理的缺陷记录,至少应包含实际结果、预期结果、复现步骤、影响范围和环境信息。缺少这些内容时,接单人无法判断现象是否一致,更无法设计有意义的验证。

报告人不必预判技术原因。例如“数据库连接池泄漏”通常是推测,“连续提交三次后页面显示成功,但后台订单数为零”是可检查的现象。缺陷描述先写观察到的事实,再把原因假设标为假设。

2. 判断关闭证据是否覆盖原始触发路径

验证应从原复现步骤开始,而不是只测研发修改的代码路径。若原问题需要特定账号权限、特定数据状态或并发操作,验证时就应尽量保留这些条件。否则,测试通过可能只说明“另一个简单场景没问题”。

如果缺陷无法稳定复现,应把验证目标拆成两部分:先检查修复针对的原因是否已消除,再检查原始用户影响是否不再出现。两者都不确定时,适合标记为“待观察”,而不是给出过度确定的结论。

3. 判断验证范围是否与风险匹配

验证范围不是越广越好。可以按三个维度判断:影响面是否跨模块、数据或资金结果是否可逆、修复是否触及共享组件。命中越多,越需要扩大回归范围,并让相应业务代表参与确认。

风险维度 低风险例子 需要加强验证的信号 建议的关闭证据
影响范围 单一页面的非关键文案 多个角色、多个模块或外部接口受影响 受影响路径清单和代表性场景结果
结果可逆性 展示问题,可刷新恢复 订单、账务、权限或数据写入不可轻易回滚 业务数据核对和必要的异常补偿方案
变更共享度 局部样式或独立配置 公共组件、核心服务、通用权限逻辑变更 邻近模块回归和兼容性结果
发生频率 一次性、低频、条件明确 持续发生或集中影响关键用户 修复前后日志、监控或样本对比

4. 判断谁有权关闭,取决于结果归属而不只是部门职位

通常由执行验证的人提交验证结果,缺陷负责人或流程负责人完成状态关闭。涉及用户流程、业务规则或资金结果时,业务代表应确认结果是否符合业务预期;但业务代表不一定需要操作系统里的每个字段。

避免把“关闭权”设计成多人逐级审批。审批链越长,低风险问题越容易卡住。更有效的办法是定义默认关闭角色和例外升级条件:普通缺陷由测试或缺陷负责人关闭,高风险缺陷必须获得指定业务角色确认。

5. 用“证据,结论,责任”三段式写关闭说明

关闭备注可以很短,但要包含可复核信息。第一段写证据,例如验证了哪些步骤、在哪个版本和环境;第二段写结论,例如原现象不再出现、业务结果正确;第三段写责任或边界,例如由谁验证、哪些场景未覆盖。

一个合格的简短记录可以是:“构建 4.8.2,预发布环境,按原步骤分别使用管理员和普通账号验证,页面不再卡住,订单仅生成一笔;由测试同事验证。弱网断连场景未覆盖,已另建测试项。”这比“已测,正常”更有复核价值。

6. 明确关闭后何时重开

重开不代表流程失败,而是团队获得了新证据。原场景在已验证版本仍能复现、同一原因影响了另一路径、修复只覆盖部分条件,或者发布后监控发现相同用户影响,都可以重新打开或关联新的缺陷。

为了防止状态反复跳转,重开时应要求报告人补充新证据,并记录与上次验证的差异。若这是不同根因,应创建新记录并关联原缺陷;若是同一问题未解决,则重开主记录。这样既能保留历史,也避免统计被重复记录扭曲。

五、案例与数据观察:用一次订单问题演示完整关闭判断

1. 情景说明:页面显示成功,不代表业务结果正确

下面是经过泛化的情景案例,不代表某家企业的真实客户数据。某跨部门团队收到反馈:用户点击“提交订单”后页面长时间转圈,有时刷新后看到订单,有时又会重复提交。产品负责确认用户预期,研发排查请求链路,测试验证不同网络条件,业务运营核对后台订单。

最初记录只有一句“下单按钮卡住”。研发无法确定是否生成订单,测试缺少账号和环境,业务也不知道是否需要联系受影响客户。团队没有急着关闭,而是先把问题拆成两个风险:页面反馈延迟,以及请求重试导致重复订单。

2. 先补齐证据,再决定修复范围

报告人补充了发生时间、账号类型、操作录屏和订单查询结果。研发根据请求标识找到服务端日志,发现客户端超时后可能重试,但前端没有稳定展示处理中状态。产品确认用户只需要知道请求结果,不应重复点击;业务运营补充了核对订单的查询条件。

这一步的关键不是要求每个报告人都懂技术,而是让跨部门团队把“看见的现象”“怀疑的原因”和“业务损失”分开记录。技术原因由研发验证,业务影响由业务角色确认,不要让一个人的推测替代其他角色的证据。

3. 修复后要验证原问题,也要验证旁路风险

修复方案增加了请求幂等处理和明确的处理中状态。测试不仅按原步骤复测,还覆盖连续点击、短时断网后恢复、重复发送请求和订单查询结果。业务代表核对测试数据,确认同一操作只形成一笔有效订单。

如果团队只验证页面不再转圈,仍可能漏掉后台重复订单;如果只验证订单数量,也可能漏掉用户一直看不到结果。关闭前要回到最初的用户影响,同时检查修复涉及的邻近风险。

4. 演示数据:关闭质量需要看多个维度

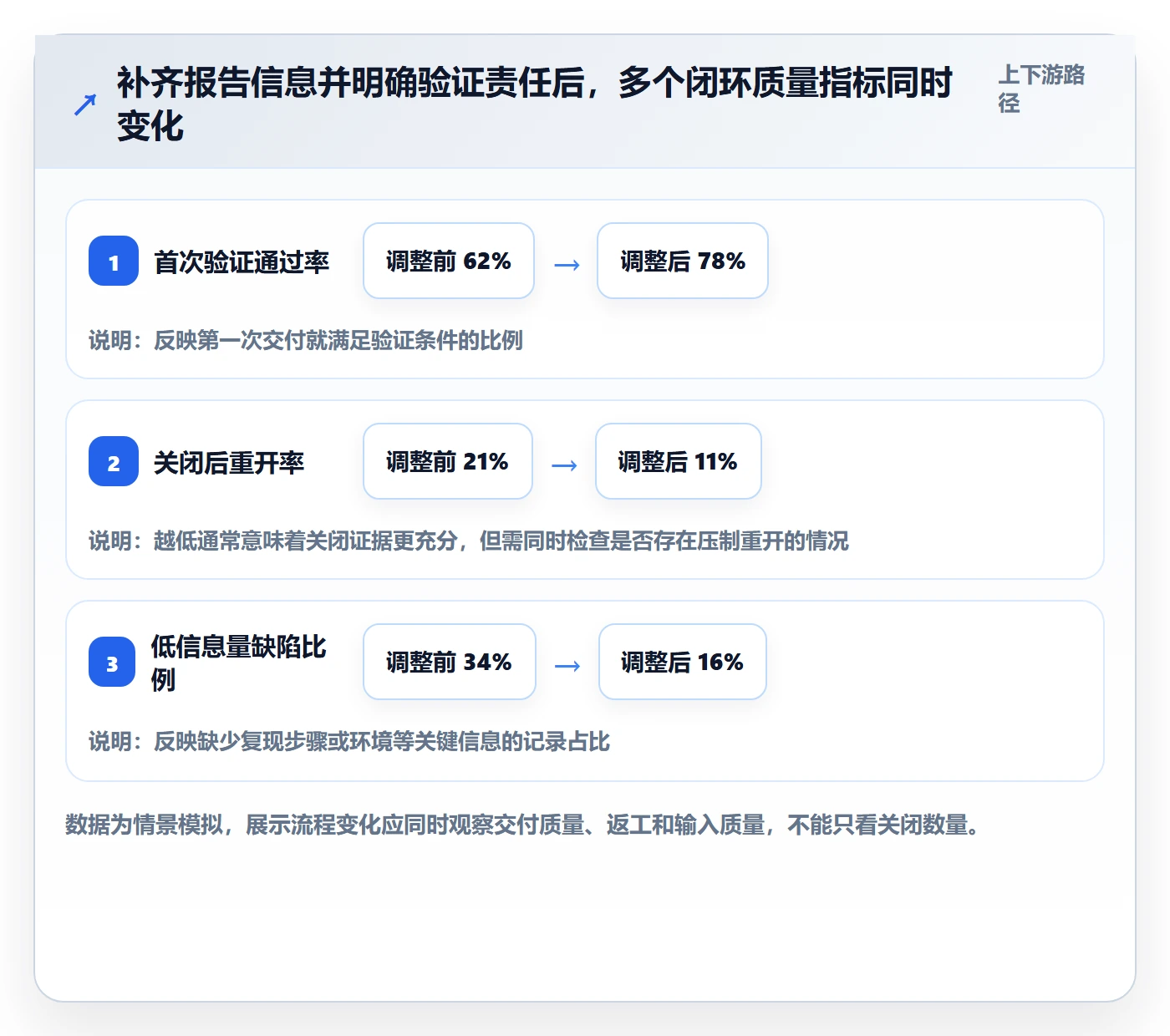

下表使用情景模拟数据说明指标之间的关系。它不是行业基准,也不能据此推断其他团队表现。团队应从自己的缺陷记录中计算实际结果,重点观察变化方向和原因,而不是把示意数值当目标值。

观察指标 流程调整前 流程调整后 解读
首次验证通过率 62% 78% 报告信息和验证条件更完整后,首次交付可验证的比例提高
关闭后重开率 21% 11% 关闭标准统一后,过早关闭和验证遗漏的情况减少
修复至验证等待时间 2.4个工作日 1.5个工作日 明确验证负责人和环境,减少交接后等待
低信息量缺陷比例 34% 16% 提交模板促使报告人补充复现步骤和环境信息

关闭怎么做?跨部门团队入门指南:Bug / 缺陷从0到1

5. 不要把相关变化误判成因果证明

表中的指标变化可能同时受到团队规模、发布节奏、缺陷类型和测试资源影响。一个月内重开率下降,不足以证明新流程一定有效;如果同期缺陷数量大幅减少,比例也可能受样本波动影响。

实际观察时,我会保留缺陷类型、优先级、产品线和时间窗口等分组,并对比实施前后的同类问题。样本很小时,除了看比例,也要看具体记录和失败原因。指标用来提出问题,最终结论仍要回到记录证据和流程变化。

六、从零搭建流程:把“怎么关”落实成团队可执行的步骤

1. 第一步:定义缺陷记录的最小字段

先保证报告能进入处理,而不是一开始就要求填满所有字段。建议把字段分成“提交必需”和“处理后补齐”两组,避免报告人不知道内部技术信息而无法提交。

  • 提交必需:标题、实际结果、预期结果、复现步骤、影响范围、发现时间、环境或版本。
  • 分派补齐:优先级、责任团队、初步原因、计划处理版本。
  • 关闭必需:修复版本、验证环境、验证步骤与结果、关闭原因、验证人。
  • 高风险补充:业务确认、数据核对、影响用户范围、回滚或补偿措施。

字段是否必填,要看它在流程中的用途。如果某字段没有人使用、没有报表依赖、也不影响决策,就不应该仅因为“系统有这个字段”而强制要求填写。

2. 第二步:建立少量清晰状态

初始状态可以采用“待评估、待处理、处理中、待验证、已关闭、已搁置”这类可理解的名称。状态数量不应追求完整覆盖所有讨论过程;需要区分的关闭结果,可以用关闭原因表达,避免把状态图扩展成几十个节点。

每个状态都要写清进入条件和离开条件。例如“待验证”必须有候选构建或修复版本;“已关闭”必须存在验证结论或明确的非修复决策;“已搁置”必须有原因和重启条件。没有进入条件的状态只会让团队把记录放在那里等待。

3. 第三步:给每个交接点指定默认责任人

设置一个清晰的责任规则:报告人负责提供现象,triage 负责人负责分流,研发负责人负责修复说明,测试负责人负责验证,业务代表负责确认业务结果。一个人可以承担多个角色,但每个交接节点必须只有一个明确的下一责任方。

团队可以用自动通知提醒责任人,但通知不能代替交接说明。转入“待验证”时,应自动或人工写出修复版本、重点验证路径和已知限制;否则测试人员收到一条状态变化,却不知道该从哪里开始。

4. 第四步:把关闭说明做成可复用模板

模板最好短到团队愿意填写。可以按下面的结构组织:修复版本;验证环境;复现步骤结果;关联回归;验证人;未覆盖范围。对于不修复或重复记录,则根据关闭原因显示不同字段。

修复版本:
验证环境:

原复现步骤结果:

关联回归范围:

验证人:

未覆盖范围或已知风险:

关闭原因:

如果缺陷平台支持条件字段,可以让“关闭原因”决定显示内容;如果不支持,就用统一备注模板。模板的价值在于降低遗漏,而不是把每条记录变成格式化作文。

5. 第五步:先小范围试运行,再决定是否自动化

选择一个产品模块或一支跨职能小组试运行两到四周,覆盖常见缺陷和至少一类高风险问题。观察哪些字段经常空缺、哪些状态没人使用、哪些交接最常超时,再修改流程。

试运行期间不要只看总关闭数。抽查已关闭记录,判断证据是否足够;同时访谈报告人、研发和测试,找出填写负担与实际价值不匹配的部分。先把规则跑顺,再配置自动分派、超时提醒和仪表盘,避免把错误流程自动化。

6. 第六步:用平台承载规则,不让平台替代判断

当缺陷量、团队数和环境数量增加,电子表格和群聊容易出现版本不一致、责任不清和历史不可追溯。此时可以使用项目管理平台统一缺陷字段、权限、状态流转和关联版本。

例如在 PingCode 这类平台中,团队可以把缺陷和迭代、需求、测试活动关联起来,并按角色配置工作流。实施时应先确认平台是否支持团队真正需要的字段、条件流转、报表口径和权限边界,再决定配置方式;不要为了展示功能而复制一套复杂流程。

平台配置的验收标准应是:报告人能提交有效问题,负责人能知道下一步,验证人员能找到目标版本,管理者能区分修复关闭与其他关闭原因。若系统里状态很丰富,但使用者仍在群聊里问“这条到底谁测”,配置就没有解决问题。

七、不同情况下的行动建议:按团队成熟度和缺陷风险调整

1. 小团队、低缺陷量:减少仪式,保留关键证据

如果团队只有几名研发和一名测试,不必设立专职 triage 委员会。可以由值班负责人每日集中看一次新缺陷,指定责任人,并在记录中保留修复版本、验证结果和关闭原因。

小团队的风险不是流程不够正式,而是信息过度依赖某个人的记忆。哪怕只用简单工具,也要让其他人能看懂关闭依据。一个共享表格可以起步,但应约定字段、责任人和变更历史;当记录开始重复、权限难控或关联版本困难时,再迁移到平台。

2. 多团队并行、版本复杂:统一口径,允许局部差异

多个团队协作时,优先统一缺陷分类、优先级定义、关闭原因和核心字段。各团队可以保留不同的测试步骤或审批要求,但报表中的关键口径必须一致,否则跨团队比较会变成比较命名习惯。

例如“待验证”应统一表示修复已交付、等待验证;不要让一个团队用它表示开发已开始,另一个团队用它表示测试失败。局部差异可以通过团队规则说明,但全局状态的含义要有唯一解释。

3. 涉及资金、隐私或权限:把关闭门槛设高

涉及扣款、退款、个人信息、访问权限和不可逆数据写入的缺陷,不能只验证界面显示。还要确认后台数据、权限边界、日志或审计记录,并考虑是否存在受影响用户需要补救。

此类缺陷应明确升级责任人和风险接受人。若暂时无法修复,也必须写清临时缓解措施、用户影响和下一次评估时间。关闭单条缺陷不能替代事故复盘,也不能自动说明相关用户已经恢复正常。

4. 偶发或线上问题:允许“待观察”,但设定退出条件

线上问题无法稳定复现时,可以采取日志增强、监控告警、抽样核查或短期观察。关键是观察要有时间边界和判定规则,例如观察一个发布周期、检查某类错误比例是否回落、确认是否仍有同类用户反馈。

不要让“待观察”变成无限期收纳箱。记录中要写明负责人、观察指标、观察窗口、触发重开条件,以及到期后由谁做决定。期满后仍缺少证据,应明确升级调查或接受风险,不能默认自动关闭。

5. 用户报告缺少信息:先降低补充门槛

面向普通用户收集缺陷时,用户通常不知道应用版本、请求编号或账号角色。提交页面应优先询问他们能回答的问题,例如发生时间、看到什么、原本想做什么、是否可再次发生,并尽可能自动采集版本和终端信息。

内部人员收到外部报告后,应负责把信息整理成可执行记录,而不是因为用户没有填技术字段就直接拒绝。对无法补充的情况,记录已联系渠道和当前缺口,再决定是否进入待观察。

6. 发布窗口临近:明确取舍,不用含糊关闭换取进度

临近发布时,团队往往需要在修复、延期和接受风险之间选择。决策记录应该包含影响范围、发生概率、修复回归风险、可用绕行办法和责任人。是否关闭不是发布进度的替代指标。

如果决定带风险发布,缺陷应保留为未完成或以明确的风险接受结果关闭,并建立后续跟踪项。把它标成“修复关闭”会污染质量数据,也会让下一次交接误以为问题已经消失。

八、不同情况下的取舍:流程轻重、指标和工具如何选

1. 字段越多,信息不一定越完整

字段增加会提高记录结构化程度,也会增加填写成本。报告人面对十几项必填内容时,可能乱填、跳过或转去群里求助。我的判断标准是:字段是否帮助定位、分派、验证或决策;若没有清晰用途,就先不设为必填。

取舍对象 轻量做法 严格做法 适用边界
提交字段 只要求现象、步骤、影响和版本 增加日志、设备、账号、数据条件 信息可自动采集时适合增加,不能自动采集时避免一刀切必填
关闭验证 开发自测或单人测试 独立测试加业务确认和邻近回归 按用户影响和数据风险分级,不按部门规模机械加码
状态设计 少量状态加关闭原因 按环节拆分更多状态 只有状态能触发不同责任或动作时,增加状态才有价值
自动化 人工检查和提醒 自动分派、超时升级、版本关联 规则稳定且数据一致后再自动化,避免放大错误分派

2. 关闭速度与关闭质量不能互相替代

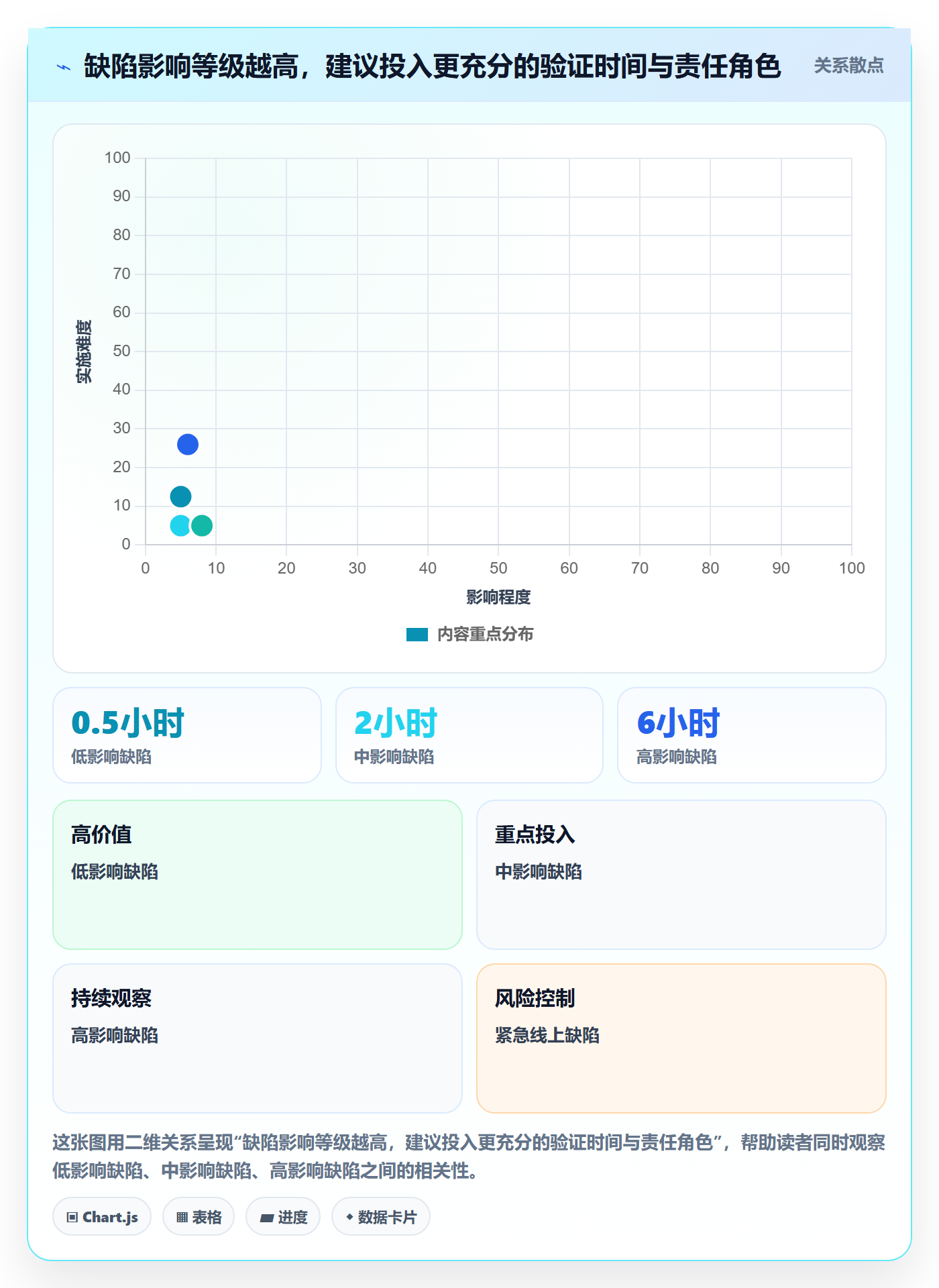

追求速度可以缩短用户等待,却可能压缩验证时间;追求完整性可以降低返工,却可能让低风险缺陷排队。团队不应在“快”与“严”之间二选一,而应按风险分配验证强度,并分别观察处理时间和质量结果。

下面是情景模拟的分级建议,不是通用 SLA。团队可以根据自身发布节奏、服务承诺和风险容忍度调整。重点是不同等级有不同的响应和验证方式,而不是所有问题都按同一个时限处理。

关闭怎么做?跨部门团队入门指南:Bug / 缺陷从0到1

3. 关闭率、重开率和周期时间要组合解读

关闭率高,可能是团队响应及时,也可能是大量缺陷被归入重复、搁置或不修复;重开率低,可能表示验证充分,也可能表示报告人不敢重开;周期短,可能是自动化有效,也可能是问题被提前关单。

因此,仪表盘应按关闭原因拆分,并保留分母、观察周期和缺陷等级。不同产品线、不同严重程度不宜直接混在一个平均值里。对负责人而言,最有用的问题不是“哪个团队关得最快”,而是“哪类问题在哪个交接点等待最长,是什么证据缺失导致返工”。

4. 自动关闭与人工关闭的边界

自动化适合处理有清晰条件、低风险且可逆的动作,例如提醒超时、补充版本关联、标记已合并变更。对影响资金、权限、数据完整性或用户体验的缺陷,不建议仅凭代码合并或流水线成功自动关闭。

如果确实需要自动关闭,应先小范围验证规则:检查自动关闭是否正确识别目标版本、是否覆盖人工搁置记录、是否保留验证信息,以及失败时如何恢复。自动化的成功标准不是减少点击,而是降低等待且不牺牲证据质量。

5. 表格、工单系统和项目管理平台的选择

工具选择应从协作复杂度出发。缺陷少、参与者固定、历史追溯要求低时,共享表格可能足够;需要权限、状态流转、关联版本、跨团队看板和统计分析时,专门平台更适合;涉及多套研发系统时,还要评估接口和数据同步。

工具选型前,我会用一条真实缺陷走完整流程,而不是只看演示页面:能否提交、分派、补充证据、关联版本、验证、重开、统计关闭原因?同时检查权限、导出、历史记录和迁移成本。工具能让规则可见,不能替代对关闭标准的讨论。

九、给团队的落地清单:下一周就能开始

1. 用一小时对齐四个定义

召集产品、研发、测试和业务代表,用一条最近发生的缺陷讨论:什么算已修复、什么算已验证、什么算不修复、什么情况需要重开。把争议点写成简短规则,先解决经常出现的分歧,不追求一次性覆盖所有边缘场景。

2. 挑选十条记录做关闭审查

从最近已关闭的缺陷中抽十条,检查每条是否找得到修复版本、验证环境、原步骤结果和关闭原因。不要只统计“合格几条”,还要分类缺失原因:信息没采集、状态设计不够、责任人不明确,还是工具无法表达。

3. 先修复最常见的一个交接问题

如果最多的问题是缺少复现信息,就优化提交模板;如果修复完成后长期没人验证,就指定验证责任人并增加提醒;如果业务影响无人确认,就定义高风险升级条件。一次只改一两个主要阻塞点,才能判断改动是否有效。

4. 试运行后复盘,不要急着考核

试运行两到四周后,对比同类缺陷的首次验证通过率、关闭后重开率和修复至验证等待时间,同时抽查记录质量。指标若变好,要确认不是样本结构变化;指标若变差,要看是规则太重、字段难填,还是团队刚开始暴露过去被隐藏的问题。

5. 将规则写成一页团队约定

最终约定不必写成厚重制度。一页内容可以包括状态定义、关闭条件、各角色责任、重开规则、高风险例外和平台操作链接。新人能据此完成一条缺陷闭环,才说明规则真的可用。

十、结语:真正的关闭,是让下一位接手者不必重新猜测

1. 关闭质量的核心是可复核,而不是流程看起来完整

我对缺陷关闭的核心判断始终很简单:如果几周后换一个人接手,他能否看懂问题如何复现、修复进入哪个版本、谁验证了什么、哪些风险仍未覆盖?如果能,关闭记录就完成了它的协作价值;如果不能,状态即使显示“已关闭”,问题也只是在系统里停止流动。

2. 从小闭环开始,逐步增加控制

团队不必一开始就引入复杂审批、几十种状态和完整自动化。先统一关闭条件,再把责任、证据和重开规则写清楚;确认实际痛点后,才增加字段、平台配置和指标。流程应该跟随风险和协作规模增长,而不是为了显得成熟而复杂化。

3. 下一步:把一条真实缺陷走到底

下一步可以直接选一条最近发生、仍有分歧的缺陷,按照“原始现象,责任分派,修复版本,验证证据,关闭原因,重开条件”逐项检查。找出第一个说不清的环节,把它改成明确规则,再让团队用下一条缺陷验证。

Bug 的关闭不是团队停止讨论的时刻,而是团队能够对“问题已解决到什么程度”给出共同、可复查答案的时刻。

常见问题解答(FAQ)

1. Bug / 缺陷满足什么条件才能关闭?

我以前以为开发修完、提交代码就能关单,但实际协作时,测试、产品和开发对“修好了”的理解经常不一样。跨部门团队应该用哪些明确条件,避免缺陷被过早关闭?

建议把“代码已提交”和“缺陷已关闭”分开:开发提交修复后先标记为“待验证”,由测试或原报告人按复现步骤验证。关闭前至少确认原问题不再出现、关键影响范围已回归、验证环境和版本已记录;如果只是暂时绕过、无法复现或改动尚未发布,应分别标记为“已规避”“待补充信息”或“待发布”,不要直接关闭。

例如支付页面偶发重复提交,不能只验证按钮变灰,还应检查连续点击、网络延迟和订单结果。关闭条件越具体,后续争议和重复开单越少。

2. 跨部门处理缺陷时,谁负责推动它从发现走到关闭?

我遇到过缺陷在群里被多人讨论,最后却没人更新状态的情况。产品、开发、测试和业务人员都参与时,怎样分工才不会让问题卡在交接处?

可以采用“一个缺陷、一个当前负责人”的规则:报告人负责提供现象和影响,产品或业务负责人判断优先级,开发负责人给出处理结论,验证人确认修复结果;每次转交时,接收人必须明确确认,而不是只在群里被提及。状态变化也应绑定责任,例如“待定位”由开发跟进,“待验证”由测试跟进,“待补充信息”由报告人跟进。

跨部门周会上优先看负责人为空、超过约定时限未更新、临近发布仍未验证的条目,比逐条朗读全部缺陷更容易发现真正的阻塞点。

3. 缺陷关闭后又复现,应该重开还是新建一条?

我担心重开旧单会把不同原因的问题混在一起,但新建又可能让团队误以为是两个互不相关的缺陷。判断时应该看哪些信息?

如果复现的是同一功能、同一触发条件和同一故障表现,优先重开原缺陷,并补充复现时间、版本、环境及新的证据;这样能保留原始讨论和修复记录。如果表现相似但触发条件、影响模块或根因明显不同,则新建缺陷,并关联原单,避免把两个问题塞进同一条处理链。比如修复后同一浏览器仍能通过相同操作触发错误,通常应重开;

若错误只发生在另一套接口或另一类账号权限下,则应先判断是否为独立问题。重开不是追责,而是让质量记录保持完整。

4. 团队刚开始管理 Bug,怎样设置关闭流程才不会过于繁琐?

我不想一开始就设计很多状态和审批,担心大家为了填流程而填流程;但状态太少,又看不出问题卡在哪里。小团队从零开始应该先设哪些规则?

先用少量状态跑通闭环即可:新建、处理中、待验证、已关闭、暂缓处理。每条缺陷至少填写标题、复现步骤、预期结果、实际结果、影响范围和截图或日志;没有证据时,允许先登记,但应进入“待补充信息”,并指定补充责任人。可以先试行两周,每周检查未关闭数量、超过约定时限未更新的数量,以及关闭后重开的数量;

例如把“连续5个工作日没有进展”设为提醒线,而不是自动判定失败。若重开率偏高,先检查验收条件和回归范围;若大量条目卡在待补充信息,优先改进缺陷模板,而不是继续增加审批节点。

核心关键词

读者评论

蒋
蒋佳宁

我们团队以前把“研发已修复”直接当关闭,后来发现测试环境和实际发布版本不一致,问题又回来了。把版本号写进关闭记录确实有用,不过字段最好别太多,否则大家容易只顾填表。

黄
黄星宇

涉及订单的缺陷,测试通过不一定代表业务结果没问题。我们遇到过页面提示成功、后台却生成两笔记录的情况,之后会让业务同事核对关键数据;普通界面问题就没必要每次都加这一步。

蒋
蒋俊杰

无法复现”单独作为暂存结果比较合理。实际操作里,用户往往隔几天才补充账号或时间信息;如果直接关单,后续很难追踪。比较想知道的是,观察多久、由谁负责催补信息,团队最好提前约定。

文章包含AI辅助创作:关闭怎么做?跨部门团队入门指南:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513890
