Bug流程真正从0到1,不是把“新建、处理中、已解决、已关闭”几个状态搬进管理工具,而是让团队对同一条缺陷记录作出一致判断:什么值得登记、谁来确认、如何复现、修复后谁验证,以及同类问题怎样不再发生。流程跑起来后,最先改善的通常不是Bug总数,而是无效记录减少、责任交接更清楚、修复结果更可验证。
一、先讲核心结论:Bug流程要管理的是决策,不是状态
1. 从“报上来”到“可闭环”,至少要经过五个判断

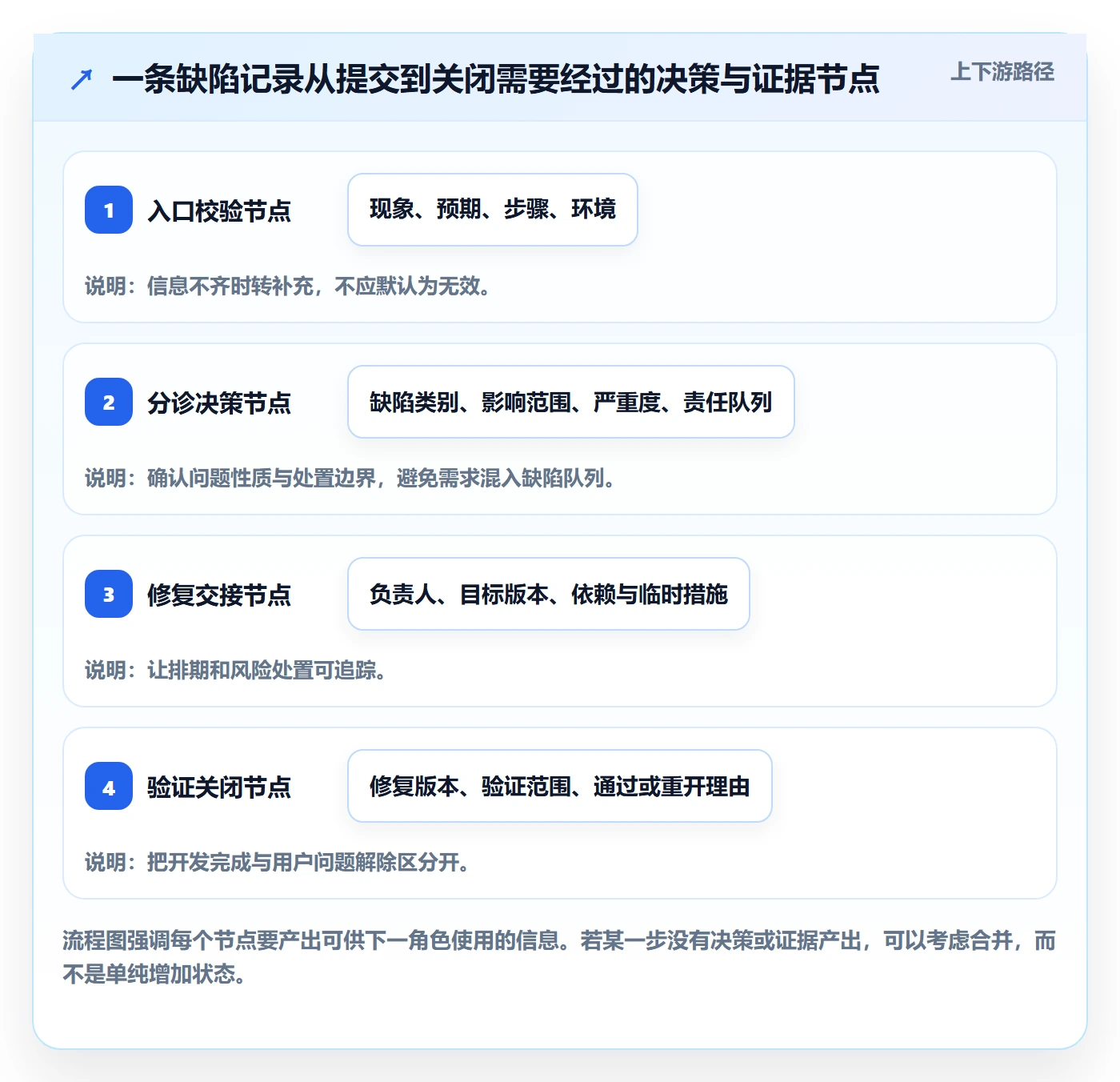

我设计缺陷流程时,不会先画状态图,而会先写出五个决策问题:这是缺陷还是需求;信息是否足以复现;影响有多大;谁负责处理;修复是否真的解决了问题。每个问题都要有明确责任人和最低信息标准,否则流程只是在记录工作流转。
一个可执行的最小闭环通常是:提交、分诊、确认优先级、指派与修复、验证、关闭或重新打开。这里的关键不是状态名称,而是进入下一步的条件。比如,“待验证”不应意味着开发说修好了,而应意味着修复版本、验证环境和复现步骤已经补全。
我的判断标准很直接:任意一条缺陷记录,交给没有参与讨论的同事,他能否判断影响、复现问题、找到责任人,并知道下一步要做什么?如果不能,流程仍然没有从0走到1。
2. 不要用“Bug数量下降”单独证明流程变好了
缺陷数量下降,可能是质量改善,也可能是大家不愿意提单;关闭数量上升,可能是修复效率提高,也可能是团队把“无法复现”直接关闭;平均修复时间变短,也可能是低优先级问题被大量搁置。单看一个数字,容易奖励错误行为。
我建议至少同时看三类指标:输入质量、处理效率和交付风险。输入质量看有效缺陷率、重复率和信息完整率;处理效率看分诊耗时、超期率和修复周期;交付风险看线上逃逸缺陷、重开率和高严重度缺陷的处置情况。
| 要观察的结果 | 建议指标 | 不能单独代表什么 |
|---|---|---|
| 输入质量 | 有效缺陷率、重复缺陷率、必要字段完整率 | 缺陷总数少,不等于用户问题少 |
| 处理效率 | 首次响应时间、分诊耗时、修复周期 | 关闭快,不等于修复正确 |
| 交付风险 | 线上逃逸率、高严重度缺陷数、重开率 | 测试阶段缺陷多,不一定代表产品质量差 |
流程的目标也不是让每条问题都经过更多审批。好的流程会把需要判断的工作留给人,把重复的信息收集、提醒、关联和统计交给工具。这能降低协作成本,又不会让严重风险被“按流程走完”掩盖。
3. 先建立最小可用流程,再按真实摩擦加规则
小团队可以从一条统一缺陷队列开始,不必一上来就设置十几种状态、多个审批节点和复杂的权限矩阵。先确保记录可复现、优先级可解释、责任人明确、验证结果可追踪,再观察一两个迭代,判断真正的堵点在哪里。
规模较大的团队通常还要处理多产品线、多测试环境、版本分支、跨团队依赖和权限边界。此时才需要把缺陷流程与需求、迭代、测试计划、代码提交或发布记录连接起来。PingCode可作为这类中大型团队的协作管理平台示例,用于把研发事项、缺陷和交付过程关联起来;是否适合具体组织,仍应按团队规模、权限要求、集成方式和治理成本评估。

二、背景和真实场景:为什么团队明明有流程,Bug还是反复失控
1. 同一条缺陷,在不同角色眼里往往是不同问题
测试人员看到的是“某页面保存后没有提示”;开发看到的是“接口返回成功但前端状态未刷新”;产品经理看到的是“用户不知道操作有没有生效”;客服收到的则可能是“订单是不是没提交成功”。如果流程只允许填写一句标题,后续讨论就会从定位事实变成争论责任。
这类偏差常发生在交付节奏紧、参与角色多、需求变更频繁的团队。问题不是成员不认真,而是各自掌握的信息不同:测试有操作路径,开发熟悉实现,产品掌握预期行为,运维了解线上影响。缺陷记录需要把这些零散信息组织成可以共同判断的证据。
2. “已修复”与“用户问题已解决”不是一回事
开发标记修复,通常只说明代码层面完成了某项修改;测试验证通过,说明在特定版本、环境和步骤下未复现;用户侧问题真正消失,还可能取决于配置、数据迁移、缓存、灰度范围或发布时机。把这几个事实混成一个“完成”,会造成关闭过早。
我会要求团队把“修复完成”和“验证通过”区分开。需要时,还要增加“待发布”或“发布后观察”等状态,但只有确实存在发布等待或线上观察工作时才加。状态的价值在于揭示不同责任和等待原因,而不是让流程图看起来完整。
3. 缺陷流程中的等待,往往比修复动作更耗时
一条问题可能在五分钟内就能定位,却因为等产品确认预期、等测试补录环境、等版本排期或等依赖团队回复,停留数天。若只统计开发开始修复到提交代码的时长,团队会误以为效率很好,却看不到用户问题在队列里滞留。
因此,我建议记录关键时间点,而不只是创建时间和关闭时间:首次响应、分诊完成、开始处理、提交验证、验证完成、发布生效。数据能区分“处理慢”和“等待多”,才有机会改善真正的瓶颈。
4. 小团队与中大型团队的难点并不相同
五到十人的团队,通常最缺的是一致的记录习惯和明确的优先级约定。增加复杂审批往往得不偿失,核心是少填但填对、有人认领、验证有结论。
百人以上组织的问题则更多出现在边界:跨团队责任怎么分、重复缺陷怎么合并、不同产品线如何共享严重度定义、线上问题如何关联版本与变更。规模一大,靠熟人沟通解决问题的能力会变弱,流程和权限需要更明确,也要避免数据字段各自为政。

三、常见误区:看起来规范,实际上会制造更多噪声
1. 误区一:字段越多,缺陷质量越高
字段多不等于信息全。要求每条问题都填十几个字段,成员可能为了通过校验随手选择;真正有价值的环境信息、账号状态、日志片段反而缺失。字段设计要回答一个问题:这个信息是否会改变分诊、复现、排期或验证决策?
我通常把字段分为必填和条件必填。标题、现象、预期结果、复现步骤、环境和影响范围适合作为基础项;日志、截图、请求编号、受影响客户或绕行方案,则按问题类型和严重度要求补充。比如界面错位不一定需要请求链路编号,支付失败却通常需要交易时间、脱敏后的请求标识和影响范围。
2. 误区二:把“优先级”当成“严重程度”
严重程度描述缺陷造成的损害,优先级描述团队何时处理。一个低频、影响少量用户但没有绕行方式的资金错误,严重度可能很高;一个每个人都看得到的轻微文案问题,严重度未必高,但上线前可能需要尽快修正。
若把两者合成一个等级,团队就会出现两种极端:所有提交者都选最高级,或者分诊人员把所有事情压成“普通”。建议至少保留严重度和优先级两个概念,并让排期者参考业务时点、受影响对象、绕行成本和修复代价进行判断。
3. 误区三:设置固定修复时限,就等于服务等级管理
“所有严重问题两小时修复”听起来明确,但修复时间受复现难度、依赖服务、数据恢复风险和发布时间影响。对高风险变更,匆忙修复可能比延迟几小时更危险。更合理的承诺是分开定义响应、分诊、给出计划和修复目标,并在例外情况下记录原因。
例如,高严重度缺陷可以要求快速确认收到、尽快判断影响范围,并由负责人明确下一次更新时间。若无法在目标时间解决,也要提供临时绕行措施和升级路径。有响应责任、有风险沟通、有重新评估,比承诺一个无法兑现的修复时限更可靠。
4. 误区四:把“无法复现”当成关闭理由
无法复现是一种当前证据状态,不代表用户没有遇到问题。关闭前至少要检查复现步骤、环境差异、时间范围、用户权限、数据状态和日志线索。如果问题只在旧版本或特定地区出现,换一台测试设备可能自然消失,但用户体验并没有恢复。
对于暂时无法复现的问题,可以设置补充信息、观察、待外部反馈等处理方式;如果工具不支持这些状态,也可以用清晰的关闭原因与重新打开规则。关键是保留证据和后续入口,避免把“目前查不到”包装成“确定不存在”。
5. 误区五:用关闭率考核个人,诱发错误优化
个人关闭数量容易被任务大小、问题难度和角色分工影响。以此排名,可能促使成员挑简单任务,拆分缺陷,过早关闭争议问题,或把分析和协作工作藏在记录之外。缺陷数据适合诊断系统,不适合不加解释地当作个人绩效分数。
如果需要评估流程贡献,应结合责任角色和上下文。例如,测试侧看提交有效性和证据完整度,开发侧看响应质量、修复引入的回归与协作记录,负责人看高风险问题的决策和跨团队阻塞清理。即使使用这些指标,也应先用来发现系统性问题,而不是机械排名。
6. 误区六:所有问题都塞进Bug队列
需求变更、使用咨询、数据修复、环境故障和产品缺陷都可能被口头叫作Bug,但处理机制不同。若不做分流,缺陷队列会被非缺陷工作挤占,优先级失去意义,团队也无法判断产品质量趋势。
分流并不需要一开始就设计复杂分类树。先区分“行为违反已确认预期”“需要改变现有预期”“使用或配置问题”“基础设施或数据问题”四类,通常就能把需求讨论和缺陷修复分开。无法确定时,记录待判定原因和确认人,而不是直接拒绝提交。
| 现象 | 更可能的类别 | 分流时要问的问题 |
|---|---|---|
| 结果与已确认规则不一致 | 缺陷 | 预期规则依据是什么?是否能稳定复现? |
| 希望系统增加新能力 | 需求或改进 | 这是新增行为,还是现有功能没有按约定工作? |
| 因权限、配置或操作步骤导致受阻 | 使用支持或配置问题 | 同一版本、正确配置下能否复现? |
| 数据异常或服务不可用 | 数据或运维事件,也可能伴随缺陷 | 影响范围、恢复措施和根因是否需要分别追踪? |

四、专业判断逻辑:怎样让每条Bug都能被正确处理
1. 先判断它是不是缺陷,再讨论谁来修
分诊的第一步不是指派,而是确认预期。判断依据可以来自已批准的需求、验收标准、设计稿、接口契约、产品规则或已发布行为。若没有任何明确依据,问题可能是规则未定义,需要产品或业务负责人先补齐预期。
我会把“当前行为”和“预期行为”分别写清楚。比如,“点击保存后,按钮变灰”描述了现象;“保存成功后应显示订单详情,但页面仍停留在编辑态”才描述了预期与实际的差异。对照证据能避免把个人偏好当成缺陷。
2. 再判断影响,避免被提交者的措辞带偏
“严重”“紧急”“客户投诉”等词很重要,但不应直接等同于优先级。分诊时我会检查五件事:影响多少用户或业务对象;是否涉及资金、隐私、安全或数据正确性;有没有可用绕行;问题是否持续扩大;发生在生产、预发布还是测试环境。
这些维度不一定要做成公式打分。对安全、资金和不可逆数据损坏等风险,任何平均分都可能掩盖关键因素。更稳妥的做法是设立升级条件:触发特定风险时,无论普通得分如何,都由相应负责人立即介入。
3. 严重度与优先级分开记录,各自有清楚定义
严重度回答“出错的后果有多重”,优先级回答“团队现在应该先做什么”。严重度通常受功能失效程度、影响范围和损害类型影响;优先级还需要考虑交付窗口、合规时限、修复依赖和资源安排。
| 判断维度 | 要回答的问题 | 常见证据 |
|---|---|---|
| 影响范围 | 多少用户、账户、设备或业务流程受到影响? | 监控数据、工单、受影响记录数 |
| 后果性质 | 是否影响资金、隐私、安全或数据正确性? | 业务规则、风险评估、数据核对 |
| 绕行能力 | 用户是否有安全、可行的替代操作? | 客服指引、临时开关、备用流程 |
| 时间约束 | 是否存在发布窗口、客户承诺或合规时限? | 版本计划、合同约定、业务日历 |
4. 用证据完整度决定“现在能不能进入修复”
缺陷信息不必追求长,但要能够支撑下一步行动。最低证据通常包括:可观察现象、预期结果、复现步骤、环境与版本、影响范围,以及必要的截图或日志。若已知会丢失数据或涉及敏感信息,还要说明当前保护措施,避免为补证据扩大风险。
证据不足时,不要简单退回一句“信息不全”。应指出缺少哪一项,以及由谁补充。例如,“请补充发生时间和脱敏后的请求标识,便于在服务日志中定位”。这比泛泛要求“提供更多信息”更容易执行,也更不容易造成反复来回。
5. 通过状态条件,而不是状态名称控制交接
每个状态都需要进入条件和离开条件。“待处理”至少要有分诊结果和责任队列;“处理中”应有明确负责人;“待验证”要有修复版本和验证说明;“已关闭”要有验证结论、关闭原因或用户影响已解除的证据。
状态不宜为了展示细节无限增加。若一个状态没有独立负责人、独立动作或独立统计价值,通常可以由字段、标签或备注表达。状态越多,成员越容易误选,报表也越难解释。
6. 关闭前验证“修复是否覆盖原因”,不只复跑原步骤
最小验证是确认原复现步骤不再出现问题。但对重要缺陷,还要检查相邻路径、兼容环境、异常数据和可能引入的回归。例如,修复订单重复提交,除了验证重复请求被拦截,也要确认正常重试不会被错误阻断。
验证结果应记下版本、环境、执行步骤和结论。若条件限制无法完成完整回归,应该明确标注未覆盖范围,并由风险负责人决定是否接受,而不是把“测试通过”当成没有边界的保证。
7. 把根因分析用于降低复发,不用于追责表演
不是每条小缺陷都需要写长篇复盘。对于重复发生、影响广泛、造成线上事故或暴露流程空缺的问题,应追问系统原因:需求是否存在歧义,测试覆盖是否缺失,监控是否未告警,发布检查是否遗漏,数据校验是否不足。
行动项必须对应具体责任和验证方式。例如,“加强测试”不可验证;“为支付超时补充幂等重试测试,并在下个版本检查重复交易告警”则更可执行。根因分析的结果应改变检查清单、测试资产、监控或发布规则,否则只是写下了教训,没有减少下一次发生的条件。

五、案例与数据观察:用一组示意数据找出流程的真实瓶颈
1. 示例团队:先还原问题,不先责怪提交者或开发者
下面用一个匿名化情景模拟说明如何诊断流程。某产品团队有产品、开发、测试和客服等角色,迭代中同时处理新功能与线上反馈。团队连续四周记录缺陷,发现平均关闭时间看似尚可,但客服仍反复询问同一问题,开发也抱怨大量记录不能复现。
这组数据是用于说明诊断方法的样本推演,不是来自某家企业的公开统计,也不是行业基准。实际团队应按自己的产品形态、支持时段和版本节奏建立基线,不能直接拿这些数值考核个人。
| 观察项 | 流程调整前 | 调整后模拟观察 | 优先解释 |
|---|---|---|---|
| 首次有效分诊时间中位数 | 2.5个工作日 | 0.8个工作日 | 入口分流和责任队列更清楚 |
| 提交信息完整率 | 54% | 83% | 模板与示例帮助提交者提供关键证据 |
| 重复或无法复现记录占比 | 31% | 17% | 重复检索和补充信息机制可能降低噪声 |
| 验证后重新打开比例 | 19% | 11% | 验证条件和修复说明更加明确 |
| 高严重度问题首次响应时间 | 6小时 | 1.5小时 | 升级规则减少了高风险记录排队等待 |
2. 最先修的不是开发速度,而是入口和分诊
这组情景里,团队起初把问题归结为开发处理慢,但时间拆分后发现,许多记录在等待判断:是否真的违反预期、有没有相同问题、需要哪个团队处理。若在缺陷信息不足时直接指派,开发需要反复追问;若未确认重复,多个成员会重复调查同一现象。
因此,流程调整的第一步不是要求开发限时修复,而是设固定分诊窗口,由产品、测试或轮值负责人协作处理。分诊人员只需完成类别、影响、证据充分性和责任队列判断;技术根因仍由修复负责人进一步分析。这样既缩短入口等待,也避免把所有判断压到一个角色身上。
3. 用中位数和分布,补上平均数看不到的尾部问题
平均修复时间容易被少数长期挂起的记录拉高,也可能被大量简单问题拉低。我会同时看中位数、较长周期分位点和未关闭问题的年龄分布。比如,中位数改善但超期问题数量增加,说明大多数简单缺陷更快了,少数跨团队问题却可能被掩盖。
还要把不同严重度、产品模块和问题来源分开观察。把低风险文案错误与生产资金异常放进同一平均值,数字看似完整,决策价值却很低。分层后的指标更适合决定资源投入:是加强某个模块测试,还是解决某类外部依赖,或调整版本发布策略。
4. 解释结果时,先排除统计口径变化
流程上线后,缺陷数量突然增加,不一定意味着质量下降。可能是过去口头反馈现在被正式记录;有效率下降,也可能是新规则要求捕获更多边缘场景。比较前后数据时,应说明记录范围、统计周期、关闭定义和数据来源是否一致。
例如,流程调整前只登记测试发现的问题,调整后把客服和线上监控问题也纳入,那么总量不能直接纵向比较。更可行的办法是同时比较相同来源的缺陷,或把来源作为分组维度。没有稳定口径的趋势图,只会让团队对变化产生错误归因。
5. 把记录数据转化成下一轮改进动作
如果重复缺陷主要来自同一模块,可能要补回归测试或组件级检查;如果缺陷大多卡在等待产品确认,应完善需求验收标准;如果“待验证”停留时间长,要检查测试资源、环境准备或版本部署节奏;如果高严重度问题响应慢,就要重新审视告警和升级机制。
一次复盘最好只选一到两个系统性动作,并指定负责人、期限和验证指标。改动太多会让团队无法判断哪项措施起作用,也容易造成流程疲劳。一个月后再回看数据,确认瓶颈是否迁移,再决定是否进入下一轮。

六、不同阶段的行动建议:从一张表到跨团队治理
1. 刚起步的团队:先统一最低记录标准
如果团队还没有正式缺陷流程,不妨先用一页规则说明什么是缺陷、哪些字段必填、谁负责分诊、怎样判断严重度,以及修复后由谁验证。先让团队以同一种方式记录两周,再根据实际问题调整,而不要试图一次设计出不需要修改的终极流程。
- 建立统一入口,避免问题散落在聊天记录、邮件和个人待办中。
- 基础字段只保留标题、现象、预期、复现步骤、环境版本和影响范围。
- 指定一名分诊负责人或轮值角色,明确处理时段与升级对象。
- 每周抽查少量记录,找出最常见的信息缺口和重复问题。
- 修复后由提交者或约定的验证角色给出通过、失败或受限结论。
这一阶段的目标不是让流程“自动化”,而是验证团队是否理解规则。如果不同人对“有效缺陷”仍有完全不同的判断,先校准定义,比购买更多功能更重要。
2. 已有工具但流转混乱:从交接失败处下手
如果大家已经使用某项目管理工具或缺陷管理系统,却仍频繁在聊天中追问状态,问题通常不只是工具选型。先抽样检查最近二三十条缺陷:标题是否可检索、分诊是否留结论、责任人是否明确、状态是否真实、验证是否有记录。
若经常出现“没人认领”,应处理队列责任;若“已修复但无法验证”,应定义待验证入口;若重复记录很多,应改进相似问题搜索和重复关联;若大家绕开系统,应调查录入负担、通知噪声和权限不便。流程规则与工具配置要对应问题,不应为了统一而牺牲必要的业务差异。
3. 进入多产品线协作:建立共用语义和局部差异边界
多团队不一定要使用完全相同的状态与字段,但必须对核心概念有共同理解。严重度、优先级、重复缺陷、线上影响、验证通过和关闭原因,至少要有组织层面的定义。各产品线可以保留自己的环境字段和发布节奏,但不能让同一个“高优先级”在不同团队里代表完全不同的响应要求。
我会建议先统一指标定义和跨团队升级规则,再逐步统一流程配置。若先强推一套模板,业务差异可能被塞进大量例外字段;若完全放任自治,管理层又无法比较风险和资源。共用语义、局部执行,通常比全面统一或完全割裂更稳健。
4. 百人以上组织:把缺陷治理接到交付和风险管理
组织规模超过百人后,缺陷往往不再只属于研发团队。客服、运维、产品、安全、数据和质量角色都会提供信息或承担行动。此时需要明确跨部门的升级路径、敏感数据处理要求、审计记录、权限范围和系统集成边界。
以PingCode这类服务中大型企业协作场景的平台为例,团队可以评估其是否支持缺陷与需求、迭代、测试和交付记录的关联,是否满足组织的权限治理与工作流配置需要,以及跨团队使用时的数据口径是否可控。工具能力只是条件之一,实施前仍应做真实流程试跑,验证成员是否能低摩擦地完成提交、分诊和验证。
大型组织还应保留“紧急通道”,但对紧急处理补上事后记录与复盘。紧急通道用于降低正在扩大的业务损害,不意味着绕开安全检查和责任跟踪。应设定触发条件、授权角色、补录时限和回顾机制,避免它渐渐变成日常捷径。
5. 工具配置的实施顺序:先语义,后自动化
配置自动指派、通知、升级提醒之前,先确保成员认同队列边界和状态含义。规则错误时,自动化只会更快地把错误派发给更多人,制造更多通知和不信任。可以先用小范围试点确认触发条件,再扩大使用。
- 确认缺陷分类、严重度和优先级定义。
- 梳理角色、队列、责任边界和例外情况。
- 配置字段、权限、状态和必要的关联关系。
- 选择少量自动化,如提醒缺失信息、通知责任队列和超期升级。
- 检查提醒是否被阅读、重复记录是否减少、误派是否增加。
- 根据观测结果调整规则,再扩展到其他团队。
工具评估时,我还会要求团队拿真实样例做桌面演练:一条信息不全的界面问题、一条线上高风险问题、一条重复提交、一条跨团队依赖,以及一条修复后仍无法复现的问题。演练能快速暴露权限、状态和通知设计里的断点,比只看产品演示更有决策价值。

七、不同情况下的取舍:流程需要控制成本,也要守住风险底线
1. 小团队:轻量流程优先,但不能省略验证
小团队人员有限,分诊、修复和验证可能由少数人交叉承担。强制每条低风险问题经过多人审批,会让等待成本高于质量收益。可以采用短模板、每周集中分诊和负责人自验证,但对于资金、权限、安全或数据不可逆问题,应保留独立复核。
如果同一人既开发又验证,要在记录中说明验证范围,并通过自动化测试、代码审查或上线后监控补偿独立性不足。流程可以简化,风险证据不能消失。
2. 高频迭代团队:优先缩短反馈时间,而非追求零缺陷
快速迭代团队会遇到更多变化与边缘情况。目标若设成“缺陷越少越好”,成员可能压低记录意愿,或过度延迟发布。更有用的目标是让问题尽早暴露、快速分级、风险可控,并将重复性故障转化为测试和监控改进。
对于影响有限、可安全绕行的低严重度问题,可进入有明确期限的待处理队列;对于高风险问题,即使修复成本高,也要先采取减轻影响的措施。是否推迟发布,应考虑影响范围、回滚能力、验证覆盖和后续观察能力,不宜只根据某个固定缺陷数量决定。
3. 监管或高风险业务:增加控制,但要让每项控制有目的
涉及资金、个人信息、医疗、安全或合规责任的系统,往往需要更严格的权限控制、审计记录、变更审批和证据留存。此时“谁提交、谁修改、谁验证、谁批准发布”可能需要分离,且紧急变更要有事后补充审批。
增加控制会带来周期成本,因此每项规则都要对应明确风险:防止未经授权的改动、确保数据可追溯、降低错误发布概率或满足审计要求。没有对应风险目标的审批节点,容易增加队列长度,却不一定增加安全性。
4. 旧系统或长期项目:允许技术债与风险排序共存
旧系统可能积累大量已知问题,若要求全部修完才能继续交付,项目很可能停摆;若长期不处理,高风险缺陷又会不断扩大。可以把问题分为阻断性风险、计划修复、接受风险和观察项,明确接受责任人、复查时间和触发重新评估的条件。
风险接受不是把Bug改名后遗忘。记录应说明受影响范围、临时措施、可接受期限和重新评估触发条件,例如用户量增长、相关功能改造或安全规则变化。技术债需要进入可见的决策队列,才不会永久隐藏在“暂不处理”里。
5. 统一模板还是按类型定制:用“共用核心、条件补充”折中
完全统一模板容易遗漏不同问题类型所需的信息;每个类型都从零自定义,又会让统计、培训和跨团队协作复杂化。较稳妥的方式是保留共用核心字段,再按问题类别显示条件字段。例如,界面问题补充浏览器和截图,接口问题补充请求标识与响应,数据问题补充数据范围和校验结果。
这类设计需要定期检查字段使用情况。如果某字段长期为空、不会影响决策,考虑删除或改为可选;如果团队反复在备注里补同一类信息,则可能值得结构化。字段的保留依据应该是决策价值,而不是历史习惯。
6. 追求快速处理还是完整根因:按风险分层,而不是二选一
线上故障处理中,先恢复服务与长期修复根因往往是两个任务。若强求一次修复解决全部问题,用户影响可能持续扩大;若只做临时绕行又不追踪根因,问题会再次发生。可以把应急缓解和永久修复分成关联事项,并明确后续负责人和期限。
轻微、偶发且有充分绕行的问题,可以采用简化记录;高风险、重复、影响广泛的问题应补充根因分析和预防措施。流程不需要对所有Bug一视同仁,但必须对重大风险一视同仁。

八、结尾:从0到1的标志,是团队开始用同一套证据做决定
1. 用一周启动流程,而不是用一个季度写流程文件
如果要马上开始,我建议用五个工作日做一个小型试运行。第一天梳理缺陷定义与角色;第二天设计最少字段、严重度和状态条件;第三天拿真实记录演练;第四天让一个小团队开始使用;第五天复盘信息缺口、交接等待和工具障碍。
随后用两到四周观察趋势,不要在第一周就把所有规则写死。看分诊耗时、信息完整度、重开原因和高风险响应,再决定要不要增加字段、自动化或跨团队审批。流程应从实际摩擦中长出来,而不是从模板中长出来。
2. 判断是否真正从0到1,看这四个信号
- 提交者知道什么信息能帮助团队复现和判断,而不只是会创建一条记录。
- 分诊人员能够解释为何归类、为何升级或为何暂不修复。
- 修复负责人和验证角色清楚,关闭记录能说明问题在哪个版本、以什么范围验证。
- 重复问题和线上逃逸问题会带来可验证的流程、测试或监控改进。
我最看重的不是团队有没有一张漂亮的流程图,而是争议发生时,成员能不能回到事实、影响和证据上讨论。缺陷流程的价值,是让问题从个人记忆和临时沟通里出来,成为可追踪、可分级、可验证、可复盘的共同工作。
Bug流程从0到1,最终不是把每条记录都关掉,而是让重要问题更早被看见,让普通问题不再制造无谓往返,让已经解决的问题有证据证明,让反复发生的问题推动系统改变。下一步,先抽查最近二十条缺陷,找出最常见的一种交接失败,再用一条清晰规则把它修掉。
常见问题解答(FAQ)
1. Bug从0到1应该先建立什么流程?
我负责的项目刚开始记录缺陷时,大家有的在群里发截图,有的直接口头找开发,最后经常出现“以为别人已经修了”的情况。我想知道,流程最少要有哪些环节,才能既不漏单,也不把团队拖进繁琐的填表工作?
先建立一条能闭环的最小流程:提交、确认、分派、处理中、待验证、关闭;验证失败则退回处理中,信息不足则退回补充。每个状态都要有明确责任人,例如提交者负责复现信息,确认人负责判断是否为缺陷,开发负责修复,测试或原提交者负责验证。
不要一开始就设计十几种状态,状态越多,越容易出现“单子卡在某个状态,但没人知道下一步该做什么”。可以先用一个具体场景试跑:用户保存订单后页面报错,提交者附上环境、操作步骤和截图;确认人复现后分派;开发修复并填写版本;验证通过后关闭。跑完一周,再根据实际卡点调整流程。
2. 提Bug需要填写哪些信息,才能减少来回沟通?
我提过几次缺陷,只写了“页面不能用”,开发回复后才发现对方不知道我在哪个环境、点了什么操作。我不想让每个人提交Bug时填一大堆无用字段,但也希望缺陷能被快速复现,哪些信息应该设为必填?
必填项应围绕“别人能否复现”设计,建议包括标题、所属功能、环境或版本、前置条件、复现步骤、实际结果、预期结果和影响范围。截图或录屏适合补充现象,但不能代替操作步骤;例如“点击提交后无反应”不如“测试环境、账号已登录,打开订单编辑页,将数量从1改为2并点击保存,页面无提示且刷新后仍显示1”可执行。
严重程度、优先级和处理人可以由确认人补齐,避免提交者凭感觉把所有问题都标成最高级。上线后抽查一周的缺陷记录:如果开发仍频繁追问同一类信息,就把对应问题加入模板提示,而不是继续堆字段。
3. Bug的严重程度和修复优先级应该怎么区分?
我遇到过界面错位被标成最高优先级,也遇到过少数用户无法完成关键操作却迟迟没人处理。团队里大家把“严重”和“优先”混着用,我想知道怎样判断,才能让排期更合理?
严重程度描述问题造成的影响,优先级描述团队何时处理,两者不应由同一个标签替代。可以按影响范围和业务后果判断严重程度:核心流程不可用、数据丢失或安全风险属于高严重;有替代路径但体验受损通常较低。优先级还要结合发生频率、受影响用户、上线时间和绕行方案。
例如,首页一处低频文案错误可能严重程度低、优先级也低;支付流程在特定浏览器失败,虽然有临时替代路径,但临近发布时优先级可能升高。建议团队用四档优先级,并由产品或缺陷确认人每个工作日集中复核一次,避免提交者各自定义“紧急”。
4. 如何判断Bug流程优化后真的有效?
我担心流程上线后只是多了几个状态和表单,大家仍然靠私聊催进度。我该看哪些数据,才能分辨问题出在提交质量、分派速度还是修复验证环节?如果缺陷数量突然变多,又该怎么判断是质量变差还是记录变规范了?
不要只看缺陷总数,至少同时观察首次响应时间、从确认到分派的耗时、修复后验证通过率、重新打开率和超期未处理数。可以先取两周作为基线,再试行两周新流程;例如,某团队把确认时限设为1个工作日、待验证时限设为2个工作日,这些是可调整的管理目标,不是通用行业标准。
若提交量上升但重复缺陷和信息补充次数下降,可能是过去漏记的问题开始被记录;若重新打开率上升,则应检查复现条件是否完整、修复是否覆盖相关场景。每周挑选几条关闭缺陷回看完整链路,比单看总数更容易找到真实瓶颈。
核心关键词
文章包含AI辅助创作:Bug怎么做?项目成员流程优化:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513420
读者评论
我们十来个人的团队试过把环境、版本、复现步骤设成必填,结果不少人先随便填完再提单。后来改成缺少关键信息时退回补充,记录质量反而好些。必填项还是得按问题类型区分。
严重度和优先级分开确实有必要,不过跨部门时谁有最终定级权容易变成新争议。我们目前由产品和技术负责人一起确认,遇到线上影响再允许临时升级,之后补原因。
只看创建到关闭的时间,很难判断卡在哪。我碰到过代码当天就改完,却等测试环境恢复了两天的情况。把等待原因记下来有用,但最好别要求成员每次切换状态都填一大段说明。
