一个影响线上订单的缺陷,上午被客服登记,下午被研发标为“待确认”,第二天测试发现修复版本没有覆盖受影响的旧数据,最后产品、研发、测试和运维各自都完成了手里的动作,用户问题却仍然存在。企业缺陷管理真正的难点,不是有没有人登记 Bug,而是能不能让问题从发现、判断、修复、验证到复盘形成一条可追责、可回溯、可改进的协作链。
一、先讲结论:缺陷管理的目标不是清空列表,而是控制风险
1. 先把缺陷管理从“问题登记”改成“风险闭环”
我判断一套缺陷协同机制是否有效,不先看系统里有多少条记录,也不先看团队每天关闭多少条,而是追问三个问题:高风险问题能否及时被识别,处理责任是否明确,修复是否经过与风险相匹配的验证。缺陷列表只是记录载体,风险闭环才是管理结果。
一条缺陷的完整闭环至少包括发现、去重、分级、指派、处理、验证、发布确认和复盘。只要其中任意一段没有明确的责任人、时限或状态转换条件,问题就可能在团队边界上停滞。管理者需要治理的不是某一个人的“响应速度”,而是整个链路上的等待、误判和返工。
我的核心判断是:缺陷协作效率主要由三件事决定,入口是否可信、优先级是否可解释、状态是否代表真实进展。工具可以让信息集中,却不能自动替团队作出业务风险判断,更不能替管理者解决职责模糊。
2. 用三个管理结果衡量,而不是只看关闭数量
第一,用户或业务风险有没有被及时压住。对于交易中断、数据错误、权限越界等问题,先恢复服务或规避损失,往往比立即找到最终根因更重要。第二,团队是否缩短了从发现到确认、从确认到可验证修复的等待时间。第三,同类缺陷是否在后续迭代中减少。
关闭量容易被误读。某团队一个月关闭了 300 条缺陷,可能是管理改善,也可能是大量低风险问题被拆成细碎任务;关闭率提高,甚至可能来自把未解决问题改为“无法复现”或“暂不处理”。所以,任何单一指标都不能代替业务判断。
建议把管理视图拆成风险结果、流转过程和质量结果三层:风险结果看重大问题影响范围与恢复时间;过程指标看各阶段等待与返工;质量结果看重复发生、逃逸到生产和修复回归失败。只有三层一起看,才知道“快”究竟代表效率提升,还是把成本转移到了用户和运维侧。

二、背景和场景:问题为什么常常“有人做,却没有落地”
1. 缺陷跨越多个职能边界,信息在交接时不断损耗
企业里的一个缺陷,通常不是单个开发人员从头处理到尾。客服或业务人员描述用户现象,产品判断业务预期,研发分析代码和服务依赖,测试设计验证路径,运维负责发布与监控,管理者还要决定是否暂停上线或启动应急流程。参与者越多,信息传递的次数越多,解释偏差就越容易累积。
例如,“用户提交后页面没反应”不是足以支持开发判断的信息。它可能是请求没有发出、服务端处理超时、前端没有展示错误,也可能是操作成功但页面状态未刷新。如果记录中没有账号范围、发生时间、环境、请求标识和可复现路径,研发首先要做的不是修复,而是补问问题。
补问本身并非浪费;问题在于团队没有把必要信息前置,导致每一条缺陷都从“口头追问”开始。协同管理应减少重复解释,而不是要求每个角色记住更多流程。
2. 不同团队对“严重”和“优先”的理解经常不一致
业务人员可能认为只要影响重点客户就是最高优先级;研发更关注是否能稳定复现以及影响范围;测试会考虑风险覆盖;运维则关心故障是否仍在扩散。大家说的都可能合理,但如果没有共同的分级规则,“高优先级”就会变成一种争取资源的表达,而不是可执行的决策。
还需要区分严重度和优先级。严重度描述缺陷造成的影响,比如是否导致资金错误、数据泄露或核心流程中断;优先级描述组织决定何时处理,取决于影响范围、风险持续时间、业务窗口、替代方案和修复成本。严重但可通过安全降级暂时控制的问题,与影响面较小但即将触发监管节点的问题,处理顺序未必相同。
企业若把两个概念混成一个字段,往往会出现“全是高优先级”的现象。等级失去区分能力后,团队只能靠会议、人际关系或临时催办来决定先后,管理成本随缺陷数量增长。
3. 规模扩大后,缺陷系统成为协作网络的一部分
百人以上组织的管理复杂度,通常不只来自人数,而来自产品线、团队、版本、环境和依赖关系的叠加。同一缺陷可能涉及多个服务、多个发布节奏和多个责任团队。若缺陷信息散落在即时通信、邮件、表格和不同项目空间里,管理者看到的只是局部快照。
以 PingCode 这类面向中大型企业及百人以上组织的研发管理平台为例,价值不应只理解为“把缺陷搬进系统”。更关键的是能否将缺陷与需求、迭代、测试、版本和交付记录建立关联,使不同角色围绕同一份事实协作。平台是否适合,还要看现有流程、权限边界、数据管理要求和团队使用成本。
工具上线前,我会先检查组织里是否已经存在一个可被所有相关角色接受的“事实来源”。如果没有,先统一入口和最小字段,再谈自动化;如果系统已经很多,优先治理集成与状态映射,避免再造一个需要人工维护的孤立台账。

三、常见误区:看起来在管理,实际是在转移问题
1. 把“系统里有记录”当作问题已受理
创建成功只证明信息进入了系统,不代表团队已经理解问题、确认影响或承诺处理。缺陷提交后长期停在“新建”,常见原因包括入口没有分流责任人、产品与研发对问题归属有争议,或等待环境和日志信息补齐。
我更愿意把“受理”定义为一个可验证的动作:责任团队已经接手,缺失信息已经明确,当前严重度和下一步动作已经写入记录。没有这几个条件,单纯改变状态名称并不能提高协同质量。
2. 用“所有问题都要尽快修复”代替优先级管理
企业资源有限,无法同时修复所有已知问题。强行要求一律尽快处理,结果往往是每个人都在做“紧急事项”,真正影响客户的缺陷反而被淹没。优先级不是给问题贴标签,而是基于风险、时限和资源约束做取舍。
对于低影响、低发生概率且有明确绕行方案的问题,安排进入计划迭代可能更合理;对于持续扩大的生产故障,应先止损,再决定彻底修复路径。管理者要允许不同问题进入不同处置路径,并明确谁有权作出例外决定。
3. 把“已修复”当作“已解决”
开发者提交代码或说明修复完成,只表示进入验证阶段,不代表用户问题已经消失。修复可能没有覆盖原始场景,可能引入相邻功能回归,也可能尚未进入生产环境。状态设计若将“开发完成”“测试通过”“发布确认”压缩成一个“已解决”,管理视图就会掩盖真实风险。
更稳妥的做法是把状态与证据绑定:修复提交关联变更记录,验证结果注明测试环境与用例,发布状态关联版本或变更窗口,生产确认则记录监控结果或业务方反馈。并非每个小问题都需要繁重审批,但重要问题必须留下足以复盘的依据。
4. 把度量做成个人排名,诱发错误行为
响应时长、关闭量、逾期率都能提供线索,却不能不加区分地用来评价个人。开发人员可能接手的是复杂疑难问题,客服可能负责信息收集而无权决定修复,测试人员也可能因等待构建版本而产生较长周期。直接排名容易让人倾向于挑简单问题、拆分记录或提前关闭。
我更建议先按团队、产品域和缺陷类别观察,再抽样核对记录质量。指标的用途是发现系统性阻塞,而不是自动给个人贴上“高效”或“低效”的标签。确需用于绩效讨论时,应结合工作复杂度、职责范围和质量结果,避免单指标驱动。
5. 过度追求字段完整,反而把入口做得难用
缺陷表单常见另一个极端:把所有可能有用的信息都设置为必填。提交者为了快速进入下一步,只能填“未知”“不适用”或复制模板内容,数据看似完整,实际无法支撑判断。字段越多不必然意味着质量越高。
我会把字段分成三类:提交时必填的最小诊断信息、分级后由责任团队补充的信息、特定风险场景才出现的扩展字段。对非技术提交者,入口应允许先报告紧急现象,再由值班或分流角色补齐诊断材料,避免表单本身成为延迟上报的理由。

四、专业判断逻辑:让规则能被执行,也能解释例外
1. 先定义严重度,再定义处理顺序

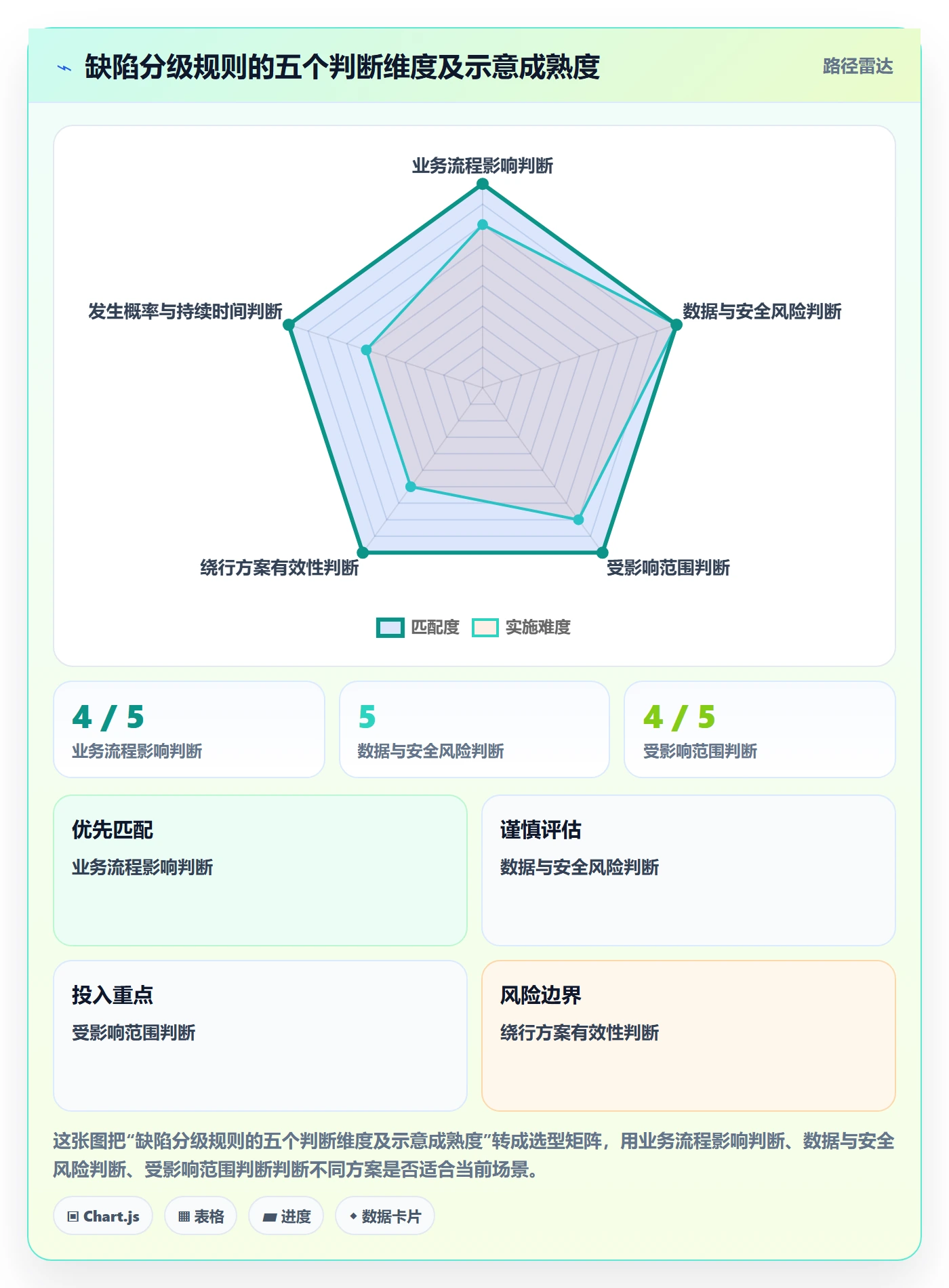

我建议严重度判断至少包含影响对象、影响范围、业务后果、数据与安全风险、是否存在绕行方案五个维度。它们不必被机械地加权成一个复杂公式,但必须能帮助不同角色对“影响有多大”形成相近理解。
严重度回答“如果不处理,会发生什么”;优先级回答“在当前约束下,什么时候处理”。两者应分开记录。严重度可以相对稳定,优先级则可能因客户范围扩大、窗口临近或出现临时规避方案而改变,修改时应保留原因和决策人。
2. 建立可落地的分级规则,而不是只设置四个等级
等级名称本身没有管理价值。每个等级都应有典型场景、响应动作、时限目标、升级条件和验证要求。下面的示例适合用作讨论起点,不应未经评审直接照搬;涉及资金、医疗、工业控制或监管要求的组织,必须结合自身风险制度调整。
| 等级示例 | 典型业务影响 | 建议动作 | 管理要求 |
|---|---|---|---|
| 紧急 | 核心交易中断、关键数据错误、重大安全风险持续发生 | 立即确认影响并启动止损或应急处置 | 指定单一事件负责人,持续更新影响范围、恢复状态和下一决策点 |
| 高 | 重要流程受阻,多个客户或关键业务群体受影响 | 优先分析,评估临时绕行与修复方案 | 设置明确处理时限,必要时由业务与技术负责人共同决定版本安排 |
| 中 | 部分功能异常,但有可接受的替代路径 | 纳入计划迭代,明确责任人和目标版本 | 如影响范围扩大或绕行失效,重新评估优先级 |
| 低 | 体验、文案或边缘场景问题,对核心业务影响有限 | 按产品价值与维护成本安排 | 允许合并处理,但需保留用户影响和延期原因 |
这套规则的关键不在“紧急、高、中、低”四个词,而在触发条件。例如,单个客户出现问题并不必然是低等级;如果涉及数据越权,即使目前只观察到一个账户,也可能需要立即升级。相反,影响人数多也不必然代表必须中断所有发布,还要看风险是否仍在扩大、是否存在安全替代方案。
3. 明确状态含义与进入条件
状态名称应描述事实,不应承载模糊承诺。建议至少区分待分流、待补充信息、已确认、处理中、待验证、验证失败、待发布、已发布待观察、已关闭和延期处理。不同组织可以合并部分状态,但每个状态必须能回答“当前卡在哪里”和“下一步由谁行动”。
例如,“待验证”应意味着修复已经进入指定验证环境,并且验证责任人与用例范围明确;否则它只是把等待从研发转移到测试。 “已关闭”则应有清楚的关闭依据,例如验证通过、用户确认、重复问题关联到主记录,或经过授权决定不修复。
4. 对复杂问题采用事件负责人机制,对普通问题采用常规流转
并非每条缺陷都需要拉起跨部门会议。常规、低风险问题使用异步更新更高效;高风险、影响范围不明或牵涉多个团队的问题,则需要指定一位事件负责人,负责组织信息、推动决策和维护时间线。负责人不一定亲自修代码,但必须确保没有关键动作失联。
我通常把“事件负责人”和“技术负责人”分开理解:前者负责协作闭环与对外更新,后者负责技术分析和修复方案。若两种责任混在一人身上,技术人员容易在排查时遗漏同步;若两者都没有明确,会议结束后常常无人维护下一步。
5. 用统一记录连接业务事实与技术证据
一条可协同的缺陷,至少应记录现象、发生时间、影响对象、环境与版本、复现步骤、预期结果、实际结果、附件或日志线索、风险判断、责任归属、修复版本和验证结论。对安全敏感信息要遵循组织权限规范,避免把凭据、个人数据或生产机密直接附在开放记录中。
信息不是越多越好,而是要与决策相关。截图能帮助理解界面问题,但不能替代请求标识;日志能展示技术证据,但不能自动说明业务损失。好的记录会让接手者无需重新询问基本事实,同时保留尚未确定的内容,避免猜测被写成结论。

五、案例拆解:从每周催办到风险驱动的协同闭环
1. 案例边界:这是一组匿名化情景推演数据
为了避免把示意数字误当行业统计,先说明案例口径:以下内容是基于中大型软件与数字业务团队常见协作问题构建的匿名化情景推演,不对应某一家企业的真实经营数据,也不是平台厂商的效果承诺。假设对象是一家约 600 人的企业,研发、测试、产品、客服和运维分布在多条产品线。

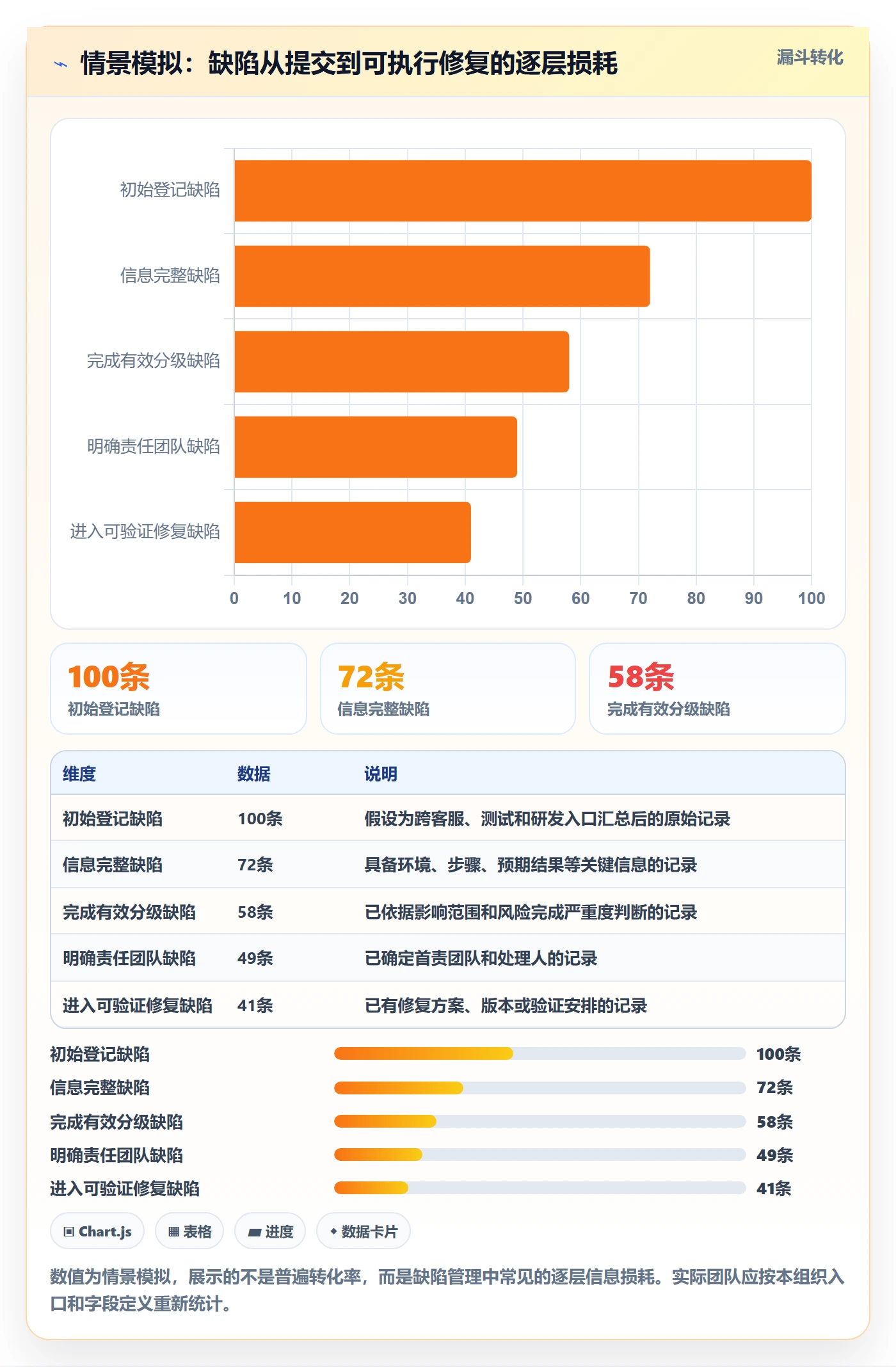

推演中,缺陷入口包括客服转交、测试发现、业务反馈和线上监控告警。团队原有记录分散在邮件、即时通信和多个项目空间。每周约有 100 条新记录,其中既有可复现缺陷,也有咨询、配置问题、重复反馈和需求变更。治理前的主要问题不是“没人干活”,而是首责不清、分级不一致、验证时机不明确。
这些数字只用于演示如何读流程数据。真实管理中,组织应先固定统计范围、分母、状态定义和时间计算方式,再比较改进前后;否则同一条问题在不同系统、不同口径下可能被重复计算或错误排除。
2. 改造前:周会上的总量很多,决策信息很少
假设团队每周召开一次缺陷协调会,会议材料只有新增量、关闭量和逾期量。参会者逐条询问“谁负责”“有没有复现”“预计什么时候修”,会议结束后再由项目助理更新表格。看起来大家都在沟通,实际上大部分时间用于补充基础信息,真正讨论风险和取舍的时间很少。
推演的改造前基线设为:缺陷从登记到首次明确责任团队的中位时间为 2.4 天;从确认到进入验证的中位时间为 8.0 天;修复后验证失败比例为 16%;生产逃逸问题中,重复发生或近似复现占 22%。这些数值不是行业平均,只是用于演示后续变化。
如果仅凭总关闭量判断,团队可能认为自己并不差。但进一步拆解后会发现,高风险问题在责任确认阶段等待较长,低风险问题又占用了协调会的注意力;另外,修复后验证失败的记录没有被作为返工信号回看。
3. 改造动作:不先换系统,先统一“入口,分级,责任,证据”
第一步,把所有入口收敛到可追踪的统一记录。客服仍可从服务台提交,测试仍可从测试执行中转缺陷,告警也可以由监控触发,但最终都关联到同一条或可追溯的一组记录,避免一个事件在多个渠道形成互不关联的副本。
第二步,为紧急问题设置快速通道,其余问题使用标准分流。快速通道要求提交者先说明影响现象、发生时间和联络方式,后续由事件负责人补齐技术材料;普通问题则在正式排期前完成信息校验。这样做不是降低标准,而是避免高风险事件被完整表单挡住。
第三步,把严重度、优先级、责任团队和目标处理时间分开维护。产品或业务代表参与解释业务影响,技术负责人判断技术范围,事件负责人负责同步状态;存在争议时,由预先约定的升级角色作出决策,而不是在群聊里无限讨论。
第四步,规定状态转换的最小证据。例如进入“待验证”需要指定验证环境、版本和责任人;进入“已关闭”需要记录通过结果或经授权接受风险的理由。工具配置只固化这些关键规则,不把每个沟通细节都做成审批。
4. 改造后:改善来自等待减少,不是每个人突然变快

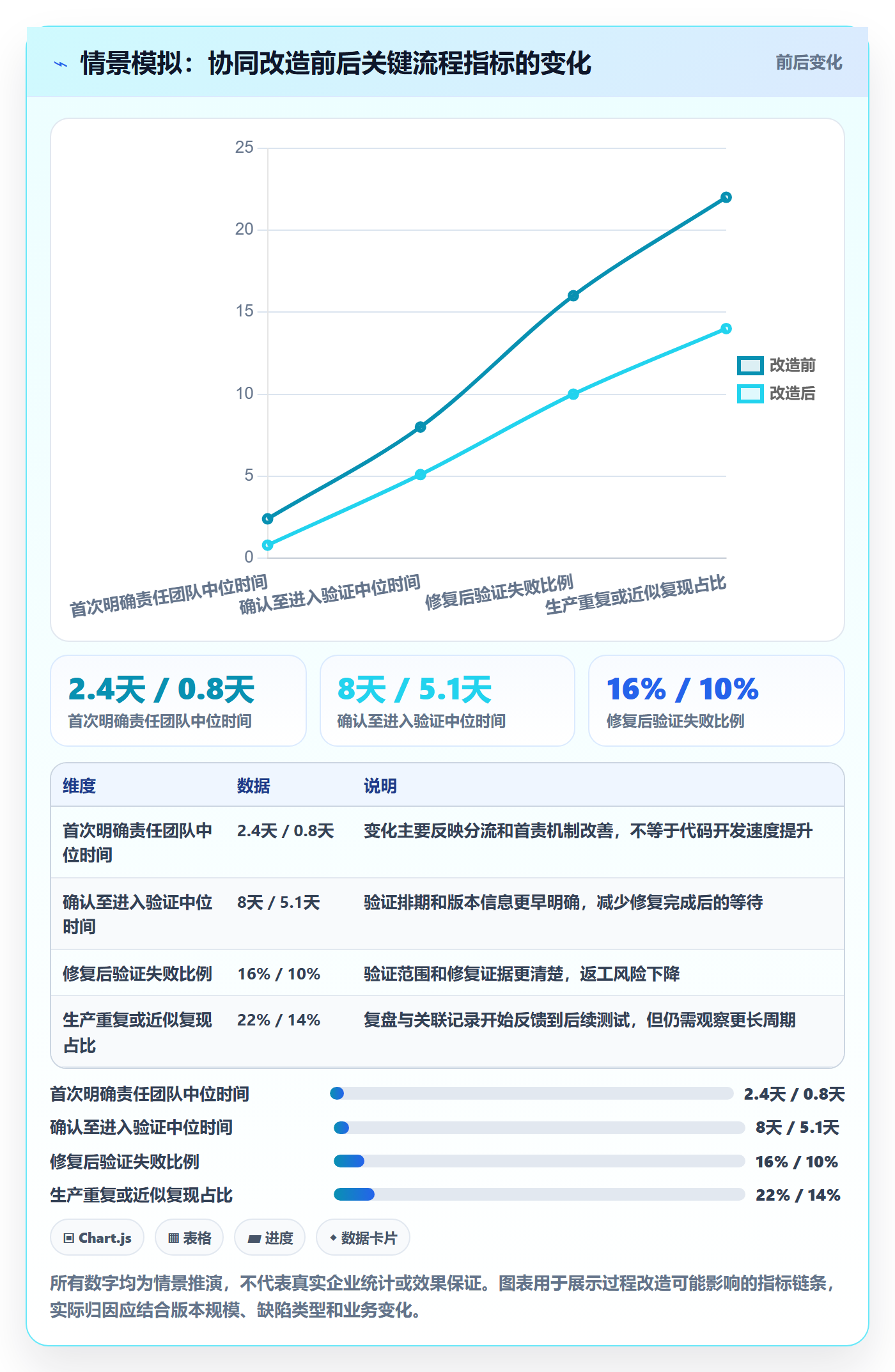

在这组情景推演中,运行 8 周后,首次明确责任团队的中位时间由 2.4 天降至 0.8 天;从确认到进入验证的中位时间由 8.0 天降至 5.1 天;修复后验证失败比例从 16%降至 10%;生产逃逸问题中重复或近似复现占比从 22%降至 14%。这些变化假设来自入口字段优化、分流责任明确和验证证据标准化的共同作用。
这并不意味着每条缺陷都更快关闭。改造后,团队可能会更愿意把未解决问题保留在“延期处理”或“待外部依赖”,因此账面关闭量未必立即上升。真正值得关注的是高风险问题的等待是否变短、返工是否减少、延期原因是否清晰。
案例还提示一个容易忽略的点:跨团队协作指标需要看分布,不只看平均值。少数复杂问题可能让平均处理周期显著拉长;中位数更能描述典型体验,而高分位数能帮助发现长尾阻塞。二者一起看,比只报一个“平均修复时间”更有行动价值。

5. 根因复盘:不要把“开发疏忽”当成最终原因
推演中,团队抽样复盘一批重复缺陷,将原因归为需求边界不清、测试数据不足、服务依赖变化未同步、监控无法定位、发布验证遗漏等类别。复盘不以找到“犯错的人”为终点,而要继续追问:当时的流程、工具和信息条件为何允许问题进入下一阶段?什么控制措施能降低再发生概率?
例如,某类缺陷反复被描述为“开发漏测”,但进一步检查发现,需求验收条件没有覆盖旧数据场景,测试环境也缺少接近生产的数据结构。真正有效的行动可能是补充验收样例、维护代表性测试数据或增加迁移校验,而不是要求开发人员“下次注意”。
对于重大故障,复盘应建立在事实时间线上:何时首次出现、何时被检测、何时判断影响范围、何时采取缓解、何时恢复、何时确认根因。时间线能帮助团队区分检测延迟、决策延迟、修复延迟和发布延迟,不把所有时间笼统归给某个团队。

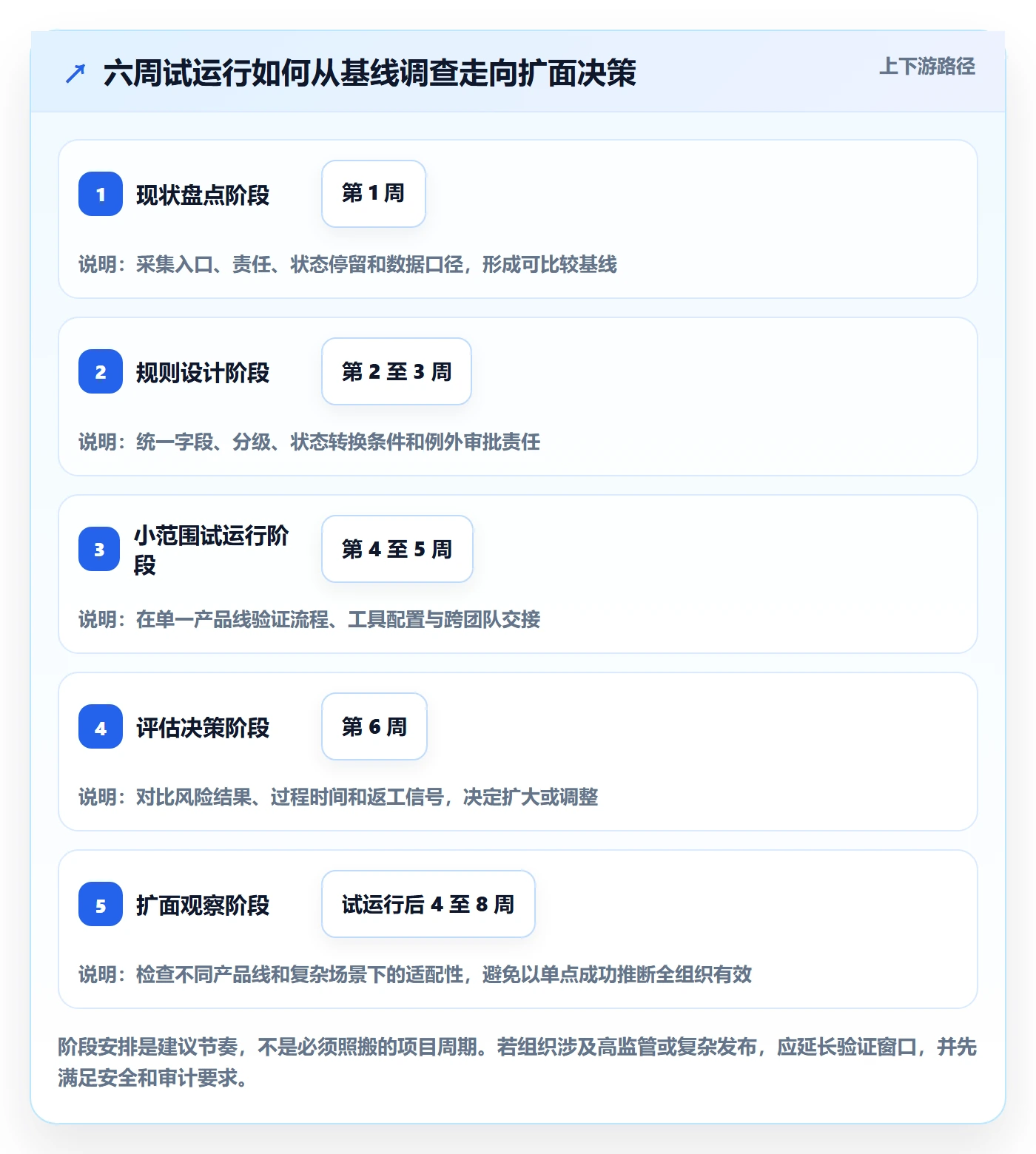

六、落地方案:用六周搭出可运行的协同机制
1. 第一周:盘点入口、角色和现有口径
不要一开始就设计新流程图。先抽取最近 4 至 8 周的缺陷记录,了解团队实际怎么工作:问题从哪里进入,谁做首次判断,哪些类型经常被退回,哪些状态停留时间最长,重复记录如何关联,线上紧急问题又通过什么渠道处理。
样本不必覆盖所有历史数据,但要覆盖主要产品线、严重度和来源渠道。抽样时同时看“记录字段”和“真实协作痕迹”,例如评论、关联发布、测试结果与用户反馈。只看字段值,容易把后来补录的信息误当成流程当时已具备。
本周需要形成一页现状图:主要入口、角色职责、平均或中位流转时间、逾期原因、重复问题比例和数据缺口。暂时不急于评价哪个团队表现差,先找出系统性等待和职责空白。
2. 第二周:定义最小字段、分级标准和例外权限
把必要字段控制在能支撑判断和接手的范围内。建议普通入口至少有标题、现象、环境或版本、发生时间、影响对象、复现信息和附件线索;分级后再补充技术范围、业务后果、根因类别和发布信息。
同时明确严重度与优先级的区别、每个等级的触发场景、响应时限、升级角色和延期规则。例外必须能说清谁批准、为什么例外、什么时候重新评估。没有例外机制,团队会在规则之外私下处理;例外太宽泛,规则又会失去约束。
3. 第三周:设计状态机与责任交接
组织一次跨职能工作坊,把一条真实缺陷从提交走到关闭。每次状态变化都追问三件事:进入该状态的条件是什么,下一步由谁负责,什么证据证明动作已经完成。对回答不出这三件事的状态,考虑删除、合并或重新定义。
还要规定重新打开条件。若验证失败,应回到处理中并关联失败证据;如果用户报告的是另一个表现,应判断是原问题未解决还是新问题,避免所有后续反馈都覆盖到同一记录里。状态设计的目标是维持事实连续性,而不是让流程图看起来完整。
4. 第四周:配置工具和视图,不做无边界自动化
适合自动化的通常是重复、规则明确、风险可控的动作,例如根据产品域指派候选团队、创建时检查必填信息、接近时限发送提醒、验证失败时回退状态、生产问题关联发布版本。涉及严重度判断、风险接受和延期决策的动作,不宜只依赖自动规则。
如果使用 PingCode 或其他项目管理平台,应先验证几个真实工作流:客服提交后能否到达正确责任团队,需求与缺陷能否关联,测试结果能否追溯到修复版本,权限是否符合岗位需要,报表是否支持统一口径。演示环境里能点通,不代表真实组织的边界场景已经验证。
配置完成后,不要一次把所有团队迁入。挑选一条产品线和一个高频协作场景试运行,保留原流程的必要应急通道,并确认迁移期间不会出现双重登记。工具的成功标准是减少信息重录和状态追问,而非页面字段全部填满。
5. 第五周:试运行并按阻塞类型复盘

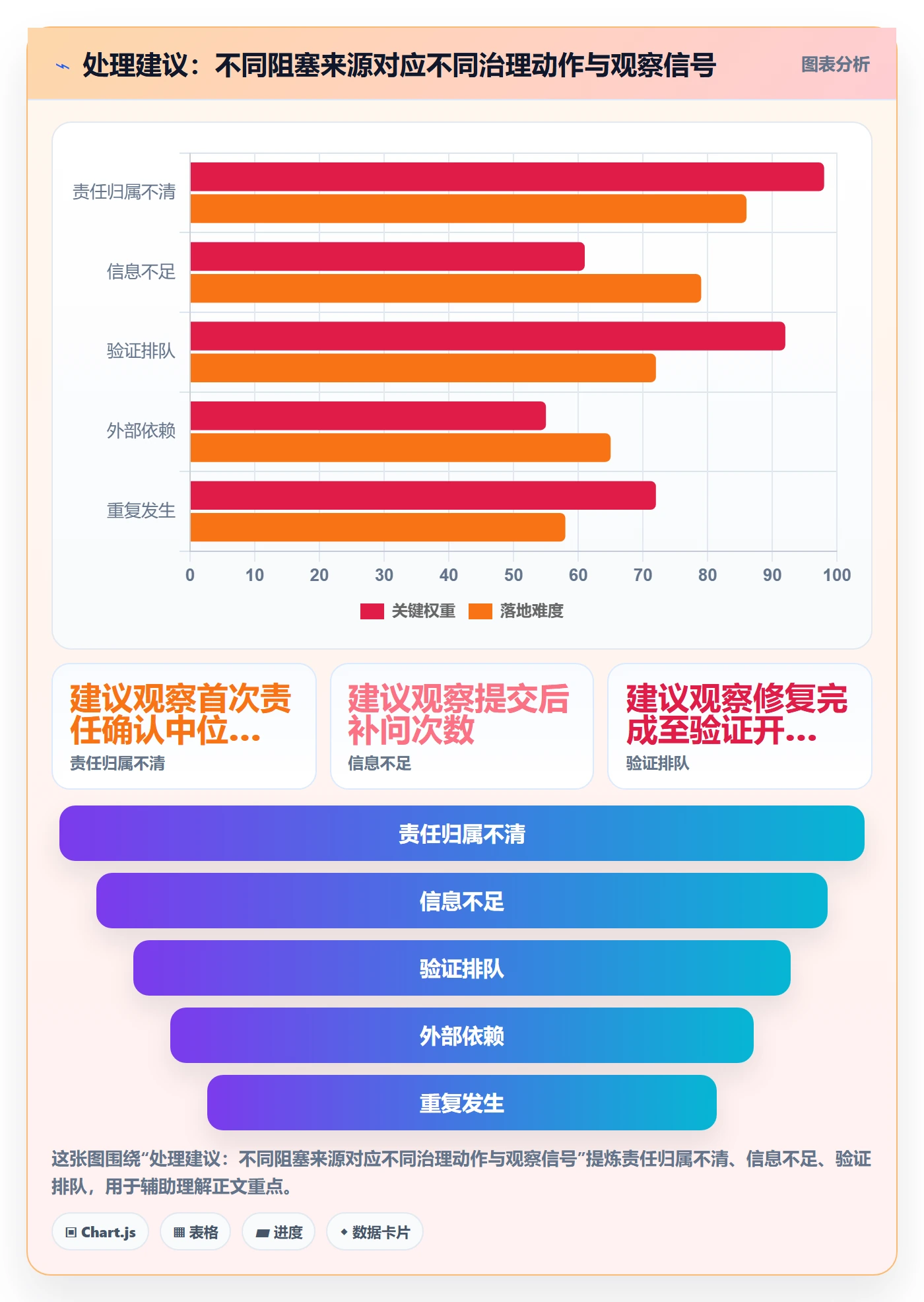

试运行期间,每天看紧急问题和逾期高风险事项,每周看分流质量、等待时间和验证返工。遇到缺陷卡住时,先判断是信息不足、责任不清、资源冲突、依赖等待还是决策迟迟未作出,再采取对应动作,避免所有问题都通过“催一下”处理。
对每次人工绕过规则的情况留简短记录:为什么绕过、造成什么影响、是否需要调整流程。持续绕过同一规则,通常意味着规则不符合现场,或者组织没有提供执行它所需的权限和资源。绕行数据是流程诊断信息,不应只被视为违规记录。
6. 第六周:校准指标,决定扩大、修改或回退
试运行六周后,对比基线时必须统一统计口径。例如,首次响应是系统自动回复还是责任团队实际确认;关闭周期是否包含等待用户补充信息;生产逃逸是否按缺陷数还是事件数计量。口径不一致时,漂亮的前后对比没有决策意义。

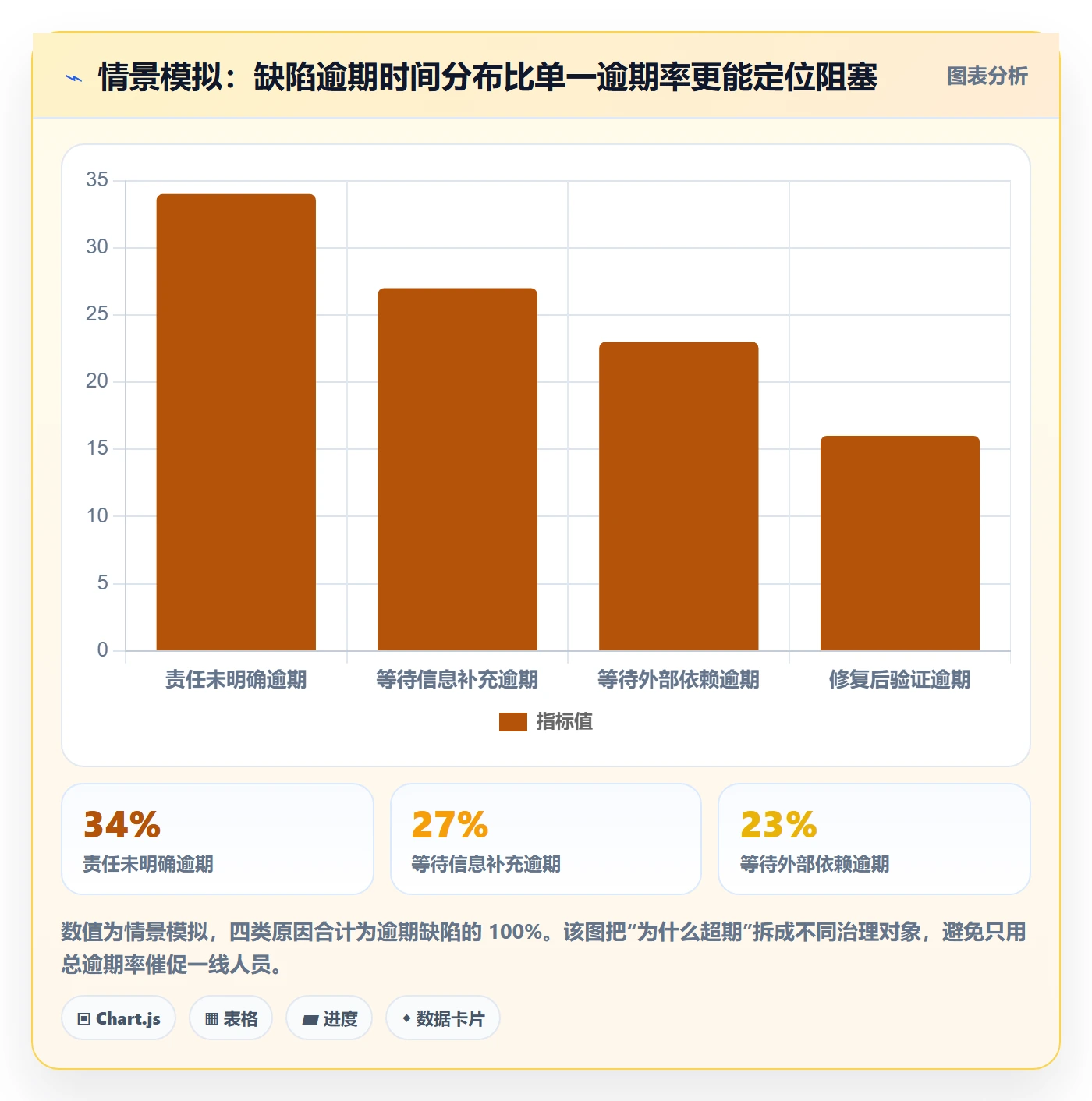

如果责任确认更快,但验证排队变长,应调整测试容量或版本衔接,而不是继续加快分流;如果逾期下降但重复问题上升,需要检查提前关闭或复盘不足;如果紧急通道使用比例持续过高,可能是分级标准过宽,也可能是入口把需求咨询误判为缺陷。

七、不同情况下的行动建议:先解决最影响闭环的那一段
1. 团队规模较小、产品单一:先做轻量规则
人数较少、依赖关系简单时,不必引入复杂审批和多个专职角色。设一个明确的分流负责人,统一缺陷入口,约定严重度、必要字段和每周一次的风险检查即可。工具优先选择团队已经愿意使用、能够关联版本与测试记录的方案。
小团队的主要风险不是层级太多,而是知识集中在少数人身上。关键缺陷的判断依据、修复版本和验证结论应留在共享记录中,避免负责人休假或离职后,团队只能依靠聊天记录还原问题。
2. 百人以上、多产品线组织:重点治理边界和数据口径
组织规模扩大后,要建立统一的核心规则,同时允许产品线保留必要的专业字段。统一的应是严重度概念、状态语义、基本责任交接、生产风险定义和管理指标口径;可以差异化的则是产品特有的验证方式、技术属性和发布节奏。
不要用“一套流程”要求所有团队完全同构。安全漏洞、移动端体验问题、数据迁移异常和内部工具缺陷的验证成本不同。平台应支持共性框架与局部配置并存,并让跨产品线报表能将差异解释清楚,而不是把不同业务强行压成一个数。
如考虑 PingCode 这类面向中大型组织的项目管理平台,应把评估重点放在权限模型、跨项目关联、审计追踪、自动化边界、数据导出与集成能力,以及推广后的维护责任上。不要只评估功能清单,还要验证管理员是否有能力长期维护规则,普通角色是否能低成本完成日常操作。
3. 线上事故频繁:先建立事件处置,再治理普通缺陷流
如果线上高风险事件经常发生,优先建立值班响应、事件负责人、影响通报、缓解措施、恢复确认和复盘机制。不要期待普通缺陷看板承担完整的事故指挥功能;缺陷记录可以连接事件,但紧急处置需要清晰的实时沟通和授权路径。
事故恢复后,再将可持续修复、监控改进、测试补充和流程行动分别登记,并关联到原事件。这样既能保证应急期间快速行动,又不会让临时措施被误认为最终解决方案。
4. 重复缺陷多:从发生模式找控制点,不急着追责

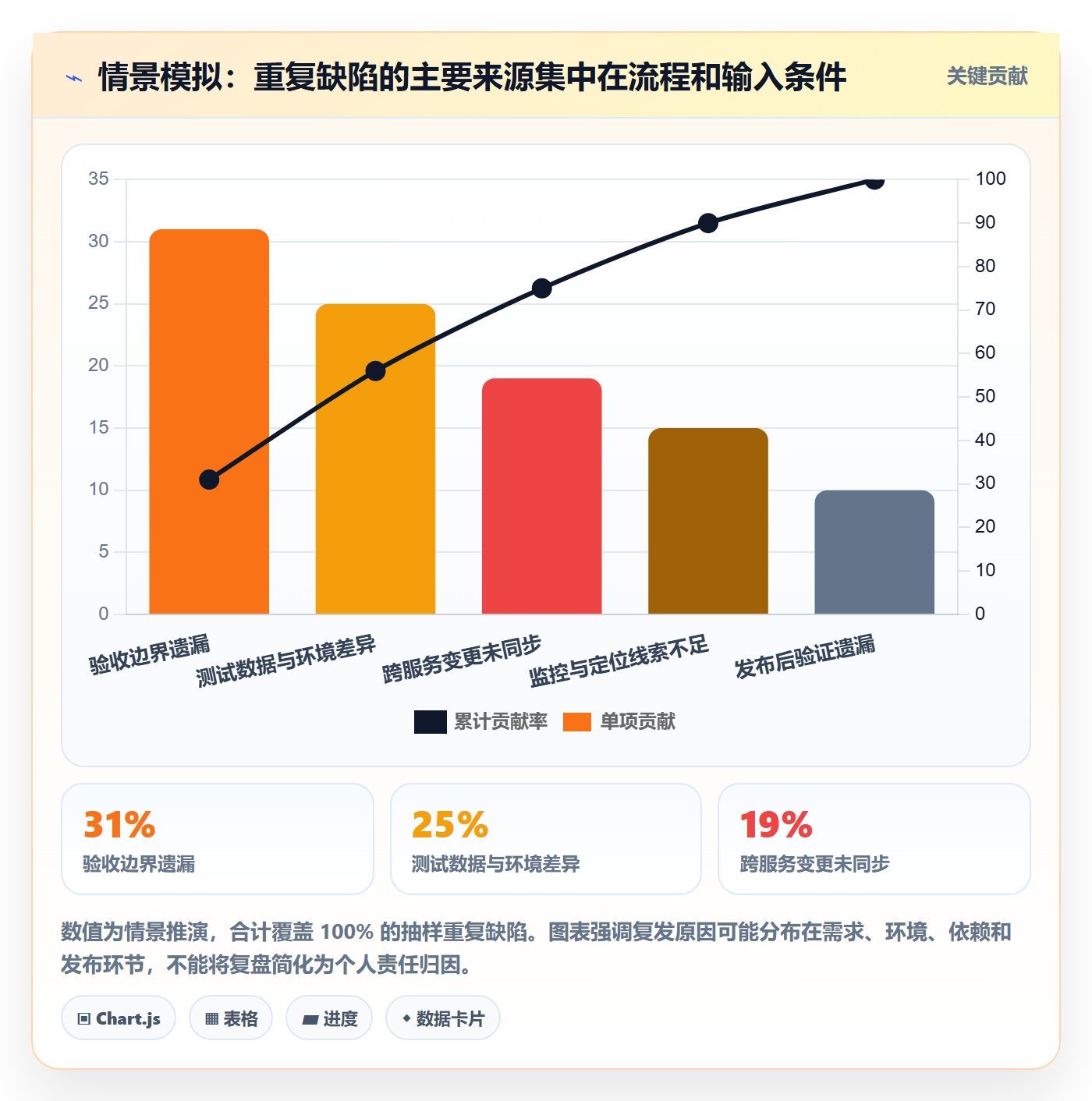

把重复问题按根因、服务、需求类型、发布阶段和测试缺口分类,而不是只统计标题相似的记录。标题不同的缺陷可能来自同一系统性原因;标题相同的问题也可能是不同根因。去重与根因分析应结合技术判断和业务上下文。
找到高频类别后,优先选择成本可控且能降低风险的控制点。例如增加接口契约检查、补充迁移校验、改善测试数据、增加告警信号或调整验收模板。治理行动需要有负责人、完成证据和后续观察指标,否则“加强测试”只是一句没有验证方式的承诺。
5. 部门之间争议多:把决策权和升级路径写出来
争议可能来自责任归属、影响判断、排期冲突或修复风险。先确认争议属于哪一类,再让最有信息和授权的角色作决定。业务影响由业务代表提供事实,技术方案由技术负责人评估,跨团队资源冲突由有资源调度权的负责人裁决。
若团队每次都需要升级到高层才能推动,说明日常授权边界不足;若团队长期争论却没有决策记录,说明管理机制缺少最终责任人。不要简单把所有争议定义为“沟通不够”,有时真正缺失的是明确的裁决机制。
6. 记录质量差:改入口、反馈质量,不要只发培训通知
先检查差记录集中在哪个入口、角色和问题类型。若客服提交的信息普遍缺少日志,原因可能是客服无权限获取;若测试记录常缺版本,可能是测试环境信息没有自动带入;若业务反馈缺少预期结果,可能是验收标准在需求阶段就不清楚。
针对不同原因调整入口设计、上下文提示、自动带入字段和分流协助方式,再抽样反馈具体案例。单纯组织一次培训,短期可能增加表面完整度,却未必改变提交时的信息条件。

八、取舍与决策:流程、指标和工具都要有边界
1. 标准化与灵活性的取舍
标准化能减少跨团队解释成本,特别适合严重度定义、关键状态、责任交接和统计口径;灵活性则适合不同产品的验证细节、发布节奏和技术属性。我的建议是把“跨团队必须一致的部分”做成底线,把“只有本产品才需要的部分”留在局部流程中。
标准化过度,团队会为了符合字段要求而制造低质量数据;灵活性过度,管理者又无法横向判断风险。取舍依据不是流程是否统一,而是差异是否影响风险控制、协作交接和数据解释。
2. 速度与证据完整性的取舍
紧急事件中,先收集最小必要信息、先采取止损措施是合理的;但事后应补齐决策、影响和验证证据。普通问题则可以在进入修复排期前完成更多信息确认。把所有问题按同一套完整度要求处理,会让应急变慢;把所有问题都当作紧急处理,则会让记录质量和风险控制失效。
所以,流程应允许“快速进入、后续补证”,但必须规定补证责任、完成时限和审计留痕。快速通道不是免记录通道,而是将记录时点与处置时点分开。
3. 自动化与人工判断的取舍
自动化适合处理确定性高、重复频繁、错误成本可控的动作,例如提醒、关联、信息补齐提示和状态校验。对涉及用户损害、数据安全、重大版本风险和资源优先级的决策,应保留人工判断并记录依据。
自动规则越多,维护责任越重要。产品线调整、组织架构变化或发布流程变化后,过期规则可能把问题指给错误团队,或错误关闭仍有风险的记录。每项关键自动化都应明确规则所有者、测试方式和失效后的回退方案。
4. 平台功能与组织能力的取舍
工具选型应从工作流出发,而不是从功能数量出发。若组织还没有统一的缺陷定义,购买更复杂的平台并不会自动解决概念分歧;若数据已经集中但重复追问很多,可能要先改入口与责任规则,而不是继续增加仪表盘。
对 PingCode 或其他项目管理平台进行评估时,我会安排真实场景验证,而不仅看演示:提交一条紧急线上问题,追踪到技术处理、测试验证、版本发布和关闭复盘;再测试权限边界、重复问题关联、跨团队升级和报表口径。只有业务角色能独立完成自己的一段流程,才说明平台与组织协作真正接上了。
5. 组织成熟度不同,指标投入也应不同
初期团队先看入口有效率、首次责任确认时间、重大缺陷逾期和关闭依据完整度;流程稳定后,再增加修复返工率、重复发生率、生产逃逸和不同阶段等待分布。不要一上来建立几十个指标,因为过多的报表会消耗维护时间,也会让团队把注意力转向数字而不是问题。
指标必须附带定义、数据来源、统计周期和责任角色。例如“修复周期”要明确从哪个状态开始、在哪个状态结束,暂停等待是否计入;“重复缺陷”要说明采用人工根因关联还是规则匹配。没有口径说明的数字,不适合被用于跨部门比较。
九、管理者下一步怎么做:从一条高风险缺陷开始验证
1. 选择一个有代表性的场景,而不是一次治理全部问题
下一步可以选一条近期发生过的高风险缺陷,回放从发现到关闭的全过程:记录在哪个入口产生,谁第一次判断,等待发生在哪一步,责任何时明确,修复依据是什么,测试如何验证,发布后如何确认。管理者不需要先问“谁做错了”,而应先问“哪段流程缺少明确的输入、责任或证据”。
再选 10 至 20 条同类问题做小样本抽查,检查入口信息、分级一致性、首责时间、状态停留和验证结果。样本量不代表统计学上的行业研究,但足以帮助团队发现明显的流程断点,为试运行提供一个可复核的起点。
2. 用四个问题决定是否扩大实施
- 重大风险是否更早进入组织视野,影响范围是否能被及时更新?
- 每个关键状态是否都有明确责任人和可核验的进入条件?
- 等待时间、验证返工或重复发生是否出现有解释的改善,而不是单纯改变统计口径?
- 一线角色是否减少了重复录入、反复追问和私下维护台账的负担?
如果风险响应改善、信息重复减少且一线负担可接受,可以逐步扩面;如果只有报表变整齐,跨团队等待没有变化,应先修流程;如果流程合理但工具操作阻力很大,再评估配置、集成或平台适配,而不是用强制培训掩盖设计问题。
3. 保留改进记录,让机制能够持续校准
每月或每个主要发布周期,回顾一次缺陷流转中的长尾问题:哪些问题拖得最久,是什么原因;哪些问题修复后又被打开;哪些延期是合理取舍,哪些是缺少决策;哪些自动化降低了手工劳动,哪些反而制造了错误路由。
改进动作不要只写“加强协作”“提升质量”。每项行动应明确负责人、交付物、验证方式和复查时间。例如,补充某类数据迁移验收用例,负责人是测试与数据团队,完成证据是用例进入回归集,复查指标是该类生产问题的重复发生情况。
我认为成熟的缺陷协同管理,不是让所有问题更快变成“已关闭”,而是让组织更早看见风险、更准确地分配资源,并且在问题再次出现时有能力解释发生了什么。先把责任和证据接起来,再用工具减少摩擦,最后用数据检验改进是否真实发生。下一步就从一条真实问题的全过程回放开始,找到最明显的等待点,试行一项可验证的改变,而不是先追求一套看起来完美的流程。
常见问题解答(FAQ)
1. 企业开展 Bug 协同管理,第一步应该统一流程还是先选工具?
我所在的团队最近缺陷信息散落在群聊、表格和测试报告里,大家经常重复提问,开发也会漏看。我想知道是先规定流程,还是先买一个工具把信息收拢起来?
建议先统一最小流程,再选工具。工具能集中记录,却不能替团队决定什么算缺陷、谁负责判断、何时算解决。可以先约定“提交,分诊,修复,验证,关闭”五个状态,并明确每个状态的责任人和进入条件。例如,缺陷提交时必须包含复现步骤、预期结果、实际结果、环境和证据;缺少关键材料的先退回补充,而不是直接分派给开发。
以一个 18 人产品团队为例,可先用两周试运行这套规则,再检查退回补充比例、首次响应时间和重复缺陷数。这个阶段的数据是团队自己的流程基线,不应拿来冒充行业标准。
2. 缺陷优先级怎么定,才能避免“所有问题都很紧急”?
我经常遇到业务方把自己反馈的问题都标成最高优先级,开发却觉得其中不少可以排后。我不想只靠职位或声音大小决定顺序,有没有能落地的判断方法?
把“严重程度”和“处理时限”分开判断,通常比单独使用高、中、低更容易协作。分诊时依次看影响范围、核心流程是否受阻、是否有可行绕行方案、数据或安全风险,以及距离发布还有多久。例如,登录失败影响全部用户且没有替代路径,应进入紧急处理;
只在特定浏览器出现的非核心页面错位,即使影响体验,也未必需要中断当前发布。可以设置明确的升级条件,如核心交易中断、数据错误或安全风险触发即时响应,其余问题进入固定分诊时段。每次改优先级都记录理由,复盘时检查高优先级缺陷是否确实改变了发布决策,避免标签逐渐失去意义。
3. 产品、测试和开发对缺陷责任有争议时,怎样避免来回踢皮球?
我遇到过测试说这是产品规则问题,产品认为是实现偏差,开发则认为需求没写清楚,最后缺陷在几个人之间转了好几轮。我想知道怎样设计协作规则,既不让提交者承担所有判断,也不让负责人被无限期挂名?
不要把“当前负责人”误解成“最终责任人”,而应把它定义为推动下一步的人。提交者负责提供可复现证据;分诊人负责判断是否属于缺陷、补齐归属与优先级;修复人负责说明原因和改动;验证人负责按复现步骤确认结果。存在需求歧义时,先由产品补充验收口径,不能让开发靠猜测关单。
可约定每次转派必须填写转派原因和下一步动作,并设置超时提醒;例如,一个工作日内无人接单就升级给模块负责人。若同一问题两次被退回,安排短会共同复现,而不是继续在记录里留言拉扯。
4. 怎样判断 Bug 协同管理真的改善了,而不是只是多填了几个字段?
我担心上线管理流程后,团队看起来记录更完整了,但修复速度和线上质量并没有变化。除了统计关闭数量,我还应该看哪些指标,才能判断这套方案值不值得继续?
关闭数量容易被拆分任务或集中清单影响,不适合作为单一成效指标。建议同时观察首次响应时间、从确认到验证通过的周期、重新打开率、重复缺陷比例和发布后逃逸缺陷,并按严重程度分组看趋势。比如,连续两个迭代中重新打开率上升,可能不是开发变差,而是验收条件不清或验证环境不稳定;
线上缺陷减少但修复周期明显拉长,则要检查分诊是否积压。先记录两周基线,再运行四到六周后对比,期间保持统计口径不变。指标的用途是定位流程瓶颈,不宜直接用于个人排名,否则团队可能通过少报问题来“优化”数字。
核心关键词
文章包含AI辅助创作:问题落地方案:企业管理者开展Bug / 缺陷的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513175
读者评论
我们团队之前也遇到过修复完成但没人确认发布版本的情况。把验证和上线确认拆开后,责任清楚了些,不过小问题的流程成本也确实增加,还是得按风险区分。
缺陷表单字段这点很实际。让客服一次填太多技术信息,最后常常只能填“未知”;由分流人员补环境和日志更可行,但需要安排明确值班,否则只是把等待挪了位置。
我比较担心逾期率被直接拿来考核个人。跨团队依赖和等待测试环境的时间不在经办人控制范围内,最好能把等待原因单独记录,再看团队层面的趋势。
