问题管理的失控,往往不是因为团队没有登记缺陷,而是因为一条“已关闭”的问题,在用户、运营和研发那里代表三件不同的事:用户仍受影响,运营暂时绕开了,研发则认为代码已经合并。企业要建立的不是更长的 Bug 列表,而是一套能回答“影响谁、风险多大、谁来处理、凭什么关闭、怎样避免再发生”的缺陷风险控制机制。
一、先讲核心结论:把问题当成风险事件,而不是待办事项
1. 管理目标不是清空列表,而是降低暴露风险
我判断一套问题管理机制是否有效,通常不先看缺陷数量,而先看三个问题:高风险问题有没有被及时识别,临时处置能不能控制影响,修复后有没有证据证明风险已经解除。缺陷总数上升,有时只是发现能力变强;关闭率很高,也可能只是团队把问题改成“已解决”,并没有验证真实效果。
问题管理的核心产物不是一张更漂亮的工单,而是风险状态的可信变化。一条问题从“未知”进入“已确认”,风险可见性提高;从“已确认”进入“已隔离”,用户影响可能下降;从“已修复”进入“已验证”,才有依据认为问题闭环。
2. 建立五道控制门
我建议把问题管理拆成五道控制门,而不是把所有责任都压在研发修复环节。每道门都要有明确的输入、责任人和放行条件,避免“有人接单”被误认为“风险有人管”。
- 发现与记录:记录可复现事实、受影响对象、发生时间、环境和证据,不只写“系统有问题”。
- 分级与受理:依据业务影响、范围、持续时间和可绕行性定级,明确响应人和时限。
- 止损与修复:先降低正在发生的损害,再安排根因修复;两者可能由不同角色完成。
- 验证与关闭:用测试、监控、业务确认或数据回看证明问题已解决,并补齐关闭条件。
- 复盘与预防:评估为何未被更早发现,是否需要补监控、测试、流程或权限控制。
五道门不是要求每个低风险问题都开会、写长报告。它们是统一的控制逻辑,执行深度按风险调整:普通展示问题可轻量处理,资金、权限、隐私和安全相关问题则必须留下完整决策链。
3. 管理者要优先看“风险存量”和“风险年龄”
单看本周新增和关闭数量,很容易被流量、版本节奏或团队规模误导。我更关注高风险未关闭问题的数量、最长未处置时长、重复发生率,以及临时措施是否过期。尤其要看“风险年龄”:一条中等严重度问题拖了六个月,可能已经从技术缺陷变成业务控制缺口。
如果组织只能先建立一个管理看板,我会优先呈现按严重度分层的未关闭问题、超期问题、未验证关闭问题和重复问题。它们比“总工单数”更接近管理者需要做的资源决策。
二、背景和真实场景:一条缺陷如何变成经营风险
1. 缺陷通常跨越多个团队和多个时间点
企业里的问题常常不是单一代码错误。例如,订单状态不同步,可能由接口重试、消息积压、人工补录和对账规则共同造成。客服看到的是用户投诉,运营看到的是待处理订单,研发看到的是某个服务的异常日志,财务看到的则是账实差异。
如果每个团队只记录自己的局部现象,管理层就会收到四份“彼此无关”的问题单。真正需要治理的是同一风险事件下的关联事实:发生了什么、影响了哪些业务对象、影响何时开始、现在采取了什么措施、哪些数据仍不确定。
2. 一个订单状态异常的情景推演
下面是用于说明管理方法的情景模拟,不是某家企业的真实统计。某企业每天处理约两万笔订单,某次发布后,约百分之一点二的订单出现支付成功但业务状态未更新。这个比例看起来不高,但按日均订单量折算,约有二百四十笔订单进入异常状态。
最初,客服把问题记为“用户反馈订单未确认”;运营另建“订单补处理”表;研发收到的是“支付回调偶发失败”。若三条记录没有关联,团队可能分别处理投诉、补数据和修接口,却没有人确认重复补偿会不会造成二次发货,也没有人追踪异常订单是否全部清理。
在这种情景下,管理者需要先要求团队回答四件事:异常订单清单是否完整,是否存在重复扣款或重复履约,当前是否还有新增异常,补偿操作由谁审批并如何留痕。修复代码不是第一步,先把影响边界摸清,才能避免止损动作本身制造新风险。

3. 风险规模不只由发生概率决定
我在做风险判断时,会把“影响范围”和“损害性质”放在一起看。发生率很低的权限越权,可能比高频但可忽略的页面错位更严重;偶发数据错乱如果会在下游扩散,也不能仅按当前受影响记录数定级。
一个实用的判断式是:风险优先级=影响严重度 × 受影响范围 × 暴露持续时间 × 扩散可能性 ÷ 可绕行能力。这不是精确数学模型,而是迫使评审者把关键因素逐项说清。任何单一评分都不能替代业务判断。
4. 问题管理需要记录“不确定性”
很多工单只写已确认事实,却不记录尚未确认的部分。这样会让管理者误以为问题边界已经清楚。建议增加“待核实假设”字段,例如“目前只确认移动端受影响,尚未验证批量接口”“暂未发现重复扣款,但对账尚未完成”。
不确定性不是流程瑕疵,而是风险的一部分。组织要明确谁负责消除不确定性、预计何时给出结论,以及在结论出来之前采取什么保守措施。
三、常见误区:为什么工单很多,风险仍然没人看见
1. 把“已指派”误当成“已负责”
工单分配给一个团队,不等于有人对用户影响、止损进度和跨部门协作负责。研发负责人可能只承诺分析代码,业务负责人却以为对方会安排补偿,客服则继续逐个解释。出现这种断层,通常不是员工不负责,而是责任边界没有定义。
每个高风险问题至少要明确一个事件负责人。事件负责人不必亲自修代码,但要协调影响确认、止损、状态同步和关闭证据。技术修复负责人、业务决策人和验证人可以另行指定。
2. 用“严重度”替代“优先级”
严重度描述问题造成的后果,优先级则决定组织先投入哪些资源。两个问题可以同为高严重度,但一个仍在持续扩大、另一个已经隔离;后者可能不需要抢占同一批即时资源。
我建议将严重度与处理优先级分开记录。严重度回答“最坏会怎样”,优先级回答“现在先做什么”。如果字段只保留一个“紧急程度”,评审就容易把声音最大、描述最急的问题排在风险最大的前面。
3. 把修复上线当作风险解除
代码合并或发布,只能证明变更进入某个环境,不能自动证明历史数据已经修复、边界条件覆盖完整,也不能证明生产监控没有继续报错。尤其是数据问题,修复逻辑与修复存量通常是两项工作。
关闭标准应包含实际验证对象。例如,复现步骤不再触发问题、受影响存量已核对、关键指标回到预期范围、业务负责人确认操作恢复。若只能验证其中一部分,应标记剩余风险和后续责任人,而不是笼统关闭。
4. 盲目追求低积压和高关闭率
把关闭率设成单一绩效指标,容易诱发拆单、降级、提前关闭或把问题转成“需求”。把未关闭数压到最低,也可能迫使团队放弃低频但高后果的风险项。
我更愿意同时看关闭质量、复发情况、风险暴露时长和超期原因。数量指标可以帮助发现异常,但不能直接用来评价个人贡献。缺陷记录多,可能说明系统差,也可能说明测试、监控和反馈渠道更完善。
5. 认为根因分析必须找到唯一责任人
根因分析不是追责问答。复杂问题经常由设计假设、自动化覆盖不足、告警门槛不合理、发布检查缺失等多个条件共同促成。寻找“最后改代码的人”容易得到一个人名,却无法阻止下一次类似故障。
好的复盘要落到可验证的系统改进:哪个检测缺口需要补、哪个权限要收紧、哪个变更门禁要调整、谁在什么期限内完成,以及怎样确认改进真的生效。

四、专业判断逻辑:分级、定责、定时限、定证据
1. 建立可复用的严重度分级
严重度等级不宜过多。等级太细,评审者难以稳定区分;等级太少,又无法体现业务差异。多数企业可以先从四级开始,再根据实际数据调整。重点不是级别名称,而是每一级对应的影响定义、升级规则、响应要求和决策权限。
| 等级 | 典型影响 | 首要动作 | 关闭重点 |
|---|---|---|---|
| S1:重大 | 核心业务大面积中断、资金或敏感数据风险、影响持续扩大 | 立即建立事件协同,先隔离或止损,持续同步决策人 | 影响范围、业务恢复、数据核对、原因与预防措施均有证据 |
| S2:高 | 关键流程受阻,多个客户或团队受影响,存在明显损失风险 | 指定事件负责人,明确临时方案和修复计划 | 验证关键场景,处理受影响存量,确认监控稳定 |
| S3:中 | 局部功能异常,有替代路径,影响范围可控 | 进入迭代排期,评估是否需要限流、提示或回退 | 复现用例通过,业务接受剩余风险或确认修复有效 |
| S4:低 | 体验或边缘场景问题,不影响关键业务结果 | 归类、合并重复项,结合成本安排处理 | 变更完成,验收标准满足;必要时记录暂缓理由 |
分级需要允许升级,也要保留降级理由。比如某问题最初只是单用户异常,后来发现影响同一批客户的批处理流程,就必须重新评估。降级不能只是为了避免超时,应记录新证据和审批人。
2. 用影响维度替代“谁说得急”
评审时至少从五个维度提问:业务关键性、受影响人数或交易量、持续时间、数据或安全后果、可绕行能力。可以采用定性等级,也可以在成熟团队中使用评分,但不要让分数掩盖硬性升级条件。
例如,涉及资金错误、权限越界、隐私泄露或不可逆数据损坏时,即使影响人数暂时很少,也应触发更高层级的评审。人数小不代表后果轻,尤其在合规、审计和客户信任场景中。
3. 把响应时限和修复时限分开
响应时限是问题被确认和有人接手的时间;修复时限则取决于复现难度、方案风险、回归范围和发布窗口。高风险事件可以要求快速响应,但不应为了满足一个不现实的修复时限而跳过验证。
可以在服务约定中设定建议基准,而不是把时间承诺写成无条件保证。以下为建议基准,需结合组织服务时间、业务风险和人员覆盖调整:
- S1:工作时间内十分钟级确认负责人,立即同步临时处置进展;修复目标按事件情况滚动更新。
- S2:一小时内确认责任人和处置方案,当日给出影响边界或明确核实计划。
- S3:一个工作日内完成初步分诊,进入迭代或给出替代方案。
- S4:按周期评审,记录接受、合并、延后或拒绝的理由。
重点是承诺谁在何时提供什么信息,而不是简单规定“所有问题二十四小时修复”。后者在复杂系统中既不现实,也会诱发低质量交付。
4. 关闭条件必须能被第三方复核
我会把关闭证明拆成四类:功能验证、影响清理、运行稳定、业务确认。不是每条问题都需要四类全部齐备,但高风险问题必须说明适用项和不适用项。若依赖人工观察,应记录观察窗口、数据来源和负责人。
- 功能验证:复现路径、边界用例、回归结果或自动化测试记录。
- 影响清理:受影响数据、订单、账号或任务是否已核对,补偿是否完成。
- 运行稳定:监控指标是否恢复,告警是否停止,观察时间是否足够。
- 业务确认:流程是否恢复,用户沟通是否完成,是否接受未消除的残余风险。
5. 将责任拆成事件、技术、业务和验证四类
多人协作时,单一“负责人”字段经常承载过多含义。我建议至少区分事件负责人、技术修复负责人、业务决策人和独立验证人。低风险问题可以由同一人兼任多项角色;高风险问题则应避免修复者独自宣布风险解除。
责任拆分不是为了增加审批,而是为了防止关键工作落空。事件负责人管协同和状态,技术负责人管方案与变更,业务决策人管影响接受和补偿,验证人管证据充分性。

五、落地流程:从线索进入到风险关闭
1. 入口统一,但不要牺牲一线记录体验
问题入口可以来自客服、监控、测试、业务巡检、安全审计和员工反馈。统一的目标不是强迫所有人填几十个字段,而是确保线索最终进入可追踪的记录,并能关联同一事件。
一线提交时,建议只要求最小必要信息:发生时间、业务对象、操作环境、预期结果、实际结果、影响范围初估和证据附件。无法提供完整复现步骤时,也应允许先提交,再由分诊角色补齐。
2. 分诊先去重、再判断风险、最后排资源
分诊通常是问题管理中最容易被低估的环节。若没有去重,客服、监控和测试可能为同一现象开出多张单;若先排资源后判断影响,团队就会被最活跃的请求牵着走。
- 检查是否已有相同事件、相似根因或已知绕行方案。
- 区分现象、缺陷、服务事件、需求变化和操作失误,必要时建立关联而非强行归为一种。
- 核对用户、交易、系统和数据的受影响边界,注明已知事实与待验证假设。
- 确定严重度、优先级、事件负责人和下一次状态更新时间。
- 记录暂缓或拒绝处理的理由、风险接受人和复审条件。
我不建议把“需求”当作缺陷的垃圾桶。若原行为符合当前规则,只是业务希望改变,应明确转为需求;如果系统违反已确认规则,则应按缺陷管理。分类错误会污染质量数据,也会让产品和研发互相争论“这算不算 Bug”。
3. 先止损,再决定是否回滚或热修
止损不等同于修复。它可能是关闭某个功能入口、暂停批处理、增加人工复核、限制流量、回滚版本或临时冻结数据写入。选择哪一种,要比较风险降低幅度、操作风险、恢复时间和可逆性。
热修可以缩短暴露时间,但变更越急,越要明确最小验证范围和回退条件。若问题涉及数据一致性,单纯回滚代码未必能恢复已经写错的数据;反过来,批量修数也可能覆盖合法变更。每个止损方案都要先回答“它可能制造什么新风险”。
4. 根因分析要沿因果链找控制缺口
根因分析不应止步于“某个条件判断漏写”。需要继续追问:需求为何没有写出该边界,测试为何未覆盖,监控为何没有尽早报警,发布过程为何没有发现异常,运营补救为何没有审计机制。
我习惯把因果链分成五层:触发条件、技术失效、检测失效、响应失效、组织控制缺口。每层不必都找到问题,但要说明检查过什么。这样得到的改进项更容易进入测试、监控、发布和协作机制。
5. 用问题类别推动预防,而不是只堆复盘文档
问题分类应服务于改进决策。一个实用分类维度包括:功能逻辑、数据一致性、性能容量、接口依赖、权限安全、配置发布、可观测性、操作流程和外部服务。分类不要无限细化,否则统计结果分散到无法行动。
当某一类问题连续出现,就需要检查是否存在共同控制缺口。例如接口超时问题反复出现,可能不是每个接口分别修补就够了,还要检查超时预算、重试策略、幂等机制和告警阈值是否统一。
6. 用项目管理平台保持责任和证据连续
以 PingCode 这类面向中大型团队的项目管理平台为例,企业可以把问题记录、责任人、版本计划、验证结果和复盘动作放在可追踪的工作流中。对于 100 人以上的组织,关键价值不在于某个字段或看板,而在于跨产品、研发、测试、运营和支持团队时,状态变化与责任交接能否被看见。
选用任何管理工具时,我会检查它是否支持:问题关联、字段与状态配置、责任流转、权限管理、变更记录、搜索统计、通知策略和外部反馈回流。具体功能和实现方式应以产品实际能力及组织配置为准,不应只看演示界面。
工具不能替代风险规则。如果企业没有约定分级口径、关闭证据和升级机制,换工具往往只是把混乱从电子表格搬到另一个系统。先把最小治理规则说清,再配置工作流,通常更容易成功。
六、数据与复盘:用指标发现机制漏洞,而不是制造排名
1. 用成组指标观察问题管理健康度
我建议把指标分成四组:流入、流转、结果和复发。流入描述组织发现问题的能力;流转描述分诊、响应和处理是否顺畅;结果描述用户影响和关闭质量;复发描述预防措施是否有效。
| 指标组 | 建议观察项 | 管理问题 |
|---|---|---|
| 流入 | 按来源、严重度和类别统计的新增量 | 发现渠道是否失衡,哪些风险类型持续增加 |
| 流转 | 首次响应时长、分诊等待时长、风险年龄、超期比例 | 问题卡在哪个环节,是否有责任交接断点 |
| 结果 | 关闭验证覆盖率、影响清理完成率、用户影响时长 | 关闭是否可信,止损是否真正减少损害 |
| 复发 | 同类问题复发率、根因措施按期完成率 | 复盘行动是否进入系统改进并发挥作用 |
每个指标都要定义分母、时间窗口和排除规则。比如“修复时长”是从用户首次反馈、监控报警、正式受理还是问题确认开始计时?起点不同,团队间数据就不能直接比较。
2. 分布比平均值更能揭示管理风险
平均响应时间可能被大量低风险小问题拉低,掩盖少数高风险问题长期无人处理。因此,除平均值外,应看中位数、较高分位数、最大风险年龄和严重度分层。尤其要把未关闭问题纳入统计,不能只对已关闭样本算平均值。
还要区分自然等待与可控等待。等待第三方反馈、等待业务确认、等待测试环境,分别对应不同管理动作。如果所有等待都计为“研发修复慢”,指标就会把真正的瓶颈藏起来。
3. 通过 Pareto 观察改进投入的优先方向

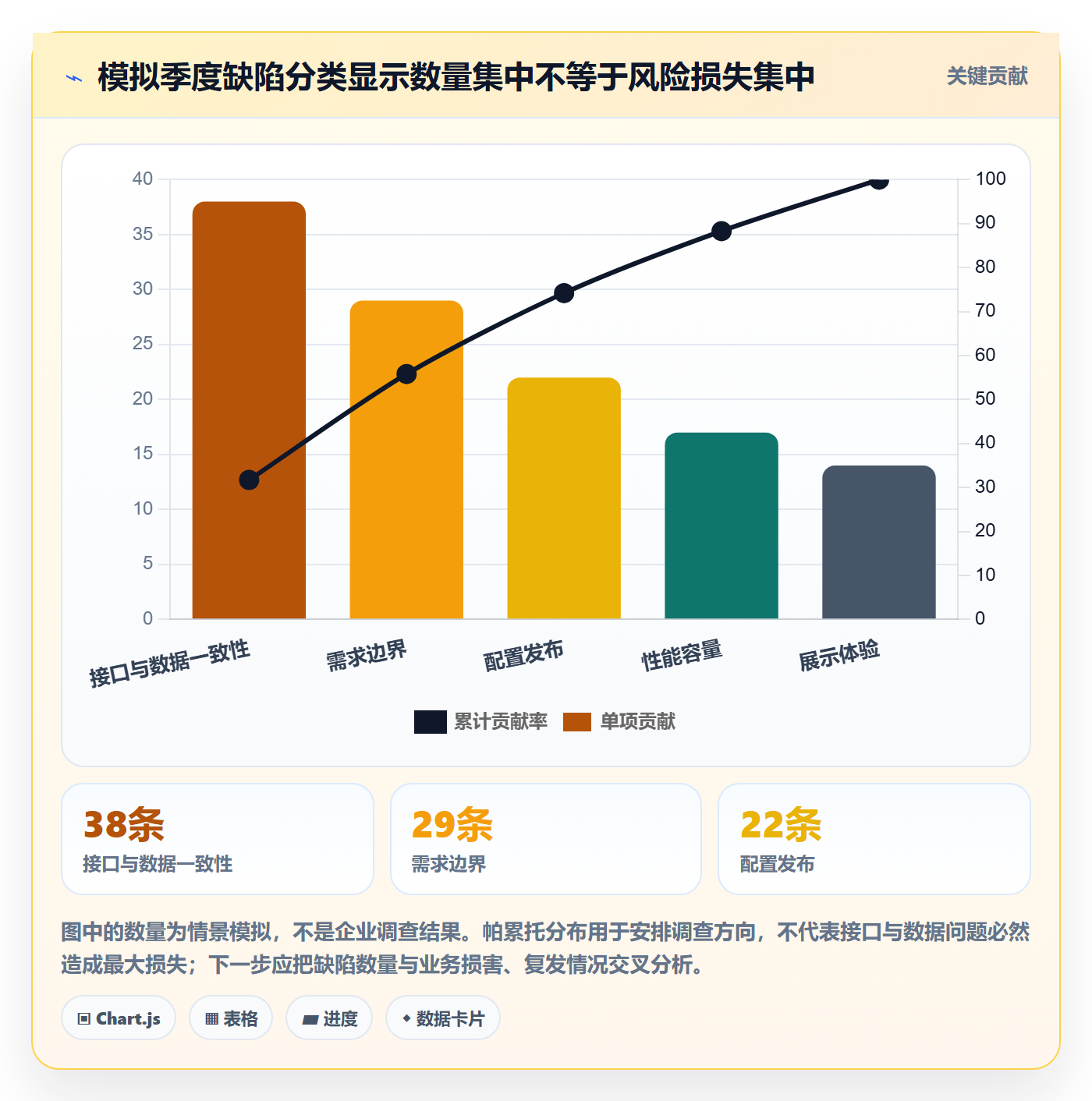

模拟某季度一百二十条缺陷的归类结果:接口与数据一致性三十八条、需求边界二十九条、配置发布二十二条、性能容量十七条、展示体验十四条。这个情景数据的意义不是得出“接口问题占比最高”这么简单,而是提醒团队继续看严重度和复发度。
如果展示体验问题占数量较多,却几乎没有用户损害;而少量数据一致性问题造成大量人工核对,就不能仅按条数分配改进资源。帕累托分析适合找集中方向,但决策仍要结合损失、暴露时长和治理成本。

4. 复发率要按“同一控制缺口”定义
同一问题在不同版本再次出现,容易被算作多个独立问题;不同表象由同一根因导致,又可能被拆散。企业应定义关联规则,例如同一模块、相似触发条件、同一控制缺口或同一修复措施失效。
复发指标不能只看代码回归。流程缺陷也会复发:某类权限申请反复缺少审批证据,某类手工补数据反复没有复核,都是问题管理需要覆盖的对象。组织应允许技术问题和流程风险建立关联。
5. 复盘要输出少量可执行动作
一场复盘如果产生二十多条没有责任人的行动项,通常很难落地。更有效的做法是区分立即修复、系统性预防和待验证假设,每项指定责任人、截止时间、完成证据与效果指标。
- 立即修复:处理当前受影响对象,明确剩余风险。
- 系统性预防:补测试、监控、门禁、权限或操作校验。
- 待验证假设:通过数据、日志或实验确认潜在原因是否成立。
- 效果回看:在约定窗口检查类似问题是否减少,避免只以“任务完成”作为成功标准。

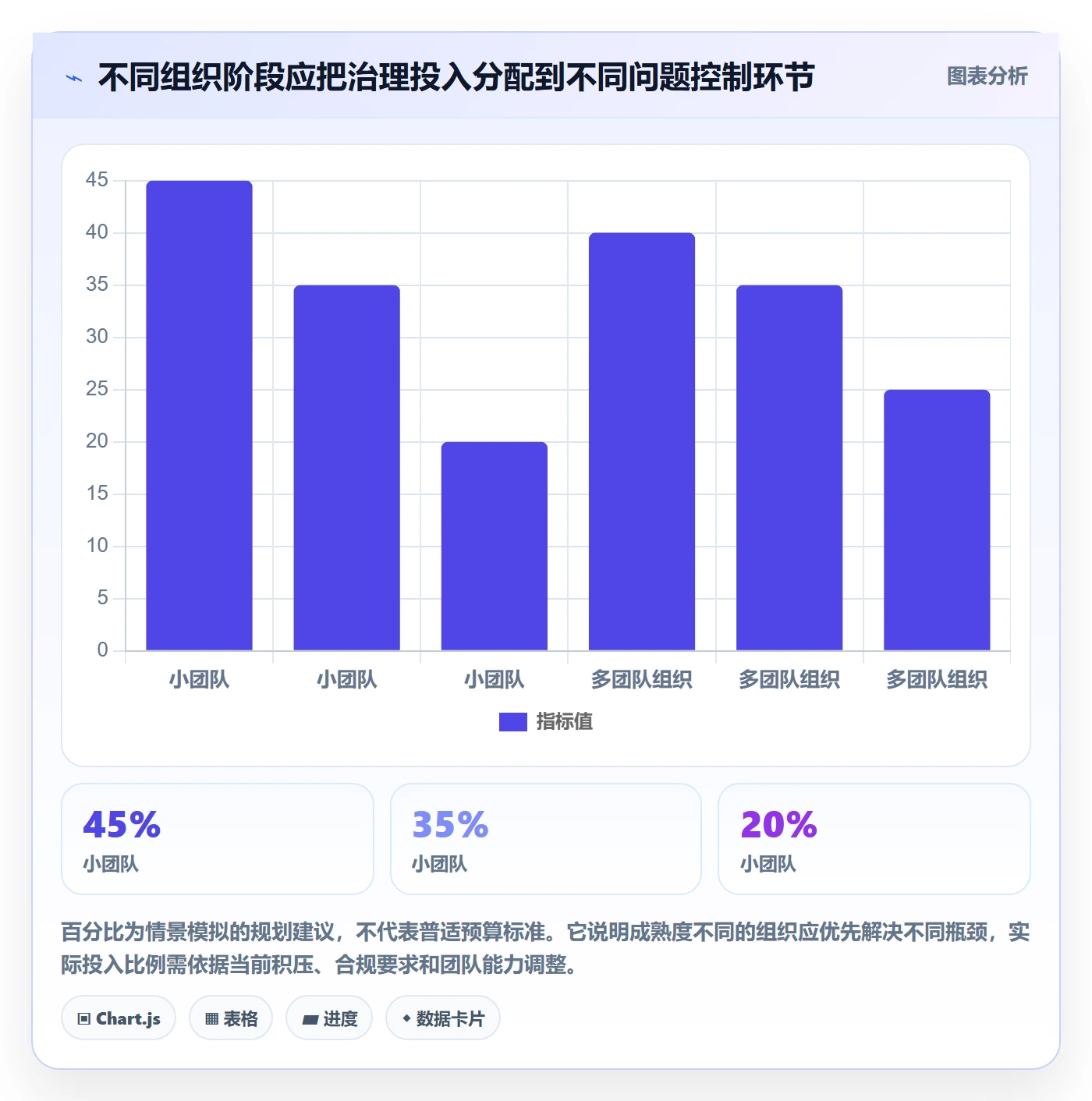

七、不同组织阶段的行动建议:先搭最小闭环,再扩展治理深度
1. 小团队:优先统一定义和责任
小团队往往没有专职问题管理角色,不适合照搬大型组织的审批层级。建议先统一问题记录模板、四级分级、事件负责人和关闭标准,再每周用固定时间清理高风险未关闭项。
最小记录模板可以包含:问题描述、用户影响、复现证据、严重度、临时措施、技术负责人、业务确认人、计划时间、验证结果和复盘动作。字段宁可少而可用,不要一次要求填写几十项。
2. 多团队协作组织:优先治理交接和关联
当产品、研发、测试、客服和运营各自使用不同流程时,主要风险通常不是单团队不会处理,而是线索在交接中丢失。此时应优先建立共同事件编号、跨团队负责人、统一状态定义和关联记录。
平台配置可以从统一入口和核心字段开始,不必第一天就追求全公司流程一致。对于业务差异明显的团队,可以共享严重度和关闭原则,同时允许各自扩展具体状态。
3. 受监管或高敏感业务:优先强化审计与不可抵赖证据
涉及资金、医疗、公共服务、隐私或关键基础设施的组织,应将权限、审批、数据修复和风险接受记录纳入闭环。高风险问题的关闭不能只依靠聊天记录或口头确认,重要决策应有可追溯记录。
需要特别处理“风险接受”:当组织决定暂不修复时,应记录决策人、业务理由、补偿控制、复审日期和触发升级的条件。风险接受不是消除问题,而是明确谁在何种边界内承担剩余风险。
4. 研发节奏很快的团队:把问题管理嵌入变更过程
频繁发布的团队,事后复盘无法替代发布前的风险控制。可以将高风险模块的回归用例、灰度观察、回滚条件和数据检查纳入变更清单,并把线上问题与具体版本、变更和监控告警关联。
不要因为发布频率高就取消复核,而应把复核做成与风险匹配的自动化检查。低风险变更走轻量路径,高风险变更增加验证门槛,避免所有变更用同一套低效流程。
5. 问题积压严重的组织:先做风险清仓,不要一次性全部重开
积压很多时,常见冲动是要求所有团队在一周内清空。更稳妥的做法是先按严重度、风险年龄、复发情况和业务影响重新分诊,再决定修复、合并、接受、转需求或关闭。
对长期未处理问题,要区分三种情况:问题仍存在但被忽略;问题已经不存在但记录未更新;问题可以接受但缺少审批。只有第一种一定意味着修复欠账,后两种需要补证据和治理,不必机械投入同等资源。

八、管理取舍:速度、质量、成本与风险如何平衡
1. 不是所有问题都值得立即修复
问题存在,不代表马上修复一定最优。修复可能涉及大范围回归、业务停机、数据迁移或引入新的兼容风险。管理者需要比较继续暴露的成本与修复变更的风险,而不是只问“为什么还没改”。
暂缓决策应有边界:暂缓到何时复审,期间采用什么控制措施,出现什么信号必须升级。没有复审时间和触发条件的“以后再说”,本质上是把风险隐性化。
2. 先止损还是先修复,要看可逆性与扩散速度
如果问题正在快速扩大、可通过低风险开关隔离,通常应先止损。如果止损动作可能中断更关键业务,或现象尚未确认,先采集证据和限定范围可能更合适。决策关键是比较两种选择的损失路径,而不是套用“先回滚”或“先热修”的固定口号。
| 情形 | 优先考虑 | 主要代价 | 必须补充的控制 |
|---|---|---|---|
| 影响快速扩散且可安全隔离 | 先隔离、限流或暂停相关功能 | 短期业务能力下降 | 定义恢复条件,确认隔离未影响其他流程 |
| 影响边界不清且操作不可逆 | 先限定写入、保留证据、核实数据 | 问题暴露时间可能延长 | 设定核实时限和保守处理阈值 |
| 代码缺陷明确且回滚路径成熟 | 评估回滚与前向修复的风险差异 | 可能出现版本兼容或数据结构问题 | 验证依赖关系、回滚预案和生产观察窗口 |
| 历史数据已受影响 | 代码修复与存量清理并行规划 | 数据修复成本与误操作风险 | 建立备份、审批、抽样核验和审计记录 |
3. 人工绕行不是免费方案
人工处理能快速降低用户影响,但成本常被低估。它消耗运营时间、增加录入错误,也可能形成未经授权的数据修改。若绕行持续较久,应把人工耗时、差错率、处理能力和审批负担计入总成本。
我的判断原则是:短期人工绕行可以作为止损,长期绕行必须有明确期限和退出计划。若业务接受长期人工操作,应将其作为正式控制流程设计,而不是依赖个别员工的经验和记忆。
4. 流程严谨度要与后果匹配
所有问题走同一套审批会拖慢团队,也会让高风险问题被低风险日常事项淹没。反过来,如果高风险问题也只靠口头沟通,组织就缺少复盘和问责所需的事实基础。
可以把流程分成轻量、标准、增强三档:低风险用最小记录和常规验证;中风险增加负责人、业务确认和观察窗口;高风险增加事件协同、审计证据、管理层同步和复盘要求。分层的目的,是把严谨度放在真正需要的地方。
5. “完成”与“风险接受”必须区分
有些问题在短期内无法彻底消除,但组织可以通过限流、双人复核、额外对账或客户沟通将风险控制在可接受范围。这不等于问题已修复,也不能在看板上与彻底解决混为一谈。
建议把状态分成“已修复并验证”“已缓解、待根治”“风险已接受、待复审”“已证实不成立”等明确类别。状态越清楚,管理层越能看见仍需承担的风险。
九、企业管理者可直接使用的落地清单
1. 流程与角色清单
- 是否有统一入口,且客服、监控、测试、业务巡检都能提交线索?
- 是否区分问题现象、缺陷、服务事件、需求变化和操作风险?
- 高风险问题是否指定事件负责人,而非只指定修复团队?
- 技术修复、业务决策、影响清理和独立验证的责任是否清楚?
- 是否规定严重度升级、降级和暂缓处理的依据?
- 跨团队问题能否关联同一事件,避免重复统计和责任断裂?
2. 证据与关闭清单
- 记录是否包含发生时间、环境、预期与实际结果、影响对象和证据?
- 已知事实与待核实假设是否分开记录?
- 临时措施是否有责任人、操作边界和到期复审时间?
- 修复后是否验证关键路径、边界条件和相关回归场景?
- 受影响数据或业务对象是否完成核对和必要补偿?
- 关闭依据是否能由未参与修复的人复核?
3. 管理指标清单
- 是否按严重度查看未关闭风险,而不只看总工单数?
- 是否统计风险年龄、超期比例和高分位处理时长?
- 是否观察关闭验证覆盖率、影响清理完成率和复发情况?
- 指标是否明确分母、统计起点、时间窗口和排除规则?
- 是否避免将关闭率或个人工单量直接用作单一绩效排名?
- 复盘行动是否有责任人、期限、证据和效果回看?
4. 工具与组织能力清单
选择项目管理平台或问题管理工具时,先用真实场景做演练:一条来自用户的高风险反馈,能否关联到监控、版本、修复任务、业务补偿和验证证据?状态变化是否可追踪?权限是否能限制敏感信息?管理者能否区分已修复与已缓解?
如果演练需要大量人工复制、多个表格对账或依赖某个员工记住流程,说明工具配置或治理规则仍有缺口。不要只用“页面好看、字段很多、报表丰富”判断适配度,真正的测试是一个复杂问题能否从发现一路追踪到风险关闭。
十、结语:真正的闭环,是让风险从“有人提过”变成“有人证明它已受控”
1. 从本周的一个真实问题开始
企业不必先做大规模流程改造。管理者可以挑选最近一条影响较大的问题,逐项核对:影响范围是否清楚,临时措施是否有效,责任人是否明确,修复后是否有验证证据,类似问题是否曾经发生。缺哪一项,就把哪一项变成首个改进动作。
2. 用三十天建立最小可运行机制
- 第一周:统一问题定义、严重度分级和最小记录模板。
- 第二周:指定高风险问题事件负责人,建立分诊和升级节奏。
- 第三周:把验证证据、影响清理和风险接受纳入关闭规则。
- 第四周:回看风险年龄、复发问题和超期原因,挑选一至两个控制缺口改进。
三十天的目标不是把所有缺陷清零,而是让组织可以说清楚:当前最大的风险是什么,谁在处理,风险暂时如何控制,何时复审,什么证据足以关闭。
3. 用决策质量而不是工单数量衡量成熟度
我认为,问题管理最有价值的指标不是“处理了多少条”,而是组织能否更早发现影响、用更低代价止损、减少重复失误,并让风险接受有记录、有边界、有复审。工单是载体,不是目标;关闭状态是标签,不是证明。
下一步,管理者可以先抽取十条近期问题,按“影响,责任,止损,修复,验证,预防”六项做一次审计。如果其中任何一项无法回答,就从这个断点开始补规则、补数据或补协作机制。问题管理真正落地的标志,不是列表变短,而是每一条重要风险都能被看见、被控制,并且被可信地关闭。
常见问题解答(FAQ)
1. Bug 严重程度和处理优先级怎么区分,才能避免高风险缺陷被排到后面?
我以前总觉得严重程度高的 Bug 就应该最先修,后来发现线上故障、客户影响和修复成本并不总是同步。我想知道,团队怎么把“问题有多严重”和“现在有多急”分开判断,避免只按提单人的语气排队?
把严重程度和处理优先级分成两列评估。严重程度描述功能损坏及影响范围,例如核心流程中断、数据错误或局部体验异常;优先级则结合发生概率、受影响用户、业务时点、临时绕行方案和修复成本决定。比如,一个低频但可能造成订单重复的缺陷,严重程度可能高,即使目前只有少量用户触发,也可能需要立即止损;
一个高频但有明确绕行方式的展示问题,则未必比它更紧急。落地时可用“影响范围×业务损失×发生概率”做风险初筛,再由产品、研发、测试共同确认优先级。先约定分级定义和升级权限,再让团队使用两周,复盘被升级或降级的案例;
如果同一等级里长期堆积大量问题,通常说明分级标准或处理容量出了问题,而不是简单催办就能解决。
2. 缺陷提单需要包含哪些信息,才能减少来回追问和误判?
我提交过一些 Bug,只写了“页面不对”或贴一张截图,结果研发反复问环境、账号和操作步骤,问题拖了好几天。我想知道,哪些字段是真正影响复现和风险判断的,哪些信息又可以按问题类型选填?
提单的目标不是字段越多越好,而是让接手人能复现、判断影响并采取下一步行动。建议至少记录:实际结果与预期结果、可重复的操作步骤、发生时间、环境与版本、影响对象或范围、错误日志或截图、复现频率,以及是否存在临时绕行办法。涉及数据或权限问题时,不要在工单里粘贴真实敏感信息,应提供脱敏样例和安全的复现路径。
团队可以用一次具体复现测试来验收模板:让没有参与提单的人仅凭记录尝试复现;若仍需追问“在哪个版本”“怎样触发”,就调整模板或提供字段示例。对于偶发问题,允许先提交已知事实并标记待补信息,避免为了填满表单而编造结论。
3. Bug 分级、响应时限和升级机制怎么设,才不会所有问题都变成紧急单?
我所在的团队常出现“所有问题都标最高优先级”的情况,结果真正影响用户的故障也被淹没在队列里。我想知道,怎么设响应和升级规则,既能让高风险问题有人盯,也不把时限误当成必须马上修完的承诺?
先把响应时限定义为“有人确认、开始评估或给出止损方案的时间”,不要直接等同于修复完成时间。可以从一个小团队的试行规则开始:核心业务中断或疑似数据损坏,工作时段内15分钟内响应并立即评估止损;主要功能受阻但有绕行方案,4小时内确认负责人和计划;一般问题在1个工作日内完成分诊。
数字应按业务覆盖时段、团队人数和事故能力调整,不能照搬成普遍标准。升级条件要写清楚,例如影响范围扩大、绕行失效、超过响应时限仍无人接手,或问题可能涉及数据安全时,自动通知指定负责人。每周抽查少量高优先级单,核对实际影响与初始判断;
若最高等级占比持续异常升高,应修订定义并训练提单人,而不是继续增加更高等级。
4. 发布前如何用缺陷数据控制风险,而不是只看 Bug 数量决定能不能上线?
我参与过的发布评审里,有时看到“还有十几个未修复问题”就担心不能上线,也见过 Bug 数不多却在上线后造成严重影响的情况。我想知道,发布前该检查哪些信号,才能判断遗留缺陷是否可接受,并留下可追溯的决策依据?
不要用未关闭 Bug 总数单独作为发布门槛,因为一个可能造成数据错写的问题,风险可能高于几十个低影响文案问题。发布前可逐项检查未解决缺陷的严重程度、受影响用户与流程、复现可信度、是否有绕行或回滚方案、修复是否引入新风险,以及监控能否及时发现异常。
一个实用做法是把遗留问题分成“阻断发布”“满足条件后发布”“接受并跟踪”三类,并记录决定人、理由、补救措施和复查时间。例如,某缺陷仅影响少量用户且有人工绕行,可以在负责人确认、上线后监控告警和回滚预案齐备时有条件放行;若涉及金额、权限或数据完整性,且影响范围尚不清楚,通常不应仅凭低复现率放行。
发布后再对照实际告警、客服反馈和缺陷复发情况复盘,逐步校准团队的风险判断。
核心关键词
文章包含AI辅助创作:问题管理方法大全:企业管理者Bug / 缺陷风险控制落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/513050
读者评论
我们之前也遇到过修复上线后,存量数据没人核对的情况。把功能验证和影响清理分开看很有必要,不过低风险问题如果也要求留很多材料,执行起来可能会比较重。
跨部门问题最容易卡在“谁负责推动”而不是“谁负责修代码”。指定事件负责人我觉得实用,最好再明确其协调权限,否则可能只是多了一个跟进人。
风险年龄比单看积压数更能反映问题,但不同业务的可接受时长差异很大。分级标准落地时,可能还得结合业务窗口和影响对象定阈值。
