一个缺陷在看板上从“待处理”变成“已关闭”,并不代表风险真的消失:如果复现条件没记录、修复没有回归验证、发布后没人观察,管理层看到的只是状态变绿,不是用户风险下降。缺陷管理真正难的地方,不是让研发多填几个字段,而是让产品、研发、测试、运维和管理者对“影响多大、谁来判断、何时升级、怎样证明解决”形成同一套决策机制。
一、先讲结论:管理缺陷,管理的是风险闭环
1. 缺陷不是一张工单,而是一项待消除的业务风险
我判断一套缺陷管理机制是否有效,不先看缺陷总数,也不先看关闭率,而是先追问三个问题:当前哪些用户或业务流程正在受影响?谁对风险等级和处理顺序负责?修复之后有什么证据证明风险已降到可接受范围?这三个问题都答得出来,缺陷才进入了管理闭环。
工单是信息载体,不是管理结果。一个记录写得很完整,却没人决定优先级,仍然只是一个描述;一个缺陷被快速关闭,却没有验证实际场景,也只是一次状态迁移。管理的对象不是“缺陷条目”,而是缺陷造成的影响、团队投入的处理能力,以及残余风险由谁承担。
2. 管理层需要看风险信号,而不是只盯数量
缺陷数量可以帮助理解工作量,却不能直接说明质量好坏。一次集中测试可能把长期积累的问题集中暴露出来,导致缺陷数上升;一个团队也可能通过不登记低优先级问题,制造“缺陷少、质量好”的假象。单看数量,很容易奖励隐藏问题,而不是解决问题。
我建议管理层至少关注四类信号:业务影响、处理时效、重复发生和验证完整性。业务影响回答“问题有多重要”;处理时效回答“团队响应是否匹配风险”;重复发生回答“修复是否改变了根因”;验证完整性回答“关闭状态是否可信”。这些信号要一起看,不能用一个指标替代全部质量判断。
| 管理信号 | 建议观察的问题 | 单独使用时的风险 |
|---|---|---|
| 影响范围 | 受影响用户、交易、设备或关键流程有多少 | 只看受影响人数,可能忽略低频但高损失的关键业务 |
| 响应时效 | 从发现到确认、从确认到恢复分别用了多久 | 只追求快速关闭,可能压缩验证和根因分析 |
| 重复发生 | 同类原因是否再次触发用户问题 | 分类口径不一致时,重复问题会被拆成不同类别 |
| 关闭可信度 | 是否有修复版本、验证人、验证范围和证据 | 字段齐全不等于证据真实,仍需抽查关键问题 |
3. 缺陷管理应形成三个闭环
第一个是单项闭环:发现、确认、定级、分派、修复、验证、关闭。第二个是风险闭环:识别影响、决定是否绕行、明确风险接受人、持续观察。第三个是改进闭环:从重复缺陷和逃逸缺陷中识别流程或架构问题,再把改进任务落实到负责人和期限。
如果只建立单项闭环,团队会逐条清工单,却不一定减少问题复发;如果只做复盘,不把改进任务纳入跟踪,也容易变成会议纪要。有效机制要让每一次处理既解决眼前影响,也留下可以验证的改进动作。
二、背景与真实场景:协同成本藏在交接处
1. 一条缺陷要穿过多个判断关口
在一个跨产品、研发、测试和运维的交付场景中,用户报告“提交后页面卡住”。产品需要判断业务是否中断,测试要确认复现条件,研发要识别代码路径,运维要排除依赖或环境异常,管理者则要决定是否暂停发布、启用回滚或接受短期风险。
这不是五个角色轮流填表那么简单。每次交接都可能丢失上下文:用户操作顺序没有记录,测试环境和生产环境不一致,日志时间戳对不上,修复负责人误以为问题只影响单个账号。缺陷积压看起来像“研发处理慢”,根因却可能是前端输入质量低、业务影响没有及时判断,或决策权不清晰。
因此,协同效率不能只按“从创建到关闭的总时长”解释。总时长由多个阶段组成,每个阶段等待的原因不同。若没有阶段时间和阻塞原因,管理层看到工单逾期,通常只能催人,无法知道该补充信息、协调资源还是作出风险决策。

2. 角色协同必须先约定“谁有权作什么判断”
常见冲突不是专业人员不愿合作,而是不同角色在回答不同问题。测试说“能复现”,研发说“不是代码问题”,产品说“影响不大”,运维说“当前服务正常”。这些表述可能同时成立,因为它们的观察范围并不相同。
我会把判断拆成几类:提交人描述现象,测试或技术支持确认可复现性,产品或业务负责人判断业务影响,技术负责人判断修复风险,发布负责人决定发布窗口,最终由明确的业务责任人接受未消除的残余风险。角色可以因组织规模合并,但责任不能悬空。
3. 管理者介入的价值是拆除阻塞,不是代替专业判断
管理层应介入跨团队资源冲突、风险接受、发布暂停和重大问题升级,不应替代测试判定复现,也不宜直接在缺少证据时指定技术方案。越级替团队做细节决策,短期看似提速,长期会让一线责任和管理责任混在一起。
比较有效的管理动作是提出结构化问题:影响的用户或流程是什么?当前证据有哪些?有哪些临时缓解方式?修复与不修复的代价分别是什么?需要谁在什么时间前作出决定?如果这些信息不全,管理者优先帮助团队补足决策输入,而不是只问“为什么还没关”。
三、常见误区:看似在管缺陷,实际在管状态
1. 把“关闭率高”当成质量好
关闭率会受到统计口径、问题类型、版本周期和登记习惯影响。团队如果把重复报告合并、把无法复现的问题快速关闭,或者将未完成验证的事项标成关闭,指标都可能变好,但用户体验没有改善。
我更愿意将关闭率拆成“按期处理比例”“验证后关闭比例”和“关闭后复开比例”。这三项分别观察承诺兑现、验证质量和关闭可信度。即便如此,它们仍要按严重度和问题来源分组,不能把高风险生产问题与低影响体验瑕疵混在同一个平均数里。
2. 把缺陷总量当成团队能力排名
不同团队的产品复杂度、用户规模、测试覆盖、上线频率和登记文化并不相同。缺陷多可能意味着质量问题,也可能意味着发现能力更强、历史问题集中清理或产品规模更大。直接拿总数排名,会诱导团队少报问题,或把问题拆分、合并到有利的统计口径。
如果需要横向比较,应先做范围归一化,例如按版本、需求规模、发布次数或受影响流程统计,并保留分母和采集口径。即使完成归一化,也应把比较用于发现差异、提出问题,而不是机械地给团队贴上“质量好”或“质量差”的标签。
3. 优先级只靠一个“紧急”字段
“紧急”常被当作争取资源的按钮。一旦人人都能把问题设为最高级,优先级就失去区分能力。反过来,如果只有研发能调级,业务影响可能被低估,导致真正影响交易或安全的缺陷排在一般体验问题之后。
更可靠的做法是分别记录严重度和优先级。严重度描述问题造成的后果,优先级描述组织决定何时处理。一个严重问题可能已经有可靠绕行方案,处理节奏可与另一个尚未构成灾难、却阻塞关键发布的问题不同。定级与排期有关联,但不应混为一谈。
4. 用“已修复”代替“已验证”
研发完成代码修改,只能说明修复动作已发生,不等于问题已经消失。环境、数据、权限、客户端版本或调用链变化,都可能让原问题仍然存在,或者引入新的回归问题。
对于关键缺陷,我要求记录修复版本、验证环境、验证人、复现路径是否消失、相关回归范围,以及上线后的观察窗口。对无法复现的问题,不能把“当前没看到”写成“确认修复”;应明确标为暂缓、待补证或风险接受,并保留再次触发时的排查线索。
5. 用更多必填字段解决协同问题
字段太少会造成信息不全,字段太多会让提交人复制粘贴、随手填值。管理质量不是字段数量竞赛。每个字段都应能回答一个明确问题:谁会据此做判断?如果不填,决策会怎样受影响?是否可以从系统或流程自动带入?
我的经验性判断是,提交表单应优先要求影响对象、复现步骤、预期与实际结果、环境信息、附件或日志线索。其他内容可按问题类型动态展开。字段设计先服务首次分流,再逐步补足定位和复盘所需信息,不要在创建时让提交人承担全套诊断工作。
6. 复盘只找“最后一个犯错的人”
事故复盘如果只追问是谁漏测、谁提交错版本,得到的通常是个人解释,不是可重复执行的预防措施。需要继续追问:为何流程允许该变更绕过检查?为何测试数据没有覆盖边界?为何风险信息没有到达决策人?为何同类缺陷以前发生过却没有形成改进任务?
这并不意味着个人责任不重要,而是要先区分故意违规、能力缺口、流程漏洞和系统性约束。把复盘写成追责清单,会让问题更晚暴露;把复盘变成无责口号,也会削弱责任。合理做法是针对事实和控制点定责,同时把组织可改变的条件转化为行动。
四、专业判断逻辑:从影响、证据、时效到残余风险
1. 先评估业务影响,再决定处理优先级
我建议使用影响维度而非纯技术难度来评估缺陷。至少检查:受影响用户或对象范围、关键流程是否中断、是否有数据丢失或错误、是否涉及安全合规、是否存在可行绕行、问题是否正在扩大。技术修复难度可以影响计划安排,但不应取代业务影响判断。
一个简单的定级讨论可以按“后果严重性 × 影响范围 × 可恢复性”展开,再由明确角色复核。这里不是为了制造看似精确的分数,而是迫使团队说清楚证据和假设。分数接近时,不要假装量化结果绝对可靠,应保留判断依据和决策人。
| 判断维度 | 需要回答的问题 | 管理上的用途 |
|---|---|---|
| 业务后果 | 是否导致关键流程中断、错误结果或不可逆损失 | 确定严重度,识别需要即时缓解的问题 |
| 影响范围 | 涉及单个对象、特定群体,还是广泛用户 | 决定是否升级、通知和扩大排查范围 |
| 可恢复性 | 能否回滚、重试、补偿或通过人工方式处理 | 评估短期风险是否可控 |
| 发生概率与扩散 | 问题是否持续发生,是否会随流量或时间扩大 | 决定观察频率、限流、暂停发布或回滚 |
| 合规与安全 | 是否涉及隐私、权限、审计或法定义务 | 触发专门的升级路径,避免被一般排期稀释 |

2. 把“证据充分度”作为分流门槛
一条缺陷至少应有足够信息让接手人知道发生了什么、如何再次观察、预期行为是什么。对于生产问题,还需要时间范围、影响对象、环境或版本、日志或监控线索。没有这些信息时,最合适的动作往往不是直接派给开发,而是安排补充证据的负责人和期限。
我会把证据分成三层。第一层是现象证据,例如截图、录屏、错误提示;第二层是复现证据,例如操作路径、账号权限、设备与环境;第三层是影响证据,例如受影响请求数、失败比例、用户反馈或业务损失。不同问题不必拥有完全相同的证据,但严重度越高,影响证据和时间线越不能缺席。
3. 用阶段时钟替代一个模糊的“逾期”
“创建到关闭用了三天”无法告诉管理者三天发生了什么。我会把计时拆为首次响应、影响确认、技术定位、修复完成、验证通过和发布观察。每个阶段都要定义起止条件,并将等待提交人、等待业务决策、等待环境、等待发布窗口等阻塞原因分开记录。
阶段时钟的意义不是为了给每个人加一块计时器,而是让承诺透明。比如响应时间已经超出团队约定,可能需要值班升级;定位时间过长,可能需要专家协助或补充观测;验证时间被压缩,则应重新评估发布风险。不同原因对应不同管理动作。

4. 关闭前确认“问题消失”和“风险有归属”
关闭标准应区分已解决、重复、无法复现、延期处理和风险接受。它们不能全部折叠成一个“关闭”。已解决要有验证证据;重复要关联主记录;无法复现要记录已尝试的范围和后续触发条件;延期要有排期或复查节点;风险接受要有接受人、理由和失效条件。
尤其是风险接受,不应被理解为“没人有空处理”。它意味着组织知情地选择暂时保留风险,因此需要说明接受的业务角色、有效期限、缓解措施和重新评估触发条件。管理者无法证明问题已经修好时,至少应该能证明谁承担了剩余风险。
5. 指标必须带分母、窗口和口径
我不建议在管理看板上只显示“平均修复时长”。平均值容易被少量超长问题拉偏,也可能掩盖大多数问题已经很快解决、少数问题长期卡住的事实。可以同时看中位数、较高分位数和超期数量,并按严重度、问题类型、版本或来源分组。
每个指标都应能回答四件事:统计对象是什么,时间窗口多长,起止点如何定义,排除项有哪些。没有口径说明的数字只能制造确定感。例如,“按期关闭率”如果不说明延期工单是否纳入分母,不同团队之间就无法公平比较。
五、案例与数据观察:一次发布前缺陷分流的复盘
1. 案例边界与数据性质
下面用一个匿名化的中大型企业研发场景说明方法。为避免把情景推演误写成公开客户事实,团队规模、缺陷数量、时长和比例均为示意数据,用于演示分析方式,不代表任何企业的行业基准,也不构成平台效果承诺。
场景是一支约百人规模的产品研发组织准备发布一个涉及多个业务流程的版本。发布前一周集中登记了 60 条缺陷,团队原计划逐条按优先级处理。评审发现,工单标题和描述格式不一,部分问题没有复现步骤,最高优先级被大量使用,另有几条问题虽然严重度不高,却阻塞了关键业务操作。

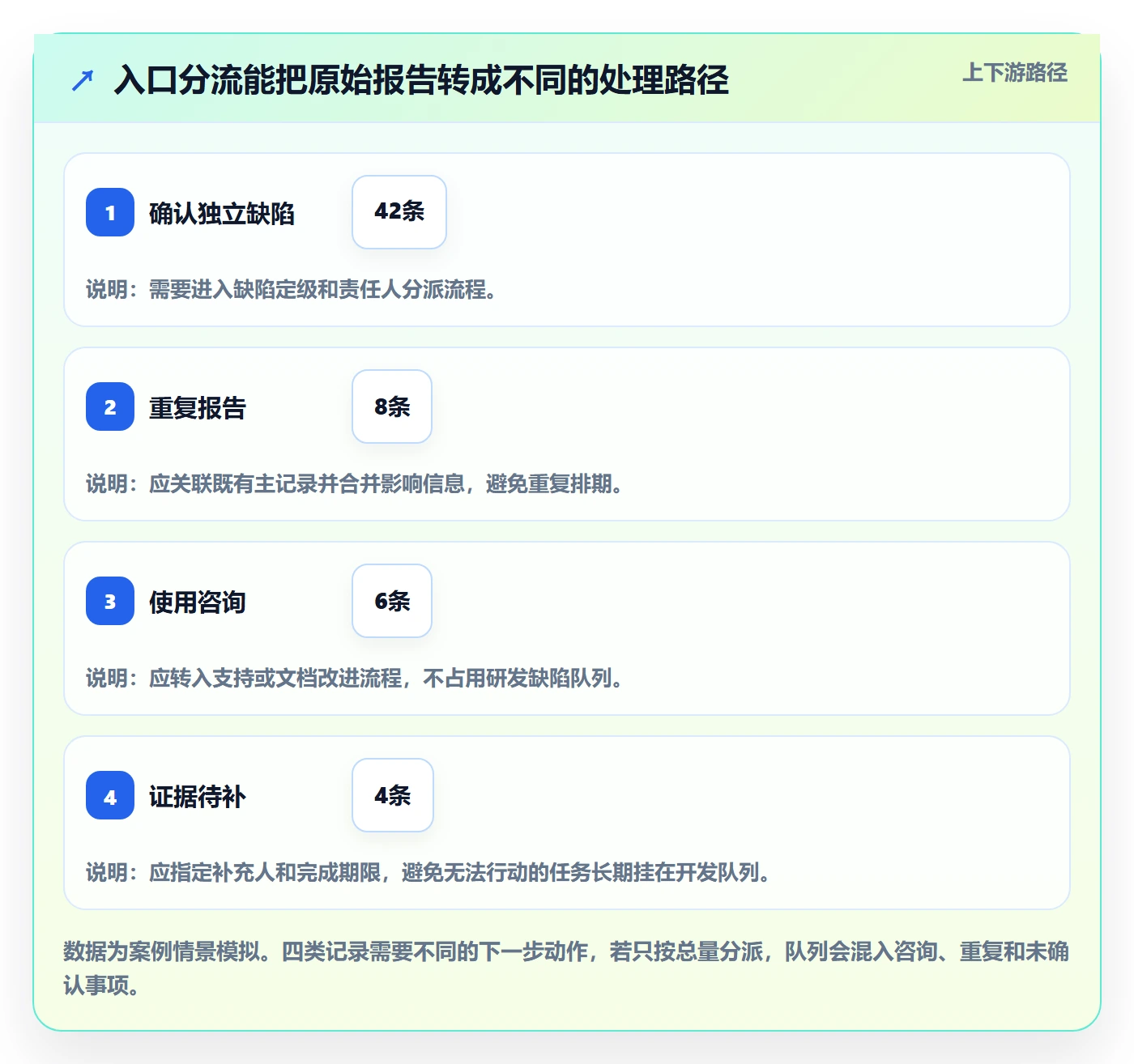

2. 第一步:先分清缺陷、咨询与重复报告
团队先由测试负责人和产品代表进行一次短时分流,而不是把 60 条记录全部立即派给研发。分流结果为:42 条确认是独立缺陷,8 条是已有问题的重复报告,6 条属于使用咨询,4 条暂时证据不足,需要补充环境或复现信息。数字是本例中的情景输入,重点在于展示分类动作,不是建议每个团队都达到相同比例。
这一步没有“减少问题”,却减少了错误工作量。重复问题关联到主记录后,影响范围被合并观察;咨询问题转到支持路径;证据不足的问题明确由提交人补充,避免开发接到一条无法行动的描述。入口治理的目标不是少收工单,而是让正确的问题尽快到达正确的决策人。
3. 第二步:按后果和绕行能力重新定级
评审组不以原始优先级直接排队,而是对 42 条独立缺陷重新检查关键流程影响、受影响范围、数据风险、绕行可能性和发生趋势。结果是 5 条需要立即处置或给出明确缓解方案,11 条进入当前发布窗口优先处理,18 条排入近期迭代,8 条经业务责任人同意暂缓并设定复查条件。
这一分类不意味着低优先级问题不重要,而是明确了时间与责任。对于暂缓项,团队记录谁接受风险、为何暂缓、何时复查;对于当前发布窗口的问题,则指定负责人和验证人。优先级从“谁喊得急”转为“后果、证据、绕行和承诺共同决定”。

4. 第三步:追踪阻塞,而不是只汇报“剩余未关闭”
团队每日查看高风险缺陷的阶段状态,但不要求所有人反复开长会。每条阻塞必须写成可行动的句子,例如“等待业务确认是否可关闭某入口”或“测试环境缺少生产同版本配置”,并写明需要谁在何时给出什么输入。对于跨团队阻塞,由项目负责人或管理者协调;技术定位仍由技术负责人负责。
按本例的示意记录,5 条最高风险问题中,3 条在发布决策前完成修复与验证,1 条通过已验证的临时绕行降低风险后延期修复,另 1 条因影响范围和复现条件仍不清楚而暂缓发布决策,直到补足监控与用户影响证据。这个结果比“5 条都已关闭”更诚实,也更能支撑决策。
5. 第四步:把发布后观察纳入关闭标准
对可能只在生产数据、真实流量或特定权限下出现的问题,测试环境验证不够。团队为关键修复补充发布后的观察指标,例如相关请求失败率、异常日志数量、人工补偿工单和用户反馈。观察窗口的长度应依据业务风险、流量周期和回滚能力决定,不能套用一个固定天数。
如果发布后指标异常,团队需要能快速回到缺陷记录,看到修复版本、变更内容、回滚方案和责任人。如果观察指标正常,也要记录观测区间和样本范围。这样,关闭不是“开发说好了”,而是有明确验证依据的风险结论。

6. 复盘结果看机制是否改变,而不只看这次是否赶上发布
本例复盘不会把结论停在“分流会议有效”。团队还要检查:提交模板是否能让关键信息更早出现?哪些类别最常因证据不足而等待?最高优先级是否仍被滥用?重复报告有没有稳定的关联机制?发布后观察数据是否有人持续负责?这些问题决定下次是否还需要临时拉人救火。
在情景推演中,如果连续几个迭代都看到相同类型的问题因环境信息缺失而延迟,就应优先改进环境自动采集或模板提示,而不是反复培训提交人。如果重复缺陷来自同一个组件,则应安排组件级改进任务。管理动作应指向重复出现的系统原因,而不是只优化一次会议流程。
六、落地方法:建立能运行的协同机制
1. 先制定一页纸的缺陷治理规则
流程文件不宜一开始就写成几十页。先把入口、定级、分派、升级、验证、关闭、风险接受和复盘的基本规则讲清楚,再根据实际冲突补充细则。每一项规则都应包含责任角色、输入信息、输出状态和超时处理方式。
- 入口:哪些问题进入缺陷流程,咨询、需求变更、环境故障分别转向哪里。
- 分级:严重度依据哪些业务后果判断,谁可以提出调整,谁负责确认。
- 分派:按产品模块、组件、服务或值班机制分配,负责人缺席时如何替补。
- 升级:哪些影响触发管理层、值班负责人、安全或合规角色介入。
- 关闭:必须满足哪些验证要求,重复、暂缓和风险接受分别如何记录。
- 复盘:哪些缺陷需要复盘,行动项如何分配、验收和追踪复发情况。
规则要能在真实工作里被使用,而不是只在审计时被引用。试运行初期,我会挑选一个产品线或一个迭代周期,用真实缺陷检查每条规则是否明确。遇到灰区时,先记录争议和处理结果,再决定是否需要改制度,避免未经验证就把流程复杂化。
2. 为不同严重度设置不同响应约定
响应承诺应按风险等级区分,并使用团队可兑现的时间单位。不要未经能力评估就复制其他公司的时限。关键是区分“确认收到”“完成影响评估”“提供缓解方案”“完成修复验证”这几种承诺,避免一个笼统的“几小时内处理”让双方产生不同理解。
| 处置等级 | 初始动作 | 管理协同 | 结束条件 |
|---|---|---|---|
| 紧急风险 | 立即确认影响范围、缓解或回滚选项 | 明确事件负责人,协调跨团队资源并同步业务决策人 | 服务恢复或风险受控,修复与复盘任务另行跟踪 |
| 高优先级 | 确认负责人、修复计划和验证范围 | 处理资源冲突,跟踪承诺和阻塞 | 修复经验证,或由授权责任人明确接受剩余风险 |
| 常规问题 | 纳入迭代计划并保留影响说明 | 在周期评审中观察积压和复发趋势 | 完成验证、延期决策或有依据地合并记录 |
3. 让会议只处理需要协同的决策
缺陷评审会不应逐条朗读看板。会前由负责角色更新信息,会议只讨论优先级冲突、跨团队阻塞、风险接受、发布决策和重复问题。普通缺陷可异步处理,避免把整个团队的时间消耗在状态播报上。
一次有效的缺陷评审应留下明确结果:哪条问题升级,谁负责下一步,依赖谁的输入,截止时间是什么,哪项风险由谁接受。没有决策、责任人或期限的会议结论,不应被视作已经完成协同。
4. 用工具承载事实,不让工具替代判断
对于 100 人以上、跨多个产品或研发团队的组织,某项目管理平台可以帮助统一缺陷字段、工作流、权限、关联需求与测试任务、通知规则和统计口径。以 PingCode 为例,适合把需求、测试、缺陷及研发协作放在统一工作上下文中讨论;是否适用,仍要看组织现有流程、集成要求、部署与权限约束,以及团队是否愿意维护共同口径。
工具配置的关键不是先把所有流程搬进去,而是先选一条高频链路验证:提交缺陷时能否补齐关键信息,负责人是否能看见依赖和版本,验证记录能否回到原工单,管理者能否从报表下钻到具体问题。工具如果只增加重复录入,流程再完整也很难持续。
针对工具上线,我通常建议先做小范围试点,选一个跨角色协作频繁、又有明确业务边界的团队。试点期间观察信息完整度、分派耗时、重复记录识别、状态滞留和用户操作负担。不要仅凭“功能齐全”或演示效果决定全面推广;真正的检验发生在高峰期、跨团队交接和异常处理时。

5. 将复盘行动项纳入正常工作流
复盘后的改进事项应像普通工作一样有负责人、验收标准和目标日期。比如“加强测试”太模糊;“为某关键接口增加超时和重试边界测试,并在下一版本自动执行”才可验收。改进可以是自动化测试、日志补充、发布防护、文档修订、权限检查或设计调整。
还要区分“发现问题的改进”和“防止问题逃逸的改进”。前者让团队更早看见问题,后者降低问题进入用户环境的概率。只增加检测、不处理根因,缺陷会更早堆积;只强调预防、不提升观测能力,问题仍可能在生产环境迟迟不能定位。
七、不同组织阶段的行动建议
1. 人数较少、角色高度重叠的团队
小团队不需要复制大型组织的审批层级。优先定义统一入口、基本严重度判断、修复验证和重复问题记录。产品负责人可能同时承担业务影响确认,测试与研发也可能由同一人兼任,但至少要保留“实现者”和“验证者”的区别;如果无法完全分开,应增加变更审查或发布后观察。
小团队的高风险通常不是责任链过长,而是信息依赖个人记忆。建议保留轻量复现步骤、版本信息和决策记录,避免关键人员休假或离职后无法恢复上下文。轻量不等于随意,关键是让下一个接手的人能继续处理。
2. 多团队、多产品线的中大型组织
组织超过百人后,最先失控的常常是分类口径、优先级和跨团队依赖。应指定流程所有者维护字典和规则,建立跨团队升级通道,并确保团队级报表能回到具体缺陷。平台化工具可能有价值,但应先统一最小公共规则,避免每个团队都配置一套互不兼容的状态体系。
多团队组织还需建立例外管理:紧急缺陷可以快速进入处置,但必须在事后补齐记录;特定产品线可以保留专有字段,但核心状态和严重度口径应有映射。统一的目标是可协作、可统计、可追责,不是要求所有团队的技术细节一模一样。
3. 监管、安全或高可用要求较高的业务
涉及安全、隐私、支付、医疗或关键基础设施的团队,应把安全和合规风险纳入独立升级路径,不能仅依赖普通缺陷优先级。必须明确证据保全、访问权限、事件通报、修复验证和风险接受权限;不同法规与行业要求差异很大,制度应由合规与安全专业角色共同确认。
这类场景里,平均处理速度不是唯一目标。错误地快速关闭可能造成审计缺口,未经评估地扩散日志或样本也可能带来信息泄露。可以牺牲部分处理效率,换取证据完整、职责清楚和验证独立性;前提是延迟本身不会扩大业务损失。
4. 线上故障频发、日常修复被紧急事项挤压的团队
当高优先级缺陷不断打断迭代,不能只通过延长工时维持表面吞吐。应检查紧急问题的来源、重复率、触发变更、值班负荷和未完成改进项。如果紧急问题长期占用同一批关键人员,团队需要给可靠性改进预留稳定容量,而不是等“忙完这一波”再治理。
可以按周期回顾紧急工作占比,但必须说明是按人天、工单数还是中断时长统计。工单数量少不等于成本低,一次持续数小时的重大故障可能比几十条轻微问题消耗更多资源。把影响和投入一起看,才能决定是加人、减发布、做架构改造还是调整支持方式。
5. 正准备引入新工具的团队
先列出当前最痛的三个问题,再用试点验证工具是否解决它们。若痛点是跨团队状态不可见,重点检查权限、关联关系和通知;若痛点是定位慢,重点检查日志、版本与环境信息能否自动沉淀;若痛点是报表不可信,重点检查口径、字段维护和下钻能力。
采购评估中要把迁移和运营成本算进去,包括历史数据整理、权限配置、集成维护、用户培训、管理员投入和流程变更。工具费用只是总成本的一部分。若团队还没有稳定的缺陷定义和关闭标准,先解决治理规则,再上线系统,通常比把混乱流程原样搬迁更稳妥。
八、取舍与避坑:哪些事情值得做,哪些不必过度
1. 速度与验证之间的取舍
对高影响故障,先恢复服务可能比一次性找到根因更重要,可以采取回滚、限流或关闭功能等临时措施。但临时缓解必须标注为缓解,不要直接把缺陷关闭;恢复后应补做根因分析、长期修复和验证。对低风险问题,则可以接受较长排期,但要让业务责任人知道等待期间的影响。
速度不应以删除验证为代价。确需压缩验证范围时,应写清为什么压缩、覆盖了什么、遗漏了什么、是否有回滚方案,以及谁批准接受剩余风险。团队可以选择快,但不应在事后才发现自己做过这个选择。
2. 统一标准与团队自主之间的取舍
所有团队完全使用同一套字段和流程,可能损失业务适配;允许每个团队随意配置,则会失去跨团队协作和组织级分析能力。实践中可以统一核心定义,例如严重度、关键状态、关闭原因和时间口径,同时允许团队在本地增加专业字段和自动化规则。
判断是否该统一一个字段,可以问两个问题:它是否影响跨团队交接或管理决策?不同团队是否真的在表达同一类事实?如果答案是否定的,不必为了表面整齐强行统一。数据字典应明确哪些字段可扩展,哪些是组织级不可变口径。
3. 自动化与人工判断之间的取舍
自动化适合重复、可验证、规则稳定的动作,例如根据组件分派、提醒超期、关联版本、检查必填证据。对业务影响、风险接受和复杂故障根因,完全自动决策通常不可靠。规则可以提示建议,却应保留人工确认和修改理由。
自动分级一旦错误,可能把低影响问题推到最前,也可能让安全风险被埋没。上线自动规则时要保留抽查机制,观察误报和漏报,并定义规则失效时的人工兜底。自动化的价值不只是减少点击,更是稳定地减少可预见的交接错误。
4. 公开透明与信息保护之间的取舍
缺陷信息对协作很重要,但日志、用户数据、访问凭证和安全细节不能无边界共享。应按角色控制敏感附件和字段访问,对必要的复现信息做脱敏,同时确保授权人员仍能完成验证。信息保护不能成为上下文完全缺失的借口,应设计安全的受控访问方式。
公开缺陷状态有助于减少重复报告,但涉及安全漏洞或未公开业务信息的问题,可能需要限制可见范围。流程应支持敏感缺陷的专门权限和通知路径,并记录访问与处置责任。透明不是所有内容对所有人开放,而是相关责任人能够得到足够信息。
5. 完整复盘与团队负担之间的取舍
每条轻微体验问题都做正式复盘,会让团队疲于记录;只对重大事故复盘,又可能错过重复的小问题正在累积的信号。可以按影响、重复性、逃逸情况和改进价值设定触发条件。单次影响轻微但反复发生的问题,可能比一次偶发的小故障更值得系统分析。
复盘材料应聚焦时间线、证据、决策点、失效控制和行动项,不必追求冗长叙事。行动项数量也不是质量指标;少而可验收的改进,通常优于列出许多没有资源承接的愿望。
九、结尾:下一步先做一次缺陷链路体检
1. 用五个问题检查当前机制
缺陷管理是否真正改善,可以从五个问题开始:高风险问题能否在短时间内找到责任人?新建问题是否足以支持分流?优先级是否依据业务影响和可恢复性?关闭记录能否证明修复经过验证?重复问题是否产生有负责人、有期限的改进动作?
如果其中两项以上无法回答,先不要急着换工具或增加考核。选最近一个真实缺陷,沿着发现、定级、分派、修复、验证和发布观察完整走一遍,标出每次等待发生在哪里、依赖谁、缺了什么证据。一次具体的链路检查,往往比泛泛讨论“提升质量意识”更能找到可执行的改进点。
2. 独特观点:好的缺陷管理,不是让问题更快消失在看板上
我更看重的不是缺陷状态变得多快,而是风险何时被发现、影响何时被准确表达、责任何时明确、修复是否经得起验证,以及未解决的部分是否有人知情并承担。关闭一个条目很容易,证明风险已经消除才是管理的分水岭。
下一步可以从一个团队、一个版本或一类高频缺陷开始,记录阶段耗时、阻塞原因、复开情况和关闭证据。先看见事实,再调整规则;先验证流程,再考虑规模化。缺陷管理最终要让组织更早发现不确定性、更少重复付出,也更清楚地知道每一次取舍由谁作出。
常见问题解答(FAQ)
1. 管理层参与缺陷管理,应该看哪些指标,才不会把团队带进“追数字”的坑?
我在团队周会上经常看到大家报缺陷总数、关闭数和修复率,但这些数字看起来不错,线上问题还是会反复出现。我想知道管理层究竟该关注什么,才能判断质量风险,而不是让团队为了指标好看而提前关闭问题?
建议把指标分成风险、流转和结果三类,而不是用“关闭数”单独评价团队。风险类看未解决高严重度缺陷数、超期缺陷数及其影响范围;流转类看从发现到确认、从确认到修复的中位时长;结果类看版本发布后一定周期内的回归缺陷和线上故障。
比如某团队一个迭代关闭了40个缺陷,但其中3个高严重度问题仍未明确责任人,这时关闭数并不能说明风险可控。管理层可以每周追问“最可能影响交付或用户的前三个问题是什么、谁负责、何时给出下一步结论”,并检查趋势而非要求某个固定比例。
指标用于暴露瓶颈,不宜直接与个人绩效挂钩,否则容易出现拆分缺陷、降低严重度或过早关闭等行为。
2. 缺陷跨研发、测试和产品多个团队时,如何避免问题反复转派、最后没人负责?
我遇到过缺陷在几个团队之间来回转,大家都能解释为什么不归自己,问题却一直没有结论。我不确定是流程状态设计得不够细,还是缺少一个真正负责推动的人;有没有简单、可执行的分工办法?
先把“负责解决”和“负责推进”分开:每个缺陷必须有一位当前处理责任人,同时由模块负责人或值班协调人盯住跨团队事项。首次分派时要求补齐复现步骤、环境、预期结果、实际结果和影响范围;若接收方认为归属不清,应在约定时限内附上证据转派,而不是只改负责人。
可以设一个具体规则:普通问题一个工作日内确认归属,高优先级问题两小时内给出接手人或升级路径。复盘时统计转派次数和等待时长,比单看缺陷总量更容易发现责任边界问题。判断流程是否有效的标准不是“没有转派”,而是每次转派都有理由、接收人和下一步时限。
3. 管理层如何处理“业务要求先上线”和“测试认为缺陷不能放行”的冲突?
我负责协调交付时,常碰到业务希望按期上线,测试又指出仍有未解决缺陷。我担心一味要求测试放行会埋下事故,也担心延期带来业务损失,想知道怎样把争论变成可判断的决策?
不要把讨论简化成“上线或不上线”,而应逐项评估缺陷的严重度、发生概率、影响用户范围、是否有临时规避方案以及回滚成本。可用一张简短决策记录:缺陷现象、受影响流程、当前证据、缓解措施、责任人、复查时间和最终决策人。比如支付链路出现偶发错误且无法快速回滚,风险通常高于仅影响内部报表展示的问题;
前者应倾向阻止发布,后者可在有监控、告知和明确修复期限时评估带风险上线。管理层可以决定业务风险是否接受,但不能替代技术团队对事实的判断。若选择带风险发布,应留下书面依据,并明确监控阈值、停止条件和回滚负责人,避免事后只追问“当时是谁同意的”。
4. 缺陷优先级总被标成最高,管理层怎样建立既一致又不增加大量流程的分级规则?
我发现团队里不少问题都被标成最高优先级,结果真正影响核心业务的缺陷也得排队。我不想再加一套复杂审批,却希望不同团队对优先级有相近理解,应该从哪里开始调整?
优先级应依据业务影响和处置时限,而不是由提交人的焦虑程度决定。可以先采用三档规则:高优先级指核心流程中断、数据安全或广泛用户受影响,需立即响应并指定负责人;中优先级指主要功能受影响但存在可行替代方案,纳入当前迭代或约定时限处理;低优先级指影响有限且有明确绕行方式,进入排期池。
每次评审只对照影响范围、严重后果和规避方式三个问题,不必为每个缺陷开会。试运行两周后抽查高优先级条目:若多数没有用户或业务影响证据,就调整判定口径并辅以示例。与其追求各团队一次就完全一致,不如让分级理由可追溯,并定期检查高优先级是否真正得到更快响应。
核心关键词
文章包含AI辅助创作:Bug / 缺陷问题教程:管理层协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/512595
读者评论
严重度和优先级分开记录这个做法比较实用。实际排期时,临时绕行是否可靠常常没有统一判断标准,最好把验证人和有效期限也记下来,避免绕行方案一直被当成长期解决办法。
回归验证留记录很必要,但小团队未必能为每个低影响问题都设观察窗口。我倾向于按风险分层:关键流程要求完整证据,普通体验问题简化流程,同时保留复开情况供后续检查。
