Bug怎么做?管理层效率提升:Bug / 缺陷从0到1

Bug管理真正拖慢组织的,通常不是缺陷数量,而是同一个缺陷在“谁来判断、谁来修、谁来验、谁来决定是否上线”之间反复漂移。一个团队即使每天关闭很多 Bug,如果高风险问题仍靠群消息升级、版本边界说不清、管理层只能追问“到底什么时候好”,缺陷流程就没有形成管理能力。我的结论是:从0到1搭建 Bug 管理,不是先买工具或设一张工单表,而是先把风险分级、责任交接、验证闭环和决策指标连成一条可运行的链路。

一、先讲核心结论:Bug管理不是“登记问题”,而是缩短决策链

1. 管理层需要的不是更多缺陷数字,而是更快判断

管理者经常看到两个相互矛盾的信号:一边是“本周关闭了80个缺陷”,另一边是“上线风险还不确定”。前一个数字说明团队做过多少处理动作,后一个问题才关系到客户影响、版本承诺和经营风险。只汇报关闭数,无法说明风险是否下降。

我判断一套 Bug 管理机制是否有效,会先看管理者能不能在几分钟内回答四个问题:现在有多少未解决的高风险缺陷;它们分别影响谁、影响什么;下一步由谁在什么时候完成;如果按期解决不了,谁有权调整发布或业务承诺。答不上来,通常不是员工“不够主动”,而是信息结构和决策规则没有建立。

从0到1的目标应当是让缺陷状态可解释、责任可追踪、风险可升级、处理结果可验证。系统里的状态数量、字段数量和报表数量都只是手段,不能代替这四项能力。

2. 先建立最小闭环,再逐步细化流程

刚起步的团队不需要一套复杂到无人愿意填写的流程。我建议先跑通六个动作:发现并记录、判断是否有效、评估影响和优先级、指定责任人及期限、修复并验证、复盘与关闭。每个动作都要明确输入、输出和责任角色。

例如,“已修复”不能自动等于“已解决”。修复者提交代码或说明后,还需要验证者确认原问题不再出现,必要时检查相邻功能是否回归。如果验证失败,应退回修复环节并保留原因;如果问题暂不处理,应留下业务接受风险的依据和复查时间。

管理问题 最小机制 管理层获得的结果
缺陷是否有效 记录复现步骤、环境和预期结果,设置分诊责任人 减少重复讨论,明确问题是否进入处理队列
先处理什么 使用严重度和优先级两个维度,不混为一个字段 区分客观影响与当前排期选择
谁负责推进 每个未关闭缺陷有单一当前责任人和下一步日期 减少“大家都在看、没人负责”的空转
是否可以发布 按风险阈值和例外审批决策,记录接受风险的角色 把上线判断从口头协商变成可追溯决策

3. 把“效率提升”定义为管理结果,而不是填报速度

缺陷管理效率至少包含两个层次。执行效率关注从发现到修复、验证用了多久;管理效率关注风险是否更早暴露、等待是否减少、决策是否能在正确层级完成。只要求研发更快关闭工单,可能让团队优先处理简单问题,反而让少数高风险缺陷长期滞留。

我更愿意把目标写成可验证的运营假设,例如:“本季度将严重缺陷从首次报告到责任人确认的中位时长由1个工作日降至4小时以内,同时不增加验证后重开比例。”这比“提高缺陷处理效率”具体,因为它同时规定了速度和质量边界。

Bug怎么做?管理层效率提升:Bug / 缺陷从0到1

二、背景与真实场景:缺陷为什么会变成管理层的“黑箱”

1. 常见的组织症状不是没有流程,而是流程断在交接处

我见过的典型场景是:客服在客户群里报告故障,产品经理把截图转到项目群,研发在代码平台里记一条任务,测试又在测试表格里留一条问题。几处记录看起来都“有跟进”,但没有一个地方能说明它们是否是同一缺陷、当前哪个版本受影响、谁负责最终验证。

这种情况下,管理层追问进度时,团队需要花时间找聊天记录、核对版本、确认负责人。问题并不是缺少沟通,而是沟通内容没有沉淀成共享状态。口头更新越频繁,越容易出现旧信息覆盖新结论、负责人变更没人知晓、修复完成但验证被遗忘等情况。

另一个常见场景是缺陷数量增长很快,团队就把“新增数超过关闭数”视为唯一警报。这个信号值得关注,但不足以独立说明质量恶化。发布前集中测试可能导致新增数短期上升;一次历史数据清理也可能让关闭数突然增加。要判断趋势,必须把缺陷按严重度、来源、版本、年龄和处理状态拆开。

2. 多团队协作会放大边界不清的成本

小团队可以靠面对面确认细节,人数和项目增加后,口头记忆不再可靠。产品、研发、测试、运维、客服各自掌握一段信息,缺陷生命周期横跨多个团队时,任何交接没有明确产物,都会制造等待。一个缺陷被搁置一天,未必是修复需要一天,也可能是等环境、等业务判断或等另一个团队确认。

对于100人以上的组织,问题还会进一步变成治理问题:不同产品线对“严重”“紧急”的理解不一致;跨部门负责人看到的状态不一致;团队用不同工具或字段表达相同概念。此时统一流程不等于所有团队必须完全同构,而是至少要统一高风险定义、责任交接规则和管理层需要的指标口径。

以 PingCode 作为项目管理平台的示例,适合先评估它能否承载组织需要的缺陷工作流、角色权限、关联需求或版本、统计视图及跨团队协作。工具选择应从流程要求反推配置方案,再用一个试点团队验证,而不是因为功能清单长就认定管理问题已经解决。

3. 延迟成本往往不在修复工时,而在影响持续扩大

缺陷成本不能只算“研发改代码用了几个小时”。线上问题可能带来客户操作受阻、人工补偿、数据修复、客服解释、销售承诺调整和后续回归测试。哪一项最大,取决于业务类型;同一个技术缺陷在内部管理后台可能只是局部不便,在交易、计费或数据处理链路上却可能造成高额影响。

因此,我会把“影响范围”和“暴露时长”放在同一张管理视图里看。影响范围回答谁受到影响,暴露时长回答风险持续了多久。对于无法快速估算损失的缺陷,先使用可操作的替代指标,例如受影响客户数、受阻关键流程数、人工处理单量、发生频次和数据可恢复性。

缺陷来源 容易遗漏的信息 应补充的管理证据
客户反馈 客户规模、业务重要性、影响是否持续 受影响客户数、客户等级、临时规避方案
测试发现 出现阶段、测试范围、是否阻塞发布 环境、版本、复现率、关联测试用例
线上监控 错误率变化、发生时段、是否仍在扩大 告警时间、影响服务、回滚或降级状态
内部员工发现 受影响角色、人工绕行成本 流程节点、受阻人数、替代步骤耗时

4. 先把场景切开,才能避免一个流程服务所有问题却服务不好任何问题

缺陷至少要区分三类:研发阶段发现、已发布产品中的线上缺陷、跨系统或数据问题。研发阶段缺陷通常可以进入迭代计划;线上高风险问题需要先止损,再分析根因;数据问题则要额外关注修复正确性、审计记录和可回滚性。把三类问题都放进普通待办队列,会让真正需要快速响应的事项被排期惯性吞掉。

我会先选一个业务边界清楚、管理痛点明显、负责人愿意配合的产品或服务试点。试点要覆盖真实协作链路,而不是只挑一个容易出漂亮报表的团队。若试点仅覆盖研发登记,不含客服入口、测试验证和发布决策,最终只能证明“工单能创建”,不能证明缺陷治理有效。

Bug怎么做?管理层效率提升:Bug / 缺陷从0到1

三、常见误区:数字看起来更整齐,决策却可能更差

1. 把严重度和优先级压成一个等级

严重度描述缺陷造成的客观影响,例如核心交易不可用、数据错误或单个页面显示异常;优先级描述当前组织准备多快处理它,受客户承诺、发布窗口、资源和风险承受度影响。严重度高通常需要优先处理,但二者不是同一个概念。

如果只设一个“紧急程度”字段,团队很容易陷入争论:业务方认为客户重要所以最高,研发认为复现率低所以不紧急,测试认为阻塞发布所以必须立即修。分开记录严重度和优先级后,管理者可以看到“影响很高但暂缓”的例外,并要求明确谁接受风险、何时复查。

2. 把关闭数量当成个人或团队绩效

关闭数适合描述处理吞吐,不适合单独评价质量贡献。按关闭数排名会鼓励拆小任务、优先修复低难度问题、把未解决问题转成其他类型任务,或者在验证之前提前关闭。结果是报表更好看,用户感受到的质量未必改善。

我会把数量指标与结果、质量和流动性指标一起看。例如新增与关闭趋势用于观察队列变化,重开率用于观察验证质量,超期高风险缺陷用于观察风险暴露,等待时间用于观察交接效率。不同指标承担不同解释责任,不能把它们加总成一个看似精确的个人分数。

3. 用“平均修复时长”掩盖长尾问题

平均值容易被少数长尾缺陷拉高,也会被大量简单问题拉低。如果多数普通缺陷当天关闭,但一个数据损坏问题拖了数周,平均时长可能无法清楚呈现管理风险。至少同时看中位数、较高分位数和超期缺陷年龄,并按严重度和来源分组。

计时起点也必须固定。是从用户首次报告、系统登记、分诊完成,还是开始开发算起?不同起点对应不同管理问题。若管理层关心用户等待,就不能只从研发开始处理时计时;若关心工程执行效率,则可以另看进入修复到提交验证的耗时。

4. 给每个缺陷加很多字段,却不维护字段含义

字段越多,信息不一定越准确。若“模块”“影响范围”“优先级”由每个团队自由解释,统计出来只是形式统一、实际口径不同。若填写字段没有触发任何决策或行动,团队会把它视为额外负担,最后出现随手选值、默认值泛滥和大量空白。

字段治理要回答三个问题:它由谁填写;在哪个环节填写;填写结果影响什么动作。比如“受影响版本”用于判断回归范围,“发现来源”用于分析入口质量,“风险接受人”用于追踪延期决策。没有下游用途的字段应谨慎保留。

5. 误把工具上线等同于流程上线

部署某项目管理工具,最多意味着团队多了一个记录缺陷的地方。流程能否运行,还取决于入口是否统一、状态是否定义、跨团队责任是否清楚、管理者是否按新口径决策。若群聊仍然是唯一有效状态,工具里的内容很快会变成滞后的副本。

我建议把工具验收从“功能是否开通”改为“真实问题能否闭环”。随机抽取一条已修复缺陷,检查是否能找到原始报告、复现信息、严重度判断、处理责任、验证结论、发布版本和关闭依据。抽查比演示流程更能暴露数据断点。

6. 用统一响应时限代替风险判断

给所有缺陷设定“24小时内响应”看起来公平,但不同问题的业务风险不同。线上核心功能中断可能需要即时止损,低影响界面问题则适合进入计划。统一时限如果没有分级,只会让团队把精力花在满足时间承诺,而不是优先降低损失。

时限应按风险等级、工作时段和业务服务承诺制定,并区分“确认收到”“开始处理”“恢复服务”和“永久修复”。这四种时间点意义不同。重大线上问题可能先通过回滚恢复服务,正式修复稍后完成;管理视图要呈现这一过程,而不是把所有动作压成一个关闭时间。

误区 表面上的好处 隐藏风险 替代做法
只看关闭数 容易汇报,便于比较 鼓励低难度问题优先和提前关闭 结合高风险积压、重开率和等待时间
只看平均时长 容易得到单一趋势 长尾风险被均值遮蔽 同时看中位数、分位数和超期年龄
一律最高优先级 每个请求都显得被重视 优先级失去区分力,队列拥堵 按影响、范围、可规避性和时效分级
字段越多越专业 数据看似完整 填报负担增加,口径漂移 字段必须对应决策或后续动作

四、专业判断逻辑:一条可落地的缺陷治理链路

1. 入口先保证可处理,不要求报告者写技术方案

有效的缺陷报告要让接手者能够判断和复现,而不是要求客户、客服或业务人员替研发定位根因。最小记录建议包括:现象、预期结果、复现步骤、发生环境、影响对象、发现时间和相关截图或日志。无法提供的内容可以标明未知,避免为了“完整”阻塞紧急问题登记。

入口应有分诊责任人,负责识别重复、无效、信息不足和需要立即升级的事项。报告不完整时,系统状态应能表达“等待补充”,并明确由谁联系报告者、何时复查。否则缺陷会在待处理队列里静默滞留,没人知道下一步是什么。

2. 用严重度、优先级和影响证据组成判断,而非凭声音大小

严重度可以围绕核心功能影响、数据完整性、安全与合规、用户范围、是否存在替代路径来定义;优先级则结合业务窗口、客户承诺、修复成本和团队容量决定。遇到意见不一致时,不要靠职位高低直接压结论,先把判断依据摊开。

严重度示例 影响特征 建议管理动作
重大 核心业务不可用、关键数据错误、存在广泛客户影响或不可接受风险 立即分配负责人,启动止损和管理升级,持续同步直至风险受控
高 关键功能受损,影响一类重要用户,临时方案有限 纳入当前迭代或发布决策,明确完成期限和验证范围
中 局部功能异常,有替代路径,影响范围可控 进入计划队列,按业务价值和依赖关系安排
低 轻微体验问题,低频发生,不影响主要任务 可与改进任务合并排期,保留复查条件

上述分级不是跨行业通用标准,而是配置起点。金融、医疗、工业控制等业务需要结合监管与安全要求设定更严格门槛。分级表发布后,最好挑选过去一段时间的典型案例进行回放,让不同角色独立评级,再讨论分歧,检验标准是否真的可执行。

3. 状态设计要表达下一步动作,不要只表达当前感觉

状态名称如果只是“待处理、处理中、已完成”,管理者仍然不知道等待原因。相对有效的状态链可以是:新建、待分诊、待补充、已排期、修复中、待验证、已关闭、暂缓、拒绝。名称并非唯一标准,关键是每个状态都有进入条件、退出条件和责任角色。

“暂缓”尤其需要治理。每条暂缓缺陷都应记录暂缓原因、风险接受人、复查日期和触发重新评估的条件。比如关联项目上线、客户数量扩大、替代方案失效时重新评估。没有复查日期的暂缓,往往就是隐形的永久遗忘。

4. 责任交接必须留下可检查的产物

责任人不是“所有参与者”,而是当前对下一步结果负责的人。缺陷从测试转给研发时,交接产物是可复现证据和影响判断;从研发转给测试时,交接产物是修复说明、变更版本和建议验证范围;从测试转给发布负责人时,交接产物是验证结论和已知风险。

一条缺陷可以有多个协作者,但应只有一个当前推进责任人。责任变化要有时间和原因,避免会议纪要中出现“研发和测试一起跟进”却无人确认下一节点。管理层看板也应显示下一动作,而不只是显示当前状态。

5. 修复和验证分开,明确“通过”的证据

修复者最了解改动内容,但不一定适合独立证明问题已解决。验证方式要匹配风险:低风险问题可以按复现步骤检查;高风险问题需要覆盖相关回归、数据一致性或边界条件;涉及线上数据修复时,还要验证修复前后数量、抽样记录和回滚能力。

重开不应被视为团队失败的单一标记。它可能代表复现条件变化、修复不完整、验证环境差异或需求理解不一致。每次重开应选择原因并归属到流程环节,用于改善报告质量、修复方式或测试覆盖,而不是为了降低指标而禁止重开。

6. 发布决策需要风险阈值和例外记录

发布门禁不等于“所有缺陷清零”。现实项目会有低风险问题延后处理,关键在于什么情况不能带入发布,什么情况可以例外放行。高严重度、无替代方案、影响数据正确性或无法回滚的缺陷,通常应设为强约束;低影响且已知可规避的问题,可以由授权角色接受风险并记录后续安排。

风险接受记录至少包含缺陷链接、影响范围、临时措施、接受人、有效期限和复查触发条件。这样做不是为了增加审批,而是避免发布后出现“大家当时都知道,但没人承认做过决定”的责任真空。

Bug怎么做?管理层效率提升:Bug / 缺陷从0到1

五、案例与数据观察:用试点证明流程有效,而不是只证明工具能用

1. 情景案例:跨部门产品团队的缺陷闭环试点

下面的数据是用于展示分析方法的情景模拟,不是某家企业的真实经营披露,也不代表行业基准。设想一个由产品、研发、测试、客服组成的团队,约120人参与相关产品交付,过去缺陷分散在群聊、测试表和需求任务中,管理层无法快速识别高风险积压。

试点先选一条核心业务链路,统一缺陷入口,定义四档严重度,要求每条未关闭缺陷有责任人和下一步日期。团队没有一次性增加十几个必填字段,而是先收集复现信息、发现来源、影响范围、版本、严重度、责任人、验证结论和暂缓依据。

试点观察了连续八周,并与之前八周做口径一致的对比。新增数量和发布节奏有波动,因此不把“关闭数上升”直接归因于工具;重点观察高风险确认速度、超期积压、重开率和管理追问所需的信息寻找时间。

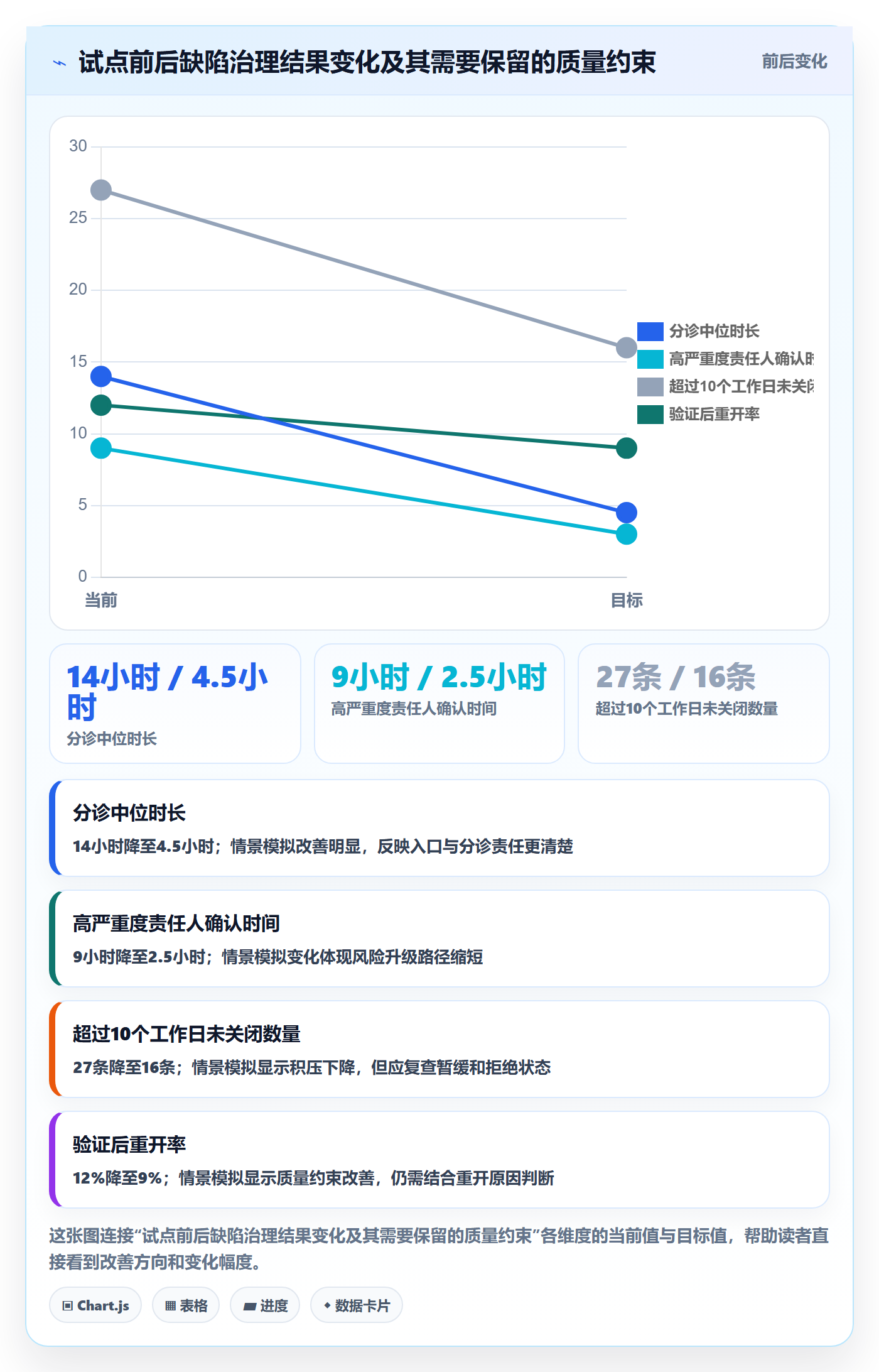

观察指标 试点前情景值 试点后情景值 如何解读
首次报告至完成分诊中位时长 14小时 4.5小时 入口负责人和分诊时段明确后,判断等待缩短
高严重度缺陷责任人确认时间 9小时 2.5小时 升级规则减少了高风险事项在普通队列中漂移
超过10个工作日未关闭的缺陷 27条 16条 老化队列下降,但仍需检查剩余缺陷是否被暂缓掩盖
验证后重开率 12% 9% 验证范围逐步明确,仍需要继续按重开原因拆分
管理层整理一次风险清单耗时 约3小时 约45分钟 信息集中减少了手工拼表,不等于修复工作本身减少

2. 数据变化要看过程,不能只看前后两个总数

如果八周后关闭缺陷增加,至少有几种解释:实际修复能力改善、入口清理了大量历史问题、团队拆分了任务、测试标准发生变化。要区分这些解释,应检查新增来源、历史积压清理比例、缺陷严重度分布、迭代人数和发布次数是否发生变化。

我会要求试点团队为每个指标写清口径。例如“高严重度缺陷责任人确认时间”从报告创建时间算到责任人首次确认时间,统计工作时间还是自然时间,跨节假日如何处理。口径不固定,趋势图再漂亮也不能支撑管理决策。

还要检查反作用指标。响应变快可能导致分诊过于宽松,重开率上升;关闭变快可能意味着验证缩短;超期数减少可能来自批量改成暂缓。任何正向指标都要配一个制衡指标,确认改善没有把问题转移到另一环节。

Bug怎么做?管理层效率提升:Bug / 缺陷从0到1

3. 用缺陷年龄看见被平均值遮蔽的长尾风险

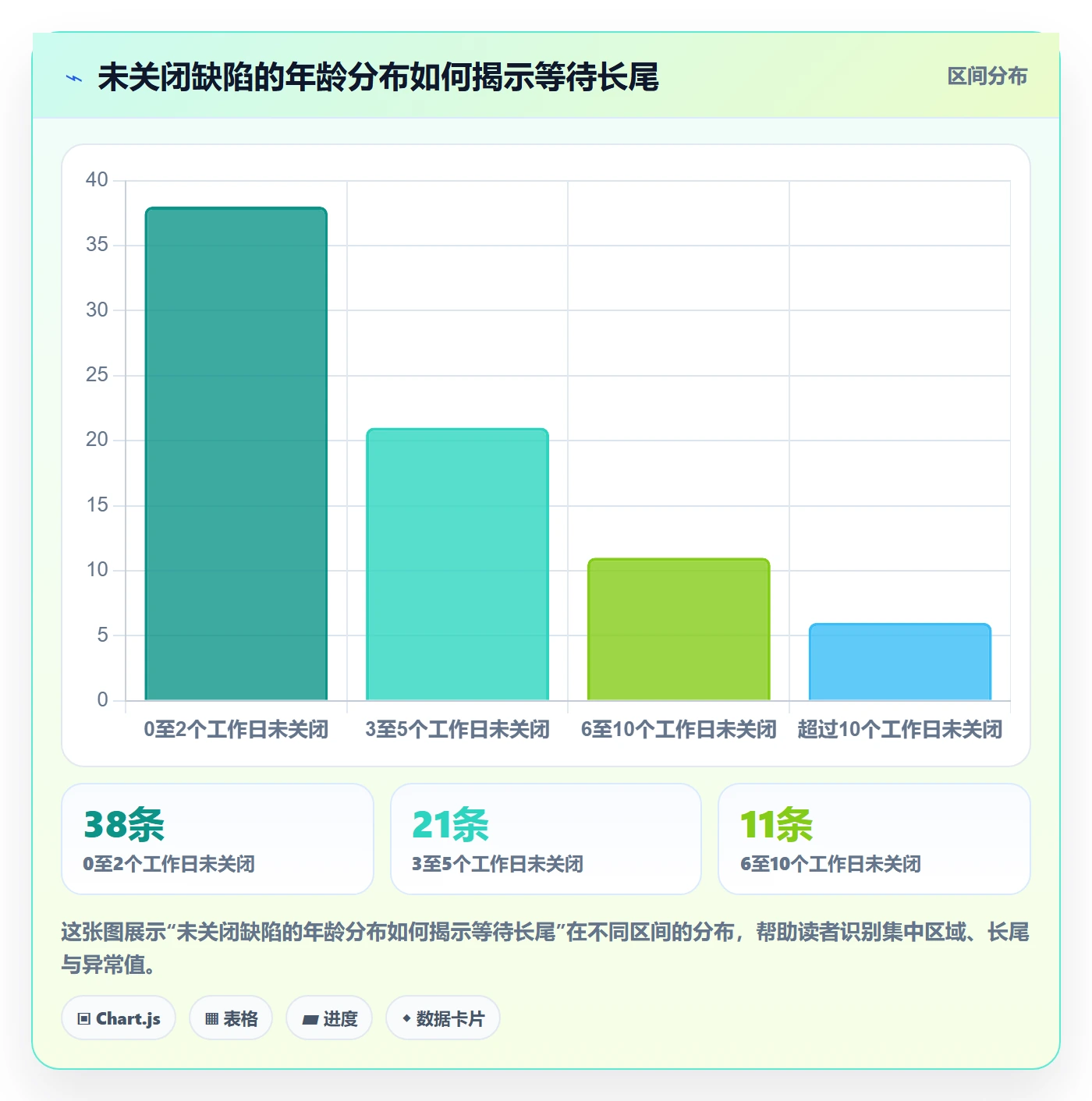

假设一个队列里大部分普通问题在两天内关闭,但高风险问题分别等待了12天和20天,平均处理时长可能同时受到大量短任务影响。按年龄区间观察,可以更早发现“无人推进”的长期问题。建议至少对未关闭缺陷展示0至2天、3至5天、6至10天、10天以上,并按严重度拆分。

年龄不是责任归属工具,而是重新评估的触发器。超过阈值后,管理者应先问:是否等待外部依赖、是否优先级发生变化、是否缺少决策人、是否缺少复现条件、是否实际上已经不再适用。找到原因后再决定升级、拆分、暂缓或关闭。

4. 把管理层信息检索成本作为独立结果

缺陷流程改善常见但容易被忽略的收益,是管理者不用再向四个团队分别询问同一件事。可以抽样记录一次风险汇报从提出问题到得到完整答案所花时间,统计需要跨越的系统和人工核对次数。这些指标不是最终经营价值,却能显示信息是否真正汇聚。

如果信息检索时间下降,但高风险缺陷暴露时长没有变化,说明管理视图改善了,处置能力还未改善;如果高风险确认速度提升,验证后重开率却显著上升,说明速度可能以质量为代价。指标组合的意义正是帮助团队区分“看得清”和“做得好”。

Bug怎么做?管理层效率提升:Bug / 缺陷从0到1

六、从0到1的实施步骤:用四个阶段把流程跑起来

1. 第一阶段:盘点入口和当前语言

第一周先不要急着改所有状态。盘点缺陷从哪里来、现在记录在哪里、谁负责判断、哪些信息经常缺失、哪些问题重复出现。访谈一线角色时,不只问“流程有什么问题”,还要让他们带一条最近处理过的缺陷,现场还原从发现到关闭的全过程。

输出一张当前流程图和一份术语表。术语表至少解释缺陷、需求变更、咨询、重复问题、线上事故、严重度和优先级。很多统计混乱不是数据系统的问题,而是团队把“功能不符合预期”和“新增需求”混为一类,导致缺陷趋势失真。

2. 第二阶段:定最小规则和升级边界

第二周定义入口必需信息、严重度标准、优先级决策角色、状态流转、验证条件和发布例外。规则应当短到团队能够在培训后复述,复杂场景用案例补充,不要把所有可能情况写进一份没人读的操作手册。

先选3至5条关键规则,例如“所有未关闭缺陷必须有当前责任人”“重大线上缺陷先止损再补充完整信息”“暂缓问题必须设复查日期”“已修复与已验证分开”。规则一旦生效,应通过例会和系统视图检查执行情况,而不是只在发布会上宣布。

3. 第三阶段:配置系统并用真实问题试跑

第三至第四周再配置项目管理平台。以 PingCode 为例,可以围绕试点组织的实际要求评估字段、流程、权限、关联关系和报表是否可配置,并验证业务人员能否便捷提交、研发能否定位版本、测试能否记录验证结果、管理者能否查看风险队列。具体能力和版本应以实际产品说明及试用结果为准。

试跑时不要只演示理想路径。故意挑选信息不全、重复报告、跨团队依赖、验证失败、需要暂缓和线上紧急处置等案例,观察系统状态是否能表达真实情况。若团队只能通过在备注里写“特殊处理”才能推进,说明流程或字段需要调整。

4. 第四阶段:建立周度运营和月度复盘

每周召开短时缺陷运营会,重点只讨论高风险、超期、责任人缺失、验证失败和需要管理决策的事项。一般低风险缺陷不必逐条过会,避免会议成为另一种手工状态同步。会前由看板生成候选清单,会后更新责任人、下一动作和截止时间。

每月复盘指标口径、重开原因、缺陷来源、长尾积压和例外放行情况。要特别检查流程是否产生反效果:分诊是否过慢、优先级是否普遍虚高、验证环节是否成为新瓶颈、低风险问题是否挤占关键修复资源。根据证据调整规则,而不是不断增加字段。

阶段 建议周期 主要产物 完成标志
现状盘点 第1周 入口清单、流程图、术语表 能说清问题从哪里来、在哪些交接处等待
规则定义 第2周 分级标准、状态规则、升级与例外原则 不同角色对典型案例的判断大体一致
试点配置 第3至4周 可用流程、视图、权限和试点数据 真实缺陷能够完成修复、验证及关闭闭环
运营复盘 第5周起 周度风险清单、月度指标分析 管理决策能基于共享信息,并能修正规则

5. 定义指标时先写清分子、分母和时间口径

例如“重开率”可以按重开缺陷数除以已验证关闭缺陷数计算,但需要说明统计窗口、跨窗口重开如何处理,以及同一缺陷多次重开是否重复计数。“超期率”也要先定义哪些缺陷有时限、时限从何时开始,不能把低风险计划项和线上重大问题使用同一个分母。

我建议先维护一页指标字典,记录名称、业务目的、计算方式、数据来源、更新频率、负责人和使用限制。团队规模扩大后,指标字典比临时解释报表更重要,因为同一名称的指标一旦出现多个算法,跨部门比较就失去意义。

Bug怎么做?管理层效率提升:Bug / 缺陷从0到1

七、不同情况下的行动建议:同一套理念,不同组织有不同起点

1. 小团队或早期项目:先管清楚责任,不要过度设计

如果团队规模小、产品边界清楚,先用一个共享队列和少量状态就够了。重点是每条未关闭缺陷有责任人、有优先级、有下一步日期,线上问题和研发阶段问题不要混淆。每周用十几分钟处理长时间未动、风险最高和需要业务判断的事项。

此阶段不必为了“成熟度”建立复杂审批。若每条低风险问题都要产品、研发、测试和管理者同时确认,流程成本会超过管理收益。可以保留轻量规则,等跨团队协作、发布频率或客户影响上升后,再增加升级机制和数据分析。

2. 100人以上组织:先统一治理口径,再允许团队配置差异

中大型组织通常需要先确定通用定义:哪些属于缺陷、严重度如何判断、什么情况必须升级、哪些状态不能缺责任人、发布例外由谁批准。然后允许不同产品线保留专属字段和局部流程,但不能改变核心指标口径和高风险处理边界。

如果使用 PingCode 等项目管理平台,建议由业务治理负责人和平台管理员共同设计试点:业务负责人定义决策需要,管理员验证配置和权限,试点团队验证日常可用性。不要让工具管理员独自决定流程,也不要让单个团队的临时习惯变成全组织标准。

3. 线上故障频繁的团队:先让止损与复盘闭环

线上问题多时,普通缺陷队列不应成为唯一入口。应明确告警确认、影响判断、止损、恢复、用户沟通、永久修复和复盘之间的关系。先恢复服务不代表根因解决,永久修复也不一定能替代对数据和客户影响的核查。

复盘重点应放在系统和流程如何让问题发生、如何未能更早发现、为什么止损迟缓、哪些防护可以降低复发风险。单纯追究某个人“为什么没发现”往往无法产生可复用的改进。行动项必须指定负责人和复查日期,并验证措施是否真正进入监控、测试或发布门禁。

4. 客户支持入口复杂的团队:先统一问题身份

客服、客户成功和销售可能分别收到同一故障的多份反馈。需要建立问题关联机制,把多个客户报告关联到一个主缺陷,同时保留每个客户的影响信息和沟通责任。否则要么重复创建造成研发队列膨胀,要么合并后丢掉客户影响范围。

客户服务团队不必拥有技术修复权,但需要看到状态、临时方案、预计更新时间和对外沟通负责人。内部缺陷状态不能直接替代客户承诺;“正在修复”不等于可以承诺具体完成时间。没有证据时,应明确下一次更新时间,而不是编造确定日期。

5. 受监管或高可靠业务:把证据链和可追溯性放在前面

涉及资金、隐私、安全、医疗或关键基础设施的组织,需要根据适用法规、行业标准和内部控制要求设计额外环节。重点包括权限控制、操作记录、验证证据、数据修复审批、版本追踪、回滚方案和风险接受记录。不能用普通互联网团队的低成本流程直接套用。

此类团队的效率不应等同于“减少步骤”。必要的独立复核会增加局部耗时,却可能降低不可逆风险。管理目标应优化等待和重复劳动,同时保留真正有效的控制点;删掉审计需要的证据,短期看似更快,长期可能带来更高的恢复和合规成本。

6. 工具已存在但数据质量差:先做治理清理,不要先迁移

若组织已经有缺陷系统,先抽样检查重复率、缺失字段、状态停留时间、责任人有效性和关闭证据。数据差不一定说明工具不合适,可能是流程没定义、培训缺失或团队另有实际工作入口。没有找到原因就迁移,往往只是把旧问题复制到新系统。

数据清理要保留判断边界:历史缺陷可以按当前状态归档,不应为了报表好看而统一改成关闭;无法确认是否仍有效的项目应标记待核实,并设定清理规则。迁移前建立字段映射和抽样核验,确保严重度、版本、关联需求和状态含义没有被悄悄改变。

八、不同情况下的取舍:速度、完整性与治理成本如何平衡

1. 所有缺陷都完整记录,还是允许紧急问题先处理

推荐做法不是二选一,而是区分紧急登记和完整补录。重大线上问题发生时,先记录现象、影响、发现时间和当前负责人,立即启动止损;风险受控后,在约定时间内补充复现条件、关联版本、验证证据和复盘结论。这样既不让文档要求延误处置,也不让紧急处理变成永久缺资料。

取舍边界是:最低限度的信息必须足以支持安全处置和责任接续。若连影响范围、当前负责人和止损状态都不清楚,就不适合把问题视作普通缺陷排队处理。紧急通道需要明确适用条件和事后补录责任,否则所有请求都会被标记为紧急。

2. 统一全组织流程,还是给各团队自主权

统一流程有利于横向对比、跨团队协作和风险升级,但过度统一会让不同业务场景承担不必要步骤。完全自治可以提高团队灵活性,却可能导致严重度定义、指标计算和发布例外各自为政。

更稳妥的方式是统一“治理内核”,允许“执行外壳”变化。治理内核包括核心定义、重大风险门槛、责任追踪、验证原则和指标口径;执行外壳可以是团队自定义的细分状态、领域字段和例会节奏。统一内容应尽量少,但必须对风险和决策有实际意义。

3. 强制发布门禁,还是允许风险例外

强制门禁适用于不可接受风险,例如关键数据正确性无法保证、重大安全问题未缓解、核心链路无法使用且无替代方案。所有缺陷清零通常不现实,也可能导致团队把低影响问题拖到发布窗口之后,掩盖真正风险。

允许例外可以提高业务灵活性,但必须有审批角色、风险说明和复查期限。若例外长期无人复查,发布门禁就会退化成形式。关键不是“是否允许带缺陷上线”,而是“谁在什么证据下接受了什么风险,接受多久,以及风险变化时如何重新决策”。

4. 追求更细的指标,还是保持少而稳定的指标

指标越细越容易定位局部瓶颈,但维护成本也越高,且容易诱发指标游戏。起步阶段建议聚焦少数能触发行动的指标:高风险确认时长、超期高风险数量、验证后重开率、队列年龄分布和缺陷入口完整度。只有当团队真的用这些指标做决策,再扩展分析维度。

任何指标都应有“停用条件”。如果某指标长期无人查看、不能解释差异、也不触发行动,就应考虑合并或移除。管理看板不是指标收藏夹;少数稳定、定义清楚、责任明确的指标,通常比几十个无人维护的图表更有价值。

需要做出的取舍 偏向一侧的收益 代价或风险 建议边界
记录完整性与处置速度 完整记录有利于复盘和追踪 紧急情况下可能延迟止损 允许先登记关键事实,风险受控后限时补全
全组织统一与团队自主 统一便于治理和对比 过度统一会增加无效步骤 统一风险定义、责任和口径,允许局部流程适配
严格门禁与业务弹性 严格门禁降低重大风险 可能延迟低风险发布 设不可豁免条件,其他例外必须可追溯并限期复查
指标丰富与使用成本 丰富指标帮助定位细节 采集维护和解释成本上升 先保留能触发行动的指标,定期淘汰无用途指标

九、下一步怎么做:用30天验证管理链路是否真的成立

1. 前三天,抽样还原问题而不是先开需求会

从最近一个月抽取20至30条缺陷,覆盖线上与研发阶段、不同严重度和不同来源。逐条核对报告信息、分诊时间、责任变更、修复与验证、关闭依据和等待原因。样本量不用于推断行业水平,而是足以让团队看见自身流程里的重复断点。

把发现的问题分成三类:规则缺失、执行不一致、工具或信息承载不足。只有第三类需要优先考虑系统配置或迁移。若主要问题是没人判断优先级,换工具不会自动产生判断人;若主要问题是验证证据没有定义,增加一个“验证结果”字段也不会自动改善验证质量。

2. 第一周内,写出一页能执行的最小规则

规则控制在一页左右,写明入口必填信息、严重度判断、优先级角色、状态责任人、暂缓复查、重开原因和发布例外。使用团队真实案例做一次演练,邀请产品、研发、测试、运营和客服分别判断,集中讨论分歧最大的两三类情形。

不要追求所有角色对每条缺陷都给出完全相同答案。真正需要一致的是风险门槛和升级路径;合理的专业分歧可以被记录并交由授权角色决策。流程设计不是消灭判断,而是让判断有依据、有责任、有复查方式。

3. 第二周启动一个端到端试点

选择一个业务边界明确的团队,接入真实缺陷而非演示数据。试点期间每天检查责任人缺失、重大问题分诊延迟、待验证积压和暂缓事项过期。问题出现时先判断是规则不清、系统限制还是执行偏差,再决定是否调整流程。

如果使用 PingCode 或其他项目管理平台,建议用试点验证四件事:不同来源能否进入统一队列;相关需求、版本和缺陷能否关联;管理者能否按风险和年龄查看积压;验证失败和例外放行能否留痕。配置要跟随实际工作,不要为了展示功能设置不必要的复杂流转。

4. 第四周做一次“反向验收”

反向验收不是展示一条最顺利的演示路径,而是随机抽取一条高风险缺陷,要求不了解该问题的管理者仅凭系统记录回答:影响什么、现在谁负责、下一步何时完成、临时措施是什么、验证依据在哪里、若延期由谁决定。若仍需私聊原负责人才能回答,流程闭环尚未完成。

再抽取一条暂缓或关闭的缺陷,检查状态是否准确、是否存在错误关闭、暂缓是否有复查日期、发布版本是否可追踪。通过抽样找到信息缺口后,优先修补最常见的断点,不要为了个别特殊案例把整个流程复杂化。

5. 30天后,用证据决定扩展、调整或暂停

试点结束时,至少比较分诊时长、高风险责任确认时间、超期队列、重开率和管理信息检索时间,并说明新增量、发布节奏、团队规模或统计口径是否变化。不要承诺所有指标必须向好;更重要的是能解释变化来自哪里,以及流程成本是否值得。

若风险可见度提高、责任交接更清楚,但修复周期没有下降,下一步可能应改善工程依赖或资源配置,而不是继续加字段。若数据完整度很低,先简化入口并培训角色。若流程运行顺畅但跨团队口径仍然不一致,再考虑扩大治理范围。

十、总结:从0到1的关键,是让缺陷成为可治理的风险对象

1. Bug管理的成熟,不以状态数量衡量

一个团队可以有很复杂的状态机,却依然说不清线上风险;也可以只有少量状态,但每条高风险缺陷都有责任人、处理时限、验证证据和明确的风险决策。判断成熟度的标准不是流程看起来多专业,而是组织能否更早发现问题、更快做出正确动作,并从重复缺陷中改变系统。

我最看重的三个变化是:团队从“谁催得急就先做谁的”转向基于影响和风险排队;管理者从“到处问进度”转向查看共享证据并处理例外;关闭缺陷从“状态改完”转向“修复、验证和发布结果都说得清”。这三个变化通常比新增十张报表更能提升组织效率。

2. 下一步从一个真实问题开始

今天就抽一条最近未关闭的高风险缺陷,检查它是否有明确影响范围、严重度、当前责任人、下一步日期、止损方案和验证条件。只要其中一项说不清,就把它作为试点的第一个改进点,而不是先写一份庞大的制度。

Bug管理从0到1,不是把所有问题装进系统,而是让每个重要问题都能沿着一条清楚的路径,从发现走到风险解除。先跑通一条闭环,再扩大到更多团队;先建立可信口径,再谈横向比较;先让决策依据可见,再用工具放大效率。这样提升的不是工单处理速度,而是组织面对不确定性的管理能力。

常见问题解答(FAQ)

1. 团队从0到1建立 Bug 管理流程,第一步应该做什么?

我们团队之前主要靠群聊和口头提醒跟进缺陷,常常出现同一个问题被重复报、修复后没人验收的情况。我想把流程搭起来,但担心一开始就加很多字段和审批,反而拖慢开发。怎样用最少的规则让流程真正运转起来?

先统一入口和状态,不要先追求复杂流程。可以先约定所有缺陷进入同一个清单,状态限定为“待确认、待修复、修复中、待验证、已关闭、暂缓”,并明确每个状态由谁负责。提 Bug 时至少填写复现步骤、实际结果、预期结果、影响范围和环境信息;缺少这些信息的条目先退回补充,而不是直接排进开发队列。

例如,一个12名开发、3名测试的团队,可以先运行两周:测试或产品负责确认缺陷是否成立,负责人负责分派,开发修复后由提交者之外的人验证。两周后检查重复缺陷率、待确认积压量和从提交到关闭的时间,再决定是否增加字段。

判断流程是否有效,不看表单有多完整,而看团队能否快速回答“现在谁在处理、下一步是什么、为什么还没关闭”。

2. Bug 优先级怎么定,才能避免所有问题都被标成高优先级?

我发现业务、测试和开发对“紧急”的理解完全不一样:影响一个客户的问题也会被要求当天修,偶发但影响面大的问题却可能被排到后面。我该用什么标准排序,才能既照顾业务风险,又不让优先级变成谁声音大谁说了算?

把“严重程度”和“处理优先级”分开。严重程度描述问题造成的影响,例如核心流程不可用、数据错误、局部功能异常或轻微显示问题;优先级则结合影响人数、发生频率、是否有绕过方案、业务时点和修复成本决定。建议设定四档,并写出可观察的判定条件,而不是只给档位名称。

例如,核心下单流程持续失败且没有替代路径,可以定为最高优先级;少数用户偶发遇到、刷新后可继续操作的问题,未必比影响范围广但有临时绕行方案的问题更急。每次调整优先级时记录调整人、原因和时间,周会上抽查“高优先级”条目。如果高优先级长期占大多数,通常不是团队特别紧急,而是标准失效或业务方缺少取舍机制。

3. 缺陷从提交到关闭,怎样设置责任人和处理时限才不会互相推诿?

我们的 Bug 经常卡在“已分配”状态,开发觉得信息不全,测试觉得开发没动,管理者只能在群里反复催。我想设置处理时限,但又不希望把所有缺陷都按同一个 SLA 管,最后变成为了赶时限而草率关闭。怎样设计责任边界更合理?

每个状态都要有唯一的下一步责任人,并把时限用于推动响应,而不是逼迫修复承诺。待确认阶段由缺陷负责人在约定时间内判断是否成立、是否重复、信息是否完整;待修复阶段由接手人给出预计处理版本或暂缓理由;待验证阶段由提交者或指定验证人及时复测。

对最高优先级问题,可以要求快速响应并立即评估影响,对普通问题则按固定周期分诊。如果超时,系统应提示当前责任人和阻塞原因,而不是自动把缺陷转给下一位。关闭前必须记录修复版本和验证结果;无法复现、重复或不计划修复的条目,也要填写明确原因。

这样管理者追踪的是“卡在哪个交接点”,而不是只看某个人名下有多少未完成项。

4. 管理层用哪些 Bug 指标判断效率提升,而不是只看缺陷数量?

我准备向管理层汇报缺陷治理效果,但单看新增和关闭数量,容易出现关闭得多就被认为效率高的误判。比如团队集中关闭一批旧问题,当前版本的线上故障却变多了。哪些指标能说明流程真的改善,哪些数据又容易被刷出来?

不要用“关闭数量”单独评价个人或团队。建议同时看首次响应时间、缺陷从提交到关闭的中位时长、超期积压量、重新打开率、重复提交率,以及按版本或发布周期观察的线上逃逸缺陷。中位数比平均值更不容易被少数长期搁置的问题拉偏;重新打开率则能帮助发现验证不充分或修复不完整。

例如,可以比较连续三个发布周期:待确认问题是否更快得到结论,普通缺陷的关闭时长是否下降,重新打开率是否没有明显上升,线上高影响缺陷是否减少。若关闭时长缩短但重新打开率上升,可能只是仓促关单;若线上缺陷增加而测试阶段缺陷下降,则要检查测试覆盖和发布风险。

汇报时把指标与版本范围、缺陷口径和团队规模一起说明,避免把工作量变化误读为效率变化。

核心关键词

读者评论

覃
覃清越

我们团队之前也把“已修复”直接当关闭,后来发现测试验证常被漏掉。把修复和验证分开确实有用,不过验证人手紧张时,积压还是会转移到最后一个环节。

韩
韩佳宁

严重度和优先级分开记这个思路挺实际。我们遇到过影响面不大但客户承诺很紧的缺陷,单一紧急程度字段很难解释为什么要先处理;关键是暂缓时也要有人确认风险。

朱
朱雨桐

指标最好别一上来铺太多。小团队如果每条缺陷都要填很多信息,最后容易全选默认值。先把复现信息、责任人、下一步时间和验证结果维护好,再看数据能不能支持决策。

文章包含AI辅助创作:Bug怎么做?管理层效率提升:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/512268

赞 (0)
飞飞飞飞
Bug / 缺陷验证教程:管理层制度设计,避坑指南
上一篇 36分钟前
优先级最佳实践:管理层Bug / 缺陷效率提升,常见问题
下一篇 35分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
