验证实操方法:实施团队提升Bug / 缺陷效率的最佳实践方法与模板
实施团队的缺陷处理慢,往往不是因为开发修得慢,而是因为问题从现场进入团队后,缺少可复现信息、责任边界和验证闭环:实施人员说“客户无法提交”,研发拿到的却只有一张报错截图;修复发布后,没人确认客户环境是否恢复。结果是同一个问题在群聊、工单和会议里反复出现,真正留给定位和验证的时间反而很少。提升 Bug / 缺陷效率,第一步不是催进度,而是把问题从“描述”变成“可验证的工程对象”。
一、先讲核心结论:缺陷效率不是修复速度,而是闭环速度
1. 把“处理得快”拆成一条可测量的链路
我判断一个实施团队的缺陷流程是否高效,不会只看“从提单到关闭用了几天”。这个数字把等待客户补信息、等待环境、等待发布窗口、等待复测等完全不同的时间混在一起,容易把流程堵塞误判成研发能力问题。
更实用的观察方式,是把缺陷闭环拆成六段:发现与记录、信息补齐、初步分诊、定位与修复、发布与复测、关闭与反馈。每一段都记录进入时间、离开时间和等待原因。团队由此能回答三个具体问题:问题在哪一段卡住,卡住的责任方是谁,哪些卡点可以通过模板或规则消除。
核心判断是:缺陷效率的主要杠杆通常不是把每个人的处理动作加快,而是减少返工、等待和重复确认。如果一个缺陷一天内被转手三次,每次都重新询问版本、账号和操作步骤,即使每位同事都很忙,整个系统仍然低效。
2. 用“可复现、可归属、可验证”作为入口门槛
一条合格缺陷至少要具备三个条件。第一,别人能按照记录尽量复现现象;第二,团队能判断下一步由谁推进;第三,修复后能判断问题是否真的消失。缺少任意一项,工单看起来已创建,实际却只是把不确定性转移给下一个人。
入口门槛不是要求一线实施人员一次写出完整根因分析。实施人员通常不了解代码和内部依赖,也不应被要求猜测原因。门槛应聚焦于现场事实:发生了什么、预期是什么、在哪个环境发生、影响谁、如何复现、证据在哪里。
3. 优先管理流动效率,而非堆积处理量
缺陷“处理量”很容易被刷高:拆分重复工单、关闭后又重开、把待确认问题算成已解决,都能让数量好看,却未必改善客户体验。我建议同时看周期时间、等待时间、重开率、首次信息完整率和超时未更新数,并且按严重级别及客户环境分层。
当在制缺陷过多时,新增任务会拉长所有任务的等待时间。团队此时继续追求“每人多接几个问题”,往往会增加上下文切换。与其扩充工单数量,不如先限制并行定位中的问题,让正在处理的缺陷更快到达可验证状态。

4. 先统一定义,再比较团队表现
同一个“解决时长”,如果甲团队从建单时起算,乙团队从信息补齐后起算,横向对比就没有意义。统一时钟规则时,我会把“总周期”与“可控处理时间”分开:总周期反映客户整体等待;可控处理时间反映团队实际推进效率;客户待补充、等待外部系统或等待变更窗口则单独标记为暂停原因。
这并不意味着等待客户的时间可以从服务体验中抹掉。对客户而言,等待仍然存在;对内部诊断而言,却必须区分等待的来源。一个指标用于体验管理,另一个用于改进团队动作,混为一谈就会引发错误奖惩。
二、背景和真实场景:实施团队为什么容易被缺陷拖住
1. 现场问题的信息天然不完整
实施团队处在客户业务、产品配置、部署环境和研发实现的交界处。客户描述的“功能坏了”,可能是权限配置变化、数据不符合约束、浏览器缓存、接口超时、定时任务延迟,也可能确实是软件缺陷。现场人员看到的是业务现象,不一定能直接判断技术原因。
因此,我不建议把“分类准确率”作为实施人员的首要考核。要求现场人员在证据不足时选定根因,容易造成表面分类准确、实际信息失真。更合理的目标是:记录事实准确,分类可以暂定,后续由分诊角色修正,并保留修正轨迹。
2. 同一现象可能对应不同故障域
例如,用户点击“提交”后页面没有反应,至少有几种不同解释:浏览器端脚本报错、请求已经发送但服务端响应超时、权限校验拒绝、数据库写入失败,或者请求成功但前端没有刷新。单靠一句“按钮没反应”,研发只能先猜测故障域。
实施人员不需要懂全部技术细节,但可以采集能缩小范围的事实:操作时间、用户角色、页面路径、请求是否出现、其他账号能否复现、同环境其他功能是否正常。不同故障域需要的证据不一样,信息采集要围绕下一步判断设计,而不是把所有字段一股脑填满。
3. 多客户、多版本、多环境放大了复现成本
标准产品团队常常只需要考虑少量稳定环境,而实施团队可能同时面对不同版本、定制项、网络策略、单点登录方式和数据规模。开发环境“能复现”不代表客户现场“已修复”;同一补丁在一个项目可用,也可能在另一个项目触发兼容问题。
所以,缺陷记录里的“版本”不能只写产品主版本。至少要分清产品版本、补丁版本、部署形态、关键配置差异和问题发生时间。若涉及接口或定时任务,还应注明相关服务版本、任务执行批次或请求标识。记录细节并非为了形式完整,而是为了防止验证对象错位。
4. 案例说明:工单数量不高,等待时间却很长
下面使用一个匿名化的实施团队情景推演,不对应某个真实客户,也不是行业基准。团队有 12 名实施与支持人员,服务多个企业客户,每月收到约 140 条疑似缺陷反馈。复盘后发现,问题并不集中在编码修复:约三分之一的工单在进入有效定位前需要补充信息,另有一批已经修复的工单迟迟没有完成客户环境复测。
团队把建单模板从“问题描述、截图”调整为“环境与版本、实际结果、预期结果、复现步骤、影响范围、发生时间、证据和临时规避方式”。同时设置每日两次分诊,明确谁负责收集客户信息、谁负责技术分类、谁负责发布后验证。四周的情景推演中,首次信息完整率从 62% 提高到 84%,从建单到有效定位的中位等待时间从 1.8 天降到 0.9 天。
需要强调的是,这些数字用于说明如何观察改进路径,不是某个产品的公开业绩。团队不能据此推断“所有组织一个月都能提升 22 个百分点”。真正可迁移的是方法:先建立相同统计口径,再找出最大等待段,最后只改动能影响该段的规则。

三、常见误区:看起来在提速,实际在制造返工
1. 把关闭工单数当作效率
关闭数是吞吐量信号,不是价值本身。若把“关闭得多”变成绩效目标,团队可能倾向于关闭低风险、容易处理的工单,把复杂缺陷转成新工单,或者在客户未验证时先行关闭。短期报表变漂亮,重开和投诉却会在下一周期出现。
我更愿意把关闭数放在背景指标里,并与重开率、客户确认率、逾期未更新数一起看。关闭数量上升而重开率同步上升,通常不是效率提升,而是关闭标准被稀释。
2. 把所有问题都标成最高优先级
现场人员面对客户压力时,容易把“客户很着急”直接等同于“最高严重级别”。但严重级别应该描述业务损害,优先级则是团队资源排序;两者相关,却不是同一个概念。单客户关键流程受阻,可能影响严重但范围有限;低概率数据丢失也可能影响人数少,却需要立即控制风险。
我建议采用“严重级别描述影响,优先级决定行动顺序”的双层判断。严重级别关注范围、业务关键性和数据风险;优先级还要考虑临时方案、受影响客户数量、交付窗口和已承诺时限。只有明确区分,团队才不至于所有工单都在抢同一批资源。
3. 用“信息不全不受理”把问题挡回去
设置入口标准是为了减少无效往返,不是为了拒绝现场反馈。客户环境不允许导出日志、问题只在特定账号出现、生产数据不能提供,这些都是现实约束。若把模板字段设成绝对必填,现场人员只能填“无”或编造内容,表面上字段齐全,信息质量反而下降。
更好的方式是把字段分成“必需事实”“条件必需”和“暂不可得原因”。每项信息允许选择“无法获取”,但必须写清限制和替代证据,例如脱敏截图、时间范围、请求编号或同类账号的对照结果。这样既维护证据质量,也不耽误需要立即响应的问题。
4. 用“已修复”代替“已验证”
研发本地测试通过,只能说明代码在特定条件下表现符合预期;它不等于补丁已部署到客户环境,更不等于客户侧业务流程恢复。实施场景里,发布批次、配置差异、缓存、数据状态和操作权限都可能影响最终结果。
缺陷状态应至少区分“开发修复完成”“待发布”“已发布待复测”“验证通过”“客户确认关闭”。如果团队工具不支持这么细的状态,也可以用字段和时间戳明确记录,不应把不同含义都压缩成“已解决”。
5. 只追求自动化,不先统一规则
自动提醒、自动分派和自动报表确实能减少重复劳动,但如果分类定义不一致,自动化只会更快地把问题发错人。比如“权限问题”被用于角色配置、登录失败和接口鉴权三种场景,规则引擎即使运行正常,也无法稳定分流。
在配置工具前,我会先抽查最近 30 至 50 条工单,整理高频类别、误分类原因和实际处理角色,再决定要不要自动分派。此处的样本量是一个便于快速复盘的起点,不是统计学上的固定要求;如果缺陷总量很少,应尽量扩大观察周期。
6. 只看平均时长,忽略长尾问题
平均值容易被少数长时间等待的工单拉高,也可能掩盖一批简单问题已经明显提速。对实施团队,我通常同时看中位数和第 90 百分位数:中位数反映常规处理体验,P90 揭示最慢那一成问题的负担。若中位数下降而 P90 不变,可能说明常见问题改善了,复杂问题仍缺少升级路径。
分布指标必须配合工单类型看。跨系统接口故障、历史数据修复和权限配置问题,复杂度不同,不宜用一个平均数要求所有团队。没有分层的比较,数字看起来公平,实际上可能惩罚承担复杂项目的成员。
四、专业判断逻辑:从分级、分诊到验证建立闭环
1. 先区分缺陷、配置问题、数据问题和需求变更
“问题”是现场现象,“缺陷”则是经过验证的产品行为偏差。团队不必在入口立刻定性,但需要在分诊阶段建立可修订的类型。把所有异常都登记为缺陷,会把配置支持、培训、数据治理和需求决策混进研发队列;把真正的缺陷当成使用问题,又会造成客户反复解释。
我建议初始类别至少包括:产品缺陷、配置或权限、数据质量、环境与部署、接口依赖、使用咨询、需求变更、暂未判定。类别应描述“当前证据支持的处理路径”,不是不可更改的结论。证据变化时允许转类,并记录改类原因。
| 初始类别 | 典型信号 | 下一步证据 | 常见负责角色 |
|---|---|---|---|
| 产品缺陷 | 在支持范围内可稳定复现,实际行为偏离已定义结果 | 版本、复现步骤、日志或请求标识、预期行为依据 | 研发负责人或模块负责人 |
| 配置或权限 | 特定角色、租户或配置下发生,其他条件下正常 | 角色差异、配置变更记录、权限策略与操作账号 | 实施顾问或管理员 |
| 数据质量 | 少数记录异常,换用其他数据后流程正常 | 脱敏数据样例、字段约束、导入来源与处理时间 | 数据负责人或实施人员 |
| 环境与部署 | 只在某节点、部署形态或网络条件下出现 | 部署拓扑、服务状态、资源使用、发布时间 | 运维或交付负责人 |
| 接口依赖 | 调用外部系统时失败或结果延迟 | 调用时间、请求编号、响应状态、依赖方状态 | 接口负责人或双方技术联系人 |
| 需求变更 | 现有行为符合约定,但业务方希望改变规则 | 现有约定、目标流程、影响范围和验收条件 | 产品、业务负责人或项目经理 |
2. 严重级别与优先级分开打分
缺陷分级不需要造一个复杂模型。团队可以先用四个维度判断严重级别:业务流程是否中断、影响用户和客户范围、是否存在数据丢失或安全风险、是否有可行临时方案。每个维度采用低、中、高描述即可,避免不同角色用“紧急、很急、非常急”争论词义。
优先级则需要结合严重级别与处理窗口。我的经验性建议是先保障数据安全、关键业务中断和大范围不可用问题,再处理有明确时限的交付阻塞,最后安排有可用绕行方案的局部问题。此排序不是无条件规则:例如法规或合同约定、正在进行的切换窗口、回滚风险,都可能改变处理顺序。
| 判断情景 | 严重级别倾向 | 优先级倾向 | 判断时必须核对 |
|---|---|---|---|
| 核心流程全面中断且无绕行办法 | 高 | 通常高 | 影响范围、恢复目标、是否可回滚 |
| 少量用户受影响,但存在数据完整性风险 | 高 | 通常高 | 数据影响是否持续扩大、是否需要先止损 |
| 单个用户遇到低频显示异常且有替代流程 | 低至中 | 依交付承诺安排 | 临时方案成本、复现稳定性、业务时限 |
| 功能按现有约定运行,但客户提出不同业务规则 | 不作为缺陷定级 | 进入需求评估 | 合同范围、变更成本、验收标准 |
3. 分诊要产出决定,不是再开一场描述会
分诊的目标不是让每个角色轮流讲一遍问题,而是做出下一步决定。每条工单至少明确:当前类别、严重级别、优先级、处理负责人、下一动作、完成期限、等待原因和需要谁配合。即使根因暂时未知,也要能明确“下一步由谁获取什么证据”。
团队可以采用轻量的每日分诊,而不是每条工单随时拉群。对高风险问题即时响应;普通问题集中在固定时段处理;信息不足的问题明确补充负责人和截止时间。这样既避免日常注意力被频繁打断,也避免低优先级问题被长期遗忘。
4. 建立“等待状态”而不是把停滞藏在进行中

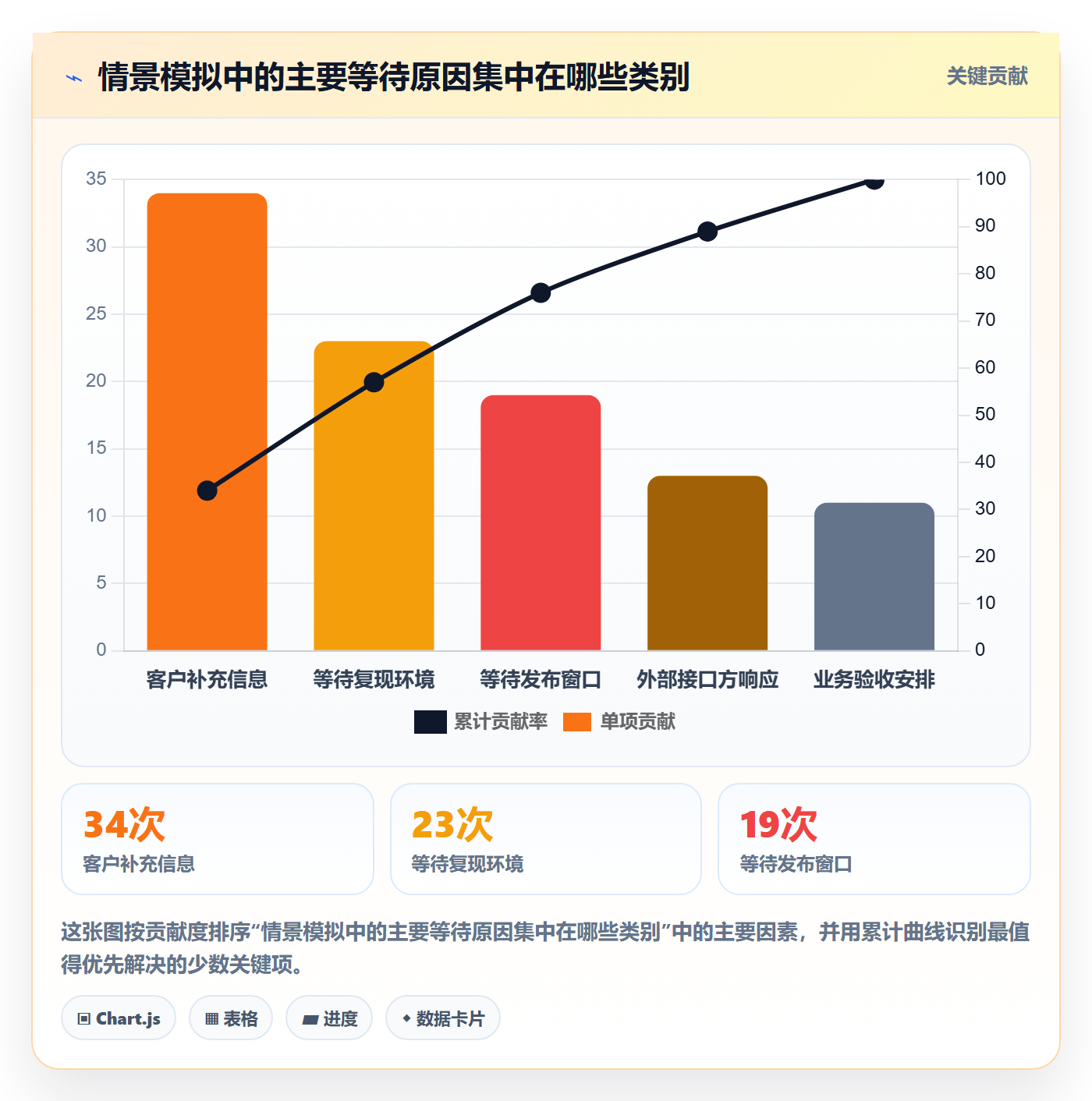

若所有工单都显示“处理中”,管理者无法区分团队正在定位,还是在等客户、等环境、等发布审批。等待原因建议做成有限枚举,例如待客户补信息、待复现环境、待外部系统、待发布窗口、待业务验收、待研发评估。每次进入等待状态,都设置下一次更新时间或提醒日期。
等待不是偷懒,也不应自动算作个人延误;但它必须可见。若大量问题都停在“待客户补信息”,就要改进采集模板或客户沟通方式;若都停在“待复测”,就要给验证安排固定窗口。状态透明的价值,不是给停滞找借口,而是让团队知道该消除哪一种停滞。
5. 用风险驱动的验证,而非每项都做同一套回归
修复后的验证分成三层:确认原问题已消失、检查相关功能没有明显回归、验证客户业务链路恢复。低影响界面问题可能只需定向复测和相关模块抽查;涉及权限、计费、数据迁移、接口幂等或批量操作的问题,需要扩展回归范围,并考虑备份、回滚和数据校验。
我会要求修复负责人说明“改了什么”和“可能影响什么”,实施验证人说明“用什么账号、数据和操作路径验证”。如果只写“已测试通过”,事后很难判断测试覆盖是否匹配变更风险。对高风险修复,还应保存关键请求标识、结果截图或数据校验结果,形成可追溯证据。

6. 工具承载流程,但流程定义先于工具配置
当团队规模较小、流程简单时,表格加固定分诊也能运作;当多个项目、客户、版本和角色并行,状态、权限、通知和报表的维护成本会迅速上升。这时可以考虑使用支持缺陷与需求、任务、迭代或发布关联的项目管理平台,把记录、责任人、历史状态和验证证据集中起来。
例如,在 PingCode 这类项目管理平台中,实施团队可以按自身规则配置缺陷类型、状态、字段、优先级和工作流,再把缺陷与对应项目、研发任务或发布批次关联。它的价值不在于“用了工具就自动提效”,而在于减少信息散落和状态失真;字段若过多、流程若照搬研发部门,反而会加重一线填单负担。
选择工具时,我会先验证三个场景:现场人员能否快速提交并补齐证据;研发是否能看到足够上下文而不用重复询问;修复发布后能否追踪到验证人和客户确认。对于中大型企业或 100 人以上组织,还要额外核对权限隔离、多项目视图、审计记录、通知策略和数据报表口径。不要仅凭功能清单判断适配度,最好拿真实但脱敏的历史工单做一轮流程演练。
五、案例与数据观察:怎样证明改动真的有效
1. 先设基线,避免改了流程却不知道效果
情景推演中的团队先选取连续四周的工单作为改造前基线,再以相同筛选条件观察改造后四周。团队没有把所有历史工单简单混在一起,而是按产品模块、客户环境、严重级别和问题类别分层;否则某一阶段刚好遇到更多复杂接口问题,就可能让总体周期看起来恶化。
在数据量不大的情况下,数字波动很常见。比如一个月只有 20 个高优先级缺陷,少数长周期事件就可能显著影响平均值。我会同时保留工单明细和汇总指标,先确认指标变化由哪些个案推动,再判断是否应调整流程,而不是看到曲线升降就立刻宣布成功或失败。
2. 用一组互相制约的指标看质量、速度和负担
指标不宜越多越好。初期可以选一组能分别回答“信息是否够用”“团队是否在推进”“客户是否真的恢复”“改进是否产生副作用”的数据。推荐的起步组合如下,数值均为示意基准,团队必须用自己的历史数据替换。
| 指标 | 建议口径 | 它回答的问题 | 容易误读的地方 |
|---|---|---|---|
| 首次信息完整率 | 首次提交时满足必需事实字段的工单数 ÷ 新建工单数 | 入口模板是否帮助现场提供有效信息 | 字段填满不代表内容真实可用,需要抽查质量 |

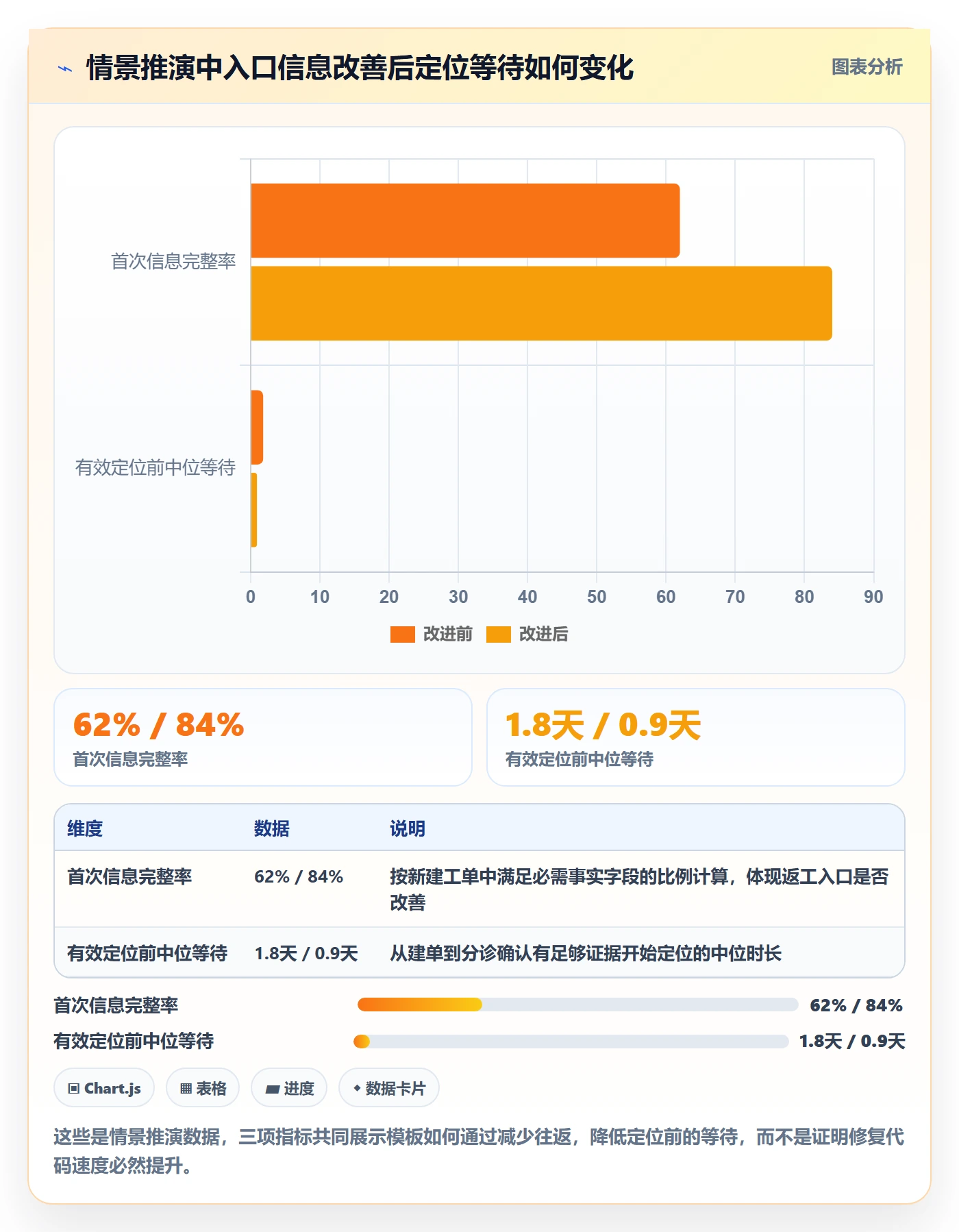

| 首次有效定位时间 | 建单至确认可以开始有效排查的中位时长 | 信息补齐与分诊是否顺畅 | 必须统一“有效定位”的定义和暂停规则 |
| 周期时间中位数与 P90 | 从登记到验证关闭的日历时间分位数 | 常规问题和长尾问题分别有多慢 | 需按类别、严重级别分层,不宜直接比较不同团队 |
| 等待时间占比 | 客户、环境、外部依赖等等待时长 ÷ 总周期 | 哪些流程外依赖主导延迟 | 不要从客户体验指标中删掉等待时间 |
| 重开率 | 关闭后因原问题未解决再次打开的工单数 ÷ 已关闭工单数 | 关闭标准或验证质量是否不足 | 需求变化产生的新问题不应混算为原缺陷重开 |
| 客户确认率 | 有明确客户侧验证结果的关闭工单数 ÷ 已关闭工单数 | 团队是否把修复状态真正交回客户业务现场 | 客户未回复不等于验证失败,也不等于已确认成功 |
3. 用情景推演读懂指标之间的关系

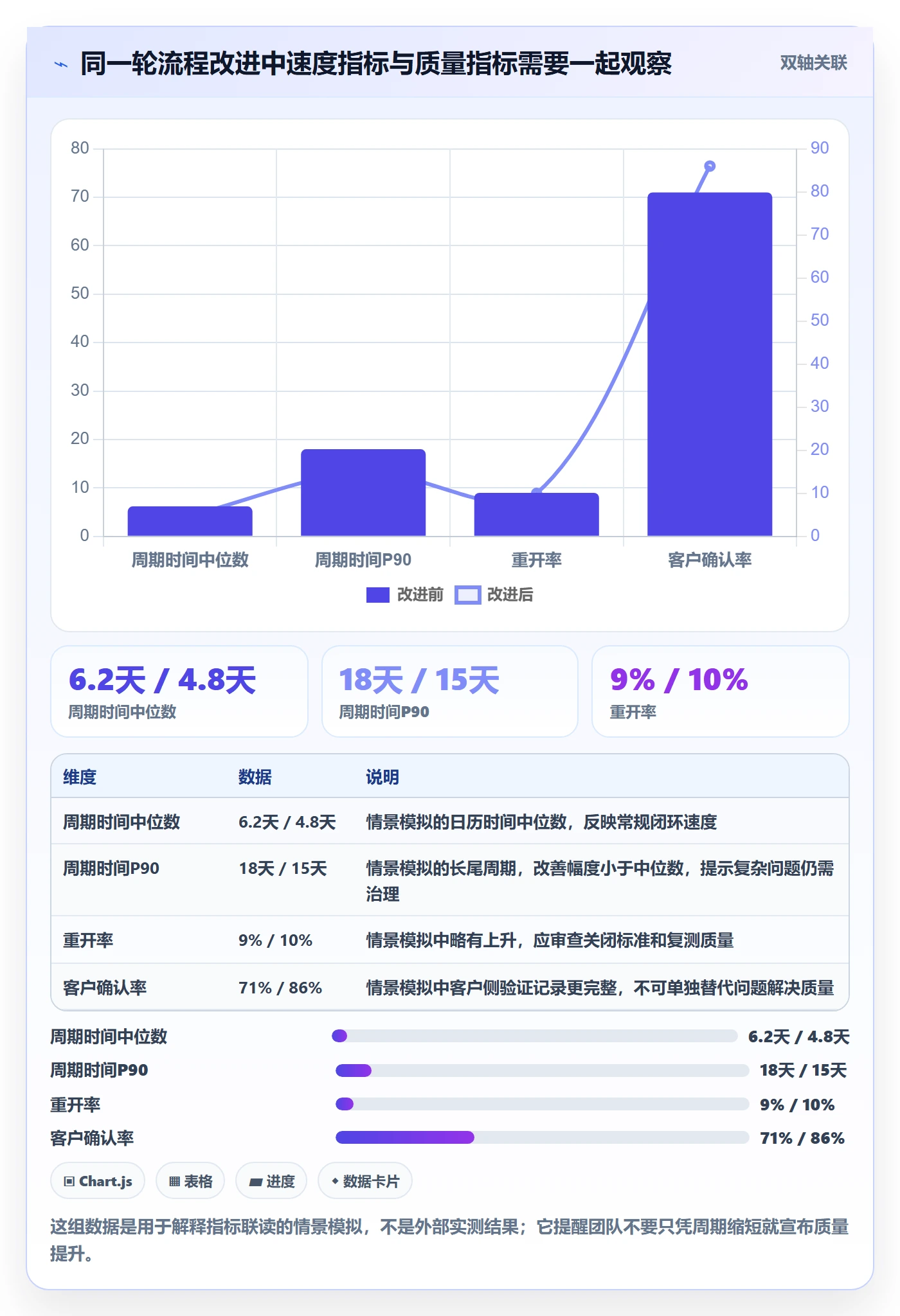

假设四周改进后,首次信息完整率上升,但周期时间中位数几乎没有变化。不要马上判定模板无效:也许等待发布窗口才是总周期主因。若首次定位时间缩短、总周期不变、待复测工单增加,就应把治理重点从入口移向发布与客户验证。
相反,如果周期时间变短但重开率上升,可能是团队提前关闭工单,或者复测范围不足。若中位数改善、P90 上升,则复杂问题可能积压,应该检查升级机制、跨部门依赖和疑难问题的负责人,而不是继续优化最容易处理的类别。

4. 观察原因,不把相关变化说成因果
如果模板上线后周期变短,不代表模板必然是唯一原因。同期可能增加了支援人手、客户减少了版本变更、发布窗口变得频繁,或者团队处理的问题类型恰好更简单。复盘时应记录同期变化,检查改造实际覆盖了多少工单,并抽样比较字段质量和沟通次数。
条件允许时,可以在相近项目或相近类型工单中分阶段采用新模板,对比入口完整率、沟通往返和定位时间。团队规模较小时不必追求复杂实验设计,但至少要保持定义一致、时间窗口明确、异常个案可追溯。对外表达结果时,注明样本范围和限制,比给出一个看似精确的百分比更专业。
5. 每周复盘一批长尾工单
长尾问题最值得复盘的,不只是“为什么处理了这么久”,而是每次等待有没有明确责任人、下一步动作和更新时间。可以每周抽查 5 至 10 条逾期或高风险工单,按时间线标注每次状态变化、信息往返、责任交接和决策延迟。样本数量依团队规模调整,目的是发现系统性模式,不是给个人排名。
若多条工单停在同一状态,说明问题可能是流程设计或权限设置;若总是某类接口问题反复等待外部方,则要建立联系人、升级路径和请求证据规范;若相同模块频繁重开,就应回到回归覆盖、代码变更范围或需求验收标准,不应把所有问题都推给实施现场。

六、可直接使用的实操流程与模板
1. 缺陷提单模板:只收集能支持判断的事实
模板的目标是让现场人员少写无关背景,让接手人少做重复询问。必填项应尽量少而关键,条件字段根据问题类型显示。下面的内容可以直接转成表单、工单字段或项目管理平台中的自定义模板。
| 字段 | 填写要求 | 填写示例 |
|---|---|---|
| 工单标题 | 用“对象+现象+条件”描述,避免只写“系统报错” | 订单审批在只读角色下提交后返回权限提示 |
| 客户与项目 | 标明受影响项目或租户,按权限要求处理敏感信息 | 客户甲/生产环境;敏感标识使用内部编号 |
| 产品与部署版本 | 填写主版本、补丁号、部署形态和相关服务版本 | 版本A、补丁B;私有化部署;接口服务C |
| 发生时间与频率 | 注明首次发生时间、最近发生时间和大致频次 | 周二 10:15 首次出现;三个账号中两个可复现 |
| 实际结果 | 描述系统实际表现,避免先写推测根因 | 点击提交后返回权限提示,记录未生成 |
| 预期结果 | 说明按现有规则应发生什么,必要时引用验收约定 | 该角色应可提交申请,但不能修改审批规则 |
| 复现步骤 | 从进入页面开始按顺序写,包含账号角色和关键数据条件 | 登录测试账号,打开指定申请,填写必需字段,提交 |
| 影响范围 | 说明受影响用户、业务环节、持续时间和业务后果 | 两个审批人暂不能提交;可由管理员代办;未发现数据丢失 |
| 证据 | 提供脱敏截图、日志时间点、请求编号或录屏位置 | 附件已脱敏;请求编号及对应时间写入内部记录 |
| 临时方案 | 说明是否存在绕行方式及其风险、成本 | 管理员代提交;每天增加约 20 分钟操作成本 |
| 信息缺口 | 对暂时无法获取的字段说明原因和下一步动作 | 客户不允许导出生产日志,已申请提供脱敏请求编号 |
2. 分诊模板:每条工单必须有下一动作
分诊记录不必写成会议纪要。对每条问题只需留下能推动闭环的决策:暂定分类、严重级别、优先级、证据充分度、当前负责人、下一动作、配合人、时间点和等待原因。若判断暂时不属于缺陷,也要给出转交对象和客户沟通口径,不能只把类型改掉就结束。
分诊记录示例:“暂定为产品缺陷,严重级别中,优先级高;两个角色可复现,单点登录账号不可复现;实施负责人补充角色配置差异,截止今天 16:00;研发模块负责人随后检查权限校验日志;在日志到位前状态为待补充信息,下次更新时间为明日 10:00。”
3. 修复验证模板:把“测试通过”改写成证据
修复验证应明确修复版本、验证环境、验证账号与权限、测试数据、复现步骤、实际结果、回归范围、未覆盖风险和客户确认状态。若问题无法在客户生产环境复现,应说明替代验证条件及其限制,不能用“开发环境通过”直接等价为客户现场已恢复。
对数据类问题,验证内容还应包括影响记录数、修复前后校验、重复执行是否安全、是否需要备份与回滚。对接口类问题,应检查超时、重复请求、部分成功和重试行为。对权限类问题,既要验证应允许的角色,也要确认不应允许的角色仍被正确限制。
| 验证项 | 记录内容 | 不通过时的动作 |
|---|---|---|
| 版本与发布批次 | 实际部署版本、补丁号、部署时间和节点范围 | 确认版本是否覆盖问题环境,必要时暂停关闭 |
| 原问题复现路径 | 账号、角色、数据条件和完整操作步骤 | 保存新的失败证据,退回定位并记录差异 |
| 预期结果核验 | 实际输出与约定预期逐项对照 | 澄清预期依据,必要时转需求评估 |
| 关联回归 | 受影响模块、关键相邻流程和风险等级 | 扩大回归或安排灰度观察 |
| 客户业务确认 | 确认人、确认时间、业务流程恢复情况 | 注明待确认状态和下一次联系时间 |
| 未覆盖风险 | 无法测试的环境、数据或依赖限制 | 制定监控、回滚或补充验证计划 |
4. 关闭模板:区分解决、规避和客户未响应
缺陷关闭原因至少要区分:已修复并验证、已有临时规避但待正式修复、确认属于配置或数据问题并已处理、需求变更转入评估、无法复现且完成约定观察、客户未反馈但内部验证通过。把这些情况都记成“已解决”,会让后续团队误以为产品问题已经彻底消失。
客户未响应时,要记录联系次数、联系渠道、最后一次可观察时间和重新打开条件。对于影响重大或存在数据风险的问题,不能仅因客户未回复而自动关闭;对于低影响且提供了明确规避方案的问题,可以依据服务约定在规定观察期后关闭,但状态和原因要透明。
5. 每日分诊与每周复盘的会议议程
每日分诊控制在短时间内,重点只看新进高风险问题、即将超时问题、等待状态变化和需要跨团队决策的工单。会议不逐条朗读描述;参加者会前应能在系统里阅读事实,会上只处理分类、责任、优先级和阻塞决策。
-
新问题:确认影响、证据是否足以开始定位、是否需要立即止损。
-
高优先级问题:检查负责人、下一动作、客户更新节点和风险控制措施。
-
等待问题:确认等待对象、截止时间、替代路径及是否需要升级。
-
发布与复测:确认修复版本、验证人、客户环境窗口和回滚准备。
-
决策记录:只记录负责人、动作、时间点和判断依据,不重复抄写整段讨论。
每周复盘则看趋势和系统原因,不替代日常分诊。可以讨论重开工单、长尾问题、高频误分类、缺陷逃逸、模板未覆盖字段、发布后验证遗漏,以及客户反复遇到的同类现象。每周选一到两个能落地的流程改进,比同时宣布十项制度更容易执行。
七、不同情况下的行动建议:按团队约束选择方法
1. 小团队、缺陷量少:先把口径和责任做实
小团队不必一开始就引入复杂分级矩阵、自动化规则和多层审批。先统一标题、必需事实字段、关闭定义和负责人规则,再用共享表格或轻量工单系统跟踪状态。团队真正需要的是每条问题都有人负责、每次等待都有记录、验证结果找得到。
当每月只有几十条问题时,过多状态会增加维护负担。建议把状态控制在“新建、分诊中、处理中、等待、待验证、已关闭”等少数阶段,把等待原因和缺陷类型另设字段。每月抽样检查,发现最常见的反复询问后,再逐步增加模板提示。
2. 多项目并行:先解决跨项目可见性与责任交接
多项目团队常见的难点不是缺陷难修,而是客户项目各自维护一套表格、研发只能看到汇总后的描述、实施人员不知道相似问题是否已在其他项目出现。此时需要统一最小数据模型,同时保留项目、客户和环境的隔离权限。
建议把“一个现象一条主记录,多个客户或版本作为关联影响对象”作为讨论起点。对于确定相同根因的问题,可以建立主缺陷并关联现场工单,避免重复分析;但不同环境的验证结果仍要分别记录,不能因为一个项目已修复就推断所有项目都恢复。
3. 高风险业务:速度让位于止损、追踪和可回滚
涉及支付、身份权限、审批合规、关键数据或批量处理时,最快动作可能不是立即上线修复,而是先停止错误扩大、隔离受影响功能、备份数据并确认回滚方案。风险较高时,应由技术与业务共同确定可接受的恢复顺序和验证范围。
这类缺陷需要更严格的发布与验证证据,包括受影响数据范围、权限边界、重复执行安全性、异常告警和回滚条件。短期增加几个小时的验证时间,可能比一次快速但不可逆的修复更节省总体成本。此处不能用普通缺陷的平均时长作为唯一目标。
4. 客户环境受限:用替代证据降低盲区
有的客户不能开放远程访问,不能导出完整日志,也不允许在生产环境创建测试数据。实施团队应提前准备证据替代方案,例如经过脱敏的请求编号、限定时间窗口的日志片段、客户端录屏、对照账号、只读查询结果或复现环境的配置摘要。
替代证据的质量要标明限制。比如录屏可以证明操作路径和界面结果,却不能单独证明服务端没有收到请求;截图能显示报错,但未必能确定发生时间。不要把“有附件”当成“证据完整”,而要说明每份证据能支持什么判断、不能支持什么判断。
5. 客户频繁催办:提高沟通确定性,不随意承诺修复时间
客户最难接受的往往不是问题尚未解决,而是不知道团队正在做什么、何时会再获得消息。对尚未定位的问题,可以承诺下一次更新时间,而不是承诺未经评估的修复日期。对已确定缺陷,则说明当前阶段、风险、临时方案、发布计划和验证安排。
沟通中应区分“调查完成时间”“预计修复时间”“预计发布窗口”和“客户验证时间”。这些节点依赖不同资源,笼统说“明天解决”很容易被理解为明天已在生产环境恢复。若时间存在不确定性,应给出当前假设和更新时间条件,而不是制造虚假的确定感。
6. 新系统上线或集中交付期:设短期战情机制,之后及时降级
集中上线期间,问题量和业务影响往往短时间上升。团队可以临时设立高优先级通道、固定更新频率、值班责任人和每日风险同步,但必须标注这是阶段性机制。若长期保持战情模式,所有人都被高优先级打断,普通缺陷和根因治理会持续积压。
上线高峰过去后,应复盘哪些问题来自产品、数据迁移、环境、权限、培训或交付计划,并恢复常规分诊节奏。若相同问题反复发生,建立已知问题与解决方案库,但要注明适用版本、适用环境和失效条件,避免旧答案被直接套用到新场景。
八、取舍、试点与下一步:用最小闭环开始,而不是一次推倒重来
1. 提升信息完整度与降低一线填单负担之间的取舍
字段越多,潜在信息越完整,但现场填写成本也越高。对提单人来说,字段需要与下一步判断相关,且尽量能从系统自动带出。不要要求实施人员填写研发可从日志、版本库或监控中取得的信息,也不要在工单入口强迫填写无法确认的根因。
一个可行方法是先对近一个月工单做字段审计:哪些信息每次都需要追问,哪些字段多数人留空,哪些字段填了也没人用。保留前一类,删除或改为条件显示第二类,取消第三类。模板的成功标准不是字段齐全,而是减少重复沟通且不增加无意义负担。
2. 透明跟踪与过度考核之间的取舍
公开周期时间、逾期数和等待原因,有助于团队发现瓶颈;把这些指标直接用于个人排名,则容易诱发拆单、改状态和挑选简单任务。指标首先用于流程诊断,只有定义稳定、样本足够、工作复杂度可比时,才适合进入更正式的绩效讨论。
我更倾向于先做团队级指标,再做角色或类别分层。若要观察个人负担,应结合在手复杂度、现场支持时间和跨部门协调工作,不应只比较关闭工单数。一个人处理的少数高风险问题,可能比另一人关闭大量简单咨询承担更高责任。
3. 自动化程度与流程灵活性之间的取舍
自动分派和自动提醒适合规则清楚、重复频繁的场景;对复杂实施问题,初期人工分诊往往更能理解上下文。可以先自动完成不会改变判断质量的动作,例如到期提醒、必填项校验、状态变更通知和版本字段带入;暂时保留需要专业判断的分类和优先级分配。
每条自动规则都要设置例外处理和负责人。自动化失败、信息缺失或规则冲突时,系统应把问题送到可处理队列,而不是静默丢失。上线前选取历史工单回放规则,检查错误分派、误触发和通知噪声,再逐步扩大覆盖范围。
4. 全量流程改造与小范围试点之间的取舍
不要在没有基线的情况下同时改字段、状态、优先级和绩效规则。若结果变好或变差,团队无法判断是哪项改动造成。建议先挑选一个问题量较稳定、业务风险可控、负责人愿意配合的项目,运行两到四周试点;保留旧流程的必要出口,记录例外与新增工作量。
试点不追求一次证明全部价值,而是检验几个具体假设:必填事实是否减少补问、等待状态是否让逾期更早被看见、发布验证字段是否降低重开。若某个规则反而让一线操作变慢,就调整规则,而不是把执行困难归咎于团队“不够配合”。
5. 30 天落地计划:每周只解决一个关键瓶颈
对于没有成熟缺陷流程的团队,我会采用四周的小步计划。开始前确定数据口径和试点范围,每周留出一次短复盘。推进过程要保留负责人和结果,不把计划变成只有会议没有动作的任务清单。
-
第一周:建立基线。抽取近期工单,统计首次信息完整率、定位等待、周期中位数、P90、重开率和主要等待原因;统一状态与关闭定义。
-
第二周:优化入口。启用精简提单模板,明确哪些字段必需、哪些可写“暂不可得”,抽查真实内容质量而非只看填写率。
-
第三周:固定分诊。设置负责人、严重级别、优先级、下一动作和更新时间;把等待原因从“处理中”中分离出来。
-
第四周:补齐验证与复盘。启用修复验证记录,分析重开和长尾工单,决定哪些规则保留、修改或撤销。
6. 选工具前做一次脱敏工单演练
若团队准备从表格迁移到项目管理平台,不要只看演示环境中的功能菜单。选取十几条有代表性的历史工单,包括信息完整、信息不足、跨环境、需客户确认、重开和高风险问题,分别模拟提报、分诊、派单、发布、验证和关闭。
演练后检查:一线提报需要多少时间,研发是否仍需重复追问,状态是否能表示真实等待,客户与项目权限能否隔离,报表是否能按统一口径导出,历史附件与决策是否便于追溯。若平台配置后仍要靠聊天记录补全关键决定,说明流程承载还未完成,而不是团队再多培训一次就能解决。
7. 最终判断:不要把缺陷治理变成“催得更紧”
实施团队提升缺陷效率,关键不在于让每个人更快地回复消息,而在于让事实一次记录清楚、责任一次分配明确、等待原因可见、修复结果可验证。快提单、快关闭都只是表象;客户环境是否恢复、同类问题是否减少、团队是否少做重复劳动,才是闭环质量。
我建议读者下一步先选最近 30 条缺陷,按“信息是否够复现、哪一段等待最长、关闭是否有验证证据、是否发生重开”做一次轻量审计。找出数量最多且可控的一个瓶颈,用一张精简模板或一个固定分诊动作试点两周,再用相同口径复测。
最值得坚持的独特原则是:不要先问“谁处理得不够快”,先问“下一位接手的人还缺什么证据”。当团队能回答这个问题,缺陷就不再是群聊里不断转发的抱怨,而会成为可以分级、推进、验证和复盘的工程工作。
常见问题解答(FAQ)
1. 缺陷分级怎么定,才能避免团队把所有问题都标成高优先级?
我在团队里经常看到,提单人担心问题被搁置,就把缺陷一律标成最高优先级,结果真正影响上线的故障反而被淹没。我想知道,分级到底该看哪些因素,能不能用一套简单标准让产品、研发和测试判断一致?
不要只按“看起来严重”分级,建议同时评估影响范围、业务损失和是否有替代方案。可以用四级标准:P0 是核心服务不可用或数据安全风险,需立即响应;P1 是关键流程受阻且没有可行绕行方案,优先安排修复;P2 是部分用户受影响或有替代路径,进入近期迭代;P3 是低影响问题或体验优化,按资源排期。
每个等级都要对应响应时限和升级条件,否则只是标签。例如,某团队试运行两周后发现,按“影响用户数、核心流程是否中断、是否有绕行方案”三项复核,原先标为 P1 的 30 条问题中有 11 条实际属于 P2。调整规则后,P0/P1 的首次响应中位数从 9 小时降到 3 小时。
这个数据应作为团队内部验证样本,不宜直接当作行业基准。
2. 缺陷单模板应该包含哪些字段,才能减少来回追问?
我提缺陷时常被追问系统版本、复现步骤或预期结果,有时研发拿到单子后仍然复现不了。我想把模板一次设计好,但又担心字段太多让人不愿意填写,哪些信息是真正不能省的?
模板的目标不是收集尽可能多的信息,而是让接手者能判断影响、复现问题并验证修复。建议必填字段控制在六项:简明标题、环境与版本、复现步骤、实际结果、预期结果、影响范围;截图或日志按问题类型设为条件必填。标题可采用“页面或模块+操作+异常现象”,例如“订单页提交后重复生成记录”。
可以用“复现成功率”和“补充信息次数”检验模板,而不是凭感觉增加字段。连续抽查 20 条新缺陷:若多数问题需要追问环境或步骤,优先改模板提示语;若填写时间明显增加但追问没有减少,就删掉低价值字段。测试数据、账号等敏感信息不要直接写进缺陷单,应使用受控存储和脱敏材料。
3. 从发现缺陷到关闭,怎样设计流程才不会让问题卡在状态里?
我发现缺陷经常在“待处理”或“待验证”停很久,团队成员也不确定什么时候该转交、什么时候该关闭。我想知道,小团队有没有不复杂但能追踪责任和时限的流程,避免状态变多却没人推进?
小团队通常用六个状态就够:新建、待评估、处理中、待验证、已关闭、重新打开。每次流转都要有明确责任人:新建由测试或发现者提交,待评估由值班负责人分级并指派,处理中由研发更新处理结果,待验证回到测试确认。若修复未通过,附上失败证据后重新打开,不要另建重复问题。
为防止卡单,可设置基于工作日的提醒而非机械催办:P0 未在约定时间响应时通知负责人,普通问题超过两个工作日无更新时提醒经办人,待验证超过一个工作日则提醒验证人员。每周检查“各状态停留时长”和“超时未更新数量”。如果大量问题集中在待验证,通常应先检查验证资源或版本交付节奏,而不是继续增加状态。
4. 如何判断缺陷效率真的提升了,而不是单纯关单数量变多?
我担心团队为了完成缺陷指标,把小问题快速关闭,或者把问题拆成很多条,导致关单数上涨但用户感受没变。我应该看哪些指标,怎样区分流程变快和质量变好?
不要把关单数作为单一绩效指标,它容易诱发拆单和挑简单问题。建议每两周同时看四项:从提交到首次响应的中位时间、从确认到修复的周期、一次验证通过率、重新打开率;再按优先级和问题类型分组,避免低风险问题掩盖关键缺陷的延迟。若首次响应变快但重新打开率上升,说明团队可能在赶进度而没有充分定位原因。
例如,可比较连续两个两周周期:修复周期中位数从 4 天降至 3 天,一次验证通过率从 72% 升至 84%,重新打开率保持在 8% 左右,才更能说明效率改善没有明显牺牲质量。样本较少时不要过度解读百分比,至少同时标出缺陷数量和优先级分布,并抽查几条已关闭问题,确认关闭依据和验证记录完整。
核心关键词
文章包含AI辅助创作:验证实操方法:实施团队提升Bug / 缺陷效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/511935
读者评论
把总周期和可控处理时间分开看很有必要。我们之前只盯着平均解决时长,客户补资料和等发布窗口也算进研发耗时,复盘时经常找错改进方向。
模板字段确实不能一味加多。现场有些客户不允许导出日志,若把日志设成必填,最后容易只填“无”;允许说明获取限制,再用时间点或请求编号替代,实际更好执行。
我比较认同把“修复完成”和“客户确认关闭”分开。不同部署环境里,补丁发出不代表业务流程恢复;不过客户长期不反馈时,也需要约定复测期限和超期后的处理规则。
