缺陷列表里有 86 个“已解决”,版本上线后却有 11 个问题重新打开;这通常不是开发人员不会修,而是团队把“代码改完”当成了“缺陷关闭”。缺陷关闭真正要回答的是:问题是否按预期解决、验证证据是否充分、风险是否可接受、结论是否能被下一位接手的人看懂。把这四件事变成团队共同执行的规则,才是实施团队效率从零到一的起点。
关闭怎么做?实施团队效率提升:Bug / 缺陷从0到1
一、先讲结论:关闭不是一个按钮,而是一项质量决策
1. 先把“关闭”定义清楚
我判断一个缺陷能不能关闭,不先看状态字段,而先看证据链是否完整。至少要能回答四个问题:原问题是什么;修复后应出现什么结果;谁在什么环境、用什么数据验证过;如果没有修复,为什么可以接受当前风险。四个问题中有一个答不上来,状态改成“已关闭”也只是把不确定性藏进报表。
团队里常见的状态流转是“新建,处理中,已解决,已关闭”,但状态名称本身并不保证流程正确。有人把“已解决”理解成代码提交,有人理解成开发自测通过,也有人理解成测试确认。若这些解释没有统一,统计出来的关闭率就没有可比性。先统一每个状态代表的事实,再讨论状态数量和自动化。
2. 区分修复完成、验证完成与业务接受
修复完成说明开发工作已交付;验证完成说明复现路径不再触发预期缺陷,且必要的回归范围已执行;业务接受则意味着相关负责人理解剩余风险并同意暂不处理。这三件事可能发生在同一天,也可能相隔数周,不能用一个“关闭”概念全部代替。
我建议把“已解决”和“已关闭”拆开使用:开发提交修复后进入“待验证”;验证通过后进入“已关闭”;验证失败回到“重新打开”或“处理中”;决定不修则进入“已拒绝”或“延期”,并填写理由、责任人和复查日期。若工具状态有限,也应通过字段或约定补齐这些语义。
3. 用关闭门槛减少返工,而不是增加审批
关闭门槛不是多盖一个章,而是让缺陷在流转时就带上必要信息。一个有效的关闭检查,通常只需确认:修复版本、验证环境、测试结果、回归范围、证据附件和遗留风险。低风险问题可以走轻量路径;支付、权限、数据迁移等高风险问题才增加独立复核。
最实用的原则是:风险越高,验证证据越强;风险越低,流程越短。如果所有问题都要经过同样的审批,团队会把审核当成形式;如果所有问题都能一键关闭,高风险缺陷又容易漏掉。下面的建议基线是流程设计参考,不是所有组织都必须照搬。
| 关闭判断 | 必要证据 | 适用情形 |
|---|---|---|
| 修复已提交 | 提交版本、变更说明、开发自测结果 | 进入待验证,不代表缺陷关闭 |
| 验证通过 | 复现步骤验证、环境与数据、测试结果 | 一般缺陷关闭的主要条件 |
| 风险接受 | 风险说明、接受人、复查日期或替代措施 | 延期、限制发布或暂不修复 |
二、背景与真实场景:实施团队为什么更容易卡在关闭环节
1. 实施项目面对的是不断变化的现场
产品研发团队常在相对稳定的版本和测试环境中处理缺陷;实施团队则可能同时面对客户数据、网络权限、历史配置、接口差异和临时变更。相同的报错,在测试环境里可能无法复现;相同的修复,在甲客户有效,在乙客户却被旧配置覆盖。缺陷关闭因此不是单纯的代码验收,而是对现场条件与产品行为的共同判断。
实施现场还有一个典型特征:问题描述经常从聊天、电话、会议纪要或客户截图开始。最早提出问题的人不一定是最终验证人,修复者也未必能接触客户环境。若团队没有把这些信息转成结构化记录,就会出现“客户说好了、实施说改了、研发说已发版、测试不知道测了什么”的断点。
2. 关闭积压不一定意味着团队懒散
我会先区分“工作没有做完”和“状态没有收尾”。前者可能是开发资源不足、需求变更、环境受阻;后者可能是验证责任不清、版本号缺失、客户迟迟不确认,或关闭规则要求不明确。把两种问题都归为“大家不及时更新”,只会带来催办,不会消除瓶颈。
以下示例是为说明诊断方法构造的情景模拟数据,不是行业平均值,也不代表任何产品的真实客户统计。某实施团队有 4 个交付小组、约 120 名协作成员,连续两个迭代观察到:缺陷从“已解决”到“已关闭”的中位等待时间为 4.6 天;关闭后 14 天内重新打开的比例为 17%;其中不少等待来自验证环境和责任人未明确。这个数据更值得追问的,不是“为什么关得慢”,而是“等待时间具体耗在哪个节点”。

3. 现场信息必须从“口头已好”变成可复核证据
例如,客户反馈“导入失败”,实施人员在群里回复“已处理”,开发人员看到后把问题关掉。几天后,客户换了一批数据再次导入,问题重现。回头看,第一次所谓“已处理”可能只是修正了单条异常数据,并没有验证字段映射、重复记录、编码格式或大批量导入。
这类问题的根源通常不是某个人不负责,而是团队没有定义“验证样本代表什么”。一条样例通过,不代表边界条件通过;开发自测通过,不代表客户真实配置通过;截图显示页面正常,也不代表后台数据一致。关闭记录要让后来者知道验证范围,而不只是看到一个绿色状态。
三、常见误区:为什么关闭率高了,质量却没有变好
1. 把已解决等同于已关闭
“已解决”一般只能说明责任人已经采取措施,不能自动证明原始问题消失。修复可能尚未部署到验证环境,可能只解决了主路径,也可能引入了新的回归问题。若报表把已解决直接计入关闭,团队会得到漂亮的数字,却无法回答客户的问题是否真正消失。
我会在看板上分开统计“已解决待验证”和“已验证关闭”。如果管理层只想看一个总数,也应在指标定义中写清楚口径,并保留可下钻的数据。状态可以少,语义不能混。
2. 用关闭率单独评价个人或团队
关闭率容易被操纵:把低风险问题先关掉,复杂问题留在队列;把重复问题拆成多个小单分别关闭;甚至对暂时无法重现的问题直接标为无效。数字上升不一定表示质量提高,也可能说明团队改变了分类和关闭口径。
关闭率适合用来观察流程变化,不适合单独作为个人绩效排名。至少要和重新打开率、验证等待时长、缺陷严重度分布、延期占比一起看,并注明统计窗口。否则团队可能为了完成指标,把风险转移给客户或下一个版本。
3. 把重新打开视为失败或追责证据
重新打开有时确实说明验证漏项,但也可能是新版本引入回归、客户环境发生变化、原问题描述不完整,或第一次验证只覆盖了一部分数据。若团队一看到重新打开就追责,成员会倾向于不重新打开、改成新建重复缺陷,数据反而更差。
重新打开应该先作为诊断信号。记录原因类别,例如“修复未覆盖原路径”“验证环境与生产差异”“需求理解偏差”“同类新问题”“客户配置变化”。原因分布比总比例更能指导改进:若多数是环境差异,应补环境核对;若多数是修复不完整,应加强复现和回归设计。
4. 追求零未关闭缺陷,忽略业务风险
有些问题可以通过临时配置、人工核对或功能限制控制风险,未必值得阻塞整个上线;另一些低频问题一旦发生就可能造成数据损坏,不能因为复现次数少就轻易放行。把“清零”当目标,会让团队把时间花在低影响问题上,同时压低对重大风险的关注。
更有用的做法是按影响、发生概率、可检测性和恢复成本做风险分层。风险接受不是“先放着”,而是记录谁接受、接受到什么范围、采取什么缓解措施、何时重新评估。没有责任人和复查日期的延期,实际就是遗忘。
5. 把截图当作充分证据
截图有助于说明界面状态,却通常不能证明后台数据、权限边界、并发行为或错误日志都符合预期。对界面类问题,截图可能足够;对金额计算、数据同步、权限控制和批处理,往往需要日志、查询结果、接口响应或可重复的测试记录。
证据要与风险匹配,不要为了形式要求所有缺陷都上传同一种附件。好的证据能让未参与处理的人复核结论;如果别人看完仍不知道测试环境、输入条件和预期结果,附件数量再多也没有解决可追溯性问题。
四、专业判断逻辑:先判断是否能关,再判断谁来关
1. 用五个问题完成关闭判断

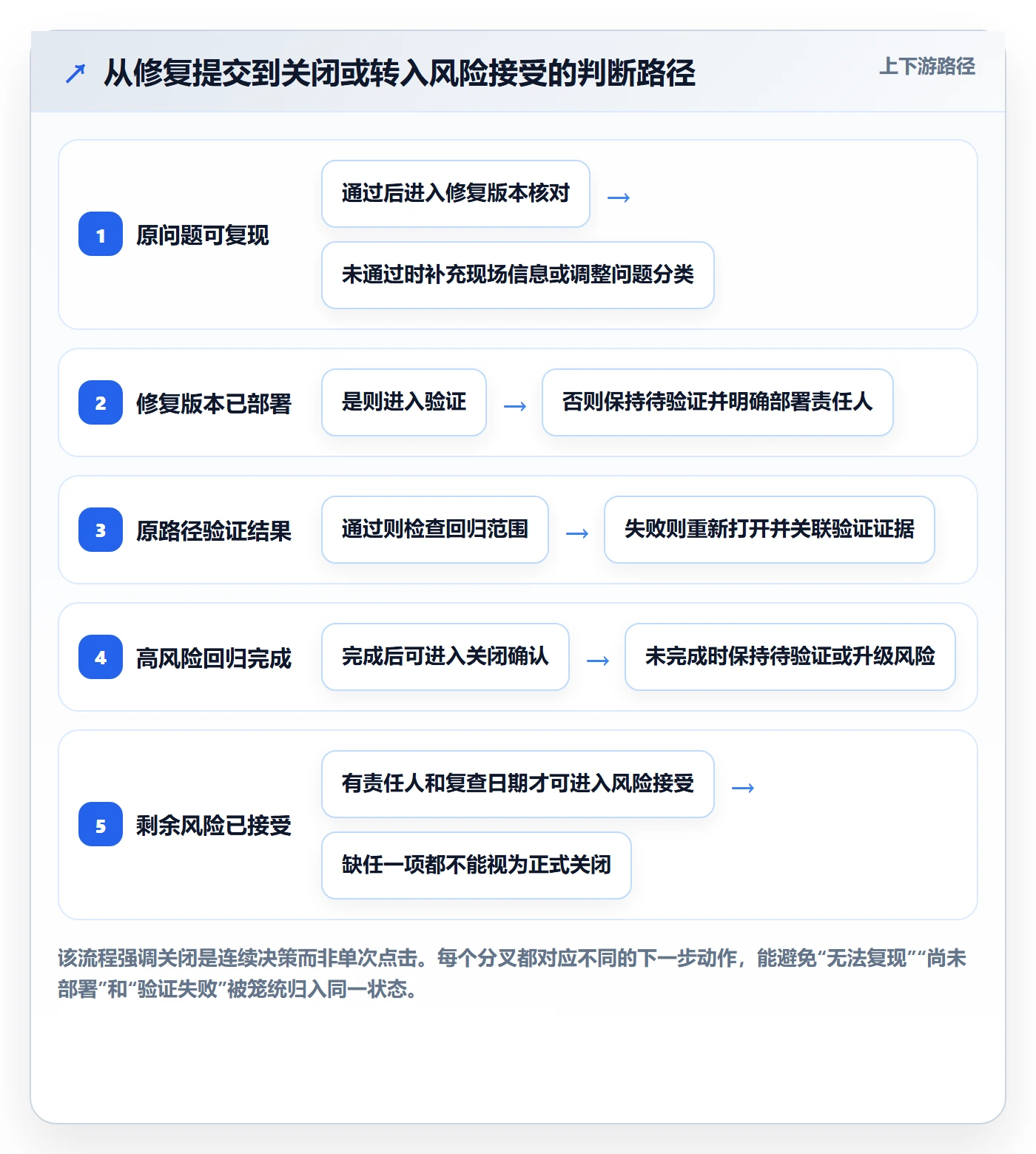

我把关闭判断压缩成五个问题,方便实施、测试、研发和业务在同一条记录上对齐。它不是复杂审批表,而是一组不能被状态按钮替代的判断。
- 原问题是否足够清楚?有复现步骤、实际结果、预期结果,至少能识别受影响的功能与场景。
- 修复是否到达目标环境?写明版本、构建号、配置变更或部署范围,避免把“代码已提交”误当成“客户环境已生效”。
- 验证是否覆盖原始路径?用原步骤复测,并补充与风险相关的边界条件。
- 是否需要回归?判断相邻模块、接口、权限、数据链路和历史功能是否可能受影响。
- 剩余风险由谁接受?若不能修复或不能完整验证,明确接受人、缓解措施和复查时间。
前四项都满足,通常可以按验证通过关闭;若第四项受限,需要在记录里说明限制;第五项未明确时,不应把“延期”包装成“已关闭”。对严重度高、涉及数据安全或财务准确性的问题,我会要求验证人独立于修复人,至少进行一次交叉复核。
2. 用风险分级决定验证深度
优先使用组织已有的严重度定义。如果没有,可以先以影响范围和业务后果建立简单分级,再根据真实事件调整。分级的目的不是给问题贴标签,而是决定验证投入:是否需要生产同构环境、是否需要数据核对、是否需要客户确认、是否需要回滚方案。
| 风险层级 | 典型影响 | 建议关闭证据 | 谁确认 |
|---|---|---|---|
| 高 | 数据丢失、资金错误、越权访问、核心流程中断 | 复现与修复验证、回归结果、日志或数据核对、回滚或缓解方案 | 测试或质量负责人,并由业务责任人知情 |
| 中 | 重要功能受阻,但有明确替代路径 | 原路径复测、关键边界验证、版本记录 | 指定验证人 |
| 低 | 局部展示或低频体验问题,无明显数据风险 | 目标场景复测、必要截图或简短记录 | 实施或业务联系人按团队约定确认 |
这个表是流程建议,不是行业统一标准。团队应该拿最近两三个迭代的缺陷回看:哪些问题后来造成客户影响,哪些验证步骤实际发现过回归,哪些要求只增加记录负担却没有带来判断价值。规则要靠复盘校准,而不是一次设计后永久不变。
3. 把缺陷关闭和需求验收分开
缺陷描述的是现有行为偏离已约定的预期;需求变更则是希望系统表现出新的行为。两者混在一起,常导致“原问题一直修不好”的争论:用户希望增加能力,研发认为原功能符合规格。判断时要回看验收标准、合同范围、需求记录和历史决策。
如果最终确认是新增需求,应建立需求或变更事项,并关联原缺陷说明背景。原缺陷可以按“非缺陷,需求变更”结束,但不能写成“已修复”。这样既避免缺陷池无限膨胀,也保留了用户诉求与范围变更的关系。

五、案例与数据观察:把“关得慢”拆成可处理的问题
1. 情景模拟:一支实施团队的两周试运行
下面仍是情景模拟,用于演示如何设计试运行,不是外部调研结论。设某企业实施团队在两个迭代内登记 240 条缺陷,先抽取 80 条作为试点。试点开始时,记录字段不统一,关闭原因常写“处理完成”,修复版本缺失;实施人员还需要在聊天记录里反查客户确认内容。

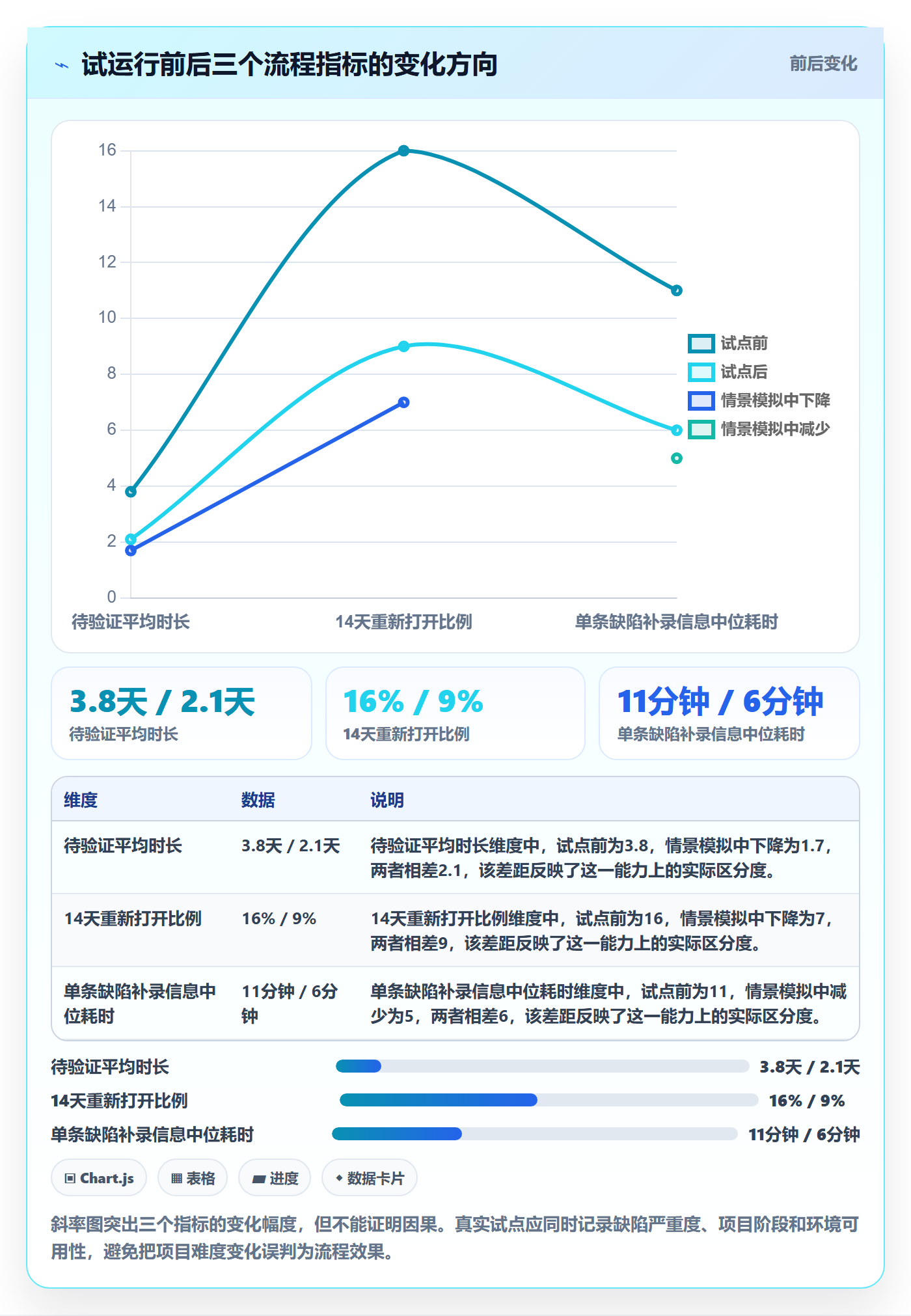

试运行没有先更换全部工具,而是先做三件事:建立统一关闭清单;指定每条问题的验证责任人;对高风险缺陷增加回归证据。六周后复查同口径样本,待验证平均时长从 3.8 天降至 2.1 天,14 天重新打开比例从 16%降至 9%,单条缺陷补录信息的中位耗时从 11 分钟降至 6 分钟。这些变化仅是情景模拟的预期观察值,不能当成普遍效果承诺。
这里更重要的不是某个百分比,而是改进同时影响了等待时间、返工概率和记录成本。若只缩短关闭时间,重新打开比例却上升,说明可能是验证被压缩;若重新打开下降,但补录耗时大幅增加,则可能是流程过重。至少要看两个方向:质量有没有变好,完成质量判断的成本是否可接受。

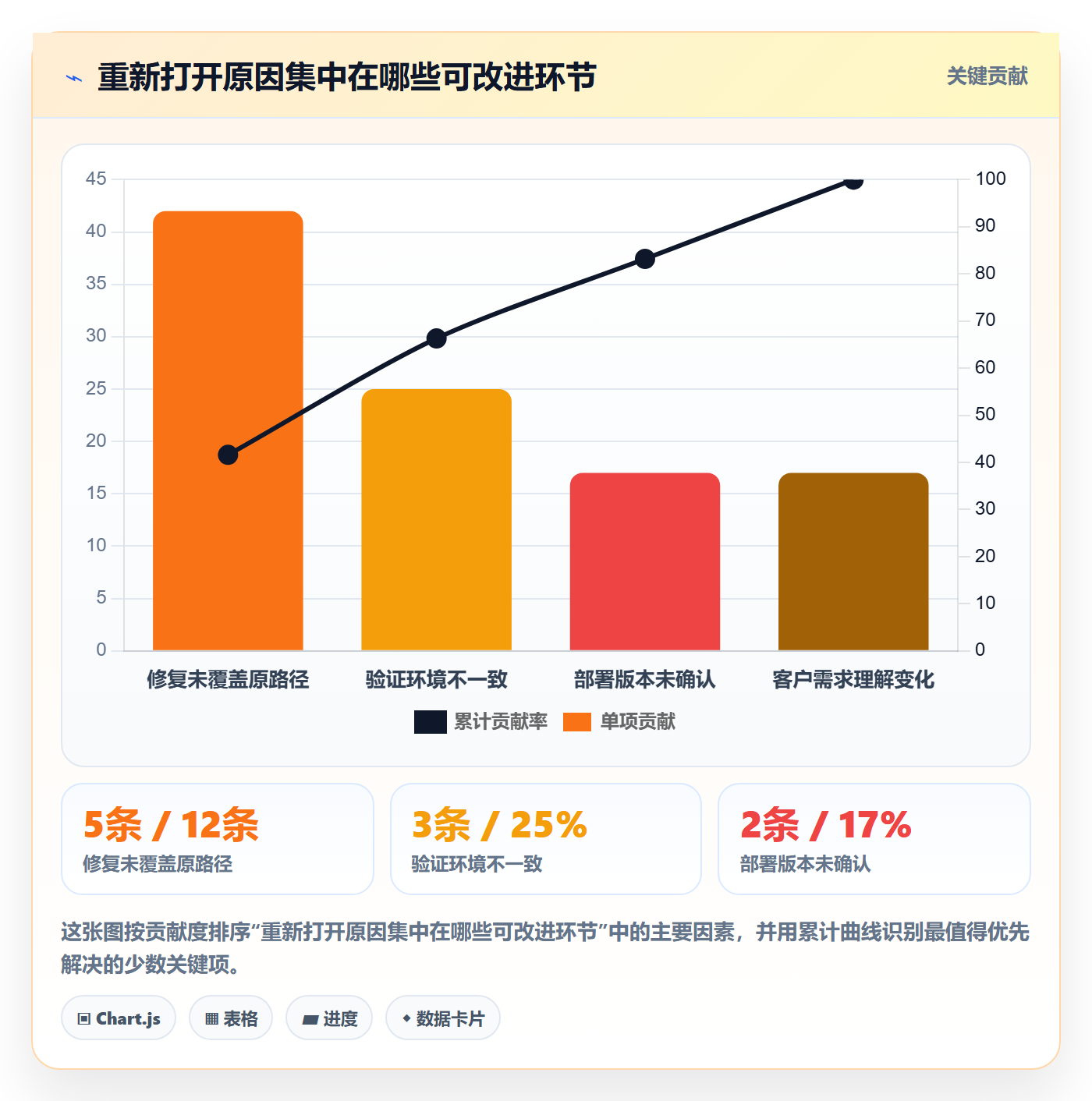

2. 做一次原因 Pareto,而不是只看总量
假设试点复盘中,重新打开的 12 条问题被归为四类:修复未覆盖原路径 5 条、验证环境不一致 3 条、部署版本未确认 2 条、客户需求理解变化 2 条。这是示例分类数据。若团队只看“重新打开率 9%”,很难决定先改什么;按原因看,前两类占 8 条,可能值得优先投入复现模板和环境核对。
原因分类必须允许“其他”,但不能让“其他”长期占据大头。每两周抽查几条“其他”,由实施、测试和研发一起重新归类。分类的目的是找到系统性改进点,不是证明某个岗位做得不好。尤其当部署流程、权限或客户数据准备存在组织级约束时,单靠一线人员提醒无法解决。

3. 如何避免把模拟数据误当成团队承诺
试点前先冻结指标口径:统计对象是所有缺陷还是只统计已解决项;等待时长从哪个状态开始;重新打开观察窗口是 7 天还是 14 天;延期问题是否计入关闭。试点中若口径变化,前后数据就不能直接比较。每条指标最好保留分子、分母和过滤条件,而不是只保存百分比。
建议在试点看板上同时展示样本量。例如“重新打开率 9%”只有在知道样本量和严重度分布后才有意义。若试点后只有 11 条关闭记录,单个问题就会明显改变比例;如果前后项目阶段差异很大,也应谨慎解释。数据是追问原因的起点,不是自动给出结论的裁判。
六、从零到一落地:四周建立可执行的关闭机制
1. 第一周:看清现状,不急着改状态
先抽取最近一个月或一个迭代的缺陷样本,建议包含不同项目、不同严重度和不同责任组。逐条检查问题描述、状态变化、等待时长、关闭证据和重新打开原因。不要一上来就把所有历史数据强行补齐,先找出最常见的三种断点。
我会特别检查三件事:多少问题没有明确验证人;多少问题缺少目标版本;多少“已关闭”其实没有验证记录。抽样比全量清洗更适合启动阶段,因为团队要先知道字段是否有价值,再决定是否要求必填。若现有记录质量很差,先把口径统一,历史数据可以标注为旧口径,不必伪造完整度。
2. 第二周:设计状态、角色与最小关闭清单
将状态控制在团队看得懂、确实对应工作阶段的数量。小团队可能只需“待处理、处理中、待验证、已关闭、延期、无效”;大型组织可以增加“待部署”或“待客户确认”,但新增状态必须有明确责任人和超时处理方式。状态越多,不一定越专业;没有人维护的状态只会增加噪声。
最小关闭清单可以先包含:验证人、目标版本、验证环境、原路径结果、回归范围、结论、证据链接。低风险问题允许简化字段,高风险问题按规则增加日志、数据对账或独立复核。若团队使用 PingCode 等项目管理平台,可以把字段、状态与提醒配置在缺陷流程中;具体能否实现某项自动化,应先按当前版本和组织配置验证,不要把流程设计建立在未经确认的功能假设上。
3. 第三周:选择一个项目做小范围试点
试点应选一个信息相对完整、负责人愿意配合、业务风险可控的项目。不要选择最混乱的项目作为唯一实验对象,也不要只挑最简单的项目然后宣称全组织适用。最好同时选一类正常交付项目和一类环境差异较大的项目,以观察规则在哪些条件下需要分支。
试点期间,每周用 30 分钟看三项内容:待验证超时清单、重新打开原因、关闭证据抽查结果。超时讨论聚焦责任和阻塞,而不是逐条念列表;重新打开讨论焦点放在原因模式,不做公开点名;证据抽查用来发现模板是否过重或字段是否无效。
4. 第四周:比较结果,决定扩大还是调整
比较试点前后数据时,除关闭周期和重新打开率外,还应记录每周缺陷量、严重度分布、环境故障时长和项目阶段。若这些条件变化明显,就不能将结果简单归因于新流程。复盘要写出“哪些人群受益、哪些场景不适用、下一轮要改什么”,而不是只给一个平均值。
达到试点目标也不意味着一次性推广到所有项目。先把规则沉淀成一页操作说明、一个缺陷模板和一个管理看板,再分项目复制。每次扩大覆盖范围,都保留反馈窗口,尤其关注一线人员为了填表而重复录入信息的情况。
七、不同情况下的行动建议与工具取舍
1. 团队人数少、缺陷量低:先用轻流程
如果一个团队每周只有少量缺陷,成员彼此熟悉,现场环境也相对稳定,先用简单状态加固定模板即可。指定一名验证责任人,保证记录中有版本、结果和证据链接。此时强推多层审批、复杂严重度矩阵,可能比缺陷本身更耗时。
轻流程不等于口头流程。哪怕只用一个共享列表,也要确保责任人、下一步动作和超期原因可见。若项目协作工具已经承载任务、版本和讨论,不要另建一份长期无人维护的缺陷表;减少重复录入,通常比增加字段更能提升效率。
2. 多项目并行、人员超过百人:重点解决口径与跨组协作
组织规模变大后,主要难题往往不是单条缺陷如何填,而是不同项目对严重度、关闭状态、客户确认和发布版本的理解不一致。应先统一核心字段和数据定义,再允许项目增加少量本地字段。统一的是分析口径,不是要求所有项目面对完全相同的现场条件。
对于中大型组织和百人以上团队,可以借助项目管理平台统一缺陷记录、责任流转与汇总视图。以 PingCode 作为这类平台的示例时,选型重点仍应放在组织能否配置实际需要的状态、字段、权限、关联关系和报表,以及能否与既有研发和交付流程衔接。产品选择要通过真实项目试用验证,不应仅凭功能清单推断效率收益。
3. 客户环境不可控:把外部依赖显示出来
如果缺陷关闭必须等待客户窗口、网络权限、真实数据或第三方接口,不能把所有等待都算成内部团队低效。记录阻塞类型、阻塞开始时间、外部责任方和下一次跟进日期,管理者才能区分内部排队与外部依赖。
但“客户未回复”也不能成为无限期挂起的理由。需要在约定时限后升级处理:由客户负责人确认是否接受风险,是否需要临时规避方案,或是否因未能验证而保持未关闭。若客户明确接受,则记录其范围与时间;若没有确认,团队应如实呈现状态,不要用关闭状态掩盖验证缺口。
4. 涉及资金、权限或关键数据:宁可慢一点,也不能弱化证据
对于可能造成资金错误、越权访问、批量数据污染或不可逆操作的问题,关闭门槛要明显高于一般体验问题。除原路径复测外,通常还要检查边界条件、数据一致性、日志、权限角色和恢复方案。必要时安排修复者之外的人员复核,并保存可审计的验证结论。
这里的取舍是局部速度与尾部风险。多花半天复核,可能会让单条缺陷关闭周期变长;但如果不复核,后续纠错成本可能远高于这半天。团队应把高风险路径的验证投入视为交付成本的一部分,而不是流程浪费。
5. 遗留系统或旧项目:不要假装可以一次性补齐历史质量
旧项目常存在代码版本不清、客户配置不同、原始需求无记录等情况。要求每条历史缺陷补齐所有字段,容易耗费大量时间,还会产生推测性记录。可采用“新缺陷按新规则、历史问题按风险分批治理”的做法,优先处理仍在发生、影响范围大或可能涉及数据风险的问题。
历史事项若无法验证,应明确标注“缺少条件,当前无法确认”,而不是补写一个看起来完整的结论。对仍需保留的风险,指定责任人和复查时间;对已经不再适用的事项,记录关闭原因和判断依据。诚实的不完整,比虚假的完整更有管理价值。
6. 自动化提醒与强制必填:先减重复劳动,再增加约束
自动提醒适合处理明确的到期动作,例如待验证超过约定时限、延期事项到复查日期、缺少版本信息无法提交关闭。自动化不适合替代复杂业务判断,例如系统根据严重度自动批准高风险关闭。规则可以提醒人,但不应制造“系统显示通过,所以风险已消失”的错觉。
必填字段也要谨慎。只有当字段会被用于决策、复核或后续分析时,才值得强制填写。若要求每条缺陷填写冗长影响说明,而组织从不查看这些内容,结果通常是复制模板、填“无”或写无意义文字。每个必填项都应能回答:谁会使用它、用来做什么、缺失会造成什么具体风险。

八、用指标验证效率:看流动、质量和成本,不做数字游戏
1. 建立一组能互相制衡的指标
我建议从少量指标开始,不要一上来堆十几张报表。关闭流程至少要观察三类:流动效率、关闭质量、维护成本。流动效率看待验证时长和缺陷周期;关闭质量看重新打开率、关闭后客户复报率或抽样证据合格率;维护成本看人工补录时长、等待外部条件的时间和审批排队。
| 指标 | 建议定义 | 使用时的注意点 |
|---|---|---|
| 待验证中位时长 | 从进入待验证到完成验证的中位时间 | 与平均值一起看长尾,排除或单独标注客户阻塞 |
| 重新打开比例 | 观察窗口内重新打开数 ÷ 已关闭缺陷数 | 注明观察窗口、样本量和问题严重度 |
| 证据抽查合格率 | 抽查中满足团队关闭清单的记录数 ÷ 抽查总数 | 抽查标准要稳定,不能只看附件是否存在 |
| 外部阻塞占比 | 因客户、环境或第三方阻塞的等待时长 ÷ 总等待时长 | 要保留阻塞原因和责任边界,防止分类被滥用 |
| 单条维护耗时 | 填写、追问、补证据与状态收尾的人工耗时 | 区分必要验证工作与重复录入成本 |
中位数能减少少数极端长尾对总体的影响,但也可能掩盖少量严重积压;因此我会同时看中位数和第 90 百分位,或者至少单独列出超过约定时限的缺陷数。指标定义应存档,避免每次汇报按需要改变分母。
2. 用漏斗找出缺陷在哪一步流失
如果“提交,分派,修复,待验证,关闭”每一步都存在大量滞留,原因可能完全不同。提交到分派慢,可能是缺陷分类或责任边界问题;修复到待验证慢,可能是部署节奏或版本信息缺失;待验证到关闭慢,可能是验证资源不足或客户确认方式不清。
每周看各阶段进入量、转出量和滞留量,可以判断瓶颈是否迁移。若新流程让待验证时间下降,却让“待客户确认”增加,团队可能只是把等待移到了新的状态。应检查全链路总周期和各节点周期,而不是只优化一个最容易变漂亮的局部指标。

3. 用抽样审计检查指标背后的真实质量
每个迭代随机抽查少量已关闭缺陷,按风险分层抽样比完全随机更有用:高风险问题多抽,低风险问题少抽;同时抽查重新打开与未重新打开事项。检查原问题、目标版本、环境、验证步骤、结论和风险接受记录是否一致。
抽查结果若发现证据不完整,不要立刻得出“大家都不按流程做”的结论。先看模板是否难用、信息是否在其他系统里、是否存在无权限访问附件的问题。流程设计应让真实工作自然留下证据,而不是让员工为审计重复复制同一份内容。
4. 警惕指标被优化成目标之后的副作用
当关闭时长成为单一考核指标,团队可能提前关闭再等待客户反馈;当重新打开率成为硬指标,成员可能另建新缺陷绕过重新打开;当证据合格率被追求,附件数量可能暴涨但没人阅读。指标是信号,不是工作本身。对任何异常的快速改善,都要抽样确认实际流程有没有变好。
合理的治理方式是团队级观察、原因级复盘、个人级辅导。管理层不应用单个缺陷的结果直接评价个人,而应调查责任、资源、环境和决策背景。若指标被用来追责,数据质量会先于流程质量恶化。
九、总结:下一步不是选更多状态,而是完成一次闭环
1. 我的核心判断
缺陷关闭效率的本质,不是让状态变更更快,而是减少从问题出现到风险被确认之间的无效等待。状态只是可见界面,真正决定效率的是责任是否明确、环境是否可验证、证据是否容易复用、风险是否有人接受。
因此,团队不应把“关闭率提升”当作最终目标。更值得追求的是:同样的验证投入,能更快识别修复是否有效;同样的记录成本,能让不同岗位少一次追问;同样的交付速度,不把未知风险推给客户和下一个版本。
2. 下一步可以这样做
- 抽取最近一个迭代的 30 至 50 条缺陷,标出待验证时长、重新打开原因和关闭证据缺口。
- 统一“已解决、待验证、已关闭、延期、无效”的含义,明确每个状态的进入条件和责任人。
- 先用一页关闭清单试运行,必填项只保留能用于判断、复核或后续分析的信息。
- 选择一个项目运行两至四周,同时观察周期、重新打开、证据抽查和人工维护耗时。
- 按风险决定验证深度;涉及资金、权限和关键数据的缺陷增加独立复核与回滚考虑。
- 试点后检查口径、样本量和项目差异,再决定扩大范围或调整流程,不以单个百分比宣布成功。
如果当前团队最痛的是缺陷状态混乱,先统一语义;如果最痛的是验证积压,先找验证人和环境瓶颈;如果最痛的是关闭后反复出现,先分析重新打开原因;如果最痛的是多人多项目无法协作,再评估项目管理平台是否能承载统一口径与必要自动化。工具应放大一套已经想清楚的流程,而不是替团队决定什么叫“解决”。
真正有效的“关闭”,不是把问题从列表上移走,而是让下一位接手者能够复核:发生了什么、做了什么、验证了什么、还剩什么风险。团队只要先把这条证据链跑通,再逐步扩展指标和自动化,缺陷管理就能从状态维护变成可持续的交付能力。
常见问题解答(FAQ)
1. Bug / 缺陷满足什么条件才能关闭?
我发现团队里有人把“开发改完”直接当成“缺陷关闭”,但测试环境验证失败时,责任和状态就容易对不上。我想知道,关闭前究竟要核对哪些内容,才能避免缺陷被过早关掉?
建议把“已修复”和“已关闭”设为两个不同状态:开发提交修复后进入“待验证”,由测试或提出问题的人按原步骤复测,通过后再关闭。关闭前至少核对复现条件、实际结果、预期结果、修复版本和验证结论;如果问题依赖特定账号、数据或环境,也要在记录里标明,避免换环境后无法复核。
举例来说,原缺陷是在测试环境、指定浏览器和一组特定数据下出现的,验证时就应尽量复用同一条件,而不是只确认页面“看起来正常”。如果无法复现,应先记录检查范围与证据,转为“待确认”或“无法复现”,不要用关闭状态掩盖不确定性。
2. 实施团队应该怎样建立从登记到关闭的缺陷处理流程?
我所在的实施项目里,客户常通过群聊、会议和电话报问题,后来才发现同一问题被重复登记,紧急问题也会淹没在消息里。我想从零开始搭流程,但担心步骤太多反而拖慢响应,最小可行流程应该是什么?
从“登记,分级,指派,修复或处理,验证,关闭”六步开始即可,不必一开始就设计复杂审批。每条记录至少要有现象、复现步骤、影响范围、发生环境、期望结果和联系人;缺少关键信息时先标记“待补充”,不要让团队靠猜测分派。
分级要依据业务影响而非提交人的语气:例如核心业务完全中断可列最高级,存在绕行方案但影响部分用户的列中级,文案或轻微体验问题列低级。可以先约定响应目标,例如最高级问题15分钟内确认负责人、1小时内给出处理计划;这只是团队起步用的内部目标,应结合服务承诺和人力调整。
群聊仍可用于通知,但结论、负责人和状态应回到统一记录中,避免聊天记录成为唯一的缺陷台账。
3. 缺陷关闭后又被重新打开,应该怎么处理?
我遇到过缺陷刚关闭,客户隔几天又说问题出现了;团队有人认为这是新问题,有人认为是原问题没修好。我想知道,怎样判断该重开、该新建,以及怎样从反复出现中找到流程漏洞?
如果问题现象相同、触发条件相同,且原修复没有覆盖该场景,优先重开原记录,并补充新的复现时间、环境和证据;如果表面现象相似,但根因、模块或触发条件不同,则新建记录并关联原问题。重开时不要只改回状态,最好注明“哪一步验证失败、在哪个版本复现、与原结论的差异”。
每周抽查重开原因:若主要集中在“只验证正常路径”“未覆盖权限差异”或“修复未部署到客户环境”,应分别补充回归用例、环境确认项或发布检查项。重开率可以作为诊断信号,但不宜单独考核个人;否则团队可能为了压低数字而不愿重开,问题反而更难暴露。
4. 怎样判断缺陷流程是否真的提升了实施团队效率?
我不想只看缺陷数量下降,因为也可能是大家少登记了问题;项目负责人又希望能看到流程改进有没有效果。我应该追踪哪些指标,并用什么方式从0到1验证,而不是一上来就做一堆报表?
先用两周建立基线,再选少量指标持续观察:从登记到首次响应的中位时间、从确认到解决的中位时间、按期关闭率、重开率,以及缺少关键信息的记录占比。比如基线中首次响应中位时间是8小时、重开率是18%,流程运行一个月后分别变为3小时和10%,可以说明协作可能改善;
但还要同时检查登记量和严重问题占比,排除“少登记了”造成的假改善。建议先在一个实施小组试运行:统一字段和状态,每周用30分钟看超期项、重复项和重开项,连续四周后再调整规则。效率提升不等于把所有缺陷关得更快,真正有价值的是缩短等待与反复沟通,同时不牺牲验证质量。
核心关键词
文章包含AI辅助创作:关闭怎么做?实施团队效率提升:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/511652
读者评论
我们现场最常卡的不是测试本身,而是客户环境迟迟不给窗口。把等待环境和验证排队分开统计确实有用,不过最好也记录阻塞责任人,不然数据看出来了还是没人推进。
我不太赞成所有高风险问题都要求测试独立于修复人,团队很小时容易形成新的排队点。至少可以规定关键问题交叉复核,其他情况保留验证记录并抽查。
重新打开原因分类这点挺实用。我们以前把客户配置变化也算成修复失败,后来复盘时很难判断代码质量;不过分类项不能太多,否则一线同事填起来又会变成形式。
