研发团队的缺陷单越来越多,通常不意味着团队突然变差;更值得警惕的是,同一个问题反复出现、严重问题被普通工单淹没、修复完成后又在下一次发布中复发。修复管理的关键不是把缺陷“清零”,而是让团队更快识别真实风险、以可验证的方式修复,并把修复结果反馈到研发流程中。下文会从缺陷入口、分级、流转、验证、复盘和度量逐步拆解,并用明确标注的情景模拟数据说明哪些改动值得优先做。

一、先讲核心结论:缺陷管理不是“登记,修复,关闭”

1. 好的流程要同时解决三个问题

我判断一套缺陷流程是否有效,先看它能不能回答三个问题:这个问题对谁、在什么条件下造成什么影响;现在由谁在何时采取什么行动;修复之后如何证明风险已经解除。缺少其中任何一个答案,缺陷单就容易变成“有人提过,但没人真正负责”的记录。

因此,缺陷管理不是单纯的工单流转,而是风险管理、研发协作和质量学习的交叉点。流程的价值不在于状态多、字段全,而在于能否把有限的工程时间优先投向高影响问题,并让结论可以复核、可以复用。

2. 用闭环而不是“关闭率”衡量流程

一条完整的缺陷闭环,至少包括发现、记录、去重与复现、影响评估、优先级决策、修复、验证、发布观察和知识沉淀。关闭只是其中一个状态节点,不代表用户影响已经消失,也不代表修复没有引入新的风险。

我的核心判断是:团队应以“用户风险是否受控、修复是否被证实、同类问题是否减少”来评价缺陷管理,而不是以关闭数量或关闭率作为唯一成绩。关闭率容易被批量关闭低价值工单、把问题转成需求或缩小统计范围所影响,单独使用会产生错误激励。

3. 把流程设计成最小可执行闭环

流程不需要一开始就覆盖所有例外。对多数团队而言,先把必需动作固定下来更重要:提交时提供可复现证据;分诊时确认影响范围和负责人;修复时关联代码、测试与版本;验证时由适当角色确认;发布后检查关键风险;复盘时记录可行动的预防措施。

  • 发现:保留用户、测试、监控或内部反馈的原始证据。
  • 判断:确认是否为缺陷、是否重复、影响哪些用户和业务路径。
  • 处置:指定负责人、目标版本和明确的下一步。
  • 验证:按复现条件测试,并检查关联功能是否受到影响。
  • 反馈:观察发布结果,必要时回滚、补救或开展复盘。

对于信息不完整但可能造成严重影响的问题,不应因为字段没填齐就拒绝处理。更合理的做法是先建立临时记录、标明不确定项和补充责任人,再按风险采取隔离、监控或快速验证措施。

二、背景与真实场景:缺陷为何会在流程里失真

1. 同一张缺陷单,在不同角色眼里不是同一个问题

用户往往描述“付款失败”或“页面打不开”;客服关注影响了多少人、是否有替代方案;测试关注是否能够稳定复现;研发关注调用链和变更范围;产品则要判断是否符合需求约定。每个描述可能都是真的,但它们并不天然构成同一份可执行的问题定义。

当缺陷入口只有一个标题和一句描述时,后续角色会不断补问。问题看起来进入了流程,实际上在关键证据尚未形成前已经消耗了多轮沟通。常见表现是工单状态反复停留在“待确认”,或者修复人依据自己的推测做出修改,最终没有覆盖用户实际遇到的条件。

2. 线上偶发问题最容易被低估

“偶发”“无法复现”不是影响很小的同义词。一个每天只出现数次的错误,如果集中发生在关键客户、支付、登录或数据写入路径上,风险可能高于一个所有人都能看到但有明显替代方案的界面问题。频率只是影响评估的一部分,还要看后果、覆盖范围和可恢复性。

我会把偶发问题拆成可观察条件:发生时间、客户端或服务版本、账号与权限、请求标识、网络状况、操作顺序、前后状态、日志或追踪信息。目标不是要求提交人一次性提供全部技术材料,而是把“复现不了”改写成可以验证的假设,例如某版本、某权限组合下出现超时。

3. 缺陷入口越多,越需要统一语义

实际团队的缺陷可能来自测试平台、客服渠道、监控告警、代码扫描、用户反馈、研发自测和发布观察。入口可以不同,但至少应汇入统一的缺陷视图,避免同一个问题在多个系统里分别统计、分别指派、分别关闭。

统一不等于所有人都使用同一张表单。客服需要用户影响信息,自动化扫描需要规则、文件和代码位置,线上故障需要时间线与追踪信息。更实用的设计是分入口采集特有字段,再映射到一套共同的核心字段:对象、影响、复现证据、风险等级、负责人、处置结论和验证结果。

4. 情景模拟:问题并非都卡在编码环节

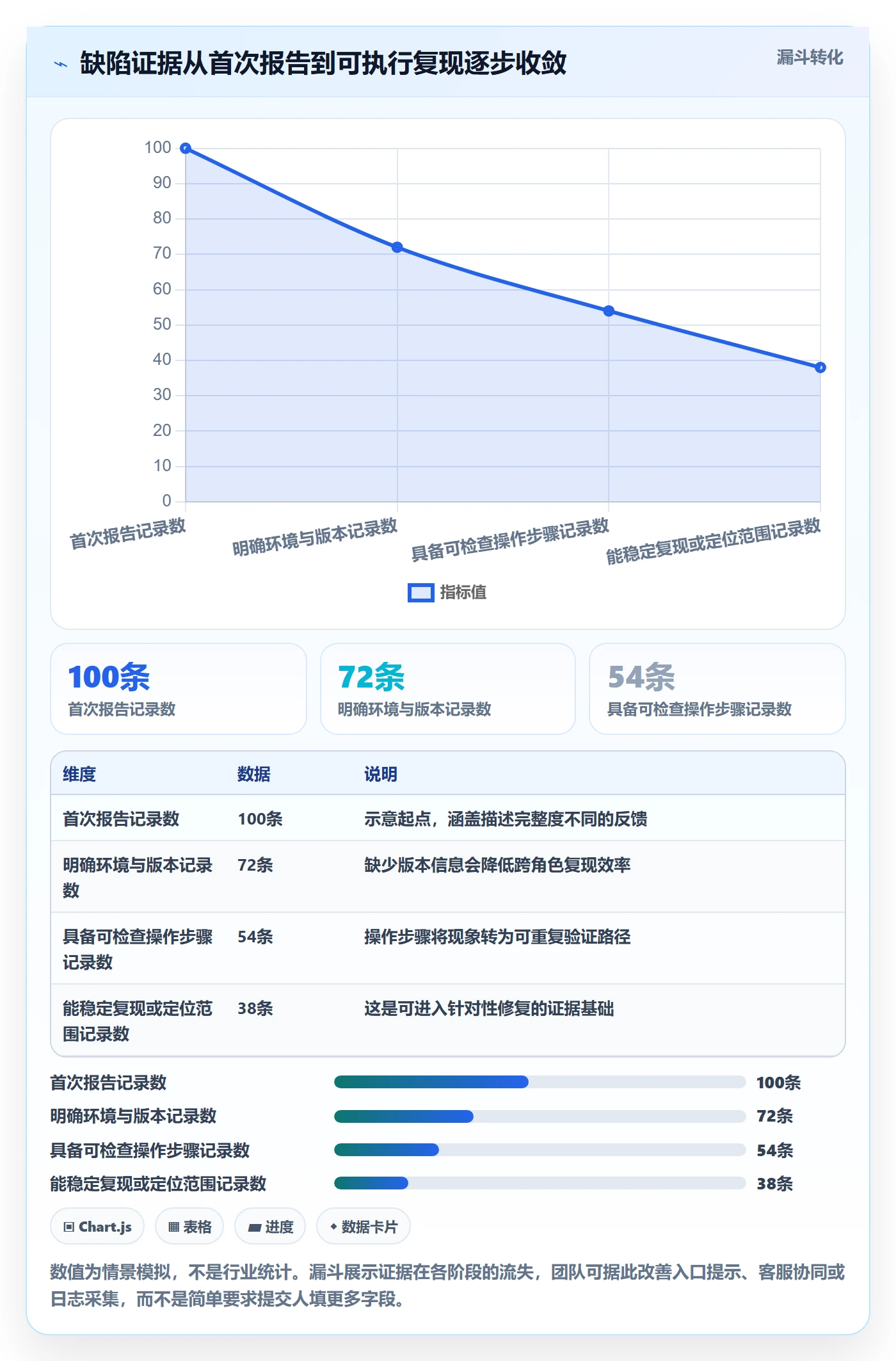

下面的示例是一组情景模拟数据,用于说明如何诊断流程,不代表行业基准或某个组织的实际统计。一个研发团队在四周内收集了 120 条待处理缺陷:其中一部分重复或信息不足,一部分在等待业务判断,还有一部分已修复却没有明确的验证责任人。若只看“开发修复耗时”,团队可能会错误地把主要矛盾归因于编码速度。

拆解缺陷从进入队列到完成验证的时间,有助于分辨等待、返工和实际处理分别占了多少。图中比例为情景模拟的缺陷流转总历时构成,不是每个工单的固定耗时。

修复管理指南:研发团队如何做好Bug / 缺陷,流程优化全流程

三、常见误区:流程看起来更严,结果可能更差

1. 把“所有字段必填”当成高质量入口

强制填写字段确实能减少缺失,但字段越多不等于信息越好。如果提交人不理解字段含义,就会出现大量“其他”“未知”“不适用”,甚至为了提交而编造答案。真正有效的入口应围绕后续决策设计:缺少这条信息,会不会阻碍复现、分级或验证?如果不会,就不一定应该在最初阶段强制填写。

我通常把字段分成三类:初始分诊必需项、在处理过程中补齐的技术项、仅特定类型问题需要的条件项。比如“影响范围”适合尽早记录;堆栈和追踪标识可能需要开发或运维协助补充;设备信息只对特定客户端问题必要。

2. 用“高、中、低”代替风险解释

优先级标签只有在团队对其含义有共同约定时才有用。否则,一位提交人标为“高”可能表示着急,一位研发标为“高”可能表示技术复杂,另一位管理者标为“高”可能表示客户重要。相同标签背后是不同判断,排期自然不可预测。

更可靠的做法是先描述影响维度,再映射到团队自己的处置策略。影响维度包括业务路径是否中断、影响人数或客户范围、是否有数据损坏或安全风险、是否存在替代方案、问题是否持续扩大。优先级是决策结果,不是问题本身的证据。

3. 看到“已修复”就立刻关闭

开发提交了代码,不等于问题已经解决。修复可能没有覆盖原始复现条件,可能只绕过了表面症状,也可能在特定权限、数据量或并发条件下仍然失败。关闭前至少要确认:目标版本是什么、谁验证了什么、验证环境与原问题是否相关、是否需要观察线上数据。

对高风险缺陷,验证还应包含回归范围和发布策略。必要时使用灰度、功能开关、分批放量或回滚预案。对低风险内部工具缺陷,简化验证也可以,但应该保留“为何可以简化”的依据。

4. 追求“缺陷清零”而不区分问题价值

待处理缺陷为零,并不自动代表质量高。团队可能把问题转成需求、搁置到另一个列表、标记为不修复,或者在发布前集中关闭低风险工单。相反,产品复杂度高、用户反馈渠道成熟的团队,短期内有较多待处理项也可能是透明度提高的结果。

比清零更有意义的问题是:高风险缺陷有没有及时响应?超期项是否有明确决策?重复问题是否下降?缺陷是否集中在某些模块、变更类型或测试阶段?这些问题能引导行动,而单一库存数字通常只会制造压力。

5. 用缺陷数量给个人排名

按个人统计“谁修得最多”“谁引入缺陷最多”,会诱发拆单、拒接复杂问题、把缺陷归给他人,或减少主动暴露问题。缺陷的产生往往与需求变化、代码所有权、系统耦合、测试覆盖和发布压力共同相关,单个数量不足以说明个人质量。

缺陷数据适合帮助团队找系统性薄弱点,不适合直接充当个人绩效判决。若要做个体辅导,应结合代码审查、设计决策、协作背景和问题复盘,讨论具体行为与可改进动作,而不是拿排行榜代替判断。

四、专业判断逻辑:从报告到风险排序

1. 先确认是不是缺陷,再判断要不要立刻修

不是每条反馈都是缺陷。它可能是需求变更、使用问题、数据问题、环境异常、配置错误、重复报告,也可能是已知限制。分类的目的不是把提交人挡在门外,而是决定接下来由谁处理、用什么证据验证、如何与反馈方沟通。

分诊时应保留原始描述,并记录分类结论及理由。若认定为需求变更,应关联到需求决策;若无法复现,应写明尝试过的环境和步骤;若与已知问题重复,应关联主记录。这样既避免重复劳动,也不会让问题在改分类后失去追踪。

2. 用“影响、范围、时间、可恢复性”描述风险

我建议团队不急着为所有情况设计复杂评分公式,而先用四个问题形成一致判断:问题造成什么损害;影响多少用户或关键流程;问题是否在扩大、是否有时间窗口;用户能否自行恢复或通过替代方案继续工作。涉及安全、隐私、财务、数据丢失和合规的事项,还要启用相应的升级流程,不能只依赖普通缺陷队列。

一个低频但可能造成不可逆数据损失的问题,不能因为出现次数少就排低;一个频繁出现但有稳定绕行方案的显示问题,也未必需要打断所有研发工作。优先级的核心不是“谁声音最大”,而是预期损害、扩散速度与处置窗口的综合判断。

3. 严重程度与处理顺序不要混成一个字段

严重程度描述问题本身的后果,优先级描述在当前资源和计划下的处理顺序。严重但极少触发、已有可靠缓解措施的问题,可能需要快速风险控制,但永久修复的排期仍需结合影响和依赖;较轻的问题若阻断一项临近发布的关键验收,也可能需要提前处理。

分开记录这两个维度,有助于避免“优先级改了,严重程度也跟着变”的语义混乱。团队可以按各自产品和服务特征建立映射,但应保留人工覆盖机制,并要求高风险降级有理由、责任人和复核时间。

4. 设计一个可操作的分级参考

下面的表格是用于启动讨论的参考,不是通用标准。团队应结合服务等级、业务损害、用户承诺和应急机制调整。尤其在支付、医疗、工业控制、数据安全等场景,升级条件需要更严格,并遵循组织现行的事件响应与合规要求。

级别参考 典型影响 建议首要动作 验证重点
紧急 关键业务中断、风险扩大、数据或安全事件可能持续发生 立即确认事件负责人,评估隔离、降级、回滚或应急修复 先证明风险已受控,再验证永久修复和恢复完整性
高 核心功能受损、影响较大客户范围、替代方案有限 纳入近期修复计划,明确负责人和目标节点 覆盖原始场景、关键边界与关联回归路径
中 局部功能异常,有可接受的临时绕行方式 按版本或迭代计划排期,记录绕行说明 确认目标用户、条件与回归风险
低 影响有限,不破坏主要任务,可延后处理 纳入常规整理或与相关改动合并处理 确认关闭、接受风险或转为需求的理由

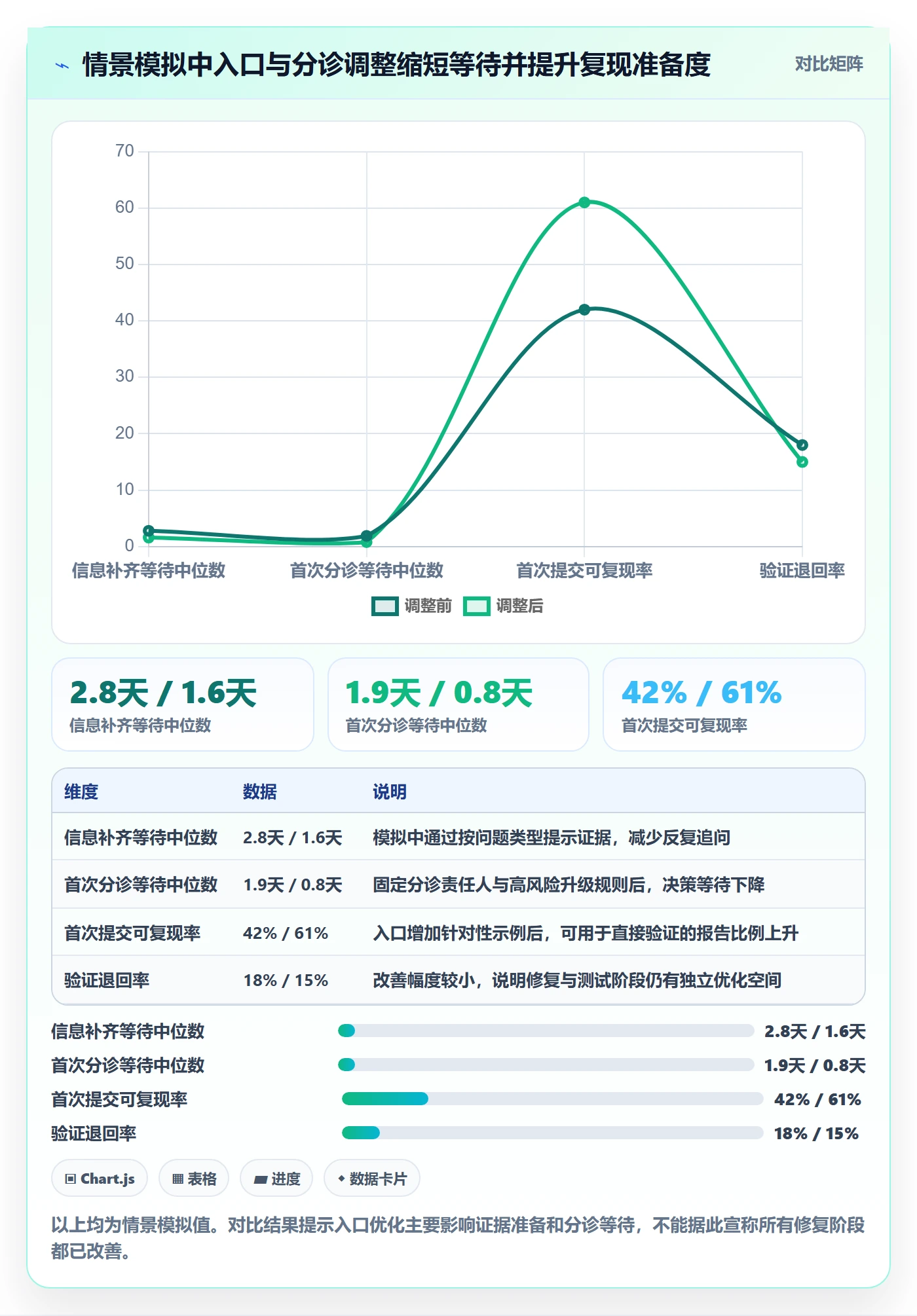

5. 用证据质量控制分诊,而不是要求“完美描述”

一个可用的缺陷报告至少要帮助别人回答:预期是什么,实际发生了什么,在哪个环境和条件下发生,是否能复现。对线上问题,还应尽量保存时间、版本、请求标识、影响范围和已有缓解措施。截图能够说明界面表现,但通常不能独立证明后台状态、权限或数据问题。

如果原始信息不足,分诊结果应明确下一步,而不是只写“信息不足”。例如指定客服补充账号和时间范围,指定测试人员按特定版本复现,或者指定开发检查某段日志。信息补齐本身应是流程中的一项任务,具有负责人和期限。

修复管理指南:研发团队如何做好Bug / 缺陷,流程优化全流程

五、修复全流程:每个状态都要有进入条件和退出条件

1. 发现与提交:先保存现场,再补全上下文

缺陷报告的首要任务是保留现场。用户反馈可能会被覆盖,线上日志有保留期限,测试环境也可能随版本变化。因此,提交人应尽量记录发生时间、操作路径、相关对象、实际结果与预期结果;技术团队则要通过日志、监控或追踪信息补足系统侧证据。

我会避免在入口上要求所有角色提供自己拿不到的信息。更好的表单可以按问题来源或类型显示提示:界面问题提示截图和页面版本;接口问题提示请求标识与响应码;数据问题提示对象标识及前后状态,但要注意个人信息和敏感数据的最小化采集与访问控制。

2. 去重与归类:合并记录,不抹掉线索

重复缺陷应关联到主记录,并保留每次报告的版本、客户或环境差异。简单删除重复项会丢失频次和影响范围,过度合并则可能把表面相似但根因不同的问题混在一起。合并前要比较触发条件、错误表现、发生版本和修复路径。

分类也应服务于后续分析。可以按功能模块、缺陷类型、发现阶段、根因类别或引入变更关联来标记,但不建议一次性建立几十种彼此重叠的标签。若分类结果无法驱动负责人、测试策略或复盘动作,它就只是增加维护成本。

3. 分诊与指派:责任人不等于“最后接手的人”

分诊会议不需要讨论每条低风险工单,但高风险、跨团队、长期未决和信息存在争议的问题值得同步决策。会议结束时,每条被讨论的记录都应有明确结果:接受修复、需要补充证据、关联既有问题、转为需求、接受风险或升级为事件。

“团队负责”通常等同于没有具体责任人。缺陷应有一位推动下一步的人,同时允许多个专业角色协作。负责人未必是最终编码者,但要保证问题不会因为依赖、权限或排期变化而失去推进。跨团队依赖也应记录等待对象和下一次确认时间。

4. 修复与代码评审:让改动回答原始问题

修复说明应关联缺陷记录,解释根因、修复思路、受影响范围和可能的副作用。对复杂问题,提交代码前先写出假设和验证计划,可以减少“改了症状但没碰到原因”的情况。代码审查除了看实现正确性,也要检查错误处理、数据兼容、权限边界和可观测性。

不是每条缺陷都需要复杂的根因分析,但越是重复发生、影响范围大、修复风险高的问题,越应该检查架构或流程层面的原因。若多个工单都靠在不同位置添加同类判断来修复,可能说明系统缺少统一约束,而不是团队缺少更多补丁。

5. 测试与验证:验证条件要能对应原始证据

验证者应能够把测试结果映射回原始问题:同样的账号权限、输入数据、客户端或版本条件下,现象是否消失?如果只做了宽泛的冒烟测试,不能证明边界条件已经覆盖。对于复杂问题,建议在工单中写清验证步骤和预期结果,而不是只留一句“测试通过”。

高风险修复应评估回归范围、兼容性、数据迁移和发布方式。需要时安排独立验证,减少修复者无意中忽略自身假设的风险。独立验证不等于所有低风险工作都要增加审批,应该按风险分层配置。

6. 发布与观察:修复提交只是风险下降的开始

如果问题发生在线上,发布后应检查与缺陷直接相关的信号,例如错误率、请求失败比例、异常日志、关键业务完成率或受影响客户反馈。监控指标要和原始故障机制相连,避免只观察一个看似正常但无法代表用户结果的技术指标。

对可能造成不可逆影响的问题,修复策略还应包括回滚条件、数据修复方案、用户通知判断和应急联系人。修复上线后若指标没有回到预期区间,不能仅因部署成功就关闭问题,应重新确认根因假设和缓解措施。

7. 关闭与复盘:记录结论,也记录没有修复的原因

关闭时至少保存处理结果、验证版本、验证人或自动化证据、发布情况及未覆盖风险。选择“无法复现”“重复”“不修复”“转为需求”时,需要有清晰理由和相关记录链接。这样后续再次出现类似反馈时,团队可以理解当时的判断,而不是重新从零开始。

复盘不必把每条缺陷都写成报告。更适合触发复盘的情况包括高影响问题、重复缺陷、逃逸到生产的问题、修复引发二次故障、长时间未识别的系统性风险。复盘重点不在追责,而在找出可以改变的检测、设计、发布或协作条件。

8. 用明确状态减少“卡在中间”的工单

状态名称要表示当前事实,状态变化要有门槛。下面是一个精简示例,团队可以根据工具和组织流程调整;重点是每个状态都能回答“现在为什么在这里”和“什么条件下离开这里”。

状态 进入条件 退出条件
待分诊 新问题已记录,尚未确认分类和影响 完成分类、初步风险判断,并指定下一步责任人
待补充 缺少影响判断、复现或定位所需证据 补充信息,或明确记录无法获得的信息及替代方案
已排期 问题已接受处理,尚未开始修复 进入修复,或因风险、依赖变化重新决策
修复中 有明确责任人和修复任务 代码或配置改动完成,并提交可验证版本
待验证 修复已交付,验证条件和目标版本明确 验证通过,或退回并说明失败条件
已完成 验证通过,发布与遗留风险已记录 若观察到复发或新证据,重新打开并关联原记录

修复管理指南:研发团队如何做好Bug / 缺陷,流程优化全流程

六、具体案例与数据观察:从单个问题追到系统性改进

1. 一个“偶发保存失败”的情景模拟

下面是脱敏式情景案例,用于展示分析方法,不对应真实企业或真实产品。一个业务系统收到多条“偶尔保存失败”的反馈,最初被归为中优先级。用户可以重复点击后成功,因此表面上有绕行办法,研发也很难稳定复现。

团队没有先增加重试次数,而是把反馈按时间、版本、请求标识和数据规模整理。对照后发现,失败集中在批量编辑且请求耗时较长的场景;部分用户在失败后重复提交,产生了状态不一致。这个发现改变了风险判断:问题不再只是提示不友好,而是可能影响数据一致性。

团队先加入服务端幂等保护和更清晰的失败反馈,再针对高耗时请求调整处理逻辑。修复验证不只检查“页面不再报错”,还包括重复提交、部分失败、重试和数据结果一致性。发布后继续观察特定请求的失败比例与重复写入情况,直到观测信号稳定在预期范围内。

2. 先控制损害,再追求彻底根因

这个案例里,最关键的决策不是快速写代码,而是把“可重试”与“数据正确”分开判断。用户能够通过重试继续工作,不代表业务状态安全。面对不确定但可能造成不可逆后果的问题,临时降级、限制操作、提示用户或暂停某些路径,有时比仓促提交一个未经验证的修复更负责。

也要避免把临时措施误认为最终解决方案。工单应分别记录风险控制动作、永久修复任务和撤销临时措施的条件。如果临时方案持续时间较长,就要设定复查时间和责任人,避免“临时”配置逐渐成为无人维护的长期状态。

3. 观察时间分布,而不只看平均修复时长

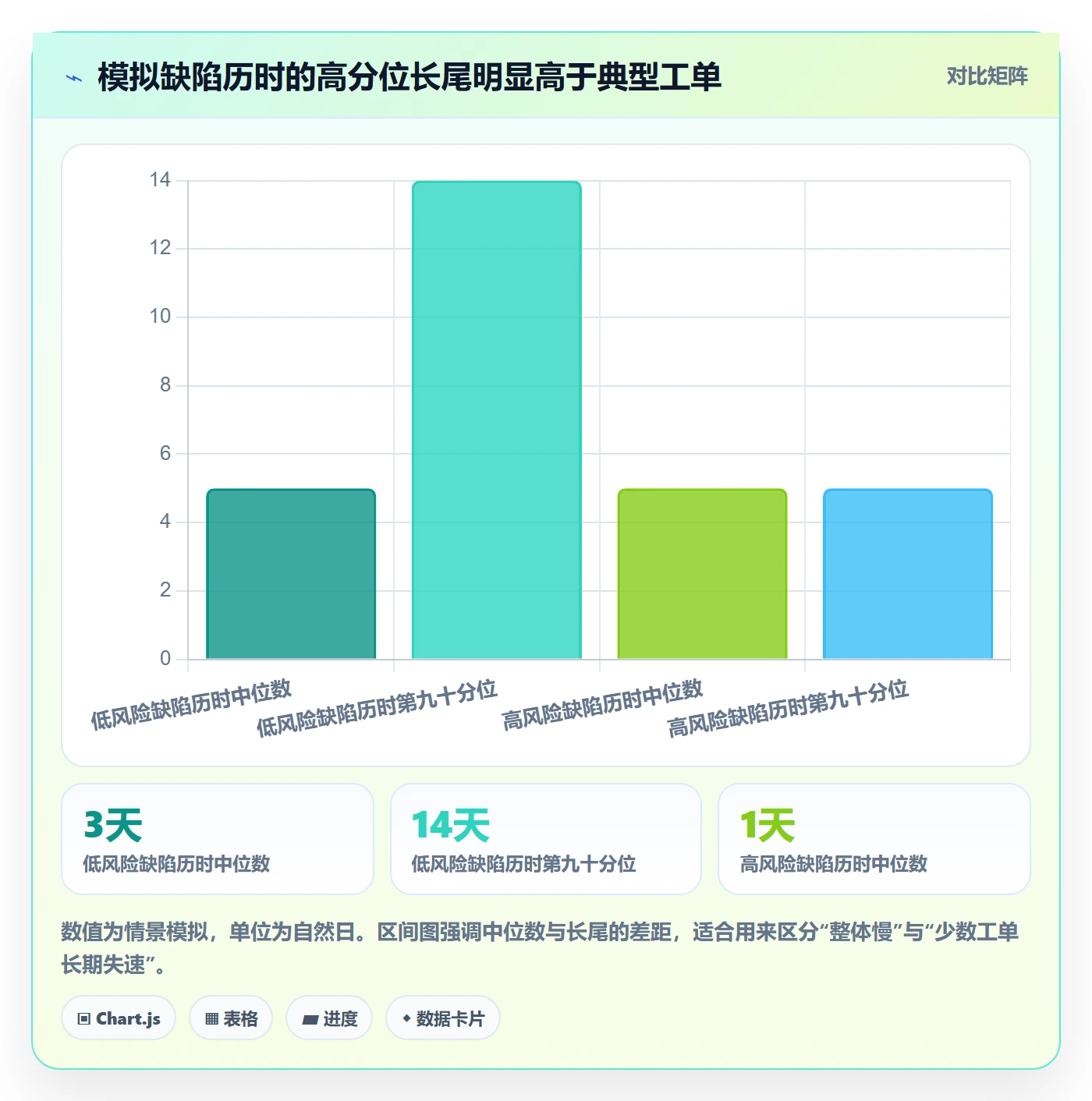

平均修复时长容易被少量极短工单拉低,也可能掩盖一批长期卡在等待状态的问题。建议同时观察中位数、较高分位耗时、待处理库存年龄和不同阶段的等待时长,并按严重程度、缺陷来源和模块拆分。不同类别混在一起,数字容易失去可解释性。

下图是另一组情景模拟观察,目的是示范分位数能揭示什么,不是行业承诺值。模拟中高分位历时明显大于中位数,说明少部分问题拖延严重;仅优化典型工单速度,不会解决尾部积压。

修复管理指南:研发团队如何做好Bug / 缺陷,流程优化全流程

4. 根因要落到可以改变的工作条件

“开发粗心”“测试没测到”“用户操作不当”都不是足够的根因结论。它们没有说明团队接下来要改变什么。更可执行的分析会追问:为什么错误输入没有被拒绝?为什么变更影响范围没有被识别?为什么测试数据没覆盖权限组合?为什么告警在用户反馈后才触发?

根因分类可以包含需求歧义、边界条件遗漏、接口契约不一致、并发或状态管理、配置差异、兼容性、测试覆盖缺口、监控发现滞后和发布控制不足。分类不是为了统计得更细,而是为了判断该增加自动化测试、设计约束、评审清单、监控还是发布保护。

5. 避免把“发现阶段”误读为“责任阶段”

一个问题在生产环境被发现,并不等于它一定是运维环节造成的;在测试阶段发现,也不代表测试团队应为问题负责。发现阶段描述的是风险何时被观测到,不直接说明缺陷如何产生。把两者混为一谈,容易让团队隐藏问题、争夺归属,反而降低早期发现的意愿。

分析时可以分别记录引入阶段、首次可检测阶段、实际发现阶段和修复阶段。若问题很早就存在,却长期没有被自动化检查或用户反馈捕获,改进重点可能是检测能力;若变更引入后很快被测试发现,说明防线可能正在发挥作用,不应简单计为失败。

七、指标与工具:看见瓶颈,但不制造指标游戏

1. 指标必须绑定一个管理问题

我会先问团队想做什么决定,再选择指标。若要知道高风险问题是否被及时响应,就看从报告到首次有效处置的时间;若要发现流程瓶颈,就拆开分诊、等待、修复和验证时长;若要降低重复问题,就追踪相似根因或同类缺陷复发,而不是泛泛地看所有工单数量。

可参考的指标包括:首次响应时间、分诊耗时、修复历时的中位数与高分位、超期库存、复发率、生产逃逸缺陷、验证退回率、重复报告率、缺陷发现阶段分布,以及高风险问题的缓解时间。每项指标都应写清统计范围、起止事件、排除条件和数据来源。

2. 把数量与质量、速度与风险配对看

单独看“关闭数量”可能奖励拆小工单;单独看“缺陷率”可能导致团队少报问题;单独看“修复速度”可能鼓励未经充分验证的快速关闭。要降低误读,应把结果指标与过程和风险指标配对,例如关闭量同时看复发率,修复耗时同时看验证退回率,高风险响应时间同时看缓解后复发情况。

度量也需要稳定口径。若某月把“等待产品判断”从修复时间里排除,另一个月却算入总历时,两个月数字就不能直接比较。对外报告时明确解释口径变化,比呈现一条漂亮但不可比的趋势线更可信。

3. 质量数据应按产品和风险分层

不同模块的复杂度、流量、用户数和风险差异很大。缺陷绝对数量较高,不一定意味着质量差;可能只是模块更大、用户更多或反馈渠道更成熟。可以结合变更量、活跃用户、关键事务数或服务请求量观察,但分母必须与问题机制相匹配,不能为了得到“缺陷率”而随便选择一个分母。

对于生产系统,可将缺陷观察与可靠性指标、用户任务完成率、错误预算或事件管理记录结合。DORA 的公开研究关注软件交付与运营表现,Google SRE 的公开实践强调服务可靠性和风险管理;它们适合提供思考框架,但不能直接替代组织自己的定义、基线和业务风险判断。

4. 工具的价值是减少上下文丢失,不是替代判断

当缺陷分散在邮件、聊天、测试记录和代码仓库时,团队很难还原“谁在何时基于什么证据做了什么决定”。工具选择应优先检查:能否关联需求、代码变更、测试结果和发布版本;是否支持不同入口汇总;权限和审计是否合适;搜索与报表能否按团队实际口径使用;迁移和维护成本是否可控。

对中大型企业或 100 人以上的研发组织,流程复杂度通常来自多团队依赖、权限边界、产品线差异和审计要求,而不是单纯的工单数量。以 PingCode 这类面向研发协作的项目管理平台为例,评估时应关注它是否能把缺陷、需求、迭代、测试和交付关联起来,是否适配团队的权限和流程配置,以及数据导出、集成和管理规则是否符合组织要求。功能列表本身不能证明工具适合,最好用真实业务路径做小范围验证。

工具配置应从核心闭环开始:统一关键字段、定义少量必要状态、配置高风险提醒、连接代码与测试证据,再逐步增加自动化。若一开始就把所有部门的例外流程写成复杂规则,维护者可能很快失去理解能力,最终回到聊天工具里“口头走流程”。

5. 用趋势发现系统问题,不把看板当绩效裁判

看板适合发现队列异常,例如待分诊数量连续上升、待验证库存增长、某模块的复发缺陷增多或高风险问题的响应时间恶化。它不应被直接解释为某个个人能力差。数据只能提示调查方向,仍需结合需求变更、团队规模、版本节奏和系统背景。

下面这组情景模拟数据对比“流程调整前后”的部分过程观察。其价值在于展示如何评估干预,而不是证明某套流程必然产生同样结果。真实改进需要先建立自身基线,并记录同期是否发生人员、产品或发布策略变化。

修复管理指南:研发团队如何做好Bug / 缺陷,流程优化全流程

八、不同情况下的行动建议与取舍

1. 小团队:少做流程,先确保有人接住问题

小团队不一定需要专职分诊会,也不必建立复杂的严重程度矩阵。更有效的起步方式是指定轮值责任人、约定高风险升级渠道、保留统一缺陷列表,并保证每条未关闭记录都有下一步和负责人。管理者每周检查长期未决、高风险和重复问题即可。

小团队的主要取舍是:流程轻量可以降低维护成本,但高度依赖口头约定。关键决策至少要回写到缺陷记录,避免负责人休假、人员变动或上下文切换后信息断裂。自动化可以后置,不能后置责任归属与验证证据。

2. 多团队组织:优先统一语义,再谈统一流程

多团队组织通常会遇到相同状态名称含义不同、紧急等级不一致、跨团队问题无人推进等情况。此时应先统一共同字段、风险升级标准、记录关联方式和管理报表口径,再允许团队保留适合自身产品的局部状态或验证步骤。

强行要求所有团队使用完全一致的处理时限,可能忽视产品风险、运维承诺和依赖差异。更合理的治理方式是规定最低要求:高风险问题如何升级、责任人如何指定、状态变更需要什么证据、逾期如何复核;具体修复排期仍由业务和技术负责人结合上下文决定。

3. 高频线上服务:把事件响应和普通缺陷分开

若问题正在影响用户并可能持续扩大,不应等待常规分诊队列按顺序处理。先按组织既定机制启动事件响应,安排事件负责人、技术处置、用户沟通和恢复验证;事后再将永久修复与复盘结论关联到缺陷记录。

取舍重点是速度与完整性:事件期间不应要求每个字段都齐全,但关键时间线、决策和操作仍要留痕。临时缓解可以优先于根因修复;同时必须明确临时措施的失效风险、撤销条件和后续责任人。

4. 安全、隐私与数据完整性问题:不要混入普通队列处理

涉及敏感信息暴露、权限绕过、数据丢失或合规风险时,要按照组织的安全事件、隐私和法律要求处理。工单权限、日志脱敏、证据保存和外部沟通都需要更严格的控制。公开可见的普通缺陷记录可能不适合承载敏感细节。

这类问题的取舍不是“是否尽快修复”,而是同时控制暴露、保全证据、满足报告要求并避免二次扩散。修复验证应覆盖权限边界、历史数据影响和可能的滥用路径,必要时由安全或合规角色参与确认。

5. 遗留系统:分清立即风险、结构性问题和可接受债务

遗留系统中,部分缺陷可能依赖旧环境、缺少测试或涉及高风险迁移。把所有问题都要求立即修复,可能造成比原问题更大的交付风险;一味接受现状,也会让技术债务和业务风险持续累积。

可以把处置分为三条线:立即风险先隔离或缓解;高频且可局部修复的问题纳入近期计划;需要架构改造的问题记录风险、依赖、成本和阶段性目标。接受不修复并非忽略,而是要写清受影响范围、替代办法、复查条件和风险承担者。

6. 修复成本高于收益:允许不修,但必须有边界

有些低影响问题修复成本很高,或者改动可能破坏稳定行为。团队可以选择不修、延后或转为需求,但决策应基于影响、复现频率、用户承诺、维护成本和回归风险,而不是因为工单“太麻烦”就关闭。

取舍记录应明确:为什么当前不修、哪些用户或场景仍受影响、有没有临时绕行、什么变化会触发重新评估。例如受影响范围扩大、出现数据损失、临时方案失效或后续改造降低成本,都可以成为重新打开讨论的条件。

7. 流程刚起步:用四周建立可观察的基线

若团队还没有可靠数据,我建议先运行一个短周期基线观察,不急着设定看起来很漂亮的目标。第一周统一缺陷定义和最小字段;第二周记录阶段时间与等待原因;第三周挑选最常见的阻塞点做小改动;第四周检查数据和一线反馈,决定保留、调整还是撤销。

  1. 第一步:统一入口。明确缺陷与需求变更、咨询、事件记录的边界,保留不同渠道的来源信息。
  2. 第二步:明确分级。用影响范围、后果、可恢复性和扩散速度讨论本团队的升级条件。
  3. 第三步:记录过程。至少区分等待分诊、等待证据、修复、验证和发布观察,不要只记创建与关闭时间。
  4. 第四步:选一个瓶颈。从数据和访谈中找一个最明显的问题,例如报告不可复现或待验证积压。
  5. 第五步:验证改动。比较改动前后同类问题的过程表现,同时记录人员、版本和业务变化。

四周不是为了证明流程已经成熟,而是为了让团队从“大家觉得很慢”转向“哪一类问题、在哪个阶段、因为什么条件而慢”。即使数据量不大,只要口径稳定、结论不过度外推,也比只凭印象制定复杂考核规则可靠。

九、结尾:真正的缺陷管理,是让问题越来越不容易重演

1. 把“修好”扩展为“风险受控、证据闭环、经验复用”

缺陷流程做得好,不是每张工单都走过最多的审批,也不是看板上永远没有红色数字。它意味着高风险问题能被及时发现和升级,普通问题有清晰的负责人和处理路径,验证能够对应原始场景,无法修复的问题也有明确的风险边界。

更重要的是,团队能从个案里识别重复的系统性原因:哪些需求边界总被遗漏,哪些模块缺少可观测性,哪些发布方式放大了回归风险,哪些跨团队决策长期没有明确责任人。每次修复若只让一张工单消失,质量收益有限;如果修复同时改变了检测和预防条件,才真正减少了下一次损失。

2. 下一步先做三件小事

如果现在就要开始改进,我建议先抽取最近一个月的缺陷记录,找出高风险问题、长时间未决问题和重复问题;再检查其中有多少条具备可复现证据、明确负责人和验证结果;最后只选一个最常见的阻塞点,开展小范围流程试验。

不要先追求更复杂的缺陷流程,先让每条高影响问题都能被解释、被推进、被验证。当证据、责任和反馈形成稳定闭环后,团队再扩展自动化、报表和组织治理,流程才会成为质量能力,而不是另一层需要维护的手续。

常见问题解答(FAQ)

1. Bug 应该如何分级,才能避免所有问题都被标成高优先级?

我们团队提缺陷时经常把问题标成“紧急”,结果研发每天都在插队,真正影响用户的故障反而不容易被看见。我想知道,严重程度和处理优先级应该怎么区分,最好能有一套团队可以直接试用的判断方法。

建议把“严重程度”和“处理优先级”分开:严重程度描述影响范围和后果,优先级则结合业务时点、修复成本和工作安排决定。比如,核心交易流程完全不可用可定为最高严重级别;仅在低频浏览器上出现的文字错位,通常不应因为提单人着急就进入最高优先级。

可以用影响用户数、核心功能是否中断、是否有替代路径、是否造成数据或资金风险四项判断,再由值班研发或缺陷负责人统一校准。团队试行两周后,重点检查高优先级缺陷中有多少最终被降级;如果比例长期偏高,通常是定义太宽或缺少复核,而不是团队不够重视质量。

2. 一条合格的 Bug 报告要写哪些内容,才能减少研发来回追问?

我提过几次缺陷,研发总是回复“无法复现”,我也不确定是环境不同还是描述不够清楚。想知道提交前要记录哪些信息,才能让接手的人尽量一次复现,而不是反复找我补截图和步骤。

缺陷报告至少应包含:实际结果、预期结果、稳定复现步骤、发生时间、环境与版本、影响范围,以及必要的截图、录屏或日志。步骤要写成可执行动作,例如“登录测试环境,使用普通成员账号打开订单详情,再点击导出”,不要只写“导出异常”。

遇到偶发问题,记录出现次数和尝试次数,例如“连续操作20次出现3次”,比单写“偶尔失败”更有排查价值。提交前可以让另一位同事按步骤独立复现;若对方需要补问关键条件,就先补齐信息。附件注意遮盖账号、令牌和用户隐私数据。

3. Bug 从提交到关闭,应该设置哪些状态和责任人?

我所在团队的缺陷状态很多,有“待确认、处理中、已解决、已验证”等,但有时问题在不同状态间来回流转,最后没人知道该由谁推进。我想梳理一条足够简单、又能明确责任的全流程。

状态应服务于交接,而不是追求数量。一个可落地的流程是:待确认由缺陷负责人判断是否有效并补齐信息;待处理由研发确认负责人和计划;处理中由研发定位修复;待验证由测试或提单人按原步骤回归;已关闭表示验证通过。若无法复现、重复提交或不予修复,应使用明确的结束原因,并保留判断依据。

每个未关闭缺陷都要有一个当前责任人和下一步动作;转交时写清交接原因。团队每周检查“无责任人”和“待验证超过约定时限”的条目,往往比增加更多状态更能减少积压。

4. 怎样判断 Bug 流程优化有效,而不是只让缺陷表看起来更整齐?

我们也做过流程改版,字段变多、状态更规范了,但上线后的问题数量似乎没明显下降。我想知道该看哪些指标,才能分清是流程真的改善,还是只是记录方式变了。

不要只看缺陷总数,因为测试覆盖增加时,发现的问题可能反而变多。建议同时跟踪首次响应时间、从确认到修复的中位时长、回归失败率、重复缺陷率、上线后逃逸缺陷数,以及超期未处理占比。先选一个迭代周期建立基线,再连续比较至少三个周期,并按严重级别、模块和来源拆分;否则总量变化可能掩盖高风险模块恶化。

比如修复速度变快但回归失败率上升,说明团队可能在赶进度而非真正提升质量。复盘时从最常见的等待环节找原因,再只改一个主要规则,观察数据是否改善,避免同时改流程、工具和人员安排后无法判断效果。

核心关键词

读者评论

莫
莫子涵

我们之前也把“已修复”直接当关闭条件,后来发现不少问题没有在原始版本和复现步骤下验证。把验证人、环境和目标版本写清楚后,返工少了一些,不过小团队还得控制记录成本。

侯
侯若宁

把严重程度和处理顺序分开挺有用。线上偶发问题不一定影响小,但实际评估时用户范围和恢复方式常常拿不到,文章里提到先建临时记录、标明不确定项,比等信息齐全再处理更现实。

汪
汪若溪

缺陷总历时拆成等待和修复值得关注,我们团队也有不少时间耗在等业务确认和测试环境上。想请教的是,等待时间按阶段统计后,怎样避免大家为了指标好看而提前改状态?

文章包含AI辅助创作:修复管理指南:研发团队如何做好Bug / 缺陷,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510862
