缺陷数量下降,不一定代表产品质量变好;有时只是用户反馈入口变少、测试覆盖不足,或者团队把“待修复”改成了“暂不处理”。我在梳理产品团队的缺陷流程时,最常见的效率问题也不是开发写代码慢,而是同一个缺陷被重复提交、优先级判断反复、修复完成却没有验证,最后又以相同方式出现。真正有效的修复管理,不是让团队“多关几个单”,而是让每个缺陷尽快得到可解释的判断、明确的责任和可验证的结果。

一、先讲核心结论:修复管理管的是决策流,不只是缺陷单

1. 缺陷效率不等于关闭速度

产品经理看缺陷效率,常常先看平均修复时长或本周关闭数。这些指标有用,却容易误导:团队可以通过快速关闭低优先级单、拆分一张缺陷单、把未复现问题改成“无法解决”等方式,让报表变好看,但用户面对的核心故障可能没有任何改善。

我更愿意把缺陷效率定义为:从问题被发现到用户风险被控制,再到修复效果被验证的端到端时间与成本。这段链路包含受理、去重、定级、定位、修复、回归、发布和复盘。只盯代码修复环节,会漏掉大量等待和返工。

因此,至少要同时观察四类结果:用户影响是否下降、判断等待是否缩短、修复是否一次通过、同类问题是否复发。关闭数只能回答“处理了多少单”,不能单独回答“产品是否更可靠”。

2. 先止损,再修复,最后消除复发条件

缺陷管理不是所有问题都排队等开发。线上支付异常、数据损坏、权限越权等问题,第一步通常是隔离影响、回滚或关闭相关能力,而不是等待完整根因分析。止损解决“现在还在发生什么”,修复解决“代码或配置哪里错了”,复盘则解决“为什么流程让它发生并再次发生”。

顺序错了,团队就会把“修复代码”误当成“恢复业务”。如果故障仍在扩大,先让系统恢复可用;如果影响已经受控,再安排根因定位;确认修复后,还要检查监控、测试和发布机制是否需要补齐。

3. 用一套最小闭环,替代复杂流程堆叠

对大多数产品团队,我建议先落地六个动作:统一入口、补齐证据、合并重复、按风险分级、明确单一责任人、验证后关闭。流程字段越多不代表管理越成熟。一个团队如果不能稳定说清“谁判断、谁修、谁验、何时回看”,先加十几个必填字段只会让缺陷单更难填。

当团队规模扩大、跨产品线协作增加时,再逐步补上值班响应、服务等级目标、发布关联、根因分类和趋势分析。工具可以承载这些规则,但规则必须先讲清楚。

管理问题 表面做法 更有效的管理结果
问题不断进入队列 要求开发加快处理 先识别重复、无效和风险最高的问题
修复周期很长 只统计编码时长 拆分等待、定位、修复、回归与发布耗时
缺陷关闭后又出现 重新建单、重新排期 关联复发记录,补足根因和防复发动作
跨团队责任不清 把单子转来转去 指定一个端到端负责人,协作方作为参与者

二、为什么缺陷队列会失控:问题常常从入口开始

1. 用户描述的是体验,团队需要的是可复现条件

用户说“页面卡死”“保存没反应”“数据错了”,对用户而言已经足够真实;对定位问题而言,这些描述仍缺少触发条件。产品经理的价值不是替用户写技术日志,而是把业务现象转译成可排查的问题:用户正在完成什么任务、操作到哪一步、预期结果是什么、实际结果是什么、影响范围多大。

入口信息不一致,会让每个接手的人重复提问。客服补一次环境信息,产品再问一次步骤,测试又请用户录屏,开发最后发现问题只发生在特定账号权限下。看似缺陷数量很多,实际损耗来自信息往返。

我会要求入口表单只收集能改变判断的信息,而不是把所有字段都设为必填。比如影响用户任务、发生频率、版本或环境、复现步骤、预期与实际结果、截图或日志链接。无法提供某项时,允许标记“暂缺”,再由指定角色补充。

2. 多个入口造成重复单和优先级争夺

客户支持、销售群、测试报告、产品会议纪要和监控告警都可能成为缺陷入口。如果每个渠道各自维护状态,就容易出现同一问题在不同团队重复排队。一旦有人以“客户很重要”或“刚好挡住当前项目”为由插队,优先级就从风险判断变成话语权竞争。

入口不一定要物理合并成一个表单,但需要进入同一可追踪队列。每条记录保留原始来源,统一分配编号与状态;如果后续发现是重复项,应关联主记录,而不是直接删除,否则影响范围和反馈来源会被抹掉。

3. 缺少分类时,团队会用“紧急”代替分析

“紧急”是行动要求,不是根因分类。性能退化、数据不一致、兼容性错误、安全风险和交互瑕疵可能都被标成紧急,但它们的止损方式、修复路径和验证证据完全不同。分类的目的不是为了做漂亮报表,而是让不同类型的问题进入合适的决策路径。

建议先从少量有行动价值的类别开始,例如:业务逻辑、数据、性能、稳定性、安全与权限、兼容性、易用性、配置或环境。每个类别都要能帮助决定负责人、验证方式或复盘主题;如果一类问题从来不会改变任何动作,就不值得增加字段。

4. 不同业务阶段,队列压力来源不一样

早期产品的缺陷多来自快速迭代和需求变化,核心问题是边界条件遗漏、版本回归不足。进入规模化阶段后,问题可能更多来自多租户差异、权限配置、集成依赖和发布协同。成熟产品还需要关注历史兼容、数据迁移、灰度策略及长期运行中的性能退化。

所以,不宜直接把其他团队的缺陷分类和响应标准照搬过来。先抽样检查过去一个月的记录,弄清楚问题主要从哪里来、卡在哪一段,再决定要改入口、测试、发布还是优先级规则。

修复管理方法大全:产品经理Bug / 缺陷效率提升落地清单

三、常见误区:看起来在管理,实际上在制造返工

1. 把缺陷级别当成优先级

严重程度描述问题造成的损害,优先级描述团队现在应该先做什么。一个严重的边缘问题,可能只影响极少数内部用户且有临时绕行方案;一个看似中等的故障,却可能阻断大量用户完成关键交易。两者相关,但不能混为一谈。

我建议分别记录“影响等级”和“处理顺序”。前者尽量基于事实,如数据是否丢失、核心流程是否中断、影响用户比例;后者还需考虑发生频率、业务时点、修复成本和临时方案。这样,即使优先级需要调整,团队也能解释调整依据。

2. 把修复完成当成缺陷关闭

开发提交代码、合并变更、部署到测试环境,都不等于用户问题已经解决。修复可能没有覆盖原始触发条件,也可能引入回归;线上环境还可能受到缓存、配置、客户端版本或数据状态影响。

关闭前至少要回答三个问题:原问题是否能稳定复现、修复版本是否通过对应验证、目标环境是否已经生效。若无法在生产环境直接验证,应写清替代证据,例如灰度指标恢复、日志异常消失或受影响用户确认。缺少证据时,状态应表达“待验证”,而不是提前关闭。

3. 一张单承载多个根因

“登录慢且偶尔失败”听起来像一个问题,实际可能包含接口延迟、验证码服务异常和特定浏览器兼容问题。把多个症状绑定在同一张单里,常会导致其中一项修好后整单关闭,其他问题却被遗忘。

判断是否拆单,要看能否独立定位、独立修复、独立验证,以及是否需要不同负责人。若只是同一根因带来的多个表现,可以保留一张主单,在记录中列出影响面;若处理路径不同,应拆成关联问题,避免一个状态代表多种事实。

4. 只看平均修复时长,掩盖长尾风险

平均值特别容易被少量低风险小问题拉低。团队平均两天关闭缺陷,并不代表所有关键故障都能在两天内解决。更有判断价值的做法是按严重度或业务类型看中位数、P90时长和超时比例,并明确计时是否包含等待反馈、夜间时段和发布窗口。

如果只要求“缩短平均时长”,团队可能会优先清理容易关闭的单子,而把难定位、跨团队和高影响问题留在队列末尾。对产品质量而言,关键不是所有缺陷都快,而是高风险问题的止损与验证不能失控。

5. 把复发归咎于个人不仔细

同一类问题反复出现,通常不是提醒开发“下次注意”就能解决。它可能来自需求验收条件不清、测试环境与线上差异、回归用例缺失、发布检查没有覆盖,也可能是团队无法观察到问题正在发生。

复盘的目标不是找到一个人承担责任,而是找出系统中缺少的防线。可执行的防复发动作应该具体到责任角色、完成时间和验证证据,例如增加一个自动化用例、补充一条监控告警、调整数据校验或完善发布回滚条件。

修复管理方法大全:产品经理Bug / 缺陷效率提升落地清单

四、专业判断逻辑:先衡量风险,再决定优先级

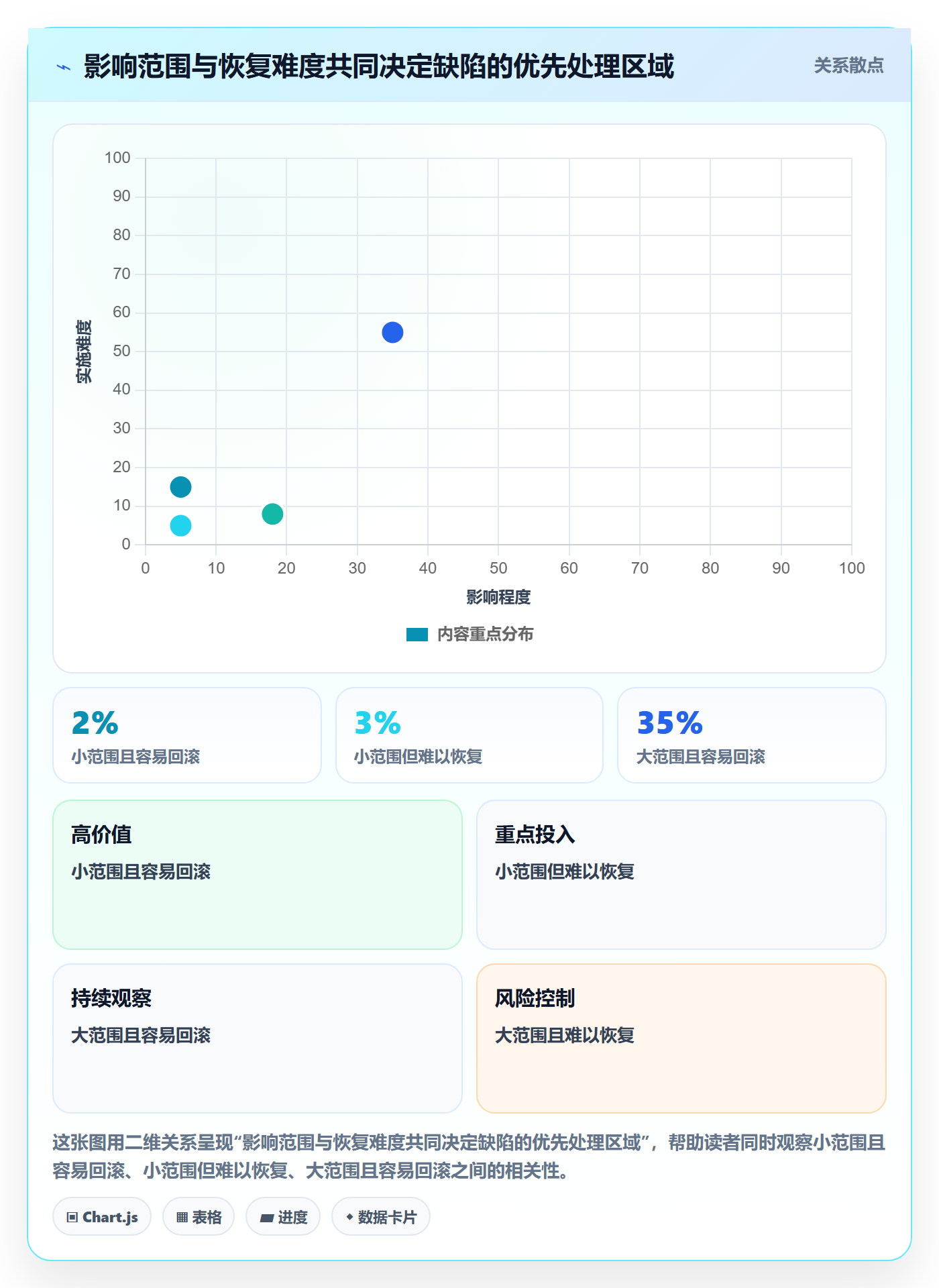

1. 用影响、范围、频率和可逆性判断风险

我通常先用四个维度做初筛:影响有多严重,影响多少用户或业务,问题发生频率如何,当前操作能否安全回退。它们不是一套精确的数学公式,而是把“我觉得很急”拆成可讨论的证据。

例如,影响资金或隐私的数据问题,即使暂时只发现一个用户,也需要按高风险处理;一个偶发的布局错位,如果不影响任务完成且有明确绕行方式,可能不应抢占线上故障资源。不要用用户人数单独压过问题性质。

2. 将严重程度和时限规则分开制定

团队可以设置少量严重度级别,并为每一级定义“必须采取什么行动”,而非只写抽象形容词。比如,最高级别要求立即响应、确认影响面、提供止损方案并建立固定沟通节奏;中等级别进入明确的近期修复窗口;低风险体验问题进入常规排期或观察池。

时限要根据业务可承受风险、团队覆盖时间和发布节奏设定。不要看到别的公司承诺一小时响应,就机械复制到没有夜间值守的小团队。响应时限是组织能力承诺,不是表单里的装饰数字。

3. 评估临时方案是否真的降低了风险

“用户可以刷新重试”或“先换浏览器”不一定是有效绕行。一个绕行方案至少应满足:用户能够理解并执行、不会扩大数据风险、不会把负担转嫁给不具备技术能力的人,而且支持团队知道如何识别它是否有效。

产品经理要记录临时方案的适用范围和失效条件。若方案只适用于部分用户,要明确剩余用户如何处理;若需要人工修数据,则应将人工操作的授权、审计和回滚纳入止损方案。

4. 责任人对闭环负责,不代表所有工作都由其完成

跨团队缺陷经常在“这不是我负责的模块”之间来回转。更好的方式是指定一个端到端负责人,负责推动判断、同步状态、拉齐验证和确保最终结论完整。技术定位、业务确认和测试执行可以由不同角色完成,但不能因此让整张单失去主人。

责任人应随着流程阶段有明确交接记录。谁接手、接手时缺什么信息、下一步动作是什么、预计何时更新,都要可见。不要把“已转给某团队”当成责任已经完成。

5. 为未知问题保留重新定级的机制

问题初期信息不全,严重度只能是暂定。随着影响用户增加、错误数据被确认或绕行方案失效,等级应及时调整。相反,如果证据显示范围很小且风险已经隔离,也可以降级,但必须记录依据,避免降级变成单纯为了让指标好看。

判断维度 需要追问 可采用的证据
业务影响 是否阻断核心任务或造成错误结果? 失败交易、受影响流程、数据核对结果
影响范围 影响全部用户、特定租户还是单一环境? 用户反馈、日志分布、版本与租户范围
发生频率 偶发、持续还是逐渐扩大? 监控趋势、复现次数、时间窗口
可逆性 能否回滚、恢复数据或安全绕行? 回滚演练、备份验证、人工处理风险

修复管理方法大全:产品经理Bug / 缺陷效率提升落地清单

五、可执行的缺陷闭环:从报告到复盘每一步都要有出口

1. 接收:让问题能被判断,而不是只被记录

缺陷进入队列后,先做基本质量检查:描述是否可理解、是否有明确业务场景、是否已经存在相同记录、是否需要立即止损。不要一看到缺字段就退回。可以先标记“待补信息”,由受理人说明缺哪一项、为什么它会影响判断。

入口模板建议保留以下信息:标题、用户任务、预期结果、实际结果、复现步骤、发生时间、版本或环境、影响范围、附件或日志、提交人和联系方式。对安全与数据问题,还应提供受控的敏感信息提交方式,避免把个人数据直接贴进公开讨论区。

2. 去重:保留来源,建立主问题和关联记录

去重不是把后来提交的反馈删掉。每条重复反馈都可能提供新的租户、版本、时间点或影响证据。将重复记录关联到主问题后,保留来源和用户影响,有助于判断问题是否扩大,也方便修复后逐一回访。

对无法确定是否重复的情况,不必过早合并。可以先记录“疑似关联”,由定位人员确认根因后再归并。否则,表面症状相似但根因不同的问题会被塞进同一张单,造成漏修。

3. 分级:给出判断依据、临时措施和复审时间

定级结果不应只有一个颜色或字母。需要写清:为什么属于这个级别,当前影响范围是什么,是否存在绕行方案,下一次评估发生在什么时候。尤其是高风险问题,持续更新比一次性定级更重要。

如果产品、开发、测试意见不一致,先把争议拆成事实和取舍:事实是哪些用户受影响、错误是否可逆;取舍是是否立刻回滚、是否暂停发布、是否投入多人排查。产品经理负责让取舍可见,不必假装所有人都已经达成一致。

4. 定位和修复:把“正在看”变成可追踪的下一步

“开发处理中”无法帮助其他人判断进展。更有用的状态更新应包含当前假设、已排除路径、等待的依赖和下一次更新时间。例如:“已确认只影响特定配置;正在比对两个环境的权限差异;需要运维提供配置变更时间;今天下午复核。”

如果问题超过预期时间,要重新确认卡点,而不是机械催促。是缺少日志、无法稳定复现、依赖团队未响应、需要数据修复评估,还是发布窗口已错过?不同卡点应触发不同动作。

5. 验证:按原始风险设计证据

验证不是只点击一次“看起来正常”。原问题是什么,验收就要覆盖什么;问题涉及多个浏览器、角色或数据状态时,需要验证相应边界。对于高风险修复,还要考虑回归路径、灰度效果和失败后的回退方式。

缺陷单中应留下可复核的证据,例如测试步骤与结果、自动化用例链接、监控变化、灰度数据、数据核查结果或用户确认。证据不必冗长,但要足以让未参加处理的人判断修复是否成立。

6. 发布和关闭:把代码状态与业务状态分开

可将“修复完成”“待发布”“已发布待验证”“已验证关闭”作为不同状态,避免开发合并代码后就默认用户问题消失。若团队流程较简单,至少在关闭说明里写明发布版本、验证范围和完成时间。

如果问题无法复现或暂不修复,应提供明确原因、已尝试的定位动作、适用范围和重新开启条件。这样的结论比简单改成“关闭”更有价值,也能减少未来重复调查。

7. 复盘:只对高价值问题投入完整分析

并非每个文案错字都需要开复盘会。可以优先复盘造成重大用户影响、反复出现、修复耗时异常、暴露流程缺口或需要跨部门协同的缺陷。复盘时还原时间线:何时发现、何时判断、何时止损、何时修复、何时确认恢复。

复盘结论要落到可验证动作,而不是“加强意识”。每项动作都应有负责人、期限和验收标准;在后续例会上检查是否完成。若动作未完成,也要明确是优先级被调整,还是方案本身不可行。

修复管理方法大全:产品经理Bug / 缺陷效率提升落地清单

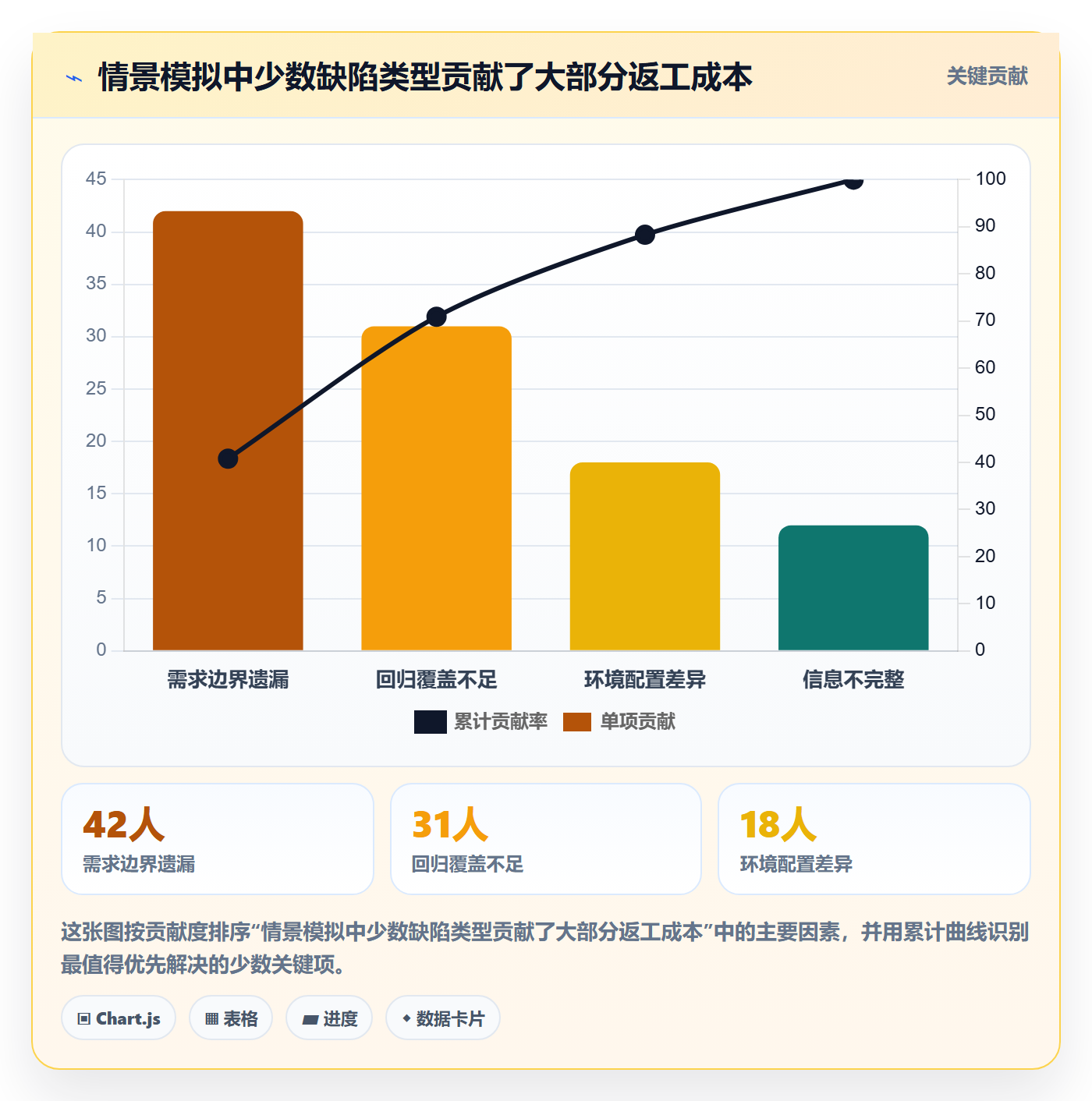

六、案例与数据观察:用一组模拟队列看清效率损失在哪里

1. 案例背景:不是开发变慢,而是等待没有被看见

以下是一个经过匿名化的典型场景推演,不代表真实公司的公开统计。某个约百人规模的企业软件团队,每月收到约120条缺陷反馈,来源包括客户支持、测试和内部群聊。团队最初用“待处理、处理中、已完成”三个状态追踪,产品经理每周需要花数小时整理重复项和询问进度。

抽查近四周记录时,团队发现不少缺陷从提交到首次判断已经过去两天;部分问题实际修复只用了半天,却因为等待补充信息、负责人确认和回归窗口,整体耗时超过一周。问题并不在于团队没有努力,而在于记录里只看得到开始和结束,看不到中间的等待。

2. 第一次改动:只加三个字段和一个分诊时段

团队没有先更换工具,而是做了一个月的轻量改造:增加“影响用户任务”“复现证据”“下一步责任人”三个字段;每天安排固定的短时分诊;重复项保留来源并关联主记录;每张处理中缺陷都必须写出下一步动作和更新时间。

这些变化看起来很小,却降低了“状态没人认领”和“开发接单后才发现信息不足”的概率。分诊会不是逐条讨论全部细节,而是快速决定去重、风险级别、责任人和补充证据,复杂问题再单独拉会。

3. 第二次改动:让高风险问题绕开普通排队

团队随后把高风险线上问题与常规缺陷分开处理。高风险问题先确认止损、影响范围和沟通负责人;普通缺陷继续进入周期排期。这样做并不是让所有客户反馈都插队,而是让“当前故障处置”和“未来产品改进”使用不同的决策规则。

一个值得注意的结果是,团队不再用同一套平均修复时长评价所有问题。高风险问题看响应与恢复;普通问题看从确认到交付的周期;重复问题看复发率和防复发动作完成情况。指标口径变清楚后,讨论变得更少依赖感觉。

4. 如何解释数据,避免把情景模拟当成行业承诺

下面的对比是为了演示测量方法而设置的情景模拟,不应被理解为某类团队必然能达到的改善比例。真正落地时,最好用同一产品范围、相同缺陷定义和相同计时规则对比改动前后,至少观察一个完整迭代周期;若季节性业务或大版本发布造成明显干扰,应单独标注。

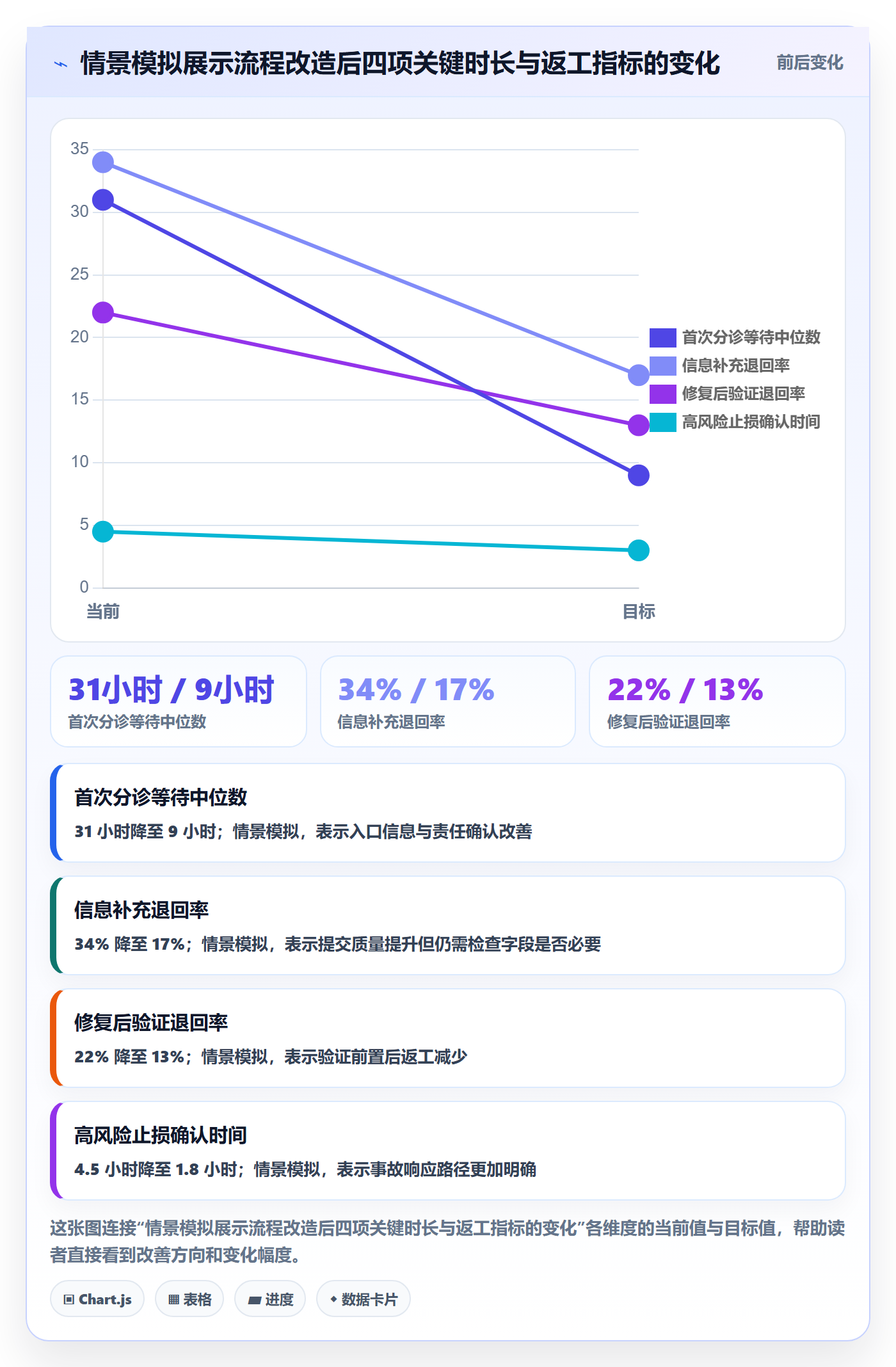

观察指标 改造前情景值 改造后情景值 正确解读方式
首次分诊等待中位数 31 小时 9 小时 看入口到判断是否缩短,不代表代码修得更快
缺陷信息补充退回率 34% 17% 结合模板完整率判断,不应诱导提交者填无用字段
修复后验证退回率 22% 13% 下降可能代表验证前置,也要确认没有降低测试标准
高风险问题止损确认时间 4.5 小时 1.8 小时 关注业务风险被控制的速度,而不是只看关闭时间

表中数字只用于说明如何拆分指标,团队不能据此承诺改善幅度。假如分诊等待下降,但高风险问题止损时间没有变化,就说明分诊流程改善了日常队列,却没有改善事故响应;假如关闭更快但验证退回增加,则可能是团队提前关闭,质量并未提升。

修复管理方法大全:产品经理Bug / 缺陷效率提升落地清单

5. 用缺陷样本建立自己的基线

一开始不必追求精确到分钟的全量数据。可以从最近50至100条记录抽样,标记提交时间、首次判断时间、责任人确认时间、开始修复时间、提交验证时间、发布或关闭时间,以及是否复发。抽样的目的不是制造统计报告,而是找到最值得优先修复的流程断点。

采样时要保留未关闭记录,否则只看已关闭问题会产生幸存者偏差:最难解决的问题恰好被排除。对未关闭记录,可以同时报告年龄分布和状态,不应把它们当作已经完成的时长样本。

七、工具与协作设计:流程先清晰,平台再放大效率

1. 什么时候需要项目管理平台

当缺陷分散在聊天、表格和不同部门系统中,或团队经常需要跨产品线追踪发布、责任与验证时,统一平台可以减少状态同步成本。对100人以上、存在多团队协作的组织,管理重点通常不是“再加一个看板”,而是建立统一的字段口径、权限边界、流程状态和跨团队报表。

以PingCode为例,可以把它作为中大型组织评估项目管理平台时的一个参照对象:重点考察缺陷记录能否与需求、迭代、测试和发布关联,是否支持按权限管理协作范围,以及是否能按团队实际流程配置字段与状态。具体能力、版本范围和集成方式应以供应方当前公开说明与实际演示为准,不应仅凭宣传页判断适配度。

选工具时,我会要求供应方用团队自己的缺陷样本现场演示:从用户反馈进入、关联重复项、分派责任人、补充验证证据,到查询一个版本内的复发缺陷。如果只能展示标准流程,无法解释跨团队权限、历史数据迁移和指标口径,工具的实际收益就需要打折。

2. 不要把流程自动化误认为决策自动化

自动提醒可以减少遗忘,规则流转可以减少手工搬运,仪表盘可以让瓶颈可见;但这些机制不能替代产品风险判断。比如“超过三天自动升级”可以提醒团队复核,却不能自动说明问题是否值得插队。

自动化应优先用于重复、低争议且边界明确的动作:新缺陷通知值班角色、状态长期未更新提醒负责人、关闭前检查验证字段、发布后提示待验证记录。涉及安全、数据损害、客户承诺或资源取舍的判断,仍应由有权限的人决策并留痕。

3. 工具评估的六个实操问题

  • 能否保留反馈来源、重复关系与历史状态,而不是只显示当前状态?
  • 能否区分影响等级、优先级、处理时限和业务类型?
  • 能否关联需求、测试、版本、发布和回滚记录?
  • 不同团队能否看到必要信息,同时保护客户与敏感数据?
  • 报表能否按严重度、阶段耗时、未关闭时长和复发情况切分?
  • 迁移、权限、集成和管理员维护的成本,是否有人负责并纳入预算?

4. 先用一条端到端流程试点,再决定全组织推广

试点时选一个缺陷来源相对稳定、负责人清楚、问题类型有代表性的产品线。先让流程跑过真实反馈,不要为了演示而创造样例数据。试点至少覆盖从提交到验证关闭,以及一个未解决问题的升级或复审过程。

若试点中出现大量字段无人填写、状态经常被跳过、报表只能靠人工清洗,不应简单要求团队“严格执行”。先判断流程是不是过重、定义是否含糊、工具是否让关键动作变复杂,再调整规则。

八、不同团队阶段的行动建议与取舍

1. 小团队:宁可少设字段,也要保证有人接

人数不多、产品范围有限时,流程越轻越容易执行。保留统一入口、问题描述、影响判断、负责人、下一步和验证结果即可。产品经理可以兼任分诊,但要安排固定时间,不要让缺陷处理被会议间隙和即时消息打断。

小团队的主要取舍是“灵活性与可追踪性”。若流程太重,研发会绕开系统;若完全靠口头沟通,问题一多就无法复盘。我的建议是把记录成本控制在每条问题几分钟内,把复杂信息放在需要时补充,而不是一开始要求所有人写完整事故报告。

2. 多产品线团队:先统一定义,再谈横向排名

不同产品线对“高优先级”“已验证”“复发”的理解常常不同。此时应先统一最小词典与统计口径,允许业务线在此基础上增加本地字段。否则同一张组织报表看似可比较,实际把不同定义混在一起。

取舍在于标准化与业务适配。统一核心状态和风险定义有助于管理跨团队问题;允许局部补充则能保留产品差异。不要为了报表整齐,强行把所有业务问题塞进同一套过细分类。

3. 高可靠或受监管业务:验证与审计不能为速度让路

金融、医疗、基础设施等对安全、数据完整性和审计有更高要求的业务,缺陷记录需要说明影响评估、审批、处置和验证证据。修复速度重要,但未授权的数据改动、没有审计记录的热修复,可能造成更大风险。

这类团队要在效率和可追溯之间做明确取舍:高风险变更遵循必要的审核与回滚机制;低风险内容瑕疵则不应套用同等重量的流程。分级治理比一刀切更安全。

4. 客户反馈量大的产品:把回访与内部修复分开追踪

面向客户的产品,修复完成和客户知道修复完成是两件事。若客服、客户成功或产品经理负责回访,应把外部沟通任务关联到主缺陷,而不是把沟通记录散落在聊天工具里。即使暂不修复,也应说明适用场景、替代方案和后续评估时间。

取舍是沟通及时性与承诺管理。未经确认的修复日期不要随意承诺;但也不能用“正在处理”无限拖延。可以提供明确的下一次更新时间,让客户知道何时会得到新信息。

5. 团队尚无稳定数据时:先建立基线,不急着设硬目标

如果缺陷定义刚统一,历史记录不完整,直接设“平均修复时间缩短50%”很可能诱导错误行为。先测一个完整周期,确认计时规则、数据缺失率和状态含义,再选一两个能反映真实瓶颈的改善目标。

比较目标也要有边界。例如,目标可以是“高风险问题均在规定时间内完成影响评估”,而不是笼统要求所有问题都在两天内关闭。前者对应组织承诺,后者容易鼓励提前关单或将问题改分类。

九、落地清单:用四周把管理方法变成团队习惯

1. 第一周:摸清现状,不急着改工具

  • 抽样检查最近50至100条缺陷,标记来源、类型、影响、状态和复发情况。
  • 选出耗时最长的20条,拆解信息等待、责任等待、修复和验证时间。
  • 访谈产品、开发、测试、支持角色,确认最常见的退回和卡点。
  • 明确当前哪些问题必须立即止损,哪些适合进入普通排期。
  • 记录现有字段中哪些真正改变判断,哪些只是为了填而填。

2. 第二周:统一入口和最小分类

  • 建立一个可追踪的统一队列,保留来源与提交人信息。
  • 确定缺陷描述模板,并给“不适用”或“待补充”留出合理出口。
  • 定义少量业务相关类别,确保每个类别能影响负责人、验证或复盘动作。
  • 建立去重和关联规则,避免重复反馈被删除。
  • 设定固定分诊时间和替补责任人,避免队列因人员缺席停摆。

3. 第三周:运行优先级和验证规则

  • 分开记录影响等级与处理顺序,并要求高风险判断说明依据。
  • 为高风险问题写清响应动作、沟通角色、止损路径和复审时点。
  • 明确哪些证据可以支持关闭,哪些情况必须保持待验证。
  • 要求处理中记录下一步动作、责任人和更新时间。
  • 选取一个高风险问题和一个普通问题,演练从报告到关闭的完整链路。

4. 第四周:看数据,改规则,不做指标表演

  • 比较首次判断时间、未关闭问题年龄、验证退回和重复缺陷,而不是只看关闭数。
  • 检查高风险问题有没有被普通队列淹没,临时措施是否真的有效。
  • 随机抽查已关闭记录,确认验证证据与原始问题相对应。
  • 复盘一个典型返工问题,把改进动作落实到需求、测试、发布或监控环节。
  • 删掉没人使用且不改变判断的字段,保留对风险和闭环有帮助的规则。

5. 每周例会只回答四个问题

缺陷例会不应逐条朗读列表。我建议固定回答四个问题:是否有正在扩大的高风险问题;哪些记录卡在同一个环节;哪些问题需要跨团队决策;上周承诺的防复发动作是否完成。普通进展留在系统中异步更新,会议集中处理需要共同判断的事项。

如果会议总是超时,通常意味着问题没有提前分流,或会上讨论了太多可以书面处理的细节。把风险判断、资源取舍和阻塞清除留给会议,状态播报、重复确认和单纯催办交给流程。

十、结尾:缺陷效率的真正提升,是减少问题再次占用注意力

修复管理最容易被误解成“把缺陷单关快一点”。我的判断恰好相反:好的体系不是追求每个问题都快速消失,而是让团队更快看见风险、更少重复解释、更准确地分配资源,并且不让同一个根因持续消耗用户信任和团队时间。

最值得优先修的,往往不是代码里的第一个Bug,而是让问题反复进入、反复等待、反复返工的管理断点。先把等待拆出来,再给高风险问题明确路径;先让关闭有证据,再要求缩短周期;先确认重复问题的根因,再谈团队效率。这样得到的速度,才不是报表里的速度。

下一步可以从最近一个月的缺陷记录开始:抽样50条,标注每条的首次判断时间、责任人确认时间、修复时间和验证时间,找出耗时最长的那个环节;再选一条真实问题试跑“统一入口,风险分级,责任明确,验证关闭”的闭环。先解决一个反复出现的断点,比一次性重做整套流程更容易产生可持续的改善。

常见问题解答(FAQ)

1. 产品经理如何快速判断一个 Bug 应该立即修复,还是进入迭代排期?

我经常遇到线上问题一出现,研发、客服和业务方都在催,但每个人对“紧急”的理解都不一样。我想知道有没有一套能快速落地的判断方法,避免团队被最响亮的声音牵着走。

先按影响而不是提出者的职级或催促频率分级。可以用四个问题快速判断:是否影响核心流程、影响多少用户、是否有数据或资金风险、是否存在可行绕行方案。比如登录失败、订单重复扣款或数据丢失,应优先处理;低频页面错位且有替代入口,通常可以排期修复。

实际分级可设为:P0,核心服务不可用或存在重大数据风险,立即响应;P1,重要功能明显受损且影响范围较大,进入最近修复窗口;P2,有替代方案的局部问题,随迭代安排;P3,轻微体验问题,结合收益和成本择机处理。分级不是永久标签:补充用户影响、复现概率或绕行方案后,优先级应允许调整。

2. 产品经理提交 Bug 时,怎样写才能让研发少追问、尽快复现?

我提交缺陷后,常被问“具体怎么操作的”“预期是什么”,来回沟通一两轮就耽误了处理时间。我想知道一条有效的 Bug 描述至少应该包含哪些信息,哪些看起来详细、实际却没帮助?

把描述写成一条可执行的复现路径,而不是“页面有问题”这样的结论。建议至少记录:发生时间、环境与版本、账号或权限条件、操作步骤、实际结果、预期结果、复现频率,以及截图、录屏或日志线索。比如“订单异常”不够具体;

“测试环境 2.8.1,普通用户提交含优惠券的订单,支付回调超时后刷新订单详情,状态仍显示待支付;连续复现 3 次”更容易定位。提交前先检查步骤是否能由他人照做,素材是否遮挡关键信息,预期结果是否对应产品规则。若问题偶发,注明观察次数和发生比例,例如 10 次操作中出现 2 次;

不要把推测的根因写成已确认事实。

3. Bug 很多时,产品经理怎样减少反复分流和优先级争论?

我们每周都有新缺陷进来,群里一条条讨论,最后有些问题没人认领,有些问题被重复登记。我不确定该先建流程还是先换管理工具,怎样做才能让团队少花时间在整理上?

先统一最小分流规则,再考虑工具配置。设置固定入口和必填字段,缺少复现步骤、影响范围或版本信息的条目退回补充;每个工作日安排短时分诊,由产品、研发和测试共同确认类别、负责人、优先级与下一步。每条缺陷只保留一个主记录,重复项关联到主记录,并记录受影响版本和修复状态。

可以观察两个指标:从提交到首次明确负责人的中位时长,以及因信息不足退回补充的比例。若前者持续偏长,优先改进分诊节奏和认领规则;若后者偏高,优化提交模板和示例。管理工具只能承载规则,不能替团队做影响判断;流程还没讲清时,增加字段往往只会增加填写负担。

4. 怎样判断 Bug 修复流程真的提高了效率,而不是只是关单更快?

团队最近关单数量上升了,但我担心只是把缺陷快速标成已修复,用户仍然遇到同样的问题。我应该看哪些数据,才能分辨真实改善和表面提速?

不要只看关闭数量或平均处理时长,这两项容易被拆单、改状态等操作影响。建议同时跟踪提交到首次响应时长、修复周期中位数、重新打开率、重复缺陷率,以及发布后同类问题的再次发生率,并按严重级别和模块分组比较。举例来说,修复周期缩短但重新打开率从 5% 升到 15%,可能说明验证不足,而非效率提升;

关闭量增加、重复缺陷率下降且核心问题的响应时间缩短,改善才更可信。对小团队可先选一个月作为基线,再连续观察两到三个迭代;每次只调整一项关键做法,例如补充验收清单或增加回归测试,避免把指标变化错误归因于流程改动。

核心关键词

读者评论

丁
丁泽宇

我们团队以前只看开发开始到提测的时间,后来把补信息和等回归也单独记下来,才发现不少单子其实卡在没人确认复现条件。先把等待节点看清楚,比催开发更有用。

唐
唐予安

入口字段确实不能一味加。我见过表单要求一次填齐环境、日志和账号信息,客服遇到普通用户反而提交不了。允许先收下问题、再由固定角色补证据,可能更适合实际情况。

沈
沈静怡

按严重度看时长比只看平均值靠谱,不过还得说明统计的是自然时间还是工作时间。跨周末的线上问题和工作日的小缺陷放在一起比较,数字很容易失真。

文章包含AI辅助创作:修复管理方法大全:产品经理Bug / 缺陷效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/510361

赞 (0)
飞飞飞飞
Bug / 缺陷复现步骤教程:产品经理效率提升,避坑指南
上一篇 27分钟前
验证怎么做?产品经理风险控制:Bug / 缺陷从0到1
下一篇 26分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
