Bug / 缺陷如何做好关闭?PMO流程优化与操作步骤

Bug / 缺陷关闭率看起来很高,线上故障却反复发生,往往不是研发修复得不够快,而是团队把“提交了修复”误当成“缺陷已经关闭”。我判断一条缺陷是否真正关闭,不只看状态字段,还要能回答三个问题:问题是否在约定环境中消失、受影响场景是否经过验证、同类问题是否有明确的后续防护。PMO流程优化的重点,也不是多加几层审批,而是让这三个答案有证据、可追溯、能复用。

一、先讲核心结论:关闭不是一个按钮,而是一组可验证的责任交接

1. 关闭的最低标准是“问题消失且证据充分”

团队中常见的流程是:开发把状态改成“已解决”,测试点一下“通过”,缺陷就进入“已关闭”。这条路径看起来很短,但只要测试环境、版本、复现条件或验证范围有一个没写清,关闭就可能只是状态迁移,而不是风险消除。

我建议把“关闭”定义为一个带条件的业务结论:原始问题在约定环境中不能再被复现,修复版本已确认,核心受影响路径通过验证,必要的回归范围已经执行,关闭证据保留在记录中。若缺陷涉及数据丢失、权限越权、支付错误、生产中断等高风险场景,还要说明影响范围和补救措施。

最重要的判断是:状态可以由人修改,关闭依据必须能够被别人复核。如果另一位测试人员、产品负责人或审计人员看不到验证环境、版本、步骤和结果,就不应只凭“我测过了”直接关闭。

2. 将“修复完成”“验证通过”和“正式关闭”分开管理

这三个概念应当分开。修复完成表示开发者已经提交代码或配置变更;验证通过表示验证责任人依据缺陷记录确认问题消失;正式关闭表示流程责任人认可证据完整、状态合法,并确认后续动作已安排。

小团队可以让同一个人兼任多个角色,但系统里的状态和记录仍应区分。否则,研发自测后直接关单,容易把“代码已合并”当成“用户问题已解决”。对高风险缺陷,最好由独立于修复者的人员完成验证。

3. PMO要治理的是规则一致性,不是每张单的审批权

PMO的价值,在于为不同项目定义统一的缺陷字段、状态语义、责任边界、升级条件和度量口径,同时允许业务团队按风险等级执行不同深度的验证。PMO不应逐条替团队判断每个按钮是否正常,而应抽查高风险关闭记录、分析重复打开原因、清理状态口径冲突,并推动跨项目改进。

如果每个缺陷都要PMO审批,流程通常会变慢,且PMO会成为队列瓶颈。如果没有共同规则,各团队的“关闭率”又无法比较。有效做法是统一定义、分级执行、抽样治理。

环节 要回答的问题 建议保留的证据 主要责任人
修复完成 变更是否已进入指定版本? 提交记录、构建号、发布单或配置变更记录 开发负责人
验证通过 原问题是否消失,相关路径是否正常? 环境、版本、步骤、结果、截图或日志 测试或业务验证人
正式关闭 是否满足关闭准入条件,后续风险是否有安排? 关闭结论、验证人、风险处置和关联事项 缺陷负责人或流程责任人

二、背景和真实场景:为什么缺陷会“关了又开”

1. 多团队交付时,缺陷记录承载的是交接,不只是描述问题

在中大型组织中,一个问题可能由客服发现,产品补充影响范围,测试提供复现步骤,研发定位代码,运维安排发布,业务再确认结果。缺陷记录因此不仅是研发任务,也是一条跨职能交接链。前一环节交付的信息不完整,后一环节就会用猜测补全。

比如客服只写“订单状态不对”,研发无法确定订单是否未创建、状态未刷新,还是支付已成功但回调延迟。测试没有原始订单号和发生时间,可能在修复后无法复现。产品不知道受影响范围,发布负责人也无法判断能否等待下个版本。最后缺陷被关闭,但问题可能只是暂时没出现。

此类场景里,关闭率越高不一定越好。若团队通过批量改状态清理积压,关闭数量会增加,但缺陷的真实性、用户风险和验证质量未必改善。PMO需要先建立可比口径,再讨论“提升关闭效率”。

2. 复开不是流程失败,复开原因不清才是流程失败

缺陷复开通常意味着原假设或验证覆盖不充分,但它也可能是合理的新发现。例如原问题在桌面端修复,移动端出现相同根因;修复版本部署在测试环境,但生产发布遗漏;原始数据恢复后问题再次出现。把所有复开都视为个人失误,会导致团队不愿如实复开。

我更倾向于把复开视作反馈信号,要求记录原因类别:修复未生效、验证环境不一致、回归范围不足、发布遗漏、需求理解偏差、原缺陷描述不完整、发现了新的关联问题。只有分类后,才能分辨问题属于技术修复、流程交接,还是需求治理。

3. 关单质量的上游条件,决定了下游效率

关闭环节的耗时,常被误认为是测试执行慢。实际还要检查缺陷进入队列时是否具备可复现信息、优先级是否经过校准、责任人是否明确、修复版本是否确定。上游信息缺失会造成等待和反复询问,最后表现为验证周期变长。

以下数值是用于说明机制的情景模拟,不是行业统计。假设一个团队处理100条缺陷,若其中35条缺少可复现步骤,修复后平均需要额外一次澄清;如果把录入质量和分流质量改善,关闭周期通常会比单纯催促测试更容易缩短。

Bug / 缺陷如何做好关闭?PMO流程优化与操作步骤

4. 先统一“缺陷”和“改进事项”,避免把队列越堆越大

有些记录并不是软件缺陷,而是功能建议、体验优化、技术债、配置请求或操作培训问题。如果这些事项都进入同一缺陷队列,团队会发现严重度难以排序,关闭周期越来越长,关闭率也失去解释力。

建议在入口设置类别判断:是否存在与已确认需求、规格或预期行为不一致的可重复结果?如果没有,是否属于体验改进、需求澄清、技术风险或服务请求?对边界不清的记录可以先进入待分类状态,而不是强行归入缺陷。

三、常见误区:看上去效率高,实际可能在转移风险

1. 误区一:把关闭率当作唯一绩效指标

关闭率受统计口径影响很大。若把重复单、无效单、延期单和撤销单都算作关闭,指标会虚高;若不同团队对“关闭”的定义不同,横向排名没有意义。更重要的是,高关闭率无法说明严重缺陷是否及时处理,也无法说明用户是否仍然受影响。

我会把关闭率拆成多项观察:按严重度统计的按期验证率、首次验证通过率、复开率、关闭证据完整率、超期未决量以及关闭后同根因再发率。每个指标回答不同问题,不宜合成一个分数后遮蔽风险。

2. 误区二:要求所有缺陷走同一套验证深度

低风险的文案错字与影响资金、隐私或数据完整性的缺陷,验证要求不应相同。所有问题都走重流程,会让低风险事项被过度处理;所有问题都走轻流程,则高风险问题没有足够保护。

更实用的方式是分级设置关闭条件。低风险问题可以由提交人按固定步骤复核;中风险问题需要测试人员检查主要路径和必要回归;高风险问题则增加独立验证、发布确认、影响评估和必要的监控观察期。

3. 误区三:状态越多,流程越成熟

把“待开发、分析中、待排期、开发中、代码完成、待合并、待部署、待验证、验证中、待复核、已关闭”全部放进一个看板,看似精细,实际容易产生状态堆积。若每个状态没有明确的进入条件和负责人,团队只是在搬动卡片。

状态应该表达可行动的业务事实,而不是每一个人的瞬时操作。建议先确认状态能否回答三个问题:当前谁负责、下一步是什么、超时如何识别。无法回答这三个问题的状态,优先考虑合并或改成字段、标签和自动记录。

4. 误区四:开发者说“修好了”,就视为验证通过

开发自测是重要证据,但它和独立验证的目标不同。开发者重点确认变更逻辑是否符合实现预期;测试或业务验证人则要从用户路径和缺陷复现条件检查结果。对于个人开发的工具、内部脚本等低风险事项,可以由开发者自证,但要明确标注自验证,而不是与独立验证混为一谈。

5. 误区五:所有延期缺陷都通过降低优先级来“解决”

缺陷延期可能来自资源不足,也可能来自风险判断错误、发布窗口受限、依赖未完成或业务负责人未决策。若只是把优先级调低,风险并没有消失。延期记录应写明延期理由、风险接受人、临时缓解措施、重新评估日期和退出条件。

延期是一种有责任人的风险决策,不是缺陷处理的终点。特别是涉及数据、资金、安全和合规的缺陷,应明确由有授权的业务或风险责任人接受剩余风险,不能让执行人员独自承担。

6. 误区六:把复开率压低,等同于质量变好

如果团队因为复开会被问责而倾向于新建一张问题单,复开率可能下降,实际重复问题却增加。因此复开指标要与重复新建、同根因关联、上线后反馈一起看。指标设计应鼓励准确报告,而不是奖励“没有复开”的表面结果。

四、专业判断逻辑:建立风险分级、证据分级和责任闭环

1. 先按风险决定验证深度,而不是按团队习惯决定

我建议PMO推动一套简单的风险判定规则,至少考虑影响范围、业务损失、数据可逆性、安全与合规影响、发生概率和可检测性。规则不必一开始就做复杂打分,关键是让团队能解释为什么某条缺陷需要独立验证、灰度观察或管理层接受风险。

可以采用低、中、高三级。低风险是影响局部、可快速回滚、数据可恢复的问题;中风险是影响关键业务路径或多个用户群体,但有可用缓解措施;高风险是涉及资金、安全、隐私、数据完整性、法定要求或核心服务不可用的问题。每家公司应根据业务责任和监管环境校准边界。

风险等级 典型情形 最低验证要求 关闭前额外确认
低 非关键页面显示异常、局部文案错误 按复现步骤验证修复结果 记录环境、版本和验证结果
中 核心流程局部失败、部分用户受影响 复现验证加相关路径回归 确认影响范围、目标版本和回滚方案
高 资金、权限、隐私、数据完整性或核心服务故障 独立验证,覆盖边界条件和关键回归 发布确认、风险责任人确认,必要时观察期结束后关闭

2. 为关闭证据定义最低字段,不要只留一句“验证通过”

缺陷记录至少应包含:缺陷编号、现象、预期结果、实际结果、复现步骤、影响范围、严重度、优先级、责任人、目标修复版本、验证环境、实际验证版本、验证步骤、验证结果和关闭时间。高风险事项还应记录回滚计划、用户补救、监控观察窗口和风险接受人。

并非每条缺陷都需要长篇描述。重点是字段可查询、内容可复核。截图和日志要有上下文,最好包含时间、环境、版本或请求标识;单独一张没有说明的图片,通常无法支持复核。

涉及个人信息、客户数据或商业敏感内容时,不能为了“证据完整”把敏感数据复制到缺陷单。应使用脱敏截图、受控链接或访问受限的日志位置,并明确保存期限和访问权限。

3. 使用责任矩阵避免“人人都参与,没人负责”

缺陷关闭至少涉及提交人、缺陷负责人、修复人、验证人和业务风险责任人。角色可以兼任,但每条记录必须明确谁负责下一步。若开发者既是修复人又是验证人,要标记自验证;高风险缺陷不能因为人员忙就默认取消独立验证。

角色 主要责任 不应默认承担的责任
提交人 提供事实、复现步骤、影响描述,回应补充信息请求 替代研发定位根因或替管理层接受风险
缺陷负责人 推动分流、责任确认、目标版本和状态更新 仅负责催办而不检查记录是否可执行
修复人 说明变更、关联版本、提供开发自测信息 单方面宣布高风险事项关闭
验证人 按约定环境和步骤确认修复,记录结果 为未部署到目标环境的代码背书
业务风险责任人 决定延期、临时绕行和剩余风险接受 把风险接受责任转给没有授权的执行人员
PMO或质量治理角色 定义规则、审查趋势、推动跨项目改进 替项目团队逐单作出技术验收

4. 关闭门槛要能被机器检查,人只处理例外

流程系统可以检查必填字段、验证人是否存在、验证版本是否晚于修复版本、是否有未关闭的高风险子任务、延期是否已到复审日期。自动校验擅长发现缺失,无法判断验证是否真实有效。因此,流程自动化的目标是减少低价值提醒,而不是把判断权交给规则引擎。

对高风险项目,还可以设置双重门槛:技术证据满足后进入“待关闭”,风险责任人确认影响处置后再进入“已关闭”。低风险事项则可以在验证证据齐全时直接关闭,避免把控制措施扩展到所有工作。

五、具体案例和数据观察:用一个跨部门缺陷流程验证规则

1. 场景说明:模拟一个120人产品交付组织

以下案例是用于说明流程设计的情景推演,不是某家公司公开披露的数据,也不代表工具厂商的实际客户结果。设定组织约120人,包含产品、研发、测试、运维和业务运营团队;每月处理约180条缺陷,多个项目并行,发布节奏为每两周一次。

初始流程中,缺陷由提交人自行选择严重度,开发完成后直接改为“已解决”,测试在发布窗口集中验证。复开原因没有分类,无法区分修复失效、环境不一致和新增关联问题。管理层看到的是月度关闭数,却不知道关闭质量和等待时间。

2. 第一轮诊断:先找队列等待,再找执行速度

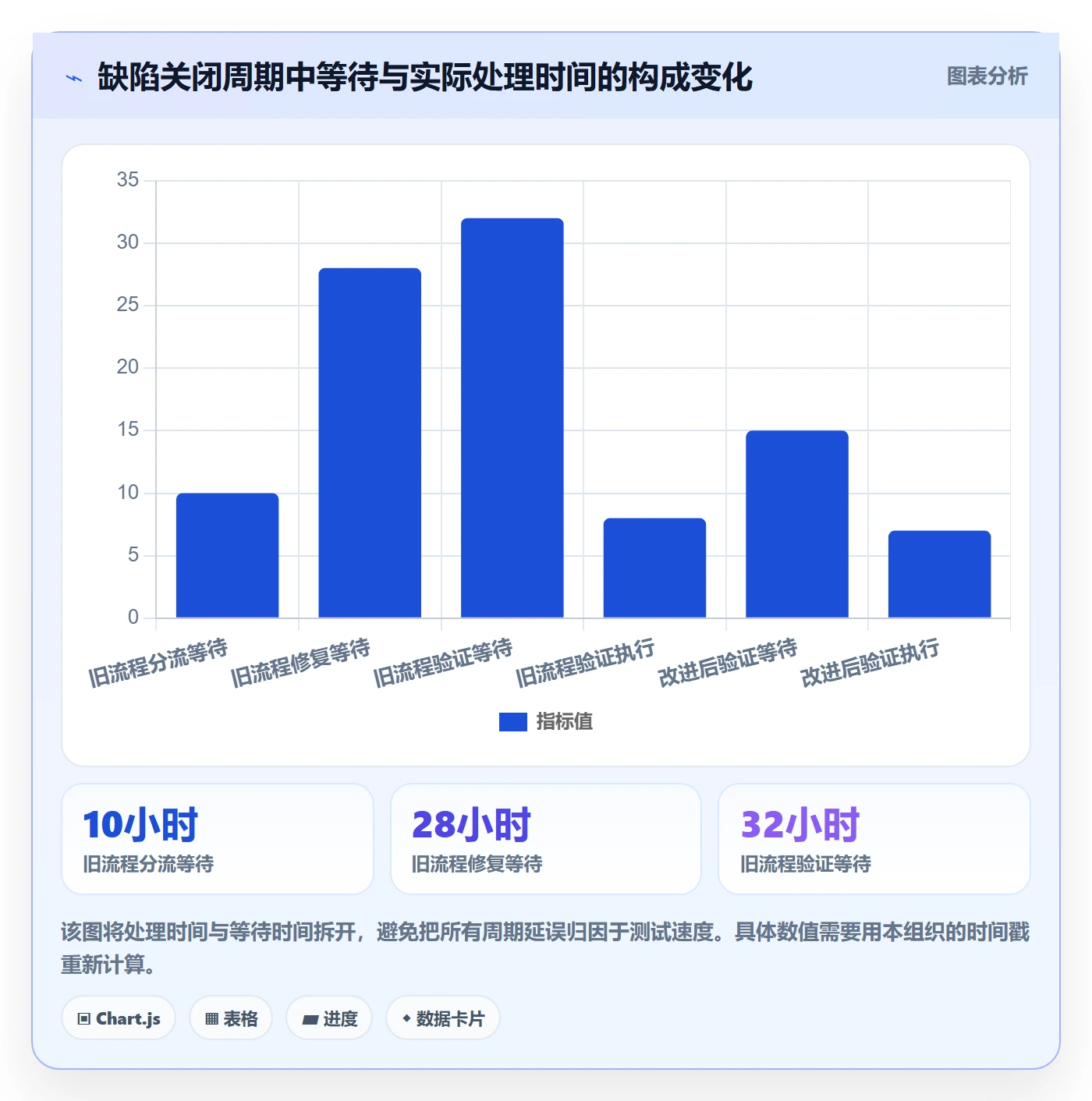

我会先把一个月的缺陷时间线拆成等待阶段:从提交到分流、从分流到责任确认、从修复完成到部署验证环境、从验证开始到结论、从验证通过到正式关闭。每个阶段记录中位数和第90百分位数,避免少数极端问题掩盖大多数人的体验。

下面的数字是情景模拟,用于展示该方法如何解释周期。若“修复到验证等待”远高于实际测试执行时间,就应优先改善部署交接、版本标记或验证排队,而非简单增加测试人力。

Bug / 缺陷如何做好关闭?PMO流程优化与操作步骤

3. 第二轮改造:先改入口质量,再调整关单门槛

流程改造分三步进行。第一步,入口增加复现条件、实际结果、预期结果、环境和影响范围;信息不足时进入“待补充”,不直接进入开发队列。第二步,缺陷负责人在每日分流中确认责任人、优先级和目标版本。第三步,开发完成时必须关联修复版本,验证人据此选择环境,避免测试错版本。

这套安排不能消灭所有等待。它的作用是把模糊等待变成可见的等待:缺什么、由谁补、什么时候复核。如果待补充问题长期没有回应,应有关闭或撤销规则,而不是无限停留在活动队列中。

4. 第三轮改造:用风险分级控制复开和高风险漏关

团队按影响范围和风险将缺陷分为低、中、高三档,并为高风险缺陷增加独立验证与发布确认。低风险事项允许快速验证;中风险事项要求核心路径回归;高风险事项必须记录影响范围、修复版本、回滚路径和风险责任人。PMO每周抽样检查高风险关闭记录,并每月分析复开原因。

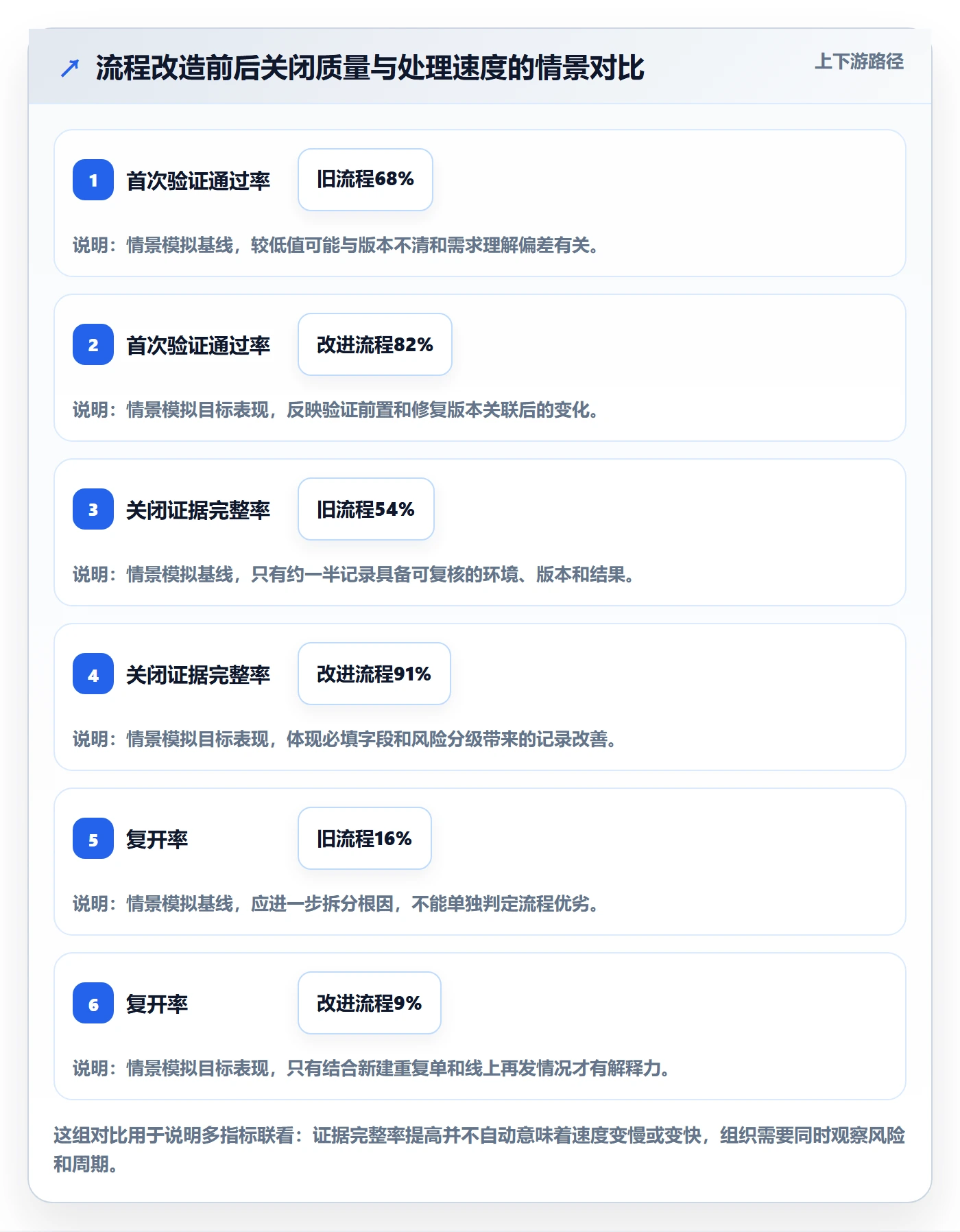

在情景模拟中,改造前后可观察指标如下。这里的数值用于展示指标之间的关系,不应作为行业基准,也不应直接转化为个人绩效目标。

Bug / 缺陷如何做好关闭?PMO流程优化与操作步骤

5. 工具落地示例:以中大型团队的流程平台配置为例

对于100人以上、多个项目并行的组织,可以用PingCode这类项目管理平台承载流程配置。这里讨论的是流程设计思路,并不表示所有组织都必须使用同一产品,也不对特定版本功能作承诺。实施时应先确认平台支持的字段、工作流、权限、报表和集成能力,再把规则映射到实际配置。

我会先配置最小可用的缺陷字段:现象、预期与实际结果、复现步骤、环境、影响范围、严重度、优先级、负责人、修复版本、验证人、验证结果和关闭依据。接着建立简洁状态流:待分流、待补充、已分配、处理中、待验证、验证中、待关闭、已关闭,以及延期、无效或重复等终态。

高风险事项再增加风险责任人、临时缓解措施、发布确认和复审日期。自动化规则只负责提醒和拦截明显缺项,例如没有修复版本不能进入待验证,没有验证结论不能正式关闭,延期到期自动提醒责任人。若平台支持关联代码提交、构建或发布记录,可以逐步接入;没有稳定集成时,先用标准字段和链接,不要为了自动化制造不可靠的数据。

平台选型的真正分水岭,不是能否配置出几十个状态,而是能否让责任、证据、版本和变更历史相互关联,并能按项目、风险等级和根因分析。先用一个业务线试跑四到六周,再决定推广范围,通常比一次性全组织切换更稳妥。

六、可执行操作步骤:从接单到关闭的标准作业路径

1. 第一步:确认记录是否属于缺陷

分流人员先判断现象是否违反已确认需求、规格、合同约定或稳定的预期行为。若是功能建议、需求变化、操作咨询或环境配置请求,应转换到相应类型,并保留关联关系。不要因为记录已经进入缺陷队列,就默认它必须由研发修复。

对于疑似缺陷但暂时无法复现的问题,可以先保留为待补充或观察项,注明已经尝试的复现方式和所需信息。若规定期限内没有补充,可按团队规则关闭为“信息不足”,同时允许用户补齐证据后重新打开或建立关联记录。

2. 第二步:校准严重度和优先级

严重度描述影响大小,优先级描述处理顺序,两者不要混用。一个严重问题可能影响范围有限但无法绕行;一个中等问题可能因为发布窗口临近而优先处理。分流会议要说明优先级的依据和下一次复核时间。

最少应确认影响用户、受影响功能、发生频率、是否有绕行方案、是否影响数据或资金、是否有合规与安全风险。对于信息不足的高风险报告,不应以“尚未证实”为由直接降级,而应先安排快速核实。

3. 第三步:明确负责人、目标版本和交付条件

每条进入处理队列的缺陷都要有一个明确的负责人,负责推进而不一定亲自修复。目标版本可以是具体版本、发布批次或复核日期。没有目标时间并非一定错误,但必须说明原因,例如依赖第三方、需等待业务决策或暂缓上线,并设定复审节点。

修复人应在处理记录中说明根因判断、变更范围和可能影响的相邻功能。对于尚未确认根因的事项,应把“调查中”与“修复中”区分开,避免项目管理者误以为问题已经进入修复阶段。

4. 第四步:完成修复后,给验证人可执行的交接信息

修复交接至少包括修复版本、变更说明、修复关联、开发自测结果、已知限制和建议验证范围。若缺陷只能通过特定数据、账号、租户或权限复现,应说明如何在不暴露敏感信息的前提下准备测试条件。

开发者只写“已修复,请测试”,会把定位成本转嫁给验证人。交接质量可以通过一个简单标准判断:另一位熟悉业务但未参与开发的人,能否依据记录快速找到正确环境并执行验证。

5. 第五步:在正确环境中验证原问题和相关回归

验证人先核对环境和版本,再按原始步骤复现。若原问题仍存在,应记录实际结果并退回修复,不要因为修复人判断“代码已改”而通过。若原问题消失,继续检查合理范围内的相邻路径,例如输入边界、权限差异、兼容端或相关业务状态。

回归范围要依据根因和变更影响选择,而不是每次都全量回归。验证人应写出实际执行的范围;未覆盖的内容要说明原因,并判断是否需要监控、补充测试或风险接受。

6. 第六步:按关闭检查表确认准入条件

  • 原始现象、预期结果和复现条件是否足以识别问题?
  • 实际验证的环境、版本和测试数据是否有记录?
  • 原始复现步骤是否执行,结果是否明确?
  • 与根因相关的回归范围是否执行,未覆盖部分是否说明?
  • 高风险事项是否完成独立验证、影响评估或发布确认?
  • 延期、绕行或残余风险是否有授权责任人、复审日期和缓解措施?
  • 是否存在重复缺陷、相关需求、变更记录或后续改进事项需要关联?

检查表的作用是避免关键证据遗漏,不是增加形式主义。若低风险事项每次都要求填写长篇根因分析,团队会开始复制模板文字。字段应按风险级别显示,必要信息必须可查,非必要信息不要强制堆砌。

7. 第七步:关闭后保留可追溯的反馈入口

关闭不意味着记录从视野中消失。若后续出现同类问题,应能够关联原缺陷、修复变更、版本和上线时间。对于高风险缺陷,可以设置发布后观察期;如果监控异常或用户再次报告,按约定重新打开或建立关联问题。

关闭后发现新场景时,不必机械地重新打开原单。若根因相同、修复未生效,应复开;若是新平台、新环境或不同根因,应新建问题并关联原记录。判断标准是是否需要同一责任人继续完成原来的承诺,而不是单纯看描述文字是否相似。

8. 推荐的时间节点与升级规则

不同组织不应照搬固定小时数,但可以设定基于风险的服务目标。比如高风险缺陷要求当日确认责任人与临时措施,中风险缺陷在一个工作日内完成分流,普通缺陷在约定的分流节奏中处理。目标时间应基于团队负载和业务时区校准,并监测超期原因。

超期升级时,先检查缺陷是否在等待信息、等待依赖、等待资源、等待决策还是等待环境。只发“请尽快处理”的提醒不会改变队列结构。对决策等待,应找到有授权的人;对环境等待,应由交付负责人解决;对排队过长,应调整优先级或工作在制品限制。

七、指标与PMO治理:用少而可靠的数据推动改进

1. 先建立指标定义,再建立仪表盘

一个指标至少要有名称、计算公式、统计范围、排除项、时间窗口和数据责任人。否则,不同团队会分别把“待验证”算作未关闭或处理中,把延期单排除或纳入分母,最后得到无法比较的数字。

指标 建议口径 能回答的问题 常见误读
首次验证通过率 首次验证通过的缺陷数÷进入验证的缺陷数 修复交接、需求理解和验证准备是否有效 不代表缺陷总质量,需按风险和类别分层
复开率 在约定观察窗口内重新打开的已关闭缺陷数÷已关闭缺陷数 关闭结论是否稳定 若把新建重复单排除,可能低估真实再发
关闭证据完整率 满足规定字段与证据标准的关闭记录数÷抽查关闭记录数 关闭是否可审计、可复核 字段齐全不代表证据真实有效
按期关闭率 在承诺期限内完成验证关闭的缺陷数÷到期缺陷数 承诺和交付是否稳定 期限频繁重设会制造虚假达成
超期未决量 超过目标日期且未关闭的活动缺陷数量 积压风险集中在哪些队列 数量需结合严重度和年龄分布阅读
关闭后同根因再发率 观察期内同根因再发事项数÷已关闭缺陷数 根因修复和预防措施是否有效 根因分类质量不足时不宜做跨团队排名

2. 看周期分布,不只看平均值

平均关闭时间容易被少数长尾问题拉动,也可能掩盖大多数缺陷很快完成、少数问题长期无人负责的情况。建议同时查看中位数、第90百分位数、年龄分布和不同风险等级的积压。尤其要单独列出超过约定期限的高风险缺陷。

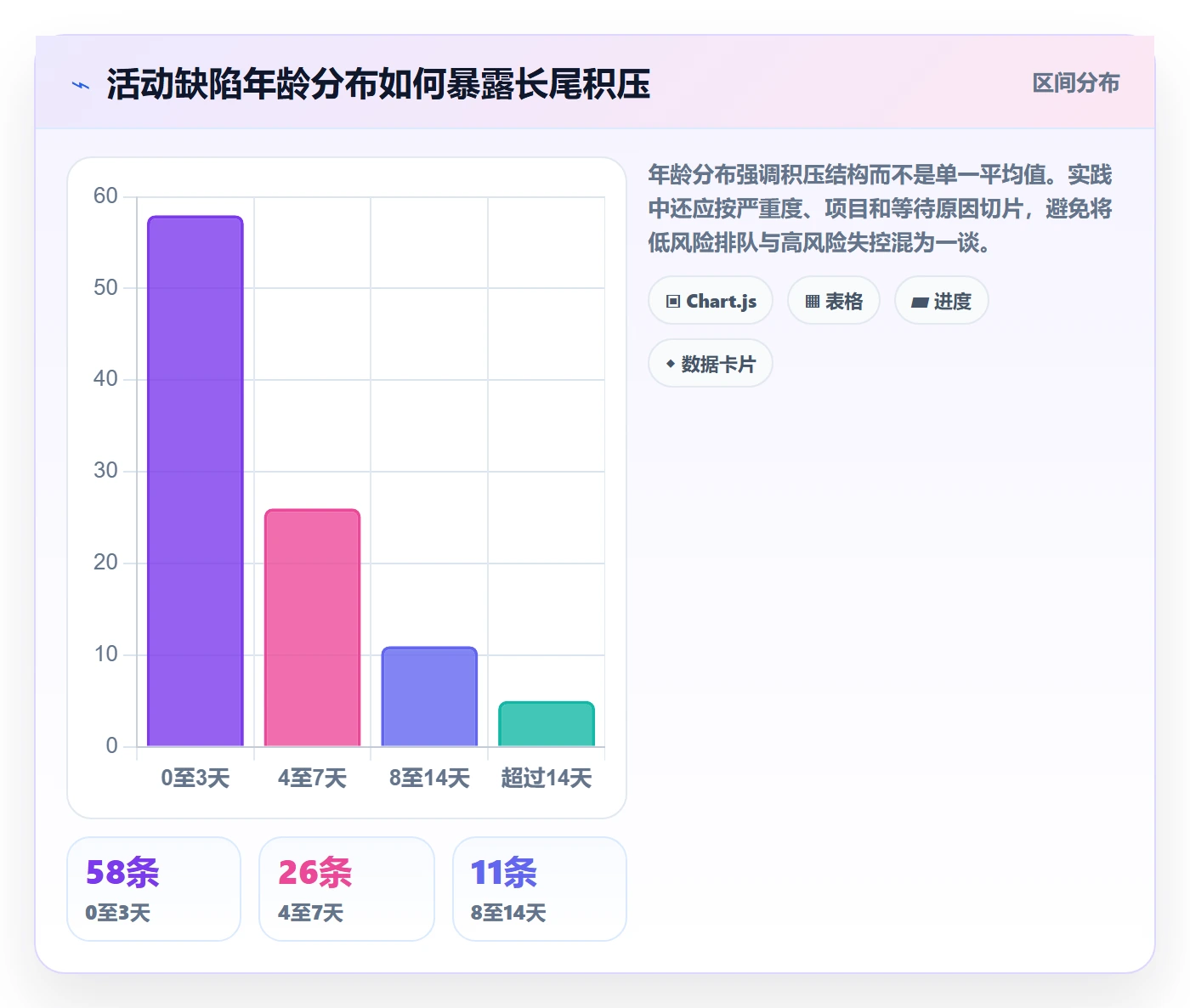

缺陷年龄可以分为0至3天、4至7天、8至14天和超过14天等区间,具体边界应根据发布节奏调整。年龄分布能帮助PMO区分正常排队与失控积压,也有助于识别持续等待同一依赖或决策的团队。

Bug / 缺陷如何做好关闭?PMO流程优化与操作步骤

3. 指标要防止被“优化”成反效果

当团队被要求提高关闭率,可能通过拆单、改分类、延期重设或提前关单让数字好看。PMO应检查指标是否造成错误激励,并用反向指标约束:关闭率提高时,复开率、线上再发、证据完整率和延期重设次数是否同步变化。

不要把复开率直接用作个人惩罚依据,也不要用关闭数量比较不同复杂度团队。缺陷的风险、根因定位难度、跨系统依赖和验证环境差异都会影响处理成本。指标用于发现系统性障碍,不是替代专业判断。

4. PMO治理节奏:日常分流、周度异常、月度改进

日常分流由项目团队确认新增记录、责任人和风险等级;周度治理聚焦超期、高风险、无负责人和反复退回的事项;月度复盘则分析根因、流程缺口、重复问题和指标变化。PMO不必参加每一次技术讨论,但应确保改进结论有负责人、期限和验证方式。

每月复盘可挑选数量有限的代表性案例:一例关闭顺畅的事项、一例复开、一例长期超期、一例高风险事件。讨论重点不是追责,而是识别哪些条件导致流程失效,以及是否能通过规则、工具、测试覆盖或交付机制减少重演。

八、不同情况下的行动建议与取舍

1. 团队人数较少、缺陷量低:先用轻流程换取可追踪性

如果团队规模较小,缺陷由少数人协作处理,建议先保留一个简单状态流、必要字段和关闭检查表。避免在初期设置多层审批或复杂评分。每月抽查少量关闭记录,确认验证信息是否可复核,再根据复开和超期问题增加控制项。

这类团队可以允许开发者自验证低风险事项,但要留下自验证标记;涉及数据、安全或关键业务的事项仍应安排第二人复核。轻流程的取舍是执行成本低,但对人员变动和审计追溯的支撑有限。

2. 多项目、多团队、100人以上组织:优先统一口径和数据关系

多个团队共用发布平台或交付链路时,优先统一缺陷类型、风险定义、状态含义、关闭准入和指标公式。工具选择上,关注权限、项目隔离、跨项目查询、变更关联、审计历史和报表口径,而不是先比较界面功能数量。

平台可以采用分层配置:组织级定义最小共同字段,业务线补充风险字段,项目层配置具体验证清单。以PingCode等项目管理平台为例,可以先在一个业务线试点缺陷字段和状态工作流,再验证数据是否能支撑跨项目分析。推广前要确认字段口径、权限边界和历史数据迁移策略。

多团队治理的取舍是统一后更容易审计与比较,但过度统一会损害不同业务的灵活性。建议把核心定义统一,把低风险的操作细节留给团队,并明确哪些差异需要审批或登记。

3. 发布频繁、持续交付团队:把验证嵌入流水线,但保留人工风险判断

发布频繁的团队可自动关联提交、构建、部署和测试结果,减少人工填写版本信息。自动化适合验证可机器判定的事项,例如构建是否成功、测试是否执行、目标环境是否部署。对交互体验、业务规则、异常恢复和风险接受,仍需要人的判断。

自动化的取舍是速度更快、记录更一致,但错误关联会制造虚假证据。上线前要验证关联规则是否能区分分支、环境和发布批次,并为自动关闭设置边界:低风险且测试覆盖充分的事项可以自动完成部分状态迁移,高风险问题不应仅凭流水线绿灯关单。

4. 合规、安全或数据敏感业务:宁可多一道独立确认,也不要留下责任空白

对受监管或处理敏感数据的业务,关闭记录除了证明问题修复,还要能说明谁批准、谁验证、使用了什么证据、数据如何脱敏、风险是否接受。权限最小化和证据留存期限应由组织的安全、法务或合规规则确定,不能由项目团队自行随意处理。

此类场景的取舍是流程成本较高,但能降低审计缺口和风险责任不清。应避免让每个低风险事项都执行相同的审批深度,而是依据风险等级和数据敏感度设置差异化控制。

5. 线上事故处理中:先控影响,再决定是否关闭根因缺陷

事故发生时,恢复服务和保护用户优先于完整的缺陷文档。团队可以先记录临时缓解措施、负责人、时间线和恢复状态,待服务稳定后补齐根因、修复计划和验证方案。临时绕行恢复服务,不等于根因缺陷已关闭。

事故后应区分三类记录:事故恢复任务、根因修复缺陷、预防性改进事项。三者相互关联但不应混成一张单。取舍在于快速恢复允许先简化记录,但必须设置事后补全时限和责任人,否则“先恢复、以后再补”会变成永久缺口。

6. 缺陷无法在短期修复:明确接受风险还是继续观察

如果依赖外部供应商、受历史架构限制或等待业务决策,不能简单将缺陷挂起。应写明当前影响、用户范围、临时绕行、监测方式、风险接受人、预计复审日期和解除条件。风险降低后再评估是否关闭、延期或转为长期改进。

延期的取舍是保障计划稳定,但会保留未解决风险。对影响范围扩大、绕行失效或外部约束变化,应触发重新评估。没有风险责任人、期限和退出条件的延期,不应被视为合格的流程状态。

7. 是否追求更高关闭速度:先判断瓶颈在处理还是等待

如果主要时间花在待补充、等待分派和等待验证环境,增加开发人力未必有效;如果修复本身是复杂根因分析,单纯压缩验证时间可能扩大线上风险。应按阶段观察耗时,再选择改善措施:入口质量、分流节奏、在制品限制、环境准备、自动化回归或优先级决策。

速度和证据并非必然冲突。用清晰的版本关联、标准复现模板和按风险分层的验证范围,可以减少重复沟通而不牺牲关键控制。真正需要取舍的,是在有限资源下为哪些风险保留独立复核、回归覆盖和观察时间。

九、落地路线:用四周建立可运行的关闭机制

1. 第一周:盘点口径和现状,不先改工具

抽取最近一至三个月的缺陷记录,核对各团队状态定义、关闭字段、复开原因、超期情况和风险分布。挑选代表性记录,检查从提交到关闭的时间线是否能还原。先得到现状基线,再决定哪些规则需要统一。

盘点时重点找口径冲突:已解决是否等于已关闭,延期是否算活动缺陷,重复单是否计入分母,验证人是否必须独立。若口径都不一致,暂时不要公布跨团队排名。

2. 第二周:设计最小规则和分级关闭清单

定义缺陷边界、状态含义、必填字段、风险分级、延期规则和关闭证据。选择一条业务线试点,避免一开始覆盖所有项目。把每条规则写成可判断条件,例如“进入待验证必须有修复版本”,而不是“开发应及时更新信息”。

试点期间收集执行阻力。若团队反复绕过某字段,要确认字段是否无用、填写负担是否过大,或上游流程是否缺少数据。规则不是越多越成熟,无法稳定执行的字段应重新评估。

3. 第三周:在工具中配置提醒、校验和看板

配置状态流、字段权限、超期提醒和关闭校验。优先自动化高频、明确、可机器判断的动作,不要先建复杂的跨系统集成。看板至少能显示按风险等级的活动缺陷、超期数量、待验证队列、复开事项和证据抽查结果。

权限设计要明确谁能关闭高风险缺陷、谁能调整严重度、谁能延期,以及变更是否留痕。组织规模越大,越不能只依赖口头约定;但权限过度收紧也会让紧急处理等待审批,需要配置应急流程。

4. 第四周:复盘试点,决定扩展还是收缩

检查首次验证通过率、证据完整率、复开率、关闭周期和超期原因是否变化。变化可能来自样本数量、发布节奏或人员调整,因此不要仅凭一个月的单点数值下结论。结合记录抽查和团队访谈,确认指标变化背后的机制。

如果字段完整率上升但关闭周期变长,检查是否把低风险问题也放进了高风险流程;如果周期缩短但复开增加,检查验证范围是否被过度压缩;如果指标没变化,检查规则是否真正进入日常工作,而不只是写进制度。

十、总结:关闭质量取决于证据链,而不是状态颜色

做好Bug / 缺陷关闭,关键不是让所有问题更快变成绿色,而是让每一次关闭都能经得起复核:问题是否被准确描述,修复是否进入目标版本,验证是否覆盖了原始现象,风险是否由有授权的人处理,后续是否能够追溯。

我给PMO的建议是,从三个动作开始:统一“已解决”与“已关闭”的定义;选取一条业务线,用风险分级和关闭检查表试点;每周抽查高风险及复开记录,按原因改进流程,而不是只盯关闭率。先让少量记录可信,再扩展指标和自动化,通常比一次性制定庞大制度更容易成功。

最终的判断标准很简单:如果一条缺陷关闭后,另一个团队成员仍能说清修复了什么、在哪个版本验证、验证了哪些路径、剩余风险由谁接受,那么这才是流程上的关闭。状态栏只是结果,证据链才是管理质量。

常见问题解答(FAQ)

1. Bug关闭前必须满足哪些条件?

我发现团队里有人把“开发已修复”直接等同于“缺陷已关闭”,但测试环境和生产环境的结果有时并不一致。我想建立一套能落地的关闭标准,避免问题关得太早、又被反复打开。

建议把关闭定义为“修复已验证、影响已确认、记录可追溯”,而不是“代码已提交”。关闭前至少核对四项:修复版本或提交记录明确;测试人员按复现步骤验证通过;相关回归范围完成检查;缺陷描述、原因、处理方式和验证结果齐全。对于生产事故,还应增加监控观察或业务方确认。

PMO可以将这些条件设为关闭必填项,并抽查最近一个月的关闭记录;例如抽查20条,若有4条缺少验证证据,就先修流程和字段,而不是单纯要求团队“认真填写”。

2. 如何设计Bug从发现到关闭的状态流转?

我在梳理缺陷流程时,看到团队把待处理、处理中、已解决、已关闭等状态越拆越多,成员反而不知道下一步该做什么。我希望状态既能反映责任交接,也能让PMO看出卡点在哪里。

状态应围绕决策和交接设计,而不是按每个岗位增加一个状态。可采用“新建,待评估,处理中,待验证,已关闭”,另设“延期/不修复”作为有审批记录的终止路径。每次流转都明确责任人和动作:待评估由负责人判断优先级与归属,处理中由修复责任人更新方案,待验证由测试人员复测,已关闭由验证通过触发。

PMO应关注状态停留时间,而非状态数量;例如每周统计待验证超过3个工作日的缺陷,并按模块和责任环节拆分,才能判断是测试资源不足、修复信息不完整,还是交接规则不清。

3. Bug关闭后又被重新打开,应该怎么处理?

我担心团队为了追求关闭率,把验证失败的问题重新建一条缺陷,导致同一个根因被拆散,报表看起来很好看,实际问题却没有解决。我想知道重开和新建缺陷的边界该怎么定。

同一现象、同一根因或同一修复范围导致的问题,优先重开原缺陷,并记录本次复测环境、失败步骤和新证据;只有出现不同现象、独立根因或影响范围明显不同,才新建关联缺陷。重开时不要直接归咎于修复人员,应先区分修复遗漏、验证环境差异、需求理解偏差和新引入回归。

PMO可同时看重开率与重开原因分布:例如某团队当月关闭100条、重开12条,12%本身不能直接判定流程差,还要看是否集中在某类环境或某个环节。连续两周同类原因占比上升时,再针对复现信息、测试覆盖或验收口径做专项改进。

4. PMO如何用数据判断Bug关闭流程是否有效?

我不想只用“本月关闭了多少条”评价流程,因为团队可能靠关闭低优先级问题拉高数字,严重缺陷却长期挂着。我想找到一组既能暴露风险、又不会诱导大家刷指标的检查方法。

建议把效率、质量和风险放在一起看。效率看从创建到关闭的中位时长及超期数量;质量看关闭后重开率和验证证据完整率;风险看高优先级缺陷的未关闭数量、最长滞留时间及版本影响。不要只看平均时长,因为少数长期卡住的问题会被大量快速关闭项掩盖。

可用月度样例建立基线,例如按优先级分组统计“创建至关闭中位天数、重开率、超期数”,连续观察至少3个周期,再设改进目标。若平均关闭时间缩短但高优先级滞留增加,应判定流程没有变好,并追查优先级评估、责任分配或发布门禁是否失效。

核心关键词

读者评论

董
董宇轩

我们之前也遇到过修复后测试环境通过、上线后仍复现的情况。记录目标版本和实际验证版本很有必要,不过发布后观察期适合哪些缺陷,最好再给个明确边界。

任
任文博

关闭率确实容易被口径影响。我比较关心复开和同根因新建能否关联统计,否则团队可能只是换了方式报问题,指标看起来好看了。

戴
戴启航

高风险缺陷留日志和截图时,脱敏这点很实际。实际操作中还要考虑链接权限和保存期限,不然证据虽然齐全,反而可能留下数据暴露风险。

文章包含AI辅助创作:Bug / 缺陷如何做好关闭?PMO流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509628

赞 (0)
飞飞飞飞
Bug最佳实践:PMOBug / 缺陷效率提升,常见问题
上一篇 1小时前
问题流程与规范:PMOBug / 缺陷效率提升关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
