项目经理做缺陷分析,最容易犯的错不是少看了几个图表,而是把“关闭了多少条”当成“质量变好了”。我在梳理项目缺陷数据时,反复遇到这样的情况:版本发布前关闭率超过 90%,上线后仍有一批高影响问题集中爆发。原因往往不是团队没努力,而是统计口径把重复单、无效单、延期单和真正修复完成的缺陷混在了一起。修复管理方法大全的核心,不是多做几张报表,而是让每个数字都能回答一个决策问题:风险在哪里、为什么发生、谁来处理、何时验证、是否值得继续投入。
一、先讲核心结论:缺陷数据要推动决策,而不只是汇报进度
1. 先把“修复管理”定义清楚
我把修复管理理解为一条可追溯的闭环:发现问题、判断影响、安排修复、验证结果、确认风险是否消除,并将重复发生的原因反馈到研发过程。缺陷单只是这条链上的一个记录,不等于管理本身。项目经理真正需要管理的是风险暴露时间、修复吞吐能力、验证质量和未解决风险的去向。
因此,缺陷数据不能只回答“本周新建多少、关闭多少”。它至少还要回答:哪些问题影响关键用户路径;高优先级问题从发现到可验证状态用了多久;返修是否集中在某些模块或变更类型;未关闭问题是否会阻断发布;被标记为重复或不修复的问题是否有依据和责任人。
2. 四个管理问题,决定四类指标
我建议先从管理问题反推指标,而不是先挑系统里已有的统计图。不同问题需要不同口径,同一个“关闭率”无法同时代表团队效率、产品质量和发布安全。
- 风险有多大:看未解决缺陷的严重度、受影响用户范围、关键流程覆盖情况,以及距发布或承诺日期的时间。
- 修复是否顺畅:看发现至首次响应、开始处理至提交验证、提交验证至最终关闭的分阶段耗时。
- 修复是否有效:看验证通过率、重开率、修复后同类问题复发率,以及缺陷是否被正确归类。
- 过程是否在变好:看不同版本、模块和缺陷来源之间的趋势变化,而不是拿不同规模的迭代直接比总数。
3. 先建立一个最小可用的管理面板
在项目早期,我更愿意先做一个能让团队采取行动的最小面板,而不是一上来搭建几十个指标。第一版通常包含:当前未解决的高影响缺陷、按阶段统计的在制数量、缺陷年龄分布、修复验证通过率、重开率、按模块或来源的趋势,以及发布阻断项清单。每个指标旁边都要有口径说明、数据负责人和下一步动作。
例如,“高优先级未解决缺陷为 8 个”本身并不能指导决策。如果其中 6 个都在同一个非核心后台功能,且有明确规避方案,风险可能可控;如果只有 2 个,却影响登录、支付或数据保存,发布判断就完全不同。数量是入口,影响和上下文才是判断依据。

4. 管理结论必须落到动作
缺陷分析的输出至少要包含一个明确动作:谁在什么时间前完成什么处理,完成后由谁验证,以及不能按时完成时采取什么方案。若会议结束后只有“质量要加强”“研发要加快”,数据就没有完成管理闭环。
我的判断标准很简单:一张图如果无法支持优先级调整、资源分配、范围取舍、发布决策或流程改进中的至少一项,它就不应成为项目周报的核心图表。可以留在后台查询,但不必占据管理会议时间。
二、真实场景与数据边界:先弄清缺陷从哪里来、代表什么
1. 缺陷数量会被项目阶段和发现渠道改变
在需求澄清期、开发联调期、系统测试期和上线后,缺陷数量的含义并不相同。需求澄清时发现大量歧义,可能说明评审有效;系统测试时缺陷短期上升,可能是测试覆盖扩大;上线后缺陷突然增加,则需要检查生产流量、数据规模、配置差异和监控告警。只把数量画成一条线,容易把发现能力增强误判为质量变差,也容易把漏测误判为质量稳定。
我通常把缺陷来源拆成需求评审、代码评审、单元测试、集成测试、系统测试、验收测试和生产反馈,并同时记录发现时间、引入版本、归属模块和首次暴露环节。这样可以区分“何时发现”与“问题何时进入系统”。二者不是一回事:生产暴露的缺陷可能早在数个迭代前就已引入。
2. 一条缺陷记录至少要有可分析字段
字段不是越多越好。字段过多会增加填报负担,最终变成默认值堆积;但关键字段缺失,分析就只能靠会议上的记忆补全。建议从能够支持排序、分群、追溯和复盘的最小集合开始,再根据实际决策逐步增加。
| 字段 | 用途 | 常见填错方式 | 建议校验 |
|---|---|---|---|
| 发现时间 | 计算发现至处理的耗时,观察阶段变化 | 用录入时间替代实际发现时间 | 允许注明补录,保留录入时间与发现时间 |
| 严重度 | 表达功能影响和业务后果 | 把修复难度当成严重度 | 用用户影响、数据风险和流程阻断标准定义 |
| 优先级 | 表达处理顺序和时限 | 所有缺陷都设为最高优先级 | 由影响、紧急性、依赖和承诺时间共同决定 |
| 模块与版本 | 定位集中区域与引入批次 | 归属只填团队,不填模块或版本 | 使用受控选项,必要时允许一个主模块和多个关联模块 |
| 发现来源 | 识别质量关口和测试覆盖 | 将测试阶段与发现渠道混为一谈 | 分别记录测试阶段、发现角色或外部反馈渠道 |
| 状态变更时间 | 拆解等待、处理、验证耗时 | 只保留当前状态,丢失历史过程 | 保存状态流转记录和经办人 |
| 根因分类 | 支持预防性改进 | 未分析前就填“编码错误” | 在复盘或验证后补充,并允许标记“待确认” |

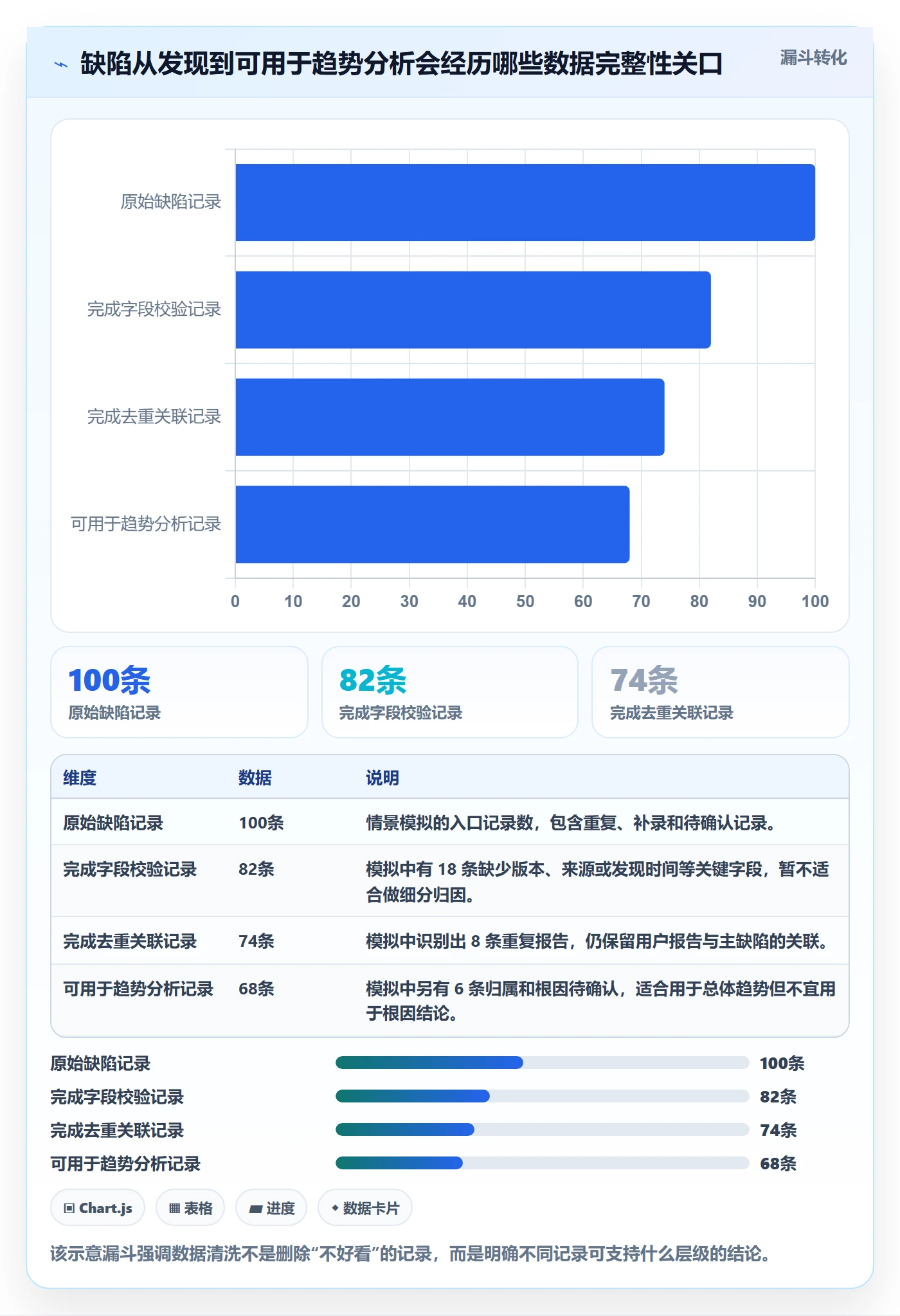

3. 口径要能处理重复、无效和延期
重复缺陷不应简单删除。它可能反映用户集中遇到同一问题,也可能是不同模块存在相似根因。建议保留主单与关联单关系,并确定趋势统计按“独立根因数”还是“用户报告数”计算。两者回答的问题不同:前者适合估算修复工作量,后者更能反映影响面。
“不修复”也不是“已解决”。例如问题影响极低、修复成本高且有可接受的规避方案,可以经授权后转为风险接受,但要记录接受人、理由、适用版本和复审日期。否则,关闭率会因为大量低质量关闭而变得好看,风险却仍留在系统里。
4. 数据可信度要和结论一起呈现
我会在分析页明确统计窗口、纳入状态、去重规则和数据完整率。若某个迭代只有 60% 的缺陷填写了发现来源,就不宜据此得出“集成测试是主要问题来源”的强结论。此时更合适的动作是先修字段和流程,再把来源分析作为待验证假设。
组织使用项目管理平台或缺陷系统时,也要检查历史流转是否可导出、字段是否能配置、关联版本和需求是否方便维护。以 PingCode 这类面向中大型企业及 100 人以上组织的研发管理平台为例,采用前应先验证缺陷字段、状态流转、版本关联和报表口径能否匹配自身流程;工具本身不会自动产生可靠分析,数据定义与团队执行仍然是前提。

三、常见误区:看起来合理的数字,为什么会误导项目决策
1. 用关闭率代表质量
关闭率常见的计算方式是统计窗口内关闭数除以新增数,但新建与关闭往往不是同一批问题。若本周关闭了 40 条旧缺陷、新增 20 条新缺陷,简单相除会得到 200%,却不说明积压是否减少,也不说明高影响缺陷是否解决。更危险的是,团队可能为了提高关闭率,优先处理容易修复的低影响问题。
更稳妥的做法是同时展示期初积压、期内新增、期内解决、期末积压,并按严重度或优先级分层。对管理者来说,变化量比单一比例更有解释力;对团队来说,队列年龄和高影响项的状态通常比总体关闭率更能提示堵点。
2. 用缺陷总数横向比较团队
模块缺陷数受代码量、业务复杂度、测试投入、用户规模和版本变更量影响。一个接入新支付渠道的模块比稳定报表模块多报出缺陷,不足以证明前者质量更差。把团队按缺陷总量排名,容易促使团队少报问题、扩大“重复”判定,最后损害数据真实性。
横向比较应尽可能控制分母,例如按变更规模、测试用例执行量、用户请求量或功能点分层。但任何分母都有局限:代码行数不等于功能复杂度,测试用例数也不等于覆盖质量。因此,归一化指标适合用来发现异常,不适合单独用来评判个人或团队。
3. 把严重度、优先级和修复难度混成一项
严重度表达问题造成的影响,优先级表达何时处理,修复难度表达解决成本。三者经常相关,但不能互相替代。一个罕见边界条件可能严重度高但暂时不影响当前发布;一个影响较小的问题可能因客户承诺而优先处理;一个技术上难修的问题也不能因此降低业务影响等级。
我建议至少在规则中写清楚三个维度:影响对象与后果、时间敏感度与依赖、预计修复成本与验证成本。项目经理可以据此协调顺序,但不应仅凭“开发估计难”把严重度往下调,也不应仅凭客户催促就把所有问题都升级为最高等级。

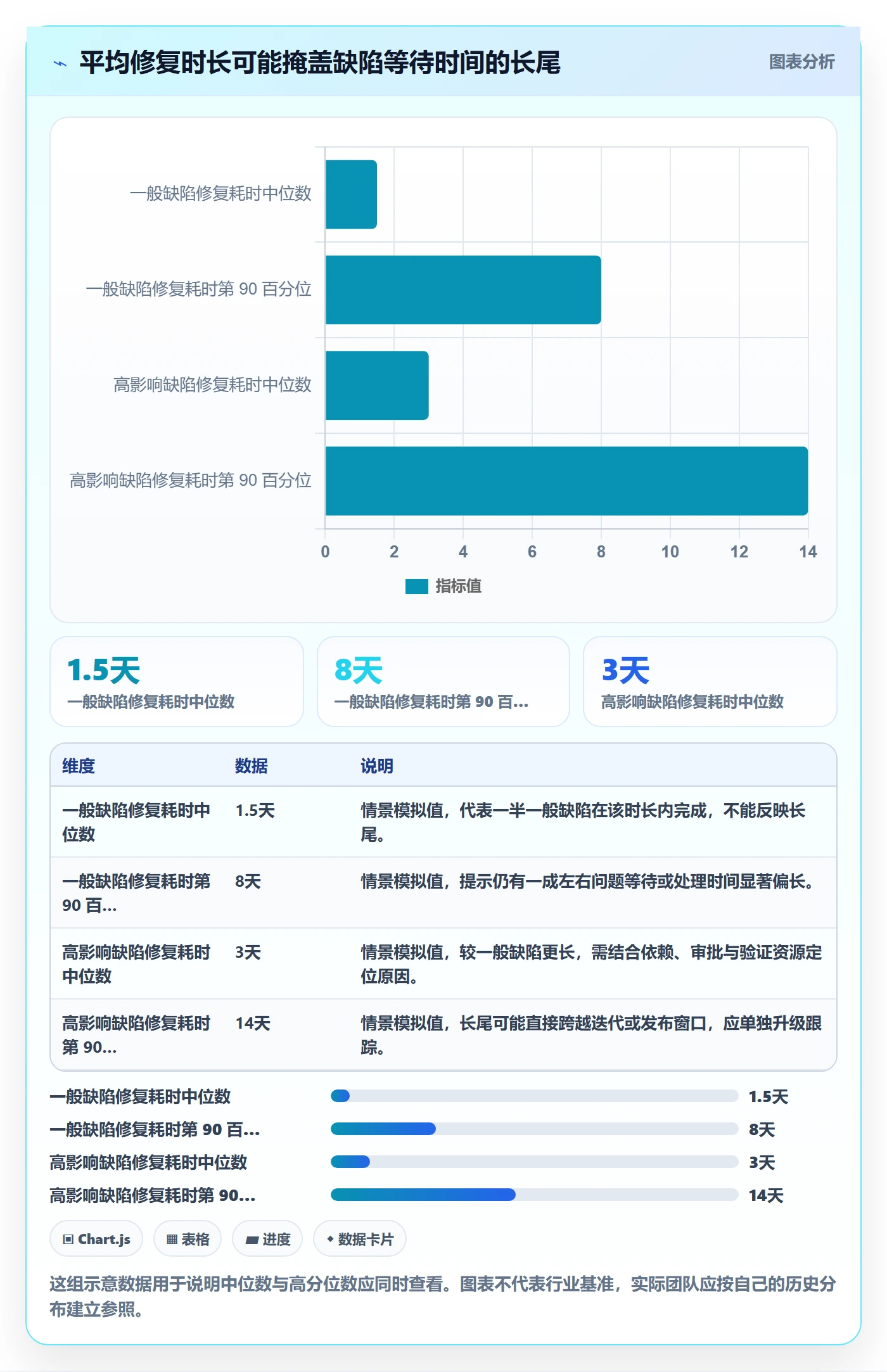

4. 只看平均修复时间
平均数会被少数长期悬而未决的问题拉高,也可能掩盖大多数缺陷很快处理、少数关键缺陷长期阻塞的情况。反过来,平均数下降也可能只是团队先关闭了大量简单问题,最难的风险仍没有变化。建议同时看中位数、较高分位数和年龄分布,并对高影响缺陷单独分析。
还要区分“日历耗时”和“实际处理耗时”。前者更贴近用户等待和交付风险,后者更适合分析工作量与流程效率。二者不能混为一个数字:一条缺陷可能只需两小时修改,却因等待环境、需求确认或回归资源而拖了十天。
5. 用根因标签替代真正的复盘
“人为疏忽”“测试不充分”“沟通不到位”看上去像根因,实际多半只描述了表象。它们无法告诉团队该改变什么,也无法验证改变是否有效。比起归责,我更关注缺陷为什么能穿过已有控制:评审规则没有覆盖该变更类型,测试环境与生产配置不同,接口契约没有自动校验,还是上线监控没有捕捉异常。
复盘应从可验证的因果链开始。比如“需求边界未定义”还要追问:需求模板缺少什么字段、谁本应确认、评审检查为什么没发现、下个迭代如何验证新规则是否降低同类问题。原因越具体,改进行动越容易被检查;行动不能被验证,复盘就仍停留在解释层面。
6. 把图表做得丰富,却没有明确读者
研发负责人关心瓶颈和投入,产品负责人关心用户影响和范围取舍,测试负责人关心覆盖与验证能力,高层关心发布风险和业务承诺。把所有指标放进一张大屏,通常会让每个人都看到数字,却没人知道该做什么。
我会为不同场景设置不同视图:日常站会看高优先级阻塞与在制队列;迭代复盘看来源、返修和积压变化;发布评审看遗留风险、规避方案和责任人。每张视图只保留与该决策有关的信息。

四、专业判断逻辑:从风险排序到修复闭环的七步方法
1. 先定义缺陷的对象和边界
开始统计前,我会先写出本次分析的对象:某个产品、项目、模块、发布版本,还是一个固定时间窗口。随后明确哪些记录纳入,例如已确认缺陷是否计入、咨询问题是否排除、重复报告按几条计算、生产事故是否与普通缺陷分开。边界不清时,所有后续图表都可能在比较不同对象。
版本切换期间尤其要避免“自然月统计”和“版本统计”混用。一个月内可能跨越两个版本,也可能某版本持续数月。报告标题必须写明时间口径和版本范围,防止团队把趋势变化误读为版本差异。
2. 用影响和紧急性确定优先级
我不建议用过度复杂的打分公式制造精确感。先用可解释的判断矩阵更可靠:影响范围、业务后果、发生概率、时间敏感度、规避方案和修复依赖。对于数据丢失、安全风险、关键交易中断等问题,应设明确升级规则,不让它们被普通加权平均稀释。
| 判断维度 | 需要回答的问题 | 可采用的证据 |
|---|---|---|
| 影响范围 | 影响多少用户、账户、地区或业务流程 | 日志、客服报告、灰度数据、受影响对象清单 |
| 业务后果 | 是否造成数据错误、资金损失、合规风险或流程阻断 | 业务规则、事故记录、审计要求、业务负责人确认 |
| 发生概率 | 是稳定复现、特定条件触发,还是暂未复现 | 复现步骤、出现频率、环境与版本信息 |
| 时间敏感度 | 是否临近发布、合同节点或业务高峰 | 发布计划、客户承诺、运营日历 |
| 规避方案 | 能否通过配置、回滚或人工流程暂时降低风险 | 已验证的操作步骤、责任人与适用范围 |
| 修复与验证依赖 | 是否依赖外部团队、数据迁移或专门环境 | 依赖清单、环境排期、回归范围 |

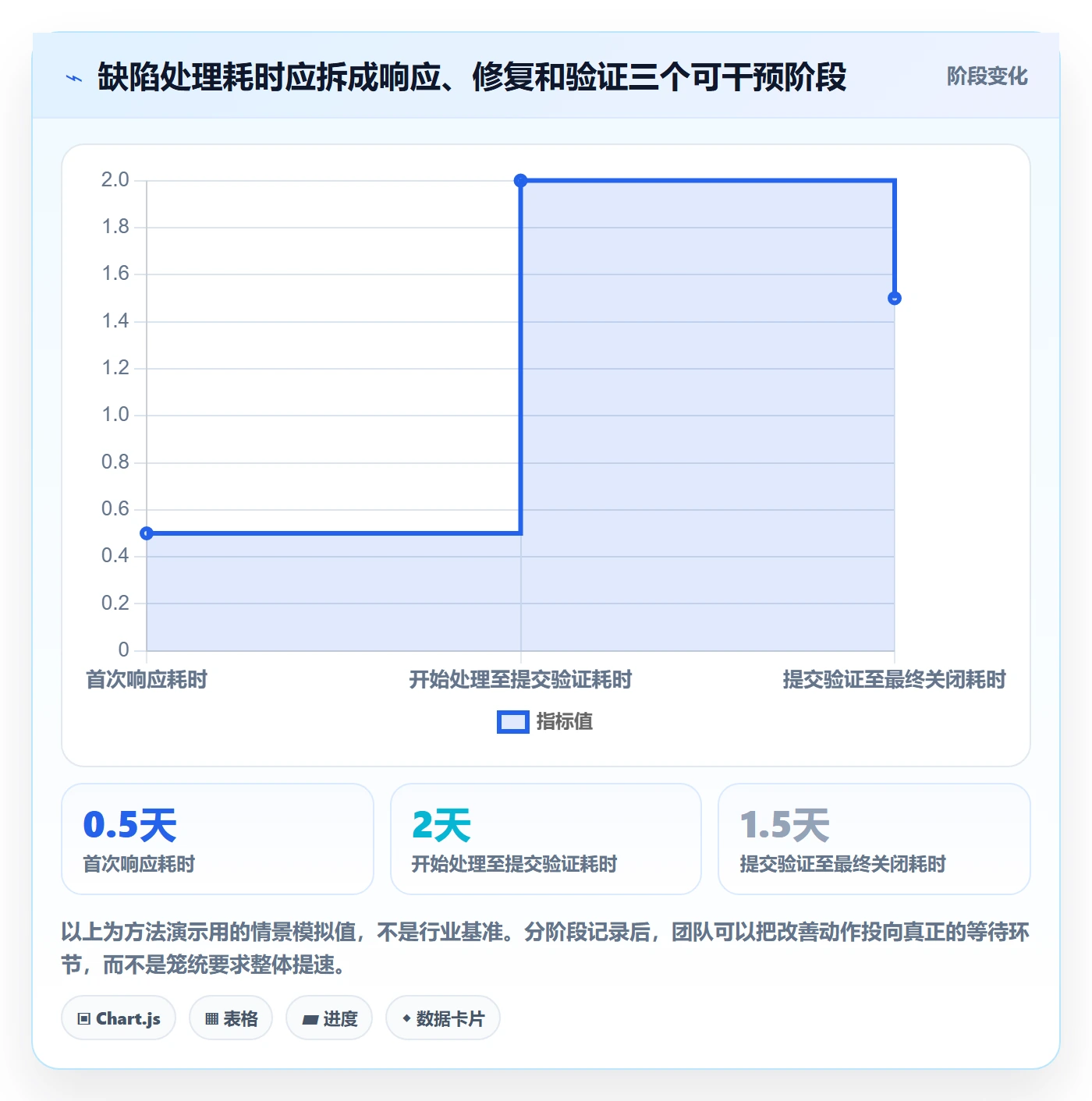

3. 用状态流转拆解真正的等待点
只记录“创建到关闭”的总时长,会把响应、排队、编码、代码评审、部署和验证混成一个黑箱。我建议至少区分待确认、已排期、处理中、待验证、已关闭,以及拒绝、重复、延期或风险接受等终态。状态不必照搬模板,但每个状态都要对应明确的进入条件与责任角色。
状态流转时间能帮助识别瓶颈。如果开发处理时间短、待验证时间长,增加研发人数未必有用,测试环境或回归排期可能才是限制因素。如果大量缺陷长期停留在待确认,问题可能出在复现信息质量或责任归属,而不是修复能力。
4. 先控制在制数量,再讨论吞吐量
当团队同时处理太多缺陷时,切换成本会增加,验证排队也会变长。项目经理可以把“处理中”和“待验证”的在制数量与团队容量对照,限制同时开启的高优先级工作,并推动已有任务通过验证或明确阻塞原因。限制在制不是追求少开单,而是让团队把已承诺工作完成。
吞吐量需要和缺陷复杂度、版本变化及测试范围一起解释。某周关闭数少,可能因为团队处理了两个难以复现的高影响问题;另一周关闭数高,可能只是批量清理低风险遗留项。没有工作类型和风险背景的吞吐量,不适合直接作为绩效结论。
5. 把修复验证定义为“证据”,而非状态按钮
提交修复不等于缺陷消失。验证至少要覆盖原复现步骤、相关边界条件、受影响接口或模块,以及必要的回归范围。高影响问题还要检查配置、数据迁移、灰度行为和监控指标。对无法完整回归的场景,要记录覆盖范围与残余风险,而不是仅凭一次本地复现通过就关闭。
我会要求关闭记录回答三个问题:问题是否按原步骤不再出现;可能受影响的相邻路径是否检查;是否需要增加自动化用例、监控或操作手册。答不清时,可以先进入“待验证”而不是关闭。状态名只是流程标记,关闭证据才是管理依据。
6. 用根因分类连接过程改进
根因分类要能映射到改进动作。可先采用需求理解与变更、设计与接口、编码与评审、测试覆盖、环境与配置、数据与迁移、发布与监控等类别,再按团队实际情况细化。初期分类不要过细,否则填报差异会大于真实差异。
复盘时优先挑选重复发生、高影响、跨模块或修复成本异常的缺陷,不必把每条一般缺陷都开成正式复盘。每次复盘明确一个可执行措施和一个验证指标,例如增加接口兼容性检查后,观察后续两个版本中同类接口缺陷的发现阶段是否前移。
7. 设置发布门槛与例外路径
发布门槛不等于“零缺陷”。复杂系统很难保证任何时候都没有已知问题,关键是确定哪些风险不可接受,哪些风险可以在授权、披露和规避措施齐备后接受。门槛可以围绕严重度、关键流程、数据安全、用户影响、回滚可行性和监控准备度制定。
例外路径要明确批准人、风险说明、缓解方案、复查日期和触发回滚的条件。没有例外路径,团队容易在临近发布时临时争论;没有责任人和复查日期,风险接受就会变成无限期搁置。

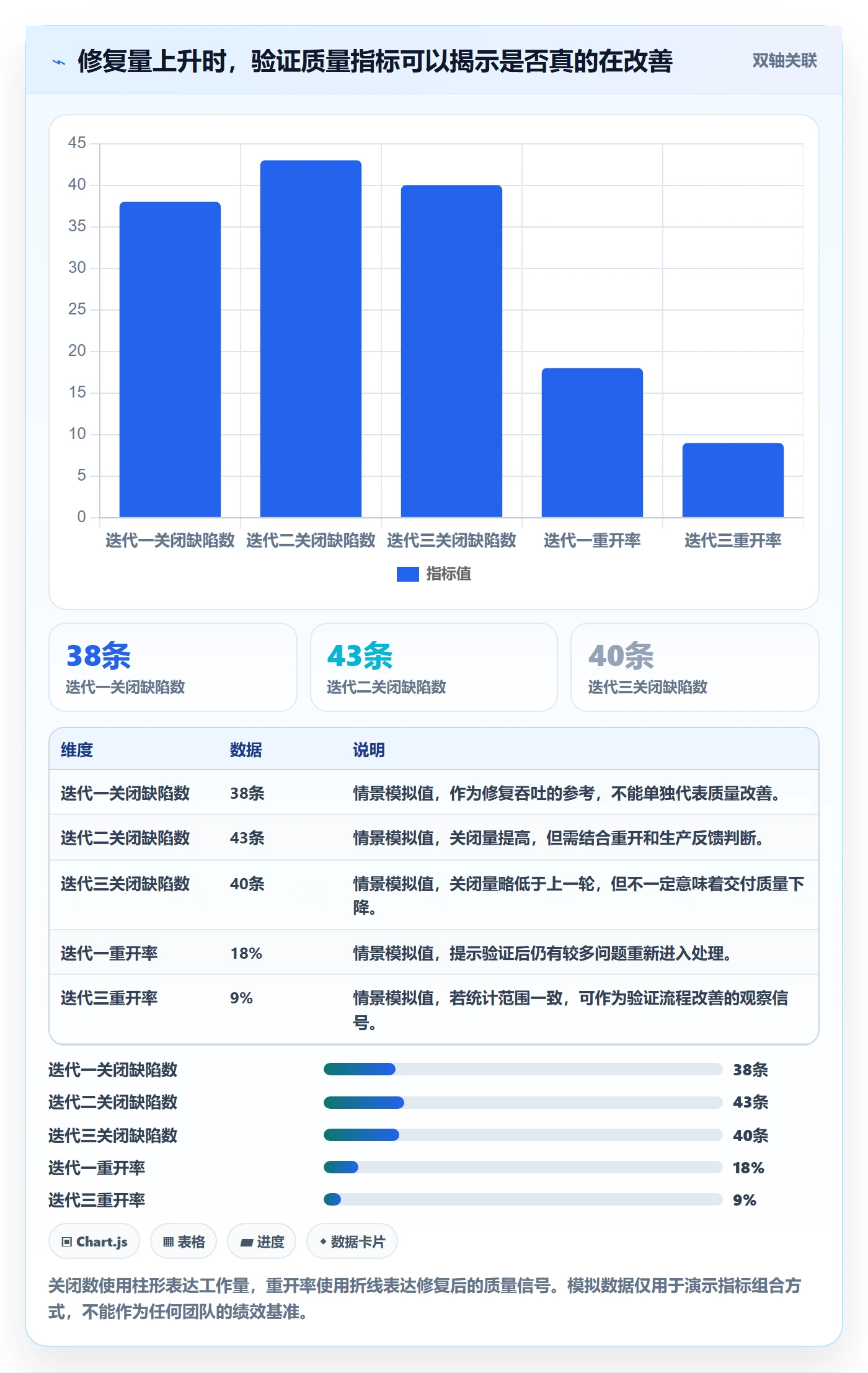

五、案例与数据观察:一次迭代中,为什么“关闭更多”仍然不安全
1. 案例背景:三个迭代出现相似的发布压力
下面是一个用于说明分析方法的模拟案例,不代表真实客户或行业统计。一个 12 人研发小组负责业务管理系统的三个迭代版本,团队每两周发布一次。项目经理连续三次看到迭代末期关闭缺陷增加,但发布后一周仍出现用户反馈,于是决定把缺陷按来源、严重度、模块和流转时间重新整理。
整理后发现,三次迭代的缺陷总量分别为 46、51、44 条,看起来波动不大;但生产反馈数量分别为 3、7、9 条,重开数量分别为 4、8、10 条。若只看总量和关闭率,第三次迭代似乎进展平稳;结合生产反馈和重开趋势,修复验证质量却可能正在恶化。
2. 把总量拆开,发现问题不在新增速度
进一步拆分后,团队发现中高影响缺陷中,有相当一部分在提交验证后因边界条件未覆盖而重开。另有一些缺陷集中在数据导入和权限配置模块,生产环境数据规模与测试环境不同,常规回归没有复现。此时将目标设为“再多关闭 10 条”并不能处理主要风险,反而可能继续挤压验证时间。
项目经理据此调整计划:暂停一项低价值界面优化,把测试资源临时转到数据导入与权限组合场景;高影响缺陷必须由测试负责人确认回归范围,开发提交时附上复现证据和影响模块;对于无法在发布前修复的问题,明确规避流程与监控告警。下一轮观察重点从关闭总数转为重开率、生产反馈和待验证时间。
3. 用前后对照检验改进是否有效
假设调整后的两个迭代中,团队观察到提交验证后的重开率从模拟的 18% 降到 9%,生产反馈从每迭代 9 条降至 5 条,待验证时间中位数从 2.5 天降至 1.5 天。这些变化可以作为改进有效的初步信号,但不能单凭两轮数据宣称因果已被证明:迭代规模、变更复杂度、用户流量和问题发现渠道也可能变化。
更严谨的做法是继续观察至少若干个可比版本,并保留对照信息:每轮变更规模、测试执行量、上线范围、灰度时长和生产流量。若数据波动明显,项目经理应把结论表述为“与措施实施同期改善”,而不是“措施必然导致改善”。管理报告承认不确定性,不会削弱专业性,反而能让决策者知道结论的适用范围。

4. 案例里的真正变化,是把资源投向风险节点
这次调整的价值不在于某个指标下降了多少,而在于团队找到了可干预的环节:数据场景与测试环境差异、待验证排队、边界条件不足。项目经理没有简单要求“开发更仔细”,而是重新安排测试投入、提交证据和发布风险处理方式。这种动作能够跨迭代复用,也更容易验证。
如果团队没有足够数据做趋势判断,可以先抽取最近两个版本的缺陷样本,人工核对 20 至 30 条高影响记录,重点检查发现阶段、重复情况、重开原因和实际等待时间。这个样本量不是统计学上的充分保证,而是低成本诊断的起点;若要用于正式外推,应扩大样本并明确抽样方法。
六、按情况行动:团队规模、版本阶段和风险水平不同,做法也不同
1. 小团队或早期项目:先少字段、快反馈
小团队常见的问题不是缺少复杂报表,而是没人有时间维护大量字段。建议先保留标题、复现步骤、影响、优先级、模块、版本、发现来源、当前负责人和状态历史。每周固定一次检查高影响未解决项和超过约定时限的缺陷,先把数据记录养成习惯。
这类团队不必急于建立复杂根因分类和个人绩效看板。先能回答“哪几件事会影响发布、谁负责、何时复核”就有实际价值。等到重复问题明显、团队跨小组协作增加时,再增加来源分析、根因标签和模块级趋势。
2. 多团队并行:先统一定义,再做横向分析
团队规模扩大后,字段同名不代表含义相同。有的团队把“已解决”定义为代码提交,有的团队把它定义为测试通过;有的把客户咨询录成缺陷,有的直接走支持流程。没有统一状态、严重度和计数口径,汇总出来的跨团队比较会制造虚假的精确性。
我会先统一核心字段和最少的状态语义,同时允许团队保留局部流程扩展。横向报告优先用于发现需要协同诊断的异常,不用于简单排名。发现某团队重开率高,应先核对问题复杂度、验证资源和记录习惯,再讨论改进,而不是直接把数字归咎于团队表现。
3. 发布临近:从全面分析切换到风险处置
发布前一两周,团队没有必要持续完善全量缺陷分类。此时先筛出未解决的高影响问题、待验证项、跨团队依赖和可能影响数据的缺陷,逐条确认责任人、截止时间、验证证据、规避方式和回滚条件。需要时让业务负责人共同确认已知风险,而不是把判断留给项目经理单独承担。

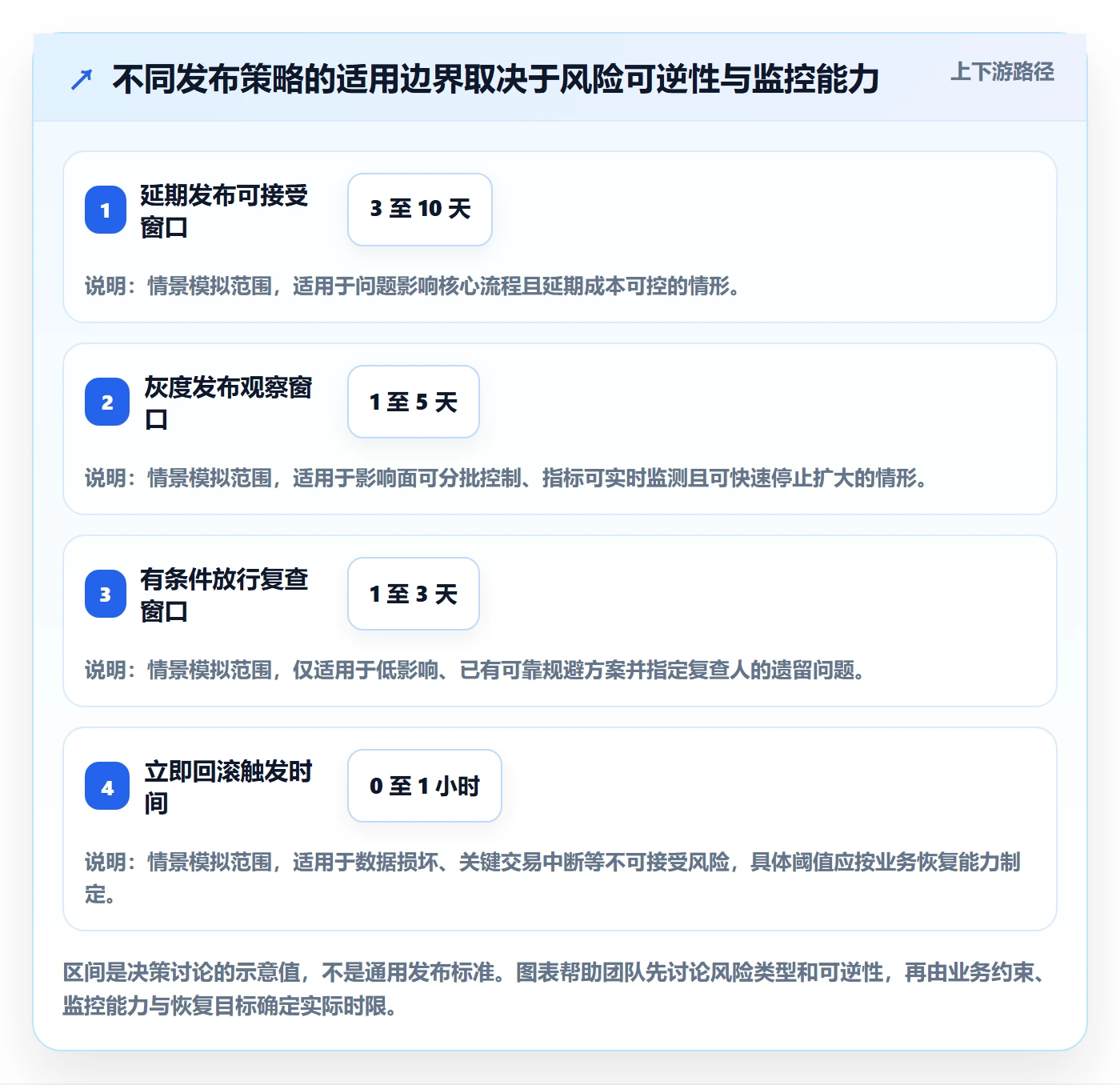

若高影响问题无法按计划解决,可以做范围缩减、延期发布、灰度发布或有条件放行。取舍要依据用户影响、风险可逆性、监控能力、回滚成本和业务承诺,不应只看团队已经投入了多少时间。沉没成本不是发布安全的证据。
4. 上线后缺陷增加:先区分发现能力和质量退化
上线后缺陷增多,先不要立即认定开发质量下降。检查同期用户量是否增长、反馈入口是否更顺畅、监控是否新增、灰度范围是否扩大,以及问题是否来自旧版本遗留。需要时把生产反馈按影响用户数、功能路径、版本和暴露条件分层,区分真实新增风险与此前未被观察到的问题。
如果缺陷增长伴随事故、数据异常、核心流程失败或用户投诉扩散,应优先止损、回滚或关闭相关功能,再进行根因分析。若主要是低影响问题被更及时地记录,则可以先按风险分层处理,不必为了压低数量而阻止一线人员提交问题。
5. 自动化能力成熟:用规则减少重复劳动,不替代判断
自动化适合处理规则明确、重复频繁的任务,例如缺少必填复现信息时提醒补齐,严重度达到某级时自动通知负责人,状态停留超过阈值时发出队列预警,关闭前检查是否关联版本和验证结果。自动化能够降低遗漏,却不能替代业务影响判断和发布授权。
设计自动化前先观察人工流程中的例外比例。若不同模块的严重度判断差异很大,先统一分类标准;若负责人经常变化,先处理责任归属;若环境经常不可用,提醒机制只能把阻塞暴露出来,不能解决环境供给问题。把规则自动化之前,先证明规则值得固化。

七、不同情况下的取舍:准确、及时、成本与公平很难同时最大化
1. 统计精细度与填报负担之间的取舍
字段越细,潜在分析维度越丰富,但录入时间和分类分歧也会上升。对低风险一般缺陷,强制填写多个根因子类可能得不偿失;对高影响问题,增加复现环境、影响对象和验证范围则往往值得。我的做法是按风险分层:所有记录填最小字段,高影响记录再补充更详细的证据。
如果某字段连续几个迭代都没有支持任何决策,考虑合并、改成可选或取消;如果一个字段经常无法一致填写,先改定义或给示例,而不是增加更多子选项。数据治理的目标不是字段齐全,而是让获得的数据足以支持真实决策。
2. 快速修复与完整验证之间的取舍
尽快修复有助于缩短用户影响时间,但修复越仓促,越可能引入回归问题。对于可快速回滚、影响范围小的低风险问题,可以采用较短验证路径;对于数据迁移、权限、交易和兼容性问题,应预留更完整的回归与监控。取舍不应只由修复工时决定,还要看失败后果和恢复能力。
当业务要求紧急上线时,可以缩小变更范围、分批放量、增加观察指标并预先准备回滚,而不是在“彻底验证”和“完全不验证”之间二选一。每个降低验证深度的决定,都应同步说明残余风险和补偿措施。
3. 统一标准与团队自治之间的取舍
统一标准能让跨团队数据可比,但流程完全一致未必适合不同产品。核心状态、严重度定义、发布风险字段和基本时间戳应尽量统一;模块特有的验证步骤、专业分类和内部协作状态可以保留扩展。这样既能汇总关键风险,又不会强迫所有团队套用同一套细节。
标准变更要留版本记录。若严重度定义调整,历史趋势可能因此发生口径断点,应在报表上标注切换时间,必要时对历史样本重新映射。忽略口径变化,会让图表看起来连续,却实际比较了不同定义。
4. 团队改进与个人考核之间的取舍
缺陷数不适合直接作为个人绩效的单一依据。缺陷归属受模块复杂度、代码变更量、测试强度、协作方式和问题报告习惯影响。把少报缺陷与高评价绑定,会让组织失去真实反馈;把报告问题的人变成“质量差”的代名词,也会压制早期暴露风险。
缺陷数据更适合评估流程和系统性趋势,例如需求变更管理是否改善、回归等待是否下降、同类问题是否前移发现。若确需用于团队评价,应同时纳入变更规模、风险等级、发现阶段、改进动作和协作贡献,并允许团队解释异常背景。
5. 追求零遗留与合理接受风险之间的取舍
零遗留看起来目标明确,却可能让团队把低影响问题无限延迟发布,也可能造成大量缺陷被错误关闭。更现实的目标是没有未经评估的重大风险、没有失去责任人的高影响问题、没有超过约定时限却未升级的阻塞项。已知遗留可以存在,但必须有接受依据、责任人、复查时间和用户影响说明。
风险接受不是管理失败,也不等于问题消失。项目经理要保证接受者有权限承担相应后果,业务与技术对影响描述一致,缓解方案可执行,并在条件变化时重新评估。用户规模、依赖系统或数据范围变化时,原有风险结论可能失效。
八、落地清单与持续复盘:把一次分析变成稳定机制
1. 第一周:统一定义并抽样核对
第一周不要急着搭完整驾驶舱。先确定统计范围、重复缺陷口径、严重度和优先级定义、状态含义与发布门槛。再随机抽取一批近期缺陷,核对时间戳、模块、来源、版本和关闭证据是否可信。抽样的目的不是追责,而是找出记录规则中最容易被误解的地方。
- 确定本次分析涵盖的产品、项目、版本与时间窗口。
- 写清新建、重复、拒绝、不修复、延期和关闭的统计口径。
- 定义严重度、优先级及高影响问题的升级路径。
- 抽查记录完整性,标记无法用于细分分析的数据比例。
- 明确项目经理、研发负责人、测试负责人和业务负责人的决策职责。
2. 第二周:建立最小视图和例会节奏
第二周将数据整理成面向行动的视图:高影响未解决项、缺陷年龄、按阶段的在制数量、重开和验证通过情况、来源与模块趋势。例会讨论异常,不逐条朗读所有缺陷。每项异常都要有负责人、下一步动作和复查日期。
如果使用项目管理工具或管理平台,应优先验证导出、字段变更、状态历史、权限和报表筛选是否满足实际流程。先用一个项目或一个迭代试运行,记录哪些字段没人维护、哪些图表没有触发动作,再决定是否扩大范围。工具采购不能代替口径设计,试运行能避免把低效流程固化到系统里。
3. 第三至第四周:做一次原因复盘并验证措施
从高影响、重复出现或重开较多的记录中选取小样本,复盘问题如何进入、在哪个关口未被发现、为什么已有控制没有发挥作用。每个改进措施都要绑定验证方式和观察周期。例如增加接口契约检查后,观察后续版本同类问题是否更早发现,而不是只统计检查规则是否上线。
注意避免同时开展太多改进。若一个月内同时改需求模板、测试环境、代码评审、发布流程和监控告警,指标变化后很难知道哪项措施有效。先选择最可能影响高风险问题的一两个措施,稳定执行后再决定是否扩展。
4. 每个迭代都检查的十项内容
- 期初积压、新增、解决和期末积压是否使用一致口径。
- 高影响未解决问题是否都有负责人、时限和影响说明。
- 待确认、处理中和待验证队列是否出现异常滞留。
- 修复耗时是否同时观察中位数与长尾,而非只看平均值。
- 重开问题是否记录原因,且是否集中在特定模块或验证环节。
- 生产反馈是否区分用户影响、发现渠道与问题引入版本。
- 重复缺陷是否保留主从关系,避免误删用户影响证据。
- 不修复或风险接受是否有授权、依据、复查日期和规避方案。
- 根因标签是否来自复盘证据,而非未经验证的默认判断。
- 本轮数据最终触发了什么动作,动作效果将在何时复查。
5. 建立一页式周报,而非堆满指标的展示墙
一页式周报可以只保留四块:当前风险、变化趋势、主要瓶颈、待决策事项。每块都用一句话先写结论,再附数据和口径。例如:“两个高影响问题仍待验证,预计影响登录与数据导入;其中一个受环境排期阻塞,需决定是否缩小本次发布范围。”这比单独展示数十个没有解释的指标更便于管理者采取行动。
周报要显示数据更新时间和缺失情况。若记录补录较多,应注明结果可能变化;若某类缺陷样本很少,不要夸大比例的意义。对于低频高影响风险,数量少不代表可以忽视,定性证据和故障后果仍需要单独评估。
6. 下一步怎么做:从一次小范围验证开始
如果你现在只有缺陷总数和关闭率,下一步不是立即建设复杂仪表盘,而是选最近一个版本,补齐状态流转、严重度、来源和验证信息,重新计算高影响遗留、缺陷年龄和重开情况。用一次复盘找出一个最可干预的瓶颈,再设计一个能在下一迭代检验的动作。
如果数据已经比较完整,就选择两个可比版本,按模块、来源和严重度观察趋势;重点检查长尾等待、重开和生产反馈是否一致变化。若指标改善但用户风险没有下降,重新检查指标是否被优化错位;若风险下降但关闭量没有提升,也不必急着否定措施,可能团队把资源转向了更难但更重要的问题。
我的最终判断是:缺陷管理最有价值的数字,不是团队关了多少单,而是组织能否更早看见风险、用更少的等待完成可信验证,并且不让同一种问题反复穿过同一道关口。先把口径说清,再把流程拆开,最后让每个分析结果对应一个可验证的动作。项目经理从这个闭环开始,才能把缺陷数据从“汇报材料”变成真正的交付控制能力。
常见问题解答(FAQ)
1. 项目经理做 Bug 数据分析,先看哪些指标才不容易被数字误导?
我每周都要向团队汇报缺陷情况,但缺陷总数下降时,线上问题有时反而变多了。我想知道应该优先看哪些指标,才能分辨是真正改善,还是只是提单变少了?
不要只看缺陷总数,至少同时看新增量、关闭量、未关闭存量、缺陷年龄和生产环境逃逸率。举例来说,某团队一周新增 40 个、关闭 45 个,看似净减少 5 个;但如果未关闭缺陷中有 12 个已超过 14 天,且本周又有 3 个高严重级别问题流入生产环境,单看关闭量会得出错误结论。
建议固定统计周期和状态口径,并把生产环境缺陷按版本或发布批次追溯;如果团队规模或测试范围变化,也要在趋势旁标注,避免把工作量变化误读成质量变化。
2. 如何判断缺陷数量增加,是产品质量变差,还是测试发现能力提高了?
我负责的版本最近登记的缺陷明显变多,管理层担心质量下滑,但测试同事说这次覆盖范围更广、回归也更细。我该怎么用数据区分这两种情况,而不是凭印象解释?
先把缺陷数放到投入和覆盖背景里看,例如每百测试人时发现的缺陷数、每个功能模块的缺陷密度,以及不同严重级别的占比。假设本次缺陷从 30 个升到 48 个,同时测试人时增加 60%、覆盖模块从 8 个扩展到 12 个,而高严重级别缺陷仍为 2 个,这更像发现能力和覆盖范围提升,不能直接判定质量变差。
反过来,如果投入和范围基本不变,高严重级别缺陷增加,且同类问题反复出现,就应进一步检查需求变更、代码评审和回归策略。比较时应尽量使用相同版本阶段和相同统计规则。
3. 缺陷关闭率很高,但积压问题越来越多,项目经理该怎么分析?
我看到周报里的缺陷关闭率接近 90%,团队也一直在处理问题,可未关闭列表却持续变长。我不确定是关闭速度不够,还是新问题集中涌入,想找到能直接指导排期的分析方法。
关闭率要和新增量、期初期末存量及缺陷年龄一起看。可以按周记录期初未关闭数、新增数、关闭数和期末未关闭数,并核对期末数是否等于期初数加新增数再减关闭数;如果对不上,通常是状态迁移、重复单或统计范围不一致。再把积压按严重级别和年龄分层,例如高严重级别且超过 7 天的缺陷单独列出。
若新增持续高于关闭,优先控制缺陷入口或调整修复资源;若总量稳定但老缺陷占比上升,则要排查依赖、复现困难或责任边界,而不是简单要求团队提高关闭率。
4. 缺陷原因分析怎么做,才能避免把责任简单归到开发或测试?
我复盘过几次线上问题,最后常被归类为“编码疏漏”或“测试遗漏”,但类似缺陷之后还是会发生。我想知道怎样设计分类和复盘流程,才能找到能落实到流程改进的原因?
把缺陷原因分成可采取行动的类别,而不是按岗位归责,例如需求歧义、设计遗漏、实现错误、测试覆盖不足、环境差异和发布配置问题;每个缺陷可记录一个主因,必要时补充促成因素。
某次复盘若发现 20 个线上缺陷中有 8 个与需求边界未明确有关,就应检查需求评审是否覆盖异常路径,并为后续版本增加验收条件,而不只是提醒测试多测。每月抽查一批已关闭缺陷,确认分类依据一致,并观察改进措施实施后的同类缺陷比例;分类口径频繁变动时,趋势数据不宜直接横向比较。
核心关键词
文章包含AI辅助创作:修复管理方法大全:项目经理Bug / 缺陷数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/509186
读者评论
我们之前也遇到过关闭率很好看、发布后问题不少的情况。后来把期初积压、新增、解决和期末积压分开看,至少能看出问题是在增加还是单纯清旧单。
缺陷来源字段确实容易填成默认值,尤其是项目赶进度时。想问下实际落地时,怎么让团队愿意补录引入版本和发现环节,又不把填单负担加得太重?
我对按模块比较缺陷数比较谨慎,测试投入差异很大时,数字很难直接说明质量。分位数和年龄分布更有参考价值,不过还得把等待环境、评审等时间拆开,否则也不好判断瓶颈在哪。
