项目经理提升 Bug / 缺陷效率,通常不是催开发“快点修”就能解决:一个缺陷从发现到关闭,可能先后卡在复现信息不全、优先级争议、责任人不明确、修复后无人验证等环节。真正有效的制度,不是给所有缺陷设同一个倒计时,而是把“什么算缺陷、谁在何时做什么、超时如何升级、什么条件才能关闭”写成可以执行的规则,并用数据找出时间究竟耗在哪一步。
一、先讲结论:缺陷效率靠制度减少等待,不靠加速催办
1. 把缺陷处理看成一条有责任人的流转链
我设计缺陷制度时,首先不问“研发修一个 Bug 要几天”,而是问:缺陷从提交到结案,分别经过多少个状态;每个状态由谁负责;责任人需要做出什么动作;交接时必须带上什么信息。缺陷处理不是单一的编码任务,而是发现、分诊、确认、修复、验证、发布和复盘组成的协作链。
总周期可以拆成“等待时间”和“实际处理时间”。等待时间包括排队、补信息、等决策、等测试、等发布窗口;实际处理时间才包括定位、修改和验证。若团队只统计修复用时,却不统计等待用时,就可能把流程问题误判成开发效率问题。
我的核心判断是:先缩短无主等待,再优化技术处理。责任人、响应时限、必要信息、升级条件和关闭标准五项都明确之后,团队才适合讨论自动化、并行处理和代码质量改进。
2. 用四个结果指标代替“关了多少条”
单看关闭数量,很容易诱导团队拆小缺陷、提前关闭或忽视高风险问题。我更倾向于同时看时效、积压、质量和返工,并把它们与缺陷严重程度、发现阶段和责任环节关联起来。
- 响应时长:从提交到有人确认接手的时间,反映缺陷是否进入有效处理。
- 解决时长:从确认有效到提交修复版本的时间,反映定位与修复过程。
- 验证通过率:首次提交验证后通过的缺陷占比,帮助发现修复质量或验收条件问题。
- 重开率:关闭后因同一问题再次打开的比例,反映关闭门槛是否可靠。
还应同时跟踪逾期缺陷数、老化缺陷数、重复缺陷率和发布后逃逸缺陷数。指标不是用来给个人排座次,而是帮助项目经理判断:团队该补信息、补决策、补测试能力,还是调整发布节奏。
3. 制度必须写清边界,而非只写目标
“严重缺陷尽快处理”不是制度,因为“严重”“尽快”都没有共同解释。可执行的规则至少要定义严重度、优先级、响应时限、处理负责人、状态流转、升级方式和关闭证据。对于特殊项目,还要写清哪些规则可以例外、由谁批准、例外何时失效。
我不建议把所有团队都锁进一套僵硬的小时数。线上故障、硬件依赖、客户验收、合规审查和常规迭代的约束不同。更稳妥的做法是设立全公司或项目通用的最低规则,再让业务线按风险和资源约束补充时限。
二、背景和真实场景:缺陷看似很多,真正的堵点常在交接处
1. 项目经理看到的是状态,团队经历的是上下文切换
一次典型的缺陷处理可能是这样的:测试提交“页面有问题”,开发无法判断环境和操作路径;测试补充截图后,开发发现问题只在特定权限下出现;修复完成后,测试环境已更新但版本号没有同步;验证通过后,发布负责人又发现变更未进入本次发布清单。每一次交接都可能只花几分钟,但等待下一次响应可能跨越半天甚至数天。
这些情形不一定意味着某个角色不负责。更常见的是流程没有规定提交时的最低信息、状态变更的责任人、工作时间之外的响应方式,以及修复与发布之间的关联方式。没有规则时,团队往往依赖个人记忆和即时沟通,项目越忙,遗漏越多。
2. 先区分“缺陷处理慢”和“缺陷发现得晚”
有些团队的问题并不是修复慢,而是测试集中在迭代末尾,导致大量缺陷同时涌入。此时即使每个缺陷的平均修复时间没有变,等待分诊、开发排队和回归验证也会明显增加。若只要求开发加班,容易牺牲回归质量,不能消除晚发现带来的拥堵。
因此我会把缺陷按发现阶段切开:需求评审、开发自测、测试阶段、验收阶段、生产环境。若问题主要在后期发现,制度要增加前移验证、变更影响分析和更早的测试介入;若各阶段都有缺陷,但确认后长期无人接手,才应优先治理责任分配和容量管理。
3. “缺陷多”并不自动等于质量差
不同项目的测试覆盖、用户规模、业务复杂度和缺陷登记习惯不同。一个团队记录得细,可能出现更多低严重度问题;另一个团队把多个现象合并成一条,表面数量较少,却难以追踪修复范围。单纯横向比较 Bug 总量,往往没有决策价值。
我更关注分母和暴露条件:每个迭代的缺陷数对应多少功能变更、多少测试用例或多少用户流量;缺陷按严重度、模块和发现阶段的分布如何;相同版本的生产逃逸风险是否下降。只有口径相对稳定,趋势才有解释意义。

三、常见误区:看上去要求更严,实际上可能让队列更长
1. 误区:所有缺陷都规定同样的修复时限
统一时限看似便于管理,实际却忽略了影响范围、可绕行性、发生概率和修复成本。一个影响核心交易、没有替代操作的线上问题,理应快速响应;一个低频出现、存在安全绕行方案的界面瑕疵,不一定要打断当前迭代。若所有问题都标成最高优先级,团队就失去排序依据。
制度应区分“严重度”和“优先级”。严重度描述问题影响,优先级描述当前处理顺序。优先级还要考虑发布时间、客户承诺、法规要求、依赖关系和修复窗口。高严重度通常需要优先处理,但具体顺序仍应由授权角色依据业务上下文确认。
2. 误区:逾期就升级,导致警报失去可信度
如果每条缺陷超时都触发同样的升级,管理者很快会被无差别通知淹没,真正影响发布的风险反而不突出。逾期升级应当有对象、有动作、有时限:先通知责任人和分诊负责人;影响迭代目标或服务风险时,再通知项目经理与技术负责人;需要调整范围或承诺时,才升级到决策层。
升级不是公开批评,也不是把工作推给更高层。升级的目的,是尽快获得资源、优先级或范围取舍的决定。若升级消息没有明确“需要谁在何时决定什么”,它只是又增加了一条噪声。
3. 误区:用关闭数量考核开发和测试
以关闭数量评价个人,往往造成缺陷挑选、拆分争议、关闭过早和跨角色推责。一个复杂的根因缺陷,可能比十个文本提示问题更重要;一个高质量测试人员发现并详细记录问题,也不应因此被视为“制造缺陷”。数量可以用于理解工作量,但不宜直接当作个人绩效结论。
管理者应把过程指标用于团队改进,个人反馈则结合职责范围、代码变更复杂度、协作贡献和工作质量。若确需观察个人任务负荷,也应由团队共同解释口径,并避免单一指标决定奖惩。
4. 误区:把每次重新打开都归因于修复质量差
重开可能源于修复不完整,也可能是原始复现步骤有遗漏、环境未同步、需求边界后来发生变化,或验证版本并非实际修复版本。制度应要求重开时记录原因类别,而不是只把状态从“关闭”改回“处理中”。只有原因可分类,团队才知道要改的是编码质量、复现质量、环境管理,还是需求确认机制。
5. 误区:字段越多,提交质量越高
强制填写大量字段会拉长提交时间,甚至让提交人随手填默认值。字段设计应从分诊问题倒推:为了判断是否有效、影响谁、怎样复现、该由谁处理,究竟必须知道什么?其余信息可按项目类型选填,或者在缺陷进入特定阶段时再补齐。
我通常坚持“少而够用”:描述、影响范围、复现步骤、预期与实际结果、环境版本、证据附件、严重度建议是常见基础项;日志、请求标识、设备型号、权限配置等信息则按产品形态设为条件字段。缺少关键字段时,状态应标为“待补信息”,并明确由谁补、何时补,而不是让缺陷静默躺在待办列表中。
四、专业判断逻辑:先统一分类,再配置时限和升级规则
1. 将严重度和优先级分开定义
严重度看结果影响,建议至少从用户范围、功能受损程度、数据完整性、安全与合规风险、是否存在绕行方案五个维度判断。优先级看处理顺序,除严重度外,还要结合当前版本目标、客户承诺、依赖阻塞和修复成本。两者分开后,团队就能解释“问题很严重但暂时有可接受绕行方案”或“问题影响有限但必须赶在特定发布窗口前解决”。
| 判断维度 | 需要回答的问题 | 常见处理含义 |
|---|---|---|
| 用户影响范围 | 单一用户、部分客户,还是大多数用户受到影响? | 影响范围扩大时,提高评估优先级。 |
| 功能影响 | 核心流程中断,还是体验或展示不佳? | 关键交易、权限、数据读写问题通常需更快处理。 |
| 数据与安全 | 是否存在数据丢失、越权、泄露或不可逆操作? | 进入专门风险评估,不应仅按普通缺陷队列处理。 |
| 绕行方案 | 用户是否能以安全、可接受的方式继续完成任务? | 可靠绕行方案可降低即时处置压力,但不等于关闭问题。 |
| 时点约束 | 是否关联发布、客户验收、法规或合同节点? | 根据期限和影响调整优先级,并记录决策人。 |
2. 设定四级处理策略,时限作为响应承诺而非机械保证
团队可以用四级严重度起步,再依据产品风险和支持能力调整。下面的时间是制度设计示例,属于建议基准,不是行业统计,也不应直接复制到所有项目。尤其是生产服务、医疗、金融、工业控制等场景,必须根据业务连续性和既有应急制度校准。
| 等级 | 典型情形 | 建议首次响应 | 建议处置动作 | 升级条件 |
|---|---|---|---|---|
| S1:紧急 | 核心流程中断、数据风险或大范围不可用,且没有安全绕行方案。 | 值守时段内 15 分钟确认接手;非值守时段按应急机制响应。 | 先控制影响,评估回滚、开关降级或临时修复,再安排根因修复。 | 未及时接手、影响扩大或需要业务决策时立即升级。 |
| S2:高 | 重要功能受损,影响多个用户或关键客户,但仍有受控替代方式。 | 4 个工作小时内确认责任人和计划。 | 明确修复版本、临时方案、回归范围和发布时间。 | 预计影响迭代承诺或修复计划改变时升级评审。 |
| S3:普通 | 局部功能异常,有明确绕行方案,不阻塞核心业务。 | 1 个工作日内完成分诊并确定归属。 | 进入迭代候选队列,按价值、风险和容量排序。 | 连续两个计划周期未评估或已影响客户承诺时升级。 |
| S4:低 | 轻微显示、文案或边缘体验问题,短期不影响主要任务。 | 2 个工作日内确认是否有效及归属。 | 可进入维护池,与同类问题合并评估。 | 积压老化、数量异常或问题影响扩大时重新分级。 |
“首次响应”不等于“必须修好”。首次响应的可检查结果应是:有人接手、级别得到确认、缺失信息有人补、下一步动作和计划时间可见。把响应承诺与解决承诺分开,可以减少不现实的承诺,同时让问题不至于无人认领。
3. 将状态设计成行动节点,而不是阶段标签
每个状态都应回答三个问题:谁负责、应完成什么、满足什么条件才能流出。若状态只是“处理中”,任何人都可能认为别人正在做,实际却无人负责。建议从少量状态开始,避免把每个内部动作都变成新状态。
| 状态 | 当前责任人 | 必须完成的动作 | 允许进入下一状态的条件 |
|---|---|---|---|
| 新建待分诊 | 分诊负责人 | 判断是否可复现、是否重复、初步评估影响与归属。 | 有效性有结论,级别和责任团队可识别。 |
| 待补信息 | 提交人或指定信息提供者 | 补充复现条件、版本、证据或影响对象。 | 满足分诊所需的最低信息要求。 |
| 待排期 | 产品或项目负责人 | 比较优先级、容量、依赖和发布窗口。 | 进入具体版本、维护池或有记录的暂缓决策。 |
| 修复中 | 开发负责人 | 定位根因、实施修改、提供影响范围和验证说明。 | 提交可测试版本,变更与缺陷记录关联。 |
| 待验证 | 测试负责人 | 确认版本、复测原路径、检查相关回归范围。 | 通过并有证据,或明确失败原因并重新指派。 |
| 待发布 | 发布负责人 | 确认变更进入发布清单,准备监控与回滚措施。 | 已发布或明确为不需要独立发布的交付方式。 |
| 已关闭 | 缺陷负责人 | 确认验证结果、版本和关闭原因完整。 | 满足关闭标准,后续可追溯。 |
4. 用风险与证据决定关闭,而不是用状态变化决定关闭
关闭标准至少要包含:修复版本可识别、复现路径已验证、约定回归范围已执行、验证结果有记录、未修复部分有业务接受或明确延期。若缺陷属于生产风险,还要补充上线后的观测方法,例如错误率、关键日志、业务成功率或告警结果。
我会把“关闭”定义为当前问题在约定范围内已得到处理,而不是宣称系统永久没有风险。对于无法在当前版本修复的缺陷,应标记为延期、已知限制或业务接受,并保留责任人、复评时间和影响说明,不能为了清理报表随意关闭。

五、案例与数据观察:先找等待长尾,再判断要不要扩充开发容量
1. 用一个匿名情景模拟说明问题如何定位
以下是匿名化的团队情景模拟,不代表某个企业的实际客户数据,也不是行业基准。我用它展示缺陷制度如何从问题描述走向可验证的改进方案。一个约 120 人的产品交付组织,在三个并行迭代中记录了 96 条缺陷;团队发现“高优先级缺陷不少”,但无法回答其中多少由信息不足、等待排期或回归失败造成。
项目经理先统一缺陷等级和状态定义,再从同一周期抽取记录,按状态时间戳计算中位数和第 90 百分位。之所以同时看两种统计量,是因为平均值容易被极少数超长缺陷拉高,而只看中位数又可能遮住长尾风险。样本规模和统计口径必须一并记录,不能只展示一个看起来漂亮的平均值。

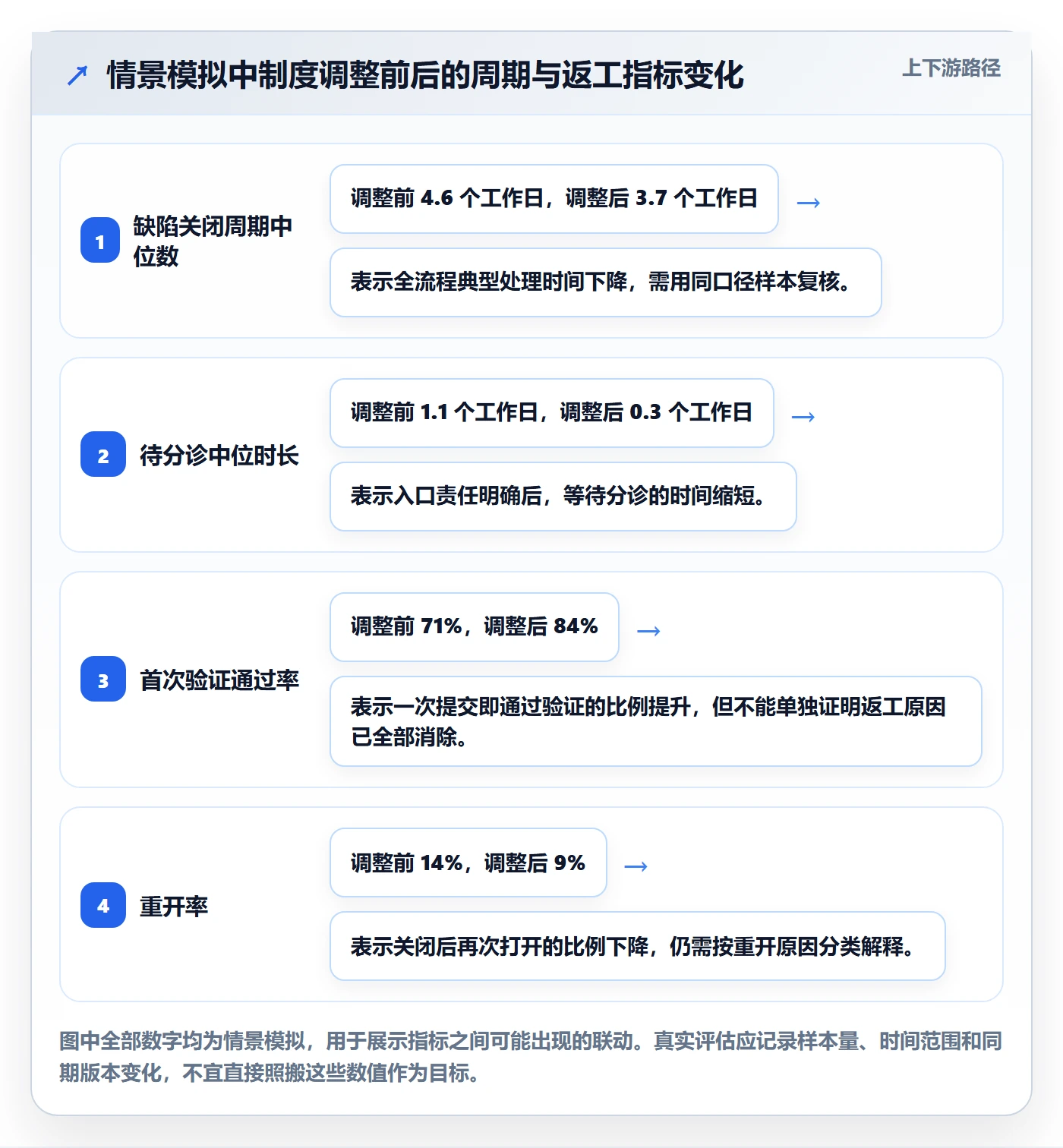

2. 把总耗时拆成环节,发现等待比修复更值得治理
情景模拟中,缺陷从首次提交到最终关闭的中位周期为 4.6 个工作日;其中实际定位与编码约 0.9 个工作日,其他时间分散在信息补齐、排期、测试等待和发布交接。项目经理如果只要求“开发平均一天内修完”,不仅无法解决长等待,也容易鼓励团队低估复杂度。
团队随后将新建缺陷改为当日分诊,缺少关键复现信息时自动返回指定提交人;同时要求待排期缺陷在迭代计划会给出“纳入、暂缓、转维护池”三种明确结论。四周后,情景模拟的待分诊中位时长从 1.1 个工作日降至 0.3 个工作日,缺陷总关闭周期从 4.6 个工作日降至 3.7 个工作日。由于这些是示意数据,真实团队应通过同一口径的历史与后续样本验证,而不是把降幅当作承诺。
3. 观察首次验证失败,避免“修得快、返工多”
如果交付速度提高但首次验证通过率下降,团队可能只是把缺陷更快推到测试端。情景模拟中,首次验证通过率由 71% 提升到 84%,重开率由 14% 降至 9%。这些变化可能与修复说明更完整、版本标识更明确、测试范围提前沟通有关;仅凭同期变化不能证明单一制度措施造成了全部改善。
项目经理应检查是否存在同期变量,例如版本规模变小、人员更替、测试环境更稳定或高风险需求减少。若想判断制度本身是否有效,可在不影响高风险问题处置的前提下,先在一条产品线试行,再与相近项目对照观察;对照组也要注意业务差异,不能把简单的前后变化包装成因果结论。
4. 做数据观察时,把口径和解释写在图表旁边
任何缺陷效率图都要注明时间范围、纳入状态、是否包含重复项、按自然日还是工作日计时、停钟规则、严重度范围和样本数量。暂停等待外部客户信息的缺陷,是否计入团队处理周期,必须事先规定;若各团队口径不同,跨团队比较没有意义。
建议项目经理至少每两周看一次中位数、长尾和分布,不要只报平均数。对 S1、S2 单独观察响应与解决周期;对 S3、S4 观察老化和积压;对生产逃逸问题按根因和变更模块复盘。数据是提问工具,不是结论本身。

六、可直接采用的制度模板:把原则落到角色、时限和证据
1. 缺陷处理制度正文模板
下面模板适合先复制到项目流程文档,再由项目经理、产品负责人、开发负责人和测试负责人共同评审。模板里的时限和角色名称需要替换成组织实际约定;涉及生产事故、安全事件或法规义务时,应与对应应急制度保持一致。
| 制度项目 | 可直接改写的模板内容 |
|---|---|
| 目标 | 本制度用于确保缺陷可追溯、分级一致、责任明确、风险及时处置,并通过数据识别流程瓶颈;不以缺陷数量评价个人工作表现。 |
| 适用范围 | 适用于本项目交付范围内的产品功能、接口、数据处理、部署配置和用户体验问题;需求变更、咨询问题和环境故障应先分流至相应流程。 |
| 提交要求 | 提交人提供问题描述、预期结果、实际结果、复现步骤、环境与版本、影响范围及必要证据。无法提供的信息应说明原因和可补充时间。 |
| 分诊责任 | 值班分诊人负责判断有效性、重复性、初始严重度和归属团队;存在争议时,由产品负责人、技术负责人和测试负责人共同裁定。 |
| 响应承诺 | 按严重度规定首次响应时限。首次响应必须给出接手人、下一步动作和预计更新时间,不等同于修复完成承诺。 |
| 优先级决策 | 产品或项目负责人结合影响、时点、依赖、绕行方案和团队容量确认处理顺序;调整等级或延期须保留原因和决策人。 |
| 修复交接 | 开发提交修复版本、变更关联、根因摘要、影响范围、回归建议和特殊配置要求;无法复现或不修复时须说明依据。 |
| 验证与关闭 | 测试复测原路径及约定回归范围,记录版本和验证结果;关闭前确认修复已进入预定交付,或明确记录延期、业务接受及复评时间。 |
| 超时升级 | 超过响应或计划更新时间,由流程负责人先联系责任人;影响承诺、风险扩大或需要资源取舍时升级至项目决策人,并提出具体决策请求。 |
| 复盘规则 | 对 S1、S2、生产逃逸、重复发生和多次重开问题进行复盘;复盘关注机制和根因,不以寻找个人过错为主要目的。 |
2. 缺陷提交单模板
缺陷表单不必一次堆满所有信息。以下模板可以作为基础字段,产品类型不同再按需要增补。对于提交人无法判断的严重度,可保留建议值并由分诊人确认,避免将分类责任完全转嫁给发现者。
- 标题:用“对象或功能+现象+关键条件”表达,避免“系统不行”“有问题”等无法检索的写法。
- 发现时间与环境:注明产品版本、测试或生产环境、设备或浏览器等必要条件。
- 复现步骤:按操作顺序编号,写明账号权限、输入数据和前置条件。
- 预期结果与实际结果:分别描述用户本应看到什么、实际发生什么,不把判断混在现象里。
- 影响范围:受影响用户、流程、数据、客户或业务时段;不确定时标注待确认。
- 证据:截图、录屏、日志、请求标识、错误码或数据样例,注意脱敏。
- 提交人建议:严重度建议、是否阻塞工作、是否存在临时绕行办法。
- 关联项:需求、代码变更、发布版本、客户反馈或相关缺陷的链接。
3. 分诊记录模板
分诊不是简单改一个优先级字段。它应保留判断过程,让后续接手人知道为何进入某个队列,也让延期决策可以复审。建议把以下字段作为分诊记录,而非要求提交人一开始就填完。
- 有效性:已复现、待补信息、重复、非缺陷、无法复现、环境问题。
- 影响确认:受影响对象、核心流程、数据或安全风险、绕行方案。
- 等级与顺序:严重度、优先级、确认人及判断理由。
- 处理归属:责任团队、当前责任人、需要参与的其他角色。
- 交付计划:目标迭代或版本、预计更新时间、依赖条件。
- 暂缓说明:暂缓原因、风险接受人、复评日期和恢复处理的触发条件。
4. 修复交付与验证记录模板
开发交付时应让测试知道“改了什么、可能影响什么、如何验证”。测试关闭时也应留下足以追溯的证据。把这两个模板做成缺陷系统中的提示项,通常比要求大家去另一个文档重复记录更容易落地。
- 修复说明:根因类别、修改范围、代码或配置关联、影响模块、是否涉及数据迁移。
- 验证建议:原复现路径、边界条件、回归区域、兼容性或权限检查。
- 提交版本:构建号、部署环境、发布时间或可测试时间。
- 验证结果:通过、失败、部分通过;说明执行环境、实际结果和证据位置。
- 关闭依据:已进入目标交付、已由业务接受、已延期至明确版本,或确认不属于缺陷。
5. 逾期升级消息模板
升级消息最好包含事实、影响、已尝试动作和明确请求,不要只写“请尽快处理”。例如:“该问题已超过高优先级首次响应时限 2 小时;当前影响为客户批量导入失败,已有单条导入绕行方案;开发负责人已确认复现,但修复排期与本次发布冲突。请项目负责人在今天 16:00 前决定是否调整本次发布范围,若不调整,请确认客户侧临时方案与通知责任人。”
这种写法能让决策者在短时间内理解风险与选项。若只是缺少信息,应升级补信息责任,而不是升级开发团队;若需要资源调配,就应把容量和被挤出的任务一起说清楚。
七、执行流程:从提交到复盘,避免制度停留在文档里
1. 每日分诊:只处理入口,不开成大型评审会
对于缺陷流量较稳定的团队,可以安排固定分诊人和短时段检查。分诊会的目标是确认有效性、严重度、归属和下一步,不必当场讨论所有修复实现。确实需要方案评审的缺陷,另行召集相关技术人员,避免整个团队为单个问题等待。
- 先筛查安全、数据丢失、核心业务阻塞等高风险项。
- 再处理重复项、信息不足和责任团队不明确的问题。
- 给有效缺陷设置责任人、下一步动作和更新时间。
- 记录暂缓、拒绝或转其他流程的原因。
- 检查超时项是否需要升级,而不是机械地把所有逾期项上报。
2. 迭代计划:把缺陷容量显式纳入承诺
如果团队把所有开发容量都预留给新功能,缺陷只能不断插队,计划就会频繁失真。相反,固定预留一个绝对比例也未必适合每个阶段:稳定维护期和高变更期的缺陷负荷可能完全不同。可以先用最近 6 至 8 个迭代的数据估算平均缺陷工作量,再结合发布风险设置容量缓冲,并按月校准。
计划会议中应区分必须处理、建议处理和可暂缓缺陷。对于必须处理项,明确它会挤出哪些功能任务;对于暂缓项,写明风险接受人和复评条件。项目经理需要管理的是整体承诺,而不是让缺陷列表和功能计划各自看起来都“全部能做”。
3. 修复交接:控制多任务并行,避免开发端堆积半成品
当测试端待验证数量持续增加时,常见反应是要求开发继续“多修一些”。但如果验证能力已成为瓶颈,增加在制品只会让更多缺陷处于半完成状态。团队可以观察各状态的在制品数量和停留时间,当待验证队列超过约定阈值时,临时调整资源、减少新开工或优先清理可快速验证的变更。
在制品阈值应依据团队实际容量和工作节奏设置,而非套用统一数字。例如一个小团队可约定待验证不超过两天的平均产能;大型多团队项目则可按组件分队列,并单独管理依赖外部测试环境的任务。
4. 周度复盘:从最大浪费处选一个动作
项目复盘不需要一次解决所有流程问题。每周或每两周挑一个最明显的等待来源,例如“待补信息超过 24 小时”“待排期缺陷超过一个迭代”“验证失败没有原因分类”,然后指定负责人、改进动作和观察指标。下一次复盘先核对上次动作是否执行,再讨论新问题。
复盘时可以用“缺陷时间线”回看典型案例:提交时间、首次确认、责任人变更、版本提交、测试开始、失败原因、重新提交和关闭时间。时间线能帮助团队分清是等待、返工还是决策延迟,不必依赖各角色对过程的印象。

八、工具与流程结合:让状态、责任和证据在同一处可追溯
1. 管理工具解决的是可见性,不会自动解决决策
某项目管理平台可以帮助团队统一缺陷字段、状态、负责人、关联迭代、提醒和统计口径,但工具配置本身不是制度。若严重度定义不一致、分诊人缺位、超时后无人做取舍,即使所有数据都录入系统,团队仍可能只是更完整地记录混乱。
以 PingCode 这类面向中大型企业和百人以上组织的项目管理工具为例,选型或配置时,我会重点验证缺陷能否关联需求、迭代、测试结果和发布记录;是否可按项目配置字段、权限和通知;是否能从状态历史计算等待时长;跨团队是否可以看见必要信息而不泄露不应共享的内容。具体能力与版本、配置有关,应以产品当前文档和实际试用结果为准,不能仅凭功能清单判断适配性。
2. 优先配置自动化提醒,谨慎自动改优先级
自动化适合处理重复、规则明确的动作,例如进入“待补信息”时通知提交人,待验证超过约定时限时提醒测试负责人,关闭时要求记录版本和验证结果。自动化也可以汇总逾期队列,减少项目经理人工抄表。
优先级判断涉及用户影响、业务承诺和风险接受,通常不宜完全自动决定。系统可以提供建议或触发升级提醒,但最终级别仍应由授权角色确认,并保留判断理由。若配置规则无法解释为什么某条缺陷被提升或降级,自动化就会把不透明决策放大。
3. 先试运行最小工作流,再扩展字段和报表
我建议先用一个迭代试行“新建、待补信息、待排期、修复中、待验证、待发布、关闭”这组最小状态,观察真实使用中哪些状态混淆、哪些信息总是缺失。只有在数据确实需要区分时,再增加“待环境”“待外部确认”等状态,并为每个新增状态定义责任人和停留处理规则。
若管理软件支持自定义工作流,应先让一个产品线试运行,再复制经过验证的配置。大组织跨产品线往往有不同发布节奏、合规要求和职责边界,强行使用完全相同的字段会降低填写质量。适合统一的是分类原则和核心口径,差异化的是领域字段、审批链和响应覆盖时间。
4. 配置报表时让每张图回答一个管理问题
项目看板不必塞满所有指标。建议围绕行动设计视图:今天有哪些 S1、S2 无人接手;哪些缺陷在某个状态停留超过阈值;本迭代待验证队列是否超过容量;哪些缺陷反复重开;哪些问题属于发布后逃逸。点击明细后,应能追溯到缺陷记录和时间线。
特别要防止“漂亮仪表盘”替代问题解决。若图表显示平均周期下降,但重开率、生产逃逸或未关闭高风险缺陷同时上升,应暂停庆祝,先检查是否发生提前关闭、样本结构改变或验证范围缩水。
九、不同情况下的行动建议与取舍
1. 小团队:少设层级,把分诊责任轮值化
十人左右的团队不一定需要专职缺陷管理员。可以由测试或技术负责人轮值分诊,项目经理负责优先级冲突与范围取舍。状态控制在能说明下一步行动的最小集合,避免为了追求“流程完整”设置大量审批和字段。
小团队的主要风险通常是关键人员同时承担开发、分诊和发布工作,出现单点等待。轮值时应明确替补人选,值班期间需要响应什么、哪些问题可以暂缓、紧急问题通过什么渠道触达。若轮值增加了大量上下文切换,可以改为每天固定时段集中分诊。
2. 百人以上组织:统一口径,允许业务线保留必要差异
中大型组织最需要解决的是团队之间“同名不同义”:有的把严重度当优先级,有的将等待客户回复的时间排除,有的关闭后不记录版本。此时先统一严重度定义、基础字段、状态时间戳、关闭标准和核心报表,比先统一所有团队的每一项时限更重要。
对于承担生产服务的团队,值守与应急响应必须覆盖非工作时段;对于只在工作日交付的内部产品,设置全天候响应反而会造成虚假的承诺。总部规则可以定义最低治理要求,业务线则依据合同、用户影响和交付模式补充附件,并明确谁有权限批准差异。
3. 发布频繁、缺陷流量大的产品:加强分流和变更影响判断
持续交付团队应把缺陷与具体变更、构建和监控信号关联起来。高风险问题优先考虑回滚、功能开关、限流或隔离影响,再推进永久修复;低风险问题可进入短周期维护批次。发布后缺陷要能够定位到版本和变更范围,否则团队很难从问题回到预防措施。
此类团队不宜用每个缺陷都走同一套重审批流程。快速修复要有边界:谁可批准紧急变更、测试最低要求是什么、回滚方案在哪里、发布后谁观察指标。效率来自可控的快速通道,而不是删除必要验证。
4. 合规或高风险行业:宁可增加证据,也不要压缩必要审查
涉及敏感数据、安全控制、监管要求或设备安全的缺陷,处理速度不能以牺牲审计证据为代价。除常规复现和验证外,可能还需记录风险评估、审批人、变更验证、发布授权和回滚结果。任何快速通道都应明确适用条件和事后审查责任。
这类项目应避免把“流程耗时”简单定义为浪费。部分审查是风险控制的必要成本,改进方向应是让证据一次收集完整、评审提前介入和决策角色可及时触达,而不是取消审查节点。
5. 资源紧张时:先透明化延期,再决定降范围或加资源
若缺陷积压持续增长,而新增资源暂时不可得,项目经理要把未处理风险按影响、老化时间和绕行方案排序,并与业务负责人确认哪些可接受延期。不能将所有缺陷留在“待排期”状态,也不能假设团队之后自然会有空处理。
是否加人要看瓶颈位置。如果开发队列长、测试队列短,增加开发产能可能有帮助;如果待验证积压明显,扩充开发反而扩大在制品;如果决策等待最长,应先授权分诊和范围取舍。资源动作必须对应瓶颈,否则只是增加成本和协作复杂度。

十、上线与复盘:用 30 天建立可检验的制度,而不是一次性推行大改造
1. 第一周:取数并统一口径
先抽取最近 6 至 8 周的缺陷记录,检查状态名称、严重度填写、重复项、缺失时间戳和关闭原因。不要急着用不完整数据做绩效判断,先选一组可信样本人工核对。最终至少确认提交时间、首次响应时间、修复提交时间、首次验证时间和关闭时间是否可用。
同时访谈开发、测试、产品和项目管理角色,询问他们最常遇到的三种等待,以及当前升级路径是否可用。访谈用来解释数字,不代替数字;数字用来发现差异,也不代替一线对具体情境的说明。
2. 第二周:试行分类和状态责任
选一个边界清晰的项目试行严重度定义、分诊角色、最低提交字段、响应承诺和关闭标准。把例外情况提前列出来,例如无法复现、依赖客户数据、第三方服务故障、需等待发布窗口和已知限制。发生例外时记录原因,不要为了维持流程“看起来干净”而随意跳过状态。
试行期间不要同时重做绩效制度、组织架构和工具平台。改动过多会让团队无法判断哪些措施真正有帮助。先验证规则是否可理解、状态能否被正确使用、责任人是否愿意执行,再考虑自动化和跨团队推广。
3. 第三周:检视堵点并只改一到两处
每周查看状态停留时间、超时原因和在制品数量。若“待补信息”最长,改提交模板或提供示例;若“待排期”最长,明确决策人和评审频率;若“待验证”最长,调整测试容量、环境稳定性或修复交接质量。每个措施都要指定负责人和完成日期。
改动前后应保留相同口径,至少比较中位数、长尾、重开率和高严重度超时情况。若样本量较小,不要过度解读百分比变化;可以同时展示具体条数和案例时间线,说明结果的不确定性。
4. 第四周:决定保留、调整或撤回
复盘时问三个问题:流程是否让责任更清楚;等待是否在目标环节下降;有没有出现新的负面影响,例如字段填写负担上升、测试被过度打断、低优先级缺陷无人复评或高风险问题被普通队列掩盖。只有同时看收益和副作用,才能判断制度是否值得推广。
若某条规则增加了录入成本,却没有改善分诊质量或追溯能力,应简化或撤回;若规则有效但执行率低,应先检查培训、工具提示和责任安排,而不是立刻加重处罚。制度不是越严越好,能够持续使用、遇到例外仍可解释,才算有效。
5. 用一页复盘报告形成持续改进闭环
每个复盘周期可以只用一页总结:本期样本范围与口径、缺陷流转趋势、最慢环节、典型重开原因、高风险问题、上期措施结果、本期一项改进动作及负责人。保留未处理风险和决策记录,方便下个迭代接续,而不是每次重新讨论同一问题。
建议把目标写成可验证的过程目标,例如“分诊缺陷在一个工作日内完成责任归属的比例提高”,而不是“缺陷效率提高 30%”这类缺乏口径的承诺。目标是否合理,要由团队基线、样本规模、风险级别和当前资源共同决定。
十一、最后的判断:最好的缺陷制度,是让坏消息更早出现、让决策更快发生
1. 不要追求最低缺陷数,先追求真实可见
缺陷制度的价值不是让报表变得好看,而是让团队尽早知道哪里坏了、影响谁、还有什么风险。若大家因为指标压力不敢登记问题,缺陷数会下降,实际质量却未必改善。鼓励清晰报告、及时分级和诚实记录,是有效治理的基础。
2. 把改进目标放在等待、返工和风险逃逸上
一个可靠的制度会同时减少无主等待、减少不必要返工,并防止高风险问题穿过关闭门槛。三者相互牵制:只缩短修复时长,可能增加返工;只减少缺陷数量,可能压制报告;只增加审批,可能延长等待。项目经理必须依据瓶颈调整,而不是把某个指标最大化。
3. 下一步先做三件小事
- 抽取最近一个迭代的缺陷记录,画出从提交到关闭的状态时间线,找出最长的两个等待环节。
- 与产品、开发和测试负责人共同确认严重度定义、首次响应责任和关闭证据,先试行一个迭代。
- 每周复盘中位周期、长尾、重开原因和高风险超时,只选择一个最值得改的流程动作。
我认为缺陷效率真正的分水岭,不是团队有没有一张漂亮的流程图,而是每条重要缺陷是否始终有明确责任人、可核实的下一步和到期后的决策路径。先让等待变得可见,再让责任变得清楚,最后才谈工具自动化和规模化推广;这比单纯提高催办频率,更能带来可持续的交付改进。
常见问题解答(FAQ)
1. 项目经理如何设计缺陷优先级制度,避免所有 Bug 都被标成紧急?
我负责协调研发和测试时,经常遇到业务说“这个问题很急”,研发却认为影响有限,最后优先级靠争论决定。我想建立一套大家都能执行的规则,严重程度和处理顺序应该怎么区分?
把“严重程度”和“处理优先级”分开定义:严重程度描述功能或数据受损程度,优先级则结合影响范围、业务时点和临时绕行方案决定。可以先试用四级规则:P0 表示核心业务全面中断或存在重大数据风险;P1 表示关键流程受阻且没有可行绕行;P2 表示部分用户受影响或有替代操作;
P3 表示轻微体验问题或不影响当前交付。提单时由报告人填写影响范围和复现条件,项目经理或值班负责人依据规则复核,而不是让每个人自行判断等级。试行两周后,检查 P0、P1 占比及降级原因;如果高优先级比例长期异常,先校准定义和业务边界,不要简单把所有问题都压低等级。
2. 缺陷提单模板应该包含哪些字段,才能减少来回追问?
我遇到过缺陷单写着“页面异常”就提交了,研发追问环境、账号和操作步骤后,测试还要重新复现。我担心字段太多会让人不愿提单,太少又会浪费排查时间,模板该怎么取舍?
模板优先收集能帮助他人复现和判断影响的信息,建议必填:标题、发生环境与版本、前置条件、可复现步骤、实际结果、预期结果、影响范围、复现频率和附件;优先级可由规则辅助判断,避免报告人凭感觉填写。一个实用标题格式是“模块/操作/异常结果”,例如“订单页/提交后刷新/状态仍显示待支付”。
设备信息、日志、请求编号等可设为条件字段:只有特定端或接口类问题才要求补充。上线后抽查最近 20 张缺陷单,统计因信息不足退回的数量;如果退回集中在某一字段,先通过示例和提示改善,而不是继续增加必填项。
3. 缺陷处理时限怎么定,才能既有约束又不把 SLA 变成形式?
我想给不同等级的缺陷设响应和处理时限,但项目中有些问题当天能修,有些要跨团队定位。我担心只考核关闭速度会让大家急着关单,实际质量反而变差,指标应该如何设计?
把时限拆成“首次响应、给出处理计划、修复或阶段性结论”三段,并按等级分别约定。例如可先试行:P0 15 分钟内响应、1 小时内明确止损或协作方案;P1 2 小时内响应、当天给出计划;P2 在一个工作日内响应并纳入迭代评估;P3 由负责人确认排期。
这里的数字是可调整的起点,不应直接当作所有团队的行业标准。看板至少跟踪超时未响应数、缺陷平均停留时间、重新打开率和各状态积压量;若关闭很快但重新打开率上升,说明制度奖励了速度,却没有守住验证质量。跨团队等待要单独标注原因,避免把等待时间误判成个人处理效率。
4. 怎样用缺陷数据找到流程问题,而不是只追着开发修单?
我发现同类问题隔几周就会再次出现,单看每个缺陷都已经关闭,项目复盘却说不清为什么总在返工。我想知道应该统计哪些数据,才能判断问题出在需求、开发、测试还是发布环节?
每周按模块、缺陷类型、发现阶段和根因做一次小型 Pareto 分析,重点看数量集中项与高影响项,不要只排名个人。比如两周试点中发现 30 个缺陷,其中 12 个与接口字段约定不清有关,就应检查接口评审和契约测试,而不是要求开发“更仔细”。
缺陷关闭前增加根因分类,如需求歧义、边界条件遗漏、代码回归、环境配置或数据问题;对重复问题记录对应的预防动作和负责人。判断改进是否有效,可比较改动前后同类缺陷数量、线上逃逸缺陷数和重新打开率,并确保版本范围与统计周期一致。数据量少时先把结论当作线索,结合缺陷样本复核,避免仅凭比例给团队贴标签。
核心关键词
文章包含AI辅助创作:修复实操方法:项目经理提升Bug / 缺陷效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508943
读者评论
我们团队之前只看提交到关闭的总时长,后来发现不少时间耗在等版本和等验证上。按状态记录时间戳确实更有用,不过前提是大家及时更新状态,否则数据看起来精确,实际还是不准。
严重度和优先级分开这点比较实用。实际协作中最难的往往不是定义等级,而是产品、研发和项目负责人对影响范围判断不一致,最好定期拿真实案例校准口径。
缺陷字段太多确实会让人随手填。我们把日志和设备信息改成特定问题再补,提交顺畅了一些;但待补信息最好设明确责任人和提醒,不然只是换个状态继续搁置。
