缺陷管理最容易失控的时刻,不是系统里出现了很多 Bug,而是团队把“提交了多少、关闭了多少”当成质量本身。项目经理真正要做的,是把一个用户可感知的异常,转成可复现、可判断、可修复、可验证、可复盘的闭环。本文给出一套从零搭建缺陷流程的方法,并用明确标注为情景模拟的数据说明:如何定级、怎么排优先级、何时拦截发布,以及怎样避免缺陷流程沦为填表运动。
一、先讲核心结论:缺陷管理不是登记问题,而是控制风险
1. 从“记下来”到“管起来”,中间差了四个判断
在项目里,Bug 常常从一句话开始:“这里好像不太对。”这句话可以是有效线索,但还不是一条可执行缺陷。项目经理要推动团队完成四个判断:现象是否可复现;影响了谁、影响多大;由谁在什么时间处理;修复后用什么证据证明问题已解决。
因此,我把缺陷管理理解为一条风险控制链:发现异常,确认事实,判断影响,安排处置,验证修复,观察回归,沉淀预防措施。缺少其中任何一环,缺陷都可能以“已关闭”的形式继续存在。
例如,用户反馈“付款失败”,团队如果只记录“支付按钮无反应”,开发人员可能无法判断是点击事件没触发、接口超时、支付渠道拒绝,还是前端没有显示错误提示。一个好缺陷记录不一定一开始就知道根因,但要足以让相关人员复现和缩小范围。
2. 缺陷流程的目标,是让决策更快,而不是让字段更多
流程设计应服务于三个结果:减少反复追问、避免高风险问题漏过发布、让同类问题下一次更早被发现。缺陷表单如果有二十个必填字段,却仍然要在群里追问账号、环境和操作步骤,说明字段设计没有改善协作。
我通常先问:这个字段会改变哪个决定?如果答案是“不会改变分派、优先级、修复策略、验证方式或复盘结论”,它就不应成为所有人的必填项。初始提单要轻,分诊后再补充技术信息,往往比让提交者一次填完所有内容更有效。
3. “严重程度”和“处理优先级”必须分开
严重程度描述缺陷造成的影响,例如数据丢失、核心流程中断、局部体验受损;优先级描述团队应该多快处理。二者相关,但不能画等号。一个影响面较小、但涉及监管时限的问题,优先级可能很高;一个偶发且有可靠绕行方案的非核心视觉问题,严重程度未必低,但处理时间可以协商。
严重程度回答“坏到什么程度”,优先级回答“现在先做什么”。如果团队把二者合成一个“高、中、低”,就很难解释为什么某个高严重问题暂缓、某个看似小的问题插队。
| 判断维度 | 项目经理要问的问题 | 常见证据 |
|---|---|---|
| 严重程度 | 失败会造成什么业务或用户损失? | 核心流程、数据、权限、合规、影响范围 |
| 优先级 | 是否必须在当前迭代或发布前处理? | 截止日期、绕行方案、影响用户数、修复成本 |
| 紧急程度 | 损害是否正在持续扩大? | 线上错误率、投诉增长、资金或数据风险 |
| 可接受性 | 不修复是否有明确风险接受人? | 业务负责人确认、发布记录、回滚预案 |
在 PingCode 等项目管理平台中落地时,可以把缺陷记录、负责人、状态、版本和验证结果关联起来;但工具只负责承载流程,不能替代团队对风险的判断。字段配置应从上述决策问题出发,而不是从“平台能配置什么”出发。

二、先还原真实场景:为什么缺陷常在交付后才变成“项目问题”
1. 缺陷通常不是突然出现,而是被协作断点放大
项目现场里,一个小异常可能经历这样的变化:测试人员在预发环境发现问题,提交时没写账号;开发无法复现,退回补充;提交者隔天补了截图,却没有网络请求信息;问题被标成“待确认”;迭代结束后又因状态未清理而被误认为已解决。真正消耗时间的,未必是修复本身,而是信息丢失、责任不清和决策延迟。
另一种更隐蔽的情况是,团队有工单,却没有共同的风险语言。测试说“阻塞”,开发理解为“当前代码无法继续”,产品理解为“功能体验不好”,项目经理则以为“发布肯定不能过”。同一个标签承载了不同含义,结果是会上争论词语,而不是处理用户影响。
2. 从零搭流程,先看产品风险和团队规模
一个小团队、单一服务、每周发布,与一个包含多条业务线、多个环境和外部依赖的组织,不应照搬同一套流程。流程越复杂,信息路由的成本越高;流程越简单,跨团队问题又可能没有归属。合理做法是先画出缺陷从哪里来、经过谁、在哪个决策点停住,再决定要不要增加状态和规则。
对于中大型团队,PingCode 这类平台可以作为缺陷与需求、迭代、版本、测试活动之间的协作载体。项目经理应重点确认:跨团队负责人是否能被明确指派;状态变化是否可追溯;发布版本与验证结论是否能关联;统计口径是否一致。不要先做复杂仪表盘,再发现基础数据没有统一定义。
3. 先确定三个场景,再设计工作流
我建议项目经理先梳理三类真实场景。第一类是开发和测试阶段发现的问题,目标是快速复现、修复、回归;第二类是线上反馈,目标是先止损,再定位根因;第三类是外部依赖或跨团队问题,目标是明确责任接口、时限和临时方案。
这三类问题的优先顺序与协作方式不同。线上数据错误可能需要立即回滚或关闭入口;测试阶段的低影响体验问题可以排入迭代;依赖第三方服务的故障则需要同时准备降级方案。把所有问题放进同一个“待处理”队列,容易造成线上事故被普通体验项淹没。
4. 观察队列比观察总数更能看出流程卡点
缺陷总数上升不一定代表质量变差:测试投入增加、覆盖范围扩大,也可能让更多问题提前暴露。相反,缺陷数量下降也不必然是好事,可能是提单门槛过高或团队不再报告。项目经理更应该观察问题在哪个阶段积压、等待多久、退回几次,以及修复后重新打开的比例。

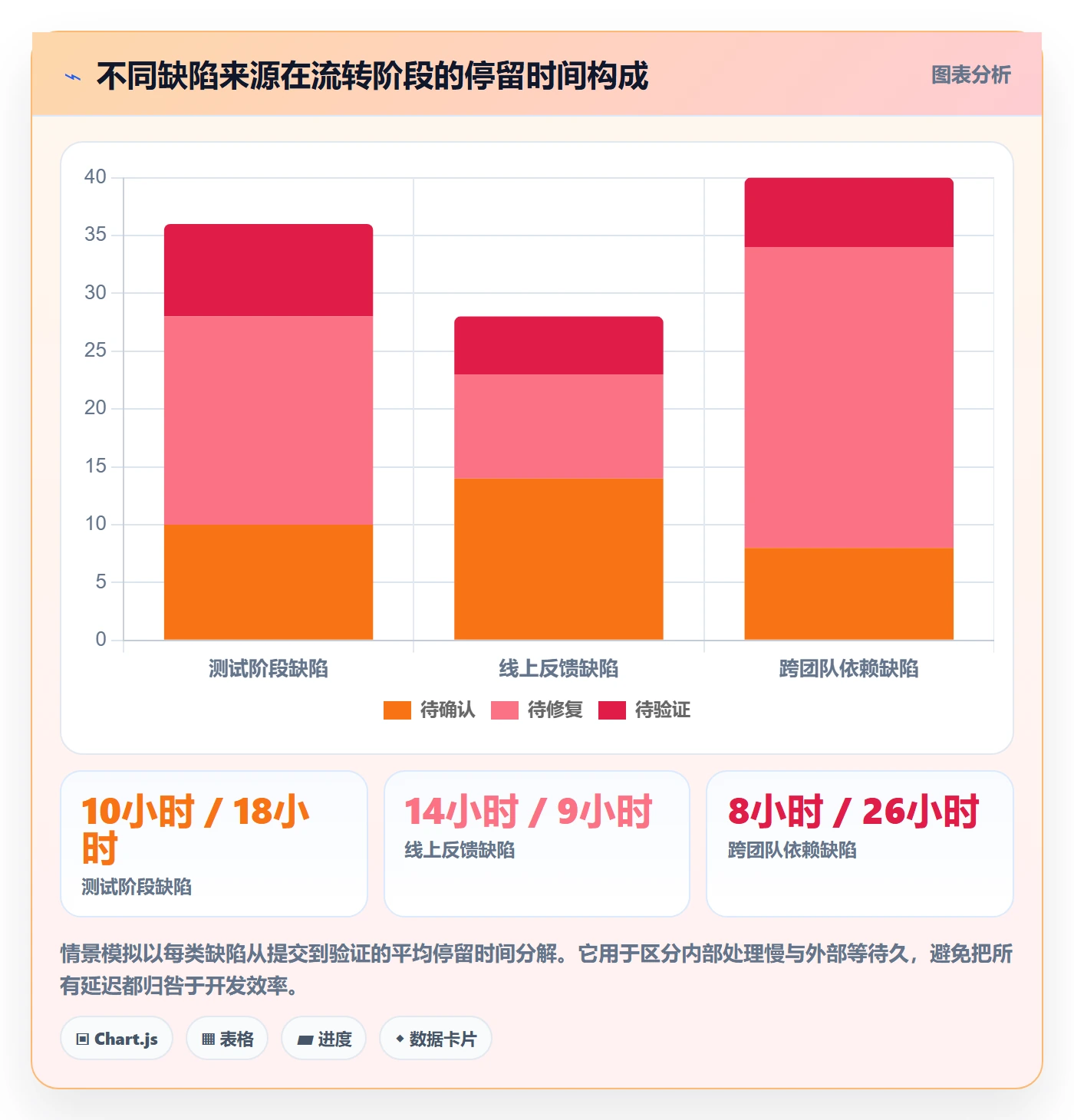

以下图表使用情景模拟数据,目的是演示怎么观察流程卡点,不代表行业基准。若团队发现“待确认”占了大量时间,优化方向就不是催开发,而是补齐复现信息和分诊责任。

三、拆解常见误区:看起来规范,实际会拖慢闭环
1. 误区一:所有人都能报缺陷,就不需要分诊
开放提单是好事,但开放不代表每条记录都可以直接进入开发队列。用户建议、需求变更、环境配置问题、重复报告、操作误解和真实软件缺陷,表面上都可能表现为“功能不符合预期”。如果不设分诊,开发时间会被大量待确认事项切碎。
分诊不是把问题挡在门外,而是尽快给出明确去向:缺陷、需求、使用支持、环境问题、重复项,或暂时无法复现。每一种结论都应该允许重新打开或补充证据,避免“不是缺陷”变成不解释的拒绝。
2. 误区二:优先级靠谁声音大
销售、业务、研发和测试都可能有充分理由争取优先处理。若项目经理只依据会议里谁最着急,优先级会被即时压力左右,长期积累的合规、数据和稳定性风险反而失去位置。
我会要求每个插队请求回答四个问题:影响多少用户或业务环节;损失是否正在发生;是否存在临时绕行;不处理的最晚决策时间是什么。问题不能量化时,不等于问题不重要,但应记录判断依据和风险接受人。
3. 误区三:开发改完代码,缺陷就能关闭
“代码已提交”只证明有修改动作,不证明用户看到的问题已消失。修复可能没有进入验证环境;测试数据可能覆盖不到原始条件;同一缺陷还可能在其他入口复现。关闭标准必须包含可核验的结果,例如复测步骤、环境、版本、测试证据或线上监控窗口。
对于低风险问题,独立测试不一定要求另一个岗位完成,但至少要有明确的验证动作;对于支付、权限、数据一致性等高风险问题,应尽量由非修复者验证,并覆盖相关回归路径。
4. 误区四:缺陷越少,质量越高
缺陷数量只表示被记录的问题数量,不直接等于产品质量。一个测试覆盖充分的版本可能在开发阶段暴露更多问题,却在发布时更稳定;一个缺陷记录很少的版本也可能只是缺少用户反馈、自动化覆盖或提报习惯。
所以我不会单独用缺陷总数给团队排名,也不建议把“每人关闭多少 Bug”当绩效指标。这样的指标容易诱导拆单、草率关闭和回避难题。更可靠的观察应组合使用严重缺陷逃逸率、修复周期、重新打开率、重复缺陷率与发布后影响。
5. 误区五:状态越细,管理越精确
如果每个小动作都新增一个状态,团队会花时间维护流程,却未必增加可见性。状态最好对应一个真实的责任交接或决策变化。例如“待确认”意味着分诊人尚未确认问题,“待修复”意味着已确认并进入开发队列,“待验证”意味着修复已交付验证。
如果“处理中”“已接手”“开发中”“编码中”“待合并”没有不同的管理动作,可以把它们合并,或放进补充字段。流程状态应该让人看懂下一步由谁做,而非完整复刻每个人的工作日记。
6. 误区六:周会逐条念缺陷,是在做管理
逐条念清单会让会议变成状态同步,真正需要决策的问题反而没有时间。项目经理可以把常规缺陷放在异步看板上,会议只讨论超时、跨团队阻塞、发布风险、争议定级和资源冲突。
若某个问题连续两次会议都在解释背景,却没有负责人、下一步和期限,说明会后没有形成决策记录。会议纪要至少写清“决定是什么、谁负责、什么时间检查、未完成时升级给谁”。
| 表面做法 | 潜在副作用 | 更有效的替代方式 |
|---|---|---|
| 按缺陷总数判断团队质量 | 诱发少报、拆单或压单 | 看逃逸率、周期、重开率和影响程度 |
| 所有问题都标最高优先级 | 优先级失去区分能力 | 要求影响证据、时限与风险接受人 |
| 开发提交后立即关闭 | 把修复动作误当用户结果 | 设置验证条件,保留重新打开路径 |
| 强制填写大量字段 | 提单变慢,字段出现虚填 | 分阶段补充信息,初始提单只保留必要项 |
四、建立专业判断逻辑:从复现到优先级,一步步让决策可解释
1. 第一步:确认这是一条可处理的问题
分诊的第一目标不是马上找根因,而是判断记录是否指向一个具体、可行动的现象。建议检查:是否有明确的预期结果和实际结果;是否说明发生环境和版本;是否包含复现条件;是否与已有问题重复;是否属于需求变化或配置差异。
无法复现时,不要直接关闭,也不要默认开发必须接手。可以进入“待补充”状态,写清还缺哪条信息、由谁补充、何时复查。超过约定时间仍无新证据时,标记为“暂不可复现”并保留重新打开入口。关键是留下判断依据,而不是让问题无声消失。
2. 第二步:用影响矩阵判断严重程度
严重程度不应由修复难度决定。可以从五个维度评估:是否影响核心路径;是否造成数据错误或丢失;是否触及权限、安全或法规要求;受影响用户的范围;是否有可行绕行方案。每个维度不必设计复杂打分,先用团队能一致理解的分档即可。
| 级别 | 典型影响 | 处置原则 |
|---|---|---|
| 阻断级 | 核心服务不可用、关键数据损坏、重大安全或合规风险 | 立即止损,负责人快速确认是否回滚、停用或热修 |
| 高 | 核心功能大范围失败,且没有可靠替代路径 | 纳入当前发布决策,明确修复和验证时间 |
| 中 | 部分用户或非核心流程受影响,存在有限绕行 | 进入迭代计划,评估影响范围与修复成本 |
| 低 | 局部体验、文案或低频边界问题,短期影响有限 | 排入待办,合并同类项并在版本规划时复核 |
这不是通用行业标准,而是项目启动时可讨论的初始分档。团队要结合产品性质调整:金融结算、医疗决策、权限管理等场景对数据和安全风险的容忍度,显然不同于内部低风险展示页面。
3. 第三步:单独判定优先级和时限
确定严重程度后,再判断优先级。可采用四个因素:影响人数或业务量、损害是否持续、解决方案是否可绕行、是否存在发布窗口或外部时限。项目经理可以用简单的“当前必须处理、当前迭代处理、排期处理、暂缓并记录风险”四档,不必追求看似精确的数字评分。
若团队希望使用评分,可将影响范围、持续性、绕行能力和时限分别按一至三分评估,再由分诊人讨论总分对应的动作。但分数只作为对话起点,不能自动替代业务判断。涉及数据泄露、资金损失或法规义务时,单项风险就可能触发升级,不应被其他低分抵消。

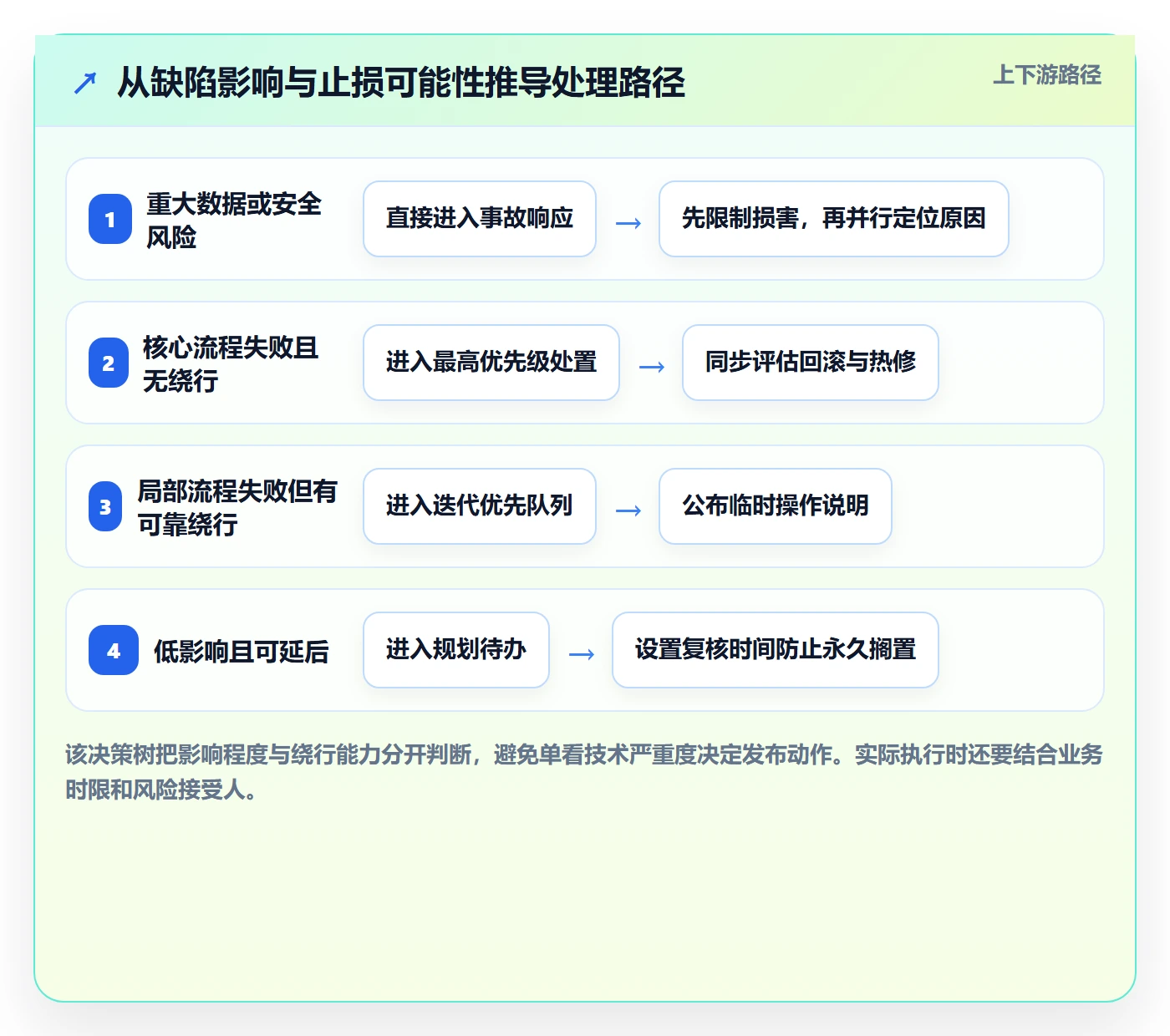

4. 第四步:分清事故响应和普通缺陷排期
线上正在扩大的问题要先止损,再追求完整根因。止损手段可能包括回滚、关闭入口、切换备用服务、限制流量、修正数据或发布临时提示。项目经理需要协调技术、业务、客服和运营,让用户影响先停止扩大。
事故稳定后再转入常规修复和复盘。事故记录应保留时间线:首次发现、影响确认、止损执行、恢复服务、验证完成。不要把这类问题简单并入普通迭代清单,否则响应时效和事后改进都会失焦。
5. 第五步:把验证标准写在修复之前
不少返工源于“修好”的定义太模糊。提单或分诊时就应写明预期结果和关键边界条件。例如,登录问题不只要验证正确密码能登录,还要验证错误密码、锁定状态、验证码过期、不同终端和网络中断后的提示行为。
高风险问题还要明确验证范围:修复点本身、直接依赖、相邻功能、历史数据兼容、权限边界,以及需要观察的线上指标。验证范围不是越广越好,而是要围绕可能的影响链路做有理由的选择。

五、具体案例与数据观察:一条支付缺陷如何走完闭环
1. 案例背景:同一句“支付失败”不能直接分配开发
下面是一个匿名化的情景案例,数据为流程演示用的模拟值,不代表某个企业的真实生产统计。某在线服务在灰度发布后收到反馈:部分用户完成支付后页面仍显示“待付款”,用户重复点击后产生重复请求。表面看是页面状态问题,但潜在风险涉及订单状态与资金确认是否一致。
项目经理没有先把它定为“前端缺陷”,而是协调测试、后端、支付接口负责人和业务一起确认三个事实:是否真的发生重复扣款;订单状态是否与渠道回执一致;问题是否只发生在某个网络或客户端版本。先核实损害,再决定级别,避免错误修复方向。
2. 提单内容:让别人不用反复追问就能开始定位
提单人补充了测试账号、设备与客户端版本、订单编号、发生时间、操作步骤、预期和实际结果、录屏,以及脱敏后的请求标识。项目经理要求不要上传真实支付凭据或敏感个人信息,而是用可追踪的测试订单和内部日志编号关联。
这一步的关键不是让一线人员掌握技术诊断,而是提供能连接前端日志、服务端日志和外部支付回执的线索。对隐私和安全要求较高的业务,截图和附件也要遵守数据脱敏规则,不能为了“证据完整”扩大敏感信息暴露。
3. 影响判断:技术现象之外,还要看业务后果
模拟排查结果显示:页面刷新后订单状态大多恢复正常;少量请求因重复提交进入异常对账队列;未发现实际重复扣款,但用户无法判断是否支付成功。团队将其定为高优先级处理,并先关闭容易触发重复提交的交互入口,同时增加明确的处理中提示。
这个判断不是因为“页面看起来严重”,而是因为支付状态不确定会引发重复操作、客服咨询和对账成本。即使没有确认资金损失,短期止损也合理。后续修复仍需覆盖重复请求幂等、状态回查和前端反馈,不能只改一个按钮的禁用样式。
4. 修复验证:既验证原问题,也验证相邻风险
团队将验证拆为四组:正常支付后状态同步;支付回执延迟时页面展示;重复点击或网络重试时是否产生重复业务动作;渠道回调失败后订单是否能被补偿任务恢复。测试结果需关联版本、环境和订单样本,避免只写“验证通过”。
情景模拟中,首次修复通过功能用例,但压力测试发现短时间重复请求仍会触发两次状态更新。缺陷因此重新打开,并把修复范围从前端交互扩展到服务端幂等校验。若团队以“代码已合并”为关闭标准,这个问题很可能带着未覆盖的边界条件进入发布。
5. 复盘数据:缩短等待,比催促个人更能改善周期

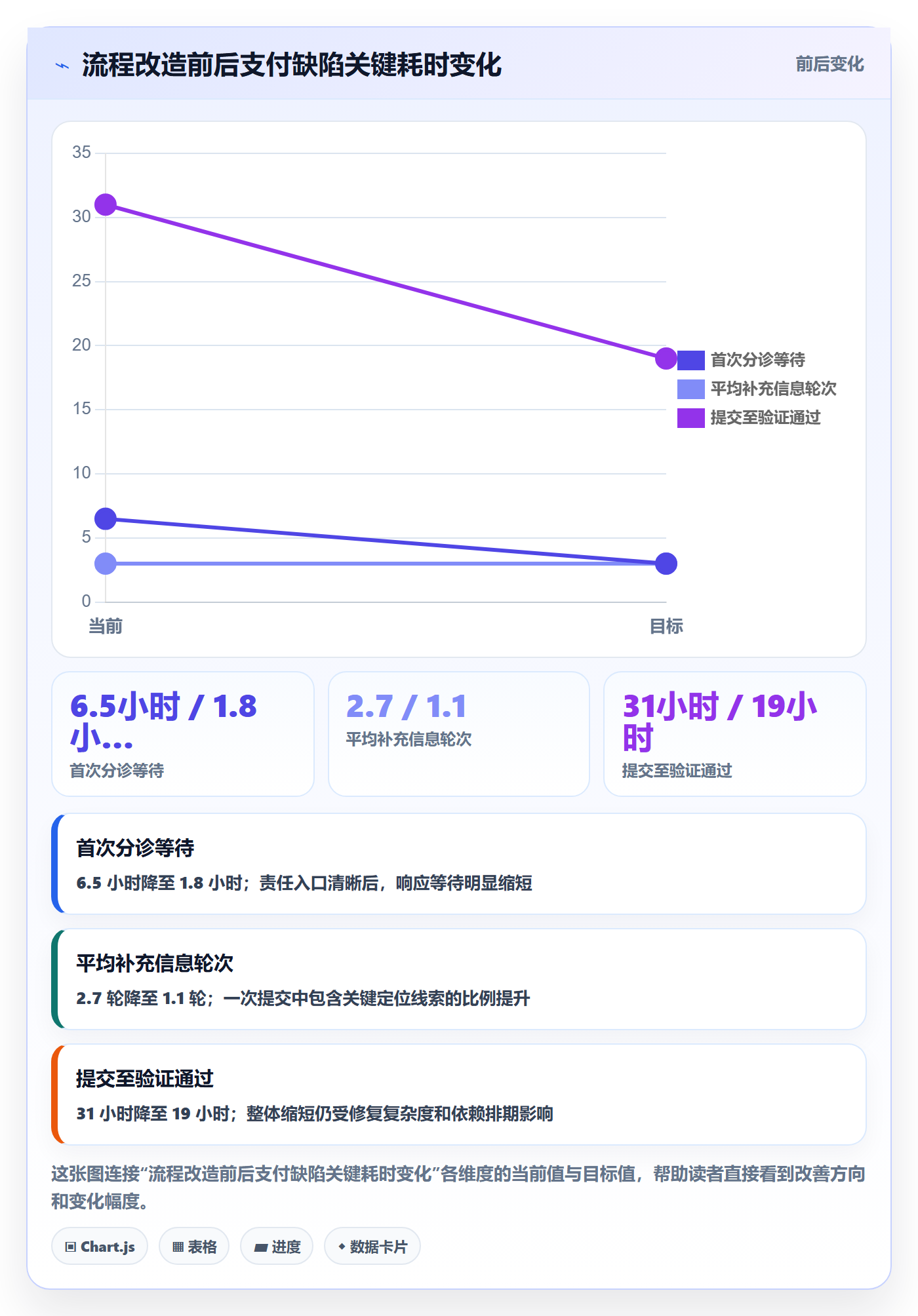

下表为模拟案例的首轮与流程调整后的对比。其用途是展示项目经理如何记录等待时间变化,不应包装成普遍效果承诺。调整措施包括提单模板增加订单关联信息、线上缺陷明确值班分诊人、验证结果必须关联测试证据。
| 流程指标 | 调整前模拟值 | 调整后模拟值 | 解读 |
|---|---|---|---|
| 首次分诊等待 | 6.5 小时 | 1.8 小时 | 指定值班分诊人与清晰入口,减少无人认领时间 |
| 平均补充信息轮次 | 2.7 轮 | 1.1 轮 | 补充订单标识、环境和操作步骤后,往返追问减少 |

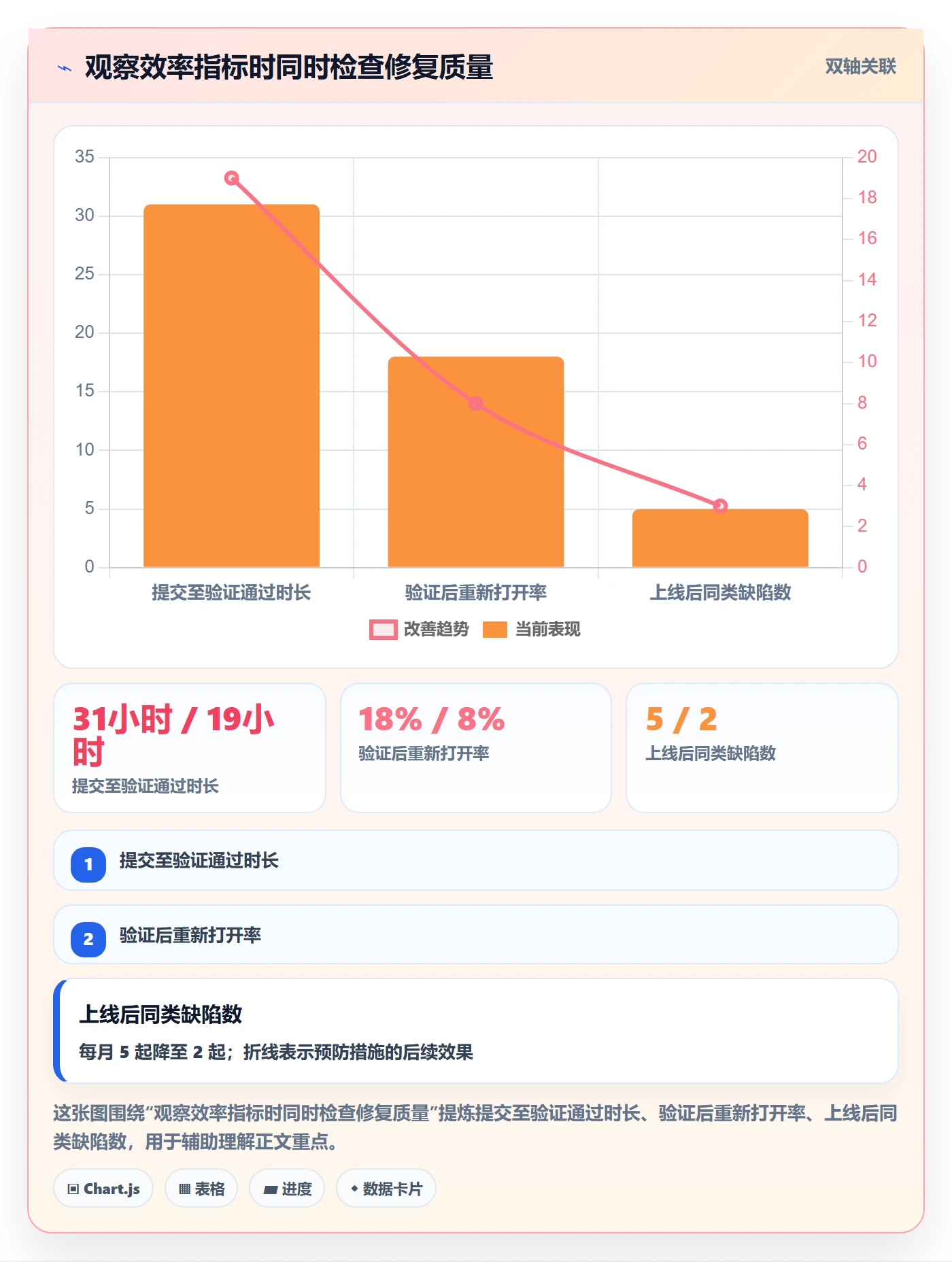

| 从提交到验证通过 | 31 小时 | 19 小时 | 总周期下降,但仍需关注复杂依赖导致的长尾个案 |
| 验证后重新打开率 | 18% | 8% | 提前定义验证范围,减少“只测表面现象”的关闭 |

6. 指标要成组看,单个数字容易讲错故事
如果只看缺陷关闭周期下降,可能是团队更快验证,也可能是低质量关闭;如果只看重新打开率下降,也可能是测试人员不再重开。项目经理应同时观察时间、结果和风险:等待时长是否缩短;重新打开率是否改善;严重缺陷是否在发布后出现;同类问题是否重复发生。
我建议每月挑选少量代表性缺陷做抽样复盘,而不是只看汇总图。抽样时追问:最初提单缺了什么;哪个判断延误了;修复验证覆盖了什么;如果当时有自动化或监控,能否更早发现。这样才能将指标转成改进动作。

六、从零到一搭建流程:把规则落到角色、状态和证据
1. 先定义角色责任,不要让“大家负责”变成无人负责
小团队里一个人可以兼任多个角色,但每个动作仍要有明确责任人。提单人提供现象和初始证据;分诊人判断类别、严重程度和路由;修复负责人提供方案与版本;验证人依据标准复测;项目经理协调优先级、阻塞和发布决策;业务负责人在接受残余风险时明确签字或留下可追溯记录。
线上事故还需要补上值班或应急负责人,避免等到例会才处理。对于涉及跨部门的缺陷,可以指定一个主责协调人,不代表其必须独自修复,而是由他持续跟踪依赖、更新时间和升级路径。
2. 状态要少而清楚,每个状态都写明退出条件
一个基础流程可以从“新建、待分诊、待处理、处理中、待验证、已关闭、暂缓、重复或不成立”开始。团队无需机械照搬;重要的是每个状态能回答三个问题:当前由谁行动;需要补什么信息;满足什么条件才进入下一状态。
- 新建:记录刚进入系统,尚未完成分诊。
- 待分诊:等待确认是否为缺陷、影响级别和责任团队。
- 待处理:问题已确认,等待进入具体修复计划。
- 处理中:已有负责人在调查、修复或协调依赖。
- 待验证:修复版本可用,等待按约定范围复测。
- 已关闭:验证证据满足关闭标准,相关人可追溯结论。
- 暂缓:已明确当前不处理,并记录风险、接受人和复核日期。
- 重复或不成立:写明关联记录或判断理由,并允许提交补充证据。
退回状态不是垃圾桶。每次退回都应选择原因,例如信息不足、环境不一致、需求确认中、无法复现或实际符合设计。用结构化原因观察退回模式,才能判断要改提单模板、测试环境还是产品需求说明。
3. 设计最小可用提单模板
缺陷模板可以分成“提交时必填”和“分诊后补充”。初始阶段只要求提交者通常能提供的信息,避免将技术诊断责任推给用户或测试人员;分诊后再补充日志、影响评估、修复版本和回归范围。
| 阶段 | 建议字段 | 设计理由 |
|---|---|---|
| 初始提交 | 简短标题、环境与版本、复现步骤、预期结果、实际结果、发生时间、附件或日志索引 | 支撑复现和初步分流,不强迫提交者猜根因 |
| 分诊确认 | 问题类别、严重程度、优先级、影响范围、重复项关联、责任团队 | 支撑队列安排与风险决策 |
| 修复阶段 | 负责人、修复版本、方案摘要、依赖事项、预计处理时间 | 让项目经理看到阻塞和发布关联 |
| 验证关闭 | 验证环境、验证步骤、结果证据、回归范围、关闭人 | 证明问题结果已被验证,而非仅有代码变更 |
4. 把时限定义为服务约定,而不是惩罚指标
团队可以为分诊和更新建立服务约定,例如:阻断级问题在约定时间内确认接手;普通问题在一个工作日内完成初次分流;处理中问题超过约定周期必须说明阻塞和下一次更新时间。这些时间要根据值班覆盖、时区、团队规模和业务风险设置,不要假装所有组织都能提供全天候响应。
时限的重点是“有响应、有解释、有下次更新时间”,不是逼开发承诺无法兑现的修复日期。若依赖第三方或问题难以复现,项目经理应推动给出下一步调查动作和更新节点,而不是让工单一直停留在“处理中”。
5. 用工具承载规则,但别把配置复杂度误当成熟度
使用 PingCode 等平台时,可先配置最小工作流、必需字段、负责人、版本关联和基本看板,再用一两个迭代验证。优先检查团队是否能在一个视图里回答:哪些问题阻塞发布;哪些已超时;哪些等待外部依赖;哪些修复后尚未验证;哪些风险已被明确接受。
自动化适合处理确定性规则,例如高严重度缺陷自动通知负责人、状态转到待验证时提醒测试人员、超过时限时提醒项目经理。自动化不适合替人判断影响程度,也不应自动关闭长期未更新的问题。没有明确责任的自动化,只会更快地发出没人处理的提醒。

七、不同情况下怎么行动:发布前、线上、跨团队与小团队的取舍
1. 发布前发现阻断问题:先评估发布条件,再决定是否延期
当问题涉及核心路径、数据正确性、安全或合规要求,项目经理不能只问“能不能赶上”。还要问:是否有回滚方案;修复后是否有足够验证时间;残余风险由谁接受;发布窗口错过的代价是什么;替代方案能否限制影响。
若没有可靠绕行、验证不足且影响范围不可控,延期通常比带风险上线更可解释。若问题影响有限、已有稳定绕行并经过业务确认,可以在记录风险、明确告知和设定复查时间的前提下发布。关键不是永远选择保守,而是让取舍有证据、有负责人、有回退路径。
2. 线上正在发生的问题:优先止损,不要等待完整根因
线上缺陷应快速确认影响面和时间线。对持续扩大中的数据或服务问题,先做可逆的止损动作,再并行定位原因。不要为了等到完美诊断,错过关闭入口、回滚版本或切换备用服务的窗口。
止损并非修复完成。事故稳定后,要检查临时措施是否留下新的风险、数据是否需要补偿、用户是否需要通知、监控是否能及时发现复发。线上问题的关闭条件通常比普通测试缺陷更严格,因为影响可能跨越不同用户、版本和数据状态。
3. 跨团队或第三方依赖问题:管理接口,不要只转发工单
跨团队缺陷最常见的失败方式是“已经发给对方了”。项目经理应明确对接人、所需材料、反馈期限和升级路径,并为等待期间设置临时方案。对于外部服务故障,可约定超时、重试、降级和恢复后的补偿机制;对于内部团队依赖,应确认接口契约、版本兼容与联调环境。
如果对方无法在当前周期修复,项目经理要把风险转成项目决策:是否降级功能、调整发布日期、限制用户范围,或接受临时缺陷。不能让一个没有责任人的“外部依赖中”无限期留在列表里。
4. 小团队和早期产品:保留轻流程,但不能省掉证据
小团队可能没有专职测试或项目管理岗位。可以将字段减到标题、复现步骤、预期与实际、影响等级、负责人和验证结果;由每周固定的短分诊会处理争议项。即便只有三五个人,也要写清问题如何复现、谁确认修复,否则知识只存在于聊天记录里。
早期产品变化快,需求边界常调整。项目经理要尤其注意区分“实现与已确认规则不一致”和“新需求被误报成缺陷”。把需求变更伪装成缺陷会扭曲质量数据,也会让排期失去透明度。
5. 中大型组织:重点解决多团队口径和发布风险视图
中大型组织通常不缺记录入口,难点是团队定义不一致、重复单多、状态各异、跨产品线风险看不见。可以先统一严重程度定义、关闭标准、重复项处理、发布关联和指标口径;各团队再保留适合自身技术栈的细节字段。
在这类组织中,PingCode 等项目管理平台更适合作为跨团队的可追溯协作层,而不是强行替代每个团队的技术诊断方式。项目经理应先验证权限、信息隔离、流程配置和报表口径是否符合组织要求,再决定推广范围。工具上线不是流程完成,培训、责任分工和数据治理同样不可少。
6. 不同风险与成本下的处理取舍
| 情境 | 优先目标 | 可以接受的取舍 | 不能省略的控制 |
|---|---|---|---|
| 高影响线上故障 | 尽快停止损害 | 先采取临时止损,再补完整根因 | 记录时间线、回滚方案和恢复验证 |
| 发布前高严重问题 | 控制发布风险 | 必要时延期或缩小发布范围 | 业务风险接受人和验证证据 |
| 低影响体验问题 | 平衡体验与交付成本 | 合并同类项,按迭代排期处理 | 保留复核时间,避免永久搁置 |
| 无法稳定复现的问题 | 补足证据并缩小范围 | 短期标记待观察而非立即修复 | 写明缺失信息、采集方案和重新检查条件 |
| 第三方依赖故障 | 管理服务边界与用户影响 | 降级或限制部分功能 | 明确外部负责人、超时与补偿方案 |
八、复盘与改进:让缺陷数据变成预防能力
1. 先建立少量指标,保证口径稳定
从零开始不需要一上来建几十个指标。建议先跟踪五类:严重缺陷逃逸率;从提交到首次分诊的等待时间;从确认到验证通过的周期;验证后重新打开率;同类缺陷重复发生次数。每个指标都要写清统计对象、起止点、排除项和数据来源,否则不同团队的数字无法比较。
例如,“修复周期”可以从确认为缺陷开始计到验证通过,也可以从第一次提交开始计;两种口径回答的问题不同。前者观察处理效率,后者包含提单和分诊的整体体验。不要把名称相同、定义不同的数据放在同一张跨团队榜单上。
2. 指标要用于改善系统,不用于惩罚提报者
如果团队按“每人缺陷数”考核,测试人员可能不愿意记录边界问题;按“关闭数量”考核,开发可能倾向接手简单项;按“零缺陷上线”考核,项目可能把问题留到发布后再登记。指标激励会改变行为,项目经理要先想清楚可能出现的规避方式。
更稳妥的做法是把指标用于团队过程复盘,而非个人排名。出现波动时先检查样本、覆盖范围、版本复杂度和流程变更;确认问题后再制定动作,例如增加某类自动化检查、改进日志、完善需求验收条件或引入发布前数据校验。
3. 从重复缺陷找系统原因,而不是只问谁犯错
重复缺陷往往指向系统性缺口:需求验收条件不清、同一组件在多处重复实现、测试数据与生产差异大、监控只看服务可用性不看业务正确性、代码评审缺少特定风险检查。复盘时要追问“为什么流程允许它再次发生”,而不是止步于“这次是谁改错了”。
有效的改进项应该可验证。例如,“加强测试”无法检查;“为订单状态回查增加延迟回执与重复请求用例,并在下个发布周期验证通过率”就有对象、有动作、有时间范围。改进项也要指定责任人和回看日期,否则复盘会生成另一批无人维护的任务。
4. 区分根因、触发条件和逃逸原因
“代码写错”通常不是足够有用的根因。根因解释缺陷为什么产生;触发条件说明它在什么情况下暴露;逃逸原因说明为什么测试或监控没有在用户之前发现。三者可能不同:接口字段改动引发了状态解析错误,某种延迟回调触发了它,而缺少延迟回调测试使它进入线上。
改进措施要对准对应环节:根因层面可能是接口契约和兼容性设计;触发条件层面可能要补边界处理;逃逸原因层面可能要增加自动化、监控或发布检查。只修复当前代码,却不处理逃逸原因,同类缺陷仍会换一种形式回来。
5. 结合测试左移与线上反馈,形成前后端证据闭环
缺陷管理不应只在测试阶段发生。需求评审时识别关键规则,开发阶段增加单元或组件验证,集成阶段检查接口和数据,发布前验证业务关键路径,线上则通过错误率、业务成功率和异常告警发现问题。越早发现,通常越容易定位,但“左移”不等于把所有责任推给开发。
同样,线上观测也不能替代测试。监控能告诉团队某项指标异常,却未必覆盖低频边界;测试能覆盖预设场景,却未必预测真实流量和依赖故障。两者应互相补充:每次线上缺陷复盘都问能否转成测试、监控、告警或发布检查。
6. 用一张月度复盘表推动下一步
每月复盘可控制在一小时以内,抽取高影响、长周期、重复发生和验证重开几类样本。输出不要追求长报告,而要形成少量可执行结论:哪个流程节点最常等待;哪类信息最常缺失;哪种问题最容易逃逸;下个月只优先改哪两三件事。
- 本月观察:描述数据变化及口径,不直接下结论。
- 样本核验:抽查代表性工单,确认汇总数字是否反映真实过程。
- 原因判断:区分流程、技术、需求、环境和依赖因素。
- 改进行动:写清负责人、完成时间和验证信号。
- 下次复核:检查动作是否完成,以及目标指标是否出现预期变化。

九、下一步怎么做:用两周搭起可运行的最小闭环
1. 第一天到第三天:抽样,不先开配置会议
先抽取最近一个版本的二十至三十条缺陷,覆盖线上、测试、跨团队和重复问题。记录提交信息是否足够、分诊耗时、状态停留、验证证据和重新打开情况。样本不需要统计学意义上的代表性,目标是找到最常见的流程断点。
同时访谈提单人、开发、测试和业务各一至两名,问他们最近一次缺陷为什么卡住。不要问“你觉得流程怎么样”这种抽象问题,直接看真实工单和时间线,判断问题发生在入口、分诊、修复、验证还是决策环节。
2. 第四天到第七天:统一最小口径
确定缺陷与需求的边界、严重程度分档、优先级原则、最少状态、关闭标准和线上升级条件。文档控制在团队能快速查阅的范围内,每条规则配一个正例和一个反例。遇到争议先记录,不必试图一次制定适用于所有场景的完美制度。
接着确定角色:谁值班分诊,谁能调整优先级,谁批准延期风险,谁验证高风险修复。工具配置只围绕这些规则展开。如果工具设置无法表达某项约定,也可以先用流程说明或轻量看板验证,再决定是否增加自动化。
3. 第二周:试运行一个迭代,再根据证据调整
试运行期间,观察四件事:提单是否更容易复现;分诊是否更快;高风险缺陷是否更早进入决策;关闭是否有可核验结果。每两三天做一次短检查,只修正真正导致阻塞的规则,不要因个别例外立刻增加大量字段和状态。
迭代结束时,从未复现、重复、延期、重开和线上逃逸记录中各抽样几条。若流程让低风险问题填写成本明显增加,却没有改善高风险识别,就应简化;若跨团队问题仍长期悬置,就应加强责任接口和升级机制,而不是继续细化普通缺陷字段。
4. 做出取舍:该快的地方快,该严的地方严
缺陷管理不是所有问题一视同仁。低影响、易验证的问题可以轻量处理;线上扩大中的风险要优先止损;高严重度问题必须有明确的发布判断;不确定问题需要快速补证据,而不是无限等待根因。流程的价值,恰恰体现在这些处理方式不同。
我会把团队成熟度概括为一句话:不是每条缺陷都要走最重流程,但每条重要风险都必须有人判断、有人承担、有人验证。如果一个项目能做到这一点,即使工具和流程还不复杂,也已经具备了真正的缺陷管理能力。
5. 最后的行动清单
- 抽查最近一个版本的缺陷记录,找出最耗时的两个环节。
- 明确严重程度与优先级的区别,并为每档写出真实例子。
- 建立最小提单模板,先保证复现信息和预期结果完整。
- 定义关闭条件,要求修复版本、验证动作和结果可追溯。
- 每周只讨论阻塞、超时、争议定级和发布风险,不逐条念清单。
- 每月抽样复盘重复问题,将改进项落实到测试、监控、需求或发布流程。
当团队准备使用 PingCode 等平台承载这套流程时,建议先带着真实缺陷样本做一次小范围试运行,再决定字段、状态和报表。先证明协作断点被解决,再推广到更多项目;先统一风险判断,再追求统计面板丰富。缺陷从零到一的关键,不是建成一条漂亮的工作流,而是让每一次重要异常都能留下可解释的处置证据,并让下一次同类异常更早被发现。
常见问题解答(FAQ)
1. 缺陷从发现到关闭,项目经理应该怎样搭建完整流程?
我刚接手一个迭代,测试、产品和开发都在群里报 Bug,信息散落在聊天记录中,常常没人知道谁来处理。我想从零建立流程,但又担心步骤太多拖慢修复,最少需要哪些环节?
先把流程压缩成“提交,初筛,定级,分派,修复,验证,关闭”,每个缺陷都要有唯一记录,不能只留在群聊里。提交时至少记录复现步骤、实际结果、预期结果、影响范围和环境;初筛时先判断是否重复、是否能稳定复现,再由明确的负责人定级和分派。
开发修复后不能直接关闭,应由提交者或指定测试人员按原步骤验证,并补测相关路径。小团队可以用一张共享表格起步,但要确保每条记录有状态、责任人和下一步;当跨团队协作、历史追踪或权限管理变复杂时,再考虑使用某项目管理工具。
流程是否有效,不看状态名称有多少,而看每个未关闭缺陷是否都能回答“谁负责、下一步是什么、何时复查”。
2. Bug 的严重程度和修复优先级应该怎么区分?
我发现团队总把“严重”和“优先”混在一起,开发觉得影响不大就往后排,业务却认为客户很着急。我应该按什么依据定级,才能避免大家凭感觉争论?
严重程度描述缺陷造成的影响,优先级描述团队应当多快处理,两者相关但不等同。建议先按影响判断严重程度:核心流程完全无法使用、数据丢失或安全风险通常属于高严重度;有替代路径的功能异常可评为中等;文案、对齐等不影响操作的问题通常较低。再结合客户范围、发生频率、上线时间和绕行方案决定优先级。
例如,少数内部用户偶发的低影响问题,严重度未必高;但若发布当天会阻断大量用户完成付款,即使只涉及一个入口,也可能需要立即处理。项目经理应记录定级理由和决策人;分歧时优先核实受影响人数、业务损失和可用替代路径,而不是单纯投票。
3. 缺陷报告写到什么程度,开发才不用反复追问?
我提交 Bug 时经常只写“页面坏了”或附一张截图,开发再来问账号、操作步骤和环境,来回沟通很费时间。我想知道一条真正可复现的缺陷,应该包含哪些信息?
一条可执行的报告至少包含:简短标题、测试环境与版本、前置条件、逐步复现操作、实际结果、预期结果、发生频率和证据。比如不要只写“提交失败”,而写“测试环境版本 2.4.1,使用普通账号进入订单页,填写必填项后点击提交,连续复现 3 次;页面提示成功,但订单列表没有新记录;
预期是生成一条待处理订单”,并附录屏或请求标识。截图适合说明视觉问题,涉及偶发、状态变化或操作顺序时,录屏和日志更有用。提交前先确认账号权限、网络和数据条件,避免把环境配置问题误报成产品缺陷。报告的目标不是写得长,而是让另一位同事不依赖口头解释也能复现。
4. 修复后的 Bug 怎样验证,才能避免关闭后又复发?
我们有些缺陷修完后由开发自己点一下就关闭,过几天同类问题又出现,甚至影响了原本正常的功能。我应该要求怎样的验证,才能兼顾效率和回归风险?
验证分两层:先按缺陷报告中的原始步骤确认问题确实消失,再检查最可能受改动影响的相邻路径。若修复涉及登录权限,就不只验证一个账号,还要检查不同角色和关键入口;若改动涉及计算规则,则用边界值和典型值各验证一次。关闭前记录验证人、版本、结果及必要证据;
无法复现、环境不一致或仍有部分场景失败时,应退回处理中,而不是为了清空列表而关闭。回归范围可按改动模块、调用关系和业务影响确定,不必每次全量测试。对于曾反复出现的高风险缺陷,应把对应检查加入回归用例,并在后续迭代观察相同原因是否再次发生。
核心关键词
文章包含AI辅助创作:缺陷怎么做?项目经理实操方法:Bug / 缺陷从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508778
读者评论
我们团队以前把开发提交修复就算关闭,后来线上还是遇到同类问题。现在至少补一条验证记录,确实能少些扯皮,不过高风险问题由谁复测,最好也提前约定。
严重程度和优先级分开挺实用。实际执行时,业务方常常只给一句“客户很急”,要落到影响人数、截止时间和绕行方案,可能还得有人负责追问和确认。
字段做得太多确实容易变成填表。我更关心“待确认”有没有时限:如果长期没人补信息,队列还是会积压,建议同时明确分诊负责人和复查时间。
