需求排期资源评估教程:项目负责人落地方案,避坑指南

需求排期最常见的失误,不是把工期估短了两周,而是把“人天”误当成“可交付能力”:团队账面上有 40 人天,扣除并行项目、评审等待、线上值守和技能错配后,真正能用于新需求的可能不到一半。需求排期资源评估教程的关键,不是教负责人把工作拆得更细,而是建立一套能解释承诺、暴露约束、及时调整的落地机制。

一、先讲核心结论:排期不是估一个日期,而是管理一组承诺

1. 先估可用容量,再谈需求工作量

我评估需求排期时,先问团队在目标周期内有多少可用于新工作的容量,再问需求需要多少工作量。两者常被倒置:先收集需求方期望日期,再让团队“想办法塞进去”。这会把资源评估变成事后解释,而不是决策依据。

可用容量不等于成员人数乘工作日。一个 6 人团队、两周周期,理论上有 60 人天;如果其中两人要承担值班、三人被其他项目占用 30%,还有评审和缺陷处理,最后可投向目标需求的容量可能只有约 32 人天。这个差额必须在排期前显性化。

2. 把“工作量、日历时间、交付承诺”分开

需求估算出来的 12 人天,描述的是工作量,不等于 12 个自然日,也不等于两个成员一周一定能完成。工作量会受到依赖等待、技能瓶颈、任务并行度、测试窗口和决策时延影响。排期要回答的是:在约定资源和约束下,交付范围的概率与日期分别是什么。

我会要求每个排期结论至少有三项:交付范围、目标时间、假设条件。没有这三项,所谓“承诺日期”通常只是一个愿望。范围可以调整,日期可以调整,资源也可以调整,但不能在资源与日期不变时,默认范围无限扩张。

3. 用区间和置信度表达不确定性

刚接手的需求、跨团队依赖多的需求,不适合承诺一个精确到某一天的日期。可以先给出“最早可交付时间”和“较可信交付区间”,并说明两者差异来自什么。区间不是推卸责任,而是把未知数放在桌面上,让决策者知道压缩工期要付出什么代价。

我的判断原则是:成熟、低依赖的重复工作可以给单点计划;新技术、跨部门或验收口径未定的工作应给范围估算和决策门槛。例如,先承诺两周内完成技术验证,再依据验证结果确认完整交付日期。

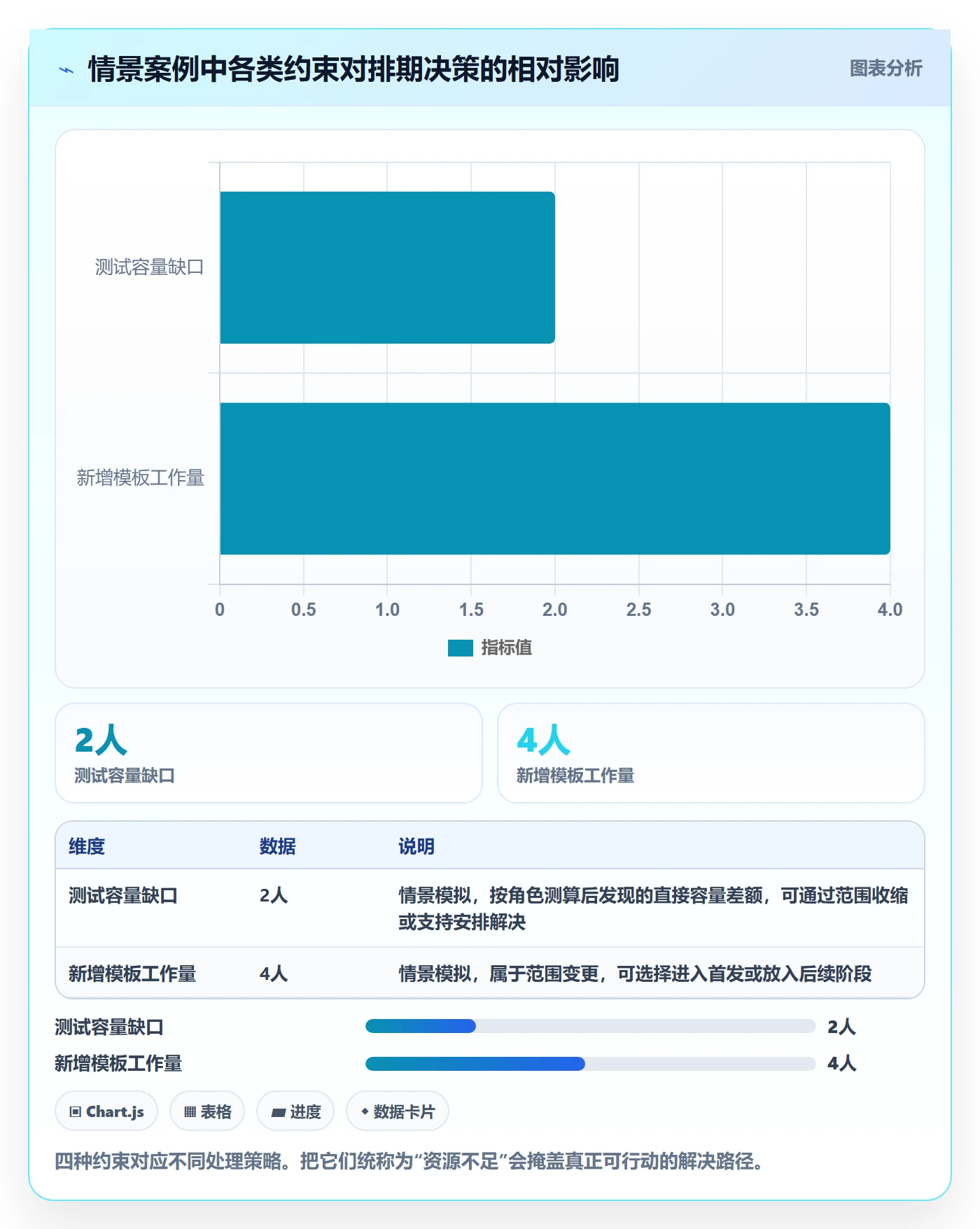

容量测算把理论人天与真实可用人天分开,能解释为什么“团队看起来人不少,排期仍然排不下”。下图是示意测算,不是行业基准。

需求排期资源评估教程:项目负责人落地方案,避坑指南

二、背景和真实场景:为什么“大家都很忙”仍然排不出可信计划

1. 需求池不断变化,团队却按静态名单排期

常见场景是:季度初确定一批项目,月中插入高优先级需求,迭代开始后又出现线上问题。排期表依然保留原来的人员与日期,新增工作只被贴上“紧急”标签。结果不是所有事项都按时交付,而是团队频繁切换、未完成工作累积,负责人只能在月底重新解释。

在这种环境里,排期表不是一次性计划,而是基于当前信息的工作假设。需求优先级改变时,要同步检查容量、依赖和被挤出的事项。若只加入新需求、不明确延后什么,计划便不再反映现实。

2. 人员有空档,不代表团队有交付能力

项目负责人经常看到某位开发人员“本周还有两天空闲”,便把新的关键任务交给他。但如果任务还需要熟悉业务、等待接口人确认、依赖另一名专家评审,这两天并不能直接形成两天的有效产出。容量是按角色和技能分布的,不是一个可以随意互换的总数。

尤其在中大型组织里,团队资源往往被项目、平台建设、合规、安全、运维和临时支持共同占用。对 100 人以上组织,管理难点通常不在总人数,而在关键能力的分布和决策路径:某个数据库专家可能同时支持多个产品,某个测试环境也可能成为多个团队的共同瓶颈。

3. “按时交付”可能掩盖了范围缩水

如果只看最终日期,排期看起来可能很成功,但交付中被移除的验收项、延后的非功能要求和遗留缺陷未必进入统计。项目负责人需要同时观察时间、范围和质量。否则团队可以通过缩小验收范围制造准时率,却把成本转移到后续版本、客户支持或线上故障。

我建议每次复盘至少区分三种结果:原范围按时完成、调整范围后按时完成、原范围延迟完成。三者的管理含义不同,不能合并成一个“按时率”。

4. 排期的输入质量决定输出可信度

需求描述只有一句“支持批量操作”,团队就被要求给出上线日期,这时真正缺少的不是估算能力,而是输入信息。批量操作可能涉及权限、失败回滚、审计记录、性能上限和兼容策略。若这些约束直到开发中后期才出现,最初的日期再精确也没有意义。

对需求输入,我会先确认业务目标、验收边界、受影响用户、依赖系统、数据约束和不做的内容。并非每项信息都必须在评审前完全确定,但未确定的部分要登记为风险,并定义谁在何时给出答案。

三、常见误区:看似提高效率,实际上让计划更脆弱

1. 用满负荷排期体现“资源利用率”

把每个人每个工作日都排满,表面上减少了闲置,实际上没有给缺陷、评审、临时需求和任务切换留下空间。工作越复杂、变化越频繁,满负荷计划越容易出现连锁延期:一个关键任务晚两天,后续测试、验收和发布窗口都被挤压。

我不会把“人没有空闲”直接视为管理成绩。更值得观察的是,关键工作能否连续推进、阻塞多久、计划变更是否透明,以及团队在出现意外时能否恢复。适度缓冲不是浪费,而是对波动的承认。

2. 把所有工作换算成人天后简单相加

一个需要 5 人天的任务,可能由五名成员并行一天完成,也可能因只有一名具备权限的人能够操作而需要五个工作日。相加人天会抹掉依赖关系和人员限制。排期必须同时看任务网络:哪些任务可并行,哪些任务串行,谁是唯一执行者,哪些节点等待外部输入。

如果项目存在关键路径,给非关键任务增加人手也未必缩短交付日期。加人只有在任务可拆分、协作成本可控、所需技能可用时才可能产生收益。否则新增成员需要沟通、授权和熟悉背景,短期内反而会占用核心成员时间。

3. 用历史平均速度替代当前团队评估

团队过去每个迭代完成 30 个故事点,不意味着下个迭代仍可安排 30 个。人员变化、工作类型、缺陷量、假期、依赖和需求成熟度都会改变实际能力。历史数据可以做校准,但不能脱离上下文照搬。

我通常把历史数据作为范围参考,而不是承诺公式。只有当团队组成、工作定义、迭代长度和需求类型相对稳定时,过去若干周期的中位数和波动范围才有参考价值。若条件发生变化,要明确调整理由。

4. 把“百分之百确定”作为估算目标

复杂工作不会因为会议开得更久就消除不确定性。反复讨论一个日期,容易产生锚定效应:某个早期数字被当成目标,后续证据被迫围绕它解释。与其伪装确定,不如将未知拆成可验证的问题,并把验证安排到计划中。

例如,第三方接口性能未知,不应在估算中藏一个“应该没问题”。可以先安排两天进行压测与限流验证,再设定决策点:达到约定吞吐量则按方案 A 推进,未达到则启动降级方案并调整范围或时间。

5. 把管理工具里的数字当作事实本身

工具能够记录任务、负责人、状态、工时和依赖,但不会自动判断工时是否漏报、任务是否拆得合理、负责人是否同时承担多个关键项目。数据看板显示“剩余工作量下降”,也可能只是任务状态被提前更新。

使用 PingCode 等项目管理平台时,我更关注数据能否支持决策,而不是字段是否齐全。对于中大型团队,应先统一工作项定义、状态流转、估算口径和资源归属,再做跨项目汇总;否则汇总数据越丰富,误读的空间也越大。

6. 把加人当作缩短工期的默认方案

当延期时,负责人很容易提出“再加两个人”。但如果任务位于串行关键路径、需要稀缺权限,或新人熟悉工作需要核心成员带教,加人未必有帮助。新增人员确实可能提升并行度,但前提是任务可拆、接口清楚、指导成本可接受。

做这个决策前,我会先问:当前瓶颈是工作量不足以并行,还是需求等待、审批等待、环境等待?如果团队每天有大量时间被阻塞,增加执行人员只会让更多人一起等待。

四、专业判断逻辑:把需求、容量、依赖和风险放进同一张评估图

1. 先做需求准入:信息够不够估

评估前先判断需求是否达到“可估”状态。可估不代表所有细节已定,而是目标、边界和验收方式足以识别主要工作。如果核心业务规则尚未确定,负责人应先安排澄清或探索任务,而不是要求团队给完整交付日期。

我使用的准入问题包括:要改变什么业务结果;哪些用户和流程受影响;最小可交付范围是什么;成功如何验收;哪些系统、数据或团队参与;不能接受的风险是什么。若关键问题没有答案,就标记责任人和截止时间。

2. 再拆成可估算工作包

需求拆分的目标不是把任务拆到越小越好,而是让工作包具备相对清晰的产出、责任角色、验收条件和依赖。过大的任务无法判断进度;过碎的任务又增加维护成本。对于一个较大需求,我通常至少拆出产品规则确认、技术方案、实现、测试、数据迁移、发布准备和验收等工作流。

拆分后要检查是否遗漏非功能工作,例如权限审计、日志监控、兼容性、回滚方案和文档更新。很多排期偏差并非开发估算错误,而是这些工作没有进入计划,直到上线前才被发现。

3. 用角色容量而非团队总容量排队

我会按角色或关键技能建立容量视图,例如后端、前端、测试、数据、安全评审、产品决策。每个工作包要映射到所需技能,并确认执行人是否可用。这样才能识别“团队总容量充足,但测试资源不足”或“所有需求都依赖同一名架构师”之类的结构性瓶颈。

容量表至少区分三类时间:已承诺工作、固定运营工作、可用于新需求的容量。对多人共享的专家资源,还要记录跨项目负载,不要让每个项目负责人分别把同一个人按满额计算。

4. 绘制依赖网络,找出真正限制日期的节点

将任务按先后关系连起来,才能判断并行空间。关键路径上的任务延迟会直接推迟整体交付;非关键路径任务则可能拥有浮动时间。负责人不需要把所有项目都做成复杂网络图,但至少应能回答:最早何时具备联调条件、谁提供输入、最迟何时需要决策、哪个节点最可能拖延。

依赖需要具体到对象与日期。例如,“等数据团队支持”不够明确;更有用的写法是“数据团队在 6 月 12 日前提供字段映射和测试数据,若逾期则使用脱敏样本完成第一轮验证,正式验收日期重新评估”。

5. 分开估算已知工作与不确定工作

对重复性强、做法成熟的任务,可以依据历史相似工作估算。对首次集成、规则不清或外部依赖较多的部分,不应强行给一个高精度数字。可以采用区间估算,或者先安排时间盒探索,再在证据出现后更新剩余工作。

一个实用做法是给工作包标记信心等级:高、中、低。低信心工作不必立即加很大的时间缓冲,但必须指出不确定性来源、验证方式、验证期限和决策后果。风险如果没有责任人和触发条件,就只是会议纪要里的提醒。

6. 在估算之外设置容量缓冲

缓冲用于吸收合理波动,不是给低质量估算兜底。对于工作稳定、支持负担可预测的团队,缓冲可以较小;线上事故多、需求变化频繁或外部依赖复杂的团队,需要更高的机动容量。缓冲比例应通过自身数据校准,不存在适用于所有团队的固定百分比。

我更愿意把缓冲用途说清楚,例如“本周期预留 4 人天用于线上支持与验收缺陷”,而不是笼统增加 20% 工期。这样复盘时可以判断缓冲是否被正常消耗、是否被未经批准地挪作其他需求。

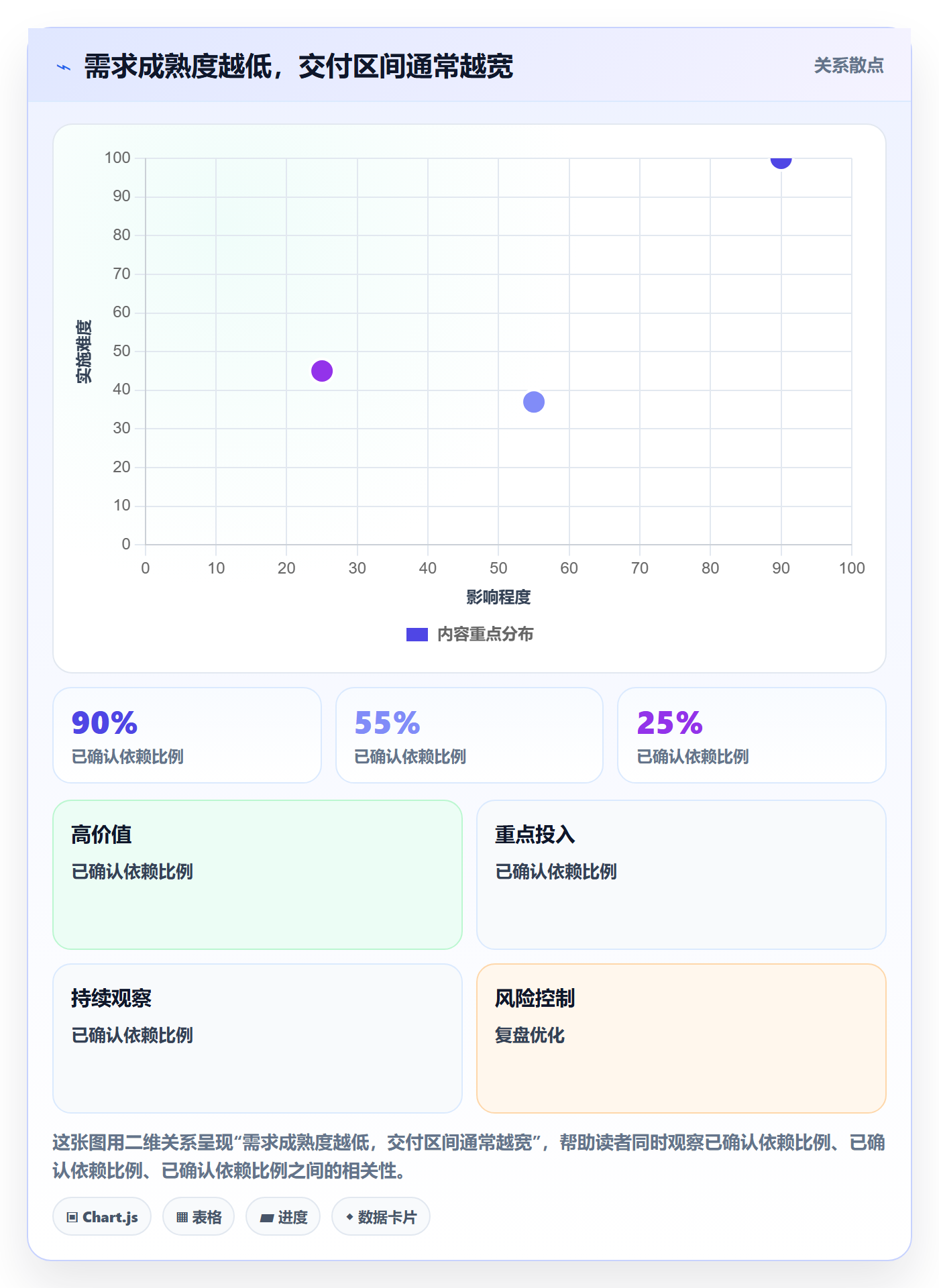

估算可信度不是单一分数。下面的情景数据展示:当依赖未确认、验收口径不清时,工期区间扩大主要来自哪些输入缺口。

需求排期资源评估教程:项目负责人落地方案,避坑指南

7. 用组合决策替代“全都要”

多个需求竞争同一批人员时,不应只按业务方声音大小排序。我会把业务价值、时间敏感性、风险降低、资源消耗和依赖准备度放到同一场决策中。高价值但输入未成熟的事项,可以先做探索;低价值但占用稀缺技能的事项,可能需要延后或缩小范围。

评分模型的作用是让讨论依据可见,不是制造精确排名。若给每个维度打 1 到 5 分,必须写出评分解释,并允许负责人说明例外。最终决策仍需对业务影响负责,而不是机械地让总分最高者自动进入计划。

五、具体案例:一个跨团队需求怎样从“月底上线”变成可管理计划

1. 案例背景与估算边界

以下是用于演示评估方法的情景模拟,不代表特定企业的真实项目统计。某业务团队要上线一项批量数据处理能力,涉及产品规则、后端、前端、测试、数据平台和安全评审。业务方最初提出“月底上线”,但没有明确失败处理、权限范围和历史数据迁移策略。

项目负责人没有立即承诺月底日期,而是先把目标改写为可验收结果:授权用户可批量提交指定类型数据;单次处理上限明确;失败记录可追踪;异常数据可重试;上线前完成权限与审计验证。随后将未决规则列为需求风险。

2. 第一轮工作量估算与容量核对

团队把工作拆为规则澄清、技术验证、接口与页面实现、测试与数据验证、安全评审、发布和回滚准备。初始估算为 31 人天,其中 5 人天属于不确定性较高的接口性能验证和历史数据兼容工作。团队当期可用容量为 34 人天,但其中测试角色只有 6 人天,安全评审窗口也需要提前预约。

如果只比较 31 人天与 34 人天,结论似乎是“做得完”。但按角色展开后,测试工作估算 8 人天,可用只有 6 人天;安全评审最早在计划第 8 个工作日开始。真正的约束不是总人天不足,而是测试容量与评审窗口。

3. 依赖确认后,改变的不是工期数字,而是方案

团队没有通过要求测试人员加班来解决缺口,而是与业务方共同缩小首发范围:第一版先支持一种数据模板,批量上限设为经过验证的安全值;复杂的历史数据兼容留到第二阶段。与此同时,安全评审前置到技术方案阶段,避免开发完成后才发现权限模型需要重构。

这个选择将部分范围延后,但降低了首发风险。对于业务方而言,价值不是“得到一个承诺月底的日期”,而是知道第一版能解决什么、哪些能力暂缓、何时可以重新评估后续范围。

4. 建立三种状态:计划、预测、承诺

案例中,负责人将目标分成三层。计划日期是团队当前努力目标;预测区间反映依赖、缓冲和风险后的合理范围;承诺日期则只有在关键验收条件与资源窗口确定后才对外确认。三者分开后,管理层可以看到偏差是目标落后,还是承诺基础发生了变化。

例如,业务方在中途新增第二种数据模板,不会被悄悄塞进原计划。负责人展示新增工作对测试容量和验收时间的影响,并给出三个选项:延后首发、减少其他范围、增加经过确认的测试支持。变更由有权决策的人选择,而不是由执行团队默默吸收。

5. 复盘关注预测质量,而不只是日期

情景模拟中,首发最终在第 13 个工作日完成,较最初的“月底”预期更清楚地界定了实际工作。复盘时团队记录了三件事:测试容量缺口在第一轮评估中被发现;安全评审前置后没有形成返工;新增模板被纳入下一阶段,没有挤占首发验收。

值得复盘的不是“为什么不是更快”,而是估算中的假设哪些成立、哪些失效、缓冲消耗在哪里、需求变更是否按规则处理。这样积累的经验才会改善下一次估算,而不是只留下一个项目完成日期。

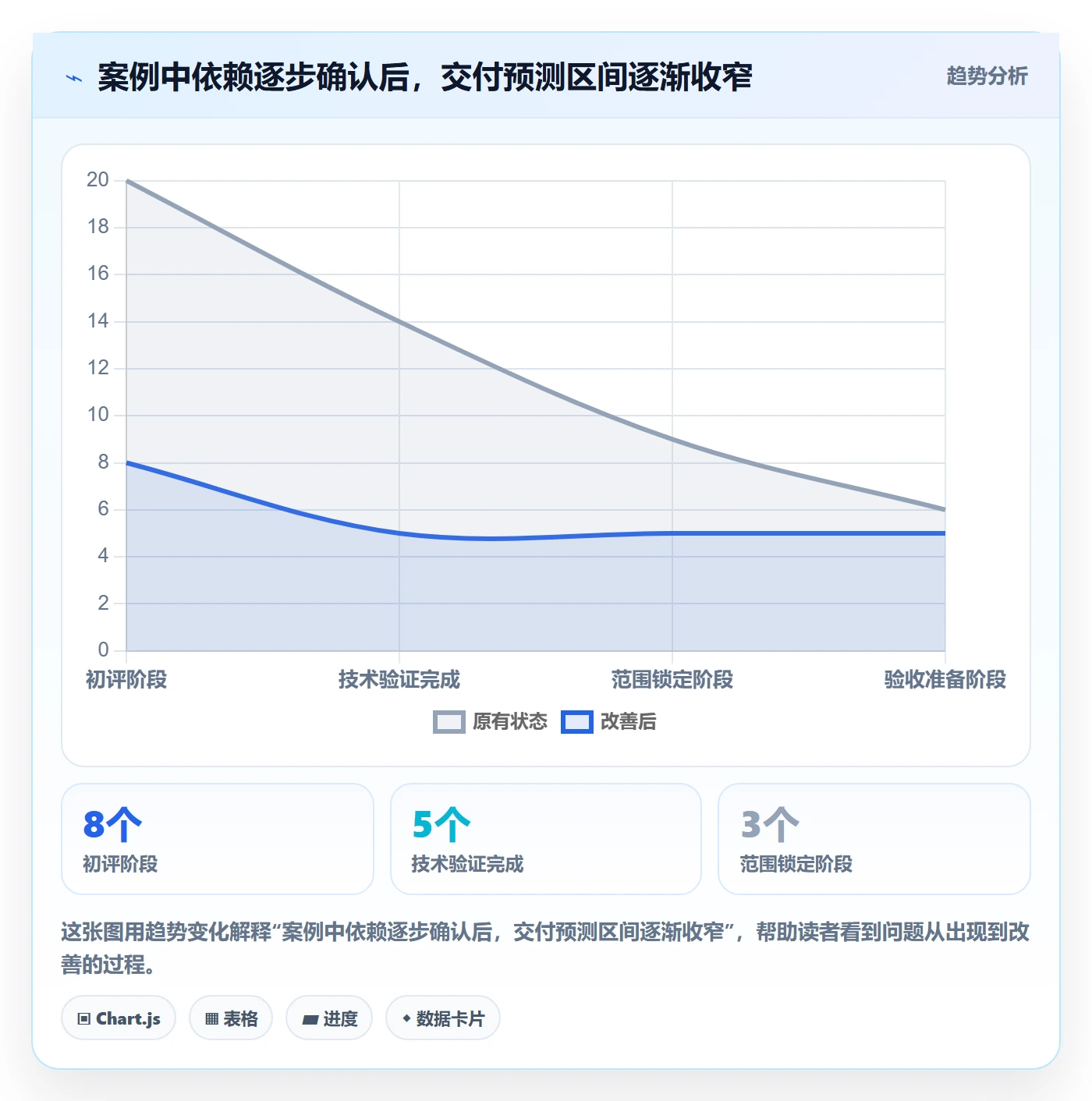

下面的阶段数据为案例情景模拟,用于展示范围调整、依赖确认和预测收敛的先后关系,不应视为真实组织的绩效结果。

需求排期资源评估教程:项目负责人落地方案,避坑指南

案例也说明,不同瓶颈需要不同处理方法。若问题是工作量超出总容量,必须调整范围、资源或时间;若问题是关键角色不足,要协调该角色的优先级或替代方案;若问题是依赖未确认,首先应推动决策或做验证,而不是立即扩充团队。

需求排期资源评估教程:项目负责人落地方案,避坑指南

六、落地执行:从需求进入排期到每周滚动更新

1. 建立统一的需求评估入口

不要让需求绕过评估机制,直接通过聊天消息进入团队工作。入口可以很轻量,但至少要记录提出人、业务目标、期望时间、验收条件、影响范围、依赖对象和优先级理由。紧急需求也可以快速进入,但要明确它将挤出什么现有工作。

负责评估的人应把需求状态分清:待澄清、可评估、待依赖确认、已排期、暂缓和已取消。状态不是为了流程完整,而是让需求方知道当前阻塞在哪里、谁负责推进、何时重新决策。

2. 进行一次有产出的估算会

估算会不应变成负责人逐个询问“你觉得几天”。我会按议程依次处理目标与范围、工作拆分、角色投入、依赖、风险、容量和方案选择。会前将已有材料发给参与人,让会议集中讨论分歧和未知,而不是现场第一次阅读需求。

会后必须留下可检查的结果:估算口径、工作包负责人、依赖责任人、主要假设、风险触发条件、日期区间和需要的决策。若估算存在较大分歧,不要简单取平均;先查明分歧来自理解不同、方案不同,还是对不确定性取值不同。

3. 建立按角色的容量表

建议按迭代、月份或项目阶段维护容量表,颗粒度与决策周期匹配。过细的每日排班可能制造维护负担,过粗的季度总量又看不出瓶颈。多数项目至少要在阶段计划中看见关键角色投入和重要依赖窗口。

角色或容量项 记录内容 主要核对问题
执行角色 可用工作日、已承诺任务、必要支持投入 是否同时被多个项目按满额分配
稀缺技能 专家可用窗口、替代人员、评审时长 是否形成单点瓶颈或关键路径等待
测试与验收 环境窗口、测试容量、业务验收人可用时间 开发完成后是否有能力及时验证
运营与支持 值班、故障处理、客户支持预留 是否存在历史波动,缓冲是否足够
外部依赖 输入内容、责任团队、交付时间和备选方案 逾期会影响什么,触发何种调整

4. 通过滚动计划更新现实,而不是反复重做整张计划

计划更新应有节奏。每周核对完成工作、剩余工作、阻塞时间、依赖兑现情况和新增需求;到关键决策点,再重新评估范围与日期。只要假设未变化,不必因小幅进度波动就推翻整张计划;当关键假设改变时,则必须显式更新预测。

我建议把变更记录与计划版本关联。记录内容包括变更来源、影响的工作包、容量变化、决策人和最终取舍。这样一旦日期移动,团队能回答是估算偏差、依赖延误、范围变更还是资源调整,而不是把所有原因混成一句“项目复杂”。

5. 设定异常触发器,避免到期才发现延期

项目负责人不应只等里程碑红灯。可以设置早期触发器,例如关键依赖逾期、剩余工作连续两个检查周期未下降、关键角色实际投入低于计划、缺陷回流超过约定阈值。触发器的数值要依据团队情况制定,避免照搬他处阈值。

触发后先判断原因类别,再选择动作。需求不清就补决策;外部等待就升级依赖或采用替代方案;工作量超预期则重新估算;资源变化就做优先级交换。若只在看板上改状态,不处理原因,预警机制没有实际价值。

6. 项目管理平台的作用是让证据可追溯

对多团队协作,可以用 PingCode 或其他项目管理平台记录需求、任务、依赖、负责人、目标日期和变更历史。工具选型前应先定义管理口径:一个工作项如何进入计划,完成状态如何判定,跨团队依赖由谁维护,容量如何归属,项目汇总数据由谁校验。

对于 100 人以上组织,工具是否具备权限、跨项目视图、流程配置、数据导出和审计能力,可能比单个团队的操作便利更重要。落地时先挑一条业务链路试运行,验证角色映射和报表口径,再推广到更多团队。不要先搭一套复杂流程,再要求所有人填表证明流程存在。

平台里的工时数据也要谨慎解释。记录工时有助于回看资源投入,但它不等同于工作价值,不应直接用于个人绩效排名。若成员担心工时被误用,数据就容易失真,最终让管理层基于错误输入做资源决策。

七、不同情况下的行动建议:先识别问题类型,再选动作

1. 需求尚未澄清,但业务方催日期

不要用完整功能交付日期掩盖需求不确定性。先安排短周期澄清或技术探索,约定需要回答的问题和截止时间。探索完成后再给正式预测;如果业务必须立即决定,则给出明确假设下的区间,并标注哪些条件变化会推迟日期。

如果需求方无法及时提供规则,项目负责人要让影响可见:某项决策晚两天,会影响哪个工作包、测试窗口或发布节点。把等待具体化,比反复提醒“请尽快确认”更有效。

2. 团队总体容量够,但关键角色不足

首先看瓶颈任务是否可以拆分、标准化或由其他成员承担部分工作。若专家只需要评审,可以预留固定评审时段;若必须由专家执行,则协调优先级并限定投入窗口。培养备份人选是长期解法,但不能假设新人明天就能替代专家。

这类情况通常需要组合决策:调整任务顺序、减少并行项目、推迟低优先级事项,或接受日期变化。不要让同一名关键人员在多个计划中同时承担 100% 投入。

3. 依赖团队响应慢

把依赖描述为具体交付物、责任人、所需日期和未交付后果。提前确认对方是否接受窗口,而不是在计划里单方面写一个日期。如果等待风险较高,就讨论临时数据、模拟环境、接口契约或降级方案,但要明确替代方案是否满足正式验收。

当依赖连续失约时,升级不是简单抄送更多管理者,而是带着选项升级:调整目标日期、变更范围、提供资源支持或接受风险。只升级问题、不提供可选决策,会延长协调时间。

4. 线上问题和临时需求频繁

先回看过去几个周期中支持工作的实际波动,不要凭印象预留容量。如果临时事项长期占用计划容量,应把它视为正常工作的一部分,安排值班轮换和缓冲,而不是每次都当作意外。若故障来源集中在特定系统,应安排根因修复,降低未来的支持成本。

如果团队临时工作呈现强烈波动,可以使用短周期计划或预留专门响应角色;如果波动较低,则由团队共享容量可能更经济。关键是让临时工作有入口、有记录、有复盘,不让它在计划之外无限增长。

5. 管理层要求压缩日期

先拆清楚压缩的是等待时间、执行时间,还是范围。缩短审批等待可能不需要增加开发人员;缩小首发范围可能直接减少测试和验收工作;增加人员只对可并行的工作有效。给管理层至少两个可比较方案,说明每种方案对范围、质量、成本和风险的影响。

若对方要求日期、范围和资源都不变,项目负责人应如实说明这不是排期方案,而是风险转移。可以记录决策者接受的风险,但不能把不可能同时满足的条件包装成“团队努力一下”。

6. 项目处于探索阶段或新技术路线

先用时间盒做验证,目标是减少关键未知,而不是完成尽可能多的代码。验证结束后更新技术方案、工作量区间和失败备选。若核心假设未通过,负责人应及时建议停止、改路线或缩小目标,而不是因为已经投入一些人天就继续加码。

探索阶段的产出可以是性能结果、接口可行性、数据质量分析或风险清单。把探索工作按传统交付任务考核,会迫使团队制造确定感;更合理的判断是:是否回答了决策所需的问题,是否减少了下一阶段的不确定性。

7. 对多项目、多部门的大型组织

大型组织应建立跨项目资源协调机制,但不要把所有决定集中到一个排期委员会。团队负责估算和依赖事实,业务负责人决定价值与优先级,资源协调角色发现冲突,治理机制处理跨部门取舍。职责不清时,会议会增加,承诺却不会更可靠。

可以设置固定的组合评审周期,检查关键人才负载、冲突项目和高风险依赖。会上重点讨论需要组织级决定的事项,不要逐条过任务。项目管理平台的跨项目视图能辅助暴露冲突,但资源调整仍需要明确的决策权。

八、如何取舍:日期、范围、资源、质量不能同时被锁死

1. 固定日期时,优先调整范围与交付方式

当市场窗口、法规节点或客户合同日期不能移动时,先定义必须交付的最小结果,把非关键功能拆入后续阶段。首发范围必须仍能安全、可验证地解决核心问题,不能把必要的权限、审计、回滚和质量保障当作可随意删减的装饰。

固定日期并不意味着降低一切质量要求。更稳妥的做法是缩小功能面、分批开放、灰度验证或限制首发用户规模。若质量底线被突破,短期看似按期,长期可能以故障和返工支付更高成本。

2. 固定范围时,接受日期或资源发生变化

当范围受合同、法规或业务规则约束,负责人应通过关键路径判断日期是否可达。若可用人员足够且工作可并行,可以增加经过确认的资源;若是串行依赖或审批窗口限制,增加人员也无法消除等待。必要时重新安排交付批次或调整上线窗口。

对资源增加要计算总成本:新成员熟悉背景的时间、核心人员带教时间、协作与评审成本,以及新增资源是否拥有所需权限。真正有效的扩容,通常需要提前安排,而不是延期后临时把人加到项目群。

3. 固定质量底线时,承认日期与范围需要协商

在金融、医疗、数据安全、关键基础设施等高风险场景,质量、审计和安全验证不应成为压缩对象。若关键测试没有完成,管理层需要决定是延迟发布、缩小可用范围,还是采用受控试点,而不是默认把风险转给一线团队或最终用户。

我会明确区分“延期成本”和“质量失守成本”。延期可能错过市场机会,质量失守可能造成数据损害、业务中断和合规风险。两者都是真成本,但风险性质、影响范围和可逆程度不同。

4. 取舍时使用选项表,而不是只报一个坏消息

负责人汇报时,最好把方案放在同一张表中。每个方案都写明范围、目标时间、所需资源、关键假设和主要风险。这样业务方能作出真实选择,而不是收到“做不到”的结论后继续要求团队自行解决。

方案 适用条件 主要收益 主要代价
缩小首发范围 日期较固定,业务价值可分阶段兑现 减少开发和测试面,较早验证核心需求 部分用户场景延后,需管理后续版本预期
调整目标日期 范围必须完整,质量底线不能下降 保留完整验收与必要验证时间 错过原定窗口,协调成本可能增加
增加资源 任务可并行,技能和权限可及时获得 有机会缩短可并行部分的执行时间 带教、沟通与协作成本上升,效果并非线性
分批开放 核心能力可独立交付,风险可监控和回退 先验证小范围使用,再逐步扩张 需要灰度、监控、回滚及分阶段沟通机制
先做探索验证 技术或业务假设尚未验证,失败成本较高 减少后续大规模返工与错误承诺 短期无法承诺完整功能交付日

方案对比的价值,在于让隐性代价显性化。特别要避免一种伪选项:日期和范围都不变,只把“更努力”作为资源方案。它没有说明从哪里获得容量,也没有给出风险由谁承担。

九、最后落到一套可复用的负责人检查清单

1. 排期前检查输入和假设

  • 需求目标是否明确,最小可交付范围是否可描述。
  • 验收条件是否能被产品、测试和业务人员共同理解。
  • 关键数据、接口、权限、合规和非功能要求是否纳入工作拆分。
  • 尚未确认的假设是否有责任人、验证动作和截止时间。
  • 估算是否区分工作量、日历时间与外部等待。

2. 排期时检查容量与依赖

  • 可用容量是否按人员、角色和关键技能核对,而非只看总人天。
  • 固定运营、缺陷、支持、评审和其他项目占用是否已扣除。
  • 是否识别关键路径、单点资源、测试窗口和外部依赖。
  • 缓冲是否有明确用途,是否足以覆盖团队真实波动。
  • 日期结论是否附带范围、假设和风险条件。

3. 执行中检查预测和变更

  • 剩余工作量是否基于未完成工作重新估算,而不是沿用最初计划。
  • 阻塞、依赖逾期和关键角色负载是否定期更新。
  • 新增需求是否同时说明被挤出的工作或日期影响。
  • 计划变化是否记录原因、决策人和对范围、质量的影响。
  • 缓冲被消耗后,是否重新判断剩余风险,而非继续假装有余量。

4. 复盘时检查预测质量与组织学习

项目结束后,我会比较初始估算、阶段预测和最终结果,但不会只追究某个成员“为什么估错”。更重要的是找出系统性偏差:需求是否长期晚澄清,测试容量是否经常被低估,关键专家是否反复超载,依赖等待是否没有进入计划,变更是否总在后期发生。

复盘结论应转化为下一轮动作,例如调整需求准入、补齐共享资源容量、提前安排评审、建立数据迁移检查项,或缩短预测更新周期。只记录“以后加强沟通”,无法改变排期质量。

5. 下一步从一个真实项目开始验证

如果你正要建立需求排期机制,不必先购买复杂工具或制定几十页制度。选一个跨角色、有明确交付目标的项目,按需求准入、角色容量、依赖网络、风险区间和变更记录跑完一个周期。复盘哪一项输入最常缺失,再决定该固化流程还是补充系统能力。

需求排期的核心,不是把未来算得毫无误差,而是让误差尽早暴露、让取舍有据可依、让承诺始终对应真实资源。下一次有人问“这个需求什么时候能做完”,先不要急着报日期;先确认范围、可用角色、依赖和风险,再给出能解释、能更新、也能承担的计划。

常见问题解答(FAQ)

1. 需求排期时,怎样评估资源才不只是把人数乘以工期?

我负责排期时,最困惑的是团队明明有好几个人,为什么估出来的工期还是经常不准?如果不想把请假、线上支持和沟通时间都当成“意外”,应该怎样把它们算进资源评估?

先按角色和工作日计算可用工时,不要直接用“人数×天数”当产能。举例:一个 10 个工作日的迭代有 2 名后端、1 名前端和 1 名测试,每人每天按 6 小时可专注工作估算,名义产能分别是后端 120 小时、前端 60 小时、测试 60 小时。再分别扣掉已知支持任务、休假和必要的协调时间;

如果后端预计有 16 小时线上支持,剩下 104 小时,再留 15% 应对碎片化与临时问题,可承诺产能约为 88 小时。我的判断是,产能必须按角色拆开:后端有空,不代表测试排得上;总工时有余量,也不代表关键岗位没有瓶颈。

2. 需求工作量怎么估,才能让排期有依据而不是凭感觉?

我以前排需求时,常遇到开发说三天、测试说至少要一周,最后只能取一个听起来顺耳的数字。有没有一种不需要复杂估算模型、但能把不确定性和分歧说清楚的方法?

先把需求拆成可验收的任务,再为每项记录乐观、最可能和悲观工期,而不是只填一个点估值。例如,接口改造的三种估计分别是 3、5、8 个工作日,按三点估算公式(乐观值+4×最可能值+悲观值)÷6,期望工期约为 5.2 天。

这个数不是承诺,而是讨论依据:如果悲观值明显偏大,通常意味着依赖、历史数据迁移或验收口径还没澄清。遇到不同角色意见不一致时,我会先让双方指出估算包含了哪些工作,例如联调、回归和上线观察;把遗漏补齐后再讨论数字,通常比直接争论“谁估得准”更有效。

3. 多个需求并行时,怎样判断排期日期是否真的可交付?

我最容易被甘特图上的并行任务说服,觉得几件事可以同时做,结果临近发布日期才发现它们其实都在等同一个人或同一套环境。排期时应该重点检查什么,才能避免这种看起来很满、实际上走不动的计划?

检查依赖关系和关键岗位,而不是只看任务条是否重叠。比如接口开发需要 4 天、前端联调需要 2 天、测试回归需要 3 天;如果联调必须等接口完成,实际链路至少是 9 个工作日,不能因为不同人员参与就把它压成 5 天。

再检查共享资源:同一名测试若同时承担两个需求的验收,两条任务在图上可以并列,实际却会排队。排期评审时,我会逐项问清楚前置条件、交接物和负责人,并用“最早可开始日期”重新推演;只有依赖已满足、关键角色有明确空档,才把并行视为真实提速。

4. 项目负责人怎样设置排期缓冲,并在需求变化时及时调整?

我不想在计划里随手加一个看起来很大的安全垫,也不想为了按期交付把风险藏起来。遇到需求临时增加或关键任务延期时,我应该依据什么决定保范围、改日期,还是补资源?

缓冲要对应具体风险,不能当成统一的“保险天数”。例如,需求已澄清、依赖稳定的任务可以少留空间;外部接口尚未联调、数据迁移方案未验证的任务,则应根据历史偏差单独留出验证时间。执行中可设触发线:关键路径延误超过 1 个工作日,或某角色已排产超过可用工时的 90%,就重新评估,而不是等到发布日期前才处理。

需求变化时,先估算新增工作量及其占用的角色,再比较三种选择:删减低优先级范围、调整交付日期,或增加能立即接手且不需要大量交接的资源。若新增人员无法缩短关键路径,单纯加人往往只会增加沟通成本;这时应优先谈范围和日期。

核心关键词

读者评论

彭
彭亦辰

我们团队之前也按人天直接加总,后来才发现测试和架构评审经常排队。按角色核算容量确实更接近实际,不过共享专家的占用数据需要有人持续维护,否则表格很快就失真。

戴
戴晓彤

区间估算适合依赖多的需求,但业务方有时会把区间上限直接当承诺日期。我们试过先做接口验证,再给正式日期,至少能把关键假设提前摆出来。

孟
孟景行

复盘时把原范围完成和缩减范围后按时交付分开统计,这点很实用。只看上线日期容易忽略验收项被推迟,最好也记录后续补齐时间和遗留缺陷。

文章包含AI辅助创作:需求排期资源评估教程:项目负责人落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508705

赞 (0)
飞飞飞飞
需求排期流程与规范:项目负责人需求排期最佳实践关键指标
上一篇 3小时前
需求优先级管理方法大全:项目负责人需求排期最佳实践落地清单
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
