开发周期管理指南:项目负责人如何做好需求排期,协同管理全流程

开发周期失控,常常不是因为团队写代码太慢,而是需求进入计划后仍在变化、依赖没有被看见、测试被挤到最后,最后只能靠加班填平承诺与现实之间的差距。我做排期时,最先问的不是“这个需求几天能做完”,而是“在什么条件下,我们能对这个日期负责”。这份开发周期管理指南围绕需求排期、跨角色协同和全流程跟踪展开,并用一个明确标注为情景模拟的中型产品案例,说明项目负责人怎样把不确定性变成可讨论、可调整的计划。

一、核心结论:排期不是填满日历,而是管理承诺边界

1. 把交付日期视为一组条件的结果

我判断一个排期是否可信,不看甘特图画得多细,也不看每个人的工时是不是刚好被填满,而看团队能否说清楚:交付范围是什么、哪些前置条件尚未满足、工作量来自谁的评估、依赖由谁负责、风险出现时如何调整。

一个可执行的周期计划至少要同时呈现四类信息:需求价值与验收边界、团队可用产能、工作之间的依赖关系、风险缓冲与调整规则。只有日期、任务和负责人,没有这些信息的计划更像一张承诺表,而不是管理工具。

我的核心判断是:需求排期的目标不是让所有人相信日期,而是让所有人知道日期成立的条件。当条件变化时,团队就能基于事实重新谈范围、资源或时间,而不是等到临近上线才争论谁低估了工作量。

2. 用滚动计划代替一次性定终局

需求进入开发时,通常并非所有细节都已确定。若在信息不足时强行把整个季度拆到每一天,表面上精确,实际会把猜测包装成承诺。我倾向于把计划分成三个时间尺度:近期任务细化到人天和依赖,中期明确目标与容量,远期只维护方向、优先级和关键假设。

例如,未来两周的工作可以明确到验收条件和责任人;未来六至八周应能看出版本目标、主要依赖和容量占用;更远的路线图则保留优先级区间,不把尚未验证的需求写成固定交付日期。每周根据实际进展滚动更新,而不是等到版本结束后才回头解释偏差。

3. 先保护流动,再追求局部满负荷

把开发、测试、产品和运维的日历全部排满,不代表项目效率高。任务之间有评审、联调、环境准备和故障处理,任何一个角色没有空隙,都会让工作在队列里等待。项目负责人需要管理整个交付系统的流动,而不是只让某个角色看起来很忙。

团队可以把未开始、进行中、待评审、待测试、待发布等状态数量展示出来,观察工作是否集中堆在某个环节。如果开发完成很多而测试队列持续增长,继续给开发塞需求只会扩大在制品,无法缩短交付周期。

管理对象 项目负责人要回答的问题 计划中的呈现方式
范围 本次必须交付什么,哪些可以后置 目标、验收条件、明确不做项
容量 团队本周期实际可投入多少 扣除休假、值班、会议和维护后的可用人天
依赖 谁需要先交付什么,最晚何时完成 依赖对象、责任人、截止点和替代方案
风险 什么变化会影响日期,怎样触发调整 风险等级、预警信号、应对动作

开发周期管理指南:项目负责人如何做好需求排期,协同管理全流程

二、背景与真实场景:为什么“看起来排好了”仍会延期

1. 需求队列里混着不同成熟度的工作

项目负责人接到的需求,往往不是一组可以直接开发的任务。有人提交的是业务目标,有人提交的是解决方案,有人只描述了客户投诉,还有人把多个功能、数据迁移和权限改造打包成一个“大需求”。如果不先统一成熟度,排期会议就会把讨论需求本身、澄清验收和估算开发混成一件事。

我会先区分“想法”“待澄清”“可估算”“已承诺”几种状态。想法可以进入产品机会池,但不能直接占用版本容量;待澄清需求要有明确的补充责任人和日期;可估算需求应有验收条件、主要交互和依赖说明;只有经过团队评估并接受范围约束的工作,才进入承诺计划。

这套分层不是为了增加审批,而是防止团队把产品探索阶段的猜测,当成工程团队可以保证的交付日期。需求成熟度越低,排期精度就越应该保守,或者采用先探索、后实施的两段式计划。

2. 名义人数不等于项目产能

一个由八名工程师组成的团队,并不意味着每个周期都能投入八个人的全部工作时间。值班、线上问题、面试、培训、跨团队评审、技术债处理和法定休假都会消耗产能。若不先扣除这些工作,项目计划就会默认团队不存在任何中断。

以两周周期为例,假设团队有八名工程师,每人名义上十个工作日,共八十人天。若已知值班和维护占六人天,计划会议与跨团队协作占五人天,休假及培训占四人天,团队还要保留八人天处理不可预见问题,则可用于新需求的容量只有五十七人天,而不是八十人天。

这里的比例不能从别的团队照搬。对线上稳定性要求高、需求变更频繁的团队,缓冲可能要更大;产品边界稳定、发布节奏成熟的团队,缓冲可以逐步收窄。关键是基于自己的历史记录校准,而非拿某个“行业标准利用率”硬套。

3. 跨团队依赖会把局部估算变成整体等待

需求可能依赖数据团队提供字段、平台团队开放接口、设计团队确认交互、运维团队准备环境。每个团队都给出“工作量不大”,并不代表整体周期短,因为开发可能要等接口,测试可能要等数据,发布又要等安全评审。

我会把依赖从任务描述里提取出来,单独记录输入、提供方、消费者、最晚需要时间和未按期时的替代路径。没有明确责任人的依赖不是计划,只是一句期待;没有最晚需要时间的依赖也无法成为可跟踪的风险。

很多延期不是某一项任务做得特别慢,而是等待时间未被估算。项目管理时应区分“实际处理时间”和“日历等待时间”:前者反映任务需要多少人力,后者决定用户何时真正拿到结果。

4. 计划失真通常先出现在小信号里

在延期公开出现之前,往往已有信号:需求验收条件反复变化、代码评审队列变长、任务持续停在“进行中”、测试环境不稳定、关键依赖连续改期、同一位专家被多个项目同时占用。若只看完成百分比,团队很可能在最需要调整的时候仍报告“总体正常”。

我建议项目负责人每周至少检查三个层面的信息:范围是否变化、工作流是否堵塞、预测日期是否偏移。某一项指标恶化,不一定要立刻升级为项目事故;但多个信号连续恶化时,就应触发影响分析,而不是等到里程碑已经失守。

开发周期管理指南:项目负责人如何做好需求排期,协同管理全流程

三、常见误区:排期表越细,不代表项目越可控

1. 把需求方的期望日期当成团队承诺

业务方提出某个上线日,可能是因为营销活动、客户合同或监管窗口。它提供了重要约束,但不自动等于工程团队确认的日期。负责人需要追问日期的来源、错过后的实际代价,以及范围是否可以调整。

如果日期不可变,通常要把讨论转向范围和资源:哪些能力是上线所必需,哪些可以先用人工流程过渡,能否增加具备相应上下文的资源,是否可以分批发布。如果范围不可变、资源也不可变,就必须如实呈现日期风险,而不是用更乐观的估算制造安全感。

2. 用任务拆得很碎来掩盖估算不确定

把一个未知的工作拆成几十个两小时任务,并不会让未知消失。若任务尚未确定技术方案、数据质量或接口能力,细颗粒度只会产生一种虚假的确定性。拆分的目的应是提高可验证性和反馈速度,而不是让估算看起来精密。

当团队无法可靠估算时,我会要求先安排一个有时间盒的探索任务,明确它要回答什么问题、结束后交付什么结论。例如,探索三天后需要确认数据能否迁移、接口性能是否满足要求、方案有哪些风险。探索任务结束后再估实施工作量,比在信息不足时给出一个小数点后两位的承诺更诚实。

3. 只按开发时间排期,忽略完整交付链路

“开发完成”不等于“用户可用”。一个功能还需要代码评审、测试、缺陷修复、文档、数据迁移、灰度验证、回滚准备和发布窗口。排期只估编码工作,往往让测试和发布环节在最后几天承受集中压力。

我会要求每项需求至少呈现开发、验证和发布三个视角。规模较大的改动还要明确安全、性能、兼容性、数据治理或运营培训是否属于本次范围。不是所有需求都需要每项检查,但“为什么不需要”应能被解释。

4. 把所有人排满当成效率指标

个人利用率很高,可能意味着队列很长、并行项目过多、切换频繁。人一直在忙,不等于价值在持续流动。一个开发人员同时承担四个优先级相近的项目,通常要付出更多上下文切换成本,也更难对任何一项给出可靠完成预测。

我的建议是以团队层面的交付时间、完成率、返工和在制品为主,不用“每人每天必须有满额任务”来衡量计划质量。对突发工作较多的团队,留出机动容量本身就是风险控制,不是浪费资源。

5. 用一次延期追责代替计划系统改进

项目延期可能来自需求不清、估算偏差、外部等待、测试缺陷、人员中断或临时插单。只问“谁没按时完成”,会让成员倾向于报更保守的数字、隐藏风险,甚至把任务拆分成难以比较的口径。

复盘应聚焦可改进的系统条件:哪类需求最常返工,哪种依赖最容易错过,工作在哪个状态停留最长,插单由谁批准、挤占了什么。个人责任当然需要讨论,但应建立在事实、职责和决策记录上,而不是用情绪替代原因分析。

看起来合理的做法 隐藏的问题 更可控的替代动作
先承诺日期,再倒推工期 风险被压进估算,缓冲被无声删除 先确认约束,再比较范围、资源和日期组合
任务越细越容易管理 未知工作被拆成许多未经验证的小数字 为高不确定事项设置探索阶段和退出条件
开发结束就算完成 测试、上线和运营工作被挤到末尾 按用户可用的交付定义完成状态
成员日历排满代表资源充分利用 系统失去处理突发问题和依赖等待的空间 依据历史中断情况设置团队缓冲与在制品上限

四、专业判断逻辑:从需求进入到日期承诺的七个关口

1. 先判断需求是否具备排期资格

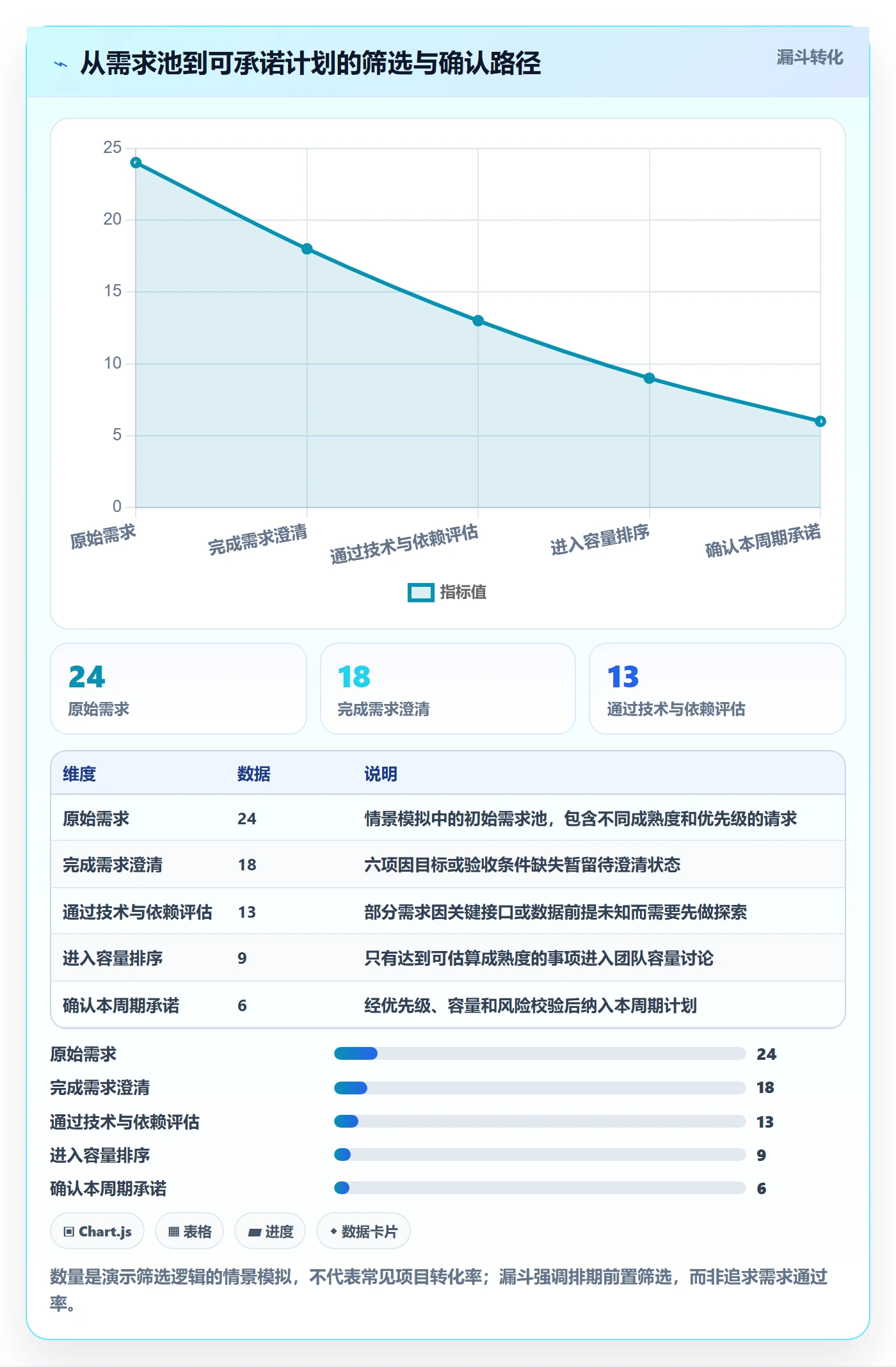

我会用一个简短的准入检查,判断需求是否已经具备估算条件:目标用户是否明确、要解决的问题是否可描述、验收结果是否可验证、主要依赖是否已知、是否存在数据或合规限制、优先级由谁确认。

若其中关键项仍未知,不代表需求没有价值,而是代表它还不应直接进入承诺计划。项目负责人可以安排补充分析、原型验证或技术探索,并将这段工作纳入计划,而不是把未完成的澄清隐含地交给开发人员。

2. 把需求拆成可验收的交付切片

拆分的好标准不是“每个任务都很小”,而是“每个切片都能产生可验证的价值或风险信息”。例如,权限体系改造可以先完成某类核心角色的闭环,再扩展其他角色;数据导入可以先验证一条代表性路径,再扩大到全部数据类型。

切片越独立,越容易调整优先级、并行验证或分批发布。但要避免只做技术层拆分,例如先做一堆数据库表、再做一堆接口、最后才形成用户可见结果。若所有切片都不能单独验证价值,项目负责人就难以在中途做有效取舍。

3. 用团队历史校准估算,而非迷信单一公式

估算可以用人天、相对规模或区间,但口径要保持一致。对于重复性较强的工作,可以参考同类需求的实际周期;对新技术、新系统边界或多团队协作的工作,则用区间表达不确定性,并说明区间差异来自什么。

如果团队采用相对估算,应通过历史迭代校准团队实际完成量,但不能把速度当成跨团队排名指标。人员结构、测试参与方式、线上中断和任务定义都会影响数值。比较适合的用途是观察同一团队自身的趋势,以及计划是否持续超出真实能力。

4. 把日历容量与任务工作量分开

任务需要三人天,并不意味着从周一开始后三天就能完成。执行者可能同时承担支持工作,依赖可能在周三才到位,评审人也可能不在岗。工作量是所需投入,周期时间是从开始到可交付经过的日历时间,两者必须分别记录。

我会先计算关键人员在周期内的净容量,再把任务按依赖关系安排。对共享专家、测试环境和外部团队等稀缺资源,应明确排队顺序,避免多个项目同时把同一个人当成“随叫随到”。

5. 用关键路径与风险点判断日期,不用简单相加

简单相加所有任务的人天,会高估可以并行的工作,也会低估串行依赖造成的等待。负责人应画出主要依赖链,找出影响最终日期的关键路径,并识别关键路径上的单点风险:例如只由一位成员掌握的领域知识、尚未验证的第三方接口或固定的发布窗口。

对于可以并行的工作,计划要说明并行成立的前提;对于必须串行的工作,需预留足够的交接和验证时间。若关键依赖不确定,可以设置一个最晚决策点,到了该日期仍未满足时,就自动启动缩减范围、替代方案或日期重估。

6. 预先约定缓冲和变更规则

缓冲不应成为藏匿低效的“万能天数”,也不应在压力下被随意删掉。它应与不确定性来源对应,例如新技术风险、外部接口等待、生产问题或团队维护任务。项目负责人要明确缓冲由谁管理、什么情况可以使用、使用后向谁同步。

变更规则也要在计划开始时说清楚。新需求进入时,至少要回答:是否替换原有范围、是否改变日期、是否需要新增资源、谁有权批准。若任何人都能直接插入任务,原计划就不再是基线,偏差也失去解释意义。

7. 让预测更新成为周期动作

排期不是一次审批。每周或每个固定检查点,负责人都应基于已完成工作、剩余工作、阻塞时间和依赖变化更新预测。更新不等于频繁改承诺,而是尽早识别承诺正在偏离,并为调整留下决策时间。

我一般把偏差拆成三个问题:目标范围是否变了,团队完成工作的速度是否与历史不同,工作流里是否出现新的等待。只有先找到偏差来源,才有理由决定缩范围、增援、拆批上线或接受延期。

开发周期管理指南:项目负责人如何做好需求排期,协同管理全流程

五、具体案例:一个中型团队如何从“全部都要”改成可交付版本

1. 案例边界与初始问题

以下案例是我用于说明方法的情景模拟,不是某个企业的实测结果。设定为一家有约一百二十名员工的软件企业,产品研发团队共十人,包括产品、设计、开发、测试及交付角色。团队计划用六周完成一次客户侧流程改造,业务方希望同时上线新审批、历史数据迁移、权限重构和运营报表。

初始计划把四个方向都列为本次必交付,需求描述只有功能列表,没有明确哪些客户场景必须覆盖,也没有确认旧数据的质量。团队按名义工时推算,认为六周足够。进一步拆解后发现,迁移规则要依赖业务确认,权限模型要等安全评审,报表口径又依赖数据团队。原计划并未把这些等待算进去。

2. 先把成功标准从“功能齐全”改为“核心流程可用”

项目负责人召集业务、产品和技术代表,先确认本次要解决的核心问题:客户能否在新流程中完成提交、审批与状态查询,管理员能否配置必要角色,历史数据是否必须在首批上线前全部迁移。讨论后,团队决定把核心审批闭环作为首批目标,报表保留最小版本,权限中的低频配置后置。

这一步不是砍需求,而是把价值和依赖摆到同一张桌面上。业务方仍保留完整路线图,但不再要求所有内容压进一个日期。对历史数据,团队新增抽样验证任务,先确定字段映射和异常比例,再决定是全量自动迁移、分批迁移还是允许部分人工处理。

3. 用容量表暴露真实约束

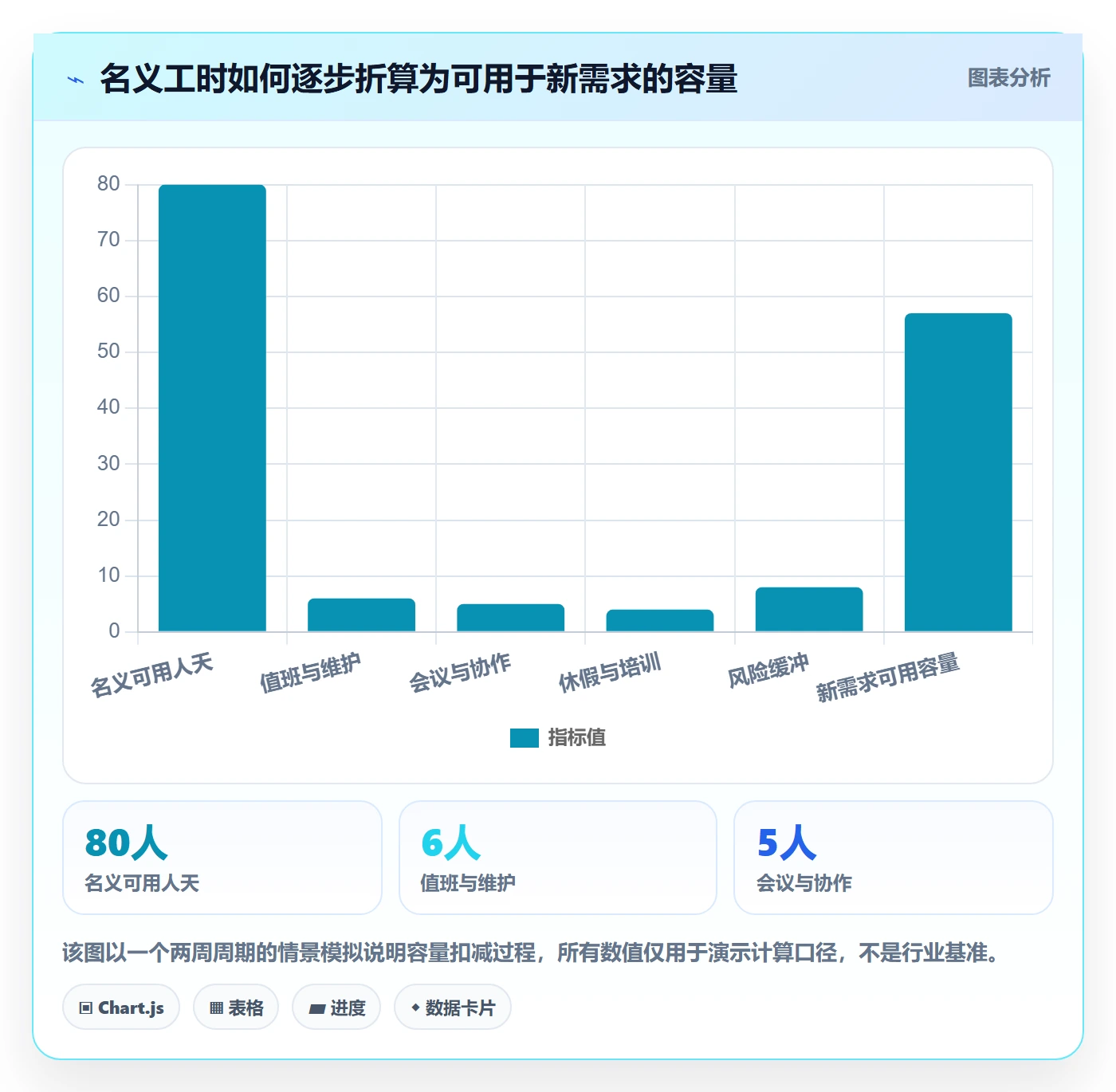

情景模拟中,十人团队六周理论上有三百人天,但这包括产品澄清、会议、值班、缺陷处理和跨团队协作。扣除这些已知工作后,可用于新交付的容量约为二百一十人天。团队把需求初步估算为二百三十人天,且不确定工作尚未充分验证,因此没有把“再挤一点”作为默认方案。

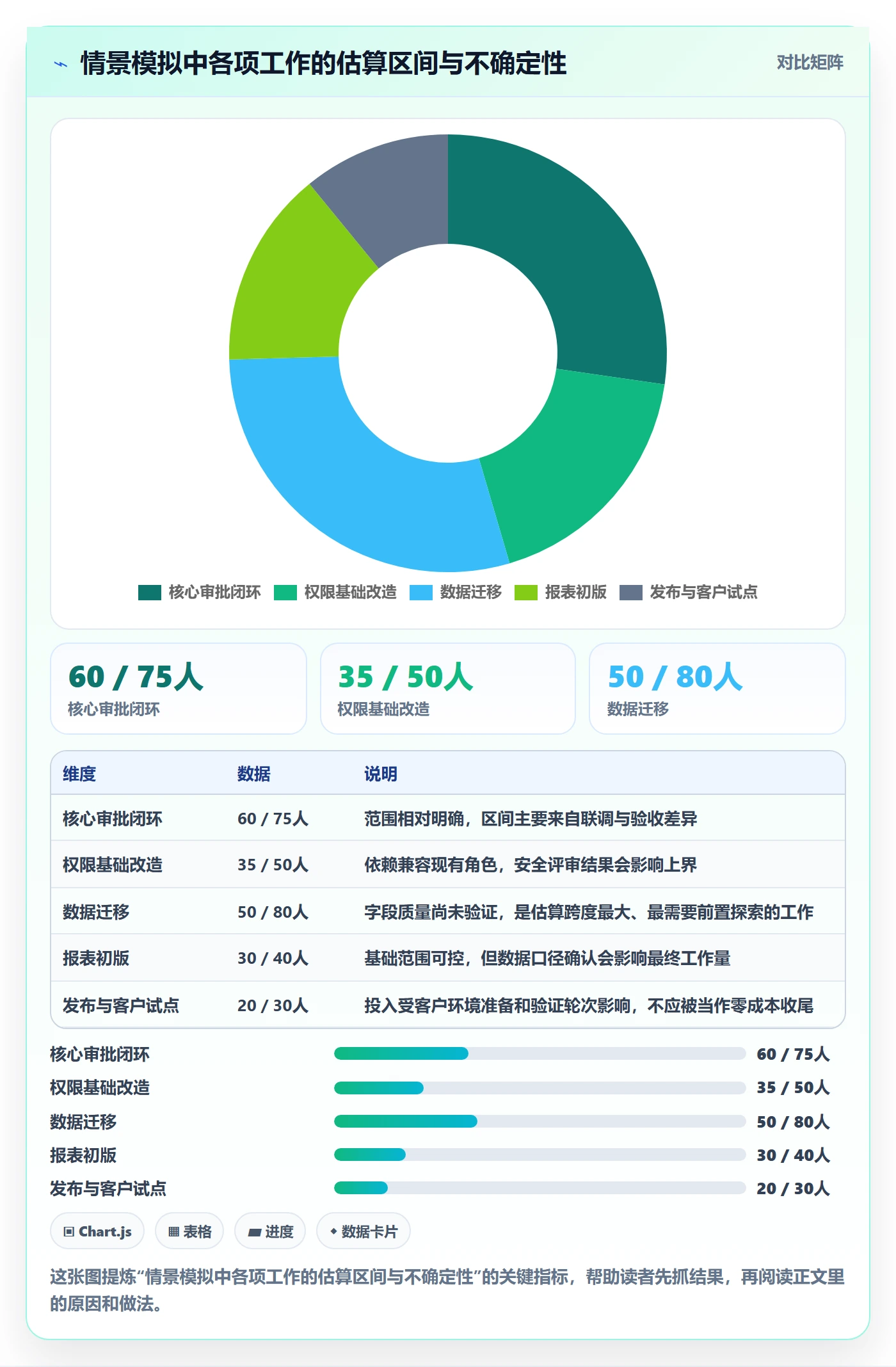

团队逐项标明工作量区间和依赖:核心审批闭环六十至七十五人天,权限基础改造三十五至五十人天,数据迁移探索与实施五十至八十人天,报表初版三十至四十人天,发布验证和客户试点二十至三十人天。区间不是承诺,作用是告诉业务方哪些部分最可能改变整体日期。

4. 将高风险工作前置验证

团队没有先并行开发所有功能,而是优先验证两个会改变方案的未知项:历史数据字段是否可映射,权限模型是否能兼容现有客户角色。探索时间限定为五个工作日,产出包括样本验证结果、异常数据清单、权限差异表和建议实施路径。

如果探索发现大量数据无法自动映射,项目就可以提前讨论分批迁移或人工补录;如果权限模型与旧结构冲突,则可以先对核心角色做兼容层。探索阶段的价值,不是产出更多文档,而是让团队在投入大规模实施前先减少最昂贵的误判。

5. 分批发布,并为每批设定退出条件

调整后的计划分为三批。第一批交付核心审批闭环和基础权限,在内部环境完成端到端验证;第二批接入代表性客户数据,观察迁移异常和操作反馈;第三批扩展报表和低频权限配置。每批都设定进入下一批的条件,例如关键流程通过、严重缺陷为零、数据抽样结果在约定阈值内。

分批并不天然更快。它增加了版本管理、环境验证和沟通成本,所以只适用于功能可以切片、风险可以逐步验证、业务允许渐进启用的情形。若系统架构要求所有模块同时切换,或业务流程无法拆分,分批发布可能反而制造双轨维护负担。

6. 用过程指标判断计划是否需要改动

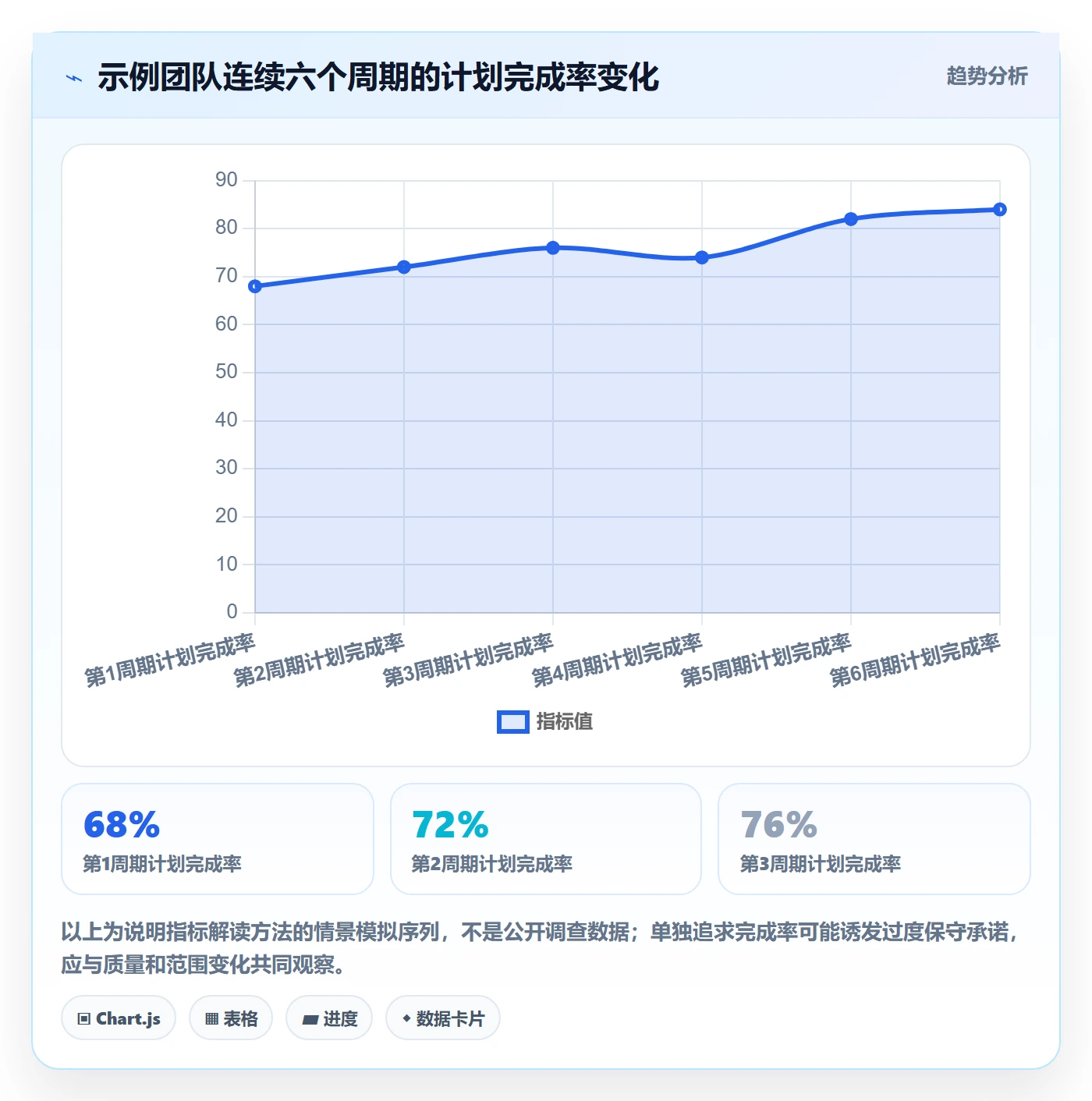

案例团队不只汇报完成百分比,还每周检查新增需求数量、需求澄清耗时、任务停留时间、阻塞任务数、缺陷返工和剩余工作量。若剩余工作量增加但范围没有变化,负责人就要检查估算遗漏或返工;若完成量下降且阻塞集中在同一个依赖方,就要谈依赖交付或替代路径。

在情景模拟中,团队第一个检查点发现数据迁移任务比预期多出约二十人天。由于探索已提前暴露风险,业务方选择将低频报表功能移到下一批,而不是要求测试压缩时间。这个例子说明,计划价值不只在于预测结果,更在于提前创造有成本意识的选择。

计划版本 范围策略 关键风险处理 适用的业务诉求
初始方案 审批、迁移、权限、报表同时交付 依赖未验证,工作量按单点估算 表面满足一次性交付,但延期风险集中在末期
调整方案 核心闭环先交付,低频能力分批扩展 先验证数据与权限,再决定实施路径 允许渐进上线,重视尽早获得可用结果
保守方案 缩小首批客户和数据范围 以小流量试点验证流程与运维能力 客户影响面大、回滚代价高或数据质量未知

开发周期管理指南:项目负责人如何做好需求排期,协同管理全流程

六、全流程协同:让需求、研发、测试和业务看见同一条交付链

1. 需求进入时明确业务责任人和验收人

每项需求都应有业务责任人,能解释优先级、目标和取舍;同时要有验收人,能判断交付结果是否满足场景。两者有时是同一个人,有时不是。若需求提交者无法确认验收规则,项目团队就需要在排期前识别这一风险。

需求卡片不必堆满表单,但至少应包含问题描述、目标用户、期望结果、验收条件、优先级理由、相关依赖和决策人。关键字段没有填写时,可以退回补充或标记待澄清,避免信息缺口在开发过程中变成反复返工。

2. 评审会议要产出决策,而非轮流汇报

排期会容易变成每个人逐条念任务。更有效的做法是会前异步完成需求材料、估算意见和风险标注,会议只讨论分歧、依赖和取舍。主持人应在结束前确认决定:纳入哪些工作、移出哪些工作、由谁补充信息、下一次决策时间是什么。

如果评审中出现关键未知,先把问题记录为待决策事项,并安排责任人和截止日期。不要为了让会议看起来有结果,强行把未经验证的猜测写成日期。决策日志应保存取舍原因,方便后续理解为什么当时选择某条路径。

3. 开发阶段减少跨项目切换和隐形插单

每项进行中的工作都应有明确负责人、完成定义和阻塞状态。临时插单要通过同一入口评估影响,至少说明它会替换哪项工作、谁批准、对既有日期有什么影响。若紧急事项不需要走常规评审,也要在事后补录,保持计划与实际工作一致。

负责人还要留意共享资源的切换负担。某个架构师或测试专家被多个项目反复拉会,表面上每个项目都有支持,实际上关键任务都在等待。可以用固定评审时段、明确服务窗口或安排备份人员,减少对单点专家的依赖。

4. 测试与发布准备从需求阶段开始

测试不应等开发结束才接手。需求阶段就可以讨论测试数据、环境、边界条件和非功能要求;开发阶段可以提前准备自动化验证和迁移脚本;发布前则需要明确灰度范围、监控指标、回滚条件和客户沟通安排。

对于涉及数据变更、权限调整、外部集成或关键业务流程的需求,应提前安排上线演练。演练发现的问题,通常比上线窗口中临时排查更容易处理。测试人员越早参与,越有机会指出验收条件中的歧义,而不是只在末尾报告缺陷数量。

5. 让信息流围绕行动,不围绕工具字段

无论使用电子表格、看板,还是面向中大型团队的研发管理平台,工具都应帮助团队回答具体问题:当前承诺是什么、谁负责、哪里阻塞、哪些需求变更、日期为何变化。若团队花大量时间维护字段,却仍需通过私聊确认最新状态,说明流程设计没有建立统一事实来源。

对于一百人以上的组织,跨团队依赖、权限隔离、项目组合视图和审计留痕会逐渐变得重要。以 PingCode 为例,项目负责人可以根据组织实际评估其需求、项目协作和研发过程管理能力是否适合团队;选型时仍要验证字段配置、工作流适配、数据迁移、权限模型、集成成本和成员使用负担,不能仅凭功能列表判断能否落地。

工具不会自动带来高质量排期。若需求没有验收标准、负责人不对优先级做取舍、团队不记录变更原因,再丰富的看板也只是把混乱可视化。先明确管理口径,再选择能承载该口径的工具,通常比先买工具再要求组织改变更稳妥。

协同阶段 主要责任角色 必须留下的交付信息 常见阻塞信号
需求澄清 业务、产品 目标、边界、验收条件、优先级理由 需求反复改写,验收人缺席
方案与估算 产品、研发、测试、架构 估算区间、方案假设、技术和外部依赖 估算差异大但没有说明依据
实施与验证 研发、测试、依赖团队 状态、阻塞、评审结果、测试证据 任务长期进行中或待外部输入
发布与反馈 研发、运维、业务、客户成功 发布记录、回滚条件、问题反馈和后续动作 上线后无人确认实际使用效果

七、不同情况下的行动建议:先辨别问题类型,再决定怎么救计划

1. 日期固定、范围可谈

适用于活动窗口、合同节点或监管时点较明确的项目。先列出不可妥协的最小业务结果,再把需求分成必须上线、可延后、可人工替代和不应纳入四类。压缩范围时,应保留完整的质量与安全验证,避免把测试当作可随意删除的缓冲。

负责人可以把计划表达为“日期固定的目标范围”,并列出超出当前容量的功能清单。每次加入新范围,就同步标记被替换的范围或需要新增的资源,避免范围通过零碎会议不断膨胀。

2. 范围固定、日期可谈

适用于合同约定交付物已锁定,但业务允许调整上线时间的项目。先找出关键路径和高风险依赖,再提供一个经过校准的日期区间,并解释不同日期的置信条件。不要只给一个看似确定的日期,可以说明“在依赖按期到位、无重大范围变化的前提下,预计窗口是什么”。

若业务坚持单一日期,负责人仍应保留内部风险区间并定期更新。对外沟通可以简化表达,但不能让管理层误以为所有不确定性都已经消失。

3. 资源固定、范围与日期都紧

这是最需要显式决策的场景。若资源不能增加、范围不能减少、日期不能调整,负责人不应承诺三者同时成立,而应把矛盾升级为业务决策。可以提供备选方案:降低首批用户范围、先交付核心流程、借用短期专业支持、接受更高风险但明确应急预案,或正式调整日期。

其中“接受更高风险”必须说明风险具体是什么、可能影响哪些用户、如何发现、如何回滚。将风险留在工程团队内部并不等于风险消失,只会让业务方失去决策机会。

4. 需求频繁变化、探索性较强

适用于新产品、创新项目或业务规则尚未稳定的工作。不要把完整功能清单锁成长期承诺,可以用短周期验证假设:先验证用户是否需要、流程是否可用、技术路线是否可行,再依据证据决定扩大投入。计划重点应从“按期做完所有功能”转为“按期交付可验证的学习结果”。

探索项目也需要边界。每次试验应明确假设、观察指标、时间盒和停止条件,否则“还在探索”会变成无限期延长。若验证结果不支持原方向,及时停止也是有价值的管理结果。

5. 线上维护和需求开发争抢同一批人

若生产问题经常打断计划,先把维护工作统计出来,区分常规值班、缺陷修复、重大故障和技术债。随后给新需求计划留出与历史中断相匹配的容量,而不是每次都把维护工作当成偶发意外。

若维护占用持续偏高,问题可能不在排期,而在系统稳定性、发布质量或运维机制。项目负责人应与技术负责人讨论根因治理,并把稳定性工作纳入路线图。短期牺牲部分功能容量,可能换来后续更稳定的交付节奏。

6. 跨团队依赖多、控制权有限

对外部团队的工作,不宜只写“等待接口”。应将依赖拆成可确认的输入规格、负责人、承诺时间、验收方式和备选方案。重要依赖设置检查点,不要等到自己团队的开发结束才发现接口无法使用。

若对方无法提供可靠日期,可探索模拟接口、契约测试、临时数据或分批集成。替代方案并非总能采用,但提前讨论比依赖到期后临时找人更有价值。项目负责人还应维护依赖升级路径,明确何时需要管理层协调。

八、不同情况下的取舍:每种排期方案都要支付相应代价

1. 交付速度与范围完整性之间的取舍

缩小首批范围可以更早获得反馈,但会带来后续批次的管理、兼容和重复沟通成本。一次性交付范围更完整,却可能把验证推迟到更晚,并扩大延期时的影响面。判断时要看需求能否独立切片、用户是否接受阶段性能力,以及每次发布的固定成本有多高。

如果首批功能缺少单独价值,分批上线的收益就有限;如果每一批都能帮助真实用户完成一个闭环,渐进交付通常更容易发现问题并调整方向。不要把“分阶段”当成天然正确的答案,要验证每一阶段是否具备可用性。

2. 增加并行人数与协作成本之间的取舍

当项目落后时,增加人手不一定缩短周期。新成员需要熟悉系统、环境和业务上下文,既有成员还要投入评审和指导。若剩余工作高度可并行、接口边界清楚、任务不依赖少数专家,增援可能有效;若关键路径只有一条或问题来自需求变更,增加人数可能提高沟通成本。

在决定增援前,先问缺少的是执行容量、专业能力、决策速度还是依赖方响应。只有资源类型与瓶颈匹配,新增人力才可能改变交付日期。

3. 缓冲与利用率之间的取舍

较高缓冲会降低计划表面的利用率,却能吸收维护、估算误差和临时阻塞;较低缓冲让短期计划看起来更饱满,但更容易把小问题放大为整体延期。缓冲不是越多越好,也不是越少越高效,应参考团队历史中断、需求不确定性和延期代价。

可以定期比较计划容量与实际可交付容量。如果连续多个周期都有大量缓冲未使用,说明容量模型可能过于保守;如果缓冲每次都在周期前半段耗尽,说明对维护或不确定性的估计不足,需要调整,而非直接要求成员“再努力一点”。

4. 工具统一与团队灵活性之间的取舍

统一工具和字段有利于跨团队观察、组合管理和审计,但过多统一会增加录入负担,也可能无法适配不同研发模式。完全自由则会造成状态口径不一致,管理层看不出依赖和风险。较稳妥的做法是统一少数关键定义,例如需求状态、交付完成口径、优先级和风险标记,团队在细节流程上保留适度空间。

选型评估还应计算迁移和运营成本:历史数据怎么处理、权限如何配置、是否能与代码和测试流程衔接、谁负责维护工作流、成员需要接受多少培训。功能数量不等于使用价值,只有工具降低信息获取和协调成本,才真正改善周期管理。

取舍问题 偏向方案甲 偏向方案乙 决策时重点核对
一次性交付还是分批发布 减少重复发布和双轨维护 提前获得反馈、降低单次风险 功能是否可独立使用,发布固定成本有多高
增加人手还是调整范围 增加可并行执行的容量 减少关键路径和协作负担 当前瓶颈究竟是人力、依赖、决策还是返工
提高利用率还是保留缓冲 提升短期容量使用率 增强应对中断和未知工作的能力 团队历史中断率与延期造成的业务损失
统一流程还是团队自治 方便跨团队治理与数据比较 贴合不同团队的工作方式 哪些口径必须一致,哪些步骤可按团队调整

九、项目负责人可直接执行的周期管理节奏

1. 周期开始前:确认范围、容量与依赖

在计划周期开始前,先完成需求准入和优先级确认,再核对成员可用时间、维护负担和共享资源安排。对高风险任务,明确估算区间和验证方式;对外部依赖,确认责任人与最晚需要时间。团队会议主要处理分歧和取舍,不逐项念材料。

结束时形成一份简明基线:本周期目标、承诺事项、暂不承诺事项、容量假设、关键依赖、风险缓冲和变更规则。基线不需要复杂,但任何重要范围或日期变更都应能追溯到决策人和原因。

2. 周期进行中:关注流动、阻塞和变更

固定节奏检查任务从开始到交付的流动情况,重点问哪些工作等待时间变长、哪些事项需要决策、测试是否出现排队、是否有临时工作挤占既有计划。对阻塞应记录具体下一步,不要只写“处理中”。

如果出现新需求,先评估影响再决定是否插入。紧急事项可以改变计划,但必须同步说明被挤出的工作以及承诺变化。这样既能响应业务,也能避免团队背负相互冲突的承诺。

3. 周期结束后:复盘预测误差,而不只统计完成数

周期结束时,比较承诺与实际交付,区分范围取消、工作未完成、验收未通过、依赖未到和紧急插入等情况。把每类偏差归因到可以行动的因素,例如估算口径、需求成熟度、团队容量、依赖管理或发布准备。

不要因为一次偏差就立即改写全部流程。先观察多个周期的重复模式,再做针对性调整。如果延误集中在验收等待,就明确验收人和响应时限;如果返工集中在某类需求,就改善模板或补充设计评审;如果线上中断占比持续偏高,就把稳定性改进纳入计划。

4. 用少量指标构成可解释的管理视图

项目管理不需要把所有数据都做成仪表盘。建议先维护少量能触发行动的指标:交付周期、周期内完成率、需求变更数量、阻塞时间、在制品数量、返工或缺陷情况、依赖按期满足率。指标需统一统计口径,并避免把不同规模、不同类型的项目简单排名。

DORA 的软件交付效能研究长期使用交付频率、变更前置时间、变更失败率和失败部署恢复时间等维度观察软件交付表现。它们适合作为讨论交付速度与稳定性的参考框架,不应被误读为每个组织都必须达到的固定目标。项目负责人可以结合本团队实际,先建立趋势基线,再讨论改善方向。

开发周期管理指南:项目负责人如何做好需求排期,协同管理全流程

十、结语:好的排期让坏消息更早出现,让选择仍然存在

1. 把预测当作持续校准,而不是一次表态

项目负责人无法消除需求变化、技术未知和外部依赖,但可以让它们尽早变得可见。越早知道数据迁移比预期复杂,团队越有机会调整首批范围;越晚发现关键接口未就绪,可选方案就越少,延期和加班就越容易成为唯一出口。

2. 下一步先做一次小范围的排期体检

如果你正在负责一个开发周期,下一步不必立刻更换工具或重写流程。先挑选一个即将启动的需求,核对它是否有明确验收人、真实容量、依赖责任人、估算依据和变更规则;再观察一个周期内任务在哪里等待、哪些信息反复变更、计划偏差最常从哪里开始。

我的独特观点是:成熟的项目计划不应该努力证明“我们不会延期”,而应该让团队在偏差尚可控时,仍然拥有范围、资源、顺序和日期上的选择权。排期的质量最终不体现在表格有多精致,而体现在业务承诺、团队能力和交付证据能否持续对齐。

常见问题解答(FAQ)

1. 需求排期时,项目负责人应该先估工期还是先拆需求?

我接手一个新项目时,常常被要求先给出上线日期,但需求还停留在几段描述上。我担心先报工期会变成承诺,想知道怎样拆解,才能让排期既能讨论、又不至于一改需求就全部推倒重来?

先把需求拆到可以估算和验收的粒度,再讨论工期。一个实用的判断标准是:团队能否说清每项工作的输入、完成条件、主要依赖和负责人;如果还要靠“开发时再看”补充关键规则,就不适合直接报精确日期。

比如一个包含登录、订单查询和退款申请的版本,可以先拆成用户场景、接口与数据处理、前后端实现、测试验收等工作,再分别估算。估算时同时记录假设和不包含项,并区分“工作量”与“日历时间”:三人各需两天,并不代表项目两天能完成,联调、评审和等待依赖也会占用时间。

2. 开发周期里要预留多少缓冲,才不会让排期失去可信度?

我排计划时要么把每一天都塞满,最后一个依赖延期就全盘晚点;要么多留很多空档,团队又觉得计划不现实。我想知道缓冲应该怎么设,怎样判断它是在管理风险,而不是随意加时间?

不要给所有任务统一加一个看起来整齐的比例,应该按不确定性和依赖风险设置缓冲。比如需求边界清晰、已有成熟实现的任务,重点看团队近期实际交付周期;涉及新接口、外部团队或首次使用的技术,则单独标出风险,并在里程碑前设置可见的缓冲。

以一个四周迭代为例,可以把已知工作排入前三周多,第四周安排联调、缺陷修复和验收,但这只是示例,不是通用比例。更重要的是记录缓冲被什么风险消耗:若每次都被需求补充占用,问题在需求准入;若集中被联调占用,就应改善依赖管理,而不是下一轮机械地继续加天数。

3. 需求在开发中途变更,项目负责人怎样调整排期才不牺牲质量?

我负责的项目经常在开发中途收到新想法,提出的人认为只是“小改一下”,但开发和测试都说会影响原计划。我不想一概拒绝需求,也不想靠压缩测试来保发布日期,应该用什么规则做取舍?

把变更当作范围、时间、资源三者之间的重新决策,而不是默认塞进现有计划。先确认变更解决的用户问题,再评估受影响的任务、接口、测试范围和已承诺的里程碑;随后让需求方在“本期纳入并顺延或替换其他需求”“进入下一期”“缩小实现范围”之间明确选择。

比如新增一个筛选条件,表面上只改页面,实际可能还涉及查询性能、权限规则和回归测试。项目负责人应把影响写成可比较的选项,并更新负责人、依赖和验收标准。不要用减少测试时间来掩盖范围增加,因为这会把排期风险转移成上线后的质量风险。

4. 怎样协同管理需求、开发、测试和上线,让全流程不靠催人推进?

我发现团队每周都在开进度会,但需求卡在评审、开发等接口、测试等环境的问题还是反复发生。我想知道管理流程要盯哪些信号,才能提前看到阻塞,而不是到发布日期前才发现项目要延期?

把协同重点从“每个人完成了多少”转到“工作能否连续流动”。为需求评审、开发完成、可测试、验收通过和上线分别定义清晰的进入条件与完成条件,并给每项工作标出负责人、依赖和当前阻塞。例如,开发标记完成时应同时满足代码提交、必要评审完成、测试说明可用,而不是只代表开发者认为写完了。

日常检查可以关注阻塞持续时间、等待外部依赖的任务数、测试退回原因和未决需求数量;这些信号比单看任务完成百分比更容易暴露风险。若同类阻塞连续出现,应改流程或明确协作责任,而不是增加会议频率。

核心关键词

读者评论

胡
胡静怡

我们团队以前也按名义人数排需求,值班和线上问题常把计划打乱。后来把维护工时单独记下来,排期确实更接近实际,不过临时插单由谁决定、挤掉哪项工作,也得同步说清楚。

许
许嘉禾

依赖清单有用,但跨团队项目里,责任人答应的日期未必等于实际可交付时间。我更倾向于给关键依赖设一个检查点,并提前准备替代方案,不然风险只是从排期表转移到沟通里。

邓
邓若溪

用历史数据校准估算这个方向认同,不过新项目或团队成员变化较大时,过去的周期未必有参考性。最好同时记录需求复杂度和等待时间,否则单看完成天数,容易把外部阻塞误当成执行效率问题。

文章包含AI辅助创作:开发周期管理指南:项目负责人如何做好需求排期,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508599

赞 (0)
飞飞飞飞
资源评估怎么做?项目负责人协同管理:需求排期从0到1
上一篇 2小时前
需求排期最佳实践:项目负责人需求排期落地方案,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
