开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板

开发周期排不准,常常不是团队估时能力差,而是排期时把“需求还没说清”“外部依赖没确认”“测试和上线窗口被压缩”等不确定性,误当成了可执行工作量。我的判断是:项目负责人真正要提升的,不是把日期填得更快,而是让每个承诺日期都能追溯到范围、产能、依赖和风险,并在条件变化时及时重算。

下面这套方法适用于迭代开发、版本交付和跨团队项目。我会把需求拆分、产能测算、依赖治理、风险缓冲和变更管理放进同一套排期流程,并给出可以直接复制的模板。文中的案例数据为情景模拟,用于展示计算方法,不代表某个组织的真实经营数据;涉及规模在 100 人以上的团队时,也会说明如何借助 PingCode 这类项目管理平台承载需求、迭代和依赖信息。

一、先讲核心结论:排期不是填日期,而是管理承诺条件

1. 一个日期只有在条件成立时才是计划

我会先问项目负责人三个问题:这批需求的范围是否稳定?关键岗位的可用产能是否核实?跨团队依赖有没有负责人和完成日期?只要其中一项没有答案,排期表上的日期就只是目标,不是承诺。

这一区分很重要。目标可以用于沟通方向,例如“希望在 6 月底上线”;承诺则需要说明“在需求冻结、接口按期交付、测试环境可用的前提下,团队有较高把握在 6 月底上线”。把条件写出来,项目负责人才能在条件失效时重新协商,而不是等到临近交付才解释延期。

我的排期原则是先判断可交付范围,再讨论可交付日期。先把需求、质量标准、依赖和资源摊开,再算团队能在时间窗口内完成多少;不要先接下所有需求,然后通过压缩测试、加班或模糊验收标准来“证明”排期成立。

2. 用四个输入和三个输出建立排期闭环

可操作的排期至少要使用四类输入:需求范围、团队产能、依赖关系、风险与不确定性。输出则应包括:版本范围、时间区间、条件与风险。只给一个日期而没有这三项输出,项目负责人就很难识别计划何时需要调整。

排期输入 要回答的问题 常见缺口 建议留存的信息
需求范围 本次必须交付什么,哪些明确不做? 只有标题,没有验收条件和边界 用户场景、验收标准、优先级、变更记录
团队产能 窗口内各角色实际能投入多少? 把人数乘工作日,当成有效产能 可用人天、休假、支持任务、岗位瓶颈
依赖关系 哪些任务必须等其他人或系统? 只登记任务,不登记依赖方和承诺日 前置条件、责任人、需要日期、替代方案
风险与不确定性 哪些事项可能改变范围或路径? 只加统一缓冲,不说明缓冲要保护什么 风险事件、概率、影响、应对动作、触发点

这四类输入不是文档清单,而是排期逻辑。需求边界不清,会增加返工;产能估高,会造成承诺过量;依赖漏记,会让团队在等待中失去时间;风险没有触发条件,缓冲就容易被日常插单消耗。

3. 排期效率看决策速度,不看表格填得多快

很多团队把“排期效率”理解为缩短会议时间。我更关注从需求提出到形成可执行承诺用了多久,以及排期变动后团队多久能判断影响。会议只开半小时,但问题没有结论,后续反复补材料,整体效率仍然很低。

建议至少跟踪三项指标:排期准备周期、计划变更频率、承诺范围完成率。不要把单一的准时率当作唯一绩效指标,否则团队可能通过少接风险、压缩质量活动或推迟问题暴露来维持表面准时。

开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板

二、背景和真实场景:为什么看起来合理的计划仍会延期

1. 需求排期面对的是变化中的系统,不是静态工时表

开发周期里的工作不止编码。一次看似简单的需求,可能包括业务澄清、交互确认、技术设计、编码、代码评审、联调、测试、灰度观察和发布准备。每一步都有输入和等待条件,而排期表通常只把“开发 5 天、测试 3 天”写出来,最容易漏掉的恰恰是跨角色交接和等待时间。

比如,开发人员完成接口代码,不等于接口已经可联调;测试人员拿到构建包,不等于测试数据和环境已经准备好;业务负责人看过演示,不等于验收标准已达成。负责人若只汇总各角色填报的工时,就会把每个局部都合理的估算,拼成一个整体不合理的周期。

我通常把总周期拆成“工作时间”和“等待时间”两种。前者是实际处理任务的时间,后者包括等待评审、需求确认、环境、外部接口和决策的时间。高并行项目里,等待时间不一定等于简单相加,但必须纳入关键路径或风险判断。

2. 一个模拟案例:功能开发没有拖太久,联调等待却吃掉了窗口

假设某中型产品团队计划在 8 周内交付一组客户配置能力,团队有 6 名开发、2 名测试、1 名产品和 1 名项目负责人。需求表面上包含 12 项功能,按估算总开发量约 54 人天。团队根据人数和日历快速判断“足够完成”,于是把 12 项全部纳入版本。

复盘后发现,开发估算没有扣除线上支持和代码评审;其中 4 项依赖另一个团队提供接口;测试集中在最后两周;而 3 项需求的验收条件是在开发过程中才确认。结果并不是开发编码本身大幅超时,而是接口等待、返工和测试堆积叠加,最终只能把一部分功能带入下一版本。

这个情景里最值得注意的不是“估算差了多少”,而是排期把多种不同性质的不确定性揉成一个总人天数字。人天能表示工作量,却不能单独表达并行度、资源瓶颈、依赖等待和交付顺序。工作量相加,不等于周期相加;团队人数增加,也不必然缩短关键路径。

3. 先识别工作类型,才能知道时间花在哪里

排期复盘时,我会把延期原因至少分成范围变化、估算偏差、资源冲突、外部依赖、质量返工和发布约束六类。这样做不是为了给延期贴标签,而是区分可控制的计划问题与无法完全消除的外部变化。

例如,需求在开发中新增字段属于范围变化;原先遗漏了权限校验属于估算或拆分缺陷;开发临时被生产事故占用属于资源冲突;接口方未按约定提供测试环境属于外部依赖。若把它们都记成“开发超期”,复盘就无法导出有效改进动作。

开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板

三、常见误区:看似让排期更快,实际把风险推到后面

1. 误区一:用总人天除以团队人数,直接换算交付周期

“54 人天除以 9 个人约等于 6 天”,这是常见但危险的算法。它隐含假设是人员技能可互换、任务完全并行、没有评审和等待、每天都能投入整段时间。真实团队几乎不满足这些条件。

正确做法是先按角色拆产能,再看任务是否可并行。例如,8 项功能可能都需要同一位架构师评审,也可能需要唯一的测试环境。此时瓶颈角色或稀缺资源决定了周期,不是总人数决定周期。

2. 误区二:把所有需求都估成点估值,再用“最准的一次”做承诺

点估值适合用于讨论,但不适合假装消除不确定性。需求越早期,估算区间越宽;接口、性能、合规和历史数据迁移等工作,往往会让小范围的点估值失真。把“最可能 5 天”直接写成承诺日期,容易把正常波动误解为执行不力。

我更倾向于让团队给出范围和依据:乐观、最可能、悲观分别是多少?差异来自需求理解、技术探索还是外部等待?如果三种估值差得很大,优先做澄清或技术验证,不要通过取平均数制造精确感。

3. 误区三:统一加 20% 缓冲,就认为计划更稳

缓冲不是在每个任务上随手加一段时间。若所有人都给自己的任务加缓冲,团队很难分辨真实工作量和保护时间;若负责人统一加 20%,也可能遇到关键路径缺缓冲、非关键任务过度留白的情况。

缓冲应该服务于具体风险。比如,接口协议尚未冻结,就保护联调窗口;外部审核有不确定性,就设置明确的等待期限和升级路径;技术方案未经验证,就先排一个短周期验证任务,再根据结果更新正式开发估算。

4. 误区四:需求冻结后不允许任何变化,或者任何变化都照单全收

前一种做法会阻断必要的业务调整,后一种做法会让版本范围不断膨胀。合理做法不是绝对冻结,而是建立变更影响评估:新增事项会替换什么、延后什么、增加哪些风险?由谁批准?何时重新确认交付日期?

如果变更只是在需求池中新增一条,却没有从当前版本移出相当工作量,项目负责人实际上已经悄悄接受了范围扩张。要让变更可见,必须把范围、时间和资源放在同一张决策桌上。

5. 误区五:用加班补偿缺失的决策和依赖管理

加班可以在短期内增加投入时间,却不能自动解除接口阻塞、补全不清晰的验收条件,也不能让测试环境提前准备好。对长期项目而言,疲劳还可能增加缺陷与返工。

当计划落后时,我会先问“关键路径上目前阻塞是什么”,而不是先问“还能不能加人”。如果瓶颈是等待业务确认,增加开发人员不会缩短等待;如果瓶颈是测试能力,直接增加需求并不能提高已验证交付量。

表面动作 容易造成的错觉 更有效的替代动作
总人天除以人数 团队越大,交付越快 按角色核实产能,检查关键路径和瓶颈
所有估算取单点 数字精确,日期可靠 对高不确定工作给区间并列出估算依据
全任务统一加缓冲 计划已覆盖风险 把缓冲放在风险所在的路径并设触发条件
变更直接进入版本 团队反应敏捷 同步说明替换范围、影响和批准人
延期后先加班 投入增加就能追平 先定位阻塞,再决定减范围、调序或加资源

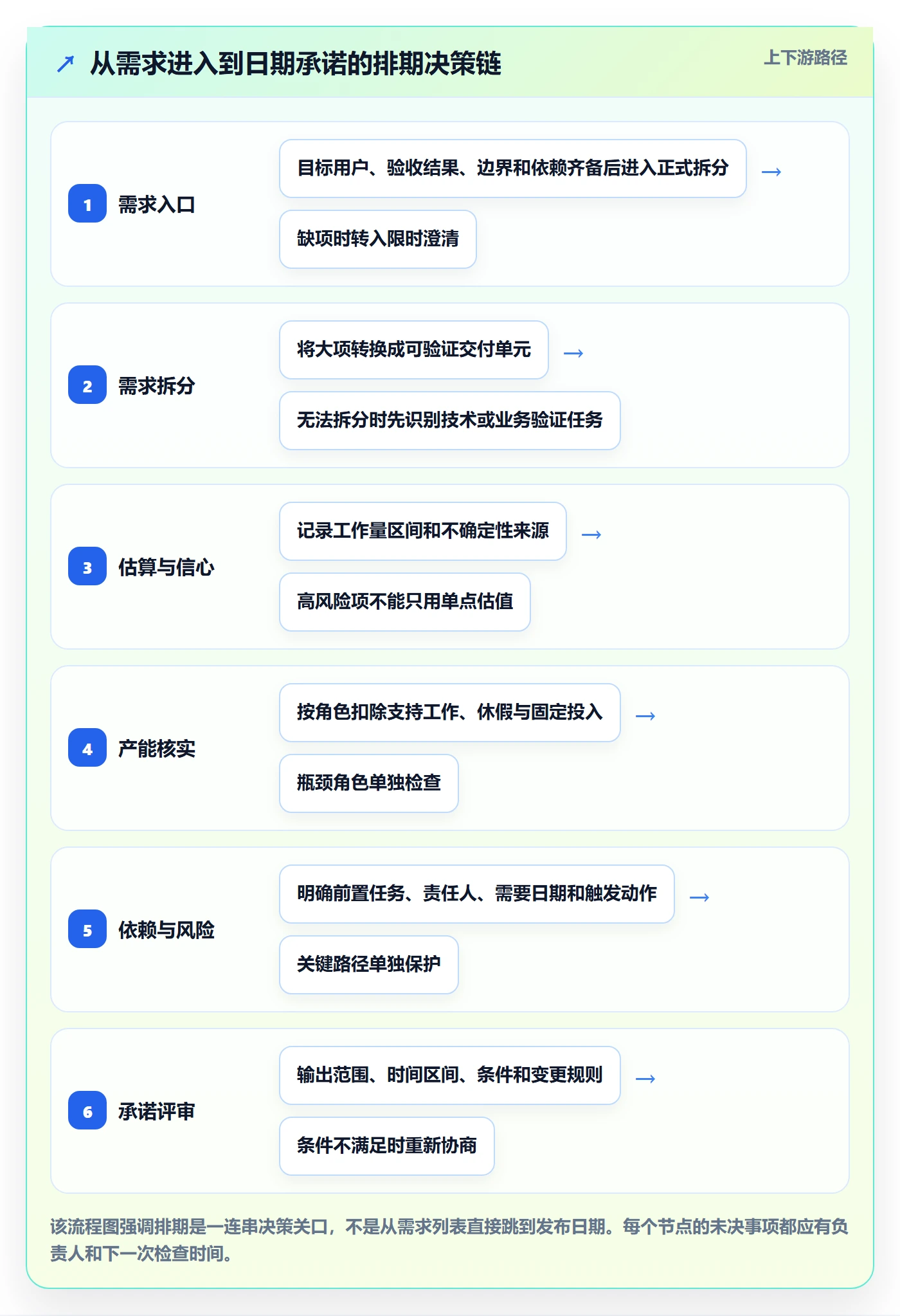

四、专业判断逻辑:从需求到交付日期的七步排期法

1. 第一步:设定排期边界和决策目标

排期前先说清楚这次要回答什么问题:是争取一个固定发布日期,还是在给定周期内选择交付范围?是要做产品迭代,还是要配合客户上线窗口?不同目标对应不同取舍。

如果发布日期不可移动,讨论重点应是最低可交付范围、功能分层和回退方案;如果范围不可变,就要讨论周期与资源;如果资源也受限,就必须明确哪些需求延期。三者都固定而又没有足够产能,排期不是难题,目标本身才需要重新谈判。

2. 第二步:设置需求入口门槛

不是每条需求都要等到细节完全确定才进入计划,但进入正式承诺前,至少需要满足一个可讨论的最低标准。我使用的需求入口检查项包括:目标用户、主要场景、验收结果、明确不做项、依赖对象和决策人。

如果需求还不够清楚,可以作为探索项排进去,但要标记“验证”而不是“交付”。例如先安排 2 天确认数据结构与接口可行性,完成后再决定是否把完整功能纳入版本。探索任务应有时间盒和结论标准,避免无限调查。

3. 第三步:把大需求切成可验证的交付单元

需求拆分不是把一个大任务拆成更多小任务,而是让每个交付单元都能独立验证或明确依赖。好的拆分能回答:用户能观察到什么变化?验收时看什么结果?如果该项延后,其他功能是否仍可交付?

我会优先沿用户流程、业务规则、数据路径或风险边界拆分,不会只按“前端、后端、测试”拆分成彼此孤立的大块。技术任务仍然需要细分,但排期负责人要同时保留用户可见的交付切片,避免技术活动完成却没有可验收成果。

4. 第四步:估算范围,同时标注估算信心

低风险、熟悉、边界稳定的任务,可以使用团队历史工作量或相对估算;高风险、首次集成、数据迁移或性能敏感任务,应该给区间并列出主要不确定性。信心高低不是给人打分,而是帮助负责人知道哪里还需要验证。

一个简单做法是记录“最可能工作量”和“估算范围”,并写出影响区间的因素。例如,“接口开发 4 至 7 人天,差异主要取决于身份校验方式是否沿用既有服务”。这样一来,接口确认就成为排期中的前置动作,而不是隐藏在悲观估值中的模糊风险。

5. 第五步:按角色测算净产能,而非按名册人数计算

净产能要从计划窗口出发,扣除休假、固定会议、生产支持、培训和其他承诺。然后按角色分别计算,因为开发、测试、产品、设计、数据和运维的产能不可简单互换。

例如,某 2 周迭代有 10 个工作日,6 名开发人员名义上有 60 人天。如果预计 15% 用于支持与会议,另有 5 人天休假,开发净产能约为 46 人天。但若其中关键模块只能由 2 人处理,团队总开发产能仍不能代表关键模块的吞吐能力。

产能测算也不要把所有日历空档填满。需求澄清、代码评审和突发问题都需要空间。容量利用率长期接近 100%,表面上没有浪费,实际会让任何小型变更都推高交付风险。

6. 第六步:画出依赖与关键路径,显式安排风险缓冲

把任务连成依赖图,标出必须先完成的工作、可以并行的工作和只有特定角色能处理的工作。关键路径上的任务一旦延迟,通常会直接影响发布日期;非关键路径任务则可能有一定浮动空间。

缓冲要放在最需要保护的位置。例如,外部接口联调前留出确认窗口,发布前留出回归和观察时间。风险还应有触发信号:接口协议到某日仍未冻结,就启动替代方案;关键缺陷超过某个阈值,就暂缓扩大发布范围。没有触发点的缓冲,容易变成未被管理的空白。

7. 第七步:评审方案并写明承诺条件

排期评审不是让所有人对一个日期表态“同意”。评审要完成三件事:确认范围和验收标准、验证关键岗位产能、对关键依赖和风险作出决策。最后形成有条件的交付承诺,并把尚未确认的事项明确列为风险或前置条件。

如果日期固定而产能不足,先比较范围分级方案;如果范围固定而日期不现实,明确延期或增援的代价;如果关键依赖未确认,安排验证和升级机制。项目负责人要推动的是选择,而不是通过会议让不可能的组合看起来已经达成共识。

开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板

五、可直接套用的模板:让排期信息能被复核、调整和复盘

1. 需求排期卡片模板

建议每个进入版本的需求至少保留一张排期卡片。卡片不需要写成长篇说明,但应让不了解背景的评审者能判断这项工作为什么做、做到什么算完成、谁在等待它。

字段 填写内容 填写示例
需求名称 使用具体业务动作命名 为管理员增加批量调整成员权限能力
业务目标 说明要改善的用户结果 减少逐个修改权限的操作时间
范围内 列出本次明确交付内容 支持按部门筛选并批量调整指定权限
范围外 写清楚本次不处理的事项 不包含跨组织迁移和权限模板导入
验收标准 写成可观察、可验证的结果 符合条件的成员权限更新成功,并有操作结果提示
估算区间 按角色记录工作量范围 开发 4 至 6 人天,测试 2 至 3 人天
信心与依据 说明主要不确定性 中等;权限服务复用程度待技术验证
依赖与责任人 记录依赖对象、需要日期与负责人 权限服务确认,后端负责人,迭代第 2 日前
交付优先级 说明未交付时的业务影响 高;可作为增强项,不阻断核心权限流程
变更记录 记录范围、估算或日期变化及原因 补充审计日志后重新评估测试范围

2. 版本排期汇总模板

汇总表要能同时呈现需求和风险,不要只放“名称、开始日、结束日、负责人”。下表的字段可直接复制到电子表格或项目管理平台中,正式日期应由团队评审后填写。

需求或任务 优先级 开发估算 测试估算 依赖 责任人 计划窗口 信心 完成定义 风险动作
核心流程优化 必须 按团队估算填写 按团队估算填写 业务规则确认 指定负责人 待评审 高、中或低 验收用例通过 规则未确认则先做澄清
数据导出增强 重要 按团队估算填写 按团队估算填写 数据字段确认 指定负责人 待评审 高、中或低 导出结果与约定一致 字段变化触发范围复核
界面体验改进 可选 按团队估算填写 按团队估算填写 设计稿确认 指定负责人 待评审 高、中或低 关键交互符合设计 产能不足时移至后续版本

3. 变更影响评估模板

收到插单时,不要只问“要不要加”。用一张短表把影响摆出来,至少回答新增价值、工作量区间、受影响需求、发布日期影响和批准人。让提出变更的人参与取舍,可以减少“看上去只多一点点”的隐性扩容。

评估问题 建议记录
为什么必须现在做? 业务机会、法规要求、客户影响或风险降低
新增工作量是多少? 按角色给区间,并说明估算信心
会挤占什么? 列出被替换、被延后或被压缩测试的事项
交付日期是否变化? 说明关键路径变化和新的时间区间
由谁批准? 记录业务决策人、技术负责人和项目负责人意见
何时复核? 给出风险检查日期和未达条件时的替代方案

4. 复盘模板:把延期转换成下次能用的规则

版本结束后,复盘不要停在“沟通不足”“估算偏差”这类无法执行的结论。至少记录原计划、实际完成、差异原因、首次发现时间、对关键路径的影响和下一步动作。

例如,“联调延迟”还不够具体;更有用的记录是“接口字段定义在开发开始后第 6 个工作日才确认,导致两个模块返工,下一版本要求接口字段在进入开发前由双方负责人签字确认”。动作应有责任人和检查时间,否则复盘只是对过去的描述。

开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板

六、具体案例:用产能、依赖和范围共同调整一个八周版本

1. 先把表面上的 54 人天拆成角色与实际可用量

继续使用前文的情景模拟。项目计划周期为 8 周,按 5 个工作日计算,团队包括 6 名开发、2 名测试、1 名产品和 1 名项目负责人。假设开发每周可用于版本工作的时间平均为名义工时的 80%,测试为 75%,其余时间用于支持、会议、评审和团队固定工作。这些比例只是模拟假设,实际比例必须用团队历史数据替换。

开发名义产能为 6 人乘 40 个工作日,即 240 人天;按 80% 折算,可用于项目工作约 192 人天。测试名义产能为 80 人天,按 75% 折算为 60 人天。乍看之下,需求开发估算 54 人天似乎很宽松,但若 54 人天只是开发端估算,测试、产品确认、联调和发布准备仍不能忽略。

这类计算最容易犯的错,是拿总产能去除需求总工时,得出“还有很多富余”。真正需要检查的是角色峰值负荷:测试集中在版本末端时,60 人天的全周期产能不代表最后两周也有足够测试能力;产品只有一人时,多项需求并行澄清也会形成队列。

2. 给 12 项需求分级,再围绕瓶颈做组合

在模拟案例中,12 项需求按业务价值分成 5 项必须交付、4 项重要、3 项可选。团队进一步发现,4 项功能依赖外部接口,3 项验收规则仍需业务确认。项目负责人不应立即把这 12 项都排进 8 周,而应先把边界未明的需求转为澄清任务,再对接口依赖设定确认日期。

如果发布日期固定,合理方案可能是先承诺 5 项核心需求,把 4 项重要需求列为条件交付,把 3 项可选需求保留在候选池。接口按期确认后,再从候选需求中选入可交付项;若接口未按期确认,就不挤压测试和上线检查去追赶原范围。

这里的专业判断不是“保守一点就对了”,而是依据业务价值与风险承受能力确定可选范围。若客户合同明确要求某个功能,必须将其作为约束讨论;若它只是体验增强,通常不应与安全、数据完整性或核心流程处在同一优先级。

3. 观察计划质量,而不是只看最后有没有赶上日期

为了判断排期方法是否改善,团队可以记录需求从进入候选池到可以承诺的时间、每次版本计划改动的原因、原定范围完成比例,以及发布前发现的关键风险数量。即使版本最后按期交付,如果范围被临时砍掉、测试被压缩,也不能简单判定排期成功。

下列对比是一个建议的情景基准,不是经过外部调研的行业标准。它用于演示如何看指标之间的平衡关系:完成率上升但变更频率也升高,可能表示范围过于激进;准时率较高但缺陷逃逸上升,则可能是质量活动被牺牲。

观察指标 改进前情景值 改进后建议观察值 解释方式
承诺需求完成率 情景模拟 68% 情景模拟 82% 看承诺范围兑现程度,需同时观察是否通过削减质量活动实现
临近交付变更次数 情景模拟 9 次/版本 情景模拟 4 次/版本 判断需求入口和变更评估是否发挥作用
关键依赖逾期数 情景模拟 5 项/版本 情景模拟 2 项/版本 观察跨团队承诺是否被提前管理
发布后高优先级缺陷 情景模拟 6 个/版本 情景模拟 3 个/版本 防止单纯追求准时造成测试和质量成本外移

开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板

4. 让项目管理平台承载状态,而不是替代判断

在超过 100 人的组织里,多个产品线、研发团队和共享服务团队同时排期,单靠会议纪要和个人表格,很容易出现字段不一致、依赖无人跟进、变更记录分散的问题。项目管理平台的价值是把需求、任务、迭代、责任人、时间和依赖放在可追踪的位置,让项目负责人能看到同一版本的当前状态。

例如,团队可在 PingCode 这类项目管理平台中建立需求字段、迭代视图、责任人和依赖状态,再约定哪些字段是进入版本的必要条件。平台能帮助记录信息和过程,但不能自动判断某个需求是否值得做,也不能替项目负责人决定在日期、范围、风险之间如何取舍。字段建得越多,不代表治理越好;只有字段能触发决策,才有管理价值。

我会优先让平台解决三个问题:需求从提出到承诺的状态是否清楚;关键依赖有没有责任人与期限;变更是否保留了影响评估。至于高级报表或复杂自动化,最好等团队能稳定维护基础数据后再逐步增加,否则工具可能变成新的填表负担。

七、不同情况下的行动建议:先判断约束,再选排期策略

1. 固定发布日期、范围可调整

这类场景常见于市场活动、客户窗口或监管节点。先定义最小可交付范围,把需求分成必须、重要和可选;再对关键路径和质量底线设保护条件。任何新增需求都要说明会替换哪项内容,不能只追加不减项。

建议准备至少两个版本方案:一个是范围较小、风险更低的保底方案;另一个是依赖按期达成后可增加内容的目标方案。与业务方沟通时,展示差异和触发条件,不要用单一“全做完”的乐观计划替代决策。

2. 范围固定、发布日期可协商

如果范围来自合同、合规要求或已批准的业务计划,项目负责人应先复核实际净产能、关键岗位瓶颈和外部依赖。若时间不够,提出可选择的交付窗口,并说明延后能换来什么:完整测试、较低发布风险、依赖验证或人员可持续投入。

不要只把延期说成“多要两周”。要说明两周用于哪些工作、当前关键路径在哪里、如果不调整会承担什么风险。这样管理层才能比较延期成本和质量风险,而不是把讨论变成项目组与业务方之间的立场冲突。

3. 日期和范围都不能动

这种约束在现实中会出现,但不意味着计划可以凭意志成立。项目负责人要把资源、质量风险、交付范围和外部支持摆到决策层面,明确是否可以增加具备相应技能的资源、减少其他项目占用,或者接受分阶段交付。

如果所有约束都被锁死,团队应记录风险接受人和具体质量底线。不要让项目组独自承担一个组织层面不可行的承诺,更不要用模糊的“尽最大努力”掩盖资源和目标的冲突。

4. 需求高度不确定、技术路线未知

对于探索型需求,排正式功能交付通常太早。先设一个有时间上限的验证阶段,明确要回答的关键问题,例如能否复用现有服务、数据质量是否满足要求、性能瓶颈是否可接受。

验证结束后,再决定继续、调整或停止。停止探索也可以是有效结果,因为它避免团队在未验证的方案上投入数周开发。负责人应把探索任务的交付定义为“获得决策依据”,而不是默认承诺最终功能。

5. 线上支持和需求插单频繁

如果团队经常被生产问题打断,不要继续按满产能排版本。先按过去若干周期统计支持工时和插单分布,估算一个稳定的支持容量,再把版本需求排进剩余净产能。

当支持工作有明显波动时,可采用容量预留或轮值机制,但要定期核实预留是否过多或不足。若支持量长期超过预期,应将其作为产品质量、系统运维或组织资源问题处理,而不是无限增加版本缓冲。

开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板

八、不同情况下的取舍:负责人要公开选择,不要隐性透支

1. 取舍范围时,优先保护用户核心结果

删减范围不应从“最容易砍的功能”开始,而要先判断用户能否完成核心任务。可以把需求区分为核心流程、风险控制、重要增强和体验优化:核心流程与安全要求通常优先保护;体验优化若不阻断任务,可作为候选延后。

每次删减都要写明影响。例如,“本版本不支持批量操作,但仍支持单条完成核心任务”。这样业务方能判断交付降级是否可接受,项目组也能避免把“删减”变成没有边界的隐性欠账。

2. 取舍日期时,比较延期代价和失败代价

延期会产生商业、客户或市场成本;按期发布也可能把缺陷、运维负担和返工成本转移到后续。负责人不应默认“日期更重要”或“质量永远优先”,而要让相关决策人明确哪类代价更大。

如果发布窗口不可移动,可以通过灰度、分阶段启用或受控范围降低风险,但前提是回退路径和监控准备真实可用。若系统不具备安全降级能力,就不要把“灰度发布”当作万能保险。

3. 取舍资源时,先补瓶颈能力而非平均加人

新增人员能否缩短周期,取决于工作是否可并行、上手需要多久以及瓶颈在哪。临近交付才加入不熟悉系统的人,可能增加沟通和评审负担;如果问题在测试环境、业务决策或外部依赖,新增开发人员的边际收益很低。

在调资源前先问:需要补的是哪种技能?任务能否拆开并行?新成员上手需要谁投入时间?团队当前的限制是否真的由人手不足造成?回答这些问题后再选增援、减范围、调顺序或延长周期。

4. 取舍风险时,把不可接受风险和可接受波动分开

并非所有风险都需要消灭。低影响、可恢复的体验问题,可能通过监控和快速修复管理;涉及数据丢失、权限越界、财务计算或法规合规的风险,则不应靠“上线后观察”替代验证。

我建议为关键风险写明责任人、监测信号、触发阈值和应对动作。没有责任人的是待解决问题,没有监测信号的是模糊担忧,没有应对动作的阈值则无法指导决策。风险登记的目标不是把列表写长,而是让高影响事项在发生前有人行动。

5. 取舍流程复杂度时,从最小可用治理开始

小团队不需要一开始就建立庞大的审批链。先把需求入口、净产能、依赖责任、变更影响和复盘动作五件事做好,再根据团队规模和跨团队协作复杂度增加流程。

大型组织则需要统一关键字段和状态定义,避免每个团队都用不同方式描述“准备就绪”或“已完成”。但标准化不等于所有项目都套同一套门槛;高风险项目可以提高评审要求,探索型项目则应保留验证和调整空间。

当前约束 优先考虑 常见代价 不建议的做法
发布日期固定 缩小范围、准备保底方案、保护质量底线 部分增强能力延后 所有需求照收,再压缩测试
范围固定 重新确认周期、补足瓶颈资源、减少并行干扰 交付窗口后移或资源成本增加 用不确定加班代替正式决策
技术不确定 短周期验证、设置阶段决策点 先投入验证时间,暂不承诺完整功能 把探索估算包装成确定交付日期
支持工作波动大 预留真实容量、轮值、分析支持来源 计划容量下降或需要专项治理 按名义满产能持续排期
跨团队依赖多 明确接口责任人、需要日期和升级路径 更多前置协调和里程碑检查 只记录依赖名称,不跟踪承诺

九、结尾:把排期做成可修正的判断,而不是一次性的承诺

1. 有效排期的标准,是团队能更早看见偏差

我认为,成熟排期不等于从不延期,也不等于每项估算都准确到一天。它更重要的价值是让团队提前看见:哪个需求还不清楚、哪个角色已经成为瓶颈、哪个依赖正在威胁关键路径、哪个变更会挤压质量窗口。

当这些信息足够透明,项目负责人就能在问题还可处理时做出选择:澄清需求、验证技术、替换范围、调整顺序、协商日期或补充资源。排期效率由此提升,不是因为表格更漂亮,而是因为决策发生得更早。

2. 下一步先做一个小范围试点

如果团队当前排期主要依赖经验和会议记忆,不必先上复杂流程。下一次迭代先尝试四件事:给需求补齐验收条件;按角色扣除支持工作后计算净产能;把关键依赖登记负责人和需要日期;对插单保留影响评估。

迭代结束后,比较承诺需求完成率、临近交付变更、依赖逾期和发布后缺陷,再决定哪些规则值得固化。数据只要定义稳定、口径一致,就比追求看似精确但无人维护的复杂报表更有用。

最值得坚持的独特做法,是把排期条件和交付承诺一起写出来。日期不是孤立数字,而是范围、产能、依赖和风险共同成立时的结果。下一次排期时,先别问“这批需求什么时候能做完”,先问“要让这个日期成立,我们还缺哪些条件”。

常见问题解答(FAQ)

1. 开发周期排期时,怎样把需求拆到可估算的粒度?

我排期时经常遇到需求标题看起来只有一条,开发、联调和验收却各自藏着一串工作。我想知道拆到什么程度才既能估得准,又不会把计划做成一堆没人维护的小任务?

先把需求拆成可独立验证的交付项,再把设计确认、开发、测试、联调和上线准备分别列出。一个实用判断是:单项工作超过 2 个工作日,或涉及多个角色、外部接口、未确认规则,就继续拆分;小于半天且没有独立验收价值的任务通常不必单独排期。

比如“增加导出功能”可拆为字段与权限确认、导出任务开发、超时处理、测试及用户验收。排期表至少记录负责人、估算人天、依赖项、验收条件和估算依据,避免只留下一个看似精确、实际无法追责的总天数。

2. 项目负责人怎样估算开发周期并设置合理缓冲?

我以前会把开发估算直接当成发布日期,结果一次接口变更就让后续测试和发布全部顺延。我不确定缓冲应该统一加百分比,还是根据需求的不确定性分别处理,怎样做才不显得是在随意拖长周期?

不要给所有需求机械地加同一个缓冲比例,先把确定工作和风险工作分开估算。举例来说,团队可用产能为 4 人 × 10 个工作日 × 0.7 专注系数,即约 28 人天;如果其中约 20% 要用于线上支持和会议,可承诺的计划工作就只有约 22 人天。

对接口未定、数据迁移或跨团队依赖,单独列出风险项和触发条件,例如接口字段在第 3 天仍未确认时,启用降级方案或调整范围。这个估算是容量规划示例,不是通用定额;缓冲应对应具体风险,并在风险解除后及时释放。

3. 需求很多时,项目负责人如何确定排期顺序?

我手上的需求常常都被描述成“很急”,业务方也会同时要求插队。我想找一个能解释清楚取舍的办法,而不是只按谁催得多来排,也不希望复杂打分表最后变成形式主义。

先设硬门槛,再做轻量排序:安全、合规或生产故障类工作优先进入处理队列;其余需求按用户影响、交付时效、依赖关系和成本讨论。可以用高、中、低三级记录影响与紧迫度,再结合估算人天判断投入产出,例如影响高且 2 人天可完成的修复,通常比影响一般、耗时 8 人天的体验改进更适合先做。

每次插入新需求时,要求提出方明确它替换哪项已承诺工作,并记录延期影响。这样排期不是拒绝需求,而是让优先级变化带来的成本可见。

4. 有没有适合项目负责人的需求排期模板和周期复盘方法?

我希望有一张团队每周都愿意更新的排期表,而不是项目启动时填得很完整、两周后就没人看了。我还想知道复盘时看哪些数字,才能分清是估算偏差、需求变化,还是团队被临时事务打断。

模板可设置需求名称、验收条件、优先级、负责人、估算人天、计划开始与结束日期、前置依赖、风险、状态和变更记录。每周固定一次滚动复盘:对比计划工作量与实际完成量,标注新增需求、返工、等待依赖和支持事务,并更新剩余工作,而不是把原计划日期简单往后挪。可用偏差率=(实际耗时-估算耗时)÷估算耗时;

例如一项估算 5 人天、实际 7 人天的工作,偏差率为 40%,应检查验收范围是否变化、等待时间是否算进开发工时,而非立刻认定个人效率低。连续几轮偏差集中在同一类任务时,再调整该类估算依据或流程。

核心关键词

读者评论

江
江依诺

我们团队以前按总人天除以人数排期,最常漏掉的是测试环境和接口联调的等待。后来把依赖方和需要日期单独列出来,至少能提前发现哪些日期只是目标。

高
高嘉宁

需求入口检查项挺实用。不过临时插入的线上问题很难提前估产能,建议也记录支持任务实际占用,定期用历史数据修正可用工时。

叶
叶亦辰

把高不确定需求先排成验证任务,我觉得比直接承诺完整功能靠谱。想知道团队如何处理验证结果不理想的情况:是默认移出版本,还是需要负责人重新评估范围和日期?

文章包含AI辅助创作:开发周期实操方法:项目负责人提升需求排期效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508559

赞 (0)
