需求优先级管理最容易失灵的时刻,往往不是需求太多,而是每个需求都被说成“很急”:销售承诺了客户,运营赶着活动,研发发现技术债已影响交付,管理者又提出季度重点。结果是排期表不断改,团队忙了一圈,真正影响业务的事情反而延期。我的判断是,需求优先级不是给需求排一个永久名次,而是在资源、风险和时限变化时,持续做出可解释、可复核的取舍。
一、先讲结论:优先级不是投票,而是资源分配决策
1. 排优先级,最终要回答四个问题
需求排期不是把需求从高到低排列完就结束。项目负责人必须同时回答:这件事解决什么问题、为什么现在做、延后会损失什么、需要占用多少稀缺资源。缺少其中任意一项,排序都可能只是意见强弱的映射。
我通常把优先级讨论压缩成四个决策问题:业务价值是否明确;时限是否真实且有代价;实现成本与依赖是否可控;不做或晚做的后果是什么。需求提出方可以解释价值,但项目负责人要负责检验依据,并把最终取舍翻译成团队可以执行的排期。
优先级是当前资源约束下的相对选择,不是需求本身的永久属性。某项需求今天排第一,不代表它在下个季度仍然排第一。业务窗口、用户行为、技术依赖和团队容量改变后,排序就应该重新计算。
2. 一个可执行的排期至少需要三层判断
- 先判断是否必须做:区分合规、安全、生产故障、合同承诺等不可自由延期事项,与有价值但可以协商的改进需求。
- 再判断何时做最划算:比较收益窗口、延后损失、用户影响和实施周期,而不是只看谁先提交。
- 最后判断是否现在能做:检查需求是否清楚、关键依赖是否就绪、团队容量是否真实、上线和验收条件是否具备。
三层判断不能相互替代。高价值需求如果仍缺少关键业务规则,可能应该先进入澄清而不是直接承诺开发;低价值但会阻断版本验收的依赖,也可能必须先处理。排期的目标不是选出“最重要的需求”,而是在既定期限和团队能力内,选出整体后果最好的组合。
3. 先统一优先级语言,再讨论排序
团队经常把“优先级高”误解成“立刻开发”。我建议把状态拆成两个维度:业务优先级表示价值与紧迫性,交付准备度表示需求能否进入开发。这样就不会把“很重要但未澄清”的事项错误地塞进迭代,也不会把“已经准备好”误当作“应该优先做”。
| 业务优先级 | 交付准备度 | 建议处理方式 |
|---|---|---|
| 高 | 高 | 纳入近期计划,明确负责人、验收标准与依赖。 |
| 高 | 低 | 优先澄清、做技术验证或拆分范围,不直接承诺完整交付日期。 |
| 低 | 高 | 放入候选池,只有在容量允许且不挤占更高价值工作时启动。 |
| 低 | 低 | 暂缓或关闭,保留决策记录,避免反复进入讨论。 |
二、背景和真实场景:为什么“大家都说急”会让排期失真
1. 需求队列长,通常是组织输入没有分层
在产品、研发和业务共同协作的组织里,需求可能来自客户反馈、销售机会、运营活动、内部效率、平台治理和技术维护。它们的时间尺度并不相同:生产故障按小时处理,季度目标按月验证,体验改进可能需要观察多个版本,技术债则常以逐渐上升的风险出现。
如果所有事项都进入一个平铺的清单,队列就会被最响亮、最容易描述、最靠近管理者的声音占据。此时“先来先做”看上去公平,实际忽略了需求的窗口期与延后成本;“谁声音大谁优先”则把组织影响力当成了业务价值。
2. 排期冲突的核心往往是机会成本没有被说出来
项目负责人不只是在判断一项需求值不值得做,还要判断它是否值得挤掉另一项工作。排期表里通常只写“新增需求预计三周”,却不写“因此哪个原定目标会推迟两周”。如果没有被挤出的工作,优先级讨论就缺少真实代价,新增事项看起来像是可以凭空塞进来。
我会要求每次插单都回答一个问题:这项工作进入当前计划后,具体替代什么?如果提出方认为不应替代任何任务,就要一起核对新增容量、减少范围、延后期限或接受质量风险这四种可能,而不是把成本留给执行团队默默消化。
3. 三类队列要分开管理
- 承诺型队列:生产事故、安全与合规、已正式签署的交付承诺。进入队列前要明确责任、时限、升级路径和验收标准。
- 价值型队列:产品能力、客户体验、增长和效率改进。按价值、紧迫性、成本和不确定性进行比较。
- 探索型队列:用户研究、概念验证、技术试验和数据分析。它们的交付物通常是证据或决策,不应一开始就按完整功能排期。
把探索任务与正式开发区分开,能避免一种常见浪费:团队用数周实现一个尚未验证的解决方案,最后才发现用户真正的问题并不是当初提出的功能。探索工作也需要排期,但其验收标准应当是“获得足以决定继续、调整或停止的证据”。
4. 何时需要重新排期
优先级不应每天随口变化,也不应一个季度锁死不动。我会把调整条件写清楚:法规或安全风险发生变化;关键客户或业务窗口出现可验证变化;估算成本大幅偏离;关键依赖延期;实际使用数据推翻了原假设。没有触发条件时,临时插入需求通常要承担较高的协作成本。
计划调整的频率可以因团队而异,但决策节奏应当稳定。比如每周滚动看近期容量,每两到四周做一次正式优先级复核;重大故障则走快速通道。这样既保留响应能力,也不让团队每天推翻昨日计划。
三、常见误区:看起来有秩序,实际会制造排期噪声
1. 误区一:按提交时间排队就是公平
先到先做适用于价值相近、处理成本相似、没有明显窗口期的工作。它不适合把事故、季节性活动、合同节点和长期体验改进放在同一队列里。按提交时间排序会惩罚那些需要先做研究、才能把问题描述清楚的需求,也可能让低价值的小需求长期挤在高价值事项前面。
更稳妥的做法是:把提交时间作为同一优先级层级内的辅助排序依据,而不是主排序规则。对高影响、高紧迫事项,先核验代价与证据;对价值相近的工作,再使用等待时间或先入先出规则,避免长期积压。
2. 误区二:分数越精确,决策越科学
把价值、影响人数、信心、工作量写成小数点后两位,并不会自动消除判断偏差。如果输入信息主要来自未经验证的估计,精细计算只是把主观意见包装成客观结果。尤其当各方对“收益”的定义不同,分数相加以后仍然无法回答为何选择这项而放弃另一项。
评分的用途是让假设显形、方便横向比较,不是替代讨论。对分数接近的需求,我会回到原始证据和机会成本;对分数差距明显的需求,也会检查是否有指标口径不一致、成本遗漏或风险被低估。
3. 误区三:只比较收益,不比较延后代价
有些需求的价值并不特别高,但错过窗口就几乎失去意义。例如活动页面需要在活动开始前上线,某项接口改造要配合上游系统切换。另一些需求即使晚一个月做,收益仍然存在。单看“价值大小”,会让团队低估时间因素。
我会把收益拆成“做了能获得什么”和“晚做会失去什么”。前者是价值,后者是时效损失。二者必须分开记录,避免把“客户很重要”或“领导要求尽快”直接当成时间敏感性的证明。
4. 误区四:把投入开发等同于完成需求
开发完成只是交付链条中的一个节点。需求是否解决了问题,还要看上线、采用、稳定性、业务结果和反馈。如果排期只关心研发工时,团队容易偏好容易开发、容易验收的事项,却忽略数据埋点、迁移、培训和运营准备等必要工作。
因此,每项重要需求都应写出结果指标和观察周期。比如“上线后四周内,目标用户完成某流程的比例提升”,而不是只写“新增一个按钮”。如果结果无法直接度量,也要说明可接受的代理指标及其局限。
5. 误区五:所有技术债都排在业务需求后面
技术债不一定要优先,但它的影响必须进入同一套决策语言。若维护成本持续增加、发布频繁失败、故障恢复时间变长,技术债会不断抬高后续需求的实施成本。把它简单归为“研发想重构”,会让风险被遮蔽;把所有技术改造都标成“必须”,则会失去可信度。
我建议技术团队描述可验证的影响:当前重复处理耗时、故障频次、受影响服务、预计风险和不处理的边界。之后比较分阶段治理、局部修复与整体重构的成本,不默认大规模改造一定优于小步缓解。
6. 误区六:需求一旦排进计划就不再变化
冻结计划可以减少协作成本,但不能把计划当成现实。若关键假设已被事实推翻,继续执行只是维持表面稳定。真正需要避免的不是调整,而是没有依据、没有代价、没有记录的调整。
我会记录“为何改、谁批准、挤掉了什么、哪些承诺需要更新”。当团队看到调整有明确门槛和完整后果,临时插单就会从口头指令变成可审议的决策。
四、专业判断逻辑:让价值、紧迫性、成本和信心进入同一张桌面
1. 先做需求分流,不急着打分
第一步不是给所有需求排分,而是判断它属于哪类工作、是否具备进入评估的基本信息。一个可用的需求卡片至少应包括:目标用户或内部对象、现状问题、预期结果、时间约束、影响范围、主要依赖、验收方式和提出方证据。
信息不全并不意味着需求没有价值。它意味着当前可做的工作可能是澄清或验证,而非直接开发。把“需求价值高”误读成“实现方案已经清楚”,是导致返工和估算失真的重要原因。
2. 用四个维度做相对评估
| 维度 | 要回答的问题 | 常见证据 | 需要警惕的偏差 |
|---|---|---|---|
| 价值 | 解决问题后,用户或业务会发生什么变化? | 使用量、转化、留存、工时节省、收入或风险降低。 | 把目标写成解决方案,或把潜在收益当成已验证结果。 |
| 紧迫性 | 晚做一段时间会损失什么? | 活动日期、合同节点、法规要求、故障影响、收益窗口。 | 把“希望尽快”当成有截止日期。 |
| 成本 | 端到端需要占用多少稀缺资源? | 设计、研发、测试、数据、迁移、培训、运营和支持投入。 | 只算编码工时,漏掉上线和维护成本。 |
| 信心与风险 | 判断依据有多可靠,失败时影响多大? | 用户访谈、数据分析、技术验证、依赖确认、回滚方案。 | 把团队共识误认为外部证据。 |
这四个维度不必强行合并成一个分数。对于强制合规事项,时限和风险可能构成门槛;对于探索类事项,信心不足反而说明应先做小规模验证;对于高成本项目,拆成可交付的阶段通常比一次性争夺最高优先级更有效。
3. 用成本与延后损失检查排序是否合理
在多个需求都值得做时,可以使用“延后损失÷实现周期”作为排序讨论的辅助视角。它不是普遍适用的公式,也不应被误认为精确收益率。它的价值是迫使团队说清楚:一个需求每延后一个周期,会发生怎样的损失;实现它需要占用多久的关键资源。
这一思路与延迟成本除以持续时间的优先级方法相近,但项目负责人仍需补充风险、依赖和可拆分性。一个短期内能完成的低价值需求,不一定应该排在长期高价值平台能力前面;一个时间窗口即将关闭的工作,也可能因实施周期过长而需要先缩小范围。
| 需求情形 | 延后损失 | 实现周期 | 排序时重点核验 |
|---|---|---|---|
| 短窗口活动能力 | 窗口关闭后收益显著下降 | 较短或可裁剪 | 上线日期是否可信,最小可用范围是什么。 |
| 核心流程稳定性治理 | 风险可能持续累积 | 中等 | 故障概率、影响范围与缓解方案是否有证据。 |
| 大规模体验改造 | 收益持续存在但不一定急迫 | 较长 | 能否拆分验证,是否存在更小的干预方式。 |
| 内部报表优化 | 节省时间但影响面有限 | 较短 | 节省工时能否覆盖全生命周期成本。 |
4. 把“价值高但不确定”转换成验证任务
如果业务价值看起来很高,但用户需求、技术路径或收益估计还不确定,不要只在“做”与“不做”之间二选一。可以把决策拆成可逆的小步骤:访谈目标用户、检查现有数据、制作原型、做技术验证或先对一小部分对象开放。
验证任务必须有明确的决策出口。例如:“两周内确认目标用户是否能独立完成关键流程;若达到预设比例,进入方案开发;若未达到,重新定义问题。”没有决策出口的试点很容易变成长期挂起、持续消耗资源的半成品。
5. 排组合,不只排单项
项目负责人要关注需求之间的关系。某些需求共享底层能力,合并实施能降低重复成本;某些需求都依赖同一位专家,虽然各自分数高,也无法同时推进;某些小任务可用来填补团队的等待时间,却不能因此打乱关键主线。
可把候选需求按主题、依赖和资源约束组成组合,再检查这组工作是否覆盖业务目标、关键风险和团队能力。优先级排序回答“谁先”,组合决策则回答“哪些工作一起做,整体结果更好”。两者缺一不可。
五、案例与数据观察:一个季度排期如何从“抢资源”变成可解释的组合
1. 案例边界与数据口径
下面使用一个中大型软件团队的情景模拟案例说明方法。数据为便于展示决策过程的模拟值,不代表任何企业或产品的实际经营数据,也不作为行业基准。团队规模按约一百人以上组织中的跨职能产品线估算,包含产品、研发、测试、数据和运营协作;这里关注的是排期逻辑,不是预测某个团队一定达到相同结果。
这个团队在季度开始时收到了四类事项:客户反馈集中在核心流程中断、销售提出重点客户配置能力、运营计划在六周后启动活动、研发建议治理反复发生的发布故障。最初每项都被标为高优先级,团队却没有足够容量同时交付。
| 候选事项 | 提出方预期 | 主要证据 | 最初不确定点 |
|---|---|---|---|
| 核心流程中断治理 | 减少关键用户操作失败 | 支持工单与故障记录持续出现 | 失败原因涉及产品逻辑和系统稳定性两类因素。 |
| 重点客户配置能力 | 降低客户侧人工配置成本 | 销售有具体客户机会 | 通用需求还是单客户定制尚未确认。 |
| 运营活动入口 | 支持六周后的阶段性活动 | 活动排期已明确 | 活动结束后能力是否仍有复用价值不清楚。 |
| 发布流程治理 | 减少发布回滚和排查耗时 | 历史发布记录可核验 | 需要区分流程问题与架构问题。 |
2. 先定义容量边界,而不是先接受所有承诺
情景模拟中,团队一个季度可用于计划内工作的容量按四百个有效人日估算。这个数字已经扣除了例行支持、会议、休假和维护工作,因此不能再把全部名义工时当作可承诺容量。团队先预留百分之二十处理突发和支持,再从剩余容量中安排已验证的主线工作。
容量预留不是浪费。若团队过去的插单长期占用两成左右工时,却在排期时把这些工时当作可用,计划就会持续过载。预留比例应根据历史实际调整;如果实际突发低于预留,可以在滚动计划中补入准备度高的候选工作,而不是在季度初把缓冲全部卖掉。

3. 用延后损失和周期做第一次比较
团队把四项工作拆成可以比较的初步方案,并为每项标出“延后一个月的损失”与预计实施周期。延后损失采用一到五级的内部讨论刻度,五级表示错过窗口或风险明显上升;它不是货币金额,也不是行业通用评分。只有四项使用同一口径、由跨职能成员共同校准时,比较才有意义。
| 事项 | 延后损失等级 | 预计实施周期 | 初步判断 |
|---|---|---|---|
| 核心流程中断治理 | 5 级 | 4 周 | 高影响且问题证据较明确,宜先拆解故障来源。 |
| 重点客户配置能力 | 4 级 | 6 周 | 价值可能高,但通用性和真实使用范围仍待验证。 |
| 运营活动入口 | 4 级 | 3 周 | 时限明确,需在活动日期前缩小到最小可用方案。 |
| 发布流程治理 | 3 级 | 5 周 | 收益偏长期,应以故障记录确认先治理流程还是架构。 |
初次排序没有直接得出“核心流程永远第一”。团队发现活动入口的窗口明确,但完整方案不一定需要三周全部功能;客户配置需求价值高,却缺少多个客户共同需要的证据;发布治理可以先做低成本流程修正,再决定是否启动更大技术改造。排序因此从单项排名转向分阶段组合。

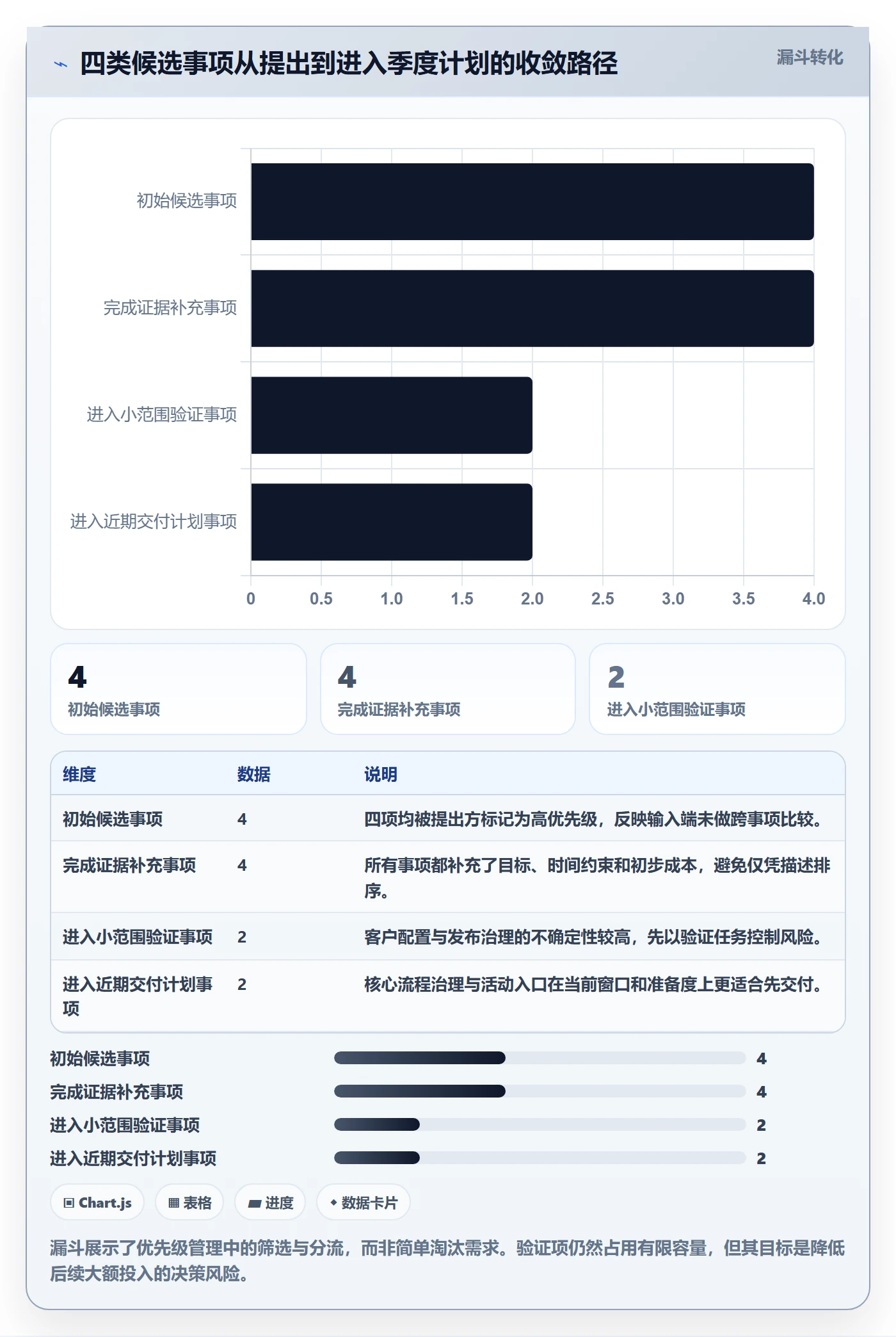

4. 把一个大需求拆成决策节点
团队将活动入口缩到最小可用版本,先支持明确的活动路径,不做尚未证实的个性化配置;重点客户能力安排两周验证,检查是否有多个客户遇到同类问题;发布治理先通过记录分析定位主要故障来源;核心流程则优先处理能直接减少失败的高频路径。
这类拆分不是把需求切碎来制造进度,而是把“下一笔资源投入之前需要知道什么”写出来。若验证结果不支持原假设,团队可以及时停止或改方向;若证据支持扩大范围,再投入完整开发成本。

5. 看过程指标,也看结果指标
案例团队没有把“计划按时完成率”作为唯一成功标准。它同时观察排期变更次数、需求等待时间、未完成工作比例、突发事项占用和上线后的结果指标。因为按时交付很多低价值需求,仍然可能意味着团队没有完成真正重要的工作。

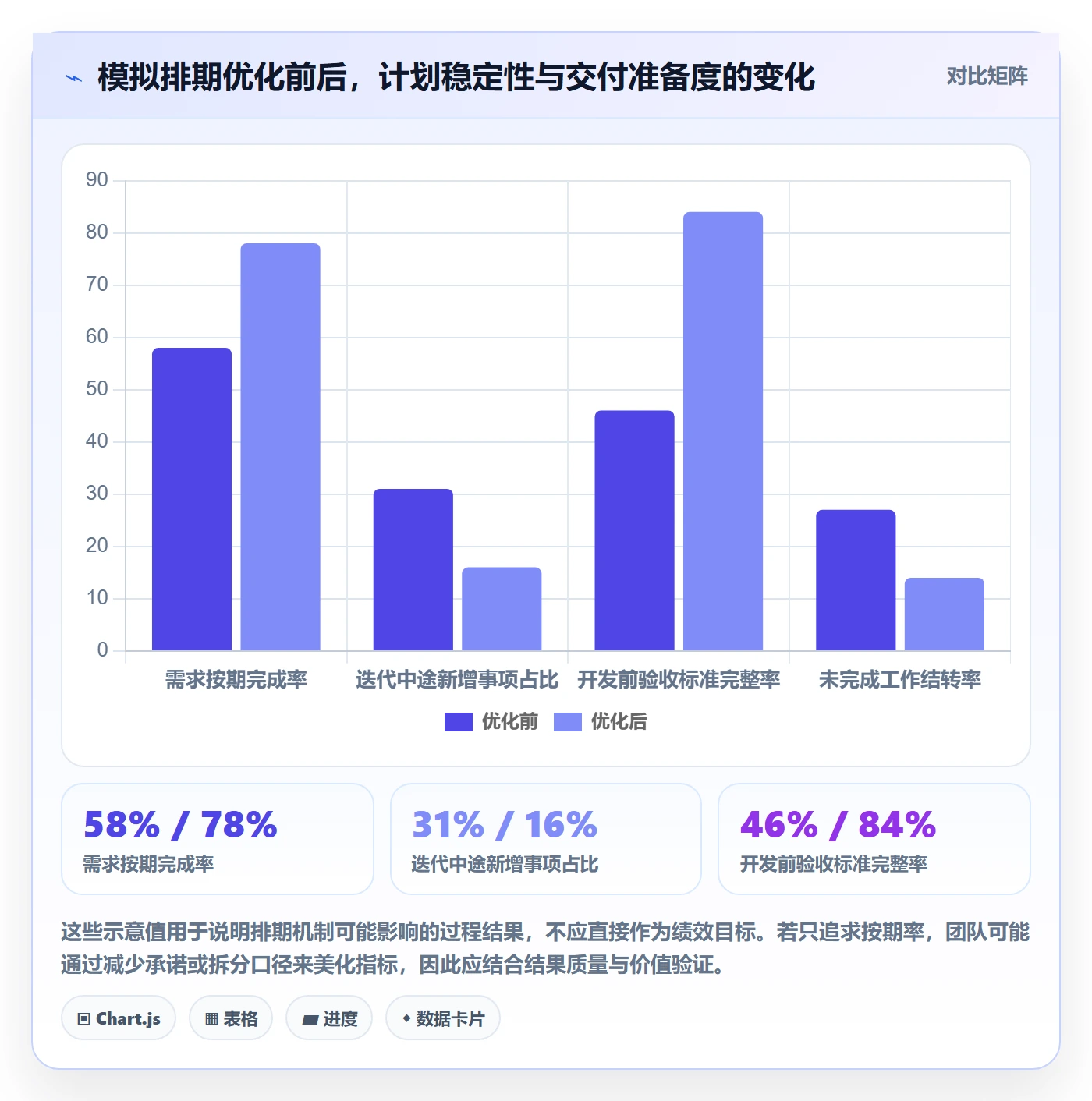

以下为同一情景下的模拟前后观察,用来展示怎样设计验证口径。基线与优化后均是示例值;现实团队应以自身历史数据为准,并统一统计周期、需求定义和变更计入规则。尤其“需求按期完成率”要区分因团队交付问题延期与因业务假设改变而主动撤销。

6. 复盘发现:最有价值的变化不是“算得更准”
在这个情景里,真正改变排期质量的不是某个分数公式,而是三个机制:需求提出时附带证据;新增事项必须指出替代项;高不确定事项先做有出口的验证。前两项减少了口头优先级,后一项降低了在错误方案上一次性投入的概率。
团队也没有因此消除冲突。活动窗口与核心流程治理仍然竞争资源,差异在于取舍有明确解释:先保证关键失败路径得到修复,同时将活动范围控制在窗口前可交付的版本;若关键验证不通过,提前更新承诺,而不是等到最后一周才暴露风险。
六、需求排期与流程优化全流程:从提出到复盘的闭环
1. 入口:统一需求字段,降低信息噪声
需求入口不必一开始就设计成复杂表单,但要让各团队提交的信息足以判断“要不要继续评估”。建议至少收集需求名称、提出方、目标对象、当前问题、预期结果、时间约束、影响范围、证据来源、依赖和联系人。
不要强制所有需求一开始都给出精确收益金额。对早期想法,允许填写假设与信心等级;对已进入承诺池的项目,则要求更完整的业务依据。入口字段的目的不是增加行政工作,而是把原本散落在聊天记录中的决策依据留在需求上下文里。
2. 分流:紧急事项快速响应,其他事项进入候选池
入口之后先进行分类。生产故障、安全风险、法规要求和明确合同节点进入快速评估;产品改进进入价值评估;探索任务进入验证队列;重复、过期或缺少目标对象的事项退回补充或合并。
快速通道也要有边界。可以定义进入条件、响应责任人、初步影响确认时限和复盘要求。若大量普通需求都进入快速通道,说明分类标准失效,或者组织的承诺机制正在鼓励绕过正常队列。
3. 澄清:把解决方案还原成要解决的问题
提出方说“要增加一个导出按钮”时,项目负责人应追问:谁要导出、在什么场景下、现在如何完成、每次耗时多少、导出之后用于什么决策?用户提出的方案可能是有效线索,但不能自动等同于问题本身。
澄清阶段要尽量区分事实、假设和偏好。事实可以通过数据或记录核验;假设需要验证;偏好则需要放在目标和约束下讨论。这样做可以减少“方案先定下来,再找理由证明”的路径依赖。
4. 评估:联合业务、产品、研发和交付角色
业务方说明问题影响与时限,产品角色说明用户场景与方案范围,研发和测试评估依赖、风险、实施成本与验收可行性,项目负责人维护资源约束和决策记录。评估不要求所有人对收益意见完全一致,但要让不同角色使用同一组事实。
估算应表达区间与假设,而不是假装精确。比如“约三至五周,前提是上游接口按期稳定”,比“二十一个工作日”更诚实,也更有助于管理风险。如果区间过宽,通常不是估算者不专业,而是方案、依赖或需求边界还不清楚。
5. 组合排期:锁定近期承诺,保留远期弹性
项目计划可以分为近期承诺区、候选区和远期观察区。近期区只放准备度高、容量匹配、目标清晰的工作;候选区保存价值已确认但顺序或资源尚未确定的事项;远期观察区用于记录长期机会和待验证假设。
对尚未准备好的需求,不要为了让排期表“看起来完整”就编一个日期。可以写明最早评估窗口、待满足条件和负责人。日期表达的是承诺或预测,必须标注其性质,避免把预测误读为合同式承诺。
6. 交付监控:监控阻塞,不只监控百分比
项目周会如果只检查“完成了多少百分比”,常常无法及时暴露依赖和范围变化。更有效的检查包括:当前最关键的未决事项是什么;哪些依赖可能改变交付日期;验收标准是否仍然成立;投入与预计是否偏离;是否出现新的用户或业务证据。
若估算成本超出原范围,不要只要求团队“加快”。要重新讨论缩范围、分阶段、增加资源、调整日期或接受风险。每种选择都有成本,项目负责人应把选择摆在桌面上,避免把不可兼得的要求同时留给团队。
7. 上线与结果验证:排期闭环到业务结果
上线前应确认灰度、迁移、监控、回滚、支持和沟通安排。需求的交付成本不仅包括研发,还包括上线准备与后续维护。若没有上线条件,所谓“开发完成”可能只是把风险从研发阶段转移到生产环境。
上线后按事先约定的观察周期查看结果。若目标是减少人工处理,就要比较处理耗时;若目标是提升用户完成率,就要确认统计对象、起止事件和异常流量处理方式。没达到目标时,区分是方案失效、推广不足、样本不足还是数据口径问题,再决定继续投入、调整或停止。
8. 复盘与归档:让下一次估算更接近现实
每个周期至少回看三件事:哪些承诺按期完成,哪些偏离,偏离原因是什么;哪些需求上线后产生了预期结果,哪些没有;当初的估算、依赖和价值假设哪些需要修正。复盘关注系统和决策,不是找人背锅。
已关闭或长期无证据的需求要定期清理。长尾候选项会制造虚假工作量,也会让需求提出方误以为事项仍在隐性承诺中。归档时记录关闭原因、重新打开条件和历史决策,能减少重复讨论。
七、不同组织和项目情况下的行动建议
1. 小团队:先用轻量规则,不要先造复杂模型
小团队人少、沟通链路短,通常不需要十几个维度的评分表。可先建立一个共享候选清单,设置三个优先级层级、容量上限、插单规则和每周复核时间。每项需求只要说清目标、时限、成本区间与不做的后果,就能显著改善讨论质量。
如果团队规模较小,负责人可以直接主持排序,但应让交付成员参与估算和依赖识别。否则管理者可能凭业务压力承诺日期,实际风险却只被研发在执行阶段看到。
2. 多团队协作:先解决依赖和决策权
当多个团队共享平台、数据或关键专家时,单个团队的优先级表并不能形成可执行的全局计划。应先绘制关键依赖,识别哪些工作必须先完成、哪些可以并行、哪些资源存在冲突,再讨论跨团队排序。
同时要明确谁有权调整全局顺序,谁负责提供业务证据,谁批准占用共享资源。没有决策权定义时,项目负责人只能收集意见却不能结束讨论,最终往往由最晚出现的管理指令决定排期。
3. 合规与安全项目:底线先于综合得分
法规、安全和生产风险需要设置门槛,而不是与普通体验需求简单打分竞争。先确认适用范围、责任人、整改时限、风险等级和缓解措施,再比较不同实施方案。若必须限期完成,优先讨论满足要求的最小合规范围,不要把非必要优化一起捆绑,增加交付风险。
也不能把“合规”标签当作无法审议的通行证。要记录条款依据、审计证据和不处理后果。这样既能保障底线,也能避免将普通偏好包装成合规要求,挤占真正高风险事项的资源。
4. 客户定制项目:把单客户价值与产品复用分开
面向重点客户的需求常带有合同、续约或销售机会影响,但不应默认所有定制都应该进入通用产品。需要评估客户价值、实施成本、维护责任、数据隔离、后续兼容性,以及其他客户是否有相同问题。
如果只是单客户短期需求,可以比较配置、集成、人工服务或定制开发等方案。项目负责人应要求提出方说明商业承诺与交付窗口,并明确新增维护成本由谁承担。不要只记录开发工时而忽略未来版本升级和支持负担。
5. 探索型产品:优先排“学习速度”,不是功能数量
当需求来自新的市场机会或尚未证实的用户行为时,优先级管理应以信息价值为中心。小规模研究、原型测试和受控试点的成本通常低于完整实现,但必须提前说明样本范围和结论边界。
不要用一次测试中的个别反馈代表所有用户,也不要把短期点击变化直接当作长期留存改善。探索任务的结果应包括证据质量、剩余不确定性和下一步决策,而不只是“用户觉得不错”。
6. 使用项目管理平台:先规范决策字段,再配置自动化
对中大型组织及百人以上团队,某项目管理平台可以帮助统一需求入口、字段口径、状态流转、责任人、依赖和决策记录。以 PingCode 为例,组织可以围绕待办、需求、版本和协作流程建立统一视图;具体功能配置应结合实际产品版本与组织流程核验,不能因为工具提供了字段或看板,就假设管理问题自动解决。
我建议按“先规则、后配置、再自动化”的顺序落地。先确认什么算有效需求、谁能调整优先级、哪些事项走快速通道;再把必要字段、状态和权限配置进平台;最后才考虑提醒、审批、报表或自动流转。若流程本身含糊,自动化只会更快地传递含糊决策。
平台选型时不要只看看板是否直观,还要检查跨项目视图、权限治理、历史决策追溯、需求与版本关联、数据导出、流程变更成本和团队采用门槛。建议用一个真实项目跑完整个周期:从需求提出、评估、排期、变更到复盘,观察数据是否能回答管理问题,而非只看演示界面。
八、不同情况下的取舍:没有一种排序方法适合所有需求
1. 价值与紧迫性冲突时,比较窗口而不是情绪
高价值但不急的需求,与中等价值但窗口即将关闭的需求冲突时,先确认窗口是否真实、错过后损失是否不可恢复。如果窗口明确且可量化,可先交付最小范围;如果所谓截止日期只是内部偏好,就不应自动压过长期价值更高的主线。
也要判断高价值事项能否分阶段。将长期能力的第一阶段提前交付,可能同时保住窗口和长期收益;若两项都无法拆分,就把被延期事项的代价写入决策记录,而不是假装两边都能按时完成。
2. 高收益与高不确定性冲突时,买信息而不是下注
当潜在收益高、但信心低时,适合先投入有限资源验证关键假设。验证成本应该与可能损失成比例:若完整开发成本很大、失败后难以回滚,就值得安排更充分的研究或原型;若方案低成本、可快速撤回,则可以用更小实验换取真实反馈。
“先做验证”也不是无限拖延的理由。验证要有负责人、期限、判定标准和停止条件。如果不论结果如何都要继续做,那么它不是验证,而是被拆成多个阶段的既定承诺。
3. 快速交付与长期质量冲突时,限定临时方案的寿命
业务窗口紧迫时,团队可能选择临时方案。临时并非必然错误,但必须明确哪些能力被牺牲、风险如何监控、何时清理以及谁承担后续维护。如果没有清理期限,临时方案就会变成新的长期系统负担。
当方案触及数据安全、资金准确性或核心稳定性时,不应仅为赶日期而降低必要控制。可以缩小上线范围、先对内部用户开放或分批发布,而不是跳过安全验证和回滚准备。
4. 业务需求与技术治理冲突时,做分段预算
如果长期技术治理和短期业务交付持续竞争,不能只靠每次会议临时争夺。可根据过去故障、发布耗时、维护投入和延期原因,为治理工作设置一段稳定容量,再定期根据风险证据调整比例。
这不等于固定预留某个神奇比例适用于所有团队。新产品快速探索期、稳定运营期和强监管系统的治理需求完全不同。更合理的做法是先确定底线工作,再根据历史成本与风险变化滚动校准,并公开解释资源变化。
5. 分数接近时,不要制造假精确
两个需求评分相近,说明评分工具已无法稳定区分。此时可以看等待时间、战略目标覆盖、风险、依赖解锁能力、可逆性和实施窗口,也可以让决策者明确表达偏好并承担取舍责任。
排序结果应允许出现“同一层级”,而不是强迫每项需求都得到独一无二的名次。精细到个位的排名可能看起来严谨,却掩盖了实际判断误差。将资源先投给准备度更高、验证成本更低的工作,往往比争论微小分差更有效。
九、如何衡量流程优化是否有效:用少量指标看健康度
1. 选择能够触发行动的指标
指标不是越多越好。每个指标都应该对应一个可采取的管理动作,否则只是增加报表成本。建议从需求准备度、计划稳定性、交付流动、结果验证和风险管理五类中选少量指标,并保持定义稳定。
| 指标 | 建议口径 | 适合回答的问题 | 不宜单独用于 |
|---|---|---|---|
| 需求准备度通过率 | 进入开发前满足团队约定字段与验收条件的需求数,占进入开发需求总数的比例。 | 团队是否把澄清工作前移。 | 评价个人绩效或追求表面填表完整。 |
| 排期中途变更率 | 统计周期内被新增、撤销或显著改范围的计划工作占比。 | 变更来自外部波动还是入口规则失效。 | 限制合理的风险响应。 |
| 需求等待时间 | 从需求满足准备条件到进入执行的时长,可看中位数与长尾。 | 队列是否过长、是否存在资源瓶颈。 | 简单比较不同复杂度需求的效率。 |
| 价值验证完成率 | 上线后按约定窗口完成结果观察的需求比例。 | 团队是否追踪交付后的业务结果。 | 把所有结果不达标都归咎于执行者。 |
| 突发工作占用率 | 非计划工作耗用容量占周期总有效容量的比例。 | 容量缓冲是否符合团队实际。 | 压低必要的故障响应工作。 |
2. 同时看中位数与长尾
平均等待时间可能被少数极长需求拖高,也可能掩盖大量小需求迅速流转的事实。对需求等待、交付周期和结转情况,可以同时看中位数与高分位数,进一步拆分需求类型、团队和依赖状态。
如果整体中位数改善、长尾却继续扩大,通常说明常规事项变快了,但复杂依赖或跨团队事项仍被卡住。此时应定位瓶颈,而不是要求所有需求进一步提速。不同类型工作混在一个数字里,往往会导向错误的流程优化。
3. 避免指标被“优化”成错误行为
当团队只被考核按期率,可能减少承诺或把大需求拆成许多容易完成的小项;只看吞吐量,可能优先完成低价值工作;只看需求关闭数,可能在上线后不再跟踪结果。指标应组合使用,并定期检查是否诱导了不符合业务目标的行为。
我更愿意把指标用于发现系统问题,而不是直接用于给个人排名。排期变化可能来自业务策略、依赖方或需求定义,并不等同于执行者能力不足。将复杂结果归因到单一角色,会让组织更倾向于隐瞒风险,而不是尽早暴露风险。
十、下一步怎么做:用一个周期建立可复用的优先级机制
1. 第一周:整理当前队列,先消除重复和失效事项
不要从购买工具或设计复杂评分模型开始。先把分散在表格、邮件、会议纪要和聊天中的候选需求汇总,合并重复项,标注提出方、目标、时间约束、状态和最后一次验证时间。没有目标、长期无证据且无人负责的事项,先补充信息或归档。
整理时不要直接删除历史需求。标注关闭原因与重新打开条件,既能避免反复讨论,也能保留对长期问题的追踪。若现有数据口径不一致,先记录差异,不要为了看起来整齐而伪造统一结果。
2. 第二周:选一个真实项目试运行排序规则
挑选一个需求来源较多、但风险可控的项目,统一使用价值、紧迫性、成本和信心四个维度。让提出方提供证据,让交付团队评估依赖和成本,再把取舍、被延期事项和容量预留写在同一份计划里。
试运行的目标不是证明模型有效,而是发现字段是否难填、哪些问题无法比较、会议是否能作出决定、变更是否有责任人。如果大家仍然只用“领导重视”或“客户着急”结束讨论,就说明机制尚未进入真实决策。
3. 第三至第四周:按真实流动调整规则
观察需求从提出到进入开发的等待时间、澄清返工、插单比例和依赖阻塞。若准备度高的需求仍排很久,可能是团队容量或资源配置问题;若需求进入开发后频繁变更,则可能是问题定义或决策机制问题;若上线后无人验证结果,则要补足交付闭环。
只调整能解释问题的规则,不要每次复盘都增加新字段。流程变复杂之后,维护本身也会消耗容量。保留少数能支撑决策的必填信息,把低价值管理动作删掉。
4. 一个周期后,检查三件事
- 取舍是否更透明:团队能否说清楚为何某需求进入、另一项暂缓,以及被延期工作的后果。
- 计划是否更可信:承诺是否更接近真实容量,变更是否更早暴露并记录替代方案。
- 结果是否被验证:上线后是否观察目标变化,并据此继续投入、调整或停止。
如果这三项没有改善,问题通常不在于评分模型不够复杂,而在于决策权、需求证据或容量边界仍然不清。回到问题本身,比再加一张表更有效。
结语:好的优先级管理,能让“不做”也成为有依据的决定
需求排期的价值,不是让每个人都满意,也不是让计划表显得满满当当。它的价值是把有限资源投向当前最值得做的工作,同时让未被选择的事项、延后代价和重新评估条件都清楚可见。
我最看重的不是一套看起来精确的打分公式,而是一个可以重复的判断闭环:先确认问题与证据,再评估价值、时限、成本和风险;先检查容量和依赖,再决定做、验证、拆分或暂缓;上线后回看结果,更新下一轮判断。
下一步可以从一个真实需求开始:写清它解决的问题、延后一个周期的代价、端到端成本、关键假设和验收方式;再找出它进入计划会挤掉什么。能把这两个问题回答清楚,需求优先级管理就已经从“谁更急”走向了真正的项目决策。
常见问题解答(FAQ)
1. 需求优先级应该按什么标准排序?
我手上同时有客户催得很急的功能、销售承诺的需求和团队自己发现的技术问题,大家都说自己的事情最重要。我不确定该听谁的,也担心只看收益会把关键风险排到后面。
不要把“谁催得急”直接等同于“优先级最高”。我会先用四项信息做初筛:影响用户或业务的范围、预期收益、时间窗口,以及不做的风险;每项按1至5分评估,再结合证据可信度复核。比如,一项需求预计影响30%的活跃用户,且有明确续约节点,通常比只有单个客户口头提出、没有使用数据的需求更值得提前评估。
技术债也不能一概靠后:如果它已经导致每次发布都增加半天回归时间,就应把这项可量化的交付损耗纳入收益。评分是讨论工具,不是自动决策器;分数接近时,优先选择可验证、可逆、能尽快获得反馈的方案。
2. 需求排期时,怎样避免计划不断被临时插单打乱?
我每周都排好了迭代任务,但一遇到重要客户反馈或线上问题,原计划就被挤掉,最后团队总是在加班补进度。我想知道该给临时需求留多少空间,又怎么判断什么事情真的需要插队。
先把“紧急”拆成有明确条件的例外,而不是给插单留一个无限入口。可以规定:线上故障、合规期限、影响关键客户核心流程的问题可申请紧急评审;普通优化进入下一次排期。团队可先按历史记录估算缓冲,例如统计最近6个迭代中临时工作占比的中位数,若约为15%,就预留相近容量,并每月校准。
插单时同步记录被挤出的任务、影响的交付日期和批准人;如果某类插单连续出现,就不要继续当作意外处理,而应把它变成正式需求或补足维护容量。这样既能处理真正的突发,也能看见计划为什么总失准。
3. 需求优先级由谁决定,怎样减少跨部门争论?
产品、销售、研发和交付团队经常从各自目标出发争论需求顺序,我作为项目负责人有时只能组织会议,却很难让结论服众。我想建立一个大家都能接受的决策方式,而不是每次都靠职位高的人拍板。
项目负责人应对决策流程负责,但不必独自替所有职能判断业务价值。先明确决策权:业务收益由业务负责人提供依据,技术成本与风险由研发评估,最终优先级由指定的产品或项目决策人确认;争议升级路径也要提前约定。评审时要求每项需求带上目标用户、问题证据、预期指标、成本区间和最晚决策时间。
比如“客户要求增加导出”还不足以排期;若补充为“每周约40名用户手工整理报表,每人耗时约20分钟,且两家续约客户将其列为验收项”,讨论就能从立场转向影响和证据。会后记录取舍理由及复查日期,数据变化时允许重新排序。
4. 怎样判断需求管理流程是真的优化了,而不只是多了几张表?
团队已经增加了需求模板、评审会和状态字段,但交付速度似乎没有明显改善,大家还觉得填表更麻烦。我想知道应该观察哪些指标,才能分辨流程是在解决问题还是只增加了管理动作。
判断流程效果不要数表单和会议次数,要看决策与交付是否变得更可预测。可以连续追踪需求从提出到明确结论的中位时长、进入迭代后的变更率、按期完成率,以及因信息不全而返工的比例;同时分开统计不同需求类型,避免平均值掩盖问题。
举例来说,若评审模板上线后,需求澄清时间从中位数8天降到5天,但迭代内变更率从20%升到35%,说明前置评审可能过快,验收条件仍不清楚。每次只调整一个关键环节,观察至少两个迭代,再决定保留或撤回;如果某字段长期没人据此做决策,就删掉或改成更直接的问题。
核心关键词
文章包含AI辅助创作:需求优先级管理指南:项目负责人如何做好需求排期,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/508236
读者评论
我们团队以前也把插单只记在需求表里,没同步调整原计划,最后每个需求都“按时”,版本目标却延期了。现在要求明确替代项,沟通成本增加一些,但承诺反而更可信。
把准备度和业务优先级分开很实用。不过紧急故障往往信息不全,若等材料齐全才评估,响应会慢。实际操作中最好给快速通道设临时负责人和事后复核机制。
技术债的收益确实难量化,我更倾向记录故障次数、发布回滚和维护工时等趋势,而不是要求每项改造都先承诺明确收益。只是这些数据需要长期积累,小团队未必容易做到。
